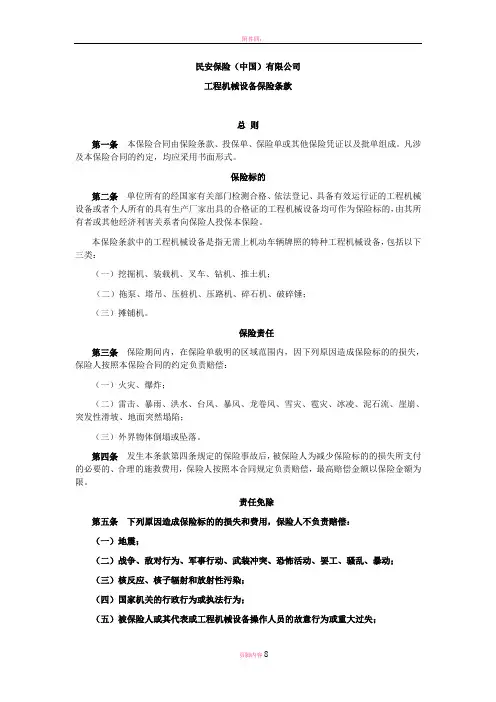

工程机械设备保险条款

工程机械设备保险条款
工程机械设备保险条款

民安保险(中国)有限公司

工程机械设备保险条款

总则

第一条本保险合同由保险条款、投保单、保险单或其他保险凭证以及批单组成。凡涉及本保险合同的约定,均应采用书面形式。

保险标的

第二条单位所有的经国家有关部门检测合格、依法登记、具备有效运行证的工程机械设备或者个人所有的具有生产厂家出具的合格证的工程机械设备均可作为保险标的,由其所有者或其他经济利害关系者向保险人投保本保险。

本保险条款中的工程机械设备是指无需上机动车辆牌照的特种工程机械设备,包括以下三类:

(一)挖掘机、装载机、叉车、钻机、推土机;

(二)拖泵、塔吊、压桩机、压路机、碎石机、破碎锤;

(三)摊铺机。

保险责任

第三条保险期间内,在保险单载明的区域范围内,因下列原因造成保险标的的损失,保险人按照本保险合同的约定负责赔偿:

(一)火灾、爆炸;

(二)雷击、暴雨、洪水、台风、暴风、龙卷风、雪灾、雹灾、冰凌、泥石流、崖崩、突发性滑坡、地面突然塌陷;

(三)外界物体倒塌或坠落。

第四条发生本条款第四条规定的保险事故后,被保险人为减少保险标的的损失所支付的必要的、合理的施救费用,保险人按照本合同规定负责赔偿,最高赔偿金额以保险金额为限。

责任免除

第五条下列原因造成保险标的的损失和费用,保险人不负责赔偿:

(一)地震;

(二)战争、敌对行为、军事行动、武装冲突、恐怖活动、罢工、骚乱、暴动;

(三)核反应、核子辐射和放射性污染;

(四)国家机关的行政行为或执法行为;

(五)被保险人或其代表或工程机械设备操作人员的故意行为或重大过失;

(六)碰撞、倾覆

(七)盗窃、抢劫、抢夺;

(八)自燃、烘焙;

(九)不具有国家安全生产监督管理局颁发的合格操作资格证书的人员使用工程机械设备,或盗用、伪造、涂改、转借作业人员证件使用工程机械设备;

(十)操作人员饮酒、吸毒、被药物麻醉期间;

(十一)未经被保险人同意或允许而操作工程机械设备的;

(十二)利用保险标的从事违法活动;

(十三)未按照有关规定参加检验,或检测不合格,或对影响安全的有关问题提出限期整改而未整改的;

(十四)被保险人伪造检验报告、检测结果或超期未检仍使用的。

第六条保险人对下列损失和费用也不负责赔偿:

(一)在保险单载明的使用区域外遭受的损失和费用;

(二)因遭受保险事故而引起的各种间接损失;

(三)工程机械设备在竞赛、检测、修理、养护、被扣押、征用、没收期间遭受的损失;

(四)吊升、举升的物体以及其它操作方式中被操作对象造成保险标的的自身损失;

(五)保险标的因遭水淹或涉水行驶致使发动机损坏;

(六)作业中车体失去重心造成保险标的的损失;

(七)保险标的造成的第三者损失;

(八)与外部高压线、高压电缆接触造成保险标的的损失;

(九)保险标的由于自身重量或因施工工地土质疏松导致保险标的陷入土地内造成的一切损失及因施工工地坡度较大导致保险标的侧翻造成的损失;'

(十)保险标的自身缺陷、保管不善导致的损毁;保险标的的氧化、腐蚀、锈损、自然磨损、自然损耗;

(十一)需经常更换的工具或配件,如打击锤、钻头、皮带、绳索、金属线、橡胶轮胎等的单独损坏;

(十二)倒车镜单独损坏、车灯单独损坏、玻璃单独破碎、车身表面油漆单独划伤、车轮(包括轮胎及轮毂)单独损坏;

(十三)市场价格变动造成的贬值、修理后因价值降低引起的损失;

(十四)根据法律或契约规定应由供货方、制造人、安装人或修理人负责的损失和费用;

(十五)因污染引起的任何补偿或赔偿;

(十六)本保险合同中载明的免赔额或按本保险合同中载明的免赔率计算的免赔额。

第七条其他不属于保险责任范围内的损失和费用,保险人不负责赔偿。

保险期间

第八条本保险的保险期间由投保人和保险人在投保时约定并于保单中载明。

保险金额和保险费

第九条保险标的的保险金额可按以下方式确定:

(一)按投保时的新设备购置价;

(二)按工程机械设备投保时的实际价值;

工程机械设备的实际价值按同类型的新机械设备的市场购置价减去该设备已使用年限折旧后的价值计算。

即:实际价值=新设备购置价×( 1 一累计折旧率)

其中累计折旧率=年折旧率×已使用年限

折旧每满一年扣除一年,不足一年的按一年计算,新机械设备自购买日起一年内可不计折旧。年折旧率为12.5%或者由投保人和保险人在投保时约定并于保单中载明(累计折旧率最高不超过80%)。

(三)投保人与保险人协商确定。

第十条年保险费按保险金额乘以年费率计算。投保短期保险的,按保险期间和短期费率表规定计收相应的保险费。

保险人义务

第十一条订立保险合同时,采用保险人提供的格式条款的,保险人向投保人提供的投保单应当附格式条款,保险人应当向投保人说明保险合同的内容。对保险合同中免除保险人责任的条款,保险人在订立合同时应当在投保单、保险单或者其他保险凭证上作出足以引起投保人注意的提示,并对该条款的内容以书面或者口头形式向投保人作出明确说明;未作提示或者明确说明的,该条款不产生效力。

第十二条本保险合同成立后,保险人应当及时向投保人签发保险单或其他保险凭证。

第十三条保险人依据第十七条所取得的保险合同解除权,自保险人知道有解除事由之日起,超过三十日不行使而消灭。自保险合同成立之日起超过二年的,保险人不得解除合同;发生保险事故的,保险人承担赔偿责任。

保险人在合同订立时已经知道投保人未如实告知的情况的,保险人不得解除合同;发生保险事故的,保险人应当承担赔偿责任。

第十四条保险人按照第二十三条的约定,认为被保险人提供的有关索赔的证明和资料不完整的,应当及时一次性通知投保人、被保险人补充提供。

第十五条保险人收到被保险人的赔偿保险金的请求后,应当及时作出是否属于保险责

任的核定;情形复杂的,应当在三十日内作出核定,但保险合同另有约定的除外。

保险人应当将核定结果通知被保险人;对属于保险责任的,在与被保险人达成赔偿保险金的协议后十日内,履行赔偿保险金义务。保险合同对赔偿保险金的期限有约定的,保险人应当按照约定履行赔偿保险金的义务。保险人依照前款约定作出核定后,对不属于保险责任的,应当自作出核定之日起三日内向被保险人发出拒绝赔偿保险金通知书,并说明理由。

第十六条保险人自收到赔偿的请求和有关证明、资料之日起六十日内,对其赔偿保险金的数额不能确定的,应当根据已有证明和资料可以确定的数额先予支付;保险人最终确定赔偿的数额后,应当支付相应的差额。

投保人、被保险人义务

第十七条订立保险合同,保险人就保险标的或者被保险人的有关情况提出询问的,投保人应当如实告知,并如实填写投保单。

投保人故意或者因重大过失未履行前款规定的如实告知义务,足以影响保险人决定是否同意承保或者提高保险费率的,保险人有权解除合同。

投保人故意不履行如实告知义务的,保险人对于合同解除前发生的保险事故,不承担赔偿责任,并不退还保险费。

投保人因重大过失未履行如实告知义务,对保险事故的发生有严重影响的,保险人对于合同解除前发生的保险事故,不承担赔偿责任,但应当退还保险费。

第十八条投保人应按约定交付保险费。

约定一次性交付保险费的,投保人在约定交费日后交付保险费的,保险人对交费之前发生的保险事故不承担保险责任。

约定分期交付保险费的,保险人按照保险事故发生前保险人实际收取保险费总额与投保人应当交付的保险费的比例承担保险责任,投保人应当交付的保险费是指截至保险事故发生时投保人按约定分期应该缴纳的保费总额。

第十九条被保险人应当遵守国家有关消防、安全、生产操作、劳动保护等方面的相关法律、法规及规定,加强管理,采取合理的预防措施,尽力避免或减少责任事故的发生,维护保险标的的安全。

保险人可以对被保险人遵守前款约定的情况进行检查,向投保人、被保险人提出消除不安全因素和隐患的书面建议,投保人、被保险人应该认真付诸实施。

投保人、被保险人未按照约定履行其对保险标的的安全应尽责任的,保险人有权要求增加保险费或者解除合同。

第二十条保险标的转让的,被保险人或者受让人应当及时通知保险人。

因保险标的转让导致危险程度显著增加的,保险人自收到前款规定的通知之日起三十日内,可以按照合同约定增加保险费或者解除合同。保险人解除合同的,应当将已收取的保险费,按照合同约定扣除自保险责任开始之日起至合同解除之日止应收的部分后,退还投保人。

被保险人、受让人未履行本条规定的通知义务的,因转让导致保险标的危险程度显著增加而发生的保险事故,保险人不承担赔偿责任。

第二十一条在合同有效期内,如保险标的占用与使用性质、保险标的地址及其他可能导致保险标的危险程度显著增加的、或其他足以影响保险人决定是否继续承保或是否增加保险费的保险合同重要事项变更,被保险人应及时书面通知保险人,保险人有权要求增加保险费或者解除合同。

被保险人未履行前款约定的通知义务的,因保险标的的危险程度显著增加而发生的保险事故,保险人不承担赔偿责任。

第二十二条知道保险事故发生后,被保险人应该:

(一)尽力采取必要、合理的措施,防止或减少损失,否则,对因此扩大的损失,保险人不承担赔偿责任;

(二)立即通知保险人,并书面说明事故发生的原因、经过和损失情况;故意或者因重大过失未及时通知,致使保险事故的性质、原因、损失程度等难以确定的,保险人对无法确定的部分,不承担赔偿责任,但保险人通过其他途径已经及时知道或者应当及时知道保险事故发生的除外;

(三)保护事故现场,允许并且协助保险人进行事故调查;对于拒绝或者妨碍保险人进行事故调查导致无法确定事故原因或核实损失情况的,保险人对无法核实的部分不承担赔偿责任。

第二十三条被保险人请求赔偿时,应向保险人提供下列证明和资料:

(一)保险单正本、索赔申请、财产损失清单、技术鉴定证明、事故报告书、救护费用发票、必要的账簿、单据和有关部门的证明;

(二)投保人、被保险人所能提供的与确认保险事故的性质、原因、损失程度等有关的其他证明和资料。

投保人、被保险人未履行前款约定的单证提供义务,导致保险人无法核实损失情况的,保险人对无法核实的部分不承担赔偿责任。

赔偿处理

第二十四条保险事故发生时,被保险人对保险标的不具有保险利益的,不得向保险人请求赔偿保险金。

第二十五条保险标的发生保险责任范围内的损失,保险人有权选择下列方式赔偿:(一)货币赔偿:保险人以支付保险金的方式赔偿;

(二)实物赔偿:保险人以实物替换受损标的,该实物应具有保险标的出险前同等的类型、结构、状态和性能;

(三)实际修复:保险人自行或委托他人修理修复受损标的。

对保险标的在修复或替换过程中,被保险人进行的任何变更、性能增加或改进所产生的额外费用,保险人不负责赔偿。

第二十六条保险标的遭受损失后,如果有残余价值,应由双方协商处理。如折归被保

险人,由双方协商确定其价值,并在保险赔款中扣除。

第二十七条保险标的发生保险责任范围内的损失,保险人按以下方式计算赔偿:

(一)全部损失

保险金额等于或高于出险当时的实际价值时,赔偿金额以不超过出险时的实际价值为限;保险金额低于出险当时的实际价值时,按保险金额赔偿。

(二)部分损失

保险金额等于或高于投保时的新设备购置价时,赔偿金额按实际损失计算;保险金额低于投保时的新设备购置价时,赔偿金额按保险金额与投保时的新设备购置价的比例计算。

(三)若本保险合同所列标的不止一项时,应分项按照本条约定处理。

第二十八条保险标的的保险金额大于或等于其保险价值时,被保险人为防止或减少保险标的的损失所支付的必要的、合理的费用,在保险标的损失赔偿金额之外另行计算,最高不超过被施救保险标的的保险价值。

保险标的的保险金额小于其保险价值时,上述费用按被施救保险标的的保险金额与其保险价值的比例在保险标的损失赔偿金额之外另行计算,最高不超过被施救保险标的的保险金额。

被施救的财产中,含有本保险合同未承保财产的,按被施救保险标的的保险价值与全部被施救财产价值的比例分摊施救费用。

第二十九条每次事故保险人的赔偿金额为根据第二十七条、第二十八条约定计算的金额扣除每次事故免赔额后的金额,或者为根据第二十七条、第二十八条约定计算的金额扣除该金额与免赔率乘积后的金额。

第三十条保险事故发生时,如果存在重复保险,保险人按照本保险合同的相应保险金额与其他保险合同及本保险合同相应保险金额总和的比例承担赔偿责任。

其他保险人应承担的赔偿金额,本保险人不负责垫付。若被保险人未如实告知导致保险人多支付赔偿金的,保险人有权向被保险人追回多支付的部分。

第三十一条保险标的发生部分损失,保险人履行赔偿义务后,本保险合同的保险金额自损失发生之日起按保险人的赔偿金额相应减少,保险人不退还保险金额减少部分的保险费。如投保人请求恢复至原保险金额,应按原约定的保险费率另行支付恢复部分从投保人请求的恢复日期起至保险期间届满之日止按日比例计算的保险费。

第三十二条发生保险责任范围内的损失,应由有关责任方负责赔偿的,保险人自向被保险人赔偿保险金之日起,在赔偿金额范围内代位行使被保险人对有关责任方请求赔偿的权利,被保险人应当向保险人提供必要的文件和所知道的有关情况。

被保险人已经从有关责任方取得赔偿的,保险人赔偿保险金时,可以相应扣减被保险人已从有关责任方取得的赔偿金额。

保险事故发生后,在保险人未赔偿保险金之前,被保险人放弃对有关责任方请求赔偿权利的,保险人不承担赔偿责任;保险人向被保险人赔偿保险金后,被保险人未经保险人同意放弃对有关责任方请求赔偿权利的,该行为无效;由于被保险人故意或者因重大过失致使保险人不能行使代位请求赔偿的权利的,保险人可以扣减或者要求返还相应的保险金。

第三十三条被保险人向保险人请求赔偿保险金的诉讼时效期间为二年,自其知道或者应当知道保险事故发生之日起计算。

争议处理和法律适用

第三十四条因履行本保险合同发生的争议,由当事人协商解决。协商不成的,提交保险单载明的仲裁机构仲裁;保险单未载明仲裁机构且争议发生后未达成仲裁协议的,依法向人民法院起诉。

第三十五条与本保险合同有关的以及履行本保险合同产生的一切争议,适用中华人民共和国法律(不包括港澳台地区法律)。

其他事项

第三十六条保险标的发生部分损失的,自保险人赔偿之日起三十日内,投保人可以解除合同;除合同另有约定外,保险人也可以解除合同,但应当提前十五日通知投保人。

保险合同依据前款规定解除的,保险人应当将保险标的未受损失部分的保险费,按照合同约定扣除自保险责任开始之日起至合同解除之日止应收的部分后,退还投保人。

第三十七条保险责任开始前,投保人要求解除保险合同的,应当按本保险合同的约定向保险人支付退保手续费,保险人应当退还剩余部分保险费。

保险责任开始后,投保人要求解除保险合同的,自通知保险人之日起,保险合同解除,保险人按短期费率计收保险责任开始之日起至合同解除之日止期间的保险费,并退还剩余部分保险费。

保险责任开始后,保险人要求解除保险合同的,可提前十五日向投保人发出解约通知书解除本保险合同,保险人按照保险责任开始之日起至合同解除之日止期间与保险期间的日比例计收保险费,并退还剩余部分保险费。

第三十八条保险标的发生全部损失,属于保险责任的,保险人在履行赔偿义务后,本保险合同终止;不属于保险责任的,本保险合同终止,保险人按短期费率计收自保险责任开始之日起至损失发生之日止期间的保险费,并退还剩余部分保险费。

释义

【碰撞】保险标的或其符合装载规定的货物与外界固态物体之间发生的、产生撞击痕迹的意外撞击。

【倾覆】保险标的由于自然灾害或意外事故,造成自身翻倒,车体触地,失去正常状态和行驶能力,不经施救不能恢复行驶。

【外界物体倒塌】保险标的自身以外的物体倒下或陷下。

【自燃】指保险标的在没有外界火源,也没有发生碰撞、倾覆的情况下,因自身电器、线路、油路、供油系统、供气系统、货物自身等发生问题、自身运转摩擦起火等造成火灾。

【在修理场所修理期间】指保险标的进入修理厂(站、店)并办理完交车手续开始,到保养、修理结束并办理完提车手续时止的时间。

【火灾】指保险车辆本身以外的火源引起的、在时间或空间上失去控制的燃烧(即有热、有光、有火焰的剧烈的氧化反应)所造成的灾害。

【暴风】指风速在28.5米/秒(相当于11级大风)以上的大风。风速以气象部门公布的数据为准。

【暴雨】指每小时降雨量达16 毫米以上,或连续12小时降雨量达30毫米以上,或连续24小时降雨量达50毫米以上。

【地面突然塌陷】指地壳因为自然变异、地层收缩而发生突然塌陷以及海潮、河流、大雨侵蚀时,地下有孔穴、矿穴,以致地面突然塌陷。

【新设备购置价】是指本保险合同签订地购置与保险标的同类型新设备(含车辆购置附加税)的价格。

【全部损失】指保险设备整体损毁,或保险设备的修复费用与施救费用之和达到或超过出险当时的实际价值,保险人可推定全损。

【全车被盗窃、抢劫、抢夺期间】指保险标的被盗窃、抢劫、抢夺行为发生之时起至该车被寻回之日止。

【车上人员】是指发生意外事故的瞬间,在保险设备车体内的人员,包括正在上下车的人员。

【直接损毁】保险设备发生意外事故,直接造成事故现场现有财产的实际损毁。

【施救费用】指发生保险事故时,被保险人为了防止或减少损失而采取必要合理的措施所支出的费用。

【家庭成员】被保险人的直系血亲和在一起共同生活的其他亲属

附录

短期费率表

保险期间一

年费率的百分比10 20 30 40 50 60 70 80 85 90 95 100 注:不足一个月的部分按一个月计收。

安装工程估价

1.在《全国统一安装工程预算定额》中,电气设备安装工程属于( )。 B.第二册 2. 工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,不包括分部分项的( )。B.利润 3. 消火栓管道安装工程执行( )定额。A. 第8 册《给排水、采暖、燃气工程》 4. 在消防及安全防范设备安装工程预算中,电动机检查接线、防雷接地装置等安装,应执行《全国统一安装工程预算定额>>( )的相应定额。D.第二册《电气设备安装工程》 5. ((建设工程工程量清单计价规范》中规定,安装工程的第一级分类码为( )。C.03 6. 常用的施工图预(结)算的审查方法主要有三种,对于初学人员所编制的造价文件,易采用)审核法,在找出问题、精确审定的同时,可帮助初学人员提高编制水平。A. 全面 7. 工程量清单计价采用综合单价计价,综合单价包含( )。c.人工费、材料费、机械费、管理费、利润 8. 通风空调专用风机安装,应执行( )预算定额。D. 第九册《通风空调工程》 9. 材料从采购、运输到保管,在使用前所发生的全部费用构成了材料预算价格,它由材料的( )价格组成。A. 供应价 D. 采购及保管费 c. 运杂费E. 检验试验费 10. 下列费用不属于工程直接费的是( E. 企业管理费 D.措施费

11. ((建设工程工程量清单计价规范》中进行了以下哪几个统一? ( )A. 统一了分部分项工程项目名称B. 统一了计量单位c.统一了工程量计算规则D.统一了项目编码 12. 安装工程预算定额第九册《通风空调工程》中的子目系数有( )。 A. 超高增加费系数E. 高层建筑增加费系数 13. 按生产要素分类,可把安装工程定额分为( )A.劳动定额C 机械台班定额 D. 材料消耗定额 14. 在使用工期定额时,应考虑工期定额编制的三个方面原则,它们是( )。 A. 地区类别划分的原则c.确定工期水平的原则D. 定额项目、子目划分的原则 15. 竣工结算必备的材料有( )。A. 施工图预算c.图纸会审纪要、设计变更通知单、施工签证单或施工记录、工程停工报告、材料代换D. 工程合同和有关定额、费用调整的补充项目E. 竣工图、工程竣工报告和竣工验收单 16. 室内铸铁排水管道安装定额包括〈A. 管件B. 管卡c.透气帽 17. 竣工结算一般由施工单位编制,经建设单位审查无误,由施工单位、监理单位和建设单位共同办理竣工结算确认手续。*) 18. 电气工程量计算中,各种配管应区别不同敷设方式、位置以及管材材质、规格,以延长米计算,扣除管路中间的接线箱(盒)、灯头盒、开关盒所占的长度。( *) 19. 管道安装定额不含打堵洞眼,应另外计算。(* )

简析机械设备的安装与调试

简析机械设备的安装与调试 随着我国机械制造水平的提高,各类机械设备的性能、效率和可靠性正在赶超或超过国外同类产品,但在实际调试运行中发生故障的情况仍较多,完善系统设计、做好调试运行前的各项工作,密切注意机械设备在调试、运行过程中的异常现象,加强维护工作等都是提高机械设备可靠性的关键。 标签:机械设备;安装;调试技术 1、机械设备的安装 1.1 清点设备 对于机械设备安装工作的执行需要首先做好前期准备工作,这种前期准备工作中对于设备的清点是比较核心的一个方面,应该由施工方结合相关设计文件以及装箱清单进行逐一清点,促使其相关设备较为齐全,对于设备中涉及到的相关零部件同样也需要加强清点力度,促使其相应设备以及零部件均能够具备较为理想的可靠性,检查无误后才能够为后续安装工作打好基础。 1.2 设备的正确安装 首先,要进行设备定位。在进行基础放线时,要根据设备的布局图划定安全基准线,设置具体的位置线和标高线。其次,要对设备基础进行检验。对基础的外观、位置、强度一一检验,如有还以可以进行复验。再次,将设备就位。如何将设备安全的移到指定位置需要施工方制定恰當的方案。 1.3 安装精度检测调整与设备固定 安装精度的检测调整是进行机械设备安装的重要过程之一。安装精度检测的目的是检测零件与零件之间、零件与设备之间的配合行为,如平行度、垂直度、同轴度等是否满足要求,将不满足精度要求的零件,按照尺寸链的原理以及精密仪器的测量误差,进行综合分析,并制定出合理的调整方案进行调整。 1.4 拆卸,清洗与装配 对于解体机械设备和超过防锈保存期的整体机械设备,应进行拆卸,清洗与装配,这是要求比较精细的一道程序,如果清洗不净或装配不当,会给以后设备正常运行造成影响。设备装配的一般步骤如下:熟悉设备装配图,技术说明和设备结构,清扫好装配用的场地,了解设备的结构,配合精度,确定装配方法,准备好工器具和材料。对零部件的收集和检查包括外观检查和配合精度检查,检查应做好记录。清洗零部件并涂润滑油(脂):设备装配配合表面必须洁净并涂润滑油(脂)(有特殊要求的除外),这是保证配合表面不容易生锈,便于拆卸的必要措施。

施工主要机械设备配置

施工主要机械设备配置 1、1主要设备配备原则 我公司在本工程得施工中,配备机具设备时,将遵循以下原则: 1、贯彻机械化、半机械化与改良机具相结合得方针,重点配备大、中、小型机具与手持动力机具; 2、充分发挥现场所有机具设备得能力,根据具体变化得需求,合理调整装备结构; 3、优先配备本工程施工中所必须得、保证质量与进度得、代替劳动强度大得、作业条件差得与配套得机具设备; 4、按本工程体系、专业施工与工程实物量等多层次结构进行配备,并注意不同得要求,配备不同类型、不同标准得机具设备,以保证质量为原则,努力降低施工成本。 5、优选精良设备,并合理配套,设备能力大于进度指标要求得能力。同类设备尽可能采用国内厂家设备,已方便配件供应与维修。在机械设备得配备上,综合考虑每台机械设备在整套系统中得协调性,确保整套设备中得机械可以互相配合,共同发挥最大作用,实现快速施工得目得。同时加强机械设备与道路得维修力量,保证机械完好率,努力提高机械装备效率,确保工程进度。 1、2施工设备配备 1、施工设备就是实现施工机械化得重要物质基础,就是现代化施工中必不可少得设备,对施工项目得进度、质量均有直接影响。因此,在考虑选用施工机械设备时,需综合考虑施上现场得条件什、机械设备性能、施工工艺与方法、建筑结构形式、施工组织与管理、经济等方而得因素,使施上所用机械设备能合理装配、配套使用、有机联系,充分发挥机械设备得效能,力求获得最好得综合经济散益。

机械设备得选用,应着重从机械设各得选型、机械设备得主要性能参数与机械设备得使用操作要求等三方面予以控制。 2、施工机械、检测设备得选用 (1)机械设备得选择,应本着因地制宜、因工程制宜,按照技术上先进、经济上合理、生产上适用、性能上可靠、使用上安全、操作方便与维修方便得原则,贯彻执行机械化,半机械化与改良上具相结合得方针,突出施工与机械相结合得特色,使其具有上程得适用性,具有保证工程质量得可靠性,其有使用操作得方便性与安全性。 (2)施工机械得选用 在选择施工机械时,以市场为导向,以提高经济效益为中心,以满足建筑业得发展需求为重点. (3)检测设备得选用 在选择测试工具时,充分考虑精度标准,而且还具有更加强大得测试与渗断功能. 3、施工机械得进场计划 机械进场将分阶段分步骤进行: 由于本项目系统工程量大,工期比较紧张,所以在开工之前将让大部分施工机械设备进场,这样能确保开工以后得施工进度。在机械设备进场之前我们将与业主做好协商,提前解决好设备摆放问题,安排仓库. 在系统进行调试之前,所有相关系统所需得调试设备将提前进场,进行校验,确保调试工作得顺利进行。 4、机械设备、办公设备及检测设备得选用 在工程施工中投入先进得、数量足够得施工设备实施流水作业施工就是保障项目顺利实施得重要条什之一。

国开安装工程估价形考作业

国开安装工程估价形考作业 安装工程估价作业— (1) 一.单选或多选题(每小题3分,共24分) 1. 建设工程定额由下列( A、B )定额构成 A. 建筑工程 B. 安装工程 C. 市政工程 D. 装饰工程 2. 2000年颁布的《全国统一安装工程预算定额》共分12册。第二册指的是( B )预算定额。 A.通风空调工程 B. 电气设备安装 C. 消防及安全防范设备安装工程 D. 给排水采暖燃气工程 3. 安装工程预算定额基价是由( A、B、C )三部分组成. A. 定额人工费工 B. 定额材料费 C. 定额机械台班费 D. 管理引见 4. 按生产要素,可把安装工程定额分为( C ). A. 劳动定额管理 B. 施工定额 C. 机械台班定额 D. 材料消耗定额 E. 预算定额 5. 材料从采购、运输到保管,在使用前所发生的全部费用构成了材料预算价格,它由材料的( D )价格组成. A. 供应价 B. 供销部门手续费 C. 运杂费 D. 采购及保管费 E. 检验试验费 6. 按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两类.下列系数中属于综合系数的是( A、C、D ). A. 脚手架搭拆系数 B. 高层建筑增加系数 C. 采暖、通风及民用建筑工程中的工艺管道系统调整费系数 D. 特殊地区(或条件)施工增加系数 E. 配合主体结构现场浇注混凝土预留孔洞费用增加系数 7. 在安装预算定额的应用时,要注意定额各分册的联系和交叉性.下列执行的定额册情况不正确的是( A、C、E )

A. 电机安装执行第一册(篇)定额有关子目 B. 电机检查接线则执行第二册(篇)定额相应子目 C. 工业管道中的电控阀、电磁阀等执行第二册定额的有关子目 D. 电气工程中支架的除锈、刷油等工程量需要套用第十一册定额的有关子 目 E. 自动报警系统装置、消防通讯等系统调试可套用第二册定额的相应子目 8. 在工期定额编制的原则中,下列正确的定额项目、子目划分原则有( A、B、D ) A. 单位工程(是指单幢建筑物)项目按建筑物用途、结构类型划分,子目以建筑面积、层数划分 B. 群体住宅项目按多层、高层、结构类型划分,子目以建筑面积、层数、幢数划分 C. 住宅小区项目按建筑物用途划分,子目以建筑面积、层数划分 D. 分包工程项目按专业化施工项目和用途划分,子目以安装设备规格、能力和机械施工的内容、工程量划分 二.判断题(每小题2分,共14分。在题后括号内打“√”或打“×”,表示这种表述的“对”或“不对” ) 1. 安装工程劳动定额有两种表现形式,一是时间定额,二是产量定额,它们成互为平行的关系.(× ) 2. 机械台班定额可分时间定额和产量定额,且它们互为倒数关系.(√ ) 3. 按系数计取费用时,应首先按各省规定的系数执行,本省没有特殊规定时,可按全国统一预算定额中规定的系数执行.( √ ) 4. 脚手架搭拆系数属于子目系数.( × ) 5. 特殊地区(或条件)施工增加费系数属于综合系数.( √ ) 6. 自动报警系统装置、消防通讯等系统调试可套用第二册定额的相应子 目.( × ) 7. 预算定额基价是由定额人工费、定额材料费、定额机械台班费和规费四部分组成.( × ) 三. 问答题(每小题6分,共36分) 1. 简述安装工程施工定额的主要作用.

设备调试方案

设备调试方案 一,项目试运行程序与责任分工 (一)试运行的阶段 1,试运行目的。是检验单台机器和生产装置的制造、安装质量、机械性能或系统的综合性能,能否达到生产出合格产品的要求。 2,试运行阶段的划分。分为单机试运行、联动试运行、负荷试运行等阶段。前一阶段试运行是后一阶段的准备,后一阶段的试运行必须在前一阶段完成后进行。 1)单机试运行。指现场安装的驱动装置的空负荷运转或单台机器以空气、水等代设计的工作介质进行的模拟负荷试运行。单机试运行属于工程施工安装阶段的工作内容。但确因受介质限制或必须带负荷才能运转而不能进行单机试运行的单台设备,按规定办理批准手续后,可留待负荷试运行阶段一并进行。 2)联动试运行。指对试运行范围内的机器、设备、管道、电气、自动控制系统等,在各自达到试运行标准后,以水、空气作为介质进行的模拟运行。联动试运行适于成套设备系统的大型工程。 3)负荷试运行。是指对指定的整个装置按设计文件规定的介质打通生产流程,进行指定装置的首发衔接的试运行,以检验其除生产产量指标外的全部性能,并生产出合格产品。负荷试运行是试运行的最终阶段,自装置接受原料开始至生产出合格新产品、生产考核结束为止。(二)试运行责任分工及参加单位 1,单机试运行责任分工及参加单位 (1)单机试运行由施工单位负责。 (2)参加单位:施工单位、监理单位、设计单位、建设单位、重要机械设备的生产厂家。2,联运试运行责任分工及参加单位 (1)由建设单位(业主)组织、指挥。建设单位工作内容包括:负责及时提供各种资源,编制联动试运行方案,选用和组织试运行操作操作人员,实施试运行操作。 (2)联运试运行参加单位:建设单位、生产单位、施工单位以及总承包单位、设计单位、监理单位、重要机械设备的生产厂家。 (3)施工单位工作内容。包括:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。 3,负荷试运行责任分工及参加单位 (1)由建设单位负责组织、协调和指挥。 (2)除合同另有规定外,负荷试运行方案由建设单位组织生产部门和设计单位、总承包,施工单位共同编制,由生产部门负责指挥和操作。 二、项目单机试运行前应具备的条件 1,机械设备及其附属装置、管线已按设计文件的内容和有关规范的质量标准全部安装完毕,包括: (1)安装水平已调整至允许范围。 (2)与安装有关的几何精度经检验合格。 2,提供了相关资料和文件: (1)各种产品的合格证书或复验报告。 (2)施工记录、隐蔽工程记录和各种检验、试验合格文件。 (3)与单机试运行相关的电气和仪表调校合格资料等。

安装工程估价综合练习题及答案

安装工程估价综合练习题一 一、单项选择题(每小题2分,共计16分,将选择结果填入括弧内) 1、安装工程劳动定额有两种表现形式,一是时间定额,二是产量定额,它们成()的关系。 A、平行 B、相等 C、倒数 D、上下 2、2000年颁布的《全国统一安装工程预算定额》共分()册。 A、12 B、13 C、19 D、29 3、不属于我国现行安装工程费用(4个部分组成)项目的是()。 A、直接费 B、间接费 C、管理费 D、利润 4、《建设工程工程量清单计价规范》中实行了“四个统一”,下列选项中不属于四统一内容的是()。 A、统一了分部分项工程项目名称 B、统一了计量单位 C、统一了工程量计算规则 D、统一计划利润率 5、工程量清单计价采用综合单价计价,综合单价包含()。 A、人工费、材料费、机械费 B、人工费、材料费、机械费、管理费 C、人工费、材料费、机械费、管理费、利润 D、人工费、材料费、机械费、管理费、利润、规费和税金 6、水泵安装工程执行()定额。 A、第1册《机械设备安装工程》 B、第3册《热力设备安装工程》 C、第8册《给排水、采暖、燃气工程》 D、第7册《消防及安全防范设备安装工程》 7、在安装工程预算定额第九册《通风空调工程》中,脚手架搭拆费按人工费的()计算,其中,人工工资占25%,材料占75%。 A、3% B、4% C、5% D、6% 8、火灾自动报警系统安装中的超高增加费是指操作物高度距离楼地面()以上的工程。 A、3m B、4m C、5m D、6m 二、多项选择题(每小题3分,共计24分,每题备选项中,至少有2项正确。多选、错选,均不得分;少选,按选对项数的比例得分) 1、按系数计算的费用,在《定额解释汇编》中将其计算系数分为子目系数和综合系数两

机电设备安装与调试作业4

江苏开放大学形成性考核作业 学号 名姓 110047课程代码 名称机电设备安装与调试课程 师评阅教 次任务第 4 次任务 4 共

江苏开放大学 任务内容: 一、填空题 1、S7-200运算指令使用时,SM1.1为1表示溢出。 2、S7-224X模拟量输入通道对应的模拟量输入映像寄存器分别为AIW0、AIW2。 3、S7-200系列PLC中S7-224XP带有模拟量通道,包括两路A-D通道、一路D-A通道。 4、S7-200 CPU默认的,最基本的通信方式是PPI。 5、S7-200系列PLC的CPU之间的PPI网络通信的两条指令,它们是NETR网络读和NETW 网络写指令。 6、自由口模式下,当主机处于STOP方式时,自由口通信被终止,通信口自动切换到正常的PPI 协议操作。 7、S7-200系列PLC的CPU使用特殊存储器为SMB30对 Port 0和SMB130对Port 1定 义通信口的通信方式。 8、S7-200系列PLC中S7-224XP带有模拟量通道,输入电压范围为±10V。 9、S7-200PLC的PPI通信方式需要定义了主站和从站。 10、MM420变频器中参数P0003用于修改用户访问级。 二、选择题 1、S7-224X模拟量输出通道对应的模拟量输出映像寄存器为(D)。 A 、AIW0 B、I0.0 C、Q0.0 D、AQW0 2、下列属于S7-200系列PLC模拟量I/O模块是(A)。 A 、EM231 B、EM211 C、CPU221 D、EM221 3、数据可以按传输方向划分通信方式,可以同时进行双向通信的是(A)。 A、全双工通信 B、串行通信 C、半双工通信 D、单工通信 4、PPl协议并不限制与任意—个从站通信的主站的数量,但在—个网络中,主站不能超过(B)个。 A 、8 B 、32 C 、16 D、128 。)A(的点对点接口协议,S7-200PLC、下面哪种通信是5. A、PPI B 、自由口协议C、PROFIBUS D、MPI 三、简答题 1、S7-200系列PLC的通信协议有哪些?分别适用于什么场合? 答:S7?200系列PLC的通信协议如下: 1)点对点接口协议(PPI):PPI协议最基本的用途是为使用PC机运行的STEP7?Micro/MIN

安装工程估价电大历年试卷单选题

单选题 1、安装工程劳动定额有两种表现形式,一是时间定额,二是产量定额,它们成(C)的关系。 A. 平行 B. 相等 C. 倒数 D. 上、下 2、在使用工期定额时,( B )不是考虑工期定额编制的原则。 A. 地区类别划分的原则 B. 工程类别划分的原则 C. 确定工期水平的原则 D. 定额项目、子目划分的原则 3、不属于我国现行安装工程费用(4个部分组成)项目的是( C )。 A.直接费 B.间接费 C.管理费 D.利润 E.税金 4、《建设工程工程量清单计价规范》中实行了“四个统一”。下列选项中不属于四统一内容的是( D )。 A. 分部分项工程项目名称 B. 计量单位 C. 工程量计算规则 D. 规费税率 5、《建设工程工程量清单计价规范》中规定,建筑工程的第一级分类码为( A )。 A. 01 B. 02 C. 03 D. 04 6、在有害人身体健康的(包括高温、多尘、噪声超过标准和存在有害气体等)有害环境中施工时,安装工程的总人工费增加_______,全部为降效而增加的_______。 ( A ) A. 10%,人工费 B. 10%,措施费 C. 20%,人工费 D. 20%,措施费 7、通风空调专用风机安装,执行( A )预算定额。 A. 第九册《通风空调工程》 B. 第一册《机械设备安装工程》 C. 第三册《热力设备安装工程》 D. 第八册《给排水、采暖、燃气工程》 8、火灾自动报警系统安装中脚手架搭拆费按人工费的______计算,其中人工工资占_____。( B ) A. 3%,25% B. 5%,25% C. 3%,75% D. 5%,75% 9、2000年颁布的《全国统一安装工程预算定额》共分( A )册。 A. 12 B. 13 C. 19 D. 29 11、《建设工程工程量清单计价规范》中实行了“四个统一”,下列选项中不属于四统一内容的是( D )。 A.统一了分部分项工程项目名称 B.统一了计量单位 C.统一了工程量计算规则 D.统一计划利润率 12、《建设工程工程量清单计价规范》中规定,安装工程的第一级分类码为( C )。 A. 01 B. 02 C. 03 D. 04

设备调试方案

乐电天威3000吨/年多晶硅 产品后处理设备调试方案 编制单位 : 中建八局工业设备安装有限责任公司 编制人:肖天翔 审核人: 审批人: 编制日期: (盖章受控) 版本:第一版日期:二零零九一月二十日

目录 一特殊过程和关键过程的概况............... 错误!未定义书签。(一)思路.................................................. 错误!未定义书签。 (二)目的.................................................. 错误!未定义书签。 1、试运转前的准备条件...................................... 错误!未定义书签。 2、机器试运转采用的不同介质,应符合以下要求:.............. 错误!未定义书签。 3、试运转应具备的条件...................................... 错误!未定义书签。 4、设备试运转应包括下列内容和步骤:........................ 错误!未定义书签。 5、电气及其操作控制系统调整试验应符合下列要求:............ 错误!未定义书签。 6、润滑系统调试应符合下列要求:............................ 错误!未定义书签。 7、气动、冷却或加热系统调试应符合下列要求:................ 错误!未定义书签。 8、机械和各系统联合调试应符合下列要求:.................... 错误!未定义书签。 9、空负荷试运转中,应进行下列各项检查:.................... 错误!未定义书签。 10、空负荷试运转结束后,应立即作下列各项工作:............. 错误!未定义书签。 二、施工方法 ............................. 错误!未定义书签。(一)动葫芦的试运转 ........................................ 错误!未定义书签。(二)机泵试运转........................................... 错误!未定义书签。(三)、硅芯炉试运转 ......................................... 错误!未定义书签。(四)风机试运转............................................ 错误!未定义书签。(五)空调设备的单机试运行 .................................. 错误!未定义书签。(六)、设备调试易存在的问题(见下表)........................ 错误!未定义书签。 三、调试内容 ............................. 错误!未定义书签。 四、劳动力人员组织 ....................... 错误!未定义书签。 五、材料设备等供应计划.................... 错误!未定义书签。 六、工期安排 ............................. 错误!未定义书签。

(完整版)劳动力配备计划及主要施工机械配备计划

一、劳动力配备计划 根据施工进度要求,决定采取“紧密配合、见缝插针、平行流水、立体交叉”的组织形式,确保每一项计划切实完成。在项目劳动力配制上,坚持“计划管理、定向输入、统一调配、合理流动”,以各工种责任,承包合同组织优质高效的施工。在施工过程中,针对工序、工种要求不同合理安排施工队伍。如因外部因素影响施工工期,我公司将采取积极方法,增加劳动力投入,延长工作时间,保证不因劳动力不足而延误工期。(一)、劳动力计划表(见附表) (二)、劳动力投入保证措施来源:劳动力主要选用高素质的技工,大部分专业技术人员从总部下派。 1、劳动力管理劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性,不断提供其劳动生产率。1)、充分挖掘劳动资源,合理安排和节约使用劳动力。 2)、正确处理国家、集团和劳动者个人的利益关系,充分调动工人的积极性。 3)、编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力。 4)、建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。 5)、合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。 6)、编制劳动力计划,确定计划期内劳动力的需要量,随着施工过程的进展合理调整劳动力,保证劳动力的协调和合理使用。 2、劳动力的组织管理保证措施 1)、项目部施工人员进场应即对总体工程量进行复核,再按照进度计划要求和现场情

况作出详细的劳动力进场计划报送公司劳资部门。 2)、劳资部门依托公司的劳动力资源优势,抽调考核合格的富余施工班组,按时段要分批进现场。 3)、选择性的组织部分施工队伍安排在适当的区域进行施工作业,并重点考核,以促进班组工艺上的学习交流和技术竞争,同时对劳动力数量的满足也有进一步的保证。4)、对已进场的队伍实施动态管理,不允许其擅自扩充或随意抽调,以确保施工队伍的素质和人员相对稳定。 5)、现场管理人员应对现场作业情况有充分的预计,及时调整计划。 6)、根据现场的情况做好各施工区内的劳动力调配工作,以便集中力量对重要部位和主控工序进行施工,满足进度需求。 7)、对成品、半成品构件、石材、木门扇等满足工厂作业的材料尽量安排到工厂进行成品加工,现场安装,以节省现场作业量。 8)、必要时安排加班作业,同时作好安全及后勤保障工作。 3、劳动力的技术保证措施 1)、公司劳资部门将组织大批与我公司长期合作的班组进场,这些技术工人参与我公司多项工程的施工作业,组织纪律强、综合素质高。 2)、区分不同的装饰区域,使用不同技术等级的工人,更好的处理成本-质量-工期间的关系。 3)、按照“质量管理措施”的要求,在施工班组间开展竞赛活动,奖优罚劣,对不合格的班组予以清退出场。 4)、对现场施工队伍严格审查,班组必须配备兼取的一定数量的进行协调、质量、安全管理的人员。

机械设备的安装与调试过程

机械设备的安装与调试过程 摘要:机械设备安装工程,它是处于土建工程和生产之间的一项重要工序,也是机械设备从工厂制造完毕到运行投产的必经之路。机械设备在安装过程中,通常要进行单机调试和联动调试,其目的是验证设备正常工作的可靠性。但是在实际工作中常常要面对很多意想不到的异常现象。只有对在实际工作中对这些“异常现象”进行有效的分析和处理,才能使机械制造业水平的不断提高。本文主要阐述了机械设备的安装与调试方法。 关键词:机械设备、安装、调试 1、机械设备的安装 机械设备安装是指设备由生产厂运输到施工地点,在借助工具和仪器,将设备正确地安装到指定的位置上,并通过调试运转达到使用条件。一台机械设备是否能顺利地投入生产,发挥它的使用性能,延长设备的使用寿命,保证生产产品的质量,很大程度上取决于机械设备安装的质量。 1.1设备开箱与清点:新设备到货后,由设备管理部门,会同购置部门,使用部门(或接收部门)进行开箱验收,检查设备在运输过程中有无损坏、丢失,附件、随机备件、专用工具、技术资料等是否与合同、装箱单相符,并填写设备开箱验收单,存入设备档案,若有缺损及不合格现象应立即向有关单位交涉处理,索取或索赔。 1.2基础放线(设备定位):依据设备布置图和有关建筑物的轴线或边沿线和标高线,划定安装基准线;互相有连接,衔接或排列关系的设备,应放出共同的安装基准线;必要时应埋设一般的或永久的标板或基准点;设置具体基础位置线及基础标高线。 1.3设备基础检验 1.3.1基础施工单位应提供设备基础质量合格证明书:主要检查其混凝土配比,混凝土养护及混凝土强度是否符合设计要求。如果对设备基础的强度有怀疑,可用回弹仪或钢珠撞痕法等对基础的强度进行复测。 1.3.2对基础的外观检查:主要察看基础表面有无蜂窝,麻面等质量缺陷。 1.3.3对基础的位置,几何尺寸的测量检查:检查的主要项目有基础的坐标位置,不同平面的标高,平面外形尺寸,凸台上平面外形尺寸,凹穴尺寸,平面的水平程度,基础的铅垂程度,预埋地脚螺栓的标高和中心距,预埋地脚螺栓孔的中心位置,深度和孔壁铅垂程度,预埋活动地脚螺栓锚板的标高,中心位置,带槽锚板和带螺纹锚板的水平程度等。 1.4设备就位:设备安全地安放到基础上,在工业设备安装工程中所占的份量

主要施工机械设备配备及布置

主要施工机械设备配备及布置 一主要施工机械设备的配备 本工程配备的其它机械设备均能满足施工需要,详见机械配备表。 二主要施工机械设备的布置 (一)机械设备的布置 1、制定机械设备使用最优方案,采用先进的施工机械来投入施工。根工程红线占地面积、租借场地面积、工程量、结构特点、施工需要等具体情况选择施工机械并合理布置。 2、施工机械设备进入施工现场安装位置应与施工现场的场布图所示意的位置相符。 3、施工机械设备的安装、拆卸必须根据原有生产厂的规定,按机械设备施工组织设计的技术方案和安全作业技术措施,由专业队伍(组)的人员在队(组)长的负责统一指挥下进行,并要有技术和安全人员监护。 (二)机械设备的管理 建立施工现场的机械设备使用台帐,以检测机械设备在施工现场的安全运行是否处于受控状态。台帐有下列几方面的内容: 1、大型施工机械的施工组织设计资料,包括大型施工机械的安装和拆卸的技术方案和安全作业的技术措施。 2、机械调用的租赁使用协议书或合同书。 3、机械设备安全生产的责任协议(出租与承租双方)。 4、大型施工机械设备安装调完毕的验收书。 5、特殊工种作业人员(机组的机操工、驾驶员、起重工和指挥员)登记名册。 6、机组人员上岗操作安全技术交底书。 7、机械设备定期检查资料和设备隐患整改单以及整改情况记录。 8、设备的运行台时、班次签证单。 (三)小机械的管理 1、手持电动机具 ①单独安装漏电保护器; ②防护罩壳齐全有效; ③外壳有效接地或接零; ④橡皮电线不得破损。 2、焊机 ①有可靠的防雨措施;

②一、二次线(电源、龙头)接线处有齐全防护罩,二次线使用线鼻子;③ 有良好接地或接零保护,配线不得乱拉,焊把绝缘良好。 三机械设备保证措施 1、施工机械设备投入的保证措施 A、按施工进度和施工阶段,编制主要机具及检测设备的供应计划,以便于有计划有组织地进场。 B、加强与项目管理公司联系,制定材料、设备采购送审制度,保证材料设备顺利采购进场。 C、主要材料、设备在使用前10天左右进场,在使用过程中根据仓库或堆放场地情况分批进场,以保证施工需要。 D、在施工前,我们将选定多个长期合作且信誉良好的材料的供应商签定供货合同,明确材料的供应时间、数量和质量,保证材料能及时供应,不影响现场施工;同时杜绝不合格材料进入施工现场。 E、加强对材料的调控,特别是节假日,应提前准备,做好材料的进场工作,保证在节假日期间施工不受影响。 F、加强机械设备的保养工作,在进场前对所有机具都要进行试运行,试运行无问题后方可组织进场。 G、及时对检测设备送检,确保检测设备在检定周期内使用。 H、各种机械设备采取定机定人定岗,设备操作人员应有三年以上工作经验并具有相应的操作资格证书,进场前统一进行考核,不合格者需重新进行配训,确保操作人员能熟练掌握机械设备操作规程,使机械设备能充分发挥其效率。 2、施工机械设备管理措施 为加强施工设备管理,保证机械设备的良好状态,实现机械设备管理的制度化、规范化,达到优质、高效、低耗、安全、环保的要求,以适应施工生产的需要,我们特制定以下管理措施,将在工程施工中切实执行,保障工程建设的顺利进行。 3、机械设备检验及验收 设备管理员先查验提供设备单位资质,项目设备管理员还需查验分包提供的其它机械及其基本技术资料(包括出厂合格证,大修记录等),合格后,进行下列进场安装前验收: 1、物资采购管理部会同项目设备管理员组织相关人员对其进行检查、验收。 2、检查机械的完善情况,外部结构装置的装配质量,连接部位的紧固与可靠程度,润滑部位、液压系统的油质油量,电气系统的完整性等项内容,并填写《机械设备进场验收记录》。 3、项目设备管理员组织相关人员对设备外观进行检查,要求机械设备外观

主要施工机械设备情况

第七章:主要施工机械设备情况 一、配备原则 1)机械设备配置原则 主要施工机械设备配备原则:一是要配套,二是要先进,三是要满足施工需求,并略有富余,四是要保证其完好率和出勤率。 针对不同的工序施工,按专业化组织流水作业,以性能好、效率高、机况良好的大型机械设备装配本工程工程的主要作业,实现各机械化作业的有机配合,用机械化程度的提高来实现本工程施工的稳产、高产。 优选精良、先进的适合本工程工程的最佳施工机械设备,合理进行匹配,尽快形成快速施工能力。 根据本工程工期及工程量,使机械设备能力大于进度计划指标能力,有足够的设备储备。 同类机械设备尽可能采用同厂家设备,以便于维修、配件供应和通用互换,确保机械使用率。 2)试验、质量检测设备配置原则 仪器设备配置合理,数量充足,满足施工需求。 设备功能先进,性能良好,状态稳定。 全部仪器已经经过标定合格,并按期进行检定。 二、机械设备、试验、质量检测设备进场计划 1)机械设备进场计划 在接到业主中标通知书和业主指令后即按施工顺序开始准备施工机械的进场、组装、调试,确保本工程工程顺利开工,施工机械设备,根据施工需要,通过公路和铁路、水路运输运达现场,确保施工顺利进行。 在施工过程中,将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。 2)试验、质量检测设备进场计划 本工程所有的工程试验委托有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。

本标段配备的各种仪器设备在开工按施工需要内运至现场,并在施工过程中根据具体情况及时补充与更新。 三、拟投入本工程的主要设备和主要试验、测量及检测仪器 先进精良设备配置是保证施工的重要条件之一,根据工程需要,我单位将配备充足、先进、完好的机械设备和检测仪器投入到工程的施工。 拟投入本工程的主要施工机械设备详见附表一:拟投入本项目的主要施工设备表。

电大机考2449安装工程估价

电大机考2449安装工程估价 判断题(共10题,共30分) 32mm以上的管道支架,应单独列项计算工程量,套用管道支架制作安装子目。 T √ F × 正确答案:T 安全变压器安装定额包括了支架安装,未包括支架制作,应另行计算制作费用。 T √ F × 正确答案:T 安全变压器安装定额包括了支架安装与制作。 T √ F × 正确答案:F 按系数计取费用时,应首先按各省规定的系数执行,各省没有特殊规定时,可按全国统一预算定额中规定的系数执行。 T √ F × 正确答案:F 按系数计取费用时,应首先按全国统一预算定额中规定的系数执行,全国没有特殊规定时,可按各省规定的系数执行。 T √ F × 正确答案:T 电机本体安装执行第一册机械设备安装工程定额。 T √ F × 正确答案:T 电气安装和生产同时进行,增加费用按总人工费的1%计算,且全部为人工工资。 T √ F × 正确答案:F 电气安装和生产同时进行,增加费用按总人工费的10%计算,且全部为人工工资。 T √ F × 正确答案:T 电气安装在有害身体健康的环境中施工,增加费用按总人工费的20%计算,全部为人工工资。 T √ F × 正确答案:F 电气工程量计算中,各种配管应区别不同敷设方式、位置以及管材材质、规格,以延长米计算,扣除管路中间的接线箱(盒)、灯头盒、开关盒所占的长度。 T √ F × 正确答案:F

电气工程量计算中,管穿线分照明线路和动力线路,按不同导线的截面,按单线延长米计算。 线路的分支接头线的长度已综合考虑在定额中,不再计算接头长度。 T √ F × 正确答案:T 电梯的轿箱、配重、厅门、轨道、底座、支架等安装,应执行第1册《机械设备安装工程》定额。 T √ F × 正确答案:T 吊风扇的安装定额已包括了吊钩的制作安装,不另计算。 T √ F × 正确答案:T 风管穿墙、穿楼板的孔洞修补,可另行计算。但安装定额已考虑了安装与土建交叉作业干扰及施工配合因素,不得计取其降效费用。 T √ F × 正确答案:T 给水管道的室外界限以建筑物外墙皮1. 5m为界,入口处设阀门者以阀门为界。 T √ F × 正确答案:T 给水管道的室外界限以建筑物外墙皮为2.5m为界,入口处设阀门者以阀门为界。 T √ F × 正确答案:F 工程直接费是指在施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费和施工机械使用费。 T √ F × 正确答案:T 管道安装定额不含打堵洞眼,应另外计算。 T √ F × 正确答案:F 管道安装定额不含水压试验,应另外计算。 T √ F × 正确答案:F 管道安装定额已含水压试验,不得另计。 T √ F × 正确答案:T 计算风管工程量时,风管按图示不同规格以展开面积计算。扣除检查口、测定孔、吸风口所

机械设备安装工国家职业标准

1.6基本文化程度 初中毕业。 1.7培训要求 1.7.1培训期限 全日制职业学校教育,根据其培养目标和教学计划确定。晋级培训期限:初级不少于360标准学时;中级不少于300标准学时;高级不少于240标准学时;技师不少于180标准学时;高级技师不少于120标准学时。 1.7.2培训教师

培训初级、中级的教师应具有本职业高级及以上职业资格证书;培训高级的教师应具有本职业技师及以上职业资格证书;培训技师的教师应具有本职业高级技师职业资格证书或相关专业中级及以上专业技术职务任职资格;培训高级技师的教师应具有本职业高级技师职业资格证书4年以上或相关专业高级专业技术职务任职资格。 1.7.3培训场地设备 理论培训场地为标准教室,室内配备各种机械设备、挂图、演示板等必要的教学仪器。实际操作培训场地应为具有相应设备的技能操作培训场地。 1.8鉴定要求 1.8.1 适用对象 从事或准备从事本职业的人员。 1.8.2 申报条件 ——初级(具备以下条件之一者) (1)经本职业初级正规培训达规定标准学时数,并取得结业证书。 (2)在本职业连续见习工作2年以上。 (3)本职业学徒期满。 一一中级(具备以下条件之一者) (1)取得本职业初级职业资格证书后,连续从事本职业工作3年以上,经本职业中级正规培训达规定标准学时数,并取得结业证书。 (2)取得本职业初级职业资格证书后,连续从事本职业工作5年以上。 (3)连续从事本职业工作7年以上。

(4)取得劳动保障行政部门审核认定的、以中级技能为培养目标的中等以上职业学校本职业(专业)毕业证书。 ——高级(具备以下条件之一者) (1)取得本职业中级职业资格证书后,连续从事本职业工作4年以上,经本职业高级正规培训达规定标准学时数,并取得结业证书。 (2)取得本职业中级职业资格证书后,连续从事本职业工作7年以上。 (3)取得高级技工学校或经劳动保障行政部门审核认定的、以高级技能为培养目标的高等职业学校本职业(专业)毕业证书。 (4)取得本职业中级职业资格证书的大专以上本专业或相关专业毕业生,连续从事本职业工作2年以上。 ——技师(具备以下条件之一者) (1)取得本职业高级职业资格证书后,连续从事本职业工作5年以上,经本职业技师正规培训达规定标准学时数,并取得结业证书。 (2)取得本职业高级职业资格证书后,连续从事本职业工作8年以上。 (3)取得本职业高级职业资格证书的高级技工学校本职业(专业)毕业生,连续从事本职业工作满2年。 ——高级技师(具备以下条件之一者) (1)取得本职业技师职业资格证书后,连续从事本职业工作3年以上,经本职业高级技师正规培训达规定标准学时数,并取得结业证书。 (2)取得本职业技师职业资格证书后,连续从事本职业工作5年以上。1.8.3鉴定方式

工程投入的主要施工机械设备情况及

工程投入的主要施工机械设备情况及 进场计划 一、施工机械设备组织配置及原则 要满足招标文件对质量、工期和安全的要求,各种测量检测仪器与施工机具的配置就须满足下面的条件: 1、各种桩基施工用仪器和机具要功能齐备,新旧程度必须满足施工的需求。 2、在数量上要充足,不同种类的仪器和机具要配置合理。 3、在施工高峰期,一方面要考虑满足数量的因素,另一方面要考虑有效的周转使用。 4、要保证重要工序和重要部位的施工用仪器和机具。如各种测量仪器不仅要求功能先进,还要求准确有效。“没有规矩不成方圆”,若对轴线、标高控制线等没有准确的测量数据,精品工程是无从谈起的。 5、配置必要的维修工具,在施工期间对各种仪器和设备进行合理的保养和维修。 6、配备机械设备适应考虑以下因素: (1)技术先进性: 机具设备技术性能优越,生产率高。 (2)使用可靠性: 机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。 (3)便于xx: 机械设备要便于检查、维修和修理。

(4)运行xx: 机械设备在使用过程中有对施工安全的保障性能。 (5)经济实惠性: 机具设备在满足技术要求和生产要求的基础上应达到最低费用,可进一步降低工程成本。 (6)适应性: 一种机械设备可适应不同工作条件及工作内容。 (7)此外应满足成套性、节能性、环保性、灵活性等要求。 二、机械设备管理措施 1、正确的选用机械设备。根据“技术上先进,经济上合理,施工上适用,安全可靠”的原则,考虑机械产品的特点,正确选用配置设备。 2、保证机械设备始终处于良好的技术状态。 2.1根据机械设备的性能用途和效率等,制定完整的操作规程,以求合理使用。 2.2研究机械设备的故障,磨损规律,根据设备的寿命周期和生产状况,确定维护保养制度及方式,制定检修计划。 2.3运用先进的检测,维修手段和方法,减少磨损,恢复精度,延长寿命周期。 3、加强设备的日常管理工作 3.1采取行政与经济手段相结合的方法,加强设备的日常管理工作。 3.2主要包括: 降低能源消耗费,维修费的支出。降低机械设备的寿命周期费用。

主要施工机械设备情况主要施工机械进场计划

主要施工机械设备情况主要施工机械进场计划公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

5.施工投入的机械设备情况、主要施工机械进场计划 机械设备投入计划 配备原则 机械设备配置原则: 主要施工机械设备配备原则:一是要配套,二是要先进,三是要满足施工需求,并略有富余,四是要保证其完好率和出勤率。 针对不同的工序施工,按专业化组织流水作业,以性能好、效率高、机况良好的大型机械设备装配本绿化工程的主要作业,实现各机械化作业的有机配合,用机械化程度的提高来实现本工程施工的稳产、高产。 优选精良、先进的适合本工程的最佳施工机械设备,合理进行匹配,尽快形成快速施工能力。 根据本工程工期及工程量,使机械设备能力大于进度计划指标能力,有足够的设备储备。同类机械设备尽可能采用同厂家设备,以便于维修、配件供应和通用互换,确保机械使用率。 试验、质量检测设备配置原则: 仪器设备配置合理,数量充足,满足施工需求。设备功能先进,性能良好,状态稳定。全部仪器已经经过标定合格,并按期进行检定。 机械设备、试验、质量检测设备进场计划 机械设备进场计划:

在接到业主中标通知书和业主指令后即按施工顺序开始准备施工机械的进场、组装、调试,确保工程顺利开工,施工机械设备,根据施工需要,通过运输方式运达现场,确保施工顺利进行。 在施工过程中,将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。 试验、质量检测设备进场计划: 本工程所有的工程试验委托本地具有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。 本标段配备的各种仪器设备在开工按施工需要内运至现场,并在施工过程中根据具体情况及时补充与更新。 拟投入的主要设备和主要试验、测量及检测仪器 先进精良设备配置是保证施工的重要条件之一,根据工程需要,我单位将配备充足、先进、完好的机械设备和检测仪器投入到工程的施工。 机具设备管理保证措施 机具设备管理制度 公司派驻工地所有机具设备管理由工地项目部负责,并确定由专职技术人员进行统一管理,具体负责机具设备的日常检查、维修等工作。
