(一)人员、材料及机具设备的准备和进场安排

1、动员周期

人员、材料及机械设备的进场以满足工程实际需要和业主及监理工程师的要求为原则,按工程进度计划分期、分批进入施工现场。

若我公司中标,第一批人员在接到中标通知书后五天内进场。进场后主要工作为:租用场地,搭设临时工棚,成立项目经理部,建立试验室,平整施工场地,接好水电和通讯设施等。

第二批人员在十日内进场,全面开展各项工作。

2、进场后技术准备

第一批施工管理人员进场后即进行技术准备工作,包括内业和外业技术准备。

a.内业技术准备

认真阅读施工规范,复核施工图纸,编写复核报告。进行临时工程设施的具体准备。

编写技术交底书和特殊过程作业指导书。结合工程实际施工特点,编写技术管理办法的实施细则,备齐必要的参考资料。编写各种针对性的保证措施。依据合同条款、技术规范的规定要求,完成各种临时设施符合性数据的采集。编写实施性的施工组织设计。根据合同要求,提供给建设单位和监理工程师的其它资料。

b.外业技术准备

现场控制点交接和复测工作,包括:施工人员进场后即与设计单位和监理组联系,进行现场交接桩,交桩后进行复测,实施闭合导线控制测量,补设或根据施工要求增设控制点,并进行固桩、护桩、交桩,复测完成后进行施工测量。

各种仪器设备的检测鉴定,并办理计量合格证书。

各种原材料的调查与合格性测试分析并编写试验报告。

3、施工机械进场方案

本工程所用机械全部由公司总部安排调运至工地,根据施工的先后顺序及组织计划,各分项工程所用机械在其开工前五天全部运至工地。

本工程施工需要的大量的机械设备和运输车辆是施工的主力。在以往施工时,常因部分关键设备跟不上而严重影响施工进度,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致。因此,根据我公司现有装备的数量、质量情况和周密的计划,分期分批组织进场。其中需要维修、租赁和购置的,将按计划落实,并适当留有备份,以保证施工的需要。

4、材料进场方案

先遣人员进场后,立即做出材料供应计划,确定工程按进度所需的石灰、粉煤灰、砂、石料等的供应地点、数量及运输方式,建立完善的检测试验手段,采购先期开工所需的工程材料,保证工程按期开工。所用材料将主要采用陆运的方式进场。

本工程施工需要大量的材料,主要材料有:砂、石料、水泥等。材料的品质、数量、以及能否及时供应也是决定工程质量和工期的重要环节。材料准备工作的要点是:品质合格、数量充足、价格低廉、运输方便。在保证材料品质的情况下,

广泛调查料源、价格、运输条件,做好技术经济比较,择优选用,同时根据使用计划组织进场,力争节省投资。

5、人员进场计划

工程施工过程中,根据施工需要,人员实行动态管理,根据计划增减。人员配备见附表

6、临时工程安排

临时工程布置原则:临时工程布置以利于当地环境保护、节约用地、满足施工需要为原则,尽可能减少对交通及周边居民正常生活影响。

临时工程布置依据:业主在设计文件中已规划的施工用地范围。各级关于环保、安全、文明施工的有关规定。投标人在实施本工程过程中的项目管理目标;招标文件的有关规定。1)、临时用地

临时占地,本着节约用地和少用地原则,在场地布置时尽量使用红线内用地。临时道路用地:利用现有村道,个别加宽路面使用。项目部预设在Ⅲ标中心位置汪老屋,交通便利,利于掌控全局。

2)、临时房屋

基地设有工人宿舍、会议室、食堂、厨房、施工队办公室及宿舍、值班室、水池、电房、试验室、厕所等。根据目前的防非工作要求,我们将全部搭建临时工棚。

宿舍和办公室按3.8M开间7M进深布置。

所有房屋均用电灯照明。

3)、施工、生活用水、电

生活用电使用地方网电。施工用水则在现场取水。生活用水使用当地自来水。

4)、通讯设施

项目经理部设3部国内长途电话。各主要负责人配备移动电话。

5)、交通工具

配备:工程车2辆、指挥车1辆。

6)、消防设施

基地和仓库按有关消防标准配备灭火器、砂堆,按规定地点放置并经常检查。

做好消防培训工作

基地和仓库有足够的间距作消防通道使用。

7)、医疗卫生设施

项目经理部准备常用医药,经理部与当地卫生院要加强联系,并有简要的协议,紧急状况及时配合。并根据当地对各种疾病防治的要求配合地方政府做好防治工作。

土地整理项目施工总结报告

重庆市永川区三教镇双坪村土地整理项目 施 工 总 结 报 告 编制单位:重庆昌林建筑工程有限公司 编制日期:2015年11月1日

一、工程概况: 本项目区位于重庆市永川区三教镇北部,涉及三教镇的双坪村狮子山社、石碾沟社、瓦店子社、雷打石社、王家桥社、张家坡社和高牌社。项目区东西长约3.2km,南北宽约 3.6km,地理坐标在东经105°50′25″~105°52′20″,北纬29°29′53″~29°31′51″之间。项目区东以永铜公路为界,西以坪村石碾沟社的溪沟为界,北以双坪村与永坡村交界处的苗圃为界,南以双坪村与利民村的村界为界。项目区范围线主要是以权属界和地类界为界线。 本项目于2009年由重庆市永川区国土资源和房屋管理局申报,同年向重庆市国土资源和房屋管理局提交了可行性研究报告。重庆市国土资源和房屋管理局于2010年批复为市级土地整理项目,批准该项目建设规模为433.61hm2,新增耕地为37.83hm2,总投资1223.82万元。该项目由重庆市永川区国土资源和房屋管理局委托重庆瑞升资产土地评估有限责任公司进行该项目的规划设计。项目入库备案后于2012年2月进行公开招投标,由重庆昌林建筑工程有限公司中标,并由重庆渝兴监理工程有限公司进行监理。 由于“西三环”(永川-铜梁)高速公路在该项目入库备案后规划南-北方向贯穿整个项目区,在项目区内征地面积为15.65hm2,造成项目建设规模减少,部分原规划的道路、沟渠等工程因西三环建设需要调整线路或取消修建。 由于项目区内进行产业结构调整,耕地进行了流转,采用集中经营方式,导致原设计的土地平整工程实施方式不适宜现在的经营方式,需对土地平整工程位置及设计方式进行调整。 经重庆市永川区国土资源和房屋管理局向重庆市国土资源和房屋管理局请示,并征得监理单位和施工单位意见后,同意对该项目的规划设计方案按照有关规定进行变更,因此重庆市永川区国土资源和房屋管理局委托重庆瑞升土地勘测规划设计有限公司对重庆市永川区三教镇双坪村土地开发整理项目的规划设计方案进行变更。 本项目原规划设计总投资为1223.82万元。其中工程施工费为1069.46万元,占总投

土地整治项目施工组织设计(精华版)

目录 第一章编制说明及工程概况 (1) 第一节工程概况 (1) 第二节编制说明 (1) 第二章施工组织机构及技术保证措施 (4) 第一节组织机构体系 (4) 第二节技术保证措施 (7) 第三章施工方案与技术措施 (8) 第一节施工总则 (8) 第二节工程测量 (9) 第三节各分部分项工程施工部署 (10) 第四节田间路桥工程施工方案和技术措施 (11) 一、整修二级田间道、新修生产路 (11) 二、新修二级田间道路 (17) 三、整修一级田间道路 (24) 第五节灌溉与排水工程施工方案和技术措施 (30) 一、施工流程 (30) 二、施工工艺 (31) 第六节农田防护与生态环境保持工程施工方案和技术措施 (35) 一、下田坡道工程施工方案 (35) 第四章工程进度计划与措施 (36) 第一节施工总进度编制原则及依据 (36) 第二节工期保证措施 (37) 一、施工进度计划的动态控制 (37) 二、保证工期的管理措施 (37) 三、保证工期的技术措施 (38) 第五章质量管理体系与措施 (40) 第一节质量管理体系 (40) 一、质量方针 (40) 二、质量目标 (40) 三、质量管理职责 (41) 四、质量管理体系框图 (45) 第二节材料设备的质量保证措施 (45) 第三节质量保证的技术准备 (46) 第四节施工过程质量控制 (47) 第五节不合格品的纠正和预防措施 (49) 第六节初步验收、运行检测、竣工验收 (50) 第六章施工总平面布置 (51) 第一节开工前准备工作 (51) 第二节施工组织 (51) 第三节施工营地布置 (51) 第七章安全文明管理体系与措施 (52) 第一节安全管理体系与措施 (52) 一、安全生产目标 (52) 二、安全生产管理体系 (52) 三、安全措施 (53)

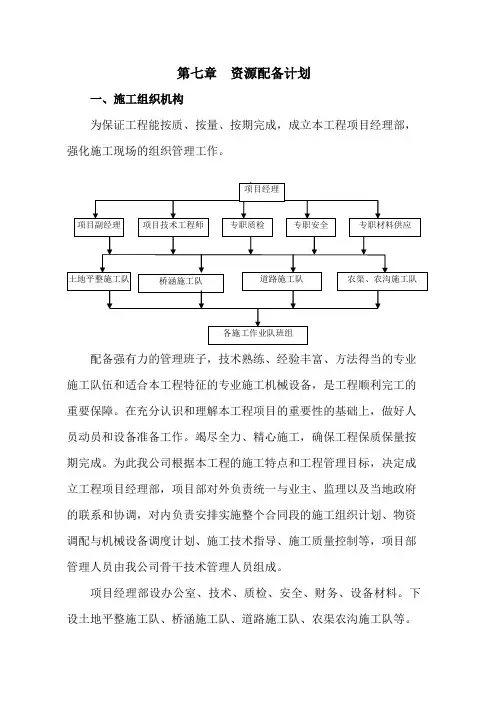

资源配备计划

资源配备计划 劳动力安排计划 一、劳动力组织原则 (一)劳动力组织按基础、主体结构、装饰装修等不同阶段,分别考虑和安排。为保证施工质量,提高效率,便于核算,作业班组应保持相对稳定,并隶属于项目经理部统一安排,统筹调度。 (二)根据工期要求,实物工程量、劳动定额确定劳动用工,单方用工控制在5.02日/m2。 (三)劳务作业队伍由项目经理部择优录取,与其签订劳务合同,规定其工期、质量、安全要求,明确承包任务,工程量结算方式和奖惩的措施。 二、人员培训计划 人员培训计划表

三、劳动力计划 本方案采用分段流水施工。劳动力计划动态图的编制以210日历天进行编制,具体开工日期待甲、乙双方共同商定。劳动力计划详见后附表。 机械设备配置 一、机械选择 (一)经过测算,配备1台型塔机和一台施工电梯覆盖拟建建筑,同时满足施工期的模板、钢筋、架料的垂直运输及施工进度要求。 (二)主体施工后,安装龙门架作为砌体材料和砂浆的垂直运输工具。 (三)楼层施工用水设备 设一台高压水泵作为楼层施工用水抽水设备。 二、主要机械设备配备 (详见后附表) 三、施工机械设备的保养与维护 1、机操人员要严格执行机械设备操作规程和机械设备维护保养制度,按期进行设备维护保养。 2、机操工要坚持“清洁、紧固、调整、润湿、防腐”“十字”作业,填写运转和日常检查记录。运转中发出异常,要及时停机检修,不得带病运转作业。 3、机械设备要杜绝“三违”(违章操作、违章指挥、违反劳动纪律)现象,确保机械设备按规程和使用说明书要求作业。 主要材料供应计划 一、架管选择 (一)基础结构阶段:满堂搭设梁、板支撑架,待砼达到规定强度后拆除,同时在外侧墙防水施工期间,沿地下室外侧墙四周搭双排落地操作架。基坑四周设安全防护栏杆。 (二)主体结构阶段:满堂搭设梁、板支撑架,待砼强度达到设计85%可拆除钢管支撑架。同时在建筑物四周采用整体提升脚手架作为操作、防护架,施工中每次搭设四层架体。砌筑期间采用工具式内脚手架,外围护墙未砌筑前沿建筑物四周逐层搭设临边护身栏杆。 (三)装修阶段:外装饰装修工程沿用整体提升脚手架。架体随外墙装修结束逐层拆除。配合内装修采用工具式内脚手架。 二、模板 (一)材料 主体横向楼板结构采用镜面覆模大模板(酚醛树脂),柱、梁采用组合钢模板,满堂脚手架支撑,不合钢模模数部分用清水木模补充,楼板龙骨背枋采用50mm×100mm方木。 (二)配模数量 地下配备一整套成模体系,地上部分竖向结构配备一层,水平梁板结构配备二层,投入三层模板的钢管支撑系统材料。 三、主要施工材料准备 (一)根据施工进度计划和施工预算的工料分析,拟定加工及定货计划。 (二)建筑材料及安全防护用品准备:对水泥、钢材、木材三大建筑材料,特殊材料等,均应根据实际情况做编制各项材料计划表,分批进场。 材料进场根据进度情况,提前1至2周提周计划并组织进场。三大材必须贮备够后阶段。(三)对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的管理。 冬雨季施工技术 本工程位于四川盆地东北部地段,属于亚热带季风气候,年平均温度22℃,相对湿度83%,平均年总降水量938.90mm。 冬季施工措施 1、冬期施工的混凝土及其材料的加热、搅拌、运输、浇筑和养护要进行热工计算,确

土地整理项目施工组织设计方案

***********土地整理项目 施工组织设计 1.工程概况 1.1工程简介 山东省***********土地整理项目区属该市北部滨海平原,位于***********西南部,涉及***********21个行政村,建设规模为945.01公顷。新增耕地81.75公顷,新增耕地率8.65%。 工期要求:2008年11月28日开工,2009年12月31日完工。 1.2主要工程数量 本工程主要工程内容为: 1、农田水利工程: ①排灌工程: ②喷灌工程 ③大口井:27座 ④机井工程:37座 ⑤井房工程:64座 ⑥农桥工程 ⑦电力安装工程 ⑧道路工程 ⑨平塘工程 具体工程量详见图纸。 1.3工程特点 本工程为黄海边海滩区域进行土方工程施工,工程施工客观条件较差,本工程特点主要表现在以下几个方面: (1)施工段位于平原开阔地带,施工作业面大,无任何管线影响,工程技术含量不大,便于工程施工开展。 (2)工程施工施工时间长,施工范围广,跨越雨季、冬季,施工过程中会有连雨天气和低温天气,安排进度计划时要充分予以考虑。 (3)建筑物施工过程中可能会遇到阴雨天,所以要注意施工导流。 2.工期及质量目标 2.1施工工期 本工程计划开竣工日期为2008年11月28日开工,2009年12月31日完工,总工期为380个工作日,根据要求,我项目部根据工程量,紧缩工期,加紧施工。结合自身综合施工能力,上足机械设备及人员,确保工程按期完成。 2.2质量目标 本工程若我单位若有幸中标,我们将精心组织、规范施工,保证工程质量达到现行相关规范要求。(质量管理网络见附表1) 2.3安全要求 项目筹建施工过程中,我们将精心组织、规范施工、以安全法为基本教育材料,争取施工安全零事故。(安全管理网络图见附表2) 3.施工准备情况 3.1现场调查 对工程沿线进行了详细调查,如地形、地貌、水文、地质、气象、道路、电源、通

最新土地整理及排水沟施工方案

施工方案 一、项目说明 一、项目简介 略 二、工程范围: 略 三、技术规范: 1田间道路整修*km 道路面宽度为4m(原有道路宽度大于4m的,按原路基整修),路面扎实后路中心线高出路肩30cm以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行。在道路交叉的“丁”字路口设置转弯半径,转弯半径不低于2m,路肩要求平坦、顺直、扎实。其他标准应达到有关行业标准要求。 2排水沟*km 项目区道路的两侧各设置一条排水沟,排水沟要求上口宽不低于100cm,下口宽不低于80cm,深度不低于60cm;排水沟开挖要顺直,宽窄一致,要求一律要挂线施工。其他标准应达到有关行业标准要求。 具体标准严格按照省办(2012)35号文件《*省农业综合开发土地治理项目实施标准细则》执行,达到工程建设标准一流,工程建设质量一流。 二、主要施工工序以及施工方案 2.1 施工测量 2.1.1施工测量控制 (1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。 (2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。 (3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将

标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水准线长度公里数)。 2.1.2 测放临时水准点 工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。根据需要和设置的牢固程度应定期进行复测。 临时水准点的设置要求是: (1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内; (2)在野外每400m设置一个水准点; (3)两水准点之间能保持通视。 2.1.3 平面放线 根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报。 平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。然后根据工程规定需要的宽度用白灰撒出开挖边线。 2.1.4纵断面水准测量 纵断面水准测量之前,应先沿工程的施工线路每隔 20m的距离设置临时水准点,临时水准点的精度要求闭合差在平坦地区不得超过1mm。以此水准点测出中心各桩位地面的高程,以检验设计图示地面高程和实际地面高程是否相同,并以此来确定沟槽开挖的深度或管道架空的高度。 本工程的沟渠、道路的计量均采用断面法。为此,本工程对于沟渠、道路的测量要由专人负责进行,并及时予以签证。放线时要控制好导线桩,以及起点桩

土地整理项目施工方案与技术措施

土地整理项目施工方案与技术措施 (一)土地平整工程施工方法 1 测量放线 测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。 平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢尺。用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。 高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12Lmm(L为水准线长度公里数)。 2 田间平整 田间及田块平整都采用74kw推土机推土,将高处土方就

近推至低处,使场地平整。推土机推平后,辅以人工整平,以达到设计要求的平整度。要求将施工区内的全部树木、树桩、根、杂草、垃圾、废碴以及监理指明的其它有碍物清除干净。田间平整中无使用价值的可燃物,在指定的地点处烧毁,并有严格的防火措施。对无法烧尽的清除料,除严重污染的按专门处理外,一般应弃至监理工程师批准的弃渣场,并用开挖料覆盖掩埋,厚度大于0.60m,并不得妨碍天然排水及污染河川。 3 田埂夯填 3.1填筑材料 夯填土料中不允许夹杂黏土、草、木等有害物质,淤泥或自然含水率高的土料,不适合作填筑土料。 3.2机械选择 土方填筑施工前,将根据设计压实度、施工条件等合理选择压实机具,并确定填料含水量控制范围、铺土厚度和压实遍数等参数。本工程压实机具采用2.8kw蛙式打夯机,边角部位采用人工夯填。

3.3土方填筑方法 (1)田埂土方铺填作业应从最低处开始,按水平层次进行,不得顺坡铺填。 (2)土料应采取大面积铺筑,以减少接缝。当分块填筑时,应对块间接轨处的虚坡带采取台阶式的接坡处理措施,或采取将接坡处未压实的虚坡石料挖除的措施。 (3)铺土的最大厚度必须与压实机具的功能相适应,一般不超过200~300mm,具体厚度应由现场试验确定。 (4)每一填土层按规定的施工方法填筑完后,应经监理机构检查合格后才能继续填筑新土,经验收合格的填筑层因故未继续施工,复工前应进行刨面、洒水处理,并经监理机构检验合格后才能铺填新土,以使层间结合紧密。 (5)蛙式打夯机夯筑时的行走方向应平行于轴线,边角难于夯及的地方用人工夯填。 3.4质量保证措施 施工过程应会同监理工程师定期进行以下各项土方填筑的质量检查和检验:

资源配备计划(2)

6、资源配备计划 第一节施工材料配置 1、各阶段施工半月前,现场材料组,尤其是采购人员积极协助甲方落实好厂家货源,采用“货比三家”一比质、比价、比服务的原则进行运作,特别是所用钢材、水泥一律采用大厂材料,确保工程质量。一旦出现短缺,应立即另找第二家或第三家,如还有困难时可与我公司物资供应分公司联系,启动多年来形成的多渠道物资供应网络。 2、砂、石、砖等地材受季节性变化经常影响正常施工,根据市场供需变化规律并客观的评估国家级、市区级重点工程分布情况,地材需要时间与数量,项目应在地材丰产期内根据施工需用数量,尽可能储备多一些,以便顺利渡过地材低产期。 3、现场材料、半成品的贮备量应比实际需用量多一些。 第二节主要施工机械、设备配备计划 1、土石方机械 本工程土方采用小型开挖机,辅助人工开挖,配备小型挖掘机。石方采用人工爆破后用小型挖机人工配合清除。 2、运输机械 根据该工程工期紧,工程分布零散的特点,运输机械采用自卸汽车或自卸农用车运输。 3、砼施工机械 本工程混凝土全部采用现场搅拌。故每个施工现场设置一个拌合站,配备砼搅拌机和砂浆搅拌机,用于砌筑砂浆搅拌和混凝土搅拌。 4、其他机械根据现场灵活配备,见后附表: 第三节劳动力配备计划 为保证本工程的如期竣工,本标段内的劳动力计划如下: 1.工程分以下几个工种:水电工、砼工、钢筋工、泥水工、木工、石工、机械操作工等专业工种和普工。 水电工,负责给排水工程的管道安装、生活用水电、施工用水电等的施工。 砼工,负责砼工程的垫层铺垫夯实、砼浇筑找平、砼实验块制作等工作。架子工则负责脚手架及支架的搭设。 泥(抹灰)工:负责所有的砖墙的砌筑及抹灰。

土地整治项目

土地整治项目 The latest revision on November 22, 2020

目录 第一章、编制说明 (4) 一、编制依据 (4) 二、施工条件分析 (4) 第二章、施工总布置 (7) 一、工程施工目标 (7) (一)、施工总布置原则 (8) (二)、场内施工道路布置 (8) (三)、临时生活设施及管理办公用房布置 (8) (四)、生产设施布置 (9) (五)、水、电及通讯设施布置 (10) (六)、临时设施用地计划 (11) (七)、施工平面布置 (11) 第三章、施工程序及施工方法 (12) 一、施工方案总体思路 (12) 二、主要施工准备 (13) 三、土地平整工程 (16) 四、农田水利工程 (18)

五、道路工程 (32) 六、涵管工程 (36) 七、砼施工方法 (39) 八、砌体工程 (42) 九、防护林工程 (54) 第四章、拟投入施工机械设备、工期及保证措施 (55) 一、拟投入本工程主要施工机械设备 (55) 二、施工进度计划说明 (56) 三、劳动力计划安排 (57) 四、控制性工期保证措施 (57) (61) 一、工程质量方针与目标..... (62) (62) (62) 四、质量保证体系 (63) (64) (64) (64)

(64) 四、安全生产保证体系 (65) 第七章施工组织机构 (67) 一、施工组织措施 (67) 二、施工组织机构 (68) 第八章文明施工及环境保护措施 (71) 一、环境保护措施 (71) 二、文明施工措施 (72) 三、原材料质量保证措施 (74) 四、降低工程成本措施 (74) 五、质量通病防治措施 (75) 第九章成品、半成品保护措施 (79)

分部工程施工工法及进度计划土地平整

分部工程施工工法及进度计划 土地平整工程 1 施工程序 根据施工图进行施工测量放线→利用推土机、装载机、自卸汽车等机械设备进行挖高填低(填挖阶段)→利用机械设备进行土地平整(粗平)→人工对田坎等进行修整(精平)。 2施工方案 根据工程特点,决定采用机械与人工相结合的方法施工,以机械为主,人工为辅。 利用推土机、装载机、自卸汽车等机械设备进行挖高填低,近距离采用推土机和装载机运土,远距离采用装载机挖装,8T自卸汽车运至填土区,若填区较深将采用推土机分层碾压(30厘米一层)的方法。田块填挖阶段结束后,利用设备进行粗略平整作业。田块粗平结束后,人工修整田块边角及田坎。 3 土方开挖 施工前的准备 (1)测量放线:根据监理工程师提供的测量基准点、测放施工场面控制点的密度要便于施工的需要,精度要符合国家的有关标准,绘

制出经校核的控制图。 (2)规划田块:按照技术条款的要求,结合实际地貌,规划施 工田块的形状,用水准仪布设控制格网,进行土方平衡计 算。 (3)开挖及运输根据本标段工程特点,决定采用挖掘机机械开挖的方法开挖,挖时根据设计图纸以及监理工程师指示的开挖放法等开挖,并利用自卸汽车运输运至指定点。 在项目区开挖中,一旦发现开挖区的工程地质和水文情况与施工图不符合或异常时,及时报监理工程师并提交开挖后的地形、地质等情况的书面报告,报送监理工程师决策。 4土方回填 施工前的准备 (1)填筑区地表处理 ①清基与基础面处理,根据设计提出的清及处理要求及有关施工技术措施。 ②清基时,根据设计要求,降地表层的石块、淤泥等清除干净。清理表面耕作层厚度不小于0.3M。 ③项目填筑区有坟墓、树坑等,按设计要加以彻底清理。 5田块检测 平整结束时,经施工现场技术人员用仪器自检复线后,采用人工对该田块的平整度、地沿进行修整。 6 质量要求

农村土地整治示范项目施工总进度计划及保障措施

农村土地整治示范项目施工总进度计划及保障措施 1、工期 本工程计划于2012年10月29日开工,2013年12月30日竣工,总工期427日历天。 2、组织保证措施 以公司主管生产副经理及生产部为主的公司一级管理、协调、控制、督促检查本工程。以分公司经理为主及主管生产的副经理和生产科为主的一级直接领导调度指挥生产进度。 项目部以项目经理为主的施工现场指挥、管理、协调的一线指挥部。 由以上三级管理的各层领导从组织上确保施工工期。 ⑴为指导施工生产和便于甲、乙双方配合协调,解决突出事件造成的工期影响,我公司在现场成立直属工程指挥部。 ⑵指挥部组成: 总指挥:项目经理

成员:技术负责人、施工员、质检员等 ⑶组建一个优秀项目部,负责现场的技术组织管理,项目经理部每周召开一次会议,发现问题及时解决,不能解决的及时上报工程指挥部。 ⑷工程材料公司统一采购,保证材料的质量、数量和进场时间,选派优秀工地班组进驻现场。 ⑸公司设备科组建一个设备机修班,常驻工地,保证机械设备的正常运转,避免因设备故障而造成的误工现象。 ⑹根据工期控制要求,编制月生产计划,月计划应反映出当月每日的形象进度及工作安排,确保各工序顺利穿插和交接。 ⑺严抓工程工欺,做到人人了解形象进度的计划安排,层层对工期负责,逐级立军令状,下级对上级负责。 ⑻对施工生产实行科学管理,建立计划—实施—检查—处理的PDCA循环系统,不断提高生产效率。 ⑼加强与建设单位、设计单位的协调配合,及时进行技术组织联络,共同保证生产进度和工程质量的完成。

⑽生产计划人员进行现场蹲点,及时解决影响工期的问题,并根据实际情况调整生产进度,确保工期。 ⑾用网络计划指导施工生产,抓住主要的生产工序,实行平行流水、立体交叉作业的组织方法,保证空间占满,最大限度地利用时间和空间。 3、技术保证措施 1).工程开工前,及时与甲方签订施工承包合同,并迅速办齐一切开工手续,事先对本工程作全面、准确的了解,以保证按时开工及开工后的顺利施工,对施工中可能会出现的各种问题,有充分的预测,并制订出各种相应的预防措施。 2).细化图纸,优化施工方案,提出针对本工程的合理化建议,编排合理的施工工序流程图。利用我公司成熟的施工经验,应用高新技术,科学合理地加快施工进度。 3).及时组织施工图纸会审交底,及时解决施工图纸中的技术问题。 4).组织施工队伍对各分部、分项工程进行技术、质量交底,避免返工。

土地整理工程施工进度计划

土地整理工程施工进度计划 土地整理工程施工进度计划 建筑施工 土地整理工程施工进度计划提要:工程量情况施工进度计划、机械设备配置及劳动力安排计划,由工程量及工期要求所决定 更多建筑学堂 土地整理工程施工进度计划 我公司若有幸中标,我们将组织本单位最强大的施工领导班子,选派具有丰富道路施工经验的项目经理,配足够的有经验的施工技术人员和指挥调度人员,并将机械、设备、施工人员及时调运进入施工场地。完善开工前的所有后勤工作和准备工作,确保在规定工期内完成本标段的全部工程内容。 1. 工程量情况 施工进度计划、机械设备配置及劳动力安排计划,由工程量及工期要求所决定。 本工程项目的主要工程数量情况见附表《主要工程数量表》。 2. 进度计划 根据工程量、现场条件及工期要求,结合本工程实际情况,计划在240个日历天内完成本投标段内所有招标工程内容。具体开工日期由业主确定。 工程沿线采用流水作业与交叉作业相结合的施工布署方案,各分项工程工期安排如下: 一、施工准备:15天 二、土地整理项目:210天 三、田间道路工程:120天 四、农田水利工程:180天 五、中心村附属工程:90天 六、工程清理及验收:15天。 施工进度计划详见附图表《施工进度计划横道图》。

3. 施工进度计划的控制与实施 1、目标控制:实行总目标控制,在150天全面完成招标文件中的所有工程内容。 2、编制施工进度计划:以工程总进度计划为主线,以分项工程进度计划为各阶段控制站点。 3、制定专业班组作业时间计划,拟定各专业班组的作业时间计划。 4、进度计划的实施:及时检查进度计划的实施情况,及时调度安排并根据实际情况调整进度计划。 、施工记录:做好施工记录对施工作业人员、机具、材料进场等进行详细备案,并对照进度计划是否按规定时间完成。 6、人力、机具管理:劳动力、机具实行动态管理,针对各阶段施工情况,投入足够的劳动力和机械设备。 7、进度计划调整:及时协调各专业之间进度落实时出现的相互干扰,施工时间相互冲突的工序应作适当的调整,确保工程如期完成。 更多建筑学堂

资源配备计划

资源配备计划 第一节拟投入的主要施工机械 一、施工机械的配备原则 施工机械的选择应与工程的具体实际相适应,所选机械是在具体的、特定的环境条件下作业,这些环境条件包括地理气候条件、作业现场条件、作业对象昀土质条件等。合理选择施工机械的依据是:工程量、施工进度计划、施工质量要求、施工条件、现有机械的技术状况和新机械的供应情况等。施工机械的工作参数应注意机械的工作容量、生产率、机械的尺寸、机械的质量、自行式施工机械的移动速度、动力装置类型和功率等。 1、施工机械选择的一般原则: 适应性:适应性是指施工机械要适应用于工程的施工条件和作业内容。如工地的气候、地形、土质、场地大小、运输距离、工程规模等。 先进性:新型的施工机械具有高效低耗、性能稳定、安全可靠、质量好等优点,更能保质保量地完成公路施工任务。 通用性和专用性:选用施工机械时要全面考虑通用性和专用性。尽可能用一种机械代替一系列机械,减少作业环境,扩大机械使用范围,提高机械利用率,方便管理和维修。 2、使用机械应有较好的经济性:机械产品的性能价格比,作为用户是首先考虑的具体问题之一,机械类型选定后,必须细致调研具体产品运转可靠性、维修方便程度和售后服务质量。 3、合理的机械组合:包括机械技术性能的合理组合和机械类型及其台数的合理组合。机群的合理规模由工程量、工期要求和机群的作业能力等方面的因素决定。机械组合要注意牵引车与配置机具的组合,主要机械和配套机械的组合。在组合机械时,力求选用统一的机型,以便维修和管理,从而提高公路施工的水平。 4、利用与更新:现有机械的利用与更新,在选用施工机械时,应根据工地的实际情况,既要充分利用现有机械,又要注意机械的更新换代,加强技术改造,

土地平整施工组织设计

目录第一章编制依据及工程概况 1.1编制依据 1.2工程概况 1.3施工及现场条件 第二章施工方案和施工方法 第三章施工进度计划及保证措施 3.1施工进度计划的编制原则 3.2划分施工过程 3.3劳动力计划及机械设备投入计划 3.4施工进度计划的编制原则 第四章临水、临电措施 第五章资源需求量计划 5.1劳动力需求量计划 5.2主要物质和施工机械需要量计划 第六章技术组织措施 6.1工程质量保证措施 6.2施工安全保证措施 6.3现场文明施工措施

第七章季节性施工保证措施 第八章成品保护措 第一章编制依据及工程概况 1.1、编制依据 1、《沛县2016年度黄河故道农业综合开发项目一标段施工公开招标文 件》; 2、《GB/T19001-2000IS09001 : 2000》质量标准; 3、沛县农业资源开发局、沛县财政局提供的项目设计图册; 4、我公司对现场的实地勘察; 5、现行相关的国家强制性标准和技术规范、规程: (1)土地开发整理项目验收规程; (2)国家投资土地整理项目管理暂行办法; (3)江苏省土地整理项目管理暂行办法; (4)江苏土地整理项目管理实施细则; 1.2工程概况 1、工程名称:沛县2016年度黄河故道农业综合开发项目土建工程 2、建设地点:沛县安国镇境内 3、质量标准:合格 4、工程内容: 新建中沟桥(5m*1孑L) 1座,新建节制闸(1m*1孑L )1座,新建过路涵(? 100cm*6m )2座,新建过路涵(? 80cm*6m )12座,新建过路涵(?

40cm*6m )60座,过路涵(? 40cm *5m )40座,新建D60 防渗渠4.223千 米,口宽2.5m防渗渠0.25千米,新增80KVA变压器 1套,架设10KV绝缘线路1.4千米,新建水泥路(路面宽 3.5m、厚 0.18m)8.173 千米。 1.3施工及现场条件 (1)测量放线; (2)施工现场平整; (3)临时道路和临时供水、供电等管线的敷设; (4)有关生产、生活临时设施的搭建; (5)机械设备的安装调试。 第二章施工方案和施工方法 1、施工程序及施工大纲 (1)施工程序 新建水泥道路:测量放样-土石方开挖-泥结石回填压实; (2)施工大纲 ①完成承包合同的谈判签约工作,组织有关人员熟悉合同内容,学习合同文本; ②组建项目经理部,完善工程管理、技术、物资、经营、设备、政宣、办公室等六大管理人员和现场办公室的人员编制; ③按平面规划建造现场办公室,配置必要的管理干部和技术操作人

土地整理项目施工工艺

一、主要施工技术措施 (一)总体施工方案施工准备完成后,组织人员、机具进场,首先进行清表,再进行路基整形,做路面及附属工程。 水泥混泥土面层施工: 施工准备T摊铺T振捣T工作缝处理 (二)技术方案选择 1、采用推土机将路基用地范围内清表后对原地面进行碾压,压实标准及施工方法符合要求; 2、路槽整形采用刮平机,局部人工配合; 3、道路基层采用拌和站集中拌和,自卸车运输,轨道式摊铺机进行混凝土面层铺筑砼摊铺机摊铺,混凝土振捣。 (三)施工顺序安排 先地上后道路:施工准备T清表T地基处理T路基填筑成型T施工路面稳定层T铺设砼路面T竣工清理。 二、主要施工管理措施 (一)质量管理措施 1、建立权威、系统的质量管理体系,配备专职检查人员,树立质量第一的观念。 2、加强过程控制,严格按规程及公司工艺标准施工。 3、严格按ISO9001 国际质量管理体系相应《质量手册》及《程序文件》的要求执行 (二)安全管理措施

任专职安全检查员。 2、加强人员安全培训,提高全员安全意识。对所有施工人员均进行上岗前的安全培训,组织学习上级颁发的文件法规。 3、严格按安全操作规程施工。 (三)施工队伍管理措施 1、项目管理 投入项目动态管理软件一套,利用施工前锋线原理对整个项目进行动态管理,合理优化,即时调度。项目经理部在公司总部领导下充分发挥企业的整体优势,按照具有本公司特色的项目管理模式,高效组合优化社会生产要素,形成以全面质量管理为中心环章,以专业管理和计算机辅助管理相结合的科学化管理体制,保证实现我公司的质量方针和质量目标及对业主的承诺。 2、合同管理 (1)项目部人员认真学习与业主签订的合同文本,全面理解合同,在工程实施中,以合同为依据,自始至终贯彻执行到整个总承包施工管理全过程。 (2)以合同为依据,编制本工程的施工组织设计,将由项目总工程师签发后实施。 3、计划管理 (1)编制施工总进度网络计划,以此有效地对工程进度计划进 行控制。

土地整治项目-施工合同(样本)

合同编号 土地开发整理项目建设 工程施工合同

第一部分协议书 发包人(全称): 承包人(全称): 依照《中华人民共和国合同法》、《中华人民共和国建筑法》以及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设土地开发整理项目施工事项协商一致,订立本合同。 一、工程概况 工程名称:项目; 工程地点:; 建设规模:公顷(亩); 项目性质:; 项目立项批准文号:; 资金来源:财政项目预算资金批复文。 二、工程承包范围 承包范围:土地平整工程、水利设施工程、田间道路工程、村庄整治工程和供配电设施以及其他工程 三、合同工期 开工日期:20 年月日(具体时间以监理工程师下达的开工报告为准) 竣工日期:20 年月日 合同工期总日历天数天。 四、工程数量和质量标准以及项目功能:工程质量合格,并达到中华人民共和国国土资源行业标准《土地开发整理标准》、《广西壮族自治区土地开发整理工程建设标准》和《广西壮族自治区土地开发整理项目工程质量评定规程》。工程数量要按批准的规划设计建设标准、建设内容、规模总量完成。项目竣工后各单项工程能发挥作用,得到项目区大多数受益群众的好评。 五、合同价款 金额(大写):万元(人民币),¥元

六、下列文件应视为构成合同文件的组成部分: (1)本协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料); (2)中标通知书; (3)补遗书; (4)投标函及投标函附录; (5)项目专用合同条款; (6)专用合同条款; (7)通用合同条款; (8)技术规范; (9)图纸; (10)已标价工程量清单; (11)承包人有关人员、设备投入的承诺及投标文件中的施工组织设计; (12)其他合同文件。 七、上述文件互相补充和解释,如有不明确或不一致之处,以合同约定次序在先者为准。 双方有关工程的洽商、变更等书面协议或文件视为本合同的组成部分。 八、本协议书中有关词语含义与本合同第二部分《通用条款》中赋予它们的定义相同。 九、承包人向发包人交付履约保证金,承诺按照合同约定进行施工、竣工,并在质量保修期内承担工程质量保修责任。 十、发包人向承包人承诺按照合同约定的期限和方式支付合同价款。 十一、合同生效 合同订立时间:年月日 合同订立地点: 本合同双方约定经双方法定代表人签字或其授权代理人签字盖章并加盖单位公章后生效。 发包人:(公章)承包人:(公章) 住所:住所: 法定代表人:法定代表人: 委托代理人:委托代理人:

土地整理项目 施工组织设计

土地整理项目施工组织设计目录 ㈠总体施工方案 ㈡要紧分部分项工程施工方案 ㈢施工进度打算、保证工期的措施及违约责任承诺 ㈣质量目标、质量保证措施及违约责任承诺 ㈤安全目标及确保安全的要紧措施 ㈥劳动力、材料和机械设备投入打算及其保证措施 ㈦施工平面布置和临时设施布置 ㈧文明施工措施

施工组织设计 一、总体施工方案 鉴于本工程任务分散,为便于施工组织治理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工段,分不组织施工。施工段划分原则:按照工程特点和工程规模,结合现场情形,合理安排,均衡组织施工。各施工区域的工程量差不多平稳。各施工段均有较便利的出入道路。施工段的划分:按照设计图纸及招标文件的内容,本工程内容包括机井工程、机耕路及田间路工程、涵管桥工程、临时工程,因此按照工程任务将本工程划分为2个施工段,其中机井工程、涵管桥工程为施工段Ⅰ,机耕路及田间路工程为施工段Ⅱ。第一进行临时工程施工,在搞好施工占地、临时道路及临时仓库等有关工作基础上,施工段Ⅰ和施工段Ⅱ同时开工,交叉作业,涵管桥工程与道路工程施工相互配合,施工期间可按照实际需要及时调剂劳动力的使用。做到整个工程人员、材料及机械优化配置,单项工程的施工工艺又能紧密衔接。打算成立2个施工队,具体负责工程施工。 二、要紧分部分项工程施工方案 ㈠机井工程 1、机井施工方法 机井工程施工包括钻孔施工预备、钻进工艺、井管外观质量检查及过滤器制作,井管安装、填砾及管外封闭,洗井和抽水试验等。 2、施工预备 (1)确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生。 (2)做到路通、水通、电通(备好机械动力设备),施工场地平坦。(4)试钻前按质量要求,检查钻井设备各零部件,不合格的不使用。(5)泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求。泥浆槽的长度在15m以上。 (6)管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计要求在开钻前预备好,并及时运到现场。

土地整理施工方案

第一章项目经理部的组成 我公司为了维护“质量第一、用户至上“的经营方针,将该工程作为土地整理重点施工项目之一,精心组织、严格管理、科学施工。把该工程作为国土资源部门的土地开发整理项目样板工程施工。为此根据招标要求,我公司多次组织工程技术人员研究讨论,决定充分发挥企业优势,严格按照项目管理法的质量要求,组织施工。成立过硬的项目经理部,全面履行施工合同及对开发单位的承诺。选调公司专业施工队伍承担该工程施工,据实配足施工机械设备、劳动力及物资供应,采用科学管理手段,在确保工程质量前提下,提高施工速度,加速项目建成周期。为了确保整理出高质量农田,公司现拟做以下施工部署。成立土地开发整理工程项目经理部,实行项目经理负责制,全权负责协调工程所需机械设备、建筑材料、劳动力及工程重大技术问题,各部室及各工作人员要各负其责,各尽其职。

项目经理部组织机构框图 项目经理部主要岗位职责 1. 项目经理 1)负责工程进度、成本、质量、安全、文明施工。 负责建立该项目的质量保证体系,并对质量目标层层分解,落实质量责任制。

2)负责工程进度计划,做好施工任务划分和现场组织工作,并层层分解到各工种。 3) 负责制定项目的岗位责任制和各项管理制度、实施奖惩办法兑现。 4)负责材料采构、物资供应和劳动力调配。 5)负责搞好外协工作、协调好村民、各施工单位和各工种经济关系及合同结算事宜。 2. 项目副经理 1) 在项目经理领导下,认真贯彻公司的各项方针,确保项目部全体员工理解并执行各项工作制度。 2) 编制分阶段进度计划和作好各种施工记录,对施工过程中的技术资料进行汇总。 3) 按照项目工程质量计划,发挥组织机构和资源的作用,落实挂号责任制。 4) 认真履行项目工程的质量管理职责,对质量不合格项目工程的发生负全面责任。 5) 对项目职工进行“质量第一“思想教育。在组织施工生产中坚持把质量提到第一位。 6) 实施公司质量体系文件,组织制订项目质量管理具体实施细则, 落实质量组织。 7) 根据公司下达的质量指标组织分解,制定相应的保证措

土地整理项目施工资源配备计划

土地整理项目施工资源配备计划 (一)人员、材料及机具设备的准备和进场安排 1、动员周期 人员、材料及机械设备的进场以满足工程实际需要和业主及监理工程师的要求为原则,按工程进度计划分期、分批进入施工现场。 若我公司中标,第一批人员在接到中标通知书后五天内进场。进场后主要工作为:租用场地,搭设临时工棚,成立项目经理部,建立试验室,平整施工场地,接好水电和通讯设施等。第二批人员在十日内进场,全面开展各项工作。 2、进场后技术准备 第一批施工管理人员进场后即进行技术准备工作,包括内业和外业技术准备。 a.内业技术准备 认真阅读施工规范,复核施工图纸,编写复核报告。进行临时工程设施的具体准备。. 编写技术交底书和特殊过程作业指导书。结合工程实际施工特点,编写技术管理办法的实施细则,备齐必要的参考资料。编写各种针对性的保证措施。依据合同条款、技术规范的规定要求,完成各种临时设施符合性数据的采集。编写实施性的施工组织设计。根据合同要求,提供给建设单位和监理工

程师的其它资料。 b.外业技术准备 现场控制点交接和复测工作,包括:施工人员进场后即与设计单位和监理组联系,进行现场交接桩,交桩后进行复测,实施闭合导线控制测量,补设或根据施工要求增设控制点,并进行固桩、护桩、交桩,复测完成后进行施工测量。 各种仪器设备的检测鉴定,并办理计量合格证书。 各种原材料的调查与合格性测试分析并编写试验报告。 3、施工机械进场方案 本工程所用机械全部由公司总部安排调运至工地,根据施工的先后顺序及组织计划,各分项工程所用机械在其开工前五天全部运至工地。. 本工程施工需要的大量的机械设备和运输车辆是施工的主力。在以往施工时,常因部分关键设备跟不上而严重影响施工进度,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致。因此,根据我公司现有装备的数量、质量情况和周密的计划,分期分批组织进场。其中需要维修、租赁和购置的,将按计划落实,并适当留有备份,以保证施工的需要。 4、材料进场方案 先遣人员进场后,立即做出材料供应计划,确定工程按进度所需的石灰、粉煤灰、砂、石料等的供应地点、数量及运输

土地整理施工方案

安徽省蒙城县柳林镇土地整理项目施工工程施工 (A标段) 投标文件 项目名称:安徽省蒙城县柳林镇土地整理项目施工工程施工A标段投标文件内容:技术标 投标人:(盖公章) 法定代表人

或其委托代理人:(签字或盖章) 日期: 2008 年 2 月 24 日 第一节综述 1.1 编制依据 1.1.1 招标文件、设计图纸、技术要求及招标单位有效法律文件。 1.1.2 国家、行业及相关的工程建设规范、规程、标准。 1.1.3 我公司按ISO9001:2000系列标准(质量管理、环境管理及职业健康安全管理体系)编制的《质量保证手册》、《质量体系程序文件》。 1.1.4 现场踏勘资料及标前答疑。 1.1.5 我公司以往的施工经验和现有施工能力。 1.2 编制指导思想 1.2.1 以满足业主对施工工期、工程质量及安全生产、文明施工的要求,以及国家环境保护与水土保持的法规为前提。 1.2.2 以深化细化施工程序、施工方法、施工进度、设备配备,保证措施的先进性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的技术基础之上。 1.2.3 以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”,管理上“严格要求”、“严格监督”、“严格奖惩”。 1.3 编制内容 我公司认真研究了招标文件、设计图纸及技术要求,并对施工现场进行了详细的踏勘,明确了指导思想,据此编制施工组织设计:分别对工程施工条件、施工总平面布置、施工进度计划、主要工程施工方案、质量保证措施、施工组织体系,主要设备及劳动力计划、文明施工及环境保护等进行了详细的阐述。 1.4 项目成果目标 如我公司中标,将响应招标文件的全部条款。我公司将把该工程作为在蒙城县土地治理的重点形象工程,施工中科学实施“干一项工程、树一座丰碑”的项目经营战略,按照“建精品工程、创文明工地”的总要求,采取切实可行的措施,确保实现以下管理成果目标:

资源配备计划

资源配备计划、施工管理组织机构 、项目经理部组织机构

项目经理部具体组成人员结构详见投标文件“二、项目管理机构”(一)项目管理机构组成表,(二)主要人员简历表。 、项目经理部各职能部门职责 1、项目经理岗位 A、负责实施工程承包合同,确保合同目标的全面完成,对施工现场生产、安全、设备、质量全面负责。 B、组织项目部人员学习、贯彻、实施质量体系文件,对本司质量体系在项目部的运行负全面责任。 C、组织实施施工组织设计或项目质量计划,实施进度控制。 D、负责签订劳务分包合同,指挥、协调各分包单位的施工,确保总的质量目标的实现。 E、定期将合同执行情况及对分承包方的评价上报经营处。 F、负责组织对新进场人员进行职业道德、质量意识和安全生产的教育。 G、组织编制、收集工程技术资料,做好工程竣工交付工作。 H、负责做好工程质量回访和保修服务。 I、负责统计技术的实施。 2、项目技术负责人岗位 A、按工程处提出质量目标和要求,组织编制施工组织设计(质量计划),审批通过后向项目有关人员进行交底,并在施工中督促检

B、组织有关人员熟悉施工图纸,并参加图纸自审和会审,负责将“图纸会审记录”中结论意见在各份图纸上作出修改,加盖“修改专用章”。 C、参加工程中间验收和竣工工程预验收。 D、参与对重大和重要不合格品的评审工作,主持一般不合格品的评审和处置,负责向顾客通报并提出让步申请。 E、负责对一般不合格品纠正措施的验证,提出有关预防措施。 F、负责在特殊过程施工前向班组做好设计交底和技术交底工作。 G、对技术复杂和特殊产品的搬运,制订搬运方案,对产品防护提出要点和必要的技术间歇时间要求,并负责向施工班组进行交底。 H、审核分承包商提供的施工组织设计(方案)等技术文件,对工程分承包方进行技术、质量、安全的交底工作,并在施工中严格检查、监督。 I、协助材料员做好进场材料中需要进行复试的送检工作。 3、项目施工员岗位 A、熟悉施工图并参加图纸自审和会审工作,贯彻各项施工规范、规程和标准。 B、编制质量计划或施工组织设计、进度控制计划和年、月生产计划以及劳动力、材料、机械设备需用量计划,并负责实施。 C、负责对施工班组的技术、质量、安全交底和指导工作,并在施工过程中严格检查、监督。
