陕西南路站①-B区高压旋喷加固工程

二重管高压旋喷桩施工技术参数(东端头井)

(1)浆液压力:为保证旋喷桩直径(φ1200),在规范的基础上适当增大压力,泥浆压力控制在≥28Mpa;

(2)气压:为有效保护高压水流、保证气举置换及浆液搅拌的效果,在规范的基础上适当增大压缩空气压力,气压力控制在0.7MPa;

(3)泥浆喷嘴:φ2.0mm×2;

(4)喷气嘴:10mm×2;

(5)提升速度:10cm/min;(电机:170R/min)

(6)旋转速度:10R/min ;(电机:1200R/min)

(7)浆液流量:75.L/min;(电机:840R/min)

(8)水泥掺入量:500Kg/m3(普硅32.5级水泥);

(9)水灰比: 1:1;

(10)浆液比重: 1.52。

计量技术参数

按每米计算:

(1)每米的工程方量为:1.13 1m3

(2)每米所用的水泥为:0.565吨(水泥掺入量:500Kg/m3 )

(3)每米所用的材料:0.565x2=1.13吨(水+水泥量)(水灰比:1:1)

(4)每米所用的浆液量:1.13/1.52=748升(浆液比重: 1.51)

(5)每分钟所用的喷出的浆液为:748/10=75升/分钟(提升速度:10cm/min)

上海思尧建筑工程有限公司

2008年01月7日

高压旋喷桩施工工艺

高压旋喷桩施工工艺 高压旋喷桩施工技术是70年代日本首先提出,它是在静压灌浆的基础上,引进水力采煤技术而发展起来的,是利用射流作用切割掺搅地层,改变原地层的结构和组成,同时灌入水泥浆或复合浆形成凝结体,借以达到加固地基和防渗的目的。 1工艺特点 (1 )施工机具设备简单,施工简便。 ( 2)具有较好的耐久性,且料源广阔,价格低廉。 (3 )噪声小,无污染。 2适用范围 (1)受土层、土的粒度、土的密度、硬化剂粘性、硬化剂硬化时间影响小,可广泛应用于淤泥、淤泥质土、粘性土、粉质粘土、(亚粘土)、粉土(亚砂土)、砂土、黄土及人工填土中的素填土甚至碎石土等多种土层。 (2)可作为既有建筑和新建建筑的地基加固之用,也可作为基础防渗之用;可作为施工中的临时措施(如深基坑侧壁挡土或挡水、防水帷幕等),也可作为永久建筑物的地基加固、防渗处理。 (3)当用于处理泥炭土或地下水具有侵蚀性、地下水流速过大和已涌水的地基工程时,宜通过试验确定其适用性。 3工艺原理及设计要求 3.1加固原理 高压喷射注浆法是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水、(空气)成为20~40MPa 的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个圆柱状固结体(即旋喷桩),以达到加固地基或止水防渗的目的。 根据喷射方法的不同,喷射注浆可分为单管法、二重管法和三重管法。 单管法:单层喷射管,仅喷射水泥浆。 二重管法:又称浆液气体喷射法,是用二重注浆管同时将高压水泥浆和空气两种介质喷射流横向喷射出,冲击破坏土体。在高压浆液和它外圈环绕气流的共同作用下,破坏土体的能量显著增大,最后在土中形成较大的固结体。 三重管法:是一种浆液、水、气喷射法,使用分别输送水、气、浆液三种介质的三重注浆管,在以高压泵等高压发生装置产生高压水流的周围环绕一股圆筒状气流,进行高压水流喷射流和气流同轴喷射冲切土体,形成较大的空隙,再由泥浆泵将水泥浆以较低压力注入到被切割、破碎的地基中,喷嘴作旋转和提升运动,使水泥浆与土混合,在土中凝固,形成较大的固结体,其加固

高压旋喷桩技术标准和要求修订稿

高压旋喷桩技术标准和 要求 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

技术标准和要求 一、编制依据 上海市隧道工程轨道交通设计研究院设计的的施工招标图纸; 上海市隧道工程轨道交通设计研究院设计的围护结构施工招标图纸; 本工程地质勘察报告; 中铁十二局集团有限公司常州市轨道交通1号线一期工程TJ08标段投标文件; 《建筑工程施工质量验收统一标准》(GB50300-2013); 《建筑地基处理技术规范》(JGJ79-2012); 《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 二、工程概况 建筑概况 文化宫站为1号线与2号线的换乘站,采用“T”字换乘,位于常州市商业、金融中心的和平北路、延陵西路交叉口,1号线文化宫站位于和平北路下南北向设置,2号线文化宫站位于延陵西路下东西向设置,并在西北象限设1、2号线联络线。1号线车站为14m岛式站台地下三层车站,车站净长,净宽,其中“刀把”部分长,标准段基坑开挖深度约,端头井段为。2号线车站为14m岛式站台地下两层车站,车站净长,净宽,标准段基坑开挖深度约,端头井段为。两个车站同期实施。1号线车站有效站台中心里程:右CK21+,南端与盾构区间设计分界里程为:CK21+,北端与盾构区间设计分界里程为:CK21+。根据现有施工场地条件,1号线和2号线车站均采用半铺盖法施工,施工顺序依次为施工换乘段、1号线车站盖板、1号线车站主体、2号线车站盖板,2号线车站主体、三角区联络线及车站附属。两个车站两端端头井均为盾构掉头,且均预留了盾构接收条件。 本工程附属结构围护止水帷幕采用Φ850@600mm深层搅拌桩+Φ800@950(900)mm钻孔灌注桩+Φ800双重管高压旋喷桩,联络通道(K0+~K0+)止

高压旋喷桩施工参数

(XPZ1高压旋喷桩) 规格¢800@600mm 截面积: 桩长:10m 桩顶标高: 桩底标高: 水泥掺量:25% 水灰比: 每组桩水泥用量:吨水:吨 1、钻机后台拌浆操作台控制: 水泥浆共分6桶,每桶用水量 吨、水泥吨 水泥浆比重:。 2、钻机前台控制: ⑴、钻具总长:24m,机高:,机架距离机台面做成桩深度控制线。 ⑵、提升速度为min左右,气压不小于,水泥浆压力不小于25 Mpa。

(XPZ2高压旋喷桩) 规格¢800@600mm 截面积: 桩长:7m 桩顶标高: 桩底标高: 水泥掺量:25% 水灰比: 每组桩水泥用量:吨水:吨 1、钻机后台拌浆操作台控制: 水泥浆共分4桶,每桶用水量 吨、水泥吨 水泥浆比重:。 2、钻机前台控制: ⑴、钻具总长:24m,机高:, 机架距离机台面做成桩深度控制线。 ⑵、提升速度为min左右,气压不小于,水泥浆压力不小于25 Mpa。

(XPZ3高压旋喷桩) 规格¢800@600mm 截面积: 桩长:9m 桩顶标高: 桩底标高: 水泥掺量:25% 水灰比: 每组桩水泥用量:吨水:吨 1、钻机后台拌浆操作台控制: 水泥浆共分5桶,每桶用水量 吨、水泥吨 水泥浆比重:。 2、钻机前台控制: ⑴、钻具总长:24m,机高:, 机架距离机台面做成桩深度控制线。 ⑵、提升速度为min左右,气压不小于,水泥浆压力不小于25 Mpa。

(XPZ4高压旋喷桩) 规格¢800@600mm 截面积: 桩长: 桩顶标高: 桩底标高: 水泥掺量:25% 水灰比: 每组桩水泥用量:吨水:吨 1、钻机后台拌浆操作台控制: 水泥浆共分5桶,每桶用水量 吨、水泥吨 水泥浆比重:。 2、钻机前台控制: ⑴、钻具总长:24m,机高:, 机架距离机台面做成桩深度 控制线。 ⑵、提升速度为min左右,气压不小于,水泥浆压力不小于25 Mpa。

三重管高压旋喷桩施工方案

第一章编制说明 1.1编制依据 (1)《建筑地基处理技术规范》(JGJ79-2002); (2)《建筑地基基础工程施工质量验收规范》(GB50202-2002); (3)《建筑基坑工程技术规范》(YB9258-97); (4)《建筑基坑支护技术规程》(JGJ120-99); (5)呼和浩特市轨道交通2号线一期工程天府花园站施工图纸; (6)踏勘施工现场了解的情况和收集的相关资料; (7)类似的施工经验; (8)我单位现有技术水平、施工管理水平和机械设备配套能力。 1.2编制原则 (1)确保技术方案针对性强、操作性强,施工方案经济、合理。坚持技术先进性、科学合理性、经济适用性与实事求是相结合。根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工工艺参数和机具设备。 (2)技术可靠性原则 根据本标段工程特点,依据呼和浩特市及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。 (3)经济合理性原则 针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理,从而使旋喷桩加固施工达到既经济又优质的目的。 (4)环保原则 施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工。施工中认真作好文明施工,减少空气、噪音污染,保证施工场地整齐有序。 1.3适用范围 本施工方案适用于主体围护结构、附属围护结构桩间止水旋喷桩施工。

第二章工程概况 2.1 设计概况 天府花园站位于气象局西巷与赛马场北路交口处,沿气象局西巷呈西北~东南走向布置。车站东北侧为呼和浩特市体育场,西侧为新爆米花音乐广场,南侧为城市维也纳、二层小商铺,西南侧为成吉思汗小学。车站覆土根据地势不同略有起伏,站中心里程处约为3.0m。 天府花园站设计中心里程为AK17+074.00,车站主体长200.6m,宽19.7m (不含围护结构)。车站附属建筑包括 4个出入口、2组风亭组。主体结构为地下两层单柱双跨钢筋混凝土框架结构。采用明挖法施工,围护结构采用Φ800mm@1100mm钻孔灌注桩+内支撑体系,桩间设置旋喷止水帷幕。利用Φ800高压旋喷桩对围护桩间隙进行咬合,防止基坑渗水。采用三重管法施工工艺。 图一止水旋喷桩与围护桩咬合示意图 2.2 工程地质和水文地质概况 2.2.1 地形地貌 呼和浩特地铁2号线位于呼和浩特市内,属大青山前倾斜平原,地势呈北高、南低,地面高程一般在1040~1075m之间,建筑物和道路密集。

高压旋喷桩设计参数

高压旋喷桩因施工地层适应性较强而作为基坑止水帷幕得到较多地应用。目前常规的旋喷桩施工分为单管旋喷桩、二重管旋喷桩和三重管旋喷桩。设计施工中存在的问题:1)三种旋喷桩主要的区别在于施工中喷嘴的数量和喷射介质不同,各种旋喷桩的喷射介质压力(水泥浆压力、水压力和气体压力)容易混淆甚至误用;(2)三种旋喷桩的其它设计施工工艺参数(水灰比、提升速度、水泥用量等)也存在差异。本文针对上述问题,对现行规范加以梳理和总结对比,防止混淆或误用。 令狐采学 Ⅰ、问题的提出 高压旋喷桩因施工地层适应性较强而作为基坑止水帷幕得到较多地应用。目前常规的旋喷桩施工分为单管旋喷桩、二重管旋喷桩和三重管旋喷桩。设计施工中存在的问题:(1)三种旋喷桩主要的区别在于施工中喷嘴的数量和喷射介质不同,各种旋喷桩的喷射介质压力(水泥浆压力、水压力和气体压力)容易混淆甚至误用; (2)三种旋喷桩的其它设计施工工艺参数(水灰比、提升速度、水泥用量等)也存在差异,应加以总结对比,防止混淆或误用。 Ⅱ、针对上述问题的文献查阅

(1)喷射介质压力: 《建筑地基处理技术规范(JGJ79-2012)》中明确:“单管法及双管法的高压水泥浆和三管法高压水的压力应大于20MP a,气流压力应大于0.7MPa”。 《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“高压喷射注浆单管及二重管法的高压水泥浆液应大于20Mp a;三重管法高压水射流的压力应大于25Mpa,低压水泥浆液流量的压力宜大于1.0Mpa,气流压力宜取0.7Mpa”。 《水电水利工程高压喷射灌浆技术规范(DL/T5200-2004)》中如下表所示: (2)浆液水灰比: 《建筑地基处理技术规范(JGJ79-2012)》中明确:“水泥浆液的水灰比应按工程要求确定,水灰比宜取0.8~1.2”。 《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“水泥浆液的水灰比可取1.0-1.5,三重管法宜取1.0”。 《水电水利工程高压喷射灌浆技术规范(DL/T5200-2004)》中明确:“高喷灌浆浆液的水灰比可为1.5:1.0-0.6:1.0”。 (3)提升速度: 《建筑地基处理技术规范(JGJ79-2012)》中明确:“提升速度可取0.1-0.2m/min”。 《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“提升速度可取0.1-0.25m/min”。

高压旋喷桩施工工艺流程

高压旋喷桩施工工艺流程图(二重管) 高压旋喷桩施工工艺流见下图。 高压旋喷桩施工工艺框图 (2)高压旋喷桩施工要点: 1)准备工作 正式开工前,应进行现场检查,计算材料用量,进行技术交底和安排技术培训;检修机械、设备;平整场地,按设计要求,布置施工孔位;机具设备就位;接通电源和水路,进行机械运转;备足注浆所需材料。 2)钻机就位 移动钻机至设计孔位,使钻头对准旋喷桩孔位中心。 3)射水试验 钻机就位后,首选进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常。 平整场地 钻机就位 造 孔 下喷射管 制 浆 旋喷注浆并提升 喷射作业结束 成 桩 冲洗器具 移开机具 冒浆喷射参数调整 试喷 安装调试

4)钻进 射水试验后,即可开钻,射水压力由0.5MPa增至1MPa,目的是减小摩擦阻力,防止喷嘴被堵。直到钻至桩底设计标高。 5)浆液制备 在钻孔的同时,即可配制浆液,水泥为425号普通硅酸盐水泥;水要清洁,酸碱度适中,PH值在5~8之间;浆液的配比选定后,首先将水加入搅拌桶内,再将水泥和氯化钙倒入,开动搅拌机搅拌10~20分钟,尔后拧开搅拌桶底部阀门,放入第一道过滤筛(孔径0.8m),进行第二次过滤后,流入泥浆桶备用。 6)浆液加压 泥浆桶的浆液,通过高压泵加压(14~24MPa)后,经高压管送至钻机用于喷射。 7)喷浆 接通高压管、水泥浆管、空压管,开动高压泵、泥浆泵、空压机和旋喷钻机,自下而上进行喷射作业,用仪表控制压力、流量、风量,当分别达到预定数量值时开始提升,并在规定的喷射角度范围内旋转摆动。施工过程中要时刻注意检查浆液初凝时间,注浆流量、压力、提升速度等参数是否符合设计要求,并随时做好记录。 喷射作业完成后应将注浆管和软管内的浆液全部排除,防止残存的水泥浆堵塞管路。 8)移动机具 将钻机等机具移动到孔位上,进行下一位置的施工。 (3)施工中应注意的问题 1)喷射注浆前要检查高压设备和管路系统。设备的压力和排量必须满足设计要求。管路系统的压力和排量必须良好,各通道和喷嘴内不得有杂物。 2)喷射注浆时要注意设备的开动顺序。应先空载起动空压机,待其运转正常后,再空载起动高压泵,同时向孔内送风和水,使风量和泵压逐渐升高到规定值。风、水路畅通后即可旋转注浆管,并开动注浆泵,先向孔内送清水,待泵压泵量正常后,将注浆泵的吸

高压旋喷桩试桩总结(最终)

龙烟铁路站前II标段 喀什路框架中桥高压旋喷桩试桩总结报告 一、工程概况 喀什路框架中桥中心里程为JDK4+472, 桥梁全长58.68m,为跨越开发区规划中的喀什路而设。基础采用高压旋喷桩加固处理,桩径0.6m、间距1.0m~1.1 m。框架中桥翼墙部分桩长6.5m,共计2217根,共计14410.5m。 本桥为6+12+12+6m钢筋混凝土框架中桥,规划中的喀什路与新建铁路夹角为45°,本框架用途:交通通道。通行净高要求(净宽×净高):2-12.0m×4.5m,出入口设限高架。该桥桥上线路为三股,分别为I股、II股、III股。桥位处线路均为曲线段,半径为600m。线路纵坡分别为-5.5‰、-5.5‰、0.0‰。场地土类型为中软土,场地类别为III类场地。地下水为第四系空隙潜水,勘探期间地下水水位埋深2.3~2.5m,地下水位标高-0.2~-0.5m受海水和大气降水补给。 该桥混凝土结构所处环境类别为氯盐环境,酸盐侵蚀环境,盐类结晶破坏环境,等级依次为L3、H2、Y2。 特殊岩土及不良地质:淤泥质粉质粘土,为软弱下卧层,建筑物应简算软弱下卧层的压力及稳定性指标;细砂层为可液化土层。 二、试桩目的 根据设计规范要求,旋喷桩施工前进行室内配合比试验,并进行现场试验或试验性施工,来确定合理的水灰比,钻机提升速度、泵浆压力、满足旋喷桩施工技术参数,由此确定本标段的高压旋喷桩的施工工艺及施工技术参数,试桩施工过程中,驻地监理参与全过程监控。以确保大面积施工时高压旋喷桩的施工质量。 三、设计要求 1、桩体无侧限抗压强度fcu≥3.0Mpa,处理后的出入口八字墙基底复核地基应力达到254kpa以上,3股下方框架桥箱体地基基底复核地基应力达到145ka以上,I股、II股下方框架墙桥箱体地基基底复核地基应力达到180kpa以上。 2、固化剂采用抗硫酸盐水泥,水泥掺入量、加固料配方,应通过室内配比试验或现场试验确定。

高压旋喷桩施工方案

高压旋喷桩(双管)施工方案 施工方法及技术措施 钻孔桩桩间采用φ600旋喷桩止水,旋喷桩要求进入基坑下1米,并达到止水效果。旋喷桩在钻孔桩桩芯混凝土达到设计强度70%以后、冠梁施工前进行施工。施喷浆采用双重管法;成孔采用XY-100型地质钻机。 桩间止水旋喷桩桩径为φ600,间距为900mm(即每桩间施作一根)。 旋喷桩采用XY-100地质钻机施钻引孔。再用GS500-4高台喷车进行旋转喷浆。旋喷桩需进入<5-2>地层(相对不透水层)不少于。旋喷桩止水桩间孔位布置形式如图3所示。 图3 旋喷桩止水帷幕图 施工机具、施工工艺流程及施工参数 一、主要施工机具型号及主要技术参数见表1 表1

二、施工工艺流程图如图4、5所示 图4 高压旋喷桩施工工艺流程图

一、高压旋喷桩施工技术参数见表2 表2 序号项目单位参数值备注 气压MPa~ 1压缩空气 气量l/min1500~3000 浆比重kg/l 2水泥浆 浆量l/min60~70 3提升速度cm/min10~15 4喷嘴直径mm 5加浆比重g/cm3 施工方法及技术措施 ①测量定位 先采用液压锤破除路面砼,再依据控制桩和设计图,准确放出旋喷桩孔位。 ②钻机就位,钻孔 根据现场放线移动钻机,使钻杆头对准孔位中心。同时为保证钻机达到设计要求的垂直度,钻机就位后必须作水平校正,使其钻杆轴线,垂直对准钻孔中心位置,保证钻孔的垂直度不超过1%。在校直纠偏检查中,利用垂球(高度不得低于2米)从垂直两个方向进行检查,若发现偏斜,则在机座下加垫薄木块进行调整。钻进成孔,孔径为φ125mm,严格按已定桩位进行成孔,平面位置偏差不得大于50mm,采用原土造浆护壁。 ③插管,试喷 引孔钻好后,插入旋喷管,进行试喷,确定施工技术参数。注浆材料:普硅水泥,水泥浆(单液)水灰比:~,参考参数见高压旋喷桩施工技术参数表所示。 ④高压旋喷注浆 A、施工前预先准备排浆沟及泥浆池,施工工程中应将废弃的冒浆液导入或排入泥浆池,沉淀凝结后集中运至场外存放或弃置; B、旋喷前检查高压设备和管路系统,其压力和流量必须满足设计要求。注浆管及喷嘴内不得有任何杂物。注浆管接头的密封圈必须良好。 C、做好每个孔位的记录,记录实际孔位、孔深和每个钻孔内的地下障碍物、注浆量等资料; D、当注浆管贯入土中,喷嘴达到设计标高时,即可按确定的施工参数喷射注浆。喷

双重管高压旋喷桩施工工艺

高压旋喷桩施工工艺流程 一、适用范围: 适用于淤泥、淤泥质土、粘性土、粉土、砂土、素填土、碎石土的地基处理。 二、编制依据: 《地基处理技术及工程应用》 三、高压旋喷桩定义: 高压旋喷桩-高压旋喷是高压喷射注浆法的一种。高压喷射注浆法是先利用工程钻机钻孔作为导孔,将带有特殊喷嘴的注浆管插入设计的土层深度,然后将水泥浆(或水)以高压流的形式从喷嘴内射出,冲击切削土体。土体在高压喷射流的强大动压等作用下,发生强度破坏,土颗粒从土层中剥落下来,与水泥浆搅拌形成混合浆液。一部分细颗粒随混合浆液冒出地面,其余土粒在射流的冲击力、离心力和重力等力的作用下,按一定的浆土比例和质量大小,有规律地重新排列。这样从下向上不断地喷射注浆,混合浆液凝固后,在土层中形成具有一定强度的固结体。旋喷注浆是喷嘴在提升时不停的旋转,固节体呈圆柱状。 四、高压旋喷桩作业内容 高压旋喷桩根据注浆管类型不同分为单管法、双管法、三管法等。本项目设计均采用双管法注浆。双管法使用二孔注浆管输送水泥浆和空气两种介质。 1、施工准备: 1)技术准备 根据设计要求本项目高压旋喷桩选用PC32.5普通硅酸盐水泥浆, 水灰比0.9。 根据设计资料绘制旋喷桩布桩图,并注明桩位编号。 2)场地准备 原地面清理、整平,并用小型压路机碾压密实。挖好排浆沟,设置回浆池,浆液回收处理,防止污染环境。 3)机具设备准备 喷射注浆前检查高压设备和管路系统,设备的压力必须满足施工需要。管路系统的密封圈必须良好。各通道和喷嘴内不得有杂物,并准备适量的常规配件。检查电源、线路,并做好照明准备工作。 4)人员准备 配齐所有管理人员和施工人员,并对所有人员进行安全技术交底。

二重管高压旋喷桩施工及方案

一、编制依据 2.1 地理位置 2.2 工程地质概况 详见本工程地质报告。 2.3基坑支护设计概况 本工程场为设备基础加固,采用二重管高压旋喷桩进行加固,高压旋喷桩设计为Φ500,桩长16.7m,水泥掺量每延米150kg/m,水泥采用42.5级普通硅酸盐水泥。旋喷桩施工实喷约1653.3延米,空约495延米,共计99根。 三、旋喷桩施工准备 3.1 旋喷桩施工准备工作 (1)完成施工现场的平面布置; (2)完成接水、接电工作; (3)完成引钻机、旋喷机、高压泵、泥浆泵、管线和排浆池的设置; (4)安排人员作好现场保卫工作; (5)机具、人员进场; (6)所需材料——水泥进场; (7)设备调试和检验; (8)开工前进行施工交底和安全教育。

3.2 施工机具配置 根据旋喷桩的工程量、现场场地的大小、配电容量、废浆场地大小、机械设备施工效率和工期要求,决定安排1台套高压旋喷桩施工设备,每台套机具配置如下: 根据本工程的特点,施工实行每天2班工作制,每班工作时间12小时。每套设备的劳动力人员配备如下:

四、高压旋喷桩施工工艺 4.1 工艺原理及技术要求 高压喷射注浆法,就是利用钻机把带有特制喷嘴的注浆管钻进至土层的预定位置后,以高压设备使浆成为25~30MPa左右的高压流从喷嘴中喷射出来,冲击破坏土体。钻杆一边以一定速度(15cm-20cm/min)渐渐向上提升,使浆液与土粒强制混合,待浆液凝固后,便在土中形成一个具有一定强度的固结体。 固结体的形状与喷射流移动向有关,一般分为旋转喷射(旋喷)、定向喷射(定喷)和摆动喷射(摆喷)三种注浆式,作为地基加固,本工程采用旋喷注浆的形式。 旋喷定喷摆喷 施工法喷嘴一面喷射一面 旋转并提升,固结体 呈圆柱状。 喷嘴一面喷射一面提升, 喷射的向固定不变,固结 体形如板状或壁状。 喷嘴一面喷射一面提升,喷射 的向呈较小角度来回摆动,固 结体形如较厚墙状。 作用主要用于加固地基, 提高抗剪强度,也可 组成闭合的帷幕。 用于基坑防渗、改善地基 土的水流性质和稳定边坡 工程。 用于基坑防渗、改善地基土的 水流性质和稳定边坡工程。 三种 型式 本工程旋喷桩是使用高压喷射注浆装置(包括高压泵和注浆钻机),通过超高压水泥浆液切割围土体,并使水泥浆与土体拌合成为水泥土桩体(即旋喷桩)。其工艺主要是进行两次切削破坏土层,第一次是高压泵和压缩空气的复合喷射流体切削

高压旋喷桩

浅谈高压旋喷桩在特殊地段的基础处理中的应用 摘要:本文从高压旋喷桩的概念、适用范围入手,全面剖析了其在回填砂地基和高速公路软土地基处理上的应用。 关键字:高压旋喷桩;特殊地段;地基处理;回填砂地基;软土地基 1.前言 高压旋喷桩,是以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。加强对高压旋喷桩在特殊地段的基础处理应用的研究有着非常现实的意义。 2.适用范围 2.1高压喷射注浆法适用于处理淤泥、淤泥质土、流塑、软塑或可塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基。 2.2 当土中含有较多的大粒径块石、坚硬黏性土、含大量植物根茎或有过多的有机质时,对淤泥和泥炭土以及已有建筑物的湿陷性黄土地基的加固,应根据现场试验结果确定其适用程度。应通过高压喷射注浆试验确定其适用性和技术参数。 2.3 高压喷射注浆法,对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,应慎重使用。 2.4高压喷射注浆法可用于既有建筑和新建建筑的地基加固处理、深基坑止水帷幕、边坡挡土或挡水、基坑底部加固、防止管涌与隆起、地下大口径管道围封与加固、地铁工程的土层加固或防水、水库大坝、海堤、江河堤防、坝体坝基防渗加固、构筑地下水库截渗坝等工程。 3.高压旋喷桩在回填砂地基处理上应用 3.1施工工艺质量控制要求: 3.1.1在复检现场测量放样的中桩、边桩的放样是确定使用正确的数据和方法,桩位要做出明显标志,在确定桩数、桩距、桩位、处理宽度的正确后,同时在现场的技术人员、自检人员、监理都有一份经签认的施工桩位图副本,才可钻机就位,并开始作业。 3.1.2钻孔的位置与设计位置的偏差不得大于50mm,桩身垂直偏差不超过1.5%,施工应对桩机的定位及垂直度进行认真检查,并填写检查记录表。喷射孔达到标高时,即可喷射注

高压旋喷桩施工工艺设计流程图

高压旋喷桩施工工艺流程图 1.1高压旋喷桩施工方法 高压旋喷桩施工 顶管接收井采用Φ800高压旋喷桩作洞口止水,桩径为Φ800mm,搭接300mm,采用强度等级为42.5的普通硅酸盐水泥,高压旋喷桩水灰比0.7~1.0,每立方米土体中的水泥掺入量不应小于450kg,加固体28天无侧限抗压强度不低于1.0Mpa。单管法水泥浆的压应力大于20Mpa。 其主要工作原理为:是利用钻机等设备,把安装在注浆管(单管)底部侧面的特殊喷咀、置入土层预定深度后,通过在管底部侧面的一个同轴双重喷咀,同时喷射出高压浆液和空气两种介质的喷射流冲击破坏土体。即以高压泥浆泵等高压发生装置喷射出 20~30MPa左右压力的浆液从内喷咀中高速喷出。并用0.7MPa左右的压力把压缩空气从外喷咀中喷出。在高压浆液流煌它外圈环绕气流的共同作用下,破坏土体的能量显著增大,当喷咀一面喷射一面旋转煌提升,最后在土中形成圆柱状固结体。固结体的直径一般为 0.8~1.0m。 旋喷注浆机具设备由旋转喷射注浆的设备及制浆机具组成。采用的旋喷方式不同,机具设备也不同,主要包括钻机、高压泵、泥浆泵、空气压缩机、注浆管、喷咀、流量计、输浆管、制浆机等。 本工程旋喷浆液采用PO42.5普通硅酸盐水泥,用水配制而成的浆液,称为水泥系浆液。施工程序有准备工作、钻孔、插管、旋喷作业、冲洗等。 加固范围W11号井北侧洞口井壁外2m、宽4.4m、深度为4.4m。

高压旋喷桩施工工艺流程图 1、钻机就位、钻孔 根据现场放线移动钻机,使钻杆头对准孔位中心。同时为保证钻机达到设计要求的垂直度,钻机就位后必须作水平校正,使其钻杆轴线,垂直对准钻孔中心位置,保证钻孔的垂直度不超过1%。在校直纠偏检查中,利用垂球(高度不得低于2米)从垂直两个方向进行检查,若发现偏斜,则在机座下加垫薄木块进行调整。钻进成孔,严格按已定桩位进行成孔,平面位置偏差不得大于50mm,采用原土造浆护壁。

高压旋喷桩施工方案

高压旋喷桩地基处理施工方案 一、编制依据 本工程施工图纸、地勘报告等。 国家和地方有关建筑安装工程施工的现行法规、技术规范和技术标准,国家正在推行的建设工程强制性标准条文。 《建筑地基处理技术规范》JGJ79-2012 《建筑地基基础设计规范》GB50007-2011 《建筑地基工程施工质量验收标准》GB50202—2018 《建筑工程施工质量验收统一标准》GB50300—2013 《建筑地基基础技术规范》DB42/242-2014 《建筑地基基础检测技术规范》DB42/269-2003 二、工程概况 本工程总建筑面积6509.85m2,其中运维检修用房建筑面积6071.97m2,共7层,建筑高度27.8m,特种车库/水泵房地下1层,建筑高度6m,地上1层,建筑高度6.3m,建筑面积437.88m2。框架结构,设计使用年限50年,建筑抗震设防类别为丙类,抗震设防烈度为6度,抗震等级为运维检修用房三级抗震,试验大厅和特种车库/水泵房四级抗震;建筑耐火等级为一级。基础形式为筏板基础。 拟建建筑物概况一览表

1、场地岩土层结构特征 该工程属于山间盆地地貌,孔口高程在887.35—891.81m之间,盆地四周为山体,坡度较缓,植被发育。场地土层自上而下分为素填土、粉质粘土、卵石、淤泥质粉质粘土。 第一层素填土地:褐色,松散,稍湿,主要由粘性土及少量砾石、卵石堆积而成,欠压实。 第二层粉质粘土:褐色,可塑,稍湿,粘粒为主,次为粉粒,局部含少量砾石,刀切面稍滑,土质较均,粘性较好。 第三层卵石:黄褐色,稍密,稍湿—湿,卵石为主,含量约55-65%,粒径30-60mm,个别达100mm,多呈次圆状,成份主要为灰岩、硅质岩等,级配一般,分选性一般,余为粘土及粉细砂充填。 第四层淤泥质粉质粘土:褐灰色,可塑,湿,粘粒为主,次为粉粒,局部夹少量砾石及淤泥,刀切面较光滑,土质较均,粘性较好,土质较软。 第四—1层卵石:褐灰色,稍密,饱和,卵石为主,含量约55%,粒径20-50mm,个别达90mm,多呈次圆状,成份为灰岩、硅质岩等,级配一般,分选性一般,余为粘土及中粗砂充填。 2、水文地质条件 (1)地表水 场地内无地表水体,最近地表水体位于场地北侧150m青杨河,河宽约25m,水深约1m,水位标高约在883m左右,补给源主要为大气降水。 (2)地下水 根据含水层性质及赋存条件,场地地下水主要为潜水和承压水。 3、地下水、土的腐蚀性

高压旋喷桩止水帷幕在深基坑支护的应用

高压旋喷桩止水帷幕在深基坑支护的应用 [ 摘要]本文以大连地铁港湾广场车站工程项目为例,介绍了高压旋喷桩止水帷幕在深基坑支护中的应用,阐述了旋喷桩的施工原理、施工工艺、施工质量标准及检查措施,为类似工程提供参考。 [ 关键词]旋喷桩;深基坑支护;止水帷幕 1 工程项目概况 大连地铁港湾广场车站位于大连市人民路东侧,车站主体基坑长度为179.1m,宽度为18.5m,深度为16.6~18.9m。 根据钻探深度揭露,自上而下的地层划分依次为:①第四系全新统人工堆积层:①1素填土、①2杂填土;②第四系全新统冲洪积层:③5粉质粘土、③6卵石;③第四系全新统海积层:②5粗砂;④震旦系长岭子组板岩:l2强风化板岩、l3中风化板岩。 本工程位于大连市繁华市区,车流量非常大,因施工场地限制基坑不能放坡开挖和降水。由于本场地为冲海积阶地,后经人工回填形成,距海边距离较近,根据抽水试验,场区地下水丰富,所以基坑止水效果是关系基坑及周围市政道路、地下管线和建筑物安全的关键。 2 基坑止水方案 本工程支护结构采用?1 000@1 400钻孔灌注桩,桩底插入基坑底面以下3~5m, 且进入中风化岩层≥ 3m;止水帷幕采用双

排?800@600旋喷桩,旋喷桩到达中风化岩层岩面,为确保隔水效果,要求旋喷桩间及旋喷桩与灌注桩间理论搭接厚度不小于 200mm,中心偏位不得超过50mm,桩垂直偏差不得超过1/200, 具体详见图1。 旋喷桩隔水帷幕使用三重管工艺施工,采用P.O42.5普通硅酸盐水泥,根据现场试验确定水泥掺入比,水灰比为 1.0,三重管高压水压力大于35MPa,喷射提升速度为8~12cm/min,具体由现场试验确定。 3 旋喷桩施工要点 3.1 旋喷桩施工原理 三重管旋喷桩是利用钻机把带有3根互不相通的注浆管钻进至土层的预定位置后,通过钻杆下端的喷射装置,先后将高压水、水泥浆和压缩空气向四周以高速水平喷入土体,借助流体的冲击力切削土

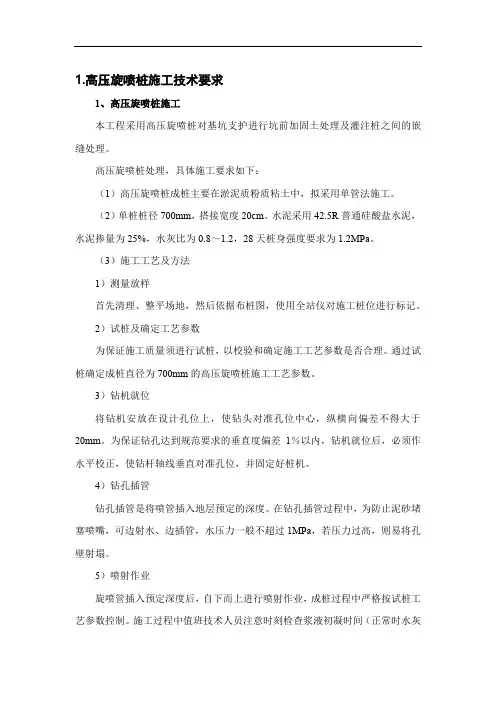

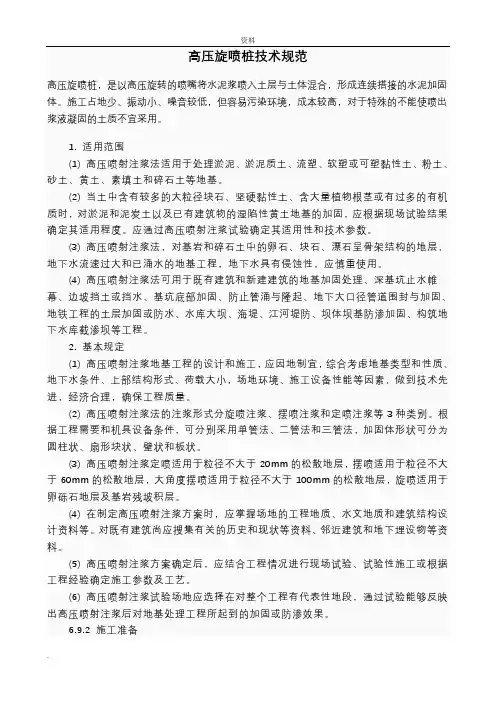

(完整)高压旋喷桩施工方案及施工工艺

高压旋喷桩施工方案 一、高压旋喷主要施工方法 (一)施工准备 1、根据现场情况,进行场地平整; 2、严格按照设计要求及有关规范规定,进行图纸的技术交底工作,作好施工前安全文明教育; 3、经业主及监理单位认可,选择合适的位置,进行试桩,以期确定以下技术参数: ①实际地质情况; ②喷嘴型号及规格; ③进尺及提升速度; ④注浆压力; ⑤注浆流量; ⑥水灰比值及水泥掺入量; ⑦成桩直径; ⑧成桩强度; 4、熟悉图纸,作好图纸会审前期工作; 5、加强与业主、监理单位的联系,掌握其施工时的具体要求; 6、做好通水、通电及硬化道路工作; 7、设立临时生活设施; 8、检查机器运转情况并做好各易损件的筹备工作; 9、按现场平面布置图选好地点挖水泥浆池及铺水泥堆放台; 10、按顺序对旋喷桩进行编号。 (二)测量放样 1、依据业主提供主轴线控制点及具体尺寸,运用导线控制法,使用DJ2 光学经纬仪和钢尺进行主轴线的放样,其精度要求:距离中误差:±5mm,角度中误差:±10S; 2、参照场地情况,将主轴线控制点引至不受破坏的位置,且加以保护; 3、在复验合格的轴线基础上,进行桩位点的测定,其精度要求为±30mm; 4、及时绘制测量复核签证,确保技术资料的完整性; (三)注浆工艺 高压旋喷桩注浆固结体的质量因素较多,当确定采用一定形式的高压旋喷注浆管法之后,注浆工艺是影响固结体的重要因素之一。 1、旋喷 高压旋喷注浆,均是自下而上,连续进行,若施工中出现了停机故障,待修好后,需向下搭接不小于500mm 的长度,以保证固结体的整体性。由于天然地基的地质情况比较复杂,沿着深度变化大,有多种土层,其密实度、含水量、土粒组成和地下水状态等,有很大差异和不同,若采用单一的技术参数来旋喷注浆,则会形成直径大小极不匀称的固结体,导致旋喷直径不一致,影响承载力。因此,针对不同地质土层的特征,要采取相对的措施来注浆完成。特别对硬土及粘土部位,深部土层要适当放慢提升速度和旋转速度或提高旋喷压力等。

高压旋喷桩应用技术

高压旋喷桩在湿陷性黄土地基加固中的应用技术 X全清

中铁十四局集团三公司XX兖州 高压旋喷桩在湿陷性黄土地基加固中的应用技术 X全清 (中铁十四局集团三公司XX兖州272100) 摘要:介绍在湿陷性黄土地基加固中高压旋喷桩设计参数的确定和施工工艺要点及质量检验等。 关键词:旋喷桩地基加固湿陷性黄土 1 前言 高压旋喷桩地基加固技术,是利用钻机把带有喷嘴的注浆管钻至土层的预定位置后,以高压设备使浆液或水成为20MPa左右的高压水流从喷嘴中喷射出来,冲击破坏土体,同时钻杆以一定速度向上提升,将浆液与土粒强制搅拌混合,浆液凝固后,在土中形成一个固结体。该技术应用广泛,具有施

工方便,工艺简单,地基加固见效快,耐久性好,施工工期短等优点。利用该技术对湿陷性黄土地基加固,可以提高并保持地基的抗剪强度,重组土体结构,改善土的变形性质,减少沉降,通过固结原理和挤压作用消除黄土的湿陷性,同时也可起到阻截地下水流,减少振动,防止液化或流砂等作用,从而很好的解决湿陷性黄土地基对工程的诸多病害。 2 地质特性 黄土是第四纪干旱、半干旱气候条件下,陆相沉积的一种特种土。湿陷性黄土地层一般具有下列工程特点: (1)颜色呈淡黄、灰黄、棕黄或棕红色; (2)具有多孔性,孔隙比一般为0.7—1.1,有肉眼能看到的大孔隙,在自重或一定荷重作用下受水侵湿后,土体结构迅速破坏而发生显著的附加下沉。 (3)质地均匀,颗粒成分以粉粒为主,无明显层理,具垂直节理。 (4)土体中含钙质结核,并含有少量中溶盐和易溶盐,对基础结构具侵蚀性。 (5)天然状态下,含水率低,遇水易崩解、剥蚀,土体处于坚硬、硬塑和可塑状态,承载力一般较大,但建造工程后,建筑物覆盖地基,水份转移致使含水量接近塑限含水量,或由于地基侵水和地下水上升使得地基土含水量增大甚至达到饱和,承载力急剧降低。

(完整版)高压旋喷桩施工方案

江苏银行总部大厦工程 三重管高压旋喷桩施工方案 江苏华东建设基础工程有限公司

2010 年4 月8 日

第一章、编制说明 一、编制依据 二、适用范围 三、编制原则 第二章、工程概况 一、工程位置及设计概况 二、工程地质与水文地质条件 三、主要工程数量 第三章、施工总体安排 一、总体施工方法 二、施工进度计划 三、资源配置 第四章、施工方法 一、施工原理及工艺流程 二、施工工艺参数 三、旋喷桩施工方法 第五章、质量标准及检查措施 一、旋喷桩施工技术标准 二、施工检查内容

三、成桩质量检查

第六章、质量、安全、环保措施 一、质量保证措施 二、安全保证措施 三、环境保证措施第七章、旋喷桩施工预案 一、固结体强度不均匀、缩颈 二、压力上不支 三、压力骤然上升 四、钻孔置管困难偏斜、冒浆 五、固结体顶标下凹

第一章、编制说明 、编制依据 1、江苏银行总部大厦基坑支护图纸及设计变更单02; 2、现行有关法规、标准、技术规范; 3、《地基处理手册》 4、《建筑地基基础工程施工质量验收规范》 5、现场踏勘所掌握的环境资料; 6、我单位现有的技术水平、施工管理水平和机械设备配套能力; 7、《江苏银行总部大厦工程岩土工程勘察报告》 8、类似工程的施工实践经验。 二、适用范围本施工方案适用于江苏银行总部大厦基坑支护工程西南侧三轴深搅桩受外侧围墙影响无法施工的范围内,经设计变更改为三重管高压旋喷桩施工。 三、编制原则 1、确保技术方案针对性强、操作性强;施工方案经济、合理。 坚持技术先进性、科学合理性、经济适用性与实事求是相结合。根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工方案和机具设备。 2、技术可靠性原则 根据本工程特点,依据南京及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。 3、经济合理性原则针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理,从而使三重管高压旋喷桩加固施工达到既经济又

高压旋喷桩的技术交底(最新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 高压旋喷桩的技术交底(最新 版) Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.

高压旋喷桩的技术交底(最新版) 一、工程概况 本工程施工里程为NK2+200-NK10+500,白庄站与付庄I场站之间在既有线南侧增加复线,区间路基全长6.1km。本工程主要为软土路基,沿线分布,地基主要采用水泥搅拌桩及旋喷桩进行加固处理。 局部有高空电缆、公路桥梁地段、白庄站软基处理靠近既有线1.9m范围为高压旋喷桩,桩径0.5m,按桩间距1.1m,呈正三角形布置,设计桩长10.65~12.05m。既有涵洞接长软基处理均为高压旋喷桩,桩径0.5m,桩长10m、12m两种,桩间距1m,呈正三角形布置。 二、地下管线保护 作业场地在清理平整前,挖探沟做好地下管线的探测工作,并在项目部人员及相关产权单位到现场确认管线位置和数量。施工前,完成施工范围有影响的管线采取迁改或保护措施。

三、人员防护要求 1、防护员防护要求 (1)精力集中,保持每隔3-5分钟通话一次,了解列车运行情况,防止漏报列车进入施工地段。 (2)了解施工进度,上报驻站防护员。 (3)作好原始记录。内容包括开工和收工时间、作业项目、作业地点、施工负责人姓名、列车运行情况、调度命令等。 (4)凡工地上有违章作业或影响行车的障碍等不安全因素,应及时制止和通知施工负责人,当危及行车安全时应及时拦停列车,并如实地将情况上报驻站防护员。 2、驻站员防护要求 (1)根据当日施工作业的内容与工地防护员确认作业地点及作业方向后,做好施工登记记录。 (2)了解施工情况,掌握施工进度情况、材料计划等,并及时上报段调度员。 (3)驻站员在上岗前与车站运转室校对钟表,并带好通讯器材

高压旋喷桩施工工艺流程图

高压旋喷桩施工工 艺流程图

高压旋喷桩施工工艺流程图 1.1高压旋喷桩施工方法 高压旋喷桩施工 顶管接收井采用Φ800高压旋喷桩作洞口止水,桩径为Φ800mm,搭接300mm,采用强度等级为42.5的普通硅酸盐水泥,高压旋喷桩水灰比0.7~1.0,每立方米土体中的水泥掺入量不应小于450kg,加固体28天无侧限抗压强度不低于1.0Mpa。单管法水泥浆的压应力大于20Mpa。 其主要工作原理为:是利用钻机等设备,把安装在注浆管(单管)底部侧面的特殊喷咀、置入土层预定深度后,经过在管底部侧面的一个同轴双重喷咀,同时喷射出高压浆液和空气两种介质的喷射流冲击破坏土体。即以高压泥浆泵等高压发生装置喷射出 20~30MPa左右压力的浆液从内喷咀中高速喷出。并用0.7MPa左右的压力把压缩空气从外喷咀中喷出。在高压浆液流煌它外圈环绕气流的共同作用下,破坏土体的能量显著增大,当喷咀一面喷射一面旋转煌提升,最后在土中形成圆柱状固结体。固结体的直径一般为 0.8~1.0m。 旋喷注浆机具设备由旋转喷射注浆的设备及制浆机具组成。采用的旋喷方式不同,机具设备也不同,主要包括钻机、高压泵、泥浆泵、空气压缩机、注浆管、喷咀、流量计、输浆管、制浆机等。

本工程旋喷浆液采用PO42.5普通硅酸盐水泥,用水配制而成的浆液,称为水泥系浆液。施工程序有准备工作、钻孔、插管、旋喷作业、冲洗等。 加固范围W11号井北侧洞口井壁外2m 、宽 4.4m 、深度为 4.4m 。 高压旋喷桩施工工艺流程图 1、钻机就位、钻孔 根据现场放线移动钻机,使钻杆头对准孔位中心。同时为保证钻机达到设计要求的垂直度,钻机就位后必须作水平校正,使测量定位 钻机就位 钻进造孔 高喷台车就位 下管喷射 浆液喷射 旋摆提升 成桩 移机至下一孔位 废浆沉淀 硬化、外运 终孔浆液配制 水泥浆配制 不合合格 废浆排放 沉淀池 废水排放、沉

高压旋喷桩在深基坑防渗止水中的应用

高压旋喷桩在深基坑防渗止水中的应用 一、前言 1、天津地铁一号线土城站工程的围护止水帷幕形成是Ф800mm@1200mm钻孔灌注桩围护加双排Ф600mm@400mm水泥土拌合桩,桩长均为22.5m。 设计要求水泥土拌合桩紧贴钻孔灌注桩施工,桩间咬合20cm。但实际施工中,由于钻孔桩的倾斜率达到0.5%,因此搅拌桩施工基本离开钻孔桩20~30cm放线,个别地段达50cm,这就造成降水过程中搅拌桩有单独受力。如土及水的压力大,(如基坑6m以下时)。在成桩薄弱地层中(如淤泥质粘土层),桩身很容易遭到破坏。 2、其次在城市中施工,各种架空线、地下管线众多,在施工中遇到不能迁改的此类管线,势必造成施工接头,不能封闭。 3、搅拌桩在施工中,出现机械故障处理超时,不能保证咬合,需高压旋喷桩封闭。 4、在施工出入口等拐角多的搅拌桩时,因搅拌机的机体及运行尺寸限制,有时交叉咬合不能保证封闭效果,设计此处也加入高压喷旋桩封闭。 二、适用范围

1、高压旋射注浆法适用于淤泥、淤泥质土、粘性土、粉土等地基。但对有机质含量高的土质及含砂量高的土处理效果不太理想。 2、可用于建筑物,深基坑侧壁挡土、挡水、基坑底部加固、防止管涌、防水帷幕等工程。对地下水流速过大和已涌水的工程要慎重使用。 3、高压旋喷桩按下列原则选择 a、当设计直径为0.3~0.8m时,采用单管法; b、当设计直径为1.0m时,采用二重管法; c、当设计直径大于1.0m时,采用三重管法。 三、工艺原理 高压喷射注浆法又称旋喷法,利用钻机把带有特殊喷嘴的注浆管钻进至预定土层后,用高压脉冲泵,将水泥浆液通过钻杆下端的喷射装置,向四周以高速水平喷入土体切削土层,使喷流射程内土体遭受破坏,与此同时钻杆一面以20r/min速度旋转,一面以15~30cm/min低速徐徐提升,使土体与水泥浆充分搅拌混合,胶结硬化后在地基中形成直径较均匀具有一定强度(0.5~ 8.0Mpa)水泥土桩体。 四、施工要点

双重管高压旋喷桩施工工艺

双重管高压旋喷桩施工 工艺 标准化管理部编码-[99968T-6889628-J68568-1689N]

高压旋喷桩施工工艺流程 一、适用范围: 适用于淤泥、淤泥质土、粘性土、粉土、砂土、素填土、碎石土的地基处理。 ? 二、编制依据: 《地基处理技术及工程应用》 三、高压旋喷桩定义: ? 高压旋喷桩-高压旋喷是高压喷射注浆法的一种。高压喷射注浆法是先利用工程钻机钻孔作为导孔,将带有特殊喷嘴的注浆管插入设计的土层深度,然后将水泥浆(或水)以高压流的形式从喷嘴内射出,冲击切削土体。土体在高压喷射流的强大动压等作用下,发生强度破坏,土颗粒从土层中剥落下来,与水泥浆搅拌形成混合浆液。一部分细颗粒随混合浆液冒出地面,其余土粒在射流的冲击力、离心力和重力等力的作用下,按一定的浆土比例和质量大小,有规律地重新排列。这样从下向上不断地喷射注浆,混合浆液凝固后,在土层中形成具有一定强度的固结体。旋喷注浆是喷嘴在提升时不停的旋转,固节体呈圆柱状。 四、高压旋喷桩作业内容 高压旋喷桩根据注浆管类型不同分为单管法、双管法、三管法等。本项目设计均采用双管法注浆。双管法使用二孔注浆管输送水泥浆和空气两种介质。 1、施工准备:? 1)技术准备? 根据设计要求本项目高压旋喷桩选用普通硅酸盐水泥浆,? 水灰比。 根据设计资料绘制旋喷桩布桩图,并注明桩位编号。? 2)场地准备? 原地面清理、整平,并用小型压路机碾压密实。挖好排浆沟,设置回浆池,浆液回收处理,防止污染环境。 ? 3)机具设备准备? 喷射注浆前检查高压设备和管路系统,设备的压力必须满足施工需要。管路系统的密封圈必须良好。各通道和喷嘴内不得有杂物,并准备适量的常规配件。? 检查电源、线路,并做好照明准备工作。 4)人员准备? 配齐所有管理人员和施工人员,并对所有人员进行安全技术交底。? 2、钻孔作业? 在准备工作完成后,由钻机操作手负责钻机正确就位。就位后,开始施钻,做好原始施工记录。并按技术交底要求钻至设计标高。

相关主题
文本预览
相关文档 最新文档
