当前位置:文档之家› 雨水污水管道施工方案工艺

雨水污水管道施工方案工艺

雨水污水管道施工方案工艺
雨水污水管道施工方案工艺

雨污水管道施工方案

一、工程概况

1、西北旺镇辛店居住组团A地块内辛店西路工程,南起北清路,北至永丰北环路,道路全长1033.38米。规划为城市支路,红线宽20米。服务于海淀区西北旺镇辛店居住组团。

2、本次设计雨水YA线起于辛店北小街相交路口处接入永丰北环路雨水方沟,道路桩号K0+650~K1+000处,雨水管道中线位于道路中线,设计雨水干线DN1200~WXH=1800mm×1220mm,设计雨水干线全长350.2m。雨水管道DN1200采用钢筋混凝土三级承插管及雨水方沟采用混凝土模块顶部加预制盖板;雨水支管采用DN800钢筋混凝土三级管。雨水检查井共计11座,均采用混凝土模块砌筑。

3、本次设计污水WA线起于辛店北小街相交路口处接入永丰北环路污水管线,道路桩号K0+650~K1+000,污水管道中线位于雨水方沟西侧2.5m位置,设计污水干线DN400管道,干线全长351.1m。污水管道DN400采用钢筋混凝土三级承插口管。支线也采用DN400钢筋混凝土承插口管。污水检查井共计13座,上扣钢筋混凝土盖板。其中11座内径为?1100mm,2座内径为?1300mm,均采用混凝土模块砌筑。

4、钢筋混凝土管基础采用砂垫层基础,180°范围回填中粗砂,管道接口采用橡胶圈接口;

5、雨水方沟采用混凝土模块进行砌筑,底板采用钢筋混凝土底板,预制盖板。

6、具体工程量见下表:

雨水工程

污水工程

二、机械设备配置数量表

三、技术工种及劳动力计划表

四、管道施工工艺流程

1、雨水方沟施工:

测量放线砼垫层底板钢筋绑扎底板模板底板砼浇筑侧墙砌筑灌缝(检查井砌筑)盖板安装回填土施工

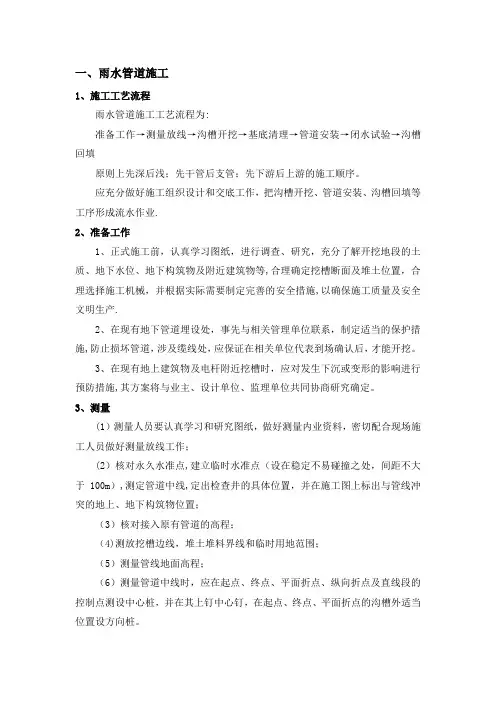

DN800、DN1200混凝土管道施工:

测量放线沟槽开挖砂垫层施工管道施工井室砌筑沟槽回填。

2、污水管线施工:

测量放线沟槽开挖砂垫层施工管道施工井室砌筑污水闭水试验沟槽回填。

五、雨污水施工

1、沟槽开挖

本段土质地下4m左右范围内为杂填土(已建筑垃圾为主,局部为生活垃圾层底标高为39.88~43.51);K0+835~K1+033.4 段地下1~2.3m范围内为杂填土,1~2.3m以下至4m范围内为粘土(褐黄~黄褐色,湿,可塑,含云母、氧化铁。夹砂质粉土、粉质粘土及重粉质粘土薄层或透镜体。层厚0.3~2.5m,层底标高38.74~42.19)故本工程土方开挖前,首先进行场地清表,对道路红线范围内及西红线外6m,东红线外3m进行清表施工。清表深度按照现况地面以下2.5m~3m进行开挖。待土方整体清表完成后,根据路基范围内的余下土质情况,如依旧为建筑垃圾及杂填土,就继续进行降方并外弃;如为原状土,则进行污水、雨水管线开槽施工。本工程采用机械开挖,人工辅助配合,然后加大放坡系数进行土方开挖。确保管线土方开挖施工的安全。

0+650~0+850段:由于本段范围内,根据地质勘察报告及与周边相关单位进行了解、调查,发现本施工段内地平以下4m范围内均为杂填土(生活垃圾、建筑垃圾),待施工本标段清表2.5~3m后,再将1~1.5m杂填土的挖除,挖除后,污水管线管底标高距离挖除杂填土后的地平高差为1.5m,完全符合安全要求。

0+850~终点段:本标段范围内,根据地质勘察报告及现场调查,本施工段内地下2m为杂填土,由于场地清表2.5~3m,基本将本标段内的杂填土挖除并外弃,污水管线管底标高距挖除杂填土后地平高差小于3m,我单位采用放坡形式,按照1:0.5~1:0.75形式进行放坡施工。

2、雨水方沟施工工艺:

(1)测量放线:

施工前做好测量放线工作和复测工作,用原始点进行测量放线。放出各检查井中心线,各井段放出不少于3点中心,以方便施工人员挂线量测,控制槽底中线高程。

(2)砼垫层浇筑:

沟槽开挖完成一个井段后,砼垫层要尽快施工,工序衔接要紧密。严禁长时间暴露沟槽,以免地下水、雨水浸泡槽底。砼垫层施工前,试验、质检人员要规范要求做好地基承载力试验,并请监理工程师验收。地基承载力不符合设计要求时,应按设计要求进行换填等补强措施,以保证方沟基础质量。砼浇筑前按图纸尺寸支模,模板要求牢固、平顺、无折点、无错差、严密、不漏浆。砼使用商品砼,用平板振捣器振捣密实,表面成活严格按规范施工,要平整密实,浇筑完成后根据天气情况及时苫盖养护。

表5.10.1 管道基础的允许偏差

(3)底板钢筋绑扎:

砼垫层达到一定强度后进行底板钢筋绑扎。钢筋绑扎前,测量人员在垫层砼上用墨线放出方沟中心线和侧墙边线,标明伸缩缝位置。施工人员严格按图、按线施工。钢筋在钢筋厂提前预制,现场绑扎。钢筋预制前要严格按规范图纸要求做好各项试验检测工作。预制过程中严格按规范图纸要求做好下料、弯制、码放工作。预制时间应根据工作进度计划安排和现

场实际情况进行预制,避免存放时间过长造成腐蚀。钢筋现场绑扎严格按顺序绑扎,保证钢筋间距、搭接长度、数量、尺寸符合设计要求,特别要注意各种预埋筋、预埋件尺寸位置准确,不得遗漏。伸缩缝止水带钢筋要牢固、平顺、尺寸位置准确,保证止水带牢固直顺。各种钢筋绑扎牢固,垫块数量、强度、位置满足规范要求。钢筋整体牢固、平顺、无折点、松散、无污染,绑扎完成后严禁作业人员踩踏。

表9.3.3.8钢筋弯曲角度的延伸长度

9.3.3.10绑扎接头的搭接长度

注:①d。为钢筋直径;

②钢筋绑扎接头的搭接长度除应符合本表要求外,在受拉区不得小于250mm;在受压区不得小于200mm;

③当砼设计强度标准值大于15N/mm2时,其最小搭接长度应按表9.3.3.10的规定执行;当砼设计强度标准值为15N/mm2,除地毯冷冰外,最小搭接长度应按表中增加5d。

(4)底板模板

底板钢筋绑扎完后,进行模板施工。模板施工前,测量人员放出模板内线。模板使用钢筋板、模板表面干净、整洁,无空洞、破损、扭曲,模板表面刷干净机油,模板衔接部分加密封条,防止漏浆,模板要求线形直顺,无折点错台,支撑牢固,无缝隙。检查井模板与方沟模板衔接紧密。位置尺寸准确,要特别注意伸缩缝处模板要做到平顺、牢固,位置准确、无缝隙。钢模板与木模板相接部分要平直,无错茬,夹密封条,防止漏浆,模板支搭完成后要同时检查,及时更换不合格模板,保证底板砼厚度满足设计要求。

9.3.49-1管道基础及管座模板允许偏差

表9.3.4.9-2现浇混凝土管渠模板安装允许偏差

表9.3.4.10现浇混凝土底模拆除时所需强度

(5)底板砼浇筑:

底板砼浇筑前,质控人员认真检查模板、钢筋是否符合设计规范要求。发现问题及时处理。浇筑前用空压机等设备认真清除钢筋板内杂物。保证模板、钢筋内不出现垃圾、积水等现象。砼使用有相应资质的合格的搅拌站生产的商品砼。砼浇筑从模板一端向另一端顺序浇筑,一次成型。浇筑分井段进行,同一井段内浇筑中间不得停顿。砼采用罐车运输,用溜槽入模,以免造成离析。砼入模速度与振捣时间严格按规范进行,保证振捣充分密实。试验质控人员随观察砼状况,检测砼坍落度。如出现砼离析、泌水等现象应及时制止,不合格砼立即清理出场。砼表面成活用木抹找平铁抹压光,做到表面光滑平整,密实。浇筑完成后根据天气情况及时用塑料薄膜遮盖养护,气温过低时采用保温措施,保证底板砼强度。

表9.3.6.2水泥混凝土拌和物运输时间限制表

(6)侧墙砌筑、检查井砌筑:

雨水方沟用砼模块砌筑,模块预制由具有合格资质的预制模块的外观,尺寸和抗压强度的各项数据,以保证进场原材料合格。模块砌筑前要认真清扫底板,砌体下要灌浆饱满,模缝,纵逢填充密实,不得有空隙,灌缝以后要填充,振捣密实,不得有空洞,要特别注意伸

缩缝,止水带同边砌体和灌缝砼要坚固密实,严格按操作规程施工。施工过程中要重点关注检查井与墙体过渡段施工,连接施工方法步骤。严格按标准图进行。施工过程严格检查砌块质量,发现不合格砌块及时更换。砌筑时要挂线施工,保证墙体线型,垂直度和方沟断面尺寸满足设计要求。砌筑用的砂浆、灌缝砼采用商品砼,保证其强度和易性等各项指标符合要求。墙体砌筑完成后要苫盖养护,保证其强度增长。

表9.1.6.5管沟允许偏差表

(7)盖板安装:

墙体强度达到不小于设计值75%灌孔砼强度不低于15.0N/mm2后方可进行盖板安装。钢筋砼盖板由具有合格资质的预制场提前预制,预制过程中要随时检查盖板钢筋、砼施工质量。预制完成后,进场前要认真检查其外观、尺寸和抗压强度等各项指标是否合格,保证不合格材料不得进场。盖板安装前测量人员在侧墙顶面放出安装控制线,以保证盖板安装位置准确。安装时墙顶找平砂浆要铺满密实,以保证盖板牢固、平整、无松动。墙顶、盖板两侧三角灰要保证其强度、密实度,并及时养护防止开裂。

表9.4.5.12顶板安装允许偏差表

(8)雨水方沟技术质量标准:

排水方沟采用混合结构,由预制混凝土盖板、专用混凝土模块灌孔砌体墙及现浇混凝土底板构成,侧墙采用M10水泥砂浆MU10混凝土模块砌筑,灌孔及底板混凝土采用C25,盖板混凝土采用C30,基础混凝土采用C15,施工及材料技术标准详见《埋地矩形雨水管道及附属构筑物(模块混凝土砌体)》(09SMS202-1)。

3、DN800、DN1200雨水管道及污水管道施工

3.1施工测量

①将水准点引测进入施工区域内,作为施工测量依据,同时所有控制点必须经过校核并经过监理复核后方可使用。

②按设计图纸要求进行放线,经复核完毕报监理工程师签认,方可进行下道工序施工。

③对施工地段的原有地下管线位置、高程要调查清楚及时探坑,作好标记,如与设计管线发生矛盾应及时通知设计人、监理共同解决。

④严格按施工图定出管线平面位置,包括管中心线和开槽边线。定线完毕后,经有关部门校核后方可使用。

⑤拉边线和高程桩线控制管道中心与高程:土方开挖时,在槽底给定的中心桩一侧钉边线铁钎,上挂边线,边线高度与管道中心高度一致,以控制管道中心。边线距管中的距离等于管外径的1/2加上一常数,常数根据现场施工情况定(一般小于50mm)。在槽帮两侧适当的位置打入高程桩,其间距10m~15m左右一对,并施测上高程钉。连接槽两帮高程桩上的高程钉,在连线上挂纵向高程线。拉紧高程线,用眼串线看有无折点,是否正常。以此控

制管道高程。

⑥采用边线稳管,具体操作:安外径相同的管时,用尺量取管外皮距边线的距离,与选定的常数相比,不超过允许偏差时为正确;安装外径不同的管时,用水平尺找管中,量取至边线的距离,与给定管外径的1/2加上常数相比,不超过允许偏差为正确。

⑦对管道高程控制的具体操作为:根据给定的高程下反数,在高程尺杆上量好尺寸,刻写上标记,经核对无误进行安管。安管时,将高程线绷紧,把高程尺杆下端放至管内底上,并立直,当尺杆上标记与高程线距离不超过允许偏差时为正确。

3.2管道开槽

①管道挖槽前组织学习熟悉图纸及有关规范工艺标准勘察现场,充分了解挖槽段的土质、地下水、地下障碍物及施工环境等因素,按施工规范确定挖槽断面。根据挖槽断面合格选择施工机械。

②在工程施工前和施工过程中,应对图纸和设计资料进行复查、核对,正确理解设计意图,如发现欠缺、错误矛盾等情况,应及时通知监理工程师。

③采取措施及时排除沟槽内的积水,杜绝在水中施工作业。

④沟槽及基坑开挖时,先确定开挖顺序和分层开挖深度。如相临沟槽开挖时,要遵循先深后浅或同时进行的施工顺序。在土方开挖过程中,当挖到设计标高后,要及时向监理单位报验。

⑤土方严禁超挖,防止对基底土的扰动。采用机械挖土时,要使槽底应留30cm左右厚度土层,由人工清槽。

⑥开槽过程中,如遇地下管线,应摸清情况及时保护,需保留的,及时悬吊保护,防止损坏管道。

⑦堆土根据设计要求沟槽土方不能用于回填均挖出后外弃。。槽边1m处沿沟槽走向设

1.2m高红白漆护栏。沟槽采用机械开挖,留20cm进行人工清底,严禁超挖。沟槽挖至设计

标高后,测量员用经纬仪和水准仪每10m 一桩,标出沟槽中心线和槽底标高,及时邀请设计、勘察、业主和监理单位联合验槽,遇有不合格槽底部位应根据勘察和设计单位验槽意见,按要求进行换填处理。

3.3管材及橡胶圈

①进厂检查:进厂管材必须有合格证书,质量满足现行国家标准的技术要求。 ②材料存放:橡胶圈保存在温度0~40℃的室内,自由放置,离设置热源距离不小于1m ,避免太阳光直射。

③使用前检查:检查管体内外表面,应无露筋、空鼓、蜂窝、裂纹、蜕皮、碰伤等缺陷;管体承插口工作面的平整度是否符合规定,符合要求者方可使用。

④逐个检查橡胶圈,不得有割裂、破损、气泡、大飞边等缺陷。 3.4钢筋混凝土管道施工 管道铺设工序流程

钢筋混凝土承插口管道铺设工序流程图

管道铺设方式为在砂石基础上铺设预制钢筋混凝土承插口柔性接口管道。 ② 砂石基础施工

沟槽经验收合格后即进行砂石基础施工。本工程采用的砂石基础形式180°砂石基础;

槽底验收合格

砂石基础(C 1)铺筑 下 管

排 管

稳端头管

上胶圈 撞口

检验管体位置 锁管

砂石基础(C 2)铺筑

基础形式图

砂石基础采用级配砂石铺筑,由人工铺筑,平板振捣器振密。

级配砂石选用优质天然级配砂石,最大粒径32mm、含砂量在30%~35%之间(5mm以下颗粒含量体积吨不超过35%)、含泥量不大于砂重的10%。

砂石基础分2步施做:

Ⅰ.先施做管道基底C1部分,管道承插口接口处下厚度亦为C1厚。待混凝土管道铺设对接完毕后,施做管道两侧砂石基础(即上图示C2部分);

Ⅱ.砂石基础施做分层进行,分层厚度为每层15 cm人工摊铺找平。基础夯实采用平板振捣器行夯3遍,夯实过程中随时喷撒水,保持砂石含水量接近最佳含水量。C2部分中,管道下60°范围内粗砂的夯实,采用特制的夯实工具夯实。

砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在±10mm以内,压实系数不低于0.95,以满足管道的安装要求。

③挖工作坑

由于管材大头承口处呈喇叭状,每节管承口处需要挖一稍深的工作坑,以便使管子稳平及检查、修找胶圈就位情况。随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空。

④下管、安管

现场机械下管,下管吊车型号根据管节重量及吊车转盘中心与吊点间距离确定。

砂石基础经验收合格后进行下管施工,下管前将管道内外壁清扫干净,并进行外观检查,合格品用于吊放。

吊管时,在钢丝绳与管体之间垫橡胶皮,避免吊放时损伤管体。吊车下管由持证信号工专人指挥。吊索必须准确置于吊点,吊索采用柔性吊锁,吊具必须安装牢固,平稳起吊。

按设计要求进行下管、安管,管道承口为进水方向,从下游开始安装。

⑤管道安装

a 稳管

由于管道承口为进水方向,管道安装从下游开始安装。

先将设计井段第一节管按检查井井位稳好(符合设计中心、高程要求),回填管道两侧砂石基础,以提高此节管道的稳定性,同时增大管道安装过程中的摩阻力。事先在该节管管体上套好两根钢丝绳,留做以后管节撞口时用。

采用水准仪、经纬仪现场全过程对管道中心线和高程控制校核。

管道安装前挖工作坑,工作坑尺寸满足管道安装要求,且使混凝土管身与砂石基础均匀接触。

b 上胶圈

将已安装完成的第一节管的承口工作面清理干净,均匀涂抹一层润滑液,同时将第二节管插口工作面清理干净,并将胶圈套在插口顶部(即插口工作面始端),胶圈作到均匀、平直、无扭曲,确保在撞口时胶圈均匀滑动。

胶圈性能符合JC/T747中要求,使用前逐个检查,无割裂、破损、气泡、飞边等现象。

c 撞口

管道撞口采用吊链拉入法进行。

吊链拉入法安装示意图

在已安装稳固好的管体上拴住钢丝绳,将待拉入管子承口处架上后背横梁(横梁由槽钢、方木和橡胶垫组成)。用起重架、吊链或用吊车配合将待拉入管子吊起呈水平状态,稍离槽底即可。调整管身位置,使管子中线符合设计要求。

在后背横梁两端套好钢丝绳和吊链,连接对正,两侧同步拉动吊链,使胶圈在承口与插口工作面之间均匀滑动。当插口头部顶至承口止推槽时,使胶圈刚好滑动到止胶台处。插口止胶台在承口“八字”内或与“八字”平齐、两管节间管口宽度均匀,且管口宽符合设计要求即为合格。撞口完成后,立即填实并充分振捣管道腋下部位。

撞口过程中随时观察管子的状态,确保管子受力均匀,保持水平,随时调整吊链,必要

市政道路雨水污水管道施工方案

宿马现代产业园泗州路道排工程 排 水 工 程 施 工 方 案 审批: 复核: 编制: 安徽省第一建筑工程公司 宿马现代产业园泗州路道排工程项目部

二0一三年六月十五日 泗州路排水工程专项施工方案 一、编制依据 1.泗州路道排工程设计图纸、工程量清单等。 2.中华人民共和国国家标准,部颁各种技术规范、规程。 3.《城镇道路施工与质量验收规范》CJJ1-2008 4.《埋地塑料排水管道工程技术规范》CJJ 143-2010 5.《给排水管道施工及验收规范》(GB50268-2008) 6.《给水排水构造物施工及验收规范》(GBJ141-90) 7.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S201 8、《国家建筑标准设计图集》02S403/05S502/03S502 二、工程概况 本工程采用雨污分流制实施。 泗州路:雨污水管双侧布置,雨水管布置在距道路中线左侧6m处,污水管布置在距道路中线右侧6m处。 管道及管道基础:本工程主要采用承插口的钢筋混凝土雨水管和钢带增强HPPE污水管。 雨水管和污水管道均采用砂基础。 三、主要工程量 工程施工项目较多,本工程主要实物工程量详见附表3-1。 实物工程量汇总表3-1

四、工期目标 按照施工总体部署,全线道路划分为两个断面施工,K0+000-K0+600(经三路西侧),K0+600-K0+1558(经三路至西经四路)。工期安排为:2013年6月20日至2013年7月15日,25天完成经三路西侧600m断面雨污水工程。2013年8月1日至2013年8月30日,30天完成经三路东侧900m断面雨污水工程。 五、施工方法 1.施工部署

污水管道清淤方案

污水管道清淤方案 一.工程概况 目前金岗大道(晚安大道-合瓦路)为现状老路,现状雨水位于道路两侧,南侧雨水管距离道路中心线约13-13.5米处,北侧雨水距离道路中心线约13.5-14米,管径为d400-d1600,污水主管道位于道路中心线北侧约10-11米位置,管径为d300-d600;另外K0+000-K0+660段南侧距道路中心线约9.5米位置有一道污水压力管,管径为d200。 本次设计污水主管道疏通利用共计3350米,对全段雨水管废除新建,该段雨水管位于道路中心线以南2m处,根据雨、污水规划以及金岗大道现状地形,具体方案。 二、施工方案、主要施工方法及主要管理措施 (一)施工准备 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和业主提供资料进行复查、核对;使测量摸底的数据准确无误。

3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。施工前已对现场设置大小围挡,施工安全帽、工作服、安全条幅等安全施工用品准备齐全。 5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。 7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒试验。 8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。 9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。 (二)工期、质量及安全目标 1、工期目标 污水疏通工程计划接到招标单位开工通知即可开工至合同约定竣工之日完工,计划用时20日历天,并力争提前。

污水管道施工方案

污水管道施工方案 (一)污水管道施工方案 1、污水管道施工工艺流程 沟槽挖土→管道基础施工→管道坞膀→沟槽回填 2、沟槽开挖 污水管的埋深较浅,管道埋深一般在1.5米~2.5米左右。该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散。 据此,污水管的沟槽采用放坡开挖,明排水施工。边坡1:1。沟槽用人工开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。 槽边堆土高度不宜高于1.5m(堆土边坡内侧按照1:1.5控制)。 管道沟槽开挖的深度一般在2米左右 对于局部深度在3.0~4.5m,需先进行开挖,将表层1.5m的粘土挖除,上口宽度为15m 左右,边坡为1:1.5,下层土基本上为粉细砂,然后在底面进行井点布置,根据管径大小,两排井点的布置宽度,一般在5.5~6.5m,井点管距坑壁不小于1m,间距为0.8~1.6m,滤管要埋在比槽底低0.9~1.2m处。井点降水2~3天后,进行沟槽开挖,边开挖边进行沟槽支护,支护采用组合钢撑板,其尺寸为厚6~6.4cm、宽16~20cm,长3~4m,横向放置,竖撑采用20×20cm木方,中间采用Φ63.5×6mm钢管作为撑柱。 3.4、管道基础施工 硬聚氯乙稀UPVC加筋管管道基础按照《硬聚氯乙稀UPVC加筋管室外排水管道工程设计通用图》,管道基础采用碎石或砾石砂,碎石粒径为25~38mm,砾石砂的粒径为≤60mm。钢筋混凝土管道基础采用混凝土基础。 在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,。基础的底层土应人工挖除,修整槽底,如有超挖应用砾石砂或碎石等填实。 砾石砂垫层的铺设:当管道沟槽挖成,验槽达到设计要求,可以从高程样板上测出铺筑高度,插入木桩控制标高,即可进行砾石砂铺设。砾石砂最大粒径应小于7cm,铺筑前槽内

污水管道工程施工方案设计

浦慈城路污水管道工程 综合施工方案 一、工程概况 建设单位:昆山市联合水质净化 设计单位:中国中南设计研究院浦东分院 勘查单位:立城建筑有限工程 监理单位:昆山加林工程项目管理 施工单位:振华建设集团 本工程位于昆山市浦镇。工程拟建场地位于慈城路。工程管线总长度3878米左右。其中DN300PE100管410米,DN400PE100管1727米,DN600PE100管1667米,DN300UPVC管36米,DN400UPVC管38米。 本工程共计钢板桩井4座,工作井尺寸为:4000*4000,最深的井为6800mm,放两个坡每坡1500mm采用9米30#C型钢板密打支撑,具体见施工图纸。沉管井ф2200计18座,ф1650计2座。及部分井位采用逆筑法倒挂井,直径为3m~3.5m, 最大挖深5.5m,共计18座。 由《昆山市联合水质净化慈城路污水管道岩土工程勘查报告》中得知,地基土的构成及特征如下表所示: 土层构成及其特征一览表表

地下水:场地浅部地下水为孔隙潜水,主要赋存于素填土及上部粘性土层中,受大气降水及地表水补给,以蒸发和自流的方式排泄。勘查期间地下水位水位情况见下表。 地下水受季节影响较明显,其年变化幅度一般1.00~1.50米。 第一节钢板桩井施工方案 1、钢板桩井施工工艺 钢板桩井施工顺序:钢板桩打设→开挖基坑→(大口径井点降水) →围檩支护→底板砼浇筑。 1.1、密打咬口钢板桩 (1)、钢板桩选用9米30#C型槽钢,用40T履带振动打桩机打桩。 (2)、据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。 (3)、施工定位

雨水污水管道工程施工方案

雨水、污水管道、检查井进水井施工方案 施工顺序:土方开挖→砂垫层→HDPE管安装→检查井进水井砌筑→污水管道闭水实验→管道二侧回石屑。 一、施工准备 1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。 2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。 3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。 4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。 二、施工安排及方法总说明 1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。 2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。 3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用2~3道顶撑支护,铺设管道。 4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。 三、雨水管道工程施工工艺 管径为DN200-DN1000,DN1350全部为HDPE管。 (一)雨水管道施工工艺流程 测量放线→沟槽挖土→管道基础施工→铺设管道→砌检查井→沟槽回填 (二)测量放线 根据设计图,测设管道中心线和井中心位置,设立中心桩。管道中心线和井中心位置须经监理复核。 根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。 (三)沟槽开挖和排水设施

雨污水管道清淤的施工方案

第三节原有雨污水管道清淤的施工方案 本工程原有雨污管道清淤预采用水冲刷清淤法。 方法一: 首先制做一种能挡水的清淤装置,由检查井放入管道内。由于井口尺寸小整个装置放不下去,一般采用先运下装置的部件,再到管道内装配的办法。待清淤装置装配好后,放到管道的一定位置,把管道中的污水阻挡在其装置的上游,为水位达到一定高度后便放水,使上游水形成水流来清除管道内的沉积物。沉积物冲走后,这个装置就向下游移动一段位置,再进行集水清淤。这种方法优点很明显,但相当大的工作量需要在管道内进行。 方法二: 先用一个一端由钢丝系在绞车上的橡皮气塞或木桶橡皮刷,堵住检查井下游的管段进口。使检查井上游管段充水,待水充满,并在检查井中水位升到一定高度后,突然放走气塞中的部分空气,使气塞缩小,气塞便在水流的推动下往下游移动,而刮走污泥。同时水流在上游较大水压作用下,以较大的流速把污物可以从气塞底部冲向下游管段,这样沉积在管道底的淤泥便在气塞和水流的冲刷作用下,排向下游检查井,管道本身也就得到清洗。当污物排到下游检查井后,可用吸泥车吸出运走。 污泥含水量非常高,它实际上是一种含泥的水。为了减少污泥的运输量和收回其中的水用于下游管段的清通,目前我国好多城市己采用泥水分离吸泥车,把水和泥分离开,这就大为方便了。采用方法应注意的是,管道内的污水本身必须有一定流量,淤泥也不宜多(20%左右),而且上游污水不能从其它支管流走,同时还必须保证不使上游的水回流到附近建筑物。否则,虽然在某处管道内用上了气塞,但由于管道系统脉脉相通,一处被堵,上游的污水还可以流向别的管段,这就无法在该管道积水,气塞也就无法向下游移动。这样就可好采用水力冲洗车或从别的地方运水冲洗,但这既费工又费水,意义就不大了。 此外,必须重视安全问题。因为管道中的污水,通常能析出硫化氢、甲烷、二氧化碳等气体,某些生产污水还析出石油、汽油成苯等气体,这些气体与空气中的氮混合,能形成爆炸性气体。特别由于液化气残液的乱倒,一旦进入排水管道容易造成危险。所以,如果养护人员要下井,除了应有必要的劳动保护用具外,下井前须先将气体检测仪放入井内,如有有害气体,或缺氧等检测仪将报警。发

雨水管施工、污水管道施工方案

雨水管施工、污水管道施工方案 雨水管施工、污水管道施工方案 1)、沟槽开挖 首先清除开挖范围内不可利用土方全部挖除运至指定地点。 沟槽开挖采用以机械开挖为主,人工开挖为辅,沟槽开挖将采用单坡式放坡,坡度按1:0.33放坡,挖土机挖至离设计标高20cm时,采用人工清底,并在槽底两侧留排水沟,以防止沟槽底浸泡。 2)、立模浇筑混凝土基础 根据道路中心线由技术员、施工员共同定出管位中心线后在两侧立模。模板采用新模板。木模要求立稳、标高准确,设10cm碎石垫层,垫层要求级配碎石表面无风化,基本平整。底板采用C20砼浇筑,底板砼用平板震动器震动二次后,抹平拉毛,并及时加盖草袋养护。 3)、安管、稳筋 安管采用机械下管,操作中应轻轻放下,以免撞坏底板,两管连接用卷扬机拉紧,管口基本平接调整管底标高后,方可进行下一接管的吊安。 4)、稳筋浇砼 在管道吊装完毕后立模浇筑稳筋砼,浇筑时应两边同时进行,用插入式震动棒反复振捣,直至管底充实方可。 5)、窨井 所有窨井均采用砖砌园井,直径为Φ1000。窨井做法严格按市政设计院通用图进行施工。 6)、闭水(污水管道要求) 待窨井砌筑完毕,封头保养好后,方可进行。 先放水浸泡24小时后,目测无明显渗漏方可进行闭水试验。 7)、回填

回填待闭水合格后进行,首先抽干槽内积水,在有土地段用挖机将土挖至沟槽边。在无土地段,全部用挖运1km外土方到沟槽边平土,反复翻耕,用挖机回填,回填厚度为每30cm 一层,人工整平后夯实,分层回填,注意沟槽两边同时进行。当回填到一定高度后,采用压路机碾压密实。 1、电力管线、信息管廊施工 1)、测量放样 根据建设单位提供的导线点、水准点,准确放出沟槽开挖边线,计算出沟槽开挖深度。2)、沟槽开挖 具体施工前,对准备施工的施工段的地下现有管线进行调查,必要时开挖样洞,以摸清其管线位置和深度,对防碍施工的有关管线与相关部门协商并将结果抄报监理和业主,对需要保护的设施,制定保护措施报请有关部门批准后实施。 开挖采用机械挖土,支管及交叉口采用人工开挖,土方就地堆放,沟槽留20cm人工清底至设计标高。沟槽每侧留0.4~0.5m作为工作宽度,按1∶0.33放坡,如遇基底土质不良及时上报监理、甲方,按图纸要求进行基底处理。开挖后,及时做好排水工作,保证槽底土壤不受水浸泡,严格控制高程,严禁超挖。 支管的施工,根据实际情况,主管施工至哪里,支管随即施工,施工过程中要注意对其他管线的保护,以防造成不必要的损失。 3)、管道基础 保证沟槽基本无水的情况下铺设垫层立模浇筑基础砼,用平板式振动机振捣密实,待砼硬化后,在砼基础精确上放出排管边线。 4)、排管施工 待用PVC管材按标准逐节质量检验,不合格不得使用,管材在搬运及下管过程中轻抬轻放。排管铺设应严格按照设计要求安放砼隔块,并用铁丝绑紧固定。管道接口要严密,复核高

市政工程__污水管道清淤工程施工方案

XXX工程 污水管渠清淤方案

、编制依据 二、工程概况 三、施工准备 四、安全目标 五、人员及机械进场计划 六、施工工艺 七、工程质量保证措施 八、安全保证措施 (1)施工员在下达生产任务的同时,必须向施工作业对进行书面安全交底 ......................................................................................................................... 9 ............... 九、应急保证措施 .................................................. 1.0. ...... 7. 8.

XXX工程 污水管渠清淤方案 一、编制依据 1、XXX工程相关安全文件、设计图纸; 2、按相关国家规范及标准执行; 3、施工现场调查资料; 4、〈Xxx市政文明施工管理规定》; 5、与工程有关的相关法律、法规及XXX有关规定。 二、工程概况 本工程主要针对现状排水管q1、q2、渠箱Q1、Q2管渠淤积严重等问题,对管渠采取清淤等修复措施,恢复管渠的排水能力。修复q1管道DN900 长250 米,q2 管道DN400 长506 米,Q1 渠箱b2000 Xb1700 长456 米,Q2 渠箱b2200 X b1800 长125 米。 三、施工准备 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风; 了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全

污水管道专项施工方案(精)

污水管道专项施工方案 污水管道沟槽开挖深度大,由于施工区域地下水位较高,管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,采用打钢板桩支护直槽开挖的方法进行施工。本工程设计管道埋深大于3米均采用钢 板桩直槽施工,具体施工方案如下: 本工程围护桩准备采用25b 槽钢,长6.0米,槽钢数量按1个施工段200根考虑,每1施工段基槽两边各设100根,各施工段槽钢正反扣水平连接长度23.2米,前一施工段施工完毕拔除后,转入 下施工段,依次反复周转使用。 一、钢板桩打拔施工方法 (1)单桩逐根打入法施打钢板桩 ①先由测量人员定出沟槽边线,可每隔一定距离设置导向桩,导向桩直接使用钢板桩,然后挂绳线作为导线,打桩时利用导线控制钢板桩的轴线。 https://www.doczj.com/doc/1d10673979.html,/ ②准备桩帽及送桩:打桩机吊起钢板桩,人工扶正就位。③单桩逐根连续施打,注意桩顶高程不宜相差太大。 (2)拔桩与桩孔填砂 ①原则上土方回填后方可拔桩,桩经修理后重新利用。钢板桩拔桩前,先将沟槽内的支撑,从下到上边回填土方边拆除。 ②先用打拔桩机夹住钢板桩头部振动1min ~2min ,使钢板桩周围的土松动,产生“液化” ,减少土对桩的摩阻力,然后慢慢的往上振拔。

拔桩时注意桩机的负荷情况,发现上拔困难或拔不上来时,应停止拔桩,先振动1min ~2min 后再往下锤0.5m ~1.0m 再往上振拔,如此反复可将桩拔出来。 ③钢板桩拔除后应及时回填桩孔;回填桩孔时应采取措施填实。本工程采用中粗砂灌填,冲水助沉。 (3)钢板桩的施工中遇到的问题及处理 由于地质结构复杂,钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决: ①打桩过程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不够,采用转角桩或弧形桩绕过障碍物。 ②钢板桩杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,采取以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔l.0m ~2.0m ,再往下锤进,如此上下往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度。 ③钢板桩沿轴线倾斜度较大时,采用异形桩来纠正,异形桩一般为上宽下窄和宽度大于或小于标准宽度的板桩,异形桩可根据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击。 ④在基础较软处,有时发生施工时将邻桩带入现象,采用的措施是把相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑剂减少阻力。 二、钢板桩插打的主要施工技术要求 采用单根打入法插打钢板桩,桩顶标高±100mm ,轴线偏差±100mm ,垂直度偏差1%。 对距离堤坡及已有建筑物近的位置,单根钢板桩打桩持续时间应小于 20min ,打桩的顺序首先从距建筑物最近点附近开始。

雨污水管道施工方案

雨污水管道工程施工方案 Ⅰ、工程概况 1、编制依据 1)施工图设计图纸及有关图集; 2)现场踏勘调查所获得的工程地质,水文地质,当地资源等调查资料 3)《给水排水构筑物工程施工及验收规范》GB50141-2008 4)《给水排水管道工程施工及验收规范》GB 50268-2008 5)《砌体工程施工质量验收规范》GB50203-2002 2、工程概况 1)、人文路(郑民高速辅道-航海路东延)位于中牟县汽车产业集聚区,为中牟县的一条南北向城市主干路,工程南起郑民高速辅道,北至航海路东延,全长米。沿线与郑民高速辅道,宏达路,远航路,华阳路,轩城大道,正中大道,比克大道,万洪公路,渠南路,航海路东延相交,其中华阳路,轩城大道,比克大道,渠南路为规划路,万洪公路为现状道路,郑民高速辅道,宏达路,远航路,正中大道及航海路东延为同期设计道路。本工程规划红线为60米,四幅路形式,双向六车道,标准断面型式为:60m(红线) -5m(人行道) -7m(慢车道)(绿化带)(快车道)-8m(绿化带)(快车道) (绿化带)-7m(慢车道) -5m(人行道)。同调整前设计相比本次人文路道路工程新增3条规格道路,分别为轩城大道,比克大道及渠南路,原顺利路调整为宏达路,规划一路调整为华阳路,纬五路调整为正中大道、盛原路调整为航海东延,九区大道取消,同时对部分路口高程也进行了调整。 本工程范围起于万洪公路,终于规划的航海路东延,实施范围;K3++400全长米。 2)、本标段共分为7个雨水系统: (1)、郑民高速辅道-宏达路段:收集沿线雨水后向北排入宏达路已设计2*d1000雨水管,然后继续向东排放,本段设计管径2*d600~2*d800; (2)、宏达路-远航路:收集沿线雨水后向北排入远航路已设计2*B*H=2*1400*1200雨水盖板渠,然后继续向东排放,本段设计管径2*d600~2*d800; (3)、远航路-正中大道:收集沿线雨水后并传输轩城大道上游雨水后向北正中大道已设计2*B*H=2*2000*1600雨水盖板渠,然后继续向东排放,本段设计管径2*d600~2*d1000; (4)、正中大道-比克大道:收集沿线雨水后向南排入正中大道已设计

污水管道清淤方案范例

整体解决方案系列 污水管道清淤方案(标准、完整、实用、可修改)

编号:FS-QG-38016 污水管道清淤方案 Model of sewage pipeline dredging scheme 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、工程概况 本工程主要包括广州五一三路W21号污水井至既有出口段排污涵的清淤工作,长约190米。此排污涵是小圆弧路段的主要排污管道,但该段管道已有30多年没有清淤,内部淤泥都已经塞满,污水无法正常排出。为保证排污顺利通畅,特聘请【银浩建设工程】需对排污管道进行疏通、清理。 既有排污涵为浆砌石拱涵,内宽0.75m,墙高1.0m,拱高0.3m。该段排污涵为长度为190m,仅有进出口,中间没有任何检查井。排污涵内部淤泥沉积,矗种鼷造成空气混浊,氧气缺失,同时工作空间又狭小,这些都给清淤工作带来很大的难度。 二、施工准备 1、用鼓风机进行换气通风。

了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据检查井所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。 施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。 5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。 三、工期、质量及安全目标

污水管道施工方案

目录 上海临港新城两港大道一期工程 一、 ....... 工程概况 二、 ....... 施工准备 三、 ............. 施工安排及方法总说 明 .................. 四、 ........... 雨水管道施工方案 五、 ........... 污水管道施工方案 六、 管道施工的质量工期保证措施.. 七、 管道施工的安全文明施工保证措施第1卷 第1章 第2 章 第3 章 第4错误!未定义书签。 错误!未定义书签。 错误!未定义书签。 错误!未定义书签。 错误!未定义书签。 错误!未定义书签。 错误!未定义书签。 ?错误!未定义书签。

上海临港新城两港大道一期工程 一、工程概况 DN1500、DN1650、DN1800六种,其中 DN400管径采用硬聚氯乙烯 UPVC 加筋管,管径 DN600、DN800的采用玻璃钢夹砂管, DN1500、DN1650、DN1800管径的采用企口式钢筋 混凝土管(或称丹麦管)。 倒虹管管材采用 F 型接口钢筋混凝土管。钢筋混凝土管和硬聚氯乙烯 UPVC 加筋管管 道覆土深度超过《上海市排水管道通用图》 (1992年)和《硬聚氯乙烯(UPVC )加筋管室 外排水管道工程设计通用图》 (1998年3月)所规定的最大覆土深度,须由管道生产厂对管 道的配筋进行加强设计(管道订货时应注意,并在提供的管道上标明) 二、施工准备 由于路线较长,工期较紧,需要做好充足的施工准备。 、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置 的轴线和沟槽开挖的边线。机械设备与材料可以从老果公路、 果园路等通过施工便道运进工 地。 、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下, 要求其具备足够的 日生产能力,保证供应,满足施工进度要求。 、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。 、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。 E5道路,北至白玉兰大道,长度约,包括道 排水工程、 两港大道一期工程西起重大装备区的规划 路两侧绿化林带总宽度为 160m 。工程内容包括高架桥梁、地面道路、跨河桥梁、 电气工程、绿化与景观工程等。 其中高架桥段 K3+~K4+600,即施工四区,主要包括高架桥 K3+~K4+ , 分主线路基段落 K4+~K4+600 O 拟建道路沿线主要为果园、村庄,河网交错、河塘密布。这些段落地面高程在 地势平坦,稍有起伏。 该段的地质情况自上而下为:①层为?(一般土层厚度)松散的耕植土; 塑状的粉质粘土夹粘质粉 土,土质较好;② 3-1层为?稍密状态的砂质粉土;② 中密状态的灰色粉砂。 该段的雨水排水区域属于自流为主,强排为辅的排水区,就近排入附近河道。由于河 道众多,纵横交错,因此雨水管道埋置深度较浅, 一般都在?范围内, 布置于高架桥的两侧 和中间,管径为 DN400、DN600、DN800和DN1200四种,其中 DN400及DN400以下管 径的雨水管管材 为 UPVC 管,其余管径管材为钢筋混凝土管道。另外,在同盛大道两港大 道交叉口处雨水管管径局部还有 DN1000、DN1500、DN1800等,该区域强排区,其埋深较 深,在?。 该段设计规划为一根污水总管,过河均采用一根同管径的倒虹管,布置于道路的右侧 (即道路的东侧)。污水管道埋置深度较深,在?范围内,管径有 以及匝道和部 -之间, ②1层为?软 3-2层为? DN400、DN600、DN800、

污水管网施工方案

排污管道工程施工方案 一)基坑土方开挖: 1、土方开挖必须在旧路面拆除后方可进行开挖。 2、开挖时要控制好基础坑底的标高,遇到地下水时利用集水井集水,并用担水泵抽干。 3、沟槽开挖时需要支撑开挖时,挖土应与支撑互相配合,以免槽壁失稳导致坍塌,且开挖时,机械不能进入未设支撑的区域内。 4、基坑土方开挖注意事项: ①、要注意防止基坑内的弹性隆起:基坑开挖过程中,随着土的挖除,下层土因逐渐制载而有可能回弹,尤其在基坑挖至设计标高后,如搁臵时间过久,回弹将更为显著。 对深基坑开挖后的土体回弹,应有适当的估计,如在勘察阶段,土样的压缩试验中应补充卸荷弹性试验等。还可以采取结构措施,在基底设臵桩基等。 ②、施工中减少基坑弹性隆起的一个有效方法是把土体中有效应力的改变降低到最少。方法是尽快施工管道和基坑土方回填,利用管道的重量来代替被挖去的土体的重量。 5、土方开挖安全措施: ①挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。开挖过程中,需设专人指挥,严禁机械在陡坡上转弯。 ②多台勾机同时作业,其作业间距应大于10m,勾机离开挖处至少不少于1.5m,以防造成翻车。

③土方开挖过程中,严格人、机分开作业,在机械开挖时,施工人员不下到基坑底处,人工清理基坑时,机械远离开挖面处,防止机械的振动造成土方塌方。 ④施工人员必须戴好安全帽,并使用相应的劳动保护产品,施工过程中,需设专人在地面上进行安全观察,发现不安全苗头,立即通知基坑处作业人员马上离开基坑上回地面。 二)基础垫层的施工: 1、当基坑土方开挖至设计标高面10cm处时,采用人工进行清平基底处理,当遇软土层时,需作软地基处理,采用换土方式,将软土层清走再回填以实土,施工时严格控制基底面标高。 2、当基坑挖至设计深度后,需在基底取土样进行土层检测,在确定地基承载力不小于100Kpa时,才能进行基础垫层的施工。 3、基底清理好后,先铺设15cm厚的碎砂石垫层,采用机械回填,人工散平,然后冲水夯实,夯实采用蛙式夯土机,使之密实度达至93%。 4、因为垫层面的标高同时也是管底标高,在垫层砂达到设计的密实度后,再用测量仪对垫层面的标高进行复测,并按设计要求进行调整。 三)管道的安装: (一)下管: 1、φ400以下管采用挖掘机直接吊装。 2、吊装时机械应沿沟槽开行距间隔1m距离,以避免基坑壁坍塌,

雨污水管网施工方案

雨污水管网工程 施 工 方 案 编制人: 审核人: 二O一二年二月二十日

雨污水管道工程施工方案 一、工程概况 雨、污水工程,长度约970m,,雨水管径d1650mm ,管底平均埋深5.6--6.5米;污水管径d800mm,管底平均埋深7.0--9.6米。管材均为钢筋混凝土钢承口管,设计采用明开槽施工。我项目部在施工准备阶段根据本工程的地堪报告做了详细的现场情况调查,在现状地面以下0.5—1.5米范围内为黄土层:属中压缩性,局部具湿陷性,可塑状态,黄土层以下至5米为细沙层:松散状态,5米以下至管道设计埋深范围内为中砂:密实状态。地下水位在7.5—8米,设计污水管道均位于地下水范围内。 综合分析地堪报告和现场实际调查情况以及施工用地情况——本工程施工用地为租地,宽度为50米,我项目部认为本工程施工难度大,施工过程中存在很大安全隐患,为了保证工程质量、施工安全、保证正常的工程进度特提出以下施工方案供专家审核。 一、污水工程四种施工方案:(一)、明开槽施工,(二)、明开明顶施工,(三)、常规的人工顶管施工,(四)、机械顶管施工; 二、雨水工程两种施工方案:(一)、明开明顶施工,(二)、明开槽法施工; 三、降水方案。 二、施工准备 由于路线较长,工期较紧,需要做好充足的施工准备。

1、施工队伍进场后,先进行场地的整理及铺设施工便道,和及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。 2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。 3、雨污水管道施工所需的材料设备必须准备齐全,要满足图纸设计及规范要求。 4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。 5、开挖基坑时必须按安全技术要求放坡,遇边坡不稳,有坍塌 危险征兆时,必须立即撤离现场。基坑四周设置临时挡水墙,防止雨水流入槽内造成塌方。 三、施工方案 (一)、污水工程: 方案一:明开槽施工方案 主要施工工艺流程如下: 测量放线→挖沟槽→夯实沟底→碎石垫层→砼底板→安管→混凝土基础→砌检查井→闭水试验→回填 1、挖沟槽: 管道沟槽底部开挖宽度,宜按下式计算:B=D+2(t+a+T)其中B—管道沟槽底部开挖宽度;D—管内径;t—管壁厚;a—管基尺寸;T—作业空间,经过计算可得槽底宽度:d800mm为2.6米宽。 本工程由于地下土质均为砂层的原因,明开槽施工选用放

污水管道施工方案(1)

污水管道施工方案 一、工程概况: 济南市金牛公园中水处理站配套管网工程位于济南市西工商河东岸,金牛公园北侧,HDPE双壁波纹φ600污水管道,东接金牛公园中水处理站,向西接至西工商河,全长222m,管道出水主要用于工商河河道景观补水,部分用于城市绿化。 二、工程进度计划 1、混凝土路面破除及外运,路缘石、花砖拆除,支设围挡:3天 2、沟槽开挖:2天 3、垫层基础:2天 4、管道铺设:2天 5、检查井砌筑:2天 6、闭水试验:1天 7、沟槽回填、压实:3天 8、混凝土路面恢复:2天,路面养护:7天 本工程总工期:2011年12月15日—2012年01月06日,共计22天。 三、人员机械配备 1、劳动力计划表 劳动力计划表(单位:人)

电 1 1 1 1 1 1 1 工 2、主要材料计划表 工程投入的主要材料计划表 3、主要施工机械设备表 拟投入的主要施工机械设备表

四、污水管道施工方法 管材采用HDPE双壁波纹承插管,接口采用密封橡胶圈水泥砂浆抹口。管道基 础:HDPE双壁波纹管采用180°砂石基础。 1、施工测量 管线开工前期测定管线中线,检查井位置,建立临时水准点;测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽 见底前、铺设基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程。 2、沟槽开挖 沟槽开挖采用放坡大开挖形式,遇有地下水部位,需采用挡板支护施工。为减少占地面积,不影响后续的工序施工,挖出的土将可用于回填部分堆放在沟槽一侧,其它余土运至指定弃土场。 沟槽开挖采用多台挖掘机开挖配合人工清理,严格按操作规程施工,确保槽底土结构不被扰动。沟槽底两侧各留60厘米工作宽度,槽底预留20厘米土,待基础施工前人工清理平整。 如遇超挖或发生扰动,严禁用杂土回填,必须换填碎石并平整夯实,密度达到95%以上。基槽如有坚硬物体必须清除,换填碎石。 如遇地质较复杂的情况,槽内用草袋护坡,并用杂木杆设疏支撑固定。 沟槽开挖时对沿线管线、树木、线杆、房屋等公用设施进行认真支护,采取相应安全措施,减少因施工对沿线有关设施的影响。 为了使沟槽的中心线及高程准确,在开挖时设置坡度板,在坡度板上标注桩号、中心点、高程点、下返数等有关数据,便于控制。 在高压线下作业时严格按照电业部门规范要求施工,注意施工机械、人员安 全。 3、构筑物、地下管线支护

排水管道工程施工方案

目录 第一章工程概况 (1) 第二章编制依据 (2) 第三章施工部署 (5) 第四章主要施工方法 (7) 第五章质量保证措施 (22) 第六章安全、文明施工保证措施 (23)

第一章工程概况 工程名称:万新大道(四涌至九涌、十一涌至十四涌)工程施工总承包(标段一)建设地点:广州市南沙区万顷沙镇 建设单位:广州市南沙区基本建设办公室 代建单位:广州市广园市政建设有限公司 监理单位:广州市市政工程监理有限公司 设计单位:广州市市政工程设计研究总院 施工单位:广州市第三建筑工程有限公司 万新大道为万顷沙镇区内的城市主干道,为万顷沙镇区南北向的主要干道之一,北起万顷沙三涌以北,连接凤凰大道以汽配工业园3号路交点作为起点,由西北往东南方向延伸,本标段全长约1.22公里;规划宽度为60米,设计速度为60Km/h,标准段双向6车道,起点里程K1+220,止点里程为K2+440。 1、雨水管道设计: 由于道路宽度为60米,需要在道路上新建雨水管道。本工程设计在道路两侧各新建DN500~DN2000雨水管道。 雨水主管:管径DN500~2000;雨水支管:d300;雨水接户管为DN500。 2、污水管道设计: 本工程沿道路西南侧新建DN400~DN1200污水管道。 污水主管:管径DN800~1200;污水接户管DN400~DN500。 3、管材: 雨、污水管:管径

雨水污水管道施工方案工艺

雨污水管道施工方案 一、工程概况 1、西北旺镇辛店居住组团A地块内辛店西路工程,南起北清路,北至永丰北环路,道路全长1033.38米。规划为城市支路,红线宽20米。服务于海淀区西北旺镇辛店居住组团。 2、本次设计雨水YA线起于辛店北小街相交路口处接入永丰北环路雨水方沟,道路桩号K0+650~K1+000处,雨水管道中线位于道路中线,设计雨水干线DN1200~WXH=1800mm×1220mm,设计雨水干线全长350.2m。雨水管道DN1200采用钢筋混凝土三级承插管及雨水方沟采用混凝土模块顶部加预制盖板;雨水支管采用DN800钢筋混凝土三级管。雨水检查井共计11座,均采用混凝土模块砌筑。 3、本次设计污水WA线起于辛店北小街相交路口处接入永丰北环路污水管线,道路桩号K0+650~K1+000,污水管道中线位于雨水方沟西侧2.5m位置,设计污水干线DN400管道,干线全长351.1m。污水管道DN400采用钢筋混凝土三级承插口管。支线也采用DN400钢筋混凝土承插口管。污水检查井共计13座,上扣钢筋混凝土盖板。其中11座内径为?1100mm,2座内径为?1300mm,均采用混凝土模块砌筑。 4、钢筋混凝土管基础采用砂垫层基础,180°范围回填中粗砂,管道接口采用橡胶圈接口; 5、雨水方沟采用混凝土模块进行砌筑,底板采用钢筋混凝土底板,预制盖板。 6、具体工程量见下表: 雨水工程

污水工程 二、机械设备配置数量表

三、技术工种及劳动力计划表 四、管道施工工艺流程 1、雨水方沟施工: 测量放线砼垫层底板钢筋绑扎底板模板底板砼浇筑侧墙砌筑灌缝(检查井砌筑)盖板安装回填土施工 DN800、DN1200混凝土管道施工: 测量放线沟槽开挖砂垫层施工管道施工井室砌筑沟槽回填。 2、污水管线施工: 测量放线沟槽开挖砂垫层施工管道施工井室砌筑污水闭水试验沟槽回填。

污水管道清淤方案说明

目录 一、工程概况 (1) 二、施工准备 (1) 三、工期、质量及安全目标 (1) 四、施工工艺 (2) 五、保证措施 .......................................... 4-5

一、工程概况 1、本工程主要施工容为污水管线、检查井清淤工作,该段管道已多年没有清淤,多数部淤泥都几乎塞满,有的管道已经不通,污水无法正常排出,为保证排污顺利通畅,特对排污管道进行疏通、清理,检查井进行翻修。 2、工程量:根据现场实际测量摸底,需清淘污水检查井135个,疏通排水管线约1595米,更换检查井盖26个,翻修检查井、雨水井10座,清理淤泥外运。 二、施工准备 1、用鼓风机进行换气通风。 了解污水井管道堵塞情况,埋入和露出建筑物部分有无损坏等问题。 2、测量人员根据检查井所在的位置进行测量摸底工作。 通过专业测量人员对现状污水井淤泥高程、管径、管道走向进行测量摸底。 3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。 4、抓好安全文明施工工作。 施工前制作好大小围挡,准备施工安全帽、工作服、防毒口罩、安全条幅等安全施工用品。 5、施工期间成立安全文明小组清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净。 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作围的相关知识,明确职责。 三、工期、质量及安全目标 1、工期目标 污水疏通工程计划2017年7月15日开工至 2017年9月30日完工,计划用时75天。 2、质量目标

污水管道施工专项施工方案

宁陵县城污水管网改造工程 专项施工方案、安全技术措施报审表建设路)段雨污水管网工程(污水工程)工程名称:宁陵县张弓路(葛天大道-编号:

宁陵县城污水管网改造工程 建设路)段雨污水管网工程(污水工程)宁陵县张弓路(葛天大道-工管道施污水案施工方专项

编制: 审核: 审批: 淮阳县第二建筑工程公司 年月日 宁陵县城污水管网改造工程 污水管道施工专项施工方案 一、污水管道施工专项施工方案编制依据及原则 1、宁陵县城污水管网改造工程道路工程污水工程施工图纸。 2、遵循建筑施工工艺及其技术规范,坚持合理的施工程序和施工顺序。

3、采用流水施工方法,组织有节奏、均衡和连续施工。 4、科学地安排雨、夏季施工项目。保证施工生产的均衡性和连续性。 5、充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。 6、采用国内外先进施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程成本。 7、尽量减少临时设施,合理储存物资,减少物资运输量,科学地布置施工场地,减少施工用地。 8、采用先进的质量体系标准及市政施工及验收规范。 二、工程概况 1.拟建管线位于张弓路,工程起点位于葛天大道,终点位于建设路。线路全长2953.6米。本标段污水段落划分如下桩号K0+000-K0+710;桩号K0+710-K0+980;桩号K0+980-K1+660;桩号K1+660-K2+630;桩号K2+630-K2+959.6,全长1959.6米,污水管道位于道路西侧,距中线1 2.0米。设计雨水管道工程起止桩号为:K0+000~K2+950,全长1950米,雨水管道位于道路西侧,距中线1 3.5米。本标段污水管道施工主要是对污水管道沟槽开挖、管道铺设安装。 宁陵县城污水管网改造工程

雨污水管道工程施工方案

创作编号: GB8878185555334563BT9125XW 创作者:凤呜大王* 贵阳市百花生态新城环湖路一期道路工 程

排水工程施工方案 恒基建设集团有限公司 二零一三年十二月三日 目录 一、工程概况 (1) 二、施工工艺要求 (2) 三、施工安排 (4) 四、施工方案 (4)

五、管道施工的质量工期保证措施 (7) 六、地下管线保护措施 (8) 七、管道施工的安全文明施工保证措施 (11) 八、环境保护措施 (12) 九、履约保证措施 (13)

贵阳市百花生态新城环湖路一期道路工 程 排水工程施工方案 一、工程概况 (一)概述 百花生态新城环湖路一期道路工程是百花湖城市湿地公园内部一条旅游观光线路,也是保护饮用水源及周边环境的一条生态环线。根据规划本次设计的贵阳市百花生态新城环湖路一期道路工程2标段道路等级为城市支路,设计行车速度30m/h、局部困难段为20km/h,路幅宽度16m,双向两车道。道路全长4260米。起点桩号为K3+440,终点桩号为K7+700。 贵阳市百花生态新城环湖路一期道路工程2标段排水工程包含两个部分。第一部分道路排水工程:配合道路工程进行,在人行道下敷设边沟收集并输送路面及汇水面积内的雨水,在人口密集区域段道路人行道下预埋污水管,以保证污水的有效收集。第二部分初期雨水处理工程:在各边沟排出口处设置初期雨水处理截流、处理设施,以保证饮用水源的安全

为了道路的美观性和舒适性,车行道下不考虑敷设任何管线;人行道宽度仅为2m;道路红线受限且避免与挡墙冲突;本着经济、减少挖填方量的原则。本次设计考虑用边沟收集路面雨水。 雨水排向根据道路纵断面设计和区域雨水总体走向设计。在 道路单侧人行道下敷设雨水边沟排除道路雨水,边沟断面尺寸为 0.5m*0.5m、0.6m*0.6m和0.8m*0.8m。边沟盖板顶的覆土厚度要求如下:设有雨水口处覆土厚度5em;未设雨水口处覆土厚度8cm:过街处覆土厚度50cm。边沟坡度均按道路纵坡实施,除图中特殊标注外。初期雨水经检查井截流后、初期雨水处理系统处理后排放水体。 K5+300--K5+980段、K6+280~K7+700段均于右侧人行道下敷设d300的污水管,分别于K5+980处、K6+820处汇入建议设置的污水处理站。污水管在污水处理站未建设完成前封堵出口,待污水处理站建成后,汇入污水处理站处理达标后排放水体。 K5+980、K6+820两处的污水处理站建议配合湿地公园建
