当前位置:文档之家› 流水施工习题

流水施工习题

流水施工习题
流水施工习题

流水施工习题

1. 在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的的参数是()。

A.流水节拍B.施工段C.流水强度D.施工过程

2.等节奏流水施工与非节奏流水施工的共同特点是()。

A.相邻施工过程的流水步距相等B.施工段之间可能有空闲时间

C.专业工作队数等于施工过程数D.各施工过程在各施工段的流水节拍相等3.某分部工程划分为4个施工过程、3个施工段,组织加快的成倍节拍流水施工,如果流水节拍分别为6、4、4、2天,则流水步距为()天。

A.1 B.2 C.4 D.6

4.某分部工程由3个施工过程组成,分为3个施工段进行流水施工,流水节拍分别为3、4、2天,4、3、2天和2、4、3天。则流水施工工期为()天。

A.14 B.15 C.16 D.17

5.某场馆地面工程,分基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制,各工艺过程在四个区域依次施工天数分别为:5,8,6,10;7,12,9,16;3,5,3,4;4,5,4,6。则其流水工期应为()。

A.29天B.43天C.44天D.62天

6.某3跨工业厂房安装预制钢筋混凝土屋架,分吊装就位、矫直、焊接加固3个工艺流水作业,各工艺作业时间分别为10天、4天、6天,其中矫直后需稳定观察3天才可焊接加固,则按异节奏组织流水施工的工期应为()。

A.20天B.27天C.30天D.44天

7.某工程分为A、B、C三个工艺过程,按五个施工段顺序组织施工,各工艺过程在各段持续时间均为7天,B、C工艺之间可搭接2天。实际施工中,B过程在第二段延误3天,则实际流水施工工期应为()。

A.47天B.49天C.51天D.50天

8.关于流水施工,说法正确的是()。

A.单位工程流水施工通常称为专业流水施工

B.等节奏流水施工是指过程之间流水步距相等的流水

C.异节奏流水施工各专业工作队都能保证连续施工,施工段没有空闲

D.无节奏流水施工专业工作队数不小于施工过程数

9关于流水施工参数,说法错误的是()。

A.流水强度属于工艺参数B.流水步距决定了施工速度和施工的节奏性

C.施工过程属于空间参数D.流水节拍属于时间参数

E.基础开挖后的验槽时间为工艺间歇时间

10.已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。每一过程各划分为四段施工,计划各段持续时间各为6天,各段过程之间最短间隔时间依次为5天、3天和3天,实际施工中在第二段夯实过程中延误了2天,则实际完成该基础工程所需时间为()A.37天

B.35天

C.39天

D.88天

12.某建筑物的主体工程采用等节奏流水施工,共分六个独立的工艺过程,每一过程划分为四部分依次施工,计划各部分持续时间各为108天,实际施工时第二个工艺过程在第一部分缩短了10天。第三个工艺过程在第二部分延误了10天,实际总工期为()。

A.432天

B.972天

C.982天

D.1188天

13.已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成。按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为()。

A.38天B.40天C.56天D.128天

14.某施工项目有四个工艺过程,每个过程按五段依次进行施工,各过程在各段的持续时间依次为:4天、3天、5天、7天、4天;5天、6天、7天,3天、2天;3天、5天、4天、8天、7天;5天、6天、2天、3天、4天,其工期应为()。

A.33天B.45天C.70天D.93天

15流水施工的主要特点是()。

A.实行了专业化作业,生产率高B.便于利用机动时间优化资源供应强度C.可随时根据施工情况调整施工进度D.有效利用了工作面和有利于缩短工期

E.便于专业化施工队连续作业

16.用于表示流水施工在施工工艺上的展开顺序及其特征的参数是()。

A.施工段

B.施工层

C.施工过程

D.流水节拍

17.某钢筋混凝土结构二层房屋的分项工程按A、B、C 3个施工过程进行分层施工,组织成流水节拍分别为tA=6d、tB=6d、tC=9d的加快成倍节拍流水施工,则每层施工段数是()。

A.2

B.3

C.5

D.7

18.某工程划分为A、B、C、D 4个施工过程,3个施工段,流水节拍均为3天,其中A与B 之间间歇l天,B与C之间搭接l天,C与D之间间歇2天,则该工程计划工期应为()。

A.19天

B.20天

C.21天

D.23天

19.某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()。

A.6天

B.9天

C.12天

D.18天

20下列关于无节奏流水施工,正确的说法是()。

A.一般情况下流水步距不等

B.各个施工段上的流水节拍不尽相等

C.专业工作队数大于施工过程数

D.一般只适用于结构简单、规模小的线型工程

E.各作业队连续施工,施工段没有空闲

21.由5个熟练木工组成的木工队,在异型混凝土浇筑段上制作安装l00m2的特殊曲面木模。根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5m2,特殊曲面木模的难度系数为2.0,每天两班工作制,则木工队在该段施工的流水节拍为()天。

A.4

B.6

C.8

D.10

22.浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的()。

A.流水步距

B.流水节拍

C.技术间歇

D.组织间歇

23.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进场,该项目总工期为()周。

A.49

B.5l

C.55

D.56

24.某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、l、4、5周,丙队为4、l、3、2、5周,丁队为5、3、4、2、l周,该项目总工期为()周。

A.3l

B.30

C.26

D.24

25为了便于组织管理、实现连续均衡施工,尽可能将流水施工组织成等节奏流水,常采用措施有()。

A.调整施工段数和各施工段的工作面大小

B.尽可能分解耗时长的施工过程

C.尽可能合并技术上可衔接的施工过程

D.调整各专业队的人数和机械数量

E.调整各流水步距

26.流水施工的科学性和技术经济效果的实质是()。

A.实现了机械化生产

B.合理利用了工作面

C.合理利用了工期

D.实现了连续均衡施工

27.流水施工的施工过程和施工过程数属于()。

A.技术参数

B.时间参数

C.工艺参数

D.空间参数

28.对确定流水步距没有影响的是()。

A.技术间歇

B.组织间歇

C.流水节拍

D.施工过程数

29.某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周、丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,乙、丙两施工过程间的流水步距应是()周。

A.3

B.4

C.5

D.6

30为有效地组织流水施工,施工段的划分应遵循的原则是()。

A.同一专业工作队在各施工段上的劳动量应大致相等

B.各施工段上的工作面满足劳动力或机械布置优化组织的要求

C.施工过程数大于或等于施工段数

D.流水步距必须相等

E.流水节拍必须相等

1.某工程由A、B、C、D四个施工过程组成,它在平面上划分为四个施工段,各施工过程在

各施工段上的流水节拍如下表所示,试编制该工程流水施工方案。

2.某项目由A、B、C三个施工过程组成,划分两个施工层,已知每层每段的流水节拍分别为tA=3天,tB=6天,tC=6天。施工过程B完成后,相应施工段上至少有技术间歇2天,且层间间歇为3天,试组织成倍节拍流水施工方案。

流水施工例题

例1将某工程项目划分为A、B、C、D四个施工过程, 各施工过程的流水节拍均为4天,其中,施工过程A与B之间有 2天平行搭接时间,C与D之间有2天技术间歇时间,试组织流 水施工并绘制流水施工水平指示图表。 [ 解] 由已知条件:t1 = t 2 = t3 = t 4 = t = 4天,本工程宜组织全等节拍流水施工。 (1)取施工段:m = n = 4段 (2)确定流水步距K = t = 4天 (3)计算工期:T = (m + n -1)K + ∑ Z -∑C= (4 + 4 -1)×4 + 2 -2 = 28 (天)(4)绘制流水施工水平指示图表,见图所示 例2某地基基础工程由四个分项工程,划分成4个施工段,流水节拍均为1天,基础施工后需间歇2天才能回填, 试组织全等节拍流水。 (1)确定流水步距k:由等节拍专业流水的特点知:k = t = 1 (2)计算工期T: T=(m + n-1)k+∑Zj,j+1 +∑Gj,j+1 -∑Cj,j+1 =(4+4-1)×1+ 2+0 -0=9(d) (3)绘制进度计划表

例3某混合结构房屋有三个主要施工过程,其流水节拍为:砌墙4d;构造柱及圈梁施工6d;安板及板 缝处理2d。试组织流水作业。 (1)计算流水步距k:k=各施工过程节拍的最大公约数。 k =2d 。 (2)计算各施工过程需配备的队组数bj :bj = tj / k b砌=4 / 2 = 2 (个队组)b混=6 / 2=3 (个队组);b安=2 / 2 =1(个队组) (3)确定每层施工段数m: 1)不分施工层时:m = ∑bj =N ; 2)分施工层时:m = ∑bj + Z2/k + ∑Z1/k ; 【例2】中,不分施工层,m = ∑bj=2+3+1=6(段) (4)计算工期T: T=(m j +∑bj-1)k+∑Z1-∑Cj,j+1 【例2】中,T =(2×6+6-1)×2+0-0=34 (d) (5)绘制进度表:(例见前表) 例4某两层楼房的主体工程由A、B、C三个施工过程组成。它在平面上设有两道伸缩缝(伸缩缝将该建 筑在平面上划分为3等分)。 各施工过程在各个施工段上的流水节拍依次为:4天、2天、2天。 施工过程B、C之间至少应有2天技术间隙。 试划分施工段,编制工期最短的流水施工方案,并绘制流水施工水平指示图表 解: 1)取K=2天 2)b1 = 2组,b2= 1组,b3 = 1组 3)N =∑bi=2+1+1= 4组 4)施工段Mmin = N+ZB,C/K = 4+ 2 / 2 = 5段 取M=6段(在平面上设有两道伸缩缝) 5)工期: T=(m×j + N—1)K + ZB,C =(6×2 + 4—1)×2 + 2 = 32天 6)绘图

第二章建筑工程流水施工

第二章建筑工程流水施工 第一节组织建筑施工的方式与特点 建筑工程的施工是由许多个施工过程组成的,而每一个施工过程都可以组织一个或多个施工班组来完成,而各个班组都需要安排其施工的先后顺序和时间。流水施工是一种科学地安排生产过程的组织方法。 一、组织建筑施工的基本方式及比较 组织建筑施工时,首先遇到的是组织施工的方式问题,对于不同的工程施工情况应采取不同的组织方式,一般可采用依次施工,平行施工和流水施工三种方式。现就这三种方式的施工特点和效果举例分析如下: 设某工程需生产三种钢筋混凝土构件,每一种构件生产中的支模板、绑扎钢筋、浇筑混凝土三个施工过程各需9个月,每件共需27个工日。试分别用依次施工、平行施工、流水施工的方式组织生产。 1.依次施工 依次施工也成顺序施工,即指前一个产品(或施工过程或共序)完工后,再开始下个产品,依次完成全部产品。这种施工组织方式的施工进度安排见图2-1

图2-1依次施工 从图2-1可以看出,采用依次施工完成此项任务需27天,9人/工日,其特点是工人数少,所需物资(设备、材料)少,但施工工期长,而且专业施工班不能连接工作,发生窝工现象。这种组织方式主要适于工程量小、规模小、工作面有限的小工程。 1.平行施工 平行施工是将全部的各施工过程同时安排施工、同时完工的组织方式。三个预制构件同时开始,平行进行,同时完成。这种组织方式的施工进度安排见图2-2. 图2-2平行施工

从图2-2可以看出,采用平行施工完成此项任务需9天、27日/工日,其特点是工期短,工作面能充分利用,施工段上没有闲置,但工人人数多,多需物资多,造成物资供应紧张,且临时设施大量增加,大大增加了施工费用。这种组织方式主要适用于规模大、工期紧,有充分的工作面且不计较工程代价的工程。 2.流水施工 流水施工是将拟建工程从施工工艺的角度分解成若干个施工过程,并按施工过程成立相应的施工班组,同时将拟建工程从平面或空间角度划分成若干个施工段,让各专业施工班组按照工艺的顺序排列起来,依次在各个施工段上完成各自的施工过程,就像流水一样从一个施工段转移到另一个施工段,连续、均衡地施工。这种组织方式的施工进度安排见图2-3. 图2-3 流水施工 从图2-3可以看出,采用流水施工完成此项任务需15天、9人,经济效益高于依次施工和平行施工,其特点是工人人数少,工期合理,各个施工班组能连续地

最新流水施工测验题(含答案)

流水施工测验题(答案) 班级学号姓名成绩 1、某分部工程划分为A、B、C、D四个施工过程,分三个施工段组织流水施工,流水节拍均为4天。试组织等节拍等步距流水施工,计算流水步距和工期,并绘制施工进度计划表。解:M=3,N=4,t=4天,K= t=4天,T=(M+N-1)t=(3+4-1)×4=24(天) 2、某分部工程划分为A、B、C、D、E五个施工过程,分四个施工段组织流水施工,流水节拍均为3天,A、B间有1天技术组织间隙,B、C间有1天搭接。试组织等节拍不等步距流水施工,计算流水步距和工期,并绘制施工进度计划表。 解:M=4,N=5,t=3天。因为K=t+t j-t d, 所以K A·B=3+1-0=4天,K B·C=3+0-1=2天,K C·D=3+0-0=3天,K D·E=3+0-0=3天,T=(M+N-1)t+∑t j-∑t d=(4+5-1)×3+1-1=24(天)

3、某钢筋混凝土工程由支模、扎筋、浇混凝土3 个施工过程组成, 它在平面上划分为4 个施工段,该3 个施工过程在各个施工段上的流水节拍依次为2 天、2 天和1 天,试组织成倍节拍流水施工,计算各施工过程所需的班组数、工期,并绘制施工进度计划表。 解:m=4,K=t min=1天, b支=2/1=2(个),b扎=2/1=2(个),b浇=1/1=1(个), ∑b i=2+2+1=5(个), T=(m+∑b i -1)k=(4+5-1) ×1=8(天) 施工进度计划表 4、某分部工程划分为A、B、C三个施工过程,分五个施工段组织流水施工,流水节拍分别为t A=1d,t B=3d,t C=2d,A、B间有2天技术组织间隙,B、C间有1天搭接。试组织不等节拍流水施工,计算流水步距和工期,并绘制施工进度计划表。 解:因为t A<t B,所以K A·B=1+2-0=3(天); 因为t B>t C,所以K B·C=5×3-(5-1)×2+0-1=6(天)。 T=∑K i·i+1+T N =3+6+5×2=19(天) 施工进度计划表

流水施工例题

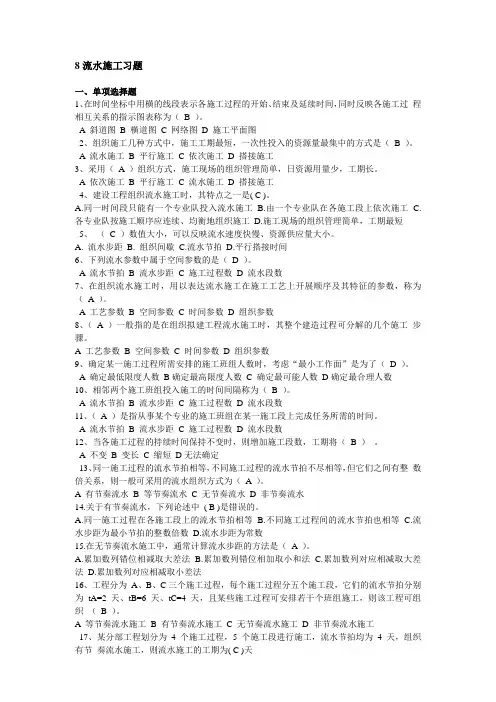

流水施工习题 一、单项选择题 1、在时间坐标中用横的线段表示各施工过程的开始、结束及延续时间,同时反映各施工过程相互关系的指示图表称为(B)。 A斜道图B横道图C网络图D施工平面图 2、组织施工几种方式中,施工工期最短,一次性投入的资源量最集中的方式是(B)。 A流水施工B平行施工C依次施工D搭接施工 3、采用(A)组织方式,施工现场的组织管理简单,日资源用量少,工期长。 A依次施工B平行施工C流水施工D搭接施工 4、建设工程组织流水施工时,其特点之一是( C )。 A. 同一时间段只能有一个专业队投入流水施工 B. 由一个专业队在各施工段上依次施工 C. 各专业队按施工顺序应连续、均衡地组织施工 D. 施工现场的组织管理简单,工期最短 5、"(C)数值大小,可以反映流水速度快慢、资源供应量大小。 A. 流水步距 B. 组织间歇 C. 流水节拍 D. 平行搭接时间 6、下列流水参数中属于空间参数的是(D)。

A流水节拍B流水步距C施工过程数D流水段数 7、在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数,称为( A)。 A工艺参数B空间参数C时间参数D组织参数 & (A) —般指的是在组织拟建工程流水施工时,其整个建造过程可分解 的几个施工步骤。 A工艺参数B空间参数C时间参数D组织参数 9、确定某一施工过程所需安排的施工班组人数时,考虑“最小工作面”是为了( D)。 A 确定最低限度人数 B 确定最高限度人数 C 确定最可能人数 D 确定最合理 人数 10、"相邻两个施工班组投入施工的时间间隔称为( B)。 A流水节拍B流水步距C施工过程数D流水段数 11、"( A)是指从事某个专业的施工班组在某一施工段上完成任务所需的时间。 A流水节拍B流水步距C施工过程数D流水段数 12、"当各施工过程的持续时间保持不变时,则增加施工段数,工期将 ( B)。 A 不变 B 变长 C 缩短 D 无法确定 13、"同一施工过程的流水节拍相等,不同施工过程的流水节拍不尽相等,但它们之间有整数倍关系,则一般可采用的流水组织方式为( A)。 A有节奏流水B等节奏流水C无节奏流水D非节奏流水 1

建筑工程流水施工试题答案

第2章建筑工程流水施工试题答案 一、填空 1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。 2.流水施工的表示方法有三种:水平图表(横道图)、垂直图表(斜线图)和网络图。 3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。 4.流水施工的基本参数包括工艺参数、时间参数和空间参数。 5.工艺参数包括流水过程(数)和流水强度。 6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。 7.空间参数包括工作面(大小)、施工段(数)和施工层(数)。 8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。 9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。 10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。 11.分部工程流水施工是组织流水施工的基本方法。 12.分别流水法是组织单位工程或群体工程流水施工的重要方法。 13.分项工程流水是组织流水施工的基本单元。 14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。 15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过 程两类。 16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。 17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。 18.流水强度分为机械施工流水强度和手工作业流水强度。 19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。 20.异节奏流水施工又可分为成倍节拍流水施工和不等节拍流水施工。 21.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的正确关系是m≥n。 22.组织流水施工时,一个施工班组在一个流水段上完成施工任务所需要的时间,称为流水节拍。 23.同一个施工过程的节拍值彼此相等,而不同的施工过程在同一施工段上的节拍值不完全相等,这种流水方式称

第三章流水施工复习题

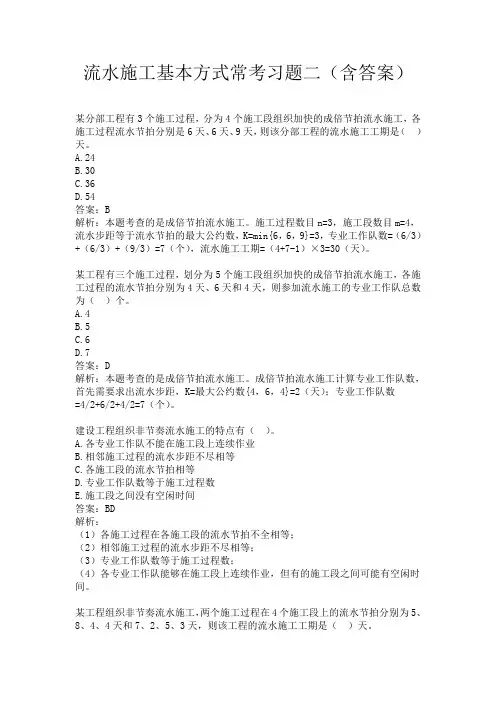

流水施工复习题 一、单项选择题(每题备选项中,只有一个最符合题意) 1.相邻两工序在同一施工段上相继开始的时间间隔称( )。 A.流水作业 B.流水步距 C.流水节拍 D.技术间歇 2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。如果组织成倍节拍流水施工,则流水施工工期为 ( )天。 A. 40 B. 30 C. 24 D. 20 3.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施;工,两台挖掘机每台班产量定额均为80m3,其流水节拍为( )天。 A. 55 B. 11 C. 8 D. 6 4.对多层建筑物,为保证层间连续作业,施工段数m应( )施工过程数n。 A.大于 B.小于 C.等于 D.大于或等于 5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( )。 A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续 6.全等节拍流水施工的特点是( )。 A.各专业队在同一施工段流水节拍固定 B.各专业队在施工段可间歇作业 C.各专业队在各施工段的流水节拍均相等 D.专业队数等于施工段数 7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( )天。 A. 39 B. 29 C. 26 D. 14 8.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式 T=(j·m+n-1)·k +∑z1-∑c中的z1为两施工过程( )。

A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间 C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和 9.在流水施工方式中,成倍节拍流水施工的特点之一是( )。 A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数 D.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数 C.相邻专业工作队之间的流水步距不相等,但其值之间为倍数关系 D.同一施工过程在各施工段的流水节拍不相等,但其值之间为倍数关系 10.某工程有前后两道施工工序,在4个施工段组织时间连续的流水施工,流水节拍分别为4天、3天、2天、5天与3天、2天、4天、3天,则组织时间连续时的流水步距与流水施工工期分别为( )天。 A.5和17 B.5和19 C.4和16 D.4和26 二、多项选择题(每题备选项中,至少有2个符合题意,多选、错选不得分) 1.无论是否应用流水作业原理,工程进展状况均可用( )等表示方法。 A.横道图 D.网络图 C.系统图 D.结构图 E.流程图 2.流水施工是一种科学合理、经济效果明显的作业方式,其特点为( )。 A.工期比较合理 B.提高劳动生产率 C.保证工程质量 D.降低工程成本 E.施工现场的组织及管理比较复杂 3.确定流水节拍的方法有( )。 A.测试法 B.定额计算法 C.潘考夫斯基法 D.经验估算法 E.工期计算法 4.组织产品生产的方式较多,归纳起来有( )等基本方式。 A.全等节拍流水 B.分别流水 C.流水作业 D.平行作业 E.依次作业 5.表达流水施工的时间参数有( )。 A.流水强度 B.流水节拍 C.流水段 D.流水步距 E.流水施工工期

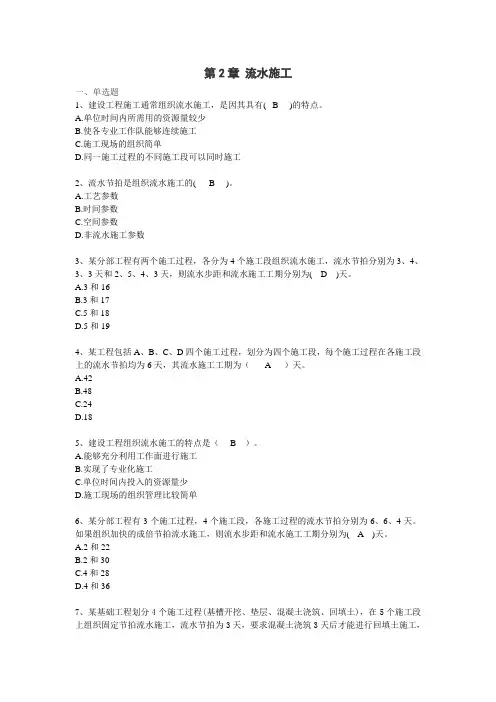

第二章流水施工习题

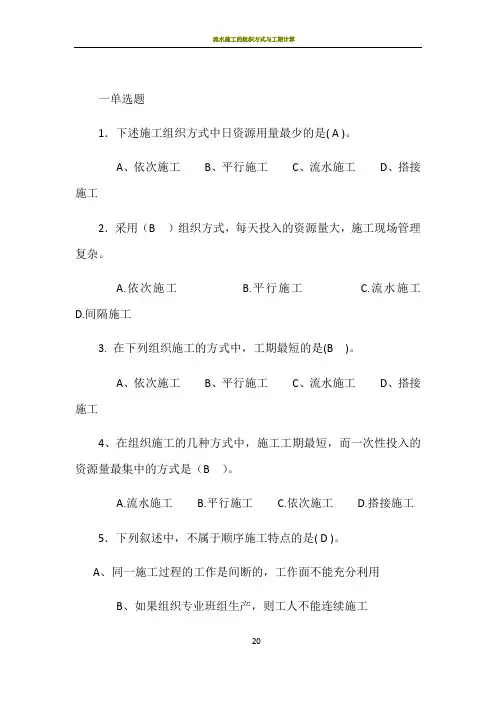

一单选题 1.下述施工组织方式中日资源用量最少得就是( A )。 A、依次施工 B、平行施工 C、流水施工 D、搭接施工 2.采用( B )组织方式,每天投入得资源量大,施工现场管理复杂。 A、依次施工 B、平行施工 C、流水施工 D、间隔施工 3、在下列组织施工得方式中,工期最短得就是( B )。 A、依次施工 B、平行施工 C、流水施工 D、搭接施工 4、在组织施工得几种方式中,施工工期最短,而一次性投入得资源量最集中得方式就是( B )。 A、流水施工 B、平行施工 C、依次施工 D、搭接施工 5.下列叙述中,不属于顺序施工特点得就是( D )。 A、同一施工过程得工作就是间断得,工作面不能充分利用 B、如果组织专业班组生产,则工人不能连续施工 C、不利于组织专业化生产,不利于改进操作方法与提高劳动生率 D、单位时间内投放得资源量成倍增长,现场临时设施增加 6、下列描述中,不属于平行施工得特点得就是( C )。 A、充分利用工作面,工期较短 B、如采用专业班生产,则工人不能连续施工 C、单位时间投放得资源量较为均衡,有利于资源得供应组织工作 D、不利于组织专业生产 7.不同施工过程得专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度得搭接,描述得就是( B )方式得特点。 A、平行施工 B、流水施工 C、顺序施工 D、间断施工 8、流水施工组织方式就是施工中常采用得方式, 因为( C ) 。 A、它得工期最短 B、单位时间投入劳动力、资源量最少 C、能够实现专业工作队连续施工,资源消耗均衡 D、现场组织、管理简单 9、建设工程组织流水施工时,其特点之一就是( C )。 A、由一个专业队在各施工段上依次施工 B、同一时间段只能有一个专业队投入流水施工 C、各专业队按施工顺序应连续、均衡地组织施工 D、施工现场得组织管理简单,工期最短 10、不属于流水施工效果得就是( C )。 A、可以提高劳动生产率,保证工程质量 B、工期合理,可以尽早发挥投资效益 C、提高了工人得劳动强度 D、降低工程成本,可以提高承包单位得经济效益 11、流水施工最大得特点就就是(C)。 A、提高劳动生产率 B、加快施工进度 C、连续、均衡生产 D、充分利用工作面 12.下列( A )参数为工艺参数。 A、施工过程数 B、施工段数 C、流水步距 D、流水节拍 13.下列( B )参数为空间参数。 A、施工过程数 B、施工段数 C、流水步距 D、流水节拍 14.下列参数中,属于空间参数得就是( D )。 A、施工过程数 B、流水节拍 C、流水步距 D、以上都不对 15、建设工程组织流水施工时,用来表达流水施工在空间布置方面得状态参数就是( A )。 A、施工段数 B、流水步距 C、流水节拍 D、施工过程数 16.当施工段数大于施工过程数时,可能会出现( B )。

流水施工练习题

流水施工习题 班级: __________ 学号: ______ 姓名: _________________ 、单项选择题 1?流水施工的施工过程和流水强度属于( 2 施工过程采用新技术施工 ,无标准定额可循 , 所以只能 根据 已知对该施工过程进行估算得到的最短估算时间、 最长 12d 、 22d 、 14d, 则该施工过程的期望时间应为 ( ) D.14d 3?在流水施工中 ,造成专业队窝工是由于出现 ( ) A. M o =N B. M o > N C 、 M o v N D 、 M o WN 4. 浇筑混凝土后需要保证一定的养护时间 ,这就可能产生流水施工的 ( ) A.流水步距 B.流水节拍 C.技术间歇 D.组织间歇 5. 某工程有 2个施工过程 ,技术上不准搭接 ,划分4个流水段,组织 2个专业队进行等节奏流水 施工,流水节拍为 4 天,则该工程的工期为 ( )天。 A.18 B.20 c.22 D.24 6. 流水节拍是指一个专业队 () B .在一个施工段上的持续时间 D. 转入下一个施工段的间隔时间 7. 以下属于无节奏流水施工的主要特点的是 ( )。 A.各施工过程的施工段数不相等 B.施工段可能有间歇时间 8. 某基础工程土方开挖总量为 8 800m3 ,该工程拟分 5 个施工段组织固定节拍流水施工, 两 台挖掘机每台班产量定额均为 80m 3, 其流水节拍应确定为 ( )天。 9. 利用横道图表示建设工程进度计划的优点是 ()。 A.有利于动态控制 B.明确反映关键工作 C.明确反映工作机动时间 计算工期 10. 下列组织流水施工的方式中 ,专 业组数大于施工过程数的是 ( ). A.等节拍流水 B.异步距节拍流水 C.等步距异节拍流水 D.无节奏流水 二、多项选择题 A 、技术参数 B 、时间参数 C 、工艺参数 D 、空间参数 2?由于某工程项目在第 i 施工段上的第 相关专家经验估算其流水节拍。 估算时间、最可能估算时间分别为 A.15d B.16d C.18d A. 整个工作的持续时间 C. 最短的持续工作时间 C.专业工作队数不等于施工过程数 D.每个施工过程在各个施工段上的工程量相等 A. 55 B.11 C. 8 D. 65 D. 明确反映

流水施工练习题

流水施工习题 班级: 学号: 姓名: 一、单项选择题 1.流水施工的施工过程和流水强度属于() A、技术参数 B、时间参数 C、工艺参数 D、空间参数 2.由于某工程项目在第i施工段上的第2施工过程采用新技术施工,无标准定额可循,所以只能根据相关专家经验估算其流水节拍。已知对该施工过程进行估算得到的最短估算时间、最长估算时间、最可能估算时间分别为12d、22d、14d,则该施工过程的期望时间应为( ) A.15d B.16d C.18d D.14d 3.在流水施工中,造成专业队窝工是由于出现( ) A. M0=N B. M0>N C、M0 <N D、M0≤N 4. 浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的( )。 A.流水步距 B.流水节拍 C.技术间歇 D.组织间歇 5. 某工程有2个施工过程,技术上不准搭接,划分4个流水段,组织2个专业队进行等节奏流水施工,流水节拍为4天,则该工程的工期为( )天。 A.18 B.20 c.22 D.24 6. 流水节拍是指一个专业队( )。 A.整个工作的持续时间 B.在一个施工段上的持续时间 C.最短的持续工作时间 D.转入下一个施工段的间隔时间 7. 以下属于无节奏流水施工的主要特点的是( )。 A.各施工过程的施工段数不相等 B.施工段可能有间歇时间 C.专业工作队数不等于施工过程数 D.每个施工过程在各个施工段上的工程量相等 8. 某基础工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( )天。 A. 55 B. 11 C. 8 D. 65 9. 利用横道图表示建设工程进度计划的优点是( )。 A.有利于动态控制 B.明确反映关键工作 C.明确反映工作机动时间 D.明确反映计算工期 10.下列组织流水施工的方式中,专业组数大于施工过程数的是( ). A.等节拍流水 B.异步距节拍流水 C.等步距异节拍流水 D.无节奏流水

流水施工例题解析

【例3】某分部工程由四个分项工程所组成,流水节拍均为2天,无技术、组织间歇时间。试组织流水施工并绘制流水施工水平图。 【解】由条件知: n=4,t1=t2=t3=t4=2, j=1,可组织全等节拍流水施工。 ①确定流水步距:K=t=2d ②确定施工段数: ? 【例4】某项目有Ⅰ、Ⅱ、Ⅲ、Ⅳ四个施工过程,分两个施工层组织流水施工,流 水节拍均为一天;施工过程Ⅱ完成后需养护一天,下一个施工过程Ⅲ才能施工,且层间技术间歇为一天。试组织流水施工并绘制流水施工水平图。 ? 【解】由条件知: t=t1=t2=t3=t4=2d, j=2, n=4,可组织全等节拍流水施工。 ①确定流水步距:K=t=1(天) ②确定施工段数: T =(j ×m +n -1)K +∑Z 1-∑C 42 02042=++=+ + =∑K Z K Z n m i ③计算工期: =(1×4+4-1)×2=14(天) ④绘制流水施工水平图,如下图所示。

③计算工期: T =(j ×m +n -1)K +∑Z1-∑C =(2×6+4-1)×1+1-0=16(天) ④绘制流水施工水平图,如下图所示。 【例6】某工程由三个施工过程组成,各分项工程在各施工段上的流水节拍依次为:6天、4天和2天。试组织流水施工并绘制流水施工水平图。 根据条件,本工程可组织成倍节拍流水施工。 ⑴确定流水步距: {}(天)最大公约数2 2,4,6==K ⑵确定专业工作队数目: (个)ⅠⅠ32 6 === K t b (个)ⅡⅡ22 4 === K t b (个)ⅢⅢ12 2 === K t b (个)6 123=++==∑i b N ∴ ⑷确定计划工期: (天) 222)166()1(=?-+=?-+=K N m T ⑶确定施工段数,j=1,取: ) (6段==N m

建筑施工组织复习题一

《建筑施工组织》复习题一 一、填空 1.建筑产品具有以下共同的特点:__、__、__、生产周期长等。 2.建筑产品的生产周期是指__________________。 3.目前,我国基本建设程序概括地讲,主要阶段是:______、____、____、__ ____、____和竣工验收阶段。 4.总投资在__以上的项目,不论是地方还是中央的项目,都要经国家计委审批后报国务 院批准。 5.建设地区自然条件资料,主要内容包括:____、____、______、____。 6.施工准备工作包括:____、______、____、______。 7.施工组织设计的内容包括:____、____、____、______和主要技术经 济指标。 8.编制施工组织设计的基本原则:____、____。 9.常见的施工方式有____、______、______。 10.组织流水施工的条件是:____、____、______、____和相邻的施工过 程之间尽可能组织平行搭接施工。 11.流水施工进度计划一般用图表来表示,通常有____、____、____。 12.流水施工的参数,一般可分为____、______和空间参数。 13.施工工艺参数包括____、____,手工操作过程的流水强度计算公式为____。 14.流水节拍t是指从事某一施工过程的专业工作队干完一个施工段所必须的____。 15.流水施工的基本方式包括:____、______、____、______。 16.网络计划技术是指:__________________________。 17.网络计划的分类,如按最终目标分类则可分为:____、______。 18.单位工程施工组织设计是指导单位工程施工单位进行施工准备和进行____的全局性的技术 经济文件。 19.单位工程施工组织设计中应根据____、____、________、____的一般 原则。 20.作经济技术分析时,应重点抓住____、__、__三大重点,即施工方案,施工进度计 划表,施工平面图,并以此建立技术经济分析指标体系。 21.施工组织总设计是以一个建设项目或建筑群为编制对象,规划其施工全过程各项活动的__、__ 全局性的控制性文件。 22.施工总平面图设计的内容包括建设项目施工总平面图上的一切地上、地上已有的和拟建的__、____以及其它设施的位置和尺寸。 二、计算题(每题15分) 1.某分部工程由A、B、C三个施工过程组成,分为四段进行流水施工,其流水节拍见表1所示,试计算各流水步距及工期;并绘制施工进度表。 表1 某分部工程的流水节拍值

流水施工例题答案

流水施工例题答案 1.某单层楼进行固定节拍专业流水施工,每层施工段数为3,施工过程有3个,流水节拍为2天,流水工期为( A ). A.10 B.16 C.12 D.8 2.某流水施工组织成加快成倍节拍流水,施工段数为6,甲,乙,丙三个施工过程的流水节拍分别为1,2,3天,其流水工期为?要计算过程 (1)施工段数:m=6; (2)施工步距:取甲、乙、丙三个施工过程流水节拍的最大公约数,K={1、2、3}=1(d); (3)确定施工队伍数(流水节拍除以流水步距): 1、甲:1/1=1(个); 2、乙:2/1=2(个); 3、丙:3/1=3(个); 则施工队数为:N=1+2+3=6(个) (4)计算流水工期:Tp=(m+N-1)*K=(6+6-1)*1=11(d)。 3.某项目组成了甲乙丙丁工四个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁)从进场到完成各施工段的施工共需30周,根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进场,该项目总工期为多少周? 一、因为最后一个专业队(丁)从进场到完成各施工段的施工共需30周,且其流水节拍为6周。那么工作段数为:30/6=5(段); 二、则计算工期为:计算工期=(施工段数+施工队数-1)×流水节拍+施工间歇=(4+5-1)×6+(2+2-3)=49(周)。

解:列出流水节拍表 2 4 4 2 2 4 4 2 2 4 4 2 2 4 4 2 求累加数列: 2 6 10 12 2 6 10 12 2 6 10 12 2 6 10 12 错位相减得:1;22;33;44,4,4K d K d K d === T K t =+∑∑=(34)(2442)24d ?++++=, 6. 某项工程施工过程n =3,各施工过程的流水节拍分别为t1 =1d ,t2 =3d , t3=2d , 分3段施工,请组织流水施工. 解: 1 113 33222 累加得 1233692 46 错位相减 1 233691139 - --- 3692463456-- ∴,1I II K = ,5I I I I I K = T ()1522212d =++++= 7. 某煤气管道工程长度为1500米,由开挖沟槽、铺设管道、管道焊接、回填土4个施工过程组成。其中开挖沟槽为主导施工过程每天可挖50米,试组织该工程的流水施工。 解:每天前进50米,所以K=1 /1500/5030m L v === 工作队数N=施工过程数=4 (1)(3041)133T m N K d =+-?=+-?=

土木工程施工组织复习题

土木工程施工组织复习题 第一单选 1.在网络计划中,若某工作的()最小,则该工作必为关键工作。 A自由时差B总时差C持续时间D时间间隔 2.网络计划中的虚工作() A即消耗时间,又消耗资源B只消耗时间,不消耗资源。 C即不消耗时间,也不消耗资源。D不消耗时间,只消耗资源。 3.在网络计划中,其计划工期的确定原则是() A.计划工期等于计算工期B计划工期不超过要求工期 C.计划工期等于要求工期D计划工期不超过计算工期 4.对大多数工程项目来说,单位时间的资源消耗在整个使用范围内通常是() A.中间多,两头少。B中间少,两头多。 C.前期少,后来逐渐增多D前期多,后来逐渐减少。 5.在工程网络计划执行过程中,如果某项非关键工作实际进度拖延的时间超过其总时差,时() A网络计划的计算工期不会改变B使工作的总时差不变C使工作的自由时差不变D网络计划中关键线路改变 6.基本建设程序正确的是: ()。 A)投资决策→设计→施工招投标→施工→竣工决算 B)投资决策→施工招投标→设计→施工→竣工决算

C)设计→投资决策→施工招投标→施工→竣工决算 D)设计→施工招投标→投资决策→施工→竣工决算 7.缩短工期也不能无限制增加施工班组内人数,这是因为受到()限制。 A)足够工作面B)劳动力C)生产资源D)工程款 8.工作面、施工层在流水施工中所表达的参数为()。 A)空间参数B)工艺参数C)时间参数D)施工参数 9.某流水施工过程,施工段m=4,施工过程n=6,施工层r=3,则流水步距的个数为()。 A)6B)5C)4 D)3 1 0."流水施工的横道计划能够正确地表达()。 A)工作之间的逻辑关系B)关键工作 C)关键线路D)工作开始和完成的时间 11."组织等节奏流水施工的前提是()。 A)各施工过程施工班组人数相等 B)各施工过程的施工段数目相等 C)各流水组的工期相等 D)各施工过程在各段的持续时间相等 1 2."不属于无节奏流水施工的特点是()。 A)所有施工过程在各施工段上的流水节拍均相等

工程项目管理_齐宝库_第二章流水施工原理习题

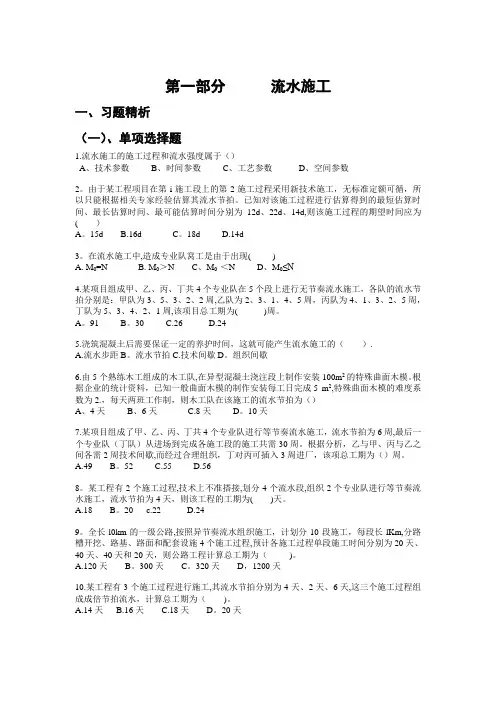

?流水施工原理 1 .简述流水施工的概念与特点。 2 .简述流水施工的效果。 3 .简述流水施工主要参数的种类。 4 .何谓施工段?划分施工段有那些原则? 5 .何谓流水节拍?其数值如何确定? 6 .何谓流水步距?其数值的确定应遵循那些原则? 7 .流水施工的基本方式有那些?分别具有那些基本特点? 8 .如何组织等节拍专业流水.异节拍专业流水.无节奏专业流水? 第二章流水施工原理习题 1 、有一工程项目由三个分项工程组成;它划分六个施工段。各分项工程在各个施工段上的持续时间依次为: 6 天、 2 天和 4 天。试编制成倍节拍流水施工方案。 2 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 6 个施工段。每个分项工程在各个施工段上的流水节拍均为 4 天。试编制工期最短的流水施工方案。 3 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 4 个施工段。每个分项工程在各个施工段上的流水节拍均为 3 天。施工过程 B 完成后,其相应施工段至少应有技术间歇时间 2 天。试编制流水施工方案 4 、某工程包括四项施工过程,各施工过程按最合理的流水施工组织确定的流水节拍为: ? t 1 =t 2 =t 3 =t 4 =2 天,并有 Z 2,3 =1 天 ,C 3,4 =1 天 ; ? t 1 =4 天 ,t 2 =2 天 ,t 3 =4 天 ,t 4 =2 天 , 并有 Z 2,3 =2 天 . 试分别组织流水施工 , 绘制出施工进度表。

5 、试组织某两层框架结构工程的流水施工,并绘制施工进度表。已知:该工程平面尺寸为17.40 × 144.14m ,沿长度方向每隔 48m 留设伸缩缝一道( 缝宽 70mm) ,已确定的流水节拍分别为: t 模= 4 天, t 筋= 2 天, t 砼= 2 天。第一层砼浇筑后要求养护 2 天,才允许在其上支设模板。 6 、某工程包括四项施工过程,根据工程具体情况,可分为四个施工段组织流水施工,每一施工过程在各施工段上的作业时间如表 2-1 所示,若施工过程Ⅰ、Ⅱ之间需 1 天技术间歇时间,施工过程Ⅲ、Ⅳ之间允许搭接施工 2 天,试组织流水施工,绘制出施工进度表。 表 2-1 施工过程作业时间表 施工段 ① ② ③ ④ 施工过程 Ⅰ 3 4 3 5 Ⅱ 2 2 4 2 Ⅲ 3 4 2 4 Ⅳ 4 2 2 3

流水施工、网络计划典型例题

流水施工典型例题一、流水施工总结

二、典型例题: (一)固定节拍流水施工 1.特点: 在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。即t1=t2=t3=K 根据上例图推导流水施工工期的公式。 T=(m+n-1)K+ΣZ-ΣC 2.练习: 已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。 (1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。 (2)若2、3之间工艺间歇2天,又如何? 解:首先判断属于什么流水:固定节拍。 取k=t=2天,n=3,m=3, (1)T=(m+n-1)K=(3+3-1)×2=10天 (2)T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天) 流水施工横道图如下: (二)成倍节拍流水施工 1.特点: 同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,

但成倍数关系。 成倍节拍流水施工的组织步骤: (1)求各施工过程流水节拍的最大公约数作为流水步距K (2)计算各施工过程所需工作班组数 bi=ti/K (3)计算工作班组总数 n’=Σbi (4)计算流水施工工期 T=(m+n’-1)K+ΣZ-ΣC 2.练习: 某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。试组织流水施工,计算流水施工工期并绘制流水施工横道图。 解:首先判断属于什么流水:加快的成倍节拍流水。 t1=1天,t2=3天,t3=2天 (1)取K=1天 (2)计算各施工过程所需工作班组数 b1=t1/K=1/1=1(队),同样b2=3,b3=2 (3)计算工作班组总数 n’=Σbi=b1+b2+b3=6(队) (4)计算流水施工工期 T=(m+n’-1)K=(6+6-1)×1=11(天)

第二章建筑工程流水施工试题及答案

第二章建筑工程流水施工试题及答案 一、填空: 1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。 2.流水施工的表示方法有三种:水平图表(横道图) 、垂直图表(斜线图) 和网络图。 3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。 4.流水施工的基本参数包括工艺参数、时间参数和空间参数。 5.工艺参数包括流水过程(数) 和流水强度。 6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。 7.空间参数包括工作面(大小) 、施工段(数) 和施工层(数)。 8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。 9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。 10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。 11. 分部工程流水施工是组织流水施工的基本方法。 12. 分别流水法是组织单位工程或群体工程流水施工的重要方法。 13. 分项工程流水是组织流水施工的基本单元。 14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过 程。 15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工 过程两类。 16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。 17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。 18.流水强度分为机械施工流水强度和手工作业流水强度。 19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。 20.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。 二、名词解释: 1.顺序施工 顺序施工也称依次施工,是按照建筑工程内部各分项、分部工程内在的联系和必须遵循的施工顺序,不考虑后续施工过程在时间上和空间上的相互搭接,而依照顺序组织施工的方式。 2.平行施工 平行施工是将一个工作范围内的相同施工过程同时组织施工,完成以后再同时进行下一个施工过程的施工方式。 3.流水施工 流水施工是把若干个同类型建筑或一幢建筑在平面上划分成若干个施工区段(施工段),组织若干个在施工工艺上有密切联系的专业班组相继进行施工,依次在各施工区段上重复完成相同的工作内容,不同的专业队伍利用不同的工作面尽量组织平行施工的施工组织方式。 4.等节拍流水施工 等节拍流水施工是指参与流水施工的施工过程流水节拍彼此相等的流水施工组织方式

流水施工练习题

流水施工练习题 1.建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。 A. 固定节拍流水施工和加快的成倍节拍流水施工 B.加快的成倍节拍流水施工和非节奏流水施工 C.固定节拍流水施工和一般的成倍节拍流水施工 D. 一般的成倍节拍流水施工和非节奏流水施工 2.某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )天。 A.4和40 B.4和30 C.2和24 D.2和20 3.在流水施工方式中,加快的成倍节拍流水施工的特点包括( )。 A.相邻专业工作队之间的流水步距不一定相等 B.同一施工过程中各施工段的流水节拍均相等 C.专业工作队数大于施工过程数 D.不同施工过程的流水节拍成倍数关系 E.在有的施工段之间可能有空闲时间 4.某项目由Ⅰ、Ⅱ、Ⅲ等三个施工过程组成,分3段进行。流水节拍分别为2天、6天、4天,试组织加速成倍节拍和正常施工情况下的流水施工,并绘制流水施工进度表。 5.某公路工程需在某一路段修建4个结构形式与规模完全相同的涵洞,施工过程包括基础开挖、预制涵管、安装涵管和回填压实。如果合同规定,工期不超过50天,则组织固定节拍流水施工时,流水节拍和流水步距是多少?试绘制流水施工进度计划。 6.某粮库工程拟建三个结构形式与规模完全相同的粮库,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。根据施工工艺要求,浇筑混凝土基础1周后才能进行墙板与屋面板吊装。各施工过程的流水节拍见下表,试分别绘制组织四个专业工作队和增加相应专业工作队的流水施工进度计划。 7.某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。已知: (1)地面±0.00m以下部分按土方开挖、基础施工、底层预制板安装、回填土四个施工过

第二章流水施工习题

一单选题 1.下述施工组织方式中日资源用量最少的是( A )。 A、依次施工 B、平行施工 C、流水施工 D、搭接施工 2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。 A.依次施工 B.平行施工 C.流水施工 D.间隔施工 3. 在下列组织施工的方式中,工期最短的是( B )。 A、依次施工 B、平行施工 C、流水施工 D、搭接施工 4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B )。 A.流水施工 B.平行施工 C.依次施工 D.搭接施工 5.下列叙述中,不属于顺序施工特点的是( D )。 A、同一施工过程的工作是间断的,工作面不能充分利用 B、如果组织专业班组生产,则工人不能连续施工 C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率 D、单位时间内投放的资源量成倍增长,现场临时设施增加 6.下列描述中,不属于平行施工的特点的是( C )。 A、充分利用工作面,工期较短 B、如采用专业班生产,则工人不能连续施工 C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作 D、不利于组织专业生产 7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。 A、平行施工 B、流水施工 C、顺序施工 D、间断施工 8. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。 A. 它的工期最短 B. 单位时间投入劳动力、资源量最少 C. 能够实现专业工作队连续施工,资源消耗均衡 D. 现场组织、管理简单 9.建设工程组织流水施工时,其特点之一是( C )。

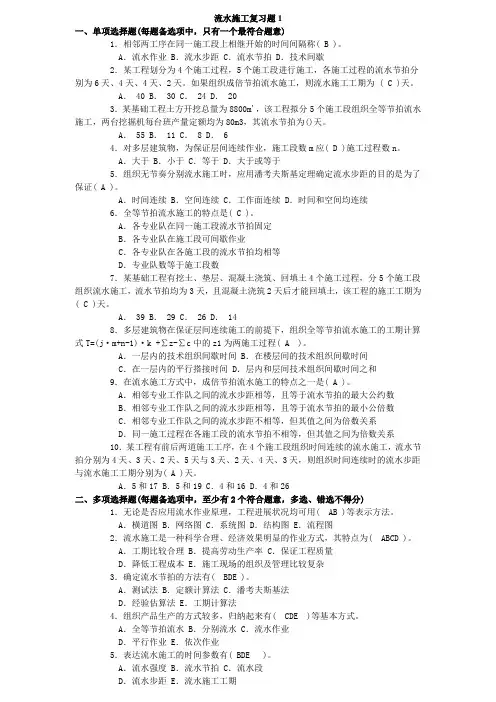

流水施工标准习题库

一、流水施工组织有哪几种类型? 答:流水施工有四种组织方法,分别是:固定节拍流水施工;异节奏流水施工;成倍节拍流水施工;无节奏流水施工。 二、如何绘制流水施工水平指示图表和垂直指示图表? 答:绘制水平指示图表:以纵坐标表示施工过程、专业工作队的名称、编号、数目;以横坐标表示流水施工持续的时间;以呈梯形的水平线段表示流水施工的开展情况所绘制成的图表。 绘制垂直指示图表:以纵坐标自下而上进行标号表示流水施工的施工段,以横坐标表示流水施工的持续时间,以斜线表示各专业工作队或施工过程开展流水施工的情况所绘制的图表。 三、试述流水参数的概念,如何确定流水施工的流水节拍和流水步距? 答:为了说明组织流水施工时,各施工过程在时间上和空间上的开展情况和相互依存关系,引入的描述流水施工进度计划图表特征和各种数量关系的参数。 流水节拍的确定方法有:定额计算法,工期计算法,经验估算法。 流水步距确定方法: 四、试述固定节拍流水和成倍节拍流水的组织方法? 答:固定节拍流水施工组织方法:确定项目施工起点流向,分解施工过程;根据固定节拍流水施工 的要求,计算流水节拍;计算流水步距K i,i+1=t i ;确定施工段m;计算流水工期;绘制流水施工指示 图表。 成倍节拍流水施工组织方法:确定施工起点流向,分解施工过程;根据成倍节拍流水施工要求,计算流水节拍;计算流水步距,K为各流水节拍的最大公约数;确定各施工过程的工作队数;划分施工段,确定施工段数m;计算流水施工工期;绘制流水施工指示表。 五、试述非节奏流水施工的组织方法,如何确定其流水步距? 答:确定项目施工起点流向,分解施工过程;确定施工顺序,划分施工段数m;根据无节奏流水施工的要求,计算流水节拍;计算流水步距;计算流水工期;绘制流水施工指示图表。 习题: 1、某工程由A,B,C,D四个施工过程组成,它在平面上划分为四个施工段,各施工过程在各施工段上的流水节拍如下表所示,试编制该工程流水施工方案。 施工持续时间表 解答:根据题设条件,该工程只能组织无节奏流水施工。 1)求个施工过程的累加数列: A: 3 5 8 11 B: 3 6 10 14 C: 4 7 10 15

相关主题
文本预览
相关文档 最新文档
