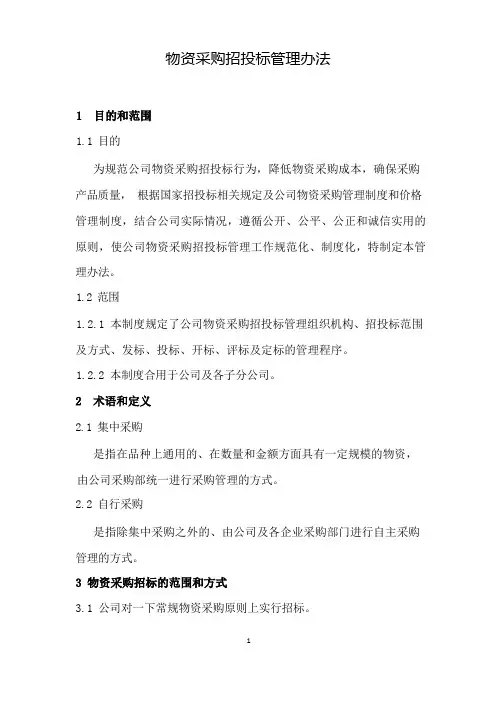

1 目的和范围

1.1目的

为规范公司物资采购招投标行为,降低物资采购成本,确保采购产品质量,根据国家招投标相关规定及公司物资采购管理制度和价格管理制度,结合公司实际情况,遵循公开、公平、公正和诚信实用的原则,使公司物资采购招投标管理工作规范化、制度化,特制定本管理办法。

1.2范围

1.2.1本制度规定了公司物资采购招投标管理组织机构、招投标范围及方式、发标、投标、开标、评标及定标的管理程序。

1.2.2本制度适用于公司及各子分公司。

2 术语和定义

2.1集中采购

是指在品种上通用的、在数量和金额方面具有一定规模的物资,由公司采购部统一进行采购管理的方式。

2.2自行采购

是指除集中采购之外的、由公司及各企业采购部门进行自主采购管理的方式。

3 物资采购招标的范围和方式

3.1公司对一下常规物资采购原则上实行招标。

3.1.1采购额为50万元以上的一次性采购物资。

3.1.2一年内预计采购额再100万以上分批进行采购的某种物资。

3.1.3公司管理需要,临时指定的其它采购物资。

3.2符合公司招标物资范围内物资的采购由相关部门组织招标。

3.2.1属集中采购的物资,由总部安排组织执行,公司采购部门及各企业积极配合并参与。

3.2.2属自行采购的物资,由公司各采购部门及各企业采用公开招标和邀请招标的方式组织招投标工作,具体招标方式的选择由公司招标委员会确定。原则上公开招标优先于邀请招标,两种方式可结合进行。

4 招标管理组织机构及职责

4.1公司设立招标委员会,由公司价格管理办公室、采购部、财务部、技术部、质量部、风险管理部等组成,全面负责公司的招标组织和管理工作。公司主管领导任招标委员会主任,招标委员会办公室设在公司采购部,负责主持日常招投标的管理工作。

4.2公司各采购部门及企业设立物资采购招标领导小组,由行政主管领导担任组长,成员由财务、质量、技术、价格、风险等管理部门人员组成,负责招标文件(具体要求见附件1)的编制、申报和实施。

5 流程控制与要求

5.1发标管理

5.1.1公司各采购部门及企业按照公司《物资采购管理制度》的规定,对符合招标物资范围内的物资采购,须向公司招标委员会办公室提出物资采购招标申请及编制的招标文件,由公司招标委员会办公室备案、

提出审核意见并组织或授权具体物资采购招标领导小组进行发标。5.1.2采用公开招标方式的,各物资采购招标领导小组应当在相关报刊和信息网上发布招标公告。

5.1.3采用邀请招标方式的,应当发送招标邀请书,并不少于三家。

5.2投标管理

5.2.1符合招标文件要求的法人或其它组织均可参加投标。

5.2.2负责实施物资采购招标领导小组需安排专人接收投标文件并签收保存,不得起封投标文件,并拒收投标截止时间后送达的投标文件。

5.2.3投标人应在投标截止期前,将密封的投标文件送达招标文件规定的投标地点。

5.2.4在投标截止期前,投标人对所递交的投标文件可以补充、修改或者撤回,并书面通知组织实施者。补充、修改的内容为投标文件的组成部分。开标后未中标的要求撤回投标文件的,须以书面形式提出理由。

5.3开标、评标及定标管理

5.3.1负责实施物资采购招标领导小组,根据所招标的物资特性组成评标小组。评标小组成员人数为5人以上的单数,由招标委员会代表和有关技术、经济、审计等方面的专业人士组成。招标委员会代表任评标小组组长。

5.3.2开标工作由各实施物资采购招标领导小组组长主持,按招标文件确定的时间、地点以公开方式举行。投标人、评标小组成员、招标领导小组成员及相关工作人员参与。

5.3.3开标时由评标小组代表、投标人代表检查各投标文件的密封情况,经确认无误后,由工作人员当众拆封,宣读投标人名称、投标价格和投标文件的其它内容。开标过程应当全程记录并存档备案。投标文件移交评标小组。

5.3.4评标工作由评标小组组长主持。审查所有投标文件是否符合招标文件的实质性要求及必要的质疑后作出评价,确定合格投标人;按照招标通告或投标邀请书所列的评标办法和标准,从合格投标人中评出中标候选人。

5.3.5评标结束后,评标小组须写出完整的评标报告,经所有评标小组成员签字后方为有效。

5.3.6公司招标委员会和各采购部门招标领导小组根据评标小组的书面评标报告和推荐的中标候选人确定中标人,也可以授权评标小组直接确定中标人。

5.3.7中标人确定后,由各采购部门招标领导小组向中标投标人发出中标通知书,并同时将中标结果通知所有未中标的投标人。

5.3.8各采购部门与中标方应当在中标通知书发出之日起十五日内,按照招标文件和中标人的投标文件订立书面合同。若投标人有投标保证金的,应退还中标人。所订合同不得对照表文件和中标人的投标文件做实质性修改。

5.4其它

5.4.1出现下列行为之一的,可终止招标活动或宣布中标无效;构成犯罪的,由司法机关依法追究责任者的刑事责任。

5.4.1.1各采购部门或招标机构因弄虚作假,导致投标方做出错误响应,并造成损失的。

5.4.1.2采购部门或招标机构泄漏招标秘密的。

5.4.1.3评标小组成员或参与招标工作的相关工作人员擅自向投标法透露评标信息的。

5.4.2本制度由公司招标委员会负责解释,经公司审批发布之日起实施。

6 表格和记录

本办法形成如下表格和记录

招标文件书

定标报告

7 附件

7.1招标文件主要内容

7.2招标过程注意事项

附件1 招标文件主要内容

1、招标公告或投标邀请书;

2、投标人须知

3、提交投标文件的方式、地点和截止时间;

4、开标、评标、定标的日程和评标方法、标准;

5、标的名称、数量、技术质量和报价方式要求;

6、投标人的有关资格和资信证明文件;

7、投标保证金的要求;

8、交货时间;

9、拟签订采购合同的主要条款及订立方式;

10、其它需要注明的事项。

附件2 招标过程注意事项

1、招标文件不得要求或者标明特定的供应商以及含有趋向或者

排斥潜在投标人的其它内容。

2、招标前及招标中,公司招标委员会以及各采购部门招标领导小

组及有关人员不得向其他人透露以获取招标人家的潜在投标人的名称、数量及可能影响公平竞争的有关招投标的其他情况。

设有标底的,对标底要严格保密。

3、各采购部门招标领导小组应当确定投标人编制投标文件所需

要的合理时间:自招标文件发出至开标之日,不得少于10天;

4、对已发出的招标文件进行必要的澄清或修改时,应当在招标文

件规定截止时间至少5日前以书面形式传达到所有招标文件收受人。该澄清或者修改内容为招标文件的组成部分。

5、各采购部门招标领导小组可视具体情况,延长投标截止时间和

开标时间,并将此变更通知所有招标文件收受人。

6、招标工作应当采取必要措施,保证评标在严格保密的情况下进

行。公司所属各部门和个人不得非法干涉、干预、影响评价的过程和结果。

7、在确定中标人前,招标人不得与投标人就投标价格、投标方案

等实质性内容进行谈判。评标委员会成员和有关工作人员不得私下接触投标人,不得接受投标人任何馈赠,不得参加投标人任何形式的宴请、娱乐、旅游等活动,不得透露对投标文件的评审和比较、中标候选人的推荐以及评价有关的其它情况。

办公物资采购与领用管理规定

办公物资采购与领用管理规定 1 总则 为使公司各种办公物资的配置和领用规范化、程序化、合理化,防止因管理不善造成的混乱、浪费,使之既能满足日常办公所需,又节约成本,开源节流,特制定本规定。 2 适用范围 本规定适用于公司各类办公日耗用品及名片、办公设备等的配置、领用。 3 职责 3.1 行政部负责制度的编制和实施; 3.2 集团各公司总经理负责各公司物资管理制度的审批和各种购置计划的审批; 3.3 各相关部门负责本规定的贯彻实施; 3.4 财务部以及成本控制中心负责各项财务支出计划的稽核,控制成本支出。 4 工作程序 4.1 物资配置 4.1.1 行政部在年初或年中汇总各部门各项办公用品计划数,结合仓库库存量,编制采购计划,填写《物资采购申请单》(一式三联,一联自存,二联采购联,三联财务联),报总经理审批后交采购部门实施采购(一联自存,其余二联交采购); 4.1.2 成本控制中心负责对采购过程的监督、控制,对大件、贵重件

行招标控制,发现异常情况及时报总经理; 4.1.3 采购物资到付后,由采购经办人员认真核对产品品名、规格及数量等,送入仓库待检区或申购部门,填报入库通知单经申购部门验收后(随附《物资采购申请单》第二联),由仓库人员签字入库;验收不合格的物资由采购人员办理退货手续。采购人员应做好日常采购台帐以备查; 具体采购过程管理依据质量管理体系《采购控制程序》执行 4.1.4零星采购由申请部门填写《物资采购申请单》,说明详细理由,部门领导签字后送呈总经理审批,审批通过转交采购部门采购,理由不充分的或无配置理由的退回; 4.1.5 办公设备购进后必须办理入库手续,由仓库人员、申购部门或网管配合采购人员对其包装有效性、整机完整性、配套材料和零配件数量以及使用说明书、图纸等有关资料和产品合格证书进行验收,验收合格办理入库、入帐手续,验收不合格由采购经办人员负责联络退、补手续; 4.1.6采购经办人员凭《采购申请单》(财务联)以及《物资入库单》、发票等手续经财务稽核后,报总经理审批,办理入帐、报销手续;4.2 物资领用 4.2.1 各部门计划内办公用品的领用,需填写《领料单》,经部门领导审签后,凭单到仓库领用; 4.2.2 仓库保管人员认真核对计划,对超出计划的领用可拒绝发放,退回各部门,补充说明详细理由报总经理审批后填写《领料单》,仓

物资采购管理制度汇编

物资采购管理制度 编制: 审核: 批准:

第一章总则 第一条物资管理是个综合性管理体系。它包括计划管理、质量管理、仓储管理、统计管理等。因此搞好物资管理,对促进施工生产,质量安全起着很大的作用。为加强项目部物资供应管理工作,做到有章可循、有标准可依、保质、保量、科学管理的工作方针,为规范项目部在施工生产中的物资供应和管理,控制采购成本,提高项目部整体效益,确保施工生产顺利完成,根据国家有关法律法规和相关规定,依据集团公司有关规定并结合项目部实际情况,特制定本办法。 第二条本办法适用于项目部在施工中所需物资的采购、供应和管理等活动,是项目部采购施工生产所需物资过程中的决策、价格监督、质量检验等行为的基本规范。工程物资的采购活动依据局集团公司工程物资采购管理办法进行。 第三条工程技术部是项目部施工生产中物资采购和供应的管理职能部门,负责组织项目部招标承建工程中物资的采购,负责项目部合格供应商的认证工作,依据公司物资部公布工程物资指导价采购,参与公司采购合同的谈判,提出相关意见。 第二章工程物资分类 第四条施工生产中的工程物资分为设备、材料两类。设备分为甲供设备、投标选定品牌设备、投标未定品牌设备;材料分为甲供材料、甲控材料、投标选定品牌材料、投标未定品牌材料、零星材料。 第五条“甲供”是指工程建设合同中的甲方供应的工程物资,不需要公司签订采购合同;“甲控”是指工程建设合同中约定由甲方通过招标确定品牌、供应商的工程物资,需要公司签订采购合同;“投标选定品牌”是指已经在工程建设合同中约定品牌、供应商的工程物资,需要公司签订采购合同;“投标未定品牌”是指在工程建设合同中尚未约定品牌、供应商的工程物资,需要公司签订采购合同。 第六条“投标选定品牌”、“投标未定品牌”两类工程物资均纳入公司集中采购管理,零星材料由项目部、项目部直接采购。 第三章组织管理 第七条项目部工程技术部负责B类材料(依据指导价标的价值低于10万,数量不大的工程物资)供应商评定;定期公布合格供应商名单;审核项目工程物资采购申请计

某公司物资设备集中采购管理办法

中国建筑股份公司物资(设备)集中采购管理办法 1总则 1.1目的 为贯彻股份公司集中采购管理方针,规范股份公司集中采购行为, 完善集中采购管理机制,促进企业管理提升,特制订《中国建筑股 份公司物资(设备)集中采购管理办法》,(以下简称《办法》),本 《办法》是各级企业物资(设备)集中采购管理指导性文件。1.2适用范围 1.2.1本《办法》适用于中国建筑股份有限公司(简称为中国建筑或股份 公司)范围内所属各分子企业。海外企业可按所在地区的特点,在 执行本《办法》时适当修改。 1.2.2股份公司所属企业需制订相应的细则、办法、程序、规定等可控性 文件作为执行本办法的配套文件。 1.3管理原则 1.3.1理念:价值发现,合作共赢,阳光透明; 1.3.2管理方针; 总体部署,过程把控;规范运作,标准统一; 信息引领,高效协同;战略互惠,整体提升。 方针内涵解释: ?总体部署,过程把控: 由股份公司统一对集团采购管理进行设计和规划,做好服务、引领 和监督工作。 ?规范运作,标准统一: 按照股份公司要求的“统一的机构,限定的模式,规范的流程”实 现采购。

?信息引领,高效协同: 以应用网络交易平台为核心举措,统一采购体系,实现资源高度共 享,适时收集基础数据,高效分析实施结果,指导采购管理持续改 进。 ?战略互惠,整体提升: 不断引进和发展高端资源,推行战略互惠合作,实现股份公司总体 采购管理水平的提升。 1.3.3公平、公正、公开原则: 集中采购管理须做到机会公平、过程公正、结果公开。 1.3.4诚信履约原则: 股份公司各分子企业必须遵守国家法律、法规及企业规章制度,恰 当的行使权利,诚信履约,重视和维护中建企业品牌及合法权益。 1.3.5因企制宜,分类指导原则: 股份公司各分子企业应根据《办法》的相关规定,结合自身情况制 定实施细则。 1.4主要对应的风险 本办法所对应的“风险”是指: 1.4.1供方风险 供方资源不足,选择不当,可能导致企业遭受损失,对其监控不严, 质量低劣,可能导致质次价高,损害公司利益。 1.4.2制度风险 制度不完善,没有分级授权管理,不相容职责分离不适当,易导 致舞弊情况发生侵损公司利益。 1.4.3计划风险 缺乏科学合理的计划,市场变化趋势预测不准确,可能导致项目 施工进度受阻或窝工或浪费等不利局面。 1.4.4合同风险 在合同中对供方的业务范围、安全、质量、进度、付款条件、验收、 保密、赔付、监控等方面约束不严,不利于合同履约。 1.4.5管理风险

公司物资采购管理规定

公司物资采购管理规定文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-MG129]

公司物资采购管理制度 第一章总则 第一条、为进一步规范公司物资采购程序,加强内部控制,明确经济责任,确保生产经营秩序规范,结合公司实际情况和相关法律法规特制定本制度。 第二条、公司日常生产经营所需的原料及主要材料、辅助材料、包装物、办公用品、值易耗品等均属于本制度规范范围。 第三条、费用报销及在外购物直接付款的零星物资采购不适用本制度。 第四条、公司固定资产的购置适用本制度。 第二章物资采购管理规定 第五条、物资采购和保管实行归口管理制。各部门根据生产经营计划提交申请,经批准后方可采购,并对所采购物资的管理使用负责。办公用品及其他具有公共性质的物资采购由后勤部门负责。特殊情况下,经董事长或总经理批准,可以指定专人进行专项物资的采购。 第六条、采购审批程序和权限。申请人填写物资采购申请单→部门负责人签字→分管领导审核→董事长(总经理)审批,办公用品采购单笔金额200元及以下,其他物资采购单笔金额500元及以下,分管领导审批即可,超过须由董事长(总经理)审批。 第七条、负责物资采购的人员必须充分掌握市场信息,确保所采购物资质优价廉。 第八条、推行合同管理制度,大宗物资采购(指万元以上物资)原则上要与供货方签订合同,详细注明供货品种、规格、质量、价格、交货时间、货款交付方式、供货方式、违约经济责任等;否则,造成的损失由采购人员负责。

第九条、实行比价采购制度,物资采购要货比三家,确保所采购物资价格低廉,质量上乘。大型设备或金额超5万元以上物资采购建议实行招投标制度。第十条、实行采购质量责任制。采购人员对所采购物品的质量负有全面责任。如因失职而采购伪劣产品,采购人员应负经济责任。禁止采购人员收受回扣。如有收受回扣,一经查证,除全额追缴回扣款项外,将视情节轻重进行严肃处理。 第十一条、采购物资进厂须落实点验货制度,需要进行质量检验的(如各类种子及包装物等),公司检验员要按相关规定抽检,并形成书面检验报告。 第十二条、物资采购付款原则上采取先入账后付款的制度,特殊情况下需预付款的单位,经董事长(总经理)批准,可以办理采购预付款手续。 第十三条、采购付款实行审批制度,执行两条线管理形式,即发票入账和签批付款两条线分步进行的形式。具体程序如下: 1、物资采购一律由采购人员办理发票入账手续后,方可进行申请付款审批。否则财务有权不予批准付款。 2、付款程序:经办人签字→部门经理签字→财务会计根据发票入账情况审核→董事长(总经理)审批→出纳办理汇款。 3、需要预付款的,直接填制转账汇款申请,经财务审核、董事长或总经理签字批准后可先办理汇款手续,财务部据此挂账,待发票来到后再由经办部门办理发票入账手续冲账。 第三章附则 第十四条、本制度从批准下发之日起执行,由公司行政办、财务部负责解释。第十五条、本制度从年月日起下发执行。

物资采购领用管理规定

物资采购、领用管理规定 为了规范公司的物资采购行为,降低物资采购成本,确保公司各项物资供应,加强企业物资采购的监督管理,特制定本规定。 一、物资采购遵守的原则 1、未经审核批准的请购物资一律不得采购; 2、库内已有闲置物质应首先使用; 3、凡本地区能解决的,不到外地采购; 4、对长期订货和大款项的进货,应通过签定合同和实行银行结算方式(转帐支票、电汇、汇票、银行承兑汇票); 5、在比价过程中,严格执行同类的企业比质量,同样的质量比价格,同样的价格比信誉,择优确定采购单位。 6、对于先试用的物资,不得在试用鉴定前采购。 二、物资采购管理 为节约采购成本,公司实行按月上报采购计划。各部门编制采购计划时,要从实际工作出发,避免盲目填报,由于上报物资采购计划失误,造成物资积压损失,由部门负责人承担经济责任。 各部门物资采购计划单由部门编制(附样表),经办人和部门负责人签字,要按程序进行上报。在每月25日前向公司采购人员上报下个月的采购计划单,物资采购人员根据库存和实际使用情况审核后,按工厂和工程项目分别汇总编制采购用款计划表(附样表),于每月30日前报分管副总和总经理签署意见后,报财务备案。各部门

如不按规定时间上报计划,造成物资缺口及发生经济损失,由迟报部门负责人承担经济责任。 计划外急需采购的物资,由基层部门填制《急需物资请购单》,部门负责人签字,分管副总签署意见,总经理批准。 办公用品的采购,各部门根据使用情况,填写办公用品申领表于每月25日前统一报公司行政部,由行政部根据实际使用情况汇总后统一采购。各部门不得自行购买。 物资采购时必须严格按照采购原则、采购计划进行采购,保证做到不错订、不漏订,及时准确做好物资货源落实工作。签订物资采购合同时,要严格执行合同法和公司合同管理制度,合同中要明确数量、规格、型号、价格、质量标准、交货期、交货地点、结算方式、运杂费承担者、发票、包装、运输、验收方式、经办人经济责任以及其他需要明确的事项,一般按照先验收后付款的原则进行,特殊情况先款后货的需经总经理批准,质量、数量有误的全部由采购人员承担。 对短缺物资,采购员要征求使用部门的意见,在使用部门同意后方能采购可以接受的代用品,否则,出现后果由采购人员负直接责任。 采购人员必须按采购作业期限运作,对不按计划要求及质量要求采购,造成的超储积压,损失均由采购人员承担经济责任。 对采购人员未能及时完成采购任务时,应及早报告部门主管说明异常原因,提出相应意见方案,采购人员应及时与使用部门沟通,

公司物资采购管理制度

公司物资采购管理制度 第一章总则 第一条、为进一步规范公司物资采购程序,加强内部控制,明确经济责任,确保生产经营秩序规范,结合公司实际情况和相关法律法规特制定本制度。 第二条、公司日常生产经营所需的原料及主要材料、辅助材料、包装物、办公用品、值易耗品等均属于本制度规范范围。 第三条、费用报销及在外购物直接付款的零星物资采购不适用本制度。第四条、公司固定资产的购置适用本制度。 第二章物资采购管理规定 第五条、物资采购和保管实行归口管理制。各部门根据生产经营计划提交申请,经批准后方可采购,并对所采购物资的管理使用负责。办公用品及其他具有公共性质的物资采购由后勤部门负责。特殊情况下,经董事长或总经理批准,可以指定专人进行专项物资的采购。 第六条、采购审批程序和权限。申请人填写物资采购申请单→部门负责人签字→分管领导审核→董事长(总经理)审批,办公用品采购单笔金额200元及以下,其他物资采购单笔金额500元及以下,分管领导审批即可,超过须由董事长(总经理)审批。 第七条、负责物资采购的人员必须充分掌握市场信息,确保所采购物资 质优价廉。 第八条、推行合同管理制度,大宗物资采购(指万元以上物资)原则上要与供货方签订合同,详细注明供货品种、规格、质量、价格、交货时间、货款交付方式、供货方式、违约经济责任等;否则,造成的损失由采购人员负责。 第九条、实行比价采购制度,物资采购要货比三家,确保所采购物资价

格低廉,质量上乘。大型设备或金额超5万元以上物资采购建议实行招投标制度。 第十条、实行采购质量责任制。采购人员对所采购物品的质量负有全面责任。如因失职而采购伪劣产品,采购人员应负经济责任。禁止采购人员收受回扣。如有收受回扣,一经查证,除全额追缴回扣款项外,将视情节轻重进行严肃处理。 第十一条、采购物资进厂须落实点验货制度,需要进行质量检验的(如各类种子及包装物等),公司检验员要按相关规定抽检,并形成书面检验报告。 第十二条、物资采购付款原则上采取先入账后付款的制度,特殊情况下需预付款的单位,经董事长(总经理)批准,可以办理采购预付款手续。第十三条、采购付款实行审批制度,执行两条线管理形式,即发票入账和签批付款两条线分步进行的形式。具体程序如下: 1、物资采购一律由采购人员办理发票入账手续后,方可进行申请付款审批。否则财务有权不予批准付款。 2、付款程序:经办人签字→部门经理签字→财务会计根据发票入账情况审核→董事长(总经理)审批→出纳办理汇款。 3、需要预付款的,直接填制转账汇款申请,经财务审核、董事长或总经理签字批准后可先办理汇款手续,财务部据此挂账,待发票来到后再由经办部门办理发票入账手续冲账。 第三章附则 第十四条、本制度从批准下发之日起执行,由公司行政办、财务部负责解释。 第十五条、本制度从年月日起下发执行。

项目材料物资及设备管理办法

项目物资设备管理制度 为加强项目物资管理,根据前海光伏电站并网发电示范项目的实际情况,在保证正常施工的前提下做到节约材料、降低成本,减少不必要的浪费及损失,本办法特从物资计划、物资采购、验收、保管及现场管理、出库四个方面对物资管理进行规范,请项目部各部门及人员参照执行。 一、物资采购 1、工程所需主要材料、大型设备或金额在1万元以上的材料采购必须要有书面合同,在签订合同之前项目部负责人必须进行询价,并提供三个以上供应商备选,所有合同在签订之前必须经过技术部门评审。如果上述材料采购没有遵循以上要求,材料验收人员不得验收,财务部门不得支付材料款项。 2、零星材料的采购原则上采用固定地点方式,通过比较后在几个固定的供应商那里处采购,在采购之前必须进行充分的市场调查并提供调查报告,内容应包含材料名称、型号、生产厂家、价格,特别是不同厂家同类产品质量及价格的对比分析,要做质优价廉,通过接触建立信誉后应采用按月或固定金额结算方式,财务部门应直接将材料款支付到定点供应商,尽量做到材料采购人员少接触钱款。 3、材料采购之前必须有采购计划。各工区或材料需求部门提前2到3天将计划报到物资部门,物资部门汇总后报物资主管审核签字,然后报项目经理批准。材料采购人员拿到物资采购计划

后进行市场采购,如发现市场与先前调查价格有出入的,应及时向项目经理汇报,待项目经理确认后才能予以采购。尽量减少没有事先进行市场调查的材料采购情况发生,如确属急需或临时材料,也应在项目责任人确认的情况下进行。坚决禁止无组织、无计划、无市场调查的擅自采购行为。 4、建设方提供材料。材料计划汇总后直接由建设方项目经 理签字,再报我方项目经理审核批准,最后我方技术部门检验合格后由材料员验收入场,质量不合要求的坚决不予进场,数量不符的要做出书面收据,材料员与送货司机双方签字并要求建设方下次补上货物。 二、验收 1、项目材料验收人员应根据物资采购计划、物资采购合同内容对进入施工现场的材料及设备的数量、质量、标识及技术证明文件进行验证,并保存验证记录;对不不符合合同要求及无采购计划的物资设备拒绝验收;对于物资设备已到但对帐单未到的应予以预验收。验收时应会同现场施工人员及保管(保卫人员)一同,验收后并要求他们在验收单上签字确认。 2、现场收料员负责物资入库前的数量和外观、质量验收。物资数量内容应包含:核对帐单与实物数量是否相符(计重物资按标准计量方法复核无差异、计件物资按件清查有无差异、其他物资按规定计量方法进行数量复核),物资外观质量验收内容应包

物资采购领用管理办法【最新版】

物资采购领用管理办法 为了规范物资采购和领用程序,节约开支、降低费用,特制定本办法。 一、大宗备件、燃料、原料、易耗品等实行集团采购 大宗备件指车辆修理常用备件,如轮胎、机油、润滑油等,燃料指本公司车辆用的汽油、柴油,原料和易耗品指电焊条等常用材料。以上物资,均实行集团采购。其程序如下: (一)成立集团采购领导小组。组长:总经理,副组长:副总经理。成员:总经理助理、修理厂厂长、机械加工公司经理、实业公司和储运公司分管车辆的副经理、采购员。 (二)确定集团采购的物品。领导小组研究和确定集团采购物品的种类。 (三)面向社会公开招标。所有属于集团采购的物资,将面向社会公开招标。 (四)领导小组根据各供应商的投标书,通过对比各种品牌的性价

比,最终确定采用哪种品牌的物品和供应商。然后与供应商协商物品供应、验收和结算办法,签订供货合同。 (五)向全体员工公开各种物品采购结果,接受员工监督。 二、非集团采购物品的采购与管理 非集团采购的物品实行审批制度。各部门或公司需求的物资材料单笔价格在50元以上的,一律填写物资购置申请单,由各部门或公司负责人签字,报集团办公室审批后方可购置。特殊情况下来不及审批的紧急需要物品,应电话与本部门经理和办公室主任沟通后再采购,但过后要补填物资购置申请单。 三、事物用品和消耗品的采购和领用 事物用品和消耗品指文具、纸张、印刷品、油墨等易耗办公用品,毛巾、肥皂、水壶、水杯、拖布、铁锹等卫生和日常工具、用品,桌椅、衣架、微机、打字机等固定资产用具。其申请、采购、领用和保管程序如下: (一)申请。各部门根据需要,填写《办公用品领用单》,经理审核签字,到办公室领取。

最新行政事业单位物资采购管理制度资料

物资采购管理制度 第一章总则 第一条为进一步规范物品采购行为,加强物品管理,节约经费开支,充分发挥物品的使用效能,更好地为开发区各项工作服务,特制定本制度。 第二条本制度适用于办公设备、日常用品、接待物品、后勤服务物品和单位工作开展相关所需的各类采购。凡属政府采购范畴,严格按照《中华人民共和国政府采购法》和省、市政府采购管理办法执行。 第三条物品采购应按照服务工作的原则,既要及时周到,又要精打细算,避免损失和浪费。 第四条办公室全体人员要发扬艰苦奋斗、勤俭节约的优良传统,爱护与珍惜国家财物,配合、支持管理人员做好物品采购管理工作。 第五条物品采购、管理人员要认真履行岗位职责,严格遵守规章制度,廉洁自律、全心全意地做好服务工作。 第二章采购方式及流程 第六条物资采购要严格执行预算计划和审批程序,按照先预算计划,并通过审批后购买的原则,未预算计划或未通过审批的不得采购。

第七条日常办公中低易品采购和列入政府采购目录中的采购需分类进行,采购办理流程如下: (一)日常办公中低易品采购。一律由办公室安排专人负责采购,其他人员一律不得自行采购或在指定采购点签字采购。 一次性采购物品金额在1000元以内的,由采购申请人填写“物品采购计划单”,分管副主任提出采购意见和建议,报分管后勤工作的副主任审批后,分管副主任和专门负责采购的人员一同采购。 一次性采购物品金额在1000元以上的,由采购申请人填写“物品采购计划单”,分管副主任提出采购意见和建议,报办公室主任审批后,分管后勤工作的副主任、采购申请人和专门负责采购的人员一同采购。 对采购物品有特殊要求的,采购物品时,采购申请人可提出详细采购要求或由申请采购部门的分管副主任派人一同采购。 (二)列入政府采购目录中的采购。由采购申请部门预先填写“物品采购计划单”,分管部门副主任提出采购意见和建议,由分管办公室的副主任和分管财务的副主任审批通过后,根据采购金额分别报管主要领导或党工委集体审批通过,并由办公室安排专门负责采购的人员前往市财政局和交易中心申

公司物资采购管理办法(试行)

公司物资采购管理办法(试行) 第一章总则 第一条为规范公司市场部采购行为并对采购过程进行控制,保证采购的产品符合规定的要求,杜绝费用浪费,结合公司实际,特制订本管理办法。 第二条本管理办法适用于公司市场部的采购活动。 第三条市场部采购范围包括但不限于:项目设备及办公设备。其中办公设备包括:传真机、打印机、复印机、投影仪、碎纸机、扫描仪、一体机、复合机、考勤机、电教设备、电脑及其配件、程控交换机、网关、集线器、移动存储设备、录音笔、相机、办公电话等办公相关设备。 第二章职责分工 第四条市场部分管副总负责审批合格供应商名单及采购询价结果。 第五条相关业务承办部门负责提供采购物品详细资料。 第六条资产管理部门负责物品采购发起及出入库。 第七条市场部负责组织供应商的评价并实施物品的采购。 第八条各技术部门负责职能范围内的项目和外购产品的检验。 第三章供应商的控制 第九条供应商档案的建立 (一)市场部负责对日常商务合作中的供应商进行评价。

评价内容包括但不限于供方的生产能力、交货能力、产品信誉及质量体系状况。 (二)评定合格的供应商,市场部需建立供应商档案。 供货商档案包括:公司名称、地址、联系人、联系电话、供货商资质文件及产品资料(包括但不限于营业执照、税务登记证、组织机构代码证、产品合格证、产品专利证书等)。 第十条供应商的审批 (一)由市场部根据供方档案建立“合格供应商名单”,记录供货质量,发现问题及时对供应商进行警告,造成损失的需要供应商负责,情节严重者取消其合格供应商资格。 (二)市场部负责组织对“合格供应商名单”每年评审一次,结果交由部门分管副总审批。 第四章采购行为的审批及实施 第十一条采购物品资料的控制 采购物品资料包括但不限于产品型号、规格、技术指标、技术要求、数量、单位等。 第十二条采购行为的审批 (一)物品的申领由相关业务承办部门发起,需提前填写“资产申请表”,报部门经理、部门分管副总审批后,交付资产管理员。如果仓库内有所申请物品,仓库管理员直接办理领用手续;如仓库没有,由资产管理员根据采购界限填写“采购申请表”,报部门经理、分管副总审批,进行委托购置后办理领用手续。

学校物资采购入库领用制度

学校物资采购、入库、领用制度 为了增加学校物资采购、入库、领用的透明度和计划性,加大经费支出管理力度,提高资金使用效益,减少开支,杜绝浪费,根据国家有关法规和上级有关规定,结合我校实际情况,特制定本制度。 一、物资采购 第一条 为加强对采购工作的领导、监督,保证物资采购工作的公开、透明,减少办学成本,我校决定成立采购工作领导小组。采购工作领导小组由校长、书记任组长,分管后勤的副校长、分管工会监督工作的副校长,成员由总务主任、采购员、财会人员、各职能处室专业人员和工会负责人组成(领导小组成员名单附后)。采购工作领导小组负责学校采购工作的组织、领导、审议、协调等事项,具体职能包括:负责制订采购管理办法、执行采购政策、编制采购目录和采购预算、审核采购经费支出、监督采购活动、受理采购投诉等。 第二条 学校采购工作领导小组下设采购办公室,挂靠总务处,具体执行采购业务,并完成采购工作领导小组交办的其他任务。采购办公室成员由总务处负责人、用物部门专业人员、采购员和财会人员担任,要求各成员具备良好的政治思想素质,能够坚持原则,秉公办事。 第三条 学校物资(包括教育教学、劳动卫生、师生生活及办公物品等)的采购要按照计划进行。采购计划分为学期采购计划和临时采购计

划。每学期开学初,由各处室、年级负责人填写物品请购单,如实填写采购物品的名称、数量、用途、金额等,预报学期采购计划,经部门负责人和主管领导签字后,报后勤校长和校长审批。临时采购计划作为学期采购计划的补充,由各处室、年级负责人根据实际需要,填写物品请购单,报后勤校长和校长审批。 第四条总务处主任收到预报的物品请购单后,要会同总务人员和财产保管员,清点库存物品,最后确定需要采购的物品清单。 第五条 物品请购、领取流程:(1)各处室、年级组制定学期采购计划或临时采购计划,填写物品请购单。(2)物品请购单统一送交后勤校长室汇总,报校长室审批。(3)后勤校长和校长同意后,交总务处采购办公室经办。(4)采购物品验收入库。(5)物品请购人到保管室填写物品领用单或借用单,领取采购的物品。 第六条 学校物资采购形式:学校物资采购采取政府招标采购、校内招标采购、校外直接购买等方式。对于政府规定的集中采购项目,要实行政府招标采购;对于采购数量大、质量不易确定或价格波动较大的物资,要实行校内招标采购,即由采购工作领导小组以投标邀请书的方式,邀请三个以上特定的供应商进行投标,通过对供应商提供的商品质量和报价进行比较,最后确定出质量上乘、价格合理的供应商,并执行采购计划;对数量较小、质量价格容易确定的物资,可采取就近到校外商家直接购买的方式。

公司物品采购管理办法

公司物品采购管理办法 第一章总则 第一条为了加强公司物资采购管理,规范采购行为,降低采购成本,保障有效供给,本着勤俭节约的原则,根据国家有关法律法规和公司相关规定,制定本办法。 第二条本办法适用于厚朴金融各分、子公司、直属各部门,驻外地办事处。 第三条采购应当根据市场信息做到比质、比价采购,大宗物品采购时,在付款方式上,做到货到付款,或分期付款,减少采购风险。 第二章采购管理职能 第四条行政部负责物资采购的联络工作,履行以下主要职责: (一)组织制订公司物资采购管理制度,负责物资供应商推荐和考核; (二)组织编制公司物品采购业务计划,负责建立和维护公司物品采购管理信息平台;(三)协调联络在京各分子公司、直属部门,综合掌握物品信息。 第五条行政部参与业务范围内的物资采购管理工作,履行以下主要职责: (一)依据授权,组织有关物品采购工作,协助大宗物品等重要工程项目所需物资的采购;(二)负责物品质检、仓储、配送管理和物品统计工作。 第六条稽核部在大宗物品采购时,负责召集主持招标,并主持价格评审,价格核准。 第七条遇大宗物品采购或重要工程项目物资采购时,应组成招标小组,由稽核部牵头进行公开招标,根据相关法律规定拟定招标文件。 第八条招标小组一般由稽核部、行政部、财务部、总经办(或主办部门负责人)组成。 第九条物品采购的分级管理,按以下流程完成: (一)一次性采购物品不满一千元的,由主办部门提出申请报行政部统计,经总经理审批后统一采购; (二)一次性采购物品一千元以上不满一万元的,由主办部门提出书面报告报厚朴金融总经理审批后由行政部联络采购; (三)一次性采购物品在一万元以上不满十万元的,由主办部门提出书面报告,经厚朴金融董事长、总经理同意后,召开总经理办公会议讨论通过,由稽核部会同行政部进行招标评选供应商,签订采购合同,由主办部门派专人负责采购;

物资采购及出入库管理制度

物资采购及出入库管理制度 说明:本制度主要适用于公司内部生产物资以及非生产物资的采购管理以及出入库管理。其目的是为了规范公司的物资采购,降低物资采购成本,确保公司各项物资供应,加强企业物资采购以及物资出入库的监督与管理。 相关管理制度:生产物料管理制度、办公用品管理规定等。 制度中涉及到的附件内容,例如采购计划单、请购单、领料单、入库单、出库单等,详见物料采购管理或者项目采购管理中相关管理工具。 1、总则 1.1为了规范公司的物资采购,降低物资采购成本,确保公司各项物资供应,加 强企业物资采购的监督管理,特制定本制度。 1.2本制度是公司物资采购管理的基本规范,适用于公司物资的采购以及出入库 管理。 1.3采购部应当根据市场信息做到比质、比价采购,同时,在付款方式上,做到 货到付款,或分期付款,减少采购风险。 2、采购部职责以及工作原则 2.1采购部岗位职责 (1)负责物资采购管理制度和内部各岗位职责的制定; (2)负责物资采购员、计划员及档案管理员的监督与管理; (3)负责物资采购计划的制定,采购合同的签订及保管;

(4)负责物资采购的询价、议价、比质、比价; (5)负责本部门按时、保质、保量地完成所需各项物资的采购工作; (6)负责管辖范围内的卫生、安全工作。 (7)负责做好各项档案的管理工作,如采购合同、各种审批文件及公司下发的 各种文件; (8)负责建立采购物资台帐、借款明细帐及公司应付帐款,定期与财务部对帐 并协助实施物资盘点。 2.2物资采购原则 (1)未经审批的物资一律不得采购; (2)仓库内的库存物资应优先使用; (3)建立合格供应商名录时,采购远近搭配的原则; (4)采购物资时,应尽量通过银行结算,减少现金结算; (5)在比价过程中,严格执行同类产品比质量,同样质量比价格,同样价格比 服务的原则,择优确定采购单位; (6)对于先试用的物资,必须由使用部门出具试验报告,并由审批后,方可采 购。 (7)尽量避免当日使用,当日采购,一定要做到提前采购。 3、物资采购管理 3.1物资采购一般规定

物资采购管理办法

物资采购管理办法(暂行) G/00/ZD-2-001-A.0-2012 1.0 目的 为了规范公司物资设备采购管理工作,实现物资集中采购管理,完善物资设备采购管理监督机制,保证物资设备采购管理工作规范、廉洁、高效运作,依据公司实际情况,特制定本办法。 2.0 采购原则 2.1 当个人存在利益冲突时,则该个人不得参与任何采购决策。利益冲突包括与供应商存在亲属关系,大量持有供应商公司的股份,或由于个人与供应商的关系而可能带来个人利益的其他情形。 2.2 参与采购活动的工作人员都要以对公司利益高度负责的精神,力求节约、反对浪费、廉洁、高效履行职责。在采购询价、合同技术谈判及商务谈判过程中,必须有两人及以上人员参加。 2.3 采购活动必须遵守国家有关法律、法规,各部门都要自律规范,各尽其职、主动配合、协调支持、努力提高工作效能。 2.4 集中采购和管理的原则,各项采购活动都要遵循“公开、公平、公正”和“集中采购、货比三家、择优选购”的原则,选定符合使用要求,性价比较高的物资设备。 3.0 适用范围 3.1本办法所规定的日常办公、生活和生产用物料、备品备件、工器具等低及简易维修耗材是指办公场所使用的、与工作相关的物品。 3.2 土建、设备安装工程的实施及工程监理、装修,维修,检查,设计、咨询,评估,审计,代理,技术开发/支持,生产设备设施软件购买,设备系统培训等服务的采购按公司其他相关管理制度执行。 3.3办公用品分类:

3.3.1 低值易耗类物品:各种纸张、饮用水、笔、回形针、(空白)票据、饮用水杯、笔记本、纸篓、垃圾袋、档案袋、文件夹、装订夹、长尾夹、打孔机、订书机(针)、直尺、胶水、铁夹、铅笔刀、即时贴、记事贴、不干胶、封箱胶、透明胶、光盘、图钉、办公刀具、计算器、电脑耗材(墨盒、碳粉等)、电话机、印刷品(含财务部用账本、票据及各类表格和账页等)、书籍报刊杂志等。 3.3.2固定资产类物品: 3.3.2.1 固定资产的采购(指使用期限超过1年的房屋,建筑物,机器,机械,运输工具及其他与生产,经营有关的设备,器具,工具等的采购。 3.3.2.2 不属于生产经营主要设备(如文件柜、办公家具、传真机、打印机、笔记本电脑、台式电脑、网络硬件设备、复印机、移动硬盘、U盘、摄像机、照相机、刻录机、保险柜、投影仪等),但单位价值在 2,000元人民币以上,且使用年限超过2年的货物的采购。 3.4 生活用品 其他非办公场所使用而员工必须用品类:床、椅子、衣柜、洗衣粉、洗发水、香皂、洗洁精、扫把、拖把、消毒液、杀虫剂、垃圾袋、洗手液、纸巾(员工宿舍、办公室、厨房用)等可视为生活用品管理,个人使用时视为向公司借用或租用;其他纯属个人生活使用的物品,如不能作为公司生活用品,但可作为劳保用品,按劳保用品购买、管理、发放之规定执行。 3.5生产用物料、工器具类:各类价值较低、使用期限较短、不能作为固定资产核算的各类生产(维修)用工具、量具、生产消耗物料、备品和备件等。 3.6 劳保用品 生产工作岗位使用的物资用品类:防静电工作服、安全帽、帆布手套、工作鞋、电工工作鞋、电工手套、防护手套、防护面罩、防目镜、防尘口罩、防毒面具、防静电雨衣及雨鞋、防护面罩、线手套等防护用品。

中国石油天然气集团公司物资采购管理办法规定

中国石油天然气集团公司物资采购管理办法规定

中国石油天然气集团公司 物资采购管理办法 第一章总则 第一条为了加强中国石油天然气集团公司(以下简称集团公司)物资采购管理,规范采购行为,发挥规模优势,降低运营成本,保障有效供给,根据国家有关法律法规和集团公司有关规定,制定本办法。 第二条本办法适用于集团公司及其全资子公司、直属企事业单位(以下简称所属企业)物资采购管理。 集团公司直接或间接投资的控股公司参照本办法执行。 第三条本办法所称物资是指集团公司生产建设和经营管理所需采购的原材料、辅助材料、设备、配件及工具等。 本办法所称物资采购管理包括物资采购计划、实施、仓储、供应等全过程的管理、控制和监督。 第四条集团公司物资采购实行统一管理、集中采购、分级负责的体制。 第五条集团公司物资采购管理遵循以下原则: (一)服务生产经营,保障物资供给; (二)坚持集中采购,发挥规模优势; — 3 —

(三)规范采购行为,实行阳光采购; (四)统一信息平台,推行网上采购。 第二章机构与职责 第六条集团公司物资采购管理部(以下简称总部物采部)统一管理集团公司物资采购工作,履行以下主要职责: (一)组织制订集团公司物资采购管理规章制度; (二)组织编制集团公司物资采购发展战略、规划和业务 计划; (三)组织制订集团公司一级采购物资目录,并监督实施; (四)负责归口管理集团公司物资供应商; (五)负责归口集团公司物资仓储管理和统计工作; (六)负责归口集团公司物资采购质量管理工作; (七)负责集团公司机电产品进出口业务管理; (八)负责集团公司物资采购管理信息平台的应用及运行 管理; (九)指导、监督所属企业物资采购管理工作。 集团公司相关部门按职能分工负责物资采购相应工作。 第七条专业分公司按照管理权限,参与业务范围内的物 资采购管理工作,履行以下主要职责: (一)参与编制集团公司一级采购物资年度计划; — 4 —

物资采购领用管理制度

为了进一步加强公司接待物资管理,健全物资采购流程,监督和控制不必要的开支,保证物资采购工作的正常化、规范化,特制定此制度。一、管理范围:本制度所称接待物资指经公司批准,由总裁办直接批量购置或定制的专门用于对外公关工作或业务交往,以公司名义向有关单位、个人馈赠的纪念物品(其他部门因工作需要定制和赠送的纪念物品不含在内)、过节物资、招待用香烟、酒水、茶叶以及董事会需要采买的其他物品等。 二、管理职责: 组织实施本制度的责任部门是总裁办。 总裁办设置专职仓库保管员,其职能是对所采购的物资验收入库、领用发放实施监督和管理。 三、采购原则 根据公司的实际情况,结合所采购的物资用途和范围,本制度适用范围内的采购业务统一由总裁办负责具体办理,其他部门或人员不得自行采购。所有采购事务由总裁办主任统一协调、安排。 总裁办在购置、定制物资时应当遵循“货比三家,质优价廉”的原则,采

购申请<5000元,必需寻找三家以上供货方比价择优选择,以最大限度地提高资金的使用效率。 急用、小金额突发性采购可以通过“钉钉”管理系统申请后先行购买,购回物品经总裁办验收后再到财务部报销。 采购物资原则上一律要求供应商提供发票,特殊情况下无法提供发票者与财务人员沟通后遵循财务管理制度处理。 四、采购程序 公司所有采购均须按以下流程完成:收集信息(申请)、询价、比价、议价、评估、索样、决定、定购、催交、收货检验、入库、整理付款。 每月25日,物资保管专员根据库存情况,依据公司接待需求及时补充库存。 物资采购坚持谁需要谁申报的原则,于每月25日申报下月物资计划,每月10日申报当月补充计划,临时性采购每月不得超过两次。 采购申请人根据实际需要,确定一种或几种物资,到总裁办领取“采购申请单”并按照规定格式认真填写,采购申请单填写保证清晰可阅读,内容完整。并逐级递交公司领导审核批准后,由总裁办指派人员进行实际采购。填写不规范,导致无法确认请购物资须知信息的,总裁办有权拒绝采购。总裁办在接收申购单时应遵循无计划不采购;需求原因不清晰不采购;通

物资采购管理制度_

贵州省公路建设养护集团有限公司 设备物资采购管理办法 总则 第一条为规范公司设备物资采购管理活动,加强采购过程的监督与控制,降低采购成本,根据国家有关法律、法规的规定,结合公路工程建设特点及公司实际情况,制定本办法。 第二条本办法适用于公司设备物资采购招投标、密封比价活动及公司所属分(子)公司、项目部设备物资比质比价采购行为。 第三条施工项目所需单台价值在200万元以上的大、中型、特种设备及专用设备,主要材料及大宗物资,由公司工程部牵头组织集中统一进行招标或密封比价采购;对已形成公开公平市场价格的设备(如车辆等)以及没有条件组织招标采购的有特殊要求的设备,可组织竞争性谈判或比质比价采购;达不到上述招标要求的设备(包括小型机具,单件价值在5000元以上)及其它由分(子)公司或项目部自购的物资,必须通过比质比价程序采购。与公司签订有战略合作协议的厂商供应的设备物资除外。 其它受控物资(如炸材等)、安全防护用品、试验仪器设备等由公司其它相关部门或单位牵头组织采购,具体采购方

式有另行规定的从其规定执行,无另行规定的也可参照本办法执行。 第四条如建设单位、工程业主对项目物资的供应另有规定的(如甲控、甲供等),对设备的性能和施工工艺有特定要求的,参照建设单位和工程业主的要求和规定执行。 第五条本办法所称采购方式包括公开招标、邀请招标、密封比价、竞争性谈判和比质比价采购方式。对于国家规定必须进行公开招投标的设备物资,按照国家招投标法规定执行。 第六条设备物资的采购活动应当遵循“公开、公平、公正”和诚实信用的原则。设备物资招标、竞争性谈判、密封比价采购工作由公司工程部牵头组织,达不到招标条件的可以由分(子)公司或项目部牵头,成本管理小组负责完成比价采购程序,报工程部备案。 第一章招标 第七条设备物资的采购必须先履行并完成公司规定的采购审批核准程序。审批核准流程手续已完成的,评标小组应按核准的招标范围、招标方式、招标组织形式开展招标。设备物资采购采用邀请招标、竞争性谈判或密封比价三种形式之一进行。 第八条设备物资的采购应具备以下条件:

设备和物资采购质量控制管理办法

设备和物资采购质量控制管理办法 1、目的 规范公司设备和物资采购质量控制流程,加强公司设备和物资采购的质量管理。 2、适用范围 本办法适用于公司生产设备(含备品备件,以下同)和生产用原辅料采购的质量控制管理,覆盖计划、采购、验收三大流程。 3、管理办法 3.1设备、二类机电物资采购的计划申报 公司各有关单位根据生产需要提出新增、更换、维修加工及储存设备和备件计划时必须附技术质量要求,具体内容如下: a成台设备(含车辆等)和成品备件:型号、规格和技术参数,为保证互换性还须提供生产厂家。 b标准件:型号、规格和技术参数。 c加工或定制备件:设计或测绘图纸。设计或测绘图纸必须注明材质、交货状态(如热处理要求等)。 d考虑到有些单位为非专业性,有些备件可提供照片、样品或到专业部门查阅相关手册。 e凡是特种设备(如行车、车辆、起重设备、空压机、储气罐等)均必须通过生产安全部门审核申报。 f凡是替代设备和备件或更换生产厂家,均必须通过设备部门审核申报。 g凡是新上项目的设备和备件,均必须通过项目设计单位审核申报。 3.2原辅料采购的计划申报 原辅料一般为生产消耗性材料,如生产原料矿渣、钢渣尾料等;生产辅料煤、柴油、机油等。各有关单位根据生产需要提出原辅料采购计划时必须附技术质量要求,具体内容如下: a生产原料矿渣、钢渣尾料等技术指标必须达到公司生产工艺技术规程要求; b生产辅料煤、柴油、机油、钢棒等必须严格按设备使用说明书提出的要求提出采购技术质量要求。 d其它辅料采购计划质量要求按使用要求提交。 3.3设备和物资采购的合同质量控制 a供应部收到采购计划后要对提交的技术质量要求进行采购咨询,采购招标时原则上必须附签技术协议书,技术协议书必须由申报单位或审核部门起草并参

设备物资采购和设备租赁管理制度

设备物资采购和设备租赁管理制度 1 目的及适用围 对采购产品的采购过程、采购信息进行控制,对采购产品及顾客提供的产品的验收和管理进行控制,确保采购产品质量符合要求。适用于工程局各项目采购产品及顾客提供产品的控制。 2 职责 2.1 局工程管理部 是本程序的责任部门,负责监督、检查本程序的有效运行,负责建立并管理局的《合格物资供台账》。 2.2分公司(项目部) 负责组织对供资信、产品质量、产品供货能力、售后服务、价格等进行评价,确定合格供,建立本公司(项目部)的《合格物资供台账》;负责物资供的重新评价;负责编制采购信息,签订采购合同并进行采购;负责采购产品及顾客提供产品的验证和管理。 3 程序 3.1 采购产品的容 包括:项目所需材料、半成品、工程设备。 3.2 供评价和选择 3.2.1 物资供评价和选择 1)对于重要物资、大批量物资、新型材料以及对工程最终质量有重要影响的物资,由项目经理部选择多个供,根据下列原则进行评价并确定合格供,填写《物资供评价表》,评价合格的供登录项目部

《合格物资供台账》。 a)企业社会信誉好,证照齐全;b)产品质量符合规定的要求;c)交货期可满足施工生产需要;d)售后服务可靠;e)价格合理; f)可满足供货合同中提出的其他要求。 2)对于工程项目中的水泥、钢筋等主材,重要工程设备,以及混凝土拌和机、门机等贵重机械设备的供评价还应考虑以下面:a)供能否提供生产可证、检验记录、生产合格证;b)供获得的名优产品称号;c)对重要、复杂的工程设备售后服务和评价;d)如供为销售单位时,还应评价其生产单位。 3)不属于重要物资,可由采购人员参照上述评选供的原则直接选择供货单位。 3.2.2 物资供重新评价 1) 评价时间现有物资供在供货之后,项目部应按下列时间重新评价其履约情况及供货持续保证能力,填写《物资供重新评价表》,评价结果报局工程管理部,局工程管理部根据评价情况决定是否入选局《合格物资供台账》提供各公司(项目部)选用。a)项目工期超过一年的,应每年评价一次;b)项目工期少于等于一年的,应在供货完成后评价一次。 2) 评价容供货是否按时、售后服务水平、质量状况、其它面等,各项目部可根据采购产品的重要程度不同而有所侧重评价某面。 3) 重新评价后的处置 评价结果正常的供继续选用,如出现问题时按以下式跟踪:a)
