项目部施工管理人员绩效考核管理制度

项目部施工管理人员绩效考核管理制度
项目部施工管理人员绩效考核管理制度

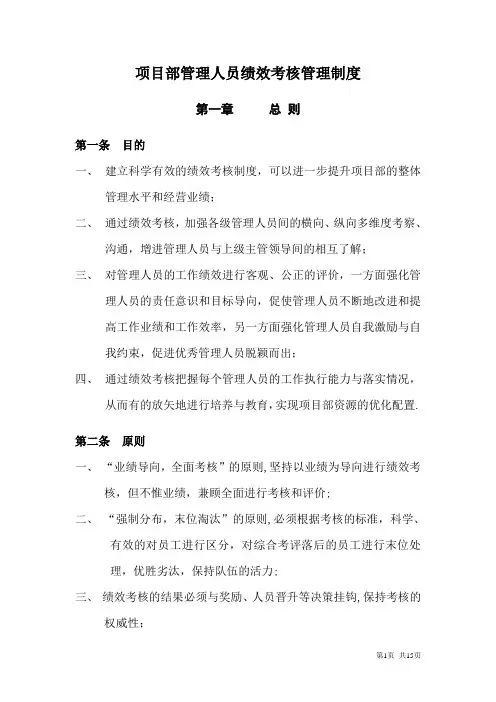

项目部管理人员绩效考核管理制度

第一章总则

第一条目的

一、建立科学有效的绩效考核制度,可以进一步提升项目部的整体管理水平和经营业绩;

二、通过绩效考核,加强各级管理人员间的横向、纵向多维度考察、沟通,增进管理人员与上级主管领导间的相互了解;

三、对管理人员的工作绩效进行客观、公正的评价,一方面强化管理人员的责任意识和目标导向,促使管理人员不断地改进和提高工作业绩和工作效率,另一方面强化管理人员自我激励与自我约束,促进优秀管理人员脱颖而出;

四、通过绩效考核把握每个管理人员的工作执行能力与落实情况,从而有的放矢地进行培养与教育,实现项目部资源的优化配置。

第二条原则

一、“业绩导向,全面考核”的原则,坚持以业绩为导向进行绩效考核,但不惟业绩,兼顾全面进行考核和评价;

二、“强制分布,末位淘汰”的原则,必须根据考核的标准,科学、有效的对员工进行区分,对综合考评落后的员工进行末位处理,优胜劣汰,保持队伍的活力;

三、绩效考核的结果必须与奖励、人员晋升等决策挂钩,保持考核的权威性;

四、“绩效改进和反馈”的原则,对考核结果必须对每位管理人员进行

反馈,并提出对绩效改进的意见和建议,以帮助每位管理人员进行绩效提升。

第三条适用范围

本规定适用于项目部的全体管理人员

第二章绩效考核体系综述

第四条绩效考核指标

各项目部按照上级主管部门年初制订的年度项目管理目标进行全面考核,同时将项目管理目标层层分解落实到各岗位,加强各岗位的目标管理和实施,以保障项目整体经营目标的实现。

第五条绩效考核内容

一、绩效考核主要包括:①硬性工作成效,②软性综合素质表现二部分

组成;

二、硬性工作成效考核(即岗位绩效考核)是对管理人员工作目标完成

情况的定量考核,考核注重是结果,即检查管理人员是否完成工作目标;

三、软性综合素质表现考核是对管理人员工作能力与工作态度的定性

评价,评价注重的是过程,即评价管理过程中被评价者的价值观、行为表现、管理能力、工作能力等;

四、采用考核与评价相结合的方式,可对管理人员工作业绩,工作能力

和工作态度进行综合全面的评定。

第六条绩效考核的周期

从项目部承接到竣工每半年考核一次,每年度为一个考核周期,不足一年度按项目竣工交付使用时间为止。

第七条绩效考核成绩的构成

管理人员绩效考核成绩由硬性工作成效和软性综合素质表现两部分组成,按70%:30%的权重加权计算,即管理人员考核成绩=管理人员硬性工作成效(即岗位绩效考核,权重70%)+管理人员软性综合素质表现(权重30%)。

第八条绩效考核结果的分档

一、年终将每半年度考核分数平均即年度考核分数,并以此确定管理人

员的年度绩效等级;

二、项目部管理人员绩效等级严格按以下比例实行硬性分布;

管理人员绩效等级比例分布表

第九条绩效考核结果的应用

一、管理人员年终绩效奖金按以下表中系数确定;

项目部管理人员绩效等级对应的奖金系数表

二、绩效等级为A、B、C等级的管理人员,绩效考核奖金春节放假前

发放50%,其余50%到下一年的5月份发放;

三、对D等级的管理人员按项目部的需要可以酌情考虑换岗、淘汰等不

同方式进行处理即可。

第十条等级限制

一、考核年度有下列情形之一者,不得列入A等,①受过项目部通报批

评者,②因工作失职给项目部造成较大经济损失者,③有矿工行为或一年中请(病、事)假12天以上者;

二、考核年度有下列情形之一者,不得列入A等和B等,①没有完成年

度重要工作目标者,②因工作失职给项目部造成重大经济损失者,③有矿工行为或一年中请(病、事)假24天以上者;

三、新加入的管理人员不足3个月(试用期满2个月后)不予参加绩效

考核,中途离职或解聘的管理人员不参加年度绩效考核;

四、新录用的大、中专应届毕业生,入职后实行为期一年的见习期,见

习期的薪酬实行包干标准,大学本科及以上学历者2500元/月,大学专科及中专学历者2000元/月,但不列入本年度的绩效考核范围。

第十一条附则

一、本管理规定自年月日起正式执行

二、项目部管理人员指标考核实施细则

三、项目部管理人员岗位考核说明

四、项目部管理人员综合素质考核评估表

五、项目部管理人员考核系数分配表

项目部管理人员指标考核实施细则

成本控制

1.进度控制:

1.1.采用目标工程进度实现百分比(%),进行综合评定。

1.2.评价内容主要为工作项目进度的检查、工作项目的进度控制、工作项

目进度计划的调整、工程延期和工程(工作)延误等要求。

1.3.每月工作进度均列入评价,每半年进行一次周期综合评定,评定结果

纳入年度绩效考核。

1.4.持续时间是进度的重要指标,指已经使用的工期与计划工期相比较以

描述工程完成程度。

1.5.进度指标按已完成工程的价值量。即用已经完成的工作量与相应的合

同价格(单价),或预算价格计算。

1.6.持续时间按工程项目节点工期进行分解和评定,以每月上报监理单位

或公司的月进度工作项目完成工作时间和部位进行月度评价。

1.7.在评价或评定的考核期内,实际完成与计划完成比值低于70%时,进

度控制分值不计入该评价或评定期的考核。

1.8.按项目部或各部门每月编制下达的工作进度,提前一天完成给予加3

分(往后叠加),延期一天完成扣1分(往后1+n,n为天)。

1.9.项目管理人员需要在项目各阶段制定各自层次的进度计划,需要不断

监控项目工作进度并根据实际情况及时进行调整。

1.10.项目工作的进度控制,其包括主动性和被动性。因此必须建立信息系

统,及时有效地进行信息的传递和反馈,做到及时检查、比较与分析、确定调整措施、修改计划。

2.质量管理

2.1.采用质量目标实现百分比(%),进行综合评定。

2.2.评价主要为现场工作质量管理的内容:质量缺陷的预防(即预防产生质

量缺陷和防止质量缺陷的重复出现)、质量的保持(时效)、质量的改进和质量的评定等。

2.3.质量控制是将测量的实际质量结果与标准进行对比,根据差异作出改

进的决定并加以落实。

2.4.项目部每月组织对施工过程的监测和测量,进行相关抽样验收和工序

控制,做好状态标识和可追溯性。

2.5.评定期,进行实测实量、检验相关试验报告和验收记录相结合。评定

标准以现行国家行业和地方标准、规范。

2.6.各分项工程以检验批的合格率、优良率进行评价,要求合格率须达到

100%、优良率在85%以上。检验批不合格扣5分,分项不合格不得计入评定考核。

2.7.工程质量不合格品分为质量问题和质量事故两类。凡不能作让步接收、

而必须进行返修、返工或加固处理的,且所造成的经济损失超过10,000元的质量问题即构成质量事故。

2.8.项目出现一项质量问题扣3分,出现一般质量事故扣10分。项目一旦

出现质量事故,评定分数最高不超过60分,出现重大质量事故不得计入评定考核。

2.9.激励项目部质量创优,按当地相关规定:获得地市级优质工程加10分;

获得结构省市级优质:银质奖加10分、金质奖加20分;获得竣工省市级优质工程加30分。

2.10.项目部应加强对活动过程的质量管理,质量控制要求流程化、数据量

化,做到直观、明晰。重视关键工序、特殊过程的过程确认和再确认。

3.安全/文明施工/CI管理

3.1.采用安全/文明施工/CI目标实现百分比(%),进行综合评定。

3.2.评价内容主要为职业健康安全管理、项目环境管理、企业CIS、文化建

设、标准化工地管理和管生产必须管理安全的原则。

3.3.评价依据现行国家、行业和地方标准、规范及公司绿色工地达标标准、

标杆工程管理办法、项目文化建设指南等。

3.4.施工准备

3.4.1.正式开工前按照相关法律、法规要求办理各种开工审批手续和有关

证件,如安全施工许可证、消防许可证、卫生许可证等。

3.4.2.现场布置依据项目策划,组织对临时用电设施、施工机械、消防设

施和环保设施进行综合布置,以保证整体效果有利于施工管理和安全要求。

3.4.3.按劳动力需求计划组织分包单位进场,各分包进场前应对其单位资

质、人员资格进行验证。经验证合格后将有关证件复印件留存备案,并签订《安全生产协议书》、《消防保卫协议书》。

3.4.4.施工机械设备进场后,组织有关人员对设备进行验收,合格后方可

使用,并留存验收记录。

3.5.职业健康安全教育,项目的一般安全教育包括:入场三级安全教育、

转场教育、变换工作教育、特殊作业教育、经常性安全教育、现场安全活动、班前安全讲话等,并留存教育记录。

3.6.安全技术管理,项目必须实行逐级安全技术交底制度,其内容必须具

体、明确、有针对性。安全技术交底必须定期或不定期地分工种、分项目、分施工部位进行。

3.7.安全验收,各种安全技术方案/措施完成后,应及时组织相关单位、

人员进行共同验收合格后方可投入使用。主要有各种大型设备安装在投入使用前应进行专项验收、各种防护设施和防护用品验收等。

3.8.检查评价中缺少一份《安全生产协议书》、《消防保卫协议书》扣5分,

缺少一份职工三级安全教育扣3分;安全技术交底不及时,缺少一份安全技术交底扣5分。

3.9.项目应及时做好危险源识别和风险评价,危险较大的作业、部位、环

境没有做好验收工作和记录扣5分。

3.10.激励项目创标化、树标杆,按当地相关规定:获得地市级安全文明工

地加10分;获得省市级安全文明工地加20分;获得国家级AAA工地加30分。

4.技术管理

4.1.强调团队的技术分配,技术指向和技术监察、服务,明确划分技术责

任,保证工程质量、安全,提升施工技术水平。

4.2.评价内容为施工组织设计、施工方案、,施工资料管理、测量工作管理、

试验工作管理、监视测量装置和实测实量管理、项目信息化管理等。

4.3.施工组织设计、施工方案编制具有指导性和针对性,并应严格执行编

制及审批程序。

4.4.技术交底管理应完善三级交底制度,技术交底必须以书面形式进行,

填写交底记录,审核人、交底人及接受交底人应履行交接签字手续。

4.5.施工资料管理,是项目竣工交付使用的必备条件,是反映结构工程质

量的重要文件。编制施工资料应符合现行国家和地方标准、规范要求,编整做到及时、正确、完整有效,并应进行定期或不定期检查、抽查。

4.6.施组、方案针对性较差扣5分,未及时履行审核、审批手续扣3分;

技术交底缺少一份扣5分,签字不齐全扣3分;资料编整不及时、有效扣5分,部门主管检查不到或存在问题未提出扣3分;

4.7.测量工作由技术部门归口管理,项目日常具体的测量工作,包括现场

测量定位,楼层平面位置线、水平标高位置线、测量报验等。未及时进行验线复核扣5分,轴线等位置线位移超规范规定1倍以上扣3分,造成尺寸重大错误扣10分。

4.8.试验工作由技术部门归口管理,编制本工程“施工试验计划”和“施

工见证取样计划”,按合同规定及相关规范及时提供合格的试验资料并进行试验具体工作。未按工程进展及需要及时填报施工/试验委托单和送检扣5分;未及时建立各试验资料、试验台帐,相关试验资料未及时归档扣3分。

4.9.项目部应重视信息化系统的应用,录入不及时扣3分,在公司检查中

获表扬的加3分,集团检查中获好评加5分。

4.10.积极推广在科技示范工程中所应用的各种施工技术,开展QC攻关课

题加3分。

5.项目综合管理

5.1.项目部是企业品牌形象展示的窗口,结合集团公司“四三规划”,为能

更好的展现项目整体团队风貌,重视客户关系,提升服务水平,提高管理效率,抓住工程管理的主动权,强化过程管理,将项目综合管理列入年度考核。

5.2.评价内容主要为项目相关方的评价、反馈意见,各级部门检查、评比

记录、标杆工程建设、集团四个最佳工程等。

5.3.客户满意度调查满意率在90%及以上,且无较大投诉,加10分。满意

率低于85%扣5分;出现事件未及时处理,投诉到公司扣10分,投诉到集团公司扣20分。

5.4.施工现场设有样板区或者样板图板加5分;获得集团公司四个最佳工

程单项奖加30分。按公司标杆工程管理办法,评为区域公司标杆工程加20分,评为集团公司标杆工程加30分。

5.5.公司工程管理综合检查中,排名在1~3名分别加30、20、10分计算,

单项检查排名在前3名可加5分。集团公司检查排名在1~5名,分别加50、40、

30、20、10分计算,单项检查排在前3名可加10分。

5.6.公司工程管理检查中排名最后3名分别扣10、20、30分计算,集团公司检查中排名最后5名分别扣10、20、30、40、50分计算;单项检查排在最后3名扣5分;连续两次检查中排名最后3名不再列入本年度考核评价。

5.7.安全管理未发生重伤及以上伤亡事故,加20分。发生一起重伤事故扣5分,本年度累计事故处理费用超过30万元另再扣10分;发生伤亡事故不再列入考核评价。

5.8.项目部召开各级现场会,召开地(市)级和区域公司现场会加10分,召开省(市)级和集团公司表扬现场会的加20分。

5.9.认真贯彻实施三体系管理,在综合管理体系内审、外审中受到表扬或贯标工作显著的加5分;各级通报表扬的加5分。

5.10.后勤管理,随机抽查现场职工20人,满意度在85%以下扣10分;被媒体曝光和政府通报批评的扣20分。

5.11.监理公司或业主针对项目工程管理每月发出的监理通知单达3张扣5分;上级主管部门开具的处罚,每项扣10分。

5.12.综上述内容,项目管理中受到批评、处罚的事项,公司和监理公司开具的单项主要责任人扣1分,其他相关责任人扣0.5分;政府相关部门开具的单项主要责任人扣2分,相关责任人扣1分。

项目部管理人员岗位考核说明

a

a

a

项目部管理人员综合素质考核评估表

项目部管理人员考核系数分配表

a

饱食终日,无所用心,难矣哉。——《论语?阳货》

a

企业员工绩效考核方案

企业员工绩效考核方案 篇一 一、考核目的 为构建公司的现代人力资源管理体系,健全和完善绩效管理工作,促使公司持续、快速、稳定发展,特制订本管理制度 (一)为公司员工薪酬调整提供依据 (二)为公司员工晋升提供资料 (二)为公司员工培训工作提供方向 (三)促进公司与员工之间的沟通、交流 二、考核原则 (一)公开性原则 应限度减少考核者和被考核者双方对考核工作的神秘感,业绩标准和水平通过协商制定,考核结果公开,考核工作制度化。 (二)客观性原则 用事实说话,切忌主观和武断,按个体的绝对标准进行考核,引导员工不断改进工作,避免人与人之间的攀比,破环团结精神。 (三)与目标管理相结合的原则 目标考核是绩效考核的基础,员工的绩效考核要充分利用目标考核的结果。 三、考核范围 本方案适用于公司所有员工,包括:各职能部门、下属子(分)

公司的一般管理人员和一般工作人员。 第二条考核方式 对一般管理人员的考核由两部分组成,一部分为部门、下属子(分)公司评分,是对整体业绩的评价,体现了员工对部门、下属子(分)公司业绩的贡献;另一部分为岗位评分,体现了对员工个人岗位业绩的评价。对于一般工作人员,以岗位评分为主。 一、部门、下属子(分)公司评分 按照粤丰集团子(分)公司人力资本绩效考核方案中规定的方式,由人事管理部门对部门关键业绩以及子(分)公司业绩进行考核评分。 二、岗位评分 (一)岗位目标考核 一、确定岗位目标 根据集团公司确定的部门、下属子(分)公司目标,由个人直接主管进行目标分解,通过和个人的协商,制定个人的岗位目标。一般管理人员和工作人员的岗位目标在上年度12月20日之前确定。 二、拟定工作计划 根据确定的岗位目标,由个人拟定年度及月度工作计划。年度工作计划在上年度12月31日前拟定,月度工作计划在上月25日前拟定。一个具体的工作计划要包括工作的对策和措施、工作预计进度、对工作重要性的说明以及工作需要配合的事项。 三、目标执行情况检查 个人直接主管按月检查个人岗位目标的执行情况,检查结果填入

项目部管理人员绩效考核管理制度

项目部管理人员绩效考核管理制度 第一章总则 第一条目的 一、建立科学有效的绩效考核制度,可以进一步提升项目部的整体管理水平和 经营业绩; 二、通过绩效考核,加强各级管理人员间的横向、纵向多维度考察、沟通,增 进管理人员与上级主管领导间的相互了解; 三、对管理人员的工作绩效进行客观、公正的评价,一方面强化管理人员的责 任意识和目标导向,促使管理人员不断地改进和提高工作业绩和工作效 率,另一方面强化管理人员自我激励与自我约束, 促进优秀管理人员脱颖而出; 四、通过绩效考核把握每个管理人员的工作执行能力与落实情况,从而有的放 矢地进行培养与教育,实现项目部资源的优化配置。 第二条原则 一、“业绩导向,全面考核”的原则,坚持以业绩为导向进行绩效考核, 但不惟 业绩,兼顾全面进行考核和评价; 二、“强制分布,末位淘汰”的原则,必须根据考核的标准,科学、有 效的对员工进行区分,对综合考评落后的员工进行末位处理,优胜劣汰,保持队伍的活力; 三、绩效考核的结果必须与奖励、人员晋升等决策挂钩,保持考核的权 威性; 四、“绩效改进和反馈”的原则,对考核结果必须对每位管理人员进行

反馈,并提出对绩效改进的意见和建议,以帮助每位管理人员进 行绩效提升。 第三条适用范围 本规定适用于项目部的全体管理人员 第二章绩效考核体系综述 第四条绩效考核指标 各项目部按照上级主管部门年初制订的年度项目管理目标进行全 面考核,同时将项目管理目标层层分解落实到各岗位,加强各岗位的目标管理和实施,以保障项目整体经营目标的实现。 第五条绩效考核内容 一、绩效考核主要包括:①硬性工作成效,②软性综合素质表现二部分组 成; 二、硬性工作成效考核(即岗位绩效考核)是对管理人员工作目标完成情况 的定量考核,考核注重是结果,即检查管理人员是否完成工作目标;三、软性综合素质表现考核是对管理人员工作能力与工作态度的定性评价, 评价注重的是过程,即评价管理过程中被评价者的价值观、行为表现、管理能力、工作能力等; 四、采用考核与评价相结合的方式,可对管理人员工作业绩,工作能力和工 作态度进行综合全面的评定。 第六条绩效考核的周期 从项目部承接到竣工每半年考核一次,每年度为一个考核周期,不足一年度按项目竣工交付使用时间为止。

生产企业绩效考核管理办法

绩效考核管理办法第一章总则 第一条:目的 为持续改进提高工作绩效,将员工工作目标与企业战略目标以及个人绩效相结合,确保员工工作目标与企业目标保持一致;为建立和完善公司人力资源绩效考核体系和激励与约束机制,对员工业绩进行客观、公平、公正地评价,并通过此评价合理地进行价值分配,特制订本办法。 第二条:范围 德通公司正式录用员工。(销售部、后勤人员或试用期员工除外) 第三条:考核原则 客观原则:对被考核者的任何评价都应明确的评价标准,以事实为依据,客观地反映员工的实际情况,避免因个人和其他主观因素影响绩效 考核的结果; 自主原则:各部门可根据自身工作特点在一定范围内制定相应的考核规程和评价标准,形成部门的考核实施细则,部门内所有岗位均有对应 的考核指标; 公开原则:各级考核指标(含项目、达到状态、权重和评价标准)的制定与过程调整,对员工公开; 反馈原则:过程监控结果和考核结果要及时反馈给被考核者本人,肯定成绩,指出不足,并提出今后努力改进的方向; 改进原则:考核目的在于监督责任者的职能履行与实施,促进责任者对公司/部门经营目标的有效贯彻与实现,因此在考核中要注重对责任 者的自我纠正和改进情况的评价; 第二章考核体系

第四条:考核对象 Ⅰ类员工:车间生产人员; Ⅱ类员工:基层管理人员; Ⅲ类员工:管理人员; 第五条:考核内容 考核根据工作标准的关键指标进行考核。 第六条:考核类型 员工绩效考核分为月度、季度、年度考核3种,具体以实际操作为准。 第三章考核实施 第七条:考核权责 总经理:对于副总、销售、行政、财务部进行追踪。 副总:对于生产、技术、采购、品管、动力部第一负责人进行评分。 各部门:按照本办法负责本部门的考核具体实施,由部门第一负责人对本部门人员进行评分; 综合管理部:负责考核办法的制定,对绩效考核的总体原则、绩效考核的方法及绩效考核的注意事项进行说明,组织、指导、督促考核的实施过程。第八条:考核等级对照表(Ⅱ、Ⅲ类人员适用) 第九条:考核程序 1.总经理室每月30日前对公司各部门上月绩效进行考核评分,确定等级; 2.副总每月29日前对所属各部门上月绩效进行考核评分,确定等级; 3.各部门第一责任人每月27日前对本部门人员上月工作绩效进行考核

度中层干部绩效考核管理办法

目录 第一章总则 (3) 第一条目的 (3) 第二条原则 (3) 第三条适用范围 (3) 第二章考核体系 (3) 第四条考核对象 (3) 第五条考核内容 (4) 第三章考核管理 (4) 考核机构.................................................................................................................................... 4第六条 考核方式.................................................................................................................................... 4第七条 考核时间与周期第八条 (5) 第九条考核程序 (5) 第四章考核结果的应用 (6) 第十条考核结果等级分布 (6) 第十一条考核结果与考核对象的关系 (6)

第十二条考核结果与调薪 (7) 第十三条考核结果与年终收益 (7) 第十四条二级子公司管理绩效与第一责任人 (8) 第十五条职务升降 (8) 第五章考核面谈与绩效改进 (9) 第十六条考核面谈 (9) 第十七条绩效改进 (9) 第六章考核结果的管理 (9) 第十八条考核指标和结果的修正 (9) 第十九条考核结果反馈 (9) 第二十条考核结果归档 (10) 第二十一条考核结果申诉 (10) 第七章附则 (10) 干部工作目标计划表 (12) 干部工作业绩评估表 (13)

《浅析企业员工绩效考核制度》

《浅析企业员工绩效考核制度》 内容摘要:绩效考核简称为考绩,是人力资源管理的核心职能之一,可以从工作行为和工作结果角 度理解绩效的含义。员工绩效考核体系的构建是一项系统工程,包括计划、实施、考核、考核结果的反馈及考核结果的处理和应用。首先要更新观念,认识到业绩不是考出来的,而是通过一个科学的体系管理出来的。 总体看来,绩效考核是指企业组织以既定标准为依据,对其人员在工作岗位上的工作行为表现和工 作结果方面的情况,进行收集、分析、评价和反馈的过程。绩效考核是企业内部管理活动,是企业在执行经营战略、进行人力资源管理过程中,根据职务要求,对员工的实际贡献进行评价的活动,强调每个人、每个岗位的特殊性。从执行结果来看,它包含对人的管理、监督、指导、教育、激励和帮助等功能。 关键词:绩效考核,企业员工,人力资源,科学体系 为了提高自己的竞争能力和适应能力,许多企业都在探索提高生产力和改善组织绩效的有效途径, 组织结构调整、组织裁员、组织扁平化、组织分散化成为当代组织变革的主流趋势。企业要想实现员工个人绩效与企业整体绩效的协调一致,必须建立一个有效的评价绩效和界定绩效的绩效管理体系, 即“绩效管理”。 企业员工绩效绩效管理是对绩效实现过程中各要素的管理,是基于企业战略基础之上的一种管理活 动。绩效管理是通过对企业战略的建立,目标分解,业绩评价,并将绩效成绩用于企业日常管理活动中,以激励员工业绩持续改进并最终实现组织战略及目标的一种管理活动。 绩效考核是企业人事决策的重要依据。如何提高企业中人力资源的素质,有效的绩效管理是关键的一环,企业在人力资源开发与管理中任何环节的正常运转都与绩效管理有着千丝万缕的联系。 一、绩效考核的涵义 绩效考核简称为考绩,是人力资源管理的核心职能之一,可以从工作行为和工作结果角度理解绩效的含义。从工作结果的角度来看,绩效是在特定的时间内,由特定的工作职能或活动产生的产出记

项目部绩效考核管理制度.pdf

环城产业大道项目部 绩效考核管理制度 第一条 总则:为严明纪律,奖罚分明,调动员工工作积极性, 提高工作效率和经济效率。本着公平竞争、项目部管理的原则,进一步贯彻项目部各项规章制度、强化工作流程、明确岗位职责,项目部根据各部门之间协作事项与工作流程,特制定本考 核制度。 第二条 项目部考核制度本着“奖罚结合”有功必奖、有过必罚 的原则,与各岗位职责挂钩,与项目部经济效益相结合。 第三条 适用范围,本考核管理制度贯穿于项目部的各项规章制 度中,项目部所有员工需自觉遵守并相互进行监督。 第四条 1、绩效考核由:当月工作态度(18分)、劳动纪律(11分)、工作能力(11分)、工作完成效果(60分)组成,满分100分;次月初5日前由各部门负责人和项目副经理,根据上月个 人工作完成情况、个人自评分数实施个人绩效考核。 2、根据个人所得分数划分为四个等级,并纳入绩效工资:

1总得分 95-100优秀(奖励工资的5%) 2总得分 90-95良好(按全勤工资发放) 3总得分 85-90一般(扣发当月工资5%) 4总得分 85分以下较差(扣发当月工资10%)附表1、环城产业大道项目部个人绩效考核表。 第五条 各部门应安排卫生值日人员,打扫本部门负责区域(办 公室、宿舍);每周由办公室牵头检查各区域环境卫生。 第六条 奖励或处罚方式: 1、处罚方式:现金处罚(从当月工资中扣除,并通报)。 2、奖励方式:实行红包奖励制度,根据各部门阶段工 作考核情况,随时或年发放。 第七条 员工奖励主要有通报表扬和奖金奖励,程序如下: 1、员工推荐,本人自荐或本人提名。 2、办公室、部门负责人审核,经理办公会议会审,经 理批准。 第八条 处罚办法,员工如果损坏项目部利益、形象和计划,视 情节轻重分别给予以下处罚: 1、通报批评。 2、经济处罚。

公司绩效考核管理制度样本

公司绩效考核管理 制度样本

9-21 绩效考核制度 公司绩效考核制度 第一章总则 第一条制定依据: 本制度是根据<公司法>、<劳动法>等国家有关法律法规和<公司章程>及本公司的规章制度等制定。 第二条考核目的: 一、对员工的工作绩效进行客观、公正地评价和反馈,以此作为员工工资、奖金、职位等进行调整的依据,公平合理地处理与此有关的人力资源管理问题; 二、以此为依据制定员工教育与培训计划,提升员工的素质和能力,使员工得到更好的发展机会。 第三条考核对象: 本制度适用于除总裁以外的所有员工,包括试用期员工和临时工。总裁的考核由董事会进行。 第四条考核依据: 一、公司各项规章制度; 二、人力资源部提供的员工行政违纪记录和岗位违纪记录; 三、被考核者的上级主管人员提供的工作记录; 四、工作说明书; 五、其它依据。 第五条考核种类: 对员工的考核分成两部分: 一般考核和特殊考核。一般考核是指对公司所有员工进行的绩效考核,该考核分为

半年度考核和年度考核;特殊考核是对有特殊绩效的员工进行的考核,该考核为年度考核。 第六条考核原则: 一、考核人在进行考核时要客观、公正,不得徇私舞弊,不得存有偏见; 二、只对考核时期和工作范围内的表现进行考核,不得对此以外的事实和行为做出评价; 三、为保证考核的客观、公正性,考核评价应有确实根据并做出说明。 第二章绩效考核基本程序 第七条公司在绩效考核时,应组成绩效考核领导小组,具体负责员工绩效考核的指导、监督和仲裁工作。绩效考核领导小组由执行委员会主任、总裁会同人力资源部经理组成。 第八条考核每年进行两次,分为半年考核和年终考核。半年考核在每年6月份的第一个星期开始,年终考核在次年1月份的第一个星期开始。 第九条考核分为初核、复核和核定三个层次。 第十条初核: 由初核考评人汇集各种考评信息,据此进行初核。初核依据的信息主要有: 一、工作说明书(由人力资源部制定); 二、员工行政违纪记录和岗位违纪记录(由人力资源部提供);

中层管理干部绩效考核实施办法

中层管理干部绩效考核实施办法 1、总则 1.1为了贯彻执行公司绩效考核制度,规范部门管理,将企业的绩效与部门的绩效直接挂钩,建立切合公司实际的绩效考核制度,特制定本中层管理干部绩效考核实施办法。 1.2本办法旨在客观公正的分析和评价中层管理干部履行职责情况及部门实际工作业绩,并依据考核结果正确的指导分配、实施奖惩,以充分激发中层管理干部的聪明才智和创造热情,保障公司的可持续发展。 2.适用范围 本办法适用于公司各部门中层管理干部日常工作考核。 3.考核指标:根据公司实际情况,从10个方面对中层管理干部进行考核。 3.1工作任务:能出色完成工作任务,工作效率高,具有卓越创意。 3.2合理化建议:针对公司发展建设提出科学合理的建议。 3.3成本意识:成本意识强烈,能站在公司整体角度考虑成本控制,积极节省,避免浪费。 3.4制度建设:完善部门制度体系建设,规范部门内部管理及工作流程,达到公司要求的各项管理标准。 3.5安全责任:重视安全工作,安全措施齐全并落实到位;出现问题,能及时查清原因,并采取有效措施,当月无安全责任事故。 3.6领导力:具备领导能力,善于领导下属提高工作效率,带领团队积极达成工作计划和目标。 3.7忠诚度:热爱企业,忠诚企业,工作尽职尽责,能够树立和维护企业的良好形象。不发表有损企业的言论,不做有损企业的事情。 3.8执行力:对公司安排的工作或事情坚决贯彻执行,对于出现的问题和困难能及时有效解决,做到项项工作有着落,件件事情有交待。 3.9员工培训:积极做好培训工作,并在工作中及时给予下属在职培训指导,带领下属成长。 3.10制度遵守:自觉并认真遵守公司各项规章制度,无违反制度行为; 4.考核组织方式 4.1考核分为月度考核和年度考核。 4.1月度考核 4.1.1成立月度考核小组,月度考核小组由公司领导班子,财务资产部、综合管理部、经营管理部、人力资源部组成。 4.1.2月度考核小组职责

企业员工绩效考核细则

绩效考核细则 ********************************** ******年3月10日

企业员工绩效考核细则 一、绩效考核的目的: 1.不断提高企业的管理水平、产品质量,降低生产经营成本和事故发生率,提供企业保持可持续发展的动力; 2.加深企业员工了解自己的工作职责和工作目标; 3.不断提高企业员工的工作能力和工作业绩,提高员工在工作中的主动性和积极性; 4.建立以部门、班组为单位的团结协作、工作严谨高效的团队; 5.通过考核结果的合理运用(奖惩或待遇调整、精神奖励等),营造一个激励员工奋发向上的工作氛围。 二、绩效考核的原则: 1.公平、公开性原则:企业员工都要接受企业考核,对考核结果的运用,企业同一岗位执行相同标准。 2.定期化与制度化原则:绩效考核工作在绩效考核小组的直接领导下进行,综合部是本制度执行的管理部门。 (1)企业对员工的考核采用每两周的考核方法,综合部每两周将各部门考核结果公布,每月根据考核结果兑现奖惩。 (2)绩效考核作为企业人力资源管理的一项重要制度,所有员工都要严格遵守执行,综合部负责不断对制度修订和完善。 3.企业对员工的考核办法:由考核小组对全部人员进行考核。 4.企业对员工的考核采用百分制的办法。 5.评分标准采取2:3:5的办法:本人评价占20%,员工评价占30%,上级评价50%。 6.灵活性原则:企业对员工的考核分为定量考核和定性考核。不同岗位、不同层次、不同时期两者考核重点不同、所占分值不同。 中层干部:定量考核80%,定性考核20%。

生产岗位:生产时期,定量80%,定性20% 其他岗位:定量80%,定性20%。 定量考核: A.中层干部:部门重点工作(总经理安排的工作;每月中层干部会议确定的各部门重点工作;每周考核会安排的工作;部门年度工作目标分解;因生产经营所需随时增加的工作。)完成的质量、成本和数量。 B.其他岗位:本岗位岗位职责规定的工作,部门负责人安排的工作。 定性考核:企业行为规范(工作态度、工作能力、安全、卫生、考勤、行为准则等软指标)。 三、组织领导 企业成立总经理领导下的绩效考核小组,组织领导企业员工的考核工作。 组长:副组长:·成员: 工作职责: 1.组长负责主持每月、每两周考核总结会,对上月考核工作总结,布置下月各部门工作重点;考核会在周六组织召开。 2.负责考核制度的讨论、修改及监督实施。 3.负责各部门“定量考核”的评价。 4.负责安排各部门下周工作重点。 四、考核标准 根据企业生产经营情况,企业各部门、各岗位每周工作重点不同,所以考核的标准也不相同(本部门每周考核标准不同,不同部门考核标准不同)。各部门定量考核工作目标和内容根据企业生产经营及管理情况确定。 1.定量考核标准说明:(各部门岗位考核标准附后) (1)干部和员工考核项目分值比例由考核小组确定;确定分值比例必须科学合理,结合工作重点,不得避重就轻,否则扣相关人员各3分。

公司绩效考核管理制度完整版

绩效考核管理制度 第一章总则 第一条目的 公司秉承“人是核心”的管理理念,为全面客观地评价XXXX集团各部门各层级员工业绩,解放思想,调动员工积极性,激发员工的热情、干劲和奉献精神;从而使得人治向系统管理转移,特制定本方案。 第二条适用范围及考核范围 本办法适用公司各部门,考核范围为在岗正式员工,不包括试用期员工、实习生、置业顾问等岗位。 第三条考核标准 ●高标准、严要求、重质量 ●量化为核心,非量化为补充 ●重工作不重分数,重结果 ●关注计划进度、工作质量、成本意识、员工满意度 第二章考核体系及职责 第一条考核层级及主体 为保证公司目标层层传递,绩效考核层级遵循自上而下,逐级分解的原则,绩效考核

第二条考核体系构成 现将员工收入分为两部分,一部分为月度固定工资,按照考勤发放;一部分为浮动绩效工资,按照绩效考核业绩累计分月度/季度/年度兑现。其中考核体系分为绩效考核和评

第三条各部门在绩效考核中的职责 1.公司总经理: ●下达公司战略目标、年度业绩指标,与公司各部门负责人签订《年度经营目标责任 书》; ●绩效考核方案中基数、权重、特别奖励金额等关键事项的最终裁定人; ●考核计划及考核结果的审定人; ●年度考核申诉的最终裁定人。 2.公司各部门负责人: ●与公司总经理签订《年度目标责任书》; ●协助运营总监(副总)将业绩指标分解到各部门,并反馈、参与评估目标完成情况; ●负责本部门考核工作的整体组织及管理:包括将本部门绩效指标分解到本部门员 工,并按要求对本部门完成情况与员工完成情况进行总结,报人力资源部。 3.运营总监(副总): ●组织制定年度目标责任书及月度、季度绩效指标; ●考核计划指标的业务复审、下发; ●考核分数的业务评议; ●组织考核中的重大事项进行评审; ●运营总监(副总)为计划考核小组组长,人力资源总监为计划考核小组副组长,其 他业务部门负责人为计划考核成员。 4.人力资源部: ●制定绩效考核管理办法 ●组织公司各部门负责人进行绩效考核培训 ●考核计划指标标准的初审 ●按照部门总结的完成情况,进行考核分数的核查 ●与运营总监(副总)、行政部共同抽查计划的落实 ●绩效考核分数的核算汇总 ●建立考核档案,为后期岗位轮换、培训、职务调整、员工职业规划等提供依据

干部绩效考核管理规定

干部绩效考核管理办法 第一章总则 第一条目的 为进一步建立和完善总公司机关的绩效考核体系和激励约束机制,对中高层干部的价值创造过程及结果进行客观、公正的评价,并通过此评价合理地进行价值分配,促进中高层干部与事业部共同发展,特制定本办法。 第二条原则 干部考核必须坚持公平、公正、公开的原则,严格依据价值创造的结果(业绩)和价值创造过程中的表现,实现干部的薪资、效益分红、职位升降与考核结果紧密结合。 第三条适用范围 本办法适用于事业部本部各类管理干部和二级子公司第一责任人。二级子公司可参照事业部考核办法制定各单位内部干部考核办法并自行组织实施(二级子公司财务负责人统一由事业部财务管理部进行考核)。 第二章考核体系 第四条考核对象 Ⅰ类:总公司机关工作人员; Ⅱ类:各分公司管理人员; 第五条考核内容 干部绩效考核以业绩和能力为导向,主要包括:

1、各分公司经营目标、经营绩效和管理绩效考核; 2、事业部各职能部部门管理绩效考核; 3、干部个人绩效考核,具体包括以下两方面内容: (1)工作业绩评估:主要根据干部工作目标计划内容进行考核; (2)工作能力评估:主要针对人才培养、创新能力、发展潜能、文化管理、执行能力、沟通协调组织能力等几个方面进行考核; 人力资源部根据实际情况制订工作能力评估细则。 综合得分=工作业绩得分×70%+工作能力得分×30% 第三章考核管理 第六条考核机构 1、事业部管委会:是最高考核机构,负责事业部下属二级子公司经营目标、经营绩效和管理绩效考核以及事业部各职能部管理绩效考核,事业部总经理是管委会考核负责人。 2、人力资源部:负责事业部干部考核体系构建、考核制度的制定、考核工作的组织实施,并综合协调、指导与监督二级子公司及职能部的考核工作,以及考核结果的管理与归档。 第七条考核方式 1、Ⅰ类干部按照经营目标、经营绩效和管理绩效进行考核,事业部总经理是考核负责人; 2、Ⅱ类干部按照职能部管理绩效进行考核,事业部总经理是考核负责人; 3、Ⅲ类干部根据个人绩效进行综合考核,事业部各职能部负责人是考核负责人。 Ⅲ类干部工作业绩由直接上司进行考核;工作能力采用直接下属评价、相关性评价、直接上司三级考核方式。 直接下属评价:受被考核者管理的员工对其进行的评价; 相关性评价:与被考核者有工作关联的部分管理干部对其进行的评价;

浅析企业员工绩效考核制度

毕业论文 论文题目浅析企业员工绩效考核制度 学生姓名 学号 指导教师 专业 年级 学校

[摘要]:传统的员工绩效考核方法不能适应现代企业的需要,建立了一套基本完善的、具有企业特色的、以全方位员工绩效考核法为核心的绩效管理体系,从不同层面的人员中收集考评信息,多角度、全视角对员工进行综合绩效考核,全面提升了人力资源管理水平。本文主要阐述了企业如何实施绩效考核、绩效要达到的效果及妥善处理企和员工的考核与被考核的关系,针对企业员工绩效考核提出了一些观点和建议。 [关键词]:绩效考核;方案;员工管理;政策导向;管理

目录 摘要与关键词 (1) 目录 (2) 1 让员工参与考核方案的制定 (3) 2 由“结果”导向“过程” (3) 2. 1 战略导向转换 (3) 2.1.1 政策导向 (3) 2.1.2 资源支持 (4) 2. 2 向层次性转换 (4) 3 从“绩效考核”上升到“绩效管理” (4) 3.1 考核目标贴近市场,评价指标更加科学 (4) 3.1.1 考核对象 (5) 3.1.2 考核目标 (5) 3.1.3 考核指标 (5) 3.2 流程管理贯穿始终,评价制度全面多样 (5) 3.2.1 绩效沟通 (6) 3.2.2 收集数据并分析问题 (6) 3.2.3 绩效考核与评价 (6) 3.3 激励方式要注重组合 (6) 4 企业运行过程中应注意的一些问题 (7) 4.1 要体现考评的个性化特点 (7) 4.2 要区分考评点的重要性 (7) 4.3 要使考评点具有可评价性 (7) 4.4 结果应用 (7) 参考文献 (9)

大多数企业中,实行的是传统的德、能、勤、绩考核方法。用“一把尺子量所有的人”,不考虑企业战略、不结合岗位职责、不依据工作成果,这样的考核势必造成工作与考核两层皮。什么是真正的绩效考核?绩效考核的目的是什么?员工与管理者只是考与被考的关系?如何制定出一套真正深入人心的考核方案?针对这几个问题,我对公司的绩效考核进行了以下分析: 1 让员工参与考核方案的制定 气可鼓,不可泄。好的考核方案是催人奋进的无声战鼓。而不是悬在头顶的鞭子。那么,什么是好的绩效考核? 好的绩效考核始终是人性化的,是合情、合理、合法的,是原则和灵活相结合的,它给员工的感觉是温暖如春、成就自我价值,而不是冰冷的数字。 如何制定一套好的绩效考核方案?经验是:走群众路线。好的绩效考核方案一定是方案的执行者,也就是被考核的人积极主动参与的结果,而不是领导或相关的管理部门的凭空臆断、闭门造车。而现实中的官僚主义的绩效考核随处可见。其实,征求员工意见的过程也是一个宣传动员的过程,无形中会促使员工把领导的方案变成自己的方案。因为员工亲身参与方案的制定,自然会理解并接受方案,也自然会全力以赴地为方案的执行而努力。 2 由“结果”导向“过程” 由“结果导向”向“过程导向”转换包括两个方面: 2. 1 战略导向转换 不少企业习惯于这种做法:一方面,绩效考核的仅仅是财务指标;另一方面,又不断要求销售人员重视对市场基础工作的建设。这个时候企业老总就会发现自己处于一种很尴尬的境地:销售人员的业绩稍有下滑,便会心急如焚,高高举起批评的鞭子;而一旦销售人员忙于应付销售指标的压力,又会发现市场基础工作陷入放任自流状态。这是许多企业老总心中难解的痛。绩效考核与企业的战略方向、规划密切相关。可以说,企业战略要得以正确有效地执行,必须通过绩效考核来加以引导;反过来,如果绩效考核要发挥作用,就必须充分体现出战略规划的要求。具体而言,这种关联表现在两个方面: 2.1.1 政策导向 企业在进行绩效考核时,必须将考核指标纳入到企业针对销售人员的相关政策之中,重点包括:薪酬政策、奖励政策、绩效政策、经销政策等,要让销售人员明确知道企业的总体原则和方针。企业如果希望依靠推出新产品来提升业绩,那么就必须将新产品推广纳入到公司绩效考核政策之中;而企业如果希望通过稳定市场价格体系来提高经销商的积极性和销售业绩,那么就必须将价格管理纳入到绩效考核政策中。其他亦然,没有政策引导,光喊口号是没有用的。

项目绩效考核管理规定

项目绩效考核管理规定文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]

项目绩效考核管理办法 项目综合管理部编制 二0一三年元月 项目绩效考核管理办法 第一章总则 第一条:目的 为更好的发挥项目绩效工资的激励作用,以项目施工质量、安全生产、工程进度、项目成本和产值利润等指标为依据,以促进项目各项管理工作高效务实、职工队伍稳定发展为目的,切实提升员工的管理和专业技能水平,“做职业化员工,打造卓越执行力”,调动项目经理部人员的工作积极性和创造性,保障项目生产经营的顺利完成,根据公司《项目薪酬分配管理办法》的有关规定,结合项目实际情况,制定本实施细则。 第二条:适用范围 本管理办法适用于项目部除项目领导和特殊类岗位之外的全体员工。(特殊岗位主要指司机、厨师等辅助类岗位) 第三条:考核原则 客观评价原则:对被考核者的任何评价都应明确的评价标准,以事实为依据,客观地反映员工的实际情况,避免因个人和其他主观因素影响绩效考核的结果; 全面考评原则:绩效考核要多方面、多渠道、多层次、多角度全方

位的进行立体考评; 公平公开原则:考核要力求公平,各级考核指标(含项目、达到状态、权重和评价标准)的制定与过程调整,对员工公开; 沟通反馈原则:过程监控结果和考核结果要及时反馈给被考核者本人,肯定成绩,指出不足,并提出今后努力改进的方向; 持续改进原则:考核目的在于监督责任者的职能履行与实施,促进责任者对项目经营目标的有效贯彻与实现,因此在考核中要注重对责任者的自我纠正和改进情况的评价。 第二章考核体系 第四条:考核对象 除项目领导和辅助类岗位之外的项目全体员工。 第五条:考核内容 考核根据工作标准的关键指标进行考核。详见“中南项目员工绩效考核表”。 第六条:考核类型 员工绩效考核分为月度、季度考核两种,具体以实际操作为准。 第三章考核实施 第七条:考核职责 成立项目绩效考核管理小组 组长:XX 副组长:XX XX 组员:XX XXX XXX

公司绩效考核管理办法及细则.doc

公司绩效考核管理办法及细则1 公司绩效考核管理办法及细则 第一章总则 一、制定目的 为了对员工的工作业绩、能力、态度进行客观评价,达到调动员工积极性,促进工作效率提高的目的,特制定本办法。 二、适用范围 公司全体员工。但试用期未满三个月的员工不纳入考核。考核时间从正式录用当月开始考核。 三、适用原则 考评严格以月度、季度、年度计划和考勤记录为依据。 第二章考核办法 一、权责部门 综合部为本制度制定、修改、实施、管理和解释说明的归口部门。 二、考核分类 1.月度考核:以自然月为一个考核周期。全体职工均参与考核。

2.年度考核:以阳历年为一个考核周期。全体职工均参与考核。 三、考核时间 1.月度考核:每月28日由综合部向各部门负责人下发《员工绩效考核评分表》,各部门负责人须于两日内将本部门评审完的《员工绩效考核评分表》上交综合 部,由综合部统一上交总经理审阅,总经理审阅时间为两天,即评审完毕时间 不超过5天。(总经理如不在,须由其委托人实施评审)。 2.年度考核:在每年度12月20日,由综合部负责人下发《员工绩效考核评分表(年度版)》给各部门负责人,各部门负责人须于十日内将《员工绩效考核评 分表(年度版)》和《员工年度工作报告》上交综合部,由综合部统一上交总 经理审阅,总经理审阅时间为十天,即评审完毕时间不超过20天。 四、考核办法 1.考核流程:按时由综合部发放《员工绩效考核评分表》,由部门负责人接收并负责发放给部门员工自评,自评完后上交部门负责人进行上级评分,根据评分 细则计算好绩效成绩后上交综合部,综合部统一上交总经理

评审。 2.绩效权级及结构:部门员工由员工自评和部门经理评分组成,由综合部收录备案;部门经理由自评和总经理评分组成,评分后由综合部收录备案。 3.绩效工资计算方式:(基本工资+职务工资)*30%=绩效工资基数 绩效工资实发数=绩效工资基数*绩效成绩 第三章考核细则 一、评分方法 1.评分细则 Ⅰ)公司制定《员工绩效考核评分表》和《员工绩效考核评分表》,全体员工需在规定时间内填好此表自评分部分,签名后上交部门经理,由部门经理统一进行上级评分工作,同样在规定时间内上交综合部。由综合部上交总经理评审。 Ⅱ)公司根据各员工工作饱和度和岗位职能说明书,设定各岗位权重系数。权重系数是用于计算绩效工资时的比例系数,具体如下: Ⅲ)《员工绩效考核评分表》分为自评分和上级评分两部分,自评分占30%,上级评分占70%,所以绩效分具体计算公式为: 绩效分=自评分数*30%+上级评分数*70%

管理干部绩效考核制度

FOSHAN CITY SHUNDE DISTRICT FULILAI HOTEL FURNITURE CO。,L TD 主管干部绩效考核制度 (试行版) 目的:为改善管理人员的工作表现,以达到企业的经营目标,并提高管理人员的满意度和未来成就感 适用:各生产部门主管、质检人员 保密:内部 关键词:主管干部月度绩效考核年度绩效考核绩效奖金考核内容考核标准 主(抄)送:总经理室副总经理室厂长室财务室各个被考核人员 第一章考核种类 第一条考核分成两部分:月度绩效考核与年度绩效考核。 1、月度绩效考核是指公司以月为单位,依据被考核人的各项指标所达成的状况所进行的绩效考核; 2、年度绩效考核是指以月度考核为依据,对目标产值的实现度进行考核。 第二章考核原则 第二条考核人在进行考核时要客观、公正,不得徇私舞弊,不得存有偏见; 第三条只对考核时期和工作范围内的表现进行考核,不得对此以外的事实和行为做出评价; 第四条为保证考核的客观、公正,考核评价应有确实根据并做出说明。 第五条在一段连续时间之内,考核的内容和标准,不能有大的变化,至少应保持1年之内考核方法的一致性。第六条考核要客观的反映考核对象的实际情况,避免由光环效应,新近性偏见等带来误差。 条七条对考核结果及时通知给被考核人。 第三章考核程序 第九条在绩效考核时,公司组织成立“绩效考核领导小组”,具体负责绩效考核的指导、监督、评估与仲裁工作。 绩效考核领导小组由副总经理、厂长、行政主管三人组成。 第十条副总经理与厂长领导、协调和控制公司的绩效考核工作。行政部积极协助、跟进考核的全过程,并及时公布(内部)考核情况。绩效考核领导小组根据考核情况可作出考核内容的修订和调整,召开月度、季度或年度会议研究决定绩效考核事项。 第十一条绩效考核一年进行一十三次,即共一十二次的月度绩效考核、一次年度绩效考核。月度绩效考核在每月

企业员工绩效考核管理制度(精).doc

企业员工绩效考核管理制度(精)1 企业员工绩效考核管理制度 目录 第一部分总则 第二部分主要内容 第一章月度绩效考核 第二章年度绩效考核 第一部分总则 一、目的 1、分解实现企业战略目标; 2、提升企业执行力; 3、提高管理水平和工作绩效; 4、促进企业文化建设,加强沟通与协作; 5、作为薪酬计算、职务调整、岗位异动、培训、奖惩的重要依据。 二、原则 1、具体化:考核指标具有明确标准; 2、可量化:考核指标能够数量化;

3、可实现性:考核指标是考核对象通过努力工作能够达到; 4、可证明性:考核指标是对公司经营管理有直接影响的关键指标; 5、具时限性:考核指标可产生评价的时限与考核周期一致。 三、适用范围 本办法适用于公司所有员工(除公司常务副总经理,其考核由集团公司主持,不在此列)。 四、监督 绩效考核工作由绩效考核管理委员会行使最高权力。绩效考核管理委员会由集团公司总裁、企管总监、财务总监和公司常务副总经理、行政人力资源总监组成,其主要职能是: 1、负责核准公司副总经理、各部门总监(经理)的绩效考核管理制度和与之相符的薪酬制度; 2、负责审核公司副总经理、各部门总监(经理)的月度考核结果; 3、负责审议通过公司所有员工的年度考核结论; 4、负责对部门及员工的考核申诉提出最终处理意见。 五、实施 1、行政人力资源部作为绩效考核工作的组织实施机构,其考核职能是: 1)结合各部门和岗位的实际情况制订岗位绩效考核管理制度和薪酬制度; 2)组织实施各部门绩效考核管理的专项培训,并提供相关咨询;

3)负责组织实施绩效考核管理的具体工作; 4)负责对公司的管理人员进行月度和年度考核并通报结果; 5)负责对考核过程中不规范行为指正和改进; 6)负责协调处理考核申诉的具体工作; 7)建立员工绩效考核档案,作为薪酬计算、职务调整、岗位异动、培训和奖惩等的重要依据。 2、各部门作为绩效考核工作的执行机构,其考核职能是: 1)配合行政人力资源部针对本部门各岗位制订绩效考核指标,并进行绩效考核和业务技能培训; 2)根据行政人力资源部要求组织实施月度和年度考核工作; 3)整理汇总本部门的考核结果并上报; 4)协助处理本部门员工考核申诉。 3、各部门总监(经理)的考核职责是: 1)负责本部门考核工作的组织与管理; 2)参与处理本部门员工考核申诉; 3)配合行政人力资源部制订本部门及各岗位的考核指标; 4)负责对本部门各岗位进行考核评价。 六、说明

工程项目管理绩效考核办法

附件3 工程项目管理绩效考核办法 第一章总则 第一条为贯彻集团公司《关于全面推行工程项目责任成本管理的决定》(司办[2007]101号),加强全公司项目管理,提高项目盈利能力,建立健全激励约束机制,科学、真实地评价项目管理成果,特制定本办法。 第二条本办法所称工程项目管理绩效考核(以下称绩效考核)是指对项目经理部(作业队)考核期内生产经营管理成果作出的综合评价。 第三条绩效考核按照定性与定量考核相结合的原则,实行中期考核、竣工考核和终结考核。 第四条绩效考核根据项目经理部与公司、作业队签订的《工程项目管理目标责任书》、考核期内责任成本核算成果和各项考核指标完成情况,采用指标量化、百分制评分的办法进行。 第五条本办法适用于公司所属工程项目经理部。

第二章考核机构及职责 第六条公司成立绩效考核领导小组,负责工程项目管理绩效考核工作。组长由公司责任成本管理分管负责人担任,组员由人力资源、成本管理、财务会计、工程管理、科学技术、安全质量、监察审计等各部门负责人组成,绩效考核领导小组下设办公室,办公室设在人力资源部。绩效考核领导小组的基本职责是具体负责制定、修订考核办法并组织实施,负责对具体工程项目及时实施考核评价;形成考核报告交总经理办公会审定。 第七条考核工作分工 工程项目管理绩效考核工作由考核办公室牵头,职能部门协作配合,项目经理部协助。具体分工如下: (一)考核办公室 提出工程项目管理绩效考核工作安排,经批准后确定工作人员和工作计划,组织进行现场考核,审核汇总考核情况、出具项目管理绩效考核报告、提交公司相关会议审议。

(二)人力资源部 考核项目的用工、薪酬管理和劳动法律法规执行情况。 (三)成本管理部 考核项目劳务分包管理、合同管理、索赔管理、合同预算基础管理情况以及对合同管理策划、劳务分包策划的执行情况,提供考核期内责任成本的核算结果。 (四)工程管理部 工程技术:考核项目是否有因工期进度被业主处以红黄牌处罚记录或通知法人到场等情况;是否按施工组织策划进行施工,有无因人为赶工造成责任成本加大的情况;考核项目对施工组织策划和劳务分包策划的执行情况;考核项目完成产值、工期及执行公司项目基本管理制度等情况。 物资设备:考核项目对公司物资设备管理制度执行情况;考核项目对物资设备管理策划的执行情况;考核项目对物资设备的管理情况。 (五)财务会计部

【简】某IT公司绩效考核管理制度

某IT公司绩效考核管理制度 第一部分总则 第一条:公司员工考评目的 (一)通过绩效考核,传递组织目标,促使员工提高工作绩效,达到“培养员工、提高员工的工作能力、纠正员工偏差、使之更好地为公司服务,达到公司与个人之间的双赢”的目的。 (二)加强公司的计划性,改善组织的管理过程,促进管理的科学化、规范化。 (三)客观、公正地评价员工的绩效和贡献,为薪资调整、绩效薪资发放、职务晋升等人事决策和组织员工培训提供依据。 (四)反馈员工的绩效表现,加强过程管理,强化各级管理者的管理责任,促进其指导、帮助、约束与激励下属。 (五)季度绩效考核主要目的在于:通过对1个季度内工作计划安排和任务完成情况进行考核,全面评价员工的工作业绩,为员工绩效工资提供必要的依据,也为人力资源部门对员工的晋升、降职、解聘和岗位调整提供依据,从而有效提升公司整体绩效。 (六)年终考核目的:评价年度员工和部门工作绩效,为年终奖金发放,工作效率,岗位目标执行、人事调整政策评价提供依据。第四季度直接进行年度考评。 第二条:理念 (一)以目标计划为基础,以关键业绩量标准/指标对绩效进行考核,强调绩效的达成。 (二)强调绩效管理过程,而不是简单的结果评判。 (三)注重考核结果面谈,通过考核发现问题、解决问题。 第三条:考核原则 (一)相对一致性:在一段连续时间内,考核的内容和标准不能有较大的变化,至少应保持在1年内考核的方法具有一致性。另外,在必要的时候,基于适当的原因可对考核的具体指标及权重分配做相应的调整。 (二)客观性:考核要客观地反映员工的实际工作情况,主管人员注意记录员工的工作表现,以事实说话,避免由于光环效应,亲近、偏见等带来误差。

乡镇村干部绩效考核管理办法

XX镇村干部绩效考核管理办法 为进一步增强村干部的责任意识,充分调动和保护村干部的工作积极性和主动性,确保农村经济发展、社会稳定,全面完成上级党委政府和镇党委政府安排部署的各项工作任务,特制订本办法。 一、指导思想 坚持以人为本、强化监督管理,坚持激励与约束并重,通过绩效考核管理并实施奖惩,有效体现干与不干、干多与干少、干好与干坏的差别,促使村两委干部进一步端正态度、严守工作纪律、认真履行职责,切实转变工作作风。 二、考评机构 成立XX镇绩效考核管理领导小组,负责绩效考评工作。 组长:XX(书记) 常务副组长:XX(党委副书记、纪委书记) 成员:XX(党委委员、党政办主任) XX(党委宣传委员) XX(党委委员、纪委副书记) 领导小组下设办公室(设在纪检办),负责绩效考评日常工作、监督各部门考评落实情况。XX同志兼任办公室主任,XX、XX、XX、XX任办公室成员。 三、绩效考核管理办法

村级干部绩效考核管理分为责任制考核管理和考勤管理两项,实行每月一考核、季度一通报、年终一总评制度。 1、责任制考核管理办法 村级各项工作责任制分为党建工作、计划生育、文明创建、综合治理、信访稳定、殡葬改革、土地管理、农业工作等中心工作及各项临时性重点工作。具体考评标准以各项中心工作或重点工作目标要求为准。各村要围绕各项工作责任制的任务要求,认真抓好农村各项工作的落实。 2、考勤管理办法 (1)严格执行会议学习签到制度。村级干部应积极参加镇里组织的各项会议、学习等活动,实行签到或点名制度,由镇党政办负责考勤统计。考勤工作与村级干部的奖金、补贴挂钩,每缺勤一次扣发当年奖金50元。 (2)严格执行请销假制度。村两委干部离开本镇辖区范围的必须请假,2天以内(含2天)的通过电话形式请假;3天以上(含3天)的必须采取书面形式请假。批假权限:村支部书记、主任由镇党委书记审批,其他两委干部由村支部书记审批。村支部书记、村主任请假应以书面形式事先办理好请假审批手续,并将请假条交到党政办后方可离岗。未经请假擅自离开的,经查实后每天扣发当年奖金50元。 3、绩效考核管理奖惩办法 (1)责任制考核实行每月一考核、季度一通报、年终一总评
