1、工程概况

(一)工程概况

(1)建设单位: ××××公司

(2)工程名称: ×××××技改工程化工仓库

(3)施工单位: ×××建筑工程有限公司

(3)工程地点:×××厂区内

(4)设计单位:×××××设计院

(5)建筑结构: 一层钢结构

2、施工准备

2.1技术准备

1.钢结构安装前,应具备钢结构设计图、建筑图、相关基础图、钢结构施工总图、各分部工程施工详图及其他有关图纸等技术文件。

2.参加图纸会审,与业主、设计单位、监理充分沟通,确定图纸与其他专业工程设计文件无矛盾;与其他专业工程配合施工程序合理。

3.编制施工组织设计,分项作业指导书。施工组织设计包括工程概况及特点说明、工程量清单、现场平面布置、能源、道路及临时建筑设施等的规划、主要施工机械和吊装方法、施工技术措施及降低成本计划、专项施工方案、劳动组织及用工计划、工程质量标准、安全及环境保护、主要资源表等。其中吊装主要机械选型及平面布置是吊装重点。分项作业指导书可以细化为作业卡,主要用于作业人员明确相应工序的操作步骤、质量标准、施工工具和检测内容、检测标准。

4.依承接工程的具体情况,确定钢构件进场检验内容及适用标准,以及钢结构安装检验批划分、检验内容、检验标准、检测方法、检验工具,在遵循国家标准的基础上,参照部标或其他权威认可的标准,确定后在工程中使用。

5.组织必要的工艺试验,如焊接工艺试验、压型钢板施工及栓钉焊接检测工艺试验。

根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。

7.和工程所在地的相关部门,如治安、交通、绿化、环保、文保、电力进行协调等。并到当地的气象部门了解以往年份的气象资料,做好防台风、防雨、防寒、防高温等措施。

4

2.2材料要求

1.在钢结构现场施工中,安装用的材料,如焊接材料、高强度螺栓、压型钢板、栓钉等应符合现行国家产品标准和设计要求。

2.钢结构的钢材,主要采用Q235等级B、C、D、E的碳素结构钢。其质量标准应分别符合我国现行国家标准《碳素结构钢》GB700和《低合金高强度结构钢》GB/T1591的规定。当有可靠根据时,可采用其他牌号的钢材。当设计文件采用其他牌号的结构钢时,应符合相对应的现行国家标准。

2.3主要机具

在钢结构施工中,常用主要机具有:汽车式起重机、履带式起重机、交直流电焊机、C0气体保护焊机、空压机、碳弧气刨、砂轮机、超声波探伤仪、磁粉2探伤、着色探伤、焊缝检查量规、大六角头和扭剪型高强度螺栓扳手、高强度螺栓初拧电动扳手、栓钉机、千斤顶、葫芦、卷扬机、滑车及滑车组、钢丝绳、索具、经纬仪、水准仪、全站仪等。

2.4作业条件

1.各类设计图会审完毕。

2.根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。

3.各专项工种施工方案审核完成。

4.钢筋混凝土基础完成,并经验收合格。

5.施工临时用电用水铺设到位。

劳动力进场。

7.施工机具安装调试验收合格。

8.构件进厂验收检查合格。

3、施工工艺

3.1工艺流程

→→→预埋螺栓验收及基础面处理放线及验线(轴线、标高构件、设备及人员准备)→→→

柱与柱节点焊接安装柱、梁核心框架构件中心线及标高线高强度螺栓初拧、终拧→→→→

安装压型钢板安装隅撑梁与柱、与梁节点焊接超声波探伤零星构件()

5

→焊接、螺栓连接操作工艺3.2钢结构吊装顺序1.钢结构吊

装一般需划分吊装作业区域,钢结构吊装按划分的区域,平行顺序同时进行。当一片区吊装完毕后,即进行测量、校正、高强度螺栓初拧等工序,待几个片区安装完毕后,对整体再进行测量、校正、高强度螺栓终拧、焊接。焊并根据现场实际情况进行本层压型钢接着进行下一节钢柱的吊装。后复测完后,板吊放和部

新版钢结构施工方案通用样本

资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。 精 神 堡 垒 专 项 施 工 方 案 上海高新建设开发有限公司 目录 1、工程概况 2、编制依据 3、材料选用

4、钢结构生产制作 5、钢结构吊装 6、脚手架搭设 7、钢结构涂装 8、玻璃安装 9、主要技术组织措施 10、安全施工保证 11、工期保证体系 一·工程概况 工程名称: 15#楼24米以上锥形钢构件 建设单位: 大华武汉东兴房地产有限公司设计单位:

施工单位: 上海名华工程建设有限公司( 上海高新) 二·编制依据 1、建设单位提供的并经过确认的新增钢构件设计图。 2、已有建筑结构图纸 3、设计遵循的规范, 规程及规定: 3.1、建筑结构可靠度设计统一标准GB50068- 3.2、建筑工程抗震设防类别标准GB50223- 3.3、建筑结构荷载规范GB50009- 3.4、建筑抗震设计规范GB50011- 3.5、钢结构设计规范GB50017- 3.6、建筑钢结构焊接技术规程JGJ81- ,J218- 4、有关本工程技术洽商和图纸会审记录; 三·材料选用 1、堡垒主骨架一层采用200*200*6镀锌方管, 二层采用100*100*5镀锌方管, 玻璃采用8+8双钢化玻璃, 本工程承力构件所采用的Q235B钢材的化学成份和力学性能应符合GB/T700及有关标准的要求; Q345B钢材的化学成份和力学性能应符合GB/T1591及有关标准的要求; 应具有抗拉强度、伸长率、屈服点和硫磷含量合格保证。钢材应有良好的焊接性和合格的冲击韧性。所有承重结构钢材均应达到现行《钢结构设计规范》第3.3.3款的要求。 四·钢结构生产制作 1、材料管理 1.1钢材检验

钢结构雨蓬棚施工方案

钢结构雨棚施工方案 本工程玻璃雨棚支撑结构采用H型钢钢结构。现场施工需进行钢结构安装施工。在钢结构安装完成后,即可进行点式玻璃系统及外包铝板的安装施工。 1)支撑钢结构安装 雨篷钢结构布置情况为采用H型钢作为水平方向支撑结构,型钢通过预埋件与主体结构连接。 钢结构的安装应编制更详细的施工计划,临时支撑及稳定措施必须进行计算,绘制详细图纸,安装程序必须保证结构的稳定性和不导致永久变形。 ①测量放线及埋件校核 a.根据施工图计算出钢结构各定位轴 线的角度和各个构件长的精确位置,并记录成测量用表,需要强调的是,钢结构的安装必须和钢结构的制作、验收及建筑结构施工用的量具应按同一标准进行鉴定,并具有相同的精度。 b.按照测量用表各数值,检查钢结构的定位轴线,精度要达到 1/15000以内,以保证放线准确无误。 c.放出钢结构安装位置及辅助线,精确到0.5mm。 d.对照图纸,确定实际放线与图纸标注尺寸间的误差。根据误差部位及大小,可进行主体结构修正或者对钢构件本身进行修正,以消除误差影响,保障安装精度。 e.安装前应根据放线结果检验预埋件位置及与主体结构连接情况,保证预埋件的精度和可靠性。

2)支座安装根据在埋件上弹出的定位线安装钢结构支座,定位准确后初步固定,点焊连接。 3)H型钢梁安装 a.将H型钢梁起吊就位,到位后保持起吊状态。 b.将H型钢梁按照在埋件上定位位置与埋件初步连接固定。 c.调整好钢梁位置姿态后,加焊H型钢梁与埋件连接,保证焊缝符合设计和规范要求。 钢结构安装注意事项 a.在现场吊装之前,应经计算确定,保证吊装过程中结构及构件的强度、钢度和稳定性。当天安装的钢构件应形成稳定的空间体系。吊装机械、临时支撑点对主体结构反作用力,应以书面的形式提供给主设计师。 b.在安装面与临时堆放地点之间,留出适当宽度的道路,用于成品运送的汽车、起吊设备的交通。 c.安装过程中应做好大跨度钢架的现场安装与土建工程的进度 配合及其他结构的技术配合,尽量减少对楼面结构的影响。 d.电焊连接工艺应根据钢材种类,选择相应焊条类型。如:钢材用Q235b 钢,焊条相应的选用E43××。焊条要烘干后使用。焊接工作要编出焊接工艺卡,采取保证焊缝质量要求,且使产生的内应力和整个钢结构变形最小的焊接措施。 电焊连接应符合以下要求: 焊条要求放在干燥的房间保管。

钢结构施工方案范文

钢结构施工方案范文 目录 第一章工程概况 (2) 第二章钢结构吊装方案……………………………..…………2 1 2 3 4 5678第三章 第四章第五章第六章 、施工吊装工期要求………………………………….3 、主要机械设备………………………………………3 、劳动力配备…………………………………………3 、钢结构安装工艺……………………………………3 、吊绳计算.6 、吊装工具计算..6 、绳卡计算9 .10 (13) 13 14 19 第一章工程概况

基本情况 工程名称:昆山市威德电子有限公司厂房建设单位:昆山市威德电子有限公司建设地点:石浦镇结构类型:框架、钢构建筑面积:6451.5M 结构概况 本工程为一幢办公楼。一幢为厂房。办公楼为框架3层,厂 2 第二章 一、施工吊装工期要求 钢结构吊装施工方案 根据该工程土建施工进度,和结构形式、钢结构安装的总量、安装难易程度、工程作业场地等状况各方面综合考虑,钢结构吊装安装工期为20天左右有效工作日。二、主要施工机械设备 根据该工程的跨度、吊装高度、及现场状况和公司现有的条件,主要采用以下机械设备进行钢结构吊装:

术负责人刘建刚,安全员赵嘉泰。 四、钢结构吊安装工艺 1、砼顶柱负测,根据图纸及施工方提供的钢筋砼顶轴线、标高尺寸。砼柱顶支承面水平度、支撑面标高等内容,并做好现场砼柱顶复测记录。如发现砼柱顶误差超标严重,应暂缓施工,待技术负责人提出明确施工方案后方可施工。 2、构件进场安排、材料存放 根据工程进度,合理安排钢结构进场,本工程钢结构进场具体顺 序为: 厂房1-3轴A-F轴,A-F轴4-6轴跨钢屋面梁和钢桁条,钢 支撑系统,其他附件进场。 现场存放场地应平整坚实,无积水,构件应按种类、型号、吊安 装顺序分区存放,构件叠放时各层钢结构的支撑点应在同一垂直线上,防止构件压坏或变形。

钢结构专项施工方案

钢结构专项施工方案

泰州市华诚医学投资集团有限公司医药高新区环卫生停车场工程 钢 结 构 施 工 方 案 编制单位:泰州市恒祥建筑装饰工程有限公司编制日期:2017 年10月20日

第一章编制目的与依据 一、编制目的: 本施工方案编制的目的是:为停车场钢结构工程提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据: 1、施工图纸等资料。 2、建筑工程安装文明施工规范、标准。 3、钢结构施工节点图集、ISO9001质量保证体系标准文件,质量手册等技 术指导性文件以及现有同类工程的施工经验、技术力量。 4、根据中国现行的有关标准和规范要求: (1)《钢结构工程施工质量验收规范》(GB50205-2001) (2)《建筑钢结构焊接规程》(JGJ81-91) (3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95) (5)《钢结构防火涂料应用技术规范》(CECS24:90) (6)《钢结构焊缝外形尺寸》(GB5777-96) (7)《建筑设计防火规范》(GBJ16-87) (8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92) (9)《涂装前钢材表面除锈和除锈等级》(GB8923-88)

第二章工程概况及特点 一、工程概况 工程名称:高新区环卫停车场项目工程 建设地点:位于南官河西侧、姜高路南侧 建设单位:泰州市华诚医药投资集团有限公司 设计单位:泰州市海陵建筑设计院有限公司 监理单位:江苏祥和项目管理有限公司 施工单位:泰州市恒祥建筑装饰工程有限公司 本工程主要1#库、2#库、修理车间三部分组成。总建筑面积约4774平方米。其中办公楼面积为1984平方米,修理车间面积约为240平方米,停车库面积约2550平方米。 ①结构形式:单层型钢结构; ②材料选用: a、本工程钢柱、钢梁、加劲肋、盖板及梁柱端头板等材质均采用Q345B 型钢制作。其中钢梁及钢柱采用H型钢。 b、普通螺栓为A级5.6级M20。 c、焊接焊条采用E50XX型焊条(对Q345钢)。焊接焊条应符合《碳钢焊条》GB5117或《低合金钢焊条》GB5118的规定. d、预埋件锚筋采用HRB335热轧钢筋,锚栓材质采用Q345B。

某钢结构厂房吊装施工方案(1)

钢结构 吊 装 方 案批准:

审核: 编制: XX工程有限公司 年月日 目录一.吊装工程概况 二.吊装准备 三.吊装流程 四.吊装顺序 五.钢构件运输 六.钢柱、柱间支撑吊装方法 七.屋架、托架、天窗和檩条吊装方法八.吊车梁吊装方法

九.制动系统吊装方法十.施工安全措施 十一进度计划表

一、吊装工程概况 本次钢结构主体吊装由于G轴第5、6线,F轴第5、6线,E轴第4、5线的承台基础暂时不能施工,电炉基础需要马上开挖,为了保证4月30号电炉跨屋面出水,因此不可按原施工组织设计的吊装顺序进行。我们经过认真研究,先吊装G列2、3、4线,F列2、3、4,E列1、2、3线九根钢柱及柱间支撑、托架、屋架、天窗、檩条及屋面梁,再吊装G列5、6、7线,F列5、6、7线,E列4、5、6、7线10根钢柱及柱间支撑、托架、屋架、天窗、檩条及屋面梁。 当钢柱、托架、屋架、支撑、天窗吊装完后,再吊装GF、FE跨吊车梁及制动系统和钢轨. 吊装工程量如下表: 序号构件名称单位数量总重 1 钢柱根19 600T 2 柱间支撑榀12 70T 3 托架榀16 90T 4 吊车梁根32 800T 5 屋架及屋面梁榀35 320T

6 天窗榀46 58T 7 檩条根196 120T 8 钢轨米780 本次吊装构件钢柱最重32吨,高度40M。拟采用型号为LS418J-CCH1000 日本佳友出厂的100T履带式吊车,回转半径10米,吊臂48.77M,吊重33T。 二、吊装准备 (一)人员组织机构设置 项目经理 技术负责人吊装队长质检员安全员 地 面 铆 工 6 人 起 重 工 16 人 电 焊 工 12 人 高 空 铆 工 6 人 钻 工 6 人 吊 机 司 机 3 人 维 修 工 2 人 (二)主要机械设备

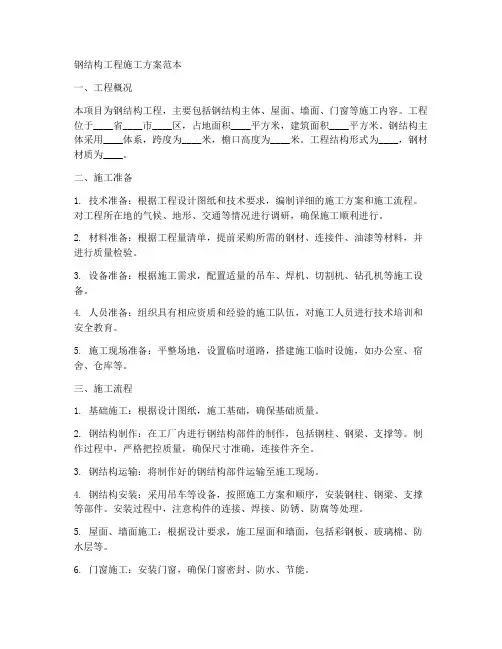

钢结构施工方案范本

钢结构施工方案范本 一、综合说明本工程为××××××购物中心工程,总建筑面积约25570平方米,主体为三层钢框架结构局部四层,檐口总高度为19米。框架钢柱为焊接箱型柱,钢梁为焊接型钢梁,楼面为压型钢板与混凝土叠合楼板,外墙面为压型彩板。主钢构件材质为Q345,檩条采用Q235薄壁型钢。本工程施工范围包括钢结构系统的制作与现场安装施工。二.施工准备1.组织有关工程管理和技术人员对设计图纸进行会审。 对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。 2.根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划。 3.对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。 4.钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用。 5.在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。 6.钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装。 7.现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好。现场场地应平整夯实,没有积水,并且要预留车道。

三.施工进度安排按照工期要求2002日开工至20021228日竣工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表。 四.劳动力计划钢结构主体工程施工劳动力计划级别工种按工程施工阶段投入劳动力人数制作阶段安装阶段备注下料工8、组立工、焊工10、矫正工、钻孔工喷漆工、司机、电、起重工、辅助工8、板材安装16设备维修工五.主要施工机械设备钢结构工程主要施工机械设备序号机具名称数量备注数控直条多头切割机型钢自动组立机;门式埋弧自动焊半自动焊型钢矫正机端面铣;7抛丸除锈机;8摇臂钻;9剪板机;10氧化碳气体保护焊;11碳弧气刨;12带锯;13万能铣床;1450吨吊车15电焊机24;16扭矩扳手;17吨倒链18气焊六.钢结构制作与安装施工方法钢结构制作: 本工程钢结构主框架钢柱采用焊接箱型柱,钢梁为焊接型钢,构件数量多,工程量大,我公司采用先进的专用箱型柱生产设备电渣压力焊及焊接型钢生产线进行制作。构件板材下料采用电脑下料自动切割快速准确,面板与腹板焊接采用门式埋弧自动焊焊接,保证焊接质量,构件除锈为抛丸除锈。 (一).箱形柱的加工制作箱形柱是由四块钢板焊接而成,制作工艺与焊接型钢大体相同,其工艺过程见流程图。 箱形柱下料采用数控火焰切割机进行柱板切割,开坡口方法为碳弧气刨切割型坡口,下料完成后进行调直校正,为保证柱身板拼装准确,

钢结构工程合同范本(完整版)

合同编号:YT-FS-3601-53 钢结构工程合同范本(完 整版) Clarify Each Clause Under The Cooperation Framework, And Formulate It According To The Agreement Reached By The Parties Through Consensus, Which Is Legally Binding On The Parties. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

钢结构工程合同范本(完整版) 备注:该合同书文本主要阐明合作框架下每个条款,并根据当事人一致协商达成协议,同时也明确各方的权利和义务,对当事人具有法律约束力而制定。文档可根据实际情况进行修改和使用。 总承包单位: 分包单位: 按照《中华人民共和国经济合同法》和《建筑安装工程承包合同条例》的原则,结合本工程具体情况,甲、乙双方协商签定本施工合同并一致确认以下条款内容: 第1条工程概况 1.1 工程名称: 1.2 工程地点: 1.3 工程面积:钢结构部分平方米 1.4 工程内容:钢结构及维护和保温工程 1.5 承包范围:所有钢结构主体、维护工程、保温工程等内容 1.6 设计单位:

1.7 监理单位: 开工日期: 竣工日期: 总日历日期:日历天 质量等级:合格 合同价款:万元 乙方以包工包料的方式对本工程钢结构进行制作安装,不得转包。本工程价款的计算按工程总造价一次确定,如设计图纸变更则相应调 整变更部分造价。 安全措施、技术措施由乙方提供技术方案,经有关专家评审,甲方批准认可。 第2条合同文件及解释顺序 本工程合同由以下文件组成: 1、工程承包合同; 2、工程补充合同; 3、工程设计变更; 4、工程联系单;

钢结构厂房专项施工方案 (1)

莱芜市金山矿产资源有限公司钢结构工程 专项吊装施工方案 系别:土木建筑系 专业:建筑工程技术 班级: 姓名: 学号: 指导教师: 完成时间:2012年 5月23日 目录 1、编制依据1 2、工程概况1 3、钢结构安装2 4.1安装工艺流程2 4.2安装的一般规定2 4.3 安装准备工作3 4.4 基础和支承面4 4.5 钢构件的吊装与校正4 4.6 钢结构安装的连接和固定6 4、墙面、屋面彩板安装- 9 - 5.1 安装工艺规程- 9 - 5.2 屋面压型板、采光板的安装- 9 -

5.3 墙面压型板、采光板的安装- 10 - 5、资源配置计划12 6.1 主要机械设备配置计划12 6.2 主要劳动力配置计划12 6、安全质量环境保证措施12 7.1 安全保证措施12 7.2 质量保证措施16 7.3 夜晚施工保护措施20 8、雨天施工措施20 结束语错误!未定义书签。

1、编制依据 1.1 施工图纸 1.2 主要施工规范、规程 (1)《建筑结构可靠度设计统一标准》(GB50068-2001) (2)《建筑抗震设计规范》(GB50011-2001) (3)《建筑地基基础设计规范》(GB50007-2002) (4)《混凝土结构设计规范》(GB50010-2002) (5)《建筑地基处理技术规范》JGJ79-2002,J220-2002 (6)《地下工程防水技术规范》(GB50108-2001) (7)《砌体结构设计规范》(GB50003-2001) (8)《混凝土结构平表法图集》(03G101-1) (9)《建筑电气工程施工质量验收规范》(GB50303-2002) (10)《建筑工程施工质量验收统一标准》(GB50300-2001) (11)《钢筋焊接及验收规程》(JGJ33-2001) (12)《建筑机械使用安全技术规程》(JGJ33-2001) (13)《建筑施工高处作业安全技术规范》(JGJ80-91) (14)《施工现场临时用电安全技术规范》(JGJ46-88) 2、工程概况 工程名称:莱芜市金山矿产资源有限公司球磨车间钢结构主体及维护结构安装; 工程地点:莱芜市金山矿产资源有限公司;

大型钢结构工程安装专项施工方案(完整图文)

施工组织设计(方案)报审表 致: XXX工程管理有限公司 我方已根据施工合同的有关规定完成了 XXXXXXXXX项目加压气化钢结构安装工程施工组织设计(方案)的编制,并经我单位上级技术负责人审核批准,请予以审查。 附:施工组织设计(方案) 承包单位(章): 项目经理: 日期: 专业监理工程师审查意见: 专业监理工程师: 日期: 总监理工程师审查意见: 项目监理机构(章): 总监理工程师: 日期: 工程名称: XXXXXXXXXXX项目

XXXXXX项目——钢结构安装 专项施工方案 批准: 审核: 编制 : XXXXXXX 2017 年 4 月 25日

目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工进度计划 (1) 第四章施工准备 (2) 第五章钢柱安装 (6) 第六章钢梁安装 (9) 第七章梁柱焊接 (12) 第八章其余构件安装 (15) 第九章检验及验收 (15) 第十章确保质量的技术措施 (16) 第十一章确保安全的技术组织措施 (19) 第十二章文明施工和环境保护措施 (23) 第十三章危险源辨识与防护措施 (24)

第一章工程概况 XXXXXXXXXXX项目——加压气化高层及多层钢结构为钢框架- 支撑结构,设计使用年限50 年,结构安全等级为一级,抗震设防烈度7 度(0.15g ),设计地震分组为第三组,建筑场地类别二类。该结构抗震设防类别为重点设防 (乙类),钢框架抗震等级为二级。 该钢结构安装标高为 -5m∽74m,共计 14 层,主要构件包括十字型钢柱、 H型钢柱、 H 型钢梁、柱间支撑、钢格板、钢楼梯、栏杆、屋面构件等,其中第一节钢柱 -5m~-1.95m 采用混 凝土钢包柱形式。 第二章编制依据 根据设计图纸,国家规范、规程等编制施工方案。 1、《建筑工程施工质量验收统一标准》(GB/50300-2013) 2 、《钢结构工程施工质量验收规范》(GB/50205-2012) 3、《钢结构焊接规范》(GB50661-2011) 4 、《钢结构工程质量检验评定标准》(GB50221-2001) 5 、《钢结构焊接连接节点通用图》HUALU 1X02-2014 第三章施工进度计划 加压气化钢结构安装进度计 划 序 20 天25 天30 天35 天 施工内容 号 1-5m~5m 结构25m~28m 结构328m~43.5m 结构443.5m~74m 结构

钢结构专项施工方案范本

钢 结 构 施 工 专 项 方 案 编制单位:濮阳市华隆建设工程(集团)环宇有限公司 2016年3月31日

1、工程概况 (一)工程概况 (1)建设单位:濮阳市中炜精细化工有限公司 (2)工程名称:生产一部电气仪表电缆管廊、新购空冷器基础及平台、闪蒸框架、新建闪蒸罐及酸沉降罐平台、栏杆及爬梯。 (3)施工单位:濮阳市华隆建设工程(集团)环宇有限公司 (4)工程地点:濮阳市中炜精细化工有限公司厂区内 (5)设计单位: 兰州寰球工程有限公司 (6)基础形式: 独立基础 2、施工准备 2.1技术准备 1.钢结构安装前,应具备钢结构设计图、建筑图、相关基础图、钢结构施工总图、各分部工程施工详图及其他有关图纸等技术文件。 2.参加图纸会审,与业主充分沟通,确定图纸与其他专业工程设计文件无矛盾;与其他专业工程配合施工程序合理。 3.编制施工方案,指导书可以细化为作业卡,主要用于作业人员明确相应工序的操作步骤、质量标准、施工工具和检测内容、检测标准。 4.依承接工程的具体情况,确定钢构件进场检验内容及适用标准,以及钢结构安装检验批划分、检验内容、检验标准、检测方法、检验工具,在遵循国家标准的基础上,参照部标或其他权威认可的标准,确定后在工程中使用。 5.组织必要的工艺试验,如焊接工艺试验、压型钢板施工及栓钉焊接检测工艺试验。 根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。 7.和工程所在地的相关部门,如安全生产及环境保护等部门进行协调等。并做好防大风、防雨、防寒、防高温等措施。 2.2材料要求 1.在钢结构现场施工中,安装用的材料,如焊接材料、高强度螺栓、压型钢板、栓钉等应符合现行国家产品标准和设计要求。

钢结构施工方案样本

天津格瑞果汁5#仓库钢结构工程 施工方案 1、钢结构制作 焊接型钢生产线由CNC火焰切割机、H型钢组立机、龙门式自动埋弧焊机及H型钢翼缘板及一块腹板焊接而成,钢板经直条火焰切割下料后,经过H型钢组立机将翼缘板、腹板组合成型并点焊,然后进入龙门式埋弧自动焊机焊接成型,焊接完成后再通过H型钢翼缘矫正机对焊接后的钢翼缘的变形进行矫正,从而完成整个加工过程,生产出合格的H型钢产品。 1.1钢结构制作工艺流程 放线、下料组立焊接矫正喷砂除锈涂装编号 1.2放样号料和切割 1.2.1 按施工图的几何尺寸,以1:1的比例在样台上放出实样,根据实样的形状和尺寸制成样板,作为下料、弯制、制孔等加工的依据。 1.2.2 利用样板或计算出的下料尺寸,直接在板料或型钢表面上画出零部件形状的加工界线,采用剪切、冲裁、锯切、气割等工艺进行下料。 1.2.3 放线和下料应根据工艺要求预留制作和安装时的焊接收缩余量及切割、刨边等加工余量。

1.2.4 钢材的下料方法有气割、机剪、冲模落料和锯切等,零件的切割线允许偏差应符合如下规定: 1.2.4.1手工切割 ±2.0mm 1、2.4.2 自动、半自动切割 ±1.5mm 1.2.4,3 精密切割 ±1.0mm 1.2.4.4 切割前应将钢板表面切割区的铁屑、铁锈、油污等清除干净。切割后断口上不得有裂纹和大于1.0mm的缺棱,并应清除边缘上的熔瘤和飞溅物等。 1.2.4.5 切割截面与钢板表面不垂直度不得大于钢材厚度的10%,且不得大于2mm。 1.2.4.6 精密切割的零件,其表面粗糙度不得大于0.03mm。 1.2.4.7 机械剪切的零件,其剪切与号料线的允许偏差不得大于1mm,断口处的截面上不得有裂纹和大于1.0mm,的缺棱,并应清除毛刺。机械剪切的型材,其端部剪切斜度不得大于2mm。 1.3 矫正和成型 1.3.1 普遍碳素结构在高于-16℃,低合金结构在高于-12℃时,可采用冷矫正和冷弯曲的方法加工。矫正后的钢材表面不应有明显的凹面的损伤。表面划痕深度不宜大于0.5mm。 1.3.2 零件、部件在冷矫正和冷弯曲时,其曲率半径和最大弯曲矢高应按设计的规范要求进行加工。 1.3.3 普通碳素结构钢和低合金钢,允许加热矫正,其加热温度严禁超过正火温度(900℃),加热矫正后的低合金钢必须缓慢冷却。

钢结构施工方案计划-(通常)

北京市房山区西潞街道办事处2015年社区文化设施修缮改造项目 钢 结 构 专 项 施 工 方 案 北京顺腾建筑工程有限责任公司

目录 1、工程概况 2、编制依据 3、材料选用 4、钢结构生产制作 5、钢结构吊装 6、钢结构安装 7、辅钢结安装 8、钢结构涂装 9、玻璃屋盖安装 10、主要技术组织措施 11、安全施工保证 12、工期保证体系

一、工程概况 工程名称:北京市房山区西潞街道办事处2015年社区文化设施修缮改造项目建设单位:北京市房山区西潞街道办事处 设计单位: 施工单位:北京顺腾建筑工程有限责任公司 本工程结构为框架结构,数量为9座;高度为4m;建筑面积为3038㎡,建筑抗震设防类别:标准设防类(即丙类),建筑结构安全等级:二级,设计使用年限为50年,地基基础设计等级:丙级。 二、编制依据 1、建设单位提供的并经过确认的新增钢构件设计图。 2、已有建筑结构图纸 3、设计遵循的规范,规程及规定: 3.1、建筑结构可靠度设计统一标准GB50068-2001 3.2、建筑工程抗震设防类别标准GB50223-2008 3.3、建筑结构荷载规范GB50009-2012 3.4、建筑抗震设计规范GB50011-2010 3.5、钢结构设计规范GB50017-2003 3.6、建筑钢结构焊接技术规程JGJ81-2002,J218-2002 4、有关本工程技术洽商和图纸会审记录; 三、材料选用 1、本工程承力构件所采用的Q235B钢材的化学成份和力学性能应符合GB/T700及有关标准的要求;Q345B钢材的化学成份和力学性能应符合

GB/T1591及有关标准的要求;除应具有抗拉强度、伸长率、屈服点和硫磷含量合格保证外,地震区尚应满足下列要求; 1.1钢材的屈服强度实测值与抗拉强度实测值的比值不应大于0.85; 1.2钢材应有明显的屈服台阶,且伸长率不应小于20%; 1.3钢材应有良好的焊接性和合格的冲击韧性。所有承重结构钢材均应达到现行《钢结构设计规范》第3.3.3款的要求。 2、高强螺栓、螺母和垫圈采用《优质碳素结构钢技术条件》(GB/T699-88)中规定的钢材制作;其热处理、制作和技术要求应符合《钢结构用高强度大六角头螺栓、大六角头螺母、垫圈型式尺寸与技术条件》(GB/1228~1231-2006)的规定,本工程钢架构件现场连接采用10.9级摩擦型连接高强度螺栓,高强度螺栓结合面不得涂漆,采用喷砂处理法,摩擦面抗滑移系数为0.50。 3、普通螺栓采用C级及配套的螺母、垫圈、C级螺栓孔,性能采用4.6级,符合现行国家标准《六角头螺栓C级》GB/T5780的规定。 4、锚栓采用符合现行国家标准《弹素结构钢》GB/T700-2006规定的Q235B 钢材制成。《钢结构用高强度大六角头螺栓、大六角头螺母、垫圈与技术条件》(GB/T1228-1231)的规定。 5、零配件: 5.1固定屋、墙面钢板自攻螺丝应经镀锌处理,螺丝之帽盖用尼龙头覆著,且钻尾能够自行钻孔固定在钢结构上。 5.2止水胶泥:应使用中性之止水胶泥(硅胶)。 5.3屋脊、墙角的固定件应加密,并加设固定压条。 四、钢结构生产制作

钢结构安全措施方案标准范本

解决方案编号:LX-FS-A39298 钢结构安全措施方案标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

钢结构安全措施方案标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、安全生产总目标 本工程施工安全生产总目标为:杜绝重大伤亡事故,轻伤安全事故控制在2‰以内。 二、安全生产保证体系 我公司建立以项目经理为领导的施工安全保障体系,管理人员职责如下: 1、项目经理 (1)建立、健全本项目部安全生产责任制; (2)组织制定本项目部安全生产规章制度和操作规程; (3)保证本项目部安全生产投入的有效实施;

(4)督促、检查本项目部的安全生产工作,及时消除生产安全事故隐患; (5)组织制定并实施本项目部的生产安全事故应急求援预案; (6)及时、如实报告生产安全事故。 2、安全技术负责人 (1)监督施工全过程安全生产,纠正违章; (2)配合有关部门排除施工不安全因素; (3)项目人员进行安全活动和安全教育; (4)监督劳保用品质量和使用。 3、技术负责人 (1)制定项目安全技术措施和分项工程安全施工方案; (2)监促安全措施落实; (3)解决施工过程中的不安全技术问题。

钢结构施工方案-范本

摘要:第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为滨州海洋化工一期PVC、VCM厂房钢结构施工,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。二、编制依据:1、施工图纸等资料。2、滨州市有关建筑工程安装文明施工规范、标准。3、图纸设计及相关施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经...... 第一章编制目的与依据 一、编制目的: 本施工组织设计编制的目的是:为滨州海洋化工一期PVC装置、VCM装置厂房钢结构工程施工,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据: 1、招标文件、施工图纸等资料。

2、慈溪市有关建筑工程安装文明施工规范、标准。 3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。 4、根据中国现行的有关标准和规范要求: (1)《钢结构工程施工质量验收规范》(GB50205-2001) (2)《建筑钢结构焊接规程》(JGJ81-91) (3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91) (4)《钢结构制作工艺规程》(DBJ08-216-95) (5)《冷弯薄壁型钢结构技术规范》(GBJ18-87) (6)《压型金属板设计施工规程》(YBJ216-88)

(7)《建筑设计防火规范》(GBJ16-87) (8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92) (9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98) 第二章工程概况及特点 一、工程概况 (1)建设单位:滨州海洋化工 (2)工程名称:滨州海洋化工一期工程 (3)工程地点: 滨州工业园区内 (4)设计单位: 天津渤海化工集团规划设计院、中国成达设计院 (5)建筑面积:㎏ 厂房简况:

钢结构吊装专项施工方案.

钢结构吊装专项施工方案 目录 一 . 编制本施工组织的目的 (2) 二 . 编制本施工组织的规范和标 准............................................. . (2) 三 . 工程概 况........................................................................ . . (2) 四 . 钢结构工程制作与安装工 艺................................................ . . (2) 一、钢结构制作工程 (2) 二、钢结构受力构件安装……………………………………………………… ..5 三、钢结构工程屋面板安装…………………………………………………… ..9 四、质量目标……………………………………………………………………… 10 五 . 本工程的劳动力安 排............................................. . (10) 六.本工程材料准备,工程材料一览表………………………………………… ..11 七 . 本工程的技术装备 , 施工机械一览 表....................................... . . (11)

八 . 采取的主要技术措施 , 赶工措施 , 质量安全与文明施工保证措施 (12) (一、本工程主要技术措施………………………………………………… ..12 (二、赶工措施……………………………………………………………… ..13 (三、质量,安全与文明施工的保证措施………………………………… ..14九 . 本工程的重点和难点及采取的相对应措施…………………………………… . 15 一 . 目的 为了顺利 , 安全 , 按时完成杭州市半山机电发电厂新建厂房篮球场工程中的轻盖屋架钢结构工程 , 特编制本方案 . 二 . 规范和标准 《建筑结构设计统一标准》 (GBJ68-84 《建筑结构荷载规范》 (GBJ17-88 《钢结构设计规范》 (GBJ17-88 《钢结构工程施工及验收规范》 (GB50205-95 《钢结构工程质量检验评定标准》 (GB50221-95 《建筑设计防火规范》 (GBJ16-87 《建筑钢结构焊接规程》 (GBJ81-91 《屋面工程技术规范》 (GBJ81-91 三 . 工程概况

钢结构专项施工方案范本

钢结构专项施工方案范本

钢 结 构 施 工 专 项 方 案 编制单位:濮阳市华隆建设工程(集团)环宇有限公司 2016年3月31日

2.2材料要求 1.在钢结构现场施工中,安装用的材料,如焊接材料、高强度螺栓、压型钢板、栓钉等应符合现行国家产品标准和设计要求。 2.钢结构的钢材,主要采用Q235等级B、C、D、E的碳素结构钢。其质量标准应分别符合我国现行国家标准《碳素结构钢》GB700和《低合金高强度结构钢》GB/T1591的规定。当有可靠根据时,可采用其他牌号的钢材。当设计文件采用其他牌号的结构钢时,应符合相对应的现行国家标准。 2.3主要机具 在钢结构施工中,常用主要机具有:汽车式起重机、履带式起重机、交直流电焊机、C02气体保护焊机、空压机、碳弧气刨、砂轮机、超声波探伤仪、磁粉探伤、着色探伤、焊缝检查量规、大六角头和扭剪型高强度螺栓扳手、高强度螺栓初拧电动扳手、栓钉机、千斤顶、葫芦、卷扬机、滑车及滑车组、钢丝绳、索具、经纬仪、水准仪、全站仪等。 2.4作业条件 1.各类设计图会审完毕。 2.根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。 3.各专项工种施工方案审核完成。 4.钢筋混凝土基础完成,并经验收合格。 5.施工临时用电用水铺设到位。 劳动力进场。 7.施工机具安装调试验收合格。 8.构件进厂验收检查合格。 3、施工工艺 3.1工艺流程

3.2操作工艺 1.钢结构吊装顺序 钢结构吊装一般需划分吊装作业区域,钢结构吊装按划分的区域,平行顺序同时进行。当一片区吊装完毕后,即进行测量、校正、高强度螺栓初拧等工序,待几个片区安装完毕后,对整体再进行测量、校正、高强度螺栓终拧、焊接。焊后复测完后,接着进行下一节钢柱的吊装。并根据现场实际情况进行本层压型钢板吊放和部分铺设工作。 2.螺栓预埋 柱位置的准确性取决于预埋螺栓位置的准确性。预埋螺栓标高偏差控制在.+5mm以内,定位轴线的偏差控制在±2mm以内。 3.钢柱安装工艺 第一节钢柱吊装 (1)吊点设置 吊点位置及吊点数根据钢柱形状、断面、长度、起重机性能等具体情况确定。 一般钢柱弹性和刚性都很好,吊点采用一点正吊。吊点设置在柱顶处,柱身竖直,吊点通过柱重心位置,易于起吊、对线、校正。当多个构件在地面组装成扩大单元进行安装时,吊点应计算确定。 (2)起吊方法 1)多层与高层钢结构工程中,钢柱一般采用单机起吊,对于特殊或超重的构件,也可采取双机抬吊。 2)起吊时钢柱必须垂直,尽量做到回转扶直,根部不拖。起吊回转过程中应注意避免同其他已吊好的构件相碰撞,吊索应有一定的有效高度。在吊装第一节钢柱时,应在预埋的地脚螺栓上加设保护套,以免钢柱就位时碰坏地脚螺栓的丝牙。 3)第一节钢柱是安装在柱基上的,钢柱安装前应将登高爬梯和挂篮等挂设在钢柱预定位置并绑扎牢固,起吊就位后临时固定地脚螺栓,校正垂直度。钢柱

钢结构工程施工方案

钢结构工程施工方案 1.1.1.1基础验收 钢结构安装前需对土建基础进行中间交接验收,应符合下列规定: (1)基础混凝土强度达到设计要求; (2)基础周围回填夯实完毕; (3)基础轴线标志和标高基准点准确准; (4)基础支承面和地脚螺栓允差应符合下表要求: 1.1.1.2钢结构的制作 本项目主钢结构的钢柱是H型钢,屋面钢梁是焊接变截面H型钢,吊车梁为焊接H型钢,屋面檩条、墙面檩条为C型钢。钢构件原材料进加工场后,及时报验并现场取样送检。 1、加工制作分段 本项目钢柱、钢梁单件最大长度未超过30米,属于一般构件,不需要分段加工。在加工厂制作成型,运输现场后进行拼装。 2、钢结构通用制作工艺措施 (1)钢材矫正

(2)放样 (3)原材料对接

项 目 对接要求 板材对接 对接焊缝等级:一级,对接坡口形式如下图所示: 坡口加工采用半自动火焰切割加工,并打磨露出良好金属光泽,所有切割缺陷应修整合格后方允许进行组装焊接;组装对接错边不应大于t/10且≤ 2mm;。对接焊缝焊后24小时进行100%UT检测,焊接质量等级一级 型钢的对接 需要焊透,并进行探伤。接长段大于≥500mm,且错开附近的节点板及孔群100mm。焊缝视安装情况而定是否磨平 板制钢梁原则上由整块板下料。若允许对接,则在梁的上下翼板在梁端1/3范围内避免对接。上、下翼板与腹板三者的对接焊缝不设在同一截面上,应相互错开200mm以上,与加劲板的孔群应错开100mm以上,且分别对接后才能组装成型 3、切割和刨削加工 (1)切割前应清除母材表面的油污、铁锈和潮气;切割后气割表面应光滑 无裂纹,熔渣和气测物应除去,剪切边应打磨。 (2)切割的公差度要求: 项目允许偏差零件的长度长度±度的长度要 零件的宽度板制H钢的翼、腹板:宽度±1.0mm零件板:宽度±.0mm 零 切割面不垂直 度e t≤20mm,e≤1mm;t≥20,e≤t/20且≤2mm 割纹缺口深度0.2mm (3)放样切割流程

钢结构高空作业安全施工方案示范文本

钢结构高空作业安全施工方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

钢结构高空作业安全施工方案示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 总体安全施工措施 1. 1 安全保证体系:安全生产、文明施工保证体系框图 2高空作业安全措施 (1)高空作业人员使用安全带时,应将钩绳的根部连 接到背部尽头处,并将绳子牢系在坚固的建筑结构件或金 属结构架上,行走时应把安全带挂在生命线上,不准拖着 走。 (2)高空作业人员不许站在梯子的最上二级工作,更 不许两人及以上同时在一个梯子上工作。使用“人字梯” 时,必须将两梯间的安全挂钩栓牢。

(3)高空作业使用的工具应放在随身携带的工具袋中,不便入袋的工具应施工稳当的地方。严禁上下抛掷,必要时可用绳索绑牢后吊运。 (4)高空堆放的物品、材料或设备,不准超负荷;堆积材料和操作人员不可聚集在一起。 (5)多层交叉作业时,如上下空间同时有人作业,其中间必须有专用的防护棚,否则不得在下面作业。上下方操作人员必须带安全帽。 (6)高空进行电气焊作业时,严禁其下方或附近有易燃、易爆物品,必要时有人监护或采取隔离措施。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

钢结构专项施工方案范本

本人盗版,无偿使用。如有类同,不是巧合。

1 ×××××工程化工仓库工程 钢 结 构 施 工 专 项 方

案 ×××建筑安装工程有限公司 200656年月日 2 ×××××钢结构安装工程 钢结构安装工程目录 (1) 1、工程概况 (4) 2、施工准备 (4) 2.1技术准备 (4) 2.2材料要求 (5) 2.3主要机具 (5) 2.4作业条件 (5) 3、施工工艺 (5) 3.1工艺流程 (5) 3.2操作工艺 (6) 4、质量验收要点 (10) 5、成品保护 (10) 6、环境、职业健康安全控制措施 (11) 6.1环境控制措施 (11) 6.2职业健康安全控制措施 (11) 7、应注意的问题 (13)

3 1、工程概况 (一)工程概况 (1)建设单位: ××××公司 (2)工程名称: ×××××技改工程化工仓库 (3)施工单位: ×××建筑工程有限公司 (3)工程地点:×××厂区内 (4)设计单位:×××××设计院 (5)建筑结构: 一层钢结构 2、施工准备 2.1技术准备 1.钢结构安装前,应具备钢结构设计图、建筑图、相关基础图、钢结构施工总图、各分部工程施工详图及其他有关图纸等技术文件。 2.参加图纸会审,与业主、设计单位、监理充分沟通,确定图纸与其他专业工程设计文件无矛盾;与其他专业工程配合施工程序合理。 3.编制施工组织设计,分项作业指导书。施工组织设计包括工程概况及特点说明、工程量清单、现场平面布置、能源、道路及临时建筑设施等的规划、主要施工机械和吊装方法、施工技术措施及降低成本计划、专项施工方案、劳动组织及用工计划、工程质量标准、安全及环境保护、主要资源表等。其中吊装主要机械选型及平面布置是吊装重点。分项作业指导书可以细化为作业卡,主要用于作业人员明确相应工序的操作步骤、质量标准、施工工具和检测内容、检测标准。 4.依承接工程的具体情况,确定钢构件进场检验内容及适用标准,以及钢结构安装检验批划分、检验内容、检验标准、检测方法、检验工具,在遵循国家标准的基础上,参照部标或其他权威认可的标准,确定后在工程中使用。 5.组织必要的工艺试验,如焊接工艺试验、压型钢板施工及栓钉焊接检测工艺试验。 根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。 7.和工程所在地的相关部门,如治安、交通、绿化、环保、文保、电力进行协调等。并到当地的气象部门了解以往年份的气象资料,做好防台风、防雨、防寒、防高温等措施。 4 2.2材料要求 1.在钢结构现场施工中,安装用的材料,如焊接材料、高强度螺栓、压型钢板、栓钉等应符合现行国家产品标准和设计要求。
