高层住宅小区模板专项施工方案

高层住宅小区模板专项施工方案
高层住宅小区模板专项施工方案

目录

第一节编制依据 (2)

第二节工程概况 (2)

第三节施工准备 (2)

第四节方案选择 (3)

第五节模板安装及拆除 (8)

第六节质量保证措施 (11)

第七节安全措施 (13)

第八节模板工程设计计算书 (14)

一、墙模板的计算 (14)

二、柱模板的计算(600×600、1000×1000) (22)

三、梁模板的计算(250×700、300×700、900×1200) (38)

四、板模板的计算 (110)

第一节编制依据

《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;

《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;

《建筑施工计算手册》中国建筑工业出版社;

《建筑施工手册》第四版中国建筑工业出版社;

《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中

国建筑工业出版社。

另外参照本工程施工图纸及施工组织设计编制本施工方案。

第二节工程概况

×××工程总建筑面积为36664.27m2。结构形式:框架-剪力墙结构。本建筑物主要由三栋主体结构加上裙楼部分连接而成,±0.000以下为一层,地面以上二十四层;结构层高:-1层3.0m、1层4.2m、2层5.4m、3层以上为标准层3.0m。

第三节施工准备

1、技术准备

(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。

(2)编制模板施工方案,对施工班组进行技术交底。

(3)对施工人员进行安全和技术交底,合格后方可上岗。

2、材料准备计划(详见表3-1)

周转材料计划一览表表3-1

3、中小型机械需用计划(详见表3-2)

中小型机械需用计划一览表表3-2

4、劳动力计划(详见表3-3)

劳动力计划表表3-3

5、模板加工及堆放

本工程木模板由现场加工制作:依据图纸、方案、交底、现场实际尺寸等由木工工长画出示意图,交给班组按施工范围内模板拼装图(模板翻样图)进行实施。根据现场特点,模板加工在专设的木工棚内进行加工,加工好之后应集中堆放。最后根据需要用塔吊转运到施工现场指定位置。

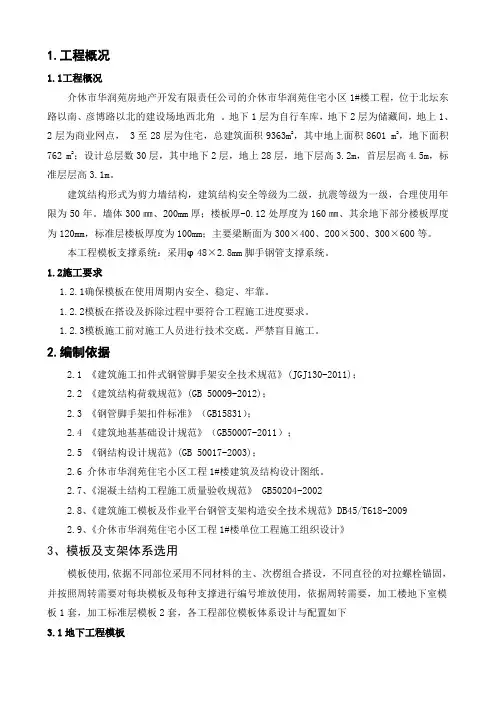

第四节方案选择

一、模板设计的原则

本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:

1、模板及其支架的结构设计,力求做到结构安全可靠,成本价格较经济。

2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。

3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。

5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合文明标化工地的有关标准。

6、结合模板支架设计原则,同时考虑本工程的实际情况,充分借鉴以往的施工经验,决定采用以下模板及其支架方案:扣件钢管满堂支撑架、钢管主楞、木枋次楞、木胶合板面层,每施工段一次支模到位,墙柱梁板砼应尽量一次浇筑成型。

二、材料体系选择及搭设方法

按清水混凝土的几何尺寸要求进行模板设计,在满足模板强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。

首先模板选用应按同一批次产品,厚度、颜色应力求一致进行选择。根据预先画好的拼装图进行模板拼装,要求模板拼缝有严密,整齐一致,观感适宜。模板加工好以后应预先试拼,符合要求后再成批加工在现场拼装,加工好的模板根据不同部位最好进行编号,以便于重复二次使用。模板拼缝隙处粘贴双面胶以确保模板拼缝严密,基本保障模板达到不漏浆为原则。

(一)、材料的选择

墙模板

整个墙体均采用15mm厚木胶模板。木枋和钢管作楞,配套穿墙螺栓12mm使用。竖向内楞采用40×90木枋,水平外楞采用圆钢管48×3.0。加固通过在双钢管处打孔拉结穿墙螺栓用"3"型卡子固定在双钢管上。斜撑采用钢管+U型托。螺栓采用普通可回收螺栓。

顶板模板

采用15mm厚木胶板,木枋和钢管作楞,木胶板底铺设40×90木枋,通常间距在250。木枋铺设力求做到整体在一个平面上,面部尽量保持平整。承重架采用扣件式钢管脚手架。钢管脚手架纵、横向间距控制在1200为宜。在离地面或楼面处并设扫地杆连接,立杆中部根据可需适当加设纵、横杆进行整体连接,立杆上部用可调节顶托,支设时顶托根据梁、板标高进行具体情况进行调节。

梁柱模板

面板采用15mm木胶合面板,40×90木枋(内楞)现场拼制,圆钢管48×3.0(外楞)支撑。

钢管表面应平直光滑,不应有裂纹、分层、压痕、划道。有严重生锈、扭曲的钢筋应禁止使用。新购买的钢管要有出厂合格证。脚手架施工前必须将入场钢管分批次进行验收,必要时应进行取样试验,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。(二)、模板支设方法

1 基础模板

1.1地下室负二层基础底板以下地梁、孔桩承台、电梯井处剪力墙均采用砖砌体地胎模。水泥标砖(MU10)与M5水泥砂浆砌筑120墙做砖胎模,高出台面100mm,施工完后不再拆除。

2 地下室模板

2.1 地下室墙板模

构造要求:次楞(40×90)间距(mm):250;主楞(48×3.0双钢管)间距(mm):500;M12穿墙螺栓水平、竖向间距(mm):500;15 厚木胶合面板。

2.2 地下室梁模板

构造要求:立杆沿梁跨度方向间距La(m):1.20;梁底增加承重立

杆根数:1;立杆承重连接方式:双扣件,宽度大于300、高度大于700梁立杆下用可调顶托;立杆步距h(m):1.50;板底承重立杆横向间距或排距Lb(m):1.20;立杆上端伸出至模板支撑点长度a(m):0.10;梁两侧立杆间距(m):1.20;承重架支撑形式:梁底支撑小楞垂直梁截面方向;采用的钢管类型为Φ48×3.0;木方采用40×90mm,15厚木夹板。梁高大于700时用对拉螺杆一道;梁高大于900时用对拉螺杆二道。

2.3 地下室顶板模

构造要求:立杆横向间距或排距(m):1.10;纵距(m):1.20;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.10;立杆承重连接方式:可调托座,托梁材料为:钢管(双钢管) :Φ48 × 3.0;模板支架搭设高度(m):2.7 m;采用的钢管Φ48×3.0 (mm) ;板底支撑连接方式:方木支撑,木方的间隔距离(mm):250;面板采用胶合面板,厚度为15mm;

2.4 地下室柱模板

构造要求:15厚木胶合板面层;柱模板的背部40×90木方竖楞,间距≤250;支撑竖楞的柱箍,用两根Φ48×3.0钢管,之间用Φ12对拉螺栓相互拉接;对拉螺杆中间根数:柱截面600~900为1根、>1000~1500为2根,其截面方向间距不得大于500;柱箍间距600,上部可逐渐放宽。

3. 1~2层模板

3.1 墙模板

裙楼1层高4.2m、2层高5.4m,模板支设最大高度为二层4.9m。支设方式

同地下室。构造要求:次楞(40×90)间距(mm):200;主楞(48.0×3.0双钢管)间

距(mm):450;M12穿墙螺栓水平间距600、竖向间距(mm):450;15厚木胶合面板。

3.2 顶梁模

构造要求:立杆沿梁跨度方向间距La(m):1.20;立杆上端伸出至模板支撑点长度a(m):0.10;立杆步距h(m):1.50;板底承重立杆横向间距或排距Lb(m):1.20;梁两侧立杆间距(m):1.20;承重架支撑形式:梁底支撑小楞垂直梁截面方向;梁底增加承重立杆根数:1,间距(m):1.20;立杆承重连接方式:双扣件。采用的钢管类型为Φ48×3.0;木方采用40×90mm,15厚木夹板。梁高大于700时用对拉螺杆一道;梁高大于900时用对拉螺杆二道。

3.3 顶板模

构造要求:立杆横向间距或排距(m):1.20;纵距(m):1.20;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.10;立杆承重连接方式:可调托座,托梁材料为:钢管(双钢管) :Φ48 × 3.0;模板支架搭设高度4.9;采用的钢管(mm):Φ48×3.0 ;板底支撑连接方式:方木支撑,木方的间隔距离(mm):250;面板采用木胶合面板,厚度为15mm;

3.4 柱模

构造要求:15厚木胶合板面层;柱模板的背部40×90木方竖楞,间距≤250;支撑竖楞的柱箍,用两根Φ48×3.0钢管,之间用Φ12对拉螺栓相互拉接;对拉螺杆中间根数:柱截面600~900为1根、>1000~1500为2根,其截面方向间距不得大于450;柱箍间距600,上部可逐渐放宽。

4. 标准层

4.1 墙模板

构造要求:次楞(40×90木龙骨)间距(mm):300;M12穿墙螺栓水平间距(mm):500、穿墙螺栓竖向间距(mm):500;主楞(圆钢管48×3.0)间距(mm):500;胶合面板,面板厚度(mm):15.00。

某小区住宅楼模板工程施工方案

xxx模板工程施工方案 一、编制依据 1.1施工合同

我公司《综合管理手册》; 总公司《技术质量管理标准》。 二、工程概况 2.1概述 xxx工程位于房山区长阳镇,紧邻长阳路,本工程为该小区D地块1-1#、1-2#、1-7#、1-8#楼,总建筑面积为44013㎡;结构为现浇钢筋混凝土剪力墙结构。基础形式为钢筋混凝土筏板基础。地下2层,地上10层,基础埋深为-7.710m,建筑总高度为29.000m等。 2.2结构尺寸简表(单位:除注明外为mm)

2.4设计图纸及流水段划分

2.5明确本工程模板施工的重点与难点 2.5.1电梯井、楼梯间层间接茬部位的模板支设与加固是模板工程质量控制的重点。 2.5.2后浇带均采用独立支撑体系,此项应重点控制。 2.5.3本工程地下部分采用木模板,重点控制模板强度及刚度。 三、施工部署 3.1施工流水段划分 针对本工程施工特点,为了加快进度、便于施工管理,根据工程量、劳动力情况,本工程由两家劳务公司承担施工任务,1#、2#为一个劳务公司;7#8#楼为一个劳务公司。基础底板以后浇带为界,划分为两段,1#、2#、7#楼地下及地上部分以23、37轴为界,8#楼以25、50轴为界划分为三个施工流水段进行施工。每个施工段按照子单位工程模式进行同步施工,各施工段劳动力形成相对独立作业班组。流水段划分详见上图

3.2施工部位及工期 3.3 3.3.1基础底板防水导墙采用小钢模板Ф48钢管支撑体系,地下室墙体墙采用15 mm厚多层板模板Ф48钢管支撑体系;地上墙体采用86系列全钢大模板,门窗洞口采用竹胶板制作定型模板。 3.3.2顶板采用15mm厚多层板100mm×100mm、50mm×100mm木方主次龙骨,碗扣架支撑体系; 3.3.3楼梯模板 楼梯模板采用15mm厚竹胶板配以木龙骨现场拼装; 3.4检验批的划分及验收流程 本工程根据施工流水段,划分各检验批;验收过程按检验批。 3.5劳动力安排 为了保证模板支设质量,模板工程各工序施工由固定工人进行;施工高峰期劳动力配备情况如下表所示:

某高层+住宅+剪力墙结构+木模板施工组织设计

模板施工案1.工程概况 2.编制依据

2.1施工图纸 2.2主要规 2.3施工组织设计 3.模板选型 本工程模板采用15mm厚木胶合板,木采用50×100mm及100×100mm,模板支撑体系采用?48×3.5mm扣件式钢管脚手架。 4.施工工艺 4.1模板案选择

(1)剪力墙模板 墙模板采用15厚胶合板,根据配板案现场加工制作,外侧通长50×l00mm木,外侧采用钢管及φ12的对拉螺栓加固。 (2)顶梁、板模板 梁板模板采用15厚胶合板,支撑体系采用钢管支撑体系,先进行测定标高,铺设梁底模,当梁跨度大于4m,按规要求起拱1‰-3‰。然后进行平面位置校正及固定。梁侧模每边采用50×100mm木加固,顶部用木斜撑加固。板模平面接缝处采用海绵条压缝,防止板缝跑浆及接缝痕迹,达到混凝土表面平整光洁,线角顺直。 (3)楼梯模板 非标准层采用胶合板木与钢管支撑体系的案,标准层采用预制钢模与胶合板组合案。 (4)门窗洞口模板 为保证门、窗洞口的位置及尺寸正确,洞口采用便于拆装的木模。角部设活动角,模板两侧设定位钢筋支撑。门窗洞口模板采用15mm厚竹胶合板,50×100mm木制作成定型模板,较大的洞口还需在底模板上开透气。 4.2 模板制作 (l)准备工作 ①机具进场并调试完毕,加工房按照现场平面图搭设完毕,用电线路布置完毕。 ②各种材料按计划进场,并验收合格。 ③施工人员进场后,进行质量、技术、安全教育,特别是模板体系施工培训。 ④按要求均匀涂刷隔离剂,等待吊装。 模板质量检查标准

2)模板加工中必须注意的部位 为确保模板接缝密不漏浆,并防止模板吸水或受热膨胀产生过大变形,以下部位必须粘贴密封胶条: ◆模板之间的边搭缝。 ◆门窗洞口模板与模板之间的接触面。 ◆梁模板与柱墙模板之间的搭接面。 ◆梁侧模与梁底模之间的接缝。 ◆顶板模板拼装时,禁止贴胶带纸或粘贴密封胶条,必须硬拼密,在背面钉木条。 4.3 模板安装支设 4.3.1剪力墙模板支设 (1)准备工作 ◆安装模板前,检查楼层的墙身控制线,门口线及标高线,其中墙身控制线建议距墙 轴线200mm,既可检验模板位置,又作为模板端头起始位置。 ◆电线管、电线盒等与钢筋固定,门窗模就位,凡门窗模、预埋盒等与混凝土面相接 触的部位需刷脱模剂,与模板接触的面其侧棱需粘海绵条。 ◆模板安装控制线。 ◆钢筋绑完隐蔽工程验收。 ◆施工现场备好脱模剂,木、护身栏杆及操作平台木跳板(木跳板厚不小于50mm)护 栏板等。 ◆在模板就位前认真涂刷脱模剂。在首次涂刷脱模剂时,必须对模板进行全面清理,

高层住宅模板施工方案模板

高层住宅模板施工 方案

一、工程概况 本工程建筑物地上建筑总长约为64.95m, 总宽约为18.25m, 建筑结构高度为90.45m。主楼地下三层, 地上30层。主要建筑功能: 地下一层为储藏室, 地下二层、地下三层为汽车库, 地上为住宅。建筑面积约为38939m2, 其中地下建筑面积约为11934m2, 地上建筑面积约为27005m2。 建筑层高: 主楼地下三层为4.8m, 地下二层为3.5m, 地下一层为2.8m; 地上1~30层均为3.0米。结构类型: 高层主楼剪力墙结构, 地下车库框架结构; 基础形式: 主楼筏板基础; 地下车库独立基础、条形基础。 二、模板施工方案 1、施工准备 ( 1) 柱模 柱模采用定制18厚木胶板结合60×80方木龙骨。采用Φ48钢管并采用扣件进行紧固, 间距为500。 ( 2) 梁模板 梁侧模、底模亦采用18厚木胶板, 结合50厚松方木为龙骨, 梁底板下支撑横楞及支撑系统选用φ48钢管, 其间距为500, 梁侧模加固亦采用钢管。( 3) 楼板模板 本工程楼板模板材料采用18厚木胶板, 结合60厚松方木为龙骨, 横楞及支撑系统均选用φ48钢管, 支撑立杆间距为纵横1000, 本工程楼板厚度为180mm、120mm、100mm。地下车库-6.35m层板厚度为250mm、150mm、120mm, -1.50m层板厚度为250mm、 160mm等。

( 4) 墙板模板采用50×70木枋做背楞, φ48钢管做横楞, φ14对拉螺栓间距@400进行固定, 钢管斜撑。对拉螺栓长800mm, 中间焊止水片, 止水片3mm 厚、尺寸40×40mm, 两端加焊2cm短钢筋固定模板。 2、作业条件 ( 1) 确立本工程支模的区段划分。根据各工程结构形式、特点及本工程施工堆放场地, 合理确立模板工程施工的流水区段, 以减少模板投入, 增加周转次数, 以均衡工序工程的作业量。 ( 2) 支模前必须对轴线、模板线进行预检、水平控制标高引侧到预留插筋或其它过渡引测点。 ( 3) 柱子、墙钢筋绑扎完毕后, 办好隐蔽验收手续方可支模。 ( 4) 支模前对工人进行技术交底, 熟悉施工图纸。 3、施工方案 ( 1) 柱模板安装方案 ○1施工流程 搭设柱安装梁→柱模板安装就位→检查对角线、轴线位置→安装钢管及加固扣件→全面检查校正→群体固定。 ○2施工要点 a柱模板吊装前, 必须先检查柱模板上下口截面、对角线偏差, 加固材料的数量及紧固程度, 检查柱筋是否有碍柱模的套装。 b、当整体柱模安装于基准面上, 模板下口扶线后, 用钉子将四面柱模边接, 再用钢管结合加固扣件进行加固, 边加固边校正其柱边线及柱模垂直度。 C、由于梁柱模板分两次支, 因此待柱模拆除后, 再安装好柱镶头模板, 以便

小区住宅楼模板工程施工方法[35234]

小区住宅楼模板工程施工方法[35234] 小区住宅楼模板工程的施工方法 (一)模板概况 模板工程的施工质量是对整个砼工程质量,对下道工序的施工有直接的影响。因此,合理选用模板体系,做好模板接缝和细部处理,严格执行”三检制”,才能保证模板的施工质量,确保主体结构达到优良标准。本工程着重抓好竹胶大模板、梁柱节点、板墙阴角节点的处理。 1、模板体系 ⑴地下室底板以下基础部分采用砖胎模,地下部分墙柱梁采用竹胶板。 ⑵地上结构:粱板柱均采用竹胶板。 ⑶门窗洞口:采用竹胶板制作而成。 2、机械料具安排 序号名称数量备注 1压刨机1木加工用 2平刨机1木加工用 3电动锯1木加工用 4竹胶板4000m2顶板及异型柱 5木方80m3顶板及异型柱 6钢管20T顶板 3、模板配备 为保证工程的正常施工,提高施工进度和模板的周转率,根据该楼的平面结构形式,模板配置三层的竹胶板。 (三)门、窗、洞口模板 1、门、窗洞模板为木门窗框外包12mm厚竹胶板制作而成。角部采用竹胶板拉结,以防洞口变形。 2、门、窗框四边利用对拉螺栓收紧,与墙模贴紧,门窗框的厚度为墙厚减2mm。 3、墙体预留洞口模板采用竹胶板,中间设50 ×50的木龙骨支撑,洞口四周用海绵条贴严。 4、门窗框模用50mm厚木板,或在2根50×100mm木枋上,钉高强竹胶板做边框模。 框模高= 洞口尺寸+ 地坪或窗台做法厚度 框模宽= 洞口尺寸+ 装饰做法要求加宽尺寸 5、门窗框模安装 将框模的平面位置、标高、垂直度控制好,用Φ14mm∏形钢筋与框模顶紧,并焊于墙或暗柱钢筋上,每边各焊2--3道;框模上角用φ14mm的T形筋钩牢,并焊于竖向筋上,以防框模向上位移。 (四)异型柱及电梯井竹胶板 1、主要施工方法 ⑴弹好楼层的柱墙身线,洞口位置线及标高控制线 ⑵为保证结构大角处及竖向主线条模板的安装质量要严控首层角模线位置和垂直度,拆模后从下到上弹上轴线作为控制线 ⑶塔吊为大楼的垂直运输工具 ⑷为防止下部漏浆、烂根等,浇筑砼前用砂浆封堵模板下口或先放好泡沫条。 (五)顶板模板 模板平面尺寸必须根据结构施工图及模板翻样图在木工棚加工好后,方可进入施工部

高层住宅模板工程施工组织设计方案

目录 1、编制依据 (3) 2、工程概况 (3) 3、模板施工布署 (4) 3.1、模板整体施工流程 (4) 3.1.1、地上部位流程 (4) 3.2、基础底板模板 (4) 3.2.1、底板外侧模板 (4) 3.2.2、集水坑侧模 (4) 3.2.3、导墙模板 (5) 3.3、柱模板 (5) 3.4、现浇顶板和梁模 (6) 3.5、剪力墙、电梯井模板 (7) 3.6、楼梯模板 (7) 3.7、模板构造措施 (8) 3.7.1、支托构造要求 (8) 3.7.2、水平拉杆构造 (8) 3.7.3、钢管立柱的构造 (8) 4、模板加工 (8) 4.1模板加工的要求 (8) 4.2模板加工的管理与验收 (8) 5、模板的安装 (8) 5.1现场准备 (8)

5.2墙体模板安装(剪力墙) (9) 5.3框架柱模板安装 (9) 5.4梁模板安装 (10) 5.5顶板模板安装 (10) 6、模板验算 (11) 6.1、荷载与荷载组合 (11) 6.2、板模验算 (13) 6.2.1、模板面板计算 (14) 6.2.2、支撑木方的计算 (15) 6.2.3横向支撑钢管计算 (16) 6.2.4、纵向支撑钢管计算 (17) 6.2.5、立杆的稳定性计算荷载标准值 (18) 6.2.6、立杆的稳定性计算 (19) 6.3梁模板支撑架计算 (20) 6.3.1、模板面板计算 (21) 6.3.2、梁底支撑木方的计算 (23) 6.3.3、梁底支撑钢管计算 (24) 6.3.4、扣件抗滑移的计算 (26) 6.3.5、立杆的稳定性计算 (26) 6.4、剪力墙模板计算书 (28) 6.4.1、墙模板基本参数 (28) 6.4.2、墙模板荷载标准值计算 (29) 6.4.3、墙模板面板的计算 (30)

聚氨酯防水涂膜施工方案

**********高层住宅楼(1#~15#)聚氨酯防水涂料工程施工 技 术 交 底 编制单位:********有限公司编制日期:2012年7月25日

聚氨酯防水涂料施工技术交底 一、施工准备 (一)作业条件 1.厨房、阳台、卫生间、洗刷间内,穿过地面及楼面的所有立管、套管已完成,并已固 定牢固,经过验收。管周围缝隙用C25 细石混凝土填塞密实(楼板底需吊模板)。 2.厨房、阳台、卫生间、洗刷间楼地面找平层已完成,标高符合要求,表面应抹平压光、 坚实、平整、无空鼓、裂缝、起砂等缺陷,含水率不大于9%。 3.找平层的泛水坡度应在2%(即1:50),不得局部积水,与墙交接处及转角处、管根部位, 均要抹成半径为10mm的、均匀一致、平整光滑的小圆角,要用专用抹子。立管管根四周距管壁约20mm范围内,留出凹槽,以便防水细部做法的施工。 4.涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留的灰浆硬块及高出部分 应刮平,扫净。对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用加胶砂浆修补。 5.基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗 漏的部位,应做附加层增补。 6.按设计要求及施工规定有防水的部位,墙面基层抹灰要压光,要求平整,无空鼓、裂缝、 起砂等缺陷(墙四周上翻高度:楼面完成面上300mm)。穿过防水层的管道及固定卡具应提前安装并在距管50mm范围内凹进表层5mm,管根做成半径为10mm的圆弧。 7.根据墙上的0.5m(或1.0m)水平控制线,弹出墙面防水高度线,标出立管与标准地面 的交界线涂料涂刷时要与此线平。 8.做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。 9.防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够 的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。 10.操作人员应经过专业培训考核合格后,持证上岗,先做样板间,经检查验收合格,方可 全面施工。

模板工程施工方案范本[1]

八、模板工程施工方案 1、编制依据 主要依据施工图纸、施工组织设计、规范和规程,具体见表1。 表1 模板编制的主要依据 2.1设计概况表见表2

《地下三层结构平面图》,《标准层结构平面图》详见附图(1)、(2)。 3、施工安排 3.1施工部位及工期安排 根据施工进度计划,施工部位及工期安排见表3 3.2 3.2.1管理人员组织及职责分工:见图1 3.2.2劳务分包队人员组织及职责分工:分图2 3.2.3工人分工及数量 根据施工进度计划及施工流水段划分进行劳动力安排,主要劳动力分工及数量:见表4

4.1技术准备 项目总工组织经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点作好记录,通过会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得一致意见后。办理图纸会审记录,作为施工图的变更依据和施工操作依据。熟悉各部位截面尺寸、标高制定模板初步设计方案。 4.2机具准备 主要机具及工具准备详见表5 4.3 顶板、梁、地下部分墙体、主柱模板材料选用覆膜多层板,模板周转次数为6次,地上部分主楼核心筒材料选用大钢模板约1000m2,支撑采用碗扣架,脱模剂选用油性脱膜剂。根据所需材料提前考察、选用相关材料厂家。

八、模板工程施工方案 5、主要施工方法及措施 5.1流水段划分 施工流水段界限尽量与结构自然界限(后浇带)相吻合,流水施工可以使工程有节奏、均衡、连接施工,流水段划分图详见附图(3)~(7),流水段名称与相应的轴线对应见表6。

5.2 地下三层~地下一层顶板面积约为3×9625.5m2,首层~四层顶面积约为4×7170m2,五层~十六层顶板面积约为12×2816m2。综合考虑多层板周转次数6次,水平结构为保证混凝土达到拆模强度,需配地下三层~地下一层顶板的模板。±0.00以下的墙体考虑多层板周转次数6次,所以配一层一半的模板。柱子模板考虑三层更新一次面板。梁只配±0.00以下部分。地上部分梁、楼梯采用地下剩下的顶板模板进行组装。考虑到顶板回顶,配三层支撑体系。施工中,模板及脚手架施工所用材料计划见表7、表8。

住宅小区建筑群模板工程的施工方法

住宅小区建筑群模板工程的施工方法 住宅小区建筑群模板工程的施工方法提要:严格控制拆模时间,常温下墙体模板要求拆除时强度不小于,即混凝土浇筑完毕12h左右。顶板模 物管手册 住宅小区建筑群模板工程的施工方法 1、概述 考虑结构形式及施工缝的留设,各楼分别配模如下: 地上部分:1号楼分别配置1套D户型、3套c户型的大模板;5号楼配置2套A户型的大模板;6号楼配置1套A户型的大模板;7号楼配置2套F户型的大模板。地下部分:1号楼采用木模,分别配置同样施工段的木模;5号、7号楼设备层采用大钢模施工;6号楼车库按九个流水段,分别考虑按6号楼主体范围内和车库范围内两个部分配模,车库配置一个流水段的木模板分别流水,主体范围内同样配模流水。 2、模板设计: 底板模板:底板周边模板采用砖胎模。 地下结构的顶板模板采用12mm厚竹胶板和50mm×100mm木方拼装成的木模。木模接缝采用硬拼。 地下竖向模板考虑结构变化较多,采用钢模成本较高,决定采用12mm厚竹胶板现场硬拼拼装。 地上部分为全现浇剪力墙结构,内外墙模板全部采用大钢模,楼板模板采用由12mm 厚釉面竹胶板和50mm×100mm木方拼装成的木模。 楼板模板支撑采用碗扣架,间距控制在~以内。 电梯井模板地下采用木模板全部在现场加工,地上采用伸缩定型筒模。 门窗采用现场木模加工,为保证四角方正,采用角钢夹具(L75×50×6)包角。 3、模板施工: 模板拼缝及模板下口处采用海绵条进行塞缝,保证不漏浆。 夏季模板采用乳化油性脱模剂。脱模剂使用前必须经项目技术负责人认可。 为防止门洞顶部过梁产生下垂和两侧移位、胀模现象,应根据门洞尺寸,在门洞四角加设足够的支撑。 楼梯踏步模板采用木模板,现场加工。 4、模板拆除: 严格控制拆模时间,常温下墙体模板要求拆除时强度不小于,即混凝土浇筑完毕12h 左右。顶板模板拆除必须待同条件养护混凝土试块达到设计强度的75%~100%(根据结构跨度确定,并经技术负责人同意后方可拆除)。 模板的拆除应符合下列规定: 侧模:在混凝土的强度能保证其表面及棱角不因拆除模板而受损坏后方可拆除,拆模时混凝土强度应不小于。 底模:应在混凝土强度达到下列要求后,才能开始拆模见表5-2 5、模板质量验收标准: 材料质量标准: (1)钢材技术性能必须符合《碳素结构钢》的要求。 (2)竹胶板、木胶板技术性能必须符合《混凝土模板用胶合板》的要求。 模板安装质量标准: 必须符合《混凝土结构工程施工及验收规范》及相关规范要求。

高层住宅楼模板施工方案

模板工程施工方案 一、工程概况: 新都会·国贸公寓位于合肥市马鞍山南路与屯溪路交叉口的东南侧,该社区为大型高档住宅社区。7#楼是社区西南位置的一栋单体,本工程结构形式为框架-剪力墙结构,条形基础。 本建筑物东西长65.4m,南北长11.9m,建筑高度36.1米,地上11层。占地面积736.97m2,建筑面积8363m2,工程为二级,设计使用年限50年,抗震设防烈度七度,屋面防水等级Ⅱ级。 二、施工准备: (一)材料及主要机具: 各种规格的竹胶板,木方(50×100或100×100等)。 支撑系统:各种规格的钢管、扣件、碗扣式立杆、横杆、立杆座垫、可调底座、顶托、小型型钢。 具备锤子、打眼电钻、活动板手、手锯、水平尺、线坠、撬棒、吊装索具等。 脱模剂:水质脱模剂。 海绵条:2mm厚及20mm厚。

(二)作业条件: 划分所建工程施工区、段: 根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度。 按工程结构设计图进行模板设计,确保强度、刚度及稳定性。 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图。确定模板配板平面布置及支撑布置。根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。 绘图与验算:在进行模板配板布置及支撑系统布置的基础上,要严格对其强度、刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图、组装图、节点大样图、零件及非定型拼接件加工图。 轴线、模板线、门窗洞口线、标高线放线完毕,水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续。 为防止模板下口跑浆,安装模板前,对模板的承垫底部先垫上20mm 厚的海绵条,若底部严重不平的,应先沿模板内边线用1∶3水泥砂

高层住宅回填土施工方案

车库回填土工程施工方案 目录 1. 编制依据 (1) 1.1 施工图纸 (1) 1.2 主要规范、规程、地方标准 (1) 2. 工程概况 (1) 3. 质量目标 (3) 4. 施工部署安排 (3) 5. 施工部位的技术要求及作业条件 (4) 6. 主要施工方法 (6) 7. 施工保证措施 (10) 8. 季节性施工 (12) 9. 施工进度计划安排 (12) 10. 主要机具、材料及劳动力计划 (13) 11. 附图 (14)

1.编制依据 1.1 施工图纸 图纸名称施工图号出图日期工程编号建筑施工图建总 -03[ 楼地面做法 ]2010 年 10 月 1.2主要规范、规程、地方标准 序 名称编号 号 1建筑地基基础工程施工质量验收规范GB50202-2002 2建筑工程冬期施工规程JGJ104-2011 3建筑机械使用安全技术规程JGJ33-2001 4建筑工程资料管理规程DBJ01-51-2003 5工程建设标准强制性标准(房屋建筑部分)2009年版 6建筑施工手册2009年 9月7施工组织设计2010年 6月 2.工程概况 序 项目内容 号

1工程地点 车库建筑面2 积( m2 ) 3 4 5层数(层) 6 7 8建筑高程 (m) 9结构形式 10结构防水 1 施工缝设置11唐山市路北区常各庄19区北区 5000主楼( m2 )60000车库地下1地上/ 1909#楼2地上16 1906#楼2地上18 1904#楼2地上17 1910#楼2地上14绝对标高±0.000 = 19.400m 室内外高差0.600m 基础类型筏板基础 二层以下剪力墙结构 三层以上剪力墙 结构自防水S6 抗渗混凝土 材料防水自粘 BAC-25 度防水卷材 构造防水后浇带和施工缝均为膨胀止水条、止水带水平施工缝设在基础底板上300 高导墙处。 3.质量目标

高层住宅小区模板专项施工方案

目录 第一节编制依据 (2) 第二节工程概况 (2) 第三节施工准备 (2) 第四节方案选择 (3) 第五节模板安装及拆除 (8) 第六节质量保证措施 (11) 第七节安全措施 (13) 第八节模板工程设计计算书 (14) 一、墙模板的计算 (14) 二、柱模板的计算(600×600、1000×1000) (22) 三、梁模板的计算(250×700、300×700、900×1200) (38) 四、板模板的计算 (110)

第一节编制依据 《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社; 《建筑施工计算手册》中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中 国建筑工业出版社。 另外参照本工程施工图纸及施工组织设计编制本施工方案。 第二节工程概况 ×××工程总建筑面积为36664.27m2。结构形式:框架-剪力墙结构。本建筑物主要由三栋主体结构加上裙楼部分连接而成,±0.000以下为一层,地面以上二十四层;结构层高:-1层3.0m、1层4.2m、2层5.4m、3层以上为标准层3.0m。 第三节施工准备 1、技术准备 (1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。 (2)编制模板施工方案,对施工班组进行技术交底。 (3)对施工人员进行安全和技术交底,合格后方可上岗。 2、材料准备计划(详见表3-1) 周转材料计划一览表表3-1

剪力墙结构高层住宅工程铝模施工方案

目录 1.工程概况 0 2.编制依据 0 3.铝模板系统优点 (1) 4.铝合金模板系统设计 (2) 5.劳动力组织 (23) 6.材料供应 (24) 7.主要施工流程 (24) 8.施工准备 (25) 9.模板的安装 (25) 10.模板的拆除 (32) 11.模板质量缺陷和防治措施 (34) 12.质量技术要求 (38) 13.安全施工管理 (38) 14.应急救援预案 (39) 15.施工进度计划 (41) 16.计算书 (42)

1.工程概况 本工程总占地面积为123063.7m2,总建筑面积为312228m2,包括1#-26#共26栋17层高层住宅、公建配套等,地下为一层地库,具体核心参数如下: 结束后,再周转到本工程其他主楼循环使用。本方案结合本工程具体特点,针对铝模施工工艺进行详细阐述及计算论证,以有效指导施工。 2.编制依据 施工图 《混凝土结构工程施工规范》GB50666-2011 《建筑结构荷载规范》GB50009-2012 《混凝土结构设计规范》(GB50010-2010) 《建筑施工计算手册》 《建筑施工模板安全技术规范》(JGJ162-2008) 《建筑施工手册》第五版 《混凝土结构工程施工质量验收规范》GB50204-2015 《铝合金模板应用技术规程》DBJ 53/T-68-2014

《建筑施工安全检查标准》JGJ59-2011 3.铝模板系统优点 3.1.国内的高层建筑标准层在16-30层左右,铝模标准板设计宽度为400mm,可以增加 模板的通用性,提高周转次数,使建造成本更低。 3.2.采用65mm高度的边框,有效提高模板的整体刚度,降低施工过程中由于碰撞引起的 模板损坏。 3.3.简单可靠的支撑系统,降低操作难度,工人仅需要简单的培训就可掌握。 3.4.优化的模板结构设计,使模板自重降低至25KG/m2左右,便于工人搬运和安装,提 高工作效率。 3.5.采用特别的高强度铝材和焊接工艺,进一步提高模板整体刚度和降低自重,减少施工 损坏。 3.6.标准化程度高,便于维护和更换。 3.7.铝合金模板体系,标准板占模板总量75%左右,通用性强,只要定制25%左右的非 标板即可满足不同工程需要。 3.8.可反复周转60次以上,降低模板成本。 3.9.大幅度提高混凝土表面垂直度和平整度,表面的批嵌材料和人工大幅节约。 3.10.铝模板系统完全工厂化制作,避免工地加工环节,提高产品质量。 3.11.拼装简单,仅需扳手和铁锤即可完成拼装,完全由人工操作,单个工人一天完成模板 拼装可达20平方米以上,工作效率大幅提升。 3.12.铝模板系统拼装完成后具有良好的整体性稳定性,使支撑系统大大简化,传统木模系 统使用的满堂排架体系费工费时,现在只需一些简单的支撑系统就可以解决问题。3.13.铝模板为快拆体系,一栋楼仅需一套模板即可达到6-7天一层的施工进度。 3.1 4.铝合金模板刚度大,不易变形,有效预防胀模问题。 3.15.任意尺寸均可以定制,几乎适合任何工程部位,有效提高了节点部位的施工质量。 3.16.支撑系统简单,施工现场空间不再拥挤,文明施工管理变得更加简单。 3.17.模板拆除过程不产生施工垃圾,保持施工现场干净、整洁。 3.18.现场没有木板、方木等易燃物品,预防火灾事故的发生。 3.19.不使用钉子,没有木刺等尖锐物体,不容易伤到手脚。 3.20.模板自重轻,完全依靠人工从楼板的开孔处进行传递,不依赖大型起重设备。 3.21.铝合金模板顶板为快拆体系,在节约材料的同时避免楼板底模整体掉落伤人的危险。

高层住宅地下室工程施工方案

地下室工程施工方案 工程名称: 2#.3# 楼 建设单位: 监理单位: 施工单位:

1. 编制依据 (2) 2. 工程概况 (2) 3. 施工准备 (3) 3.1. 技术准备 (3) 32 基础施工阶段劳动力投入 (3) 3.3. 材料机械准备 (3) 3.4. 施工顺序 (4) 4. 施工工艺 (5) 4.1. 人工清底 (5) 4.2. 混凝土垫层施工 (5) 4.3. 基础砖膜施工 (5) 4.4. 防水层施工 (6) 4.5. 防水保护层 (7) 4.6. 施工缝做法 (7) 4.7. 承台、地梁及底板施工 (8) 4.8. 墙柱及顶板施工 (17) 4.9. 后浇带处理23 4.10雨季施工_ 23 5. 质量保证措施 (24) 5.1. 项目质量管理目标 (24) 5.2. 设置质量管理机构 (24) 5.3. 保证人员素质 (24) 5.4. 明确责任,实行奖罚制 (25) 5.5. 确保工程质量的技术管理措施 (25) 6. 安全生产管理措施 (26) 6.1. 安全管理的基本原则 (26) 6.2. 健全管理体系 (26)

6.3. 认真执行各项安全管理制度 (26) 6.4. 安全生产教育 (27) 1. 编制依据 1.1 工程施工合同 1.2 本工程施工图纸及设计说明 1.3 图纸会审纪要及设计变更 2. 工程概况 2.1 本工程主楼为剪力墙结构,车库地下一层,主楼地下二层,地上三十三层,基础采用灌注桩基础,主楼地下二层层高为 3.45m,地下一层层高为3.3m,地下车库层高为5.00m,地上一层层高为 3.3m,地上标准层层高为3m,建筑物檐口高度为99.90m,建筑面积为47079.58川。地下室承台、基础梁、底板混凝土均为C35p6抗渗混凝土,地下室顶板为C30抗渗混凝土,地上主体结构混凝土为 C40.C35 C30 C25普通混凝土。过梁及构造柱采用C25普通混凝土。 2.2 地下室基础底板厚度为300mm。车库底板内设有五个1620mm< 1200mm< 1500mn深的集水坑,2#楼底板内设有长*宽*深=1600*1200*1500集水井二个,另外电梯集水井长*宽*深 =2000*2000*2000的二个。3#楼底板内设有电梯集水井2000*2000*2000的二个,另外设有 1620*1200*1630 (深)二个集水井,1600*1200*1580 (深)二个集水井,地下室墙厚为300mm 250mm地下室顶板厚为250mm 2.3 本工程裙楼为框架结构,地下一层,地上一层,基础采用灌注桩桩基础,地下 室层高为5.37m,地下室底板上平面标高为-5.67m,建筑高度为4.80m,裙楼总建筑面积为960川。地下室底板混凝土为C35 p6抗渗混凝土,地上主体结构混凝土外墙为C40 抗渗混凝土,地下室顶板采用C30抗渗混凝土。 2.4 裙楼基础底板厚度为300mm底板内设置800宽后浇带一道,地下室墙厚为 300mm(250nm),顶板厚为250mm 2.5 主楼与裙楼、地下车库底板均采用2mm厚涂膜柔性防水层与4mmSB防水卷材,

高层住宅楼铝模板安装施工方案

目录 第一章:编制依据及原则 (1) 1.1 编制依据 (1) 1.2 、编制原则 (1) 第二章:工程概况 (2) 第三章:施工部署 (2) 第四章:施工前期准备工作 (3) 4.1、交接准备 (3) 4.2、技术准备 (3) 4.3、材料准备 (3) 4.4、劳动力准备 (3) 4.5 、机械设备准备 (4) 第五章:铝模板施工工艺与方法 (4) 5.1、确定铝模板方案 (4)

第一章:编制依据及原则 1.1编制依据 1.2、编制原则 (1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。 (2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。 (3)采用现代建筑管理原理、流水施工技术,组织有节奏、均衡和连续地施工。 (4)科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。 (5)改善劳动条件,提高生产率。 (6)坚持“安全第一、预防为主、综合治理”的方针,编制安全文明施工和生态环境

保护措施。 (7)科学规划施工平面,减少施工用地。 (8)优化现场物资存放量,合理确定储存方式,尽量减少库存和物资损耗。 (9)坚持“四节一保”、“绿色施工”的原则。 第二章:工程概况 本工程建筑建筑面积约23.68万平方米,地上部分建筑面积18。01万平米,地下部分建筑面积5.67万平米,包括10栋高层住宅(1#~3#、5#~10#、21#楼)及A1-A3、S1-S3、单层裙房架空层等。 本次铝模主要使用在正荣·金融财富中心B地块一期工程的1#、2#、3#、5#、6#、7#、8#、9#、10#,21#楼的四层以上(包含四层),标准层层高3.0m(2#楼标准层层高为3.15m)。 标准层主要构件尺寸如下; 第三章:施工部署 1.针对本工程单体层数高、工期紧、任务重的特点,充分发挥我司的优势,组织精兵强将,利用我司的管理、技术、设备、资金、劳动力等优势,把本工程建设成业主满意的优质

住宅楼模板工程施工方案

模板工程施工方案报审表工程名称:豫联花苑小区15#住宅楼

目录 1. 编制依据………………………………………………………… 2. 工程结构概况…………………………………………………… 3. 施工准备…………………………………………………………. 3.1 技术准备……………………………………………………….. 3.2 材料选择………………………………………………………… 3.3 中小型机械需用计划…………………………………………… 3.4 模板加工及堆放……………………………………………….. 4. 模板工程施工方法………………………………………………. 4.1 统一要求…………………………………………………………. 4.2现浇梁板柱模板施工…………………………………………….. 5. 模板的拆除………………………………………………………… 6. 模板制作、安装技术措施………………………………………… 6.1进场模板质量标准………………………………………………… 6.2 模板安装质量要求………………………………………………... 6.3 其他注意事项……………………………………………………… 7. 质量通病及预防措施……………………………………………….. 8. 材料节约措施……………………………………………………….. 9. 成品保护…………………………………………………………….. 10. 安全、环保、文明施工…………………………………………....

模板工程施工方案 一、编制依据 1.1 施工合同 河南洛汭房地产有限公司与中国六冶机械化工程公司签署的《豫联花苑小区15#住宅楼工程施工合同》。 1.2 施工组织设计 《豫联花苑小区15#住宅楼工程施工组织设计》。 1.3施工图纸(详见表1-1) 图纸一览表表1-1 1.4主要规程、规范(详见表1-2) 表1-2 规范一览表 本工程为豫联花苑小区15#住宅楼工程,本楼为三单元六层砖混结构,建筑主体高度19.85m;房屋总长度64.50m。基础采用钢筋混凝土条形基础,楼层主体为钢筋砼构造柱及砖砌体混合结构,构造柱锚入条形基础内,与条形基础

高层住宅主楼防水工程施工方案

高层住宅主楼防水工程施工方案 高层住宅主楼防水工程施工方案 (一)屋面防水 主要屋面做法为干铺25厚挤塑泡沫保温板,1:8水温珍珠岩找2%坡,1.2厚聚乙烯橡胶共混防水卷材。 1、屋面保温层施工(挤塑泡沫保温板) (1)工艺流程图 现场配制板状保温材料→基面清扫清理→隔气层施工→铺设板状保温层→经检验合格→其上做找平层 (2)板状保温材料的现场配置须符合设计要求,配制出的成品的规格、性能满住规范要求,并经检验合格方能投入使用。 (3)铺设板状隔热保温层的基面清理干净、干燥、平整。设计有隔气层的屋面,应按设计做隔气层,涂刷均匀无漏刷。 (4)平铺的板状热保温层,应紧靠在基面上或隔气层上,铺平、垫稳。分层铺设时,上下接缝相互错开,接缝用同类型材料的碎屑填嵌饱满。 (5)粘贴的板状热保温层,应砌严,铺严,分层铺设的接缝应错有沥青胶结粘贴时,板状材料相互之间和基层之间,均应满涂热沥青胶结材料,以便相互接牢固。 (6)用水泥沙浆铺设贴板状保温材料时,一般用1:2(体积比)水泥砂浆粘贴,板间缝隙应用保温灰浆填实并勾缝,保温灰浆配合比一般为1:1:10=水泥:石灰:同类保温材料的碎粒(体积比)。 (7)成品保护 ①屋面保温层施工时,注意保护层屋面结构层及出屋面管道。 ②与保温层接触的木制品做防腐处理。 ③保温层铺设完毕后,在其上立即做找平层,并对整体进行保护,不准人踩踏,或堆放杂物。 ④保温层粘铺完毕后,应立即做好找平层,使之形成整体,防止雨淋、受潮。 (8)注意事项。 ①板状隔热保温材料在运输、堆放过程中应精心操作,保证板形完善,无断裂,运入施工现场的材料,要采取措施防止受潮,有机料要做跑防腐、防虫、防火工作。 ②基面一定要处理平整,不平的地方可用1:3水泥砂浆找平。 ③粘贴的板状材料,一定要满涂粘结剂,铺平、垫稳。 ④勾缝用材料一定要用与保温板材料相同。 ⑤铺设时应拉线找坡、铺顺平整。(防止边线不直、边搓不齐,影响找坡、找平和排水)。 2、屋面水泥珍珠岩找坡层施工 1)工艺流程图: 2)基层处理完毕后,即施工标高控制小隔断,保温层兼作调坡层按照小隔断的标高形成坡度,小隔断一般为水泥砂浆堆成或半砖砌块形成,间隔800-1000mm。设计有隔气层时应按设计做隔气层,涂刷均匀无漏刷。 3)现浇整体保温层施工时,水泥拌合物宜采用人工搅拌,随拌随泼水泥浆直至均匀。 4)选择适当的配合比。水灰比控制好,达到拌合物用手紧捏成团不散,稍有少许水泥浆滴下为合适。 5)水泥膨胀珍珠岩中膨胀珍珠岩粒径小于0.15mm的含量不能大于8%。 6)拌合物随拌随铺,以确保水灰比准确和工程质量,铺设时应采取”分仓”施工,可用

住宅清水样板间施工方案

鹅羊山住宅小区二期C标段样板房施工方案 一、基本情况 鹅羊山住宅小区二期C标段,总共7栋,总建筑面积约167468平方米。 分地下和地上两部分,地下1层30326.9m2,地上26层和31层,最低建筑高度82.00米,最高建筑高度97米。 其中C1、C2栋分B、C户型,C3栋为B户型,C5.6.7.8号栋均为A户型。根据甲方要求和本标段的实际情况,我单位计划各栋号在第二层施工一层砌体样板间,其中在C7号栋施工一个A户型的清水样板间。 二、样板房主要内容 1、砌体样板间±0.000以上外墙和卫生间墙采用MU10烧结页岩多孔砖(容重≤16.4KN/m3)、M5水泥砂浆砌筑。±0.000以上其它部位的填充墙采用MU10烧结页岩多孔砖(容重≤16.4KN/m3)、M5混合砂浆砌筑。外墙厚200,分户墙厚200,厨厕墙厚200或120,水电竖井墙厚120,楼梯间墙厚200、电梯井墙厚200或150。商业墙厚:外墙厚240内墙厚240(120)。基施工严格按照砌体施工方案组织施工,其它各专业配合做好预留预埋工作。 2、清水样板间在砌体样板间的基础上再进行如下事项的施工。 2.1混合砂浆内墙面:15厚1:1:6水泥石灰砂浆;5厚1:0.5:3水泥石灰砂浆。(已做40厚无机保温砂浆外墙内保温的墙面不再做混合砂浆内墙面) 2.2厨卫防水砂浆内墙面:20厚1:2水泥砂浆掺入水泥用量5%的防水剂,分三次抹灰即每抹灰一遍收水时压实一遍。 2.3磁漆(合成树脂)内墙:(用于架空层、平台、入口平台、门厅、候梯厅、楼梯间、前室(阳台)、走道。 2.4面砖外墙:12厚1:3防水砂浆,掺入水泥用量5%的防水剂;刷素水泥浆一遍;8厚聚合物水泥砂浆;95×45面砖,1:1水泥砂浆勾缝。

住宅剪力墙模板施工方案

一、编制依据 1、东方云瑞苑达瑞苑施工设计图纸及施工组织设计 2、建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011 3、建筑工程施工质量验收统一标准 GB50300-2001 4、建筑结构荷载规范GB50009_2001 5、建筑施工安全检查标准(JGJ59-99) 6、建筑装饰装修工程质量验收规范 GB50210-2001 二、工程概况 东方云瑞苑达瑞苑项目位于伊金霍洛旗阿镇纬八路以南、红海子西路以西、区间一路以东,由四栋别墅、八栋高层、一栋商业楼及地下车库组成。其中别墅(1#、2#、8#、9#),地下1层,地上2层,建筑高度8.6m;商业楼(26#),地上3层,建筑高度11.1m;五栋高层(10#、11#、14#、15#、16#)地下2层,地上11层,建筑高度34.85m;三栋高层(17#、22#、23#)地下2层,地上17层,建筑高度52.85m,总建筑面积:98420.37m2。 三、施工布署 3.1 技术准备 1、根据施工图纸要求计算模板配制数量,确定每个部位模板施工方法,编制模板设计施工方案。 2、模板工程施工前组织技术人员、质量人员、工长针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行充分的讨论和研究,反复论证,统一思想后,认真编写技术交底,对

施工班组上岗前进行技术交底,明确模板加工、安装标准及要求。 3、根据施工进度,主管工长提前制定材料计划。大型材料计划必须提前7天,零星材料必须提前3天。 3.2生产准备 1、人员准备 2、机械准备 3、材料准备 本工程为了提高模板工程质量,顶板采用10mm覆面竹胶板,模板尺寸为1220×2440mm;梁、墙、柱模板选用15mm厚木制多层模板,模板尺寸915×1830mm;龙骨选用50×70mm木方、?48×3.5(根据实际跨度及墙长考虑)钢管,支撑采用?48×3.5钢管(根据实际层高考虑),U型托。加固利用直径14mm的对拉螺栓。根据所需材料计划提前考察、选用合格材料供应厂家。

丙纶防水工程施工方案

菩提苑205#楼、206#楼工程 丙 纶 防 水 工 程 施 工 方 案 武汉鲁园建设集团有限公司贰零壹叁年参月十五日 菩提苑205#楼、206#楼工程丙纶防水工程施工方案

一、工程概况 工程名称:菩提苑205#、206#楼 建设单位:武汉海兴房地产开发有限公司 设计单位:深圳市中外建建筑设计有限公司武汉分公司 勘测单位:武汉地质工程勘察院 施工单位:武汉鲁园建设集团有限公司 监理单位:武汉盛强建设工程监理有限责任公司 结构类型:全现浇钢筋混凝土剪力墙结构 工程地址:武汉市江夏区大桥新区大花岭村 菩提苑205#、206#楼分别为33层和28层高层住宅楼,建筑高度分别为99.3m和84.3m,建筑面积分别为25442M2、23251M2,±0.000标高均为黄海高程25.800mm。自然地面均约为23.00m, 205#、206#楼为筏板基础。外墙采用胶粉聚苯颗粒保温浆料内保温层做法。 二、施工操作程序 验收基层→清扫待施工层→配置粘剂(随用随配置)→处理复杂部位→施工→检验→防护层施工→验收。 三、施工准备(材料准备包括水,水泥,胶粉): 序号器具名称规格单位数量备注 1 毛刷 40mm 把 2 2 刮板 30mm 个 3 硬橡胶 3 搅拌器具个 2 电动搅拌器或硬竹把 4 制胶容器≧100升个 2 根据用料可用半截油桶 5 剪子把 1 普通民用 6 刀子把 2 壁纸刀 7 清扫工具把根据情况扫帚或小铲 8 称重器具台 1 10—50公斤 9 腻刀 30mm 把 2 宜用专用涂胶器 三、施工程序及方法: 3.1找平层施工质量应符合《屋面工程技术规范》(GB50345-2004)规定。
