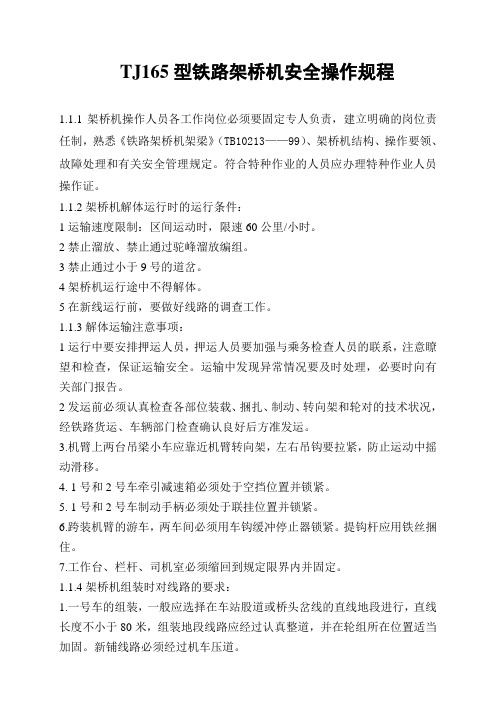

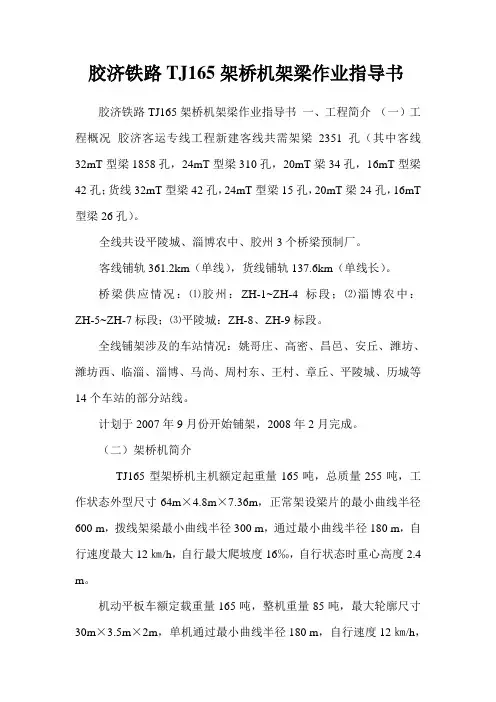

TJ165型架桥机操作细则

为确保蒙内铁路铺架工程施工安全、优质、高效、顺利完成,规范架桥机施工流程,保持铺轨机设备完好率,根据国家有关规范标准及厂家提供TJ165型架桥机说明书,特编制本操作细则。

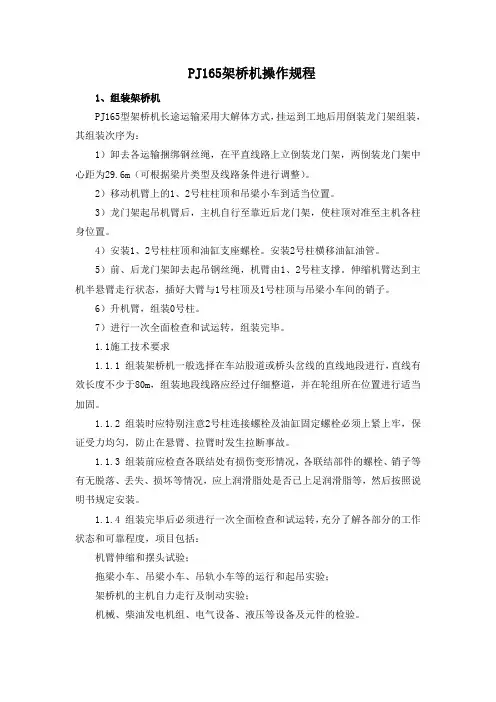

1 组装作业

1.1 场地要求

1.1.1 架桥机组装应在无接触网的平直线路上进行。特殊情况下必须满足线路坡度<3‰,曲线半径>2000m。

1.1.2 在接触网下组装架桥机时,必须通知相关部门停电,并有专人负责。

1.2 组装程序

1.2.1 拆除所有装载加固的元件。

1.2.2 按要求组装倒装龙门吊(以下简称为龙门吊),两龙门吊间距为24m或33m,龙门吊的吊点不得与机臂上的附属部件(柱顶,吊梁小车,吊轨小车等)和机臂专用转向架干涉,龙门吊垫木应高出轨面200mm以上。

1.2.3 机臂装载平车组进入龙门吊内。

1.2.4 主机折叠柱根回复到工作位,连接折叠柱根与车体的螺栓,螺栓用加力扳手紧固均匀。

1.2.5 移动一号柱顶到铺轨位并插机臂中心销,移动二号柱顶,使之与一号柱顶间距为9m并用楔形块锁定。

1.2.6 龙门吊起吊机臂,上升100mm后停留10分钟,无异常后继续起升至组装高度(分两步进行,先起吊一定高度,在机臂专用转向架上加垫块400—500mm,然后在机臂下平面与起吊钢丝绳之间加垫300mm垫木,再起升至最高位)。

1.2.7 机臂装载平车拖出龙门吊,主机进入龙门吊内并与柱顶对位,连接柱顶与柱身的联接螺栓,螺栓用加力扳手紧固均匀。

1.2.8 组装一号柱、二号柱。

1.2.9 主机驶出龙门吊。

1.2.10 连接机臂电缆。

1.2.11 机臂回缩至自力走行位,机臂尾部置于三号柱上。

1.2.12 组装液压管路。

1.2.13 机臂上升至最高位组装零号柱。

1.3 架桥机的组装和组装后的第一片梁的架设应在白天进行,以便观察。

2 使用前检查

2.1 架桥机必须经过全面检查方可投入使用。

2.2 检查内容

2.2.1 结构部分:主要钢结构件(零号柱,一号柱,二号柱,机臂,吊梁小车,吊轨小车、顶梁扁担,运梁小车,龙门吊吊重扁担等)无变形,焊缝无开裂等缺陷。

2.2.2 车辆部分:转向架、风制动和走行机构完好无损,牵引减速箱挂档(摇把转动不少于17圈)。必须检查空气制动系统和基础制动系统是否良好,特别注意检查制动梁是否变形和焊缝是否开裂,弹簧是否有裂纹或折断,闸瓦磨耗是否符合规范(磨耗20mm 左右更换),制动缸行程调整范围为155mm±10mm,总风缸压力控制在700~900kPa,如有故障立即排除。

2.2.3 电气部分:各电路接头良好、仪表完好,发动机工作正常,电机绝缘良好。

2.2.4 液压部分:各液压元件无损伤且能性良好,液压油达到使用液面高度(油箱容积的50%—75%)且清洁无变质,回油滤清器和吸油滤清器清洁且能性良好。

2.2.5 机械部分:各机械部件(拖梁机构,梁走行机构,吊梁小车卷扬机,横移机构),运转正常,润滑良好,连接牢固、制动可靠。

2.2.6 起重部分:钢丝绳按GB/T5972-86《起重机械用钢丝绳检验和报废实用规范》执行。吊钩、滑轮组等按GB/T6067.1《起重机械安全规程》执行。起升卷扬机与电机联连的花键(内花键和外花键)进行检查,花键应完好无损。该花键应定期(每架设600片T梁)进行检查。安全制动转场投入使用前或每架设400片T梁进行检查其可靠性。

2.2.7 紧固件部分:支柱(1号柱、2号柱、3号柱和零号柱、折叠柱根)和起升卷扬,拖拉卷扬,走行部位,制动部位等连接的螺栓用加力扳手紧固均匀,采用分级加力多次紧固的方法进行紧固,螺栓还应定期(每架设200片T梁)检查不得有裂纹、螺纹损伤和断裂等缺陷。

2.3 架桥机的试运转按GB50278《起重设备安装工程施工及验收规范》进行。

2.4 架桥机解体转场组装后必须进行试运转调试。

3 架桥机作业

3.1 自力走行

3.1.1 架桥机在短途转场和架桥作业中都需要自力走行。为了保证架桥机的自行安全,必须严格执行以下规定:

1 架桥机(主机、辅机)自力走行前必须检查空气制动系统和基础制动系统是否良好,特别注意检查制动梁是否变形和焊缝是否开裂,如有故障应立即排除。

2 严禁架桥机全悬臂走行。

3 架桥机主机在非桥面上自力走行时机臂应降到最低位。一号柱插销插入机臂自力走销孔位(见机臂孔位图2),机臂尾部落在三号柱上,吊轨小车开到一号柱顶下,吊梁小车(2台)开到二号柱与三号柱之间。架桥机组自行速度不得超过12km/h。司机室向车体内移并锁固。

4 架桥机主机在桥面自力走行时,机臂可在最高位,机臂应回缩到铺轨位置,其自行速度不得超过5km/h。

5 架桥机经过线路必须按《铁路架桥机架梁暂行规程》(建设〖2006〗181号)中6.2条规定进行压道处理。

6 桥头线路必须按《铁路架桥机架梁暂行规程》(建设〖2006〗181号)中6.3条规定进行桥头线路加固。

7 架桥机通过隧道时,机臂必须落到最低位,机臂中心销插机臂前端自力走行孔位(见机臂孔位图2),并应一度停车,探明洞内情况,确定无障碍后,再以5km/h速度运行通过。

8 架桥机自力走行爬坡能力为16‰,线路坡道超过16‰时必须由机车顶进,推进速度不得超过12km/h。

3.2 架梁

3.2.1 架桥机作业时必须严格按《铁路架桥机架梁暂行规程》(建设〖2006〗181号)的有关规定进行,确保作业安全。其作业过程按下列程序进行。

3.2.2 主机对位

1 主机进入施工现场距离桥头100m处必须一度停车。

2 主机对位时,停车位置必须十分准确,主机五轴转向架第一轮中心到胸墙(或梁前端)的距离为2.47m。架24m梁时,按32m 梁位伸臂,到胸墙距离为10.47m。

3 主机对位时车速<0.5km/h,主风缸风压>0.7Mpa,并在停车位前100~200mm处预置车轮停止器。

4 主机对位后制动机处于制动位,单独制动阀处于全制动时,制动缸的压力为0.3Mpa(可以通过调整阀的调整手轮来调节压力),车轮下打好铁鞋,并放下前后液压支腿,支腿顶升高度以车体上升5mm左右为宜(压力为2MPa)。支腿油缸下部(支腿扁担两侧与油缸联接处)必须垫枕木,枕木高度必须高于轨道高度,严禁支腿直接压轨道。

3.2.3 伸机臂

1 根据所架梁片高度,将一号柱、二号柱上升到所需高度,一号柱、二号柱柱顶高度应相同,插好一号柱、二号柱柱销,再将一号柱油缸卸压,二号柱油缸上顶,使插销压牢受力。

2 将吊梁小车与一号柱柱顶的定位销插好,拔出一号柱顶与机臂的中心销,开动机臂伸缩卷扬机,机臂即可前伸。

3机臂前伸时应随时调整吊轨小车的位置,保持吊轨小车与前吊梁小车的距离小于5m。

4 机臂伸到位后,插好一号柱顶与机臂的中心销,并拔出一号柱顶与吊梁小车的定位销。

5 机臂伸缩时,一号柱、二号柱必须插好柱销。

6 机臂全悬时,严禁吊轨小车前行,禁止吊轨小车吊重物前行。

3.2.4 立零号柱。

1 立零号柱前应先根据线路坡道情况计算零号柱高度,并根据坡度适当增减零号柱高度,必须保证零号柱和一号柱水平高度差<100mm,使机臂基本处于水平状态。

计算公式:h=L×α

式中h——计算高度L——零号柱与一号柱间距(38.5m、30.5m)

α——坡度(‰)

2 零号柱到达前方桥墩后,拔出二号柱的插销,二号柱油缸下拉,使机臂前端抬起一定高度,再将零号柱摘挂吊钩下行,放下零号柱折叠部分,穿好螺栓,拧紧螺帽。零号柱所有螺栓必须上全、拧紧。

3 零号柱主支承面下方必须用硬质木板(或钢性支垫)填平垫稳,支垫的长度和宽度应大于零号柱两侧承力(钢性节两侧各500mm范围)部分尺寸,支垫的高度以零号柱立好后,机臂处于水平状态为宜。

4 零号柱立稳后,应检查其是否处于垂直状态,垂直度应小于5mm,二号柱油缸上顶使零号柱压牢,压力为4Mpa。

5 曲线架梁时,机臂头部根据线路情况偏摆一定距离,再立零号柱。

6 摆臂时,必须插好一号柱与机臂锁定的机臂中心销,拔出一号柱与吊梁小车的定位销,同时,一号柱、二号柱必须插好柱销。

7 零号柱摘挂的吊钩与零号柱连接时,中间要加过渡千斤绳,绳长根据实际情况来定,一般长采用钢丝绳6×37-1770-φ20Χ3m。

3.2.5 立龙门吊

1 龙门吊一般架立在直线、无坡度地段特殊情况时,线路坡度小于6‰,曲线半径大于1200m,龙门吊到桥头的距离一般为200~500m。

2 立龙门吊处的地基必须坚实,地基沉降不得超过相关标准,并至少垫放两层枕木。

3 龙门吊两立柱与水平面垂直,垂直度≤2/1000,龙门吊中心与线路中心重合,误差≤10mm。

4 两龙门吊中心距离(说明:表中所示并非最佳吊装点,现场根据实际情况确定最佳吊点位置,方便吊装,不与运梁车转向架干涉,符合梁体吊装要求为原则)见下表:

梁片跨度(m) 32 24 20 16 12

两龙门吊最小间距 24 18 13 12 8

3.2.6 换装梁片

1 龙门吊立好后,将梁片从运梁平车上换装到辅机上,第一次吊梁时,当梁片起升100mm后,停留10分钟检查梁片是否有下滑现象和基础下沉情况,如无异常现象,方可继续起升梁片。油缸下降量≤3mm。

2 将梁片继续起高,运梁平车退出,辅机开行到梁片下方,将梁片落到辅机上。梁片前端悬出辅机前端符合桥梁装运规定,最小不能小于3200mm,并用撑杆将梁片支牢,防止梁片倾斜。

3 曲线架梁时可将梁片前端偏装,利于过梁。

3.2.7 辅机运梁

1 辅机载梁运行速度0~7Km/h,距主机50~100m时一度停车,与主机对位速度≤0.5Km/h。

2 辅机运梁线路应符合《铁路架桥机架梁暂行规程》(建设〖2006〗181号)要求。

3 辅机运梁时,梁片必须支撑牢固,转向架不得过载,弹簧不得压实压死。运轨排时,辅机的拖梁小车必须锁定,轨排须加固。

4 辅机运梁时,必须有专人引道。

5 辅机作为短距离牵引车时,在≤6‰坡度可牵引装载两片32m梁的列车运行,>6‰时只能牵引载有一片梁的列车运行,严禁超载。

6 测速装置有两种语音提醒功能,即重车运行超速报警(速度超过7Km/h时语音为“重载运行,请减速行驶!”)和空车运行超速报警(速度超过16Km/h时语音为“超速行速,请减速!请减速!”)。

7 当两辆机车之间距离小于100m时,铺架设备安全测距雷达系统有连续报警信号输出,声光同时示警,并在屏幕上会显示两车之间的实时距离。

3.2.8 过梁

1 辅机载梁与主机对位后,主机液压支腿必须支牢支实(油缸无杆腔压力为2MPa),顶梁扁担顶起梁片前端,主机拖梁小车运行到梁片下方合适位置,垫好木板,落下顶梁扁担,梁片落到拖梁小车上,支好撑杆即可进行拖梁工作。

2 主机拖梁小车分主动和被动两种拖梁小车,梁片前端落在主动拖梁小车上,走行一定距离后再将梁片后端落在被动小车上,任何梁型都应使小车尽量接近梁片的两端。

3 转向架不得过载,弹簧不得压实压死。顶梁扁担升降时,应同步进行,两侧偏差不大于10mm,顶梁扁担下降时,压力不得大于2Mpa,不得强行下拉油缸。

4 拖梁小车行轮轴承有异常时,应及时排除,不得带病作业。

5 架设130吨以上梁片时,主动、被动拖梁小车合二为一使用;架设130吨及以下梁片时,主动、被动拖梁小车可以分开使用。

3.2.9 吊梁

1 吊梁小车吊梁中心位置一般在梁两端3~4米处。吊梁前卷扬机钢丝绳必须排列整齐,卷扬机起落过程中,必须派专人监控钢丝绳排列情况,防止乱绳,同时观察钢丝绳的状况,按GB/T5972-86《起重机械用钢丝绳检验和报废实用规范》的要求执行钢丝绳是否应该更换。

2 第一次吊梁时和更换钢丝绳后,应检查钢丝绳的绕组情况。钢丝绳倍率为12。梁片吊起后,应停留5分钟,观察卷扬机是否有溜钩现象。

3 吊梁钢丝绳与梁片接触处必须有铁瓦保护梁片。

4 吊梁时,可在梁片两侧加垫木块,保证起吊钢丝绳竖直起升,减少夹角。

3.2.10 出梁

1 梁片吊起后,确认起升机构无异常情况,方可出梁。

2 当梁片前端接近零号柱时应缓慢对位,严禁梁片撞击零号柱,紧急情况下,可拉零号柱前端吊梁小车急停开关。

3.2.11 落梁

落梁时,梁片应保持水平状态,前后高度差小于200mm,左右高度差小于20mm。

3.2.12 梁片横移

1 梁片横移时,梁片应尽量接近桥墩(第二片梁应尽量接近第一片梁),横移距离不得超过1150mm。机上移梁不到位时,可用10吨以上手拉葫芦少量牵拉,牵拉距离不得大于200mm。梁片横移时严禁吊钩升降或小车进退。

2 梁片横移时,前后横移小车应同时开动,前后相差小于100mm。

3 梁片横移后,禁止吊梁小车前行或后退。

3.2.13 梁片落位与安装支座

桥墩顶面应画好支座中心位置,梁片落位后,误差符合线路要求的有关规定。第二片梁就位后,应立即将两梁片连接板焊好,使两片梁形成一个整体。

3.2.14 铺设桥面轨

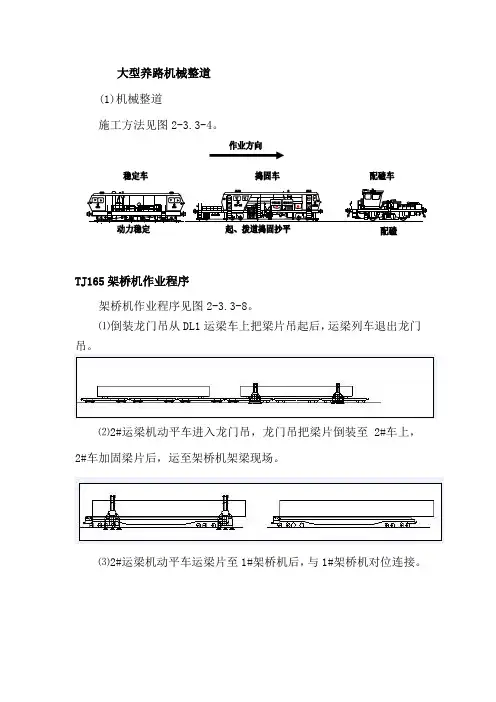

1 铺设桥面轨时,机臂回缩,零号柱中心距离一号柱中心25.5m,零号柱悬空,机臂成半悬臂状态,两台吊梁小车开行到三号柱附近。

2 用换装梁片的相同方法,将轨排送到主机上,两台吊轨小车同时吊起轨排,两吊点中心距轨排两端6m左右。

3 轨排吊起后,`两台吊轨小车同时向前运行。当轨排前方接近零号柱时,将前吊轨小车吊钩下落,使轨排前端低于零号柱,两

架桥机过孔安全操作规程(正式)

编订:__________________ 单位:__________________ 时间:__________________ 架桥机过孔安全操作规程 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7298-37 架桥机过孔安全操作规程(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1 架桥机过孔 1.1 架桥机的准备工作 ⑴检查及测量桥面走行轨道是否铺设稳妥。桥面走行轨道铺设偏差:横向间距±5mm,与桥梁中心线±1cm,轨道接头处高差±1mm。 ⑵检查后支腿走行轮与走行轨接触是否正常,并清除走行轨道上及行走范围内的障碍物。 ⑶检查辅助支腿走行轮与下导梁的走行轨道接合是否正常。检查辅助支腿是否锁定稳固。检查前支腿是否收起,提离墩台垫石面15cm以上。检查下导梁两侧有无外伸悬挂物,以防过孔时前支腿刮碰。 ⑷检查后支腿及辅助支腿的走行机构是否运转正常。 1.2 架桥机过孔时应保持后支腿及辅助支腿的走

行机构同步运行,采用同电源和联动按钮控制,加强对前后走行系统的监护。如发现异常,应采取立即停车检查排除。当接近设计位置时要提前减速,必要时可以点动对位。 1.3 架桥机过孔到位后,先进行后支腿的走行轮承重转换到支柱承重的作业(顶升油缸顶升-在支柱下加放硬杂木-顶升油缸收缩),再调节前支腿的高度,并支立承重。收辅助支腿,使辅助支腿走行轮脱离下导梁走行轨,实现辅助支腿与前支腿的承重转换。架桥机支承转换后保持架桥机支立状态达到2条偏差规定的要求。 2 下导梁纵移过孔 2.1 下导梁纵移过孔前的准备工作 ⑴检查辅助支腿吊挂机构是否完好。 ⑵检查清除下导梁吊挂轮导槽内的杂物,检查辅助支腿是否锁定稳固。 2.2 下导梁纵移过孔时,要先将辅助支腿收缩使吊挂轮受力并提升下导梁,使下导梁前端脱离墩台面

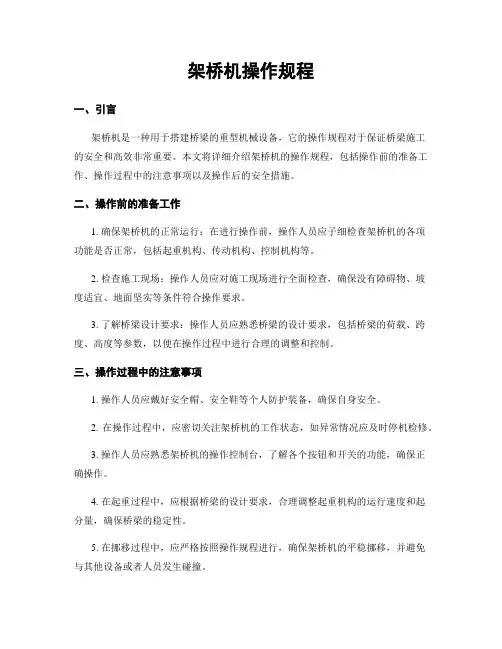

架桥机操作规程

架桥机操作规程 1.架桥机操作人员必须持有操作证,由于设备属于桥梁施工大型专用设备,架 桥机作业必须分工明确,统一指挥,要设专职操作人员、专职电工和专职安全检查人员。 2.架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安 全检查,发现问题要及时停止工作并及时处理后才能继续作业,不允许带故障作业。 3.各动作间禁止联动,即在进行某一动作时,其他操作应确保无动作。 4.无关人员不允许在架梁施工作业区域内逗留,施工时下方不得有行人、车辆 等通过。 5.所有作业人员,必须熟练掌握本岗位和所操作机械设备的安全操作规程,熟 悉相关行业规定的工程施工安全技术规程,遵章守纪,服从指挥,规范作业。 6.架桥机经检验合格后再投入使用,要有特种设备检验合格证明。任何情况下 必须保证安全设施和附件的齐全、灵敏、可靠。 7.施工现场所有人员,都必须正确佩戴和使用相关劳动防护用品(安全帽、安 全带等)。 8.架梁施工作业时严格按照技术交底或施工方案要求的架梁顺序进行架设。 9.喂梁前必须仔细检查主、副导梁及前支架各部分销子是否锁定,并插上防退 销,检查塞垫、枕木、轨道及连接板的安装是否符合要求。 10.吊装前检查轨道是否平整压实,运梁车重载时只能采用低速档启动和运行。 11.架桥机前、后支腿横向运行轨道要求水平,并严格控制间距,两条轨道必须 平行,保持平稳。 12.架桥机纵向移动前要求做好一切准备,一次到位,中途不允许停顿。 13.架桥机天车携带梁体纵向运行时,前支腿部位要求用手拉葫芦(5T)与横向 轨道拉紧固定,加强稳定性。 14.安装作业不允许超负荷运行,不允许斜吊提升作业。 15.五级风以上严禁作业,必须用索具稳固架桥机和吊天车,架桥机停止工作时 要切断电源,以防发生意外。 16.中顶高支腿顶高时,前天车必须退至前支腿处,后天车必须退至后支腿处。 17.前支腿或后顶高支腿顶高时,两天车必须退至中支腿附近。 18.架桥机必须设置避雷装置。 19.架桥机大车行走方梁的承载能力应满足有关要求,两自由端必须设置挡块,以保证架桥机的位移安全。大车行走箱处配备有专用工具(锲铁)和警示牌。若由于机械、电器或操作引起的大车行走失控时,将锲铁塞入行走轮与轨道之间,使架桥机不能继续滑移。 20.行走轨道下支垫方木超过2层时,必须使用钢条或码钉连接下垫方木;后支腿下垫方木超2层时,下垫方木必须呈井字型支垫。

架桥机安全操作规程

架桥机安全操作规程 一、作业人员必须经省级建设行政主管部门考核合格,取得建筑施工特种作业人员操作证书,方可上岗。 二、对架桥人员的要求: (一)架梁前,架桥机负责人应根据技术人员的技术交底,到现场了解情况,提出架梁方案和应做 的准备工作及注意事项。 (二)全体人员须遵章守纪,相互协作,坚守岗位,牢固树立安全第一的思想,切不可麻痹大意, 急躁冒进,草率从事。 (三)架桥中,应由专人统一指挥,简单、明显、正确无误,架桥人员必须在统一指挥下工作。 (四)操作人员必须进行安全教育及技术培训并获得合格证后方可上岗。各岗位人员应相对固定。 (五)操作人员上机前严禁喝酒并要休息好,以确保架桥时有充沛的精力和高度的注意力。 (六)架桥工作人员每年必须体检,凡有心脏病、高血压的人员不适于从事架桥工作。 (七)操作人员对自己操作的机具和设备必须事先检查和调试,保证使用状态良好。 (八)现场操作人员必须使用规定的防护用品,以保证安全。 三、测量定位和场地平整:架桥机一般在桥头路基上拼装。拼装场地要有一定的工作面,地基有足够 承载力,满足架桥机安装及试运荷载的要求(按使用说明书);场地可设纵坡,但要求平顺,纵坡不能超过 3%;测定运梁平车纵向运行轨道中心线及前、中及顶高支腿位置。 四、架桥机的组装: (一)组装对线路的要求 1.组装架桥机原则上应在直线上进行,直线的有效长度一般应长于架桥机全长,在困难条件下可在 半径大于600m的曲线上进行,但曲线不应有超高。 2.组装地段的线路应经过整修并在维修组所在位置进行适当加固,使其路面的承载能力和线路质量 满足架桥机的需要。 (二)组装注意事项 1.单向架桥机组装前要确认架桥机的方向是否架桥方向符合,如果不符,则要调换方向才能组装。 2.组装前应严格检查各连接处有无损伤、变形情况,各连接部件有无脱落、丢失、损坏等情况,然 后按说明书规定的顺序组装。 (三)组装时要认真、细致、防止操作零、部件,组装完毕后要进行全面检查和试运转,其内容如 下: 1.机电设备运转; 2.机臂升降、伸缩及摆头; 3.起重小车的起吊、行走、横移及制动; 4.主机的走行及制动; 5.前支柱(零号柱)的起落; 6.拖拉机构运转。 五、架桥机对桥头线路的要求: (一)架桥机大轴重作用路基地段,线路必须加固压道,其加固和压道的要求按《铁路架桥机架梁 规程》TB 10213—99中的有关规定执行。 (二)架桥机行走地段的线路质量必须达到使用说明书的要求,不得有死弯、反超高、三角坑等病 害。

架桥机作业的安全措施通用版

解决方案编号:YTO-FS-PD780 架桥机作业的安全措施通用版 The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

架桥机作业的安全措施通用版 使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、在架桥机试车前,必须检查电动机的转向是否正确。同一运行机构各电动机转向是否相同,调整卷扬机制动瓦块与制动间隙,检查各减速机内油量是否充足,各个油嘴、油杯、油管、油路是否畅通,待一切经检查确认方可试车运转。 2、架桥机在安装梁板前要进行空载试验、静载试验、动载试验,确保各部分安全可靠。不得吊运超过起重机定额起重量的重物。 3、制动装备的安全技术检查 (1)在吊梁前应先检查制动器是否灵敏。 (2)制动器的工作弹簧、销轴、连接板和开口销等应完好,各转动部分不得有卡塞现象。 (3)闸瓦摩擦衬垫厚度磨损达原厚度的50%时应更新。 (4)制动轮的制动摩擦面不得有妨碍制动性能的缺陷或沾染油污。 4、电器使用的安全技术要求 (1)架桥机上的电路接入时要安装保险装置。

架桥机过孔安全操作规程(标准版)

The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 架桥机过孔安全操作规程(标准 版)

架桥机过孔安全操作规程(标准版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。可用于实体印刷或电子存档(使用前请详细阅读条款)。 1架桥机过孔 1.1架桥机的准备工作 ⑴检查及测量桥面走行轨道是否铺设稳妥。桥面走行轨道铺设偏差:横向间距±5mm,与桥梁中心线±1cm,轨道接头处高差±1mm。 ⑵检查后支腿走行轮与走行轨接触是否正常,并清除走行轨道上及行走范围内的障碍物。 ⑶检查辅助支腿走行轮与下导梁的走行轨道接合是否正常。检查辅助支腿是否锁定稳固。检查前支腿是否收起,提离墩台垫石面15cm 以上。检查下导梁两侧有无外伸悬挂物,以防过孔时前支腿刮碰。 ⑷检查后支腿及辅助支腿的走行机构是否运转正常。 1.2架桥机过孔时应保持后支腿及辅助支腿的走行机构同步运行,采用同电源和联动按钮控制,加强对前后走行系统的监护。如发现异常,应采取立即停车检查排除。当接近设计位置时要提前减速,必要时可以点动对位。

1.3架桥机过孔到位后,先进行后支腿的走行轮承重转换到支柱承重的作业(顶升油缸顶升-在支柱下加放硬杂木-顶升油缸收缩),再调节前支腿的高度,并支立承重。收辅助支腿,使辅助支腿走行轮脱离下导梁走行轨,实现辅助支腿与前支腿的承重转换。架桥机支承转换后保持架桥机支立状态达到2条偏差规定的要求。 2下导梁纵移过孔 2.1下导梁纵移过孔前的准备工作 ⑴检查辅助支腿吊挂机构是否完好。 ⑵检查清除下导梁吊挂轮导槽内的杂物,检查辅助支腿是否锁定稳固。 2.2下导梁纵移过孔时,要先将辅助支腿收缩使吊挂轮受力并提升下导梁,使下导梁前端脱离墩台面≤20cm,再由1号吊梁行车吊起下导梁后端脱离墩台面向前推送下导梁,推送过程中应保持下导梁处于相对水平状态,或后端略低于前端,高差≤10cm,避免下导梁自行前窜。 2.3当下导梁向前推送前悬臂接近标定位置时减速,严禁悬臂位置超过标定位置,在悬臂达标定位置时即停止推送,由辅助行车起吊下导梁吊拉下导梁前移,直至设计位置,接近设计位置时应减速运行。

4、架桥机作业安全教育

架桥机施工操作安全教育 (一)基本安全要求: 一、进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣,高空作业必须穿上安全带,并高挂低用,脚穿防滑布鞋; 二、作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场; 三、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业; 四、从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备; 五、施工现场禁止追逐打闹,禁止酒后作业; 六、施工现场的各种安全防护设施、安全标志等,未经允许严禁随意拆除和挪动。 (二)、架桥机安全操作要点 一、架桥机纵向运行轨道两侧规定高度要求对应水平,保持平稳。前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行。 二、斜交桥梁混凝土梁安装时,架桥机前、中、后支腿行走轮位置,左右轮要前后错开,其间距可根据斜交角度计算,以便支腿轮可在同一横向轨道上运行(具体事宜请与制造单位联系)。 三、架桥机纵向移动要做好一切准备工作,要求一次到位,不允许中途停顿。 四、架桥机天车携带混凝土梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。 五、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。例如:采用三角铁块在轮子前后作防护,特别中腿距梁端很近,移位时要注意控制。 六、架桥机拼装后一定要进行吊重试吊运行,也可用混凝土梁试吊后,架桥机再运行到位开始安装作业。 七、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械电气带故障工作。 八、安装作业不准超负荷运行,不得斜吊提升作业。 九、连接销子加工材质必须按设计图纸要求进行,不得用低钢号加工代替。

架桥机安全常识与注意事项详细版

文件编号:GD/FS-8246 (管理制度范本系列) 架桥机安全常识与注意事 项详细版 The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

架桥机安全常识与注意事项详细版 提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 一、装吊作业一般的安全常识 装吊作业涉及的面很广,使用不同的机具作业时,都有相应的安全措施,这里所讲的是一般的安全常识。 1、吊装工程大量是分层作业,因此,施工人员必须戴上安全帽,脚穿软底鞋,不能穿拖鞋、高跟鞋、塑料底鞋,以防滑倒。 2、距地在3m以上作业时,工作人员应配戴安全带,安全带要用坚韧的牛皮、帆布等材料制作,并附结实的绳索(直径不小于25㎜),其长度不超过3m,使用前要加负荷250㎏的物件,经15分钟的静载试验,或用100㎏的物件作3m高的冲击试

验。 3、麻绳只能用于手拉(经过滑轮)吊起不太重的载荷,不能用于机动机构中用起重绳索。 4、长钢丝绳不得随意截短,起重钢丝绳不许接长使用,但在特殊情况下,其接长处不经过滑轮或滚筒,并经过试吊,经检查确认安全后,才准正式吊重。 5、起吊重物时,当物体在其它物件上部移动时,所吊重物必须比其它物件至少高出50cm的上空超过。 6、当吊机在高压电线附近装吊作业时,必须保持一定的距离,如线路电压在20千伏以下,由扒杆的顶点距输电线的垂直距离和水平距离均不得小于3m左右。如线路电压还要高,则安全距离还要增大,同时设置安全防护人员进行观察。必要时还必须

架桥机安全规程

HDJH30/1000J型架桥机安全操作规程 1、新安装或重安装起重机械设备,安装单位应有相应资质,并事先到设备所在地技术监督局备案后方可进行安装作业,安装完毕应参照《起重机试运转规程》进行试验和试吊,自检合格后由设备所在地技术监督局验收,合格后方可投入使用。 2、操作人员必须与指挥人员密切配合。得到指挥人员的指挥信号方能开始操作,操作前必须鸣铃示意。 3、操作人员必须持证上岗,严禁违规、违章作业。 4、桥机天车空车运行或停放时吊钩的高度不得低于2 m。 5、操作架桥机前必须检查钢丝绳接头和钢丝绳与卡子结合处的牢固情况。 6、严禁吊运超过架桥机额定起重量的重物。 7、严禁用吊钩斜拉重物和地埋重物。 8、操作场所严禁闲杂人员入内,以免妨碍操作和避免发生撞伤和碰伤事故。 9、架桥机吊梁前,应首先检查制动器是否能可靠制动。 10、构件、重物在起吊和落吊的过程中,吊件下方禁止人员停留或通过,以防物件坠落而发生人身事故。 11、起吊构件应绑扎平稳和牢固,并禁止在构件上堆放悬挂零星物件。 12、不得利用电动机的突然反向旋转作为运行机构的制动。

13、禁止利用限位开关作为运行中的停机操作,限位开关只能在发生意外事故或司机操作失误的情况下,才能起作用。 14、雨雪天气工作,为防止制动器受潮失效,应先经过试吊,证明制动器可靠后,方可进行工作。 15、降落重物过程中,卷扬机制动器突然失灵时应采取积极措施。即将重物稍微上升后再降落,再稍微上升,再降落,这样多次反复,就能将重物安全降落。 16、起吊构件时,吊钩中心应垂直通过构件重心,构件吊起离地面20厘米时须停车检查各吊点及主要受力部位以及:a 起重机的稳定性。B制动器的可靠性。C构件的平稳性。D绑扎的牢固性。 17、由于各种原因造成停工时,应将重物卸下或者用其他物品将其支撑起来,不得悬空在空中,且切断电源。 18、架桥机停止工作时,应切断电源。并将架桥机锚定。 19、每次过孔后铺摆横移梁轨道时,前、后横移轨应处在平行状态。前、后横移轨右边、左边、中间六个点距离应一致,偏差±4mm,不得超过。应用尺子进行实际测量,正确无误时,空车用低速走行一次。 20、桥机操作人员应建立操作工日志,对每天的工作状态、起重吨位、运行状态进行认真记录,以便以后合理操作。多人操作的交接班,交接班中要认真检查。 21、操作人员和工作人员离开时,吊钩上不准悬挂重物,各

架桥机安全技术操作规程标准版本

文件编号:RHD-QB-K9481 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 架桥机安全技术操作规 程标准版本

架桥机安全技术操作规程标准版本操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1、架桥机操作人员必须在各工作岗位要固定专人负责,建立明确的岗位责任制。同时要熟悉架桥机结构、操作要领及故障处理和有关安全规程。并建立定期考核制,发给操作证。 2、工作前做好技术交底,听从统一指挥,严格按照操作细则执行,并有专人负责,桥下禁止通行。 3、液压系统操作前应检查全系统机件、各阀门、管路接头是否良好,确认无误后,方可大开吸油管截止阀,然后开动油泵。发现各种阀门、压力表失灵、损坏时应及时修理与更换。压力表每季要检查一次。

4、在起吊、落梁操作前,要注意调整流量控制阀,以保证油顶慢速下降。液压油必须保证清洁,换油时,注意清洗有关部位,加入经过过滤的新油。 5、在液体油泵开始工作后,操作人员要注意两个油顶的压力表的指针是否一致,如有误差应及时调整。以防形成偏载而发生事故。在吊梁或落梁过程中,两个龙门天车上油顶的升降速度也应大致保持一致尽量避免偏载。 6、每架一孔前,应堆机电部分进行全面检查,确认无误后,才可架梁。架桥机使用外电时,其外接电源应有专人看管。使用发电车电源时,保证电压稳定。 7、架梁前,前、中、后支腿应调整水平。龙门天车走行时应有专人照看电缆,严防拉断、折损。运梁台车连续运行每80米应停下来检查电动机的温

架桥机拆除安全作业规定(最新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 架桥机拆除安全作业规定(最新 版) Safety management is an important part of production management. Safety and production are in the implementation process

架桥机拆除安全作业规定(最新版) 针对架桥机拆除作业,特制定以下安全作业规定,确保设备拆除正常进行。 1.在设备拆除前,对设备进行仔细全面的检查,将一切非设备材料(如附着物、垃圾、废弃材料)全部清理干净,防止高空坠落事故。 2.对设备已损坏处予以明确标记,并记录在案,评估拆除是否可以正常进行,否则应采取加固、捆绑等措施,或修改拆除方案。 3.吊装作业前,仔细检查钢丝绳、卸扣、吊装位置的质量,如有必要及时更换或加固。 4.拆除作业应严格遵循先上后下、按部就班的顺序进行,严禁盲目作业。起钩前指挥应观察下方有否作业人员,确认吊装构件已与其它部件完全脱离。 5.起钩时应缓慢。钢丝绳完全吃力、吊装构件即将吊起时,应

进一步确认正常后方能继续进行。 6.大、长、重构件(如桁架、横梁、支腿等)在起吊时必须采用人工软牵引,防止构件剧烈晃动,碰撞其它部件或吊机把杆。 7.架桥机采用浮吊定点作业,主桁架前进或后退过程中,应严格确保起重天车的停靠位置,防止结构倾覆。 8.架桥机各支腿在就位后,应根据要求与桥面进行锚固,防止倾覆。主桁架、起重天车除作业及推进等工况外,其余拆除作业阶段均必须采取可靠的锚固措施。 9.其中一个中支腿在转移过程中,另一个中支腿必须与主桁架锁定。 10.严禁在不符合吊装条件(如风速过大、视线不良)的情况下进行起重吊装,不得赶进度在夜间或雷雨时间作业。 云博创意设计 MzYunBo Creative Design Co., Ltd.

公路架桥机安全操作规程

公路架桥机安全操作规程 1. 架桥机纵向运行轨道两侧规定高度要求水平,保持平稳.前、中、后支腿个横向运行轨道要求水平,并严格控制间距,三条轨道必须平行; 2. 架桥机纵向移动要做好一切准备工作,要求一次到位,不允许中途停顿; 3. 架桥机天车携带混凝土梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性; 4. 架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时后才能继续作业.不允许机械电气带故障工作; 5. 安装作业不准超负荷运行,不得斜吊提升作业; 6. 连接销子加工材质必须按设计图纸要求进行,不得用低钢号加工代替; 7. 五级风以上严禁作业,必须用索具稳固架桥机和吊天车,架桥机停止工作时要切断电源,以防止发生意外; 8. 由于架桥机属桥梁安装大型专用设备,架桥机作业必须明确分工,统一指挥,要设专职操作人员、专职电工和专职安全检查员.要有严格的施工组织及措施,确保施工安全.人员基本条件如下:指挥员1名:熟悉桥梁结构及起重工作的基本要求.首先熟悉架桥机的结构、拼装程序、操作方法和使用说明书的要求,并具有一定

的组织能力,熟悉指挥信号,责任心强; 电工1名:能看懂架桥机电路图并能按图接线,能在工作中迅速排除故障,责任心强,业务熟练,反应敏捷者担任和负责架桥机的操作; 液压工1名:熟悉液压系统的基本知识和使用及危险技能,能正确操作和排除有关故障; 起重工3名:具有多年从事起重工作的经历,责任心强,具备一定的力学知识.熟悉起重机操作规程和安全规程,工作认真负责,一丝不苟; 辅助工3名:具有一定的文化知识,身强力壮,能吃苦耐劳,肯钻研业务的青年,并作为培养的对象使用. 9. 中顶高支腿顶高时,前天车必须退至前支腿处;后天车必须退至后支腿处; 10. 前支腿或后顶高支腿顶高时,两天车必须退至中腿附近; 11. 前支腿顶高就位后,必须采用专用夹具将顶高行程段锁紧,以免千斤顶长时间受力; 12. 液压系统: (1)属于同一液压缸上的两个球型截止阀,必须同时关闭或同时打开,切不可只打开一个而关闭另一个,否则将会造成事故甚至使软管爆裂或液压缸损坏; (2)根据前、中、后三个支腿和吊梁千斤顶的不同工况来确定溢

架桥机安全注意事项

架桥机安全注意事项 1、架桥机纵向运行轨道两侧规定高度要求对应水平,保持平稳。前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行。 2、斜交桥梁混凝土梁安装时,架桥机前、中、后支腿行走轮位置,左右轮要前后错开,其间距可根据斜交角度计算,以便支腿轮可在同一横向轨道上运行(具体事宜请与制造单位联系)。 3、架桥机纵向移动要做好一切准备工作,要求一次到位,不允许中途停顿。 4、架桥机天车携带混凝土梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。 5、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。例如:采用三角铁块在轮子前后作防护,特别中腿距梁端很近,移位时要注意控制。 6、架桥机拼装后一定要进行吊重试吊运行,也可用混凝土梁试吊后,架桥机再运行到位开始安装作业。 7、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械电气带故障工作。 8、安装作业不准超负荷运行,不得斜吊提升作业。 9、连接销子加工材质必须按设计图纸要求进行,不得用低钢号加工代替。 10、五级风以上严禁作业,必须用索具稳固架桥机和起吊天车,架桥机停止工作时要切断电源,以防发生意外。 11、架桥机纵向就位必须严格控制位置尺寸,确保混凝土预制梁安装顺利就位。 12、由于架桥机属桥梁安装大型专用设备,架桥机作业必须明确分工,统一指挥,要设专职操作人员、专职电工和专职安全检查员。要有严格的施工组织及措施,确保施工安全。13、悬臂纵移时,上部两天车必须后退,前天车退至后支腿处;后天车退至后支腿和后顶高支腿中间。 14、中顶高支腿顶高时,前天车必须退至前支腿处;后天车必须退至后支腿处。 15、前支腿或后顶高支腿顶高时,两天车必须退至中腿附近。 16、前支腿顶高就位后,必须采用专用夹具将顶高行程段锁紧,以免千斤顶长时间受力。 17、液压系统 (1)、属于同一液压缸上的两个球型截止阀,必须同时关闭或同时打开,切不可只打开期中一个而关闭另一个,否则将会造成事故甚至使软管爆裂或液压缸损坏; (2)、根据前、中、后三个支腿和吊梁千斤顶的不同工况来确定溢流阀的整定值,但最大不得超过31MPa。整定后即用螺帽锁紧,并不可任意改动整定压力,过小则工作中经常溢流,造成油温升高甚至不能工作;整定压力过大则不能起保险作用,使元件损坏。具体整定数值由现场技术人员确定; (3)、当油温超过70℃时应停机冷却,当油温低于0℃应考虑更换低温液压油; (4)、各部元件、管路如发生故障时,应立即停机,由经过训练的专职技术人员检查修理,操作人员不可擅自拆卸; 18、架桥机必须设置避雷装置,由使用单位自行解决。 19、架桥机大车行走方梁的承载能力应满足有关要求,两自由端必须设置挡铁。大车行走箱处配备有专用工具(楔铁)和警示牌,若由于机械、电气或误操作引起大车行走失控时,将楔铁塞入行走轮于轨道之间,使架桥机不能继续滑移。 20、在架桥机纵移或横移轨道两端,必须设置挡铁,以保证架桥机的移位安全。 21、架桥机工作前,应调整前、中和后支腿高度,使架桥机主梁纵向坡度<1.5%。 22、架桥机纵向行走轨道的铺设纵坡<3%,不满足时应调整至此要求。 23、架桥机在下坡

架桥机安全操作规程

1.所有架桥机工人必须接受严格的技术培训,并熟悉架桥机的结构和性能,操作要点以及安全操作程序。每个职位应建立明确的职位责任制,并由专人负责。所有人员必须经过认证才能工作。 2.为了确保液压系统的正常运行,必须使用清洁和过滤后的液压油。 3.桥梁安装组装,悬臂牵引力和设备的平衡和稳定应按设计要求进行。 4.操作员必须与起重机操作员和指挥官紧密合作。指挥官发出的命令信号只能开始工作,操作前必须按下门铃。 5,在架桥机使用前,应首先检查整机,如液压油量,油管是否松动,周围是否有障碍物等。在试运行过程中,有必要确定是否油压和电机转向正常。24.钢丝绳接头,钢丝绳接头与轧制头接头的牢固性必须经常检查。 6.架桥机千斤顶上升或下降时,应将其交错几次以防止不稳定。 7.移动架桥机时,应缓慢走动,不要过快。

8.为了确保前后支点的稳定性,应使用方形木材支撑垫。在前后支点处,电缆和风绳也用于密封墩顶的两侧。 9.束梁应满足下列要求:束位置应在束钢丝绳两端的设计允许范围内;钢丝绳的断丝不得超过断面总数的5%。千斤顶绳索应牢固地悬挂在架桥机举升点的斜槽内,并应防止在强行作用下公路架桥机掉落或相互挤压。梁保护的铁瓦或橡胶垫必须放在绳索与梁底面的角接触处。 10.桥上构件的纵向和横向运动应平稳进行,绞车操作员应根据指令信号协调动作。 11.架桥机移动时,应由专业人员检查电源和电缆,以防损坏。 12.如果液压系统的阀门和压力表故障或损坏,则应及时修理或更换,并应定期校准压力表。 13.施工过程中,如果大雨,大雪,大雾或6级以上的大风影响施工安全,应停止起吊工作。

14.新安装或重新安装的起重机械和设备应按照起重机的试运行规程进行测试和吊装,并且只有在通过测试后才能使用。 15.在升降部件和重物的过程中,不允许人员在升降部件下停留或通过,以防止因部件和重物下落而造成人身事故。 16.严禁进入操作现场,以防止操作受阻以及发生碰撞和伤害事故。禁止从架桥机的主梁和导向梁上扔东西。 17.吊装组件应牢固牢固地绑在一起,散落的物品不得堆放在组件上。提起并平移组件时,其底部应至少比其穿过的障碍物高0.5m。 18.在多雨和下雪的天气中工作时,为了防止制动器受到阻尼和失效,必须在工作之前对制动器进行测试和提起,并证明制动器是可靠的。 19.在掉落重物的过程中,当绞车执行器突然失效时,应采取积极措施。也就是说,重量将稍微上升,然后再次下降,然后稍微上升,然后再次下降。这样,重量可以在重复的次数之后安全地降落。

架桥机安全作业指导书(标准版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 架桥机安全作业指导书(标准版)

架桥机安全作业指导书(标准版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1、架桥机纵向运行轨道两侧规定高度要求对应水平,保持平稳。前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行。 2、斜交桥梁混凝土梁安装时,架桥机前、中、后支腿行走轮位置,左右轮要前后错开,其间距可根据斜交角度计算,以便支腿轮可在同一横向轨道上运行(具体事宜请与制造单位联系)。 3、架桥机纵向移动要做好一切准备工作,要求一次到位,不允许中途停顿。 4、架桥机天车携带混凝土梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。 5、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。例如:采用三角铁块在轮子前后作防护,特别中腿距梁端很近,移位时要注意控制。 6、架桥机拼装后一定要进行吊重试吊运行,也可用混凝土梁试吊

后,架桥机再运行到位开始安装作业。 7、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械电气带故障工作。 8、安装作业不准超负荷运行,不得斜吊提升作业。 9、连接销子加工材质必须按设计图纸要求进行,不得用低钢号加工代替。 10、五级风以上严禁作业,必须用索具稳固架桥机和起吊天车,架桥机停止工作时要切断电源,以防发生意外。 11、架桥机纵向就位必须严格控制位置尺寸,确保混凝土预制梁安装顺利就位。 12、由于架桥机属桥梁安装大型专用设备,架桥机作业必须明确分工,统一指挥,要设专职操作人员、专职电工和专职安全检查员。要有严格的施工组织及措施,确保施工安全。人员基本条件如下:指挥员1名:熟悉桥梁结构及起重工作的基本要求。首先熟悉架桥机的结构、拼装程序、操作方法和使用说明书中的要求,并具有一定的组织能力,熟悉指挥信号,责任心强; 电工一名:能看懂架桥机电路图并能按图接线,能在工作中迅速

架桥机安全专项施工方案2014-05

架梁安全施工专项方案 (一)、工程简介: 厦门至成都高速公路贵州境织金至纳雍段是《国家高速公路网规划》“7918网”中16横(编号G76)与《贵州省高速公路网规划》“678网”中3横一部分的共线路段。本项目的建设是完善国家和贵州省高速公路网的需要、是促进区域资源开发和经济社会协调发展的需要、是改善区域交通条件,适应交通发展的需要。 本项目第4合同段起于以那镇杨保寨(大竹林),右幅起点桩号YK91+600,左幅起点桩号ZK91+602.6,与第3合同段终点相接。起点设置杨保寨隧道(左洞422米、右洞423米)下穿小银顶后,连续设置大屯大桥(左右幅4-40米T 梁)、大屯隧道(左洞315米、右洞325米)、周家岩大桥(左右幅16-40米T 梁)、岩头上大桥(左右幅9-30米T梁)等大型构造物穿山跨谷,深挖岩头上山嘴后,路线沿伍佐河右岸山腰布线,在兴民设置左洞420米、右洞373米的隧道,左幅10-30米、右幅13-30米T梁大桥至三合,路线从省道307下方通过,设三合大桥(左幅16-40米、右幅15-40米T梁)跨过山沟及省道307,在K97+060处到达本合同段终点。 2、技术标准 公路等级:四车道高速公路:设计速度:80km/h:路基宽度:整体式24.5m,分离式12.25m:汽车荷载等级;公路-I级:设计洪水频率:路基及大、中、小桥及涵洞 1/100,特大桥l/300;沥青混凝土路面。 3、本合同段主要工程内容 本合同段为第4合同段,右幅起点桩号YK91+600,左幅起点桩号ZK91+602.6,止点桩号为K97+060,路线全长5.46公里,土建工程(含路基土石方、桥梁、隧道、防护、排水等工程)施工。主要工程量如下:主要工程内容为路基、桥梁、隧道。路基挖方1019.3千立方米;填方201.5千立方米;大桥5座(大屯大桥、周家岩大桥、

公路架桥机架桥机安全操作规程

架桥机安全操作规程 一、架桥机纵向运行轨道两侧规定高度要求对应水平,保持平稳。前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行。 二、斜交桥梁混凝土梁安装时,架桥机前、中、后支腿行走轮位置,左右轮要前后错开,其间距可根据斜交角度计算,以便支腿轮可在同一横向轨道上运行。 三、架桥机纵向移动要做好一切准备工作,要求一次到位,不允许中途停顿。 四、架桥机天车携带混凝土梁纵向运行时,前支腿部位要求用手拉葫芦(5t)与横移轨道拉紧固定,加强稳定性。 五、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。例如:采用三角铁块在轮子前后作防护,特别中腿距梁端很近,移位时要注意控制。 六、架桥机拼装后一定要进行吊重试吊运行,也可用混凝土梁试吊后,架桥机再运行到位开始安装作业。 七、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。不允许机械电气带故障工作。 八、安装作业不准超负荷运行,不得斜吊提升作业。 九、连接销子加工材质必须按设计图纸要求进行,不得用低钢号加工代替。 十、六级风以上严禁作业,必须用索具稳固架桥机和起吊天车,架桥机停止工作时要切断电源,以防发生意外。 十一、架桥机纵向就位必须严格控制位置尺寸,确保混凝土预制梁安装顺利就位。 十二、由于架桥机属桥梁安装大型专用设备,架桥机作业必须明确分工,统一指挥,要设专职操作人员、专职电工和专职安全检查员。要有严格的施工组织及措施,确保施工安全。 十三、悬臂纵移时,上部两天车必须后退,前天车退至后支腿处;后天车退至后支腿和后顶高支腿中间。

十四、中顶高支腿顶高时,前天车必须退至前支腿处;后天车必须退至后支腿处。 十五、前支腿或后顶高支腿顶高时,两天车必须退至中腿附近。 十六、前支腿顶高就位后,必须采用专用夹具将顶高行程段锁紧,以免千斤顶长时间受力。 十七、液压系统各部元件、管路如发生故障时,应立即停机,由经过训练的专职技术人员检查修理,操作人员不可擅自拆卸; 十八、架桥机必须设置避雷装置,由使用单位自行解决。 十九、架桥机大车行走方梁的承载能力应满足有关要求,两自由端必须设置挡铁。大车行走箱处配备有专用工具(楔铁)和警示牌,若由于机械、电气或误操作引起大车行走失控时,将楔铁塞入行走轮于轨道之间,使架桥机不能继续滑移。 二十、在架桥机纵移或横移轨道两端,必须设置挡铁,以保证架桥机的移位安全。 二十一、架桥机工作前,应调整前、中和后支腿高度,使架桥机主梁纵向坡度<1.5%。 二十二、架桥机纵向行走轨道的铺设纵坡<3%,不满足时应调整至此要求。 二十三、架桥机在下坡工作状态下,纵行轨道的纵坡>1%~3%时,必须用卷扬机将架桥机牵引保护,以防止溜车下滑。

架桥机安全操作规程示范文本

架桥机安全操作规程示范 文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

架桥机安全操作规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1 总则 1.1 为统一铁路架桥机架梁的技术要求、作业程序和 安全措施,确保安全优质地实施,制定本规程。 1.2 本规程适用于在标准轨距铁路线上使用悬臂式架 桥机、单梁式架桥机、双梁式架桥机和铺架机架梁施工作 业。 1.3 按本规程所架设的梁,除特别指明外,均为成品 梁,即预制的钢筋混凝土梁或预应力混凝土梁。 1.4 架梁工作人员应熟悉架桥机的结构、性能、操作 规程和机电设备状况,结合设计文件和桥梁结构特性,确 定合理的方案和周密的组织,按照本规程的规定作业。 1.5 当有下列情况之一时,严禁架梁:

1 架桥机卷扬和走行系统的制动设备、机身稳定设备失灵,或架桥机杆件、吊具及设备有损坏未彻底修复时。 2 架梁人员未经培训,或架梁人员之间分工不明确,指挥不统—、信号不一致时。 3 气候恶劣(大风、大雾、大雨、大雪等)妨碍嘹望操作,或夜间照明不足,影响安全作,业时。 4 桥头路基或线路未按本规程进行处理时。 5 架梁通过临时性桥梁未经检算又未采取措施不能确保安全时。 6 架设新型梁,或在特殊的墩台、桥梁上架梁,无明确要求,又未经检算时。 7 在运输、装卸过程中,梁表面受到损伤又未整修完好时。 1.6 铁路架桥机架梁,除应符合本规程外,尚应符合国家现行有关强制性标准的规定。

架桥机操作工安全操作规程

仅供参考[整理] 安全管理文书 架桥机操作工安全操作规程 日期:__________________ 单位:__________________ 第1 页共6 页

架桥机操作工安全操作规程 1架桥机操作人员必须经过一定的培训,了解架桥机的结构、性能和熟悉架梁方法和过孔工法的人员操作;在作业时,精力要集中。必须有足够的睡眠,工作中不准打瞌睡,酒后严禁吊运作业;高空作业必须系好安全带。 2吊梁前检查轨道是否平稳可靠;运梁平车重载时只能采用低速挡启动和运行;运梁平车运梁时,前后必须有人相随,随时注意轨道、T 梁的平稳性,以防T梁倾倒。运梁平车载上T梁后,如不立刻启动并运行,则必须用卡子卡死平车。 3喂梁时注意平车或龙门吊与架桥机主横梁台车纵向移动的速度差。运梁平车或者主桁架移动时,运行线路上有人时,必须发出警告信号。 4喂梁前必须仔细检查主、辅梁导梁以及前支架各部位销子是否锁定,并插上防退销,切记前支撑架撑起油缸到位后不锁销子而加载;检查塞垫、枕木、轨道以及连接板的安装是否符合要求。 5吊装前,检查操作电机系统是否可靠,各电机、制动器是否灵活可靠,空载情况下应该校验各限位开关和行程开关。 6吊装前,应该统一信号指挥;吊装时,指挥人员发出的信号与操作人员意见不一致时操作人员应该发询问信号,在确认指挥信号与指挥意图一致时,才能开车。 7操作架桥机时,应该合理的掌握控制按钮,除两手外,不得将身体其他部位接触控制面板;吊装过程中使用控制按钮操作,不可利用安全装置来停车。操作人员不能离开控制柜,以防止突然情况发生。 8有专人指挥,多人挂钩时,操作人员只服从吊运前确定的指挥人 第 2 页共 6 页

架桥机安全操作规程完整

一、架桥机运行前,必须检查制动装置是否完整、良好,架桥机必须处于正常良好状态,制动灵活可靠。 二、架桥机对位完成后,必须对对位情况做全面、细致地检查,重点检查前支腿是否垂直,横移导梁鱼尾板、扣铁、止轮块是否牢固,确认可靠后,方可进行架梁作业。 三、开机前检查轨道上,地面和运行范围内应无人或障碍物,起吊前应检查提升、行走限位装置灵敏度,并先进行空运转。 四、吊装作业前,均应试吊一次,捆好梁后,应先将卷扬机制动2—3次,然后将梁吊离少许,检查钢丝绳有无跳槽、护梁铁瓦有无窜动、脱落等情况,确认可靠后方可正式作业。前后吊梁卷扬机应动作一致,受力均匀,严防出现卷扬机偏载过大及梁体剧烈摆动的现象。 五、吊梁时,不准突然变速或开倒车,以免梁体摆动。 六、梁片在起吊、行走和下落时,应尽量保持水平。 七、架梁时,设专人看护吊梁小车卷扬机钢丝绳,同时应设专人在墩台监视梁体运行情况。 八、起重钢丝绳,需要每周检查一次,按有关规定保养、更换。 九、工作终止时,机械停在车线上,把吊钩上升到位,切断电源,吊钩上不得悬挂重物。

一、在架桥过程中,应贯彻落实“安全第一,预防为主”的方针,各级施工负责人应执行管生产必须管安全的原则。 二、对架桥施工人员,在上岗前均应通过安全技术培训和考核,其中特殊工种的工作人员,应通过考试取得合格证,方可上岗。 三、对桥梁架设安装的工作人员,均应按规定进行体格检查,合格后方可上岗。患有心脏病、高血压、贫血症等患者,不得从事高空作业。工作前严禁喝酒并有足够的的睡眠,以确保精力集中和充沛。 四、所有参加施工和进入工地的人员,均应按规定穿着安全防护用品。 五、架设和安装使用的机电设备,如起重机械、吊装机械、运输机械等,均应保持良好状态,具有安全系数,并按规定进行试吊、试运和检查以及刹车试验,合格后方可使用。电气设备绝缘良好,方可送电。 六、架桥工地应具有防洪、防水、防雷电、防台风等设备和措施。 七、自行拼装架桥机的导梁、支腿、吊梁龙门架等主要结构必须经过力学检算,安全系数为1.8以上,确保构件有足够的强度和刚度。 八、架桥作业时,上下同时施工时,向下递落和向上提升工具设备,均应加强了望,建立呼应制度。
