可伸缩皮带机安装安全技术措施

简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。

一、工程概况

主、副斜井机掘巷道设计全长824 米×2,为一期工程的正常建设,决定在主、副斜井机掘工作面各安装一部可伸缩80皮带机,先期安装皮带机长度各75米。为保证皮带机安装施工安全和施工质量特制定本措施。

二、施工时间:20xx年3月9 日- 3 月20 日

三、施工地点:主、副斜井机掘巷口

四、施工组织:南岔煤业公司项目部

安全监护人:

施工负责人:

施工人员:

五、施工前的准备工作

1、根据具体情况制定出切实可行的施工方案,然后编写

施工安全技术措施,组织有关安装人员熟悉施工现场。

2、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。

3、准备好施工中所需的工具、安装材料。

六、施工方案

先将所要安装的皮带机各组装部件运到施工地点,并按照安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头用混凝土预埋件固定牢固,机尾用地锚固定牢固。将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行。

七、施工步骤

1、准备好施工所用的工具、材料。

2、安装前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项。

3、做好起吊设备和起吊用钢丝绳及绳套的检查,合乎要求后才准予使用。

4、因在场面上安装,大型设备是用装载机起吊的。特别注意装载机的液压臂下;转向部分;铲板上、下及装载机后

不得有人站立,安装人员应站立在装载机铲板两侧2-3m处,装载机司机容易发现的地方。

5、对安装皮带机头的底板进行挖掘,用混凝土将预埋件按照图纸固定。待混凝土凝固以后再进行皮带机头及减速器、电机等的安装。

6、对安装皮带的巷道底板进行清理,尽量保证地板水平或保持平缓过度,特别是机头要保证巷道高度满足安装要求,与附近的其他设施距离符合要求,保证运输安全。

7、将机尾各部件按照图纸进行安装。

8、安装机尾的同时组织人员展放皮带、穿H架、连接架杆及安装槽型、平行拖滚。

9、机头、机尾安装好并固定牢固后,穿机头皮带并利用张紧绞车进行紧带。

10、安装完毕后,对皮带机各部分进行认真检查,确认符合试车要求,才可进行试车运行。

11、在试车前应完善信号系统,皮带综合保护系统。对皮带启动开关相关保护参数作出调整。

12、在试车过程中,对跑偏段进行调偏,但必须是经过

培训过的专业技术人员来进调偏。调到符合正常运转要求。

13、安装、调试完毕后,收拾完所用的材料和工具,打扫现场,然后撤离安装现场。

八、皮带机安装技术要求

1、要保持输送带平直,地板起伏不平,应保持保持平缓过度。

2、各部分螺栓应齐全、紧固,上完螺帽后必须露出1-3扣。

3、液压联轴器、减速器、电力液压刹车保护系统的油质应符合要求,油量适当,不漏油渗油。

4、输送带张紧力适当。

5、电气控制设备杜绝失爆,安装工艺符合要求,各保护装置符合标准,并保证完好。接地保护要可靠接地,达到相关接地标准。在硐外的应作好防雨措施。

6、起吊用的钢丝绳及绳套必须合格,并且钢丝绳提升时,其安全系数要达到6。

7、起吊用装载机或葫芦的额定拉力必须大于皮带机最大不可拆件的重力。

九、注意事项

1、施工前由安全监护人检查安全用具、使用工具、起吊用品等,必须安全可靠、完好。

2、安全监护人施工前要认真贯彻施工安全技术措施,由现场施工负责人对准备工作逐项进行全面检查。

3、施工人员必须穿戴好劳保用品,高空作业时,施工人员必须系好保险带,并把保险带系到牢固的地方,保证施工的安全进行。

4、搬运零部件时作业人员要协调一致,专人统一指挥,防止碰破手脚等伤人事故发生。

5、起吊重物前,代班长发现装载机司机醉酒和精神不集中,或不是规定的司机时,应拒绝起吊,并向领导汇报。

还应仔细检查起吊物是否挂稳、挂牢,在巷道里起吊时因注意棚梁是否牢固稳定;检查手拉葫芦、起吊钢丝绳及起吊装置是否安全可靠,合符要求。

6、起吊重物时,严禁在起吊物下作业、逗留,以免起吊物及起吊装置坠落伤人。

7、施工时要确保皮带停止运行,要专人负责。

8、施工的所有人员必须服从施工负责人的统一指挥,安全监护人严格把好安全关,搞好自主保安和互助保安。

十、后附施工项目明细:

20xx年3 月17日

施工项目明细

1、皮带机严格按巷道中心线和腰线为基准进行安装,距离偏差不得超过10㎜,做到平、直、稳,传动滚筒、转向滚筒安装时其宽度中心线与胶带输送机纵向中心线重合度不超过滚筒宽度的2㎜,其轴心线与胶带输送机纵向中心线的垂直度不超过滚筒宽度的2/1000,轴的水平度不超过0.3/1000。

2、机头、机尾采用打两根地锚(Φ20×2500㎜锚杆)、Φ15.5㎜钢丝绳固定,移动机尾采用3寸管打压戗柱和Φ15.5㎜钢丝绳固定,固定必须牢固可靠。皮带机机头有防护

栏,机尾有护罩,行人需跨越处设过桥。

3、张紧小车的轨道安装时其轨距偏差不应大于3㎜,轨道直线度不超过3/1000,两轨高低差不大于1.5/1000,轨道接头间隙不大于5㎜,轨道接头错动上下不大于0.5㎜、左右不大于1㎜。拉紧装置工作可靠,调整行程不小于全行程的1/2。拉紧装置调整灵活。拉紧小车的车轮应转动灵活,无卡阻现象。

4、胶带必须使用阻燃带,胶带卡子接头应卡接牢固,卡子接头与胶带中心线成直角。皮带接头不断裂,皮带无撕裂,磨损不超限。胶带跑偏不超过皮带宽度的5/1000。

5、清扫装置清扫面应与胶带接触均匀,其接触长度不应小于85%。皮带机必须使用带胶皮的刮煤器和挡煤板。

6、上、下托辊齐全,转动灵活,上、下托辊的水平度不应超过2/1000。皮带机装载处必须使用缓冲托辊。

7、中间架安装时中间架中心线与胶带输送机中心线重合度不大于3㎜,支腿的铅垂度不大于3/1000,在铅垂面内的直线度不大于中间架长度的1/1000,H架安装后应在H架纵梁槽外侧用白底红字标上编号,白底规格:50×100

红字编号:001、002、003……字体:150号宋体加粗,从机头至机尾逐架进行。

8、纵梁安装必须采用标准胀销与H架连接,连接牢固可靠,两纵梁接头处上下错位、左右偏移不大于1㎜。

9、皮带机延伸时,H架、纵梁、托辊及时安装齐全。

10、皮带机要有防滑、堆煤、防跑偏、温度、烟雾保护,有自动洒水装置,安全保护装置必须齐全,每班试验一次,保证动作灵敏可靠。

11、液力偶合器必须使用水(或耐燃液)作介质,使用合格的防爆片和易熔塞。

12、胶带输送机各运转部位运行正常无异声,无颤动,紧固件牢固可靠,密封处不漏油,滚动轴承温度不超过80℃。减速箱内油质、油量合格,温升不超过规定值。

13、皮带机皮带下撒煤每班必须清理干净,不得有积煤。

14、设备卫生每天清理一次,保证设备外部清洁干净,无灰尘。

15、加强设备的日常检查检修,严格执行检查检修制度,并认真填写检修记录和各种试验记录。

3.DSJ65皮带机说明书解析

1.概述 DSJ65/25/2×40、DSJ65/25/2×55型伸缩带式输送机主要用于综采工作面的顺槽运输,也可以用于一般采煤工作面的顺槽和巷道掘进运输系统。 用于顺槽运输时,尾端配刮板机和转载机与工作面运输机相接;用于巷道掘进运输时,尾端配皮带转载机与掘进输送机械相连。 1.1上述两种规格输送机的工作条件: a )环境温度为-10℃~+40℃,环境相对湿度不超过95%(25℃时) b )工作环境空气成分应符合《煤矿安全规程》(2006年)中第一百条规定。 c )输送物料应为容量小于2.0t/m 3的各种不规则形状的原煤和矸石。 d )工作环境允许存在淋水现象。 e )工作制为连续型。 2.型号编制及含义说明: 2.1举例: D S J 65 / 25 / 2× 40 台kW 电动机 输送量t/h 带宽cm 钢架伸缩 煤矿用带式输送机24025065 3.主要技术参数 具体见表3.1。 4.产品特点 4.1除转载机与机尾有一搭接长度可供工作面快速移动外,另有贮带装置可使机身实 现伸长和缩短,从而能有效地提高顺槽运输能力,加快回采和掘进进度。 4.2设置在机头后部的胶带张紧装置,采用绞车拖动,用以调节胶带的张紧程度。 4.3传动滚筒采用菱形铸胶,增大了摩擦系数。 5.工作原理和主要结构特征 5.1工作原理 伸缩胶带输送机与普通胶带输送机的工作原理一样:是以胶带作为牵引承载机构的连续运输设备。它与普通胶带输送机相比增加了贮带装置和收放胶带装置等。当游动小车向机尾一端移动时,胶带进入贮带装置内,机尾回缩;反之则机尾延伸。因而使输送机具有可伸缩性能。

表3.1 主要技术参数表 5.2主要结构特征 伸缩胶带输送机分为固定部分和非固定部分二大部分,固定部分由机头传动装置、贮带装置、收放胶带装置等组成;非固定部分由无螺栓连接的快速可拆支架、机尾等组成。 5.2.1机头传动装置 机头传动装置由传动滚筒、减速器、液力偶合器、机架、卸载滚筒、清扫器等组成。机头传动装置是整个输送机的驱动部分,两台电机通过液力偶合器、减速器分别传递转矩给两个传动滚筒。

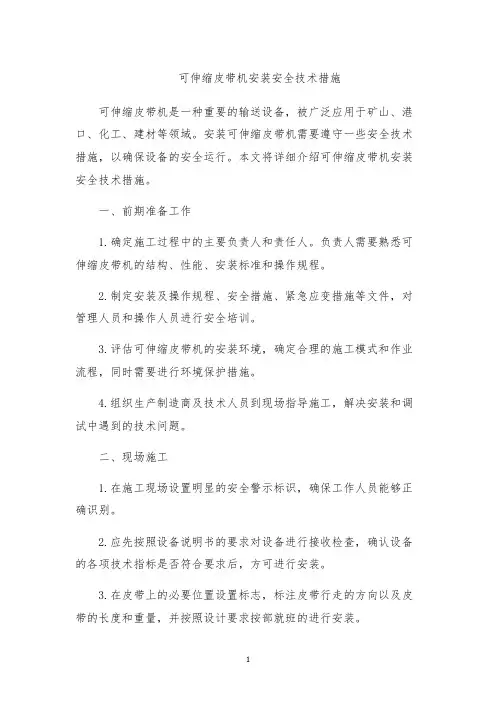

可伸缩皮带机安装安全技术措施

编号:SM-ZD-24487 可伸缩皮带机安装安全技 术措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

可伸缩皮带机安装安全技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、工程概况 主、副斜井机掘巷道设计全长824 米×2,为一期工程的正常建设,决定在主、副斜井机掘工作面各安装一部可伸缩80皮带机,先期安装皮带机长度各75米。为保证皮带机安装施工安全和施工质量特制定本措施。 二、施工时间:20xx年3月9 日- 3 月20 日 三、施工地点:主、副斜井机掘巷口 四、施工组织:南岔煤业公司项目部 安全监护人: 施工负责人: 施工人员: 五、施工前的准备工作 1、根据具体情况制定出切实可行的施工方案,然后编写

施工安全技术措施,组织有关安装人员熟悉施工现场。 2、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。 3、准备好施工中所需的工具、安装材料。 六、施工方案 先将所要安装的皮带机各组装部件运到施工地点,并按照安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头用混凝土预埋件固定牢固,机尾用地锚固定牢固。将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行。 七、施工步骤 1、准备好施工所用的工具、材料。 2、安装前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项。 3、做好起吊设备和起吊用钢丝绳及绳套的检查,合乎要求后才准予使用。 4、因在场面上安装,大型设备是用装载机起吊的。特别注意装载机的液压臂下;转向部分;铲板上、下及装载机后

皮带机标准

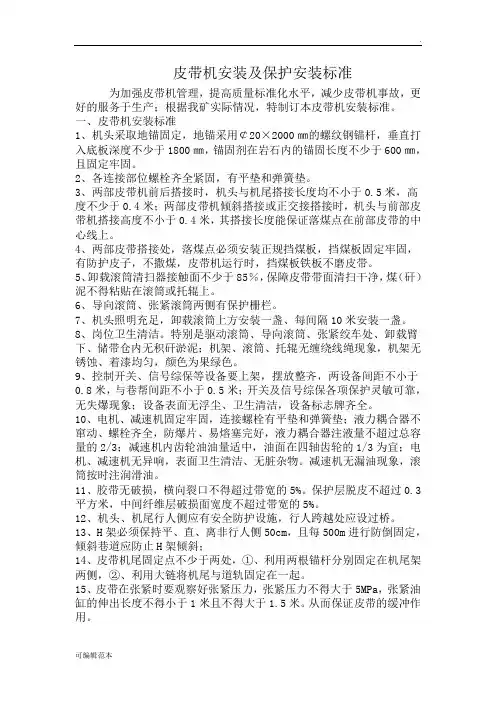

皮带机安装及保护安装标准 为加强皮带机管理,提高质量标准化水平,减少皮带机事故,更好的服务于生产;根据我矿实际情况,特制订本皮带机安装标准。 一、皮带机安装标准 1、机头采取地锚固定,地锚采用¢20×2000㎜的螺纹钢锚杆,垂直打入底板深度不少于1800㎜,锚固剂在岩石内的锚固长度不少于600㎜,且固定牢固。 2、各连接部位螺栓齐全紧固,有平垫和弹簧垫。 3、两部皮带机前后搭接时,机头与机尾搭接长度均不小于0.5米,高度不少于0.4米;两部皮带机倾斜搭接或正交接搭接时,机头与前部皮带机搭接高度不小于0.4米,其搭接长度能保证落煤点在前部皮带的中心线上。 4、两部皮带搭接处,落煤点必须安装正规挡煤板,挡煤板固定牢固,有防护皮子,不撒煤,皮带机运行时,挡煤板铁板不磨皮带。 5、卸载滚筒清扫器接触面不少于85%,保障皮带带面清扫干净,煤(矸)泥不得粘贴在滚筒或托辊上。 6、导向滚筒、张紧滚筒两侧有保护栅栏。 7、机头照明充足,卸载滚筒上方安装一盏、每间隔10米安装一盏。 8、岗位卫生清洁。特别是驱动滚筒、导向滚筒、张紧绞车处、卸载臂下、储带仓内无积矸淤泥;机架、滚筒、托辊无缠绕线绳现象,机架无锈蚀、着漆均匀,颜色为果绿色。 9、控制开关、信号综保等设备要上架,摆放整齐,两设备间距不小于0.8米,与巷帮间距不小于0.5米;开关及信号综保各项保护灵敏可靠,无失爆现象;设备表面无浮尘、卫生清洁,设备标志牌齐全。 10、电机、减速机固定牢固,连接螺栓有平垫和弹簧垫;液力耦合器不窜动、螺栓齐全,防爆片、易熔塞完好,液力耦合器注液量不超过总容量的2/3;减速机内齿轮油油量适中,油面在四轴齿轮的1/3为宜;电机、减速机无异响,表面卫生清洁、无脏杂物。减速机无漏油现象,滚筒按时注润滑油。 11、胶带无破损,横向裂口不得超过带宽的5%。保护层脱皮不超过0.3平方米,中间纤维层破损面宽度不超过带宽的5%。 12、机头、机尾行人侧应有安全防护设施,行人跨越处应设过桥。 13、H架必须保持平、直、离非行人侧50cm,且每500m进行防倒固定,倾斜巷道应防止H架倾斜; 14、皮带机尾固定点不少于两处,①、利用两根锚杆分别固定在机尾架两侧,②、利用大链将机尾与道轨固定在一起。 15、皮带在张紧时要观察好张紧压力,张紧压力不得大于5MPa,张紧油缸的伸出长度不得小于1米且不得大于1.5米。从而保证皮带的缓冲作用。

DTL65-20-2×40带式输送机使用说明书

DTL65/20/2×40型胶带输送机 使用说明书 (执行标准MT820-2006) 目录 一、概述 (3) 二、结构特征与工作理 (4) 三、主要技术参数 (7) 四、安装、调试、试运转 (8) 五、使用、操作 (12) 六、故障分析与维修 (16) 七、保养与维护 (21) 八、标志、包装、运输及贮存 (24) 九、保证期 (24) 十、警示语 (24) 十一、附图 (25)

一、概述: 该型号皮带机是我国煤矿普遍使用的一种带式输送机。 1、主要用途和使用范围: 它主要用于井下中厚煤层综合机械化采煤工作面的顺槽运输,也可用于中厚煤层一般采煤工作面的顺槽和巷道掘进运输系统。用于顺槽运输时,尾端配刮板转载机与工作面运输机相接,用于巷道掘进运输时,尾端配皮带转载机与掘进机相接。 2、型号的组成及其代表意义 DTL 65/ 20 / 2 x 40 每台电动机的功率(kw) 驱动电机的数量(台) 该型皮带机输送量x10t/h 带宽cm D为带式输送机的缩写, T为通用型 L为钢架落地式 该机型号为DTL65/20/2×40 ,D为带式输送机的缩写,T为通用型,L为钢架落地式,65是指带宽的十分之一,20为该型皮带机每小时的输送量的十分之一,2是指两台电机驱动,40是指每台电机功率为40千瓦. 该产品在设计时严格按照国家标准MT820的有关要求,确保了产

品的各项使用性能符合矿山开采的要求,从而可适应井下恶劣的工作环境。 3、使用环境条件、工作条件 a、输送物料为散装的不规则形状原煤或矸石; b、工作环境温度为-10~+40℃; c、井下空气的成分应符合《煤矿安全规程》的有关规定; d、工作环境允许雨淋; e、输送机零部件应能适应在搬运过程中出现的正常碰撞现象; f、输送机须具有适应采煤工艺要求的功能 4、安全 a、与输送机相配套的电动机,电气设备应符合GB3836.1的规定,并具有下井合格证明书; b、输送机必须使用阻燃输送带,其安全性能应符和MT147的规定。非金属材料的零件其安全性能符合MT113的规定; c、输送机应根据需要装备有跑偏、打滑、煤拉、烟雾、断带与撕带等机械电气安全保护装置; d、任何零部件的表面温度不得超过150℃,机械摩擦制动时,不得出现火花; e、当输送机长度超过100m时,应设置沿线紧急停车装置 二、结构特征和工作原理 该胶带输送机分为固定和非固定两大部分。固定部分由机头传动装置、贮带装置等组成;非固定部分由螺栓连接的快速可拆支架、机尾组成。本产品与普通带式输送机的工作原理相同,是以胶带作为牵引承载机构的连续运输设备。它与普通带式输送机相比增加了贮带装置和收放胶带装置。

固定皮带机产品使用说明书

使用说明书 (执行标准MT820-2006) 产品名称:带式输送机 产品型号: DSJ/800/220

目录 1、概述 (1) 2、使用环境及工作条件 (1) 3、产品型号含义 (1) 4、主要技术特性 (2) 5、工作原理 (4) 6、结构概述 (4) 7、安装、调整 (8) 8、使用、操作 (11) 9、保养、维护 (12) 10、故障分析与排除 (14) 11、运输、贮存 (15) 12、安全警示 (16) 13、其他 (19)

一、概述 1.产品特征 1.1本带式输送机与普通胶带输送机的工作原理一样,是以胶带作为牵引承载机的 连续运输设备。 1.2全机所采用加厚形托辊,规格统一都可通用互换。上托辊采用三个托辊支撑, 固定在上托架上。 1.3机尾设置有弹簧调节自动张紧装置。 1.4传动滚筒外层包胶摩按系数大,初张力及胶带张力亦小。 1.5输送机的电气设备有隔爆性能,可用有煤尘及瓦斯的矿井。 2.主要用途及适用范围 本输送机主要用于煤矿井下带式输送机运输,出适用于露天煤矿、选煤或其他工作场所。 二、使用环境及工作条件 1、环境温度为-10℃~+40℃;环境相对湿度不超过95%(25℃时)。 2、周围空气中的成分不得超过《煤矿安全规程》中所规定的安全含量。 3、工作环境允许存在淋水情况。 4、适应在搬运和安装过程中出现的正常碰撞情况。 5、工作制为连续型。 6、输送物料为散状的不规则形状煤或矸石。 三、产品型号含义 驱动功率(220KW电动机) 输送量200t/h 带宽800mm 钢架结构式 通用伸缩型 煤矿用带式输送机 示例:带宽800mm、输送量200t/h、220KW电动机驱动,通用伸缩型钢架结构式煤矿带式输送机。标注为:DSJ800/200/220

煤矿皮带机安装安全技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 煤矿皮带机安装安全技术 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5037-31 煤矿皮带机安装安全技术措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、概况: 阿贵联办煤矿主井斜坡安装皮带机2部,经矿领导现场会决定,由本矿组织相关工程技术人员负责安装主井的皮带机和机电设备,为确保安装期间的人身安全及机电设备的完好,现编制安全技术措施如下: 二、工作内容: 1、主井安装皮带机2部; 2、地面煤炭转载皮带机1部; 3、北翼集中运输巷安装两部; 三、一般安全技术措施 1、所有入井人员必须携带矿灯、戴安全帽、穿胶靴,严禁携带烟草和点火物品,严禁穿化纤衣服,入井前严禁喝酒。

2、井下行走时严格按规定的路线行走,严格遵守劳动纪律,电工井下作业时必须一人操作,一人监护,严禁任何人单独行动。 3、井下出空车时必须指定专人负责,确保提升运输过程中的安全及空车的完好。 4、所有特殊工种必须持有效证件上岗,并严格执行各自的操作规程。 5、每班必须由管理人员跟班在现场,负责抓好本班的安全工作及工作任务的完成,协调好班与班之间的工作。 6、每班必须由安全员负责跟班,安全员要履行自己的职责,及时发现和处理各种隐患,遇有特殊情况及时汇报,必要时有权停止作业,撤离人员。 7、停放在巷道内的一切车辆,每车必须有堰稳车措施,不得自行或受外力触碰后滑移。 8、所有施工人员应站在视野开旷、无障碍物、无危及人身安全的地点进行施工。 9、装卸车区域应选在平巷段,斜巷时特殊情况要

伸缩皮带机产品使用说明书

DSJ100输送机使用说明书(执行标准MT820-2006、MT/T901-2000) 产品名称:带式输送机 产品型号: DSJ100/63/2×75

目录 1、概述 (1) 2、使用环境及工作条件 (1) 3、产品型号含义 (1) 4、主要技术特性 (1) 5、工作原理 (3) 6、结构概述 (3) 7、安装、调整 (8) 8、使用、操作 (11) 9、保养、维护 (12) 10、故障分析与排除 (15) 11、运输、贮存 (17) 12、安全警示 (17) 13、其他 (19)

一、概述 1.产品特征 可伸缩输送机与普通输送机的工作原理一样,是以胶带作为牵引承载机的连续运输设备,它与普通胶带输送机相比增加了贮带装置和收放胶带装置等,当游动小车向机尾一端移动时,胶带进入贮带装置内,机尾回缩;反之则机尾延伸,因而使输送机具有可伸缩的性能。 2.主要用途及适用范围 可伸缩输送机主要用综合机械化采煤和一般机械化采煤工作面的顺槽运输及巷道掘进运输。用于顺槽运输时,尾端配带式转载机与工作面运输机相接;用于巷道掘进运输时,尾端配胶带转载机与掘进机相接。 二、使用环境及工作条件 1环境温度为-10℃~+40℃;环境相对湿度不超过95%(25℃时)。 2周围空气中的成分不得超过《煤矿安全规程》中所规定的安全含量。 3输送物料应为容重小于2.0t/m3的各种不规则形状的原煤和矸石。 4有被水淋或局部有输送煤泥水的运行情况。 5工作制为连续型。 三、产品型号含义 驱动功率(2台75KW电动机) 输送量630t/h 带宽1000mm 钢架落地式 伸缩 煤矿用带式输送机 示例:带宽1000mm、输送量630t/h、2台75KW电动机驱动,伸缩钢架落地式煤矿带式输送机。标注为:DSJ100/63/2×75 四、主要技术特性 DSJ100/63/2×75型带式输送机 1.输送量吨/小时 630

皮带输送机的安装安全技术措施正式样本

文件编号:TP-AR-L9939 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 皮带输送机的安装安全 技术措施正式样本

皮带输送机的安装安全技术措施正 式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、皮带机的安装技术措施 1、皮带机的安装和调整要按照地质参数和图纸 进行。安装前要检查土建施工,查看地脚螺栓情况, 检查皮带机各个部件的位置,根据地脚螺栓安装。 2、设备的安装首先进行驱动轮及底座的找平、 找正工作,中心、标高、水平均达到图纸及规范要求 后,将地脚螺栓预留口用水泥打实,并把设备基座和 地脚螺栓紧固。 3、减速机及电机安装时要以驱动轮为基准进行 调整,保证图纸及皮带机对各部位尺寸的要求。

4、皮带机头轮架、中间架及支腿安装要求符合规范和图纸要求,支架与输送机纵向中心应重合。 5、在起吊皮带机大型设备时,要保证顶帮起吊物件可靠、牢固,起吊物件周围不得有人员站立、停留,严禁使用带安全隐患的起吊工具。 二、铺设皮带的安全措施 1、在铺设皮带前,清除整个通廊及使用场地,保证步道畅通无障碍。中间架托辊齐全,运转灵活。 2、铺设皮带所需工具必须齐全,非参加施工工作人员不得进入现场。 3、所设固定滑轮及钢丝绳均应以不妨碍皮带的通行为原则。 4、铺设皮带前对所有参加的施工人员进行安全教育、技术交底,抓好每一个环节,决不能因为失误

皮带机安装标准及管理规定

皮带机安装标准及 管理规定

皮带机安装标准及管理规定 随着矿井质量标准化建设的不断深入,为了进一步加强我矿皮带机的现场管理,杜绝皮带、托辊、拉条、H架的乱扔乱放现象的发生,提高皮带服务年限及完好率,促使全矿皮带管理水平的提高,能够更有效的为矿井安全生产创造有利条件,特制定此办法: (一)具体要求 1、皮带机严格按巷道中心线和腰线为基准进行安装,距离偏差不得超过10㎜,做到平、直、稳。 2、机头、机尾采用打两根地锚(Φ22×1800㎜锚杆)、并用大链固定,固定必须牢固可靠。皮带机机头有防护栏,机尾有护罩,行人需跨越处设过桥。 3、胶带必须使用阻燃带,胶带卡子接头应卡接牢固,卡子接头与胶带中心线成直角。皮带接头不断裂,皮带无撕裂,磨损不超限。 4、机头处要安装清扫装置,清扫面应与胶带接触均匀,其接触长度不应小于90%,皮带机必须使用带胶皮的刮煤器和挡煤板。 5、上、下托辊的使用要符合皮带机的型号,齐全,转动灵活,发现不转动的必须及时更换,防止摩擦皮带。 6、中间架安装时中间架中心线与胶带输送机中心线重合度误

差不大于3mm,支腿的铅垂度不大于3/1000,在铅垂面内的直线度不大于中间架长度的1/1000,每3m安装一组H架,要做到平、直、稳。中间架行人侧宽度不得小于700mm,非行人侧不得小于400mm。 7、纵梁安装必须采用标准胀销与H架连接,连接牢固可靠,两纵梁接头处上下错位、左右偏移不大于1㎜。 8、皮带与溜子搭接高度不得小于500mm、长度不得小于300mm,搭接处两侧挡煤板的长度1200mm、高度600mm,落煤点要加设密集托滚,每50mm左右一串,架设长度不得小于3米。 9、伸缩式皮带拉紧装置的张紧小车轨道安装时其轨距偏差不应大于3㎜,轨道直线度不超过3/1000,两轨高低差不大于1.5/1000,轨道接头间隙不大于5㎜,轨道接头错动上下不大于0.5㎜、左右不大于1㎜。拉紧装置工作可靠,调整行程不小于全行程的1/2。拉紧装置调整灵活。拉紧小车的车轮应转动灵活,无卡阻现象 10、伸缩式皮带拉紧装置的钢丝绳、电机要时常检查,拉紧装置周围要清理干净,严禁有“浮煤”等杂物。 11、机头处的皮带保护主机、电话、按扭、信号电铃等,五小电器要求一起安装在专用操作箱内,操作箱上、下电缆与信号线由电缆钩固定整齐。 12、机尾前安设清扫器一道,机尾安放灭火器两台、沙箱一

皮带机安全措施

15#煤皮带大巷皮带机安装施工安全技术措施 一、 工程概况 根据工程安排,我矿需在15#煤皮带大巷安装一部临时皮带机;为确保安装期间安全生产,特编制本安装施工安全技术措施。 二、设备选型 设备选型如下表 序号 名 称 规格型号 单位数量 备 注 1 皮带机 DSJ100/80/160 部 1 另除了上述设备外,还有配套的开关等。 三、设备结构概述 15#煤皮带大巷需安装的设备其主要部件有:机头传动部、储带转向架、托滚小车、储带仓架,拉紧小车、张紧装置、机尾、胶带及附件等部件组成。 皮带机各部件尺寸重量见表1: 表1 序号 名称 数 量 重 量 (t) 1 机头传动部 1 9.62 2 储带转向架 1 1.28 3 托滚小车 3 0.438 4 储带仓架 11 6.072 5 拉紧小车 1 1.097 6 张紧装置 1 1.484

7 上托滚座 56 0.448 8 平行下托滚 176 2.992 9 纵梁 272 4.896 10 可调H架 5 0.127 11 弹性圆柱销 1756 0.07 12 槽型上托辊 303 6.363 13 H架 130 3.12 14 机尾 1 4.436 15 胶带 四、井上、井下准备 井上 1、所有参加设备安装人员必须熟悉所拆设备的结构、性能、技术参数。 2、在车间认真检查已经拆开的皮带机各部件及零件是否完好,部件是否完整齐全、核实报机电领导备案。并观察各部件外观有无裂纹、变形、锈蚀,磨损等情况。螺丝、销必须编号,特殊管理与运输。 3、吊装前,认真检查起吊周围的环境、起吊用具、勾头等,排除隐患。不可把电气设备的手把、喇叭嘴等作为悬挂点起吊。 4、重物吊离地面后,停吊检查各部件无问题后,可继续提吊,不得在起吊重物和行车下面行走。 5、起吊时,找准设备重心。均匀缓慢提起,下放时要均匀缓慢落下,松钢丝绳要慢,防止打滑、设备突然落下、损坏设备或伤人。 6、起吊宽度底座、龙门架、滚筒及支座等必须放好(目的

胶带输送机安装验收标准

胶带运输机安装验收标准1主题内容及适用范围 本标准规定了胶带运输机的安装技术要求及质量标准。 本标准适用于胶带运输机的安装和检查管理。 2设计安装标准 2.1皮带机巷道高度不低于2.4m,胶带输送机巷道行人侧输送机与巷帮的间隙不小于0.8m,非行人侧输送机与巷帮的间隙不小于0.5m,行人侧和机头、机尾处高度不得低于1.8m。胶带输送机电机安设在非人行道侧时,电机外沿与巷帮支护的间隙不得小于0.7m。 2.2皮带机严格按巷道中心线和腰线为基准进行安装,距离偏差不得超过10mm,做到平、直、稳,传动滚筒、转向滚筒安装时其宽度中心线与胶带输送机纵向中心线重合度不超过滚筒宽度的2mm,其轴心线与胶带输送机纵向中心线的垂直度不超过滚筒宽度的2/1000,轴的水平度不超过0.3/1000。胶带输送机巷道平直,在纵向方向上,机头、机尾滚筒中心线及机身应成一条直线,机头、机身、机尾的中心线,其偏差为≤2mm。机身要直,沿皮带机中心线不允许有弯曲、折线,确需胶带机弯曲运行需有设计并做专题汇报。在铅垂面上允许有弯曲,上凸段的曲率半径不小于40m,下凹段经计算满足空载时不飘带。机身左右要保持水平,如果巷道底板不平整时,要垫实H架,不得悬空。

2.3司机有操作峒室,操作峒室设在机头的一侧或侧前方,严禁设在机头前方。操作峒室高度不小于2m,宽度不小于1.5m,深度不小于0.7m,若安设操作台后,操作台距输送机间距大于0.8m时,可不设操作硐室。 2.4胶带输送机配套的电气设备不得占用人行道并且与巷邦的间隙不小于0.2m,不满足时要开壁龛,壁龛高度不小于1.8m,深度满足以上要求,长度根据设计的设备台数满足设备与设备之间距离不小于0.5m,非行人侧设备与巷邦之间的距离不小于0.2m。 2.5胶带输送机巷道积水点,必须设有水仓,并安设排水装置,水仓的容积满足该积水点1小时的涌水量,但最小不得小于1m3。 2.6皮带输送机的选型符合设计要求,安装后皮带机试运转要有记录。两部皮带机搭接时,若中心线重合,搭接长度不低于800mm,卸载滚筒底皮带离上部皮带机胶带外缘高度不低于500mm,若中心线存在角度,要求卸载滚筒底皮带离上部皮带机胶带外缘高度不低于 500mm,延皮带机中心线卸载煤流正好能卸载到上部皮带机中线线上。 2.7倾斜井巷中使用的带式输送机,上运时,必须同时装设防逆转装置和制动装置;下运时,必须装设制动装置。带式输送机应加设软启动装置,下运带式输送机应加设软制动装置。液力偶合器严禁使用可燃性传动介质(调速型液力偶合器不受此限)。

DTII皮带机说明书

D T I I型固定式带式输送机产品使用说明书

目录 一、用途、特点、使用范围1 二、主要参数1 三、整机的典型布置2 四、部件概述 4 4.1、输送带4 4.2、驱动装置4 4.3、滚筒6 4.4、托辊7 4.5、拉紧装置11 4.6、机架11 4.7、头部漏斗12 4.8、导料槽12 4.9、清扫器12 4.10、卸料器13 4.11、电气及安全保护装置13 五、安装、调试与试运转15 六、操作规程与维护、保养23 七、润滑24 八、胀套的调整25 九、随机携带文件25 附件1: 滚筒用胀套参数25附件2: 滚柱逆止器用弹簧参数 26附件3: 滚筒用轴承型号 27 附件4: 缓冲托辊组的维护 28

一、用途、特点、使用范围 1.1 DTⅡ型固定式输送机是通用型系列产品,是以棉帆布、尼龙、聚酯帆布及钢绳芯输送带作曳引构件的连续输送设备,可广泛用于煤炭、冶金、电力、矿山、港口、化工、轻工、石油及机械等行业,输送各种散状物料及成件物品。 带式输送机具有运量大、爬坡能力高、运营费用低、使用维护方便等特点,便于实现运输系统的自动化控制。 1.2 输送物料的松散密度为500~2500kg/m3。输送块度见表1。 注:块度系指物料最大线性尺寸 1.3 工作环境温度:一般为-25℃~+40℃,对于有特殊要求的工作场所,如高温、寒冷、防爆、阻燃、防腐蚀、耐酸碱、防水等条件,应采取相应的防护措施。 1.4 DTⅡ型固定式带式输送机均按部件系列进行设计。选用时可根据工艺路线,按不同地形及工况进行选型设计、计算、组装成整机。制造厂按总图或部件清单生产、供货。设计者对整机性能参数负责,制造厂对部件的性能和质量负责。 1.5 输送机应尽量安装在通廊内。在露天场合下,驱动站应加防护罩。 1.6 本系列产品能满足水平、提升、下运等条件。也可采用带凸弧段、凹弧段与直线组合的输送形式。 二、主要参数(常用规格设计范围) 2.1 带宽:500、650、800、1000、1200、1400mm 2.2 带强:棉帆布带56N/mm·层;尼龙,聚酯帆布带100~300N/mm·层;钢绳芯带st630~st2000N/mm。 2.3 带速:0.8、1.0、1.25、1.6、2.0、2.5、 3.15、 4.0、 5.0m/s。 2.4 最大输送能力,见表2。 表2:带速V、带宽B与输送能力Iv的匹配关系

皮带机安装技术安全措施标准版本

文件编号:RHD-QB-K3891 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 皮带机安装技术安全措 施标准版本

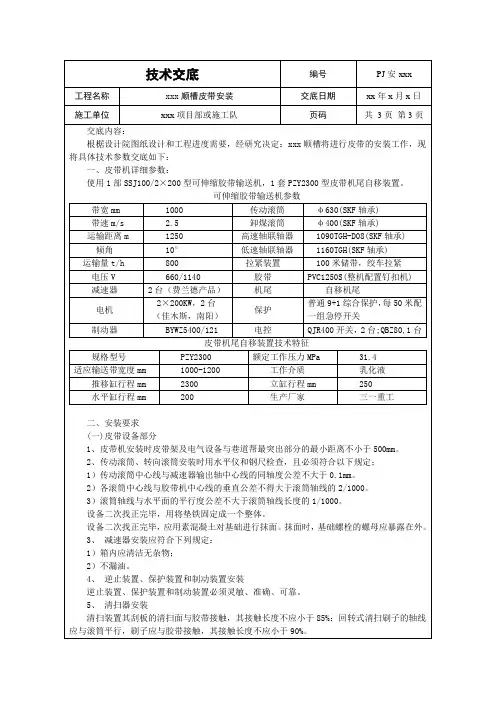

皮带机安装技术安全措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、施工内容 井下西翼大巷东段皮带机长度1100m,带宽1.6m,机头三驱动、传动滚筒3个、传动和卸载机架各一套、减速器3套、800KW电动机3台、盘形制动器2套、逆止器1套、张紧绞车1套、机头硐室除铁器1套、中间架约1100米、支腿410个、机尾架一部、改向滚筒φ1000、φ500各一套、空段清扫器2套、井下巷道消防洒水、排水及压风管路等。 二、施工时间:20xx年6月30日至7月20日为设备管路下放日期05年8月至10月为安装调试

阶段。 三、施工劳动组织: 项目经理: 安全负责人: 技术负责人: 班长: 班组安全网员: 四、施工准备: 1、组织施工人察看施工现场,了解现场实际情况,根据现场情况组织有关人员制定切实可行的施工方案。 2、根据矿方和一处的要求,将施工设备及材料运放至指定地点,装车绑扎,符合下井要求后及时与矿方联系好下井车数量、时间,待至井下后运抵施工现场,按秩序摆好整齐。

3、将施工用的各种机械设备、防爆开关、电缆、工具、索具详细检查,确认无创伤,达到防爆标准后再下井,并按指定位置,搭接完善,符合要求。 4、配备好各种劳动保护用品,特别是井下施工人员的防护用品。 5、准备好下井用各种矿车、工具箱等。 6、所进设备与下井设备、材料做好记录,不得遗漏并有专人负责。 五、施工方法: 1、根据井巷提供的十字线,由测量人员放出巷道的水平线、标高线、中心线及管路吊架点位置。 2、按照图纸尺寸对基础进行复查后再进行机头架、中间架、机尾等设备的安装准备工作。 3、由施工单位负责装车,交矿方负责下至井下,安装人员将所有设备及材料运至施工现场。

可伸缩胶带输送机安装规定及要求讲解

可伸缩胶带输送机安装规定及要求 为进一步规范矿用皮带机的安装,确保安装标准及安全,现对矿机道、碛头胶带输送机的安装作如下规定和要求: 一、我矿现井下使用胶带输送机的胶带带宽为650mr和800m两种规格。 (附650m和800m断面图) 二、皮带输送机安装时,安装队须指定一名安装负责人,作业时组织作业人员对本规定进行学习,并对当班工作任务进行布置,并强调相关技术要求。 三、施工前的准备 1、对安装巷道按GB50213-2010 标准和矿相关要求验收,验收后对所存在的问题进行整治。 2、井下安装巷道使用的绞车应符合完好标准。 3、H 架、纵梁、托辊运至皮带巷中,按安装要求的距离放置在底板上。 4、检查机头、机尾总成和相关装置,合格后装车运到安装巷道,依安装顺序进行摆放,按规定加注润滑油。 5、准备各种安装和起吊用具。 6、装车要求: 1)装车使用完好的平板车、矿车。装车前,要先找好设备重心,装车要平稳。 2)装车时设备固定牢靠,不得晃动。 3)装机头、机尾设备等较大结构件或总成时,要在平板车上根据情况垫木枕方或旧皮带。 4)所有设备装车,高度宽度须符合入井要求。

7、卸车时, 必须提前在车的前后打好“十”字挡杠。 卸车起吊过程中,应随时注意绞车、钢丝绳、滑轮等器具的 卸车起吊过程中,起吊人员要站在起吊设备的斜上方的安全 地带进行起吊、指挥,同时设专人观察顶板支护起吊装置及用具的可靠性, 发现异 常及时停止作业,排除不安全因素后方可重新作业。 10、设备部件在卸车、搬运、就位时,严防脚下打滑和碰脚挤手等事故 的发生。 11、由测量组按设计要求标定巷道和皮带中心线。 皮带中心线距皮带机 侧巷帮不低于 0.85 米,机头位置中心线距巷帮距离(见附图 1、 2),机道内 所有低于 0.85米的地段作开帮处理,开帮后及时补打锚杆支护。 12、清理巷道底板,平整从机头安装位置到过渡架 50m 范围内的巷道, 以便安装输送机固定部分。机头部分施工 混凝土 地坪,从煤仓开始,尺寸为: 长 10 米,宽 1.5 米(以皮带中线为准,一边 0.75 米),厚 0.1 米。 四、皮带输送机的安装 按照标定的巷道和皮带中心线挂出中心线进行设备安装。 ㈠设备安装顺序: 1、中间部件安装顺序:中间 H 架、纵梁、底托辊7底皮带7上托辊架、 上托辊7上皮带7皮带连接。 2、机头部件的安装顺序: 机头卸载架7卸载滚筒7机头三角架7驱动滚 筒、驱动部 7转向装置 7储带仓轨道 7拖带小车 7游动小车 7张紧绞车,卷 带装置 7穿带、做接头。 (二)机头架,尾架,中间架,支腿的安装: 8、在运输、 完好. 9、在运输、

皮带输送机使用说明书

皮带输送机使用说明书 一、适用范围 带式输送机是一种用途广泛的连续输送设备,即可水平输送,又可在倾角 小于20度范围内输送,广泛用于码头、仓库、粮食加工企业输送散装或包装物料及包装堆高作业,也可用于砂石、煤炭等行业细颗粒物料输送。 二、技术性能 主要技术参数: 三、安装与调试 1.安装前的准备: 1)首先对胶带输送机的零部件的数量进行检查清点。 2)安装前,应检查各传动部件是否灵活,需要润滑的部位润滑脂是否干涸,如发现干涸应予以更换。 3)根据工艺设计决定安装方式,固定式的需要地脚螺栓的应根据具体的实际尺寸进行安排,打好地基将立柱固定在地脚螺栓上,用水平仪校准两 侧边主支承面的水平度、头架尾架两侧的平行度。 2.安装: 1)安装时,应保证机架的中心线与输送机的纵向中心线的不重合度小于3mm,相对标高不超过2mm跨距不超过1.5mm;

2)支承装置的安装,要求各组托辊(槽型支承装置,指中间托辊)表面的连线应该在同一水平面上,每米平面度误差不超过2mm支承装置的托 辊轴线应与输送机的纵轴成垂直,其误差每300mm不超过1mm。托辊横向中心线与输送机的纵轴的不重合度不允许超过3mm。 3)螺旋张紧装置,往前松动行程不应小于100mm. 4)输送机的安装位置,必须便利于工人的操作管理。装置在各类通廊中的输送机,必须按有关要求留足够的操作与维修的场地。 5)长度较长的输送机,除应配备总的启动停车开关外,应沿输送机每20M 设置一个事故停止按钮,以便操作人员在发现输送机事故时,能及时停机处理。 四、操作与使用 1.空运转试验 输送机各部分安装完毕后应进行空转试验。 1)开车前,应清除所有遗留在输送机里的工具及杂物。 2)对各轴承传动部件及减速器,按要求加足润滑油(脂)。 3)全面检查输送机各个部分是否固定可靠,完好无损,电器及安全防护是否齐全,输送胶带及传动三角带松紧程度是否合适。 4)手动盘车或点动开车,确认无异常后,即可正式启动开车,进行空转试验。 5)空运转时间不得少于2小时,运行过程中,应在机头、机尾和中间各主要部位设专人观察运转情况,如发现问题及时停车排除。 2.负载运转试验 空转试验无问题后,即可进行负载运行试验。首先,空载启动,待运转正常时,逐渐加料,力求加料均匀,不得突然大量加料,以防过载,停车时,必须待机上的物料输送完毕后空载停车。 3.操作

DSJ80皮带机使用说明书.doc

DSJ80/40/2 ×75 可伸缩带式输送机 使用说明书 兖矿东华重工机电装备制造分公司 地址:山东省邹城市矿建东路757 号

电话:传真:

目录 前言????????????????????? 2 一、用途和特征?????????????. ???? . ?? 3 二、主要技术参数?????????????. ?. ???? 4 三、工作原理??????????????. ?. ???? 5 四、结构概述???????????????????? 5 五、电控???????????????????????9 六、带式输送机的安装????????????????..9 七、带式输送机的调整、调试及操作??????????..12 八、带式输送机的维护保养??????????????..18 九、常见故障及处理方法????????????????.22 十、人员和设备安全提示????????????????.24 前言

警告:使用本机前必须认真阅读此说明书! 本说明书内容包含了有关安全操作、正确使用设备的详细说明及有关建议。 认真仔细的阅读本说明书将有助于预防事故、降低运行成本、节省维护 费用、提高设备的可靠性和使用效率,并可延长设备的使用寿命。 每个参与输送机的工作人员必须阅读并熟练掌握使用本手册。 为保证设备安全可靠的运行,合理的组织及适当的预防措施,是十分重 要的。 应严格遵守安全操作规程。在安装设备的现场应备有说明书,操作中还 要遵守起重、运输、电工、钳工等方面的有关规定。 应遵守配套件生产厂家相应的操作说明,如电动机、真空开关等,并且 只允许使用具有资质的、合格的配套件。 制造商对不正确的使用所引起的损坏不负责任。所冒的风险由用户全负责。 只有受过良好训练的、合格的人员才允许操作设备,否则极易发生危 险。所以,再次提示:在操作设备之前,请务必认真阅读本说明书, 并注意下面所示安全警示符号及意义。 一、用途和特征 可伸缩带式输送机主要用于综合机械化采煤工作面的顺槽运输,也可用于

皮带机安装安全技术措施

建北临时皮带机安装 措施安全技术措施 建北项目部 二○○七年十月三十日

措施审批纪录

建北临时皮带机安装措施安全技术措施 1.概况 黄陵建北风井施工中,为加快施工进度,准备安装带宽为800mm的皮带机,用来输送井下掘进煤等。目前预计上两条皮带机接力运输,斜井部分安装长度780m,地面安装一套转运皮带,长度约30m.为保证安装工程顺利进行,特编制本措施本措施用予指导施工。 2.施工准备 2.1技术准备 开工前对技术人员、管理人员及施工人员做好技术交底,填写开工报告。具体包括: 2.1.1 组织专业技术人员进行图纸自审,会同建设单位、设计单位等进行图纸会审和设计交底; 2.1.2 组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领; 2.1.3 编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领; 2.1.4 核对安装工程与矿建及其它机电工程有关技术参数; 2.1.5 按施工需要备齐各种施工设备、工具和材料; 2.1.6 填写开工报告。 2.2施工现场准备 由于施工现场的特殊性,皮带机施工前必须做好如下准备工作: 2.2.1 清理巷道内所有杂物。 2.2.2 在关键位置打上栅栏,以防止施工人员被上行和下行矿车碰到,保护施工人员的安全。 2.2.3 所有应该架高的电缆和管路应该架高,这一方面为皮带机施工扫清防碍,另一方面为以后管线的维护创造条件。 2.3设备、材料落实 皮带机施工前,做好施工用的设备、工具、材料的准备工作,完成

对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验。这些准备工件是做好安装工程的前提,任何一项准备不当,供应脱节,都会造成停工待料,影响工期。 3施工方案 在施工安排上,分两条线,即机械部分安装和电气设备及电控设施安装两条线。施工时,以机械部分施工为主线,因为机械部分小件多,量大,占用时间长,是皮带机施工的关键。 施工时,先安装皮带机头及张紧装置,后自上而下安装中段皮带机的H型架机机尾,最后展放皮带。 4.斜井皮带机安装施工 4.1 基础施工 根据现场的具体情况,经与设备制造方和甲方协商,机头部分的安装方式为:用20号工字钢按照基础形状加工一套底盘,用锚杆将底盘锚固在巷道的底板上,锚固深度不得小与1.5m。底盘安装完成后,将机头架焊接在底盘上。转向架、贮带仓架及张紧装置架的脚板也用锚杆固定在巷道的底板,每个脚板锚两根1.5m长的锚杆。中间架及机尾架不作固定,其支撑脚板下用木板垫平即可。 4.2 皮带机的安装方法与要求 4.2.1 设备安装前的验收与检查 设备安装前,应对设备及材料进行严格的验收,其主要内容包括: 4.2.1.1 设备的外形是否有变形、损坏现象,设备的防腐应完好,紧固件应齐全,驱动滚筒、传动滚筒、尾滚筒等用手盘其轴时,应能轻松盘动。 4.2.1.2 皮带机设备本身虽然结构并不复杂,但由于散件比较多,设备验收时,必须对各种散件逐一进行验收,包括H架、纵梁、上下托辊等,托辊的油封应齐全完整,托辊轴和纵梁不得有弯曲现象,H架不得变形。 4.2.1.3 托辊的非金属部分和包胶滚筒的胶料,其阻燃性和抗静电性必须符合有关规定,施工现场可检查产品的有关随机资料等。

可伸缩皮带机安装作业规程讲解

【2009】西山建筑(集团)有限公司作业地点:李家塔煤矿井下301顺槽安字第()号DSJ12O0/170/3X 355 可 伸 缩皮带机安装作业规程 编制:田富春 施工单位:西山建筑(集团)有限公司机电安装队施工负责人:付涛 批准日期:

作业规程会审名单李家塔煤矿: 西山建筑(集团)有限公司:

第一早: 概况 第二早: 编制依据及执行标准 第三早: 安装流程 第四早: 施工组织机构 第五早: 设备运输 第八早: 劳动组织 第七早: 设备安装 第一章 301顺槽用DSJ1200/170/3X 355可伸缩皮带机总长度1670米, 装机功率3X 355千瓦,设计输送量1700吨/小时,选用PVG整芯 阻燃带,设备总重量340吨。其头部与大巷主运1*皮带机相接,高差大约3米,尾部为自移式机尾与转载机相配。

第二章编制依据及执行标准 此作业规程依据如下标准进行(编制) 1 .设备总图 2.设备使用及安装说明书 3.有关规范和标准 《煤矿安装工程质量检验评定标准》MT5010-95上、下册、《带 式输送机技术条件》GB10595-89、《煤矿用带式输送机安全规范》MT654-1997、《煤矿用带式输送机技术条件》MT820-2006、《煤矿井下用可伸缩带式输送机》MT/T901-2000、《单轨吊车起重梁》MT/T888-2000、《煤矿输送机机械接头用带扣》MT/T319-2006 第三章安装流程 此皮带机的安装按以下流程进行: 技术交底f基础测量f清理、平整巷道底板f放中心线f地面对皮带机下井前测试f对设备编号(包括解体部件的编号)f地面 解体f运输f安装f二次灌浆抹面f未装皮带试运转f下放皮

皮带输送机使用说明书

皮带输送机使用说明书-CAL-FENGHAI.-(YICAI)-Company One1

TD75胶带输送机 使用说明书 设备型号: 出厂编号:

目录 一、用途 二、型号及表示方法 三、技术参数 四、结构及工作原理 五、安装与调试 六、操作与维护 七、安全规则 八、易损件 九、附图 十、意见征求书

一、 用途 TD75-500型胶带输送机为一般用途的带式输送机,用于冶金、煤碳、矿山等部门。输送堆积比重为~ m 3的各种块状、粒状物料,可用来输 送成件物品。适用工作环境温度为-15°C ~40°C 之间;也可用于水平式 化学物料输送。倾斜向上输送时据物料性质确定其倾角。 二、型号表示法 mm) 三、技术参数 四、结构及工作原理 1、带式输送机的工作原理: 通用带式输送机主要由机架、胶带、电动滚筒、托辊、拉紧装置以及支

架等几部分组成。胶带绕经两端滚筒后,用胶带卡子或硫化方法,将两头接在一起,使之成为闭环结构。胶带由上、下托辊支承着,由拉紧装置将胶带拉紧, 具有一定的张力。当电动滚筒旋转时,借助于电动滚筒与胶带之间的摩擦力带着胶带连续运转,从而将装到胶带上的货载从卸载滚筒处卸载。 2、带式输送机的传动原理及特点: ①胶带输送机的牵引力是通过传动滚筒与胶带之间的摩擦力来传递的,故必须将胶带用拉紧装置拉紧,使胶带在传筒滚筒分离处具有一定的初张力。 ②胶带与货载一起在托辊上运行。胶带既是牵引机构,又是承载机构,货载与胶带之间没有相对运动,消除了运行中胶带与货载的摩擦阻力。由于托辊内装有滚动轴承,胶带与托辊之间是滚动摩擦,因此运行阻力大大减小,从而减少了功率的消耗,增大了运输距离。 对于一台胶带输送机,其牵引力传递能力的大小,决定于胶带的张力、胶带在传动滚筒上的围包角和胶带与传动滚筒之间的摩擦系数。要保证胶带输送机的胶带在传动滚筒上不打滑,正常运行,在生产实践中要根据不同情况采取相应的措施。提高牵引力的传递能力可从以下几方面入手: ①增大拉紧力(初张力)。胶带输送机在运行中,胶带要伸长,造成牵引力下降,所以要根据情况,利用拉紧装置适当地将胶带拉紧,增大胶带张力,以提高牵引力。 ②增大摩擦系数。其具体措施是:保护好传动滚筒上覆盖的木衬或橡胶等衬垫,以增大摩擦系数,另一方面要少出水煤,预防摩擦系数减少。
