当前位置:文档之家› 玻璃幕墙施工工艺流程

玻璃幕墙施工工艺流程

玻璃幕墙施工工艺流程
玻璃幕墙施工工艺流程

主要施工工艺流程

工艺流程

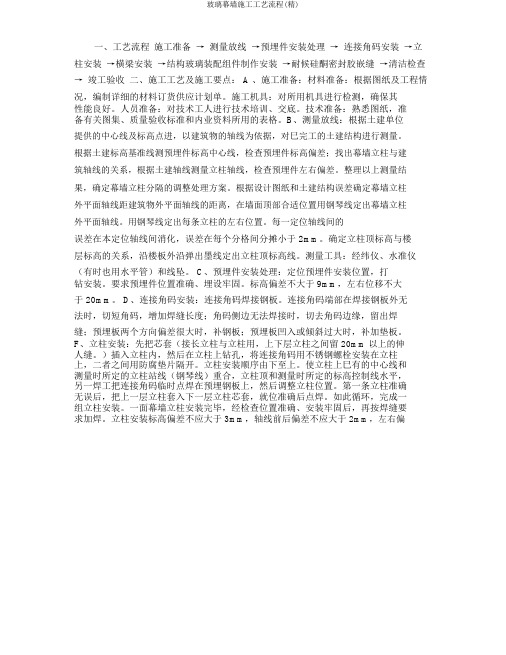

测量放线T钢结构定位安装T连接耳板的固定安装T前后受力索的安装调整T索内力检测调整定位T承重索安装调整T水平索的安装调整T抓点系统安装T玻璃安装T玻璃调整T装饰条安装T清理打胶T交验。

钢结构的制作和安装

经过现场测量后,根据现场实际情况调整尺寸,报设计院同意。

结合结构形式,构件安装采综合安装的的方法施工。钢结构桁架尽可

能在工厂完成合理的划分拼接运输。本工程钢管采用五维自动切割机下料,根据设计方提供的三维计算机图,由自动切割机按照相贯节点的几何信息自动切割成与相连主管完全吻合的空间曲线。放样检验合格后,按工艺要求制作焊接坡口和胎架样板。桁架安装前,先是桁架铰支座的定位安装,按所放的分格线点焊上铰支座,复核、调整后进行满焊,待上下铰支座做好后进行桁架安装。

桁架安装的流程:桁架的制作T拼装T焊接T涂装T吊装。

吊装前要校核实际位置、尺寸与制作件之间的偏差,项目部研究好解决的办法,并采取临时性固定措施,才可以起吊。

拉索及悬空杆的定位安装与检测

本工程拉索作为幕墙的水平桁架,其安装是非常关键。安装之精度要求高之又高。在安装好耳板后,就开始拉索与悬空杆的配合安装。悬空杆的安装定位准确度直接影响到玻璃能否按设计图进行安装。影响到玻璃幕墙在安装后的平面度、胶缝宽度以及玻璃幕墙的稳定性。所以对悬空杆的安装顺序,调整精确度,预应力值必须按严格的规定才能有效的控制玻璃幕墙的安装质量。

安装顺序

根据本工程横向为受力索,竖向承重索特点,拉索和悬空杆的安装施工顺序,安装严格按“先上后下,先横后竖”的原则进行安装。

横向拉索的安装

根据图纸给定的拉索长度尺寸加长1mm-3mm从桁架夹具系统中穿过去。在每15或 1 0米跨单元。让拉索呈自由状态。待该幕墙横向拉索安装结束开启进行调整。调整顺序先上后下,按尺寸控制单元逐层将悬空杆调整到位。

竖向拉索的安装

本工程竖向拉索是承重索。待横向拉索调整到位后。连接竖向拉索,竖向拉索在安装前应先按图纸给定的长度加长1mm-3mn呈自由状态。先上后下接单元边调整边定位安装。

悬空杆的定位、调整在悬空杆的安装过程中必须对杆件的安装定位几何尺寸进行校核。前、后索长度尺寸严格按图纸尺寸调整才能保证悬空连接杆与玻璃平面的垂直度。调整以按单元控制点为基准对每一悬空杆的中心位置进行核准。确保每个悬空杆的前端与玻璃平面保持一致。整个平面度误差控制在w mm/5m

在悬空杆调整时要采用“定位头”来保证悬空杆与玻璃和中心定位的准确。

拉索的预应力设定与检测根据设计人员计算,本工程的拉索预应力值,水平受力索

F1=20KN水平稳定索与垂直承重索均为F2=10KN预应力拉索张拉

步骤:首先在基本定位悬空杆及拉索后,将受力索预应力值施加到索

内力的50%,调整定位尺寸,使受力均衡。再施加到80%内力。进行

相关主题
文本预览
相关文档 最新文档
