1.项目组织机构的设置

1、项目机构设置

为保安装工程的建设任务,将由我公司成立发电机组及环保安装工程项目经理小

组承担该工程的施工。项目经理部本着科学管理、精干高效、结构合理的原则,

设项目经理一名、电气工程师一名、环保工程师(现场负责)一名组成项目领导

层。下设工程部、技术部、质检部、仓库,组成项目管理小组。

2、项目经理部

本工程实行项目法管理,在施工现场成立项目经理部,从公司抽调得力人员组成。项目经理部,配项目经理、总工程师、专业安全员、专业质检员

本项目以项目经理责任制为核心,以质量、进度、安全和资金管理控制为主要内容,以系统管理和先进技术为手段的项目管理机制;同时严格按照ISO9001标准建立质量保证体系,形成以全面质量管理为中心环节、以专业管理和计算机辅助相结合的科学化管理体制,以此出色地实现我们的质量方针和本工程质量目标。

3、项目部主要职能

(1)全面负责施工技术指导及技术管理工作,包括工程调度、施工技术、工程

测量、施工监测、工程资料和施工图纸管理等。

(2)在城市质量监督部门的领导下工作,负责工程的安全、质量管理、试验检

测、工程监控等工作。

(3)负责项目的单价分割、成本核算,做好合同的制定与管理工作。掌握工程

进展情况,做好施工进度计划、计量支付、变更、索赔工作,编制预算、概算,

并做好月、季、年度报表。

(4)本着对材料质量、企业效益负责的宗旨,开展各项工作。配合工程、计划

部门、按照工程进度需要,编报材料用量计划。

(5)按照国家财务制度的规定,认真编制并严格执行财务计划、预算、遵守各

项收入制度费用开支范围和开支标准,分清资金渠道,合理使用资金,保证完成财务上交任务。

(6)负责工程建设施工的安全保卫和保密工作,并负责项目经理部的日常行政

管理、现场环境保护、卫生治理和防疫、施工人员的伤病诊治等工作。

(7)认真贯彻国家有关质量检测标准,严格控制施工现场质量,严格按照国家

标准和试验规程进行试验,严把进场材料质量关,作出的试验数据保证准确无误,使监理业主满意。

(8)施工队负责组织各专业工程施工生产事务管理。

4、组织机构中各岗位职责

1. 项目经理

1.1. 受企业法人委托,全权负责工程项目的实施,对企业法人负责。

1.2. 对工程项目的质量、进度、成本及安全文明施工负全面责任。

1.3. 负责与业主的工程款结算及重大设计洽商的签署。

1.4. 负责检查并指导项目的日常工作。

2. 技术负责人

2.1. 对工程项目的施工技术、工程质量管理工作负具体责任,对项目经理负责。

2.2. 负责检查并指导项目质检员、技术员、资料员、测量员及施工班组的日常工作。

2.3. 负责工程图纸的会审工作;组织施工技术措施、施工技术交底及成品保护措施的制定。

2.4. 负责组织一般质量事故的处理及改正和预防措施的制定。负责严重质量事故的处理及改正和预防措施的制定。

3. 质检员管理职责

3.1. 负责项目工程的质量检验工作,对项目总工负责。负责工程质量检验施工技术资料的整理。

3.2. 负责分项工程的质量评定。实行质量否决制,对不合格分项工程,有权停止后续工程的施工,并向项目总工报告。

3.3. 参与不合格分项工程纠正和预防措施的制定。监督项目测量员的工作。

工程验收单的填写及与业主和监理工程师的联系工作。

4. 安全员管理职责

2.负责项目安全文明施工的具体工作,对生产经理负责。与队长配合,安

排好工程各项安全防护工作。

3.随时检查现场各项安全防护工作,并作好检查记录。监督需改进的安全

防护工作的落实。负责进场施工人员的安全教育。

4.实行安全否决制,对现场发生的严重安全隐患,有权停止该部位的工程

施工,并向生产经理报告。负责安全防护工作技术资料的收集整理。

1.5. 资料员管理职责

2.5. 负责项目部工程技术资料及有关文件的管理,对项目总工负责。

2.6. 负责项目文件的收发工作。负责施工技术资料及质量记录的收集、编目、归档。指导并监督项目部其他职能人员收集好工程技术资料。准执行情况,纠正执行标准中的偏差,重大问题提交企业标准化委员会。

3.4.劳动力计划、车辆及机械设备的投入和安排

1、根据本工程的实际情况和施工进度计划要求,我公司将派出本公司最优

秀的劳务队伍进驻现场,进场前进行入场教育,特殊工种持证上岗,入场后迅速进入工作状态,我们将保证劳动力的质量和数量不受季节的影响。

2、做好职工的入场教育培训,搞好全员的各项交底工作。按职工的工作任

务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成其各项任务的方法和技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识。

3、加强职工的职业健康安全教育,树立“安全第一、预防为主”的意识,由安全部安全员组织培训,职工进场后进行三级教育,包括国家法规相关要求、企业职业健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当头等大事来抓。

4、落实各级人员的岗位责任制。对职工进行施工组织设计及各分部、分项

工程施工方案的集体交底工作,使全体员工都能掌握技术及质量标准;对关键部

位除做详细交底外,还应作现场示范,促使操作人员理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。

劳动力计划表

序号工程名称单位数量说明

1 发电机组施工工日30 估算

2 发电机组施工工日30 估算

排烟系统施工

3 进、排风消声工日15 估算

系统安装施工

4 机组调试工日 3 估算

总计工日78 估算

施工车辆、机具、计量器具需用计划

序号仪器设备

名称

型号

规格

单位

国别

产地

制造

年份

1 电焊机台 1 北京2015 良好

2 钳形表0-50A 只 1 德国2016 良好

3 万用表FM30;FM1

4 只 6 浙江2016 良好

4 兆欧表Z c25-3

500V

只 1 上海2016 良好

5 砂轮切割

台 3 安徽2015 良好

6 神仙葫芦HS5 台 1 天津2016 良好

7 汽车起重

辆 3 安徽2015 良好

8 装载机辆 5 上海2015 良好

9 推土机辆 2 上海2015 良好

10 自卸汽车辆 5 日本2015 良好

5.材料的组织和供应

我们将按合同文件明确约定:由发包人按指定供应商或限定的品牌进行材料和设备采购,以上这些材料在甲方及监理验收合格后用于工程中,未被限制的材料或设备我们在采购前向甲方及监理单位提供材料样品,经甲方及监理工程师同意后才进行采购使用。现场施工前,我们将根据施工进度安排编制详细的材料采购计划。

1、根据施工图纸和进度计划的要求,制定物资采购、供应计划,并以此落

实各项物资的招标、加工订货和进口材料的到场跟踪。物资控制执行我公司物资管理相关文件要求。

2、定货招标工作,明确招标标准,招标程序,统一制作标书为下一步物资

采购作好准备。完成各项施工用料的调查核实,经样品报审合格后签订供货合

同,采购合同要符合建筑合同法要求,由供方提供有关物资的技术资料条款,有环保要求的应注明,然后根据施工进度需要分期分批组织进场。材料供应方以江苏省建筑工程材料供应备案名录为依据。施工前应完成规定必检材料的复试,向监理提交有关资料,报验各种进场物资。

3为了保证工程质量,我公司将首选具有一级资质的供应商作为我们的供应商。

在供应前要对搅拌站进行实地考察,落实其原材料供应、机械设备状况及运输能力。

4、其他材料设备的选择:其他属于我公司采购的材料和设备,我们将本着

工程质量负责,对业主负责的宗旨,按照施工进度分批提出采购材料的明细、数量、品种及供货时间,严格按我公司物资采购控制文件和甲乙双方约定的采购考

察程序执行。

5、各项周转材料要根据工程施工进展情况提前准备充足,根据现场需要随

时组织材料进场。

6、以材料进场计划为依据,做好现场材料存放场地的平整、夯实、排水和

围挡工作。材料进场后要做好存放、保管工作,并认真进行标识。

7、材料管理员按照进度计划提前落实三大主材与主要大宗材料的货源,以

保证施工的正常需要。

8、具体材料用量见工程量清单报价书。

6.主要施工方法、关键工序施工方案

1.6.主要施工方法

施工现场平面布置及说明,施工临时用水用电设计本工程施工现场的供水、供电、场内道路以及施工所需的临时用房,我项目经理部将按建设单位指定点集中

搭设临时用房,服从统一部署。

1.7.关键工序施工方案

7.主机吊装就位

(1)、在机组吊装就位前必须对现场进行详细的考察,并根据现场实际情况编制详细的运输、吊装及安装方案。

(2)、发电机组由环城南路1#大门进入工地,运用1#塔吊卸车后直接将柴油发

电机组垂直吊至1#发电机房;由关南路2#大门进入工地,运用6#塔吊卸车后直接将柴油发电机组垂直吊至2#发电机房;最后再用Q=5t卷扬机水平拖运上基础安装就位的施工工艺。

采用20#槽钢制作发电机组水平拖运托板。

(3)、当设备即将穿越楼板时四周应配备足够的施工人员保护设备下放,确保机组不碰吊装孔四周。

(4)、机组放至B2F后预先操设拖运滚杠在道木上,松开垂直吊装施工设施,用Q=5t卷扬机水平拖运至基础,按照机组产品说明书与相关施工验收规范要求安装就位。

(5)、使用垫铁等固定铁件实施稳机找平作业,预紧地脚螺栓。必须在地脚螺栓拧紧前完成找平作业。采用楔铁找平时,应将一对楔铁用点焊焊住。

8.排气、燃油、冷却系统安装

(1)、排气系统的安装:柴油发电机组的排气系统由法兰连接的管道、支撑件、波纹管和消声器组成,在法兰连接处应加石棉垫圈,排气管管口应经过打磨,

(1)、消声器安装正确。机组与排烟管之间连接的波纹管不能受力,排烟管外侧

包一层保温材料。(1)、燃油、冷却系统的安装:主要包括油箱、卸油泵、循

环泵、热交换器、风机、仪表和管道的安装。正确安装机组和储油罐位置,对

储油罐的焊缝质量进行认真检查。

9.电气设备的安装

(1)、发电机控制箱(屏)是发电机的配套设备,主要是控制发电机送电及调压。

(2)、柜相互间或与基础型钢的连接应用镀锌螺栓固定,且防松零件齐全。

(3)、二次回路配线成束绑扎,不同电压等级、交流、直流线路及计算机控制线路应分别绑扎,且有标识;固定后不应妨碍手车开关或抽出式部件的拉出或推入。(4)、根据控制屏和机组安装的位置安装金属桥架,应符合电缆桥架安装标准。

10.接地线安装

将发电机的中性线(工作零线)与接地母线用专用接地线及螺母连接,螺栓防松装置齐全,并设置标识。

应急柴油发电机房下列导电金属应做等电位联结:(1)应急柴油发电机组的底座;(2)日用油箱支架;(3)金属管,如水管、采暖管、通风管道等;(4)钢门(窗)框、百叶窗、有色金属窗框架等;(5)在墙上固定消声材料的金属固定框架;(6)配电系统PE(或PEN)线。

下列金属部件与保护接地PE(PEN)可靠连接:(1)发电机的外壳;(2电气控制箱(屏、台)体;(3)电缆桥架、敷线钢管、固定电器支架等。消声器安装正确。机组与排烟管之间连接的波纹管不能受力,排烟管外侧包一层保温材料。燃油、冷却系统的安装:主要包括油箱、卸油泵、循环泵、热交换器、

风机、仪表和管道的安装。正确安装机组和储油罐位置,对储油罐的焊缝质量进行认真检查。

5接地线安装

将发电机的中性线(工作零线)与接地母线用专用接地线及螺母连接,螺栓防松装置齐全,并设置标识。

应急柴油发电机房下列导电金属应做等电位联结:(1)应急柴油发电机组的底座;(2)日用油箱支架;(3)金属管,如水管、采暖管、通风管道等;(4)钢门(窗)框、百叶窗、有色金属窗框架等;(5)在墙上固定消声材料的金属固定框架;(6)配电系统PE(或PEN)线。

下列金属部件与保护接地PE(PEN)可靠连接:(1)发电机的外壳;(2电气控制箱(屏、台)体;(3)电缆桥架、敷线钢管、固定电器支架等。

1.8.机组接线

敷设电源回路、控制回路的电缆,并与设备进行连接。

发电机及控制箱接线应正确可靠。馈电线两端的相序必须与原供电系统的相序一致。发电机随机的配电柜和控制柜接线应正确无误,所有紧固件应牢固,无遗漏脱落、开关、保护装置的型号、规格必须符合设计要求。

11.机组调试

(1)柴油发电机组电气调试方案

1)发电机本体调试

用双臂电桥测量定子绕组的直流电阻,相间误差小于2%,换算至发电机出厂试验同温度下的电阻误差小于2%。

用1000V兆欧表测量定子绕组的绝缘电阻和吸收比,绝缘电阻相间不平衡系数小于2,环氧粉云母绝缘吸收比大于 1.6。

以1.5Un+750V进行发电机定子绕组交流耐压试验,无闪络击穿现象。用1000V 兆欧表测量转子绕组的绝缘电阻应大于0.5M□。测量转子绕组的直流电阻换算

至发电机出厂试验同温度下的电阻误差应小于2%。用2500V兆欧表测量绝缘电阻代替对发电机转子绕组进行耐压试验。测量发电机的绝缘轴承的绝缘电阻,应符合相关规定。

2)发电机保护回路的整组试验在发电机电流互感器极性、变比、试验正确的前提下,在电流互感器二次侧向保护回路加电流,进行过负荷、过流保护动作

的正确性试验。

5安全文明施工措施

为了施工现场的安全施工,确保人身和设备的安全,拟采取下列措施:a.坚持安全生产责任制,项目经理、安全员对现场安全施工负总责。b.安全员是现场的安全执法员,所有施工人员必须接受其监督检查,在安全与生产发生矛盾时,实施安全一票否决权。

c.坚持安全交底制度,开工前安全员根据安全施工规定结合现场实际情况向施

工班组进行安全底,交底用书面形式进行,交底人与接受交底人同时履行签字手续,实行安全工作纵向到底,横向到边,责任到人,目标到岗。

d.日常着重抓好“三宝“(安全帽、安全带、安全网);“四口”(楼梯口、

预留洞口、通道口、电梯口)的防护工作;加强临时用电管理,移动式配电箱, 箱内一机一闸,并设漏电开关;搞好电焊机的接零保护和手持电工工具的漏电保护,氧、乙炔瓶应悬挂禁油和防火标识。夜间施工用照明用36V 行灯确保安全。搞好现场消防工作,工棚内不准吸烟,电焊机施焊前必须移走易燃物件(距离施焊点10m 外),防止火灾发生。

e. 项目经理每月组织一次施工检查和安全评议活动,对检查中发现的问题即时批

评教育并责令整改,对安全执行好的进行奖励。

12.现场文明施工管理措施

a.为了强化现场的施工管理,参加施工的各专业工种除了严格执行各自的安全

操作规程之外,现场的文明施工尤其重要,施工场所应保持整齐和清洁,安装施工所需的材料、机具、半成品的堆放不准妨碍操作、通行和装卸,废料和建筑安

装的垃圾要及时清除,力争物流有序。

b.施工现场管理人员和工人应佩带分色或有区别的安全帽。现场指挥、质安、

等检查监理人员应佩带明显的袖章或标志,并遵章管理;危险施工区域应派人佩章值班,并挂警示牌。施工现场动火的场所和放可燃物的地方,应有明显的标志和防火制度牌,配备有足够的消防器材,防火疏散道路畅通。

c.严格遵守社会公德,职业纪律,妥善处理施工现场周围的公共关系,争取有

关单位和群众的谅解和支持,对可能发出噪声的施工作业,要采取隔声措施,尽量作到施工不扰民。

d.现场暂设工程井然有序,库房、机棚、办公室、应保持整洁卫生,有一个良

好的生产工作生活环境。

13.质量保证措施

质量目标及保证措施

为了确保工程质量,达到合同约定的质量要求,拟采取以下措施:

14.认真执行ISO9000程序文件规定,加强对员工的质量教育,树立“百年大计、质量第一”的思想、提高员工的质量意识;

15.严把材料、设备关;

a.外购材料和设备必须在合格分承包方名单范围内选购,同时必须要有合格证

和设备技术文件等相关资料;

b.材料或设备进场时,必须经过由质检员组织有关人员进行检验,合格后才能

投入安装使用、,若发现不合格时,必须按我公司《不合格品管理办法》有关规

定处理;

c.坚持技术交底制度,施工负责人或施工员根据施工图纸和施工验收规范的有

关规定,结合现场实际,向施工班组进行技术交底,使操作工人明确施工工艺操作方法和工程质量标准,做到心中有数,按规定操作施工;

d.严格按图施工,在施工中若发现施工图上存在问题,要及时向现场代表反映,不得自作主张,擅自变更设计,必须取得设计变更通知或技术核定单等书面通知后,才能按修改设计施工;

e. 坚持自检,互检和专职检验相结合的制度,分项工程完工后,班组自检和互

检,合格后,请质检员复检认可。若发现不合格时,必须立即返工重作,不得把

不合格工序转到下道工序去。分部工程完工

时,由施工负责人组织质检员、施工员和班组长等有关人员进行检验评定。发现问题,及时整改,整改完成后,再报请甲方代表复查。

16.售后服务

(1)、我们将在品质保证期内按服务计划的要求定期进行维护工作。并提供日

夜二十四小时随传随到的维修服务,配合物业共同做好机电系统的日常维护工作,我方在接到通知后2小时内,马上委派专业人员赶赴现场进行处理。

(2)、在规定的质量保证期内,我方将负责本工程的免费保修、维护、技术咨询服务。(3)、在规定质量保证期之后,我方将一如既往本着“为用户着想、

对用户负责”的宗旨,实施终身服务制度,为运营接管单位提供满意的技术咨

询、技术支持和有偿保修等服务。

(4)、与供应厂商派遣的技术人员共同对建设单位任命的设施管理人员进行统

维护保养培训。培训内容包括机器的安装、日常维护、检查、修理、更换配件、

调整、故障时的对应操作等,培训方法以及时间与业主协商决定。

17.工期保证措施

1、施工组织管理的保证措施

1.9.组织机构措施

本工程实行项目法施工。我公司制定有具体而严格的《项目法施工管理实施细则》,工程进度计划的实施是对项目部考核的一项重要内容,并有严格的进度计划目标保证调整措施和奖励政策。工程施工前,项目经理须与公司签订“责任书”,项目部各级主要管理负责人,也要按其职责划分,层层签订“责任书”,

明确项目部各级人员的职责。加强管理考核,充分调动全体干部、职工的积极性,从组织和管理制度上来确保工程进度按计划实施完成。

1.10.工期管理措施

(1)每月制定月进度计划,月进度计划中包含工序计划、周计划、日计划;

坚持施工班组抓工序计划目标,各工区抓日计划目标,项目部抓周计划目标。

(2)坚持会议协调制度。坚持每日现场例会、每周生产调度会、每旬生产

检查会、每月计划会。

(3)加强现场调度在生产指挥中施工组织、协调、检查、反馈及快速反应

的作用。

(4)对各节点进度实行目标考核,建立进度目标奖励基金,对进度目标的

实现情况进行奖惩。

(5)积极参加业主、监理组织的各种协调会,积极配合业主和监理。协调

与各参建单位及有关社会主管部门的关系,创造一个良好的施工环境,以确保工程进展。

(6)在工程地质条件、自然灾害等重大原因造成原目标工程不可能实现或

施工方案的重大改变,导致较多的作业增减,施工关系改变时,现行工程与目标工程已不能做出比较,需将目标工程进行维护和更新。在建设各方协调一致认可后,按更新后的目标工程进行实施。

(7)坚持项目部领导和技术人员现场24小时值班制度,及时协调、处理、解决施工中出现的问题。项目经理、总工程师及质检科长每月驻守工地不少于

28天,且三人不得同时离开工地。

2、工期技术保证措施

18.编制合理详细的进度计划

施工进度网络计划,动态管理,实际施工过程中,将根据监理工程师批准的

施工计划,建立目标工期计划,重点对影响本工程直线工期的单项工程的关键线

路进行控制。根据每天完成的工程项目及工程量,通过比较分析,确定按当前施工进度继续施工将对目标工期造成的影响,从而及时对现行计划及资源投入进行

调整,达到全工程按动态管理来进行控制,最终实现预期的工程进度计划。

19.制定合理的技术方案

根据进度计划,制订与本工程相应的施工方案和各项目工程施工技术措施。

施工中随时跟踪进度实施情况,如有比计划滞后情况发生,及时分析原因及影响,并对计划予以调整,同时修订施工方案和有关技术措施,以保证总进度计划目标

的实现。

20.根据施工方案的作业面布置和施工班组的配置,将工程进度计划按作业面分解,制定各施工班组的作业进度计划,使各施工班组都有明确的进度计划目标。

21.做好施工测量服务指导工作,及时进行测量放样、检测和收方工作,为现场施工提供良好的测量服务。加强技术人员的现场巡查,尤其质量检测人员要全

过程跟踪、检查,及时发现施工中存在的问题并提出解决处理措施。对于试验检测项目,及时进行检测并收集整理、分析资料,指导施工,以确保工程的顺利进

行。

3、人员保证措施

22.我公司计划抽调精干的管理人员,业务熟练的技术骨干和有过类似工程施

工经验的作业队伍来组织项目部。配足各专业、各工种的技术工人数量,以使项

目部人员精干,业务熟悉。从人员素质上来保证工程进度计划的实施。

23.根据进度计划的安排,合理组织劳动力进场,确保施工高峰期有足够的劳

动力投入本工程施工。

24.投入本工程的专业技术人员须持有相应的上岗作业证,在施工过程中针对

出现的新问题和新工艺进行必要的技术培训。

4、设备保证措施

1.11.本工程项目虽然不多,但砌体工程量相对较大,必须统一组织,统一调度,合理安排,充分发挥各种机械的最佳效益。

1.1

2.根据施工需要配备数量足够、性能良好的施工机械设备组织进场,并配备一定数量的备用设备。凡投入本工程的施工机械设备进场前均需进行维护、保养,

并经公司机械设备部验收后方可调遣,以确保所有进场设备的完好,保证设备在

本工程施工中的正常运行使用。

1.13.配备数量足够、技术全面、工种齐全的修理力量,加强施工中机械设备的日常维护与保养,各类机械设备均实行机长负责制,并制定奖惩措施,以保证机

械设备完好率和利用率分别达到85%和75%以上。

1.14.对一些采购困难、采购周期长的设备配件预先准备一定数量存放在现场,

一旦修理需要能够立即购得。

5、材料供应保证措施

2.7.所有材料全部依靠陆路运输,因此,能否提前备足各种施工材料,是保证施工顺利进行的关键。

2.8.进场后,项目部物机科采购人员到各种材料的生产地做深入调查,彻底摸清材料的质量情况、生产能力、运输供应能力等。

2.9.对材料进场道路进行察看,发现问题及时反映,确保进场道路畅通。

2.10.根据工程总进度计划,工程科会同物机科提前编制各施工材料的月、周需求计划,主要材料需求量。

25.项目部物机科采购人员根据材料计划及时与生产商、供应商签订生产、供货合同,严格按质量标准订货,确保工程材料供应不影响施工进度。

根据本工程特点,为保证工期,必须进行科学管理,妥善穿插,有条不紊,

充分利用时间、空间、人力、机械,在保证质量的前提下,顺利完成此项工程。

具体措施如下:

建立以项目经理为负责人,工长和各班组长的保工期领导小组,各分部分项工程计划直接落实到班组,谁耽误谁负责,由月施工计划缩到旬计划、日计划,

工长负责每天订出当日计划,晚上检查落实情况,出现问题及时解决。

材料供应及时到位,材料员根据工期进度计划做好材料进场计划,受雨季影响的砂、石水泥等材料提前进入现场。

机械设备由专人看管、维修,绝不允许因机械设备造成停工、误工现象。

工期保证措施要求:

建立一个强有力的组织机构,把生产进度落实到人头,各负其责,人人有责。各部门各负其责,层层保证自己计划不拖不等,有问题、有矛盾时及时向有关部门反映求得解决。

采取各工种设立专业质检人员,严禁出现返工现象,彻底消除影响工期的不

利因素,一次成优。组织好劳动力工作,做好材料的进厂计划和材料的贮备工作。

为加快施工进度,提高混凝土可掺用早强剂。

保证工期组织体系措施:

在组织上公司领导班子会议决定把此项工程作为公司重点工程来抓,现场成立公司领导的指挥部。下设生产和质量检查部门,指挥部每周开一次会,遇重大问题立即解决。

组建一个优秀的项目经理部,设一套三员班子,选派生产骨干技术尖子,具有丰富施工经验生产管理人员,经理部每日一次会,发现问题及时解决,不能解决的及时上报,以达到解决的目的。

劳动力由公司派优秀班组进入工地,材料由公司统一供应,调剂余缺,必要时全公司范围内调剂确保材料供应及时。由设备科派一个机修班常驻工地,时刻监视机械设备运转情况,避免由于设备故障造成的误工现象发生。根据工期控制计划要求,编制月计划,旬计划,日计划,其中日计划做到按小时安排形象进度

计划,工序穿插计划,各种流动计划。要认真对现场每个人员讲解工期计划,做

到从了解形象计划安排,层层对工期负责,逐级立军立状,下级对上级负责。生

产计划人员现场蹲点,对影响工期的问题及时解决。

对计划实行科学管理,进行计划——实施——检查——处理解决。每周一次调度会,解决和落实在执行计划过程的各种矛盾。

6、技术培训保证措施:

26.分段施工、交叉作业;按总计划总工期要求,编制月、旬计划。

27.开展劳动竞赛,调动人员的积极因素。

28.每日工作必须当日完成,如遇特殊情况下不能及时完成的要立即调整计

划,采取必要的切实可行的措施,以确保总工期按时完成。

29.加强计划技术指导,协调各种矛盾,解决问题不过日,做到层层技术保证,不等、不靠全面落实。

30.加强工人技术素质培训,保证质量、技术完善就是保证良好的施工作业循环。

31.精选好的施工工人,从中选拔有技术、有素质能带动整个工地人员的工人,使每个工人都能达到熟练工人的程度,以加快工程速度。

32.选用先进的设备,使作业能够真正的交叉流水施工,各工种能充分发挥设备优势,形成良性循环,使各工种与设备密切配合,达到不窝工的目的

33.总平面图、进度安排横道图

1.15.现场总平面布置的原则

施工总平面布置按照经济、适用、合理、方便、功能区划分明确的原则,在保证

场内交通运输畅通和满足施工对材料、机械场地要求的前提下,最大限度地减少场内二次运输,在平面交通上尽量避免各施工队伍相互干扰,功能分区与现场用水、用电要符合现场卫生及安全技术要求和防火要求,满足安全、文明生产的需要。

1.16.施工平面布置依据

(1)招标文件及图纸有关要求

(2)现场临界线、水源、电源位置以及勘察成果

(3)总平面图、建筑平面图、立面图

(4)总进度计划及资源需用量计划

施工现场平面图

...

... 施工进度

名称

8 15 23 30 37 45 53 60 67 75 83 90 98 105 113 120 127 135 143 150 158 165 172 180

1 施工准备

2 排气系统安装

3 燃油系统安装

4 冷却系统安装

5 机电设备安装

6 接电线安装

7 机组接线

8 机组调试

9 竣工验收

... ...

适用电厂施工组织设计

修行前年的板蓝根知识店铺资料库拥有最新最全的设计参考方案资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工方案、施工组织设计等,合同模板、劳动合同、协议模板各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。 1.竭诚为您提供优质的服务,优质的文档,谢谢阅读! 2. 丰县鑫成环保热电工程有限公司 (锅炉及主厂房工程) 施 工 组 织

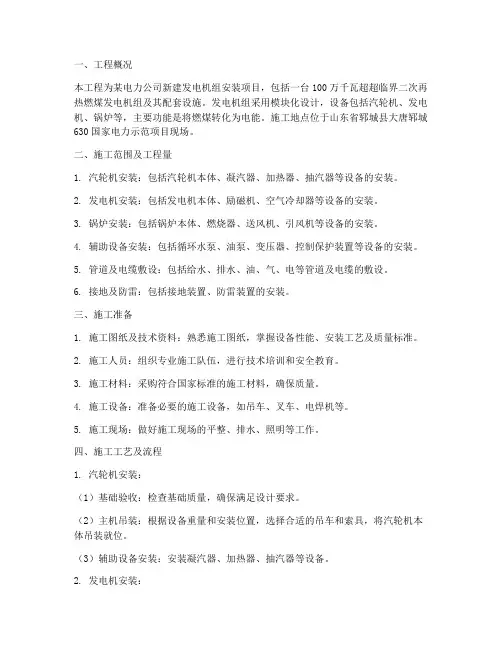

设 计 方 案 施工单位:江苏华能建设工程集团有限公司 目录 1.编制依据 (3) 2.工程概况 (3) 3.施工准备 (3) 4.主要项目施工方法及各项技术措施 (6) 5、施工进度计划及保证措施 (22) 6.主要机具装备及劳动力安排计划 (23) 7.质量保证措施 (24) 8.附图及附表 (28)

3.编制依据 3.1.设计院设计的施工图。 3.2.现行国家施工及验收规范、规程、技术标准及质量验评标准。 3.3.现行的国家建筑、安装工程劳动定额。 3.4.国家、省及企业工法。 1.5 建设施工质量验收及评定规程 4.工程概况及地址 本工程为徐州丰县开发区北环路发展大道西侧,在徐州丰成盐化工厂区西南面,丰县鑫成环保热电工程有限公司分为锅炉及主厂房工程 5.施工准备 5.1.施工组织准备 3.1.1施工管理机构的准备 该工程按项目法施工,实行项目经理负责制,全面负责工程施工全过

程的工期、质量、安全、成本及现场文明的管理。公司成立以史卫忠同志为项目经理的项目组,项目管理机构如下: 项目经理部主要成员简历详见一览表 项目经理部主要成员一览表 3.1.2劳力组织 本工程设计为框架结构,结合考虑工程量及工期要求,整个施工施拟组织130人左右,按施工组织设计规定,组织好工人进场教育。待具备安装条件后,派安装工进场施工拟组织安装工55人左右,安装组织设计规定,组织好工人进场教育。

安装工程施工组织设计方案

安装工程施工组织 设计方案 1

目录 第1卷施工组织设计 ............................................. 错误!未定义书签。 第1章编制依据................................................ 错误!未定义书签。 第2章工程概况................................................ 错误!未定义书签。 第3章组织机构设置........................................ 错误!未定义书签。 第4章施工准备................................................ 错误!未定义书签。 第5章工目标规划............................................ 错误!未定义书签。 第6章主要安装方法和技术措施 ................... 错误!未定义书签。 第1节安装前的准备及设备安装技术要求错误!未定义书签。 第2节机械设备安装施工方法、技术要求错误!未定义书签。 第3节工艺管道安装.................................. 错误!未定义书签。 第4节电气设备安装.................................. 错误!未定义书签。

第5节仪表自控设备安装.......................... 错误!未定义书签。 第6节单机调试.......................................... 错误!未定义书签。 第7节联合调试.......................................... 错误!未定义书签。 第8节运行检测.......................................... 错误!未定义书签。第7章质量保证措施........................................ 错误!未定义书签。 第1节施工过程的质量控制...................... 错误!未定义书签。第8章工期保证措施........................................ 错误!未定义书签。 3

桥架安装建筑施工组织设计

vivo生产基地(一期)工程桥架安装施工方案 编制人: 审核人: 审批人: 编制单位:中建三局集团有限公司 vivo生产基地(一期) 编制日期:2016.05.04

目录 1. 总则 (1) 1.1. 工程概况 (1) 1.2. 编制依据 (1) 1.3. 编制说明 (2) 2. 施工准备 (2) 2.1. 技术准备 (2) 2.2. 材料准备 (2) 2.3. 机械设备 (2) 2.4. 劳动力准备 (3) 2.5. 作业条件准备 (3) 3. 工艺流程 (4) 4. 操作工艺 (4) 4.1. 孔洞预留 (4) 4.2. 弹线定位 (4) 4.3. 支吊架制作安装 (4) 4.4. 桥架安装 (10) 5. 质量标准及质量通病控制 (12) 5.1. 质量标准 (12) 5.2. 质量通病控制 (14) 6. 职业健康安全管理 (14) 6.1. 高处坠落 (14) 6.2. 物体打击 (14)

6.3. 机具伤害 (14) 6.4. 触电 (14) 6.5. 起重伤害 (15) 6.6. 火灾 (15) 7. 文明施工及成品保护 (16) 7.1. 文明施工 (16) 7.2. 成品保护 (16) 8. 报验程序 (17) 9. 检验批划分 (17)

1.总则 1.1.工程概况 vivo生产基地位于市南岸区,地块编号“D23-3/04”。工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。 vivo生产基地位于市南岸区,地块编号“D23-3/04”。工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。 本工程矿物绝缘电缆敷设在梯架中,其他为消防设备供电的电缆敷设在耐火封闭式线槽中,线槽中间设置隔板。为消防设备供电的双回路电缆应在隔板两边敷设;普通电缆敷设在普通电缆桥架。竖井竖向桥架应与平面图中水平桥架连接。竖井由竖向电缆桥架至竖井配电箱的电缆用电缆桥架敷设。 1.2.编制依据 (1)vivo生产基地(一期)电气施工图纸、图纸会审及设计交底记录、施工组织设计及相关联系单(不能作为依据) (2)《建筑电气工程施工质量验收规》GB50303-2002 (3)《电缆桥架安装》04D701-3 (4)《封闭式母线及桥架安装(2004年合订本)》D701-1~3 (5)《建筑电气工程施工工艺标准》ZJQ00-SG-006-2003

防火封堵、电缆桥架安装施工方案

生产现场电缆防火封堵电缆桥架安装 施工方案

施工组织设计纲要 一、工程概况及特点 1、工程概况: 本工程为电缆防火封堵工程。其中封堵位置包含:控制室、变压器、电缆沟、水处理室、防火墙、穿墙孔洞、电缆夹层、端子箱、汇控柜、断路器、机构箱,发电机组等。 2、工程特点: 工程设计特点主要是围绕发电厂的关键部位、本着国家电力行业《二十五项反事故措施》的要点进行设计,工程特点是既要达到国家标准,又要达到环境美化要求(技术质量),既实用又美观。使电缆防火封堵工程和电厂输变电系统融为一体,使整体美观和谐。 3、设计宗旨: 在设计电缆沟道的施工方案时,应充分考虑到以下原则: (1)安全可靠、经济适用、便于安装;维护; (2)符合中国国情,既要适合新建工程,也要适用于 改、扩建工程的需要; (3)、电缆隧道设计、施工,做到有法可依、有章可循。规范化是本设计、施工的宗旨。施工要有产品说明书、产品合格证,并提交施工资质(由供货单位施工的)。 二、国家电力公司电缆防火封堵工作标准 1.总则 1.1为确保公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产

安全,制订本标准。 1.2本标准适用于公司生产场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。 1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包。 1.4本标准参照原电力部DL5027-93《电力设计典型消防规程》、国标GB50229-96《火力发电厂于变电所设计防火规范》等规定制定。 2.一般规定 2.1从事电缆防火封堵设计、施工单位、必须具有相应的设计、施工资质。 2.2现场施工必须符合电力系统安全、文明施工的要求。 3.电缆封堵部位 3.1凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧线(接地变)室所用变室,保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。 3.2竖井和进入油区的电缆入口处。 3.3室外端子箱、电源箱、控制箱等电缆穿入处。 3.4室内电缆沟电缆穿至开关柜的入口处。其它需要封堵的部位。 4.材料选择

电力施工组织设计

荆门热电厂翻车机场电力工程 施 工 组 织 设 计 中铁电器化局集团有限公司荆门电厂项目部 2006.06.10 施工单位(章)编制::审核:批准: 目录 一、编制依据 二、编制范围

三、工程概况及主要工程数量 四、施工方案及施工工艺 五、施工组织及进度安排 六、施工组织措施 一、编制依据 1.1荆门发电有限公司专用铁路线路灯施工合同。 1.2荆门发电有限公司专用铁路线路灯施工设计图。

1.3国家、电力部门及有关标准、施工规范及工程质量简评标准。 采用的主要规程规范如下: 1、《铁路电缆牵引供电设计规范》TB10009-98 2、《铁路电力设计规范》TB10008-99 3、《铁路电力施工规范》TB10207-99 4、《铁路电力工程质量检验评定标准》TB10420-2000 5、《路灯设计施工规范》 1.4现场勘测调查所获的有关资料。 1.5公司工程质量管理手册。 1.6已批准的施工组织方案。 二、编制范围 铁路专用线翻车机场控制室至综合办公楼到翻车机场三楼配电室路灯工程。 三、工程概况及主要工程数量 3.1工程概况 铁路专用线翻车机场路灯是国电长源荆门发电有限公司2*600MW机组建设项目铁路专用线的配套工程。电路从翻车机场三楼配电室至综合办公楼1522米双回3*70+1.50锴装铜芯电缆,2*10锴装铜芯电缆1217米的路灯电源;4*10锴装铜芯电缆704米的升降式投影灯电源;以及3*16+1*10和3*25+1*16的控制室至综合楼电缆敷设试验以及21盏可倾斜路灯和2盏升降式投光灯、综合楼配电箱控制箱安装调试。

3.2主要工程数量 5

水电安装施工组织设计方案培训资料

(此文档为word格式,下载后您可任意编辑修改!) 第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照先锋国际时尚广场工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的广东佛山市城协建筑规划设计有限公司设计的先锋国际时尚广场项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,怀化市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《怀化市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—

99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB) (5)《建筑电气工程施工质量验收规范》 (GB) 1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。? 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:先锋国际时尚广场 2、建设单位:湖南建峰置业有限公司 3、设计单位:广东佛山市城协建筑规划设计有限公司 4、勘察单位:湖南核工业岩土工程勘察设计院湘西分院 5、监理单位:辰溪县建筑工程质量安全监督站 6、施工单位:湖南宇泰建筑工程有限公司 7、结构类型:框剪结构

空调工程施工组织设计模板

空调工程施工组织 设计

机电工程施工组织设计 第一节: 工程概况 一、概况说明 1、上海市***********工程位于上海市************。空调面 积约为****平方米 2、空调工程概况与特点: 本工程空调系统: 冷负荷为**KW, 空调热负荷为** KW。采用*台**牌整体式直接蒸发式空调机组。 二、工程内容 空调系统工程内容主要有: (1)提供及安装*台*******空调机组,以及相关风管、风量调节 阀、消声器、 *电动球形喷口、支架等。 (2)设计、提供及安装*个约**米高的设备不锈钢支架。 (3)提供及安装**个电动排烟风阀,包括执行机构。 (4)提供及安装空调机组的冷凝水管。 (5)上述系统进行测试等。 强电系统工程内容主要有: (1)提供及安装一台配电箱(AP配电箱-90KW)供电至新增的空调 设备、电动球形喷口控制箱和电动排烟风阀,包括线槽、 电缆、线管与支架等。 (2)调整现有吊灯的安装高度,如有需要,更换所有现有的支撑和 电线以满足调整后的吊灯安装高度。

(3)拆除现有的吊扇,然后归还给业主。 (4)移动所有现有灯具镇流器的位置,以便日后维修等。 消防报警系统内容主要有: (1)提供及安装红外光束感烟探测器系统,包括红外光束感烟探测器发射端、红外光束感烟探测器接收端、火灾报警控制屏、管线、以及连线至大楼现有火灾报警控制主机等 (2)从新增的火灾报警控制屏连接信号线至AP配电箱和电动排烟风阀等 三、施工前要做的准备工作: ( 1) 图纸深化及熟悉图纸。 ( 2) 设备及材料的呈审及采购; ( 3) 准备机具; ( 4) 组织施工人员; ( 6) 学习有关的操作规程及质量验收标准; ( 7) 由技术人员向技术班组进行全面交底; ( 8) 加强安全管理, 消除事故隐患。 第二节: 主要施工方法及技术要求 一、设计用料要求 1、空调送、回风管采用镀锌钢板, 厚度按技术标书之要求。 具体为: 矩形风管长边(b) 1~300mm δ=0.5mm

电缆桥架制作安装方案

、工程概况 华电西部生态产业园分布式能源站项目,由省电力设计研究院设计,中国电建集团核电工程公司负责施工。A 标段电缆桥架安装工程施工围主要包括主厂房、燃机岛、电气综合楼、锅炉补给水站、厂前区、水工、管廊等区域。 二、编制依据 1、省电力设计研究院图纸 3、电力建设安全工作规程》(火力发电厂部分)DL5009.1-2014 4、电气装置安装工程质量检验及评定规程》DL/T5161.1 ?5161.17-2002 5、电气装置安装工程电缆线路施工及验收规》GB 50168-2006 6、电气装置安装工程接地装置施工及验收规》GB 50169-2016 三、主要工作量 1、电缆桥架:80 t 2、电缆支架:20 t 4、[10 镀锌槽钢:10 t 5、各种三通、四通、水平弯通若干。 四、施工准备 1、工器具、计量工器具(均应校验合格,并且在有效期以):临时电源盘、套筒工具、力矩扳手、活口扳手、卷尺 (5m )、直角拐尺、水平尺、线坠。 2 、安全用具:安全帽、安全带、绝缘手套、防护眼镜、焊工防护罩、焊工手套若干。 3 、机械:交流电焊机、无齿锯、手电钻、磨光机。 4 、劳力组织:技术员1 名,安装工8 名,焊工2 名。 五、施工工期 开工日期:2017 年12 月05 日 竣工日期:2018 年03 月10 日 六、主要施工案 1、根据图纸设计情况,以及现场施工的实际情况,桥架的施工采用现场组装、现场安装的式进行。 2 、桥架在组装前对立柱、托臂、吊架进行验收,合格后可安装桥架,桥架应保持平直,无变形。桥架安 装横平竖直,水平误差w 5mm,垂直误差w 5mm,横撑间距误差w 30mm,下料误差w 5mm,桥架接地 符合设计要求,支架朝向一致。 专业资料

电厂施工组织设计.

山西国际能源集团宏光发电有限公司联盛2×300MW煤矸石发电新建项目 特殊消防工程 施 工 组 织 设 计 编制单位:山西宏鑫消防工程有限公司 审核: 编制人:

编制依据: 《建筑设计防火规范》(GB50016-2006) 《火力发电厂与变电站设计防火规范》(GB50229-2006) 《火灾自动报警系统设计规范》(GB50116-98) 《自动喷水灭火系统设计规范》(GB50084-2005) 《水喷雾灭火系统设计规范》(GB50219-95) 《二氧化碳灭火系统设计规范》(GB50193-2010) 《气体灭火系统设计规范》(GB 50370-2005) 《低倍数泡沫灭火系统设计规范》(GB50151-92)(2000年版) 《石油库设计规范》(GB50074-2002) 《自动喷水灭火系统施工及验收规范》(GB50261-2005) 《泡沫灭火系统施工及验收规范》(GB 50281-2006) 《气体灭火系统施工及验收规范》(GB50263-2007) 《火探管式自动探火灭火装置设计、施工及验收规程》(DB22/T465-2009)《火灾自动报警系统施工及验收规范》(GB50166-2007) 《输送流体用无缝钢管》(GB/T8163-2008)

一、工程概况 本工程为山西国际能源集团宏光发电有限公司联盛2X300MW煤矸石发电新建项目特殊消 防工程。 工程主要内容包括:低倍数泡沫灭火系统,主要布置在油灌区;固定式水消防系统系统,主要布置在变压器以及汽机房和锅炉房的油系统设备上,汽机房的汽机润滑油管道,锅炉房的空气预热器,煤仓层及输煤系统;IG541气体灭火系统,主要布置在集中控制楼的设备间及电缆夹层;低压CO2灭火系统,主要布置在集中控制楼、主厂房的电缆夹层;全厂火灾报 警及联动系统。 二、主要工程指标 1、施工工期:按招标文件的要求进行施工的各个关键日期。 2、本工程质量目标为合格工程。所有分项工程合格率为100%。 3、工程保修:本工程竣工后保修期为一年。 三、质量保证体系及项目管理 1、质量管理体系结构图 2、施工管理 现场踏勘,编制施工组织设计 图纸会审进行施工前期准备 申请开工 技术交底

安装施工组织设计方案

三里河南区改建工程东二区塔台、住宅楼工程安装工程施工组织设计 中建一局四公司三里河南区危改项目经理部

目录 第一章、工程综述 (1) 第二章、施工布置 (4) 第三章、主要施工方案技术措施 (8) 第四章、质量保证措施 (17) 第五章、工期主要保证措施 (18) 第六章、成品保护措施 (20) 第七章、安全施工与文明施工 (21) 第八章、现场消防措施 (22)

第一章、工程综述 一、编制依据 1.新厦建筑设计研究所提供工程施工图纸。 2.我公司关于项目管理十大手册。 3.北京市建筑工程施工现场关于安全生产、文明施工、环保及消防等有关规定。 4.设计院设计图纸中所列的有关标准图集。 5.北京市建筑安装分项工程《施工工艺标准》(GBJ01-26-96)。 6.《建筑采暖卫生与煤气工程质量检验评定标准》(GBJ302-88)。 7.《水暖卫生工程施工及验收规范》(GBJ242-82)。 8.自动喷水灭火系统施工及验收规范(GB50261-96)。 9.中华人民共和国行业标准《建筑排水硬聚氯乙烯管道工程技术规程》(JJ/T29-98)。 10.《电气装置安装工程施工及验收规范》GB50254-96 GB50256-96 11.GB50257-96 GB50258-96 GB50259-96 12.(94)质检总站036号文件《北京市建筑工程暖卫设备质量安装若干规定》。 13.《北京市建筑工程电气安装质量若干规定(质检总站037号文)》 二、工程概况 1.建筑结构概况 三里河南区危改工程东二区塔台、住宅楼工程,总面建筑积为86096.97m2,由塔台、1#住宅、2#住宅、3#住宅、4#住宅、5#住宅六大部分组成。塔台部分为框支架结构,抗震为8度设防,基础为独立柱基。1#~5#楼为钢钢筋全现浇剪力墙结构1#楼地下18层、地下二层、首层层高2.8m其余各层2.7m、2#~5#地上17层地下二层、首层高28m其余各层高2.7m.、地下一层为设备层兼自行车库高4.2m 地下二层为招待所层高3.6m,3#、4#号楼地下二层为人防层,层高3.6m,1#号楼顶水箱间设有一个18m3消防水箱,建筑总高度58.9m。 2.强电工程概况 (1)动力配电及照明工程 本工程各住宅楼电源由小区变电室供给,电压采用低压380/220V三相四线

最新版电气安装工程施工组织设计

最新版 电气安装工程施工组织设计

1、总体施工程序 本施工总体施工程序为:接受任务阶段→开工前准备阶段→全面施工阶段→工程收尾→交工验收阶段。 安装各分部分项施工程序为:先配合土建,后安装管线及设备;先隧道内,后隧道外;先高空,后地面;先大管,后小管。 2、主要分部分项工程施工方法 2.1 施工准备: 2.1.1 工程正式施工前,施工人员要熟悉图纸,进行技术和物资准备, 重点解决图纸中存在的问题,组织物资和人员进场和并进行技术交底。2.1.2 专业技术人员应参加有设计单位、建设单位、监理单位、施工单 位联合组织的图纸会审,从施工操作的可行性、方便性、安全性,提出 意见或建议,并接受设计单位技术交底,办理图纸会审记录。 2.1.3 应根据设计图纸提出设备及材料数量、进场计划,确定施工机械 和人工的消耗量,为机具和人力力准备提供依据。 2.1.4 施工单位应根据施工方案,组织施工人员,合理搭配工种。 工人上岗前,应进行有关的培训,方可上岗操作。

2.1.5 开工前应准备施工现场临时生产和生活设施,并考虑冬雨季施工 的因素。落实施工方法、施工用水、用电、材料堆场或仓库、半成品加 工场地。 2.1.6 专业技术人员根据设计图纸、施工方案、施工验收规范,向上岗 人员进行安装工程技术交底,并办理有关手续。 2.1.7 对现场的材料、设备应按材料清单进行清点、核查。不同材料按 不同技术要求认真检查其型号、规格、标准、材质、技术参数、数量是 否符合设计文件要求。如不符合要求,应及时提出,并与有关方面协商 接洽,做好记录。清点完毕,应根据不同材质、不同要求、安装先后顺 序存放,确保其用途、构造、重量、体积、包装性质与堆场相适应,避 免锈蚀、损坏、和重复搬运。 2.1.8 各道工序必须严格按照图纸要求和施工验收规范进行施工,确保 工程质量。 2.1.9 每道工序完成后必须立即填写工程报验资料,报请监理单位进行 验收,非经报验,监理未批准,不准进行下道工序。 2.1.10 严格实行样板工程安装制度。对于大面积相同的工程,应先做样板工程,请监理及业主同意后才可大面积施工。各专业先在同一空间交叉安装,按设计图和建设单位要求做好管线综合,请建设单位、监理单 位提出意见,及时发现问题,解决问题。 2.2 工程内容:

最新电缆桥架安装施工方案

【篇一】电缆桥架安装施工方案 一、工程概况: 1、工程特点及主要事项:弘基商城工程位于天津市塘沽区解放路繁华街道,西为金元宝商厦,东南为商业大厦,东为学校大街。电缆桥架对电力干线及弱电工程配线起承架作用。 2、施工现场状况:建筑施工场地狭窄,电缆桥架可从东门及东南门进场。解放路为繁华街道,外地车辆白天不能进入,只能夜间进料。 3、影响工程的主要因素:工期紧、施工场地狭窄、存放困难、交通不便是本工程的难题,再有:土建的湿作业及消防、水暖的各种管道未施工完毕是影响桥架安装工期的最重要因素。 4、库房选定:可选择大堂南侧地区进行围挡,加门加锁作为库房,夜间派专人守护。 二、施工工艺及质量措施: 1、施工程序: 桥架选择→外观检查→支、吊架安装→桥架组装→电缆敷设。 2、施工准备: 熟悉图纸,核实图中所有弯头、三通、直线段等相关数据,根据工期安排施工,配备劳动力,并提出备料及采购计划。现场施工中要求:土建工程应全部结束,预留洞口及埋件符合要求,各种管道全部施工完毕且试压合格。核对装饰吊顶标高,对每段桥架标高进行计算并在图纸上进行详细标注。 3、技术支持: 由于本工程在20XX年10月1日开业,9月15日试营业,工期极其紧张,消防水及各种管道未上,内装还未出图定标高,现安排桥架施工工期为24天,即20XX.6.13~20XX.7.7,施工楼层顺序按消防及风道完工楼层走,各控制点工期如下: 20XX.6.13开工、放线、打眼 20XX.6.16~6.20支吊架施工 20XX.6.16~7.6桥架组装、敷设完毕

200.7.7调整、清扫 施工工长在熟悉图纸及施工方案的前提下,合理安排施工工序、劳动力,并向操作人员做好相应的技术交底工作,落实质量保证计划,对施工的重要环节及特殊点应落实到班组每一个人,并让他们知道本次施工的流程及进度。首先,对每个进入本项目施工的人员要进行技术考核,电工焊工必须持有“特殊工种上岗证”,同时,在施工中进行考察,对不合格的施工人员坚决清除,以保证本次电缆桥架安装工程的人员素质。 4、技术要求: (1)桥架焊缝表面均匀,不得有漏焊、裂纹、夹渣、烧穿、锌瘤等缺陷,喷涂应平整、光滑、均匀、不起皮、无气泡。 (2)在按图施工的前提下,桥架应尽可能在建筑物、构筑物上安装,并应满足安装要求、维修要求。 (3)桥架上部距棚或障碍物应尽量大于0.3米(个别点可例外)。 (4)桥架水平敷设时,支吊架间距为1.5米,垂直敷设固定点为2米,吊杆规格为?10~?12。 (5)桥架可采用胀管螺栓或在预埋铁上焊接固定。 (6)电缆桥架超过30米直线段时,宜采用伸缩连接板。 (7)电缆桥架系统应有可靠的接地,每两节连接应有跨接铜线。 (8)桥架额定荷载时挠度值与长度之比小于等于0.01。 (9)事先应考虑好满足桥架上敷设的截面电缆的弯曲半径的要求,并考虑好电缆的排列位置。 三、人员及工具安排: 人员:本工程计各型电缆桥架2600余米,综合工日680个,需上工人14人,局部工期段需加班。 材料机具:各型电缆桥架及其配件、经纬仪、电锤、电钻、扳手、卷尺、电焊机、绝缘电阻测试仪。 四、工程进度计划:(见附表) 五、安全及文明施工:

电厂防腐保温施工组织设计方案

、工程概况 1.1工程名称:华能东方电厂2 X 350MW扩建工程烟气脱硫工程,脱硫岛吸收塔设备、烟道和氧化空气管道及支、吊架、设备的保温防腐。 1.2工程地点:华能东方电厂二期3#、4#烟道、吸收塔、氧化风机房及周边区域。 二、施工、编制依据 1、电厂对防腐保温工程的要求。 2、设计院保温防腐设计要求 3、施工规范、规程标准及验收规范 3.1安全、质量、环境法律、法规: 《建筑施工手册》中国建筑出版社出版; 《建筑施工安全技术手册》中国建筑工业出版社出版; 《火力发电厂基本建设工程启动试运及竣工验收规程》DL/T5437-2009 ; 《建筑机械使用安全技术规程》JGJ33-2001、J119-2001 ; 《电力建设安全工作规程》第1部分:火力发电厂DL5009.1-2002 ; 《建设工程质量管理条例》(国务院) 《施工现场临时用电安全技术规范》(环境保护部) 《重大危险源辨识》(GB 18218-2000) 3.2施工技术标准、规范及质量检验评定标准 (1) ISO 国际标准8501 - 1:1988 (2) ISO国际标准12944 (3) 《电力建设设备和管道涂料防腐蚀技术规范》SH3022-1999 ⑷《涂装前钢材表面锈蚀等级和除锈等级》(GB/T 8923-88) ⑸《涂装前钢材表面预处理规范》(SY/T 0407-97)

(6)《工业设备、管道防腐蚀工程施工及验收规范》HGJ229 ⑺《工业建筑防腐蚀设计规范》GB50046-9 (8) 《钢结构工程施工质量验收规范》GB50205-2001 (9) 《建筑防腐蚀工程施工及验收规范》GB50212-2002 (10) 《工程建设质量管理条例》(2000年1月30日国务院令第279号) (11) 《建设工程项目管理规范》(GB/T50326-2006) (12) 《工业设备及管道绝热工程设计规范》(GB 50246-97) (13) 《工业设备及管道绝热工程施工规范》 (GB 50126-2008) (14) 《绝热用玻璃棉及其用制品》(GB/T13350-2008) (15) 《彩色涂层钢板及钢带》(GB/T12754-2006) (16) 《钢制管道聚乙烯胶粘带防腐层技术标准》(GY/T0414-2007) 我方承诺在本工程施工中使用国家最新的各项技术法规。 三、工程特点 本工程具有规模大、工程量大、工期短、管理难等特点,并且主要施工任务多在 秋冬季,雨多、空气潮湿、适度常维持在70-80%使钢体产生腐蚀,且腐蚀速度 为平时4-5倍。为此,在本工程的施工部署时,应根据该工程实际情况的要求,围绕工程的特点和难点,合理选择施工方法,实施动态的施工管理,科学地组织施工,确保工程总体目标的实现。通过增大人力、物力、财力的投入,保证整个工程优质、快速、安全、文明地完成。四?施工组织准备 4.1人员组织准备 我施工队将抽调一批具有丰富防腐经验和责任心的施工人员组建专业施工班组,在开工前再针对该项目防腐设计要求的特点,由技术负责人员进行全员技术指导, 培训,每个岗位的人员必须熟悉各自的《岗位责任制》,经考试合格方可上岗,以确保达到工程安全、优质、高效。

设备安装工程施工组织设计方案

重庆三磊高性能E-CR玻 璃纤维项目一期工程设备安装工程设备安装工程 施 工 方 案

编制: 审核: 批准: 建设单位:重庆三磊玻纤集团股份有限公司 施工单位:河南省安装集团有限责任公司 编制日期:2017年3月12日 一.工程简介 1.工程名称:重庆三磊高性能E-CR玻璃纤维项目一期工 程设备安装工程设备安装工程 2.工程地点:重庆三磊高性能E-CR玻璃纤维项目一期工 程设备安装工程联合车间及公用工程各车间。 3.编制依据: 1)工程合同; 2)施工图纸; 3)公司施工组织设计方案 4.工程概况 玻纤生产线中的设备数量多,种类多,要求安装精度高, 按其用途基本可分为:1.拉丝机2水泵3风机4换热器5 压机6制冷机7容器等静置设备。 5.质量目标: 根据《工业安装工程施工质量验收统一标准》

GB50252-2010及图纸设计验收要求,达到“合格” 标准。 二.施工部署及资源配置 1项目组织机构 根据该工程特点,我们对本项目组织施工的主导思想是:配备精干的项目领导班子和玻纤工程专业施工队伍,先进的技术手段,精良的施工装备,科学合理地组织施工,优质高效地完成该施工项目。成立重庆三磊玻纤股份有限公司高性能E-CR玻璃纤维建设项目一期一线设备安装工程项目经理部。具体组织机构如下图。

2主要领导及部门职能 ⑴项目经理:代表企业法人对本工程全面负责。其职责为:负责项目经理部的全面工作,决定项目资源配备,明确职能部门的管理职责:领导制度、贯彻、实施项目质量保证计划和施工进度计划。协调与本工程的项目法人、各横向单位及公司职能部门之间的关系。 ⑵项目副经理:负责协调组织施工生产管理和生产活动,贯彻项目部决定。 ⑶项目总工程师:全面负责技术、质量、安全工作,协助项目经理开展管理工作。 ⑷工程技术部:主要负责编制项目进度计划,确保进度计划科学合理。负责生产调度,预决算管理,技术管理,以及各施工方案编制工作。 ⑸质量安全部:主要负责工程质量预控、检测、隐蔽验收、技术复核、质量评定和技术资料的收集工作及施工现场安全动态管理,消防制度的监督落实,文明施工及环境保护等项工作。 ⑹材料设备部:主要负责材料计划、采购、供应、管理;协助甲方供应设备的管理和施工机具的管理等工作。 ⑺综合管理部:主要负责办公供需,生活后勤、食堂卫生、宿舍文明及治安保卫工作。 3.人员配置: 钳工:3人,小工,3人。 4.机械准备: 5T叉车1台,手动液压车1台,地牛2组。 三.设备安装通用施工方法 1.1施工准备 (1)技术资料准备

电气安装工程施工组织设计

电气安装工程施工组织设计 1、总体施工程序 木施工总体施工程序为:接受任务阶段T开工前准备阶段-全面施工阶段—工程收尾-交工验收阶段. 安装各分部分项施工程序为:先配合土建,后安装管线及设备;先隧道内, 后隧道外;先高空,后地面;先大管,后小管。 2、主要分部分项工程施工方法 2、1施工准备: 2、1、1工程正式施工前,施工人员要熟悉图纸,进行技术与物资准备, 重点解决图纸中存在得问题,组织物资与人员进场与并进行技术交底。 2、1、2专业技术人员应参加有设计单位、建设单位、监理单位、施工单位联合组织得图纸会审,从施工操作得可行性、方便性、安全性,提出意见或建议,并接受设计单位技术交底,办理图纸会审记录。 2、1、3应根据设计图纸提出设备及材料数量、进场计划,确定施工机械与人工得消耗量,为机具与人力力准备提供依据。 2、1、4施工单位应根据施工方案,组织施工人员,合理搭配工种。 工人上岗前,应进行有关得培训,方可上岗操作。

2、1、5开工前应准备施工现场临时生产与生活设施,并考虑冬雨季施工得因素.落实施工方法、施工用水、用电、材料堆场或仓库、半成品加工场地。 2、1、6专业技术人员根据设计图纸、施工方案、施工验收规范,向上岗人员进行安装工程技术交底,并办理有关手续。 2、1、7对现场得材料、设备应按材料清单进行清点、核查。不同材料按不同技术要求认真检查其型号、规格、标准、材质、技术参数、数量就是否符合设计文件要求。如不符合要求,应及时提出,并与有关方面协商接洽,做好记录。清点完毕,应根据不同材质、不同要求、安装先后顺序存放,确保其用途、构造、重量、体积、包装性质与堆场相适应,避免锈蚀、损坏、与重复搬运。 2、1、8各道工序必须严格按照图纸要求与施工验收规范进行施工, 确保工程质量。 2、1、9每道工序完成后必须立即填写工程报验资料,报请监理单位进行验收,非经报验,监理未批准,不准进行下道工序。 2、1、1 0严格实行样板工程安装制度.对于大面积相同得工程,应先做样板工程,请监理及业主同意后才可大面积施工。各专业先在同一空间交叉安装,按设计图与建设单位要求做好管线综合,请建设单位、监理单位提出意见,及时发现问题,解决问题。 2、2工程内容:

电缆桥架施工方案

-- 电缆桥架安装施工方案 编制: 审核: 审批:

电缆桥架安装施工方案 一、工程概况 连云港连云开发区板桥工业园利海化工所有配电线路沿桥架或者穿电气线管敷设至各用电点位。 2、编制依据 2.1 电气施工图。 2.2 电气装置安装施工及验收规范。 2.3 《建筑电气工程施工质量验收规范》(GB50303-2002)。 2.4《建筑电气工程施工工艺标准》。 (1)《建筑电气施工质量与验收规范》GB50303-2002; (2)《建筑电气工程施工工艺标准》ZJQ00-SG-006-2003; (3)《电缆桥架安装》04D701-3 (4)成都火车南站枢纽城市综合体项目二标段电气施工图纸、图纸会审及设计院联系 单(电联-01、电联-13) (5)《钢制电缆桥架工程设计规范》CECS31-2006 3施工准备和部署 3.1 施工准备 3.1.1技术准备 (1)设计施工图纸和电缆桥架加工大样图齐全。 (2)各种电缆桥架技术文件齐全。 (3)电缆桥架安装部位的建筑装饰工程全部结束,暖卫通风工程安装完毕。 (4)土建预留的孔洞其位置,大小应符合设计和施工规范要求。 (1)确定桥架、线槽的型号规格及管线综合布置符合设计及规范要求; (2)进行技术交底及安全交底。 3.1.2 材料准备 (1)电缆桥架及其附件:应采用经过热镀锌处理阻燃、耐火和普通的定型产品。其型号、规格应符合设计要求。电缆桥架内外应光滑平整,无棱刺,不应有扭曲,翘边等变形现象。 (2)金属膨胀螺栓:应根据容许拉力和剪力进行选择。 (3)镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、

弹簧垫等金属材料做电工工件时,都应经过镀锌处理。 (4)辅助材料:钻头、电焊条、氧气、乙炔气、调合漆、焊锡、焊剂、橡胶绝缘带、塑料绝缘带、黑胶布等。 3.2材料要求 (1)钢制桥架、梯架板材厚度符合表1的规定。 表1-托盘、梯架板材设计厚度(mm) (2)本项目除设备用房及电气竖井的电缆桥架为梯架形式外,其余无吊顶部分均为带 盖板的有孔托盘型,吊顶内采用封闭线槽型,其中消防部分的电缆桥架采用经防火处理的线槽,以满足消防耐火时间要求。 (3)本项目除设备用房及电气竖井的电缆桥架为梯架形式外,其余无吊顶部分均为带 盖板的有孔托盘型,吊顶内采用封闭线槽型,其中消防部分的电缆桥架采用经防火处理的线槽,以满足消防耐火时间要求。 3.1.3 主要机具准备 (1)铅笔、卷尺、线坠、粗线袋、锡锅、喷灯。 (2)电工工具、手电钻、冲击钻、兆欧表、万用表、工具袋、工具箱、高凳等。 3.1.4 作业环境准备 (1)配合土建的结构施工,预留孔洞、预埋铁和预埋吊杆、吊架等全部完成。 (2)顶棚和墙面的第一边喷浆全部完成后,方可进行电缆桥架敷设。 (3)高层建筑竖井内土建湿作业全部完成。

电力施工组织设计施工方案完整版

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一章编制说明 第二章施工组织机构 第三章施工部署及准备 第四章施工方案及主要技术措施 第一节、施工测量 第二节、路灯工程 第三节、电力电缆工程 第五章:质量管理体系与措施 第六章:安全管理体系与措施 第七章:环境保护管理体系与措施 第八章:工期进度与措施 第九章:季节施工及保证措施 第十章:资源配备计划 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图 附表六:临时用地表

第一章编制说明 本施工组织设计结合本工程的特点和现场实际情况,我公司的施工实力、技术、资源和机具的配套能力,以及多年从事道路、排水等工程施工的丰富经验等因素来编制的。在编制本施工组织设计中,结合本工程的特点及难点同时,全面、科学地予以安排。在人员方面,安排有丰富施工经验的人员参建;在机械设备方面,根据本工程实际,配备充足的施工机械、测量检验试验设备,对关键工程或关键工序予以充分合理的组织,解决好各工序、各工点间的施工干扰以及施工期间的交通组织,使整个工程施工得以协调一致、优质高效地进行,确保优质、安全、按期完成本项目工程的施工任务。 我公司在投标编制过程中遵守设计图纸要求和招标技术规范要求外,还参考了国家、相关行业、省市有关规范要求。一旦中标,将根据施工图纸和业主的具体要求,有针对性地对本施组进一步细化。编制实施性施工组织设计,以便更好地指导施工。 一、施工组织设计编制程序 1、施工招标文件; 2、邛崃市河滨路(黄坝大桥至老南桥段)LED路灯工程工程量清单; 3、四川省有关文明施工、安全生产的文件; 4、国家颁布的现行规划、设计规程规范及施工规范与验收规范: 二、工程概况 本工程为邛崃市河滨路(黄坝大桥至老南桥段)LED路灯工程,本工程主要安装LED路灯106套,LED高杆路灯4套。 第二章施工组织机构 一项施工产品的完美实现,是一个由施工单位、建设单位、设计单位、监理单位及其他配合单位多方共同努力,良好配合的结果。施工组织建立的

公司设备安装施工组织设计方案

XXXXX进展有限公司安装、电气施工组织设计 目录 第一章工程概况 第二章编制讲明及依据 第三章施工部署及平面布置 第四章要紧施工方案及技术措施 一、设备安装施工方案及技术措施 二、管道安装施工方案及技术措施 三、管道支架、钢结构制作安装方案及技术措施 四、电气工程施工方案及技术措施 第五章施工工期、施工进度打算及保证 第六章质量目标、质量保障措施及承诺 第七章项目班子组成情况 第八章施工机具装备和劳动力安排打算及保障措施 第九章安全生产及文明施工保障措施 第十章环保、消防、降噪音等文明施工措施 第十一章焊接工艺阐述 第十二章竣工验收及其它

第一章工程概况 第二章编制讲明及编制依据 一、编制讲明 a)、本施工方案是针对*******进展有限公司发酵车间设备、管道和电 气线路安装工程而编制的。 b)、在编制施工方案及要紧施工措施时结合了我公司同类工程施工经 验,重点阐述要紧分项工程施工工艺及方法。 二、编制依据。 1、公司质量、安全、环境治理体系程序文件、施工工艺规程、操作规 程、作业指导书等。 4、《工业管道工程施工及验收规范》(金属管道篇) GB50235-97 5、《现场设备工业管道焊接施工及验收规范》 GB50236-98

6、《化工设备管道防腐工程施工及验收规范》 HGJ229-91 7、《工业管路的差不多识不及识不符号》 GB7231-87 9、《石油化工钢制通用阀门选用、检测及验收》 SH3064-94 10、《化工企业静电接地设计规范》 HG/T20675-1990 11、《机械设备安装工程及验收规范》 TJ231-75 12、《建筑安装工程质量检验评定标准容器工程》 TJ306-77 13、钢结构验收按《钢结构工程施工及验收规范》 GBJ18-66 14、《压缩机、风机、泵安装工程施工验收规范》GB50275-98 第三章施工部署及平面布置 一、施工部署 (1)中标后依照招、投标文件、工程合同、施工图纸、现场条件制定切实可行的施工网络打算。 (2)依照网络打算制定材料、机具进场和劳动力打算。 (3)依据网络打算制定详细的每天工作打算,做到有打算,有检查,有落实,关于阻碍工程进度的关键工序给予足够的重视, 关于可能阻碍工程进度的外界条件(交叉作业施工等)做好 充分应对预备。 (4)结合现场施工进度情况,及时调整打算,搞好劳动力和机具、

桥架安装施工组织方案

vivo重庆生产基地(一期)工程桥架安装施工方案 编制人: 审核人: 审批人: 编制单位:中建三局集团有限公司 vivo重庆生产基地(一期) 编制日期:2016.05.04

目录 1. 总则 (1) 1.1. 工程概况 (1) 1.2. 编制依据 (1) 1.3. 编制说明 (2) 2. 施工准备 (2) 2.1. 技术准备 (2) 2.2. 材料准备 (2) 2.3. 机械设备 (2) 2.4. 劳动力准备 (3) 2.5. 作业条件准备 (3) 3. 工艺流程 (4) 4. 操作工艺 (4) 4.1. 孔洞预留 (4) 4.2. 弹线定位 (4) 4.3. 支吊架制作安装 (4) 4.4. 桥架安装 (10) 5. 质量标准及质量通病控制 (12) 5.1. 质量标准 (12) 5.2. 质量通病控制 (13) 6. 职业健康安全管理 (14) 6.1. 高处坠落 (14) 6.2. 物体打击 (14)

6.3. 机具伤害 (14) 6.4. 触电 (14) 6.5. 起重伤害 (15) 6.6. 火灾 (15) 7. 文明施工及成品保护 (15) 7.1. 文明施工 (15) 7.2. 成品保护 (16) 8. 报验程序 (17) 9. 检验批划分 (17)

1.总则 1.1.工程概况 vivo重庆生产基地位于重庆市南岸区,地块编号“D23-3/04”。工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。 vivo重庆生产基地位于重庆市南岸区,地块编号“D23-3/04”。工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。 本工程矿物绝缘电缆敷设在梯架中,其他为消防设备供电的电缆敷设在耐火封闭式线槽中,线槽中间设置隔板。为消防设备供电的双回路电缆应在隔板两边敷设;普通电缆敷设在普通电缆桥架。竖井内竖向桥架应与平面图中水平桥架连接。竖井内由竖向电缆桥架至竖井内配电箱的电缆用电缆桥架敷设。 1.2.编制依据 (1)vivo重庆生产基地(一期)电气施工图纸、图纸会审及设计交底记录、施工组织设计及相关联系单(不能作为依据) (2)《建筑电气工程施工质量验收规范》GB50303-2002 (3)《电缆桥架安装》04D701-3 (4)《封闭式母线及桥架安装(2004年合订本)》D701-1~3 (5)《建筑电气工程施工工艺标准》ZJQ00-SG-006-2003
