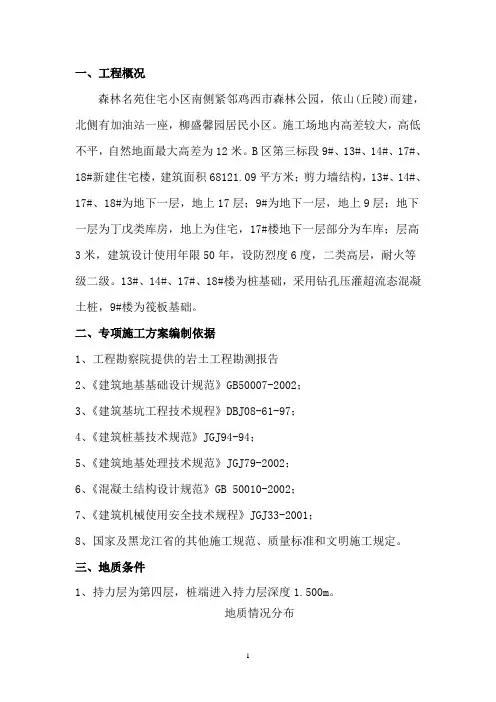

一、工程概况

森林名苑住宅小区南侧紧邻鸡西市森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。施工场地内高差较大,高低不平,自然地面最大高差为12米。B区第三标段9#、13#、14#、17#、18#新建住宅楼,建筑面积68121.09平方米;剪力墙结构,13#、14#、17#、18#为地下一层,地上17层;9#为地下一层,地上9层;地下一层为丁戊类库房,地上为住宅,17#楼地下一层部分为车库;层高3米,建筑设计使用年限50年,设防烈度6度,二类高层,耐火等级二级。13#、14#、17#、18#楼为桩基础,采用钻孔压灌超流态混凝土桩,9#楼为筏板基础。

二、专项施工方案编制依据

1、工程勘察院提供的岩土工程勘测报告

2、《建筑地基基础设计规范》GB50007-2002;

3、《建筑基坑工程技术规程》DBJ08-61-97;

4、《建筑桩基技术规范》JGJ94-94;

5、《建筑地基处理技术规范》JGJ79-2002;

6、《混凝土结构设计规范》GB 50010-2002;

7、《建筑机械使用安全技术规程》JGJ33-2001;

8、国家及黑龙江省的其他施工规范、质量标准和文明施工规定。

三、地质条件

1、持力层为第四层,桩端进入持力层深度1.500m。

地质情况分布

2、场地周边环境条件

鸡西市位于黑龙江省东南部,因市区地处鸡冠山西麓而得名,东、东南以乌苏里江和松阿察河为界与俄罗斯隔水相望,西、南与牡丹江市接壤,北与七台河市相连。鸡西市地处中纬度带,鸡西市最大冻土深度2.5米,施工季节4月至11月。森林名苑住宅小区南侧紧邻森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民小区。施工场地内高差较大,高低不平,自然地面最大高差为12米。

四、施工总体方案

根据”先深后浅”的施工原则,为了尽快安排动土开工,加快施工进度,采用机械挖土,人工配合修整,自卸车运土的办法。由于五个标段基础基本同时开挖,现场无存放土条件,所以卸土选择的原则是就远低点,待基础回填时用自卸车拉回。

13#楼±0标高为229.2m,17#楼标高±0标高为224.5m。13#楼开挖深度为±0以下8.3m;17#楼开挖深度为±0以下9.3m。车库开挖深度为±0以下6.5m。13#楼南侧现场实际标高为227.0m左右,17#楼北侧现场实际标高为222.5m左右,13#楼至17#楼北侧为斜坡。结

合现场实际情况及地质条件,13#楼、17#楼采用整体开挖至基础底标高,考虑到地库全部为独立基础,基坑开挖时地库位置开挖到基础顶标高,独立基础单独开挖施工。基坑放坡为阶梯放坡形式,中间平台宽10m。

13#楼一次放坡高度为4m,二次放坡高度为2m,放坡系数为1:0.25;17#楼一次放坡高度为4.5m,二次放坡高度3.8m,放坡系数为1:0.25。13#楼与17#楼基础底标高高差为5.8m,17#楼与地库基础开挖后标高高差为2.8m。基坑开挖马道设在17#地库东侧,开挖顺序:13#楼-17#楼地库-17#主楼,全部由西向东向地库东侧马道开挖。

根据地质勘察报告,勘察深度内未发现地下水,局部有上层有滞水,水量不大,施工时可采取简易排水既能解决问题。

1、准备工作

1)在水准基点复测合格的前提下,利用往返测量在基坑附近稳固处布设多个高程控制点,经复核符合精度要求后,作为基坑开挖施工及基坑周边沉降观测的标高控制点。

2)利用建设单位交桩提供的森林名苑坐标系控制点引测通视条件较好的工程放线坐标控制点若干,作为基坑开挖期间围护结构位移观测及基坑内施工结构放线的坐标控制点。

3)施工机械

施工机械设备表

2、标高控制

开挖过程中,必须严格控制挖土标高,误差不得大于20mm,对较深的地方,测量人员要经常测量和校核标高,当快挖到设计标高时,将标高移入槽底,撒上白灰点,以便挖机操作人员控制挖土深度。土方开挖时,由专人在现场进行指挥,特别是积水井,为防止超挖和保持基坑边坡坡度正确,不破坏基底土的结构,机械开挖至接近设计标高或边坡边界时,应在基底标高以上预留20~30cm厚土层,由人工修整。在开挖土方时, 安排二人用全站仪和水准仪进行轴线、中心点和桩的标高测量, 确保位置正确和开挖土方时不得超挖。

3、土方开挖

1)施工前,须清除施工区域内的障碍物,做好测量控制网的测设(包括轴线和水准点),并标识清楚。另要确定基坑施工所需的水源、电源。道路、排水和临设等已按施工平面布置图准备就绪。

2)基坑开挖程序:各项准备→由高到低分层开挖同时做好临时排水系统→工人配合修坡施工→二次分层开挖同时做好临时排水系统→工人配合修坡施工→基底收尾开挖。注意:基底收尾开挖时,等到基础快施工时才用人工挖除,防止基底被水浸泡。遵循先深后浅及退行法挖土的施工工序。

3)如挖坑时有小部分超挖,用与岩层相同标号砼充填,与地基土

基本相同的密实度。施工人员需根据技术部门的具体处理措施执行,不得随意填平。

5)挖土前做好基坑内外的截流措施,以保证坑内良好的施工条件。土方开挖由专人指挥,采取分层开挖。并严格遵循“有组织分层开挖、严禁超挖乱挖”及“大基坑小开挖”的原则。本工程边坡处平均开挖约9米深,设计边坡非常陡,开挖时注意按设计规范要求坡度开挖,周边超载不得超过设计荷载限制条件,并且及进行边坡维护施工,同时派人工进行边坡土方挖除,及时保证边坡不失稳。则当挖至标高接近基础底板标高时,边抄平边配合人工清基底,防止超挖,当挖至最后挖机装土死角处时,用人工开挖并移至坑边,然后用挖机装车带走。

6)为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下一道工序的施工。如因特殊情况不能立即进行下一道工序时,可预留15~20cm厚覆盖土层,待下道工序即将施工前再挖去。

7)基坑边角部位、机械开挖不到的部位,应用少量人工配合开挖和清底、清坡,将松土清至机械作业半径范围内,再用机械装车运走或在旁边堆放。

8)在基坑边缘上侧堆土或堆放材料时,应与基坑边缘保持2m以上的距离,以保证基坑边坡的稳定。

4、土方开挖质量要求:

1)土方严格按本方案和围护方案及有关施工规范的要求施工;

2)机械挖土标高控制偏差±10cm,人工挖土修整标高控制偏差

±5cm。

3)机械挖土至地库独立基础以上100mm时,采用人工修土,确保不扰动基础以下土层。

5、土方开挖质量措施:

1)开挖前做好施工技术交底工作。

2)在土方施工过程中及时做好各种测量与控制,包括基坑边坡稳定和水位观测。

3)机械挖土过程中需配备足够人力,随时配合清槽修坡,将土堆在挖土机开挖半径内,确保工程质量。

4)需人工配合挖土位置,严禁使用机械以防挖掘机碰到工程桩和围护体系,以免损坏工程桩和影响围护的安全。

6、土方开挖安全技术措施:

1)新工人进场要进行三级安全教育后方可上岗作业,施工前对施工人员要进行安全技术交底,进入施工现场必须戴好安全帽。

2)配备专人指挥车辆,汽车司机要遵守安全法规和有关规定。

3)汽车驶出现场前配备专人检查装土情况,以防途中散土,影响市容卫生。

4)施工机械不要撞击工程桩,机械开挖与人工挖土采用轮换工作面,确保机械操作范围内无人。

5)随着基坑挖土深度加深,当挖土深度超过1.5m时,及时做好基坑四周围护工作,确保安全生产,同时坑边设临时斜道,以便操作人员的上下。

6)密切配合监测人员做好边坡护坡的监测工作,出现问题及时汇报、处理。

6、防护栏杆搭设

1)搭设顺序

按现场基坑定护身栏位置→安放立杆→拉线找直、找平(上口高度一致)→安装第一步水平杆,随即将立杆与水平杆扣紧→第二步水平杆→第三步水平杆→挂密目安全网。

2)基坑临边安全防护要求

①基坑临边防护采用钢管搭设三道防护栏杆形式(下道栏杆离地500mm,中间一道离地1000mm,上道栏杆离地1500mm)。立杆间距应不超过2000mm,立杆埋深500mm,立杆与基坑边坡的距离不应小于1000mm。水平杆对接头应交错布置,不应设在同跨内。

②防护栏杆内侧满挂密目安全网,防护栏杆刷红白相间安全警戒色。

③防护栏杆外侧应设置排水沟,采取有组织的排水。

③基坑周边设置夜间警示灯。

五、降水施工

1、降水施工准备工作

1)认真阅读施工图纸,对图纸中的不解问题及时与围护设计、业主、监理联系。

2)根据基坑围护设计方案,现场踏勘、了解场地地形地貌、周边环境、地质情况、地下管网及障碍物、场地供水、供电情况及运输道

路条件,查清场地周围管线性质、平面位置及埋设深度。

3)根据施工图纸及设备放置场地,安装、架设施工用电设施及自来水管。

2、降水施工人员组织

为确保施工质量和进度,现场设立降水施工工程技术组,由3名工程技术人员组成,其中1名工程负责人主管全面工作,下设2个作业班组,每个班组的技术管理工作由技术人员和班组长共同负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工的原则。

3、基坑降(排)水

根据地质资料,本地区地下水较深,土层主要为中风化砂岩。为了防止流砂出现,有效降低地下水位,满足最深挖土要求,是确保土方工程顺利进行的关键。为防止地下水及雨天地表水渗入基坑,造成基坑内积水现象,影响土方施工的顺利进行,在坑内设置明沟及集水井排水,每一集水井设一台管径100mm污水泵,在基坑开挖过程中,根据现场实际情况及时调整降水设备来满足挖土和围护安全需要。配备一台250kW发电机,以确保因停电时降水用电的应急需要,保证连续工作。

六、基坑开挖平面、立面图

10

七、施工进度计划和工期保证措施

施工进度计划:2015年3月25日-2015年4月7日

按总体施工安排,确保质量的前提下在规定工期完成。为能如期完成土方工程,采取如下具体措施:

1、建立精干有力的项目管理班子,并确保项目管理班子到位。

2、配备充足的熟练施工技术人员和技术工人。

3、资金和物资设备的充分保证,本工程施工中所需的周转材料、机械设备及时到场,决不出现由于周转材料不到位而影响施工进度。

4、实行现场协调会制度,协调设计及施工各工种的协作配合。

5、按流水施工,实现立体交叉作业,在投入同等人力物力的前提下,科学安排加快速度。

6、加强现场管理,项目经理、技术负责人坚守岗位,施工员、质量员、安全员、班组长坚持第一线,落实每天的生产目标,跟踪检查每道工序的施工质量,将问题消灭在施工过程中,避免事故发生。

八、施工安全技术措施

1、进行土方施工前,必须做好必要的地质、水文和地下设备(如瓦斯管道、电缆、自来水管等)的调查和勘察工作。

2、基坑施工时基坑支护及施工降水方案严格按照批准的施工组织设计或施工方案执行。

3、挖掘基坑、井坑时,应视土壤性质、湿度和挖掘深度,设置安全边坡或者固壁支架。

4、挖掘基坑时,如果发现有不能辨认的物品,应该立即报告上级处

理,严禁随意敲击或者玩弄。

5、在深坑内操作时,遇有可疑现象,应该立即停止工作,并报告上级处理。

6、靠近既有建筑物旁挖掘基坑的时候,应该视挖掘深度,做好必要的安全措施。

7、对基坑的边坡或者固壁支架应该随时检查(特别是雨后和解冻时期),如果发现边坡有裂缝、疏松或者支撑有折断、走动等危险征兆,应该立即采取措施。

8、挖掘土方应从上而下施工,禁止采用挖空底脚的操作方法。

9、拆除固壁支撑的时候,应从上而下逐步拆除.更换支撑时,应该现状上新的,再拆下旧的,吃出固壁支架和支撑的时候,必须有工程技术人员在现场指导。

10、使用机械挖土前,要先发出信号,挖土的时候,在挖掘机挺杆的旋动范围内,不许进行其他工作.装土的时候,任何人都不得留在装土车上。机械操作人员应有操作证。

11、在有支撑的沟坑中,使用机械挖土,必须注意不使机械碰坏支撑。在沟坑边使用机械工作时,应该详细检查计算坑内支撑强度,必要时另行加强支撑。

12、如基础工程需爆破施工时,必须编制爆破工程施工组织设计,并经有关单位或部门审批后方可实施.

13、基坑施工设置有效排水措施,积土、料具及施工机械设备距槽边距离符合规定。

14、基坑周围设置安全防护栏,并设安全警示牌,夜间悬挂红色警示灯。施工人员上下基坑要有专用通道,通道设置符合安全性、牢固性、稳定性要求。

15、加强现场施工用电管理,现场各种施工机具,应安装灵敏有效的漏电保护装置。操作人员必须考核合格,持证上岗。现场电工应定期对的线路进行检修。

16、开挖过程中,必须有专人指挥挖掘机械,配合人员必须佩戴安全帽。专职安全人员佩带有关证件进行巡查,发现安全隐患及时进行纠正并采取有效预防、控制措施。

17、实行责任制,做到奖罚分明。在施工过程重,首先引用竞争机制,把安全生产纳入承包内容,逐级安全包保责任状。主管生产必须管安全,明确分工,责任到人。经常深入现场指挥和监督执行各项目规章制度,纠正违章作业、盲目蛮干行为,及时消除事故苗头。十天定期评比检查一次,大力表彰好人好事,对玩忽职守,违章作业酿成事故的单位和个人,严肃处理,追究其行政和经济责任,使安全工作真正落实到实处。

18、施工用电。严格执行一机一闸一漏电保护装置。总配电箱和分配电箱设雨罩和门锁,同时安装漏电保护器。夜间操作照明灯采用36V的低防水工作灯。

九、安全生产及文明施工保证措施

安全施工是关系到个人健康、家庭幸福、社会稳定、国家昌盛的大事。强化安全知识的宣传教育,提高施工人员的安全技术素质,

加强现场的安全管理力度,加强安全防范措施等构成了施工安全工作的几个重要组成部分。

1、安全目标

本工程的安全目标,是在整个项目施工期间坚决杜绝各类重大责任事故、人身伤亡事故、消防事故、治保事故、交通事故、扰民事故及各类传染病发生。

2、组织措施

1)现场成立安全生产工作小组,设置专职安全员全面负责施工期间的安全工作,各班组设立兼职安全员负责具体检查监督工作,现场建立安全生产保证体系。

2)坚持执行施工前的安全技术交底会议制度和开工前的安全教育制度,明确本工程的安全目标,落实各个岗位的安全职责。

3)每周召开安全工作会议,进行安全工作的总结和布置。

4)开展安全活动,在现场布置安全标语、横幅等,积极进行安全知识宣传教育。

5)认真执行安全规程和操作要求,严禁违章作业,杜绝各类事故发生。

6)对于各类安全违章行为坚决进行处理,限期整改。

7)做好每天的安全生产记录,并填写安全日记。

8)按照区安质量全监督站的要求,认真、如实、确切的填写安全管理资料。

3、用电措施

1)开工前,专业电工和技术负责一起编制“安全用电施工专项方案”,以指导现场施工用电。

2)所用配电箱采用建筑施工统一的配电箱,实行一机一闸一漏电保护装置。主要配电箱均作接地,以防止感应电伤人。

3) 照明线路不能与动力线路混用,钻机、输浆泵等使用的拖缆,严格检查,不使用绝缘性能差的或有破损的电缆。

4)机械设备(如钻机、电焊机等)移位、电器检修时断电操作,严禁带电操作,并挂上警示牌。移位时,专人指挥,专人照看电缆,防止电缆压坏损伤。

5)移动电器、修理电器由专业电工进行,非专业人员严禁操作。

6)所用配电箱漏电保护装置每天由专业电工进行检查,并在相应表格上记录。

7)施工现场用电严格遵守《施工现场临时用电安全技术规范》JGJ46-88。

4、消防安全措施

1)由项目经理、安全员组成现场消防安全领导小组,具体负责落实防火安全工作,以备突发情况下迅速采取行动,减小影响程度。

2)健全消防制度,施工现场安排专人、专职负责,一旦发现隐患,立即进行消除。

3)材料仓库四周按照规定设置足够的灭火器,并由安全员检查落实到位。

4)酸碱泡沫灭火器指定专人维护、管理、保养,定期调换药剂,

标明换药时间,确保灭火器效能正常。

5)场区或生活区,禁止私接电线,私接违章电器;严禁使用煤油炉、电炉烧煮。

6)进行电焊、气割作业人员持证上岗,并实行动火申报制度,动火具有“二证一器一监护”才能进行。

7)现场电焊、气割作业符合防火要求,严格执行“十不烧”规章制度。

8)工地中的易燃易爆物品(如汽油、氧气瓶、乙炔瓶等)按照规定设置,妥善保管。

9)加强警卫人员上岗责任心,每天上班后对工地临时设施进行一次防火巡查,消灭事故隐患。

5、交通措施

1)现场材料运输车辆出入口设立专人指挥车辆进出,以免交通事故的发生。

2)施工现场出入口周围,应有一块比较大的空地,以利于材料运输车辆转弯、调头、进出。

3)车辆进入现场后,先观察好行进路线,将影响通行的物品搬开,同时铺好路基钢板,确保畅通。

6、夜间施工措施

1)在现场四周设置2个碘钨灯和各类机台照明灯具,使任何一个操作和人行角度都有足够的亮度。

2)进行夜间施工前到环保局办理《夜间施工许可证》,经批准后

再安排夜间作业。

3)在夜间施工期间,注意降低噪音,杜绝使用空气压缩机,避免机具猛烈撞击,严禁大喊大叫等。

7、文明施工目标及保证措施

文明施工是建设单位、施工单位共同期望的,也是社会各界所关注的,是评判施工企业整体素质和管理水平的重要依据。

1)文明施工管理目标

本次工程施工,将严格执行国家、省及市有关现行法规,确保符合当地的文明施工规定要求。

2)场容场貌、文明建设保证措施

A、工地进行围墙围设,实行封闭式施工管理。

B、施工现场设置,安全宣传标语、安全警示牌、安全管理规定、现场规章制度、做到安全、文明施工,并保持清洁。

C、建筑材料划区域按规格堆放整齐,施工区域与生活区域分隔,场容场貌保持整洁、有序、文明。

D、施工现场设置环通的排水沟,如需通行车辆,则盖上铁盖板、钢筋盖板或混凝土盖板,以确保场地内无大面积积水。现场设置沉淀池,以便对排入下水道的污水进行沉淀处理。

E、在现场四周的围墙建筑物、办公室外墙等地方,设置反映企业精神、时代风貌的醒目宣传标语。

F、开展文明教育,施工人员均应遵守市民文明规范。

G、加强班组建设,有“三上岗一讲评”的安全记录,有良好

的班容班貌。

H、加强工地治安综合治理,做到目标管理、制度落实、责任到人。施工现场的治安防范措施有力,重点要害部位防范设施有效到位。

J、做好与周边单位的协调工作,专人负责协调与市容、交通、环保、环卫、街道和当地派出所等单位的横向关系。在开工前召开现场协调会,以后定期主动召开会议,听取他们对工程建设的有关意见和建议,保证工程文明、顺利施工。

3)扬尘防治措施

在整个施工阶段,为控制扬尘,具体实施以下防治措施:

A、施工场地四周围墙高2.5m,进行全封闭施工,施工现场采用密目网围护,遮挡由施工产生的部分灰尘。

B、大门口设立了高压水枪进行了防尘处理,还设立了沉淀池、排水沟。要求凡出入本工地车辆均用高压水泵冲洗干净,方可离开,避免车辆将灰尘、沙土带出工地,影响城市道路卫生。

C、为把防尘工作进一步做到位,定期清除场地内尘土,施工现场、材料加工地内、工地出入口和围墙外道路经常洒水,防止灰尘飞扬。

D、本工程采用商品混凝土,脚手架四周采用密目安全网封闭,控制灰尘外扬。

E、对砂、石子、水泥及砖块等原材料用安全密目网加以覆盖,控制扬尘。

本工程采用以上防尘措施,不仅减少了对城市的污染,而且美化了工地环境,使工人远离灰尘的困扰。

4)废土处理措施

A、沟槽开挖挖起的碎混凝土、杂填土以及施工场区内的置换土集中堆置在场区内统一的堆放点,待置换土达到一定程度再进行外运处理。

B、场区内的废土每天安排保洁人员进行清扫,及时处理。

C 、对渣土车辆做到持证经营,加强车辆车况的检查,提高车辆的完好率;对本工程外运的暴露垃圾确保不偷倒、不乱倒渣土和建筑垃圾,均将其倒入政府有关部门指定的卸点。

D、工程竣工验收确保“场地清、无渣土垃圾”等。

5)其他文明施工保证措施

A、各类机具、材料整理后统一堆放在指定的区域,不得占用基地以外的道路,并堆放整齐、有序。

B、施工场区机台周围由机台负责清理,做到场区无弃土、无弃物。各机台、班组积极做好“落手清”工作,以创造一个整洁的工作面。

C、机台使用的管材、器具各自堆放整齐,保持整洁。

D、宿舍、食堂、办公室及厕所等生活、办公区,设立卫生值班制度,派专人负责日常卫生管理,并实行卫生包干制度,明确保洁人员,积极做好整洁文明工作。

E、食堂从业人员在上岗前必须进行身体检查,合格后方可上

岗,并定期进行身体健康检查。

F、食堂内分设生食间和熟食间,装生食和熟食的容器必须有明显的标记,将生食和熟食进行分开放置。

G、食堂建立留样菜制度,留样24小时后如无异常情况再清除。

H、食堂设专用容器装消毒水,食堂工作人员在上班前必须将双手进行消毒杀菌。

J、现场配备医药箱,配备纱布、消毒水、红药水、紫药水、创口贴、红花油、绷带、止泻药、止痛药、感冒药、止痛膏、防暑药、消炎药等常用和急用药品。

深基坑开挖施工方案()

深基坑土方开挖工程 专 项 施 工 方 案 编制: 审核: 审批: 编制时间:

目录 第一章方案编制依据 0 第二章工程概况 0 第三章施工准备 (1) 第四章组织机构 (4) 第五章土方开挖方案 (4) 第六章组织协调管理及工期 (8) 第七章雨季施工措施 (9) 第八章应急措施及注意事项 (11) 第九章安全、文明施工及环保措施 (12)

第一章方案编制依据 1. 编制依据 1)兰州新区无线电监测站综合楼工程深基坑工程地质勘擦报告。 2)施工现场情况及周边环境满足基坑开挖条件。 3)有关设计和施工采用的最新施工技术验收规范、规程及标准。 第二章工程概况 第一节.基本概况 本工程位于兰州新区纬四路北侧。建设单位甘肃省无线电监测站,设计单位是甘肃省城乡规划设计研究院,监理单位是甘肃金诚建设监理公司,勘察单位甘肃省水文地质勘察院,施工单位兰州二建集团建隆工程有限公司。总建筑面积为7723.9平方米,结构类型框架结构,基础采用桩基单桩设计深度不小于12米持力层在砂砾层,地勘中为地下水。主体高度23.9米,地下一层外墙为剪力墙结构厚300地下室建筑面积1199.68平方米。 第二节.地质概况 根据地质勘查报告,该建筑地下土层从上往下依次为:素土人工杂填土,平均厚度3.8-5.3米。粉土层土质成分以粉粒为主厚度3.8-4米。持力层为角砾层厚度1.3米-7.3米场地稳定性较好。 第三节.水文、气象情况 1.场地土质为粘性土,地下水位较深,地下水不丰富。

2.本地区大陆性季风气候年降水量偏低。 第三章施工准备 第一节.施工前准备 1.对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、坟墓、土洞、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;人工在基坑四周挖一条探测沟,详细探测出地下有无管线或管线在什么位置。制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。 2.构筑物的定位桩需经检验核准后方可施工。 3.与附近居民取得联系,根据各种制约因素,每天详细按方案安排施工,保证工程顺利进行。 第二节.技术准备 1.根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作。 2.熟悉施工图纸和地质勘察报告,掌握基础部分标高和做法,土层和地下水

基坑开挖安全专项施工方案

目录 1.编制依据 (2) 2.编制目的 (2) 3.工程概况 (2) 4.安全管理组织机构 (2) 5.安全生产保证体系 (3) 6.施工准备 (6) 7.基坑开挖施工的风险分析和安全要点 (6) 8.基坑开挖的要求 (6) 9.安全保证措施 (7) 10.施工现场保护措施 (8) 11.施工现场管理与文明施工 (8)

基坑开挖安全专项施工方案 1.编制依据 (1)中铁二院桥涵修改施工图与参考图; (2)标段实施性施工组织设计; (4)客运专线桥涵施工技术指南; (5)我单位类似工程施工经验等。 2.编制目的 为保证基坑开挖、基坑围护的安全文明施工,制定本专项施工方案。 3.工程概况 湘桂铁路扩能改造柳州至南宁段工程LN-2标段工程范围为:D1K589+ 540~D1K660+569.91段土建工程以与柳南D1K610+150~D1K668+600段和南黎DK660+569.91~DK668+600段内的制架梁工程,线路长71.819Km。 主要工程数量包括: 区间路基土石方:980万立方米,站场路基土石方:120万立方米,路基附属工程:71.819正线公里;特大桥4座:分别为维都双线特大桥、红水河双线特大桥、石蓬双线特大桥和六角双线特大桥,合计5859.878延米;大桥6座,合计1302.96延米;中桥4座,合计293.033延米;涵洞与框架涵252座/6467.27横延米;框架桥13座/258.9延米;隧道2座,合计643延米; 32米预制箱梁(双线简支整孔箱梁):397孔,24米预制箱梁(双线简支整孔箱梁):28孔;来宾北站房屋、给排水、站场建筑等附属工程建设。 4.安全管理组织机构 建立健全的安全组织机构和安全保证体系,成立安全生产领导小组,指挥长庞维新为安全生产第一责任人,安全质量部为安全保证职能部门,设专职安

深基坑专项安全施工方案

目录 1 工程概况 (1) 1.1工程概述 (1) 1.2编制目的 (1) 1.3编制依据 (1) 2 安全生产管理体系 (2) 2.1安全管理目标 (2) 2.2安全管理组织机构 (2) 2.3安全保证体系 (4) 2.4安全生产责任制 (5) 3 安全施工标准 (7) 4 危险源清单 (8) 5安全保证措施 (8) 5.1 安全制度保证措施 (9) 5.2作业人员的安全保证措施 (9) 5.2.1技术措施 (9) 5.3、施工工艺措施 (10) 5.3.1施工工艺 (10) 5.3.2管理措施 (10) 5.3.3其他安全措施 (11) 5.4防火安全保证措施 (11) 5.5后勤保证措施 (12) 6 应急预案 (12)

1 工程概况 1.1 工程概述 本项目位于新疆维吾尔自治区哈密地区,线路总体走向由南向北自甘新交界处的兰新铁路红柳河车站引出,跨红柳河后折向西北,经哈密市星星峡镇、双井子乡,自拟建额济纳至哈密铁路镜儿井站南端通过,沿东天山边缘西行经伊吾县下马崖乡,终点至伊吾县淖毛湖矿区;线路正线全长428.06km,等级Ⅰ级。 本标段为先期开工段,起讫桩号:DZK1+313~DK8+100,DZK2+450~ DK8+100;DK8+100~DK17+000,线路全长14.55km。 主要工程项目有跨改建兰新铁路特大桥770.28米/1座,红柳河大桥462.39米/1座、红柳村特大桥1274.04米/1座、河西大桥128米/1座、涵洞1213.18横延米/41座;路基挖方为43万m3、填方168万m3; 其中跨越红柳河大桥和红柳村特大桥为本标段的重点控制性工程,基础均为挖井基础,共计62个,基坑深度为4-10m。 1.2 编制目的 为了认真贯彻落实“安全第一,预防为主,综合治理”的安全生产方针,保障本项目施工的顺利进行,完成安全生产目标,确保设备的安全使用和从业人员在施工过程中的安全与健康,最大限度地控制危险源,有效控制施工过程中的安全事故,尽可能地减少事故造成的人员伤亡和财产损失,制定本安全专项方案。 1.3编制依据 (1)、现行国家、铁道部相关的技术规范、质量验收标准等; (2)、国家、铁道部、有关省区现行的法律、法规; (3)、新建红淖三铁路先期开工段施工图; (4)、现场施工调查。

排水管道土方开挖专项施工方案(市政)

表5.1.3-1 专项施工方案报审表 工程名称:南环二路改造工程二标段编号:

表5.1.3-2 专项施工方案审批表(总包)

南环二路改造工程二标段排水管道工程 土 方 开 挖 专 项 方 案 江苏圣通建设集团有限公司 南环二路改造工程二标段项目经理部 2014年03月10日

排水管道(土方开挖)专项施工方案 一、编制依据 1.金坛市南环二路改造工程二标段施工图纸。 2.现场踏勘情况和施工条件。 3.《给水排水管道工程施工及验收规范》(GB50268-2008)。 二、工程概况: 建设单位:金坛市新城建设投资发展有限公司 设计单位:常州市市政工程设计研究院有限公司 监理单位:江苏东方建设项目管理咨询有限公司 施工单位:江苏圣通建设集团有限公司 1、管道材料 (1)雨水管道:现状雨水管道保留,道路北侧由于道路扩宽,新建雨水管道,就近排入河道。期中,老镇广路~东一环敷设D600-D800管仅收集路面雨水;东一环~东三环敷设D600-D1200管收集路面及地块雨水及相交道路转输雨水就近排入河道,另外对保留的检查井井周进行加固,雨水口随道路改造调整,雨水口重新砌筑,最低点增设雨水口。 管材:雨水连接管采用HDPE双壁波纹管;管径≤800mm,采用承插式钢筋砼管;管径≥800mm,采用平口式钢筋砼管。 (2)污水管:保留已有污水管道,对新建桥梁和板涵处污水管道进行改造,东一环至东三环段全线敷设DN500污水管道自东向西排入南环二路现状D1000污水管道,最终进入金坛市第一污水厂。 管材:DN500管采用HDPE塑钢缠绕管(环刚度≥8KN/m2),D1000管

深基坑开挖安全专项施工方案(完整版)

目录 第一章工程概况…………………………………………………第二章方案编制依据及参考资料………………………………第三章工程地质及水文地质条件………………………………第四章地下水控制设计…………………………………………第五章土方开挖…………………………………………………第六章基坑支护…………………………………………………第七章安全管理体系……………………………………………第七章安全、文明施工措施……………………………………

基坑支护工程安全专项方案 一、工程概况 1、本标段桥涵基础工程开挖深度(深基坑)在5.0~13m之间的基坑。 2、基坑周边无建筑物,坑壁护理形式采用插打钢板桩支护,确保基坑四周土体不坍塌。 二、方案编制依据及参考资料 1、《建筑基坑支护技术规程》(JGJ120-99); 2、《建筑地基基础设计规范》(GB50007-2002); 3、新建铁路向莆线三江镇至福州段站前工程施工图; 三、工程地质及水文地质条件 1)工程地质 本线所经地区剥蚀中、低山及丘陵区构造发育,受构造影响,岩体节理、裂隙较发育;火山岩和部分花岗岩存在不均匀风化现象;断陷盆地的部分沉积岩层和变质岩路堑地段存在顺层滑动的可能。地基工程地质条件较好,桥梁工程可采用明挖基础或桩基;路堑高边坡,特别是顺层和岩体破碎地段须加强支挡防护。 盆地、谷地、阶地主要为第四系冲洪积层,表层为黏土、粉质黏土,局部夹淤泥质土、淤泥层,下部为砂砾石层;岗地主要为残坡积棕红色粉质黏土、网纹黏土等。桥涵基础一般采用桩基础;向塘-抚州之间的高阶地网纹黏土,一般具有弱膨胀性。 2)水文特征 沿线水系主要有赣江水系和闽江水系。沿线地下水主要类型主要有孔隙潜水、基岩裂隙水,部分地段存在岩溶水;第四系砂、卵、砾石、类土为主要赋水层。除第四系冲洪积层孔隙潜水、岩溶水、断层带裂隙水较发育外,一般地下水不发育。本标段大部分地段地表水、地下水水质较好,对混凝土结构和混凝土中的钢筋无腐蚀性,

基坑土方开挖专项施工方案

第一章工程概况及具体施工方案 一、工程简况 本工程主体结构形式为现浇钢筋混凝土框架结构、钢结构,基础为现浇钢筋混凝土独立柱基础、筏板基础、孔桩基础。现场已具备“三通一平”条件。 二、基坑土方挖运方案的选择 由于本工程现场场地狭窄,如何顺利的进行土方外运工作是保证本工程工期的重点。根据现场情况,结合我单位多年来施工同类工程的经验,本工程中土方开挖的技术措施如下: 1 符合现场施工条件和环境要求,施工技术优化、可行。 2施工工期合理。土方工程要为后续工程施工创造出良好的工作面,要确保在计划工期内完成土方开挖,必须把土方开挖和后续工程有效地结合起来、统筹进行安排,使交叉施工合理衔接,并互相创造条件. 3要紧密结合工程的特点和要求,充分考虑现场条件、运输条件、分阶段施工步骤和工程总体部署等各种因素,安排好各工序的穿插施工,有效投入与合理安排足够的土方工程机械设备,合理安排土方开挖的先后顺序、分阶段的开挖部位和深度、以及运输坡道的合理布置,以满足工期要求. 4 土方工程要保证在施工过程中地基土层不受扰动与破坏。 5在整个土方开挖过程中,在垫层施工之前,要预留足够厚度的保护土层,以防止在进行土方施工时地基土层受到扰动。 6 在保证安全、可行的基础上,尽量降低工程造价. 7基坑内土方开挖根据施工顺序进行,不得超挖。 三、技术准备

1项目工程师组织有关人员熟悉图纸,同时取得相关的技术资料、规范、规程和标准等。 2 根据轴线控制及标高引测的依据,进场后复核建筑物控制桩,引入高程控制水准点,做好桩号的控制和水准点的测设和保护工作。 3进入现场后,即着手对现场工作进行交接。对现场的红线桩及水准点进行交接,并根据需要进行红线桩及水准点引测,平面轴线控制网的测设,并经监理单位复测。 四、基坑土方施工 1、土方开挖 在开工前,对土方开挖作业队进行交底,明确土方开挖顺序及分步开挖深度.本工程先进行整个场区基坑范围以外、场地红线以内清理外运部分土方,要求先将现状地面进行平整,再进行基坑内的土方开挖,基坑内土方不得超挖。 2 、现场协调 1) 现场土方挖运施工实施统一指挥、统一协调。 2)设专人协调车辆运行和外部路线的关系。 3) 各出入口设置疏导员,协调、指挥车辆进出,确保安全运行。 4)为防止遗撒,各出入口设专人覆盖、清扫车辆。 5)配备专用小型车辆,用于发生土方意外遗撒时的及时清理工作。 6) 为确保雨天连续作业,挖掘机应不断对坡道进行修整、换填、碾压密实,以保证自卸汽车上下运移顺利,严防打滑。 3、土方开挖施工 1) 场地平整:

深基坑开挖及安全防护专项方案

深基坑开挖及安全防护专项方案 1.编制依据、原则与范围 1.1编制依据 ⑴有关施工图文件。 ⑵《客货共线铁路桥涵工程施工技术指南》TZ203-2008 《铁路桥涵施工规范》TB10203-2002/J162-2002 《铁路工程施工安全技术规程》TB104011-2003/J259-2003 ⑶国家相关安全操作规程及相关安全法律、法规。 ⑷现行的国家有关方针政策,以及国家和铁道部有关规范、验标及施工指南。 ⑸本承包人对工程现场的施工调查所收集的信息与资料。 ⑹本承包人拥有的施工设备与类似工程施工经验。 1.2编制原则

⑴符合性原则。必须满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。 ⑵节约资源和可持续发展的原则。贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,依法用地、合理规划、科学设计,少占土地,保护农田。 ⑶适用技术与装备的原则。采用适用工程技术和施工装备,保证施工安全和工程质量,加快施工进度,降低工程成本;选择可靠的施工方法,尽量避免外部条件约束;采取先进、实用的、在类似工程已普通采用的成熟工艺技术。 1.3编制范围 2.工程概况 3.施工组织 3.1施工准备 3.1.1内业技术准备

⑴项目部已按标准化要求,对施工作业人员进行了岗前安全培训和安全交底; ⑵认真贯彻执行安全技术标准、规范、规程和上级颁发的条例、办法、指示和决定,并严格遵照安全施工规范操作,在开工前组织工人学习;严格执行挂牌上岗制度; ⑶制定了施工安全、质量、进度、环保水保和文明施工措施,能够保证施工安全、质量、进度。 3.1.2外业技术准备 施工作业层中所涉及的各种外部技术数据收集。配齐生活、办公设施,满足管理、技术人员进场生活、办公需要。 3.2现场准备 ⑴施工便道、便桥已经贯通,可以保证施工运输,施工现场三通一平准备就绪; ⑵基坑开挖安全防护围栏所需材料和安全警示标志均已进场。 3.3机具、人员配备

反开挖深基坑施工方案

达州市凤凰山隧道工程 给排水反开挖施工及 深基坑支护 施 工 方 案 编制单位: 编制人:吴志翼 审批: 编制日期:

目录 一、编制依据 (2) 二、工程概况 (2) 三、工程量 (5) 四、管线深基坑开挖施工安全风险分析 (6) 五、深基坑开挖回避安全风险的对策与方法 (6) 六、深基坑开挖具体施工方案 (13) 七、深基坑开挖安全施工措施 (15) 八、事故应急救援预案 (17)

一、编制依据 1、《城镇给水排水技术规范》(GB50788-2012) 2、《给水排水管道工程施工及验收规范》(GB50268-2008) 3、《埋地聚乙烯给水管管道工程技术规范》(CJJ101-2004) 4、《埋地聚乙烯排水管管道工程技术规范》(CECS 164:2004) 5、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 6、达州市凤凰山隧道工程施工承包合同 7、我公司编制的工程总体施工组织设计和施工现场的实际情况以及我公司相关施工经验 二、工程概况 本项目位于四川省达州市主城区北部,处于国道G210和塔石路之间。拟建项目东西向横穿凤凰山,将国道G210、塔石路直接连接,并将凤凰山东西两侧的张家坝、莲花湖两大规划片区有机连接。 本次设计包括莲花湖水厂原水输水管、凤凰山隧道沿线居民生活用水给水管、污水管及凤凰山隧道沿线雨水排水管。 (1)输水概况 输水管道服务对象为莲花湖水厂。

原水输送管网设计流量为53 m3/日。输水管采用两根,中间设置3 处连接管,确保输水干管任何一段发生故障时仍能通过70%的设计水量。每根输水管管径为DN1600,连接管管径为DN1400。 (2)给水概况 本项目给水管网提供凤凰山隧道路段的居民生活用水,并提供隧道内消防 用水。 给水管道服务区域人口远期规划为5000人。按《达州市供水专业规划》考虑,综合远景展望至2030年,此初步设计给水量取0.225万m3/日,Kh取1.5。根据水力计算,每根给水管管径为dn200。 (3)污水概况 污水管网收集凤凰山隧道沿线居民区的污水。隧道段无污水。污水比流量:参照相关规范和实例,取0.6~1.0L/s.ha。由于凤凰山隧道工程沿线地形 较复杂,污水管线全程穿越不同地形,污水根据隧道沿线居民的分布情况 划分为2个区域收集,单独排放。各区域污水服务面积分别如下: 隧道东侧路段污水管段道沿线服务面积约22.457公顷; 隧道西侧路段污水管段道沿线服务面积约6.329公顷。 (4)雨水概况 雨水管网收集凤凰山隧道沿线区域居民区及道桥的雨水。隧道段雨水由隧 道专业设计收集排放。 暴雨强度公式按照重庆市暴雨强度公式,设计重现期2年,综合径流系数0.6。(5)管材及接口 1、输水管道及给水管道

深基坑施工安全专项方案范本

整体解决方案系列 深基坑施工安全专项方案(标准、完整、实用、可修改)

编号:FS-QG-76593深基坑施工安全专项方案Special scheme for deep foundation pit construction safety 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、编制依据 (1)《中华人民共和国安全生产法》(中华人民共和国主席令70号) (2)《建设工程安全生产管理条例》 (3)《建筑工程预防坍塌事故若干规定》 (4)《公路工程施工安全技术规程》(JTJ076-95) (5)公路水运工程安全生产监督管理办法》(交通部20xx 年第1号令) (6)《XX省公路建设项目高危工程施工安全强制性标准》 (7)XXX高速公路XXX合同段施工设计图纸 (8)XX省现行的有关文明施工和安全生产规定 (9)其他相关的内部安全生产文件 二、工程概况

XX高速公路XX合同段位于XX省X县X镇境内,起点K96+050,终点K107+500,主线全长11.45km。包括XX互通、XX服务区各一个。桥梁26座,涵洞37道,路基挖土方327万立方米,路基填方274万立方米,路基附属浆砌片石36.75万立方米。 三、自然条件 ㈠地形、地貌 本合同段地形起伏极大,总体地势为东北高西南低。地貌主体为隆起的黄土梁峁,部分区域为海拔较低的河流沟谷与冲沟,受构造活动和水流侵蚀作用的影响,本区地形切割剧烈,河谷发育,沟壑纵横。K96+050~K105+910、K106+060~K107+500段属黄土丘陵区,地表一般为大面积的厚层黄土所覆盖,基岩呈孤丘状零星出露或隐伏于厚层黄土之下,微地貌形态有黄土梁、峁、塬、黄土冲沟、黄土陡崖及中缓坡。K105+910~K106+060段属侵蚀堆积河川宽谷区,河床及高阶地大多由砾卵石及砂、土互层组成,河漫滩及低阶地表层由亚砂土、粉细砂组成。 ㈡气候、水文

基础土方开挖专项施工方案

基础土方开挖专项施工方案 一、概况: 本工程位于昌邑市文山中学院内,本工程总用地面积5500㎡,总建筑面积17456.52㎡,建筑总高度22m。结构为框架结构,主体建筑为四层;基础采用钢筋混凝土独立基础。根据该工程勘察报告及设计图,主体结构基础采用天然地基,持力层为:粘性土,承载力特征值130kPa。独立基础相对标高为-2.1m。为确保基础开挖的顺利进行,及保证施工质量,特编制本方案。 二、施工方案: 由于土方开挖深度比较深,施工工期比较紧,根据现场多种构筑物的布置特征,结合实际情况,因本工程的基础开挖前室外相对标高约为±0.000,所以本次基础土方开挖方案拟采用机械开挖到-2.100m,施工方案从土方开挖、基坑排水、地表面水的防治、室外接地网敷设及室外电缆沟位置等方面进行编制。整体的施工顺序:施工准备、放样工作→场地清理→机械土方开挖至-2.100m→人工配合清底→自检→验收。 本工程的基础开挖施工工期计划为8天。 1、施工准备、放样工作 施工前根据总平面布置图及主控楼的施工图纸尺寸,还应根据施工需要,排水设施和支撑结构宽度、放坡宽度等方面的需要进行定位测量放线,并做好轴线控制桩的保护以便复测,经与测量控制网线复核无误后,用白灰撒出基坑土方开挖线,经测量确定现有的地表面标

高的相对标高是±0.000m。 2、土方开挖 根据施工工期要求紧和现场有局部可堆放土方位置的特点,先选用一台C220型号单斗1m3以外履带式挖掘机进行土方开挖,采用逐个开挖至-2.100m处,开挖时放坡为1:0.33,开挖顺序为一台挖掘机从E轴向A轴方向开挖。 由于地梁标高为-1.200m,在开挖进行到将近梁底标高时应预留150-300mm厚土层,防止开挖过深造成原土层破坏。开挖至-1.200m 标高后,开挖机械应退至施工现场外,改用人工清底修边。 在基坑土方开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行复测检查,基坑挖完后应进行验槽作好记录,如发现地基土质与地质勘探报告、设计要求不符时,应通知有关人员进行处理确定。具体开挖基底标高尺寸详见附图。 3、边坡支护 因本工程开挖的基底标高为-2.100m,施工时采用自然放坡就可以满足施工要求,放坡系数为1:0.33。施工时若因局部土质较差而发生松散泥土塌落或是塌方现象应及时采用槽钢进行支护。 4、排水措施 由于本工程地下水位较低,基本上不产生地下水,所以只考虑到雨水及地表水对土方开挖的破坏,在距离开挖位置约1.5m的地方沿四周设置排水沟,并在建筑物四角设置700X700X800mm(深)的集水坑以便把雨水用潜水泵抽走,为了防止地表面水及雨水顺着护坡流

深基坑安全管理措施

深基坑安全管理措施 基坑工程主要包括基坑支护体系设计与施工和土方开挖,是一项综合性很强的系统工程。它要求岩土工程和结构工程技术人员密切配合。基坑支护体系是临时结构,在地下工程施工完成后就不再需要。 深基坑安全管理措施: 1、认真贯彻落实国家、行业和地方政府的安全生产法规、规程,建立健全施工安全检查、监督网络体系,分阶段分部位做好安全检查与防护,使之做到经常化、制度化、标准化。 2、建立和健全安全生产责任制:建立各级安全生产责任制,做到职责明确,落实到人,严格履行经理负责制;签定各项经济承包合同时,必须有明确的安全指标、奖惩办法等安全保证措施;承发包或联营各方之间应依据有关法规签订安全生产协议,做到主体合法,内容合法和程序合法,各自的权利与义务明确。 3、安全教育:对新工人实施指挥部、项目部和班组的三级教育,对变换工种的工人实施新工种的安全教育,并及时做好记录;工人必须熟悉本工种安全技术操作规程,掌握本工种操作技能。 4、施工组织设计要针对工程的特点、施工方法、所使用的机械、设备、电气、特殊作业、生产环境和季节影响等制订出相应的安全技术措施和审批手续。 5、分部分项工程施工前,各级管理人员均应进行全面的针对性的安全技术交底,并履行签字手续。

6、各特种作业人员必须实行持证上岗制度,作业人员都按要求严格培训,经考试合格后方可上岗,严禁无证操作。 7、安全检查:建立各级安全检查制度,有时间、有要求,重点、危险部位明确;检查记录齐全,隐患整改做到定人、定时、定措施;对大型施工机械等,应做好重要设施的验收工作,验收合格挂牌后方可使用;并形成良好的班前检查制度和周一安全活动制度,即经理部每周一要组织全体工人进行安全教育,对上周安全方面存在的问题进行总结,对本周的安全重点和注意事项做必要的交底。 8、各级管理与施工人员,应佩戴证明其身份的胸卡和识别标记的安全帽;遵守劳动纪律、无违章指挥、无违章作业行为。 9、按规定对各类事故应进行报告处理,事故档案齐全,并做好”三不放过”。 10、安全防火管理:建立健全安全防火责任制,做到职责明确,防火安全制度齐全;建立一定数量人员的义务消防队和响应的活动制度;严格实行动用明火审批制度,做到手续完善,监护防范措施得力;重点防范部位明确,防火奖罚、火灾事故、消防器材管理记录齐全。11、在现场的主要施工部位、作业点和危险区域,以及主要通道口都设有醒目的安全标语和安全警告牌。 12、专门抓好高空作业防护,防止物体打击和高空坠落。认真使用”三宝”(安全帽、安全带、安全网),加强对”四口”(楼梯口、井道口、预留洞口)、”临边”(脚手架边、基坑边等)的设防,现场危险地段设立

深基坑开挖施工方案

基坑开挖施工方案 一、工程概况 1、工程名称:XXXX 2、工程地点:XXX 3、建筑面积:总建筑面积15598m3 · 二、编制依据 1、《设计施工图文件》 三、施工方法及工艺要求: (一)深基坑施工总体方案 基坑施工按照施工工序分为:根据现场实际情况制定深基坑开挖、支护方案—深基坑开挖施工准备—基坑开挖—基坑支护与排水—基坑安全防护—基坑整理—基坑检验。 (二)基坑施工方案及施工工艺 1、根据现场情况制定深基坑开挖、支护方案 1.1、当基坑深度超过5m或基坑属于地质条件和周围环境及地下管线特别复杂时,确定基坑属于深基坑范围,该基坑必须制定专项深基坑开挖、支护方案。 1.2、深基坑开挖、支护方案的选择 1.2.1、5m以下无水土质基坑 当深基坑地质属于土质基坑、地下水位较低,基底以上部位不受地下水影响时,基坑采用分级放坡开挖、加设开挖平台、无支挡的工艺进行开挖。 5m以下无水土质基坑开挖示意图

1.2.2、5m 以下有水土质基坑 当深基坑地质属于土质基坑、地下水位较高,基底以上部位受地下水影响时,基坑采用分级放坡开挖、加设开挖平台。 根据涌水量大小分别采用: 1、设置基底排水沟、集水井,水泵抽水;(涌水量较小,地下水位不很高时,适用于除流沙、软弱土地层以外的基坑。) 2、设置降水井,水泵降水;(砂性透水土地层,地下水位高,涌水量大,基坑范围有局部流沙、软弱土地层,普通排水方式无法满足施工要求时)。 3、设置井点降水:(砂性透水土地层,地下水位高,涌水量大,基坑范围有局部流沙、软弱土地层时)。 设置基底排水沟、集水井,水泵抽水基坑示意图 设置降水井,水泵 降水基坑示意图

深基坑专项安全施工方案

目录 1 工程概况 0 1.1工程概述 0 1.2编制目的 0 1.3编制依据 (1) 2 安全生产管理体系 (1) 2.1安全管理目标 (1) 2.2安全管理组织机构 (1) 2.3安全保证体系 (3) 2.4安全生产责任制 (4) 3 安全施工标准 (7) 4 危险源清单 (8) 5安全保证措施 (9) 5.1 安全制度保证措施 (9) 5.2作业人员的安全保证措施 (10) 5.2.1技术措施 (10) 5.3、施工工艺措施 (10) 5.3.1施工工艺 (10) 5.3.2管理措施 (11) 5.3.3其他安全措施 (11) 5.4防火安全保证措施 (12) 5.5后勤保证措施 (12) 6 应急预案 (13)

1 工程概况 1.1 工程概述 本项目位于新疆维吾尔自治区哈密地区,线路总体走向由南向北自甘新交界处的兰新铁路红柳河车站引出,跨红柳河后折向西北,经哈密市星星峡镇、双井子乡,自拟建额济纳至哈密铁路镜儿井站南端通过,沿东天山边缘西行经伊吾县下马崖乡,终点至伊吾县淖毛湖矿区;线路正线全长428.06km,等级Ⅰ级。 本标段为先期开工段,起讫桩号:DZK1+313~DK8+100, DZK2+450~DK8+100;DK8+100~DK17+000,线路全长 14.55km。 主要工程项目有跨改建兰新铁路特大桥770.28米/1座,红柳河大桥462.39米/1座、红柳村特大桥1274.04米/1座、河西大桥128米/1座、涵洞1213.18横延米/41座;路基挖方为43万m3、填方168万m3; 其中跨越红柳河大桥和红柳村特大桥为本标段的重点控制性工程,基础均为挖井基础,共计62个,基坑深度为4-10m。 1.2 编制目的 为了认真贯彻落实“安全第一,预防为主,综合治理”的安全生产方针,保障本项目施工的顺利进行,完成安全生产目标,确保设备的安全使用和从业人员在施工过程中的安全与健康,最大限度地控制危险源,有效控制施工过程中的安全事故,尽可能地减少事故造成的人员伤亡和财产损失,制定本安全专项方案。

土方开挖专项施工方案

银基雅园工程 桩基础及土方开挖工程专 项施工方案 天元建设集团有限公司 二零一八年四月十七日

目录 一、工程概括……………………………. 二、编制依据 三、施工总体部署 四、施工要点 五、施工工艺 六、安全保证措施及注意事项 七、文明施工及环境保护 八、工期保证措施

一、工程概况 鹤壁市银基雅园13#楼,位于淇县107国道以东,纬十五路以南,建筑面积:99851.11平方米,剪力墙结构,建筑层数:地上十八层,地下一层 二、编制依据 1、施工用工程图纸及本工程《岩土工程勘探报告》。 2、中华人民共和国颁布的现行有效的建筑施工各类规程、规范及验评标准。 3、河南省建设厅和鹤壁市建委有关建筑工程管理、市政管理、环境保护等法规及规定。 4、我单位有关质量管理、安全管理、文明施工管理规定。 5、现场和周边环境的实地探勘情况。 6、相关主要标准、规范、技术规程和规范性文件。 三、施工总体部署 1、质量目标 认真贯彻公司的质量方针,确保工程质量达到合格要求。 2、项目管理组织架构 本工程的施工组织实行项目施工管理模式,项目经理作为施工现场负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。项目部组织结构图详见总体施工组织设计。 3、施工准备 (1)熟悉和掌握有关的图纸设计、施工规范要求、图纸会审记录、

设计变更通知单和岩土工程勘察报告等资料。 (2)根据测绘院提供的坐标系、高程控制点标高,把标高引入基坑,把控制建筑物坐标系网的三个控制点引入围墙内并固实,做好施工测量前的准备工作。 (3)材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。 (4)做好施工现场的排水系统和土方开挖工作前的准备工作。 做好施工现场其他安全、文明施工工作。 4、技术准备 (1)组织相关人员到位,进行桩基挖土前的技术交底。所有参加人员均需明确岗位职责,并在建设单位、监理单位的组织下做好与各参建单位衔接与协调工作,以确保工程施工的顺利进行。 (2)测量人员做好技术准备,提前画好外围控制线,并随时跟踪挖土标高加强标高控制,严禁超挖。 (3)技术部门应对现场施工人员做出明确交底,画出排水沟、集水坑等位置局部详图,确保位置准确。 (4)施工前技术负责人向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数。 (5)了解施工机械设备的技术参数与性能。 (6)做好施工场地的通平工作。 (7)按照施工图及业主提供的基坑周边控制轴线准确测出坑外包线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护。

深基坑开挖施工安全施工方案

重庆市鱼洞综合客运交通换乘枢纽工程 深 基 坑 施 工 专 项 安 全 方 案 编制人:冯达全

审核人:杨专 审批人:孟世龙 施工单位:中国十九冶重庆鱼洞综合客运换乘枢纽工程项目经理部 日期:2011 年月日 目录 一、................................................ 编制目的 2 二、................................................ 适用范围 2 三、................................................ 工程概况 2 四、........................................ 基坑施工开挖支护 3 五、............................................ 安全防护措施 5

一、编制目的 为了保证人身、机械施工安全,指导现场基坑安全施工,并保证 在安全的前提下尽快完成基坑中模板、钢筋安装、混凝土浇筑,模板拆除等相关工作内容,制定基坑开挖支护安全施工方案。 二、适用范围 适用范围:主体换乘大楼基础、挡墙基础施工 三、工程概况 换乘枢纽主体建筑区 规划于用地西侧,紧邻轨道交通3号线渔胡路站,便于交通组织与土地高效利用,主要布置换乘枢纽主体建筑、长途客运及常规公交候车区,出租车及社会车辆换乘区,占地面积约9122.94平方米; 配套建筑区 规划于用地东南侧,紧邻南侧规划路及河道保护线,占地面积约

3172平方米; 长途客运停车区、常规公交停车区 结合地形高差变化规划于场地东部,保证旅客步行流线与车行流线不产生交叉,总停车位数为688个; 长途公交下客区 规划于换乘枢纽主体及停车区之间,方便长途及公交客车下客后直接驶进停车区。 加油加气区 规划于用地东北侧,紧邻北侧规划路,方便油气的运输和装卸,区内设车辆清洗和维护的设施。加油区设置相对独立,不影响停车场日常的使用。 站前广场区 规划于换乘枢纽主体建筑西侧,和架空层商业广场连成一整体,使景观能渗透到底层公交候车区、出租车及社会车辆换乘区,起到集散、缓冲人流,提升社会形象的作用,占地面积约2500平方米。 河岸绿化区 规划于地块东部,保留原有河道,作为停车场与东则规划路之间的缓冲绿化带,起到净化空气的作用,为居民提供大空间的集中绿地, 提咼城市品位,占地面积约1万平方米。其中主体换乘大楼基础及挡墙基础采用深基坑开挖。

反开挖深基坑施工方案

xxx市凤凰山隧道工程 给排水反开挖施工及 深基坑支护 施 工 方 案 编制单位: 编制人: 审批: 编制日期:

目录 一、编制依据 (2) 二、工程概况 (2) 三、工程量 (5) 四、管线深基坑开挖施工安全风险分析 (6) 五、深基坑开挖回避安全风险的对策与方法 (6) 六、深基坑开挖具体施工方案 (13) 七、深基坑开挖安全施工措施 (15) 八、事故应急救援预案 (17)

一、编制依据 1、《城镇给水排水技术规范》(GB50788-2012) 2、《给水排水管道工程施工及验收规范》(GB50268-2008) 3、《埋地聚乙烯给水管管道工程技术规范》(CJJ101-2004) 4、《埋地聚乙烯排水管管道工程技术规范》(CECS 164:2004) 5、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 6、达州市凤凰山隧道工程施工承包合同 7、我公司编制的工程总体施工组织设计和施工现场的实际情况以及我公司 相关施工经验 二、工程概况 本项目位于四川省达州市主城区北部,处于国道G210和塔石路之间。拟建项目东西向横穿凤凰山,将国道G210、塔石路直接连接,并将凤凰山东西两侧的张家坝、莲花湖两大规划片区有机连接。 本次设计包括莲花湖水厂原水输水管、凤凰山隧道沿线居民生活用水给水管、污水管及凤凰山隧道沿线雨水排水管。 (1)输水概况 输水管道服务对象为莲花湖水厂。

原水输送管网设计流量为53 m3/日。输水管采用两根,中间设置 3 处连接管,确保输水干管任何一段发生故障时仍能通过70%的设计水量。每根输水 管管径为DN1600,连接管管径为DN1400。 (2)给水概况 本项目给水管网提供凤凰山隧道路段的居民生活用水,并提供隧道内消防 用水。 给水管道服务区域人口远期规划为5000人。按《达州市供水专业规划》考虑,综合远景展望至2030年,此初步设计给水量取0.225万m3/日,Kh取1.5。根据水力计算,每根给水管管径为dn200。 (3)污水概况 污水管网收集凤凰山隧道沿线居民区的污水。隧道段无污水。污水比流量: 参照相关规范和实例,取0.6~1.0L/s.ha。由于凤凰山隧道工程沿线地形 较复杂,污水管线全程穿越不同地形,污水根据隧道沿线居民的分布情况 划分为2个区域收集,单独排放。各区域污水服务面积分别如下: 隧道东侧路段污水管段道沿线服务面积约22.457公顷; 隧道西侧路段污水管段道沿线服务面积约 6.329公顷。 (4)雨水概况 雨水管网收集凤凰山隧道沿线区域居民区及道桥的雨水。隧道段雨水由隧 道专业设计收集排放。 暴雨强度公式按照重庆市暴雨强度公式,设计重现期2年,综合径流系数0.6。(5)管材及接口 1、输水管道及给水管道

深基坑开挖专项安全方案

宁杭高速溧水北互通连接线 承包单位南京苏通路桥工程有限公司合同号LSB-L 监理单位江苏旭方工程咨询监理有限公司编号 专项安全施工方案报审表 A-A-46

246省道连接线(晶桥段)工程 基 坑 开 挖 专 项 安 全 施 工 方 案 246省道连接线(晶桥段)工程 A标项目经理部

246省道连接线(晶桥段)工程A标 基坑开挖专项安全施工方案 一、工程概况 本项目为246省道连接线(晶桥段)工程。同时也是341省道南京段改扩建工程。路线起于晶桥白马分界的新桥河,由东向西,经王村南侧,穿过环步岗,与246省道平交后,于庙上北侧布线,至终点晶桥镇夏巷和尚家之间与老蒲杜线平交,利用蒲杜公路向西,终点位于新老蒲杜公路交叉口,路线总长5961M.路基宽26米,沥青砼路面,按双向四车道一级公路标准设计。 本标段起点新桥河,途经246省道、王村、环步岗、夏巷、尚家等、沿线老路(蒲杜公路),终点与蒲杜公路平交,桩号范围为K10+240.43-K16+201,全长5961m。起于新桥河大桥桥头,止于新老新老蒲杜公路交叉口。工程内容包括路基土石方工程,桥梁工程,路面工程,防护工程,排水工程等。合同计划总工期为411天。 本标段主要工程量有:清理现场约 26.04万m2,挖土石方约35.34万m3,填方约36.61万m3。新建中桥一座,中心桩号K13+590,长25.44m,桥梁全宽26m,线外渡槽一座,1-Φ1.0m圆管涵178.76m,1-Φ1.5m圆管涵381.02m,1-Φ1.00m倒虹吸管涵596m,1-4mX4m盖板涵39.54m,1-4mX2m 盖板涵36.99m,1-4mX3m盖板涵33.99m,1-3mX3m盖板涵46.99m,1-6mX4m 箱涵28.73m。 2、我标地形、地貌是:地貌类型上属于岗地、岗地洼地,地形起伏较

(完整版)深基坑土方开挖专项施工方案(专家论证)

银川市爱心护理院-8#楼医疗保健楼和医疗展厅超市及地下车库工程深基坑 专项施工方案 中铁二十一局集团第二工程有限公司 二〇一七年二月

同心县妇幼保健所建设项目-计划生育服务站、业务 用房工程深基坑 (土方开挖及护坡支护) 专项施工方案 编制: 审核: 审批: 二〇一七年二月

目录 一、工程概况 (1) (一)工程总概况 (1) (二)建筑结构概况 (1) (三)深基坑概况 (1) (四)基坑周边状况 (2) 二、编制依据 (3) 三、基坑场地土层性质、周围环境及地下水情况 (4) (一)场地土层性质 (4) (二)周围环境 (6) (三)地下水情况 (7) 四、方案的确定 (7) (一)基坑侧壁安全等级确定 (7) (二)基坑降水方案确定 ............................................. 错误!未定义书签。 (三)土方开挖方案确定 (7) (四)边坡支护方案确定 (9) (五)边坡防雨措施确定 (22) 五、土方开挖施工危险源的辨识及监控措施 (22) (一)土方开挖工程事故类型 (22) (二)引发事故的直接原因 (23) (三)危险源的监控措施 (23) 六、土方开挖施工 (23) (一)施工总体部署 (23) (二)施工准备 (24)

(三)施工进度计划 (27) (四)土方开挖施工 (28) 七、质量保证措施 (32) (一)组织保证体系 (32) (二)质量管理程序 (32) (三)各分项工程质量标准 (33) 八、安全管理 (33) (一)安全组织机构 (33) (二)安全生产措施 (34) 九、雨期施工措施 (35) 十、基坑边坡监测措施 (36) (一)基坑监测的内容 (36) (二)应急处理措施 (37) (三)基坑监测方案 (37) 十一、应急预案 (38) (一)目的 (38) (二)应急领导小组 (38) (三)应急领导小组职责 (39) (四)应急救援预案 (40) (五)应急准备 (41)

基坑开挖支护的专项安全措施

基坑开挖支护的专项安全措施 在建筑施工中,深基础施工的安全问题越来越突出,建设部近几年的事故统计中,坍塌事故成了继“四大伤害”(高处坠落、触电、物体打击、机械伤害)之后的第五大伤害。在坍塌事故中,基坑基槽开挖、人工扩孔桩施工造成的坍塌占坍塌事故总数的65%,所以坍塌事故也已列入建设部专项治理内容。在基坑开挖中造成坍塌事故的主要原因是: 基坑开挖放坡不够,没按土的类别和坡度的容许值,按规定的高宽比进行放坡,造成坍塌: 基坑边坡顶部超载或由于震动,破坏了土体的内聚力,引起土体结构破坏,造成滑坡: 由于施工方法不正确,开挖程序不对、超标高挖土、支撑设置或拆除不正确、或者排水措施不力以及解冻时造成的坍塌等。针对以上问题,结合基坑支护设计规范的有关规定制定了本安全检查评分表(表附后)。 (一)施工方案 1、基坑开挖之前,要按照土质情况、基坑深度以及周边环境确定支护方案,其内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。 2、施工方案的制定必须针对施工工艺结合作业条件,对施工过程中可能造成坍塌的因素和作业人员的安全以及防止周边建筑、道路等产生不均匀沉降,设计制定具体可行措施,并在施工中付诸实施。 3、高层建筑的箱形基础,实际上形成了建筑地下室,随上层建筑荷载的加大,常要求在地面以下设置三层或四层地下室,因而基坑的深度常超过5---6米,且面积较大,给基础工程施工带来很大困难和危险,必须认真制定安全措施防止发生事

故。 如: (1)工程场地狭笮,邻近建筑物多,大面积基坑的开挖,常使这些旧建筑物发生裂缝或不均匀沉降: (2)基坑深度不同,主楼较深,群房较浅,因而需仔细进行施工程序安排,有时先挖一部分浅坑,再加支撑或采用悬臂板桩: (3)合理采用降水措施,以减少板桩上的土压力: (4)当采用钢板桩时,合理解决位移和弯曲: (5)除降低地下水位外,基坑内还需设置明沟和积水井,以排除暴雨突然而来的明水: (6)大面积基坑应考虑配两路电源,当一路电源发生鼓掌时,可以及时采取另一路电源,防止停止降水而发生事故。 总之由于基坑加深,土侧压力下再加上地下水的出现,所以必须作专门支护设计以确保施工安全。 4、支护设计方案的合理与否,不但直接影响施工的工期、造价。更主要还对施工过程中的安全与否有直接关系,所以必须经上级审批。有的地区规定基坑开挖深度超过6米时,必须经建委专家组审批。经实践证明这些规定不但确保了施工安全,还对缩短工期、节约资金取得了明显效益。 (二)临边防护 1、当基坑施工深度达到2米时,对坑边作业已构成危险,按照高处作业和临边 作业的规定,应搭设临边防护设施。 2、基坑周边搭设的防护栏杆,从选材、搭设方式及牢固程度都应该符合(建筑 施工高处作业安全技术规范)的规定。
