某六层砖混结构住宅楼施工组织设计

某六层砖混结构住宅楼施工组织设计
某六层砖混结构住宅楼施工组织设计

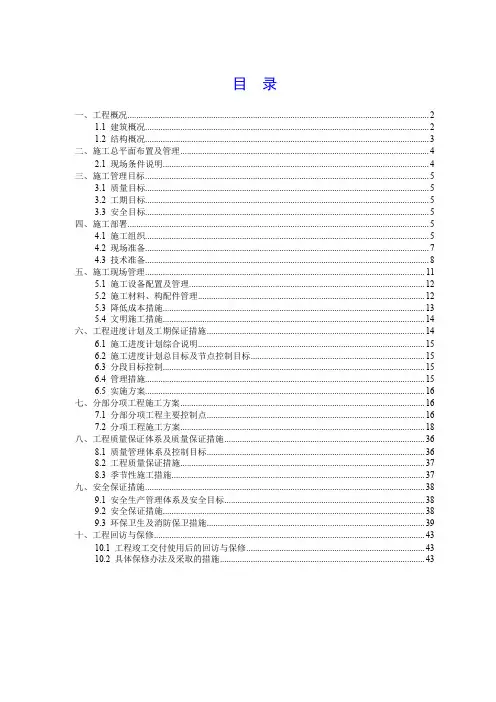

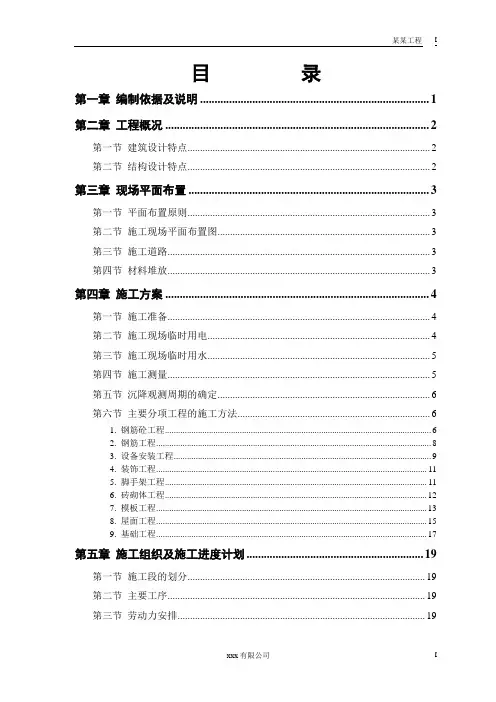

目录

第一章编制依据及说明 (1)

第二章工程概况 (2)

第一节建筑设计特点 (2)

第二节结构设计特点 (2)

第三章现场平面布置 (3)

第一节平面布置原则 (3)

第二节施工现场平面布置图 (3)

第三节施工道路 (3)

第四节材料堆放 (3)

第四章施工方案 (4)

第一节施工准备 (4)

第二节施工现场临时用电 (4)

第三节施工现场临时用水 (5)

第四节施工测量 (5)

第五节沉降观测周期的确定 (6)

第六节主要分项工程的施工方法 (6)

1. 钢筋砼工程 (6)

2. 钢筋工程 (8)

3. 设备安装工程 (9)

4. 装饰工程 (11)

5. 脚手架工程 (11)

6. 砖砌体工程 (12)

7. 模板工程 (13)

8. 屋面工程 (15)

9. 基础工程 (17)

第五章施工组织及施工进度计划 (19)

第一节施工段的划分 (19)

第二节主要工序 (19)

第三节劳动力安排 (19)

第四节施工管理机构和项目经理部的组成 (19)

第五节施工进度计划及措施 (20)

1. 进度计划监督管理 (20)

2. 施工进度计划 (20)

第六节施工协调配合 (21)

第六章质量保证措施 (22)

第一节施工质量把关措施 (22)

第二节施工现场监督检查 (22)

第七章工期保证措施 (24)

第一节建立严格的施工进度计划检查制度 (24)

第二节保证材料及外加工构件的供应 (24)

第三节土建与安装的配合协调工作 (24)

第四节实行资金专款专用 (24)

第八章施工部署 (25)

第一节质量目标 (25)

第二节工期目标 (25)

第三节安全管理目标 (25)

第四节文明工地管理目标 (26)

第五节以科学管理为目标 (26)

第六节抓好施工现场环境建设 (26)

第九章施工技术措施 (28)

第一节采用新技术、新工艺 (28)

第二节建立严格的技术管理体系 (28)

第三节施工过程技术控制 (29)

第四节冬季施工管理措施 (29)

第五节雨季施工管理措施 (31)

第十章机械设备配备情况 (33)

第十一章安全施工措施 (34)

第一节安全生产组织机构 (34)

第二节安全保证体系 (34)

第三节安全用电管理措施 (34)

第四节现场保卫治安安全措施 (35)

第五节施工现场消防安全措施 (35)

第六节施工现场机械设备安全措施 (35)

第七节施工现场用电安全措施 (36)

第八节建筑施工安全措施 (36)

第九节架子工程安全措施 (37)

第十二章文明施工措施 (38)

第一节创建文明工地的目标 (38)

第二节文明工地管理体系的建立 (38)

第三节认真搞好场容场貌 (38)

第四节进场材料堆放规范化 (39)

第五节生产区文明施工管理 (39)

第六节生活区文明工地管理 (40)

第七节其它方面文明工地管理 (40)

第十三章竣工交付使用后的回访工作 (41)

第十四章附图表 (42)

第一章编制依据及说明

本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。

我公司非常感谢建设单位对我方的信任,有幸参加本工程的投标。本工程施工组织设计,是按照建设单位招标会通知精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。

第二章工程概况

第一节建筑设计特点

本工程外形为一字形,尺寸为67.14×12.84 米,建筑面积为4738.67平方米,为六层砖混结构,住宅楼设三个单元,一梯两户,三室两厅,一厨两卫,标准层高2.90米,顶层层高3.0米,建筑物高度18.25米,室内外高差为-0.750。抗震设防烈度为八度。

工程做法:

外墙饰面:一层窗台以上为水泥砂浆粉刷,一层窗台以下为水刷豆石,挑沿及局部为水刷石。

内墙饰面:卫、厨采用200×300瓷片,其它为石灰砂粉刷。

楼地面:厕所、厨房为陶瓷铺地砖。其它楼地面为水泥压光。

顶面:抹水泥石膏砂浆,刷106涂料。

屋面:全部为不上人屋面。

第二节结构设计特点

地基处理:地基采用强夯,2.3米以下用3:7灰土夯实0.5米厚

基础形式:基础采用钢筋筏板基础。

砌体材料:±0.00以下,用MU10普通机制粘土砖,M10水泥沙浆砌筑,一至六层用MU10普通机制空心砖,M10混合砂浆砌筑。

结构:受力钢筋主筋保护层厚度:基础为35,梁柱为25,板为15。板:卧室板选用陕96G42板,部分板为砼现浇板,砼强度等级:基础砼垫层为C15,其它砼C20。

第三章现场平面布置

第一节平面布置原则

平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。

第二节施工现场平面布置图

《施工现场总平面布置图》附后

第三节施工道路

根据现场平面布置图和现场的实际情况,按场地内原来的排水坡向,对场地进行平整,修筑宽3.5米现场临时道路。现场路基铺100毫米厚砂夹石,压路机压实,路面浇100毫米厚C15混凝土,纵向坡高2%。

第四节材料堆放

为了保证现场材料堆放有序,堆放场地将进行硬化处理,即钢筋、模板、砂石料、砖、周转料场等浇成一块面积较大的砼场地。材料尽可能按计划分期、分批、分层供应,以减少二次搬运。主要材料的堆放,应严格按照《施工现场平面布置图》确定的位置堆放整齐。

砖混结构住宅楼施工组织设计

精品word文档可以编辑(本页是封面) 【最新资料Word版可自由编辑!!】 施工组织设计,施工组织设计范本,施工组织设计方案 砖混结构住宅楼

目录 (1)工程概况及特点 ①工程概况:工程简述、工程规模、工程承包范围、地质及地形状况、交通情况等。 ②工程特点:设计特点、工程特点、自然环境等。 (2)施工现场组织机构 组织机构关系图 (3)施工现场总平面布置图 ①施工现场平面布置图 平面布置要求内容全面,充分利用现场条件,合理布置施工队、材料站、指挥部等。 平面布置图采用A3纸,图面要求线条清晰、标志明确。 (4)施工方案 ①施工准备 简要叙述施工技术资料、材料、通讯、施工场地的准备,施工机械、施工力量的配置,以及生活设施等的准备情况。主要施工机械设备表。 ②施工工序总体安排 ③重要工序的施工方法。 ④工程成本的控制措施为控制成本,提高效益,拟采取的措施。 (5)工期及施工进度计划 用横道图反映各主要施工过程的计划进度。 ③主要安装设备及材料供应计划 ④要求设计图纸交付计划 (6)质量目标、质量保证体系及技术组织措施

①质量目标 用单位工程和分项工程合格率、优良品率表示,欲达到的工程质量等级。 ②质量管理组织机构及主要职责 用框图表示质量管理组织机构,并简要叙述各质量管理部门的主要职责。 ③质量管理的措施 简要叙述质量管理的措施和关键工序的质量控制。 ④质量管理及检验的标准 执行的主要质量标准、规范。 ⑤质量保证技术措施 针对本工程特点,分析质量薄弱环节,拟将采取的技术措施。 (7)安全目标、安全保证体系及技术组织措施 ①安全管理目标 ②安全管理组织机构及主要职责 用框图表示安全管理组织机构,并简要叙述各安全管理部门及人员的主要职责。 ③安全管理制度及办法 ④安全组织技术措施 针对本工程特点,分析安全薄弱环节,拟将采取的技术措施。 ⑤重要施工方案和特殊施工工序的安全过程控制 (8)环境保护及文明施工 ①施工管理、严格保护环境 分析因施工可能引起的环境保护方面的问题,提出环境保护的目标及采取的具体措施。

某六层砖混结构住宅楼施工组织设计

目录 第一章编制依据及说明 (1) 第二章工程概况 (2) 第一节建筑设计特点 (2) 第二节结构设计特点 (2) 第三章现场平面布置 (3) 第一节平面布置原则 (3) 第二节施工现场平面布置图 (3) 第三节施工道路 (3) 第四节材料堆放 (3) 第四章施工方案 (4) 第一节施工准备 (4) 第二节施工现场临时用电 (4) 第三节施工现场临时用水 (5) 第四节施工测量 (5) 第五节沉降观测周期的确定 (6) 第六节主要分项工程的施工方法 (6) 1. 钢筋砼工程 (6) 2. 钢筋工程 (8) 3. 设备安装工程 (9) 4. 装饰工程 (11) 5. 脚手架工程 (11) 6. 砖砌体工程 (12) 7. 模板工程 (13) 8. 屋面工程 (15) 9. 基础工程 (17) 第五章施工组织及施工进度计划 (19) 第一节施工段的划分 (19) 第二节主要工序 (19) 第三节劳动力安排 (19)

第四节施工管理机构和项目经理部的组成 (19) 第五节施工进度计划及措施 (20) 1. 进度计划监督管理 (20) 2. 施工进度计划 (20) 第六节施工协调配合 (21) 第六章质量保证措施 (22) 第一节施工质量把关措施 (22) 第二节施工现场监督检查 (22) 第七章工期保证措施 (24) 第一节建立严格的施工进度计划检查制度 (24) 第二节保证材料及外加工构件的供应 (24) 第三节土建与安装的配合协调工作 (24) 第四节实行资金专款专用 (24) 第八章施工部署 (25) 第一节质量目标 (25) 第二节工期目标 (25) 第三节安全管理目标 (25) 第四节文明工地管理目标 (26) 第五节以科学管理为目标 (26) 第六节抓好施工现场环境建设 (26) 第九章施工技术措施 (28) 第一节采用新技术、新工艺 (28) 第二节建立严格的技术管理体系 (28) 第三节施工过程技术控制 (29) 第四节冬季施工管理措施 (29) 第五节雨季施工管理措施 (31) 第十章机械设备配备情况 (33) 第十一章安全施工措施 (34)

武汉市某高层住宅楼施工组织设计(技术标)

目录 1 前言 1.1投标总说明 1.2编制依据 1.3拟采用国家或地方规范 1.4工程概况 1.4.1 工程总体概况 1.4.2 建筑工程概况 1.4.3 结构工程概况 1.5实施目标 1.5.1 质量目标 1.5.3 工期目标 1.5.4 安全生产管理目标 1.5.5 文明施工管理目标 1.5.6 总承包管理目标 2 对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 2.1总承包管理体系 2.1.1 总承包管理体系特点及管理策略

2.1.2 现场组织管理结构 2.1.3 组织职能及职责 2.2总承包与分包关系 2.2.1 分包内容 2.2.2 总承包管理权限及一般义务 2.2.3 分包的一般权利和义务 2.3总承包管理 2.3.1 进度组织管理 2.3.2 质量组织管理 2.3.3 安全组织管理 2.3.4 文明施工组织管理 2.4工程款分解使用计划及保障措施 2.4.1 工程量申报制度 2.4.2 工程款使用承诺 2.4.3 落实劳务作业人员工资、分包单位工程款、材料款的保障 和补救措施 2.5总承包施工协调组织 2.5.1 与业主的协调组织 2.5.3 与设计院的协调组织

2.5.4 与监理单位的协调组织 2.5.5 对外协调组织 3 施工部署 3.1施工总体部署及工艺流程 3.1.1 施工总体流程图 3.1.2 各主要分部工程施工部署及流程 3.1.3 施工过程控制流程图 3.2施工准备计划 3.2.1 现场交接准备计划 3.2.2 技术准备计划 3.2.3 施工机具准备计划 3.2.4 周转材料准备计划 3.2.5 劳动力需用计划 3.2.6 临时设施准备 4 施工现场总平面布置 4.1总平面布置原则 4.2各阶段总平面布置 4.2.1 基础及主体结构施工阶段总平面布置 4.2.2 安装和装饰施工阶段总平面布置

层住宅楼砖混结构设计word版

摘要 本次设计做的是滨州山东置业有限公司开发建设的龙溪鑫都21#,23#住宅楼项目,本工程为包括阁楼在内的六层砖混结构,总建筑面积为3485.52㎡。本次毕业设计分为两部分,一部分为工程量计算,另一部分为施工组织设计。工程量计算,各人根据自己的图纸选择一部分进行工程量计算,工程量包括基础,标准层及屋面工程。本工程的基础采用的是筏板基础,施工采用机械大开挖。主要的工程量包括,基础工程,混凝土工程,钢筋工程,模板工程,门窗工程,屋面工程,装饰工程等。施工组织设计部分,根据所学知识主要有工程概况,施工部署,施工准备,施工方法,质量管理保证措施及工期保证措施,安全保证措施,环境、职工健康安全管理措施,及竣工交付使用后的回访工作等。工期则采用倒推法,先确定总工期,在确定各施工过程的劳动力分布情况,及机械使用情况,进而画出施工横道图。另外根据施工平面布置原则,再结合建筑物实际情况,画出施工现场平面图。在本设计中我们认真做好每一部分的工作,这样就能方便工程更全面,更具体的进行施工。总之我们以保证质量,方便施工,便于管理为目标,科学认真的完成本次毕业设计。 关键字:砖混结构,工程量计算,施工组织设计

Abstract This design is made of real estate co.LTD. Development and construction of stream is # 21, # 23 residential projects, six-story brick structure, a total construction area of 3485.52㎡.This graduation design is divided into two parts, one part for the calculation of quantities; the other part is the construction organization design. Calculation of quantity and each part choose according to your drawings of quantities calculation, include base of quantities, standard layer and roofing construction. This project USES a raft foundation, the basis of the construction machinery large excavation. Major of quantities include basic engineering, concrete engineering, reinforcing bar engineering, template engineering, doors and Windows engineering, roofing engineering, decoration engineering, etc. Construction organization design part, based on knowledge engineering general situation, main construction deployment, construction preparation, construction methods, quality management guarantee measures and period guarantee measures, safety guarantee measures, the environment, worker health and safety management measures, and completed delivery after use, pay a return visit work. Backward method, time limit for a project is used to determine the total time limit for a project, in determining the distribution of each construction process of the labor force, and machine usage, and construction crossing plotted on a graph. Another according to the construction plane layout principles, and in combination with the practical situation of buildings, draws the floor plan of construction site. In this design, we seriously do a good job in every part of this can be convenient for engineering a more comprehensive, more specific to the construction. Anyhow we to ensure the quality, convenient construction, easy to management as the goal, scientific and serious to complete the graduation design. Key words:Brick structure,The calculation of quantities,Construction organization design

某住宅楼施工组织设计

某住宅楼施工组织设计

目录 第一章编制依据及说明 (1) 第二章工程概况 (2) 第一节建筑设计特点 (2) 第二节结构设计特点 (2) 第三章现场平面布置 (3) 第一节平面布置原则 (3) 第二节施工现场平面布置图 (3) 第三节施工道路 (3) 第四节材料堆放 (3) 第四章施工方案 (4) 第一节施工准备 (4) 第二节施工现场临时用电 (4) 第三节施工现场临时用水 (5) 第四节施工测量 (5) 第五节沉降观测周期的确定 (6) 第六节主要分项工程的施工方法 (6) 1. 钢筋砼工程 (6) 2. 钢筋工程 (8) 3. 设备安装工程 (9) 4. 装饰工程 (11) 5. 脚手架工程 (11) 6. 砖砌体工程 (12) 7. 模板工程 (13) 8. 屋面工程 (15) 9. 基础工程 (17) 第五章施工组织及施工进度计划 (19) 第一节施工段的划分 (19) 第二节主要工序 (19)

第三节劳动力安排 (19) 第四节施工管理机构和项目经理部的组成 (19) 第五节施工进度计划及措施 (20) 1. 进度计划监督管理 (20) 2. 施工进度计划 (20) 第六节施工协调配合 (21) 第六章质量保证措施 (22) 第一节施工质量把关措施 (22) 第二节施工现场监督检查 (22) 第七章工期保证措施 (24) 第一节建立严格的施工进度计划检查制度 (24) 第二节保证材料及外加工构件的供应 (24) 第三节土建与安装的配合协调工作 (24) 第四节实行资金专款专用 (24) 第八章施工部署 (25) 第一节质量目标 (25) 第二节工期目标 (25) 第三节安全管理目标 (25) 第四节文明工地管理目标 (26) 第五节以科学管理为目标 (26) 第六节抓好施工现场环境建设 (26) 第九章施工技术措施 (28) 第一节采用新技术、新工艺 (28) 第二节建立严格的技术管理体系 (28) 第三节施工过程技术控制 (29) 第四节冬季施工管理措施 (29) 第五节雨季施工管理措施 (31) 第十章机械设备配备情况 (33)

某小区住宅楼施工组织设计

目录 No table of contents entries found. 第二章工期目标2 第三章工程概况3 第四章施工组织机构4 第五章施工部署及主要部位形象进度5 第六章施工准备及人力、设备、材料计划6第一节技术准备6 第二节材料准备6 第三节施工用电6 第四节施工用水7 第五节劳动力准备7 第六节设备准备7 第七节施工现场准备8 第七章主要项目施工方法及技术措施9 第一节测量放线9 第二节基础工程9 第三节主体工程施工方法9 第四节楼地面工程施工方法10 第五节门窗工程施工方法10 第六节装饰工程施工方法10 第七节屋面工程施工方法11 第八节管道工程施工方法11 第九节电照工程施工方法12 第八章工程质量保证措施13 第九章主要安全施工方案14 第十章安全保证措施16 第十一章工期保证措施17

第十二章现场文明施工措施20 第十三章原材料质量保证措施21 第十四章成品与半成品保护措施22 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施23第十六章创优质工程质量保证措施及制约措施24 第十七章创市级文明工地措施25 第十八章农忙季节、节假日连续施工措施及违约承诺26第十九章创无质量通病工程措施28 第二十章技术管理措施29 第二十一章雨季施工措施30 第二十二章停水停电保证连续施工措施31 第二十三章环境保护措施32 第二十四章回访保修措施及维修承诺33 第二十五章降低燥音,减少污染的具体措施34 第二十六章现场消防措施35 第二十七章协调友临关系,保证施工现场的安定团结措施36第二十八章创优工程保工期制约措施37

本工程质量目标:市优质工程

六层住宅楼(砖混结构)

第一章工程概况 一、工程简况 1 .本工程为工程。该楼共,建筑面积约为。 2.本工程主要结构:基础为C30钢筋砼带形基础,C30钢筋砼地梁。砖混结构,层层设置圈梁,构造柱,C25钢筋砼梁、板、柱、楼梯。 3 .安装工程: a. 给排水:管道采用S5系列的PPR给水管,UPVC排水管。成套卫生洁具。 b. 电气:强电为铜芯线、PC硬塑管暗敷。 二、建筑地点及自然条件 本工程位于。地震烈度为七度;场地土类型为粉土;地下水 位埋深为 3.25-3.4 米,场地标准冻土深度为0.6 米。 三、施工条件及特点 1. 施工现场地势较开阔,场地需根据设计标高做适当平整。 2 .施工用电已由建设单位引至现场边,施工便道通畅。 3. 工程特点: 1)工期紧根据招标文件要求,计划开工日期,计划竣工日期。 2)要求高业主对工程质量、工程进度及施工管理等方面都有很高的 要求。 根据上述二大特点,我公司在施工过程中,将克服各种不利因素,以一

流的管理水平,一流的工程质量,一流的工程速度,以优良工程为目标,顺 利完成本工程任务。 四、编制依据: 建设单位提供的有关该工程的施工图 本公司的有关施工、施工质量、安全生产、技术管理等文件 施工现场实地状况 国家现行相关规范及有关规定 第二章施工准备工作计划 一、施工组织机构和职能分工 1.根据本工程的特点和现场条件等,为实现工程“优质、高效、安全、 文明”地完成目标,经我公司慎重研究,决定配备具备丰富施工经验的工程 技术人员和管理人员组成工程项目管理机构。施工过程实行全面质量和安全 管理,实行优化劳动组合,实现一次交验合格率100%,整体工程在合同期内达到优良。 2.该工程设置武强县城镇建筑工程公司武强县卫生监督所办公楼项目 部。现场设项目经理、工程师、技术员、施工员、质检员及“五大员”组成。 技术、质检、材料供应、财务、保卫、后勤等各部门齐备,分工明确,各司 其职。(详见后表) 二、施工准备阶段组织部署 1.开工前,作好充分的施工准备工作:公司一旦中标,即刻组织项目部 工程技术人员仔细查阅施工图纸,会同设计院等有关部门进行会审;修编、 批准施工组织设计并进行交底;按要求修整进场施工道路,达到既不影响总

小区住宅楼施工组织设计说明

某经济适用房小区住宅楼施工组织设计 一、工程概况 某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2, (一)建筑、结构概况 1、建筑形式 建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18.4米。 工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。 一层地面标高为±0.00,室内外高差0.15m。 2、结构设计 工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年。 主体结构为砖混结构,现浇柱、梁、板、阳台。

工程所用砼等级:三层以下结构为C30,三层以上结构为C25。 墙为M7.5水泥砂浆砌烧结页岩实心砖 3、建筑装修 3.1.门窗:要紧为防盗门、三夹板门;窗要紧为铝合金窗。 3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低30。 3.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆。 3.4.平顶:混合砂浆粉刷,公共部分刷乳胶漆。 3.5.外装修:外墙面采纳RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。 3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦。 平台为采纳25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面。 3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐。 4、水电安装 本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等。 (二)施工现场条件 1、施工现场三通一平已具备,具备施工条件。

2、施工用水电由业主接至现场。 3、工程地质情况见业主提供工程地质勘察报告。基础施工采取明排水能满足施工要求。 (三)招标要求 1、本工程实行土建、水电安装总承包。 2、本工程招标工期为210天,投标工期为198天。

某六层砖混住宅楼施工组织设计方案(doc 36页)

某六层砖混住宅楼施工组织设计方案(doc 36页)

寿光市六层砖混住宅楼施工组织设计 一、工程概况 该工程位于寿光市银海路以东、新兴街以南,六层砖混结构,钢筋砼现浇楼板,塑料门窗,内门为木门,外墙喷涂,建筑面积2698.07㎡。 二、施工组织 采用项目经理领导下的工长负责制进行工程施工,公司选用施工经验丰富,近年来创出多项优良工程的优秀专业人员,组建该工程项目经理部。 三、施工部署 1、本工程坚持先地下后地上的原则,避免施工中重复挖填土方,进入施工现场,按照工程建设外形撒上灰线,测定标高进行挖填土方工作,留足房心填土后,其余土方运至场外。 2、结构阶段:根据施工情况分二个流水施工段以砼柱、梁、板为主要工序来确定配备人员机械。全部现浇砼柱、梁、板完成计划工期60天。在砼浇筑完成一段、一层后即进行砌砖分项工程,周而复始循环施工。垂直运输采用2台塔吊,水平运输以机动翻斗车为主,辅以人力小推车。 3、装修阶段室内抹灰和地面铺设,在伸缩缝两面各配备一个施工作业组,室外抹灰按建筑物四面划分施工作业组,外墙抹灰,南北两面各安排二个抹灰组,东西二面各一个抹灰组。 四、施工进度计划 1、工程进度控制: 第一进度控制点:2006年10月28日完成基础; 第二进度控制点:2007年4月15日主体结构完成; 第三进度控制点:2007年8月24日终验交工;

五、主要分部分项工程施工方法 (一)施工测量 工程开工前,对场区永久性及半永久性水准点进行全面复查,复查结果报业主,建立批准。 1、施工测量平面控制网的测设: 根据本工程特点设置一条横向、两条纵向控制轴线,控制点分别以邻近的建筑物上永久性控制点。 2、标高测量和垂直控制: 标高控制根据甲方提供的水准点,利用水准仪、塔尺、钢尺(均经鉴定合格)传递至基础底板及各层楼板上来控制层高。 (1)、沉降观测点的布置依据规定,施工单位根据设计要求进行埋设。特制的螺栓套筒,预埋在指定的位置,观测时将螺栓头拧进。 (2)、沉降观测方法。根据现场实际情况,在基坑周围选择坚固稳定的地方,埋设不少于三个水准基点,与图纸上给出的沉降观测点组成闭合水准路线,以确保观测结果的精确度。沉降观测是一项长期的系统观测工作,为了保证观测成果的正确性,尽可能做到四定,即固定人员观测和整理成果,固定使用的水准仪及水准尺,固定的水准点,以及按规定的日期、方法和路线进行观测。沉降观测的时间和次数根据《地基基础施工规范》上规定,基础做好后观测一次,地上部分每两层观测一次,主体竣工后每月观测一次,并做好每次的观测记录。必要时委托具有国家资格证书的测绘院,按照上述方案来完成此工作。 (3)、观测数据处理采用电算,PC-1500或E500电子手薄。 观测成果提供沉降成果表、时间、沉降曲线图,并及时向业主、设计、监理反馈测量成果,并根据观测结果确定后浇带的浇筑时间。 (二)土方工程 基础梁完工后,将木块、碎砖、松散土等均应清理干净。经

多层砖混结构住宅楼施工组织设计

多层砖混结构住宅楼施工组织设计 一、原始资料:本工程为某单位的住宅楼3单元5层,位于廊坊市 西郊,总建筑面积为2840㎡。 该工程为砖混结构,基础埋深为1.5m,采用条形砖基础,砖基础中设钢筋混凝土地圈梁,每层设钢筋混凝土圈梁,内外墙交接处和外墙转角处设构造柱,卫生间、厨房、梁及楼梯采用现浇钢筋混凝土,其余楼盖和屋面采用预制钢筋混凝土空心板。 室内地面为水泥砂浆地面,室内装修采用混合砂浆抹灰,仿瓷涂料罩面,外墙采用干粘石。屋面工程采用加气混凝土块保温层,改性沥青卷材防水,上铺架空隔热层。 设备安装及水、电、暖工程等配合土建施工。 二、地质及环境条件: 地形平坦,地下水位位于基底以下2.4m,地下水对建筑物无侵蚀作用,场地内地基承载力为87KN/㎡,本地区土壤最大冻结深度为28cm,雨季为7、8、9三个月,冬季为12月份到第二年的2月份。施工期间主导风向偏南。 建筑施工场地较为狭窄,北面为已建建筑,东面和北面为围墙,中心绿地可以作为施工场地占用。 四、施工技术经济条件 1、预应力空心楼板由工厂预制后汽车运至现场,门窗由工厂 加工制作,然后由汽车运至现场。 2、现场水、电供应均取自城市管网。

3、各种施工机械、运输机具供应根据工程情况调配。 4、现场临时设施均现场搭建,搭建要求参见附表2、附表3。 5、主要项目工程量见附表1: 五、内容和要求 1、施工方案选择 ○1确定施工总施工程序和施工顺序。 ○2划分施工段,确定施工流水方向。 ○3选择施工机械类型及台数。 ○4确定相应分部分项工程的施工方法。 ○5选择脚手架类型。 2、编制施工进度计划 按照确定的施工顺序和需要的资源,组织流水施工编制出单位工工程的施工进度计划。 3、根据进度计划绘制出劳动力需要量曲线。 4、根据确定的施工程序和施工顺序绘制单位工程网络计划(可 以绘制局部网络图)。 5、根据现场条件,进行施工平面图设计。 6、设计说明书。 六、设计成果 1、一号图纸一张:包括施工进度计划;劳动力需要量曲线;网 络计划;施工平面图。 2、说明书:工程概况;施工方案选择;流水参数确定;保证工

多层住宅楼施工组织设计文档

目录 第一章编制依据 (2) 第二章工程概况 (2) 第三章组织机构及职责分工 (4) 第四章施工方案 (6) 第五章质量和安全技术措施 (28) 第六章施工进度计划 (30) 第七章施工资源计划 (30) 第八章施工准备工作计划 (30) 第九章消除质量通病措施 (35) 第十章季节性施工措施 (51) 第十一章文明施工管理 (51) 第十二章统计技术应用 (52) 第十三章技术经济指标 (52)

第一章编制依据 为了更好的有组织、有计划、有步骤地搞好金达华府16#住宅楼工程的施工,能体现出我公司项目部的施工实力、技术素质以及管理水平,特组织本项目有关人员共同参与编制施工组织设计。 本计划实行的规范及文件有:《砌体工程施工质量验收规范》GB50203-2002;《砼结构工程施工质量验收规范》GB50204-2002;《建筑装饰装修工程质量验收规范》GB50210-2001;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑施工手册》;工程全部施工图纸及其标准图;工程地质勘察报告、工程合同;《质量通病防治手册》,有关国家方针、政策、规程。公司的质量手册、程序文件及类似工程施工经验和技术新成果。 第二章工程概况 一、工程特点 1、建筑特点:本工程位于,由承建,设计, 筹建,监理;标准层共五层+储藏室+阁楼,砖混结构;总高为19.49m,长36.60米,宽13.20米,建筑面积为2985.53m2。五层,层高2.8米,两个单元,共计20户,合同工期为天。 本工程厨房、卫生间楼面采用防滑地板砖,其余房间均为保温隔音楼面;内墙、顶棚为混合砂浆墙面,刮仿瓷涂料;外墙为拉毛墙面、做外墙保温;铝塑窗,木制夹板门,定型防盗分户门;屋面为平瓦保温屋面。 2、结构特点:该工程为砖混结构,按7度抗震设防,东西长38.34m,

砖混结构施工组织设计

一、主要施工方法 (一)基础工程 基础土方采用机械(反铲挖土机)挖土,土方采用自卸汽车外运,另留有余土堆放到指定位置,以备回填使用。机械挖土由内向外进行,边挖边退,为避免超挖和扰动原土,基底以上留100MM土层,以供人工挖土。基槽清理后应及时组织有关单位验槽,尽快施工垫层,减少基底暴露时间,防止雨水对基底的影响。 C10砼垫层,厚度100MM,模板采用钢模,用平板振动器振捣密实。 筏板基础为C25砼,模板采用钢模,待C10砼垫层达到要求强度后,放线绑扎钢筋、立模,浇筑基础砼前应检查钢筋型号、间距是否符合设计要求。在浇筑过程中,严禁钢筋错位、扰动,待基础砼浇完后适时拆模,砌基础墙体、地圈梁施工完成后,进行土方回填(砌体施工方法见砌体工程)。 回填土原土质量和土夯实密度必须符合设计与施工规范要求,每步回填土间隔距离必须相互错开,上、下层土的接茬间距不得小于500MM,每层铺土厚度200~250MM,回填施工时应适量控制原土含水量,施工过程中质检员要作好取样试验。 (二)砌体工程

(1)砖墙砌筑 1、砌体所用原材料必须进行进场检验和复验,并具有出厂合格证和复验合格证。 2、施工工艺流程:施工准备→弹线→划门窗框线→立皮数杆→排砖撂底→盘脚→挂线→墙体砌筑→构造柱钢筋→支构造柱模板→浇筑构造柱砼→绑圈梁钢筋→支圈梁模板→浇筑圈梁砼→座浆→空心板安装→砌上一层墙。 具体施工要求如下: 摆砖前,先根据图纸弹出墙的轴线及边线,以方便进行摆砖。摆砖时排出灰缝宽度,应注意门窗的位置、砖垛等对灰缝的影响,同时考虑窗间墙的组砌方法,清除连通灰缝。 3、选砖:选择楞角整齐,无弯曲、无裂纹,颜色均匀,规格基本一致的砖。过火变色、变形的砖,不得使用。 砌墙前应先盘角,每次盘脚不超过五层,新盘的大角及时进行吊靠,盘脚时要仔细对照皮数杆的层数和标高,控制好灰缝大小,使水平灰缝均匀一致,大脚盘好后再复查一次。平整度和垂直度完全符合要求后再挂线砌墙。 4、结构砌砖采用“梅花丁”法。首层要作好排砖撂底,前后檐第一层排条砖,山墙第一层排丁砖,门窗旁加七分头,两边对称一致,以防止产生阴阳膀。外墙大角要同时砌筑,内外墙接槎每步架留斜槎到顶。砌筑时控制灰缝厚度,不得超越皮数杆灰缝高度。240mm、370mm墙均采用双

住宅楼施工组织设计说明书完整版

(此文档为word格式,下载后您可任意编辑修改!) 住宅楼施工组织设计说明书 第一章编制说明 1.1 编制说明 我们将用一流的管理、一流的质量,使设计和业主的满意,在发挥在人员、技术、机械设备和管理上的优势,运用先进的施工技术采取科学的施工管理,进行精心施工。同时,我们将本着再增信誉,再立新功的思想,创出一流的水平,一流的工程,达到让业主满意,社会放心的施工总体目标。具体如下:工期目标:甲方要求416日历天,根据我单位施工经验,施工中采取有效的措施,确保416日内完成。 质量目标:工程一次交验合格率达100%; 环境目标:污染物达标排放,节能降耗,减少施工现场用户投诉率。 职业安全健康目标:杜绝重大安全事故,无一般事故和轻微事故 1.2 编制依据 一)工程招标文件 《某单位新建职工住宅小区工程施工招标文件》 二)有效的施工图 某单位新建职工住宅小区施工图 三)本工程采用的技术规范 本工程施工我公司将贯彻现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。应用于本工程的主要技术规范: 工程测量规范(GB) 建筑地基基础施工质量验收规范(GBJ203-83)

钢筋焊接及验收规程(JGJ18-96) 砼强度检验评定标准(GB107-87) 砼结构工程施工质量验收规范(GB) 屋面工程技术规范(GB) 建筑装饰装修工程施工质量验收规范(GB) 建筑地面工程施工质量验收规范(GB) 建筑工程施工质量验收统一标准(GB) 施工现场临时用电安全技术规范(JGB46-88) 建筑施工高出作业安全技术规范(JGJ80-91) 建筑机械使用安全技术规程(JGJ) 建筑施工扣件式钢管脚手架安全技术规范(JGJ) 建筑施工安全检验标准(JGJ59-99) 第二章工程概况 2.1 建筑工程概况 某单位新建的职工住宅小区建筑耐火等级为二级,抗震等级为七级,设计正常使用年限为50年。该工程为某单位新建的职工住宅小区,小区内共有5栋住宅楼;每栋为二个单元,5层,每层高3.0米的砖墙承重结构,总建筑面积为9845.64m2。每栋住宅楼总长35.04m,总宽12.54m,建筑物总标高为15m。每层高3.0米,一层室内地坪标高为±0.000m,室内外高差0.6m。 1、内、外墙均为240mm,隔断墙120mm。 2、窗采用铝合金窗;门为木质门。 3、单元四大角、楼梯间及楼梯间两侧墙、内外墙交接处均设置抗震组 合柱;每层设置圈梁;楼板为混凝土圆孔板。 4、屋顶为加气混凝土面板,预制混凝土挑檐板。屋面为二毡三油防水。 5、外墙为干粘石面层,内墙为20mm水泥砂浆抹面,顶板勾缝喷浆, 楼面为普通地面。 6、基础:刚性基础,天然地基。室内外高差0.6m。基础持力层为粉质

西仲山六层砖混施工组织设计

第一章工程概况 第一节建筑概况 本工程位于沛县杨屯镇新区、西邻规划润扬路,建筑面积 m2,主体5层,底层工具间(存放农具),砖混结构,建筑高度17.04米,由徐州瀚艺建筑设计有限公司设计。 本工程为二类工程,其装修简况如下: 1、内墙: 一般墙面:毛墙面,涂料墙面 2、楼地面: 走廊、楼梯:水泥地面 厨房、厕所间:水泥地面(带防水层) 3、平顶:涂料平顶、毛面平顶 4、外墙:涂料墙面、面砖墙面。 5、屋面:一般屋面:水泥彩瓦不上人屋面。 6、门窗:塑钢门窗 7、油漆: 调和漆:楼梯扶手及木门。 金属油漆:室内外漏铁件。 第二节结构概况 本工程按抗震设防七度设防,丙类建筑,使用年限50年。砼强度等级:室内地坪标高以下为C35,标高以上为C25。主体墙体普通烧结砖砌筑强为MU10,架空层、1层、2层混合砂浆强度等级M10,3层以上混合砂浆强度 级为M7.5。120砖墙用M5混合砂浆砌筑。 第三节施工条件与工程特点 1、工程地处杨屯新区,交通不受限制,但文明施工,卫生整洁等工作不得 放松。 2、工程量大、工期紧、质量要求高:本工程是杨屯镇西仲山安置小区,工

程质量特别重要,因此质量标准要求高,要求我们保持严谨的科学态度,精心组织,精心施工。

第二章施工总体部署 第一节施工项目管理目标 1、质量:主体工程确保优良工程。 2、安全:杜绝重大伤亡与火灾事故,一般事故频率控制在0.1%以内。 3、现场管理:坚持“标准化”长效管理。 第二节施工组织 1、项目管理体系及职能见图“项目经理部组成”部分,按照公司服务控制, 项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标。 2、施工人员实行专业化组织,按不同工种,不同施工部位划分作业班组, 使各专业班组人员从事性质相同的工作,提高操作工人施工效率。 第三节施工规划 1、按照先地下后地上;先主体后装修;先土建后专业的总施工顺序原则进 行部署。基础施工以后以伸缩缝为界分区作业:斜面分层、循序渐进、一次到顶、专人定位振捣的方法施工,届时协调好交通,环保等工作,确保材料及时到位杜绝由于施工造成的冷缝及图纸、方案之外施工缝的产生。 3、结构施工:拟配塔吊负责材料的垂直输送,砼采用商品砼,为加快施工 进度,塔吊在基础施工前安装,以充分发挥机械利用率。 4、墙体砌筑:根据主体施工的进度砌墙,水电预埋工作密切配合。 5、装饰施工:内饰由下而上分段进行,外饰由上而下,加强施工工序的协 调管理,相互配合,提前分阶段安排好主体结构验收,为装饰施工提供时间。 6、零星工程:此阶段建筑物工程量基本结束,派人负责成品的保护,同时 现场留足够的人力、物力进行善后工作,工程技术资料亦应着手整理装订、送审。 7、扫尾竣工:由项目部经理牵头组织,进行自查自纠,然后会同有关方面 进行预检,整改施工中存在的不足,零星工程继续进行了手,施工机械、机具及临设拆离现场,最后配合业主、设计等单位进行全面验收,报质监站核定质量等级。

高层住宅楼施工组织设计方案模板

高层住宅楼施工组织设计方案

工程概况图一、建筑设计概况 二、结构设计概况

第1章编制说明 本章内容提要: 施工组织设计综合说明 编制依据 现场条件 编制的范围 主要施工技术说明 1.1施工组织设计综合说明 首先, 我们诚恳地表示: 我们完全接受业主提出的各项要求, 和业主、监理、设计一起共同完成本项目的建设任务。我们经过认真学习和研究招标文件及有关图纸资料, 并数次踏勘了施工现场, 在分析了各种影响施工的因素和本工程承包的特点、难点后, 我们有充分的信心保证高质量、如期、全面完成本工程招标文件规定的工程范围内的任务。 我们一定全力以赴, 做好施工前期准备工作, 并做好各项施工方案的审定工作, 并严格按照审定的施工组织设计进行施工。我们一定发挥本公司的管理优势, 合理组织施工, 配置足够的技术力量和劳动力, 强化计

划管理, 按照招标文件规定的工期完成工程施工任务。具体措施如下: 1.1.1我公司把本项目列为公司年度重点工程项目, 由公司副总经理任总指挥, 指定优秀的项目经理任本工程的项目经理, 组配经验丰富的管理人员及技术班组进场施工。 1.1.2强化质量管理, 认真贯彻各项工程质量标准和质量保证程序, 确保工程质量达到招标文件规定的优良质量要求。 1.1.3严格按照有关施工现场标准化管理的规定, 组织好现场文明施工, 争创文明工地。 1.1.4采用先进的信息化施工管理技术及过程质量控制的方法, 管理好本工程的施工, 使本工程成为高质量的产品。 1.1.5以一流的服务, 一流的干劲, 一流的质量, 一流的进度, 一流的文明向业主献礼。 1.2编制依据 (1) 本工程的招标文件; (2)由华森建筑与设计顾问有限公司设计的建筑、结构、水电安装施工图; (3) 国家颁发的现行建筑安装工程施工操作规程及验收规 范( 即GB50203- 、GB50204- 、GB50206- 、GB50207-、GB50208- 、GB50209- 、GB50210- 等) 和建筑工程

单层砖混工业厂房施工组织设计

单层砖混工业厂房施工组织设计 一、工程概况 该工程为装配式单层工业厂房,建筑面积为24000平方米,有厂房和生活间两部分组成。厂房为预制排架结构,共有10跨,其中8跨是总成车间(组装),跨度18米;两跨是恒温车间,跨度12米。生活间为混合结构,三层,层高为2.9米。厂房基础为钢筋混凝土杯形基础,其维护墙下有预制钢筋混凝土基础梁,生活间为钢筋混凝土条形基础。 二、工程特点 本工程规模大,工期长,作业面广。 结构工程方面:厂房部分为预制钢筋混凝土柱、预应力混凝土薄腹梁、大型屋面板、联系梁、吊车梁及钢天窗架等。维护墙为砖体,生活间为砖墙组合柱,层层设圈梁,楼面为预应力短向圆孔板,采用预制钢筋混凝土楼梯。 设备方面:本工程设有上下水、雨水、采暖、及动力照明系统。 装修方面:普通水泥地面、屋面加气混凝土、二毡三油防水层,厂房外挂板装饰采用喷涂工艺(群青和氧化铁黄按1:4配制)。 三、施工部署 厂房施工大体分为三个阶段:基础工程、主体工程、装饰工程阶段。其中主体工程又可细分为模板工程、预制构件、砌筑工程、吊装工程及脚手架工程。各施工阶段应尽可能相互衔接,平行流水立体交叉作业,确保关键路径作业及时完成,不拖延工期,同时为以后工作做好准备。 生活间施工应与厂房施工同步进行,力争生活间的基础、主体、装饰作业分别与厂房相应部分同期完成。 基础工程施工应采取主体结构先于设备基础,以确保基础施工及预制柱现场施工时有较宽的作业面;吊装构件时,便于起重机行走;同时有利于加速主体结构的施工进度。 主体工程中的模板工程及预制工程应尽量安排外加工。混凝土柱的预制影安排在基础回填土之后进行且预制柱应布置在杯形基础附近,分别与相应的杯形基础对号就位,以尽量避免二次搬运。不能够外加工的特殊构件应安排在施工现场集中预制。装饰工程应在结构验收后进行,为实现平行流水立体交叉作业,可在分跨结构验收后陆续进入装修。为保证装修顺利进行,装修作业面应优先完成屋面防水、围护墙封闭和外门窗的安装。 四、施工方法 (一)基础工程 1. 施工顺序 基础工程各道工序应采取流水作业方法连续施工,以浇筑混凝土为主导工序。 杯形基础施工顺序:基槽开挖→杯形基础的浇注→基础槽内填湿砂袋→封土碾压找平→设置预制柱底模→进行构件预制→处理分隔层→叠层预制构件→挖出基槽内的砂袋→吊装就位最下层预制柱底模设置及边模加固 2.施工方法 钢筋混凝土杯形基础施工时应注意杯底、标高和杯口模的位置,防止杯口模上浮和倾斜。且因为杯形基础埋深较钱,故采用人公开槽,合格后方可进行下道工序。周转使用20套杯形基础配置工具式定型模板,背形基础钢筋预制绑扎城网片,混凝土水平运输采用翻斗车。钢筋混凝土条形基础在基础的横向配置受力钢筋,承受弯曲应力,一般宽在2米左右,底板

某住宅楼施工组织设计

东城逸景小区14#楼施工组织设计 目录 第一章编制依据及说明 第二章工程概况 第三章现场平面布置 第四章施工方案 第五章施工组织及施工进度计划 第六章质量保证措施 第七章工期保证措施 第八章施工部署 第九章施工技术措施 第十章机械设备配备情况 第十一章安全施工措施 第十二章文明施工措施 第十三章附图表

第一章编制依据及说明 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。 第二章工程概况 本工程建筑面积为5495.22平方米,建筑层数六层,设有一层半地下室,钢筋砼框架结构,住宅建筑面积为4167.91平方米,住宅楼设4个单元,建筑物高度18米,室内外高差为1.2m,抗震设防烈度为八度。 开工时间:2016年9月15日开工。竣工时间:2017年6月30日竣工。 第三章现场平面布置 第一节平面布置原则 平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。 第二节施工现场平面布置图 《施工现场总平面布置图》附后 第三节施工道路 根据现场平面布置图和现场的实际情况,按场地内原来的排水坡向,对场地进行平整,使用山皮石修筑宽6米现场临时施工道路。

六层住宅楼(砖混结构)施工组织设计实例

峰峰滨河花园住宅楼工程 施 工 方 案 设计题目:峰峰滨河花园住宅楼工程施工组织设计 设计人:李雅静 班级学号建2013-4班28号 设计分组 2013级综合实训X组 指导教师马宁 日期 2015年11月26日

目录 第一章工程概况------------------------------------------- 4 一、工程简况-------------------------------------------4-5 二、建筑地点及自然条件-----------------------------------5 三、施工条件及特点 ------------------------------------5-6 四、编制依据-------------------------------------------6-7 第二章施工准备计划--------------------------------------- 8 一、施工组织机构和职能分工管-----------------------------8 二、施工准备阶段组织部署------------------------------8-10 三、主要建筑材料计划---------------------------------10-12 四、施工力量组织安排---------------------------------12-13 五、主要机械设备机具配备-----------------------------13-14 第三章施工方案和技术措施------------------------------15 一、施工流程-----------------------------------------15-16 二、主要施工方法和技术措施---------------------------16-27 第四章施工进度计划-------------------------------------- 28 一、工期目标-------------------------------------------28 二、总进度计划网络图-----------------------------------28 三、确保工期组织技术管理措施------------------------28-29 第五章施工总平面布臵-------------------------------------30 一、布臵原则------------------------------------------30 二、施工平面管理--------------------------------------30
