广州市人民政府令

(第153号)

《广州市地下管线管理办法》已经2017年10月11日市政府第15届24次常务会议审议通过,现予以公布,自2018年1月1日起施行。

市长:温国辉

2017年10月19日

广州市地下管线管理办法

第一章总则

第一条为加强地下管线管理,合理利用地下空间资源,保障地下管线的有序建设和安全运行,根据《中华人民共和国城乡规划法》《中华人民共和国建筑法》以及其他有关法律、法规,结合本市实际,制定本办法。

第二条本办法所称地下管线,是指铺设于地下的供水、排水、燃气、热力、电力、通信、广播电视、工业、石油和天然气等管线及其附属设施,以及用于集中敷设上述管线的综合管廊。

第三条本市行政区域内地下管线的规划、建设、维护、保护以及信息管理等活动,适用本办法。

法律、法规、规章对地下管线管理另有规定的,从其规定。

第四条市住房建设行政主管部门是本市地下管线的综合协调和综合管理部门,并组织实施本办法。区人民政府指定的地下管线综合管理部门负责本行政区域内地下管线的综合协调和综合管理。

国土规划行政管理部门负责地下管线的规划管理以及信息和档案管理。

发展改革、水务、工业信息、公安、交通、人民防空、安全生产监督、城市管理等行政管理部门按照各自职责,协助做好地下管线的相关管理工作。

第五条鼓励地下管线科学技术的研究和创新,推广新技术、新材料、新工艺,提升地下管线质量标准,延长地下管线使用年限。

鼓励采用各类先进技术进行地下管线的定位、探测和管理。

鼓励采用综合管廊的方式敷设地下管线,规范引导非开挖技术在地下管线工程中的应用。

第二章规划和建设

第六条市国土规划行政管理部门应当会同相关行业主管部门、地下管线建设单位组织编制全市地下管线综合规划,合理确定各类地下管线的空间位置、规模、走向等内容,报市人民政府批准后实施。

电力、供水、排水、燃气、通信等行业主管部门应当依据地下管线综合规划,编制各类管线专业规划,合理确定地下管线的规模、布局、市政设施用地、保护范围等内容,报市人民政府批准后实施。

第七条地下管线综合规划以及各类管线专业规划应当与地下空间、道路、轨道交通、民防等规划相衔接。

市国土规划行政管理部门在组织编制控制性详细规划时,应当依据地下管线综合规划、各类管线专业规划,对地下管线作出具体安排,合理确定地下管线的规模、平面位置、走向、主要控制点标高、市政设施用地、保护范围等内容。

第八条地下管线建设单位应当根据地下管线综合规划和专业规划,结合道路年度建设计划,向市住房建设行政主管部门报送年度建设需求。

市住房建设行政主管部门应当统筹协调各地下管线建设单位年度建设需求和道路年度建设需求,同时征求相关行业主管部门意见,编制地下管线年度建设计划。

第九条与道路、轨道交通、民防等市政工程同步实施地下管线工程的,市政工程建设单位应当按照国土规划行政管理部门提供的规划设计要求,组织编制管线综合规划方案,作为市政工程设计方案的一部分。

管线综合规划方案内容包括:

(一)不同道路断面型式下的地下管线以及附属设施的建设规模、平面位置、竖向标高、间距、排水坡度;

(二)交叉口及复杂地段地下管线布置详图,预留接口和预埋横穿道路的地下管线;

(三)现状地下管线的利用和迁改方案;

(四)地下管线保护范围以及保护措施等。

第十条建设单位在组织编制管线综合规划方案或者申请办理建设工程规划许可证前,应当通过地下管线综合管理信息系统查询既有地下管线现状资料。

缺少既有地下管线现状资料的,建设单位应当采用现场探测方式查明既有地下管线,并且在申请办理建设工程规划许可证时,将探测查明的地下管线现状资料一并报送市国土规划行政管理部门。探测成本纳入工程造价。地下管线权属单位应当配合建设单位开展现场探测。

第十一条新建、改建、扩建地下管线工程的,应当向国土规划行政管理部门申请办理建设工程规划许可证。

地下管线工程与道路、轨道交通、民防等市政工程同步建设的,应当与主体市政工程同步办理建设工程规划许可证。

地下管线建设单位应当按照建设工程规划许可证的要求进行地下管线工程建设,不得擅自变更;因场地条件或者地下空间占用等原因需要变动地下管线平面位置、竖向标高和规模的,应当报国土规划行政管理部门批准。

第十二条地下管线工程施工前,地下管线建设单位应当按照有关规定办理施工许可手续。

地下管线建设需要临时占用或者挖掘既有城市道路、公路的,地下管线建设单位应当按照有关规定申请办理临时占用或者挖掘许可手续。

第十三条地下管线工程开工前,地下管线建设单位应当委托具有相应测绘资质的单位进行放线,并向国土规划行政管理部门申请验线。国土规划行政管理部门应当自受理申请之日起7个工作日内进行验线。未经验线,地下管线工程不得开工。

广州排水管理办法实施细则

附录Ⅰ: 广州市排水工程技术管理规定 目录 1 排水工程设计?错误!未定义书签。 1.1 排水工程规划?错误!未定义书签。 1.2 ......................................................... 设计流量?错误!未定义书签。 1.3................................................................ 排水管渠和附属构筑物?71.4 建筑给排水?错误!未定义书签。 1.5?地表径流控制?错误!未定义书签。 1.6?雨污分流改造 (22) 1.7排水泵站错误!未定义书签。 30 1.8 污水处理单位? 2?排水工程的施工、验收与维护?错误!未定义书签。 17 2.1 施工? 2.2?验收?错误!未定义书签。 2.3维护错误!未定义书签。

1排水工程设计 1.1排水工程规划 1.1.1排水工程规划应坚持城乡统筹,排污、排涝与排洪统一的原则, 对城乡结合部、中心镇、河涌等区域统一规划。 1.1.2排水工程规划应考虑城乡远景发展的需要,设施用地、用电负荷 按远景规模预留控制。 1.2设计流量 1.2.1参考《广州市污水治理总体规划修编》,结合国内外其它城市的 经验,人均综合生活污水量指标按照表1.2.1采用。

注:①广州市中心六区包括荔湾、越秀、天河、白云、海珠、黄埔六区。 ②南沙区、花都区、萝岗区的区所在镇和从化市、增城市的市所在镇包括:黄阁、新华、萝岗、街口和荔城;番禺区的中心城区、北部片区及南站区域包括:市桥街、桥南街、东环街、沙头街、大龙街、石基镇、大石街、洛浦街、钟村街、石壁街。 ③中心镇是指根据规划在市城域范围内选择分布合理、区位条件优越、经济发展条件较好、有一定规模的建制镇,依托产业或基础设施投资发展成为小城市。 全市共有16个中心镇。包括: 白云区:江高镇、太和镇、钟落潭镇; 花都区:狮岭镇、炭步镇、花东镇; 番禺区:沙湾镇、石楼镇、大岗镇; 从化市:太平镇、鳌头镇、良口镇; 增城市:石滩镇、新塘镇、中新镇; 南沙区:万顷沙镇。 1.2.2在进行雨水设计流量计算时,广州市中心城区设计暴雨强度按 照中心城区暴雨强度公式计算,番禺、花都、南沙、萝岗、从 化、增城市宜采用本区公式或者参照选用中心城区暴雨强度公 式。广州市中心城区暴雨强度公式分为区间公式和总公式,推 荐采用区间公式计算设计暴雨强度。 1.区间公式(推荐采用):

《苏州市地下管线管理办法》

《苏州市地下管线管理办法(送审稿)》 第一章总则 第一条(目的意义)为了加强地下管线管理,规范地下管线规划建设行为,合理开发、利用和保护地下管线空间资源,根据有关法律、法规,结合本市实际,制定本办法。 第二条(定义)本办法所称地下管线,是指供水、排水、燃气、热力、电力、通信、广播电视、工业、综合管廊等管线及其附属设施。 第三条(适用范围)在本市范围内进行地下管线规划、设计、建设、施工、监理、验收、维护、运营等管理活动的,应当遵守本办法。 企事业单位内部管线、军事专用管线、输油输气管道等建设管理按照有关法律、法规执行,不适用本办法。 第四条(政府职责)市、县级市(区)人民政府(管委会)履行地下管线属地管理职责,制定地下管线重大事故应急预案,建立或明确地下管线管理机构,负责辖区地下管线的综合管理与协调,组织管线普查,建立联席会议制度。

第五条(管理分工)各管线行业主管部门负责本行业地下管线的行业管理。各管线权属单位为本专业地下管线的管理责任主体。 城乡规划主管部门负责组织编制管线综合规划、核发管线工程规划许可证和进行规划核实。负责制定地下管线基础信息系统标准,组建地下管线基础信息系统,实现地下管线信息动态更新。 建设主管部门负责属市政基础设施的地下管线工程施工许可及质量、安全监督,组织地下管线工程档案资料的归档工作。对违反工程勘察、设计、质量监督、安全监督及建筑市场规定的行为进行查处。 市容市政(城管)部门负责地下管线工程日常综合协调管理。与相关部门建立联动执法机制,查处地下管线工程违法行为。负责组织建立协同监管信息平台,编制地下管线工程年度计划,道路开挖许可及管线单位之间的协调。日常事务性工作由地下管线管理机构承担。 公安部门负责地下管线工程施工时道路交通组织方案的审核,以及地下管线发生重大安全事故时的现场秩序维护。负责人为破坏地下管线及其附属设施等案件的查处。 安监部门负责危险化学品管道安全生产的监督检查,并依法对危险化学品管道建设工程实施安全条件审查,依法查处地下管线生产安全事故。

《沈阳市城市地下管线管理办法》

《沈阳市城市地下管线管理办法》业经2020年9月21日市人民政府第71次常务会议审议通过,现予公布,自2020年12月1日起施行。 市长:姜有为 2020年10月16日 沈阳市城市地下管线管理办法 第一章总则 第一条为了加强城市地下管线管理,合理利用地下空间资源,保障地下管线有序建设和安全运行,根据有关法律、法规,结合本市实际,制定本办法。 第二条本办法所称城市地下管线,是指城市范围内敷设于地下的供水、排水、燃气、热力、电力、通信、广播电视、工业等管线及其附属设施,但不包括军事专用地下管线。 第三条本办法适用于本市城市规划区内地下管线的规划、建设、维护以及信息管理等活动。 法律、法规对城市地下管线另有规定的,从其规定。 第四条城市地下管线工作应当遵循统一规划、统筹管理、资源共享、保障安全的原则。

第五条市和区、县(市)人民政府应当建立城市地下管线的综合协调机制,协调解决城市地下管线规划、建设和管理工作中的重大事项。 第六条市城乡建设主管部门是城市地下管线的综合管理部门。 区、县(市)城乡建设或者人民政府确定的城市地下管线综合管理部门,负责本行政区域内城市地下管线的综合协调和监督管理工作。 发展改革、自然资源、财政、大数据、文旅广电、应急管理、公安、交通、水务、房产、人防、行政执法、市政公用、工业信息等部门,按照各自职责,做好城市地下管线的相关具体工作。 第七条鼓励应用物联网、大数据等技术,推进城市地下管线系统智能化建设。 鼓励和支持地下管线智能化管理的研究,鼓励新技术、新材料在地下管线设计、建设及管理领域的推广应用。 第二章规划管理 第八条市、县(市)自然资源主管部门应当根据城市总体规划,组织编制本行政区域城市地下管线综合规划,报同级人民政府批准实施。 地下管线权属单位应当根据城市地下管线综合规划和本行业发展规划,编制城市地下管线专业规划。

广州市排水管理办法实施细则

附件1 广州市排水管理办法实施细则 (征求意见稿) 第一条根据《广州市排水管理办法》(以下简称《办法》),制定本细则。 第二条本细则所称排水工程,是指收集、输送、处理、处置污水和雨水以及污水再生利用的工程,包括公共排水工程和自用排水工程。 第三条市人民政府各有关行政主管部门,应当按照下列职责分工,各司其职,各负其责,共同做好排水监督管理工作。 (一)市水务局:负责本市行政区域内的公共排水设施设计方案的审查和排水许可管理;统筹排水工程的各项工作;落实雨污分流、地表径流量控制及雨水调蓄利用等各项措施;对向公共排水设施排水的行为进行日常监管,并依法查处超标排放等违法行为;配合城乡建设行政管理部门,就需配套建设排水设施的建设项目的排水工程设计出具相关意见;配合规划行政管理部门落实水体规划控制蓝线、控制水体及排水设施用地。 (二)市国规委:负责在编制城市控制性详细规划时,征求市水务局专业意见,确定道路、建设用地的规划高程,

落实雨水、污水管(渠)的空间布局;落实水体规划控制蓝线,控制水体及排水设施用地;审批水体、排水设施的用地红线;将市水务局和其他相关部门对建设项目排水设计文件的技术审查意见(包括建设地块雨水地表径流控制论证、建设地块排水工程设计方案或者初步设计),作为规划审批依据;在建设项目室外排水工程及公共排水工程规划许可时落实雨污分流要求;配合市水务局制定《广州市防洪排涝规划》及相关河涌水系、排水规划等;配合市水务局编制与城市控制性详细规划相协调的排水控制性详细规划。 (三)市住建委:新建、改建、扩建的建设项目需配套建设排水设施的,在审查建设项目设计文件时,就建设项目的排水工程设计征求排水行政主管部门的意见。在开工审批时,应审查排水行政主管部门关于排水方面的咨询审查意见的落实情况。在公共建设项目排水工程竣工验收时, 应当会同排水行政主管部门参与验收工作。 (四)市环保局:对依法需办理排水许可及环境影响评价审批许可的建设项目,在环评审批阶段核实排水设计条件咨询意见,在竣工环保验收阶段,核实排水许可;对向江河湖泊等水体直接排放污水、废水以及向公共排水设施排放工业废水、医疗污水的排污单位,进行日常监管并依法查处超标排放等违法行为。 (五)市交委:负责组织市城市管理部门及其他相关部

城市地下管线管理办法通用版

管理制度编号:YTO-FS-PD424 城市地下管线管理办法通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

城市地下管线管理办法通用版 使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 第一章总则 第一条为加强城市地下管线管理,合理开发利用城市地下空间,规范地下管线的规划建设行为,保障地下管线安全运行,根据《城乡规划法》、《城市道路管理条例》和《山东省城市建设管理条例》等法律法规,结合本市实际,制定本办法。 第二条本办法所称地下管线,是指城市供水、排水、燃气、热力、电力、电信、工业、人防、地铁以及其它地下管线工程和附属设施。 第三条在本市城市规划区域内地下管线的规划、建设、档案信息和维护管理等活动,适用本办法。 第四条地下管线的建设使用遵循统一规划、统一管理、节约资源、保障安全的原则。 第五条市住房城乡建设主管部门负责中心城区地下管线的普查测绘、信息系统和动态管理工作。市规划主管部门负责地下管线的规划编制和管理工作。市国土资源、城管执法等部门依据各自职责,共同做好地下管线的管理工

广州市房地产面积计算技术管理规定

广州市房地产面积计算技术规定 (报批稿) 二○○二年十一月五日

第一章总则 第一条立法目的 为加强广州市房地产测绘经管,规范房地产面积测算工作,根据中华人民共和国国家规范GB/T17986.1-2000《房产测量规范》和相关法律法规的要求,结合广州市实际情况,特制定本规定。(说明:随着我市房地产的蓬勃发展,规范我市房地产面积计算技术和作业行为,加强房地产测绘经管,就显得势在必行、迫在眉睫。本规定依据国家房产测量规范并结合我市的具体实际制定。) 第二条适用范围 本规定适用于广州市行政区域内城镇的房地产登记、交易、评估、抵押、仲裁、拆迁以及国有土地使用权出让、转让等面积测算。 第三条主管部门 广州市国土资源和房屋经管局是本市房地产面积测量计算的行政主管部门,负责全市房地产测绘经管工作。(说明:此项明确了房地产面积测量计算及房地产测绘经管的行政主管部门。) 第二章一般规定 第四条房屋面积的一般规定 (一)建筑面积:是指房屋外墙(柱)勒脚以上各层的外围水平面积,包括阳台、挑廊、地下室、室外楼梯等,且具备有上盖,结构牢固, 层高在2.20M以上(含2.20M)的永久性建筑。(国标《房产测量规范》 第1单元8.1.2) (二)使用面积:指房屋户内全部可供使用的空间面积,按房屋的内墙面水平投影计算。(国标《房产测量规范》第1单元8.1.3) (三)结构面积:是指建筑物各层中外墙、内墙、间壁墙、垃圾道、通风道、烟囱(均包括管道面积)等所占面积的总和。(因国标《房 产测量规范》没有定义,故引自李和气主编的《房屋建筑面积测量》第29页)(四)产权面积:指产权主依法拥有房屋所有权的房屋建筑面积。房屋产权面积由直辖市、市、县房地产行政主管部门登记确权认定。 (国标《房产测量规范》第1单元8.1.4) (五)建基面积:即建筑基地面积,指房屋的首层外墙勒脚线以上外围水平投影的占地面积。(因国标《房产测量规范》没有定义,故引自穗国房字 [1994]115号文)

《温州市城市地下管线管理暂行办法》全文

《温州市城市地下管线管理暂行办法》全 文 为加强城市地下管线管理,规范城市地下管线工程建设行为,制定了《温州市城市地下管线管理暂行》,下面是详细内容。 《温州市城市地下管线管理暂行办法》 第一章总则 第一条为加强城市地下管线管理,规范城市地下管线工程建设行为,保障城市地下管线运行安全,根据《中华人民共和国城乡规划法》、《城市道路管理》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《城市地下管线工程档案管理办法》、《浙江省城乡规划条例》、《浙江省城市道路管理办法》和《浙江省城市地下管线工程竣工测量和成果备案管理办法》等法律法规规章,结合本市实际,制定本办法。

第二条本办法适用于温州市区城市地下管线的规划、建设、施工、维护及其相关管理活动,但建筑区划内配套管线工程的建设除外。 第三条本办法所称城市地下管线,是指建设于城市地下的供水、排水、燃气、燃油、热力、电力、通讯、照明、广播电视、交通信号、工业物料、公共视频监控等专用管线及其附属设施。 第四条城市地下管线管理应遵循统筹规划、协调建设、综合管理、资源共享、保障安全的原则。 第五条规划(测绘)行政主管部门负责城市地下管线规划、测绘、信息管理,建立和维护更新管线信息系统;建设行政主管部门负责地下管线的施工许可和建设监督管理;城市管理与行政执法部门负责供水、排水、燃气、照明的地下管线日常维养的监督管理和地下管线工程占用、挖掘既有城市道路的许可管理。其他行政主管部门按照各自职责,做好地下管线相关管理工作。市、区行政主管部门的职能分工按市政府相关文件执行。

第六条地下管线产权单位、管理或者使用单位(以下称管线产权、管理单位)负责地下管线的日常管理和维护工作。 第七条提倡地下管线建设采用综合管沟(廊)、非开挖工艺等先进技术,鼓励开展地下综合管廊建设试点工作。 已实施地下综合管廊建设的道路,各管线单位原则上不得再单独建设自用管沟。地下综合管廊实行有偿使用。 第八条各单位应当主动配合市规划(测绘)行政主管部门做好本市地下管线信息系统的应用与动态更新,切实做好地下管线工程设计前的现状信息资料取得,和完工后测量成果的报备等环节的工作,实行地下管线信息一张图管理模式。 第二章规划管理

市政基础设施

漳州市建设局关于建立市政基础设施 管理巡查制度的通知 漳建城[2005]25号 市区各公用设施管理单位: 随着我市城市的不断拓展,城市市政基础设施的不断配套建设,社会对城市市政基础设施的管理要求越来越高。为提高城市市政基础设施的管理水平,防范人为破坏城市市政基础设施,防止意外事故的发生。根据相关法律法规及地方规章,结合漳州市市区城市管理特点,制定以下城市市政设施管理巡查制度: 一、基础数据资料收集 摸实查清市政基础设施的基本情况,逐步建立基础档案。对于设施的总量、分布、完好程度设法能够做到了如指掌,便于指导市政基础设施管理工作。 具体掌握数据: 1、市政道路长度、道路面积、路灯数量及完好程度、人行道完好程度; 2、排水设施基本情况,特别是特殊路段、片区的排水状况,井盖分布及完好程度; 3、市区二次供水设施数量及清洗消毒情况; 4、市区三个供水企业供水总量、水质情况和供水压力情况; 5、市区公交站点、站牌数量和分布情况。 二、定期或不定期进行检查或巡查 1、定期检查城市道路路面破损情况(主要检查是否存在坑洞)、过街管槽情况(盖板高差是否大于2CM、板边是否破损无修补、有无发生结构性破损或盖板断裂)、路灯情况(亮灯情况、路灯设施完好情况)、人行道情况(是否存在坑洞沉陷、错台拱起、路缘石缺失、缺损或倾倒、面砖破损或松动,正在施工的是否按要求铺设无障碍设施)。 2、定期对排水设施进行检查,主要检查内容为:污水是否外溢(支管通畅)、检查井、雨水井淤积是否大于5CM、井盖有无缺失、破损或坍塌现象。 3、对市区供水水质进行不定点、不定期抽查,抽取水样送有资质水质化验单位进行化验。 4、对市区二次供水设施进行巡查,主要巡查内容为:二次供水设施是否按规定要求加盖、加锁、定期清洗消毒、是否配备专职或兼职管理人员等。 5、定期对公交站点、站牌情况进行检查,发现人为破坏的,尽量收集证据。 6、不定期对公交车运营情况进行检查,根据《城市公共汽电车管理办法》规定事项,发现未按要求进行运营的必须收集证据。 三、检查巡查过程中存在问题的处理 1、检查巡查人员对于以上检查、巡查存在的问题应及时上报市建设局城建科。 2、市建设局对于检查、巡查过程中发现的违法、违规行为将及时按规定进行查处,情节恶劣或严重的,在电视、报纸、建设信息网等新闻媒体上予以公布。 3、给排水检查井井盖缺失或破损由所辖单位负责,接到通知当天及时修复或更换。 4、受到破坏的人行道、未能正常使用的道路路灯由市政管理处负责,自接到通知起7天内修复或更换。 5、破损的道路、存在问题的过路管槽由市政管理处负责,自接到通知起15天内进行改造或修复。 6、污水外溢、雨水淤积问题由净化水管理处、市政管理处负责解决。对于新建但尚未移交的,由城建科组织相关管理部门及有关建设、设计单位研究解决。

广州市排水管理办法

广州市排水管理办法 发文号:广州市人民政府令2010年第25号 发布单位:广州市人民政府 发布日期:2010-01-18 实施日期:2010-03-01 点击数:72 更新日期:2010年03月04日 广州市排水管理办法》已经2009年11月9日市人民政府第13届96次常务会议讨论通过,现予以公布,自2010年3月1日起施行。 市长张广宁 二○一○年一月十八日 广州市排水管理办法 第一章总则 第一条为加强排水管理,保障排水设施正常运行,防治洪涝灾害,保护水环境,促进经济和社会的科学发展,根据有关法律、法规,结合本市实际,制定本办法。 第二条本办法所称排水设施,是指用于雨水或者污水收集的管道、沟渠、泵站(房)及闸门、雨水口、检查井等附属设施,起调蓄等功能的湖泊、河道和污水、污泥处理处置设施以及其他相关设施。 排水设施包括公共排水设施和自用排水设施。公共排水设施是指主要由政府投资建设的、供公众使用的排水设施;自用排水设施是指由单位或者个人自行建设的、供本区域专用的排水设施。 第三条本办法适用于本市行政区域内排水以及相关的规划、设施建设、运行、维护和管理等活动,但农业生产排水和水利排灌除外。 第四条市水务局主管本市行政区域内排水的行政管理工作,并负责组织实施本办法。 区、县级市负责排水行政管理的部门负责本行政区域内排水的日常管理工作。 市水务局和区、县级市负责排水行政管理的部门(以下统称排水行政主管部门)可以在其法定权限范围内委托符合法定条件的组织实施行政处罚。 公安、国土房管、城乡建设、卫生、环保、规划、物价、工商、城管等行政管理部门依照各自职责,协同实施本办法。 第五条排水应当遵循城乡统筹、统一规划、配套建设、雨污分流、控制污染的原则。新建区域内的排水设施应当与供水设施同步规划、建设。

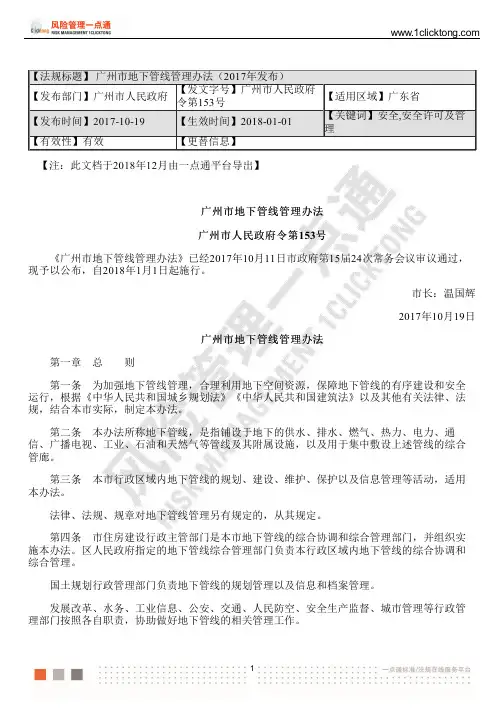

广州市地下管线管理办法

广州市地下管线管理办法 【法规类别】城市规划与开发建设 【发文字号】广州市人民政府令第153号 【发布部门】广州市政府 【发布日期】2017.10.19 【实施日期】2018.01.01 【时效性】现行有效 【效力级别】地方政府规章 广州市人民政府令 (第153号) 《广州市地下管线管理办法》已经2017年10月11日市政府第15届24次常务会议审议通过,现予以公布,自2018年1月1日起施行。 市长:温国辉 2017年10月19日 广州市地下管线管理办法

第一章总则 第一条为加强地下管线管理,合理利用地下空间资源,保障地下管线的有序建设和安全运行,根据《中华人民共和国城乡规划法》《中华人民共和国建筑法》以及其他有关法律、法规,结合本市实际,制定本办法。 第二条本办法所称地下管线,是指铺设于地下的供水、排水、燃气、热力、电力、通信、广播电视、工业、石油和天然气等管线及其附属设施,以及用于集中敷设上述管线的综合管廊。 第三条本市行政区域内地下管线的规划、建设、维护、保护以及信息管理等活动,适用本办法。 法律、法规、规章对地下管线管理另有规定的,从其规定。 第四条市住房建设行政主管部门是本市地下管线的综合协调和综合管理部门,并组织实施本办法。区人民政府指定的地下管线综合管理部门负责本行政区域内地下管线的综合协调和综合管理。 国土规划行政管理部门负责地下管线的规划管理以及信息和档案管理。 发展改革、水务、工业信息、公安、交通、人民防空、安全生产监督、城市管理等行政管理部门按照各自职责,协助做好地下管线的相关管理工作。 第五条鼓励地下管线科学技术的研究和创新,推广新技术、新材料、新工艺,提升地下管线质量标准,延长地下管线使用年限。 鼓励采用各类先进技术进行地下管线的定位、探测和管理。 鼓励采用综合管廊的方式敷设地下管线,规范引导非开挖技术在地下管线工程中的应用。 第二章规划和建设

地下管线管理办法

贵阳市城市地下管线管理办法 贵阳市人民政府令 第27号 《贵阳市城市地下管线管理办法》已经2014年12月23日市人民政府常务会议通过,现予公布,自2015年3月1日起施行。 市长刘文新 2014年12月29日 第一章总则 第一条为加强城市地下管线管理,合理开发利用地下空间资源,保障地下管线安全运行,根据《中华人民共和国建筑法》等法律、法规,结合本市实际,制定本办法。 第二条本市行政区域内城市地下管线的规划建设、运行维护、档案信息等管理活动,适用本办法。 法律、法规、规章对地下管线管理另有规定的,从其规定。 第三条本办法所称地下管线,是指建设于城市地面以下,用于给水、排水、燃气、热力、电力、通信、广播电视、照明、交通信号、公共视频监控以及工业等各种管线,地下管线共同沟(廊)及其相关地下空间设施,地面检查井、阀门井、消防井(栓)、雨水口及其附属设施等。 本办法所称地下管线共同沟(廊),是指城市地面以下用于容纳多种公用设施管线及其附属设施的建(构)筑物。 第四条地下管线实行先地下后地上和统一规划、统筹管理、合理安排、同步建设、信息共享、保障安全的原则。 第五条市人民政府统筹安排全市地下管线的规划建设,将其纳入国民经济和社会发展计划。 市、县(市)人民政府负责本行政区域内地下管线的下列工作:

(一)组织建立协调工作机制、联席会议制度和重大事故安全应急处置综合预案,并组织实施; (二)统筹地下管线的规划建设; (三)研究决定重大事项。 第六条城乡规划主管部门负责地下管线的规划管理。 住房和城乡建设行政主管部门负责地下管线工程的建设管理及其综合协调、档案信息管理和相关管理工作。市城建档案管理机构具体负责地下管线档案信息的相关业务工作。 市政设施行政主管部门按照职责,负责地下管线涉及市政公用事业项目特许经营及地下管线建设、维护需要占用、挖掘城市道路施工作业和排水检查井、雨水口等及其附属设施的相关管理工作。 发展和改革、生态文明、财政、国土资源、人民防空、广播电视、水务管理、工业和信息化、工商、公安及公安交通、城市综合执法等有关行政主管部门按照各自职责,做好地下管线管理的相关工作。 地下管线权属单位负责所属专业地下管线的维护管理。 具备条件的部门或者区域,地下管线的规划、建设、运行等应当实行自动化、智能化管理。 第七条任何单位和个人不得侵占、损毁、破坏地下管线,有权制止和举报损毁、侵占、破坏地下管线的行为。有关部门和单位应当及时受理举报并调查处理。 第二章规划建设 第八条城乡规划主管部门组织编制城市控制性详细规划时,应当对地下管线区域进行规划控制。 第九条市、县(市)住房和城乡建设行政主管部门应当根据城市总体规划,组织编制其管辖范围内的地下管线综合规划,并与城市控制性详细规划和地下空间、道路交通、人防建设、轨道建设等专项规划相衔接,由同级城乡规划主管部门组织进行技术评审后,报同级人民政府批准实施。 地下管线综合规划应当具有前瞻性,满足城市总体规划确定的人口规模和用地、产业布局、行业发展等需求。 经依法批准的地下管线综合规划不得擅自修改。确需修改的,应当按照原程序评审、报批。 第十条建设单位应当编制所涉及的专业地下管线工程年度建设计划,并报送有管辖权的住房和城乡建设行政主管部门。

关于加强城市地下管线建设管理的指导意见

《关于加强城市地下管线建设管理的指导意见》 住房城乡建设部城市建设司负责人:当前,城市地下管线老化、腐蚀、失修、“跑冒滴漏”的情况比较严重,泄露爆炸事故时有发生,超期超负荷运行问题突出。为了保证地下管线运行安全,根据各行业管线的运行管理情况,《指导意见》提出了当前城市老旧管线改造任务。改造使用年限超过50年、材质落后和漏损严重的供排水管网;推进雨污分流管网改造和建设;要对存在事故隐患的供热、燃气、电力、通信等地下管线进行维修、更换和升级改造。 工业和信息化部通信发展司负责人:当前,通信基础设施建设上还存在一些急需解决的问题,有的通信管道老化存在安全隐患,有的通信架空线路安全性差、影响市容市貌,有的光纤入户改造进小区难、入场难,需要社会各界的广泛理解和大力支持。加快通信管线改造,要做好三个方面工作:一是将通信管道、杆路等通信基础设施规划纳入城市总体规划和土地利用总体规划,实现与其他城市基础设施同步建设;二是实施市政拆迁、路网改造时,同步考虑通信管道改造和通信架空线路的入地改造问题;三是住宅建设单位、物业服务企业要积极支持光纤入户改造,为光纤入户改造提供便利条件,切实解决光纤入户改造入场难的问题。 能源局电力安全监管司负责人:电力管线改造的主要任务是要对存在塌陷、火灾、水淹等安全隐患的电力电缆通道进行专项治理改造,推进城市电网架空线入地工程。 国家新闻出版广电总局财务司负责人:随着时代的进步和社会的发展,人民群众对精神文化和信息资讯的需求越来越多,质量要求越来越高,而且自主选择性也越来越强,传统的模拟有线广播电视网络占用传输通道资源多,信号质量较差,已经很难满足这种需求。根据国家相关政策要求和广电业务发展需要,为提高传输通道利用率、传输质量和传输安全,一是作为国家信息化基础设施之一的有线广播电视网正处于采用模拟信号、单项广播式传输向数字信号、双向交互式传输转换和改造的过程中;二是由于有线广播电视网络尚有一部分没有入地,经常发生因施工、车挂、人为破坏等外力原因导致线路中断,影响信号传输,因此有线广播电视网络架空线路要综合利用地下管线资源,按照城市地下管线规划进行入地改造。通过改造,有线广播电视网络将成为国家信息化、城市信息化、城市现代服务业及三网融合的重要支撑平台。

XXX市城市地下管线管理条例 P13页

XXX市城市地下管线管理条例 第一章总则 第一条为了加强地下管线管理,合理利用地下空间,保障地下管线有序建设和安全运行,根据有关法律、法规,结合本市实际,制定本条例。 第二条本条例适用于本市城市规划区内地下管线的规划、建设、运行保障和档案信息管理等活动。 本条例所称地下管线,是指建设于地下的供水、排水、燃气、热力、电力、通信、照明、广播电视、交通信号、公共视频监控、工业等管道线缆、综合管廊及其附属设施。 第三条地下管线管理应当遵循统一规划、统筹建设、分工负责、信息共享、保障安全的原则。 第四条市、区(市)人民政府应当加强对地下管线管理工作的领导,建立综合协调机制,协调解决地下管线规划、建设和管理工作中的重大事项。 第五条城乡规划主管部门负责地下管线的规划管理工作。 城乡建设行政主管部门负责地下管线的建设管理统筹和档案信息管理工作。地下管线档案信息管理的具体工作由城建档案管理机构负责。

地下管线行业主管部门和城市管理、发展改革、财政、公安、应急管理、生态环境、交通运输、人防、市场监管等有关部门,按照各自职责做好地下管线的相关管理工作。 第六条地下管线产权单位和依法管理使用地下管线的单位(以下简称地下管线管理维护单位),负责所属地下管线的日常管理和运行维护工作。 第七条鼓励、支持地下管线科学技术研究和创新,推广应用地下管线新技术、新材料和新工艺,推进地下管线数字化、智能化管理和应用。 第二章规划 第八条城乡规划主管部门应当根据城市总体规划,组织编制地下管线综合规划,报同级人民政府批准后实施。 地下管线综合规划应当统筹考虑城市未来发展和各类管线建设需求,合理确定地下管线的空间位置、规模和走向,并与地下空间、综合交通、人民防空、轨道交通等规划相衔接。 地下管线综合规划报送审批前,城乡规划主管部门应当征求有关单位、专家和公众的意见。 第九条城乡规划主管部门组织编制控制性详细规划时,应当按照地下管线综合规划以及相关专项规划,明确地下管线的控制性要求。 地下管线的埋深、间距以及与建筑物、构筑物、树木等的距离,应当符合有关技术标准、规范的要求。

临时排水方案终版

目录 一、工程概况 (1) 二、编制依据及施工总则 (1) 三、排水排污管理人员及管理目标 (1) 四、管理人员职责 (2) 五、排水排污控制及要求 (2) 六、现场主要排水点 (3) 七、施工现场的布置 (4) 1.桩基施工阶段 (4) 2.土方开挖阶段 (4) 3.地下室结构施工阶段 (5) 4.上部结构施工阶段 (5) 5.洗车台 (6) 6.办公区 (6) 八、施工方案 (6) 1.排水沟部署 (6) 2.地下室施工阶段 (6) 3.主体结构施工阶段 (7) 4.施工现场沉淀池及集水坑的布置 (7) 5.施工现场排水泵的设置 (8) 九、质量管理措施 (8) 十、安全文明施工措施 (8) 附件:临时排水平面图 (9)

一、工程概况 本工程位于广州市开发区长岭路以北(地块编号:CPPQ-A2-1),施工区域三面环山,东侧为规划路,南侧为永顺大道。该工程占地面积约万㎡,总建筑面积约万㎡。本项目由地下车库(-1~-3层)、11栋高层住宅建筑(32层)、13栋别墅建筑以及配套工程组成。 本地块原有一条自然形成的南北贯通整个施工场地的排洪渠,为了施工的顺利进行,建设单位在施工场地东侧设置一条排洪箱涵,施工场地北侧采用临时预埋内径涵管的方式把施工场地内的水引入排洪箱涵内,以便把经过施工现场的排洪渠水排入永顺大道的市政排水管网内。 现本项目已经进入正式施工阶段,南区支护桩已施工完成,17#、25#、27#结构已封顶,23#楼处于地下室施工阶段,21#、22#、24#处于土方开挖阶段。 二、编制依据及施工总则 《中华人民共和国环境保护法》; 《广州市排水管理办法》; 《污水综合排放标准》; 上海二十冶集团有限公司安全文明标准化手册; 广州市市建设工程的有关规定; 严格按广州市市文明施工管理标准要求施工; 严格按建筑企业污水排放有关规定施工; 严格按广州市施工现场标化管理要求施工。 三、排水排污管理人员及管理目标 生产、生活用水排放控制在国家规定范围内,项目部根据施工组织设计、现场平面布置图等要求,在施工前对临时办公区认真选址,以方便、安全、达标为目标布置。在施工过程中现场设置集水井及沉淀池,沉淀后

郑州市城市地下管线管理办法

郑州市城市地下管线管理 办法 郑州市人民政府令 第218号 《郑州市城市地下管线管理办法》业经2015年8月11日市人民政府第31次常务会议审议通过,现予公布,自2016年4月1日起施行。 市长马懿 2016年2月5日 第一章总则 第一条为了加强城市地下管线管理,合理开发利用地下空间资源,保障城市地下管线有序建设和安全运行,根据《中华人民共和国城乡规划法》、《中华人民共和国建筑法》等有关法律、法规,结合本市实际,制定本办法。

第二条本市城市规划区内城市地下管线的规划、建设、维护、信息管理,适用本办法。 第三条本办法所称城市地下管线,是指建设于城市地面以下的供水、排水、燃气、热力、电力、照明、通信、广播电视、交通信号等管线、城市地下综合管廊及其附属设施,但企事业单位、居民住宅区等用地红线范围内自用的生产生活地下管线及军事、铁路专用地下管线除外。 本办法所称城市地下综合管廊,是指建于城市地下用于容纳两类及以上城市工程管线的构筑物及附属设施。 第四条城市地下管线管理应当遵循统一规划、协调管理、节约资源、信息共享、保障安全的原则。 第五条市、县(市、区)人民政府应当建立城市地下管线管理联席会议制度,统筹协调地下管线的规划、建设等管理工作,研究解决有关地下管线重大事项。 第六条城乡规划主管部门负责城市地下管线的统一规划管理。 城乡建设主管部门负责城市地下管线建设的监督管理。

市政行政主管部门负责城市地下管线建设占道掘路施工作业的管理。 发展改革、工业和信息化、国土资源、财政、交通、园林、水务、公安、人防、安全生产监督等管理部门,应当按照各自职责,共同做好城市地下管线管理工作。 第七条鼓励城市地下管线建设单位和施工单位采用新技术、新材料和新工艺。鼓励城市地下管线单位采用先进技术对城市地下管线进行标识、定位、探测和管理。 第八条任何单位和个人不得损毁、破坏城市地下管线及其附属设施,并有权对上述行为进行制止和举报。 第二章规划管理 第九条城市地下管线规划包括: (一)城市总体规划、控制性详细规划、修建性详细规划等城市规划中的城市地下管线规划; (二)市政专项规划中的城市地下管线规划; (三)道路管线综合规划中的城市地下管线规划;

城市三维地下管线管理系统

城市三维地下管线 管理系统

城市三维地下管线管理系统 一、城市地下管线 城市管网是城市最重要的公共基础设施之一,与城市的发展和居民的日常生活息息相关。根据不同的市政建设,管网分为供水、排水、通信、电力等多种类别,其分布也遍及地下、空中、水下等。城市地下管线是城市建设的重要内容和城市生存和发展的生命线。具有规模大、范围广、管线种类繁多、空间分布复杂、变化大、增长速度快、形成时间长等特点。触及城市的各个角落,与人民生活息息相关。 当今的城市中布满了各种各样的管线,类似于以前手工的管理模式和管理手段已无法满足“合理规划、科学管理、优质服务”的要求。对于突发事故的应变能力和处理效率难以适应企业集团高速发展的需求,各级管线管理单位需要一种更为方便、及时的方式,来管理自来水、供暖、排污、燃气、电信信号等管线资源——管线系统,要求科学管理管网资源及相关的管网信息,实现整个管网的协调与统一。同时各种综合信息,如工程报表、维修维护信息等也需要以管网信息为依据,要做到科学化管理。 传统的二维GIS方式管理管网,总是受到平面显示范围的限制,无法从纵深上直观反映管网间真实的空间位置,难以对大量的管线信息进行有效的描述和表示。管线三维模型能直观地描述管线的三维特征及管线间的空间关系,能真实地反映地下管线的空间分布状况。

城市三维地下管线管理系统是以计算机网络为载体,GIS软件为平台的应用型技术系统,整合城市地下综合管线数据资源,实现了地下管线的三维可视化管理、存储、查询、分析、定位等功能,形成了一套完善的城市地下综合管线数据资源管理数字化、可视化的三维管线系统。管线采用二三维一体化的设计方式,平面视图管线表现为二维方式,转换视角,管线表现为三维方式,能够直观查看管线与周围地形、地物、建构筑物的关系。由于其精确性、真实性和无限的可操作性,能够大大提高对管线信息的理解、认识、定位、判断、利用。能够提供包含基本的空间查询、属性查询、空间统计服务,基于管线数据的空间分析服务。三维管线是普通管线系统平台的高端形式,更直观、更立体地展现管线现状。可快速导入三维模型数据,包括基础底图的三维模型和管线三维模型,显示叠加后的效果;导入二维矢量图层,系统可自动将二维渲染成三维模型。三维效果让管线显示更加直观,实现对地下管线不同角度的查看。 当前,许多科技型企业着力研究最新的三维GIS技术,拓展其在管网行业中应用。不但实现了将三维可视化技术应用到管网的展示中,更以创新的思维和手段实现了二维与三维联动展示与编辑的应用,真正满足了对管网真实高效地管理和直观便捷地维护的要求。三维GIS技术已在自来水、通信行业中应用到具体的业务部门中,为管网的管理应用提供了很好的案例。 表.1国内应用城市三维地下管线管理系统的城市信息表

广州市建设工程文明施工标准

广州市建设工程文明施工标准 一、施工围蔽 (一)围墙。 1.房屋建筑工程、工期在半年以上的市政工程、水务工程和建筑物、构筑物拆除工程应采用围墙封闭。 2.统一采用砖砌18厘米厚砖墙,高度2米并压顶。 3.应砌筑基础底脚和墙柱,基础底脚埋地深度不小于50厘米,墙柱之间距离不宜超过3米,墙柱与墙体连接应牢固、安全、可靠。 4.外墙面应批荡抹光和美化处理,鼓励建设工程采用特色造型和绿化外墙。5.利用墙面设置商业广告和公益广告的,应当遵守《中华人民共和国广告法》和《广州市户外广告和招牌设置管理办法》等相关规定。 (二)围板。 1.工期在半年以下15日以上的市政工程、水务工程和拆除工程宜采用围板封闭。2.采用轻型钢架铝扣板(压型板)或装配式双面彩钢夹心板(板房板),高度1.8米,围板用角钢支撑,并通过C型钢柱与在地面固结,钢柱间距不大于3.3米。3.围蔽脚线统一采用砖砌20厘米高、18厘米厚砖墙,防止余泥杂物泻出围板外。 4.支柱、支座、弧形彩色压型钢板的连接必须牢固、安全、可靠,围板的颜色应一致。 5.临近机动车道的围蔽应设置成品铸铁或钢制防撞杆,按交通相关管理规定设置夜间反光警示标志。 (三)密扣式钢围栏(铁马)。 工期在15日以下的市政工程、水务工程宜采用标准密扣式钢围栏(铁马)围蔽。 二、工地出入大门 (一)工地大门和门柱应牢固美观,高度不应低于2米,宽度不宜少于5米。 (二)大门使用材料与围墙、围档等相适应,大门上应有企业标识。 三、场地管理 (一)施工现场应当采用以下硬底化措施。 1.施工现场大门内外通道、临时设施室内地面、材料堆放场、钢筋加工场、仓库地面等区域,应当浇厚度不小于20厘米,强度不低于C15的混凝土进行硬底化。 2.施工现场内裸置3个月以上的土地,应当采取绿化措施;裸置3个月以下的土地,应当采取覆盖、压实、洒水等压尘措施。 (二)施工现场内设置的临时设施(办公室、宿舍、厨房、厕所、临时水电设施、仓库)统一采用整体装配式活动房或砖砌房屋。 现场使用的整体装配式活动房应当具有产品合格证。砖砌临设统一采用砖墙、锌铁瓦盖,墙内外面批荡刷白,屋盖应采取防台风加固措施。 (三)施工场地应有循环干道,且保持经常畅通,不堆放构件、材料,道路应平整坚实,无大面积积水。机动车通道的宽度不宜少于3.5米,外侧应设置排水沟。 (四)工地内车辆出入口应当设置用混凝土挠捣的由宽30厘米、深40厘米沟槽围成宽3米、长5米的矩形洗车场地和沉淀池,配备高压冲洗水枪,驶离工地的机动车辆应当在驶出前冲洗干净。不具备设置洗车设施的市政、管线工程,施工单位应采用移动式冲水设备冲洗工地车辆,并安排工人保洁。

广州市城市规划管理技术规定(细则)

广州市城市规划管理技术规定 (送审稿) 目录 第一章总则 第一条立法目的和依据 第二条详细规划和技术规定的关系 第三条广州市平面坐标系统和高程系统 第四条密度分区 第五条实施性规定 第二章城市规划编制管理 第六条城市规划层次 第七条“六线”控制体系 第三章城市规划勘察测量管理 第八条城市规划编制与城市勘察、测量 第九条城市规划工程地质勘察 第十条城市基础测量 第十一条城市规划工程测量 第十二条城市规划勘测资料管理 第四章建设用地分类与规划管理 第十三条建设用地规划许可 第十四条建设用地分类 第十五条建设用地使用性质及其兼容性 第十六条用地面积的最小规模 第十七条建设用地规划设计条件 第五章详细规划管理 第十八条建设用地技术经济指标控制 第十九条居住用地公共设施配套要求 第二十条竖向标高 第二十一条历史文化名城保护 第二十二条近现代优秀建筑保护 第二十三条传统骑楼街的保护、更新和改造 第六章建筑工程规划管理

第二十四条建设项目使用功能的确定和建设用地适建范围 第二十五条建筑工程的高度控制 第二十六条建筑间距 第二十七条建筑退让 第二十八条建筑工程停车配建 第二十九条零星建(构)筑物和建筑物外部附属物 第三十条村民和城镇居民住宅 第七章市政工程规划管理 第三十一条城市道路交通 第三十二条城市轨道交通 第三十三条其它交通设施 第三十四条管线的布置 第三十五条河涌水系规划控制范围 第三十六条市政设施 第八章建设工程规划验收 第三十七条规划验收 第三十八条分期验收 第九章附则 第三十九条用语说明 第四十条溯及力 第四十一条生效日期 附表: 附表一: 居住用地人口密度、建筑密度和容积率控制指标表 附表二:工业用地通用厂房建筑密度及容积率控制指标表 附表三:普通仓储用地建筑密度及容积率控制指标表 附表四:公园内部用地比例 附表五:居住建筑建筑间距表 附表六:建筑工程临规划道路边线、河道规划控制边线退让规定附表七:建筑工程临铁路边轨中线退让规定 附表八:建筑工程临架空电力线导线边线退让规定 附录:名词解释

广州市建设项目雨水径流控制办法.doc

广州市建设项目雨水径流控制办法 发文单位:广东省广州市人民政府 文号:广州市人民政府令第107号 发布日期:2014-9-12 执行日期:2014-11-1 《广州市建设项目雨水径流控制办法》已经2014年7月28日市政府第14届125次常务会议讨论通过,现予以公布,自2014年11月1日起施行。 市长陈建华 2014年9月12日 广州市建设项目雨水径流控制办法 第一条为控制和减少雨水径流量,提高城乡防洪排涝能力,保障公民生命、财产安全和公共安全,根据《中华人民共和国防洪法》、《城镇排水与污水处理条例》、《广州市水务管理条例》等法律、法规的规定,结合本市实际,制定本办法。

第二条本市行政区域内新建、改建、扩建的建设项目的雨水径流控制及其监督管理活动适用本办法。 第三条建设项目雨水径流控制应当遵循城乡统筹、统一规划、源头控制、低影响开发的原则,使建设后的雨水径流量不超过建设前的雨水径流量。 第四条市排水行政主管部门负责本市建设项目雨水径流控制的行政管理工作,并负责组织实施本办法。 区、县级市排水行政主管部门按照规定权限负责本行政区域内建设项目雨水径流控制的管理工作。 城乡规划、城乡建设、绿化、交通等有关行政管理部门和城市管理综合执法机关,按照各自职责,协同做好雨水径流控制相关工作。 第五条排水总体规划、排水详细规划应当合理规划雨水滞渗、收集、调蓄、储存、利用、排放等设施,减少不透水面积,提高雨水调蓄与滞渗能力,减少雨水径流量。

第六条建设项目雨水径流控制设施是其排水设施的组成部分,应当与建设项目主体工程同时设计、同时施工、同时使用,其建设费用应当纳入项目建设投资。 市排水行政主管部门应当制定技术指引,经公开征询公众意见后实施,指导相关单位设计、施工和使用雨水径流控制设施。 第七条城乡规划行政管理部门在办理规划条件时,应当告知建设单位同时按照本办法的有关规定采取雨水径流控制措施,使建设后的雨水径流量不超过建设前的雨水径流量。 第八条建设项目的建设前雨水径流量由建设项目设计单位在设计阶段根据原始地块1∶500或1∶2000地形图,通过统计建设不同下垫面对应的雨水径流系数表的方式确定。 建设项目的建设后雨水径流量由建设项目设计单位在设计阶段根据《室外排水设计规范》(GB50014-2006)相关规定计算确定。 第九条建设项目雨水径流控制应当符合以下要求:

相关主题
文本预览
相关文档 最新文档
