河南省房屋建筑和市政基础设施工程

竣工验收实施细则

豫建建(2014)12号

第一条为规范全省房屋建筑和市政基础设施工程的竣工验收,保证工程质量,根据住房城乡建设部《房屋建筑和市政基础设施工程竣工验收规定》(建质〔2013〕171号),结合我省实际,制定本实施细则。

第二条凡本省境内新建、扩建、改建的各类房屋建筑和市政基础设施工程的竣工验收(以下简称工程竣工验收),适用本实施细则。

第三条河南省住房和城乡建设厅负责全省工程竣工验收的监督管理工作。

县级以上地方人民政府住房城乡建设主管部门负责本行政区域内工程竣工验收的监督管理,具体工作可以委托所属的工程质量监督机构实施。

第四条工程竣工验收由建设单位负责组织实施,由参与工程建设的勘察、设计、施工、监理等单位共同参加。

第五条工程竣工验收由质量监督机构依法实施监督。

第六条工程符合下列要求方可进行竣工验收:

(一)完成工程设计和合同约定的各项内容。

(二)施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。工程竣工报告应经项目经理和施工单位技术或主管质量的负责人审

核签字。

(三)对于委托监理的工程项目,项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织各专业监理工程师根据《建设工程监理规范》的要求对工程质量进行竣工预验收。存在问题的应要求施工单位及时整改;合格或经整改后合格的工程项目,总监理工程师应签认单位工程竣工验收报审表。

工程竣工预验收合格后,项目监理机构对工程进行质量评估,具备完整的监理资料,并提出工程质量评估报告。工程质量评估报告应经总监理工程师和监理单位技术负责人审核签字。

工程质量评估报告应包括以下主要内容:

1. 工程概况;

2. 工程各参建单位;

3. 工程施工质量及监理情况;

4. 工程质量事故及处理情况;

5. 竣工资料审查情况;

6. 工程质量评估结论。

(四)勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并分别提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和项目勘察、设计单位有关负责人审核签字。

质量检查报告应包括以下主要内容:

1. 工程概况;

2. 检查依据;

3. 对勘察、设计文件的检查情况及结果;

4. 对施工过程中由设计单位签署的设计变更通知书的检查情况及结果;

5. 勘察、设计质量检查总体评价。

(五)有完整的技术档案和施工管理资料。

(六)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。

(七)建设单位已按合同约定支付工程款。

(八)有施工单位签署的工程质量保修书。

(九)对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》。

(十)住房城乡建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。

(十一)法律、法规规定的其他条件。

建设单位作为工程竣工验收的组织者,应在竣工验收前对上述事项逐一进行检查核实。经检查,确认工程达到竣工验收条件的方可按规定组织竣工验收工作。

第七条工程竣工验收应当按以下程序进行:

(一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。

(二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。

建设、勘察、设计、施工、监理等单位组成的验收组包括以下人员:

1. 各单位在住房城乡建设主管部门备案的项目负责人;

2. 勘察、设计、施工、监理等单位的专业负责人;

3. 分包单位项目负责人。

确有特殊原因,不能参加竣工验收的上述人员,须由所在单位出具书面材料告知建设单位,经建设单位同意后,可更换具有相应资格的人员参与。各单位对本单位参加竣工验收人员资格的真实性及专业配套情况负责。

验收方案包括以下主要内容:

1. 工程概况;

2. 验收依据;

3. 验收的时间、地点;

4. 验收分组情况及名单,各组职责及分工;

5. 验收主持人和参建单位主汇报人;

6. 验收的程序、内容和组织形式;

验收方案须经各参建单位项目负责人签字确认。

(三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。

(四)建设单位组织工程竣工验收。

1. 建设单位核对勘察、设计、施工、监理等单位参加竣工验收的人员资格;

2. 建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建

设强制性标准情况,各单位工作情况汇报应形成书面材料,由本单位项目负责人和单位有关负责人签字并加盖公章;

3. 审阅建设、勘察、设计、施工、监理单位工程档案资料,验收组中负责工程档案资料的人员,根据分工对相关资料进行审阅、核查,书面记录审阅情况,审阅后签署审阅意见及审阅人姓名;

4. 实地查验工程质量,验收组中负责实地查验人员,按照验收方案中具有代表性的选点进行查验,详细记录查验内容,查验后签署查验意见及查验人员姓名;

5. 对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。

参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。

第八条工程竣工验收合格后,建设单位应及时提出工程竣工验收报告。工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。

工程竣工验收报告还应附有下列文件:

(一)施工许可证。

(二)施工图设计文件审查意见。

(三)本细则第六条(二)、(三)、(四)、(八)项规定的文件。

(四)验收组人员签署的工程竣工验收意见。

(五)法规、规章规定的其他有关文件。

第九条负责监督该工程的工程质量监督机构应当对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督,发现有违反建设工程质量管理规定行为的,责令改正,并将对工程竣工验收的监督情况作为工程质量监督报告的重要内容。

参加工程竣工验收的各有关单位应自觉接受并配合工程质量监督机构的监督工作。

第十条建设单位应当自工程竣工验收合格之日起15日内,依照住房城乡建设部《房屋建筑和市政基础设施工程竣工验收备案管理办法》(住房和城乡建设部令第2号)的规定,向工程所在地县级以上人民政府住房城乡建设主管部门备案。

第十一条抢险救灾工程、临时性房屋建筑工程和农民自建低层住宅工程,不适用本细则。

第十二条军事建设工程的管理,按照有关规定执行。

第十三条本细则由河南省住房和城乡建设厅负责解释。

第十四条本细则自发布之日起施行。

关于印发公路工程竣交工验收办法实施细则的通知(交公路发〔2010〕65号)

关于印发公路工程竣交工验收办法实施细则 的通知 交公路发…2010?65号 各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局: 为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。 二〇一〇年一月二十七日

公路工程竣交工验收办法 第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。 交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。 竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。 (四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收 第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件: (一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 (二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。 (三)监理单位对工程质量评定合格。

(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理完毕。 (五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。 (六)施工单位、监理单位完成本合同段的工作总结报告。 第五条交工验收程序: (一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。 (二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。 (三)项目法人对施工单位的交工验收申请、监理单位的质量评定资料进行核查,必要时可委托有相应资质的检测机构进行重点抽查检测,认为合同段满足交工验收条件时应及时组织交工验收。 (四)对若干合同段完工时间相近的,项目法人可合并组织交工验收。对分段通车的项目,项目法人可按合同约定分段组织交工验收。 (五)通过交工验收的合同段,项目法人应及时颁发“公路工程交工验收证书”(见附件3)。 (六)各合同段全部验收合格后,项目法人应及时完成“公路工程交工验收报告”(见附件4)。 第六条交工验收的主要工作内容: (一)检查合同执行情况。 (二)检查施工自检报告、施工总结报告及施工资料。

甲方工程竣工验收方法

房地产甲方代表常用资料(十八):工程竣 工验收会议表决意见 一.工程概况 工程名称建设单位设计单位施工单位监理单位单体建筑面积合计建筑面积中标价款基本结构形式建筑类别结构设计使用年限建筑物安全等级抗震设防烈度建筑物场地土类型场地类别地基基础等级 二.评估依据 1.某设计院提供该工程施工设计图纸及图纸会审纪要; 2.《建筑工程质量管理条例》; 3.《建筑工程质量检查评定标准》; 4.施工合同。 三.工程质量的控制 该工程质量的控制由本公司全权委托某监理公司对现场工程质量,从原材料的采购,质量检查,检测和现场施工质量进行全方位监理。 四.工程施工过程情况(简述)

本工程自年月日开工,年月日基础验收,年月日主体验收,年月日竣工验收。 施工过程中采取监理工程师巡视,平衡检查,旁站等检查方法,对工程质量进行控制,工程所用材料采取材质证明备案,现场取样送检的方法,保证了工程材料的质量,现场搅拌的砼、砂浆,严格按试验结论配比称量,并严格按规范要求养护。五.综合结论 该工程已按设计图纸及施工合同内容施工完毕,符合国家现行法规和设计要求,根据施工合同自评报告和监理单位评价意见,我们认为该工程具备竣工验收条件,同意验收。 房地产甲方代表常用资料(十七):物业验收及移交规程 一.目的 为了规范工程竣工后及业主入伙前的成品保护,保证业主约定范围内的工程合格移交。 二.适用范围

工程部和接受本公司物业的公司或其他物业管理部门。 三.职责 1.工程部对本公司所开发的项目工程完整性和完好性全面负责。 2.接管本公司物业的公司或其他部门,对所接受的物业的完整性和完好性全面负责。 四.工作流程 1.工程部必须按照公司的统一计划,在工程竣工备案后三个月向接管部门移交。 2.房屋竣工时必须交出备案证复印件,区域管网及公用电气设施设备必须交出竣工图一份。 3.所有移交项目必须由双方进行实物验收,验收过程中缺陷由工程部限期整改,接管后由接管部门再次验收。 4.房屋验收按缺陷登记表分户验收,单栋缺陷登记数大于总项目数20﹪的不予验收。

第3章 工程验收监理实施细则

工程验收监理实施细则 3.1总则 (1)本细则适用于水利水电工程的验收工作。 (2)本细则参照SL223-1999《水利水电建设工程验收规程》、DL/T5123-2000《水电站基本建设工程验收规程》,工程施工合同文件、监理合同文件及建设单位有关规定编制。 (3)工程验收按阶段和范围不同划分为:工序和单元工程验收、分部工程验收、阶段(中间)验收、单位工程验收和合同项目工程竣工验收。 (4)工程验收工作的主要依据: 1)工程施工合同文件。 2)经业主签发的工程设计文件,包括设计图纸、设计变更、修改通知等。 3)国家和部颁的现行法规、规程规范、标准。 4)业主单位制定的有关工程建设和验收的规定。 (5)工程验收是合同项目工程建设中的重要程序,承建单位应重视并做好施工过程中工程资料(包括工程施工质量检查和检测试验资料、赤道设备等检查试验资料、工序和单元工程验收签证资料、质量等级评定资料等)的收集、整理和总结工作,建立健全的技术档案制度,以确保工程验收的顺利进行。

(6)各类验收工作均应及时进行,工程经验收合格后才能进行后续阶段的施工,未经验收或验收不合格的工程,不能列入完工项 目和进行工程结算。合同项目工程全部完工后,承建单位必须 在合同或验收规程限定的时间内,申请该合同项目竣工验收。 凡因承建单位未按规定时限申请工程验收而造成工程验收延 误,由此引起的一切合同责任和经济损失,均由承建单位承担。 3.2 工程质量验收与评定组织 (1)各工序的检查验收和一般单元工程的验收和签证,由监理工程师负责进行。 (2)重要单元工程(涉及隐蔽工程、关键部位和重要工序)的检查验收签证,由监理机械组织设计、施工和业主参加的联合验收 小组进行联合验收;分部工程的验收,由业主或监理机构组织 参建各方参加的联合验收小组进行验收。 (3)阶段(中间)验收、单位工程验收、合同项目工程的竣工验收,由业主主持并组织验收委员会(或验收领导小组)进行。验收 委员会(或验收领导小组)由业主、设计、监理、承建单位和 其他有关单位、部门的代表组成。监理机构协助业主进行工程 验收的组织工作。 3.3 工程验收的程序 (1)工序验收和单元工程验收,是所有后续各项验收的基础,承建

浙江省房屋建筑工程竣工验收备案管理实施细则(暂行)

浙江省房屋建筑工程竣工验收备案管理实施细则(暂行) 第一条为加强对房屋建筑工程质量的管理,根据《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》等有关法律、法规、规章,制定本细则。第二条在本省境内的各类新建、扩建、改建的房屋建筑工程及附属设施和装饰装修工程(以下简称工程)按照有关法律、法规、规章和本细则的规定,实行工程竣工验收备案管理。第三条县级以上人民政府建设行政主管部门(以下简称备案机关)负责本行政区域内工程的竣工验收备案管理。第四条工程竣工的条件按照建设部《房屋建筑工程和市政基础设施工程竣工验收暂行规定》和我省的有关规定执行,达到工程竣工条件的,由建设单位组织竣工验收。工程竣工验收由建设、勘察、设计、施工、监理等有关单位参加。质量监督机构依法对竣工验收实施监督。第五条建设单位应当负责提供有关法律、法规规定的,由规划、公安消防、环保、城建档案等部门出具的认可文件或准许使用文件。第六条工程验收分为初步验收和竣工验收。初步验收时,建设单位(或监理单位)可邀请有关单位对需要提前进行检查或检测的内容进行检查验收。经检查需要整改或完善的,初步验收后应组织整改或完善。竣工验收时,建设单位应当对工程的勘察、设计、施工质量及其它有关事项是否符合有关法律、法规、验收标准和合同规定的质量要求作出结论并说明理由。第七条竣工验收后,建设单位应当编制工程竣工验收报告。竣工验收报告应抄送工程质量监督机构。竣工验收报告的内容应包括:(一)工程概况,验收

日期和参加单位的名称;(二)工程报建日期,开竣工日期,施工许可证号; 勘察、设计、施工、监理等单位名称和资质等级;(四)施工图设计文件审查单位名称、资质和审查结论;(五)工程采用的质量验收标准;(六)施工单位的工程竣工报告、勘察设计单位的质量检查报告和监理单位的工程质量评估报告中有关工程质量验收的基本情况及结论;(七)甩项的具体部位及甩项后对工程主要使用功能的影响程度;(八)规划、公安消防、环保等部门的验收情况和结论;(九)有关质量检测和功能性试验的基本情况和结论;(十)工程实施过程中发现影响工程质量的主要问题及整改情况;(十一)工程质量评定等级;(十二)备案机关认为需要说明的有关情况;第八条建设单位应当自工程竣工验收合格之日起15个工作日内,依照本细则的规定,向工程所在地备案机关备案。工程竣工验收合格日期是指建设单位签署工程竣工验收报告的日期。第九条建设单位办理工程竣工验收备案应提交下列资料各一份:(一)工程竣工验收备案表; (二)工程竣工验收报告;(三)工程施工承包合同;(四)勘察、设计、施工、监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件;(五)规划、公安消防、环保、城建档案等部门出具的认可文件或者准许使用文件;(六)施工单位签署的工程质量保修书;(七)有关质量检测和功能性试验资料;(八)商品住宅的《住宅质量保证书》和《住宅使用

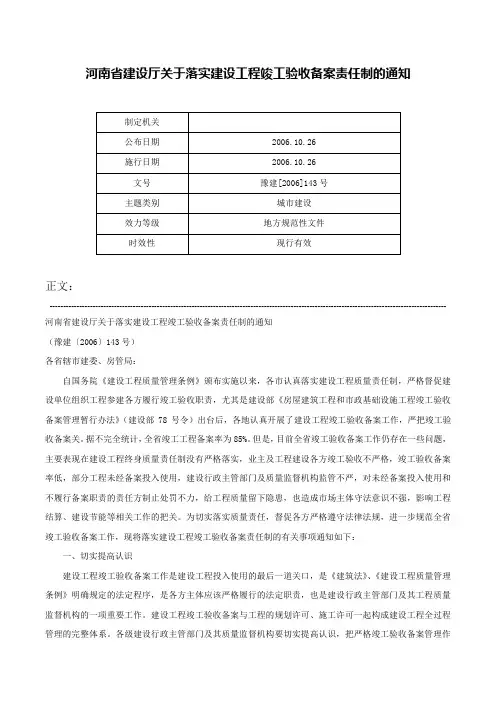

河南省建设厅关于落实建设工程竣工验收备案责任制的通知

河南省建设厅关于落实建设工程竣工验收备案责任制的通知 【法规类别】城市规划与开发建设 【发文字号】豫建[2006]143号 【发布部门】河南省建设厅 【发布日期】2006.10.26 【实施日期】2006.10.26 【时效性】现行有效 【效力级别】地方规范性文件 河南省建设厅关于落实建设工程竣工验收备案责任制的通知 (豫建〔2006〕143号) 各省辖市建委、房管局: 自国务院《建设工程质量管理条例》颁布实施以来,各市认真落实建设工程质量责任制,严格督促建设单位组织工程参建各方履行竣工验收职责,尤其是建设部《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部78号令)出台后,各地认真开展了建设工程竣工验收备案工作,严把竣工验收备案关。据不完全统计,全省竣工工程备案率为85%。但是,目前全省竣工验收备案工作仍存在一些问题,主要表现在建设工程终身质量责任制没有严格落实,业主及工程建设各方竣工验收不严格,竣工验收备案率低,部分工程未经备案投入使用,建设行政主管部门及质量监督机构监管不

严,对未经备案投入使用和不履行备案职责的责任方制止处罚不力,给工程质量留下隐患,也造成市场主体守法意识不强,影响工程结算、建设节能等相关工作的把关。为切实落实质量责任,督促各方严格遵守法律法规,进一步规范全省竣工验收备案工作,现将落实建设工程竣工验收备案责任制的有关事项通知如下: 一、切实提高认识 建设工程竣工验收备案工作是建设工程投入使用的最后一道关口,是《建筑法》、《建设工程质量管理条例》明确规定的法定程序,是各方主体应该严格履行的法定职责,也是建设行政主管部门及其工程质量监督机构的一项重要工作。建设工程竣工验收备案与工程的规划许可、施工许可一起构成建设工程全过程管理的完整体系。各级建设行政主管部门及其质量监督机构要切实提高认识,把严格竣工验收备案管理作为规范建筑市场秩序,提高工程参建各方主体守法意识,构建和谐社会,提高执政能力的一项重要工作来抓。 二、明确主体责任 按照《建筑法》、《建设工程质量管理条例》和《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部78号令)的规定,各级建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。 建设单位确定工程竣工验收时间后,应提前7天通知质量监督机构,工程质量监督机构应对工程竣工验收的组织形式、验收程序、执行验收的规范、标准情况等实行严格监督。工程质量监督机构应在工程竣工验收合格后7个工作日内向备案机关提交工程质量监督报告。 建设工程竣工验收由建设单位(项目)负责人组织勘察、设计、施工、监理等单位的项目负责人和其他有关方面的专家共同验收。建设单位在工程竣工验收合格之日起15日内,到当地建设行政主管部门备案。

四川省地方公路竣(交)工验收办法实施细则

四川省地方公路竣(交)工验收办法实施细则 川交函[2005]563号 各市、州交通局: 为贯彻执行交通部《公路工程竣(交)工验收办法》(交通部令2004年第3号),进一步完善我省地方公路建设工程竣(交)工验收工作,确保工程质量,结合我省实际,厅制定了《四川省地方公路竣(交)工验收办法实施细则》。现印发给你们,请遵照执行。 附件:《四川省地方公路竣(交)工验收办法实施细则》 四川省交通厅 二○○五年八月二十三日 四川省地方公路竣(交)工验收办法实施细则 为进一步完善我省地方公路建设工程竣(交)工验收工作,确保工程质量,根据交通部《公路工程竣(交)工验收办法》(交通部令2004年第3号)及《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发[2004]446号)的有关规定,结合我省实际,制定本实施细则。 第一章总则 第一条本实施细则适用于《四川省地方公路建设管理办法》管理的二级路网建设项目(含地方公路收费项目、通往省级以上旅游风景区公路建设项目)及三级路网建设项目(以下简称建设项目)新、改建工程竣(交)工验收工作。 第二条省交通厅公路局负责项目竣(交)工验收工作的行业管理和指导。采用两阶段设计的项目,竣工验收由初步设计审批单位负责;采用一阶段施工图设

计的项目,竣工验收由一阶段施工图设计审批单位负责。县际公路由厅公路局组织竣工验收。 第三条省交通厅公路水运质量监督站负责竣(交)工验收质量鉴定及质量检测工作的行业指导和管理。建设项目交工验收前工程质量检测及竣工验收质量鉴定工作由市(州)质量监督机构组织实施。厅质量监督机构负责收费路桥、一级及以上等级公路、特大桥及特殊结构桥梁、长、特长隧道的项目交工验收前质量检测意见和项目竣工验收的质量鉴定报告的审核工作。 第四条交工验收是指公路工程建设项目或合同段按合同要求完成合同约定的工程内容后及试运营前,由项目业主按合同段或项目组织的工程验收活动。若以合同段为单位进行交工验收,最后一个合同段交工验收时,应同时完成项目交工验收工程质量评定。竣工验收是指公路工程建设项目经交工验收,并试运营2年后,由交通主管部门组织的工程验收活动。建设项目原则上以国家有关部门批(核)准的工程可行性研究报告的项目规模进行竣工验收。对分期实施的项目,经竣工验收负责部门同意,可分期竣工验收。 第五条工程验收按交工验收和竣工验收两阶段进行。对建设规模较小的三级及以下等级公路项目,经竣工验收负责单位批准,可将交工验收和竣工验收合并进行。 未按本细则进行竣(交)工验收或验收不合格的建设项目,不得交付使用。 第六条公路工程竣(交)工验收的依据 (一)批准的工程可行性研究报告; (二)批准的工程初步设计、施工图设计及变更设计文件;

建设工程竣工验收备案制度实施细则

建设工程竣工验收备案制度实施细则 第一条为了加强建设工程质量管理 , 保证建筑产品使用安全 , 根据国务院《建设工程质量管理条例》、省人民政府《黑龙江省建设工程质量监督管理条例》、建设部《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》 ( 建设部令第 78 号 ) 、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》 ( 建建 [2000]142 号 ) 等法规和规定 , 结合本市实际 , 制定 本实施细则。 第二条凡在本市境内的各类建设工程 , 除国家和省上另有规定外 , 竣工验收备案均适用本细则。 第三条建设工程建成后 , 必须通过竣工验收 , 并向建设行政主管部门备案后方可投入正式使用。 第四条全省各级建设行政主管部门按照分级管理的原则负责竣工验收的监 督和竣工验收备案管理工作。 第五条 , 经省人民政府确定的全省重点建设项目、列入重大建设工程管理的和省政府委托的其它大中型项目由省建设行政主管部门会同有关单位按照省政府《甘肃省建设项目 ( 工程 ) 竣工验收暂行办法》组织竣工验收。 其它建设工程由建设单位负责组织竣工验收 , 并向建设行

政主管部门备案。 第六条建设工程竣工验收必须符合以下条件 : ( 一 ) 已完成工程设计和合同约定的各项内容 , 达到竣工标准。 ( 二 ) 施工单位在工程完工后对工程质量进行了检 查 , 确认工程质量符合有关法律、法规和工程建设强制性标准 , 符合设计文件及合同要求 , 并提出工程竣工报告。工程竣工报告应经项目经理和施工单位负责人审核签字 , 并加盖公章。 ( 三 ) 委托监理的建设工程 , 监理单位应具有完整的监理资料 , 并提出工程质量评估报告。工程质量评估报告应经总监理工 | 程师和监理单位有关负责人审核签字 , 并加盖公章。 ( 四 ) 勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署、并经监理单位认可的设计变更通知书进行了检查 , 确认勘察、设计符合国家规范、标准要求 , 施工单位的工程质量 ( 达到设计要求 , 并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位负责人审核签字 , 并加盖公章。 ( 五 ) 生产性建设工程主要工艺设备及其配套设施经联动负荷试车合格 , 形成生产能力 , 能够生产出设计文件所规定的产品。建设单位根据试生产情况 , 提出试生

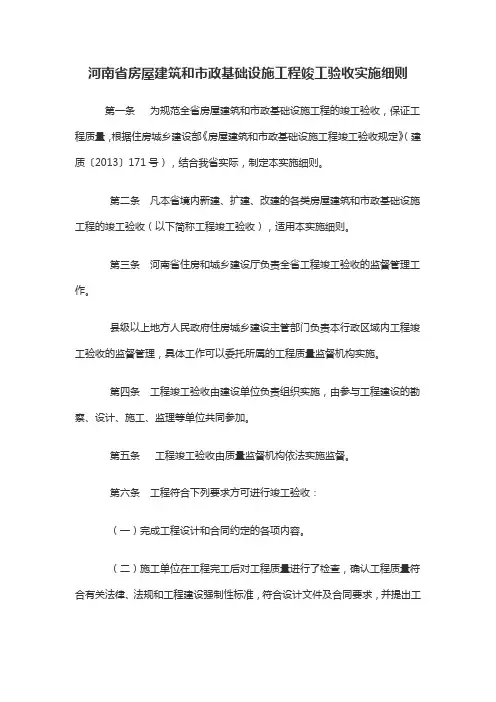

河南省竣工验收实施细则

河南省房屋建筑和市政基础设施工程 竣工验收实施细则 豫建建(2014)12号 第一条为规范全省房屋建筑和市政基础设施工程的竣工验收,保证工程质量,根据住房城乡建设部《房屋建筑和市政基础设施工程竣工验收规定》(建质〔2013〕171号),结合我省实际,制定本实施细则。 第二条凡本省境内新建、扩建、改建的各类房屋建筑和市政基础设施工程的竣工验收(以下简称工程竣工验收),适用本实施细则。 第三条河南省住房和城乡建设厅负责全省工程竣工验收的监督管理工作。 县级以上地方人民政府住房城乡建设主管部门负责本行政区域内工程竣工验收的监督管理,具体工作可以委托所属的工程质量监督机构实施。 第四条工程竣工验收由建设单位负责组织实施,由参与工程建设的勘察、设计、施工、监理等单位共同参加。 第五条工程竣工验收由质量监督机构依法实施监督。 第六条工程符合下列要求方可进行竣工验收: (一)完成工程设计和合同约定的各项内容。 (二)施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。工程竣工报告应经项目经理和施工单位技术或主管质量的负责人审

核签字。 (三)对于委托监理的工程项目,项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织各专业监理工程师根据《建设工程监理规范》的要求对工程质量进行竣工预验收。存在问题的应要求施工单位及时整改;合格或经整改后合格的工程项目,总监理工程师应签认单位工程竣工验收报审表。 工程竣工预验收合格后,项目监理机构对工程进行质量评估,具备完整的监理资料,并提出工程质量评估报告。工程质量评估报告应经总监理工程师和监理单位技术负责人审核签字。 工程质量评估报告应包括以下主要内容: 1. 工程概况; 2. 工程各参建单位; 3. 工程施工质量及监理情况; 4. 工程质量事故及处理情况; 5. 竣工资料审查情况; 6. 工程质量评估结论。 (四)勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并分别提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和项目勘察、设计单位有关负责人审核签字。 质量检查报告应包括以下主要内容: 1. 工程概况; 2. 检查依据;

交通运输部《工程交竣工验收办法实施细则》

公路工程竣(交)工验收办法实施细则 第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。 交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。 竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。 (四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收 第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:

(一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 (二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。 (三)监理单位对工程质量评定合格。 (四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理完毕。 (五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。 (六)施工单位、监理单位完成本合同段的工作总结报告。 第五条交工验收程序: (一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。 (二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。 (三)项目法人对施工单位的交工验收申请、监理单位的质量评定资料进行核查,必要时可委托有相应资质的检测机构进行重点抽查

建设工程竣工验收备案制度实施细则

( 十二 ) 已通过消防、环保、职业安全卫生专项验收 , 有关部门已出具专项验收意见和准许使用文件。 ( 十三 ) 建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。 第七条建设工程竣工验收按以下程序进行 : ( 一 ) 工程完工后 , 施工单位向建设单位提交工程竣工报告 , 申请工 程竣工验收。同时 , 监理单位向建设单位提交工程质量评估报告 , 勘察、设计单位提交质量检查报告 , 建设单位编制完成试生产报告。 ( 二 ) 对符合竣工验收要求的省列重点建设项目、列入重大建设工程管理的和省政府委托的其它大中型项目 , 建设单位收到工程竣工报告后 , 向省建设行政主管部门提出竣工验收申请 , 由省建设行政主管部门会同有关单位和 专家组成验收组 , 制定验收方案。其它符合竣工验收要求的工程 , 由建设单位组织勘察、设计、施工、监理等单位和有关专家 , 组成验收组 , 制定验收方案。 ( 三 ) 建设单位应当在工程竣工验收 7 个工作日前将验收的时间、地点及验收组名单书面通知备案机关和负责监督工程的工程质量监督机构 , 并到 备案机关申领《建设工程竣工验收备案表》 ( 见附表 ) 和《建设工程竣工验收报告》 ( 见附表 ) 。 ( 四 ) 备案机关应审查该工程竣工验收条件和资料是否符合要求 , 对符 合要求的发给建设单位《建设工程竣工验收备案表》和《建设工程竣工验收报告》 , 不符合要求的 , 通知整改 , 并重新确定竣工验收时间。 ( 五 ) 建设单位应按第五条规定组织竣工验收 , 程序如下 : 1 、建设、勘察、设计、施工、监理单位分别向验收组汇报工程合同履约情 况 , 以及在工程建设各个环节执行法律、法规和工程建设强制性标准的情况 ; 2 、验收组人员审阅建设、勘察、设计、施工、监理单位的工程档案资料 ; 3 、实地查验工程质量 ; 4 、对工程勘察、设计、施工、设备安装质量 , 生产能力核定、竣工决算和各管理环节等方面作出全面评价 , 形成经验收组全体人员签署的工 程竣工验收意见 ; 5 、参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一 致意见时 , 应当协商提出解决的办法 , 待意见一致后 , 重新组织工程竣工 验收。不能协商解决时 , 由建设行政主管部门会同有关单位裁决。 第八条工程竣工验收合格后 , 建设单位应当及时提出工程竣工验收报告。工程竣工验收报告主要包括 : 工程概况、开工日期、建设单位执行建设程序情况 ,对工程勘察、设计、施工、监理等方面的评价 , 对生产能力的核定和竣工决算的审定 , 工程竣工验收时间、程序、内容和组织形式 , 验收小组人员签署的工程竣工验收意见等内容。 工程竣工验收报告还应附有下列文件 : ( 一 ) 立项批复 ; ( 二 ) 初步设计批复及施工图审查意见 ; ( 三 ) 施工许可证 ; ( 四 ) 施工单位提交的工程竣工报告 , 勘察、设计单位提供的工程质量检

(完整版)甲方工程管理办法及规定

目录 一. 工程项目现场管理规程 二. 第一次工地会议议程 三. 监理授权书 四. 工程技术资料及施工图表签报程序规定 五. 工程施工现场签证管理办法 六. 施工用电管理规定 七. 施工用水管理规定 八. 违规处罚规定 九. 监理工作管理规定 十. 驻地监理工作考核细则 十一. 工程质量管理规定 十二. 施工现场安全文明管理规定 十三. 工程质量问题(事故)处理规定 十四. 工程完工清场和质保期内保修工作的规定十五. 工程质量验收标准 十六. 竣工验收规程 十七. 工程竣工验收会议表决意见(标准格式) 附表一.工程进度资金需求申报表 附表二.周(月)施工计划表 附表三.钢材、水泥月报表 附表四.工程缺陷统计表 附表五.分户房屋移交检验缺陷登记表 附表六.工程尾款申请支付表 附表七.工程质保金申请支付表

工程项目现场管理规程 一.总则 工程项目现场管理是实现投资目标的重要环节,负有对工程投资、进度、质量、施工安全、环境影响等协调、控制、指挥的权利和责任,旨在工程前期准备至招投标和施工合同签订后开展工作。基建办是工程项目施工现场唯一的组织协调机构。 二.职责 1.对工程实施过程中的投资、进度、质量、施工安全和环境影响负责。 2.严格执行单位工程投资、进度和质量计划,实施对施工单位、监理单位日常工作的考核与管理。 三.主要工作程序和内容 1.工程开工前由基建办明确项目责任人。项目接任后,必须熟悉所接任项目的招标文件、设计图纸、工程现场情况,拟定施工队伍进场计划和现场准备措施。 2.施工现场准备就绪后两天内正式通知监理单位、施工单位召开第一次工地会议,工地会议的主要目标是:转交业主对施工、监理管理的相关文件规定,察看施工现场,交代控制坐标点,确定工程技术交底日期和预定开工日期。 3.工程放线定位后及时组织监理单位,业主开发工程管理部门测定建筑物周边线外3m以内的现场高程及所占用施工场地的现场

公路工程竣工验收办法及实施细则[详细]

《公路工程竣(交)工验收办法实施细则》 (交公路发〔2020〕65号)正式颁布 为进一步规范和完善公路工程竣(交)工验收及质量鉴定工作,交通运输部于近日印发了《公路工程竣(交)工验收办法实施细则》(交公路发〔2020〕65号)。该细则自2020年5月1日起施行,《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发〔2020〕446号)同时废止。细则中对公路工程交竣工验收及质量鉴定等环节进行了局部修订和完善。 质监总站 二O一O年二月二十五日 相关阅读: 1、关于征求《公路工程竣(交)工验收办法实施细则》(征求意见稿)有关意见的函(交公便字〔2020〕172号) 附件1:公路工程质量鉴定办法.doc 附件2:公路工程竣工档案目录.doc 附件3:公路工程(合同段)交工验收证书.doc 附件4:公路工程交工验收报告.doc 附件5:各单位工作总结报告.doc 附件6:公路工程各参建单位工作综合评价一览表.doc 附件7:公路工程竣工验收鉴定书.doc 附件8:项目参建单位工作综合评价等级证书.doc 办法修订汇报.doc

2、《公路工程竣(交)工验收办法实施细则》(交公路发〔2020〕65号) 公路工程竣(交)工验收办法实施细则 第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2020年第3号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。 交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。 竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。 (四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收

公路工程交竣工验收办法实施细则

《公路工程交竣工验收办法实施细则》附件2 公路工程项目文件归档围 第一部分综合文件 一、竣(交)工验收文件 (一)竣工验收文件(附件6、7、8相关容及竣工验收委员会各专业检查组意见)。 (二)交工验收文件(附件3、4相关容)。 (三)工程单项验收文件(环保、档案等)。 (四)各参建单位总结报告。 (五)接管养护单位项目使用情况报告。 二、建设依据及上级有关指示 (一)项目建议书及批准文件。 (二)工程可行性研究报告及批准文件。 (三)水土保持批准文件。 (四)环境影响评价及批准文件。 (五)文物调查、保护等文件。 (六)初步设计文件及批准文件。 (七)施工图设计文件及批准文件。 (八)设计变更文件及批准文件。 (九)设计中重大技术问题往来文件、会议纪要。 (十)施工许可批准文件。 (十一)上级单位有关指示。 三、征地拆迁资料 (一)征地拆迁合同协议。 (二)征地批文。 (三)征用土地数量一览表。 (四)占地图及土地使用证。

(五)拆迁数量一览表。 四、工程管理文件 (一)招标文件。 (二)投标文件、评标报告。 (三)合同书、协议书。 (四)技术文件及补充文件。 (五)建设单位往来文件。 (六)工程质量责任登记表。 (七)其它文件及资料。 第二部分决算和审计文件 一、支付报表 二、财务决算文件 三、工程决算文件 四、项目审计文件 五、其他文件 第三部分监理资料 一、监理管理文件 二、工程质量控制文件 (一)质量控制措施、规定及往来文件。 (二)监理独立抽检资料(注:编排顺序参照第四部分)。 (三)交工验收工程质量评定资料。 三、工程进度计划管理文件 四、工程合同管理文件 五、其他文件 六、其它资料 监理日志,会议记录、纪要,工程照片,音像资料。 监理及人员情况,各级监理人员的工作围、责任划分、工作制度。

甲方工程竣工验收报告

甲方工程竣工验收报告 甲方工程竣工验收报告 建设单位项目负责人:呼市新城区麻花板村委会 201X年11月27日 篇二: 甲方单位工程竣工验收报告 单位工程竣工验收报告 工程名称: 永丰余生物环保包材原料生活用纸 验收日期: 201X年11月5日 建设单位: 永丰余造纸厂() (公章) 省建设工程质量监督检测站监制 工程概况 竣工验收情况及意见 竣工验收组主要成员 篇三: 甲方竣工验收报告 竣工验收报告 一、工程概况:同德花园1#、3#楼工程位于市市北区劲松三路266号,本工程总建筑面积为1690

87㎡,建筑功能为住宅楼,1#楼10层;3#楼14层设计使用年限为50年,抗震防裂度6度,基础为筏板基础,现浇剪力墙结构,填充墙为蒸压混凝土加气块,所有地上建筑部分均做65mmB1级聚苯板保温。工程与201X年8月18日开工,201X年10月15日竣工验收。 二、工程完成简况:根据参见各方合同约定的容,工程设计、监理、施工等均按要求的项目完成,达到合同的质量等级要求,在本工程设计、施工过程中,严格执行各项法律、法规、规及省有关规定。根据各方合同约定的容,审查完成情况如下: 1、完成设计项目情况: 基础、主体、建筑装饰装修工程;给排水工程、消防工程;建筑电气安装工程;经审查基础工程合格、主体工程合格、建筑装饰装修工程合格、屋面工程合格;给排水工程合格;建筑电气工程合格。 2、完成合同约定情况: 总承包合同约定、专业承包合同约定经审查已按照合同约定容完成。 3、技术档案和施工管理资料: 经审查建设前期、施工图设计审查等技术档案齐全;监理技术档案和管理资料齐全;施工技术档案和管理资料齐全。 4、实验报告: 经审查主要建筑材料(钢筋、水泥、砖、砂、石、防水材料、保温材料、电气材料、水暖材料等)实验报告齐全,符合要求。 5、工程质量保修书: 工程质量保修书已签订,并编制了商品房质量保证书和房屋使用说明书。

工程竣工验收管理办法及实施细则

工程竣工验收管理办法及实施细则 1总则 公司铁路专用线建设项目的竣工验收交接工作,全面考核建设工作的成果,根据国家、铁道部有关规定,制定本细则。内蒙古珠江投资有限公司负责建设的铁路项目按照本办法组织竣工验收。 2验收的依据、条件 2.1验收的依据: 国家和铁道部发布的有关工程建设的法律、法规、规章和标准以及其它规范性文件。 经批准的设计文件(含变更设计)。 监理单位总监理工程师对竣工报告的签署意见。 合同文件。 2.2验收条件 初验应具备的条件: 1 主体工程及其配套工程(包括外部配套工程及设备)已按设计要求建成,具备临管运营或投产条件。 2 环境保护、水土保持等设施与其主体工程同步建成实施,并经审批本项目环境保护影响报告书(表)的环境保护行政主管部门验收合格。 3 劳动安全卫生及消防设施与其主体工程同步建成或实施,并经相关部门验

收合格。 4建设征地使用核查、报审、发证工作基本完成。 5工程质量达到合格及以上标准。 6 设备安装调试完毕、试运转合格。 7 竣工文件及资料编制按规定完成,达到档案验收标准。 2.3正式验收应具备的条件: 1 初验中存在的问题和遗留问题全部得到解决。 2 财务决算已经编制完成,并经过审计部门审计合格。 3 建设资金应全部到位,并与建设工程合同各方已结清资金费用。 4 正式运营投产的各项准备工作已经完成,即运营生产组织管理机构、上岗人员、设备状态、物资准备以及外部配套条件等,能适应正常连续运营生产使用的需要。 5 具有保修期的工程项目,有施工单位签署的工程保修书。 3竣工验收任务和内容 3.1竣工验收的主要任务是: 1 对建设项目的建设规模、建设内容、建设质量、资金使用等情况进行全面审查。 2 对建设项目形成的固定资产、无形资产、递延资产等情况进行全面审核。 3 对建设项目能否合格交付生产或者使用作出评价。 4 对建设项目执行国家法律、法规情况进行检查。

河南省建设工程竣工验收报告(表13)范本

河南省建设工程竣工验收报告(表13-1)工程名称****市**桥改建工程 建筑面积 (m2) / 建设单位 (公章)***市住房和城乡建设委员会 工程造价 (万元) 2092 结构层数/ 合同开、竣工时间200天 工程地点**市中西部实际开、竣工时间 2014.12.20 2015.06.30 竣工验收时间2015年7月15日竣工验收结论合格工程 建设单位在工程建设中执行基本建设程序情况 建设单位认真执行国家基本建设程序,周密部署、精心组织、建设科学的建设管理模式,健全完善质量保证措施,优质高效地完成各项建设任务。

对工程勘察单位工作评价 勘察结论符合实际,《地质勘察报告》内容齐全、完整,科学地指导了设计和施工。 对工程设计单位工作评价 设计单位严格遵守设计规范,设计合理,本工程按设计完成后造型美观。 施工过程中,设计单位对现场服务热情,工作认真,仔细的对待每一个工作细节。

对工程监理单位工作评价 监理单位认真履行监理职责,热情服务施工现场,按规范办事,保证了施工质量。 对工程施工单位工作评价 工程施工单位严格按照设计图纸,遵守施工规范和合同要求,根据现场施工条件,精心组织施工,使工程符合设计及规范要求,工程质量达到合格标准。

组织竣工验收程序: 工程完工后,首先由施工单位进行自检,自检合格后由监理单位组织初验,初验合格,由监理单位向建设单位提交工程验收评估报告,建设单位收到工程验收报告后,由建设单位组织勘察、设计、监理、施工等单位对工程进行验收。 竣工验收组织形式: 验收由建设单位即**市住房和城乡建设委员会组织,验收参加单位:建设单位、勘察单位、设计单位、监理单位、施工单位,每个单位至少3名工作人员参加。所有参加验收人员分三个验收小组来进行验收,分别负责工程的观感质量、实测实量(含校对竣工图)、资料检查共三项的验收。 组织竣工验收内容: **设计研究院设计的***市**桥改建工程,包括桥梁主体、桥面、人行道和路灯等。 验收严格执行《城市桥梁工程施工与质量验收规范》(CJJ2-2008),对工程质量外观、结构尺寸参数、工程资料进行检验验收。

最新公路工程竣工验收办法实施细则2013

批准实施文件交公路发号二〇一〇年三月五日 部印发《公路工程竣(交)工验收办法实施细则》为进一步规范和完善公路工程竣(交)工验收及质量鉴定工作,交通运输部于近日印发了《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65 号)。该细则自2010 年5 月1日起施行,《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发〔2004〕446 号)同时废止。细则中对公路工程交竣工验收及质量鉴定等环节进行了局部修订和完善。 质监总站 二O 一O 年三月十二日 细则正文 公路工程竣(交)工验收办法实施细则 第一章总则 第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004 年第3 号),制定本细则。 第二条公路工程验收分为交工验收和竣工验收两个阶段。交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。 第三条公路工程竣(交)工验收的依据是: (一)批准的项目建议书、工程可行性研究报告。 (二)批准的工程初步设计、施工图设计及设计变更文件。 (三)施工许可。 (四)招标文件及合同文本。 (五)行政主管部门的有关批复、批示文件。 (六)公路工程技术标准、规范、规程及国家有关部门的相关规定。 第二章交工验收 第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件: (一)合同约定的各项内容已全部完成。各方就合同变更的内容达成书面一致意见。 (二)施工单位按《公路工程质量检验评定标准》及相关规定对 工程质量自检合格。 (三)监理单位对工程质量评定合格。 (四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。检测意见中需整改的问题已经处理完毕。 (五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。 (六)施工单位、监理单位完成本合同段的工作总结报告。

建设工程竣工验收的基本程序和内容

建设工程竣工验收的基本程序和内容 一、建设工程竣工验收条件 建设单位在收到施工单位提交的工程竣工报告,并具备以下条件后,方可组织勘察、设计、施工、监理等单位有关人员进行竣工验收: 1、完成了工程设计和合同约定的各项内容。住宅工程初装饰的部位和项目应符合《住宅工程初装饰竣工验收办法》(建监字第392号)的要求。 2、施工单位对竣工工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。该报告应经总监理工程师(针对委托监理的项目)、项目经理和施工单位有关负责人审核签字。 3、有完整的技术档案和施工管理资料。经工程质量监督机构审查符合要求。 4、建设行政主管部门及委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。 5、对于委托监理的工程项目,具有完整的监理资料,监理单位提出工程质量评估报告,该报告应经总监理工程师和监理单位有关负责人审核签字。未委托监理的工程项目,工程质量评估报告由建设单位完成。

6、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出质量检查报告。该报告应经该项目勘察、设计负责人和各自单位有关负责人审核签字。 7、住宅工程已已按《四川省住宅工程质量分户验收管理暂行规定》进行分户验收。 8、有规划、消防、环保等部门出具的验收认可文件。 9、有建设单位与施工单位签署的工程质量保修书。 二、竣工验收的组织 由建设单位负责组织实施建设工程竣工验收工作,质量监督机构对工程竣工验收实施监督。 三、验收人员 由建设单位负责组织竣工验收小组.验收主持人由建设单位法人代表或其委托的负责人担任。验收组成员由建设单位的上级主管部门、建设单位项目负责人、建设单位项目现场管理人员及勘察、设计、施工、监理单位的技术负责人或质量负责人组成,建设单位也可邀请有关专家参加验收小组。验收小组成员中土建及水电安装专业人员应配备齐全。 四、竣工验收标准 竣工验收标准为国家及四川省的强制性标准,现行质量检验评定标准、施工验收规范、经审查通过的设计文件及有关法律、法规、规章和规范性文件规定。

最新整理《公路工程竣交工验收办法实施细则》修订说明.doc

《公路工程竣交工验收办法实施细则》修订说明 依据《公路工程竣交工验收办法实施细则》条款,粗略说明主要修订内容、目的和意义。 一、正文部分 1、第二条对交工、竣工验收进行了定义,与《验收办法》有所不同。进一步明确了交工验收就是交合同,竣工验收对项目建设作出整体性综合评价。 2、第三条增加竣交工的一个依据“施工许可”。目的是落实基本建设程序。 3、第四条,第一款增加“各方就合同变更的内容达成书面一致意见”;第四款增加“检测意见中需整改的问题已经处理完毕”。第五款增加“完成ˋ公路工程项目文件归档范围ˊ(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作”。 4、第五条内容新增加,明确了交工验收程序。 5、第六条主要是为了引出附件6-2~6-4。 6、第七条增加“路基工程作为单独合同段进行交工验收时,应邀请路面施工单位参加”和“交通运输主管部门、公路管理机构、质量监督机构视情况参加交工验收”。前者提供解决路基移交容易出现扯皮问题的处理方法,并且通过路面单位的力量发现一些路基的问题,以便及时解决。后者针对各省不同情况,明确交通运输主管部门、公路管理机构、质量监督机构对交工验收参与工作的自由决定权。 7、第八条增加“投资额原则使用结算价,当结算价暂时未确定时,可使用招标合同价,但在评分计算时应统一”内容,主要解决合同段交工验收时或项目通车时工程结算没有出来。 8、第十条“交工验收不合格的工程应返工整改,直至合格。交工验收提出的工程质量缺陷等遗留问题,由项目法人责成施工单位限期完成整改。”明确责任。 9、第十二条加强工作的计划性,主要解决目前存在建设项目通车后竣工验收工作落实不了或竣工验收前期工作准备不足的问题。 10、第十三条第五款增加“土地使用手续已办理”。强调了土地手续的重要性。第二十四条进一步明确“竣工验收时需要核验建设项目依法用地和履行土

相关主题
文本预览
相关文档 最新文档
