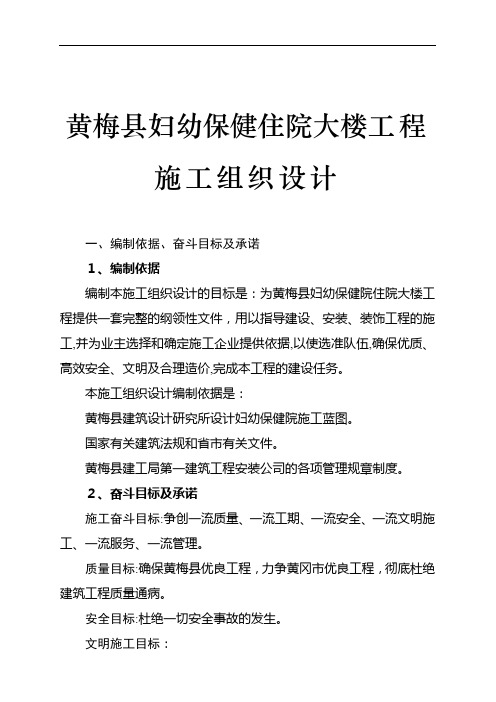

黄梅县妇幼保健住院大楼工程施工组织设计

一、编制依据、奋斗目标及承诺

1、编制依据

编制本施工组织设计的目标是:为黄梅县妇幼保健院住院大楼工程提供一套完整的纲领性文件,用以指导建设、安装、装饰工程的施工,并为业主选择和确定施工企业提供依据,以使选准队伍,确保优质、高效安全、文明及合理造价,完成本工程的建设任务。

本施工组织设计编制依据是:

黄梅县建筑设计研究所设计妇幼保健院施工蓝图。

国家有关建筑法规和省市有关文件。

黄梅县建工局第一建筑工程安装公司的各项治理规章制度。

2、奋斗目标及承诺

施工奋斗目标:争创一流质量、一流工期、一流安全、一流文明施工、一流服务、一流治理。

质量目标:确保黄梅县优良工程,力争黄冈市优良工程,完全杜绝建筑工程质量通病。

安全目标:杜绝一切安全事故的发生。

文明施工目标:

黄冈市(县)建筑施工现场综合考评,文明施工达标到优良工程项目。

工期目标:天

科技目标:

大力推广新技术、新工艺、新设备、新材料的应用,科技求质量,以技术创效益,确保工程进度,降低工程造价。

服务目标:

坚决做到:服务周到、业务中意,在施工过程中随时随地同意业主和监理检查,并随时向业主和监理提出合理化建议,不断完善使用功能。

承诺:

1、工期:每延误一天,罚款200元。

2、工程质量主体未评为县级优良等级,按工程总造价的1 %罚款。

3、参加黄梅县妇幼保健院施工的我公司全体施工人员都将参加人身安全意外保险的投保。

4、施工中的一切安全工作及安全责任概由我公司承担。

5、工程不得分包

我公司各项治理制度健全,拥有相对稳定的施工队伍,在建筑市场竞争中有较好的信誉,不存在转包和分包,安全有能力确保该工程质量和工期。

二、工程概况

1、工程名称:黄梅县妇幼保健院住院大楼

2、建设单位:黄梅县建工局第一建筑工程安装公司

3、设计单位:湖北省黄梅县建筑设计研究所

4、工程地点:黄梅县黄梅镇

5、建筑面积:单项工程约 m2

6、结构类型:框架

层数:层

总高:米

7、基础类不:桩基

三、主体结构要紧施工方法

1、砖砌基础

(1)砌筑

1)砖基础砌筑前,基底垫层表面应清扫洁净,洒水湿润。再盘墙角;每次盘角高度不应超过五层砖。

2)基础大放脚砌到基础墙时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对比皮数杆的砖层及标高;如有高低差时,应在水平夹缝中逐渐调整,使墙的层数与皮数杆相一致。

3)基础墙角每次砌筑高度不应超过五层砖,随砌随靠平吊直,以保证基础墙横平竖直。砌基础墙应挂线,24墙外手挂线,37墙以上应双面挂线。

4)基础标高不一致或有局部加深部位,应从最低处往上砌筑。同时应经常拉线检查,以保证砌体平直通顺,防止出现螺丝墙。

5)基础墙上,承托暖气沟盖板的挑檐砖及上一层压砖,均应用丁砖砌筑。立缝推断头灰要打严实。挑檐砖层的标高必须正确。

6)基础墙上的各种预留洞口及埋件,以及接槎的拉结筋,应按设计标高、位置或交底要求留置。幸免后凿墙打洞,阻碍墙体质量。

7)沉降缝两边的墙角应按直角要求砌筑。先砌的墙要把舌头灰刮尽;后砌的墙可采纳缩口灰的方法。掉入沉降缝内的砂浆、碎砖和杂物,随时清除洁净。

8)安装管沟和预留洞的过梁,其标高、型号位置必须准确,底灰饱满,如坐灰超过20mm厚时,要用细石混凝土铺垫,过梁两端的搭墙长度应一致。

(2)抹防潮层:

抹灰前应将墙项活动砖修好,墙面要清扫洁净,浇水润湿。随即抹防水砂浆。设计无规定时一般厚度为20mm,防水粉掺量为水泥重量的3%—5%。

(3)冬雨期施工

1)砂浆:宜采纳一般硅酸盐水泥拌制;石灰膏、电石膏等掺合料应有防冻措施。假如遭冻,必须融化后方可使用。砂子中不得含有冰块和直径大于10mm的冻结块。

2)砖应清除冰霜,砖能够不浇水,但应增大砂浆的稠度。

3)砌砖如采纳掺盐砂浆砌筑,其掺盐量,材料加热温度均按冬施方案规定执行,砂浆使用时温度不应低于+5℃。

4)雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。每日砌筑高度不宜超过1.2m。收工时应覆盖砌体表面。

质量标准

(1)保证项目

1)砖的品种、强度等级必须符合设计要求。

2)砂浆品种符合设计要求,强度必须符合下列规定:

(a)同品种、同强度砂浆各组试块的平均强度不小于fm.k(试块标准养护抗压强度)。

(b)任意一组试块的强度不小于0.75fm.k。

3)砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不

小于80%。

4)外墙的转角处严禁留直槎,其他临时刻断处,留槎的做法必须符合施工规范的规定。

(2)差不多项目

1)砖砌体上下错缝,每间(处)无四皮砖通缝。

2)砖砌体接槎处灰缝砂浆密实,缝、砖应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。

3)预埋拉结筋的数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过1—3皮砖。

4)留置构造柱的位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理洁净。

2、砌砖墙

作业条件

(1)完成室外及房心回填土,安装好暖气盖板。

(2)办完地基、基础工程隐层。

(3)按标高抹好水泥砂浆防潮层。

(4)弹好墙身线、轴线,依照现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。

(5)按标高立好皮数杆,皮数杆的间距以15~20m为宜。

(6)砂浆由试验室做好试配,预备好试模。

操作工艺

(1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必

须适当增大砂浆稠度。

(2)砂浆搅拌:砂浆配合比应采纳重量比,计量精度水泥为±2%,砂、灰膏操纵在±5%以内。宜用机械搅拌,搅拌时刻许多于1.5min。

(3)砌砖墙:

1)组砌方法:砌体一般采纳一顺一丁(满丁满条)梅花丁或三顺一丁砌法。不采纳五顺一丁砌法,砖柱不得采纳先砌四周后填心的包心砌法。

2)排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。依照弹好门窗洞口位置线。认真核对窗间墙、垛尺寸长度是否符合排砖模数。如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显部位。移动门窗口位置时,应注意暖卫主管及门窗口开启时不受阻碍。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。因此排砖时必须有个全盘考虑。即前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。

3)选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹、颜色均匀、规格差不多一致的砖敲击时声音响亮,焙烧过火变色、变形的砖可用在基础及不阻碍外观的内墙上。

4)盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修整。盘角时要认真对比皮数杆的砖层和标高,操纵好灰缝大小使水平灰缝均匀一致。大角盘好后再复查一次,平坦和垂直完全符合要求后才能够挂线砌墙。

5)挂线:砌筑一砖半墙必须双面挂线,假如长墙几个人使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使

水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采纳外手挂线,能够照顾砖墙两面平坦,为操纵抹灰厚度奠定基础。

6)砌砖:砌砖宜采纳一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺满挤操作法。砌砖进砖要放平,里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线、下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙面立缝垂直、不游丁走缝,当砌完一步架高时,宜每隔2m左右水平间距在丁砖立楞位置弹两道垂直立线,以分段操纵游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。清水墙不同意有三分头,不得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆,砌清水墙应随砌随划缝,划缝深度为8~10mm,深浅一致,清洁净,混水墙应随砌随浆舌头灰刮尽。

7)留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处。隔墙与墙或柱子同时砌筑时可留阳槎加预埋拉结筋。沉墙每50cm预留φ6钢筋2根,其埋入长度从墙的留槎处算起每边均不小于50cm,末端加90度弯钩。隔墙顶应用立砖斜砌挤紧。

8)木砖、预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1 .2m以内,每边放2块,高1.2~2m每边放3块;高2~3m每边放4块。预埋砖的部位一般在洞口上下边四皮砖,中间均匀分布。木砖要提早做好防腐处理。钢门窗安装的预留孔,硬架支模,暖卫管道均应按设计要求预留,不得事后剔

凿。墙体抗震拉结筋的位置、钢筋规格、数量、间距长度、弯钩等均应按设计要求留置,不应错放、漏放。

9)安装过梁、梁垫:安装过梁、梁垫时其标高、位置及型号必须准确,坐灰饱满,如坐灰厚度超过2cm时要用豆石混凝土铺垫,过梁安装时两端支承点的长度应一致。

10)构造柱做法:凡设有构造柱的结构工程,在砌砖前,先依照设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处砌成马牙槎,每一个马牙槎沿高度方向的尺寸不宜超过30cm(即五皮砖)。

砖墙与构造柱之间应沿墙高每50cm设置2φ6水平拉结钢筋连接,每边伸入墙内不应少于1m。

质量标准

(1)保证项目:

1)砖的品种、强度等级必须符合设计要求。

2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块的平均强度不小于fm.k(设计要求砂浆坑压强度试块标准养护28d即抗压强度);任意一组试块的强度不小于0.75fm.k.

3)砌体砂浆必须密实的饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

4)外墙转角处严禁留直槎,其他临时刻断处留槎做法必须符合施工规范的规定。

(2)差不多项目:

1)砌体上下错缝,砖柱,垛无包心砌法;窗间墙及清水墙面无通缝,混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度

施工组织设计及专项方案

安全管理保证项目资料 第二分册 施工组织设计及专项施工方案

贵州建工集团有限公司项目部 安全管理资料目录

审核:编制:年月日 施工组织设计/方案编审及实施规定 集团所属各单位: 为了更好的贯彻执行《建设工程安全生产管理条例》、建设部[2009]87号文、国家标准《施工组织设计编制规范》GB/T 50320-2009等相关建设法律法规及规范,培养和造就一批专业性较强的技术干部,最大限度地减少和消灭质量、安全隐患,杜绝重大质量安全事故发生,降低轻伤频率,提升集团整体技术优势,特制定本规定,纳入年度工作考核中,自2012年1月1日起实施。 第一条,项目部报审施工组织设计时,应配合公司按施组/方案流程图办理,各单位技术部门必须对项目施工组织设计实行登记制度,建立台帐。 第二条,已登记备案的项目,由项目部提供相关信息资料交技术中心(总工办)建档,以展开施工组织设计的审核工作。相关信息资料包括开工报告、现场项目组织机构人员任命文件、建筑结构设计图(主要为建筑设计说明、结构设计说明、一层建筑平面布置图、建筑剖面图、立面图、与危险性较大分部分项工程相关的建筑结构图)。 第三条,项目部向公司技术部门报审施工组织设计前,应根据设计

施工图,初步填报危险性较大的分部分项工程自动识辨表(见表2),与施工组织设计一并报送技术中心审核,录入动态控制系统(见表3)。 第四条,以上程序完成,技术部门依据项目提供的信息进入施工组织设计审核程序,并形成审核意见发往项目部(见表4)。 第五条,项目部必须按照公司技术部门形成的审核意见修改完善施工组织设计,再反馈技术部门复查,并对审核意见作出书面回复。 第六条,施工组织设计经公司技术部门复查通过后,填写复查意见,并组织质量部门、安全部门会签。 第七条,施工组织设计批准前,项目部必须按第八条规定的格式装订成册(一式五份),再报企业技术负责人填写审批结论并签字,公司技术部门存档2份。 第八条,施工组织设计按以下顺序装订,硬壳封面→签字封面→审核审批记录→初审记录→修改回复→目录(二级)→正文内容→软封底→硬壳封底。硬壳封面、封底必须为蓝色,其它为白色。文本装订统一为A4规格, 第九条,封面字体统一为黑体字并在施组/方案名称下设置集团标志,目录及正文内容为四号宋体字并设置“公司名称”水印暗记,页码设置在页脚居中,目录页码单独设置,正文内容首页另行设置起始页码“1”。封面正文内容页边距上下右均为2.5cm,左为3cm。图纸采用A3纸(根据实际情况调整)打印折叠成A4规格。图纸可以晒蓝图装订成A4规格,图纸必须有图框、图名、图签、责任人签名;图中文字统一为长仿宋体,标识文字数据为四号字体,图下图名三号字体,备注说

某医院机电工程施工组织设计最终版

(此文档为word格式,下载后您可任意编辑修改!) 目录 1. 总体指导思想 (2) 2. 工程概况 (3) 3. 施工组织部署 (12) 4. 项目深化设计 (21) 5. 各分部分项工程的主要施工方法与技术措施 (31) 6. 确保工程质量管理体系与措施..... 错误!未定义书签。 7. 确保安全生产、文明施工管理体系与措施错误!未定义书签。 8. 工程进度计划与措施及施工网络图 (205) 9. 确保工程进度计划及技术施工措施 (213) 10. 资源配臵计划 (230) 11. 施工总平面图及临时用地表 (238) 12. 施工中与其他单位的配合 (241)

13. 工程资料管理 (264) 1.总体指导思想 本工程工程量大,工期紧张,涉及的专业较多。针对其特点,本公司发挥人员、技术、机械设备、施工管理上的雄厚优势,运用先进的施工技术,采取科学的管理,精心组织施工。充分考虑与土建、装修工程及其他专业的施工配合,机电安装本着“先干管、后支管”的原则进行,先安装地下室部分主干管线、管井内立管,再安装各楼层水平干管,最后在末端设备安装完后进行支管的接驳。对于管井内的多根立管,应本着先里后外、先大后小的顺序安装。本工程单层面积较大,采取分层作业,各专业工序穿插进行的原则组织工程施工。以一流的管理、一流的施工,铸造过程精品,让业主满意总体目标。 1.1.编制依据 (1)中华人民共和国制定的有关工程建设的法律、法规。 (2)中华人民共和国建设部制定的现行政策、规范和标准。

(3)本工程的投标施工组织设计根据招标文件、施工蓝图、招标答疑,以及国家的现行的技术规范和安徽省的地方性文件及规程。 2.工程概况 本工程由给排水工程、电气工程、通风空调工程、消防弱电工程等组成。 2.1.给排水工程 本工程的给排水工程包括给水系统、雨水系统、排水系统、消火栓系统、气体灭火系统、热水系统、自动喷淋系统。

宿舍楼工程施工组织设计

第一章工程概况 一、工程简介 工程名称:常州工程职业技术学院3#宿舍楼 建设单位:常州工程职业技术学院 设计单位:常州市建筑设计研究院 结构层次:六层 建筑面积:15385.55m2 建设地点:常州大学城 结构安全等级:二级框架抗震等级:三级 二、施工场区及施工特点 该工程位于武进区政府南,常州市大学城内。根据现场踏勘,水电已接至现场,现场原为农田,进场后须进行场地平整。地下障碍物不明,施工时如有发现,请业主办理签证。施工特点: 1、本工程体量大,工期紧,质量要求高。这就要求我们在施工时必须精心组织,合理安排,确保工程按规划目标实施。 2、大学城工程项目多,施工单位多,对工程的交通运输有一定的影响,这就要求在组织安排时,应考虑到各方面的因素,事先做好准备,确保各项材料的顺利进场,在必要时组织夜间运输。

第二章施工目标规划、施工部署 一、施工目标规划 本工程依照我公司的质量方针——“精心施工,创建优质树信誉;诚信守约,服务一流为用户,不断改进质量管理体系,向顾客提供符合国家标准的满意工程”。现作如下目标规划: 质量——确保常州市优质; 安全——达到标化工地; 文明——创建市文明工地; 先进——新技术示范工程。 二、施工总体部署 本工程根据工程特点,以伸缩缝为界,分为二个施工段,二个施工段由二个班组同时进行施工作业。 ⑴施工段Ⅰ:位于A轴~ L轴部位。 ⑵施工段Ⅱ:位于 L轴~ T轴部位。 三、施工组织管理体系 为优质、快速、安全、文明的完成本工程多项生产任务,我公司将按照项目法组织施工,成立以吴仲华项目经理为首的项目经理部,该项目部在多项工程的施工中,职能及效能得到了业主和监理等部门的充分认可。 四、工程质量管理计划 实行科学管理,精心施工,确保创成常州市优质工程。 1、认真贯彻 ISO9001:2000 质量体系标准,结合项目部管理实际情况,精心组织施工。 2、加强质保体系,组织技术攻关 QC 小组活动,实行样板开路。 3、强化质量管理和监控力度,特殊部位、关键工序在施工前编制详细的施工方案。 4、质量通病采取预控措施。 5、不定期地组织公司或邀请市里施工经验丰富、技术水平高的行家、专家进行现场指导。 6、在借鉴“白玉兰”和“扬子杯”奖工程细部精品装饰经验的同时,结合本工程的特点,针对性地创出新的特色。 五、安全生产管理计划 严格遵守《建筑法》,执行安全三规定、一标准,创成安全标化工地。施工过程中,定时定员对安全生产进行全面严格检查,发现问题及时整改;

美丽乡村建设工程施工组织设计

平山县下槐镇李家口村美丽乡村工程 施 工 组 织 设 计 编制单位:石家庄建设集团有限公司 目录 第一章综合说明 一、编制依据 二、编制原则 三、工程概况 第二章施工总体部署 一、部署原则 二、组织机构 三、总体目标 四、资源配置计划 五、施工总平面布置 第三章施工方案与技术措施 一、施工程序总体部署 二、施工计划总体设想

三、施工准备 四、主要施工技术方案及措施 第四章劳动力用量计划及工资支付措施 一、各工种主要劳动力配备计划 第五章施工进度计划 一、编制原则 二、工期安排说明 三、施工网络进度计划图 第六章确保工程质量技术组织措施 一、质量保证体系 二、质量管理制度及质量岗位责任制 三、施工质量技术控制措施 四、路基质量通病的预防措施 第七章安全保证体系及安全保证措施 一、安全施工管理目标 二、安全保证体系 三、安全措施 第八章工期保证措施 一、工期保证措施 二、工期奖罚措施 第九章季节性施工措施 一、雨季施工措施 二、冬季施工

第十章环境保护与文明施工措施 一、环境保护及文明施工管理体系 二、文明施工及环境保护措施 第一章综合说明 一、编制依据 (一)、设计图纸及甲方要求。 (二)、国家与行业建设主管部门颁发的设计规范、施工技术规范、质量验收评定标准,国家及有关部委颁发的现行标准、规范、规程、法规及政策文件。 (三)、现场踏勘、调查所掌握的第一手资料。 (四)、我单位施工过的类似工程(包括维修改建)、路面、管网工程中取得的施工经验与施工队伍的整体实力。以及我单位现有技术力量、队伍素质、机械装备、财务实力与组织协调能力。 (五)目前我单位可投入本工程的资源。 二、编制原则 (一)、方案优化原则 : 科学组织,合理安排,优化施工方案就是工程施工管理的行动指南。在施工方案的编制中,对关键工序进行多种施工方案综合比选,从而选定一种较好的施工方案。 (二)、安全第一原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。必须把安全措施落实到位、确保万无一失的前提下组织施工。 (三)、坚持实事求就是的原则。在制定各具体项目实施方案过程中,

房屋建筑工程施工组织设计(完整版).

目录1. 工程概述及总体部署 1.1.工程总体概述 1.2.工程特点 1.3.工程施工组织总体设想 1. 3. 1. 总体施工顺序安排 1. 3. 2. 施工组织依据 1. 3. 3. 工程管理目标 1.4.施工段划分 1.5.施工部署 1. 5. 1. 总体施工顺序安排 1. 5. 2. 各阶段重点工作部署 1.6.主要施工方法的选择 1. 6. 1. 钢筋连接方式的选择 1. 6. 2. 模板体系的选择 1. 6. 3. 混凝土供料方式的选择 1. 6. 4. 混凝土垂直运输 1. 6. 5. 大型垂直运输机械的选择 1. 6. 6. 防护及施工用脚手架的选择 1. 6. 7. 机电工程施工方法选择1.7.临时设施布置 1.8.主要机械设备布置

1.9.堆场及加工场地 1.10.施工用水用电 1.11.工程总平面文明施工规划1.1 2.施工总平面图 1.13.施工道路 1.14.材料堆放 2. 施工进度计划和保证措施 2.1.施工进度计划 2.2.各阶段的进度的保证措施 2. 2. 1. 组织阶段保证措施 2. 2. 2. 管理过程中的保证措施 2. 2. 3. 施工过程技术保证措施 2. 2. 4. 确保工期的经济措施 2. 2. 5. 确保工期的资源保障措施 2. 2. 6. 夜间、节假日保证措施 2. 2. 7. 夏季、雨季施工保证措施 2. 2. 8. 外部环境保证措施 3. 主要施工方法及技术措施 3.1.工程测量施工 3. 1. 1. 前期准备工作 3. 1. 2. 平面施工测量放线

3. 1. 3. 高程施工测量放线 3. 1. 4. 精度和报验资料 3. 1. 5. 测量桩、点线的留置保护,移交恢复及标识要求3.2.垂直运输与脚手架的选择与施工方案 3. 2. 1. 垂直运输工程 3. 2. 2. 脚手架工程 3.3.基础、主体及装饰工程施工方案 3. 3. 1. 独立柱基础施工 3. 3. 2. 承台、地梁施工 3. 3. 3. 脚手架施工 3. 3. 4. 主体结构模板工程 3. 3. 5. 主体结构钢筋工程 3. 3. 6. 主体结构混凝土工程 3. 3. 7. 砌体工程施工 3. 3. 8. 室内装饰工程施工 3. 3. 9. 楼地面工程 3. 3. 10. 外墙装饰工程施工 3. 3. 11. 外墙装饰吊篮施工 3. 3. 12. 外墙保温隔热层施工 3. 3. 13. 屋面工程施工 3.4.门窗安装施工 3.5.强弱电工程施工方案

施工组织设计方案大全

施工组织设计方案大全(1) 2013-02-01 18:31:22| 分类:弱电、建筑工程资| 标签:|字号大中小订阅 施工组织设计方案大全 详细目录 - 1 - 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方 面的内容:多个专业方面的内容 ★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案 ★水利工程施工方案★公路桥梁等施工方案 - 2 - 目 录 01.公共设施方案…… - 4 02.住宅建筑类…… - 9 03.水利水电方案…… - 12 04.房建工程…… - 14 05.道路桥梁隧洞工程…… - 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09.园林景观绿化工程…… - 29 10.装饰工程方案…… - 31 11.电气电力电厂工程…… - 33 12.安装工程方案…… - 35 13.给排水采暧燃气工程…… - 38 14.工业建筑施工方案模板…… - 40 15.照明工程方案…… - 42 16.弱电工程施工方案模板…… - 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19.岩土工程…… - 45 20.轻轨与地铁施工方案…… - 46 21.各类表格…… - 47 22.各类合同范本…… - 57 23.各类技术交底…… - 61 24.各类施工工艺…… - 76 25.各类招标投标…… - 81 26.建筑工程施工工艺标准…… - 85 27.幕墙工程施工方案模板…… - 90 28.施工组织设计常用流程图集…… - 90 29.施组设计常用分项工程施工流程图…… - 92 30.文明施工范本…… - 93 31.专项施工方案模板…… - 94 32.其他相关资料…… - 94 33.施工组织设计资料库…… - 113 34.建筑工程施工资料管理与编制范例…… - 120 35.多个连续梁施工方案及整套资料…… - 129 36.铁路客运专线土建工程全套施工组织设计…… - 130 37.三里河南区改建工程东二区塔台、住宅楼工程施工组织设计方案整理…… - 130 2009-10 月更新添加 70 个方案…… - 130 2009-11 月更新添加 155 个方案…… - 132 - - 3 - 以下为本套设计参考资料的详细文件目录 01.公共设施方案公共设施方案 成都某办公楼拆除改造施工组织设计理工大学车库工程厂房施工组织设计南部县政务服务中心综合用房迁建工程施工组织设计南山田厦新村改造项目变压器防护棚方案廿三里二小学施工组织设计山水小学施工组织设计方案(全套) 上海某模具厂办公楼装饰工程施工组织设计田厦新村改造工程安全文明施工方案田厦新村改造施工组织设计×××学生公寓 1~3 栋施工组织设计 CDB 国际新城售楼处工程施工组织设计 kV 石牌变电站施

大型医院装修施工组织设计

目录第一章工程综合说明 第二章施工总体部署 第三章施工项目管理组织机构 第四章施工准备与资源配备 第五章施工平面布置与管理 第六章施工组织设计与技术措施 第一节测量放线 第二节卫生间防水施工 第三节地板砖铺贴 第四节橡胶地面施工 第五节块料墙面柱面 第六节吊顶施工 第七节墙面乳胶漆施工 第八节电气施工 第九节给排水及卫生洁具施工 第七章工程进度计划与措施 第八章质量管理体系与措施 第九章安全管理体系与措施 第十章文明施工保证措施 第十一章节能环保

第十二章农民工工资保障措施 第十三章新工艺、新技术、新设备、新材料的应用 第十四章成品、半成品保护与工程保修工作的管理措施和承诺 附表: 附表一拟投入本标段的主要施工设备表 附表二拟配备本标段的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

第一章工程综合说明 一、工程概况 1、工程名称:重庆市永川区人民医院红河分院住院楼室内装饰工程(重新招标) 2、工程地点:永川区新城汇龙大道东侧、汇龙南部片区安置房北侧 3、建设单位:重庆市永川区人民医院 4、招标范围:拆除部分:砖砌体拆除、钢筋混凝土构件拆除、轻质隔墙拆除、金属门窗拆除等建设。楼地面部分:地面贴砖、踢脚线、地面防水等工程建设。墙、柱面部分:油漆墙面、墙面贴砖、墙面装饰板、墙纸裱糊、墙面防水等工程建设。天棚部分:硅钙板吊顶、铝扣板吊顶、石膏板吊顶、天棚开洞、天棚油漆、回光灯槽等工程建设。门窗部分:木质门、彩钢门、防盗门、玻璃地弹门、防火门、铝合金窗等工程建设。柜体安装部分:咨询台、服务台、操作台等工程建设。水电安装部分:灯具安装、电气配线、电气配管、给排水管安装、阀门安装、卫生洁具安装等工程建设。其他:PVC扶手、护角等工程建设和本项目招标期内招标人的答疑资料、澄清资料、其他补遗资料、技术交底等。 5、工程规模:项目位于重庆市永川区为一栋地下三层、地上二十六层建筑,现浇钢筋混凝土框架剪力墙结构,建筑面积约552770.05㎡,此次装修面积约为28072.97㎡。建筑设计耐火等级一级设计使用年限50年。

(完整版)学校综合楼工程施工组织设计方案

目录 第一章编制依据及原则 (7) 第1节编制内容及范围 (7) 第2节编制依据 (7) 1、**学院新校区一期工程施工招标文件 (7) 2、国家有关标准规范规程 (8) 3、行业及地方有关标准规范、规程 (9) 4、本企业内部质量文件、管理制度 (11) 第二章工程概况 (11) 第1节工程概况 (11) 第2节气象条件 (11) 1、气温 (12) 2、降水量 (12) 3、风速与风向 (12) 4、冻结日数 (12) 第3节现场施工条件 (13) 第三章施工部署 (13) 第1节项目施工管理目标 (13) 1、质量目标 (13) 2、工期目标 (14) 3、安全文明施工目标 (14) 4、科技进步目标 (14) 5、服务目标 (14)

1、主要施工方法 (15) 2、主要施工机械(具)及劳动力部署 (16) 第3节劳动力组织及安排 (17) 1、地下结构阶段 (18) 2、地上结构阶段 (18) 3、装修施工阶段 (18) 第4节主要周转材料用量计划 (19) 第5节主要施工机械计划 (19) 第6节计量、试验、检测准备 (20) 第四章工期保证措施及网络进度计划 (20) 第1节施工顺序 (20) 第2节施工进度计划 (21) 第3节工期保证措施 (22) 1、施工组织保障措施 (22) 2、工序管理保障措施 (23) 3、选择优良施工队伍、提高机械化施工水平 (23) 4、资金材料对工期的保证 (24) 5、施工技术对工期保证 (25) 6、良好外围环境对工期的保证 (25) 7、完善的季节性施工措施对工期的保证 (26) 第五章工程质量保证措施 (26) 第1节工程质量目标 (26)

建筑工程施工组织课程整体设计.doc

《建筑工程施工组织》课程整体设计 一、课程教学目标 (一)、课程在本专业职业能力培养中的地位、作用、价值《建筑工程施工组织》课程在建筑工程技术专业的教育教学中处于核心地位,是一门主要专业课,具有较强的综合性及应用性。通过本课程的学习,使学生掌握施工组织设计的能力。施工组织设计是建筑施工的组织方案,是指导全面施工的技术经济文件,是指导现场施工的法规。只有坚持施工程序,重视施工准备,编制合理的施工组织设计,按计划组织全现场的施工活动,使建筑施工活动自始至终处于良好的管理和控制状态,对企业提高生产能力,加速工程进度,降低成本及改善经营管理具有重要的意义。 (二)、课程与专业培养目标 1课程设计的指导思想 本课程按照建设部建筑施工技术专业专科培养目标的要求,运用模块式课程结构,以工程项目为载体,以职业能力为本位,构建以工作过程知识为导向的专业课程体系。理论部分以够用和满足岗位和职业能力的需要为原则,重点以提高学习者的职业实践能力和职业素质为宗旨,力图以建立在以学生为本位的理念下,为建立多样性与选择性相统一的教学机制而服务,通过相关教学内容和教学手段的有机结合,强化职业技术实践活动,突出职业教育的特色,全面提高学生的职业道德、职业能力和综合素质。 知识目标:熟悉建筑施工组织概论及施工准备工作的内容,

掌握施工准备工作的编制方法;熟悉流水施工的基本原理、参数及分类,掌握流水施工的编制方法;熟悉网络计划的概念和组成,掌握网络计划的绘制方法和参数计算方法;熟悉施工组织设计的分类和内容,掌握单位工程施工组织设计的编制;熟悉施工组织总设计的概念和内容,掌握施工组织总设计的编制方法。 技能目标:通过对本课程的学习和实训,培养学生具有合理选择施工方案,组织工程项目的流水施工,绘制单位工程、分部(分项)工程的网络计划,编制施工进度计划表并绘制施工现场平面图的能力。 态度目标:运用各种教学手段密切联系工程实际,激发学生的求知欲望,培养学生科学严谨的工作态度和创造性工作能力;培养学生热爱专业,热爱本职工作的精神;培养学生一丝不苟的学习态度和工作作风;形成正确的世界观、人生观、价值观;具有良好的职业道德和公共道德。 2课程的职业岗位指向 在专业调研及岗位工作过程分析的基础上,以建筑施工现场一线生产及管理岗位中具有相近知识、能力、素养要求的岗位集合,形成建筑工程技术专业职业岗位群。主要岗位是施工员、质检员、安全员、资料员、检测员、造价员。本课程为土建施工企业的施工员职业岗位必备知识。 3课程目标体现专业综合职业能力的培养 本课程紧扣专业培养目标和人才培养规格,基于施工员的职业岗位职责与能力来遴选教学内容,充分利用校内实训基地和校

施工组织设计方案封面版面文字格式导则

深圳市建工集团股份有限公司 施工组织设计、方案封面、版面、文字格式导则(按照深圳市标准《施工组织设计编写规范》进行个别修改调整) 施工组织设计、方案的封面、版面文字格式分别见附件一~五,其中分包工程的施工方案的封面见附件四。施工组织设计、方案的封面格式,若当地政府另有要求的,从其要求。 1 封面 封面内容应包括工程名称,编制人、审核人和批准人签字,企业名称,编制日期。封面样式可参照附件一~四。 2 纸张 文字部分宜用A4纸,横道图、网络图和其它图形部分宜采用A3、A4(420×297mm、297×210mm)或A3加长纸。 3 A4纸的页面边距 上、下、左、侧页边距宜为25㎜,右侧页边距宜为20㎜;装订线应在左侧,其距离宜为8㎜;页眉边距宜为15㎜,页脚边距宜为17.5㎜。 4 字体、字号、字符间距和段落间距 正文部分的章标题字体宜采用三号宋体常规加粗字型;正文部分的节标题字体宜采用四号宋体常规加粗字型;正文部分的条以下标题字体宜采用小四号宋体常规加粗字型;正文部分的字体宜采用小四宋体常规字形;正文部分的字符间距宜采用标准值;正文部分的段落间距宜采用多倍行距:1.3倍。 文字文件编辑软件Micorosft office Word的版本,不应超过2003,超过时应得到公司技术中心认可。 5 页眉、页脚 页眉宜标识出工程名称和章节名称,页脚宜标识出施工企业名称和页码,页眉和页脚中的字体宜采用5号宋体常规字形。 6 页码 页码位置宜位于页脚右侧;A3和大于A3规格的纸可不编排页码。 7 章节条款编排顺序 施工组织设计一般分成多个章节,章、节题目宜居中,文章中的各种小标题应醒目。标题层次和格式见附录A 。 8 表格的位置 表格宜放置在靠近相关正文的地方。表格需有表名和表序号,表名宜居中,

最新人民医院住院楼施工组织设计

目录 第一章编制依据 (1) 第二章工程简介 (2) 一、工程概况 (2) 二、地理位置 (3) 三、地质、水文条件 (3) 第三章工程目标 (4) 一、工期目标 (4) 二、质量目标 (4) 三、安全及文明施工目标 (4) 第四章施工部署 (4) 一、总体施工安排 (4) 二、施工计划 (6) 第五章施工平面布置 (7) 一、总平面布置 (7) 二、临时用水 (7) 三、临时用电 (7) 第六章施工方案及主要技术措施 (12) 一、施工测量 (12) 二、土方工程 (13) (一)基坑降水 (13) (二)土方开挖 (14) (三)土方回填 (14) 三、钢筋工程 (15) 四、模板工程 (19)

六、脚手架工程 (25) 七、砌体工程 (30) 八、装修工程 (33) 九、屋面工程 (48) 十、细部工程 (49) 十一、安装工程 (51) 十二、成品保护 (51) 十三、试验和计量控制 (56) 十四、季节性施工 (57) 第七章项目组织与管理 (71) 一、项目组织机构 (71) 二、项目管理目标 (73) 三、项目管理制度 (73) 第八章施工进度计划及保证措施 (74) 一、施工进度计划 (74) 二、总体施工进度计划 (74) 三、组织措施 (74) 四、技术措施 (74) 五、材料供应保证措施 (75) 六、资金保证措施 (75) 第九章质量目标及保证措施 (75) 一、工程质量方针和目标 (75) 二、质量管理体系 (75) 三、自检验收方案 (76) 四、工程质量保证体系 (76) 五、采用国家、行业、地方颁布的标准规范 (77)

七、争创工程优良的措施 (79) 八、质量通病防治措施 (84) 九、工程质量检测设备和检测方法 (85) 第十一章安全保证措施 (86) 一、安全生产保证体系 (86) 二、安全生产责任制 (86) 三、安全管理体制 (88) 四、保证工程施工安全措施 (88) 第十一章降低成本措施 (92) 第十二章综合治理 (93) 一、施工现场保卫 (93) 二、环境保护 (95) 三、消防措施 (96) 第十三章文明施工 (96) 第十四章工程交付、服务及保修 (97) 第十五章主要经济技术指标 (100)

楼工程项目施工组织设计

张家口市张家口至善街北侧综合项目(尚峰国际小区)二期1#楼工程 施工组织设计 编制讲明 《张家口至善街北侧综合项目(另名“尚峰国际小区)二期1#楼工程施工组织设计》是我单位依照建设单位提供的施工图纸、承包合同、图纸会审记录、设计交底记录,参考现行国内规范标准和国际ISO9002、ISO14001、OHSAS18001标准,结合我单位多年来的各类工程建设经验,针对本工程基础、主体剪力墙结构、外装修和专业设备安装等施工重点,本着为建设单位保质量、保工期的最终要求,经我单位工程技术人员论证和方案比较,最终提出了我们的理解和建议,以及如何组织施工的总体设计,要紧描述“承包合同以内工程的施工组织设计”、“环境爱护文明安全施工”、“为建设单位提供全方位、高品质的服务”等方面,提出构想方案和措施,宗旨是塑造一个精品工程,为建设单位更好地服务。 我公司将结合本《施工组织设计》组织施工,实现张家口至善街北侧综合项目(另名“尚峰国际小区)二期1#楼工程“优质、高速、安全、低耗、环保”的施工总目标。

第一章编制依据 一、招标文件及施工图 1、张家口至善街北侧综合项目(另名“尚峰国际小区)二期1#楼工程建筑安装工程承包合同 2、施工图 二、要紧标准图集

三、要紧技术标准、规范规程

四、要紧法规 五、其他文件 1、GB/T19002-1994ISO9002质量体系标准 2、河北省建筑施工现场安全防护差不多标准

3、河北省建设工程现场治理差不多标准 4、河北省建设工程现场治理环境爱护工作差不多标准 5、河北省建设工程施工现场保卫工作差不多标准 6、张家口市尚峰国际小区综合项目二期1#住宅楼工程预算书 7、施工现场及周围环境调查记录 8、建筑业十项新技术 第二章工程概况 一、工程简介

建筑施工组织设计范文(完整版)

某某某某学院 施工组织设计 课题名称多层砖混结构办公楼施工组织设计 学生姓名 __________ 学号 ____________ 院系____________ 专业____________ 班级____________ 指导老师______ 2016年6月9日 目录

一、设计概况-------------------------1 二、设计内容-------------------------6 三、设计要求-------------------------7 四、施工方案------------------------10 五、施工进度计划--------------------23 六、施工现场平面布置图--------------32 七、建筑技术组织措------------------35 八、参考文献------------------------37

施工组织课程设计任务书 ---多层砖混结构办公楼 一、设计条件 1、建筑物概况 本工程为四川省××公司的办公楼,位于成都市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间

妇幼保健住院大楼工程施工组织设计

黄梅县妇幼保健住院大楼工程施工组织设计 一、编制依据、奋斗目标及承诺 1、编制依据 编制本施工组织设计的目标是:为黄梅县妇幼保健院住院大楼工程提供一套完整的纲领性文件,用以指导建设、安装、装饰工程的施工,并为业主选择和确定施工企业提供依据,以使选准队伍,确保优质、高效安全、文明及合理造价,完成本工程的建设任务。 本施工组织设计编制依据是: 黄梅县建筑设计研究所设计妇幼保健院施工蓝图。 国家有关建筑法规和省市有关文件。 黄梅县建工局第一建筑工程安装公司的各项治理规章制度。 2、奋斗目标及承诺 施工奋斗目标:争创一流质量、一流工期、一流安全、一流文明施工、一流服务、一流治理。 质量目标:确保黄梅县优良工程,力争黄冈市优良工程,完全杜绝建筑工程质量通病。 安全目标:杜绝一切安全事故的发生。 文明施工目标: 黄冈市(县)建筑施工现场综合考评,文明施工达标到优良工程项目。

工期目标:天 科技目标: 大力推广新技术、新工艺、新设备、新材料的应用,科技求质量,以技术创效益,确保工程进度,降低工程造价。 服务目标: 坚决做到:服务周到、业务中意,在施工过程中随时随地同意业主和监理检查,并随时向业主和监理提出合理化建议,不断完善使用功能。 承诺: 1、工期:每延误一天,罚款200元。 2、工程质量主体未评为县级优良等级,按工程总造价的1 %罚款。 3、参加黄梅县妇幼保健院施工的我公司全体施工人员都将参加人身安全意外保险的投保。 4、施工中的一切安全工作及安全责任概由我公司承担。 5、工程不得分包 我公司各项治理制度健全,拥有相对稳定的施工队伍,在建筑市场竞争中有较好的信誉,不存在转包和分包,安全有能力确保该工程质量和工期。 二、工程概况 1、工程名称:黄梅县妇幼保健院住院大楼 2、建设单位:黄梅县建工局第一建筑工程安装公司 3、设计单位:湖北省黄梅县建筑设计研究所 4、工程地点:黄梅县黄梅镇 5、建筑面积:单项工程约 m2

楼地面工程施工组织设计

目录 前言 一、编制说明 本施工方案是根据实际施工的需要,按照现行建筑施工规范的要求和现有的施工图的基础上编制的。专项施工方案;安全生产部署;安全生产组织及保证体系和具体措施;确保安全生产针对性措施等作了有针对性的阐述。 二、编制依据 1、施工合同; 2、现有的施工图纸; 3、现场进场材料及周边情况; 4、现行法律法规和施工验收规范等相关标准;

《楼地面施工工艺标准》; 《楼面、地面施工质量规定》; 《建筑施工手册》; 《建筑施工安全检查标准》JGJ59-99等; 5、公司颁发的管理体系文件、《建设工程项目管理规范》等。 内容 一、施工准备: 1.技术准备 1)、技术交底:按建设单位的楼地面措施表做法,及时对管理人员和班组进行交底,掌握楼地面工程的施工做法以及技术难点。 2)、在墙面上弹出楼地面标高控制线,并要进行标高复核后方可进行楼地面砼的浇筑。 2. 材料要求 1)、水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在级以上;不同品种、不同强度等级的水泥严禁混用。 2)、砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5mm;且含泥量不大于3%。 3.作业条件 1)、地面基层必须清理干净,剔除地面上的落地灰、浮灰,并进行工程报验,验收合格后方可进入下一道工序的施工。 2)、楼地面的各种管线均已埋设,且已对所覆盖的合格隐蔽工程进行验收,并进行隐检会签做好隐蔽验收记录,且一切交接手续已完善。 3)、浇捣前一天应洒水湿润。 4)、施工前,应做好水平标志(弹50线及打灰饼),以控制铺设的高度和厚度,也可采用用竖尺、拉线、弹线等方法。 5)、对所有作业人员已进行了技术交底。 6)、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。

房屋建筑工程施工组织设计

宁南县红星乡中心小学校教师周转房建设 项目 施工组织设计 四川蜀都东方建设工程有限公司 二〇一五年十月十日

编制依据 一、建设方 业主所发的招标文件及其有关说明。 由设计公司设计的全套建筑、结构设计图纸。 合同文件中业主对工期、质量、文明施工等要求。 业主提供的施工现场平面、占地范围、水、电源及道路。 二、承包方 我公司可投入本工程施工的管理人员、工程技术人员及施工人员。 我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。 我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。 三、政策法律法规、规范文件 《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。 国家、行业、省市等有关工程的强制性标准、规程、规定。 省、市关于开展创建文明工地和创建优质工程的有关规定。 四、国家和行业现行的施工质量验收规范 《建设工程项目管理规范》(GB/T50326-2001) 《混凝土结构工程施工质量及验收规范》(GB50204-2002) 《混凝土质量控制标准》(GB50204-2002) 《建筑地面工程施工质量及验收规范》(GB50209-2002) 《屋面工程质量验收规范》(GB50207-2002) 《建筑装饰装修工程质量验收规范》 (GB50210-2001) 《建筑地基基础工程施工质量及验收规范》(GB50202-2002) 《建筑桩基技术规范》 (JGJ94-94) 《建筑基坑支护技术规程》 (JGJ120-99) 《钢筋焊接及验收规程》 (JGJ18-2003) 《砌体工程施工质量验收规范》(GB50203-2002) 《钢结构工程施工质量验收规范》(GB50205-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《施工现场临时用电安全技术规范》(JGJ46-88) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《普通混凝土用砂质量标准及检验方法》(JGJ52-92) 《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)

(招标投标)机电安装工程(施工组织设计)投标

(招标投标)机电安装工程(施工组织设计)投标

金晖家园机电安装工程 (施工组织设计) 投标单位:江苏建兴建工集团有限公司法定代表人: 编制日期:二OO五年元月八日 目录 1施工概况··3 1.1结构概况··3 1.2专业概况··3 2施工准备··12 2.1施工管理网络··12 2.2施工技术准备··12 2.3施工人员准备··12 2.4施工机械设备及仪器准备··13

2.5主要设备材料进场一览表··15 3施工依据··19 4施工方案··22 4.1施工配合··22 4.2技术措施··26 4.3施工方案··29 4.3.1给排水方案··29 4.3.2通风空调安装方案··43 4.3.3空调水系统施工方案··54 4.3.4电气安装方案··62 5质量通病预防··75 6成品保护措施··79 7工期保证措施··82 8降低成本措施··83 9现场文明及环保保证措施··85 10现场安全保证措施··86 11工程保修措施··87 12施工进度计划表··89

1、工程概况1.1结构概况

金晖嘉园四期公建由北京金悦鑫房地产开发有限公司开发,北京东海富京国际建筑设计有限公司设计。位于海淀区西直门外小村33#,框架结构,总建筑面积51598m2。地上34998 m2,地下16960 m2,人防4896 m2。地下三层,地上十一层,负一层为社区服务中心,负二层为车库,负三层为人防车库。地上部分南北两端为十一层写字楼,中间为七层写字楼。 1.2机电概况 1.2.1给排水安装工程 给排水安装工程包括:生活给水系统、热水系统、中水给水系统、消火栓系统、自动喷洒系统、污废水排水系统,雨水排水系统和卫生洁具安装。 1.2.1.1生活给水系统 本工程生活给水分区供给,分为低区及高区二个部分。地下三层至地上四层为低区供水系统,五层至十一层为高区供水系统。 低区给水系统水源由市政管网直接提供,由管径DN100热镀锌钢管双管引入,分由立管G1L-1~G1L-9、G1L-6'及GL-C供低区各用水。 高区供水水源由市政管网经二路DN100引入地下三层生活水池(18M3),通过三组变频调整泵(二用一备)加压后分由立管GL-1~GL-5送到高区各用水点。生活水池水位及变频调速泵的启停均实行自动控制。 低区、高区给水方式均为下供上行式。给水管管材采用热镀锌钢

某医院住院部综合楼装修改造工程施工组织设计

某医院住院部综合楼装修改造工程 施工组织设计 (一)第一章综合说明、质量、工程、安全文明施 工目标 第一节编制说明及依据 一、编制说明 我公司在编制人民医院病房楼装修改造工程施工方案时,以全面提高工程质量为第一宗旨,现阐述如下: 人民医院病房楼装修改造工程的施工组织设计,是根据现场实际条件和充分理解设计图纸的基础上编制的,是我公司为高速、安全、文明、低耗承建人民医院病房楼装修改造工程、全面实现甲方要求和设计图纸提出的各项要求做出的慎重承诺。我们将充分发挥公司优势和成熟先进的装饰工程施工技术、科学地组织交叉作业、精心施工、严格履行合同,以一流的项目管理、一流的工程质量、一流的文明施工、一流的安全措施、一流的工作效率、一流的服务水平建设**市中心人民医院病房楼装修改造工程。在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标、每道工序质量受控、每个分项工程质量创优、每项服务业主满意,以过程精品铸就精品工程。我们对工程质量负有终生责任,我们有信心、有能力将该工程做好。

多年来,我公司要求分项工程合格率100%,单位工程合格率100%,单项工程一次交验率100%,优良率不低于95%;公司在每年度竣工项目中,至少有几个以上的工程经建设部门评审的优质样板工程;工程质量管理达到公司质量目标和质量保证手册标准。对于“**市中心人民医院病房楼装修改造工程”这种室内装饰工程的施工,必须在原有工艺方案不变基础上着重抓好“认真”二个字,施工时每一个工序、环节,甚至每钉一枚钉、每刷一道漆都要做到百分之百的认真操作,结合各项保证措施和管理制度才能很好完成“**中心人民医院病房楼装修改造工程”的施工,达到客户满意。 根据以上要求,我公司组织有关的技术人员,认真会审图纸,参照国家行业标准的量化施工标准,制定相应的技术措施及施工方案来编制本施工组织设计。 二、编制依据 本施工组织设计适用于**市中心人民医院病房楼装修改造工程,施工组织设计在编制中依据: 1、**市中心人民医院病房楼装修改造工程施工招标文件、、补充文件及本公司组织的工地现场勘查资料; 2、甲方提供的装修改造施工图; 3、根据本公司的IS09001国际质量标准相关文件; 4、结合本公司的装饰施工经验和资料; 5、其它现行国家和省市规范及标准; 6、国家相关的法规、规范; 《中华人民共和国建筑法》

凯帝斯广场3#楼施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 凯帝斯广场3#楼施工组织设计 编制: 审核: 审定: 1

目录 第一章编制依据 第二章工程概况 第三章本工程施工重点、难点和对策 第四章施工部署 第五章主要分部分项工程、施工技术方案、节能专项措施第六章施工进度计划 第七章工期保证措施 第八章季节施工措施 第九章质量保证措施 第十章安全技术措施和保证制度 第十一章文明施工及环保措施 第十二章成品保护措施 第一章编制依据 凯帝斯广场3#楼设计图纸 岩土工程勘察报告 地基与基础工程施工及验收规范 建筑施工安全检查标准 公司质量保证体系、程序文件 民用建筑设计通则 GB50352—2005

高层民用建筑设计防火规范 GB50045—95 住宅设计规范 GB50096—1999 住宅建筑规范 GB50368—2005 民用建筑工程室内坏境污染控制规范 GB50325—2001 建筑内部装修设计防火规范 GB50222—95 建筑抗震设计规范 GB 第二章工程概况 一、工程概况 (一)建筑概况 本工程为丰镇市天赢置地有限公司开发的凯帝斯广场3#商住楼,地下一层,地上18层。 结构概况 本工程结构为剪力墙,一类建筑。基础采用钢筋混凝土筏板基础。 第三章本工程施工重点、难点和对策 3.1施工重点、难点: 3. 1.1施工重点、难点对策之一: 为保证不扰民,做到文明施工,施工过程中我们将采取如下措施:(1)选择低噪音机具进行施工。 (2)严格遵守市建委夜间施工作业时间规定,合理安排施工时间,大噪音工作尽量避开休息时间。 (3)夜间照明用的镝灯和碘钨灯采取低照,并且在施工操作层满挂密目安全网,形成遮光带,以最大限度降少夜间对居民楼的

建筑工程施工组织设计范本.doc

建筑工程施工组织设计范本 目录 一、工程概况 二、工期及质量目标 三、施工准备情况 四、施工组织管理网络 五、施工总体布署 六、主要分部、分项施工方法 七、针对本工程特点采用的特殊措施 八、季节性施工措施 九、质量保证措施 十、工期保证措施 十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具,主要周转材料,劳动力安排一览表十四、施工进度计划表 十五、施工总平面布置图施工组织设计 一、工程概况 本工程为**** 的综合楼,工程地点位于扬州旅游用品公司内,现场已具备开工条件。 1、平面布置 本工程为框架三层结构,图纸**** 勘测设计研究院设计,图纸设计编号为01230。工程(1)-(8)轴为48.24米,(A)-(H) 轴为34.24

米,檐口高度为11.7米,山尖高度为13.7 米,建筑面积为 4973M2,室内外高差为200。 2、建筑设计 主要分部分项做法如下: (1)防潮墙基:在环梁顶部-0.06m 处,用20 厚1:2 水泥砂浆与5%防水砂浆拌合,平整地面。 (2)地面做法:先平整土压实,再填100厚碎砖压实做60 厚 C10 混凝土、水磨石地面施工后的防水层。 (3)地面做法:地面为普通混凝土地面,卫生间为地砖地面,标高低于室内20 层。 (4)外墙做法:混合砂浆涂料,刷外墙涂料,主要颜色为淡蓝色,装饰柱、上下窗台及窗窗门为白色,护栏为深蓝色。 (5)内墙做法:主要以1:1:6 混合砂浆涂装,1:3 水泥砂浆踢线,卫生间内墙为2000高白色瓷砖,15 厚1:2.5水泥砂浆墙角防护线。 (6)平顶法:水泥砂浆涂装。 (7)门窗做法:门为三层板门,窗为铝合金窗。 (8)楼梯方法:水泥砂浆台阶、铁栏杆、木扶手。 (9)室外水分散方法:一般混凝土水分散宽度为800。屋面做法:平铺瓦屋面,PVC 卷材防水,屋面水管选用PVC 中档水管。(11)涂装做法:木门、楼梯扶手底面为红褐色两度漆,外露铁件生锈后刷一次防 锈漆,外露银漆两度漆,不外露铁件生锈后刷防锈漆两度漆。 3、结构设计
