重庆某商场装饰工程施工组织设计(技术标)

重庆某商场装饰工程施工组织设计(技术标)
重庆某商场装饰工程施工组织设计(技术标)

meng商场装饰工程施工组织设计

施工组织设计目录

编制说明

第一章、编制依据

第二章、工程概况

第三章、本工程难点分析及关键工序

第四章、施工准备

第五章、劳动力安排、工种配合及保证措施

第六章、工程施工计划及说明

第七章、工程质量管理目标

第八章、工程质量保证措施和成品保护及后期养护措施第九章、安全文明施工措施

第十章、防火制度和防火措施

第十一章、竣工资料的提交

第十二章、工期保证措施

编制说明

《某商场装饰工程施工组织设计》是根据邀标单位某大楼股份有限公司提供的工程施工图纸文档、招标文件、标前会议和现场考察及答疑会解释,参考现行国家和地方适应于装饰工程标准和规范,现行国家和地方适应于装饰工程的法律和法规,结合我公司多年来的工程施工管理经验,针对本装修工程项目的施工重点和难点,本着保质量、保工期的最终要求,坚持贯彻“预防为主,安全第一”的方针,经我们项目部主要人员多次研究讨论和比较,最终提出了我们针对商场装饰工程组织施工的总体设计。对招标范围以内的施工组织设计做重点、难点分析,对施工组织设计方案全面性、可行性、针对性进行描述,为业主提供全方位、优质的服务计划等提出我们的方案。宗旨是为业主更好地服务,我们将在施工中进一步深化完善各单项方案,报业主、监理审批后形成正式的《商场装饰工程施工组织设计》,实现商场装饰工程“安全、优质、快速、高效、绿色环保”的施工目的。

我公司目前已按《商场装饰工程施工组织设计》的要求,做好了相应的技术、物资材料、机具、人员准备,如果我司中标,严格按照《商场装饰工程招标文件》要求办理。

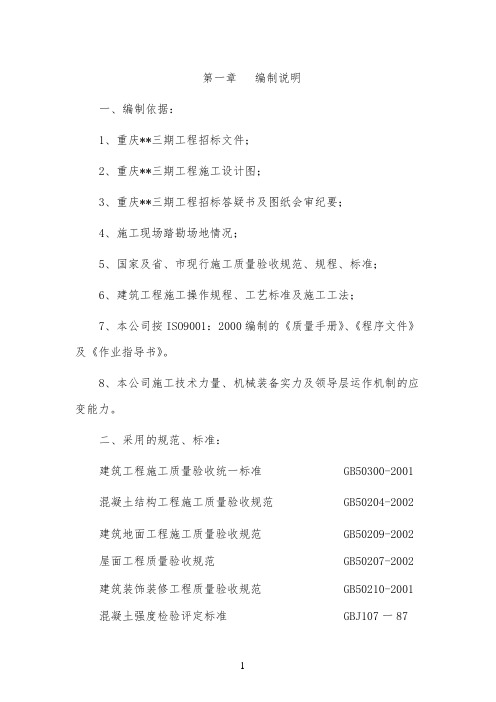

第一章、编制依据

1、商场装饰工程招标文件;

2、商场装饰工程设计图纸文档;

3、商场装饰工程补疑答疑文件;

4、《建筑工程施工质量统一标准》GB50300-2001;

5、《钢结构工程施工质量验收规范》GB50205-2001;

6、《民用建筑工程室内环境污染控制规范》GB50325-2001;

7、《建筑玻璃应用技术规程》JGJ113-2003;

8、《高层民用建筑设计防火规范》GB50045-95;

9、《建筑电气工程施工质量验收规范》GB50303-2002;

10、《金属与石材幕墙工程技术规范》;JGJ133-2001;

11、《玻璃幕墙工程技术规范》JGJ102-2003;

12、《建筑给排水设计规范》GB50015-2003;

13、《钢结构设计规范》GB50017-2003;

14、《建筑设计防火规范》GB50016-2006;

15、《玻璃幕墙工程质量验收规范》JGJ/T139-2001;

16、《建筑玻璃应用技术规程》JGJ113-2003;

17、《建筑装饰装修工程质量验收规范》GB50210-2001;

18、《民用建筑照明设计标准》GBJ133-2002;

19、《混凝土无机锚固材料植筋施工及验收规程》DBJ/T50-032-2004;

20、《居住建筑节能工程施工质量验收规程》DBJ50-045-2005;

21、《建设工程监理规范》GB50319-2000;

22、《重庆市大型商场建筑防火规范》DBJ50-054-2006;

23、《碳纤维片材加固混凝土结构技术规程》CECS146-2003;

24、《混凝土结构加固技术规范》CECS25-90;

25、《商店建筑设计规范》GJ48-88;

26、《公共建筑节能设计标准》GB50189-2005;

27、《中华人民共和国建筑法》;

28、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;

29、《室内装饰材料溶剂型木器涂料中有害物质限量》GB18681-2001;

30、《室内装饰材料人造板及其制品中甲醛释放限量》GB18680-2001;

31、《职业健康安全管理体系规范》GB/T28001-2001;

第二章、工程概况

2、1 工程名称:场装饰工程

2、2 工程地点:重庆

2、3 工程规模及功能:本工程为框架结构,共三层,装饰建筑面积7604.84㎡,一标段工程为负一层超市和楼梯间、卫生间、电扶梯、设备房、强电井、弱电井;二标段为一、二层综合百货卖场;

2、4 工程招标内容及范围:装饰范围为招标文件要求和施工图标示的天、地、墙装饰内容如下:

2、4.1 楼地面工程:一层商场是800*800玻化砖;二层商场600*600玻化砖。

2、4.2 墙、柱面工程:乳胶漆饰面;商场有墙柱面乳胶漆饰面,扶梯侧面装饰板墙面等。

2、4.3 门窗工程:装饰木门门套的制作安装等。

2、4.4 油漆工程:天棚、墙面腻子乳胶漆涂料、木饰面油漆、木门油漆、门套油漆以及施工过程中的防火漆等。

2、4.6 水、电安装工程:配电箱、终端箱、金属桥架安装、阻燃PVC管及管件安装、铜芯ZRBV电线及普通照明灯具;应急疏散照明、给排水管道安装等。

2、5、工程施工环境:该工程位于重庆市铜梁县巴川镇和平路,属于城市商业地带。由于周边环境均处于营业使用中,人、车流量大,大宗材料进场及施工垃圾转运难度较大。做好施工人员的安全文明施工教育以及如何切实做好减少噪音扰民问题十分重要。因此,我公司项目部根据计划安排,组织计划好

大宗材料每天晚上进场,合理安排管理人员执班和安排搬运人员,认真做好现场施工人员的安全文明施工教育,搞好同周边相关单位和居民的关系,保证不影响附近单位工作和居民生活秩序。

2、6、工程特点:(1)、本工程为重庆百货大楼股份有限公司在铜梁县的一个综合性商场,社会影响较大,备受当地政府和社会各界的关注,地处重要场所,因此该工程社会影响大。(2)、商场设计标准,使用功能,工程质量要求较高。因此必须采用先进施工组织方式和先进施工技术,组织有实力高素质的施工队伍进行施工。(3)、文明施工与安全生产要求高。(4)重百投资较大,业主将严格控制和管理。(5)、工期控制必须保证控制目标,因此必须在施工过程中对分部、分项工期提出严格要求,强化计划管理,采取一切措施,确保工期按期和提前完成。

2、7、总工期:60日历天。

2、8、工程质量目标:一次验收通过并达到国家现行规范要求的合格以上标准。

第三章本工程难点分析及关键工序

根据各施工阶段的性质、规模、特点,对影响质量管理的关键点、重点部位特别予以重点控制,强化管理,在推行全面质量管理过程中,实行质量目标跟踪管理,以质量预控为重点,对于关键部位、关键技术、控制难度大的施工内容,设置质量控制点,明确质量控制的工作重点,加强事前预控的能力。同时,随着工程施工条件的变化,对质量控制点予以调整。

1、工期为60天。

本工程从负一层至二层,重点是天棚和地面的装修。天棚和地面均为大空间,因此对施工的工艺要求较高,须严格检查,层层把关。

2、考虑到本工程一层、二层天棚的跨度大,中央空调的风管超宽,所以只能采用60槽钢用双吊筋固定于天棚顶部,然后将龙骨吊筋焊接在60槽钢之上,以上做法才能保证轻钢龙骨石膏板的平整度。吊顶不平:原因在于大龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。轻钢骨架局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。罩面板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平正对直。

3、天棚的风口,筒灯须拉线开孔,做到纵横在同一条线上,使其美观。

4、本工程的空间较大,灯具安装应考虑照度,在施工中须进行照度测试,

及时将照明测试报告提交甲方,以便急时调整。

5、在楼层地面标高的确定中,应充分考虑到电梯、扶梯的接口,在地面砖铺设完毕后,电梯、扶梯口应地面砖在同一水平线,以防电梯、扶梯的接口与地面高低不平。在地面砖完成后,栏杆高度须保证在1.2米。

6、地面地砖铺贴常见的质量缺陷是空鼓和平整度偏差大。空鼓:主要原因有粘结层砂浆稀、铺贴时水泥素浆已干、板材背面污染物未除净、养护期过早上人行走或重压。在施工中,粘结层砂浆要干,以落地散开为准。铺贴时水泥素浆的水灰比为1:2(体积比),严禁用水泥面粉铺贴。养护期内应架板,禁止在面上行走。如发生空鼓,则应返工重铺,方法是取出空鼓地砖,可用吸盘吸住,平直吊出,然后按规范要求铺贴。平整度偏差大:除施工操作不当、板面没有装平外,主要原因是板材翘曲。在施工中应严格选材,剔除翘曲严重的不合格品,厚薄不匀的,可在板背抹砂浆找平,对局部偏差较大的,可用云石机打磨平整,再进行抛光处理。没有装平的板块,应取下重装。

7、乳胶漆施工注意事项:涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。涂料的贮存和施工应符合产品说明书规定的气温条件,通常应在5℃以上。如果涂料在贮运中冻结,应置于较高温度的房间中任其自然解冻,不得用火烤。解冻后的涂料经确认未发生质变方可使用。涂料调色最好由生产厂或经销商完成,以保证该批涂料色彩的一致性。如果在施工现场需要调色,必须使用厂家配套提供或指定牌号、产地的色浆,按使用要求和比例,由专人进行调配。有的聚氨酯含有较多的游离甲苯二异氰酸酯,在涂刷挥发过程中会导致乳胶漆泛黄。应避免聚氨酯和乳胶漆同时施工,最好是在聚氨酯类油漆完全干透后再刷乳胶漆。室内装饰施工往往会有其他工种的交叉作业,应注意涂

料工程的成品保护。已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷。如果不慎沾上油漆,应在油漆干燥前,用稀释剂将其擦去。涂层干后,在交工前不得长时间浸水,以免发生质量事故。涂刷工具用毕应及时清洗干净并妥善保管。避免工程质量通病:透底:产生原因是涂层薄,因此刷乳胶漆时除应注意不漏刷外还应保持乳胶漆的稠度。不可随意加水过多。有时要上下刷,后一排笔紧跟前一排笔,若间隔时间稍长,就容易看出接头;因此大面积涂刷时,应配足人员,互相衔接。刷纹明显:乳胶漆稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。刷分色线时,施工前认真划好粉线,用力均匀,起落要轻,排笔蘸漆量要适当,从上至下或从左到右刷。涂刷带颜色的乳胶漆时,配料要合适,保证独立面每遍用同一批涂料。并且一次用完,保证颜色一致。

8、金属桥架安装应符合以下规定:电缆桥架的总平面布置应作到距离最短,经济合理,安全运行,并应满足施工安装,维修和敷设电缆的要求。电缆桥架应有足够的刚度和强度,对电缆提供可靠的支撑。电缆敷设后,电缆桥架的挠度应不大于电缆桥架跨度的1/200。当电缆桥架的跨度≥6000mm时,其挠度应不大于电缆桥架的跨度的1/150。电缆桥架应尽可能在建、构筑物(如墙、柱、梁、楼板等)上安装,与土建专业密切配合。电缆桥架与工艺管架共架安装时,电缆桥架应布置在管架的一侧。电缆桥架与各种管道平行架设时,其净距离应满足下列要求:1 电缆桥架与一般工艺管道(如压缩空气管道等)平行架设时不小于400mm。2 电缆桥架与具有腐蚀性液体管道平行架设时不小于500mm。3 电缆桥架不宜在输送具有腐蚀性液体管道的下方或具有腐蚀性气体管道上方平行安装。当无法避免时,应不小于500mm。且其间应用防腐隔板

隔开。4 电缆桥架与热力管道平行架设,热力管道有保温层时不小于500mm,无保温层时不小于1000mm。5 电缆桥架不宜在热力管道的上方平行安装,当无法避免需在热力管道上方平行安装时,应不小于1000mm,其间应采取有效的隔热措施。电缆桥架与各种管道交叉时,其净距离应满足下列要求:1 电缆桥架与一般工艺管道交叉时,不小于300mm。2 电缆桥架与具有腐蚀性液体管道下方或具有腐蚀性气体管道上方交叉时,应不小于500mm,且在交叉处用防腐蚀盖板将电缆桥架保护起来,其盖板长度应不小于d+2000mm,(d为管道外径)。3 电缆桥架与热力管道交叉,热力管道有保温层时,应不小于500mm,无保温层时,应不小于1000mm,且在交叉处应用隔热板(例如石棉板)将电缆桥架保护起来,隔热板长度应不小于d+2000mm。(d为热力管道保温层的外径)

电缆桥架穿墙安装时,应根据环境条件,采用密封装置:1 电缆桥架从正常环境穿墙进入防火、防爆的环境时,墙上应安装相应的密封装置。2 电缆桥架从室内穿墙至室外时,在墙的外侧应采取防雨措施。3 电缆桥架从室内穿墙至室外较高处安装时,电缆桥架应先向下倾斜延长适当距离,然后再向上架设,防止雨水顺电缆桥架流入室内。4 电缆桥架过伸缩沉降缝时,电缆桥应断开,断开距离以100mm左右为宜。

两组电缆桥在同一横梁上安装时,两组电缆桥之间的净距离应不小于

50mm。敷设10kV及以上电缆的电缆桥架多层安装时,其层间距一般不小于300mm。电缆桥架到楼板、梁或其他障碍物等的底部的距离应不小于300mm。一般情况下,支撑电缆桥的各托臂之间的距离以1.5~3左右为宜,并根据具体情况校验。电缆桥架水平安装时,其直接板连接处不应置于跨度的1/2处或支撑点

上。电缆桥架安装时出现的悬臂段,一般不得超过1000mm。电缆桥架不应作行人通道使用。在下列情况之一者,电缆桥架应加保护罩:1 电缆桥架在户外安装时,其最上层或每一层。2 电缆桥架在铁算子板或相类似的带孔装置下安装时,其最上层电缆桥架应加保护罩,如果最上层电缆桥架宽度小于下层的桥架宽度时,下层电缆桥架亦加保护罩。3 电缆桥架垂直安装时,离所在地平面2m以内的电缆桥架。4 电缆桥架安装在容易受到4 电缆桥架安装在容易受到机械损伤的地方。5 电缆桥架安装在多粉尘的场所。6 有特殊要求的场所。电缆桥架内敷设的电缆,应用尼龙卡带,绑线或金属卡子进行固定,固定点要求如下:1 水平敷设时,电缆首末两端及转弯、电缆中间接头的两端处。2 垂直敷设时,每隔1000~1500mm。3不同标高的端部。对膨胀螺栓的施工及其注意的事项应按国家标准GBJ232-82的要求进行。电缆桥架的接地:1 电缆桥架应进行可靠的接地。

2 正常介质场所宜单独敷设接地干线,若将电缆桥架作为接地干线时,应校验电缆桥的截面积是否满足接地短路电流的要求。并应保证所有的连接点,具有良好的电气通路,例如在铰链接板,多节二通等连接处需加跨接线。

3 安装在具有爆炸危险场所的电缆桥架,如无法与已有的接地干线连接时,必须单独敷设接地干线的方式进行接地。

第四章施工准备

4、1、施工准备

本工程工期为60天。因此中标后须用最短的时间做好开工前准备工作。如技术、劳动力、机具、材料等施工准备工作的顺利展开,为避免施工管理中的盲目性,提高计划性和科学性,准备工作的根本目的是在:组织和指定管理所必须的数据和资料。

4、1.1、施工说明书及施工图的了解

工地管理人员及施工技术骨干应会同设计人员对图纸和说明书作全面的了解,对一些特殊要求的施工部位,应作重点记录。遇到不明之处,设计人员可对其作深化设计、绘制接点详图或解说。使管理人员对工程概况做到心中有数。

4、1.2、施工项目工作量统计和整理工作

根据施工图纸,结合预算书项目,统计出各项施工项目单位数量表。这些数据是调配施工人员、工种和拟定材料计划表的有力依据。

4、1.3、材料计划表

本工程所需材料名称、规格和预计数量逐一列表归类,同时应注明预估价格,以便购料时有依据的选择厂商产品,这样做也起到控制材料的开支的目的。

4、1.4、制定施工进度计划表

施工进度表用以控制施工进度和调度工人及材料,进度表的编制时按照工期将各施工项目的工作量、完成项目所需的时间,科学的编排在时间表内。

4、1.

5、工地勘察

工地勘察的一个重要目的是核对主体结构与设计图纸是否有误差,尤其是具体尺寸,如开关、插座、梁柱、水电管路、门窗洞口等。如有误差应反映给设计人员进行整改。

4、1.6、材料进场

根据材料计划表并配合工程进度表确定材料的品种、规格、数量和进场时间进行记录。

材料的堆放位置应事先安排,对方地点应集中,切勿任意堆置以至影响工期和材料管理的严密性。

4、1.7、开工准备

4、1.7.1、针对施工现场的特点,为保证施工现场的管理有序有力,拟在现场设立施工现场管理办公室,分设材料库房,进行封闭管理,现场管理人员、施工人员凭证进出。

4、1.7.2、区域独立封闭进行施工,对有关设施、设备进行成品保护,入口设置门卫,强化施工现场管理,所有非施工人员进场要得到项目部的许可,并有专人带领。

4、1.7.3、制定施工机具需用动态计划,按施工平面的要求组织施工机械设备和工具进退场。

4、1.7.4、建立与周边环境的联系渠道,确保施工正常运转。

4、2、技术准备

4、2.1、熟悉重百铜梁商场装饰工程施工图纸,深入了解分析施工现场的具体情况,充分体会设计总体风格、意图、特点及细部做法的推敲。

4、2.2、做好图纸的会审工作,对设计中的疑难点及时与设计方、建设单位进行沟通,并将协商结果向监理公司汇报。尽量细致深入地配合设计方深化细部设计,将甲方意图及先进的设计理念,通过细部的深化,淋漓尽致地体现出来。把所有设计方面的问题凭借公司的自身实力解决在开工之前,为施工如期完成提供有力的保障。

4、2.3、针对本工程的特点,结合现行规范及制定的作业指导书编制各分项具体细化的施工文字方案并进行交底,使各级施工管理人员做到心中有数,从各方面保证施工处于有效受控状态。

4、2.4、组织所有技术人员认真学习新规范、新规程,特别是《民用建筑工程室内环境污染控制规范》,积极推广建设部推荐的十大新技术,引进国外的先进施工经验,充分利用已有的先进技术,提高重百铜梁商场装饰工程的科技含量,控制氡、甲醛、苯、氨等挥发性有机化合物(TVOC)的含量,达到绿色装修目的。

4、2.

5、全面履行本工程的合同,保证完成合同规定的各项技术要求和指标。

4、3、劳动力准备

4、3.1、做好劳动力的培训及技术咨询工作,对所有进场的施工人员进行施工管理教育,所有特殊工种人员必须持证上岗。

4、3.2、根据施工进度,合理安排各分项施工人员的进出场,优化组合施工人员,避免施工现场出现人员闲置、窝工或少工、断工现象,使整个施工有序有节交叉进行。

4、4、材料准备

4、4.1、由于本工程的材料大部分已确定品牌规格和型号,因此供应部提前派人对这些材料进行考察摸底,对部分主要材料提前进行预定准备。

4、4.2、项目部编制“材料计划”,供应部按计划将材料提前采购进场,加工订货要与厂家签订经济技术合同,按照质量标准,供货时间等条款严格要求,提前对供应厂家进行考察。各项主要材料应从公司“合格供应商”处购买。工程所有材料必须有合格证、质量检验报告等资料,进场时必须进行严格的进场检验,需全部达到质量要求。不合格材料不得进场。

4、5、临时用电、用水、机械准备

临时用水的设置,应尽量利用设计固定管道。临时用电的布置,一般是以架空线路或电缆拖板的形式提供。工地上常采用电缆拖板供电方式,电缆要用有保护层的“YJY”型橡胶套电缆,严禁用花线、塑料铜芯线作拖板引线,以防漏电造成事故,电缆的用电端是一块接线板,板上安装有漏电保护开关、闸刀、插座等。

进场施工之前,特派机电专职人员对公司库房所存机械设备进行全面检查和维修,确保所有机具在进场时完好能用。

4、6、施工部署及技术交底

施工管理人员在掌握了全盘施工资料时,按照施工内容进行人员部署,划分各工序的职责范围。如地砖铺贴、木作施工、金属制品、油漆涂料施工、水泥施工、材料选购、后勤工作等方面的具体问题。在负责各个工序施工的人员中,选择有技术、有经验、责任心强的人员作为该工种的负责人。施工展开后,施工管理人员应直接抓各工种负责人,各工种负责人要承担各工序的责任,这样可简化工地管理的程序,也避免管理人员陷入事无据悉统统都要管的窘境,

可将精力放在做好工地的协调和监督方面。

召集各工序施工骨干人员进行技术交底,交代注意事项,对一些图纸上的技术要求高的或者需要特殊处理的部位,应作明确指示,遇到一些施工人员不熟悉或未干过的新工艺、新方法,应提前交代该工艺的技术规范资料,以作为实施依据并共同研究出施工方案,使工程顺利进行。

4、7、办理工地保险

工地开工前,应到该工地所在地的保险公司投保短期险和人员意外伤害险,以便万一发生火警、失窃、人员意外伤害等事故后可由保险公司承担损失,避免劳资双方为赔偿问题产生过多的纠纷。

第五章劳动力安排、工种配合以及保证措施

5、1、劳动力计划(附表一)

5、2、劳动力安排

施工队伍是决定装饰工程最终效果的最关键因素,为保证业主所要求的工程质量,我公司将组织连续施工过合格工程的优秀的施工队伍进行施工。

5、3、劳动力安排保证措施

劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动管理的任务是在施工过程中,对有关劳动力进行计划、决策、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性,不断提高其劳动生产率。

充分挖掘劳动资源,合理安排和节约使用劳动力。

正确对待定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。

编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制定劳动力调配管理办法,挖掘劳动潜力。

建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。

编制劳动计划,确定计划期内劳动力的需要量,随着施工过程的进展合理调整劳动力,保证劳动力的协调和合理使用。

5、4、提高劳动生产率的措施

开展科学研究,促进技术进步。全面开展科学研究工作,促进建筑技术的进步。提高管理水平,科学的组织生产。

改善劳动组织,监理相应的劳动组织,形成有利于个人技术的发挥,以及工种之间的分配和协作的机制,监理岗位责任制,以促进劳动生产率的提高。

提高职工的科学技术水平和技术熟练程度。加强职工的文化、技术教育,使所有参加生产的职工都能掌握一定的现代化管理知识和新工艺、新技术、新方法。

5、5、无论是民用住宅、工业厂房,还是公共建筑,一栋高质量、高标准的建筑工程,从工程技术、施工管理的角度,各专业之间的协调与配合,是至关重要和不容忽视的。即使是一个普通的工程,施工中各专业协调的好坏,也直接关系到工程的质量与品质。

很多建筑物,就其各专业本身,如建筑的外形、使用功能、结构型式、安全合理性等,不论在设计,还是在施工方面的质量,都能得到很好地控制和保证。但各专业工程施工中的交叉配合与协调工作,经常处理得不尽人意。到了工程施工的后期,由于这些问题,往往出现返工,造成工程投资的极大消费,影响工期,有的还会影响到建筑物的使用功能,严重的甚至还会带来质量问题和安全隐患。

可见,工程施工中各专业的协调管理工作不仅很重要,同时也很必要。作为业主(甲方)或者监理,在工程的设计阶段以及施工过程中,应该如何更进一步做好这项管理工作呢?

出现和产生问题的原因

出现上述问题的原因可以说很多,牵涉到从设计、施工到甲方、监理,多

专业技术工种,多单位部门的方方面面,但归纳起来主要有如下几点:

一、从技术质量的角度分析:

由于现代建筑的科技含量越来越高,涉及的专业也越来越多,有水屯、空调、通风、消防、对讲、监控、电视、电话、宽频网,等等。同时安装的质量技术要求也越来越高。每一个专业既有自己的特定位置空间、技术要求,同时又必须满足其它专业施工的时间顺序和空间位置的合理需求。如果在技术上不能充分全面考虑,特别是一些交叉部位的细节,如果考虑不周,则极易产生问题。再者,由于现代建筑的个性化,每一栋建筑都是一件特有的产品,每一条管线、设备都有特定的要求,少有类同,这也就增加了技术工作难度,增加了各专业之间出现矛盾和问题的可能性。同时由于新技术、新产品的不断出现和应用,施工人员未能及时掌握,也会带来问题。

二、从管理的角度分析:

由于现行的管理体制,施工单位的分包现象普遍存在,分包单位在工作范围的界定上很难做到十分明确。主观上各单位在利益的驱使下,总希望相关单位承担更多的工作。往往造成工序上的遗漏,人为的带来一些问题,增加了协调管理的复杂性。此外,施工组织管理不健全,存在着人员责任不明确,或者是专业人员思想麻痹,认为这么大的工程项目,出现一些小问题,返返工是五常的,没什么大不了,反正以后总有办法补救处理,加之施工人员、管理人员的水平素质参差不齐,都会给施工中各专业的协调工作带来困难与不便,也是产生间题的重要原因。再者,由于各专业的分工协调不尽人意,每一个专业的技术管理人员,对其它专业的工作、工序以及技术、质量要求很难全面了解和掌握,有的就是本专业的问题,也由于是新产品、新技术,对其性能与施工工

序不太熟悉,这也就无疑给协调工作带来更多的问题。做好协调工作的方法从理论上讲,协调工作并不十分复杂,只要我们在施工中能严格按规范要求做好每一道工序,也许就不会出现上面所说的矛盾,至少会大大减少问题的出现。但在实际工作中,由于上述人为的、技术上、管理上的因素,各专业之间存在的问题和矛盾是非常突出的,也是很伤脑筋的,我们究竟应该如何处理和解决这些问题呢?

一、充分认识协调工作的重要性:

工程中各专业的交叉部位多数都是一些小的东西,一般情况下对工程影响不大。但有时也会出现一些较大的问题,让我们很难补救,甚至无法挽救。即便是这些小的问题,如果事先不设法考虑解决,事后处理起来也很麻烦,有时甚至要花几倍的代价,而且还会影响工程的质量,造成经济损失。

作为工程的建设者、管理者,从设计、监理到施工的各单位首先要从对业主、用户负责的角度认识问题,要从履行合同中自己的责任义务的角度,认真对待协调问题。

同时,从提高行业标准,施工和管理水平上讲,做好各专业的协调工作也是十分必要的。作为有关的技术管理人员首先要认识到协调工作的重要性,才有可能真正做好协调管理工作。

二、加强管理,建立科学的管理模式:

一直以来我们的施工管理,更多的趋于表面形式。工地办公室的各种图表,给人的感觉是管理得井井有条,而实际问题解决的怎么样,却要打个问号。虽然这些工作也很重要,对施工有重要的指导作用,但如果我们过于追求这些,势必有纸上谈兵之赚,反而束缚了施工管理人员的手脚,无益于工程管理工作

[唐山]住宅小区室内精装修工程技术标208页

目录

第一章室内装饰装修工程施工方案 一、综合说明 承蒙贵方信任,我公司被邀请参加唐山市晨源里住宅小区室内精装修工程的投标,谨此深表谢意。我公司非常珍惜贵方给予的这次机会,将会 充分运用我公司以往设计、施工装饰大型高档办公楼,星级酒店、宾馆,及住宅所积累的成功经验、先进的施工组织管理措施、精湛的施工工艺技术 和热忱周到的服务来回报贵方对我公司的无限关爱和支持。 为进一步增进贵方对我公司的全面了解,我公司将成立专门的投标小组,按照贵方的有关要求,就如何高水平、高质量、高速度地建好本工程,仔细地研读设计图纸并综合分析本工程的结构特点、建筑装饰要点和难点。通过深入细致的研究,我们有充分的信心完成本工程的装饰施工,并在贵 方的指导下,全面实现本工程的质量目标和工期目标,为本工程的顺利完 成奉献我们的智慧。本着真诚、守信、合作的原则,现就本工程的投标向 贵方作如下综合说明: 1、投标文件编制依据: ⑴、唐山市晨源里住宅小区室内精装修工程的招标文件、补充文件及答疑文件。 ⑵、建设单位提供的施工图。 ⑶、本公司劳动力、材料、机具设备供应情况及生产,技术装备能力 及以前类似工程的施工经验。 ⑷、依据本公司质量管理体系及作业指导书。 ⑸、严格按照国家、省、市和地方现行的施工验收规范、质量评定标准、操作规程进行施工和验收、执行安全和文明施工规定。 2、投标文件编制原则:

⑴、达到甲方期望的工程质量、技术、经济标准及工期要求,并在具 体安排上留有余地。 ⑵、全面统筹规划、保证重点、突出难点、兼顾其它。 ⑶、结合本区工程实际、精心组织、科学管理,提高施工机械化水平 和技术组织的科学含量,优质高效完成施工任务。 3、施工组织管理: 为积极加强贵我双方的密切合作,将从以下三个方面加强组织管理: ⑴、一旦中标,我公司在整过施工管理过程中树立全权管理意识,将 与其它单位作好协调工作,并负责工序间的交接工作。 ⑵、我公司将组建精干、高效的项目经理部,选派有着住宅小区装饰 丰富经验的优秀项目经理担任本工程的项目经理,同时配备一批思想素质好、技术水平高、指挥协调能力强的施工管理骨干,加强管理,以确保项 目部机构的精干和高效运作。 ⑶、我公司将从承担过类似中择优选拔一批优秀的施工作业人员,政 治上可靠、技术高超的施工作业队伍,在项目经理部的统一指挥管理下投 入本工程的施工建设。 4、工程质量 我公司严格按照国家颁布的现行施工规范、规程及安全操作规程施工,按现行的竣工验收标准达到合格质量标准,确保建筑工程合格。 5、施工工期 我公司将根据贵方对本工程的合同工期要求120日历天,按期验收完工,并采用先进的网络统筹技术,编制严密的施工组织设计,根据我公司 多年积累的装饰施工经验,按整体、提前计划、协调控制、分片组织施工 的方法,并在人、财、物等方面给予优先充分保证,将充分发挥公司的管理、技术、设备、人才的优势、保证在合同工期内完成合同任务。 6、材料供应

室内装饰施工流程与工序

室装饰施工流程及工序 室装饰施工进度及流程 室装饰施工工艺流程共有以下几个流程: 一、地面工程施工工艺流程 二、木工工程施工工艺流程 三、墙面装饰施工工艺流程 四、油漆涂料施工工艺流程 五、吊顶工程装饰工艺流程 六、电路灯具施工工艺流程 七、卫浴洁具安装工艺流程 八、管路改造工程工艺流程 九、厨房设备施工工艺流程 一、地面工程施工工艺流程 石材地面装饰构造:室地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米×300毫米~500毫米×500毫米。可使用薄板和1:2水泥砂浆掺建筑胶水铺贴。 石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工 施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。注意事项。(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。(2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。(3)铺贴完成后,2~3天不得上人。铺贴瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。2、铺贴瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。铺贴瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍,产散水刷少将地面。2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。3、铺贴瓷地面砖前,应先将瓷地面砖浸泡阴干。4、铺贴时,水泥砂浆应饱满地抹在瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。6、注意事项。(1)基层必须处理合格,不得有浮土、浮灰。(2)瓷地面砖必须浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。(3)铺贴完成后,2~3小时不得上人。瓷锦砖应养护4~5天才可上人。木地板施工工艺流程一、木地板装饰的做法粘贴式木地板:在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采用不着高分子粘结剂,将木地板直接粘贴在地面上。实铺式木地板:实铺式木地板基层采用梯形截面木搁栅(俗称木楞),木搁栅的间距一般为400毫米,中间可填一些轻质材料,以减低人行走时的空鼓声、并改善保温隔热效果。为增强整体性,木搁栅之上铺钉毛地板,最后在毛地板能上能下打接或粘接木地板。在木地板一墙的交接处,要用踢脚板压盖。为散发潮气,可在踢脚板上开孔通风。架空式木地板:架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。因家庭居室高度较低,这种架空式木地板很少在家庭装饰中使用。二、木地板装饰的基本工艺流程粘贴法施工工艺为:基层清理→涂刷底胶→弹线、找平→钻孔、安装预埋件→安装毛地板、找平、刨平→钉术地板、找平、刨平→钉踢脚板→刨光、打磨→油漆→上蜡。强化复合地板施工工艺:清理基层→铺设塑料薄膜地垫→粘贴复合地板→安装踢脚板。实铺

装饰装修施工组织设计方案

第一章、工程概况 临涣煤泥矸石电厂一期C标段工程位于临涣工业园电厂工广区西北角,包括生产综合楼、夜间值班楼(Ⅰ、Ⅱ)、食堂四个单位工程。其中生产综合楼为六层框架结构(包括一层地下车库),建筑面积5634.7㎡,夜间值班楼(Ⅰ)为六层框架结构,建筑面积为5900㎡;食堂为三层框架结构,建筑面积为2900㎡;现初装修已基本完工,可进行二次装饰装修。夜间值班楼(Ⅱ)为六层框架结构,建筑面积为6100㎡,现主体框架已基本完工,二次装饰装修只有等初装修后进行。 根据招标文件,二次装修的主要内容:楼地面、内墙涂料、天棚吊顶、门窗套、暖气罩、橱柜等木装修,玻璃幕墙等;水电部分主要有:吊顶内管线予埋,各种配电盒、箱、柜安装和卫生器具安装等(玻璃幕墙、水电不在本次招标报价范围内) 。 第二章、各分部分项工程的主要施工方案及技术措施 一、木装修:门窗套、柜及暖气罩 1、作业条件 (1)需要安装龙骨的部位,如窗上口、窗台等处均应予埋好木砖或用电锤在墙上打眼,埋塞木楔。 (2)骨架安装应在安好门窗口、窗台板后进行;钉面板应在室内抹灰及地面做完后进行。 (3)木材的干燥程度应满足规定的含水率;龙骨需在铺贴面刨平后三面涂刷防腐油。 (4)所需机械设备要在正式使用前接好电源并进行试运转。 (5)大面积施工前应绘制大样图,并应先做样板,经检验合格后才能全面铺开。 2、材质要求 木材的品种、规格、等级应按设计图纸要求并符合下列规定: (1)龙骨一般用红木松烘干料,含水率不大于12%,规格应按设计要求或通过受力计算,不得有腐朽、结疤、劈裂、扭曲等,并预先做防腐处理。红木

松烘干料的含水率可在现场使用木材含水率测定仪直接测量,测量深度仅达木材表层2cm。当需测定木料全截面内外各处的含水率时,则应将木材端头截去20cm,并立即量测。木龙骨和18mm厚基板均应做防火处理。 (2)面板一般采用胶合板,厚度不小于3mm,颜色、花纹应尽量接近。胶合板分为三等,各等级的质量标准分别见GB738及GB1349的规定。 (3)面板、装饰板可采用工厂加工的半成品,应有相应出厂合格证明。辅料:乳胶、钉子(或气钉)、木螺丝、木砂纸、防腐油等。 3、质量要求 (1)门窗套、柜和暖气罩制作与安装所使用材料的材质和规格、木材的燃烧性能等级和含水率及人造木板的甲醛含量应符合设计要求及国家现行标 准的有关规定。 (2)门窗套、柜和暖气罩的造型、规格、尺寸、安装位置和固定方法必须符合设计要求。门窗套、柜和暖气罩的安装必须牢固。 (3)门窗套、柜和暖气罩配件的品种、规格应符合设计要求,安装应牢固。 (4)门窗套、柜和暖气罩表面应平整、洁净、线条顺直、接缝严密、色泽一致,不得有裂缝、翘曲及损坏。 (5)门窗套、柜和暖气罩安装的允许偏差应符合下列规定: 门窗套、柜和暖气罩安装的允许偏差 4、工艺流程 检查→弹线→龙骨安装→面板安装→钉木线→打磨→油漆 5、操作工艺 (1)检查门窗口是否方正、垂直,门窗安装是否牢固。 (2)弹线:门窗套、柜和暖气罩要根据设计事先弹出位置线。 (3)制作及安装木龙骨:门窗套、柜和暖气罩的实际尺寸,先用方木制成

大型商场装修工程施工组织设计

大型商场装修工程施工组织设计目录 一、工程概况 二、组织设计编制依据 三、施工准备 (一)施工采用的标准、规范 (二)施工组织机构及管理投入 (三)主要实物工程量 (四)图纸会审和技术交底 (五)现场勘测 (六)各专业之间的配合关系 四、现场管理措施 1.1 标准化工作 1.2 表格化管理 1.3 现场质量施工管理体系 1.4成本控制管理 1.5 安全文明管理体系 1.6 施工进度控制措施 五、主要分部工程的施工方案和技术措施 (一)GRC工程施工方案及措施 (1)工艺流程 (2)安装施工方案及措施 (二)木制作部分施工方案及措施 (1)工艺流程 (2)保证方案及措施 (三)公共部分天花吊顶施工方案及措施 (1)工艺流程

(2)保证方案及措施 (3)石膏板双飞粉乳胶漆饰面 (四)地砖铺设吊顶施工方案及措施 (1)工艺流程 (2)保证施工质量及措施 (3)地砖铺设质量要求 (五)石头漆喷涂吊顶施工方案及措施 (1)工艺流程 (2)保证施工质量及措施 (3)石头漆喷涂质量要求 (六)工程质量管理与控制 (1)建立施工现场质量保证体系 六、竣工验收资料 一、工程概况 南海国昌新城市广场A栋,总建筑面积约32422.36㎡。其中一至四层为商场,一至三层世界风情广场建筑面积为14000㎡。 金碧辉煌世界风情广场装修工程部分包括:GRC石柱、吊顶、木制作(门头、门楣、灯箱)、电路排放、照明电器安装、地面地砖、油漆(仿真石漆、聚脂漆、乳胶漆) 二、施工组织设计编制依据 本施工组织设计是以联帮装饰设计工程公司设计的施工图纸和《室内装饰工程质量规范》为编制依据,结合本装修工程的特点编制的。 三、施工准备工作 (一)施工采用的规范、标准 规范、标准《室内装饰工程质量规范》QB1838—93 (二)施工组织机构及管理投入

(完整版)装饰装修技术标

目录 第一章标书编制综合说明 .............................................. - 2 - 1.1、投标承诺 ........................................................... - 2 - 1.2、编制依据 ........................................................... - 3 - 1.3、编制原则 ........................................................... - 3 - 1.4、工程概况 ........................................................... - 3 - 1.5 项目主要工作内容 ................................................... - 4 - 1.6、本工程特点 ......................................................... - 5 - 第二章施工组织设计 ................................................... - 5 - 2.1、施工现场总体布置 ................................................... - 5 - 2.1.1施工用电布置....................................................... - 6 - 2.1.2施工用水布置....................................................... - 6 - 2.2 、施工方案 .......................................................... - 7 - 2.2.1 脚手架工程 ........................................................ - 7 - 2.2.2 拆除工程 .......................................................... - 9 - 2.2.3 门窗工程 ......................................................... - 11 - 2.2.4 楼地面工程 ....................................................... - 13 - 2.2.5内墙乳胶漆........................................................ - 15 - 2.2.6吊顶工程.......................................................... - 17 - 2.2.7卫生间隔断工程.................................................... - 18 - 2.2.8水卫工程.......................................................... - 20 - 2.2.9电气工程主要施工方法及质量要求.................................... - 22 - 第三章保证质量的技术措施 ............................................. - 25 - 3.1、质量保证管理体系一览表 ............................................ - 25 - 3.2、质量管理组织措施 .................................................. - 25 - 3.3、工程质量保证体系 .................................................. - 26 - 3.4、工程质量管理制度 .................................................. - 26 - 3.5、材料质量保证措施 .................................................. - 26 - 3.6、质量检查和检测手段 ................................................ - 27 -

室内装饰装修工程施工工艺

第一节室内装饰装修工程施工工艺 一、防水工程施工技术要求 1 材料要求 常用聚合物复合防水涂料等。其质量、技术性能应符合设计要求及有关现行国家标准的规定,并有产品出厂合格证。 2 主要工具 搅拌桶、小型油漆桶、橡皮刮板、磅秤、油漆刷、滚动刷、小抹子、油工铲刀、笤帚等。 3 作业条件 (1) 铺贴防水层的基层(保温层、找平层)应施工完毕,并检查验收,办理完隐蔽工程验收手续。表面应清扫干净,残留的灰浆硬块及突出部分应清除掉,整平修补抹光;阴阳角处应做成圆弧或钝角。 (2) 所有伸出楼面的管道、地漏或水落口等必须安装牢固,接缝严密,收头圆滑,不得出现松动、变形、移位等现象。 (3) 基层表面应保持干燥,含水率不大于9%,并要求表面平整、牢固,不得有起砂、开裂、空鼓等缺陷。 (4) 突出楼面的管根、水落口、阴阳角、变形缝等易发生漏水部位,应做好附加层等增强处理。 (5) 防水层施工所用各种材料及机具,均已备齐运至现场,经检查质

量、数量能满足施工要求,并分类整齐堆放在仓库内备用。 4 施工操作工艺 (1) 清理基层 1) 先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布揩擦一次。 2) 基层表面的突出物、砂浆疙瘩等应铲除、清理掉。对凹凸不平处,应用高强度等级水泥砂浆修补,或顺平,对阴阳角、管道根部、地漏和水落口等部位应认真修平,做成圆滑面。 (2) 涂刷底胶 1) 涂刷底胶相当于传统的刷冷底子油工序,其作用是隔断基层潮气,防止涂膜起鼓、脱落,增强涂膜与基层的粘结,避免涂膜出现针眼、气孔等质量问题,必须认真操作。 2) 按说明配制底胶。 3) 涂刷时,先用油漆蘸底胶在阴阳角、管子根部等部位均匀涂布一遍,大面积则改用长柄滚刷或橡皮刮板进行刮涂,一般涂布量为0.15-0.20kg/m2,涂布后常温在4h以后手感不粘时,即可进行下道工序作业。 (3) 涂刷防水涂膜 1) 涂膜材料的配制:随生产厂家材料出厂的成分不同而异,应按说

室内改造装饰工程施工组织设计

1.概述 1.1编制说明及依据 我公司的克拉玛依市中心医院食堂改造工程项目部,认真研究了设计图纸后,为了能取得中心医院食堂改造装饰工程的完美结果,召集了项目领导班子和各专业施工班组带班的成员,共同编写了本装修改造施工组织设计。本施工组织设计是指导本次改造装饰工程施工全过程各项活动的一个技术、组织、安全等各方面的综合性文件,供审阅:编制本施工组织设计方案的主要依据: 1.克拉玛依市中心医院食堂改造工程招标文件 2.克拉玛依市中心医院食堂改造工程施工图纸 3.工程技术规范: 《建筑内部装修设计防火规范》(GB50222—2002) 《建筑工程质量验收规范》(GB50016-2006) 《建筑安装分项工程施工工艺规程》(DBJ01-26-96) 《建筑结构焊接规程》(JGJ81-91) 《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑内部装修设计防火规范》(GB50222) 《建筑设计防火规范》(GBJ16) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑地面工程施工质量验收规范》(B650209-2002) 《建筑装饰装修工程质量验收规范》(GB50210-2001)

《建设工程项目管理规范》(GB/T50326-2001) 《工程建设标准强制性条文》(房屋建筑部分) 及公司的相关规程和技术要求 1.2本工程拟实施的施工目标 我公司将充分利用我公司在人力组织、材料供应、及机械设备上的优势,和成熟的装饰施工工艺,迅速组织我公司具有优秀业绩和丰富施工经验的管理人员,组成高效精干的项目部,以优质服务,精心施工,确保实现以下目标: 1.2.1工程质量目标 该工程的施工将严格按照国家现行的施工规程、操作规程和工程质量检验评定标准,严格要求、精心施工,确保工程以高效、优质的目标。材料选用满足设计防火要求。在ISO9002管理体系下,按设计要求,按时、保质、保量完成,工程质量等级达到分部分项合格率100%。 1.2.2装饰效果及功能目标 严格按照图纸施工,符合设计要求。 1.2.3施工工期目标 根据招标文件确定的竣工日期,本次装饰工程的计划工期为45天。 1.2.4安全、文明施工目标 本工程严格执行《建筑施工安全检查标准》(JGJ59—2011)要求,采取有效措施杜绝重大伤亡事故

大型商场装饰施工组织设计方案

大型商场装饰施工组织设计 一、工程概况 xx广场——**大厦地处xx金碧路B03地块,总建筑面积约32422.36㎡,分为商场、住宅和地下车库。其中一至四层为商场,一至三层世界风情广场建筑面积为14000㎡。 金碧辉煌世界风情广场装修工程部分包括:GRC石柱、吊顶、木制作(门头、门楣、灯箱)、电路排放、照明电器安装、地面地砖、油漆(仿真石漆、聚脂漆、乳胶漆) 二、施工组织设计编制依据 本施工组织设计是以联帮装饰设计工程公司设计的施工图纸和《室内装饰工程质量规范》为编制依据,结合本装修工程的特点编制的。 三、施工准备工作 (一)施工采用的规范、标准 规范、标准《室内装饰工程质量规范》QB1838—93 (二)施工组织机构及管理投入 该施工队伍由项目部指挥部统筹,下设项目经理、施工管理人员。(见金碧辉煌装修项目部施工管理员名单及组织图) (三)主要商铺装修工程量 二层工程量总面积约为5000㎡,商铺数量为191间;三层总面积约为4500㎡,商铺数量为207间。具体数量以概算书为准。 (四)图纸会审和技术交底 首先由设计工程师组织项目部技术人员和预算人员进行图纸内审,并提出书面疑问,在参加由项目部组织的设计交底和图纸会审。

然后,由项目部负责收集、整理、打印图纸会审纪要,其内容应保证齐全、有效,经设计部门、现场指挥部、装修项目部签字(盖章)生效后,及时送发相关部门,并保存其原件。 施工技术交底按照现场管理规定逐级交底。 (五)现场勘测 装修现场地面水平测量时,发现后浇带的F—C轴至J—2轴之间的水平高差为60㎜。因风管已经安装,风管经过走道最低的地方2174#商铺附近实际距地面结构层为3220㎜,地面装修后距风管高为3140㎜,按施工图商铺立面从地到顶的高度为3100㎜,筒灯及格栅灯的安装间距只剩40㎜,筒灯和格栅灯的厚度为95㎜,无法安装筒灯及格栅灯,因此原设计已无法满足现有状况。经与设计协商,如视沉降稳定,按现状不调整风管高度而进行装修,则二、三层商铺的整体高度应作适当调整。调整结果为柱子总体高度下降60㎜,灯箱压缩为60㎜,门楣高度不变。 发现局部柱子尺寸偏大,按图纸无法施工。则根据现场情况,现场调整。 (六)各专业之间的配合关系 各专业之间的施工配合在满足总体施工进度计划的前提下;各专业之间在不影响各施工工序的情况下进行交叉施工。如下: 四、现场管理措施 1.1标准化工作 现场施工质量不仅应由直接参与施工的人员按照质量标准来保证做到施工操作标准化,施工管理标准化,而且必须使现场所有影响工程质量的因素和工作都要实现标准化。按质量保证模式和本工程质量保证计划要求做到施工质量标准化管理。 1.2表格化管理 在现场管理工作中,工程项目部与材料部、施工队、指挥部及监理之间应实行表格化的管理。施工过程当中各个工序之间的表格化管理;材料的表格化管理;分部工程的验收表格化管理。(详见各表格)

(完整版)酒店装修技术标范本

目录第一章公司资质证明资料 第二章项目总体概述 第三章本项目主要施工方案及标准 第一节拆除施工 第二节砖墙砌筑 第三节吊顶工程 第四节墙面砖铺贴 第五节地面砖铺贴 第六节电气安装工序和要求 第四章质量保证 第五章施工进度计划 第一节施工日期计划 第二节工期保证措施 第三节施工进度计划图 第六章施工安全措施 第七章资源配备计划 第一节进场计划 第二节施工机械设备管理及维修保养 第三节拟投入机械设备计划表 第八章拟定的管理人员及人员资历 第九章公司近三年主要业绩

第一章公司资质证明资料 深圳市xxxx公司 资质文件 总公司地址:深圳市福田区福强路xxxxxx 邮政编码:xxxxx 总公司电话: 0755-8xxxx 传真: 0755-8xxxxxx 分公司地址:广州市天xxxxxxx01室 邮政编码: 510xxxx 分公司电话: 020-3xxxxx3

深圳市xxxx限公司 公司简介 深圳市xxxx有限公司成立于2003年11月21日,注册资金9800万元。我司有建筑装修装饰工程专业承包壹级、建筑幕墙专业承包壹级、钢结构、消防设备、电子与智能化工程专业承包贰级、机电设备安装叁级资质、建筑工程施工总承包叁级;同时拥有建筑装修装饰专项设计甲级;建筑幕墙工程设计专项乙级。2008年获得ISO9001质量管理体系认证,2010年获得ISO14001环境管理体系认证及OHSAS18001职业健康安全管理体系认证。我司连续六年荣获“广东省守合同重信用企业”称号,是中装协、深圳装饰协会会员单位。 xxxx公司经过近十多年的发展,已形成了规范的管理体系,健全的岗位责任制,在管理和施工过程中责任明确、有章可循。拥有一批经验丰富的管理班子,并组建优良的现场施工队伍。公司现有员工300多人,有职称的各类工程技术和经济管理人员86人,其中高中级职称人员25人,一级、二级建造师16人,且建筑、结构、电气、暖通、给排水、经济等专业技术人员齐全。 在过去的十多年里,xxxx装饰紧贴市场脉搏,紧跟业界的发展步伐,不仅实现了各项经营指标的稳步增长,也获得社会各界的高度好评,企业以立足深圳,辐射全国为发展方向,力争把湛艺这个品牌做大做强。现我司已在北京、

装饰工程施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 朔黄铁路原平分公司 2012年原平分公司第三批大中修更改工程项目 第六标段 沿线食堂整修工程施工组织设计 编制单位: 编制日期: 2012年7月

目录 第一章编制依据 (02) 第二章工程概况 (02) 第三章施工组织管理 (03) 第四章施工部署 (03) 第五章施工现场布置 (05) 第六章施工进度计划及保证工期措施 (06) 第七章主要项目施工方案 (07) 第八章工程质量保证措施 (18) 第九章安全施工保证措施 (28) 第十章环境保护保证措施 (29)

第一章编制依据 1.朔黄铁路原平分公司2012年原平分公司第三批大中修更改工程项目招标文件 2. 建筑安装工程施工与验收规范; 3. 建筑装饰工程施工及验收规范; 4. 建筑工程施工现场管理制度; 5. GBt19002-ISO9002(1994)标准及我公司《质量手册》、《程序文件汇编》、《规章制度汇编》; 6. 我公司《施工现场综合管理处罚规定》; 7. 我公司施工技术力量、以往施工经验及现场施工条件。 第二章工程概况 1、工程名称:沿线食堂整修工程 3、承包方式:包工包料 4、工程内容:沿线食堂操作间地面铺设防滑地砖,墙面瓷砖到顶。防止交叉感染食堂的水龙头改为感应式(沿线22座食堂)195个。比照物业食堂地面标准。 5、质量要求:按照国家颁发《建筑工程施工质量验收统一标准》(GB50300—2001),一次性验收通过,100%合格。 6、工期:90日历天 7、施工目标:

a 严格按照施工规范及设计图纸施工,达到合格标准 b 保证工期按时完成 c 安全:杜绝重大安全事故 d 成本:加强成本控制,注意节约,实现保本微利 e 文明施工:争创文明工地 第三章施工组织管理 我公司作为通过ISO-9002 质量体系认证的建筑企业,将在整个施工过程中严格按照ISO-9002 质量标准程序运作。对于一些重点工序作到样板先行、方案先行,优先采用新工艺、新技术、新材料,提高工程的科技含量。同时在材料、设备的选择上均通过比价方式,尊重建设单位意见,使工程能够顺利进行。另外在进度控制、财务管理、成本控制、材料管理等方面采用微机管理,实现各项工作的程序化和标准化,以提高工作效率,降低工程成本。本工程采用项目施工法,成立以项目经理为主,其他各有关人员参与的项目经理部。另外作为上级领导部门的总公司将为本工程提供必要的技术支持、后勤保障、质量、安全体系保障等一系列指导和监督,以使工程能顺利进行。 第四章施工部署 第一节施工准备 一、技术准备 1)装饰施工图纸确定后,立即组织有关人员核对熟悉图纸,同时将各

办公室室内装饰工程技术标投标文件

第一章标书综合说明 (7) 第一节公司概况 (7) 第二节工程概况 (7) 第三节承包范围 (7) 第四节承包方式 (8) 第五节竞标措施和优惠条件 (8) 第二章施工组织设计 (12) 第一节工程施工现场平面布置图 (12) 第二节施工总进度计划 (12) 第三节主要施工机械设备表 (12) 第四节机械、人员数量及调配表 (13) 第五节工程质保体系、措施及质量检测方法 (14) 第六节工程管理体系 (19) 第七节工程管理的任务及目标 (21) 第三章各分项工程施工工艺及技术要求 (23) 第一节地砖地坪工程 (23) 第二节内墙乳胶漆工程 (28) 第三节楼梯工程(地砖踏步) 37 第四节地面工程 (42) 第五节卫生间墙面工程(釉面砖铺贴 (45) 第四章安全施工和文明管理措施 (50)

第一节安全施工的措施 (50) 第二节文明管理措施 (52) 第五章成品保护措施 (54) 第一节装饰抹灰工程对成品保护控制措施 (54) 第二节装饰门窗工程对成品保护控制措施 (54) 第三节装饰玻璃工程成品保护措施 (56) 第四节装饰吊顶工程成品保护措施 (57) 第五节装饰饰面工程成品保护措施 (57) 第六节装饰地面工程成品保护措施 (59) 第七节装饰涂料工程成品保护措施 (60) 第七章工程报价书 (60) 第一节报价编制说明 (60) 第二节装饰工程预 书 (61) 第一节施工总进度计划 (61) 第二节项目管理人员资历复印件 (61)

投标书 诚至:武汉市恒华置业有限公 司 1.在研究了办公室装修工程的施工招标文件及招标补充文件和考察了工程现场后,我们愿意按人民 币元(大 写: 元)的投标总价完成我们投标文件所报的全部工作内容并以此作为本工程的结算依据,并遵守招标文件的要求承担本合同工程的实施、完成及其缺陷修复工作。 2.一旦我方中标,我方将保证按合同协议书中规定的工期 日历天内完成并移交全部工程,工程质量。 3.我们同意在丛规定的开标之日其起30天的投标文件有效期内严格遵守本投标函的各项承诺。在此期限届满之前,本投标函始终将对我方具有约束力,并随时接受中标。 4.在合同协议书正式签署生效之前,本投标函连同你单位的中标通知书将构成我们双方之间共同遵守的条件,对双方具有约束力。 5.我们理解你单位不负担我们的任何投标费用。 投标人:(盖章) 法定代表人或其授权委托人:(签字或盖章) 日期:年月日

装饰装修工程施工组织设计方案

装饰装修工程施工方案 一、天棚、内、外墙面抹灰 1)工艺流程: 2)施工条件: 结构工程全部完成,并经有关部门验收。 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处的缝隙应用1:3水泥砂浆分层嵌塞密实。铝合金门窗缝隙处理按设计要求嵌填。 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200—250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。 抹灰前检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、暶脸两侧弹出抹灰层的控制线,以作为打底的依据。 3)施工工艺 基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。

吊垂直、套方找规矩,抹灰饼:分别在门窗口、垛、墙面等处吊垂直,套方找灰饼,并按灰饼充筋后,在墙面上弹出抹灰层控制线。 充筋,抹底层砂浆:底灰的配合比为1:3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子槎毛,终凝后浇水养护。 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面湿润,面层砂浆配合比为1:2.5水泥砂浆,首先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。 滴水线(槽):在檐口、窗台、窗楣、雨蓬、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线应保证其坡向正确。 养护:水泥砂浆抹灰层应喷水养护。 二、内墙、天棚面刮腻子 工艺流程:墙面基层处理→配制腻子→腻子打底→腻子过面修整→第一次压光→第二次压光。 1)基层处理,将墙面水泥砂浆表面的灰尘、砂粒和浮浆清理干净。 2)按配合比要求配料,用手电钻拌制腻子,腻子搅拌要均匀,随配随用。 3)在刮腻子前弹好+150mm相对标高水平线,贴50mm宽的胶带纸,留出踢脚线。 4)腻子打底:待基层屋面完全干燥后方可进行腻子施工。腻子由上往下刮,一幅墙面要连续刮完。腻子表面要平整,无接槎、疙瘩,阴阳角方正、顺直。 5)将腻子底面的接槎、刮痕修整,铲除浮浆。从上往下刮腻子过面,腻子

大型商场装饰工程项目施工组织设计

施工组织设计目录 一、工程概况 二、组织设计编制依据 三、施工预备 (一)施工采纳的标准、规范(二)施工组织机构及治理投入 (三)要紧实物工程量(四)图纸会审和技术交底(五)现场勘测 (六)各专业之间的配合关系 四、现场治理措施 1.1 标准化工作 1.2 表格化治理 1.3 现场质量施工治理体系1.4成本操纵治理 1.5 安全文明治理体系

1.6 施工进度操纵措施 五、要紧分部工程的施工方案 和技术措施 (一)GRC工程施工方案及措施 (1)工艺流程 (2)安装施工方案及措施(二)木制作部分施工方案及措施 (1)工艺流程 (2)保证方案及措施 (三)公共部分天花吊顶施工方案及措施 (1)工艺流程 (2)保证方案及措施 (3)石膏板双飞粉乳胶漆饰面(四)地砖铺设吊顶施工方案及措施 (1)工艺流程 (2)保证施工质量及措施(3)地砖铺设质量要求(五)石头漆喷涂吊顶施工方案及措施 (1)工艺流程 (2)保证施工质量及措施(3)石头漆喷涂质量要求(六)工程质量治理与操纵(1)建立施工现场质量保证体系 六、竣工验收资料

一、工程概况 xx吉泰龙广场——金碧辉煌大厦地处xx金碧路B03地块,总建筑面积约32422.36㎡,分为商场、住宅和地下车库。其中一至四层为商场,一至三层世界风情广场建筑面积为14000㎡。 金碧辉煌世界风情广场装修工程部分包括:GRC石柱、吊顶、木制作(门头、门楣、灯箱)、电路排放、照明电器安装、地面地砖、油漆(仿真石漆、聚脂漆、乳胶漆) 二、施工组织设计编制依据 本施工组织设计是以**装饰设计工程公司设计的施工图纸和《室内装饰工程质量规范》为编制依据,结合本装修工程的特点编制的。 三、施工预备工作 (一)施工采纳的规范、标准 规范、标准《室内装饰工程质量规范》QB1838—93

精装修工程技术标 终

目录 第一章标书综合编制说明 第二章施工现场管理部署 第一节现场组织结构图 第二节施工部署 第三节施工组织 第三章水平、垂直运输方案 第四章各分部分项施工方案与技术措施第一节施工前准备 第二节主要工序施工工艺及要求 一、块料楼地面 二、石材楼地面 三、地毯铺设施工工艺 四、不锈钢踢脚线施工工艺 五、加气混凝土砌块施工工艺 六、抹灰施工工艺 七、混凝土构造柱、圈梁施工 八、墙面抛光砖铺贴施工工艺 九、干挂石材墙柱面 十、马赛克墙面施工 十一、墙面木饰面 十二、墙面木饰面 十三、镜面不锈钢板墙面施工工艺 十四、墙面亚克力饰面 十五、墙面扪皮、扪布硬包施工工艺 十六、墙纸裱糊 十六、装饰线条安装 十七、轻钢龙骨纸面石膏板吊顶 十八、600*600铝扣板吊顶 十九、门套基层细木工板施工工艺 二十、成品木门的安装工艺 二十一、感应门安装施工工艺

二十二、钢化夹胶玻璃平开门安装施工工艺 二十三、五金安装施工工艺 二十四、吊柜、低柜及服务台制作安装施工工艺 二十五、木线条及木饰面聚脂清漆 二十六、乳胶漆施工工艺 二十七、木材防火涂料施工工艺 二十八、防水涂料施工工艺 二十九、脚手架工程 三十、水景设备安装工程 三十一、给排水安装工程 三十二、电气安装工程 三十三、空调工程 第五章工程进度管理体系与措施 第一节编制说明 第二节施工形象进度计划表 第三节施工进度保证措施 第六章工程质量管理体系与措施 第一节装饰工程质量通病防治 第二节确保质量的重点技术措施 第三节质量保证组织措施 第七章施工现场布置及施工道路平面布置图 第一节现场平面布置图说明 第二节施工现场平面 第三节用水用电 第四节材料堆放和垂直运输 第八章雨季施工措施 第九章安全生产文明施工管理体系与措施 第一节安全施工组织措施 第二节施工现场安全分项技术 第三节现场文明施工措施 第十章环境保护管理体系与措施 第一节建筑物室内环境污染控制措施 第二节减少扰民降低环境污染和噪音的保证措施及

装修工程施工组织设计方案

四、现场管理措施 1.1标准化工作 现场施工质量不仅应由直接参与施工的人员按照质量标准来保证做到施工操作标准化,施工管理标准化,而且必须使现场所有影响工程质量的因素和工作都要实现标准化。按质量保证模式和本工程质量保证计划要求做到施工质量标准化管理。 1.2表格化管理 在现场管理工作中,工程项目部与材料部、施工队、指挥部及监理之间应实行表格化的管理。施工过程当中各个工序之间的表格化管理;材料的表格化管理;分部工程的验收表格化管理。(详见各表格)1.3现场质量施工管理体系 结合工程的特点和施工现场情况,建立现场质量制度和质量保证体系,编制工程项目质量保证计划,在工程建设过程中认真贯彻执行国家《建设工程质量管理条例》,贯彻金碧辉煌装修工程质量方针。从而使工程目标和措施得到保证。 1.质量责任制贯彻“谁施工谁就负责质量、谁就负责安全,谁就负责文明施工”的方针,施工现场质量责任制要求在施工现场的各类人员各司其职、自我把关、人尽其责,做到按图施工、按工艺操作、按制度办事、保证本岗位不将不合格产品流向下一道工序,对自己参与的工序和工程的施工质量负责到底。为此项目部制定了每个管理人员的职责: 工地项目经理:刘屹

职责范围:总体协调指挥 ①对项目部每天布置的任务进行考核、评估。 ②每日检查工程部管理人员工作情况及工作情况考核表并向金碧辉煌指挥部汇报每日工作内容及项目部管理人员的考核情况。 ③协调好各部门和各工种的配合。 ④控制好施工中工程进度和施工程序,在保证施工质量的前提下掌握好施工进度,保质﹑保时的完成工程。 ⑤对工地所需主材数量和材料的质量进行严格把关,避免材料浪费和劣质材料流入工地。 ⑥项目经理应熟悉施工图、施工工艺及施工流程,能在工地及时发现工程中出现的错误,进行及时纠正,做到当场发现问题,现场解决问题。 ⑦对施工过程中的完成质量进行严格把关,保证工程质量。认真严格制定工程计划,严格管理,合理安排。 ⑧认真组织落实施工,做好工地安全隐患的预防工作。 ⑨对于易产生安全隐患的问题应及时书面通知施工人员,避免造成人员伤亡和公司的经济损失。 ⑩监督、督促部门人员做好公司资料保管工作。 ○11督促、指导组织严格按工艺流程和安全技术操作,制止违规操作,保证工程质量。 管理人员:贺文涛、李杨红 职责范围:工程现场管理、协调

北京某百货商场装饰工程投标施工组织设计

施工组织 工程名称: * * ***百货商场项目装饰工程投标文件内容:技术标 法定代表人或 委托代理人: 投标人: 日期:

目录 一、施工组织设计 (6) 第一章前言 (6) 第二章工程概况 (7) 一、工程概况 (7) 二、现场情况 (7) 三、工程质量及工期 (7) 第三章总体施工方案 (9) 第一节施工组织方式 (9) 第二节、工程施工技术要求 (10) 第三节、总体安排的工序 (10) 第四节施工准备计划 (11) 一、装饰工程准备工作原则: (11) 二、装饰工程准备工作的内容 (12) 三、工地办公室 (15) 四、食宿安排(包括往返工地安排) (15) 五、工地临时材料仓库 (15) 六、工地材料运输 (16) 七、工地供水供电组织 (16) 第四章主要施工方法 (16) 一、轻钢龙骨石膏板隔墙 (17) 二、轻钢龙骨石膏板吊顶 (18) 三、铝扣板吊顶天花 (20) 四、墙砖粘贴 (25) 五、墙柱面木制作 (28) 六、玻璃镜面施工 (29) 七、墙面抹灰、油乳胶漆: (32) 八、装饰线条安装 (32) 九、木制作油漆 (33) 十、塑料地板 (38) 十一、地砖铺装 (39) 十二、门、门框的制安 (40) 十三、木制作固定家具 (45) 十四、金属不锈钢工程 (50) 十五、电气工程 (50) 十六、开关、插座安装工程 (52) 十七、灯具安装工程 (53)

十八、给排水工程 (55) 十九、防水工程 (59) 第五章重点、难点分析及合理化建议 (60) 第一节重点、难点的分析 (60) 一、层高问题 (60) 二、轻钢龙骨石膏板天花施工 (60) 三、木制作施工注意事项 (60) 四、成品保护与安全施工措施 (61) 第二节合理化建议 (61) 第六章主要物资情况及机械设备进场计划 (62) 第一节主要材料组织计划 (62) 第二节材料的质量保证 (62) 第三节仓库管理 (64) 第四节施工机械设备进场计划 (65) 第七章劳动力安排计划 (68) 第八章确保工程质量的技术组织措施 (70) 一、施工质量控制的意义 (70) 二、施工项目质量控制的依据和要点 (71) 三、现场成品保护措施 (74) 四、质量通病防治措施 (75) 附:质量检查验收表格形式 (79) 第九章确保安全生产的技术组织措施 (82) 第一节安全生产的内容 (82) 一、安全生产的措施 (82) 二、安全检查 (84) 三、作业化标准 (91) 四、安全监督重点内容 (92) 五、组织施工劳务时应注意的安全生产问题 (93) 六、工程施工组织设计的安全技术要求 (94) 第二节安全生产与事故的处理 (94) 第三节安全管理的要点 (97) 第十章确保文明施工的技术组织措施 (104) 第十一章确保工期的技术组织措施 (106) 第一节工程开竣工日期 (106) 第二节施工总进度计划横道图 (107) 第三节进度计划与工期安排协调 (107) 第四节确保工期的技术措施 (112) 一、进度控制的作用与执行条件 (112) (一)进度控制的作用 (112) (二)进度控制顺利执行的条件 (113) 二、进度计划的编制与审定 (114)
