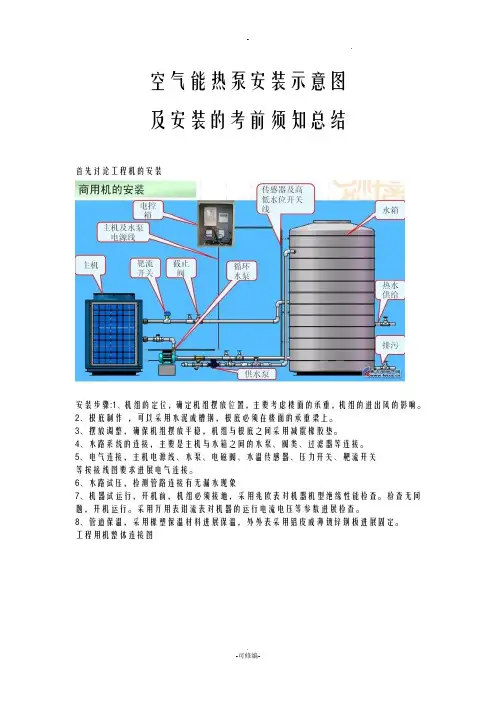

及安装的注意事项总结

首先讨论工程机的安装

安装步骤:1、机组的定位,确定机组摆放位置,主要考虑楼面的承重,机组的进出风的影响。

2、基础制作,可以采用水泥或槽钢,基础必须在楼面的承重梁上。

3、摆放调整,确保机组摆放平稳,机组与基础之间采用减震橡胶垫。

4、水路系统的连接,主要是主机与水箱之间的水泵、阀类、过滤器等连接。

5、电气连接,主机电源线、水泵、电磁阀、水温传感器、压力开关、靶流开关

等按接线图要求进行电气连接。

6、水路试压,检测管路连接有无漏水现象

7、机器试运行,开机前,机组必须接地,采用兆欧表对机器机型绝缘性能检查。检查无问题,开机运行。采用万用表钳流表对机器的运行电流电压等参数进行检查。

8、管道保温,采用橡塑保温材料进行保温,外表面采用铝皮或薄镀锌钢板进行固定。

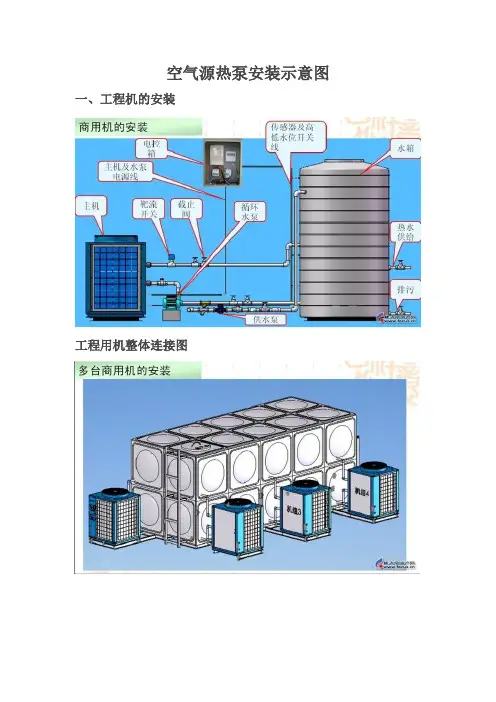

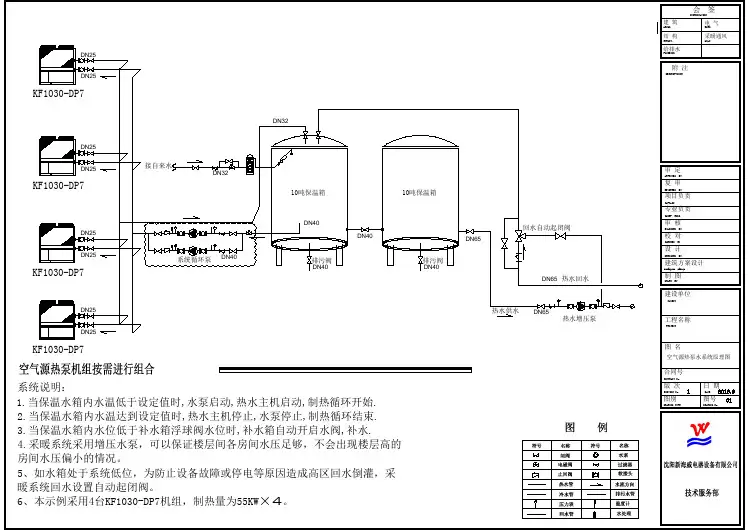

工程用机整体连接图

家用机安装示意:

家用机目前分为整体机和分体机两种形式

整体机即冷凝器和水泵等全部集成在主机内,用户安装时只要将主机进出水管和水箱进行连接即可

分体机即冷凝器铜管在水箱内部,用户安装时不仅要将进出水管和水箱进行连接还需要将冷媒进出管道与水箱进行连接。

安装注意事项:

主机的安装

1、热泵主机的安装与空调器室外机安装要求相同。可安装在外墙、屋顶、阳台、地面上。出风口应避开迎风方向。

2、主机与储水箱之间距离不得大于5米,标准配置为3米。

3、主机与四周墙壁或其它遮挡物之间距离不能太小。

4、如果装防雨棚保护主机以防止风吹日晒,则应注意保证主机换热器的吸热散热不受阻碍。

5、主机应安装在基础坚实的地方,并确保直立安装,并用地脚螺栓固定。

6、显示面板不要安装在浴室,以免因潮湿影响正常工作。

(二)贮水箱的安装

1、贮水箱可随热泵室外机安装在室外,如阳台、屋顶、地面,亦可安装在室内。贮水箱必须坐地式安装,安装场合基础坚实,必须承受到500kg的重量,不可挂在墙壁上。

2、贮水箱附近,以及自来水管和热水管的接口上装有阀门。

3、水箱热水出口的安全阀卸压口有滴水是卸压现象,起保护作用,接一根排水软管就行。

(三)水路连接1、将出水接口用PP-R管按图与贮水箱相接,并用生料带密封。2、将止回阀的一端与自来水管相连,另一端与贮水箱进水口接管相连。3、注满水:打开自来水进水阀,打开热水管中出水龙头。开始注水,直至出水龙头有水溢出时方为注满,关闭出水龙头。贮水检漏,确保不漏水即可。注意:第一次使用,插电源前必须确保贮水箱中水已注满。

(四)制热管连接1、在贮水箱与热泵主机之间的墙上钻一个Ф70的管道孔,孔应稍微向外侧倾斜。将连接管及一定长度的电缆用塑料扎带包扎好,穿过打好的管道孔,两边套上穿墙管护套。2、取掉水箱粗细连接管上的封头盖帽,分别将粗细连接管拧到贮水箱粗细连接管上的接头上,用扳手用力拧紧。3、拧下主机高压阀和低压阀的粗细连接管口的封头盖帽,将粗细连接管的另一端拧到水箱的工质进口,工质出口的粗细连接管的管口上,用扳手用力拧紧(注:粗管连接三通阀与水箱的上接头)。注意:尽量不要弯曲铜管,即使扭曲也不要

使铜管折瘪或折裂

(五)管路排气1、从低压阀和高压阀的调节口上拆下盖帽。

2、将真空泵接口接到注氟口。

3、确保真空度合格,抽空时间不少于20分钟。如果不便抽空,可以使用R22制冷剂外排空,并检漏。

4、用内六扳手沿逆时针方向转动低压阀和高压阀的阀芯至完全打开!!!重新盖好所有盖帽,并拧紧。

5、检漏:用肥皂水检查各管子连接处及各盖帽口,是否有泄漏,若有,须用扳手拧紧至不漏,绝对不允许有泄漏现象。

注意:空气进入系统会引起压缩机工作不正常。

(六)电器的连接1、所配插座必须可靠接地。2、所配电源插座容量应符合主机的电流功率要求。

3、机组电源插座周边不要安放其他用电设备,以免影起漏电保护插头跳闸。注意:电源插座必须可靠接地!!

4、将水温传感器探头装进水箱中部的探头管内,并加以固定。

总之分体机的安装是比较复杂的,一般的安装人员是不能胜任的,推荐安装人员需有相当的空调安装经验。

下面是整体机的安装:

三分产品,七分安装。”尤其对于含水系统的空气源热泵热水器来说表现的更加尤为突出。从安装一开始的地形分析,到当地气候,再到水埋管等都得充分考虑进去。任何一环节的松懈都有可能导致整个系统的安全运行。笔者根据业内资深人士的总结,在热泵安装过程中,归纳为以下几个点:

一、安全意识放在首位

1、确认用电设备使用功率

主电源要符合设备功率的要求,用电必须符合国家民用/商用使用要求。否则会使机组过压、欠压运行而损坏,甚至发生火灾。

2、确认地线

确认是否正确接地。若接地不完善,可能引起人员的触电事故。

3、确认漏电保护开关

确认机组和用户电源之间是否安装了功率相等的漏电保护开关,接地性能良好。若不安装漏电保护开关,则可能造成人员触电或发生火灾。

4、委托专业人员安装

请委托专业人员进行安装。其他人员安装可能造成安装不完善,从而引起漏水、人员触电事故或引发火灾。

5、确认主控制器安装位置

安装主控制器时请务必安装在防水的地方,安装一定要牢靠。

6、确认水管及接线的正确性

完成机组水管及接线时,须检查无误后再将机组接通电源运行。

7、断水断电后的应急措施

在寒冷地区不使用时,请不要断水断电以免冻坏套管换热器。如遇到较长时间停电时,请及时将套管换热器内的水排完,否则会造成冻坏套管换热器,从而使机组不能正常使用。安装时务必装有冷凝水的排水管,防止在排水时有大量的冷凝水流到地面造成大面积积水现象。

8、检查设备循环水的流量和压力

设备在正常使用时,必须保证设备循环水的流量和压力,以免造成缺水运行,机组保护。

9、不能随意移动水温探测器

温度探测器不可脱离水箱温度探测盲管,以免造成机组加热器过热,损坏机组。

10、热水温度要适宜

当水温在50℃以上的热水时,必须冷热水混合使用,以免烫伤(尤其是老人和儿童)。

11、保险丝的选用要相匹配

禁止没有使用相应的保险丝。

若用铜或铁丝,则有可能造成故障或引发火灾。

12、切断手动电源开关

发生异常时(焦臭味),应立即切断手动电源开关,停止运行,并与经销商取得联系。若继续异常运行,则可能造成人员触电及引发火灾。

13、防止机组发生火灾

不可将可燃性喷雾剂直接喷向热水机组,否则易引发火灾事故。

二、使用与维护

1、开机前检查:

(1)检查电源是否连接牢固,接地电阻和绝缘电阻是否符合要求;

(2)确认水箱中已满水;

(3)检查管道内的空气是否排空;

(4)检查风机内是否有碰撞或有异物掉入;

(5)检查水温探测器的温度是否正确;

(6)检查所有闸阀和开关是否已经打开。

2、确定安装位置与方式

主机:

主机可安装于地面、屋顶、阳台、专用平台或其它任何便于安装并可承受主机运行重量的地方。也可用安装支架固定在坚实的外墙上(非空心砖墙,如做外墙保温需要增加膨胀螺栓长度)。

(1)选择通风良好、排气顺畅的安装场所,不应安装在50m 以下密闭的空间内,以免影响主机从空气中取热。

(2)勿将主机安装在有污染,灰尘大的地方。

(3)主机周围应无强热源及其它设备的排气口,无腐蚀性和可燃性气体。

(4)室外主机与四周墙壁或其它放置物体之间的距离不得小于下图标示的间距。

(5)主机置于屋顶时,应注意风向,避免主机排风方向直接顶风;并应有良好的防雷措施。

(6)主机如果落地安装,应尽量避开强风口,必须做150mm高度以上的安装地基,并确保水平安装。主机与基础之间加10 mm~20 mm的橡胶减震垫。

(7)主机应安装于离电源、水源较近的地方,以便于配线和布管。

(8)主机箱与热水箱尽量靠近,距离不宜大于5 m,主机与加热水箱的高度差不得大于其机外扬程。

(9)主机附近应有落水管用于排放工作过程中产生的冷凝水。

(10)主机附近应预置有与主机功率相匹配的独立插座。

控制器:

(1)操作面板应安装在易观察操作的地方,不宜安装在有水潮湿的地方。

(2)控制线路用穿线管预埋至主机边。

(3)控制器后可预埋86接线盒。

水箱:

·水箱可随安装在室外的阳台、平屋顶、地面或室内的厨房、卫生间等位置,应尽可能安装在靠近用水点及热泵主机的位置,以减少管路热损失,同时要安装在可排水的地方。

·水箱采用的是先进的聚氨脂发泡保温技术,但考虑到热量微小散失,还是应尽可能放置在室内不通风的位置。

·水箱必须座地式直立安装,安装基础必须坚实牢固,承重能力应大于水箱运行重量的两倍。严禁挂墙安装。

·因为主机配置的循环水泵不具备吸程,所以水箱的安装位置不要低于室外主机,考虑到扬程有限,也不要过高于室外主机。

·热水箱必须安装安全阀(已配,安装于水箱顶部)和单向止回阀(已配,装于冷水补水管上)。安全阀保持与大气相通,不得有任何堵塞。

·水箱周围应留大于600 mm的安装维修空间。

·参照下图的安装尺寸,布置各种管路。

三、安装注意点

(一)连接水路

·安装进水管道将进水口与城市或家庭自来水管网相连接,必须安装单向阀并按照阀体上的箭头正确安装。如水质不好或者水中杂质过多则必须安装Y型过滤器及其它过滤装置。

·安装循环加热管道将水箱的循环出水口与主机的循环进水口用PPR管或铝塑管相连接主机的循环出水口与水箱的循环进水口相连接,之间必须安装排气阀。

·管道布置应合理,尽量减少连接管道长度和不必要的弯曲,减少水系统的压力及热量损失,各水管及接头应做良好的保温处理,以免热量的损失,导致主机的功耗增加。

·如水箱与室外主机之间有墙,须在墙上开¢70的管道,孔应稍微向外侧倾斜并在两侧套上穿墙护套。

·测温盲管安装在水箱循环进水口安装一个三通,将水箱温度测温盲管按照连接示意图连接。

·安装供水管道将热水出水口与主供水管道连接。

·安装安全阀安全阀应按照安装示意图安装,严禁不装或者更换位置安装。

·安装排水/污阀为检修和排污方便,建议安装排水/污阀,也可用堵头堵住。

·将主机冷凝排水口的冷凝水管引入落水管内。

·注水及检漏水路连接完成后,打开自来水进水阀,打开水箱出水阀及热水管上任一水龙头开始加水,同时打开主机出水口排气阀,排出循环管道的空气,直至热水龙头有水溢出时再关闭水龙头,贮水检漏,确保各连接管路不漏水即可。

(二)电缆、控制器及信号线的连接

·检查线路室外主机内的各连接线在出厂时已安装好,用户处无须再连接,只须检查各连接线是否连接正常,有无损坏或脱落,如电源线有松动,请根据下左图重新紧固。

·主机与水箱之间的三芯电源线连接:

用3mm六角扳子将水箱电加热盖螺丝取下并打开盖板,取出保温岩棉,将连接电源线穿过固定在水箱上的塑料紧束接头,并留出200mm左右的长度,再旋紧紧束接头。打开温

控器塑料盖板,按照上右图连接各电线。连接电线时,必须将裸露铜线与接线柱紧密连接,并紧固螺丝。将盖板复原,上紧螺钉。

·连接温度探头将连接在室外主机上的水箱温度传感器信号线与水箱上的测温盲管相连接,如果线不够长可加长连接,注意连接处的包扎牢固及防水绝缘。

·连接控制器将连接在室外主机上的控制信号线与控制器连接,如果线不够长允许加长连接(不允许超过20米),注意线的颜色对应并且要求连接处包扎牢固和防水绝缘。

·接通电源各连接线检查安装无误,且已确定水箱水加满,并且管道空气已排空的情况下,则可以将电源插头插上,按下开关通电后显示屏显示正常。

(三)保温

将各种管道套上橡塑管进行保温,将已保温好的管道与电缆线一并缠上防水扎带。

四、运行调试及故障处理

1、非故障现象:

·机组停止加热后不立即启动是为了保护压缩机,正常情况下,会延时3分钟,此时工作状态显示区“延时”亮;

·当机组运行时,可能会发出较低的流水声或嘶嘶声,是工质发出的声音;

·在天气比较冷的时候,机组蒸发器表面会出现结露或结霜的现象。

·机组启动长时间不运行,但是“运行”闪烁:因环境温度过低,为保护机组,压缩机不启动转换为水箱中电辅助加热。

·使用过程中,安全泄压阀会有少量漏水:水加热膨胀,在贮水箱内胆超压时,会排出少量水泄压。

空气源热泵施工组织

空气源热泵工程组织方案第一章:编制依据第二章:工程简况第三 章:施工目标及现场组织机构第四章:质量及安全保证措施、施工准备(设备、人员、材料)1 、材料采购内控措施2 、工程质量保证措施3 、安全生产保证措施4 第五章:施工工期施工进度计划及保证措施第六章:实施方案 1、机组安装 2、机组单台安装 3、机组多台安装 4、空调设备主要施工工艺流程、风机与管道施工方法及主要技术措施5 、系统调试6. 第七章:安装工程突发事件处理机制与预案第八章:用户售后服务承诺 1、技术维护计划及保证措施 2、保修期的保修工作、保修期后的回访保修3 、技术维护资料编制及移交4. 施工组织设计总述:空气源热泵(空调)安装工程是现代化工业与民用建筑不可缺少的部分,在国民经济中占有重要的地位。制冷设备长期安全经济运行,安装质量是一个很重要的方面。我公司不仅依托优良产品的优势,更有从事空气源热泵(空调)安装工程安装丰富经验的技术人员、管理人员和施工人员。为了提高系统施工管理水平,科学地安排施工程序,在保证质量的基础上,缩短工期,加快工程进度,特编制此方案。明确施工任务的目标及主要施工技术方法和相应的保证措施,并以最佳的施工班子,精心组织、科学管理采取有效的技术措施,进一步完善、落实质量保证体系。我们对该项工程建设单位明确承诺,以优良的工程质量,最科学的施工方法,高效率按期竣工,做好文明施工,环境保护,全面完成此项工程任务。第一章:编制依据 1.1 国家及地方现行有关图集、规范、标准。 1.2 设计空调施工图(依据空调图纸) 1.3 国家现行有关法规 1.4空气源热泵(空调)安装工程系统调试工程有关说明第二章:工程简况工程简况2.1 工程名称:空气源热泵工程2.2 2.3采购人名称:元氏县交通警察大队九套安装工程量:空气源热泵机组2.4 第三章:施工目标及现场组织机构 3.1 施工目标响应建设单位提出的工期要求及结合实际情况,保证在合同期内安3.1.1 装、调试完备。 3.1.2 质量目标:合格标准。施工安全目标3.2 施工工亡,重伤事故为零。3.2.1 杜绝重大设备,火灾事故。3.2.2 4%负伤率控制在以下。3.2.3 3.3 文明施工目标按文明施工要求进行现场管理,保证现场文明施工,达到安全文明3.3.1 施工标准要求。环境保护达到建设施工无污染,符合环保标准,创一流施工环境,3.3.2 各项施工行为均满足《建设工程施工现场管理》规定要求,噪声控制为白天不。55bd 65bd大于,夜间不大于我公司具备良好的资信、资金状况和履约能力,我公司安排专款专3.3.3 用,并保证该工程所需资金,保证资金合理有效发挥最大效益。. 3.4 现场组织机构为了能使本工程按期优质完成施工任务,我们将根据本工程的实际情况和特点,选派具有同类工程施工管理经验的优秀工程管理人员组成工程部,以工程经理为核心,充分发挥企业的整体优势,以全面质量管理为中心,

空气能热水器维保合同

空气能热水器维保合同 甲方: 乙方:无锡市美景舒适家环境工程有限公司依据《中华人民共和国合同法》及相关法律规定,甲乙双方经友好协商,就空气能维护保养事宜达成一致,同意签订本合同按双方的约定履行。 一、合同标的乙方受甲方委托,为其在用的纽恩泰牌空气能热水系统提供有偿的维保服务。 维保范围为:主机及管道系统楼面工程的维护保养。 其中包括: 3 匹主机 1 台、外部管路20 米;主机按500 元/ 匹(压缩机功率)或1000 元/ 吨(水箱容量)计收维护费,外部管路每米50 元 以上合计,年合同总价为贰仟伍佰元整。(¥:) 二、维保期限: 年月日至年月日。 三、付款方式: 合同签订之日起三日内甲方付清全款即人民币贰仟伍佰元整,(¥:) 四、维保服务标准及内容: 严格按照纽恩泰空气能系统维护保养手册,进行空气能维护保养。具体内容如下: 1、主机系统及管线每年进行一次系统的检测,发现问题及时处理。。 2、电气系统:a)检查紧固接线接头 主电源控制电源压缩机电动机排风机电动机 b)测量绝缘电阻 配电线缆电加热器压缩机风机电动机 c)测量直流电阻 各种传感器电加热器压缩机电动机排风机电动机 d)正常使用时检查温度及压力 压缩气缸蒸发器出水冷凝器进出水压缩机进出冷媒 e)正常使用时检查电流电压 主电源压缩机电动机 f)正常使用检查开关阀门 温控开关水流开关梳整蒸发器翅片清洗蒸发器翅片清洗过滤检测循 环水系统 五、甲方责任: 1、为乙方出入空气能维保工作提供方便。 2、提供完整的空气能技术资料。 六、乙方责任 排风机电动机控制电源 排气阀、补水阀 每年一次(换季时) 每季一次 每年一次 每年一次

(合同知识)空气能安装合同

(合同知识)空气能安装合 同

葛洲坝五公司长洲水利枢纽 三线四线船闸工程混凝土采购 空气源热泵中央供热水系统安装合同 编号:CZCZ10-35-044-GZB06 葛洲坝集团第五工程XX公司 长洲水利枢纽三线四线船闸施工项目部 二〇壹壹年七月梧州 〔编号:CZCZ10-35-044-GZB06〕 空气源热泵中央供热水系统安装合同甲方:葛洲坝集团第五工程XX公司长洲水利枢纽 三线四线船闸施工项目部 乙方:广东佛山市顺德区轩科电器XX公司梧州总代理 依据《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,甲、乙双方协商壹致,且订立合同。 1、工程简介及范围

1.1工程名称:空气源热泵中央供热水系统安装 1.2工程地点:广西梧州市长洲水利枢纽三线四线船闸 1.3工程范围:生活营地 1.4工程内容:2台5匹新科空气热泵主机、2只4吨保温水箱等。 2、承包方式:总价包干 2.1不含税安装总价40000元/座, 2.2男女洗澡堂和带卫生间房冷热交换器及花洒等总计1000元 /30套 3、附表:空气源热泵中央供热水系统安装设计议项和工程预算方案 4、工期 4.1、2011年7月25日开工至2011年7月3日完工。 4.2、工程延期:因土建和作业队之间施工衔接不及时和不可抗力(指战争、地震、暴乱、台风、洪灾等)事件发生且且影响到乙方施工时,乙方应于事件发生后2天内以书面形式向甲方提出延期方案,甲方对乙方只补偿工期但不补偿费用。 4.3、工期责任:乙方若不能按期完成施工任务,甲方按每延误壹

天罚乙方1000元作为工期违约罚金。 5、计量和支付 5.1、计量乙方施工完成即可申请验收,甲方于3日内组织验收。 5.2、支付合同签订后三日内甲方预付乙方采购安装款定金3000元。安装完成且通过验收(标准按空气源热泵中央供热水系统安装设计议项和工程预算方案,试水,无渗漏、无破裂)后十天内结算合同总价的90%;余留10%作为质量保留金满壹年无质量问题支付。设备款末全部付清之前,未付货款价值部分的设备产权归乙方所有。 5.3若甲方以现金结算,乙方必须开具盖有乙方公章或签名的收据给甲方;若甲方以银行转账方式结算,乙方提供给甲方的帐号必需持有乙方法人或法人代表签名认可(乙方向甲方提供法人授权书及身份证复印件),乙方提供满足支付安全保障手续后,若出现支付错误由甲方承担责任。 6、双方的壹般权利和义务 6.1、甲方权利和义务 6.1.1、对乙方进行统壹协调管理。 6.1.2、负责按合同规定向乙方计量和支付工程款。

空气源热泵技术协议

集中供暖项目空气源热泵 技 术 协 议 甲方: 乙方: 2016年9月22日

一、总则 (甲方)与(乙方)经双方友好协商,就集中供暖项目空气源热泵的订货事宜及所涉及的技术问题达成共识,形成以下条款: 1.1本技术协议书适用于集中供暖项目空气源热泵及其附属设备的性能、结构、调试及售后服务等方面。 1.2本技术规范书所提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,乙方应保证提供符合现行技术规范书和现行工业标准的优质产品。 1.3本协议书所使用的标准与乙方所执行的标准所发生矛盾时,按较高标准执行。 1.4签订合同后,甲方保留对本协议书提出补充要求和修改的权利,乙方应予以配合,具体项目和条件由甲乙双方商定。 1.5乙方应严格按照甲方提供的技术资料、进行生产、严格执行甲方所提供的技术资料中的制造规范和检验标准。 1.6乙方负责履行设备制造和交货进度。乙方保证不能因正在履约的其它项目及其他任何原因,而影响到本投标设备按期保质保量的完成与交货。 1.7乙方在设备制造过程中发生侵犯专利权的行为时,

其侵权责任与甲方无关,应由乙方承担相应的责任,并不得影响甲方的利益。 二、技术规范及相关要求 2.1空气源热泵设备技术参数表如下:

2.2供暖系统机组全部正常运行供回水温差不低于8℃,或运行流量在满足8℃温差下能够正常启动机组。 2.3结合基础的承重能力,热泵机组在正常供暖运行情况下,重力负荷不超过0.5T/㎡。 2.4需提供设备具体详细的运行参数及运行曲线,所提供数据必须是设备运行或模拟运行的实际参数,不得为推论值。 2.5在国标工况下制热能效比不低于 3.5,以第三方的检测报告原件为准。 2.6在室外7℃、设备出水温度55℃、进出水温差不小于10℃时,能效比COP不得低于2.8; 在室外-5℃、设备出水温度55℃、进出水温差不小于10℃时,能效比COP不得低于2.4; 在室外-15℃、设备出水温度55℃、进出水温差不小于10℃时,能效比COP不得低于2.1;以上数据需提供国家权威机构检测报告原件或复印件加盖公章,作为设备质量验收依据。 2.7空气源热泵应提供降噪具体措施,降噪后满足《社会生活环境噪声排放标准》噪音标准要求(昼间60分贝,

热泵供暖建设运营管理一体化协议

编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载 热泵供暖建设运营管理一体化协议 甲方:___________________ 乙方:___________________ 日期:___________________

甲方: 乙方: 甲、乙双方经过友好协商,本着公平、协作的精神,依据《合同法》有关规定,就甲方为乙方建设的J、区供暖建设、运营、管理问题,达成如下条款: 一、合作方式、内容、期限: 合作方式与内容:甲方以投资运营管理方式,为J、区空气源热泵形式供暖。小区室内采用地板采暖方式并以安装完毕,室内管网接至楼外1米处,室内工程届乙方建设,工程质量原因由乙方负责;小区总建筑面积m2,供热收费面积约依照各房产证面积和区采暖/供暖计算办法计算。 合作期限:运营管理自供暖开始期限。 双方约定按照取暖收费金额的10蜓取小区机房系统设备更新维护维修基金,该资金所有权归甲方,但由甲乙双方共同管理,专款专用,直至按照设备使用寿限最后一次更新完毕不再另行提取。 二、双方权利与义务 甲方权利义务: 1、 ______ 年日前开始为小区供暖。期间,按照乙方工 程建设进度要求,配合造好供暖工程的相关工作; 2、承担在合作期限内对空气源热泵系统设备的更新换代、维修维护、运营费用; 3、保证按照不低丁国家规定的温度要求、供暖时间要求为用户供暖; 4、按照市热网规定的供暖收费面积 ___________________ 元/肘收取费用,作为 工程建设用资金随泽园地源热泵供暖工程进度予以拨付,并按照项目所在地区供暖收 费的90%攵取取暖费作为投资回收及收益。工程建设用资金部分由乙方按照供暖工程 进度拨付但全部拨付完毕时间不晚丁__________ 年日;投资及 收益部分资金丁每年的日前由乙方代收并及时交割。 5、因城市规划或其他原因形成的供暖方面的房屋拆迁及其他补助补贴归甲方; 6、机房设备及相关工程部分运营管理权、取暖收费权归甲方。 7、负责该项目所需资料的搜集整理。 8、该系统施工过程中发生的水、电等费用由甲方负责。 9、遵守项目部管理,确保施工安全、与工程质量,发生质量及安全事故责任由 甲方自负。

空气能热水工程合同协议书书

空气能热水工程合同协 议书书 文件编号TT-00-PPS-GGB-USP-UYY-0089

盘州汉伏波假日酒店有限公司格力热水工程机采购与安装承包合同 发包人(以下简称甲方):盘州汉伏波假日酒店有限公司 承包人(以下简称乙方):红果王氏电器经营部 乙方承建甲方楼顶热水工程安装,根据《中华人民共和国合同法》和《建筑安装工程承包合同条例》及有关规定,双方本着平等、自愿、互利的原则,签订本合同。 第一条:工程项目及安装范围 (一)、工程目标 1、工程名称:盘州汉伏波假日酒店有限公司酒店装修之空气能热水工程安装(产热部分) 2、工程地点:贵州省六盘水市盘州市鸡场坪镇坪子村 一组牌坊处盘州汉伏波假日酒店有限公司酒店装 修工程 3、工程总造价:大写:壹拾壹万元整(小写:¥110000.00)(不含税金) 2、主机型号:0120HP 3、承包方式:包工、包料、包质量、包安全。 (二)、乙方安装范围(详细见材料清单附件|) 1、乙方负责屋面集热系统的全部链接,冷水管进出水口只能在集热系统水箱出水口连接。

2、选择机型及控制模式 主系统:本系统采用太阳能为主,空气能为辅。手动、自动定时多功能选择控制全部系统。 (三)、甲方提供设施 提供材料库房、材料的储存空间、提供电、水等。 (四)、施工计划 1、施工人员进入工地前须有工程技术人员现场勘查做出施工工艺及实施图(无施工图的,可由乙方提供,甲方确定后施工) 2、建立项目经理负责制,并严格按我司工程施工管理办法严格执行。确保工程质量。 3、提供满负荷电力 提供满负荷70Kw380V3相4线制电线。到施工集热系统配电箱范围内电源。 4、增加施工量,双方协商按甲、乙双方确认单价进行计费安装。 5、其他(不含热水末端部分) 第二条工期: 1、按定标规定点做工作日为35天(工作日,指挥正常施工天数)。 2、如因变更设计影响工期或因甲方责任及不可抗力等因素延误工期,经甲、乙双方确认认定一致并调整竣工日期,并以此定为竣工日期。 第三条:质量要求 1、工程质量总体要求:按国家颁布的建筑工程规范、规程和标准进行施工,符合国家工程验收标准;乙方提供

空气源热泵供暖系统安装合同(完整版)

空气源热泵供暖系统安装合同 发包方:_____________________________________________(以下称甲方)承包方:_____________________________________________(以下称乙方) 根据《中华人民共和国经济合同法》和《建筑安装工程承包合同条例》及有关规定,经甲、乙双方协商,甲方同意将阳光等空气源热泵供暖系统的安装交由乙方负责,为明确双方责任,特签订以下条款: 第一条:工程项目 工程名称: 工程地点: 承包内容:空气源热泵供暖机组安装所需的材料、施工,系统的调试。甲方要求:施工过程中不影响居民正常休息。 第二条:施工准备 乙方负责组织施工管理人员和材料、施工机构进场的准备工作。 甲方负责提供空气源热泵机组、机箱铁架、。 第三条:工程期限 根椐双方商定,工程总工期为在2019年 10月 15日之前完工,合同签订后贰日内进场,乙方根据工作量合理安排人员进入场地,工作前应提前一天通知甲方,由甲方统一安排。 如遇到下列情况,经甲方代表签证后,工期相应顺延: 不能正常提供施工现场的水、电配置,施工场地的障碍物未能清除,进而影响进场施工。 在施工中如因停水、停电8小时以上或连续间歇性停水、停电3天以上(每次连续4小时以上),影响正常施工。 第四条:工程质量 乙方必须严格按照说明文件和国家或地方有关的建筑安装工程规范、规程和标准进行施工,并接受甲方代表的监督。 乙方在施工过程中必须遵守下列规定:

承担空气源热泵供暖系统所有安装工程,确保安装质量。 按要求保证空气源热泵供暖系统水路管线良好连接,设备电源线安全可靠,热泵机组和水管布放合理。安装过程中安排专业人士进行现场监督,确保质量和进度。对自已施工中所产生的垃圾进行清理,文明施工。凡因乙方施工不慎造成的事故和甲方场地或物资损坏,均由乙负责赔偿损失。 第五条:工程总量和结算方式: 一、经甲方批准的本工程总量为台的空气源热泵安装。 二、每台空气源热泵系统安装由乙方包工包料,甲方需支付乙方每台安装费用(小写:元) 三、付款方式: 以村为单位,施工完成后验收合格,每村一结算。 施工完成后验收合格 第六条:施工与设计变更 甲方交付的设计说明和有关技术资料,作为施工的有效依据,甲乙双方不得擅自变更。施工中如发现设计有错误或严重不合理的地方,乙方应及时通知甲方,由双方及时研究确定处理方法,乙方按变更的设计进行施工。 第七条:工程验收及保修 工程竣工验收,以国家颁布的《工程施工及验收规范》及施工说明书、施工技术文件和竣工技术文件为依据。 乙方完成施工后,负责清理好施工现场,按甲方要求编制完成竣工技术文件,向甲方发出验收通知单。产品经过甲方验收,确认合格后视为工程已竣工,可正式交付使用,工程当天起进入保修期。整体工程保修期为五年,在上述规定的保修期内,凡因工程质量问题引起的事故,其后果及责任由乙方全部承担。 第八条:违约责任 乙方的责任 如工程质量不符合合同规定的,则乙方负责无偿修理或返工,直至产品质量达到竣工标准。由乙方原因造成工期延误的,每逾期一日,应以工程总额的1%向甲方支付违约金。 甲方的责任

空气能热泵安装示意图

空气能热泵安装示意图 及安装的注意事项总结 首先讨论工程机的安装 安装步骤:1、机组的定位,确定机组摆放位置,主要考虑楼面的承重,机组的进出风的影响。 2、基础制作,可以采用水泥或槽钢,基础必须在楼面的承重梁上。 3、摆放调整,确保机组摆放平稳,机组与基础之间采用减震橡胶垫。 4、水路系统的连接,主要是主机与水箱之间的水泵、阀类、过滤器等连接。 5、电气连接,主机电源线、水泵、电磁阀、水温传感器、压力开关、靶流开关 等按接线图要求进行电气连接。 6、水路试压,检测管路连接有无漏水现象 7、机器试运行,开机前,机组必须接地,采用兆欧表对机器机型绝缘性能检查。检查无问题,开机运行。采用万用表钳流表对机器的运行电流电压等参数进行检查。 8、管道保温,采用橡塑保温材料进行保温,外表面采用铝皮或薄镀锌钢板进行固定。 工程用机整体连接图

家用机安装示意: 家用机目前分为整体机和分体机两种形式 整体机即冷凝器和水泵等全部集成在主机内,用户安装时只要将主机进出水管和水箱进行连接即可 分体机即冷凝器铜管在水箱内部,用户安装时不仅要将进出水管和水箱进行连接还需要将冷媒进出管道与水箱进行连接。

安装注意事项: 主机的安装 1、热泵主机的安装与空调器室外机安装要求相同。可安装在外墙、屋顶、阳台、地面上。出风口应避开迎风方向。 2、主机与储水箱之间距离不得大于5米,标准配置为3米。 3、主机与四周墙壁或其它遮挡物之间距离不能太小。 4、如果装防雨棚保护主机以防止风吹日晒,则应注意保证主机换热器的吸热散热不受阻碍。 5、主机应安装在基础坚实的地方,并确保直立安装,并用地脚螺栓固定。 6、显示面板不要安装在浴室,以免因潮湿影响正常工作。 (二)贮水箱的安装 1、贮水箱可随热泵室外机安装在室外,如阳台、屋顶、地面,亦可安装在室内。贮水箱必须坐地式安装,安装场合基础坚实,必须承受到500kg的重量,不可挂在墙壁上。 2、贮水箱附近,以及自来水管和热水管的接口上装有阀门。 3、水箱热水出口的安全阀卸压口有滴水是卸压现象,起保护作用,接一根排水软管就行。 (三)水路连接1、将出水接口用PP-R管按图与贮水箱相接,并用生料带密封。2、将止回阀的一端与自来水管相连,另一端与贮水箱进水口接管相连。3、注满水:打开自来水进水阀,打开热水管中出水龙头。开始注水,直至出水龙头有水溢出时方为注满,关闭出水龙头。贮水检漏,确保不漏水即可。注意:第一次使用,插电源前必须确保贮水箱中水已注满。 (四)制热管连接1、在贮水箱与热泵主机之间的墙上钻一个Ф70的管道孔,孔应稍微向外侧倾斜。将连接管及一定长度的电缆用塑料扎带包扎好,穿过打好的管道孔,两边套上穿墙管护套。2、取掉水箱粗细连接管上的封头盖帽,分别将粗细连接管拧到贮水箱粗细连接管上的接头上,用扳手用力拧紧。3、拧下主机高压阀和低压阀的粗细连接管口的封头盖帽,将粗细连接管的另一端拧到水箱的工质进口,工质出口的粗细连接管的管口上,用扳手用力拧紧(注:粗管连接三通阀与水箱的上接头)。注意:尽量不要弯曲铜管,即使扭曲也不要

空气源热泵系统安装工程施工承包合同(完整版)

(声明:所提供的标准合同或协议文本及具体条款,不是最终法律文本,仅供参考,不建议直接使用,建议根据实际情况,在法律专业人士的指导下进行修改后再使用,就该合同不承担任何法律责任。) 机电设备安装工程施工承包合同 发包方(以下简称甲方):__________________________________________ 承包方(以下简称乙方):__________________________________________ 甲方将安装工程发包给乙方建设施工,乙方按甲方要求保证工程进度,为维护双方利益,甲乙双方依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,就本建设工程施工事项协商一致,订立本合同。经甲、乙双方共同协商,达成以下条款,以资共同遵守。 一、工程名称:安装工程 二、工程地点: 三、工程内容:详见工程量报价清单。 四、工程价款及工程结算:乙方的报价是根据甲方提供的工程量清单和部分设计图纸进行的报价,合同总价为:元。(大写:)。 五、工程工期:本工程总工期为个日历天。具体开工及竣工日

期按甲方工程技术部发出的开工令为准。在乙方安装过程中,如因不 可抗力的自然因素使乙方施工无法进行,乙方应在24小时内向甲方 工程技术部提出书面申请,经甲方签认后工期可予顺延。 六、付款方式: (1)工程预付款:在本合同签订后7天内,甲方按合同总价的30%支付工程预付款,便于乙方组织施工及人员进场,以后按施工进度进行结款,最后保留5%的保修金。保留金在工程竣工验收后满一年未发现质量事故甲方一次性结算付清给乙方。 七、双方责任: 甲方: 1、提供施工图纸,并组织乙方进行施工图会审及技术交底。 2、甲方提供乙方在施工现场的施工用电及施工场地。 乙方: 1、严格按设计施工图纸、规程、规范及甲乙双方签订的技术协议进行施工,不得随意更改设计,若出现责任事故其责任及经济损失一切由乙方负责。 2、乙方在施工期间,做好安全生产、文明施工,尊重业主、设计、监理等单位驻派人员,并处理好与各施工单位的关系。 3、乙方未经甲方同意不得将工程分包或转包给其他单位施工。 八、质量验收:

空气能热水工程合同范本

编号:_____________ 空气能热水工程合同 甲方:___________________________ 乙方:___________________________ 签订日期:_______年______月______日

甲方:乙方: 地址:地址: 1、工程名称: 2、工程地点: 3、工程范围 安装主机,连接保温水箱,热水泵,并保证正常运转(进水管路和出水管路及电路由甲方负责要求按到安装地点),此工程由乙方负责安装,安装完毕后,乙方对甲方所派人员进行使用维护培训。 4、工程期限 本工程自20XX年月日起,至20XX年月日竣工。其中包括主机调试(工程计算期限自甲方签合同之日起开始)。 5、商品规格附后(本工程采用XXX公司主机)(XXXX主机)一台,吨保温水箱个,吨保温水箱个,水泵采用XXX水泵台。 6、双方责任 (1)甲方责任 按施工图事先为主机做好安装基础,按要求配合乙方电源线及水管安装到位。(2)乙方责任 A、乙方保证本系统生活用水全年每天平均产55℃(±5℃)热水吨,不包括管道循环热损耗。 B、主机保修年。由乙方对在保修期内因主机产品质量发生的故障免费提供零部件,承包括冷媒加注,并提供免费维修服务,保修期后提供维修服务,只收取成本费(因天灾,使用不当所引起的故障除外)。

C、乙方所提供的产品运送、安装过程中发生安全事宜以及因此给甲方造成的损失,由乙方承担责任。 7、工程总造价及付款方式 (1)空气能热水工程项目总投资价格(小写:XXXXX.00元),大写:XXXXX元整。(2)付款方式:甲方在本合同签订后,即付给乙方工程总价30%,即XXXXX元。设备到场付给乙方工程价的30%,即壹万元;在工程安装调试完毕合格后(出热水),甲方正常营业15日内付清余款。即壹万陆仟元整。 8、增加或减少工程 若甲方需修改、增加或减少其工程计划时,总价之增减,应按双方规定之订单算。若需新增加工程量,双方应另行协商该项目新增加工程之单价。若甲方因个性原计划而将已完工部分工程或已运抵工地之材料弃置,甲方在验收后,应按双方规定的单价对乙方已完成的工程费用及材料费,予以支付。 8、违约 任何一方违约,主要指不能履行合同,都必须赔付对方工程总造价10%的违约金。本合同一式两份,各执一份,合同在双方所签日期起生效。 甲方法人代表:乙方法人代表: 甲方签约代表:乙方签约代表: 电话:电话: 传真:传真: 年月日年月日

空气能工程安装协议样本

甲方:********* 乙方:********* 根据《中华人民共和国合同法》和有关法律的规定,双方在“平等、自愿、协商一致”的基础上签订本合同,共同遵守。 一、工程概况 1、工程名称: 2、工程地点: 二、合同价款及产品 1、合同价款:元(大写:元整)。 2、产品及价格:*****(品牌)吨保温水箱一台,每吨单价元)。空气能5P机一台,单价。 注: 2.1本工程价款已含税金,并开具工程发票。 2.2工程价款中含:运输费、安装工时费、调试费、检测费等。 三、合同工期 1、合同签定后,备料期为10天,安装工期为10天,计划安装时间为20XX年XX月XX日至20XX年XX月XX日,具体甲方提前5天通知乙方。 四、工程款支付: 甲方在支付乙方工程款时,由乙方开具收款收据给甲方。 1、合同签订生效后,首付预付款15000元(大写:)。 2、货到安装地点后付款10000元(大写:)。 3、安装完毕调试运行正常后,甲乙双方检验合格一次性付清尾款7200元(大写:)。

注:若甲方不按合同履行付款,有权撤回设备。 五、保修与售后服务 1、自安装完工之日起,热水器整机保修三年,配件(控制器、安全泄压阀、管道)保修一年。 2、规定保修期内,凡属于制造问题发生的故障,均可免费维修。 3、下列情况不属于免费维修范围,可提供修理服务,但要收取材料费: (1)用户使用不当(搬运、磕碰、输入不合适电压等)造成的损害或正常日久损耗。 (2)未经本公司许可,自行或非本公司特约安装维修点安维修造成的损害。(3)因不可抗力(如火灾、水灾、地震、战争等)造成的损害。 4、在保修期内,乙方接到通知48小时内必须到现场处理。 六、双方职责 1、甲方职责 1、按本合同规定办理工程款支付手续。 2、协调总包单位提供监时堆放场地。 3、协调总包单位提供电源接口。 4、工程安装时,所使用的水电费用。 2.乙方职责 1、乙方需配专业技术人员进行施工安装,在规定的合同工期内完成该工程。乙方在施工过程中必须服从甲方的管理和现场监理的监督。 七、违约责任 除不可抗力及政府政策行为原因,双方应严格按照合同条款履行义务,不得违约,

空气源热泵安装合同

XXXX燃煤锅炉改清洁能源供暖工程合同 甲方 :XXXXXXXX技术有限公司 乙方 :XXXXXXXX科技有限公司 甲方 :XXXXXXXX技术有限公司 乙方 : XXXXXXXX科技有限公司 根据《中华人民共与国合同法》、《中华人民共与国建筑法》及国家有关法规规定,结合本工程具体情况,双方在平等自愿、协商一致的基础上达成如下条款,双方共同遵守。 第一条工程概况 1.1工程名称: XXXX燃煤锅炉改清洁能源供暖工程 1.2工程地点:XXXXXXX院内 1.3施工范围:楼房空气源热泵采暖系统水电安装调试(设备、管路采购安装), 具体为东教学楼、男生公寓、锅炉房;以上只负责室外管路系统部分,含室内主管道不含分支管,具体按双方认可的图纸。 1、4 承包方式:包工包料。 第二条合同文件组成及优先解释顺序 本合同由以下文件构成,且互为说明。下列文件中对同一内容的约定如有不一致之处,除非文件中对此另有约定,以下列顺序在先者为准;同一顺序中不同文件对同一内容的约定如有不一致之处,除非文件中对此另有约定,以签署在后者为准;合同条款中就某一事项未做明确约定者,以下列文件中对该事项做出明确约定或说明者为准;对某一内容或事项未做约定者,则以国家、项目所在地省市或其它政府机构、履行政府机构职能的社会机构颁布的标准、规范与其它有关技术资料、技术要求等为准。 A.本合同条款及其附件; B.标准、规范及有关技术文件; C.设计图纸; D.工程量清单; E.经甲方确认的工程报价单或预算书。

F.双方认可的施工组织方案 G.安全生产管理协议 第三条合同文件使用的语言文字、标准与适用法律 3.1本合同文件使用汉语语言文字书写、解释与说明。 3.2适用国家与项目所在地有关法律、行政法规与地方性法规,除非合同中另有 约定。国家及项目所在地建设行政主管部门与其她有关主管部门制定的行政规章与规范性文件也适用于本合同。 3.3适用国家与项目所在地现行质量评定标准与施工技术验收规范。 3.4国家与项目所在地有关法律法规没有明确规定或各种法律条文、解释之间 不能完全统一造成双方理解出现异议时,根据双方协商,并以双方的书面意思表示为准。 第四条承包范围 承包范围及具体工作内容: 空气源热泵主机及配套设备提供及安装(含基础制作安装)、水系统管路安装(含管路防腐及保温);防雨配电柜提供及安装;配电控制系统敷设安装; 防雷及接地安装;系统冲洗;系统试压;系统调试。 第五条工期 5.1施工工期 5.1.1开工日期:2016 年 1 月 4 日前 5.1.2竣工日期:2016 年 2 月 5 日(2016年2月15日前正式运行) 5.1.3合同工期总日历日数: 43 日,(含节假日) 5.1.4开工日期如有变化,以甲方书面通知为准。 5.1.5竣工日期为本合同约定工程经甲方、乙方及相关单位共同验收合格之日, 如需行业主管部门验收的,该部门出具验收合格证书或验收合格备案之日为竣工日期。 5.2乙方施工进度应符合甲方进度计划要求,除双方另有约定外,不得以无法如 期完成进度提出额外要求。 5.3工期延误

安装合同范本

同益空气能热泵热水器安装合同 甲方:__________________________ 乙方:__________________________ 根据《中华人民共和国合同法》及其它有关法律、法规的规定,结合本工程的具体情况,经甲、乙双方友好协商,一致同意签定本合同,共同遵守。 一、工程情况 工程名称:热水工程项目 工程地点: 工程范围:空气能热泵热水器设备供货、安装、调试及双方共同确认事项。 施工日期:乙方收到甲方预付款起个工作日内安装调试完毕。 二、设备型号: 三、合同总价:人民币贰万壹仟捌佰元整,(小写:¥21800.00元)。 四、双方责任 甲方责任: 1、负责项目提供施工场地、施工用水、用电及施工材料放置的场所,并配合乙方施工 事宜; 2、负责将冷热主水管管口及主电源线接至设备安装处; 3、甲方在签订合同后必须将项目内部管路图、线路图提供给乙方; 4、在施工过程中,需与其它工种(如土建、电工、装修公司等)配合的工作由甲方或 由甲方指定代理人负责协调;

5、甲方必须在乙方设备安装完毕前完善项目内部管路,以便乙方安装设备完后的调试 验收工作能顺利完成; 6、乙方货送到工地现场当日,甲方必须及时到现场验收设备,若乙方将货送到现场无 人签收,乙方有权将设备运回,所产生的费用将由甲方承担;设备到场后,由甲方 负责工地的财产安全。 乙方责任: 1、负责空气能热水器设备安装和调试,但不包括设备安装场所需要的基础加固; 2、负责电器控制系统的安装和调试; 3、负责设备与设备之间的管道连接,包括与冷热水主管的连接; 4、在施工期间,乙方必须注意安全,造成自身的财物和人身损害,由乙方承担,且承担 由此给甲方带来的一切损失; 5、乙方进场后应注意装修工程的成品保护,并负责乙方安装现场的施工及防火安全; 6、系统性能达到甲、乙双方确定认可的“同益空气能热泵系统设计方案”要求(见合同 附件); 五、付款方式: 1、签定本合同当日,甲方支付合同总价的%,即人民币元整(小写:¥元)作为预付款; 2、工程安装调试完毕当日,经甲方验收后,乙方出具收据,甲方在当日支付合同总价的 _____%,即人民币元整(小写:¥元); 3、以上款项均以__现金_方式支付。 六、工程验收: 乙方安装完毕通知甲方验收,甲方须安排人员验收,验收标准参照甲方所购设备清单,如甲方在接到乙方验收通知三日内仍未组织验收,即视为整个工程验收合格。 七、变更 在施工过程中对其施工图作出设计变更,需要提供合理理由、工程影响及造价变更并征得甲方同意; 如因甲方理由产生变更,乙方应在3日内提供工程签证并需甲方负责人确认工程量,因此造成费用,由甲方承担。 八、保修: 1、同益空气能热水器免费保修壹拾捌个月,控制电箱及电气保修壹年,其它配件按厂家 承诺保修期保修,人为原因及不可抗力造成的损坏不属于保修范围; 2、保修期满后,乙方有义务对热水器系统提供维修服务,但相应的费用由使用方承担,

(完整word版)空气源热泵施工方案

附件六、售后服务承诺及保证 售后服务承诺及保证 河北德普瑞新能源科技有限责任公司是定州市重点企业.公司真诚服务的企业经营理念,高素质的运行操作队伍,完善的售后服务体系、规章制度,为用户免去一切后顾之忧,确保您的满意,公司在服务方面以积极保养、杜绝维修为理念,为您省却售后服务的烦恼,公司可做出如下优惠条件及承诺: 1、设备各项参数,达到并优于国家标准要求,否则无条件退换并赔偿损失。 2、设备运输过程中采取国标标准包装,妥善的保护措施,保证设备完好的到达工地。 3、免费为用户调试,安装完毕后,在条件具备后,按用户要求的日期免费进行开机调试及辅佐验收工作。 4、免费为用户培训操作人员,人员培训在开机成功以后,由我公司专门工程师为用户进行培训,免费为您培训运行管理人员,直到其能独立操作。 5、在保修期内,除因使用人员操作不当等不可预见因素造成的机组损坏外,我公司负责机组的保养和一切质量问题的解决,免收材料费和人工费。 6、保修期过后的设备维护期,公司负责终生维护,在此期间内,我公司对您的服务仅收成本费。 7、为将损失降到最低程度,我公司提供的空调一旦出现异常,我们会在接到通知后,即刻为用户予以解答,12小时内赶到现场为您服务。 8、最完善的用户回访检查制度,在机组运行前的一个月内,我们将派专门

的机组检修人员对您的设备进行全方位的检修保养,每年度不少于两次,进行设备试运行,为每位用户季节前开关机及运行作服务。 9、本部设有售后服务中心,主要负责售后服务工作,技术咨询等工作。保证随时都有工作人员提供各种技术服务。24小时开机的在线服务。24小时内可随时拔打技术咨询电话。全天24小时提供技术服务。 10、另外,我公司规定维护服务部门的工作人员必须不断学习,提高和完善自身的技术水平,为客户提供最好的服务,并严格按照有关公司制度和行为规范要求自己,做到“亲切、热情、响应迅速”。维护服务部门的工作人员做好维护记录,建立相关文档。能够更好的进行管理和便于统计。我公司将本着为客户提供最优服务的宗旨,不断地完善服务、维护及监督制度(后附)。作为监督制度的一个内容,维护部门领导将不定期地用电话访问地方式向被服务单位了解对维护人员地工作满意度,并作为考核地一个重要内容。

空气能热泵热水系统安装合同书

空气能热泵热水系统安装合同书 甲方:以下简称:甲方 乙方;以下简称:乙方 甲、乙双方遵循平等、自愿、公平和诚实信用的原则,就甲方的空气能热泵热水系统项目安装,依据《合同法》,经协商一致,订立本合同,以共同履行。 一、规模:按甲方要求设计:日供热水55度3吨热水系统一套,总造价叁万叁仟元(33000元)。 二、甲方:1、为乙方的本系统安装提供相应的便利条件,甲方水、电接口留置屋面及操作安装、场地等;在乙方提出交付48小时的合理时间内,组织竣工验收。2、根据双方合同约定,按时支付进度款项。 三、乙方:1、负责组织系统的设计、安装、调试、直至交付、投入使用。 2、工程系统免费保修一年,(压缩机为美国谷轮压缩机)保修时间自竣工交付之日起计算。 3、保修期内,正常使用情况下,设备及部件损坏,乙方及时到场免费更换,超出保修期的维修,乙方及时到场维修,但收取相应费用;配件+安装维修费。按出厂材料标准件原价收费。 四、本系统的修改变更:1、本合同签定后,甲方要求修改,涉及技术性的,须经乙方同意,方可修改,发生工作量调整变化,按实际量增减额计算增减调整系统造价。2、甲方因故要求中止合同,应书面通知乙方,并按实际耗时、耗物料结算相关费用给乙方,同时,双方结束合同关系。 五、安装进度:收到工程造价定金款,40个无雨工作日完工。

六、如遇下列情况,工期相应顺延:1、甲方未按合同约定付款;2、甲方未按要求提供相应的操作条件;3、不可抗力或天气极度恶劣,无法户外施工。 七、验收标准和方式:系统制热试验; 八、价款及支付结算 付款方式进度:总造价33000元(付款以收条为准结算) 九、违约责任: 甲方:1、工程按期、按质、按量交付后,甲方应按约定时间按期、按量付款,否则按延付金额1 ‰/日偿付逾期违约金.2、乙方安装不能按合同规定的工期交付使用的,偿付甲方逾期违约金1‰/日。 乙方:1、安装质量不符合合同规定,乙方负责无偿修理或返工。2、安装不能按合同规定的工期交付使用的,偿付甲方逾期违约金1‰/日3、如甲方未按合同付清工程款,标的物的产权归乙方所有。 十、纠纷解决: 执行本合同发生争议,双方协商解决,协商不成,交由乙方所在地仲裁机构仲裁,本合同一式二份,双方各执壹份,由甲方第一次付款后生效,未尽事宜,双方签订补充协议。

空气源热泵销售安装工程合同

空气源热泵系统 销 售 安 装 合 同 工程名称: 工程地址: 甲方: 乙方:

空气源热泵销售安装合同 甲方:(以下简称甲方) 乙方:(以下简称乙方) 依照《中华人民共和国合同法》及有关法律、法规的规定,双方在平等、自愿、协商一致的基础上,就空气源热泵卫生热水设备销售及安装工程(以下简称工程)的有关事宜,达成如下协议: 一、工程概况 1.1工程名称: 1.2工程地点: 二、供货内容及工程承包范围 2.1、供货内容 按甲、乙双方确认的空气源热泵热水器工程项目设备材料清单(见合同附件)的内容供货,内容包括: 2.1.1、热泵热水主机,保温蓄水箱; 2.1.2、热水循环泵,热水设备总电控箱及控制箱到主机的电器线路(不负责总电控箱来电部分),水电管材、阀门。 2.2、工程承包范围 按甲乙双方确认的空气源热泵热水器工程项目的设备、水电系统的施工安装高度,内容包括: 2.2.1、乙方负责热泵热水主机、蓄热水箱及其中间连接管件、阀件等设备供

应、安装高度。 三、工程总造价 3.1、工程总造价为人民币(¥)。 3.2、上述价格含:运输费、装卸费、安装费的工程所有费用。 3.3、以双方确认的工程造价、工期及合同第二条款所界定的供货内容及工程承包范围包干;变更部分费用经验证照实计算,由甲方承担。 四、双方义务 4.1、甲方义务 4.1.1、为乙方入场施工创造条件;以不影响施工为原则。 4.1.2、提供施工期间的水源、电源;负责协调施工队与邻里之间的关系。 4.1.3、为乙方提供存放材料、设备所需的场所。 4.1.4、委派现场代表(工程监理)对工程质理、进度、安全文明施工等方面进行监督,并协调处理施工中发生的有关事宜。 4.1.5、及时办理设备到场的初验。 4.1.6、及时审核乙方的书面付款申请。 4.1.7、在收到乙方验收通知后,及时组织工程验收。 4.2、乙方义务 4.2.1、施工中严格执行安全施工操作规范、防火规定、施工规范及质量标准;按期保证完成工程。 4.2.2、严格执行有关施工现场管理规定; 4.2.3、保证施工现场的整洁,工程完工后负责清扫施工现场; 4.2.4、施工中因乙方负责造成的停工。返工等一切缺失均由乙方承担。 4.2.5、免费为甲方提供操作培训。

空气能工程协议书

空气能工程协议书 甲方: 乙方: 甲、乙双方根据2013 年月日甲方的要求,经双方协商一致,订立以下合同: 第一条项目的名称和单价、总价,项目所包含货物的清单(名称、数量、规格、单价) 1、项目名称:空气能热水系统 2、货物清单: 3、金额:(小写) (大写) 货物价格应为包括乙方提供的设备费、备件备品费、运输费、保险费、、施工费、安装调试费以及质量保证期内的维护费等费用在内的甲方指定地点全包价。甲方不再另付任何费用。 第二条货物的质量要求、售后服务、培训费用及损害赔偿 乙方按厂家出厂所提供的技术标准向甲方提供货物、服务及培训。如乙方不按厂家出厂所提供的技术标准提供货物及服务。导致甲方损失,乙方给予赔偿。属于正常合理的损耗应由甲方承担(如因供电、供水不正常引起)。如因乙方货物质量原因,导致甲方损失,乙方应予以赔偿。乙方货物在质量保证期内提供包修服务;并提供保证期外服务。 售后服务承诺:竭诚服务,实现“用户满意”是本公司始终如一的宗旨。公司在全省设有专业维修中心,保证为用户提供快速、优质、有效的售后服务。售后服务上,我们承诺: (一)质保期内的服务 1、质保期 我们承诺玻璃管,水箱,联箱质保期为三十六个月,质保期内凡因质量因素损坏,则由我公司免费维修、保养、及时更换损坏的零部件。如因重大故障短期内无法修复的,无偿提供代用设备,确保客人正常用水。 2、培训 公司的维修服务技师在用户现场调试时,向用户指派的操作人员进行开机和基础维护知识的培训。

负责为用户产品知识培训,提供操作管理人员的理论培训和实践培训。 3、安装指导 设备运输至用户现场,根据用户要求,可以派工程技术人员到用户现场进行安装指导. 第四条价款的结算 结算方式:签订合同,由甲方向乙方支付合同款项的订金:;在工程交付并经验收合格后十天内支付合同款项的,维修保证金二十四个月付清尾款。 第五条对产品异议的时间和办法 1、甲方在验收中,如果发现货物的品种、型号、数量、规格和质量或有关软件或有关工程不和规定,应妥为保管,并在30日内向乙方提出书面异议;甲方怠于通知或者自货物收到之日起三个月内未通知乙方的,视为货物合乎规定。 2、乙方在接到甲方书面异议后,应在10天内负责处理,否则,即视为默认甲方提出的异议和处理意见。 第六条甲方的违约责任 1、甲方逾期付款的,每日应向乙方偿付合同总额的千分之五作为违约金。 2、甲方违反合同规定拒绝接货的,应当承担由此对乙方造成的损失。 第七条乙方的违约责任 1、乙方不能交货的,甲方没收乙方的全部履约保证金。 2、乙方所交设备品种、数量、规格、质量不符合合同规定的,由乙方负责包换,并承担修理、调换或退货而支付的实际费用,或乙方所交付的软件的功能不能满足要求的,由乙方负责重新编制。 3、乙方逾期交货的,每日应向甲方偿付合同总额的千分之五作为违约金,并承担甲方因此所受的损失费用。 第八条不可抗力 1、不可抗力事故系指买卖双方在缔结合同时所不能预见的,并且它的发生及其后果是无法避免和无法克服的事故。受阻一方应在不可抗力事故发生后尽快用电报、传真或电传通知对方,并于事故发生后14天内将有关当局出具的证明文件用特快专递或挂号信寄给对方审阅确认。 2、签约双方任一方由于受诸如战争、严重火灾、洪水、台风、地震等不可抗力事故的影响而不能执行合同时,经确认后,允许延期履行、部分履行或不履行合同,并根据情况可部分或全部免予承担违约责任。 第九条争议的解决 1、因货物的质量问题发生争议,由法律及有关规章规定的技术单位进行质

相关主题
文本预览
相关文档 最新文档
