模板拆除注意事项(二)

墙、柱、梁模板应优先考虑整体拆除,便于整体转移后,重复进行整体安装。

1、柱子模板拆除:先拆掉柱斜拉杆或斜支撑,再卸掉柱箍,再启出连接每片柱模板的铁钉,然后用撬棍轻轻撬动模板,使模板与混凝土脱离。柱模板拆除时混凝土强度应能保证其表面及楞角不因拆除模板受损坏,方可拆除。

2、墙模板拆除:先拆除穿墙螺栓等附件,再拆除斜拉杆或斜撑,用撬棍轻轻撬动模板,使模板离开墙体,即可或把模板吊运走。剪力墙模扳拆除时混凝土强度必须超过1MPa时,方可拆除。

3、楼板、梁模板拆除:

3.1应先拆梁侧帮模,再拆除楼板模板,楼板模板拆模先拆掉水平拉杆,然后拆除支柱,每根龙骨留1~2根支柱暂不拆。

3.2操作人员站在已拆除的空隙,拆去近旁余下的支柱使其龙骨自由坠落。

3.3将模板卸下,等该段的模板全部脱模后,集中运出,集中堆放。

3.4第一层楼较高(3.9m局部3.6m),支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,上层模板全部运出后,再拆底层排架。

3.5有穿梁螺栓者先拆掉穿梁螺栓和梁托架,再拆除梁底模。

3.6板与梁模板强度如设计无规定时,应符合施工规范的规定。

4、拆下的模板应及时清理粘连物,涂刷脱模剂,拆下支撑件及时集中收集管理。

感谢您的阅读!

模板安装与拆除的一般安全要求(2021)

模板安装与拆除的一般安全要 求(2021) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0231

模板安装与拆除的一般安全要求(2021) 一、一般安全要求 (一)模板安装的一般要求 1.模板安装必须按模板的施工设计进行,严禁任意变动。 2.楼层高度超过4m或二层及二层以上的建筑物,安装和拆除钢模板时,周围应设安全网或搭设脚手架和加设防护栏杆。在临街及交通要道地区,尚应设警示牌,并设专人维持安全,防止伤及行人。 3.现浇整体式的多层房屋和构筑物安装上层楼板及其支架时,应符合下列要求: (1)下层楼板混凝土强度达到1.2MPa以后,才能上料具。料具要分散堆放,不得过分集中。 (2)下层楼板结构的强度要达到能承受上层模板、支撑系统和

新浇筑混凝土的重量时,方可进行。否则下层楼板结构的支撑系统不能拆除,同时上下层支柱应在同一垂直线上。 (3)如采用悬吊模板、桁架支模方法,其支撑结构必须要有足够的强度和刚度。 4.当层间高度大于5m时,若采用多层支架支模,则在两层支架立柱间应铺设垫板,且应平整,上下层支柱要垂直,并应在同一垂直线上。 5.模板及其支撑系统在安装过程中,必须设置临时设施,严防倾覆。 6.模板的支柱纵横向水平、剪刀撑等应按设计的规定布置,当设计无规定时,一般支柱的网距不宜大于2m,纵横向水平的上下步距不宜大于1.5m,纵横向的垂直剪刀撑间距不宜大于6m。 当支柱高度小于4m时,应设上下两道水平撑和垂直剪刀撑。以后支柱每增高2m再增加一道水平撑,水平撑之间还需增加剪刀撑一道。 当楼层高度超过10m时,模板的支柱应选用长料,同一支柱的

拆除工程施工方案

拆除工程施工方案 (一)施工准备 1.工程概况 本次改造工程主要拆除砖砌体、楼地面、踢脚线、楼梯面层、扶手带栏杆栏板、墙柱面、门窗、吊顶、暖气管道、电气设备及其他一些专业拆除。因本工程为装修改造工程,属于边营业边施工,拆除工程包括较多内容,故拆除工程是本工程中难点,也是施工部分的主要内容。 2.施工前准备及主要施工设备 1)技术准备工作 a)首先熟悉被拆建筑物的工程图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。 b)对施工员进行安全技术交底,加强安全意识。 c)踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。 2)现场准备 a)清理施工场地,保证运输道路畅通。 b)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。 c)在拆除危险区设置警戒区标志。 d)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。

3)拆除原则 1)遵循“安静生产、清洁施工”的环保方针,选择低噪声、低扬尘的施工方法,减小噪声。 2)保证保留结构与被拆除结构间的无损伤分离且将构件拆 除时和拆除后对保留结构的影响降低到最小。 3)保证拆除构件在拆除过程中和在与保留结构分离后,其安全性和稳定性,并顺利将其破碎拆除。 4)施工部署 1)施工队伍选择:施工拆除作业人员是工程质量、进度、安全、文明施工的最直接的保证者,公司选择专业施工队的原则为:具有良好的质量、安全意识,具有较高的技术等级,具有相关工程施工经验。 2)拆除人员培训:在拆除前,项目部应组织施工人员认真学习施工组织设计、安全技术交底和有关的安全操作规程,施工人员必须遵守有关规定,不得违章冒险作业。 3)施工计划和人员安排项目部根据拆除施工计划,确定各施工段劳动力日平均数,进行人员平衡调配,合理的划分施工区域,确保工程需要。 (二)拆除施工方案 1.拆除工程施工管理 1)施工顺序:本工程采用手动工具进行人工拆除,施工程序应从上至下,分别拆除。

拆除工程安全常识参考文本

拆除工程安全常识参考文 本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

拆除工程安全常识参考文本 使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、拆除工程的施工企业必须具有拆除工程专业承包 资质,施工人员必须经专业安全培训,考试合格,才允许 上岗作业。 二、拆除作业必须先编制安全施工组织设计 三、拆除工程在施工前,应该将电线、燃气管道、水 管、供热设备等干线与该建筑物的支线切断或迁移。 四、拆除作业现场周围应设禁区围栏、警戒标志,派 专人监护,禁止非拆除人员进入施工现场。拆除建筑物应 该自上而下依次进行,禁止数层同时拆除。禁止掏挖。 五、拆除过程中,为确保未拆除部分建筑的稳定,应 根据结构特点,有的部位应先进行加固,再继续拆除,且 有专业技术人员现场监督指导。

六、不准将墙体推倒在楼板上,防止将楼板压塌,发生事故。拆下的物料,不准向下抛掷,拆除较大构件要用吊绳或起重机吊下运走,散碎材料用溜放槽溜下,清理运走。 七、墙体必须推倒时,应按规定制订安全措施,推倒前,发出信号,全体人员避至安全地带,方准进行。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

工程安全常识参考文本

工程安全常识参考文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

工程安全常识参考文本 使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、安装模板应该按照规定的程序进行,本道工序模 板未固定之前,不能进行下一道工序的施工。模板的支柱 必须支撑在牢靠处,底部用木板垫牢,不准使用脆性材料 铺垫。 二、当下层楼板未达到规定强度要求的情况下,支设 上层模板时,下层的模板支柱不能提前拆除。 三、为保证模板的稳定性,除按照规定加设立柱外, 还应在沿立柱的纵向及模向加设水平支撑和剪刀撑。 四、支模时,上下层立柱应在同一垂直线上,使其受 力合理。当模板高度在4m以上时,施工人员应在操作平 台上作业;不中4m的,可在高凳上作业。不准站在模板 上、钢筋上操作或梁底模板上行走,更不准从模板的支撑

杆上上下攀登。 五、绑扎钢筋和浇筑混凝土注意事项 1.绑扎钢筋或安装钢筋骨架时,必须在操作平台上作业,施工人员上下必须在斜道上行走,不得在钢筋骨架上工作或上下攀登。 2.浇筑离地面2m以上的框架、过梁、雨罩、小平台混凝土时,应在操作平台上作业,不得直接站在模板和支撑杆上作业。 六、大模板要成对面对面存放大模板堆放应有固定的堆放架,必须成对、面对面存放,防止碰撞或大风刮倒。大模板的拆除工作,应注意模板的稳定性,防止碰撞。 七、模板拆除前,必须确认混凝土强度已经达到要求,经工地负责人批准,方可进行拆除。拆除模板时应按照规定的顺序进行,并有专人指挥。高处拆除的模板和支撑,不准乱扔。

模板拆除方案范文

模板拆除方案

目录 一、编制依据及模板概况.............................................. . (1) 二、模板拆除............................................................. . (1) 三、注意事项............................................................. . (5) 四、成品保护措施 (5) 五、安全措施............................................................. . (5)

一、制依据及模板概况 1. 编制依据: 1).《混凝土结构工程施工质量验收规范》GB50204- 2).《建筑工程施工质量验收统一标准》GB 50300- 3).《建筑结构荷载规范》GB50009- 4).本工程施工图纸和施工组织设计及《模板施工方案》 2.模板概况 本工程中,墙模板采用18mm厚胶合板;梁板模板采用18mm厚胶合板,次龙骨为50×100方木,主龙骨为φ48×3.5mm钢管,支撑为钢管加U型顶托; 二、模板拆除 模板拆除前必须经过项目部统一,并递交拆模申请,项目经理批准后方可进行拆模。 模板拆除申请表

2.1 墙体模板拆除 2.1.1墙体模板拆除条件 1)非冬期施工:非承重侧模(墙模、柱模及梁侧模)应以能保证混凝土表面及棱角不受损坏(大于 1.2MPa)方可拆除,大约24h~36h左右。 2)承重模板(梁、板及楼梯底模)拆模条件应按《混凝土结构工程施工质量验收规范》(GB50204- )执行。混凝土浇筑完一段时间内,将同条件下养护的混凝土试块送试验室试压,根据试验室出具的强度报告,决定模板的时间和措施,由技术负责人发放拆模通知书后,方可拆模。 2.1.2墙体模板拆除要点(非大模板) 1)遵循先支后拆,后支先拆的原则, 先拆除穿墙螺栓等附件,再拆除斜拉杆、斜撑,用橇棍轻轻撬动模板,使模板离开墙体,慢慢放下模板并码放整齐,等待吊运走。拆各层单模板时,先拆墙两端接缝窄条模板,然后再向墙中心方向拆除。 2)拆除应轻拆轻放,应保护好各种模板,并分类整理堆放,设置专门的责任区和责任人。严禁模板上口硬砸硬撬;以防震裂混凝土,撬坏模板。 3)拆除的模板,应及时修整刷隔离剂清理。 2.1.3墙体大模板拆除要点

最新拆除工程施工方案41768资料

第一部分施工组织设计一、编制依据 经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。 参考规范及文件如下: 1.现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》; 2.由甲方提供的拆除建(构)筑物的范围示意图; 3.其它相关专业规范及行业标准。 二、工程概况 1.被拆除旧建(构)筑物工程概况。 工程地点:汉中市东一环路向西, 建(构)筑物结构形式:砖混宿舍楼; 拆除位置及面积:原建筑物一层B轴线双肩墙,原建筑物的原屋顶瓦拆除,面积约661平米; 2.被拆除旧建(构)筑物周围环境。 本拆除工程位于学校内部,B轴线与原围墙的宽度1.5米,东西方向由围墙维护,各个工种交错施工,施工场地狭小,场地布置更为

不利。 3.本工程施工范围: a.原一层增加A轴之间墙体,原建筑的外墙变灰白色外墙砖。一层 内墙地面重新设计。 b.承重墙采用页岩实心砖。 c.屋面檐沟采用聚酯胎体的4厚SBS卷材(自粘型)一道,屋面(水 泥瓦木基层坡屋面)Ⅲ7不上人,屋面B轴外加设混凝土檐沟一道。 d.一层顶棚均涂抹15厚FH型混凝土防火涂料,耐火极限不低于 1h。 4.拆除工程的合同工期或其他要求。 本工程工期要求为120日历天,开工日期为2016年7月15日,竣工日期为2016年11月13日。 三、施工组织机构 针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

拆除工程作业安全常识简易版

In Order To Simplify The Management Process And Improve The Management Efficiency, It Is Necessary To Make Effective Use Of Production Resources And Carry Out Production Activities. 编订:XXXXXXXX 20XX年XX月XX日 拆除工程作业安全常识简 易版

拆除工程作业安全常识简易版 温馨提示:本安全管理文件应用在平时合理组织的生产过程中,有效利用生产资源,经济合理地进行生产活动,以达到实现简化管理过程,提高管理效率,实现预期的生产目标。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 一、拆除施工前的准备与一般规定 1、清除拆除倒塌范围内的物质、设备。 2、将电线、燃气管道、水管、供热设备等 干线与该建筑物的支线切断或迁移。 3、检查周围危旧房,必要时进行临时加 固。 4、向周围群众发出告示,在拆除危险区周 围应设禁区围栏、警戒标志,派专人监护,禁 止非拆除人员进入施工现场。 5、项目经理必须对拆除工程的安全生产负 全面领导责任。项目经理部应按有关规定设专 职安全员,检查落实各项安全技术措施。

6、施工单位应为从事拆除作业的人员办理意外伤害保险。 7、在拆除工程作业中,发现不明物体,应停止施工,采取相应的应急措施,保护现场,及时向有关部门报告。 二、拆除施工的安全常识 1、拆除工程应自上而下进行,先拆非承重部分,后拆承重部分。施工中不但要确保人员的安全,还应确保未拆除部分的稳定。 2、拆除作业应严格按拆除方案进行。 3、拆除工程必须有专业技术人员现场监督指导。 4、进行人工拆除作业时,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构或脚手架上操作,被拆除的构件应有安全的

房屋拆除工程施工方案

训练基地改扩建工程房屋拆除施工方案

房屋拆除施工方案 1.工程概况 1.1工程名称: 青 2.程 1.2建设单位: 发区分局 1.3施工单位: 司 1.4建筑规模: 合我公司多年来从事此类工程的施工经验, 编制此方案。 2.编制依据 2.1甲方提供的拆除物资料文件; 2.2现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》; 2.3由甲方提供的拆除建筑物的范围示意图; 2.4其它相关专业规范及行业标准。 3.工程管理目标 3.1质量管理目标: 合格标准 3.2安全生产目标: 杜绝伤亡事故 3.3文明工地目标: 采用湿式作业法, 控制扬尘污染, 实施封闭式管理, 避免垃圾和扬尘四周扩散。 4.施工方案 4.1施工组织机构的建立针对此工程项目, 我公司推选的项目班子一律持证上岗、押证施工, 并且该项目经理不仅负责此工程。实行项目经理责任制, 项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划地组织施工, 确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工主

管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。人员 配备情况如下: 劳动力安排计划表 施工组织管理机构框图: 4.2拆除工程施工 准备 4.2.1技术准备工作

4.2.2施工技术人员要弄清建筑物的结构情况、建筑情况、水电及设备管道情况。 4.2.3在拆除作业的四周做好维护, 拆除作业不得超出此范围, 以免对周边建筑物、花草树木、地面等造成损坏, 减少对工作环境的影响。大型拆除机械进出要采取措施保护好路面。 4.2.4对作业区域内保留的地面、花草树木及地下管线等做好保护措施, 保证其完好无损。 4.2.5学习有关规范和安全技术文件。 4.2.6明确周围环境、场地、道路、水电设备管道、房屋情况等。 4.2.7向进场施工人员进行安全技术教育, 特殊作业人员证照齐全, 进场人员必须佩戴安全帽, 着装规范并配备必要的劳动保护用品, 高空作业系好安全带。 4.2.8做好施工组织, 保证施工安全。要自上而下对称顺序进行, 先拆非承重后拆承重, 先内墙后外墙, 严禁交叉拆除或数层同时拆除。 4.3现场准备 4.3.1施工前, 要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕, 确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备, 不能搬迁的须妥善加以防护。 4.3.2疏通运输道路, 接通施工中临时用水、电源。 4.3.3切断被拆建筑物的水、电、煤气管道等。 4.3.4在拆除危险区域设置警戒标志。 4.4机械设备材料的准备 本工程结构为框架结构, 我方采用机械拆除为主、结合机械运输的方式进行施工, 根据施工经验及本工程实际境况, 拟购机械、设备分列如下:

模板安装与拆除的一般安全要求

编号:AQ-JS-01769 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 模板安装与拆除的一般安全要 求 General safety requirements for formwork installation and removal

模板安装与拆除的一般安全要求 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 一、一般安全要求 (一)模板安装的一般要求 1.模板安装必须按模板的施工设计进行,严禁任意变动。 2.楼层高度超过4m或二层及二层以上的建筑物,安装和拆除 钢模板时,周围应设安全网或搭设脚手架和加设防护栏杆。在临街 及交通要道地区,尚应设警示牌,并设专人维持安全,防止伤及行 人。 3.现浇整体式的多层房屋和构筑物安装上层楼板及其支架时, 应符合下列要求: (1)下层楼板混凝土强度达到1.2MPa以后,才能上料具。料 具要分散堆放,不得过分集中。 (2)下层楼板结构的强度要达到能承受上层模板、支撑系统和 新浇筑混凝土的重量时,方可进行。否则下层楼板结构的支撑系统

不能拆除,同时上下层支柱应在同一垂直线上。 (3)如采用悬吊模板、桁架支模方法,其支撑结构必须要有足够的强度和刚度。 4.当层间高度大于5m时,若采用多层支架支模,则在两层支架立柱间应铺设垫板,且应平整,上下层支柱要垂直,并应在同一垂直线上。 5.模板及其支撑系统在安装过程中,必须设置临时设施,严防倾覆。 6.模板的支柱纵横向水平、剪刀撑等应按设计的规定布置,当设计无规定时,一般支柱的网距不宜大于2m,纵横向水平的上下步距不宜大于1.5m,纵横向的垂直剪刀撑间距不宜大于6m。 当支柱高度小于4m时,应设上下两道水平撑和垂直剪刀撑。以后支柱每增高2m再增加一道水平撑,水平撑之间还需增加剪刀撑一道。 当楼层高度超过10m时,模板的支柱应选用长料,同一支柱的连续接头不宜超过2个。

拆除工程作业安全常识(新编版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 拆除工程作业安全常识(新编 版) Safety management is an important part of production management. Safety and production are in the implementation process

拆除工程作业安全常识(新编版) 一、拆除施工前的准备与一般规定 1、清除拆除倒塌范围内的物质、设备。 2、将电线、燃气管道、水管、供热设备等干线与该建筑物的支线切断或迁移。 3、检查周围危旧房,必要时进行临时加固。 4、向周围群众发出告示,在拆除危险区周围应设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 5、项目经理必须对拆除工程的安全生产负全面领导责任。项目经理部应按有关规定设专职安全员,检查落实各项安全技术措施。 6、施工单位应为从事拆除作业的人员办理意外伤害保险。 7、在拆除工程作业中,发现不明物体,应停止施工,采取相应的应急措施,保护现场,及时向有关部门报告。 二、拆除施工的安全常识

1、拆除工程应自上而下进行,先拆非承重部分,后拆承重部分。施工中不但要确保人员的安全,还应确保未拆除部分的稳定。 2、拆除作业应严格按拆除方案进行。 3、拆除工程必须有专业技术人员现场监督指导。 4、进行人工拆除作业时,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构或脚手架上操作,被拆除的构件应有安全的放置场所。 5、人工拆除施工应从上至下、逐层拆除分段进行,不得垂直交叉作业。作业面的孔洞应封闭。 6、人工拆除建筑墙体时,严禁采用掏掘或推倒的方法。 7、拆除建筑物的栏杆、楼梯和楼板等,应该和整体程度相配合,不能先行拆除。 8、建筑物的承重支柱和横梁,要等它所承担的全部结构和荷重拆除后才可以拆除。 9、拆除管道及容器时,必须在查清残留物的性质,并采取相应措施确保安全后,方可进行拆除施工。

【推荐下载】折除工程安全常识

【专业知识】折除工程安全常识 拆除工程应自上而下进行,先拆非承重部分,后拆承重部分。施工中不但要确保人员的安全,还应确保未拆除部分的稳定。 一、拆除施工前的准备工作 (1)清除拆除倒塌范围内的物质、设备。 (2)将电线、燃气管道、水管、供热设备等干线与该建筑物的支线切断或迁移。 (3)检查周围危旧房,必要时进行临时加固。 (4)向周围群众发出安民告示,在拆除危险区周围应设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进人施工现场。 二、拆除工程作业的安全要求 (1)拆除作业应严格按拆除方案进行。 (2)施工人员进行拆除工作时,应该站在专门搭设的脚手架上或者其他稳固的结构部分上进行操作。 (3)拆除建筑物应该自上而下依次进行,禁止数层同时拆除。 (4)拆除建筑物的栏杆、楼梯和楼板等,应该和整体程度相配合,不能先行拆除。 (5)建筑物的承重支柱和横梁,要等待它所承担的全部结构和荷重拆除后才可以拆除。

(6)拆除轻型结构屋面工程时,严禁施工人员直接踩踏在轻型结构板上进行工作,必须使用移动板梯,板梯上端必须挂牢,防止高处坠落。 (7)拆除工程必须有专业技术人员现场监督指导。 (8)拆除过程中,为确保未拆除部分建筑的稳定,应根据结构特点,有的部位应先进行加固,再继续拆除,且有专业技术人员现场监督指导。 (9)拆下的物料不准在楼板上乱堆乱放,不准向下抛掷。 (10)拆除较大构件要用吊绳或起重机吊下运走,散碎材料用溜放槽溜下,清理运走。 三、用推倒法拆除墙时的注意事项 拆除建筑物一般不宜采用推倒方法,遇到特殊情况墙体需要推倒时,必须遵守以下规定: (1)人员应避至安全地带。 (2)砍切墙根的深度不能超过墙厚的1/3,墙的厚度小于两块半砖的时候,不许进行掏掘。 (3)为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢。 (4)建筑物推倒前,应发出信号,待所有人员远离建筑物高度两倍以上的距离后,方可进行。 (5)在建筑物推倒倒塌范围内有其他建筑物时,严禁采用推倒方法。 结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。事实表明,习惯左右了成败,习惯改变人的一生。在现实生活中,大多数的人,对学习很难做到学而不

拆除工程专项施工方案46121

第二节拆除工程专项施工方案 一、编制依据 1、现行国家规范及行业标准 《房屋拆迁工程施工安全管理条例》 《建筑拆除工程安全技术规范》 《房屋拆迁施工现场防治扬尘污染管理规定》 《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》 2、由甲方提供的原建筑竣工图。 3、其它相关专业规范及行业标准。 二、本工程拆除部分概况 1、总建筑面积约4000m2,主体四层(局部一至二层),地下一层(建筑面积695m2);砖混结构,钢筋混凝土条形基础。 2、拆除范围 2.1外墙原有饰面材料、竖向砖砌线条、彩灯、落雨管、防雷接地线、室外台阶饰面材料等拆除; 2.2内墙原有饰面材料、楼梯扶手、吊顶、风口等拆除; 2.3室内水泥砂浆楼地面面层拆除。 3、本工程质量、安全目标 3.1、工程质量要求:符合拆除工程有关的施工验收规范 3.2、安全目标:杜绝火灾及重大伤亡事故。 三、拆除工程施工准备 1、技术准备工作 1.1、施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关资料;拆除工程涉及区域的建筑及设施分布情况资料。全面了解拆除工程,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。 1.2、学习有关规范和安全技术文件。 1.3、明确周围环境、场地、道路、水电设备管道、房屋情况等。

1.4、向进场施工人员进行安全技术教育。 2、现场准备 2.1、施工前,要认真检查影响拆除工程安全施工的各种管线(水、电)的切断工作是否完毕,确认安全后方可施工。 2.2、疏通运输道路,接通施工中临时电源。及时转运拆除的建筑垃圾、管道、线缆、门窗等材料。 3、机械设备材料的准备 改造楼共四层,我方采用人工拆除为主、设备拆除为辅,人工转运拆除垃圾的方式进行运输。 3.1、机械材料设备的准备:拆除的机器工具、运输机械。 3.2、组织和劳动力准备:成立组织领导机构、组织劳动力。 四、拆除工程施工方法及要求 1、施工顺序 1.1、根据现场实际情况,总的拆除顺序为:装饰墙面及墙面附属设施、天花拆除→给排水管道拆除→强弱电电缆线拆除→门窗拆除→外墙窗台檐口拆除→其他拆除→墙顶面涂料铲除。 1.2、本工程采用手动工具、人工拆除结合的方法进行施工,拆除部位顺序:楼梯间、3层→2层→屋面层、门窗→1层及外墙,施工顺序为从上至下,分层拆除,先内后外。 2、墙、地面附属物及天花拆除方法 2.1、采用人工拆除的方法,用架梯将天花石膏板、灯具等拆卸下来,并集中归堆存放。用锯子将天花龙骨切割成小块人工拆除,并归堆。 2.2、使用撬棍、小锤等将墙面装饰板、地板等拆除掉,并集中堆放。 2.3、拆除内墙上的水泥砂浆、面砖,应先拆除强弱电箱体、卫生洁具等,拆除的废渣平铺堆放,并及时转运。 3、楼梯扶栏拆除方法 3.1、拆除顺序:木扶手→铁扶栏。 3.2、先将楼梯栏杆木扶手全部拆卸。

施工用电安全知识(安全教育)

施工用电安全知识 1、施工现场临时用电是指临时电力线路、安装的各种电气、配电箱、提供的各种机械设备动力源和照明,必须执行JG46-88《施工现场临时用电安全技术规范》施工完毕必须拆除。 2、施工现场所有用电设备线路必须良好,接头不准裸露,当发现有接头裸露或破皮漏电时,应及时报告,不能擅自处理以免发生事故。 3、施工现场采用橡皮线时,应架空敷设,不能拖地使用,以防人踩车扎,有水作业时,要将电缆线架高,防止浸水造成事故。 4、电缆线接头必须包扎牢固、严密、绝缘可靠。 5、高压线下方不准搭设临时设施,不准堆放材料、不能在下方进行施工作业。在高压线一侧进行作业时,必须保持6米以上的水平距离,达不到上述要求时,必须采取隔离防护措施,防止作业人员作业时金属料具碰撞高压线路造成触电事故。 6、施工现场每台用电设备都要有自己的开关箱,箱内刀闸和漏电保护器只能控制一台机械设备,不能同时控制两台或两台以上设备。 7、现场的电动机械设备包括电锯、电刨、电钻、卷扬机、搅拌机、钢筋切断机、钢筋拉伸机等。为了确保运行安全,作业前必须进行检查,试运转,作业完成拉闸断电,锁好电闸箱,防止发生意外事故。 8、开关箱一般安装高度1.5米左右,与其控制的固定电气设备

的距离不超过三米,开关箱内不得对方杂物,预防误操作。 9、开关箱下部和周围不得堆放杂物,并应有足够的操作空间和通道。 10、开关箱内的电气安装与接线,必须由电工操作,如电闸保险丝断了要查明原因,排除故障后再接好保险丝,非电工严禁拆装,严禁用其它金属代替保险丝。 11、施工现场所有用电设备都要安装漏电保护器,漏电保护器安装再负荷线的首端,不得用漏电保护器代替电闸开关使用。 12、漏电保护器发生掉闸时不能强行合闸,要查明事故原因,排除故障后才能继续使用。 13、施工现场室内的灯具安装高度不能低于2.4米,手持照明灯具要使用安全电压。 14、碘钨灯的外壳要做接零保护,灯具设离开易燃物要不少于30CM,固定架设高度不低于3米,用于移动照明时,要使用安全电压。 15、安全电压分为42V、3 V、6 V、24 V、12 V、V 6五级,根据不同作业条件选用。

模板拆除的原则及注意事项

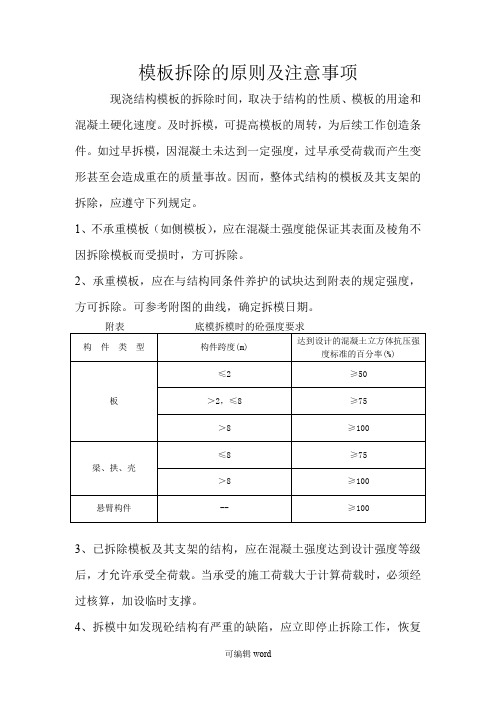

模板拆除的原则及注意事项 令狐采学 现浇结构模板的拆除时间,取决于结构的性质、模板的用途和混凝土硬化速度。及时拆模,可提高模板的周转,为后续工作创造条件。如过早拆模,因混凝土未达到一定强度,过早承受荷载而产生变形甚至会造成重在的质量事故。因而,整体式结构的模板及其支架的拆除,应遵守下列规定。 1、不承重模板(如侧模板),应在混凝土强度能保证其表面及棱角不因拆除模板而受损时,方可拆除。 2、承重模板,应在与结构同条件养护的试块达到附表的规定强度,方可拆除。可参考附图的曲线,确定拆模日期。 附表底模拆模时的砼强度要求 3、已拆除模板及其支架的结构,应在混凝土强度达到设计强度等级后,才允许承受全荷载。当承受的施工荷载大于计算荷

载时,必须经过核算,加设临时支撑。 4、拆模中如发现砼结构有严重的缺陷,应立即停止拆除工作,恢复原支撑,并向工地相关负责人报告,以便进行技术处理,处理后方可继续拆除。 拆除模板尚应注意下列各点: (1)拆模时不要用力过猛,拆下来的模板要及时运走、整理、堆放以利再用。 (2)拆模程序一般应是后支的先拆,先支的后拆,先拆除非承重部分后拆除承重部分,一般是谁安谁拆。重大复杂的模板拆除,事先应制定拆除方案。 (3)拆除框架结构模板的顺序,首先是柱模,然后是楼板底板,最后梁底板模板。拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。 (4)拆除悬臂梁支撑时,应先从悬臂梁端部开始到悬臂梁根部,有边梁时,应先拆除边梁,再拆悬臂梁。 (5)多层楼板模板支柱的拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板的模支柱不得拆除,再一层楼板的支柱,仅可拆除一部分;跨度4m及4m以上的梁下均应保留支柱,其间距不得大于3m。 (6)拆模时,应尽量避免混凝土表面或模板受到损坏,注意模板整块下落时伤人。 (7)拆模前,必须对工人进行安全技术交底,并要有拆模的专用平台或经架子工安装的临时脚手架,且经检查满足拆模要

拆除工程施工注意事项最新版

拆除工程 一、技术准备工作 1、首先熟悉被拆建筑物的设计图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。 2、对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。 3、踏看施工现场,熟悉周围环境、场地、道路、水电设备管路情况及建筑物情况等。 二、现场准备 1、清理施工场地,保证运输道路畅通。 2、施工前,先清理需要拆除部分范围内的物资、设备;将电线、水管、设备等各类管线切断或迁移;检查周围危旧房屋或构件,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 3、对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准后实施。 4、搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。 5、在拆除危险区设置警戒区标志。 6、接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。 四、施工组织 1、在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。 2、按施工组织设计的程序安排,首先清拆原有管线,采取人工进行拆除,划分区域,分块、逐段、逐根进行拆除。 3、拆除混凝土构件时,采用人工拆除。严格控制飞石、响声、冲击波。采用湿水除尘,减少声响及冲击波,确保不扰民。 4、拆除外墙、隔墙时,采用人工拆除,专人进行监测,发现情况及时联系研究,以确保施工安全。 5、墙体拆除后,组织工人回收构件中有价值的可利用废品。 6、不可利用废物,用汽车外运到指定地点。 五、机械材料设备准备(施工机械计划表) 序号 设备名称数量备注(型号)项目 1 运输车3辆16吨 2 铲车1辆0.5m3 3 空压机2台 4 风镐4把 5 大锤20柄 6 铁锹20把 7 手推车10辆 8 外用电梯 1

拆除工程作业安全常识

编号:SM-ZD-24458 拆除工程作业安全常识Organize enterprise safety management planning, guidance, inspection and decision-making, ensure the safety status, and unify the overall plan objectives 编制:____________________ 审核:____________________ 时间:____________________ 本文档下载后可任意修改

拆除工程作业安全常识 简介:该安全管理资料适用于安全管理工作中组织实施企业安全管理规划、指导、检查和决策等事项,保证生产中的人、物、环境因素处于最佳安全状态,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、拆除施工前的准备与一般规定 1、清除拆除倒塌范围内的物质、设备。 2、将电线、燃气管道、水管、供热设备等干线与该建筑物的支线切断或迁移。 3、检查周围危旧房,必要时进行临时加固。 4、向周围群众发出告示,在拆除危险区周围应设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 5、项目经理必须对拆除工程的安全生产负全面领导责任。项目经理部应按有关规定设专职安全员,检查落实各项安全技术措施。 6、施工单位应为从事拆除作业的人员办理意外伤害保险。 7、在拆除工程作业中,发现不明物体,应停止施工,采取相应的应急措施,保护现场,及时向有关部门报告。 二、拆除施工的安全常识

1、拆除工程应自上而下进行,先拆非承重部分,后拆承重部分。施工中不但要确保人员的安全,还应确保未拆除部分的稳定。 2、拆除作业应严格按拆除方案进行。 3、拆除工程必须有专业技术人员现场监督指导。 4、进行人工拆除作业时,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构或脚手架上操作,被拆除的构件应有安全的放置场所。 5、人工拆除施工应从上至下、逐层拆除分段进行,不得垂直交叉作业。作业面的孔洞应封闭。 6、人工拆除建筑墙体时,严禁采用掏掘或推倒的方法。 7、拆除建筑物的栏杆、楼梯和楼板等,应该和整体程度相配合,不能先行拆除。 8、建筑物的承重支柱和横梁,要等它所承担的全部结构和荷重拆除后才可以拆除。 9、拆除管道及容器时,必须在查清残留物的性质,并采取相应措施确保安全后,方可进行拆除施工。 10、拆除钢屋架时,必须采用绳索将其拴牢,待起重机

拆除工程安全文明保证措施

拆除工程安全文明保证措施 1、拆除说明 (1)首先检查安全通道情况,必须保持安全通道畅通无阻。 (2)作好一些预留设施、重要部位、部件的防护保护工作。 (3)清理拆除遗留物及垃圾等。 (4)要求当天拆的物品当晚要基本运完,尽可能的不要给现场留有物品,更不能在拆除现场以外的地方存放物品。 (5)挂好施工安全生产牌和文明施工牌,做好拆除工程施工现场的围护。在施工现场醒目位置设置施工标志牌、安全警示标志牌,采取可靠防护措施,实行封闭施工。 (6)严格按国家强制性标准、施工组织设计或拆除方案实施拆除施工作业。拆除前,应先切断电源,并关闭天然气。人工拆除通常应按自上而下、对称顺序进行,不得数层同时拆除,不得垂直交叉作业。作业面的孔洞应封闭。当拆除一部分时,应先采取加固措施,防止另一部分倒塌。拆除工程施工作业人员必须正确穿戴安全帽等劳动保护用品,高处作业应系好安全带,不得冒险作业。 (7)在拆除施工作业过程中,如发现不明电线(缆)、管道等应停止施工,采取必要的应急措施,经处理后方可施工。如发现有害气体外溢、淹埋或人员伤亡事故,必须及时向有关部门报告。 (8)进行拆除作业时,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构上操作,被拆除的构件应有安全的放置场所。

(9)拆除时对拆除物应采取有效的下落控制措施。 (10)拆除管道时,必须在查清残留物的性质,并采取相应措施确保安全后,方可进行施工。 (11)制定安全技术管理建立安全技术档案。 (12)清运渣土的车辆应封闭或覆盖,出入现场时应有专人指挥。清运渣土的作业时间应遵守工程所在地的有关规定。 (13)拆除工程施工时,应有防止扬尘和降低噪声的措施。 (14)拆除工程完工后,应及时将渣土清运出场。 2.拆除工程安全文明施工措施 (1)本工程大多采用性能好、噪音低、振动小的机具及设备。 (2)不破坏任何主体结构及其他保留物。 (3)运输车辆在场区及居民区行驶速度控制在5公里/小时内,禁止鸣笛、哄油门。 (4)人员在施工其他场所或经过时,禁止大声喧哗。 (5)装卸物品时轻拿轻放。 (6)拆除作业时,一律由上而下拆除,禁止整堵墙面或大块从高处倒塌,绝对禁止从建筑物下方掏空使建筑物整体倒塌。 (7)对噪音较大的机械设备要搭隔音棚。 (8)施管人员进场前进行全员安全防火教育培训,建立逐级防火责任制,对消防工作搞的好,成绩显著者,给予表扬奖励,对不按防火职责办事或违反者,要按情况和造成的后果轻重,给予处分或处罚,

模板拆模工艺及补救措施

1、拆模的一般工艺流程: (1)应按照先支后拆、后支先拆的顺序; (2)先拆非承重模板,后拆承重的模板及支撑; (3)已拆活动的模板,必须一次连续拆除完方可停歇,严禁留下不安全隐患。 普通模板:一般先拆非承重模板,后拆承重模板;先拆侧模,后拆底模 框架模板:一般是先拆柱模,再拆楼板模,然后拆梁侧模,最后拆梁底板模 2、模板拆除注意事项: 必须掌握适宜的拆除时间,以设计要求为准,如设计没有要求则按照规范要求:板构件小于2m 时,可在达到50%强度后拆模;大于2m并小于等于8m时,强度必须达到75%,方可拆模;大于8m时,则强度要达到100%方可拆模。梁、柱等在小于等于8m时,达到75%强度后可拆模,大于8m时,则强度要达到100%方可拆模。一般来说承重构件大致拆模时间为2周,非承重构件1周左右可拆模。 不能野蛮拆除,在拆除过程中,不能硬砸猛撬,拆模工具最好使用鸭嘴撬,一端带有起钉钳。将拆下的模板清理干净,可避免下次周转使用时造成麻面影响外观。 对于多层楼板支柱的拆除:上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板得支柱,仅可拆除一部分,跨度为4米或者4米以上的梁下应该保留支柱,支柱间距不得大于3米 3.拆除模板时必须确保混凝土结构安全和外观质量: 拆除顺序一般情况下是先装后拆,后装先拆,先拆除承重较小部位的模板及其支架,然后拆除其他部位的模板及支架 柱模板。单块组拼在先拆除钢楞(即模板的横档和竖档)、柱箍和对拉螺栓等连接、支撑件,再由上而下逐步拆除;预拼的则应先拆除两个对角的卡件,并作为临时支撑后,再拆除另外两个对角的卡件,等到吊钩挂好,拆除临时支撑,才可以脱模起吊。 梁、楼板模板:A、应先拆梁侧模,再拆楼板底模,最后拆除梁底模,拆除跨度较大的梁下支柱时,应先从开始分别拆向两端。B、多层楼板模板和支柱的拆除,应按下列要求进行,上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板的支柱,仅可拆除一部分,跨度4m及4m以上得梁下均应保留支柱,其间距不得大于3m。 楼梯模板的拆除顺序是楼梯板→楼梯侧板→楼板侧板→楼板底板 在拆除模板工程中,不应该对楼层形成冲击力,如果发现混凝土出现异常现象,可能影响混凝土结构安全和质量问题时,应该立刻停止拆模,并经过处理认证后才能继续拆模 4.混凝土外观质量缺限及补救措施 在混凝土施工过程中,不论现场管理水平如何,混凝土结构的施工都不可能在非常理想的条件下进行,往往会由于种种原因造成混凝土外观质量缺陷,或者是结构型式的特殊,或者是气候条件的恶劣,或者是施工方法、施工工艺的不规范等等,一般情况下,很容易在混凝土结构的浇筑过程中或刚刚施工完不久产生表面缺陷。混凝土结构的表面缺陷大致可以归纳为5个方面:麻面、蜂窝、表面破损、表观微裂纹、底脚漏浆等,不管是哪一种表面缺陷,都会对混凝土结构的外观质量带来不利的影响。所以找到混凝土结构产生表面缺陷的内因,在施工中有针对性的采取治理措施,对既有的缺陷加以必要的修复处理,以提高结构的外观质量。以下主要讲解针对施工现场常见的缺限讲解: 1、麻面 麻面是指混凝土表面呈现出无数绿豆般大小的不规则小凹点,直径通常不大于5mm。 成因分析:

拆除工程施工注意事项正式样本

文件编号:TP-AR-L1220 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 拆除工程施工注意事项 正式样本

拆除工程施工注意事项正式样本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、技术准备工作 1、首先熟悉被拆建筑物的设计图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。 2、对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。 3、踏看施工现场,熟悉周围环境、场地、道路、水电设备管路情况及建筑物情况等。 二、现场准备

1、清理施工场地,保证运输道路畅通。 2、施工前,先清理需要拆除部分范围内的物资、设备;将电线、水管、设备等各类管线切断或迁移;检查周围危旧房屋或构件,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 3、对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准后实施。 4、搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。 5、在拆除危险区设置警戒区标志。 6、接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证
