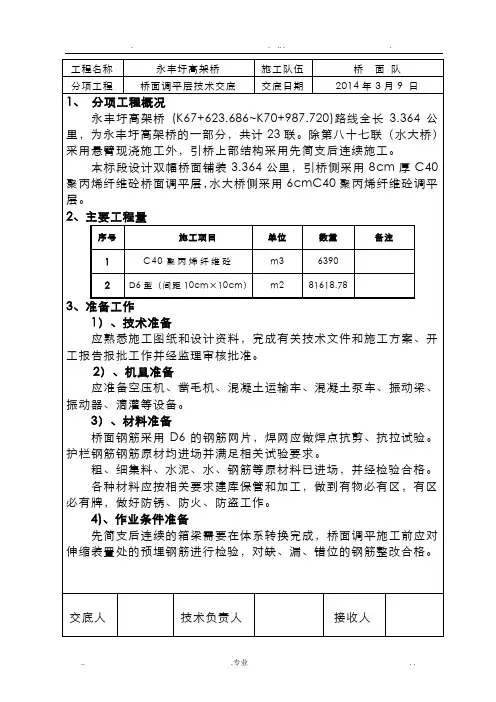

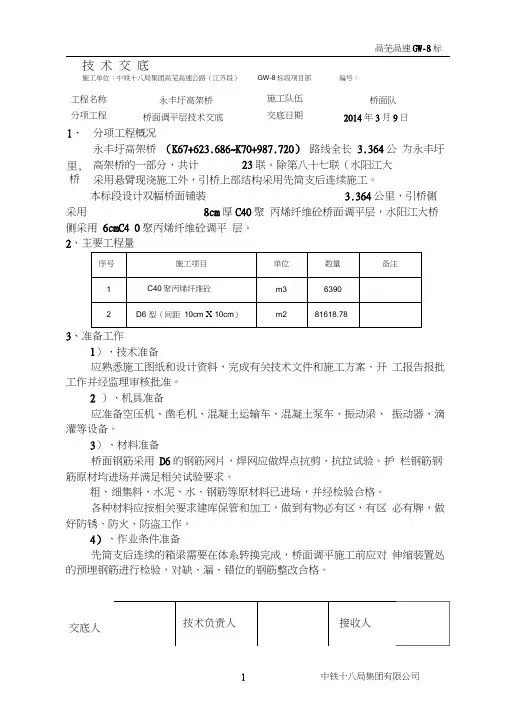

分项工程桥面调平层技术交底交底日期2014年3月9 日

5、桥面调平层施工质量通病及防治措施

1)、桥面铺装前浇筑质量问题

①表现形式

钢筋网片定位不准,搭接长度不够;

梁顶未进行清理;

梁顶缺陷未处理;

钢筋网片锈蚀严重;

钢筋网片弯曲或变形;

②形成原因

[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]

10标桥面铺装(调平层)施工方案

高速公路复线标 桥面铺装(混凝土调平层) 施工方案

项目经理部 2016年6月 目录 一、编制说明 (1) 编制依据 (1) 编制目的 (1) 二、工程概况 (1) 三、施工部署 (2) 人员计划 (2) 施工机械计划 (2) 材料使用计划 (3) 进度安排计划 (3) 四、主要施工方案 (3) 设计概述 (3) 工艺流程 (3) 施工方法 (4) 五、质量保证措施 (5) 质量管理组织机构 (5) 质量保证制度措施 (6)

质量保证技术措施 (7) 六、安全保证措施 (7) 建立健全安全生产体系,落实安全生产责任制 (7) 施工现场安全技术措施 (8) 安全教育 (9) 安全检查 (9) 七、环境保护措施 (9)

一、编制说明 编制依据 (1)施工图设计文件; (2)段招投标文件; (3)总体实施性施工组织设计; (4)《浙江省高速公路施工标准化管理实施细则》; (5)《公路桥涵施工技术规范》(JTJ/T F50-2011); (6)《混凝土结构工程施工质量验收规程》(GB50204-2002); (7)《钢筋焊接及验收规程》(JGJ18-2003); (8)《公路质量检验评定标准》(JTG F80/1-2004); (9)相关试验检测标准、规程。 编制目的 工程是立足于“预防为主,先导试点”的原则,认真贯彻执行“以工序保分项,以分项保分部,以分部保单位,以单位保总体”的质量控制目标。 以提高质量意识为目的,通过对桥面混凝土调平的各项指标进行综合分析、评价,分析施工中存在不足的原因,提出改进措施,便于指导后续桥面铺装的全面施工。 二、工程概况 本标段含桥梁5座延米,其中特大桥延米/1座,大桥延米/1座,通道桥延米/1座,匝道桥延米/1座,天桥延米/1座;桩基112888延米/1270根,4联30+50+30m连续箱梁,1联45+75+45m连续箱梁,现浇天桥连续箱梁2孔。30m 预制箱梁1094片,预制箱梁20片,28m预制箱梁10片,25m预制箱梁240片。

桥面调平层施工总结

小西脚大桥第二联调平层首件施工总结 我项目部于2014年8月3日严格按照施工组织设计进行了小西脚大桥左幅第二联(4*20m)的桥面调平层砼的铺装,现将调平层施工过程以及施工总结数据汇总如下: 一、工程概况 小西脚大桥左幅桥全长322.5m,中心桩号为K51+224.5,起讫桩号K51+063-K51+385.5,桥跨组合(26+30+20)+3×(4×20)m,共四联。桥面调平层设计采用80mm厚C50砼,内置100×100mm的D10冷轧带肋钢筋网片,净保护层2cm。每孔共需材料C50砼边跨 18.8m3,中跨19.2m3;钢筋网片边跨2888.5kg,中跨2952.0kg。 二、首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验,结合工程实际,来确定最优的施工工艺和施工组织。 三、质量目标、质量标准及检测手段 1、质量目标:该分项工程的工程质量达到合格标准。 2、质量标准及检测手段 该分项工程的质量标准和检测手段严格执行《公路工程质量检测评定标准》(JTG F80/1-2004)和其他相关的规范、规程。 (1)钢筋网实测项目

(2)复合桥面水泥砼铺装实测项目 四、施工工艺及过程描述 1、施工准备 (1)清除桥面浮浆,用凿毛风镐对梁顶面进行人工机械凿毛,清扫桥面,采用空压机及高压水枪对梁面清扫冲洗干净。铺装前对梁顶面进行洒水保证湿润。 (2)施工放样,在待浇注的桥面在两边防撞墙上每5米放样一个控制点,把所有控制点利用墨线连成一线。(3)桥面调平层砼采用低坍落度防水砼,防渗等级不小于S12。按照批复的配合比设计拌制。 2、轨道设置 采用3.5cm×5cm的槽钢作为轨道,轨道布置在控制点处钻孔,用钢筋锚固,深度30㎜以上,外露50㎜以上。在锚固钢筋上测设桥面标高,然后焊接钢筋顶托,架立轨道,确保轨道顶面高程与桥面设计高程一致。 3、铺设钢筋网片 铺设钢筋网绑扎做到横平竖直,交叉点采用梅花点布置,用扎丝绑扎结实,钢筋接头应注意错位搭接,搭接宽度不小于200mm。采用Ф12钢筋按照纵横向60×60cm的梅花形间距支撑,确保钢筋网在混凝土浇筑中不下浮,钢筋网片净保护层厚度均为2cm。

桥面铺装防水层施工方案(工程科)

洛阳市境(新安段)改建工程 桥面铺装防水层 施工技术技术指导文件 山东天诚市政公路工程有限公司 二一五年十月 桥面铺装防水层施工组织技术指导文件一、编制依据 、洛阳市境(新安段)改建工程两阶段施工设计图。 、《公路桥涵施工技术规范》。 、《公路工程质量检验评定标准》。 、本合同段《施工组织设计》文件; 、《水性沥青基防水涂料》。 二、编制原则 、严格遵守项目建设周期中涉及的相关规范、规程和技术标准。 、确保实现业主要求的质量、安全、工期、环境保护、文明施工、工程创优等各方面的目标。 、认真、全面理解设计图纸,编制施工组织技术指导文件具有技术先进、技术指导文件可靠、经济合理、安全高效的原则。 、科学安排施工顺序,合理配置资源的原则。 三、工程概况 洛阳市境(新安段)改建工程主线大桥座,其桥梁上部结构为

预应力混凝土先简支后连续组合连续箱梁即预制箱梁、预制箱梁、预制箱梁、预制箱梁。天桥及大洼分离式立交桥上部为和装配式部分预应力混凝土空心板。 根据设计要求,本工程全线桥面铺装设计均为沥青混凝土防水层(路桥用水性沥青基)厚防水混凝土。 四、组织组织 、管理体系 成立以项目经理为总指挥,总施工全过程管理人员为技术总负责人的管理组织,设个桥面防水作业队展开施工,由总施工全过程管理人员负责运作,由质检部和实验室负责施工的质量检查并实施质量监督职责。 、人员配置 总负责人名,现场技术员名,质检员名,普工根据现场施工进度情况而定(人)。 、机械设备配置 ①凿毛机台 ②增压泵及高压水枪套 ③低压喷射器台 ④沥青喷涂机台 五、材料选用与质量要求 材料采用水性沥青基防水材料。水性沥青基薄质防水材料是以用化学乳化剂配置的乳化沥青为基料,掺有氯丁胶乳或再生胶等橡

标桥面铺装调平层施工方案样本

高速公路复线标 桥面铺装( 混凝土调平层) 施工方案

项目经理部 6月 目录 一、编制说明 (1) 1.1编制依据. (1) 1.2编制目的 (1) 二、工程概况 (2) 三、施工部署 (2) 3.1人员计划 (2) 3.2施工机械计划 (3) 3.3材料使用计划 (4) 3.4进度安排计划 (4) 四、主要施工方案 (5) 4.1设计概述 (5) 4.2工艺流程 (5) 4.3施工方法 (6) 五、质量保证措施 (9) 5.1 质量管理组织机构 (9) 5.2 质量保证制度措施 (10)

5.3 质量保证技术措施 (11) 六、安全保证措施 (12) 6.1建立健全安全生产体系,落实安全生产责任制 (12) 6.2施工现场安全技术措施 (13) 6.3安全教育 (15) 6.4安全检查 (15) 七、环境保护措施 (15)

一、编制说明 1.1编制依据 ( 1) 施工图设计文件; ( 2) 段招投标文件; ( 3) 总体实施性施工组织设计; ( 4) 《浙江省高速公路施工标准化管理实施细则》; ( 5) 《公路桥涵施工技术规范》( JTJ/T F50- ) ; ( 6) 《混凝土结构工程施工质量验收规程》( GB50204- ) ; ( 7) 《钢筋焊接及验收规程》( JGJ18- ) ; ( 8) 《公路质量检验评定标准》( JTG F80/1- ) ; ( 9) 相关试验检测标准、规程。 1.2编制目的 工程是立足于”预防为主, 先导试点”的原则, 认真贯彻执行”以工序保分项, 以分项保分部, 以分部保单位, 以单位保总体”的质量控制目标。 以提高质量意识为目的, 经过对桥面混凝土调平的各项指标进行综合分析、评价, 分析施工中存在不足的原因, 提出改进措施, 便于指导后续桥面铺装的全面施工。

混凝土桥面铺装施工方案

混凝土桥面铺装施工方案 (一)施工方案 1、桥面铺装施工技术方案 本项目为K + 桥混凝土桥面铺装,采用C50混凝土,内配双向Φ16钢筋网。采用混凝土输送泵配合三辊轴振动梁进行施工。待桥梁梁板安装完成,铰缝施工完毕,即可进行桥面铺装工程的施工工作。 2、混凝土桥面铺装施工 (1)施工准备 桥面铺装施工前对桥面梁板顶标高进行全面测量,每片梁不少于三点(梁中和梁端),以确保铺装层的设计厚度。然后全面凿除浮渣、浮浆,清除其他杂物,用高压水枪冲洗干净,保证桥面铺装层与底层的密结性。 (2)钢筋施工 桥面铺装钢筋位置要正确,符合设计要求,保护层厚度要保证;桥面混凝土铺装层的钢筋网需由直径Φ16以上钢筋柱竖直支立垫起,支立钢筋与铺装钢筋间需焊接,且桥面铺装钢筋应保持平整;桥面铺装钢筋仅在伸缩缝处断开,在桥面连续构造处应通长设置,桥面钢筋网绑扎位置要准确、均匀,绑点覆盖率要达到100%;连接钢板要按设计要求焊接牢固。严禁在浇筑混凝土时,钢筋网下落、变形,甚至贴在梁板上。 (3)精确放样及高程控制 桥面全幅施工考虑设置二道纵向模板,靠防撞墙侧30cm各设一道,每道模板按纵向每5m的间距布设中线点,准确弹出二道模板的安装基准线,并于中线点处精确测出高程控制点。基准线模板采用槽钢或Φ25钢筋,每50~80cm加固一点,以三滚轴振捣梁和顶面保持线接触进行高程控制;靠防撞栏侧预留30cm作为安装模板及三滚轴

振捣梁行走。 (4)混凝土施工 桥面铺装混凝土采用自动计量拌合站搅拌,混凝土罐车运输,混凝土输送泵摊铺平整。三滚轴振捣梁捣固,滚筒及铝合金尺整平。其工艺流程为:混凝土泵送摊铺→振捣棒振捣→三滚轴振捣梁振实→抹光粗平→铝合金尺刮平→直尺检查→拉毛→养生。 A、浇注前,桥面应充分湿润,并不积水为度。混凝土摊铺要均匀,布料高度略高于桥面标高2cm左右,以备整平和收浆,严禁抛掷和搂耙,防止混凝土拌和物离析。 B、压实:用振捣棒和三滚轴振捣梁压实,振捣找平时尤其要将竖起和外露的石子压下去。 C、抹面:先用抹刀粗平后,再用铝合金作刮尺,贴紧模板顺桥向连续反复几次直至刮平,此时配合用长6米直尺纵横向反复检测,使平整后的表面不得裸露钢钎维或留有浮浆,以确保桥面铺装平整度。为了保证桥面有一定的粗糙度,精平后进行拉毛,采用塑料扫把顺横向拉毛,拉毛线条均匀,深度控制在1~2mm。 D、养护:拉毛后以手指按压混凝土无痕迹时即覆盖湿无纺土工布,并充分保持湿润。 (5)施工注意事项 A、浇筑铺装层时,为避免钢筋变位,必须在钢筋网上搭设行走支架,不得在钢筋上搁置重物,严禁在钢筋网上推运混凝土及人行践踏,并在浇筑过程中,随时纠正钢筋位置。 B、桥面铺装混凝土浇筑时,为防止混凝土离析,宜从下坡向上坡进行,布料时宜分多堆卸料,严禁抛掷或用振捣棒驱赶混凝土,并防止在布料整平过的混凝土表面留下踩踏的脚印;为防止铺装层混凝土收缩裂纹,宜采用分仓浇筑方法,分仓原则可按桥面及无伸缩缝桥面的长度等综合考虑。 C、振捣梁(或三滚轴)的行驶速度要控制合适,防止行驶过快而造成混凝土下部振捣不密实,过程中要用铁锹补充振捣梁前面的空

小桥桥面铺装施工方案

小桥桥面铺装施工方案 1、桥面铺装的施工工艺流程 测量放样→清除桥面浮浆、凿毛→振捣梁行走轨道高程测设→铺设、绑扎钢筋网片→立模→混凝土浇注、摊铺、整平→一次抹面→二次抹面→拉毛→混凝土养护 2、施工设备 机具设备:混凝土罐车、振捣棒、平板振捣器、振捣梁、振捣梁行车轨道、操作平台。 浮浆清理机具:凿毛锤、空压机、高压水枪、铁锹、扫帚。 3、施工方法 3.1施工准备 (1)测量放样:施工前由测量班复测桥面中心线、桥面宽度、泄水管位置和桥面板高程,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设五个点)实施测量。 (2)清除桥面浮浆、凿毛:先凿除桥面板上浮浆及松散混凝土、护栏根部外露的海绵条及松散混凝土,然后用空压机辅助人工冲水将桥面板彻底清理干净,做到无积尘、浮浆及松散混凝土。 (3)振捣梁行走轨道安装 混凝土振捣梁轨道采用钢筋焊接制作,振捣梁行走轨道左右半幅各设置5道,振捣梁轨道底部采用Φ16钢筋头预埋入桥面板作为支撑钢筋,支撑钢筋顶部焊接一根通长Φ25钢筋作为振捣梁行走轨道。支撑钢筋预埋结束后,严格按照测量班提供的高程数据焊接轨道钢筋,确保轨道钢筋顶面高程与桥面铺装混凝土顶面高程一致,将轨道钢筋顶面高程作为桥面铺装混凝土的控制标高。 3.2铺设、绑扎钢筋网片 (1)桥面铺装钢筋网片均采用厂家定型网片,网片规格根据桥面铺装宽度、长度、及搭接要求进行设计,钢筋网片进场后,现场对网片规格、外观质量及质量指标进行验收,验收合格后投入使用。 (2)钢筋网吊运至桥面按设计图纸搭接绑扎,钢筋网片搭接采用平搭法,搭接长度为35d,采用10#火烧丝全接点绑扎,扎丝头朝下。

(3)钢筋网片的下保护层采用同标号混凝土垫块支垫,根据设计要求,垫块沿桥梁纵横向均按0.7m间距均匀布设,确保保护层厚度及网片架立刚度符合设计及规范要求。 3.3模板支设 (1)桥面铺装混凝土浇注采用整幅浇注,不设置侧模,只支设端头模板。 (2)模板安装前桥梁顶面要经过精确测量,确保铺装层桥面高程、横纵坡度。 (3)模板根据混凝土铺装层厚度选用木模。木模板选用100mm×100mm方木。模板座在砂浆找平层上,后背用槽钢、钢管架做三角背撑。模板间要严密合缝,缝隙中填塞海绵条防止漏浆。 3.4拌制、运输混凝土 (1)混凝土按照批准后的配合比进行拌制。 (2)塌落度14±2cm。 (3)采用混凝土搅拌车运输。 3.5混凝土浇筑、摊铺、整平 (1)浇筑顺序:本工程桥面铺装混凝土以联为单位分左右幅整幅进行浇筑,浇注混凝土时从每联一端向另一端平铺浇注。每联桥面铺装混凝土一次成型,中间不设施工缝。 (2)混凝土浇筑前准备:钢筋网绑扎锚固完毕后,测量人员对中线位置,轨道顶标高、轨道顶横纵坡进行复核,并清除作业面杂物,将梁体表面用水湿润,确认无误后即可浇注混凝土。 (3)混凝土浇筑要连续,宜从下坡向上坡进行,混凝土浇筑自由下落高度不宜大与2m。进行人工布料、摊铺时,应用铁锹反扣,严禁抛掷和搂耙,靠边角处应先用插入式振捣器顺序振捣,辅助布料。 (4)混凝土的振捣:混凝土摊铺后,先采用振捣棒振捣,一次插入振捣时间不宜少于20s,使粗细骨料分布均匀后,再用平板振捣器纵横交错全面振捣,振捣面重合100㎜~200㎜,一次振捣的时间不宜少于30 s。然后用振捣梁进行全幅振捣,直至水泥浆上浮表面。 (5)混凝土的平整 采用振捣梁操作时,设专人控制行驶速度、铲料和填料,确保铺装面饱满、

公路工程施工总结报告(s321)

S321芜湖段一级公路改造工程02标起讫桩号:K18+000-K25+000 施 工 总 结 报 告 S321芜湖段一级公路改造工程二标项目经理部 2016年1月3日

目录 一、工程概况 (3) 二、组织机构 (5) 三、质量管理情况 (9) 四、施工进度控制 (12) 五、设计变更情况 (13) 六、施工安全与文明工地情况 (14) 七、环境保护与节约用地措施 (16) 八、施工中新技术、新材料、新工艺的应用情况 (17) 九、施工体会 (18) 十、缺陷责任期遗留问题 (19)

S321芜湖段一级公路改造工程第02合同段竣工总结 一、工程概况 1、工程概况 S321为芜湖市区通往繁昌的主要干道,工程起于芜湖市弋江区新兴铸管厂,沿弋江南路向南,经马饮后转向西,沿峨山中路向西,跨越青弋江分洪道(漳河),进入三山区,经龙湖、三山街道,而后向南偏转,经繁昌县横山、戴店,进入繁昌县城关后向西南偏转,经孙村,终点位于黄浒芜湖市与铜陵市交界处,路线全长约53.48Km。全线采用一级公路兼城市主干路标准,设计速度80公里/小时,根据各路段交通特点采用双向四车道,路基宽度28~ 32m,采用沥青混凝土路面,桥涵设计荷载采用公路-I级,本工程施工范围为K18+000(三山区下马店)—K25+000(48路终点站),全长7KM,沿途经过官河路、峨桥路、马福路、天成路、三峨路、工五路、荆塘路、峨溪路、夏家湖路。 2、道路工程 道路结构如下: (1)机动车道路面结构如下: 一般路段新建路面结构采用4cmAC-13C改性沥青砼+6cm AC-20C 改性沥青砼+8cmAC-25C沥青砼+20cm3.5MPa水泥稳定碎石 +20cm2.5MPa水泥稳定碎石+20cm级配碎石。 老路加铺路面结构采用 4cm AC-13C改性沥青砼+6cm AC-20C 改性沥青砼+8cm AC-25C 沥青砼+20cm 3.5MPa水泥稳定碎石。减少对老路路面挖除,以老路病害挖补处理为主。对病害范围较大的可考虑采用就地冷再生作为底基层。 (2)非机动车道路面结构如下: 非机动车道路面结构偏薄,采用 4cm 沥青混凝土+6cm 沥青混凝土+2×15cm 水泥稳定碎石+15cm 级配碎石。

基础丙纶卷材防水施工技术交底

基础丙纶卷材防水施工技术交底 一、图纸要求: 根据图纸进行施工。 1 .工艺流程 处理基层——配制水泥防水粘结料——细部构造处理——涂刷聚合物水泥防水粘结料——粘贴防水卷材 2.操作要点 (1)清理基层: 在验收合格的防水基层上打扫干净,基层应坚硬平整,无颗 粒起砂、起皮、开裂等现象。 (2)配制聚合物水泥防水胶粘料。 (3)涂刷聚合物水泥防水胶粘料:根据施工面积大小,将配制好的胶粘料倒在防水基层上,用刮板刮平,或用滚刷涂刷平整,要求薄厚均匀一致,无露底、无堆积。一般厚度应不小于1.3mm。 (4) 粘贴防水卷材:根据设计要求,1.5厚聚乙烯丙纶防水卷材做1层。做法是在1. 3mm厚的粘结料上铺贴一层1.5mm厚的卷材。卷材搭接宽度长边100mm,短边120mm。两层长边错开≥1/3幅宽。 (5)搭接边处理:卷材的长短搭接边均应挤出水泥防水胶粘料,并应涂抹同样的胶粘料封边处理。 (6)养护:做完的防水层,应喷水养护,超过施工温度,平面可铺盖编织被或草帘子等,夏季采取降温措施。 (3)地下室的积水坑或电梯井,须保证池边阴阳角附加层卷材的粘贴质量,卷材满粘法铺贴应无空鼓、不翘边。 (4)阴阳角附加层做法①阳角附加层 第一层先剪裁500mm宽卷材长度按现场实际确定,做墙体(立面)与底板(平面)的阳角附加层。粘贴在墙根两侧,立面、平面各粘250mm。 第二层主防水层,将平面交接处的卷材向上翻至立面大于250mm(也可根据实际要求定)。 六.成品保护及注意事项 1 .成品保护 (1)现场施工人员要严格保护已做好的卷材防水层,防止人为损坏。 (2) 刚做完的防水层,禁止行人踩踏,不得在防水层上堆集材料而造成压碰。 (3)喷水养护不得过早,不宜用高压水冲刷。 2 .注意事项 (1)防水作业人员必须严格遵守施工现场各项安全规章制度,严格按操作规程施工。 (2)使用电动搅拌器等电气设备时,应选用有安全开关的变电箱,使用前应先试运转,确定无误后,方可进行作业。 (3)防水作业人员施工完毕,应做到工完、料净、现场清。经检查无渗漏后再撤离施工现场。 七.卷材防水层的质量验收: 1检查数量:按铺贴卷材面积每100m2抽查一处,但总数不少于三处。 2防水卷材应有出厂合格证、试验报告以及现场取样复检的试验报告。 3卷材之间以及防水层与基层之间,必须粘贴牢固,所有采用满粘和条粘工艺,

桥面铺装施工方案

1.概述 (1) 2.编制依据 (1) 3.地形及气候气象条件 (1) 3.1 地形条件 (1) 3.2 气候气象条件 (1) 4.施工总体规划 (2) 4.1 施工区域划分 (2) 4.2 总体施工方案 (2) 5.施工准备 (2) 5.1 施工用水 (2) 5.2 施工用电 (3) 5.3 施工技术准备 (3) 6.施工工艺及方法 (3) 6.1 施工工艺流程 (3) 6.2 桥面清洗 (4) 6.3 测量放样 (4) 6.4 铺设钢筋网 (4) 6.5 轨道模板安装 (5) 6.6 混凝土浇筑 (6) 6.6 养护及拆模 (6) 7.资源配置 (6) 7.1 人员配置 (6) 7.2 设备配置 (7) 8.质量管理及保证措施 (7) 8.1 质量保证体系 (7) 8.2质量保证措施 (8) 9.安全管理及保证措施 (9) 9.1 安全生产管理 (9) 9.2 安全保证措施 (10) 10.文明施工管理 (10) 11.环境保护管理 (11)

1.概述 苏州市中环快速路工程吴中区段1标段(玉山路南~胥江南)呈南北走向,线位基本位于现状金枫路,路线北起吴中区与高新区交界处的玉山路南(桩号K0+241),与中环快速路工程高新区段相接,南至胥江大桥南桥堍(K3+800),途经金枫枢纽立交(快速路部分K2+556.011~K3+474.311,地面辅道部分K2+556.011~K3+467.311)属南环快速路西延工程范围,金枫枢纽立交不在本标范围,全长2.64km。 本工程北段主线高架桥及沿线设置的A~F平行匝道均为现浇预应力混凝土箱梁结构;南段采用双层桥梁,即地面桥和主线高架桥,其中跨胥江采用一跨55m简支钢箱梁结构,其余均为现浇预应力混凝土箱梁结构。现浇箱梁共51联,其中主线29联、匝道12联、地面桥箱梁10联,桥面铺装面积83358.3㎡,C40混凝土方量6549方。 2.编制依据 ⑴苏州市中环快速路工程吴中区段西线1标(玉山路南~金枫枢纽、金枫枢纽~胥江南)招标文件、设计图纸及其他补充文件等。 ⑵《公路桥涵施工技术规范》(JTG/T F50-2011)。 ⑶《公路桥涵设计通用规范》(JTG D60-2004)。 ⑷《公路工程质量检验评定标准》(JTG F80-1-2004)。 ⑸《城市桥梁桥面防水工程技术规范》(CJJ 139-2010) ⑹《钢筋混凝土用焊接钢筋网》(GB/T1499.3-2002) ⑺《钢筋焊接网混凝土结构技术规程》(JGJ114-2003) ⑻国家及有关部委颁布的相关法规及标准。 ⑼类似工程的施工经验、技术成果和施工工法。 3.地形及气候气象条件 3.1 地形条件 本工程全线线位基本位于现状金枫路,交通运输条件较好纵横向地方网基本形成,沿线地方道路与现状的金枫南路平行的主干道有珠江路、金山路等;金枫南路的支路有山庄路、枫江路、花苑路、中山路等,为施工材料的运输、施工机械的进出场提供了有利条件。 3.2 气候气象条件 工程所在地位于北区热带湿润季节气候区内,季风交替明显,光照充足,无霜期长,雨热同季。夏季温暖潮湿多雨,盛行东南风;冬季受蒙古冷高压控制,盛行偏风,天气干

桥面调平层施工总结

小西脚大桥第二联调平层首件施工总结我项目部于2014年8月3日严格按照施工组织设计进行了小西脚大桥左幅第二联(4*20m)的桥面调平层砼的铺装,现将调平层施工过程以及施工总结数据汇总如下: 一、工程概况 小西脚大桥左幅桥全长322、5m,中心桩号为K51+224、5, 起讫桩号K51+063-K51+385、5,桥跨组合(26+30+20)+3×(4×20)m,共四联。桥面调平层设计采用80mm厚C50砼,内置100× 100mm的D10冷轧带肋钢筋网片,净保护层2cm。每孔共需材料 C50砼边跨18、8m3,中跨19、2m3;钢筋网片边跨2888、5kg,中跨2952、0kg。 二、首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验,结合工程实际,来确定最优的施工工艺与施工组织。 三、质量目标、质量标准及检测手段 1、质量目标:该分项工程的工程质量达到合格标准。 2、质量标准及检测手段 该分项工程的质量标准与检测手段严格执行《公路工程质量检测评定标准》(JTG F80/1-2004)与其她相关的规范、规程。 (1)钢筋网实测项目

(2)复合桥面水泥砼铺装实测项目 四、施工工艺及过程描述 1、施工准备 (1)清除桥面浮浆,用凿毛风镐对梁顶面进行人工机械凿毛,清扫桥面,采用空压机及高压水枪对梁面清扫冲洗干净。铺装前对梁顶面进行洒水保证湿润。 (2)施工放样,在待浇注的桥面在两边防撞墙上每5米放样一个控制点,把所有控制点利用墨线连成一线。(3)桥面调平层砼采用低坍落度防水砼,防渗等级不小于S12。按照批复的配合比设计拌制。 2、轨道设置 采用3、5cm×5cm的槽钢作为轨道,轨道布置在控制点处钻孔,用钢筋锚固,深度30㎜以上,外露50㎜以上。在锚固钢筋上测设桥面标高,然后焊接钢筋顶托,架立轨道,确保轨道顶面高程与桥面设计高程一致。 3、铺设钢筋网片 铺设钢筋网绑扎做到横平竖直,交叉点采用梅花点布置,用扎丝绑扎结实,钢筋接头应注意错位搭接,搭接宽度不小于200mm。采用Ф12钢筋按照纵横向60×60cm的梅花形间距支撑,确保钢筋网在混凝

桥面铺装施工方案40977

1.概述 0 2.编制依据 0 3.地形及气候气象条件 0 3.1 地形条件 0 3.2 气候气象条件 0 4.施工总体规划 (1) 4.1 施工区域划分 (1) 4.2 总体施工方案 (1) 5.施工准备 (1) 5.1 施工用水 (1) 5.2 施工用电 (2) 5.3 施工技术准备 (2) 6.施工工艺及方法 (2) 6.1 施工工艺流程 (2) 6.2 桥面清洗 (3) 6.3 测量放样 (3) 6.4 铺设钢筋网 (3) 6.5 轨道模板安装 (4) 6.6 混凝土浇筑 (5) 6.6 养护及拆模 (5) 7.资源配置 (5) 7.1 人员配置 (5) 7.2 设备配置 (6) 8.质量管理及保证措施 (6) 8.1 质量保证体系 (6) 8.2质量保证措施 (7) 9.安全管理及保证措施 (8) 9.1 安全生产管理 (8) 9.2 安全保证措施 (9)

10.文明施工管理 (9) 11.环境保护管理 (10)

1.概述 苏州市中环快速路工程吴中区段1标段(玉山路南~胥江南)呈南北走向,线位基本位于现状金枫路,路线北起吴中区与高新区交界处的玉山路南(桩号K0+241),与中环快速路工程高新区段相接,南至胥江大桥南桥堍(K3+800),途经金枫枢纽立交(快速路部分K2+556.011~K3+474.311,地面辅道部分K2+556.011~K3+467.311)属南环快速路西延工程范围,金枫枢纽立交不在本标范围,全长2.64km。 本工程北段主线高架桥及沿线设置的A~F平行匝道均为现浇预应力混凝土箱梁结构;南段采用双层桥梁,即地面桥和主线高架桥,其中跨胥江采用一跨55m简支钢箱梁结构,其余均为现浇预应力混凝土箱梁结构。现浇箱梁共51联,其中主线29联、匝道12联、地面桥箱梁10联,桥面铺装面积83358.3㎡,C40混凝土方量6549方。 2.编制依据 ⑴苏州市中环快速路工程吴中区段西线1标(玉山路南~金枫枢纽、金枫枢纽~胥江南)招标文件、设计图纸及其他补充文件等。 ⑵《公路桥涵施工技术规范》(JTG/T F50-2011)。 ⑶《公路桥涵设计通用规范》(JTG D60-2004)。 ⑷《公路工程质量检验评定标准》(JTG F80-1-2004)。 ⑸《城市桥梁桥面防水工程技术规范》(CJJ 139-2010) ⑹《钢筋混凝土用焊接钢筋网》(GB/T1499.3-2002) ⑺《钢筋焊接网混凝土结构技术规程》(JGJ114-2003) ⑻国家及有关部委颁布的相关法规及标准。 ⑼类似工程的施工经验、技术成果和施工工法。 3.地形及气候气象条件 3.1 地形条件 本工程全线线位基本位于现状金枫路,交通运输条件较好纵横向地方网基本形成,沿线地方道路与现状的金枫南路平行的主干道有珠江路、金山路等;金枫南路的支路有山庄路、枫江路、花苑路、中山路等,为施工材料的运输、施工机械的进出场提供了有利条件。 3.2 气候气象条件 工程所在地位于北区热带湿润季节气候区内,季风交替明显,光照充足,无霜期长,雨热同季。夏季温暖潮湿多雨,盛行东南风;冬季受蒙古冷高压控制,盛行偏风,天气干

高速公路桥面系施工方案

桥面铺装施工方案 一、编制依据 1、中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ041-2000)、《公路工程质量验收评定标准》(JTG F80-2004)及相关文件。 2、施工设计图、施工组织设计等相关资料。 3、现场调查资料。 二、适用范围 适用于****高架桥。 三、工程概况 ****高架桥位于**市**区**村。左幅桥平面位于R=1400的圆曲线和A=510m、直线、R=5000m组成的曲线上,右幅桥平面位于R=1350的圆曲线和A=500m、直线、R=5000m组成的曲线上。该桥从起点段K7+600为分离式断面,K7+600至终点为整体式断面。左线从起点段至ZK6+647.129,右线从起点段到YK7+622.328为分离式断面,K7+600至终点为整体式断面。桥面铺装层共计两种形式:现浇梁桥面铺装厚度为6cm,预制梁桥面铺装厚度为8cm,均采用D8.5带肋钢筋焊网,网格间距为100*100mm,钢筋网到铺装顶面净保护层为20mm。 根据目前的施工进展情况,选择右幅第十四联YK8+346.499~YK8+446.499作为首件工程,该段属于预制梁部分,此类型在我标段内具有代表性,试验该段桥面铺装施工工序及工艺,将对以后其他桥面铺装的施工有参考和指导意义。 四、施工组织设计 4.1桥面铺装施工工艺

施工工艺流程图 4.2样板段选择 本项目部选择金湾高架桥右幅第十四联K8+346.499~K8+446.499段作为桥面铺装试验段施工,桥面总长度100米,路面宽度为11.5m。将本段作为防撞墙的首次施工段落,合理组织施工,严格履行监理验收制度,验证施工工艺的合理性,发现和解决施工中存在的问题,总结和优化施工工艺,为后续大面积施工提供了技术依据,确保桥面铺装施工质量满足设计及规范要求。 4.3施工方法及质量标准 在桥面铺装施工前一定要将桥面冲洗干净,由测量队测放出标准带及桥面标高数据,然后铺设钢筋网片及泄水孔预埋件,进行标准带砼施工,最后进行桥面铺装砼施工并进行标准养护。 4.3.1施工前准备 桥面调平层施工前应对箱梁顶面及支座进行全面检查,梁面应平整、粗糙、干燥、整洁,否则应凿除梁面的浮浆,拉毛不到位的部分进行凿毛,对梁面进行冲洗,保证梁面洁净。梁面横坡应符合要求(允许偏差±0.15%),永久支座周围应清洁,无歪斜,无不均匀受力和脱空现象;铺设钢筋网片前用高压水枪将梁面冲洗干净。

丙纶技术交底

聚乙烯丙纶复合防水卷材技术交底 一、施工准备 (一)作业条件 1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。 2、找平层施工完毕,并经养护、干燥,含水率不大于9%。 3、找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。 4、各种阴阳角、管根抹圆角。 5、立面上卷最小高度要保证≥250mm。 6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。 7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。 8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。 9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。 (二)材料及要求 1、规格、材质满足设计要求。 2、防水卷材:三元乙丙橡胶防水卷材。必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。 3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。 4、CX一404胶:为黄色混浊胶体,用于基层及卷材粘结。 5、聚氨酯涂膜材料:用于处理接缝、增补、密封处理,分甲、乙组份。 6、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。 7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份。 8、二甲苯或乙酸乙酯:用于稀释或清洗工具。 9、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。 10、氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。 11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。 12、保护层材料:依设计要求。 13、70号汽油、二甲苯,用于清洗受污染的部位。 (三)施工机具 电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红±粉。 二、质量要求 质量要求符合《屋面工程质量验收规范》(GB50207-2002)的规定。 项序项目允许偏差或允许值(mm)

高速公路大桥桥面铺装施工方案

高速公路大桥桥面铺装施工方案 一、工程概况 高速公路大桥位于高速公路D3合同段内,6跨全长189米,共有30米后张法部分预应力砼箱型梁48片。现浇层为9cm,桥面铺装采用7cm沥青砼。 现大桥中横梁、湿接缝砼均已施工完毕,而且,中横梁砼的强度已达到设计要求后,负弯矩进行了张拉。其控制应力和张拉伸长值均能满足设计和规范要求。同时,张拉完了的均进行了压浆,减少了钢绞线张拉后的松弛损失。 现桥面铺装的施工准备工作已就绪。 二、施工准备 1、测量 (1)复测桥面 项目部测量班用全站仪对桥面中心、按5米一个点进行放线。 (2)根据护栏边缘复测桥面宽。 (3)对梁顶面抄平,根据5m标高表和7㎝的沥青砼层反推设计桥面铺装标高。在护栏内边缘标记上其标高线,作为施工振捣梁走行基础的依据,同时,将桥面铺装标高线引高5㎝,以备施工时自检和监理抽检。 (4)伸缩缝处立模

在预制梁安装就位后,在伸缩缝预留槽立模。 大桥在两个桥台和3号墩处设伸缩缝。立模时按弹好的墨线支立,保证砼面平整。同时,在模板上弹上铺装层的标高线。 2、施工用电 本工程沿线有电力线路通过,在考虑使用电网供电的同时,配备一定数量的内燃发电机,在电网供电电力不足的情况下,自发电提供桥面铺装砼灌注施工使用。由于已与电力部门达成协议,在全线共设四个变压器,因此,桥面铺装施工能完全得以满足。 3、材料及设备 为使护栏施工工作顺利而有序的开展,物资部门已做好了物资准备工作。 (1)水泥、砂石料、钢筋。 (2)8个圆钢筋的拉伸设备。 (3)对拌和站计量装置进行校核。 三、施工步骤 调平层的施工顺序为:箱梁顶面清理钢筋网制作、绑扎浇筑砼养生等。施工工艺流程见下图。 1、对桥面位置、桥面宽度及高程再次复测。 2、梁体顶面清理 (1)用聚苯乙烯泡沫板严塞伸缩空隙。喷刷两遍热沥青

桥面调平层及附属工程施工技术方案

码头大桥桥面及附属工程施工组织设计 一、工程概述 1、工程概述 渭河码头大桥起点接放牛坡隧道出口,终点接码头隧道进口,最大桥高为29米,两次上跨国道310,交角分别为81度、34度。桥梁起于SK4+015.3,终于SK4+676.96,全长661.66米。全桥位于直线及R=850m(下行线)、R=800m(上行线)曲线内。受此地形、地物限制,桥跨布置采用上行线:17×38.5,下行线:14×40+2×24;宝鸡侧桥台为简易桥台,天水侧桥台为U型桥台;桥墩为柱式墩,配桩基础。大桥处于渭河上游,河道狭窄,川峡相间,水流湍急,百年一遇的洪水量为8190立方米/秒,设计流速7.19m/s,平均比降1/260,河床及阶地堆积物以粗颗粒的卵石砾石为主。 2、主要施工人员安排 主管领导:曹典华 技术主管:赵伟 质检负责:魏东伟 技术员:贾志强 施工员:郭庆峰吴德利 钢筋班长:王强 模板班长:李玉河 混凝土班长:张志清 3、进场机械设备

二、施工进度计划 截止到2008年6月20号,将上行线所有可施工部分的湿接头和湿接缝全部浇筑完毕,在此期间,对已达到强度的负弯矩墩顶进行张拉,在6月10号之前全部结束。在上道工序完成后,以联为单位进行桥面施工,力争在7月15号之前完成上行线全部可施工部分(除上行线第17抗滑桩影响外),同样,在此期间也进行护栏的施工,争取在7月底完成上行线。下行线的施工与上行线相同,在完成上行线后将重点转移至下行线。 三、施工方案 (一)工程数量 码头大桥上行线、下行线桥面铺装结构型式为10㎝沥青混凝土+8水泥混凝土(调平层)。 C50桥面铺装、现浇连续端混凝土:1575m3 C30护栏混凝土:743.56m3

桥面铺装总结解读

目录 第一章编制依据及目的 ........................ - 1 - 第一节编制依据............................ - 1 - 第二节首件目的............................ - 1 - 第二章首件工程概况 .......................... - 2 - 第一节工程概况............................ - 2 - 第二节施工目标............................ - 2 - 第三章施工部署 .............................. - 2 - 第一节施工准备情况........................ - 2 - 第四章施工工艺和方法......................... - 4 - 第一节施工步骤............................ - 4 - 第二节砼浇筑.............................. - 6 - 第三节裂缝原因及防治办法.................. - 8 - 第五章质量、安全保证措施及施工注意事项...... - 10 - 第一节质量保证措施....................... - 10 - 第二节安全保证措施....................... - 12 - 第六章施工总结 ............................. - 15 -

桥面铺装首件工程施工总结 第一章编制依据及目的 第一节编制依据 1、(湖北省监利至江陵高速公路JJTJ-2合同段)《投标文件》 2、(湖北省监利至江陵高速公路第JJTJ-2合同段)《两阶段施工图设计》 3、《公路桥涵施工技术规范》(JTG/T F50—2011); 4、《公路工程质量检验评定标准》(JTG F80/1—2004)第一册土建工程; 5、我项目部施工技术水平、管理水平和施工机械设备能力以及我项目部对施工现场实地调查情况和类似工程施工经验; 6、《施工组织设计》及有关合同文件; 7、业主下发的《关于对桥桥面铺装施工相关要求的通知》。 第二节首件目的 为了确保我标段内的桥面铺装工程施工质量符合设计及规范要求,我部选择K32+484古堤村大桥左幅第三联作为首件工程,按照经审批的桥面系施工方案组织施工,使施工及管理人员熟悉施工工艺流程和各自分工,确定桥面铺装机械组合,取得相关的技术参数,确定拟定的施工方案的可行性,发现和解决施工中存在的问题,总结施工经验,结合工程实际,确定最优的施工工艺和施工组织。

桥面铺装施工方案

黑崖沟2号特大桥桥面铺装施工方案 一、编制依据 1、保定至阜平高速第LJ-19合同段招标文件、施工图设计(第三册第一分册)、参考资料; 2、交通部颁布的现行《设计规范》、《施工规范》及其他相关文件; 3、国家、有关部委相关技术标准及规范; 4、现场调查、采集、咨询所获取的资料; 5、单位拥有的科技成果,工法成果,管理水平技术装备; 二、工程概况 1、工程概况 黑崖沟2#特大桥起讫桩号K143+578~K144+699,全长1121m。上部主桥采用(70+3×127+70)m预应力混凝土连续钢构桥;引桥采用5孔一联跨径40m的装配式预应力混凝土T形连续梁桥,引桥跨径组合为:5×40m(起点侧),(5×40)×2(终点侧)。桥跨全长为:5×40m+(70+3×127+70)m+(5×40)m×2=1121m。桥梁宽度(单幅):0.5(防撞护栏)+12.25m (行车道)+0.5m(防撞护栏)=13.25m,全副13.25m+0.5+13.25m=27m。T梁在桥的横断面上布置为12片,全桥共有180片。桥面铺装主桥设6cm厚C55混凝土调平层,引桥设10cm厚C55混凝土调平层。桥面纵坡2.5%,横坡4%。主桥采用GPZ(Ⅱ)系列盆式橡胶支座,引桥采用GJZ系列矩形板式橡胶支座及GJZF4系列聚四氟乙烯滑板式橡胶支座。桥址区上覆冲洪积层,主要为卵石、漂石、碎石、砂砾、亚砂土和亚粘土。下伏基岩岩性主要为混合片麻

岩。沿线地震基本烈度为Ⅶ度区。 三、施工人员及机械安排 1、人员安排 根据黑崖沟2#特大桥桥面铺装工程量,计划投入施工人员为30人。技术负责人员1人,技术人员1人,木工6人,混凝土工6人,普工4人,钢筋工10人,司机2人。 2、主要管理人员 主要施工管理人员表 3、机械安排 为保证桥梁工程质量和工期,根据工程数量和工期要求,我项目部安排充足的施工机械,需要的主要工程机械已进场到位,经检查工作状况良好。(附主要施工机械表)

桥面铺装施工方案

桥面铺装施工方案 桥面自上而下依次为4cmAC-13C橡胶沥青混凝土+1cm橡胶沥青应力层+12cm C50号混凝土+水性渗透型无机防水剂。 (一)材料准备及其性能检验 根据施工进度计划,在施工前分批备好所需要的各种材料(包括水泥、砂、石料及必要的外加剂),并在实际使用前,对已选备的砂和石料抽样检验。 已备水泥除应查验其出厂质量报告单外,还应逐批进行抽检。受潮结块的水泥禁止使用,另外,新出厂的水泥至少要存放一周后可使用。外加剂按其产品说明和要求使用。 混合料配合比检验与调整 混凝土施工前必须检验其设计配合比是否合适,如不合适,应及时调整。 1、和易性(工作性)检验与调整。按设计配合比取样试拌,测定其坍落度。 2、强度的检验。按工作性符合要求的配合比,成型混凝土抗压试件,养生28d后测定强度,强度较低时,可采用提高水泥标号、降低水灰比改善集料级配等措施。 除进行上述检验外,还可以选择不同水灰比、不同砂率或不同集料级配等配制混合料,通过比较,从中选出经济合理的方案。 (1)施工方法 对桥面板凿毛,用人工清除浮屑和吹尘,然后用高压水枪清洗桥面,以利沥青混凝土铺装层与桥面板有良好的结合。 (2)铺筑前的处理 防水混凝土铺筑前对水泥混凝土桥面进行检查,桥面应平整、粗糙、干燥、整洁,不得有尘土、杂物或油污,桥面横坡应符合要求。不符合要求予以处理,对尖锐突出物或凹坑予以打磨或补修。 3、铺筑防水层 (1)桥面防水层采用涂刷水性渗透型无机防水剂。 (2)桥面防水层应符合下列要求: ①防水层必须全桥面满铺。 ②防水剂必须拌匀。 ③铺设防水层成行后立即铺筑保护层,在铺筑保护层前严禁包括行人在内的一切交通。 ④作好边角(阴、阳角)、拐弯处及形状不规则的细部防水层铺设,阴角、阳角基

桥面铺装施工技术方案(交底)

江阴市青霞路工程跨锡澄高速特大桥 桥面铺装层 施 工 技 术 方 案 中交三航局江阴公路建设二期项目总部 二0一一年七月 中交第三航务工程局有限公司

江阴市青霞路工程跨锡澄高速特大桥 桥面铺装层 施工技术方案 编制: 审核: 批准: 中交三航局江阴公路建设二期项目总部 二0一一年七月

目录 1. 工程概况 2. 测量准备 3. 主要施工方法 3.1. 施工工艺流程 3.2. 防裂钢筋网铺设 3.3. 标高控制带制作 3.4. 混凝土浇筑 3.5. 混凝土养护 4. 质量控制要点 5.灯杆基础施工注意事项

1. 工程概况 江阴市青霞路工程K2+243.705处跨锡澄高速特大桥:全桥横向由两幅桥组成,每幅宽19m,中央分隔带宽3m,桥梁全长1141m,桥跨布置为:(18×35m)组合箱梁+(4×13.352m)连续箱梁+(4×35m)组合箱梁+(2×50m)T型梁+6×35m组合箱梁,桥梁下部结构采用柱式墩、肋式台、钻孔灌注桩基础。 本桥铺装层共计43358m2,标号为C40混凝土。35m预制箱梁为6cm水泥混凝土调平层。50mT梁处为8cm水泥混凝土调平层。 2. 测量准备 测量工作严格执行《公路桥位勘察规程》和《公路桥梁施工技术规范》中有关测量方面的规定。 2.1原始测量控制网点的复测 ⑴原始平面控制网点的复测 按业主提供的原始平面控制网点的等级相应的测量规范的要求,用全站仪按原始平面控制网点的网形对原始平面控制网点进行复测,并按测量规范的要求进行严密平差,将复测成果报业主或监理。如复测后发现原始平面控制网点发生位移或原始平面控制网点的实际精度达不到相应的测量规范要求,应立即将测量记录、计算方法及计算成果报业主或监理,待业主或监理重新提供原始平面控制网点,按上述方法进行复测,直至原始平面控制网点的精度满足其相应的测量规范要求。 ⑵原始高程控制网点的复测 按业主提供的原始高程控制网点的等级相应的测量规范的要求,用水准仪按原始高程控制网点的网形对原始高程控制网点进行复测,并按测量规范的要求进行严密平差。将复测成果报业主或监理。如复测后发现原始高程控制网点发生沉降或原始高程控制网点的实际精度达不到相应的测量规范要求,应立即将测量记录、计算方法及计算成果报业主或监理,待业主或监理重新提供原始高程控制网点,按上述方法进行复测,直至原始高程控制网点的精度满足其相应的测量规范要求。 2.2首级控制网点的布设 ⑴首级平面控制网点的布设 根据施工现场的具体地形及施工便道的布置情况,按一级导线的测量规范要求在桥梁主体的左侧或右侧20~50m、间隔一定距离埋设首级平面控制网点。埋设方法:
