目录

1、作业任务 (1)

1.1、工程概况 (1)

1.2、施工范围及工程量 (1)

2、编制依据 (1)

3、作业准备和条件 (2)

3.1、机械、材料、工器具准备 (2)

3.2、人员配备 (3)

3.3、力能准备 (3)

4、作业方法及工艺要求 (3)

4.1、施工准备 (4)

4.2、测量放线 (4)

4.3、挡土墙砌筑 (4)

4.4、围墙砌筑 (5)

4.5、围墙构造柱及压顶施工 (6)

4.6、围墙抹灰工程 (6)

5、作业质量标准及检验要求 (7)

6、安全、文明施工措施 (8)

7、职业安全健康、环境保护措施 (9)

7.1、重要环境因素清单和控制措施 (9)

7.2、重要危害清单和控制措施 (9)

8、附录 (10)

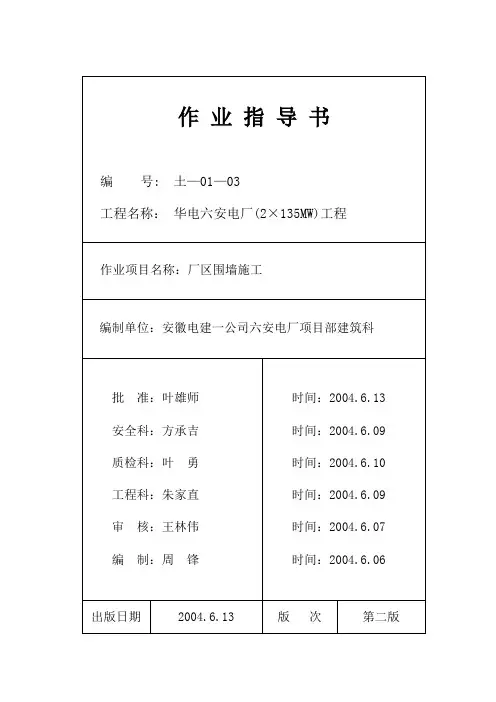

1、作业任务

1.1、工程概况

华电六安电厂(2×135MW)工程厂区围墙主要包括东围墙北段、北围墙及西围墙北段,属于永久工程项目。由于厂区围墙施工涉及到土方回填区域,且内外高差较大, 造价人才网本次围墙施工过程中基础均将采用浆砌块石挡土墙。1.2、施工范围及工程量

1.2.1、施工范围

说明:上表中所注选用挡土墙断面形式见F0901S-T0104-02、03图。

1.2.2、工程量统计

2、编制依据

2.1、厂区围墙布置及详图34-F0901S-Z0203(1)

2.2、厂区挡土墙图纸34-F0901S-T0104

2.3、建筑施工手册(第二版)

2.4、砌体工程施工及验收规范(GB 50203-2002)

2.5、火电施工质量检验及评定标准(土建工程篇)

2.6、混凝土结构工程施工及验收规范(GB 50204-2002)

2.7、建筑地基基础工程施工质量验收规范(GB 50202-2002)

3、作业准备和条件

3.1、机械、材料、工器具准备

3.1.1、机械及工器具的准备

在施工前一些必备的机械和工器具必须进入现场,并进行机械及器具的运行检查,以确保机械、器具在施工中能正常运行,机械及器具的配备见下表。

机械及器具的配备见下表

3.1.2、施工用的工器具、机械必须在开工前准备就位,并进行运行检查,且具备

正常生产监理工程师论坛能力。

3.1.3、黄砂、石子、水泥、毛石、红砖、钢筋等需用的材料应提前组织材料进场

并能确保材料质量,对于进入现场的材料应有出厂质保书,在材料进入现场后,应立即送实验室进行复试,只有复试合格的材料才准使用于本工程。

3.1.4、对于施工用的材料需配合比(如:水泥砂浆、混凝土)等必须在施工前做

配合比委托单,且施工前到实验室开出配合比,保证在施工期间能够正常配出。

3.2、人员配备

3.2.1具体人员配备如下:

技术员:周锋

施工员:孟庆东

质检员:钱成斌

安全员:王华军

测量人员:姚曙光李启才

材料员:蒋荣星

砼工:15人

木工:40人

电工:张良山

瓦工:80人

普工:100人

3.2.2人员配备要求:

本次施工的围墙工程属于厂区永久工程项目,要求单项管理人员责任心要强,具有一定的工程技术管理经验和解决施工现场疑难问题的能力;施工作业人员应具备其相应专业的工作经验、技能和熟练的操作技巧,并且服从于现场管理人员的安排和调动,自觉遵守项目部制定的各种规章制度,其言行举止符合现场安全、文明施工的管理要求。特殊工种人员应对其资质进行审查,具有合格资格资质人员,方可上岗。

3.3、力能准备

3.3.1、施工电源必须在施工前进入现场,并保证正常供电。

3.3.2、特殊工种人员应持证上岗。

3.3.3、施工用电源、水源必须在开工前全部到位,并做好相应的安全保卫工作。

4、作业方法及工艺要求

作业指导书全套

《作业指导书》版序说明建筑工程全套作业指导书 目录 第一章总则----------------------7 第二章土方工程-------------------9 第一节排水与降水------------------9 第二节挖土(大型土方工程) ------ 10 第三节基坑(槽)开挖与围护----------11 第四节回填土-------------------16 第三章地基与基础工程-------------21 第一节灌注桩工程----------------21 钻(冲)孔灌注桩 人工挖孔灌注桩 第二节水下混凝土工程--------------35 第四章地下防水工程--------------39 第一节防水混凝土结构-------------39 第二节水泥砂浆防水层-------------44 第五章钢筋混凝土工程-------------48

第一节模板工程-------------------48 木模板(含大夹板)安装与拆除 定型组合模板的安装与拆除 门架支顶 可调式钢管支顶 第二节钢筋工程------------------65 钢筋制作 钢筋绑扎与安装 钢筋闪光焊 钢筋电孤焊 竖向钢筋电渣压力焊 钢筋气压焊 锥螺纹连接 钢筋冷挤压连接 第三节混凝土工程-----------105 现场混凝土制备与浇筑 预拌混凝土生产与运输 泵送混凝土 混凝土外加剂 混凝土掺合料(粉煤灰) 第四节厚大体积混凝土工程---------132 第六章砌砖工程-----------------135

第七章木作工程------------------154 第一节楼梯扶手安装--------------154 第八章地面与楼面----------------156 第一节基层处理------------------156 第二节整体楼地面----------------156 水泥砂浆面层 水磨石面层 第三节板块楼地面-----------------166 大理石、花岗岩、预制水磨石铺贴 釉面砖、水泥花阶砖、陶瓷锦砖(马赛克)铺贴第九章门窗工程------------------174 第一节钢窗安装------------------174 第二节铝合金门窗安装------------177 第十章装饰工程------------------183 第一节一般抹灰------------------183 一般规定 墙面抹纸筋灰或石灰砂浆 墙面抹水泥砂浆 墙面抹建筑石膏 现浇混凝土楼板顶棚(天花)抹纸筋灰 钢板网顶棚(天花)抹灰 第二节外墙水刷石----------------194

变电站工程蓄电池安装作业指导书

变电站工程蓄电池安装作业指导书 批准: 审核: 编制: 辽宁天昊电力有限公司 年月日 1 辽

目录 1 目的 (1) 2 范围 (1) 3引用文件 (1) 4工程概况 (2) 5标准化作业流程图 (3) 6施工前准备 (5) 准备工作安排 (5) 作业人员要求 (5) 人员分工及应具备的条件 (6) 6.3.1组织分工及职责 (6) 6.3.2作业分工 (7) 施工机械设备及工器具准备 (8) 材料及备品备件准备 (9) 危险点分析及安全控制措 (10) 变电站蓄电池安装危险源辩识、风险评价和风险控制措施表 (10) 环境因素分析及环境控制措施 (12) 变电站蓄电池安装工程作业环境因素分析及环境控制措施表 (12) 质量通病及预防措施 (12) 文明施工要求 (13) 作业进度计划 (14) 7 标准化作业 (14) 作业项目工序流程图 (14) 开工条件 (15) 施工电源的使用 (16) 施工内容及工艺标准 (17) 8 作业竣工 (19) 蓄电池安装示意图 (20) 蓄电池连接示意图 (21) 2 辽

1 目的 确定本作业项目各项质量技术、安全、文明施工要求,确定施工方法、技术措施,指导施工作业,确保本项目符合达标投产、优质工 程要求,特编制本作业指导书。 2 范围 变电站蓄电池安装工程。 3引用文件 1)《电力建设施工质量验收及评定规程》 DL/T 2)《电力建设安全工作规程(变电所部分)》 DL 3)《变电所管理规范(试行)》辽电生(2004)101号 4)《防止电力生产十八项电网重大反事故措施》国家电网生技[2005] 5)工程设计文件及施工图纸()设计院 6)《国家电网公司输变电优质工程评选办法》国家电网基建[2008]288号 7)《国家电网公司输变电工程达标投产考核办法》国家电网基建[2005]225号 8)《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号 9)《电气装置安装工程盘柜及二次回路接线施工及验收规范》 GB50171 10)《电气装置安装工程蓄电池施工及验收规范》 GB50172

变电站L90保护全部检验作业指导书

编号:Q/××× 变电站线 L90保护全部检验作业指导书 (试行) 作业负责人: 作业日期年月日至年月日 华北电网

前言 为进一步加强华北电网继电保护校验工作的规性、标准化,强化继电保护现场安全管理,决定编制本作业指导书。通过作业指导书,把继电保护现场工作做实、做细并进行优化,使现场工作可控、在控,以减少现场工作失误,从而有力地保证电网的可靠运行。 本作业指导书以《电力企业标准编制规则》(DL/T800-2001)为基础,参照国家电网公司标准化作业指导书(本)编写。 本作业指导书的附录A、附录B及附录C、分别为保护装置的主要技术参数、试验报告及现场工作安全技术措施,是本作业指导书不可分割的部分,具有与本指导书相同的效力。 本作业指导书由华北电网提出,京津唐电网继电保护作业指导书编写工作组负责编写,由华北电力调度局负责解释。 本作业指导书起草人:钢、群矩、平、淑珍、心平 本作业指导书审核人:淑珍、钱茂月 本作业指导书自发布之日起执行。

1围 1.1本作业指导书适用于L90微机保护线路成套继电保护装置的检验作业。 1.2作业目的是对L90线路成套继电保护装置运行过程中的周期性全部检验。 2引用文件 下列标准及技术资料所包含的条文,通过在本作业指导书中的引用,而构成为本作业指导书的条文。本作业指导书出版时,所有版本均为有效。所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。 2.1 《国家电网公司电力安全工作规程》 2.2 GB 7261-2001《继电器及继电保护装置基本试验方法》 2.3 GB 14285-93《继电保护和安全自动装置技术规程》 2.4 GB/T 15145-2001《微机线路保护装置通用技术条件》 2.5 DL 478-2001《静态继电保护及安全自动装置通用技术条件》 2.6 DL/T 559-94 220--500kV《电网继电保护装置运行整定规程》 2.7 DL/T 624-1997《继电保护微机型试验装置技术条件》 3检验前准备 3.1准备工作安排

土建施工作业指导书

施工作业指导书(土建部分) 目录 一、基础分部 二、主体分部 三、装饰分部 (一)防水施工 (二)室内找平层(地砖)施工 (三)墙面抹灰饰面与瓷砖粘贴 (四)铝合金施工 (五)内墙腻子涂料施工 (六)成品木门、防火、防盗门安装 (七)铝合金栏杆、铁花栏杆安装 四、重要提示 所有工序必须进行100%的检查,关键部位及关键工序必须进行旁站监理。施工单位必须有监理工程师对上一道工序质量的认可签字,方可进入下道工序施工。监理对施工的全过程负责! 一、基础分部 从土方开挖到基础施工、地下室的防水、回填土作业都必须有针对性的施工方案,经监理、甲方审核通过后,方能满足进度和质量要求。 (一)土方开挖 基础土方采用机械开挖,地下室、筏板及独立柱均采用大开挖方式,土方外运,基坑周边采用喷锚护壁,基坑周边设置降水井进行降水作业。 (二)基础、地下室、半地下室施工 1、降水及排水:本项目所处位置为城南新会展侧,土质以连砂石为主,透水性好,地下水位较浅,基坑 周边设置降水井。 2、护壁:地下室周边采用护壁桩进行支护。 3、基坑验槽:基坑开挖到设计基底标高以上300mm后,施工单位、监理及地勘单位现场作钎探试验,钎

探合格后进行地基捡底。施工单位捡底至设计标高后,施工单位必须请质监站、设计、地勘、监理、建设单位共同参加验槽,验槽合格后应立即用砼封闭基坑。 4、基础部分的钢筋、砼施工,应参照大体积砼施工要求进行;应强调的是钢筋的保护层必须满足设计要 求。 5、防水工程:严格按照设计施工图纸进行施工。 地下室底板:混凝土垫层表面压光,直接施工4mm厚SBS改性沥青卷材防水(不作找平层),防水层上做40mm厚C20细石混凝土保护层。 地下室侧壁:20mm厚1:3水泥砂浆找平,4mm厚SBS改性沥青卷材防水,20mm厚1:3水泥砂浆外抹于卷材外面,120mm厚M5水泥砂浆砖砌保护墙。 (三) 回填土的选择与夯填要求 基坑回填土选用不得含有腐质物、淤泥等,对颗粒的限制执行不大于300*300*300。回填夯实按照每300mm高分层夯实,采用压路机、蛙式打夯机、立夯机结合夯填,每回填一层必须报请监理验收后方可进行上层回填施工,密实度要求达到90%以上。此项工作为关键工序,监理必须实行旁站监理。 (四) 防潮措施 1、墙体按设计要求设置防潮层。若设计未明确,按照西南J102第8页注a施工,即:1:2.5水泥砂浆抹 灰(三层)防潮层,厚度30mm。 2、结构地面做法时,按设计要求施工。 二、主体分部 主体梁、板、柱、剪力墙砼施工及养护必须严格按照《砼施工及验收规范》执行。出现质量缺陷时,严禁自行处理,必须立即上报监理和建设单位现场工程师;若发生严重质量缺陷时,必须请设计人员到场确立相关处理方案,在完善相关手续后方能进行处理。 (一)KZ、KL、XB等的模板支撑与起拱 1、KZ、KL、XB的支撑体系必须有足够的刚度、强度和稳定性。模板工程有经审查批准的专项施工方案且 模板支撑系统有设计计算书,在浇注砼前必须有监理工程师对支撑体系的检查认可记录,否则不能进行下道工序的施工。 2、对KL、XB必须按施工规范要求和设计进行起拱,原则上大于4m的KL及XB至少按1~3‰起拱,若有 特殊要求时,须经监理认可。 3、KL、XB混凝土浇注后,在拆除底模支撑前,施工单位必须提交同条件养护混凝土试块试压报告,试块

建筑施工安全技术操作规程(完整版)

建筑施工安全技术操作规程 目录 1.通用规定--------------------------------------------------------------1.1 1.1施工现场------------------------------------------------------------1.2 1.2机电设备------------------------------------------------------------1.3 1.3高处作业------------------------------------------------------------1.5 1.4季节施工------------------------------------------------------------1.6 2起重、打桩、潜水作业-------------------------------------------- 2.1 2.1起重工安全操作规程-------------------------------------------2.2 2.2打桩工安全操作规程-------------------------------------------2.7 2.2.1一般规定------------------------------------------------------2.7 2.2.2水上打桩------------------------------------------------------2.8 2.2.3陆上打桩----------------------------------------------------2.11 2.2.4陆上挪移打桩机架------------------------------------------2.13 2.3潜水员安全操作规程-------------------------------------------2.13 2.3.1一般规定------------------------------------------------------2.13 2.3.2潜水员水下作业---------------------------------------------2.17 2.3.3潜水员特殊水下作业---------------------------------------2.20 2.3.3.1沉箱潜水作业-------------------------------------------2.20 2.3.3.2水下爆破潜水作业-------------------------------------2.21 2.3.3.3水下焊接、切割作业----------------------------------2.22

变电站安全操作规程

变电站安全操作规程 1、目的:严格执行操作规程,加强电力生产管理,规范工作人员的行为,保证变电站及其相应的配电设施运行安全,维持生产的延续性和稳定性。 2、适用范围: 适用于本厂变电站及相应的配电设施操作。 3、操作规程: 3.1工作人员要求: 3.1.1经医师鉴定,无妨碍工作的病症(体格检查每两年至少1次)。 3.1.2运行管理人员必须经过安全技术培训,经有关部门考核考试合格,持有国家认可并在有效期内的操作证方可独立操作,未经专门训练或考试不得单独操作。 3.1.3协助作业人员必须具备必要的电气知识和业务技能,且按工作性质,熟悉本规程的相关部分,并经考试合格。 3.1.4具备必要的安全生产知识和紧急救护知识(特别是触电急救知识)。 3.2工作现场的基本条件: 3.2.1变电站及其相应配电设施现场的工作条件和安全设施等应符合有关标准、规范的要求,工作人员的劳动防护用品应合格、齐备。 3.2.2现场使用的安全工器具应合格并符合有关要求。 3.2.3工作人员应被告知其作业场所和工作岗位存在的危险因素、防范措施及事故紧急处理措施。 3.3任何人发现有违反本规程的情况,应立即制止,经纠正后才能恢复作业。工作人员有权拒绝违章指挥和强令冒险作业,在发现直接危及人身、变电站及下属电网安全的紧急情况时,有权停止作业或在采取可能的紧急措施后撤离工作场所,但应立即向主管报告。 3.4变电站及其配电设施工作时的基本要求: 3.4.1一般安全要求: 3.4.1.1运行人员应熟悉要运行的电气设备,单独值班人员或运行负责人还应有相应的实际工作经验。 3.4.1.2室内母线分段部分、母线交叉部分及部分停电检修易误碰有电设备的,应设置有明显标志的永久性隔离挡板(护网)。 3.4.2变电站及配电设施的巡视: 3.4.2.1建立并逐步定期变电站及配电设施的巡视制度。 3.4.2.2经本单位批准允许单独巡视变电站及配电设施的人员必须按照规定定时巡视,并按照规定予以正确全面的记录变电站的运行参数。

矿区变电所安全技术操作规程(最新版)

( 操作规程 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 矿区变电所安全技术操作规程 (最新版) Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

矿区变电所安全技术操作规程(最新版) 第一条停送电工作 1、通常的停电工作,必须由调度室下达通知,统一安排。事故紧急停电不在此限,但要立即报告调度室,并作好记录。 2、停送电操作高压设备时,室内应戴绝缘手套,并站在绝缘垫上进行。在室外还应穿绝缘靴或站在绝缘台上。装卸可熔保险器,应戴护目眼镜和绝缘手套,使用绝缘柄夹钳,并站在绝缘台上进行。 3、雨天用绝缘棒操作室外高压设备时,绝缘棒应有防雨罩,不应穿绝缘靴,有雷电时,禁止进行操作。 4、操作时,必须由两人执行,一人操作,一人监护。 5、严格执行电气工作票制度和操作票制度(事故紧急停电不在此限)。 6、停电操作:

(1)操作时必须按照操作票或调度指令执行。 (2)停电过程应该是先停低压侧,后停高压侧。 (3)断开室内高压开关柜时,停电步骤应是先分闸(分闸指示绿灯亮),再退真空断路器,此时工作位置信号灯熄灭,试验位置信号灯亮。 (4)停电后,必须戴好防护用品,对电缆等储能电器,做好放电工作。在开关上挂上“有人工作,不准送电”的警牌,并在运行记录记事栏内填写清楚停电时间、内容及通知停电人。 7、送电操作: (1)送电前应先检查开关回路中各设备、部件是否正常,必要时应用高压绝缘摇表测定绝缘情况。 (2)操作时必须按照操作票或调度指令执行。 (3)送电过程是先送高压侧开关,后送低压侧开关。 (5)、室内高压开关柜操作,先断开接地刀闸,再将真空断路器推进工作位置,此时试验位置指示灯熄灭,工作位置信号指示灯亮),方可进行合闸。

建筑工程全套作业指导书

《作业指导书》编撰说明 建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。 《作业指导书》以国家及行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。 《作业指导书》除按照国家及行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、四川省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。 由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。

目录 第一章总则---------------------------------------------------7 第二章土方工程-----------------------------------------------9 第一节排水与降水---------------------------------------------9 第二节挖土(大型土方工程) ------------------------------------ 10 第三节基坑(槽)开挖与围护--------------------------------------11 第四节回填土-------------------------------------------------16 第三章地基与基础工程------------------------------------------21 第一节灌注桩工程----------------------------------------------21 钻(冲)孔灌注桩 人工挖孔灌注桩 第二节水下混凝土工程------------------------------------------35 第四章地下防水工程--------------------------------------------39 第一节防水混凝土结构------------------------------------------39 第二节水泥砂浆防水层------------------------------------------44 第五章钢筋混凝土工程------------------------------------------48 第一节模板工程------------------------------------------------48 木模板(含大夹板)安装与拆除 定型组合模板的安装与拆除 门架支顶 可调式钢管支顶 第二节钢筋工程------------------------------------------------65 钢筋制作 钢筋绑扎与安装 钢筋闪光焊 钢筋电孤焊 竖向钢筋电渣压力焊 钢筋气压焊 锥螺纹连接

变电所安全技术操作规程

变电所安全技术操作规程 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人 员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而 使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请 详细阅读内容。 一、操作人员必须熟悉电气设备,不论高压电气带电与否,操作人员不得单独移开或超越遮栏进行工作,如有必要移开遮栏,必须有监护人在场,并保持0.7米的安全距离。 二、室内高压设备的操作,必须填写操作票,并与二人执行,其中一人操作,另一人担任监护。操作人员要穿绝缘鞋、戴绝缘手套。操作前应核对设备名称和位置,操作中应认真执行监护复诵制,每操作完一项,做一个记号“V”,全部操作完毕,应进行复查。 三、操作中发现问题时,不得擅自更改操

作票,必须向科长或主管技术人员报告,弄清情况后再进行操作。 四、如果在发生事故的情况下,为防止事故的的扩大,可以不经许可,即行断开有关设备的电源,然后立即向领导(或调度)汇报。 五、一切停拉闸操作,必须按照贫油开关,负荷侧刀闸、母线刀闸的顺序依次操作,送合闸的顺序与此相反,严防带负荷拉闸。 六、操作人员严格执行《变电运行和操作规程》,有权制止违章作业。 这里填写您的企业名字 Name of an enterprise

建筑工程施工作业指导书汇编3

隔断罩面板安装分项工程施工作业指导书 1.0适用范围 本作业指导书适用于一般工业与民用建筑工程中,隔断罩面板施工作业。 2.0施工准备 2.1材料及主要机具 2.1.1 隔断罩面板(石膏板、纤维板等)品种应按设计要求选用,产品必须具有质保书、产品合格证,进场前必须检查是否符合要求,罩面板运输和安装时应轻拿轻放,不得损坏板材的表面和边角,运输时应采取措施,防止受潮变形,存放时应下垫方木与地面隔离。 2.1.2附件 自攻螺丝、十字头应有产品合格证,从材料库中随用随取。 2.1.3主要机具 拖线、手枪钻、墙纸刀、木工毛、卷尺、手锯。 2.2作业条件 骨架已完成,已进行隐蔽工程验收,并已整改完毕。 3.0操作工艺 3.1工艺流程 粘钉一面石膏板一水暖电气钻孔、下管穿线一填充隔音隔热材料一安装木门框一粘钉另一面石膏板 3.2罩面板安装 安装罩面板前应检查骨架的牢固程度,如有不牢固处,应进行加固,罩面板安装时,先将石膏板用十字头、自攻螺丝固定于轻钢龙骨上,螺钉沉人板面,但不允许破坏纸面,螺钉间距四边为150—170mm,中间部分不应大于200mm,螺钉与板边缘的距离为10-15mm。 3.3水暖电气施工 水电管路应尽快到位,管子穿人隔墙应用开孔器开孔,不应割断,管子应固定做好防腐,穿人电线,电线绝缘应测试,水管进行试压,确保无漏水。 3.4填充隔音隔热材料 设计有隔音隔热要求时,应填入隔音隔热材料,隔音隔热材料应填塞封项,不得漏塞。 3.5安装木门框 安装木门框,门框与竖向龙骨3.5mm自攻螺丝固定,门樘应垂直,门樘一边与罩面板抺平。 3.6安装另一面罩面板 安装另一面罩面板:用自攻螺丝将石膏板固定于轻钢龙骨上,螺钉沉入板面,但不允许破坏纸面,螺钉间距四边不大于150*170mm,中间不大于200mm,板缝交错用墙纸刀开出预留孔洞(电气配电箱、开关盒、插座盒及水暖龙头管口、三角阀口、空调配电箱等),洞口开工平直,螺丝适当加密。 4.0质量标准 4.1保证项目 罩面板材料的构造及固定方法必须符合设计要求,应有质量保证书。罩面板安装必须牢固,无脱层、折裂。 4.2基本项目 罩面板安装铺设方向应正确,安装牢固,接缝密实、光滑,表面平整。 4.3允许偏差项目

史上最全建筑工程全套作业指导书

史上最全建筑工程全套作业指导书 作业指导书 文件编号:****号 文件版序: :**** 发布日期: :**** 生效日期: :**** 受控状态: :**** 文件分发号: :**** 持有人: :****

《作业指导书》编撰说明 建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。为了加强企业的基础管理,配合ISO9000贯标工作,规范现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。 《作业指导书》以国家及行业现行的建筑设计、施工规范和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。 《作业指导书》除按照国家及行业的现行建筑设计、施工规范和规程外,还主要参考了广州市建筑总公司编《建筑施工工艺标准》、四川省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。 由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。 编者 :****

《作业指导书》版序说明 《作业指导书》的版序: 第1版第0次修改 主要编撰人员: 任伟建(第二~四章、第五章第一节、第六、七章) 邝雪霞(第五章第二~四节) 张文忠(第一章、第八章、第十章第一~三节) 郭斌(第九章、第十章第四~六节) 朱宏波(第十一、十二章) 审核: 1998年7月29日 批准人: 1998年8月3日

变电站安全操作规程正式样本

文件编号:TP-AR-L6422 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 变电站安全操作规程正 式样本

变电站安全操作规程正式样本 使用注意:该操作规程资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、电工基础知识 1. 变电工应具备一定的电工基础知识,熟知变 电所运行规 程及设备完好的标准。 2.变电工必须经过培训,考试合格,取得资格证持 证上岗。 3.变电工必须掌握供电系统运行情况和各馈出开 关的负 荷性质,容量和运行方式. 4.变电工应熟知变配电设备特性,技术参数,结构 和工作

原理,并掌握操作方法。 5.变电工必须掌握触电急救方法,并具有电气设备防灭 火知识。 6.运行操作必须执行两票制和工作许可制。 7.变电工班前不准喝酒,班中不准脱岗,串岗,离岗, 睡岗和做与专职工作无关的事情。 二.交接班工作: 变电工上岗后按照交接班制度运行接班,并做好记录, 交接班内容应包括: 前一个班发生停送电开关. 尚未结束的仍有人从事电气作业的开关和电气联系人.

10KV变电所施工作业指导书

10KV变电所施工方案 批准: 审核: 编制: 辽宁天昊电力有限公司 年月日

目录 一、变压器安装前的检查及土建施工应具备的条件 二、变压器安装施工操作工艺流程 三、高压开关柜稳装操作工艺流程 四、硬母线安装工艺流程 五、电缆敷设与安装 六、变电所防雷接地 一、变压器安装前的检查及土建条件 1、变压器安装前土建工程应具备的条件:

(1)屋顶楼板海里渗漏、室内外地面平整、墙面、顶棚喷浆完毕、门窗安装完毕。 (2)保护性网门、栏杆等安全设施安全、通风消防设置安装完毕。 (3)预埋件、预留孔洞、变压器混凝土基础,进出线尺寸位置应符合设计规定。 (4)变压器底的储油坑清理干净、排油水管通畅,卵石铺设完毕。 (5)受电后无法进行再装饰的工程以及影响运行安全的项目施工完毕。 (6)与电力变压器安装有关的建筑物、构筑物的建筑工程质量应符合现行建筑工程施工及验收规范的规定。当设备及设计有特殊要求时应符合其他要求。 二、变压器安装施工操作工艺流程 (一)设备开箱检查 1、检查人员应由建设单位、施工安装单位、供货单位代表组成、

共同进行校验并做好记录。 2、根据设计图及设备技术文件和清单、检查变压器及附件备件的规格型号、数量是否符合设计图纸要求、部件是否齐全、有无损坏丢失。 3、变压器出厂资料应齐全。例如设备图纸使用说明书、出厂试验报告、出厂合格证书、装箱清单等产品的技术文件均应齐全。 4、所采用的设备及器材均应符合国家现行施工及验收规范的规定、并在设备上设置铭牌。 5、变压器检查: (1)变压器整体外观检查无机械损伤及变形、油漆应完好无损伤。 (2)油箱封闭是否良好、有否漏油、渗油油标处油面是否正常,发现问题及时处理。 (3)各入孔、套管孔散热器蝶阀等处的密封是否严密、螺丝是否坚固等。带油运输的变压器储油油箱油位是否正常。充氮运输的应检查剩余压力、其压力的0.01—0.03MPQ。 (4)变压器无小车、轮距与轨道设计距离是否相符,如不相符应调整轨距。 (5)通过检查判断变压器有无受潮的可能性、如发现严重情况应及时处理,并将检查情况作出记录。 (6)环氧树脂铸件有无损伤、缺陷及裂纹。 按装箱单清点零部的数量,并登记造册。

土建施工作业指导书

精品word文档值得下载值得拥有 本页为作品封面,下载后可以自由编辑删除,欢迎下载! 品 文 档 1 【精品word文档、可以自由编辑!】 施工作业指导书(土建部分)

目录 一、基础分部 二、主体分部 三、装饰分部 (一)防水施工 (二)室内找平层(地砖)施工 (三)墙面抹灰饰面与瓷砖粘贴 (四)铝合金施工 (五)内墙腻子涂料施工 (六)成品木门、防火、防盗门安装 (七)铝合金栏杆、铁花栏杆安装 四、重要提示 所有工序必须进行100%的检查,关键部位及关键工序必须进行旁站监理。施工单位必须有监理 工程师对上一道工序质量的认可签字,方可进入下道工序施工。监理对施工的全过程负责! 一、基础分部 从土方开挖到基础施工、地下室的防水、回填土作业都必须有针对性的施工方案,经监理、甲方审核通过后,方能满足进度和质量要求。 (一)土方开挖 基础土方采用机械开挖,地下室、筏板及独立柱均采用大开挖方式,土方外运,基坑周边采用喷锚护壁,基坑周边设置降水井进行降水作业。 (二)基础、地下室、半地下室施工 1、降水及排水:本项目所处位置为城南新会展侧,土质以连砂石为主,透水性好,地下水位较浅,基坑周边设置降水 井。 2、护壁:地下室周边采用护壁桩进行支护。 3、基坑验槽:基坑开挖到设计基底标高以上300mm后,施工单位、监理及地勘单位现场作钎探试验,钎探合格 后进行地基捡底。施工单位捡底至设计标高后,施工单位必须请质监站、设计、地勘、监理、建设单位共同参加验槽,验槽合格后应立即用砼封闭基坑。

4、基础部分的钢筋、砼施工,应参照大体积砼施工要求进行;应强调的是钢筋的保护层必须满足设计要求。 5、防水工程:严格按照设计施工图纸进行施工。 地下室底板:混凝土垫层表面压光,直接施工4mm厚SBS改性沥青卷材防水(不作找平层),防水层上做40mm厚C20细石混凝土保护层。 地下室侧壁:20mml厚1:3水泥砂浆找平,4mm厚SBS改性沥青卷材防水,20mml厚1:3水泥砂浆外抹于卷材外面,120mm厚M5水泥砂浆砖砌保护墙。 (三)回填土的选择与夯填要求 基坑回填土选用不得含有腐质物、淤泥等,对颗粒的限制执行不大于300*300*300。回填夯实按照每300mm高分层夯实,采用压路机、蛙式打夯机、立夯机结合夯填,每回填一层必须报请监理验收后方可进行上层回填施工,密实度要求达到90%以上。此项工作为关键工序,监理必须实行旁站监理。 (四)防潮措施 1、墙体按设计要求设置防潮层。若设计未明确,按照西南J102第8页注a施工,即:1:2.5水泥砂浆抹灰 (三层)防潮层,厚度30mm 2、结构地面做法时,按设计要求施工。 二、主体分部 主体梁、板、柱、剪力墙砼施工及养护必须严格按照《砼施工及验收规范》执行。出现质量缺陷时,严禁自行处理,必须立即上报监理和建设单位现场工程师;若发生严重质量缺陷时,必须请设计人员到场确立相关处理方案,在完善相关手续后方能进行处理。 (一)KZ、KL、XB等的模板支撑与起拱 1、KZ、KL、XB的支撑体系必须有足够的刚度、强度和稳定性。模板工程有经审查批准的专项施工方案且 模板支撑系统有设计计算书,在浇注砼前必须有监理工程师对支撑体系的检查认可记录,否则不能进行下道工序的施工。 2、对KL、XB必须按施工规范要求和设计进行起拱,原则上大于4m的KL及XB至少按1?3%。起拱,若有 特殊要求时,须经监理认可。 3、KL、XB混凝土浇注后,在拆除底模支撑前,施工单位必须提交同条件养护混凝土试块试压报告,试块 试压达到底模拆模要求强度后,施工单位必须向监理部提出书面申请,由监理工程师签字审核,监理审 核通过后才能进行底模拆除。否则将对施工单位处以每次1000.00元的罚款。 (二)模板封闭前必须完成接头处理并打扫干净,报监理检查验收。

建筑工程全套作业指导书

作业指导书 《作业指导书》编撰说明 建筑产品“百年大计,质量第一”,质量是企业的生命、是效益的源泉。为了加强企业的基础管理,配合ISO9000贯标工作,规X现场施工操作,保证工程质量,公司有关人员在总工程师和总工程师室的指导下,编撰了《作业指导书》,本书在吸收施工行业新技术、新材料、新机具、新工艺等先进实用成果的基础上,结合了了本企业近十余年来的技术发展与实践经验进行编撰,可作为公司建设项目施工过程中控制工程质量的主要依据。 《作业指导书》以国家及行业现行的建筑设计、施工规X和规程、质量检验评定标准为依据,借鉴本行业的部分相关成果,结合南方地区和本企业的技术条件、特点等要求进行编写。全书共分十二章,每章节按施工准备、操作工艺、质量标准、施工注意事项等编写层次,突出重点,内容基本涵盖作业流程。 《作业指导书》除按照国家及行业的现行建筑设计、施工规X和规程外,还主要参考了XX市建筑总公司编《建筑施工工艺标准》、 XX省地方标准《建筑安装工程施工工艺及操作规程》(DB/5100P01001—88)、《建筑施工手册》(第三版)有关等文献。 由于时间仓促和技术水平的限制,《作业指导书》中的遗漏和失妥之处,恳请大家多提宝贵意见,以便今后修订。 编者 一九九八年七月二十七日 《作业指导书》版序说明 《作业指导书》的版序: 第1版第0次修改 主要编撰人员: 任伟建(第二~四章、第五章第一节、第六、七章)

邝雪霞(第五章第二~四节) X文忠(第一章、第八章、第十章第一~三节) 郭斌(第九章、第十章第四~六节) 朱宏波(第十一、十二章) 审核: 1998年7月29日 批准人: 1998年8月3日 目录 第一章总则---------------------------------------------------7 第二章土方工程-----------------------------------------------9 第一节排水与降水---------------------------------------------9 第二节挖土(大型土方工程) ------------------------------------ 10 第三节基坑(槽)开挖与围护--------------------------------------11 第四节回填土-------------------------------------------------16 第三章地基与基础工程------------------------------------------21 第一节灌注桩工程----------------------------------------------21 钻(冲)孔灌注桩 人工挖孔灌注桩 第二节水下混凝土工程------------------------------------------35 第四章地下防水工程--------------------------------------------39 第一节防水混凝土结构------------------------------------------39 第二节水泥砂浆防水层4 4 第五章钢筋混凝土工程------------------------------------------48 第一节模板工程------------------------------------------------48 木模板(含大夹板)安装与拆除 定型组合模板的安装与拆除 门架支顶 可调式钢管支顶 第二节钢筋工程------------------------------------------------65

330kV变电站巡视标准化作业指导书

编号:330kV变电站设备巡视作业指导书 编写:年月日 审核:年月日 批准:年月日 作业负责人: 作业时间:年月日时至年月日时云南电网公司文山供电局变电运行管理所

目录 1工作任务------------------------------------------------------------------3 2巡视周期------------------------------------------------------------------3 3巡视准备阶段--------------------------------------------------------------3 3.1准备工作------------------------------------------------------------3 3.2危险点分析及安全控制措施-- -----------------------------------------3 3.3巡视工器具----------------------------------------------------------5 3.4巡视路线图----------------------------------------------------------6 4巡视记录------------------------------------------------------------------7 5缺陷及异常记录------------------------------------------------------------20 6巡视签名记录 -------------------------------------------------------------20

变电所设备预试作业指导书.

变电所一次设备试验 作业指导书 2014年5月 变电所一次设备试验作业指导书

一、适用范围 本作业指导书适用于门克庆煤矿110kv变电站电气一次设备常规预防性试验工作及异常情况下下的试验工作。 二、引用标准 1、《电力设备预防性试验规程》DL/T 596—1996 2、《电气装置安装工程电气设备交接试验标准》GB 50150-2006 三、变电所设备预试安全措施 为了确保优质、高效地完成设备试验工作,保障人身和设备的安全,特制定以下安全措施: 1.必须坚持“安全第一”的指导方针,所有试验工作必须执行“工作票制度”,工作票负责人及试验人员必须熟悉《电业安全工作规程》(变电站和发电厂电气部分、热力机械部分)的相关要求,并把“三讲一落实”活动贯穿于整个试验工作。 2.工作人员进入生产现场必须戴安全帽、穿工作服,绝缘鞋。 3.高压试验工作不得少于两人。试验负责人应由有经验的人员担任,开始试验前,试验负责人应向全体试验人员详细布置试验中的安全注意事项,交待邻近间隔的带电部位,以及其他安全注意事项。 4.在加压部分与检修部分之间必须设断开点,且保证足够的安全距离,试验设备周围必须装设全封闭围栏,并向外挂“止步,高压危险!”的标示牌,并设专人监护。被试设备两端不在同一地点

时,另一端还应派人看守。 5.非试验人员禁止进入试验区域,负责拆线的检修人员在试验区域内必须听从试验负责人统一指挥。 6.因试验需要断开设备电气连接点时,拆前应做好标记,试验结束并确认测试结果正确后,恢复原来接线方式。 7.试验装置的金属外壳应可靠接地;高压引线应尽量缩短,并采用专用的高压试验线,必要时用绝缘物支持牢固。试验装置的电源开关,应有明显断开点。 8.加压前应认真检查试验接线,使用规范的短路线,表计倍率、量程、凋压器零位及仪表的开始状态均正确无误,经确认后,通知所有人员离开被试设备,并取得试验负责人许可,方可加压。加压过程中应有人监护并呼唱。高压试验工作人员在全部加压过程中,应精力集中,随时警戒异常现象发生。 9.变更接线或试验结束时,应首先断开试验电源、放电,并将升压设备的高压部分放电、短路接地。 10.未装接地线的大电容被试设备,应先行放电再做试验。高压直流试验时,每告一段落或试验结束时,应将设备对地放电数次并短路接地。 11.试验结束时,试验人员应拆除自装的接地短路线,并对被试设备进行检查,恢复试验前的状态,经试验负责人复查后,进行现场清理。 12.变电站发现有系统接地故障时,禁止进行接地网接地电
