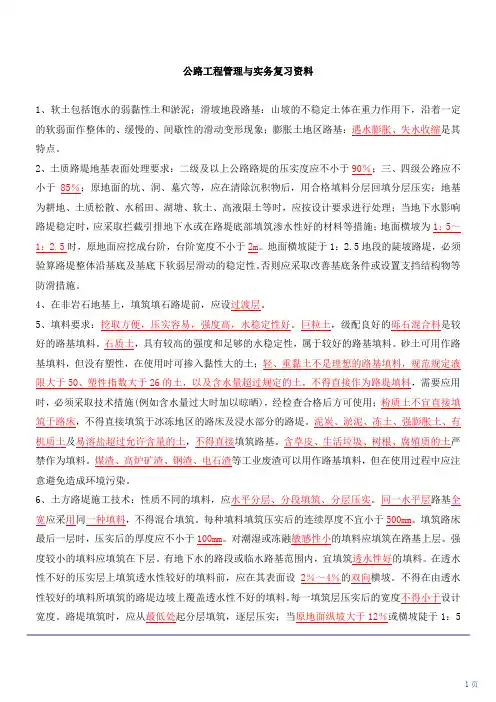

1、软土包括饱水的弱黏性土和淤泥;滑坡地段路基:山坡的不稳定土体在重力作用下,沿着一定

的软弱面作整体的、缓慢的、间歇性的滑动变形现象;膨胀土地区路基:遇水膨胀、失水收缩是其特点。

2、土质路堤地基表面处理要求:二级及以上公路路堤的压实度应不小于90% ;三、四级公路应不

小于85% ;原地面的坑、洞、墓穴等,应在清除沉积物后,用合格填料分层回填分层压实;地基为耕地、土质松散、水稻田、湖塘、软土、高液限土等时,应按设计要求进行处理;当地下水影响路堤稳定时,应采取拦截引排地下水或在路堤底部填筑渗水性好的材料等措施;地面横坡为1:5?1: 2.5时,原地面应挖成台阶,台阶宽度不小于2m地面横坡陡于1: 2.5地段的陡坡路堤,必须验算路堤整体沿基底及基底下软弱层滑动的稳定性。否则应采取改善基底条件或设置支挡结构物等防滑措施。

4、在非岩石地基上,填筑填石路堤前,应设过渡层。

5、填料要求:挖取方便,压实容易,强度高,水稳定性好。巨粒土,级配良好的砾石混合料是较好的路基填料。石质土,具有较高的强度和足够的水稳定性,属于较好的路基填料。砂土可用作路基填料,但没有塑性,在使用时可掺入黏性大的土;轻、重黏土不是理想的路基填料,规范规定液

限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料,需要应用时,必须采取技术措施(例如含水量过大时加以晾晒),经检查合格后方可使用;粉质土不宜直接填筑于路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤。泥炭、淤泥、冻土、强膨胀土、有

机质土及易溶盐超过允许含量的土,不得直接填筑路基。含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。煤渣、高炉矿渣、钢渣、电石渣等工业废渣可以用作路基填料,但在使用过程中应注

意避免造成环境污染。

&土方路堤施工技术:性质不同的填料,应水平分层、分段填筑、分层压实。同一水平层路基全宽应采用同一种填料,不得混合填筑。每种填料填筑压实后的连续厚度不宜小于500mm填筑路床

最后一层时,压实后的厚度应不小于100mm对潮湿或冻融敏感性小的填料应填筑在路基上层。强度较小的填料应填筑在下层。有地下水的路段或临水路基范围内,宜填筑透水性好的填料。在透水性不好的压实层上填筑透水性较好的填料前,应在其表面设2%?4%的双向横坡。不得在由透水

性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料。每一填筑层压实后的宽度不得小于设计宽度。路堤填筑时,应从最低处起分层填筑,逐层压实;当原地面纵坡大于12%或横坡陡于1:5

时,应按设计要求挖成台阶,或设置坡度向内并大于4%、宽度大于2m的台阶。填方分几个作业段施工时,接头部位如不能交替填筑,则先填路段,应按1: 1坡度分层留台阶;如能交替填筑,

则应分层相互交替搭接,搭接长度不小于2m 土方路堤操作流程:施工准备—填筑前基底处理—基底检测f填料分层填筑f 推土机摊平—平地机整平—碾压—检测—做好记录检查签证—路基整修成型;质量控制关键点:(1)施工放样与断面测量(2)路基原地面处理(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量(4)每层的松铺厚度、横坡(5)分层压实。控制填土的含水量。土方路基实测项目有:压实度、弯沉值、纵断高程、中线偏位、宽度、平整度、横坡、边坡。

7、土方路堤常用推土机、铲运机、平地机、挖掘机、装载机等机械。填筑方法:(1)分层填筑法(分为水平分层填筑法和纵向分层填筑法:依路线纵坡方向分层,逐层向上填筑。宜用于推土机从

路堑取土填筑距离较短的路堤)(2)竖向填筑法:仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤(3)混合填筑法:路堤下层用竖向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以20?40m为宜,多在地势平坦,或两侧有可利

用的山地土场的场合采用。

8、填石路基施工技术:路堤施工前,应先修筑试验路段,确定松铺厚度、压实机械型号及组合、

压实速度及压实遍数、沉降差等参数;二级及二级以上公路的填石路堤应分层填筑压实。二级以下公路砂石路面公路在陡峻山坡地段施工特别困难时,可采用倾填;将石料填筑于路堤下部,但在路

床底面以下不小于1.0m范围内仍应分层填筑压实;岩性相差较大的填料应分层或分段填筑。严禁将软质石料与硬质石料混合使用;中硬、硬质石料填筑路堤时,应进行边坡码砌。边坡码砌与路堤

填筑基本同步进行;压实机械宜选用不小于18t的振动压路机;在填石路堤顶面与细料土填土层间应按设计要求设过渡层。填筑方法:竖向填筑法(主要用于二级及二级以下且铺设低级路面的公路在陡峻山坡施工特别困难或大量爆破以挖作填路段,以及无法自下而上分层填筑的陡坡、断岩、泥

沼地区和水中作业的填石路堤)、分层压实法(高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。填石路堤将填方路段划分为四级施工台阶、四个作业区段、八道工艺流程进行分层施工。四级施工台阶是:在路基面以下0.5m为第1级台阶,0.5?1.5m为第2级台阶,0.5?3. 0m为第3级台阶,3.0m以下为第4级台阶。四个作业区段是:填石区段、平整区段、碾压区段、检验区段。填石作业自最低处开始,逐层水平填筑,每一分层先是机械摊铺主骨料,平整作业铺撒嵌缝料,将填石空隙以小石或石屑填满铺平,采用重型振动压路机碾压,压至填筑层顶面石块稳定。)、冲击压实法和强力夯实法(与碾压法相比,只是夯实与压实的工艺不同,而填料粒径控制、铺填厚度控制都要进行,

强夯法控制夯击击数,碾压法控制压实遍数,机械装运摊铺平整作业完全一样,强夯法需要进行夯坑回填)。石方路基实测项目有:压实度、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。

9、土石路堤施工技术:不小于18t振动压路机;不得倾填,只能采用分层填筑,分层压实,当土石混合料中石料含量超过70%时,宜采用人工铺填;当土石混合料中石料含量小于70%时,可用

推土机铺填,最大层厚40cm。;碾压前应使大粒径石料均匀分散在填料中,孔隙间填充小粒径石料、土和石渣;压实后透水性差异大的土石混合料,应分层或分段填筑,不宜纵向分幅填筑。如确需纵向分幅填筑,应将压实后渗水良好的土石混合料填筑于路堤两侧;土石混合料来自不同料场,其岩

性或土石比例相差较大时,宜分层或分段填筑;填料由土石混合材料变化为其他材料时,土石混合料最后一层的压实厚度应小于300mm该层填料最大粒径宜小于150mm

10、桥涵及结构物处的回填施工技术:二级及以上公路应按设计做好过渡段。二级以下公路的路堤与回填的联结部,应预留台阶。台背回填部分的路床宜与路堤路床同步填筑。桥台背和锥坡的回填施工宜同步进行,一次填足

11、涵洞回填施工应符合以下规定:洞身两侧,应对称分层回填压实,粒径宜小于150mm两侧及顶面填土时,应采取措施防止压实过程对涵洞产生不利后果。

12、填筑方法:桥台台背采用水平分层填筑方法,人工摊铺为主,分层松铺厚度宜小于20cn。压实尽量使用大型机械,在临近桥台边缘或狭窄地段,则采用小型夯压机械横向碾压。拱涵按层厚

30cm对称水平摊铺压实;当填筑到拱脚处时,先填筑拱涵孔径宽度的拱顶部分,然后自对称水平层填筑压实两侧缺口部分。填筑拱顶3m以下时,只可采用无振动碾压。回填石时,可采用分层填筑法和片石套拱法。涵管处涵管两侧对称水平分层填筑,层厚以15cm为宜。采用小型夯压机或人工,至管顶填高60cm后,按一般路基压实要求碾压。挡土墙墙背墙趾部分的基坑,应及时回填压

实,并做成向外倾斜的横坡。回填结束后,顶部应及时封闭。

13、路堑的开挖方法:横向挖掘法「包括话用于挖掘浅且短的路堑的单层横向全宽挖掘法和话用于挖掘深且短的路堑的多层横向全宽挖掘法)、纵向挖掘法(有分层纵挖法、通道纵挖法、分段纵挖法)和混合式挖掘法(多层横向全宽挖掘法和通道纵挖法混合使用)

14、推土机开挖土方作业由切土、运土、卸土、倒退(或折返)、空回等过程组成一个循环。影响作

业效率的主要因素是切土和运土两个环节。推土机开挖土质路堑作业方法与填筑路基相同的有下坡推土法、槽形推土法、并列推土法、接力推土法和波浪式推土法。另有斜铲推土法和侧铲推土法。公路工程施工中以单斗挖掘机最为常见,而路堑土方开挖中又以正铲挖掘机使用最多。正铲工作面

的高度一般不应小于1.5m。其作业方法有侧向开挖和正向开挖。

15、石质路堑施工技术:开挖方式有钻爆开挖(是当前广泛采用的开挖施工方法。有薄层开挖、分层开挖(梯段开挖)、全断面一次开挖和特高梯段开挖等方式)、直接应用机械开挖(不适于破碎坚硬岩石。没有钻爆作业)和静态破碎法:

16、了解石质路堑爆破施工方法:(1)光面爆破:在开挖限界的周边,适当排列一定间隔的炮孔,在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破,使之形成一个光滑平整的边坡。(2)预裂爆破:在开挖限界处按适当间隔排列炮孔,预先炸出一条裂缝,使拟爆体与山体分开,作

为隔震减震带,起保护和减弱开挖限界以外山体或建筑物的地震破坏作用。(3)微差爆破:两相邻药包或前后排药包以毫秒的时间间隔(一般为15?75ms)依次起爆,称为微差爆破,亦称毫秒爆破。多发一次爆破最好采用毫秒雷管。多排孔微差爆破是浅孔深孔爆破发展的方向。(4)定向爆破:在公路工程中用于以借为填或移挖作填地段,特别是在深挖高填相间、工程量大的鸡爪形地区,采用定向爆破。(5)洞室爆破:为使爆破设计断面内的岩体大量抛掷(抛坍)出路基,减少爆破后的清方工作量,保证路基的稳定性,可根据地形和路基断面形式,采用抛掷爆破、定向爆破、松动爆破方法。抛掷爆破有三种形式:平坦地形的抛掷爆破(亦称扬弃爆破)。自然地面坡角a <15°,路基设计断面为拉沟路堑,石质大多是软石时,为使石方大量扬弃到路基两侧,通常采用稳定的加强抛掷爆破。斜坡地形路堑的抛掷爆破。自然地面坡角。a在15°?30°之间,岩石也较松软时,可采用抛掷

爆破。斜坡地形半路堑的抛坍爆破。自然地面坡度a >30°,地形地质条件均较复杂,临空面大时,

宜米用这种爆破方法。综合爆破一般包括小炮和洞室两大类。小炮主要包括钢钎炮、深孔爆破等钻孔爆破;洞室炮主要包括药壶炮和猫洞炮。用药量1t以上为大炮,1t以下为中小炮。(1)钢钎炮通常指炮眼直径和深度分别小于70mn和5m的爆破方法,炮眼浅,用药少,并全靠人工清除;不利于爆破能量的利用。工效较低,比较灵活,在地形艰险及爆破量较小地段(如打水沟、开挖便道、

基坑等),在综合爆破中是一种改造地形,为其他炮型服务的铺助炮型。因而又是一种不可缺少的炮型。⑵ 深孔爆破是孔径大于70mm深度在5m以上、采用延长药包的一种爆破方法。(3)药壶炮是指在深2.5?3.0m以上的炮眼底部用小量炸药经一次或多次烘膛,使眼底成葫芦形,将炸药集中

装入药壶中进行爆破。主要用于露天爆破,其使用条件是:岩石应在幻级以下,不含水分,阶梯高度(H)小于10?20m自然地面坡度在700左右。⑷ 猫洞炮系指炮洞直径为0. 2?0.5m,洞穴成水平或略有倾斜(台眼),深度小于5m用集中药锯炮洞中进行爆炸的一种方法,在有裂缝的软石坚石中,阶梯高度大于4m,药壶炮药壶不易形成时,采用这种爆破方法。

17、雨期施工地段的选择:雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石

地段和路堑的弃方地段。重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水因难,不宜安

排雨期施工。在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水,如原地面松软,应采取换填措施。应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土作为填料。利用挖方土作填方时应随挖随填,及时压实。含水量过大无法晾干的土不得用作雨期施工填料。路堤应分层填筑。每一层的表面,应做成2%?4%的排水横坡。当天填筑的土层应当天完成压实。雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m平原区路基纵向取土时,取土坑深度一般不宜大

于Im。土质路堑开挖前,在路堑边坡坡顶2m以外开挖截水沟并接通出水口。开挖土质路堑宜分层开挖,每挖一层均应设置排水纵横坡。挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚,待雨期过后整修到设计坡度。以挖作填的挖方应随挖随运随填。? 土质路堑挖至设计标高以上30?50cm时应停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后再压实。雨期开挖岩石路堑,炮眼应尽量水平设置。

18、(1)在反复冻融地区,昼夜平均温度在-30C以下,连续10天以上时,进行路基施工称为路基冬期施工。当昼夜平均温度虽然上升到-3 °C以上,但冻土未完全融化时,亦应按冬期施工。(2)路基工程不宜冬期施工的项目:高速公路、一级公路的土路基和地质不良地区的二级以下公路路堤。铲除原地面的草皮,挖掘填方地段的台阶。整修路基边坡。在河滩低洼地带将被水淹的填土路堤。

(3)冬期施工的路堤填料,应选用未冻结的砂类土,碎石土、卵石土,开挖石方的石块石渣等透水性良好的土。冬期填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少20%?30%,且最大松铺厚度不得超过30cm当天填的土必须当天完成碾压。当路堤高距路床底面Im时,应碾压密实后停止填筑。挖填方交界处,填土低于Im的路堤都不应在冬期填筑。冬期施工取土坑应远离填方坡脚。如条件限制需在路堤附近取土时,取土坑内侧到填方坡脚的距离应不得小于正常施工护坡道的1. 5倍。冬期填筑的路堤,每层每侧应按设计和有关规定超填并压实。待冬期后修整边坡,削去多余部分并拍打密实或加固。冬期施工开挖(4)路堑表层冻土的方法:爆破冻土法(冰冻深度达Im以上)、机械破冻法(Im以下的冻十层可选用专用破冻机械如冻十犁、冻十锯和冻十铲等,予以破碎清出)人工破冻法(当冰冻层较薄,破冻面积不大,可用日光暴晒法、火烧法、热水开冻法、水针开冻法、蒸汽放热解冻法和电热法等方法胀开或融化冰冻层,并辅以人工撬挖)(5)当冻土层破开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆雪保温,避免重复被冻。挖方边坡不应一次挖到设计线,应预留30cm厚台阶,待到正常施工季节再削去预留台阶,

整理达到设计边坡。路堑挖至路床面以上Im时,挖好临时排水沟后,应停止开挖并在表

面覆以雪或松土,待到正常施工时,再挖去其余部分。冬期开挖路堑必须从上向下开挖,严禁从下向上掏空。冬期施工开挖路堑的弃土要远离路堑边坡坡顶堆放。弃土堆高度一般不应大于3m弃土堆坡脚

到路堑边坡顶的距离一般不得小于3m深路堑或松软地带应保持5m以上。弃土堆应摊开整平,严禁把弃土堆于路堑边坡顶上。

19、路基排水分排地面水和排地下水两大类,地面排水可采用边沟(路堤靠山一侧的坡脚应设置不

渗水的边沟。曲线外侧边沟应适当加深,其增加值等于超高值。土质地段当沟底纵坡大于3%时应

采取加固措施;三种方式:干砌片石、浆砌片石和抹面。)、截水沟(截水沟应根据地形条件及汇水面积等进行设置。挖方路基的堑顶截水沟应设置在坡口5m以外。填方路基上侧的路堤截水沟距填

方坡脚的距离,应不小于2m截水沟应先施工,与其他排水设施应衔接平顺。截水沟设置时主要

考虑位置。截水沟长度超过500m时应选择适当的地点设出水口。)、排水沟(排水沟的线形要求平顺,尽可能采用直线形,转弯处宜做成弧线,其半径不宜小于10m排水沟长度通常不宜超过500m 沟底纵坡不宜小于0.3 %。排水沟的出水口,应设置跌水和急流槽将水流引出。)、跌水与急流槽、拦水带、蒸发池等设施,排除地下水设施有排水沟、暗沟(管)(暗沟(管)用于排除泉水或地下集中水流。沟底必须埋入不透水层内,沟壁最低一排渗水孔应高出沟底至少200mm .暗沟设在路基旁侧时,宜沿路线方向布置;设在低洼地带或天然沟谷时,宜顺山坡的沟谷走向布置。暗沟的沟底纵坡宜大于1%。出水口处应加大纵坡,并高出地表排水沟常水位200mm以上。暗沟顶面必须设置砼盖板或石料盖板,板顶上填土厚度应大于500mm)、渗沟(当地下水埋藏浅或无固定含水层时,宜采用。均应设置排水层、反滤层和封闭层。有填石渗沟、管式渗沟和洞式渗沟三种形式。填石渗沟纵坡不宜小于1%;管式渗沟长度大于100 m时,应在其末端设置疏通井,并设横向泄水管。洞式渗沟填料宜高于地下水位。反滤层包括料料反滤层、土工布反滤层和无砂砼板反滤层。基底应埋入不透水层。渗沟顶部应设置封闭层,宜采用浆砌片石或干砌片石水泥砂浆勾缝。渗沟宜从下游向上游开挖)、渗井(当地下水埋藏较深或有固定含水层时,宜采用渗井。井内填充材料按层次在下层透水范围内填碎石或卵石,上层不透水层范围内填砂或砾石)、检查井等。

20、路基防护工程,按其作用不同,分为边坡坡面防护(植物防护、圬工防护、土工织物防护)、冲刷防护(直接防护:植物、铺石、抛石、石笼等;间接防护:丁坝、顺坝、防洪堤、改移河道)、支挡建筑物(路基边坡支挡:挡土墙、石垛;堤岸支挡:沿河驳岸、浸水挡土墙)、及湿软地基加固等四大类。种草防护适用于边坡稳定,坡面受雨水冲刷轻微,且易于草类生长的路堤与路堑边坡。铺草皮适用于需要迅速绿化的土质边坡。草皮护坡铺置形式有平铺式、叠铺式、方格式和卵(片)石方格式四种。植灌木与种草、铺草皮配合使用,使坡面形成良好的防护层,适用于土质边坡和膨

胀土边坡,但对盐渍土经常浸水、经常干旱的边坡及粉质土边坡不宜采用。框格防护适用于土质或

风化岩石边坡进行防护,框格防护可采用混凝土、浆砌片(块)石、卵(砾)石等做骨架。封面包括抹面、捶面、喷浆、喷射混凝土等防护形式。护面墙:用于封闭各种软质岩层和较破碎的挖方边坡以及坡

面易受侵蚀的土质边坡。用护面墙防护的挖方边坡不宜陡于1:0. 5;干砌片石护坡适用于易受水流侵蚀的土质边坡、严重剥落的软质岩石边坡、周期性浸水及受水流冲刷较轻(流速小于2~4m /s)的河岸或水库岸坡的坡面防护。浆砌片(卵)石护坡适用于防护流速较大(3~6m/s)、波浪作用较强,有流水、漂浮物等撞击的边坡。浆砌预制块防护适用于石料缺乏地区。预制块的混凝土强度不应低于C15锚杆铁丝网喷浆或喷射混凝土护坡适用于直面为碎裂结构的硬岩或层状结构的不连续地层,以及坡面岩石与基岩分离并有可能下滑的挖方边坡。抛石:用于经常浸水且水深较大的路

基边坡或坡脚以及挡土墙、护坡的基础防护。抛石一般多用于抢修工程。石笼:沿河路堤坡脚或河岸,当受水流冲刷和风浪侵袭,且防护工程基础不易处理或沿河挡土墙、护坡基础局部冲刷深度过大时,可采用石笼防护。挂网式坡面防护适用于风化碎落较严重的岩石边坡。土工织物复合植被防护的典型形式是三维土工网(垫)植草防护,主要适用于边坡坡度缓于1:1,边坡高度小于3m的土质边坡。其他土工织物防护有草坪植生带、适用于破碎或易风化破碎的岩石路堑边坡的锚杆挂高强塑料网格喷浆(喷射混凝土),以及土工织物作反滤层的护坡。丁坝适用于宽浅变迁性河段。作用:将水流挑离河岸。顺坝起疏导水流作用?改移河道:将直接冲刷及淘刷路基的水流引离路基。加筋土挡土墙:是柔性结构物,利用拉筋与土之间的摩擦作用,改善土体的变形条件和提高土体的工程特性,达到稳定土体的目的。加筋土挡土墙由填料、在填料中布置的拉筋以及墙面板三部分组成。

一般应用于地形较为平坦、且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。锚杆挡土墙适用于缺乏石料的地区和挖基困难的地段,一般用于岩质路堑路段,但其他具有锚固条件的路堑墙也可使用,还可应用于陡坡路堤。壁板式锚杆挡土墙多用于岩石边坡防护,按墙面的结构形式可分为柱板式锚杆挡土墙和壁板式锚杆挡土墙。

21、最佳含水量测定技术:试验方法有击实试验法(分轻型和重型击实,采用大小两种试筒,分别

适用于粒径不大于20mm勺土和粒径不大于40mm勺土;计算各试样干密度,以干密度为纵坐标,含水量为横坐标绘制曲线,曲线上峰值点的纵、横坐标分别为最大干密度和最佳含水量),振动台法和表面振动击实仪法(后面两种方法用于测定无黏聚性自由排水粗粒土和巨粒土的最大干密度)。

22、压实度测定技术:灌砂法(适用路基土压实度检测,不宜用于填石路堤等有大孔洞或大孔隙材料的测定。在路面工程中也适用于基层、砂石路面、沥青表面处治及沥青贯入式路面的压实度检测)、环刀法(用于细粒土的密度测试)、核子密度湿度仪法(打洞后用直接透射法测定,测定层的

厚度不超过20cm也可测定路面材料的密实度和含水量,测定时在表面用散射法)

23、弯沉检测技术:回弹弯沉越大,承载能力越小,反之则越大。常用的几种弯沉值测试方法:

贝克曼法(传统检测方法,速度慢,静态测试试验方法成熟,目前为规范规定的标准方法)、自动

二级建造师公路实务真题及答案

2018年二级建造师公路实务真题及答案解析(完整版)搜集整理如下: 1.不得直接填筑于冰冻地区三、四级公路下路床的填料是()。 A.湿粘土 B.弱膨胀土 C.红粘土 D.粉质土 【答案】D 【解析】用湿粘土、红粘土和中、弱膨胀土作为填料直接填筑时不得作为二级及二级以上公路路床、零填及挖方路基0?0.80m范围内的填料;不得作为三、四级 公路上路床、零填及挖方路基0?0.30m范围内的填料。所以选项ABC不选。粉质土不宜直接填筑于路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤。所以本题选D。 【考点来源】2B311013填方路基施工 J 严.、「'丄」护 2.袋装砂井施工工艺流程中,最后一步工艺是()。 A.埋砂袋头 B.机具移位 C.摊铺上层砂垫层 D.拔出套管 【答案】C

【解析】袋装砂井施工工艺程序:整平原地面T摊铺下层砂垫层T机具定位T 打入套管T沉入砂袋T拔出套管T机具移位T埋砂袋头T摊铺上层砂垫层。所以本题选C。 【考点来源】2B311021软土路基施工 3.关于击实试验法测定最佳含水量的说法,错误的是()。 A.用干法或湿法制备一组不同含水量的试样 B.制备好的土样应一次性倒入击实筒 C.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线 D.当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验 【答案】B 【解析】击实试验法:1.用干法或湿法制备一组不同含水量(相差约2%)的试样(不少于五个)。选项A描述正确。2.取制备好的土样按所选击实方法分3次或5次倒入击实筒,每层按规定的击实次数进行击实,要求击完后余土高度不超过试筒顶面 5mm。所以B选项错误。3.计算各试样干密度,以干密度为纵坐标,含水量为横坐标绘制曲线,曲线上峰值点的纵、横坐标分别为最大干密度和最佳含水量。所以 C 描述正确。4.当试样中有大于25mm(小筒)或大于38mm(大筒)颗粒时,应先取出大 于25mm或大于38mm颗粒,求得其百分率(要求不得大于30%),对剩余试样进行击实试验,再利用修正公式对最大干密度和最佳含水量进行修正。所以D选项描述正确。

2017年二级建造师公路工程真题及答案

2017 年二级建造师考试《公路工程》真题及参考答案 一、单项选择题 1、路基填料的强度指标是() A.压实度 B.CBR 值 C.稳定度 D.塑性指数 【答案】 B 【解析】考查路基填料选择。强度要求是按CBR 值确定。教材2。 2、填石路基采用强力夯实施工时,填补夯坑的填料应选用() A.碎石土 B.砂性土 C.软质石料 D.与路基同类型石质填料 【答案】 D 【解析】考查填石路基施工技术。在强力夯实法中,每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。教材P7。 3、岩石挖方路段不宜选用的挡土墙是() A.重力式挡土墙 B.加筋土挡土墙 C.锚杆挡土墙 D.锚定板式挡土墙 【答案】 B 【解析】考查挡土墙。加筋挡土墙一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜采用。教材P31。 4、关于填隙碎石施工的说法,正确的是() A.单层填隙碎石的压实厚度宜为公称最大粒径的 1.5-2.0 倍。 B.填隙料应干燥 C.填隙碎石施工,应采用胶轮压路机 D.填隙碎石碾压后,表面集料间的空隙应填满,但表面应看得见集料【答案】 C 【解析】考查填隙碎石施工, C 正确说法为宜采用振动压路机碾压。教材P43. 5、无机结合料稳定材料组成设计流程正确的是() A.施工参数规定→ 生产配合比设计→目标配合比设计→原材料检

验 B.施工参数规定→ 目标配合比设计→生产配合比设计→原材料检验 C.原材料检验→生产配合比设计→目标配合比设计→施工参数确定 D.原材料检验→目标配合比设计→生产配合比设计→施工参数确定【答案】 D 【解析】考查无机结合料稳定基层(底基层)施工对原材料的技术要求。无机结合料稳定材料组成设计流程:原材料检验→目标配合比设计→生产配合比设计→施工参数确定,教材P49. 6、路面透水性排水基层施工中,在连续长纵坡破段或凹形竖曲线路段,排水层内渗流的自由水有可能被堵封或渗流路径超过45-60m 时,为拦截水流及缩短渗流长度有应增设()。 A.纵向排水管 B.横向排水管 C.纵向集水管 D.横向铁水井 【答案】 B 【解析】考查路面基层排水。教材P94。 7、关于桥梁桩基使用冲击钻成孔的说法,正确的是() A.不适合于有孤石的砂砾石层 B.开始钻进宜快不宜慢 C.钻进过程中一定要保持护筒内的水头 D.遇有倾斜岩石,不得采用冲击钻钻进 【答案】 C 【解析】考查桩基础施工。选项 A ,正确的说法应为“冲击钻成孔灌注桩适用于黄土、粘性土或粉质粘土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬石层、岩层中使用”选;项B ,正确说法为“开始钻进宜慢不宜快”选;项D ,正确说法为岩层一般是倾斜,与钻机解除面位置垂直,此处位置通过回填卵石反复冲钻,直到岩层平整,然后再继续钻进,防止卡钻、孔位倾斜等。教材P12-113。 8、关于预应力管的说法,正确的是() A.所有管道均应设压浆孔 B.应在管道最低点设排气孔 C.必要时在管道最低点设排水孔 D.管道应采用定位钢筋固定安装

2020年《公路工程实务》二级建造师

2020年《公路工程实务》二级建造师案例分析题案例分析题 31背景资料: 某施工单位承接了二级公路施工,K20+300处有一座主跨为5×30m预应力混凝土简支空心板梁桥,中间桥墩均为水中墩,上部结构采用预制吊装,梁体采用后张法施工,制梁场设在一侧桥头挖方路基上。 事件一:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度: 制度一:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,项目生产副总审核签认后方可使用。 制度二:一切原始观测值和记录项目在现场记录清楚,如果书写错误,必须用涂改液进行涂改。 制度三:测量外业工作必须有多余观测,并构成闭合检测条件。 控制测量、定位测量和重要的放样测量必须坚持“两人两种方法”制度,坚持采用两种不同方法(或不同仪器)或换人进行复核测量。 利用已知点(包括平面控制点、方向点、高程点) 进行引测、加点和施工放样前,必须坚持“A”的原则。测量后,测量成果必须采用两组独立平行计算进行相互校核,测量队长、测量组长对各自的测量成果进行复核签认。 事件二:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求,并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。事件三:施

工单位在张拉过程中第2片梁的张拉过程中,出现钢绞线的断丝现象,据统计,断丝数量超过设计规定的允许数量。 事件四:施工单位购买了定型钢模、脚手架等,并按周转材料的管理制度进行日常使用和管理。对于定型钢模的价值摊销,施工单位采用一次摊销法进行。 问题: 1.改正制度一、制度二中的错误。 2.写出制度三中的“A”原则是什么原则? 3.写出事件二中双控的具体做法。 4.事件三中施工单位应该如何处理? 5.事件四对定型钢模的价值摊销是否正确?为什么? 6.除了背景中采用的摊销方法,周转材料的摊销方法还有哪些?参考解析: 1.【参考答案】 制度一:成果经项目技术部门主管复核签认,项目总工程师审核签认后方可使用。制度二:一切原始观测值和记录项目在现场记录清楚,不得涂改。 【考点解析】 本题考查考生对测量管理制度的掌握程度。 测量工作必须严格执行测量复核签认制,以保证测量工作质量,防止错误,提高测量工作效率。在测量工作的各个程序中实行双检制: (1)测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,总工程师审核签认后方可使用。(2)测量外业工作必须有多余观测,并构成闭合检测条件。控制测量、定位测量和重要的放样测量必须坚持“两人两种方法”制度,坚持采用两种不同方法(或不同仪器)或换人进行复核测量。利用已知

2016年二级建造师公路实务真题参考答案及解析

2016年二级建造师考试真题及参考答案 《公路工程管理与实务》 一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)。 1.可作为二级公路路床填料的是()。 A.重粉质粘土 B.红粘土 C.弱膨胀土 D.湿粘土 【参考答案】C 2.填实路堤压实质量标准的控制指标宜采用()。 A.压实度 B.沉降差 C.密度 D.孔隙率 【参考答案】D 3.关于加筋土挡土墙施工要求的说法,错误的是()。 A.拉筋应呈水平铺设 B.严禁平行于拉筋方向碾压 C.墙后填土宜采用羊足碾压 D.安装直立式强面板应按不同填料和拉筋预设仰斜坡 【参考答案】C 4.无机结合料稳定土基层摊铺完成后,紧跟摊铺机及时碾压的设备宜选用()。 A.轮胎压路机 B.重型振动压路机 C.三轮压路机 D.轻型两轮压路机 【参考答案】D 5.公路面层水泥沪宁图可惜爱用矿渣硅酸盐水泥的交通等级是()。 A.中交通荷载等级 B.极重交通荷载等级 C.特重交通荷载等级 D.重交通荷载等级 【参考答案】A 6.路面基层排水层的透水材料,透水性从高到低排序正确的是()。 A.未经处治的开级配碎石集料>沥青处治的碎石集料>水泥处治的碎石集料 B.未经处治的开级配碎石集料>沥青处治的碎石集料>水泥处治的碎石集料 C.水泥处治的碎石集料>未经处治的开级配碎石集料>沥青处治的碎石集料 D.沥青处治的碎石集料>水泥处治的碎石集料>未经处治的开级配碎石集料 【参考答案】B 7.连续梁桥可以实现较大跨径是由于其利用负弯矩来减少()弯矩跨内的内力分配更合理。A.跨中 B.固定端 C.自由端

D.铰接点 【参考答案】A 8.桥梁桩基础正循环回转钻孔施工中,护壁泥浆循环路径包括:1、桩;2中心;3钻头口;4泥浆泵笼头;5泥浆沉淀池。则泥浆循环的正确()。 A.5-1-3-2-4 B.1-2-3-4-5 C.4-2-3-1-5 D.2-3-4-1-5 【参考答案】C 9.预应力混凝土连续梁桥施工中,计算后张法预应力XX下料长度应考虑的XX()。 A.预应力孔道曲线长度、预应力筋外露工作长度、锚夹具长度、千斤顶长度 B.梁的跨径、锚夹具长度、千斤顶长度、盖梁宽度 C.梁的长度、锚夹具长度、千斤顶长度、预应力筋外露工作长度 D.盖梁宽度、梁的长度、锚夹具长度、千斤顶长度 【参考答案】A 10、岩石隧道的爆破应采用光面爆破技术或(),以有效控制隧道开挖*** A.深孔爆破技术 B.钻孔爆破技术 C.***X爆破技术 D.预裂爆破技术 【参考答案】D 11.关于隧道水害防治措施的说法,错误的是()。 A.堵塞衬砌背后的渗流水,集中引导排出 B.因势利导,给地下水以排走的出路,江水迅速地排到洞外 C.将流向隧道的水源截断,或尽可能使其水量减少 D.隔断排水通道 【参考答案】D 12.下列设施中,不属于交通标志的是()。 A.作业区指示牌 B.里程标 C.隔离栅 D.公路界碑 【参考答案】C 13.下列流水施工参数中,属于空间参数的是()。 A.流水强度 B.工作面 C.施工过程数 D.组织间歇 【参考答案】B 14.挖孔桩孔内有岩层需要爆破时,应采用()爆破 A.猫洞炮 B.深孔炮 C.浅眼炮 D.药壶炮 【参考答案】C

二级建造师公路工程整理重点

二级建造师公路工程整理重点

二级建造师《公路工程》整理重点 路面工程 一、粒料类包括内容及适用范围 (一)粒料类包括内容 1.嵌锁型——包括泥结碎石、泥灰结碎石、填隙碎石等。 2.级配型——包括级配碎石、级配砾石、符合级配的天然砂砾、部分砾石经轧制掺配而成的级配砾、碎石等。 (二)粒料类适用范围1.级配碎石可用于各级公路的基层和底基层。 2.级配砾石、级配碎砾石以及符合级配、塑性指数等技术要求的天然砂砾,可适用于轻交通的二级和二级以下公路的基层以及各级公路的底基层。 3,填隙碎石可用于各等级公路的底基层和二级以下公路的基层。 对原材料的技术要求各类基层、底基层的集料压碎值应符合规定。 (1)填隙碎石的单层铺筑厚度宜为10~12cm,最大粒径宜为厚度的0.5~0.7倍。用做基层时,最大粒径不应超过53mm;用做底基层时,最大粒径不应超过63mm.填隙料可用石屑或最大粒径小于10mm的砂砾料或粗砂,主骨料和填隙料的颗粒组成可参照有关规范的规定。 (2)级配碎石宜用几种粒径不同的碎石和石屑掺配拌制而成,其粒料的级配组成应符合相应的试验规程的要求,且级配应接近圆滑曲线。用于底基层的未筛分碎石的级配,宜符合相应的试验规程的要求。级配碎石用做基层时,其压实度不应小于98%;用做底基层时,其压实度不应小于96%。(3)级配砾石或天然砂砾用做基层或底基层,其颗粒组成应符合相应的试验规程的要求,且级配宜接近圆滑曲线。 级配砾石或天然砂砾用做基层时,其重型击实标准的压实度不应小于98%,CBR值不应小于60%;用做底基层时,其重型击实标准的压实度不应小于96%,CBR值对轻交通道路的不应小于40%,对中等交通道路不应小于60%。 三、级配碎石路拌法施工 根据各路段基层或底基层的宽度、厚度及规定的压实干密度并按确定的配合比分别计算各段需要的未筛分碎石和石屑的数量或不同粒级碎石和石屑的数量,并计算每车料的堆放距离。 未筛分碎石的含水量较最佳含水量宜 大1%左右。未筛分碎石和石屑可按预定比 例在料场混合,同时洒水加湿,使混合料 的含水量超过最佳含水量约l%。 集料装车时,应控制每车料的数量基 本相等。在同一料场供料的路段内,宜由 远到近卸置集料。卸料距离应严格掌握, 避免料不够或过多。未筛分碎石和石屑分 别运送时,应先运送碎石。 应事先经过试验确定集料的松铺系数 并确定松铺厚度。人工摊铺混合料时,其 松铺系数约为1.40~1. 50;平地机摊铺混 合料时,其松铺系数约为1.25一1.35. 用平地机或其它合适的机具将料均匀 地摊铺在预定的宽度上,表面应力求平整, 并具有规定的路拱。应同时摊铺路肩用料。 对于二级及二级以上公路,应采用稳 定土拌和机拌合级配碎石。对于二级以下 的公路,在无稳定土拌和机的情况下,可 采用平地机或多铧犁与缺口圆盘耙相配合 进行拌合。 用稳定土拌和机应拌合两遍以上。拌 合深度应直到级配碎石层底。在进行最后 一遍拌合之前,必要时先用多铧犁紧贴底 面翻拌一遍。 用平地机进行拌合,宜翻拌5~6遍, 使石屑均匀分布于碎石料中。平地机拌合 的作业长度,每段宜为300~500m.平地机 刀片的安装角度宜符合要求。整形后,当 混合料的含水量等于或略大于最佳含水量 时,立即用12t以上三轮压路机、振动压 路机或轮胎压路机进行碾压。直线和不设 超高的平曲线段,由两侧路肩开始向路中 心碾压;在设超高的平曲线段,由内侧路 肩向外侧路肩进行碾压。碾压时,后轮应 重叠1/2轮宽;后轮必须超过两段的接缝 处。后轮压完路面全宽时,即为一遍。碾 压一直进行到要求的密实度为止。一般需 碾压6~8遍,应使表面无明显轮迹。压路 机的碾压速度,头两遍以采用1.5~1.7km /h为宜,以后用2.0~2.5km/h. 四、级配碎石中心站集中拌合法施工 1.级配碎石混合料能够在中心站用多 种机械进行集中拌合,如强制式拌和机、 卧式双转轴桨叶式拌和机、普通水泥混凝 土拌和机等。 2.对用于高速公路和一级公路的级配 碎石基层和中间层,宜采用不同粒级的单 一尺寸碎石和石屑,按预定配合比在拌和 机内拌制级配碎石混合料。 3.在正式拌制级配碎石混合料之前, 必须先调试所用的厂拌设备,使混合料的 颗粒组成和含水量都能达到规定的要求。 在采用未筛分碎石和石屑时,如未筛分碎 石或石屑的颗粒组成发生明显变化,应重 新调试设备。 4.将级配碎石用于高速公路和一级公 路时,应用沥青混凝土摊铺机或其它碎石 摊铺机摊铺碎石混合料。摊铺机后面应设 专人消除粗细集料离析现象。 5.振动压路机、三轮压路机进行碾压, 碾压方法同路拌法 6.级配碎石用于二级和二级以下公路 时,如没有摊铺机,也可用自动平地机(或 摊铺箱)摊铺混合料。 五、填隙碎石施工 1.备料:根据各路段基层或底基层的 宽度、厚度及松铺系数,计算各段需要的 粗碎石数量;根据运料车辆的车厢体积, 计算每车料的堆放距离。填隙料的用量约 为粗碎石质量的30%~40%。 2.运输粗碎石:在同一料场的路段内, 由远到近将粗碎石按规范计算的距离卸置 于下承层上。卸料距离应严格掌握,避免 有的路段料不够或料过多。 3.摊铺:用平地机或其它合适的机具 将粗碎石均匀地摊铺在预定的宽度上,表 面应力求平整,并有规定的路拱。应同时 摊铺路肩用料。检查松铺材料层的厚度是 否符合预计要求,必要时,应进行减料或 补料工作。 4.撒铺填隙料和碾压。 (1)干法施工 1)初压:用8t两轮压路机碾压3—4 遍,使粗碎石稳定就位。 2)撒铺填隙料:用石屑撤布机或类似 的设备将干填隙料均匀地撤铺在已压稳的 粗碎石层上,松铺厚度约2.5~3.0cm. 必要时,用人工或机械扫匀。 3)碾压:用振动压路机慢速碾压,将 全部填隙料振人粗碎石间的孔隙中。如没 有振动压路机,可用重型振动板。碾压方 法同前,但路前两侧应多压2~3遍。 4)再次撒布填隙料:用石屑撒布机或 类似的设备将干填隙料再次撤铺在粗碎石 层上,松铺厚度约2.0~2.5cm.用人工或 机械扫匀。

2020年二级建造师公路工程重点考点总结

2020 年二级建造师《公路工程》重点考点总结路基类 型 1.一般路基 2.特殊路基(1)软土地区路基:路堤失稳、沉降过 大等问题。 (2)滑坡地段路基:滑坡是指在一定的地形地质条件下,由于各种自然和认为的因素影响,山坡的不稳定土(岩)体在重力的作用下,沿着一定的软弱面(带) 作整体、缓慢、间歇性的滑动变形现象。 (3)膨胀土地区路基:遇水膨胀、失水收缩。土方 路堤施工技术填筑要求 1.性质不同的填料,应水平分层、分段填筑、分层压实。同一水平层路基全宽应采用同一种填料,不得混合填筑。每种填料填筑压实后的连续厚度不宜小于500mm.填筑路床最后一层时,压实后的厚度应不小于100mm. 2、对潮湿或冻融敏感性小的填料应填筑在路基上层。强度较小的填料应填筑在下层。有地下水的路段或临水路基范围内,宜填筑透水性好的填料。 3、在透水性不好的压实层上填筑透水性较好的填料前,应在其表面设2%~4%的双向横坡。不得在由透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料。 5、每一填筑层压实后的宽度不得小于设计宽度。 6、路堤填筑时,应从最低处起分层填筑,逐层压实;当原地面纵坡大于12%或横坡陡于1:5 时,应按设计要求挖成台阶,或设置坡度向内并大于4%、宽度大于2m 的台阶。 7、填方分几个作业段施工时,接头部位如不能交替填筑,则先填路段,应按1:1 坡度分层留台阶;如能交替填筑,则应分层相互交替搭接,搭接长度不小于2m 土方路堤施工技术填筑方法土方路堤常用推土机、铲运机、平地机、挖掘机、装载机等机械。分层填筑法。 分为水平分层填筑法和纵向分层填筑法。

水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑。是路基填筑的常用方法。 纵向分层填筑法:依路线纵坡方向分层,逐层向上填筑。宜用于推土机从路堑取土填筑距离较短的路堤。 混合填筑法:路堤下层用竖向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以20~40m 为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。 路基地面排水设施的施工要点 1.边沟(1)挖方地段和填土高度小于边沟深度的壤方地 段。(2)曲线外侧边沟应适当加深,其增加值等于超高 值。(3)土质地段的沟底纵坡郾于3%时应采取加固措 施。(4)路堤靠山一侧的坡脚应设置不渗水的边沟。 2. 截水沟 (1)挖方路基的堑顶截水沟应设置在坡口5m 以外,填方路基上侧的路堤截水沟距填方坡脚的距离,应不小于2m. (2)截水沟应先施工,与其他排水设施应衔接平顺。 3.排水沟(1)将汇集的水引向路基以外时,应设置 排水沟。 (2)排水沟的线形要求平顺,转弯处宣做成圆线,其半径不宜小于10m,排水沟长度通常区宣超过500m. 路基地下水排水设施的施工要点 1.暗 沟(1)用于排除泉水或地下集中水流。 (5)排水沟或暗沟采用混凝土或浆砌片石砌筑时。沿沟槽每隔10~15m 或在软硬岩层分界处时应设置伸缩缝或沉降缝。

2019二级建造师公路实务真题及解析教学提纲

2019二级建造师公路实务真题及解析

2019年二级建造师《公路工程管理与实务》真题 一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。 1.路基填土高度小于路面和路床总厚度时,基底应按设计要求处理。如对地基表层土进行超挖、分层回填压实,其处理深度不应小于()。 A.重型汽车荷载作用的工作区深度 B.路床总厚度 C.路堤和路床总厚度 D.天然地下承载深度 2.关于支撑渗沟施工的说法,错误的是()。 A.支撑渗沟应分段间隔开挖 B.支撑渗沟侧壁宜设封闭层 C.支撑渗沟的基底宜埋入滑动面以下至少500mm D.支撑渗沟的出水口宜设置端墙 3.土工膜袋护坡的侧翼宜设()。 A护脚棱体B.压袋沟C.排水管D.边界处理沟 4.关于填隙碎石基层施工技术要求的说法,错误的是()。 A.填隙碎石层上为薄沥青面层时,碾压后宜使集料的棱角外露3~5mm B.填隙料应干燥 C.宜采用胶轮压路机静压,碾压时,表面集料间应留有空隙 D.填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通 5.无机结合料稳定土的无侧限抗压强度试验的试件为()。

A.100mm×100mm×100mm的立方体 B.高:直径=1:1的圆柱体 C.高:直径=2:1的圆柱体 D.150mm×150mm×150mm的立方体 6.桥梁施工模板吊环设计计算拉应力应()50Mpa A.不大于 B.不小于 C.大于 D.等于 7.泵送混凝土中不适合采用的外掺剂或掺合料是()。 A.减水剂 B.速凝剂 C.粉煤灰 D.活性矿物掺合料 8.钻孔灌注桩施工中埋设护筒,不属于护筒作用的是()。 A.稳定孔壁 B.钻头导向 C.隔离地表水 D.增强桩身强度 9.隧道围岩分级一般采用两步分级的综合评判方法,其初步分级考虑的基本因素是()。 A.围岩的坚硬程度和地下水 B.围岩完整程度和初始应力 C.岩石的坚硬程度和岩体的完整程度 D.岩体的完整程度和地下水 10.隧道爆破掘进的炮眼有:①掏槽眼;②辅助眼;③周边眼。预裂爆破正确的起爆顺序是()。A.①②③ B.③②① C.③①② D.①③② 11.关于标线施工技术要求的说法,错误的是()。 A.标线工程正式开工前,应进行标线车自动行驶试验 B.在正式划标线前,应保证路面表面清洁干燥 C.应根据设计图纸行放样

二级建造师《公路工程》完整版模拟考试题

二级建造师《公路工程》完整版模拟考 试题 姓名:__________ 指导:__________ 日期:__________

一、单项选择题(共20题,每题l分。每题的备选项中,只有1个最符合题意) 1.确定水泥稳定土水泥剂量的方法是( )。 A.根据路面设计图确定 B.根据土的含水量确定 C.通过配合比设计试验确定 D.根据规范规定的水泥剂量范围和经验确定 2.可直接用作路床填料的是( )。 A.粉质土 B.强风化石料 C.砾石土 D.强膨胀土 3.沥青表面处治路面通常采用( )施工。 A.层铺法 B.平衡梁法 C.小型机具法 D.撒布法 4.土基达到最大干密度时所对应的含水量称为( )。 A.最大含水量 B.最小含水量 C.最佳含水量 D.天然含水量

5.SMA沥青混合料的级配类型是( )。 A.开级配 B.连续级配 C.半开级配 D.间断级配 6.关于结构物回填施工的说法,正确的是( )。 A.涵背回填应采用倾填方法 B.桥台台背回填宜采用不透水的黏土作填料 C.桥台台背和锥坡的回填不能同步进行 D.挡土墙墙背回填结束后,顶部应及时封闭 7.某软岩路堑路段缺乏合格石料,该路堑最适合修建的挡土墙是( )。 A.加筋挡土墙 B.锚杆挡土墙 C.浆砌块石衡重式挡土墙 D.护臂式挡土墙 8.路基施工放样测量中,以平面曲线起点(或终点)至盐线任一点的弦线与切线之间的弦切角和弦长来确定待放点位置的方法称为( )。 A.切线支距法 B.坐标法 C.直角坐标法 D.偏角法 9.关于水泥稳定土路拌法碾压施工的做法,正确的是( )。

A.压路机的碾压速度应先快后慢 B.同日施工的两工作段的衔接处,前一段拌合整形后留5~8m与后一段再加水泥重新拌合后一起碾压 C.当必须分两幅施工时,纵缝必须斜接,不得垂直相接 D.应先采用重型压路机后采用轻型压路机进行碾压 10.中国古代著名的赵州桥(石拱桥)属于( )桥型。 A.无铰拱 B.一铰拱 C.两铰拱 D.三铰拱 11.不适合采用旋挖钻机钻孔的地层是( )。 A.砂土层 B.黏土层 C.次坚石层 D.含有部分碎石的土层 12.预应力后张法张拉施工时,工具锚(夹具)、千斤顶和工作锚(锚具)正确的安装顺序是( )。 A.工作锚→千斤顶→工具锚 B.工具锚→千斤顶→工作锚 C.工具锚→工作锚→千斤顶 D.工作锚→工具锚→千斤顶 13.用一种钢制的活动防护装置或活动支撑,通过软弱含水层,特别是河底、海

二级建造师《市政公用工程管理与实务》各章节重要知识点整理

市政公用工程管理与实务 2K310000 市政公用工程施工技术 2K311000 城市道路工程 2K311010 城镇道路工程结构与材料 1)水泥混凝土设计使用年限30年,沥青混凝土设计使用年限15年,沥青贯入式碎砾石设计使用年限10年,沥青表 明处治设计年限为8年。 2)柔性路面(抗弯强度小,弯沉变形较大),它的破坏取决于极限垂直变形和弯拉应变;刚性路面(弯拉强度大,弯 沉变形很小),它的破坏取决于极限弯拉强. 3)基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把由面层下传的应力扩散到垫层或土基。 4)路面性能要求:(1)【垫层】水稳定性必须好;(2)【基层】应具有足够的、均匀一致的承载力和较大的刚度,坚实、 平整、整体性好,不透水性好,抗冻性满足设计要求;(3)【面层】要求平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量。 5)上细下粗,从上至下,砂-细-中-粗。【特粗式沥青混凝土、粗粒式沥青混凝土】二层或三层式面层的下面层,【中粒】 三层式面层的中面层或二层式面层的下面层、二层或三层式面层的上面层,【细粒】二层或三层式面层的上面层、磨耗层,【砂粒】自行车道与人行道的面层. 6)A级沥青各个等级的公路,适用于任何场合和层次。B级沥青1、高速公路、一级公路沥青下面层及以下的层次, 二级及二级以下公路的各个层次;用做改性沥青、乳化沥青、改性乳化沥青、稀释沥青的基质沥青。C级沥青三级及三级以下公路的各个层次. 7)多层路面选用沥青时,上稠下稀,注意形容词是“较”而非其他的;同样要注意形容词的还有刚性路面弯拉强 度大弯沉变形很小柔性路面较弯拉强度小弯沉变形较大. 8)用于城镇快速路、主干路的沥青表面层粗集料的压碎值不大于26% ;吸水率不大于2.0% 9)城镇快速路、主干路的沥青面层不宜用(粉煤灰)作填充料。粉煤灰强度低,有污染。应用【石灰岩】或【岩浆岩】 【强基性岩石】等【憎水性石料】经磨细得到的矿粉,矿粉应干燥洁净,细度达到要求。当采用水泥/石灰/粉煤灰做填充料时,其用量不宜超过矿料总量的【2%】城镇快速路、主干路的沥青面层不宜用粉煤灰作为填充料 10)湿时排水,冻时防冻,不均匀,加半刚路基可能产生不均匀沉降或不均匀变形时,宜加设半刚性垫层,半刚性垫层 宜采用低剂量水泥、石灰或粉煤灰等无机结合料稳定粒料或土;防冻垫层和排水垫层材料宜采用(砂、砂砾等颗粒材料;) 水文地质条件不良的土质路堑,路床土湿度较大时,宜设置排水垫层;季节性冰冻地区,设置防冻垫层 11)垫层宽度应于基层宽度相同,其最小厚度为150㎜ 12)基层的宽度应根据混凝土面层施工方式的不同比混凝土面层每侧至少宽出300mm、500mm或650mm。小三轨五滑 六五(小型机具施工-轨模式摊铺机施工-滑模式摊铺机施工)滑模式摊铺机不需要模板,它利用自带的伸出的模板进行铺设,施工速度快质量好,而轨模式摊铺机要先铺好模板再摊铺,现在一般都用滑模式摊铺机为主. 13)快速路、主干路的横向缩缝应加设(传力杆)。横向传力杆,纵向拉力杆,桥梁上伸缩杆,纵拉-横传-桥伸缩 14)【重力式】挡土墙:依靠墙体自重抵挡土压力作用。2、【衡重式】挡土墙:利用衡重台上填土的下压作用和全墙 重心的后移增加墙体稳定。3、钢筋混凝土【悬臂式】挡土墙:采用钢筋混凝土材料,由(立壁)、(墙趾板)、(墙踵板)三部分组成。4、钢筋混凝土【扶壁式】挡土墙:沿墙长,每隔一定距离加筑肋板(扶壁)使墙壁与墙踵板连接,由(扶壁)、(墙趾板)、(墙踵板)、(墙面板)组成。悬臂:一立二墙,扶壁:一扶三墙 15)【静止土压力】:不受外力干扰的水平应力;【主动土压力】:土压着墙走;【被动土压力】:墙压着土往回走, 土面可能隆起。主动<静止<被动。主动土压力最小,静止土压力其次,被动土压力最大,位移也最大 16)我国城镇道路分为,快速路——主干路——次干路——支路 17)【快速路】:交通连续通行,配备安全与管理设施;【主干路】:连接城市各主要分区,以交通功能为主;【次干 路】:以集散交通为主,兼有服务功能;【支路】:服务功能为主 18)面层【四度、三性、一噪声】1较高的结构强度、2刚度、3平整度4粗糙度;1高低温稳定性、2不透水性 3耐磨性,新版再加一个噪声面层使用要求指标,里面还有(噪声量),使用指标和面层特点是不同的!面层的使用要求指标是【平承温抗透噪】:平整度、承载能力、温度稳定性、抗滑能力、不透水性、噪音量。【路面】的性能要求:平整度,承载能力,温度稳定性,抗滑能力,透水性和噪声量;【基层】的性能要求:抗冲刷能力,抗变形能力,刚度较大,坚实平整,整体性好,不透水性好;【垫层】:水稳定性务必好 19)沥青路面【面层】可由一层或数层组成,高等级路面可包括磨耗层、面层上层、面层下层或者称为上面层、中面层、 下面层

2018年二级建造师公路工程实务真题及答案

2018年二级建造师公路实务真题及答案解析(完整版) 1.不得直接填筑于冰冻地区三、四级公路下路床的填料是( )。 A.湿粘土 B.弱膨胀土 C.红粘土 D.粉质土 2.袋装砂井施工工艺流程中,最后一步工艺是( )。 A.埋砂袋头 B.机具移位 C.摊铺上层砂垫层 D.拔出套管 3.关于击实试验法测定最佳含水量的说法,错误的是( )。 A.用干法或湿法制备一组不同含水量的试样 B.制备好的土样应一次性倒入击实筒 C.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线 D.当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验 4.不能用于二级和二级以上公路高级路面基层的是( )。 A.水泥稳定细粒土 B.水泥稳定煤矸石 C.水泥稳定碎石土 D.水泥稳定沙砾 5.二级公路无机结合料稳定碎石基层施工中,其拌合工艺和摊铺工艺推荐采用( )。 A.集中厂拌和摊铺机摊铺 B.人工路拌和摊铺机摊铺 C.人工路拌和推土机摊铺 D.集中厂拌和推土机摊铺 6.水泥混凝土抗折强度的实验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④加载实验;⑤整理实验数据,提供实验报告,正确的顺序为( )。 A.①→②→③→④→⑤ B.①→③→②→④→⑤ C.①→③→④→②→⑤ D.①→②→④→③→⑤ 7.关于高性能混凝土使用减水剂性能的要求,错误的是( )。 A.减水率低 B.坍落度损失小 C.能明显改善混凝土耐久性 D.与水泥的相容性好 8.关于圆管施工要求的说法,正确的是( )。 A.管节不得现场就地制造 B.当管壁厚度不一致时,应调整高度使内壁持平 C.管接口处不得使用沥青填塞 D.每节管底出现反坡的坡度应小于3° 9.根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是( )。 A.长483米的隧道 B.长875米的隧道 C.长1560米的隧道 D.长34590米的隧道 10.隧道通风控制体系中,控制风机运转所依据的环境数据主要是( )含量。 A.O2 B.CO C.CO2 D.SO1 11.单代号网络图中,箭线一般用来表示( )。 A.工作之间的逻辑关系 B.一项工作 C.一项工作的持续时间 D.工作之间的搭接时距 12.下列张法预应力筋质量检验的实验项目中,属于关键项目的是( )。A.管道坐标 B.管道间距 C.张拉伸长率 D.断丝滑丝数 13.某桥墩承台面与地面平齐,标高为+3.27m,墩顶高为+20.15m,墩顶处施工属于( )。 A.I级高出作业 B.II级高处作业 C.III级高处作业 D.IV级高处作业 14.关于配电箱,开关箱安全技术要求的说法,错误的是( )。 A.分配电箱不得挂接临时用电设备 B.一个开关箱最多控制两台用电设备 C.总配电必须安装漏电保护器 D.开关箱内必须安装漏电保护器 15.营改增后,城市维护建设税及教育费附加在( )中计数。 A.增值税 B.企业管理税 C.其他工程税 D.规费 16.根据《公路工程标准施工招标文件》,①中标通知书。②合同协议书。③技术规范。④项目专用合同条款。这四项合同文件解释的优先顺序是( )。 A.①③②④ B.④②③① C.③②①④ D.②①④③ 17.关于钢筋加工场的说法,错误的是( )。 A.钢筋应垫高堆放,离地20㎝以上,下部支点应以保证钢筋不不变形为原则 B.顶棚及架构原则上应采用木结构搭设 C.钢筋加工场应做硬化处理 D.场地四周应设置排水沟 18.关于公路工程施工特种作业人员管理的说法,错误的是( )。 A.特种作业人员应具有初中及以上学历 B.特种作业人员应当参加年度安全教育培训或继续教育,每年不得少于24h C.用人单位应与持有资格证书的特种人员订立劳动合同 D.用人单位应单面口头告知特种作业人员违章操作的危害 19.根据《公路建设监督管理办法》,政府投资公路建设项目实施的程序包括:①编制可行性研究报告;②编制项目建议书;③编制初步设计文件;④组织项目施工招标;⑤编制施工图设计文件;⑥进行征地拆迁并申报施工许可;⑦办理项目交、竣工验收和财产转移交手续;⑧组织项目施工;⑨组织项目后评价。上述实施程序正确的排序是( )。 A.②→①→③→④→⑤→⑥→⑧→⑨→⑦ B.②→①→③→⑤→④→⑥→⑧→⑦→⑨ C.①→②→③→⑤→④→⑥→⑧→⑨→⑦ D.①→②→③→④→⑤→⑥→⑦→⑧→⑨ 20.根据《公路工程设计变更管理办法》,发生较大设计变更时,负责审批的单位是( )。 A.交通运输部 B.项目建设单位 C.省级交通主管部门 D.勘察设计单位 21.下列工程防护中,属于圬工防护的有( )。 A.框格防护 B.捶面 C.挂网式坡面防护 D.抛石 E.锚杆铁丝网喷浆 22.水泥混凝土路面断板的治理措施有( )。 A.直接灌浆 B.局部带状修补 C.扩缝灌浆 D.罩面补强 E.整块板更换 23.后张法预制梁板施工中,张拉时预应力损失过大的原因有( )。

二级建造师公路工程管理与实务试卷及答案完整版

2012年二级建造师考试《公路工程管理与实务》试卷及答案(完整版) 一、单项选择题(共20题,每题l分。每题的备选项中,只有1个最符合题意) 1.确定水泥稳定土水泥剂量的方法是( )。 A.根据路面设计图确定 B.根据土的含水量确定 C.通过配合比设计试验确定 D.根据规范规定的水泥剂量范围和经验确定 2.可直接用作路床填料的是( )。 A.粉质土 B.强风化石料 C.砾石土 D.强膨胀土 3.沥青表面处治路面通常采用( )施工。 A.层铺法 B.平衡梁法 C.小型机具法 D.撒布法 4.土基达到最大干密度时所对应的含水量称为( )。 A.最大含水量 B.最小含水量 C.最佳含水量 D.天然含水量 5.SMA沥青混合料的级配类型是( )。 A.开级配 B.连续级配 C.半开级配 D.间断级配 6.关于结构物回填施工的说法,正确的是( )。 A.涵背回填应采用倾填方法 B.桥台台背回填宜采用不透水的黏土作填料 C.桥台台背和锥坡的回填不能同步进行 D.挡土墙墙背回填结束后,顶部应及时封闭 7.某软岩路堑路段缺乏合格石料,该路堑最适合修建的挡土墙是( )。 A.加筋挡土墙 B.锚杆挡土墙 C.浆砌块石衡重式挡土墙 D.护臂式挡土墙

8.路基施工放样测量中,以平面曲线起点(或终点)至盐线任一点的弦线与切线之间的弦切角和弦长来确定待放点位置的方法称为( )。 A.切线支距法 B.坐标法 C.直角坐标法 D.偏角法 9.关于水泥稳定土路拌法碾压施工的做法,正确的是( )。 A.压路机的碾压速度应先快后慢 B.同日施工的两工作段的衔接处,前一段拌合整形后留5~8 m与后一段再加水泥重新拌合后一起碾压 C.当必须分两幅施工时,纵缝必须斜接,不得垂直相接 D.应先采用重型压路机后采用轻型压路机进行碾压 10.中国古代著名的赵州桥(石拱桥)属于( )桥型。 A.无铰拱 B.一铰拱 C.两铰拱 D.三铰拱 11.不适合采用旋挖钻机钻孔的地层是( )。 A.砂土层 B.黏土层 C.次坚石层 D.含有部分碎石的土层 12.预应力后张法张拉施工时,工具锚(夹具)、千斤顶和工作锚(锚具)正确的安装顺序是 ( )。A.工作锚→千斤顶→工具锚 B.工具锚→千斤顶→工作锚 C.工具锚→工作锚→千斤顶 D.工作锚→工具锚→千斤顶 13.用一种钢制的活动防护装置或活动支撑,通过软弱含水层,特别是河底、海底或者城市中心区修建隧道的方法是( )。 A.明挖法 B.盖挖法 C.盾构法 D.浅埋暗挖法 14.隧道浅埋段施工不应采用的开挖方法是( )。 A.单侧壁导坑法 B.双侧壁导坑法 C.全断面法 D.留核心土法 15.下列交通安全设施中主要作用为管制和引导交通的是( )。

【精编】二级建造师公路工程管理与实务复习资料汇总

公路工程管理与实务复习资料 1、软土包括饱水的弱黏性土和淤泥;滑坡地段路基:山坡的不稳定土体在重力作用下,沿着一定 的软弱面作整体的、缓慢的、间歇性的滑动变形现象;膨胀土地区路基:遇水膨胀、失水收缩是其特点。 2、土质路堤地基表面处理要求:二级及以上公路路堤的压实度应不小于90% ;三、四级公路应不 小于85% ;原地面的坑、洞、墓穴等,应在清除沉积物后,用合格填料分层回填分层压实;地基为耕地、土质松散、水稻田、湖塘、软土、高液限土等时,应按设计要求进行处理;当地下水影响路堤稳定时,应采取拦截引排地下水或在路堤底部填筑渗水性好的材料等措施;地面横坡为1:5?1: 2.5时,原地面应挖成台阶,台阶宽度不小于2m地面横坡陡于1: 2.5地段的陡坡路堤,必须验算路堤整体沿基底及基底下软弱层滑动的稳定性。否则应采取改善基底条件或设置支挡结构物等防滑措施。 4、在非岩石地基上,填筑填石路堤前,应设过渡层。 5、填料要求:挖取方便,压实容易,强度高,水稳定性好。巨粒土,级配良好的砾石混合料是较好的路基填料。石质土,具有较高的强度和足够的水稳定性,属于较好的路基填料。砂土可用作路基填料,但没有塑性,在使用时可掺入黏性大的土;轻、重黏土不是理想的路基填料,规范规定液 限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料,需要应用时,必须采取技术措施(例如含水量过大时加以晾晒),经检查合格后方可使用;粉质土不宜直接填筑于路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤。泥炭、淤泥、冻土、强膨胀土、有 机质土及易溶盐超过允许含量的土,不得直接填筑路基。含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。煤渣、高炉矿渣、钢渣、电石渣等工业废渣可以用作路基填料,但在使用过程中应注 意避免造成环境污染。 &土方路堤施工技术:性质不同的填料,应水平分层、分段填筑、分层压实。同一水平层路基全宽应采用同一种填料,不得混合填筑。每种填料填筑压实后的连续厚度不宜小于500mm填筑路床 最后一层时,压实后的厚度应不小于100mm对潮湿或冻融敏感性小的填料应填筑在路基上层。强度较小的填料应填筑在下层。有地下水的路段或临水路基范围内,宜填筑透水性好的填料。在透水性不好的压实层上填筑透水性较好的填料前,应在其表面设2%?4%的双向横坡。不得在由透水 性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料。每一填筑层压实后的宽度不得小于设计宽度。路堤填筑时,应从最低处起分层填筑,逐层压实;当原地面纵坡大于12%或横坡陡于1:5

2020年二级建造师公路工程章节试题

2020年二级建造师公路工程章节试题 及答案(1-3)路基干湿类型 路基的干湿类型表示路基在最不利季节的于湿状态,划分为干燥、中湿、潮湿和过湿四类。 1、原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分; 2、新建公路路基的干湿类型,可用路基临界高度来判别。 【例】在软土地基上填筑路堤时,如软基处理不当,易产生的病害有()。 A.路堤冻胀 B.路基开裂 C.路堤边坡失稳 D.路堤融沉 E.路基沉降过大 答案:CE 原地基处理要求 一、土质路堤地基表层处理要求 (1)二级及二级以上公路路堤和填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除并将坑穴填平夯实。 (2)应对路幅范围内、取土坑的原地面表层腐殖土、表土、草皮等进行清理,填方地段还应按设计要求整平压实。 (3)稳定斜坡上地基表层的处理,应符合下列要求:

①地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接在天然地面上填筑路堤。 ②地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于 2m。 (4)地面横坡陡于1:2.5地段的陡坡路堤,必须验算路堤整体沿基底及基底下软弱层滑动的稳定性,抗滑稳定系数不得小于规范规定,否则应采取改善基底条件或设置支挡结构物等防滑措施。 (5)当地下水影响路堤稳定时,应采取拦截引排地下水或在路堤底部填筑渗水性好的材料等措施。 (6)应将地基表层碾压密实。在一般土质地段,高速公路、一级公路和二级公路基底的压实度(重型)不应小于90%;三、四级公路不应小于85%。路基填土高度小于路面和路床总厚度时,基底应按设计要求处理。如对地基表层土进行超挖、分层回填压实,其处理深度不应小于重型汽车荷载作用的工作区深度。 路基填料的选择 用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。强度要求是按CBR值确定,应通过取土试验确定填料最小强度和最大粒径。 注: ①表列强度按《公路土工试验规程》(JTJ051)规定的浸水96h的CBR试验方法规定。 ②三、四级公路铺筑沥青混凝土和水泥混凝土路面时,应采用二级公路的规定。 1.土石材料 1)巨粒土,级配良好的砾石混合料是较好的路基填料。膨胀岩石、易溶性岩石不宜直接用于路堤填筑,强风化石料、崩解性岩石和盐化岩石不得直接用于路堤填筑。2)石质土,如碎(砾)石土,砂土质碎(砾)石及碎(砾)石砂(粉粒或粘
