一、编制说明

(一)、编制依据

1、本工程招标文件、图纸;

2、国家现行施工规范及有关法律、法规等文件;

3、现行建筑、安装等劳动定额;

4、现场踏勘观感;

5、本公司内部文件、管理制度等。

(二)、拟采用国家及地方规范有关资料:

1、工程测量规范GB50026-93;

2、土方与爆破工程施工及验收规范GBJ201-83;

3、地基与基础工程施工及验收规范GBJ202-83;

4、地下防水工程施工及验收规范GBJ208-83;

5、钢结构工程施工及验收规范GB50205-95;

6、混凝土结构工程施工及验收规范GB50204-92;

7、冷拔钢丝预应力混凝土构件设计与施工规程JGJ19-92;

8、砌体工程施工及验收规范GB50203-98;

9、设置钢筋混凝土构造柱多层砖房抗震技术规程;

10、屋面工程技术规范GB50207-94;

11、玻璃幕墙工程技术规范JGJ102-96;

12、建筑地面工程施工及验收规范GB50209-95;

13、建筑装饰工程施工及验收规范JGJ73-91;

14、建筑防腐蚀工程施工及验收规范JGJ18-96;

15、钢筋焊接及验收规程JGJ18-96;

16、采暖与卫生工程施工及验收规范GBJ242-82;

17、通风与空调工程施工及验收规范GBJ243-82;

18、施工现场临时用电安全技术规范JGJ46-88;

19、火灾自动报警系统施工及验收规范GB50166-92;

20、电气装置安装工程电梯电气装置施工及验收规范GB50182-93;

21、组合钢模板技术规范GBJ214-98;

22、给排水构造物施工及验收规范GBJ141-90;

23、混凝土外加剂GB8076-87;

24、普通混凝土配合比设计技术规定JGJ55-2000;

25、地面与楼面工程施工及验收规范BJ205-83;

26、卫生陶瓷GB6952-86;

27、瓷砖规格建安尺寸GB6953-86;

28、建筑机械使用安全技术规程JGJ33-86;

29、建筑施工高处作业安全技术规范JGJ80-91;

30、建筑机械使用安全技术规程JBJ33-86;

31、施工验收标准执行黑龙江省建筑工程施工质量验收标准DB23/711~

724-2003

32、建委颁发的有关建筑规程,安全、质量等文件;

33、公司有关施工、施工质量、安全生产、技术管理等文件;

34、投标中建设单位提供的有关该工程施工图及有关文件;

35、投标中建设单位对该工程提出的施工工期、质量等要求。

二、工程概况

(一)、工程建设概述

本工程为大庆石化公司炼油厂120万吨/年加氢精制装置及配套工程储运系统改造,大庆市石化工程有限公司设计,大庆监理公司,施工单位为江苏三箭建筑安装工程有限公司。

(二)建筑设计特点

1、本工程建筑平面形式大体为正方型,总建筑面积为:40.96平方米.楼全高4.2米,共一层。

2、本工程为框架结构,基础为独立基础,主体砌筑采用砌筑。

(三)、结构特征:

1、本工程所处地形平原上的平坦地段,下部为粉质粘性土,土层分布均匀,有地下水,通过井点降水可满足建筑物的承载要求。

2、本工程抗震设防裂度度。

3、本工程基础采用柱下独立基础。本工程设计基准期为50年,基础埋深-2.00米,基础混凝土设计强度等级为C30.

4、混凝土基础以上,±0.00以下采用,M水泥砂浆砌筑,主体部分采用M 砂浆砌筑。

(四)、施工条件:

1、施工日期:2008年7月18日进场,2008年 7月日正式施工,2008年月日正式竣工。

2、整个工程应注意,土方工程、基础工程、主体工程的施工进度和施工质量的安排。根据本工程的工程特点,拟定控制工期如下:

基础及土方工程:2008年7月日至2008年7月日

主体工程:2008年7月日至2008年7月日

装修工程及收尾:2008年7月日至2008年7月日

其它工程:水暖、电气、等工程按土建控制工期安排,穿插作业,保证与土建工期一致。

3、本工程交通运输便利可保证各类施工材料的运输。

4、本工程地质情况已由地质勘探队现场钻探完毕,有地质勘探报告。

(五)、工程施工质量:合格

三、总体施工方案

本工程质量要求较高,所以在施工过程中必须坚持科学管理方针,坚持质量为本,推行科学管理,雕塑建筑精品,维护用户权益,积极合理推广新技术、新工艺、新材料,加强质量管理,做到文明施工、安全生产。

(一)施工组织管理

1、为了确保工程的进度、质量、安全,按期交付使用,我处委

派一个优秀项目经理部进驻现场施工管理,我们将服从业主管理,接受监理监督,加强科学管理,保证在合同工期内完成施工任务。

项目部人员组成如下:

项目经理:

工长:

技术负责人:

质检员:

放线员:

安全员:

2、本工程组织施工以土建工程为主,水电、及装饰工程配合施工。

(二)施工过程控制:

地基及基础工程→主体结构工程→装饰工程→水电配套工程→竣工验收。

(三)机械选择

本工程楼长6.4米,宽6.4米,高 4.2米。选用一台30塔吊负责整个工程主体,装饰等各分部工程材料的运输,另外有钢筋切断机、弯曲机、调直机、电焊机、对焊机、电锯等机械设备。

(四)文明施工:

建立健全文明施工、安全生产组织机构,创建文明工地,保证安全生产、现场材料、器材堆放合理、整齐。采用全封闭悬挑式脚手架,临时用电采用TN-S系统,达到国家施工现场临时用电规范标准。

四、施工方案、施工方法与技术措施

(一)、施工准备工作

施工准备工作的内容包括:做到现场四通(水、电、通讯、道路)一平(场地平整);六落实(技术、劳动力组织、材料、机具、构件、暂设用房落实)。

1、现场准备:

1、施工准备工作内容多,范围广,因此在进场前应周密考虑,使施工准备工作既能为工程施工创造有利的施工条件和物资保证,又避免不必要的浪费和停工。

2、技术准备

2.1组织项目部人员审查施工图纸,及时解决设计中存在的问题。

2.2根据建设单位提供的完整施工图纸及实际情况,编制切实可行的施工组织设计,用以指导施工操作.

2.3编制施工图预算,并提出工料分析进行成本核算,以便有计划地组织材料、人员及时进场,减少浪费。

2.4依据建设单位提供的红线,正负零点,相应标高及总平面图进行工程定位放线。

3、施工机具、物资准备:

我公司将根据施工进度计划情况及时安排机具进场,以满足施工要求。

(二)工程施工现场平面布置(详见施工现场平面布置图)

(三)测量放线方案、措施

1、测量放线准备工作。

项目部进场后,技术负责人即与建设单位、设计单位、规划单位联系,办理建筑红线,绝对高程的交接手续,依据建筑总平面图实地勘察现场。由技术负责人组织测量放线及技术、质检人员熟悉图线,检验施工图纸细部尺寸,根据建筑总平面进行测量定位

1.3测量器具准备

2、测量施工方案

2.1项目经理部进场后,应根据建筑总平面,进行测量定位。定位方法:采用直角坐标法对工程进行定位,横纵向控制轴均不少于三条,保证定位测量的准确性,定位后先经大庆市规划局、监理部门、项目部、甲方共同进行定位验线后,再进行分区段细部轴线测量放线,标高,轴线必须一次性测设完成,设定各区控制点,控制点相互闭合后方可使用。

2.2工程测量依据:

施工总平面图,施工图,放线测设图,工程地质报告,标高确定选定绝对标高,根据设计文件推算相对标高,确定±0.00标高。

(四)土方工程

1、土方开挖时核对工程地质资料,观察现场所挖土与地质勘探资料是否相符。

2、土方开挖前要对平整后的场地重新进行测量和抄测,设置定位高程点的标志。

3、开挖土方应连续进行尽快完成,土方边坡挖土1:0.42放坡,由机械挖至-2.00米。

基坑挖好后,复核标高尺寸,为防止地基扰动,土方应预留100MM厚,人工清槽时,放线员做好标高控制点进行挖方。

4、土方施工完成后,应会同勘察、设计、监理、建设单位对地质情况进行验槽,符合设计要求后,将所有轴线及相应标高引至坑内,并会同甲方监理验线,验线合格后方可进行下道工序施工。

(五)、基础工程

1、基础工程主要工序有:钢筋工程、模板工程、混凝土工程、砌筑

工程、回填土工程。钢筋工程采取机械下料,人工绑扎,柱钢筋采用搭接焊,模板工程的梁、柱模板采用以木模为主,钢模辅助,现浇板木模为主。混凝土工程采用350型搅拌机1台,砌筑工程的砂浆采用掺外加剂法。回填土采用暖土,机械分层夯实,按设计要求的回填土的标高,保证回填的厚度。

2、技术措施、施工工艺。

(1)混凝土运输、浇筑、养护。

1)浇筑混凝土时,混凝土坍落度不超过50毫米,施工缝留置在剪力较小部位。

2)当混凝土浇筑完成后,立即覆盖塑料布,浇水养护。

3)现浇混凝土的侧模要在混凝土强度能保证其表面及表面棱角拆模时不受损坏,混凝土底模应在其达到设计强度75%后进行拆模。

4)混凝土养护期间每天测四次,在未达到设计混凝土强度标准值的30%时,每2小时测一次。

(2)砌筑工程

1)在砌筑前浇水湿润,砂浆的和易性要好,提高砌砖灰浆饱满度,保证灰缝不超过10毫米。

(六)土方回填

1、回填土施工前基底处理

回填土施工前,应将基底表面上的树根,垃圾等杂物清除干净,将基底内遗留的大块砖石及残土用挖掘机械从基坑内挖出运至场外。

2、回填土工程施工方法

室内室外回填土同时进行施工,且纵横墙体内,内外对称夯填。室内、

室外回填土每层回填厚度均为250毫米,夯实应从距离填土边缘100—150毫米处开始,夯实3-4遍后再夯填土边缘,以防坠锤。分段填出时,每层接缝处应作成斜坡形,夯实重迭0.5-1米,上、下层接缝应错开不小于1米。

3、回填土夯实机具及夯实方法,密实度

(1)本工程回填土夯实机具采用蛙式打夯机。

(2)机械夯实每层应一夯压半夯,夯夯相接,行行相连,纵横交叉并且严禁采用水浇使土下沉的所谓“水夯法”。

(3)回填土按设计要求密实度需达到1.5 g/cm3

4、回填土取样要求

回填土每层填土夯实后,应按规范规定进行环刀取样。

5、质量保证措施

(1)在室内、室外回填土实际施工前,工程技术人员以文字、图示或讲述等方式向施工作业人员作全面彻底的技术交底。

(七)主体钢筋砼工程

1、本工程主体钢筋砼工程配置有独立的施工班组,即木工、钢筋工、砼工、瓦工。

框架结构,结构组成:框架柱砼强度等级为C30 。钢筋采用等级为一级和二级,施工中用砼采用现场配制,模板为竹模板,配合使用钢模板,模板支撑系统采用10310木方支撑,对直接支在土上的木方,下方土应夯实,并用60mm厚木板垫在木方下,上下层支撑木方的位置应一致,在钢筋绑扎之前,模板应刷隔离剂,隔离剂为模具油,柱施工时先用同配合

比的水泥砂浆将柱铺约100mm厚的一层,防止柱发生蜂窝,振捣器具采用插入式振捣棒。

2、模板工程

2.1本工程模板采用竹模板拼装,配合使用钢模板。施工时应首先确定模板的位置,柱周边的砼中埋入钢筋,用以加固模板,确定柱,墙定位位置,应与放线位置相符。柱、模板应用卡扣连接、拼装,备上1003100落叶松木方@600,确保模板整体刚度、强度。柱子加固采用φ12钢筋套,木楔板紧,其下部用木方,上部用钢拉线,配合紧线器校正。柱根部位支模板,应预留一块模板不安装,待柱模支完后,清除柱内的杂物再将此板安装上。支梁模板,梁底支模用1003100木拐。大头拐子下面要垫60mm 厚木板,为了保证大头拐子的稳定性,根部和中间加设25mm厚木拉板@ 500连结。每个拐子不少于两道,横竖两个方向均设置。现浇板底模板缝要严密,不漏浆。纵横交错连接,确保模板支撑体系的刚度、强度、稳定性。在钢筋绑扎前,在钢模板表面上应涂刷隔离剂,并防止钢筋受到污染。模板应按规定起拱1/1000-3/1000,拆模时要搭设临时脚手架,并有专人看管。保证安全,保证模板不被破坏,柱构件在2日后即可拆除,悬挑构件应在砼达到100%强度后拆除。拆除后的模板要及时清理、维修,对于损坏严重的模板应及时返回公司修理。浇筑砼前要经甲、乙、+监理三方共同验收模板、钢筋、预留洞、埋件等,合格后方可施工混凝土,混凝土浇注时要设专人“看模”。

4、钢筋工程:

本工程钢筋工程施工前应要认真仔细阅读设计总说明及配筋图,所有进入现场的钢筋均应检验其出厂合格证,并在二次复试合格后方可使用。本

工程采用机械下料、制作,采用钢筋调直机,钢筋切断机、钢筋弯曲机、人工绑扎、制作、安装。绑扎中要保证以下项目。

(1)钢筋交叉点绑扎四周的钢筋全部绑扎,单向板可按“梅花”

型绑扎,双向板全部绑扎。

(2)箍筋转角处均应绑扎,相邻箍筋平直段绑扎形成“人”字形,箍筋接头,梁柱中沿纵横方向交错布置,并保证交于角钢筋上。

(3)主次梁钢筋相交时,次梁钢筋放置于主梁钢筋上。

(4)双排钢筋必须设垫筋、垫块确保钢筋位置正确,垫筋φ25@800,垫筋厚度同保护层厚度,间距800mm,其。竖向钢筋视截面错头控制为50%,钢筋高差40d,水平方向钢筋采用绑扎搭接(Ld=40d),当钢筋材料长度不能满足跨度要求时,必须采用焊接接头。受拉为48d,钢筋分项工程完成后,必须经“建设单位、施工单位、监理单位”三方共同检查验收合格后方可隐蔽,进行下部砼浇筑分项工程施工,在浇注砼时设专人“看筋”。5、砼工程

(1)所用材料选择:水泥:普通硅酸盐32.5#水泥、砂子:中砂。石子:柱、梁(2-4cm),搅拌计量:先选定砼材料运输专用车(并

做好标记),所用材料连车一起过称,确定材料体积并用油漆在

车上标出,混凝土材料运输车为固定使用,其它人员不准使用,

所用计量工具如下:水泥车2台,砂车4台,碎石车4台,外加

剂筒4个。本工程施工过程中严格控制水灰比,坍落度,每台班

抽检不少于4次,在下雨天等特殊情况下,应根据重新测定的含

水率调整各材料组份用量,按规范留置混凝土试块。

(2)混凝土搅拌严格按下面程序进行,碎石、水泥、砂、外加剂。

搅拌时间:掺外加剂T=180秒;未掺外加剂T=120秒。严格按技术员给定的配合比设计投料。

(3)混凝土运输:现场搅拌机搅拌的混凝土采用塔吊运输。

(4)振捣:梁、柱用振捣棒振捣,振捣间距为500mm,振捣时以混凝土不沉落、无气泡为宜,快插慢拔。振捣完后板应挂线找平、拉

毛。

(5)施工缝留设:柱为柱根和梁底;现浇梁尽量采用连续施工,如必须留缝时,可按以下方法留设,当顺次梁方向浇注时,施工缝留

在次梁中间范围1/3L处,若顺着主梁方浇注时,留在主梁中间

范围的1/3L处。施工缝用木板插入留直缝。施工缝重新接槎时,

要清理接槎部位,用钢钎凿毛,影除松动部分,清除杂物,浇水

湿润,浇同比例水泥砂浆。并在施工前核对楼板标高,横板钢筋

位置,预留孔位置,合格后,再浇注砼,砼浇注完并终凝后,立

即覆盖草袋子,并浇水养护,养护时间不少于7天。

(八)主体砌筑工程厂

本工程主体围护结构为红砖,施工顺序从一层向上施工,垂直运输采用塔吊。内、外墙同时砌筑,外墙不留槎。砌筑时在外墙转角处和内墙转角处立皮数杆。砌筑前先试排尺寸,要挑砖,内墙方向第一层排“丁”砖,然后大墙排“顺”砖。砌筑采用“三2一”砌砖法施工,砖砌体上、下错缝,内、外搭接,灰缝厚度为10mm 。墙体临时间断应砌成坡槎,坡槎长度不小于高度的2/3。砌块砌筑时要对孔缝搭接,个别情况无法对孔砌筑时,应在接缝处设拉结钢筋,转角和接槎处也应放Ф6拉筋,120墙

和240墙各放2根,370墙放3根,490墙放4根,且每隔500mm放一层,每边伸入墙内不少于1000mm,临时间断处不得超过一步架。砌体灰缝应横平竖直,全部灰缝应铺填砂浆,水平灰缝饱满度≥90%,竖缝为100%,内、外满口灰,水平灰缝和竖直灰缝宽度应控制在8-12mm,砌筑时采用“三一”砌筑法。

(九)装饰工程

1、抹灰工程

(1)抹灰工程的顺序应先内后外,先下后上。在具体情况下应把屋面防水做完,再进行室内抹灰,至少也要做一道隔气层。材料砂子为中砂,严格控制含泥量;水泥采用普硅32.5#,严禁使用小窑水泥,混合砂浆用直接进场的石灰膏调制,现场设专用的石灰膏淋灰池,防止现场用白灰熟化不好。

(2)抹灰之前,应将墙面灰尘、污垢等清除干净,并洒水湿润,检查门窗框是否垂直并进行调整。

(3)室内抹灰,墙面抹灰之前应贴灰饼,拉线、冲筋、回角规方。门窗口等阳角处用1:2水泥砂浆做好2米高的护角,每边100mm宽。墙抹灰分两遍找平,抹第二遍等第一遍灰六至七成干后进行。天棚抹灰之前要四面弹好水平线,抹底灰之前用一道素水泥浆涂刷天棚。

(4)地面抹灰之前应清理基层的杂物,并用水冲洗干净。对地面的标高进行抄测,在墙上弹水平线。找平层应抹压平直,表面粗糙。面层砂浆应随铺随拍实随抹平,抹平和压光分两次进行,压光工作应在砂浆终凝前抹压三遍完成。

(5)质量要求:表面平整5mm,阴阳角垂直4mm,立面垂直4mm,

阴阳角方正4mm,分格缝平直3mm。

(十一)门窗工程

1、本工程窗部分采用塑钢材料,由于该种窗制作精密,安装技术要求高,故本工程施工中各环节应格外注意。

(1)进场的塑料窗必须有出厂合格证,且应进行二次复试。

(2)塑钢窗部件、配件、材料等的运输,保管施工中要防止损坏,变形。

(3)窗安装前要按设计图纸要求检查窗的数量、品种、规格、开启方向、外形、五金件、密封条、紧固件等。不合格的必须更换。

(4)采用预留洞口安装法时,安装前检查洞口尺寸是否符合要求。

(5)安装窗时,环境温度不低于5℃。

(6)窗安装工序:

补贴保护膜→框上找中线→装固定片→洞口找中线→卸玻璃→框进洞口→调整管位→与墙体固定性(采用射钉方式固定,不得固定在砖缝上)→装拼樘料→装窗台板→填充弹性材料→洞口抹灰→清理砂浆→嵌缝→装玻璃→安装五金件→表面清理→撕下保护膜。

3、成品保护

门窗安装完毕,其下道工序为内外墙抹灰,墙面刮大白时应将门窗遮盖好,避免玻璃及门窗框被弄脏。操作人员的工具要妥善保管,轻拿轻放,切不可损坏门窗。

(十二)屋面工程

1钢结构屋架预制措施

1.1各种型钢进入预制场必须认真依据有关验收规范进行验收。验收内容:材质、几何尺寸,必须符合图纸要求,并附有材质合格证。

1.2放样:放样用钢尺等测量工具需用指测合格的工具,放样尺寸必须精确,在钢平台上按1:1比例放出屋架受力轴线,根据构件形心放出构件外轮廓线,焊制定位块。经复测合格后,方可使用。

1.3下料:根据大样尺寸如图纸要求(放样后应到施工现场进行实物测量)确定杆件和节点样板尺寸。采用气割下料,下料时充分考虑切割佘量和焊接收缩量,以保证构件外形尺寸。

1.4焊接前的准备:认真做好焊接前的各项准备工作,按规范的有关要求对焊条进行烘干,并做好有关的安全保证措施。

1.5焊接工艺参数如下:

1.6屋架的焊接顺序

各种结构的焊接顺序要尽量考虑减少残余应力以及变形最少,主要结构(件)的受力状态影响最小,除图中注明焊接角高度外,其余焊缝角度满足规范要求。

1.7组对焊接:根据施工图将各部件在平台大样上组对成形,确认无误后点固焊接。

1.8焊缝质量等级为三级,施工图中未标注的角焊缝全部满焊,焊脚

hf要符合下列要求:

焊脚hf < 1.2t mm(t为较薄焊件厚度)

焊脚hf > 1.5t mm(t为较厚焊件厚度)

焊件厚度t <= 4mm 时,hf=t

板件(厚度为t)边缘的角焊缝最大焊角尺寸应满足下列要求:

当板件厚t<=6 mm时, hf=t

当板件厚t>6 mm时, hf=(t-2)mm

2屋面压型钢板的构造:

2.1檩条采用C140X50X20X2.5,檩托采用L63X4,长150mm,与屋架上弦焊接。

2.2屋面为红色夹芯岩棉板100mm厚

3屋架钢结构及彩板安装方案

3.1钢结构安装工艺

梁埋件清理弹线屋面檩条安装彩板安装

检验

3.2钢结构、构件除锈与刷漆

构件钢材采用机械除锈,经除锈后的钢材表面应用毛刷清扫。构件采用人工滚刷刷防锈漆两遍及面漆两遍。涂刷应满足规范的有关规定及质量要求,涂刷内4小时内淋雨,涂刷下一层时上一层油漆必须干实后方可进行。

3.3彩钢安装方案

3.3.1钢屋架检查合格后,可铺挂钢屋面,安装平屋脊及其它配件钢。然后按设计要求做节点泛水。

3.3.2外挂墙体防水沟,铺装彩钢板从上至下用自攻螺丝在檩条上把紧。

(十三)脚手架工程

1、立杆的绑扎要求

立杆的埋置深度视土质而定,一般应不小于500毫米,埋杆前先挖好土坑并将坑底夯实或夯垫碎砖、石块,如遇上土质过松时,必须加绑扫地杆子,并在立杆底下垫木板或夯以碎砖石块,如遇混凝土石层地面,立杆可直接支在其上面,但必须加绑扫地杆子,立杆的搭接长度应跨两根大横杆并不得小于1.5米绑扎不得少于三道,相邻两根立杆接头要互相错开,且不应在同一步距内。

2、大横杆的绑扎要求

大横杆一般绑在立杆内面,搭接时小头压在大头上面,搭接长度不小于1.5米,绑扎不少于三道,相邻两步的接头和大头的朝向应相互交错,在同一步距中,里、外排大横杆的接头不宜在同一跨间内,单排架大横杆要比脚手眼高50—80毫米,单排脚手架小横杆伸入墙内不得小于240毫米,伸出大横杆部分不小于200毫米。

3、单双脚手防护架加固要求。

单、双防护架的两端以及纵向每隔15米处均应设剪力撑,每档宽度应占2-3个跨间距,从下到上连续设置,设于架子外侧与地面成45°--60°夹角,剪力撑应与立杆式横杆绑扎,高度超过三步架以上必须每隔七根杆设置抛撑,与地面成60°夹角,架子高度在7米以上则应设置连墙点,使架子与建筑物牢固连接,竖向每隔3跨,纵向每隔5跨设置一个。

6、安全防护要求:

二层窗口下设一层硬防护板一道,以上每二层用平网防护一道,防护架外侧挂密目网,一直随脚手架子增高。

7、搭设时注意事项:

底立杆应按立杆接长要求选择不同长度的钢管交错布置。

连墙件和剪刀撑应及时设置,不得滞后超过2步。

五、成品保护措施

(一)钢筋工程

1、浇筑混凝土时,应注意保护钢筋,不得攀踩钢筋,所有人员必须在铺设的马道上进行操作。

2、钢筋的混凝土保护层厚度不小于设计及施工规范规定,其钢筋垫不得遗漏。

3、柱子绑扎之后,不准踩踏。

4、楼梯的弯曲钢筋、负弯矩钢筋绑好后,不准踩在上面行走,在浇筑混凝土前保持原有形状,浇灌中派钢筋工专人负责修整。

5、绑扎钢筋时禁止碰动预埋件及洞口模板。

6、钢模板内面涂隔离剂不要污染钢筋。

7、安装电线管、暖卫管线或其它设施时不得任意切断和移动钢筋。

8、柱钢筋绑扎完成后,不准踩踏,采用简装脚手架铺跳板作为操作平台,操作人员及其他人员在上面操作检查。

9、弯起钢筋,负弯矩筋绑扎完后,不准在上面踩踏行走,在上面铺马道,各工种操作人员及检查人员在其上行走,浇筑混凝土时并派专人负

责修理,保证负弯矩筋位置正确。

(一)模板工程

1、吊装模板时轻起轻放,不准碰撞,防止模板变形。

2、拆模时不得使用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和棱角。

3、拆下的模板如发现模板不平或肋边损坏变形,应及时修理。

4、钢模板在使用过程中应加强管理,分规格堆放及时补涂刷防锈剂。(三)混凝土工程

1、要保证钢筋和垫块位置正确,不得踩楼板,楼梯的弯起钢筋,不碰动预埋件和插筋。

2、不准用重物冲击模板,不在梁或楼梯踏步模板吊帮上蹬踩。

3、已浇筑楼板,楼梯踏步的上表面混凝土要加以保护,必须在混凝土达到强度要求后方可在上面进行施工操作。

(四)砌体工程

1、该工程在砌筑时采用后装门窗框的方法,应注意固定框的埋件牢固,不可损坏,不可使其松动。

2、砌体上的设备槽孔以预留为主,尽量减少剔凿。

3、落地砂浆及时清除,以备再用。

4、拆除施工架子时,注意保护墙体及门窗口角。

(五)抹灰工程

1、抹灰前必须先把门框与墙体连接处的缝隙用水泥砂浆嵌塞密实。

2、要及时清扫干净残留在门框上的砂浆,门框要注意保护,以免破损。

泵站设备安装工程施工组织设计方案

目录 1.工程简介 (1) 1.1工程概况 (1) 1.2工程量 (1) 2施工布置 (1) 2.1施工道路 (1) 2.2施工用电 (1) 3.进度计划 (2) 4.设备安装及调试施工措施 (2) 4.1 闸门安装 (2) 4.2 拦污栅加工与安装 (2) 4.3 水泵安装 (3) 4.4 设备调试 (3) 5.资源配置 (5) 5.1劳动力配置 (5) 5.2机械配置计划 (5) 6. 质量、安全、环保措施 (6) 6.1质量保证措施 (6) 6.2安全施工要求 (6) 6.3文明施工要求 (7) 6.4环境保护要求 (7)

1.工程简介 1.1工程概况 北区雨水泵站位于保税一路和保税北路交界处附近,设计流量为7m3/s,采用4台潜水轴流泵。泵站进、出水管道连接北区河道和龙凤新河,设置有引、排水设施。泵站施工包括:进水管、泵房、出水管、引水管道四部分。 本工程包括:水泵安装、进水口闸门安装、拦污栅制作与安装及设备调试。 1.2工程量 工程量如下表所示: 工程量表表1 2施工布置 2.1施工道路 北区泵站施工利用已形成的主线施工便道和泵站附近的施工道路。 2.2施工用电 施工用电主要为水泵及闸门二期砼浇筑、钢筋(钢板)加工与焊接及施工照明等用电。根据施工需要现场布置1台100KW柴油发电机用于现场施工。 水泵及闸门安装调试接引附近永久电源。

3.进度计划 本工程施工计划工期为:2010.7.20~2010.8.10,总工期为21天。 4.设备安装及调试施工措施 4.1 闸门安装 闸门为2m×2m镶铜铸铁方闸门,为手电两用使用。闸门由厂家提供并指导安装,安装前根据厂家要求在泵站池壁(QB1)施工时安装预埋件(具体尺寸见附图)。 ⑴安装闸槽及丝杠托架 安装闸槽及丝杠托架前复核安装轴线与土建预留孔轴线,导轨面与铅垂线平行,导轨全长允许偏差2mm,确认位置准确后进行焊接加固并进行二期砼浇筑。 ⑵闸门、丝杠及传动装置安装 闸门用吊车吊至安装部位,后进行丝杠及传动装置安装。首先将丝杠与闸板组装,并将启闭机支座安装在基础上,当丝杠与传动支座里的丝杠螺母旋合后,再将电动装置安装就位,然后再向闸门开启方向旋转手轮,消除丝杠与螺母之间的间隙。 ⑶在电动装置行程控制器以及过载保护调整完毕后,在空载情况下进行开启与关闭闸门试验,确认闸门开启轻便灵活,位置准确后方可通水。 4.2 拦污栅加工与安装 拦污栅采用现场加工,规格为:宽2.8m,栅条间距50mm,长6.5m,倾斜角度70°,边框使用∠50×5等边角钢,栅条采用φ16圆钢。安装时,将拦污栅吊入进水池内,按设计角度安装就位。调整设备平直度并与

消防泵房新建工程施工组织设计

目录 一、工程概况………………………………………. 二、编制依据………………………………………. 三、施工前准备工作………………………………. 四、施工方案………………………………………. 五、施工组织机构…………………………………. 六、质量保证机构…………………………………. 七、劳动力安排计划……………………….……… 八、主要施工机具进场计划和主要材料进场计划 九、单位工程质量…………………………………. 十、施工进度计划…………………………………. 十一、各项保证措施………………………………. (一)保证工期措施……………………….………. (二)安全生产措施………………………………. (三)文明施工管理措施…………………………. (四)减少环境污染的措施及不扰民措施………. (五)成本保护措施……………………………….

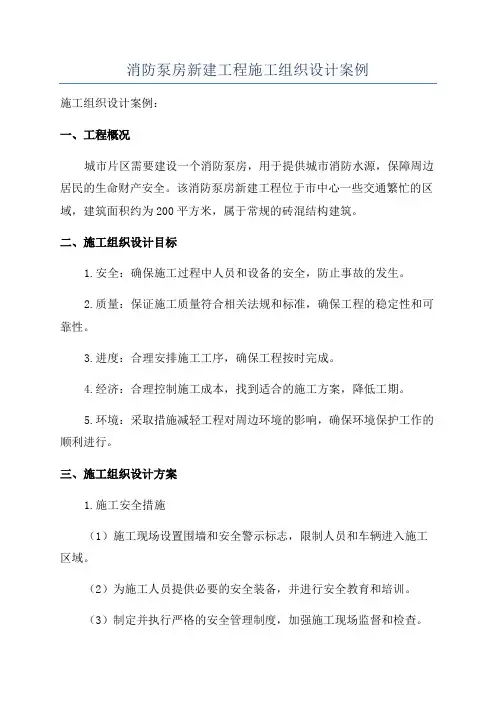

一、工程概况 本工程为**工程,泵房担负着西山区域用水所设计;施工等。 施工地点: 工程特点:泵房安装工程项目,专业多、施工周期短、必须精心组织,科学安排编制切实可行的施工网络计划,施工技术措施,据据设备材料的进场情况和土建施工进度及时进行施工生产诸要等的调配,协调好安装与土建施工的交叉作业,加强现场施工管理,认真落实,保证工期的各项措施、确保安装施工形象进度的顺利完成。 二、编制依据 1、施工设计文件及设计说明 2、国家现行标准规范 2.1《室外给水设计规范》GBJ50013-2006 2.2《泵站设计规范》GB/T50265-97 2.3《现场设备、工业管道焊接工程施工及验收规范》 GB50236-98 2.4《给水排水管道工程施工及验收规范》GB50268-97 2.5机械设备安装工程施工及验收规范GBJ50231-98 2.6压缩机,风机、泵安装工程施工及验收规范GB50275-98 3、本公司ISO9000质量体系控制程序文件。

泵房改造工程施工方案

泵房改造工程施工组织设计

目录 1、工程概况 (3) 1.1、工程简介 (3) 1.2、现场自然条件 (4) 1.3、工期及质量要求 (5) 1.4、编制依据 (5) 1.5、编制原则 (7) 2、施工总平面图 (7) 2.1、布置原则 (7) 2.2、现场布设 (7) 2.3、施工现场平面布置图 (8) 3、项目班子主要管理人员 (8) 3.1、施工组织机构 (8) 3.2、项目班子的管理目标 (8) 4、施工进度及工期保证措施 (10) 4.1、工程施工进度计划 (10) 4.2、具体施工计划 (11) 5、材料、设备、人员进场计划,资源安排 (13) 5.1、劳动力用量计划及管理措施 (13) 5.2、主要材料设备用量和进场计划 (15) 5.3、主要施工机械设备保证措施及进场计划 (15) 5.3.1主要机械、设备保证措施 (15) 5.3.2主要机械、设备进场计划 (16) 6、施工重点难点分析 (17) 6.1、施工内容 (17) 6.2、技术要求 (17) 6.2.1、雨水泵技术要求 (17) 6.2.2、电气施工技术要求 (18) 6.2.3、机械格栅技术要求 (20) 7、各分部分项工程主要施工方法 (26) 7.1、雨水泵拆除 (26) 7.2、雨水泵设备安装及调试运行 (27) 7.4、拍门安装 (39) 7.4、电气拆除安装施工 (40) 7.4、机械格栅拆除 (50) 7.5、机械格栅安装 (54) 7.6、屋面改造 (55) 7.7、窗台防水密封 (57) 7.8、除锈喷漆 (57) 7.9、墙面粉刷 (59) 8、质量保证措施 (59) 8.1、从组织机构上保证质量 (59) 8.2、从制度上保证质量 (60)

桂林市八里街工业园区三号园区污水提升泵站工程施工组织设计方案

桂林市八里街工业园区三号园区污水提升泵站工程施工组织设计 第一章总体概述 第一节总体概况 1、编制依据 1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。 1.2、本施工组织设计是根据建设单位发给的本工程设计图纸、图纸答疑。 1.3、本公司《程序文件》及《质量手册》。 1.4、本公司第三层次文件《施工组织设计编制与贯彻执行办法》。 2、编制原则 2.1、坚持质量第一,用户至上的宗旨,严格按照GB/T19001-2000—ISO9001:2000国际标准要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。 2.2、严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保业主投资尽快产生效益。 2.3、充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。 2.4、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明整洁。 2.5、遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。 2.6、严格遵守国家及市政府有关消防要求,做好消防工作。 3、本工程采用的技术规范 3.1、施工期间,我公司将认真贯彻执行现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《建筑工程施工质量验收统一标准》(GB50300-2001)进行,确保工程合格。 3.2、应用于本工程的土建施工主要技术规范: 《建筑结构荷载规范》(GB50009-2012) 《建筑地基础基础设计规范》(GB50007-2011) 《建筑结构可靠度设计统一标准》(GB50068-2001) 《建筑地基处理技术规范》(JGJ79-2002) 《建筑桩基技术规范》(JGJ94-2008) 《混凝土结构设计规范》(GB50010-2010)

泵房施工组织设计

目录 一、编制说明……………………………………………… 二、工程概况……………………………………………… 三、总体施工方案………………………………………… 四、施工方案、施工方法与技术措施…………………… 五、成品保护措施………………………………………… 六、安全、文明施工措施………………………………… 七、质量保证措施………………………………………… 八、保证工期措施………………………………………… 九、附图附表………………………………………………

一、编制说明 (一)、编制依据 1、本工程招标文件、图纸; 2、国家现行施工规范及有关法律、法规等文件; 3、现行建筑、安装等劳动定额; 4、现场踏勘观感; 5、本公司内部文件、管理制度等。 (二)、拟采用国家及地方规范有关资料: 1、工程测量规范GB50026-93; 2、土方与爆破工程施工及验收规范GBJ201-83; 3、地基与基础工程施工及验收规范GBJ202-83; 4、地下防水工程施工及验收规范GBJ208-83; 5、钢结构工程施工及验收规范GB50205-95; 6、混凝土结构工程施工及验收规范GB50204-92; 7、冷拔钢丝预应力混凝土构件设计与施工规程JGJ19-92; 8、砌体工程施工及验收规范GB50203-98; 9、设置钢筋混凝土构造柱多层砖房抗震技术规程; 10、屋面工程技术规范GB50207-94; 11、玻璃幕墙工程技术规范JGJ102-96; 12、建筑地面工程施工及验收规范GB50209-95; 13、建筑装饰工程施工及验收规范JGJ73-91; 14、建筑防腐蚀工程施工及验收规范JGJ18-96;

泵站施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 天津临港工业区市政及公用工程泵站工程 施工组织设计 编制: 审核: 批准:

天津市铁路集团工程有限公司 目录 第一章工程概况 (1) 一、工程简介 (1) 二、工程特点 (1) 三、参建单位 (1) 四、施工工期 (1) 五、工程造价 (1) 六、主要工程量 (1) 七、主要技术规范及标准 (3) 八、质量目标 (3) 九、文明施工的要求 (3) 十、安全目标 (3)

第二章施工准备工作 (4) 第一节项目部组织机构建设 (4) 一、管理职责 (4) 二、施工组织图 (5) 第二节项目部建设 (5) 一、施工总平面布置原则 (5) 二、施工总平面布置图说明 (6) 第三节施工用水及用电 (6) 第四节施工现场临时道路修筑方案 (7) 第三章施工进度计划 (7) 一、合同工期 (7) 二、单位、分部、分项工程划分 (7) 三、节点工期 (7) 四、各主要工序的施工组织、计划 (7) 五、有关问题补充 (8) 第四章人员、机械、材料计划 (8) 一、劳动力计划 (8) 二、主要施工机械设备 (9) 三、主要工程材料进场计划 (9) 第五章主要施工方案 (10) 第一节开工前的准备工作 (10) 一、施工技术准备 (10) 二、测量的准备 (10) 三、其它 (10) 第二节泵站主体工程 (11) 一、泵站主体工程 (11) 二、主体工程施工流程 (11) 三、基坑工程 (12) 四、垫层施工 (23)

五、脚手架的搭设 (23) 六、钢筋工程 (24) 七、模板工程 (26) 八、预埋钢件 (27) 九、砼工程 (28) 十、基坑回填 (31) 第三节泵站进出水管网施工 (32) 一、进出水管网工程简介 (32) 五、进出水方涵施工 (36) 第四节其他部位施工方案 (43) 一、其他部位主要包括: (43) 二、附属建筑 (43) 三、施工工艺流程 (43) 四、施工测量 (44) 五、土方工程 (45) 六、钢筋工程 (45) 七、模板工程 (47) 八、混凝土工程 (48) 九、砌体工程 (48) 十、装饰、装修工程 (51) 十一、场区内道路工程 (55) 十二、雨污水管道工程 (70) 十三、场区内绿化工程 (79) 第六章施工进度计划保证措施 (79) 一、组织管理保证措施 (79) 二、计划管理保证措施 (79) 三、施工组织优化 (80) 四、技术方面保证措施 (80) 五、劳力安排保证措施 (80) 六、为保证节假日及农忙季节工程进度,拟采取以下几点措施 (80)

水提升泵站工程施工组织设计

合经区机场污水提升泵站及宝教寺中下游灌溉工程施工施工组织设计 单位: XXXX建设工程有限公 司 日期: 2017年6月21日

目 录 第一章、总体概述及新技术应用及承诺 2 5 第二章、施工部署 第三章、施工进度计划和各阶段进度的保证措施 第四章、劳动力和材料投入计划及保证措施 6 8 第五章、施工平面布置和临时设施布置 第六章、机械设备投入计划及检测设备 9 10 10 15 66 72 77 80 第七章、施工准备工作 第八章、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 第九章、质量保证措施 第十章、关键部位工程质量保证措施 第十一章、安全保证措施 第十二章、文明施工、减少扰民、降低环境污染、噪音和管线保护措施 附表: 附表一:拟投入的主要施工机械设备表 84 85 86 87 88 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度横道图 附表五:施工总平面图

第一章总体概述 第一节总体概况 1、编制依据 、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。 、本施工组织设计是根据建设单位发给的本工程设计图纸、图纸答疑。 、本公司《程序文件》及《质量手册》。 、本公司第三层次文件《施工组织设计编制与贯彻执行办法》。 2、编制原则 、坚持质量第一,用户至上的宗旨,严格按照 GB/T19001-2000— ISO9001:2000国际标准要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和 安全。 、严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快 施工进度,确保业主投资尽快产生效益。 、充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生 产率,加快施工进度。 、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场, 确保现场文明整洁。 、遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。 、严格遵守国家及市政府有关消防要求,做好消防工作。 3、本工程采用的技术规范 、施工期间,我公司将认真贯彻执行现行建筑施工规范要求。对分项、分部及单位工 程的质量评定严格按《建筑工程施工质量验收统一标准》(GB50300-2001)进行,确保工程合 格。 、应用于本工程的土建施工主要技术规范: 《建筑结构荷载规范》(GB50009-2012) 《建筑地基础基础设计规范》(GB50007-2011) 《建筑结构可靠度设计统一标准》(GB50068-2001) 《建筑地基处理技术规范》(JGJ79-2002) 《建筑桩基技术规范》(JGJ94-2008) 《混凝土结构设计规范》(GB50010-2010) 《建筑抗震设计规范》(GB50011-2010)

泵站施工组织设计完整版

目录 1工程概况 2施工现场管理机构 3施工部署、平面布置及资源配置 4施工进度计划 5施工方案与方法 6冬季、雨季及汛期施工措施 7质量控制与保证措施 8工期保证措施 9安全生产、文明施工与环境保护措施10 新材料、新工艺、新技术的应用 11 附件

1 工程概况 1.1 合同名称及编号 合同名称: 项目编号: 1.2 工程位置 1.3 工程概况 于1982年建成,设计灌溉面积 6.04万亩,本级灌溉面积 1.68万亩,设计 流量2.64m3/s,设计扬程31.25m。泵站安装24SH-19型水泵3台,配套功率1140KW。 本次更新改造设计流量 2.661m3/s,设计扬程31.7m。主要改造内容为:拆 除重建进水闸1座、进水流道3道、进水前池3座;拆除重建主副厂房 336.2m2、变电站1座、进出水管道771m、出水池1座、进站道路硬化 900m;更新主机组3台、高低压电气设备、金属结构设备;增设自动化微机监控系统等。 1.4 合同工期要求 招标文件要求工期:总工期270日历天,计划竣工日期2016年5月31日。 1.5 工程施工条件 位于108国道以南约400m,现有道路可直达站内,对外交通便利。 施工生产生活用水可从泵站生活区接入,施工用电可与当地电力供应部门联系,就近接入。 2 施工现场管理机构 2.1 施工管理机构组成 我公司严格按照项目法组织施工,实行项目经理负责制,成立“**泵站工程项目经理部”。项目部由项目经理、技术负责人及相关职能科室组成,下设工地实验室和专业施工工队,具体机构如下: 生产技术科:内设生产技术组、测量放线组、机械设备调配组、资料管理组。

泵房施工组织设计

目录 工程概况-------------------------------------------------------------3 施工准备计划及进场计划----------------------------------------4 工程进度计划及保证措施----------------------------------------5 主要施工方案及工艺设计----------------------------------------6 分部分项工程及检验批的划分---------------------------------------8 调试方案------------------------------------------------------------ 8 工程质量技术保证措施及体系----------------------------------12 安全保证体系及保证措施----------------------------------------15 现场管理主要技术措施--------------------------------------------25 施工组织设计 一.工程概况 (一)工程简介:力旺·弗朗明哥五期B1区36号楼消防泵房设备安装工程施工。 (二)工程特点: 1、施工技术、质量要求高 本工程所用设备专业性强,安装要求高质量,且须保证设备设施的严密性、可靠性、安全性,保证设备功能与使用效果两者的完善与协调。 2、工程施工周期短 本工程安装工程量较大,为了缩短工期,必须合理组织各种材料采购和设备订货,安排有多年施工经验、技术全面的施工队伍进场,结合科学的管理和先进的加工技术,提高工作效率,缩短施工周期。 (三)本工程执行技术规范和标准: 本工程执行中国国家规范和国家行业标准施工

给水泵房工程施工组织设计

目录 第一章工程概况错误!未定义书签。 第二章技术经济指标1 第三章施工准备工作3 第四章主要材料管理及质量控制措施4 第五章质量管理体系6 第六章质量保证体系7 第七章质量安全保障体系10 第八章施工平面布置13 第九章施工进度计划14 第十章劳动力计划及施工机械设备配置计划16第十一章工程组织机构20 第十二章临时用电计划21 第十三章水泵房主体结构工程施工26 第十四章水泵房设备及管道安装工程43 第十五章室外给水管线施工工程37 第十六章围墙工程49 第十七章沥青混凝土道路工程58 第十八章标准化工艺施工73 第十九章季节性施工措施73 第二十章安全生产技术措施73 第二十一章文明施工方案75

第一章工程概况 燕山湖发电厂2×600MW厂外区引水工程项目位于辽宁省朝阳市,建设单位为朝阳燕山湖发电有限公司。 一、建筑概况 本工程包括补给水泵房、给水管线,配电室,贮水池,围墙,道路组成。 二、结构情况 1、补给水泵房主体结构采用现浇钢筋混凝土框架结构。 第二章技术经济指标 一、工期、工程质量、成本管理、三材节约、安全生产等技术经济指标 1、工期控制:确保60天完成,争取提前; 2、工程质量确保达到优良工程等级; 3、成本降低率:3%; 4、三材节约率:木构1.5%、钢材1.0%、水泥1.0%; 5、安全生产目标:无伤亡,无火灾。 二、保证实现工期和工程质量目标的实施措施 1、认真进行施工布置,合理地插入后道工序施工,缩短工序间隔时间; 2、合理组织施工队伍,二班制轮流作业; 3、充分利用新工艺、增加施工机械投入、减轻劳动强度、提高劳动生 产率; 4、合理分区,进行流水作业,保证施工的连续等。

消防水池及泵房工程施工组织设计

厂区消防水池及泵房施工组织设计 编制单位:中国葛洲坝集团股份有限公司编制人:王力 编制日期:2014年11月15日

目录 一、工程概况 ................................................................................................................ - 0 - 1.1建设概况 0 1.2编制依据及原则 (1) 1.3工程概况 (2) 1.4工程特点 (2) 1.5施工部署 (2) 1.6施工准备工作 (3) 二、施工总平面布置及说明 ........................................................................................ - 5 - 2.1施工总平面布置图 (5) 2.2现场用水用电布置 (5) 三、现场施工技术措施及主要施工方法 .................................................................... - 6 - 3.1拟投入的主要机械设备、劳动力计划及周转材料 (6) 3.2基坑土方挖运 (8) 3.3土方回填施工要求 (8) 3.4模板工程 (9) 3.5钢筋工程 (15) 3.6混凝土工程 (18) 3.7防水工程 (20) 3.8池体闭水试验 (24) 3.9基坑开挖验收 (25) 四、工程质量控制 ...................................................................................................... - 26 - 五、工期保证措施 ...................................................................................................... - 27 - 六、安全保证措施 ...................................................................................................... - 29 - 七、施工安全及文明施工措施 .................................................................................. - 31 - 7.1施工安全措施 (31) 7.2文明施工措施 (34) 7.3工程技术档案资料管理措施 (37) 八、基坑应急救援措施 .............................................................................................. - 38 - 8.1危险性分析 (38) 8.2重大危险源的确定 (39) 8.3应急小组设置 (39) 8.4应急响应 (39) 8.5发生坍塌事故应急预案 (39) 8.6物体打击事故的预防及其应急预案 (41) 8.7触电事故的预防及其应急预案 (41) 8.8应急预案演练计划 (45)

小型提升泵站施工组织设计

华巷浜污水提升井 施 工 组 织 设 计 二00七年四月

华巷浜污水提升井泵站施工组织设计 一、工程概况: 该工程为梁溪河支浜华巷浜综合整治工程,本泵站近期提升能力为2000m3/d,远期为4000 m3/d,采用无人值守地下式泵站形式。无地面建筑。地面仅安置配电设备。井室泵站采用大开挖施工。所有钢筋混凝土构件均采用C30浇筑,抗渗要求为S6,受力钢筋最小保护层厚度:底板40,壁板35,其他20。 二、施工准备: 1、技术准备: (1)原始施工中所需要的各种技术资料包括现场地形周围环境气候、供电、供水、道路、管线、地质、水文、障碍物等情况,为实施施工组织提供可靠依据。 (2)熟悉施工图纸理解设计意图,明确各专业、工序的技术要求和相互的配合关系。 2、劳动组织准备: 组建有施工经验,技术水平,有开拓警业精神和工作效率高的项目经理部,配合所需的专业人员,管理人员,技术工人。做好职工进场的教育,按管理系统逐级进行技术交底使全体人员了解工程设计意图,技术要求,进一步明确各自的责任。 表一:施工管理系统表

表二:工地主要施工人员表 3、施工材料准备: 本工程所需材料由专人负责采用,根据施工进度计划,编制材料供应

计划,所有材料必须通过检测和监理工程师检测,确保材料质量符合工程要求。 4、施工设备准备: 为保证工程的顺利实施及工程质量,需配备必要的工程施工设备,详见表三主要施工机械设备表。

5、现场布置: 根据工程施工特点,工期要求紧,本工程前期以筑围堰清淤为主,后期以浇筑砼为主。施工期民工最大日上工人数为40人,包括技术人员和各项人员共计50人,考虑民工工棚按每人5平方计算(包括食堂、宿舍、办公室等)现租房用。 三、主要施工方案及主要技术措施: 本工程按设计施工图、施工图标准、市政排水管渠工程质量检验评定标准(CJJ3-90)、市政桥梁工程质量检验评定标准(CJJ2-90)、砼结构工程施工及验收规范(GB50204-92)、给水排水构筑物施工及验收规范(GBJ141-90)、给水排水管道工程施工及验收规范(GB50268-97)组织施工。 1、工程施工测量 A、根据建设单位提供施工图实地确定泵房轴线位置,实地钉好定 位桩。 B、根据建设单位提供的水准点,按四等水准测量要求将高程引测 到工地附近合适的地点,做好标记,在施工过程中经常复核,随着工程施工进度,对各个部位高程进行布设。 2、围堰工程 根据施工现场的实际情况,围堰设在河道中,因梁溪河施工进入施工现场的河道已被封住,打桩船及挖泥船等水上施工设备无法进入施工

提水泵站施工组织设计方案

提水泵站施工方案 一、测量与放样 1、复核工程师提供的测量控制点。在收到工程师提供的三等施工控制网中的控制点座标及水准点高程资料后,即会同工程师代表实地核查该控制点的位置,并进行复核。 2、布置平面和高程控制网,根据工程师提供的经复核无误的控制点按规范要求设计和布设施工平面控制系统和高程控制系统,并绘制成图连同测量及计算成果报工程师审核,该控制网必须是整个枢纽工程控制网的一部分。亦即是整个枢纽工程控制网的加密。平面控制点及水准点均按规范及技术要求设置和保护。 3、测量仪器:经纬仪2台,水准仪4台。 4、由测量技术人员负责整个工程的测量技术工作,其余测量人员均是持证上岗,即是受过训练、有经验、有技能的人员承担测量工作。 二、围堰工程 1、围堰的设计 依据实际地形与河水位,采用粘土坝围堰。粘土坝围堰上顶宽3m,双面边坡1:1,围堰高约3.5m,堰顶铺筑15cm碎石垫层。围堰施工采用1m3挖掘机挖土5t自卸汽车运土,75kw推土机推土碾压成坝,围堰土方采用沿河堤土方。 2、围堰的拆除 粘土坝围堰拆除采用1m3挖掘机直接开挖,土方采5t自卸汽车运弃土指定地点。 三、土方开挖 本工程土质较差,决定基坑与开挖边坡留1.5m工作面,开挖边坡初定1:1,根据现场实际土质再调整。土方直接采用多台挖掘机翻挖。开挖过程中经常测量高程,防止超挖。根据业主提供的现场河道断面及建筑轮廓线尺寸计算土方开挖

量及回填量,科学调配土方,搞好土方平衡。 四、土方填筑与墙后回填 1.土方填筑 本工程土方填筑主要为挡土墙背后回填,共计7861m3,压实度不小于90%。土料从弃土场挖出后,直接由汽车运至填筑点。填筑采用分层进行,分层厚度不大于25cm,分层由推土机摊铺,压路机碾压密实。填筑土料压实度要满足设计要求,并按规定取样试验检查压实度。在填筑过程中,注意对填筑土料的检查,防止不合格的填料用于填筑,并随时组织人员检出填筑土料中的树根、垃圾等杂物。开始填筑后,填筑表面作一定坡度或拱冠形式,防止出现积水洼现象。 压实机具采用12t压路机碾压4遍,对不能碾压到的地方采用小型夯实机压实,粘土摊铺后,含水率要控制在根据试验确定的最优含水率的高差范围。在填筑过程中,整个填筑层的含水率要均匀一致。 2.3:7灰土回填 3:7灰土回填在建筑物强度达到设计要求后进行,填土前清除底部积水和杂物,采用人工回填土方,分层回填,不留松土死角。整个土方回填工作应均恒上升,避免高低相差太大,给建筑物产生影响。 五、砼工程 1.工程内容 主要包包括直墙、底板、支座、地面砼等。 2.模板制安 模板的质量直接影响到砼外露部分的美观,所以模板制作应满足《两规范》的质量控制。模板应选用材质好、不易开裂的木材,经干燥后使用。钢模板材料选用3号钢材,尽量使用组合模板,钢模板的连接缝应光滑紧密。 模板的架立:外部用钢筋支撑固定,内部采用对拉及限位相结合的办法。在

某小型泵站施工组织设计

三井河西站小型泵站施工组织设计 §1 工程概况 1.1 工程概述 三井河西站工程采用闸站结合布置方式,泵站采用2台套32ZLB-125轴流泵(配套2台95KW电动机),节制 闸净宽6m(采用QPQ2*100型启闭机)。外河侧与内河侧各设置10.0m长的C20钢筋混凝土护坦,后接5m长的 M7.5浆砌块石海漫与河底相衔接,海漫与护坦处挡土墙采用直立式C25钢筋混凝土扶壁式挡墙;外河侧挡 墙高程6.50m(吴淞基准,下同),内河侧挡墙高程6.00m。以上为房屋部分(另:副厂房及管理房基础为 回填土地基),其中主厂房平面尺寸13.85m×10.2(6.25)m,其中7.1m×10.2m为2层,6.75m×6.25m为1

层;副厂房平面尺寸5.2m×9.0m,共1层;管理房平面尺寸9.0m ×8.0m,共2导层。节制闸配置QPQ2*100型 卷扬机启闭机一台套;配置净宽2.5mHQ型固定回转式清污机二台套;泵站机泵启吊配MD1-3-9型电动葫芦 一台套,泵站2.5m宽闸门配置50kn螺杆式启闭机二台套。1.2 工程环境 略 §2 施工总平面布置 略 §3 主要项目施工方法 3.1 测量与放样 (1)复核工程师提供的测量控制点。在收到工程师提供的三等施工控制网中的控制点座标及水准点高程 资料后,即会同工程师代表实地核查该控制点的位置,并进行复核。 (2)布置平面和高程控制网,根据工程师提供的经复核无误的控制点按规范要求设计和布设施工平面控

制系统和高程控制系统,并绘制成图连同测量及计算成果报工程师审核,该控制网必须是整个枢纽工程控 制网的一部分。亦即是整个枢纽工程控制网的加密。平面控制点及水准点均按规范及技术要求设置和保护 。 (3)测量仪器:经纬仪1台,水准仪2台。 (4)由测量技术人员负责整个工程的测量技术工作,其余测量人员均是持证上岗,即是受过训练、有经 验、有技能的人员承担测量工作。 3.2 围堰工程 1.水文资料 本工程施工时段在2月至7月份,水下部分施工在2月5月份,根据本地区往年同时期的降雨量与河水位,在 5月份以前水位在吴淞高程4m以下。 2.围堰的设计标准 围堰的设计标准为:围堰堰顶高程施工至吴淞高程4.5m。内外河侧围堰设计成施工便道,以便人员机械的

泵房施工组织设计

泵房施工组织设计

惠南路(西环路—惠澄大道)新建工程 下穿新长铁路节点工程 泵房施工组织设计 受控状态 分发号 使用部门 6月29日发布 7月1日实施 江苏雷威建设工程有限公司

本技术文件由:编制 审核 批准

第一章工程概述 第一节编制依据和编制原则 一、编制依据 1、中铁第一勘察设计院集团有限公司设计的《惠南路(西环路—惠澄大道)新建工程下穿新长铁路节点工程泵站施工图设计》及《惠南路(西环路—惠澄大道)新建工程下穿新长铁路节点工程泵站施工图设计变更》 2、现场踏勘、调查资料。 3、主要规程、规范。 4、我公司经中国方圆委员会认定的《质量、环境、职业健康安全管理体系一体化管理手册》、《程序文件》,现行技术装备和类似工程工艺工法。 二、编制原则 1、安全第一、预防为主、综合治理。 2、严格执行现行有关技术规范。 3、实事求是,施工方案力求经济、适用、可行。 4、推行全面质量管理,执行贯标质量管理标准和程序。 5、采用项目法组织施工,推行标准化管理工程,做到安全、优质、文明、高效。

第二节工程概况 一、工程简述 惠南路(西环路—惠澄大道)新建工程下穿新长铁路节点工程雨水提升泵房位于惠南路南侧,新长铁路东侧,设计规模1200立方米/小时。 土建部分:本泵站主体分为上部结构和下部结构。下部结构包含雨水泵站一座以及进水交汇井、出水闸井各一座,雨水泵站采用沉井施工。泵房上部结构为一层框架结构,建筑高度5.8m尺寸为14.84m*9.54m。抗震烈度为6度,耐火等级为二级,建筑耐久年限为50年,建筑面积139m2。 管道部分:进水管为D1000混凝土管长度10 米,水泥沙浆抹带接口,明开槽施工;出水管为D529x10,长度92米;采用承插口钢筋混凝土管。 泵房工艺部分:该泵站设计安装水泵为4台200qw400-10-22,3用1备。 第二章主要施工机器、设备 拟投入的主要施工机械设备表

水泵房改造工程施工组织设计方案

一期水泵房改造工程 由于原一期水泵房设备无法同时满足一二期工程要求,经设计院出更改图纸,实施一期水泵房改造。主要内容为消防泵高压出水管更换及试压。 水泵房改造时将对一期工程的消火栓管网停水,届时对一期建筑的防火安全产生一定的影响。故编制本施工方案,力求在最短的时间内更好地完成本工程的改造,降低一期建筑消防隐患。 (一) 施工方案 1、 施工流程图: 2、 本案的特别说明 1) 施工范围的确定

进场后,首先切断消火栓泵的电源。从地下车库的消防箱内取两处水龙带连接在消火栓栓口上,轻启阀门,将管网内水排至地下室的排水沟内。注意水流的速度,不要将水溢到车库地面。 待水排净后,从方案图1中所示的A、B两点解开卡箍,使用盲板堵住。 接通电源,微开消火栓管网至消防水池泄压管处的联通管阀门。打开三台消火栓泵,调节联通管上的阀门,使水泵出口处的压力表保持在1.4Mpa,仔细检查各渗水点。重点检查部位为水泵出水口至明杆闸阀段的橡胶接头,各管道及阀门间连接的垫片,阀门、泄压阀的工作状态。如各处均无渗水,将按方案图1施工,如橡胶接头或方案图1云线外的部位渗水,将扩大改造范围,按方案图2施工。 2)鹅卵石路面的破除 在剪力墙开孔后,量出开孔位置至原一期预留的喷淋给水管的位置的距离。然后在室外进行试探性挖掘,找出开孔位置。然后从开孔位置到管道施工的终点画线,采用切割机进行切割,然后再进行路面的破除,尽量将损失减少到最小。 3)剪力墙埋设套管后的堵漏 剪力墙开孔采用液压开孔器开孔,开孔尺寸为DN200。开孔后,用錾子将孔扩大,并将内表面打毛,用水洗净。将DN200的套管放进去,然后使用膨胀水泥砂浆分层铳实。在凝固的过程中保持砂浆的水分,确保牢固,不渗水。 3、一般说明 1)管材本改造工程室内部分管材使用镀锌钢管,卡箍连接;室外部分采用无缝钢管,焊接。

提升泵站工程施工组织设计

目录 第一章工程概况 (4) 1.1工程概况 (4) 第二章对工程难点、技术关键点等的认识与理解 (4) 2.1工程难点的认识与理解 (4) 2.2工程技术关键点的认识与理解 (5) 2.3工程质量控制关键点的认识与理解 (5) 第三章施工现场规划与总平面布置 (6) 3.1施工总平面布置图及说明书 (6) 3.2砼拌和、输送系统 (6) 3.3砂石料场布置 (7) 3.4模板及钢筋加工场 (7) 3.5停车场 (7) 3.6临时用房 (7) 3.7施工水电供应及通讯 (9) 3.8施工总平面布置图 (9) 第四章施工进度计划与进度保证措施 (9) 4.1施工进度安排原则 (9) 4.2施工总进度 (10) 4.3工程进度保证措施 (11) 4.4工程施工总进度计划网络图 (12) 4.5工程施工总进度计划横道图 (12) 第五章施工导流、围堰与施工降排水措施 (12) 5.1施工导流 (12) 5.2围堰设计与施工 (12) 5.3基坑降排水 (13) 第六章施工测量方案 (14) 6.1测量准备工作 (14) 6.2施工测量的内容和要求 (15) 6.3平面控制测量 (16) 6.4水准控制测量 (16) 第七章土方施工方案 (17) 7.1总体安排 (17) 7.2土方开挖及回填 (17) 7.3施工设备选择及用量计算 (18) 7.4碾压试验 (18) 7.5建筑物周边土方回填施工方案 (20) 第八章砼及钢筋砼工程施工方案 (21)

8.3主泵房钢筋砼施工方案 (26) 8.4钢筋砼压力水箱、穿堤箱涵施工方案 (28) 8.5节制闸闸室施工方案 (29) 8.6止水、伸缩缝施工方案 (30) 8.7砼工程外表美观的施工工艺及措施 (31) 8.8砼施工质量检测及控制措施 (34) 8.9砼雨季、冬季施工措施 (37) 8.10主要部位砼裂缝控制措施 (38) 第九章护砌工程施工方案 (41) 9.1概述 (41) 9.2材料选择 (41) 9.3浆砌块石挡墙施工方案 (42) 9.4砌石护底、护坡施工方案 (43) 9.5干砌石施工方案 (44) 9.6反滤层工程 (45) 9.7保证块石护砌表面美观的措施 (45) 9.8质量检查和验收 (45) 第十章建筑与装饰工程施工 (47) 10.1概述 (47) 10.2砼结构施工 (47) 10.3砌体施工 (47) 10.4装饰工程施工方案 (47) 10.5质量通病防治措施 (49) 10.6质量检查和验收 (49) 第十一章金属结构设备及安装施工方案 (51) 11.1主要工作内容 (51) 11.2金属结构制作方案 (51) 11.3埋件制造工艺流程 (55) 11.4喷锌防腐工艺 (56) 11.5金属结构件出厂验收及设备运输方案 (58) 11.6埋件安装方案 (59) 11.7闸门安装方案 (60) 11.8启闭机安装 (60) 第十二章机电设备安装施工方案 (63) 12.1主要工作内容 (63) 12.2排涝站立式轴流泵安装 (63) 12.3电机安装 (63) 12.4管路、管件、浮箱式拍门安装 (64) 12.5电动葫芦安装 (66) 12.635KV变压器安装 (67) 12.7盘柜安装 (67)

整理泵房设备安装施工组织设计_项目

泵房设备安装 整理人尼克 施工组织设计

****************************项目监理规划 编制:总代、专监 审核:总监 技术负责人:企业技术负责人 兰州********************有限公司 二O一六年十二月二十五日 目录

1.工程概况及规模 2.监理工作范围 3.监理工作内容 4.监理工作目标 5.监理工作依据 6.项目监理机构及人员配备 7.监理人员岗位职责 8.工程质量控制 9.工程投资控制 10.工程进度控制 11.合同管理 12.安全文明施工 13.协调工作 14.监理工作制度 15.监理资料管理 16.监理工作程序框图 1.工程项目概况

一.工程概况及规模 1.项目名称: 2.建设单位:********************公司 3.设计单位:甘肃省建筑设计研究院 4.施工单位: 5.建设地址:兰州市安宁区安宁东路200-212号、214号 6.工程规模:总建筑面积41380.67㎡。 7.结构型式:框架及剪力墙结构 二.工程特点 本工程建筑结构的安全等级为二级。抗震等级:主楼四层及以下框架及剪力墙均为一级,四层以上框架梁、剪力墙均为一级;夹层、负一层:框架及剪力墙均为一级;负二层框架及剪力墙均为一级。 车库:无上部结构的部分框架抗震等级为二级,主楼相关范围一级,裙楼框架抗震等级一级。 砼结构的环境类别:室外地面以下与水、土直接接触的所有结构构件均为五类;室外地面以上无外贴保温材料之外露构件均为二b类;室内水池为二a 类;其余构件均为一类。一、二b类构件需满足结构砼耐久性的基本要求;五类构件除满足结构砼耐久性的基本要求外,还必须满足防腐要求。 1.土建工程 1.1工程地质及水文概况 场地地形地貌:拟建场地位于兰州市安宁区安宁东路北侧,幸福巷东侧。场地地貌单元划属黄河北岸Ⅱ级阶地。地面高程在1541.79~1546.32m之间,相对高差4.65m

泵房设备安装施工组织设计

泵房设备安装施工 组织设计 1

泵房设备安装施工组织设计 施工组织设计(方案)报审表 工程名称:风井3#泵房设备安装 2

施工组织设计 **煤电有限责任公司 风井3#泵房设备安装 编制人: 审核人: 批准人: 3

郑煤集团**有限公司 二00 年月日 目录 第一章工程概况………………………………………… 第二章工程主要工程量………………………………… 第三章施工方案和施工方法…………………………… 第四章确保安全施工的技术组织措施………………… 一、安全保证体系……………………………………………… 二、安全技术保证措施………………………………………… 三、施工准备…………………………………………………… 四、施工方法……………………………………………………第五章工程施工质量保证措施………………………… 一、质量保证体系……………………………………………… 二、质量管理制度……………………………………………… 三、控制质量遵循的原则……………………………………… 四、质量保证措施………………………………………………第六章确保工期的技术组织措施…………………… 一、工期控制方法……………………………………………… 二、工期保证体系……………………………………………… 4

三、工期保证措施……………………………………………… 第七章确保文明施工的组织措施…………………… 第八章环境保护及职业健康………………………… 第一章工程概况 河南省**煤电有限责任公司***矿井位于河南省**市**镇,回风立井施工场地平坦,交通便利。***煤矿回风立井井筒设计直径5.5米,井深256.5米(含井口和井底连接处)。地理坐标:X=3810674.000,Y=38466340.805,Z=+130.500m,风硐方位角á=27度。风井井下3#泵房设备安装安装工程是根据井下工程需要而设计,由*********公司安装。 根据**市***煤矿风井井下工程需要,风井井下3#泵房安装水泵设备安装6台MDM280-43×8型水泵;配备隔爆型三相异步电动机型号为YB560M1-4;使用MYJV22型电缆。;无缝钢管?250 三套分水闸阀;6个逆止阀;分别从3#泵房→管子道→地面,排水管路共计约米。满足矿井正常涌水量499m3/h,最大涌水量526m3/h的排水要求。 第二章主要工程量 5
