排水管施工组织设计

排水管施工组织设计
排水管施工组织设计

农安县东绕越污水干管改造截流工程

施工方案

农安县市政工程管理所

二0一七年六月

农安县东绕越污水干管改造截流工程施工方案

目录

第一章编制依据、工程概况

一、编制依据

二、工程概况

第二章施工前准备工作和施工部署

一、施工前准备工作

二、施工管理和劳动力组织

三、主要材料、成品、半成品计划

四、施工机具计划

五、施工总平面图

第三章施工进度计划

一、施工进度表

二、施工工序

第四章主要分项工程施工方法

一、测量放线

二、土方工程施工

三、管道垫层基础施工

四、管道铺设施工

五、管道闭水试验

六、检查井施工

七、土方回填施工

第五章季节性施工措施第六章质量技术措施

一、质量目标

二、工程质量管理

第七章安全技术措施

一、安全管理目标

二、人员管理

三、安全保证计划

四、安全保证措施

第八章文明施工措施

第一章编制依据、工程概况

一、编制依据

1、建设单位提供的农安县动绕越污水干管改造截流工程施工图设计及业主提供其他资料。

2、现行国家颁发的《给排水管道工程施工及验收规范(GB50268-2008)》、《市政工程质量检验评定标准》、《市政工程施工安全技术规程》及其他相关的市政工程施工技术规范。

3、工程建设标准强制性文件

4、国家建筑标准设计图集《市政排水管道工程及附属设施(06MS201)》

5、关于建设工程的法律、法规及相关文件

6、本工程的施工合同书和工程现场勘测情况

7、本公司承建类似规模工程施工经验及拟投入本工程的施工技术力量和机械设备。

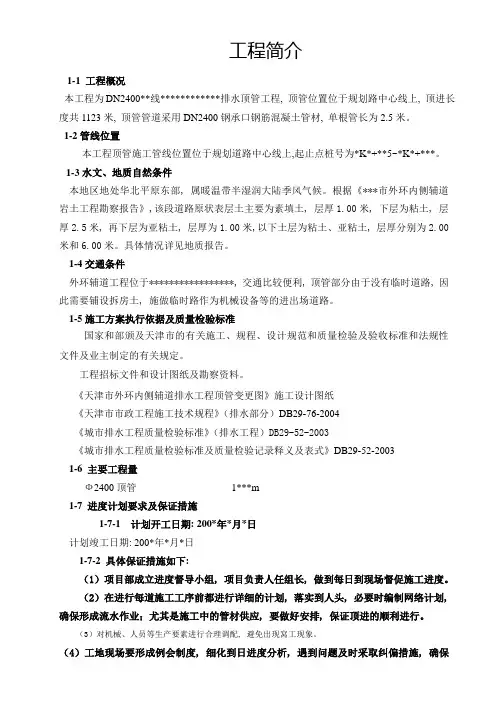

一、工程概况

本工程位于农安县东部,沿线地势起伏较小,场地沿途为大地、沟渠、道路。设计污水管线划分为两个支线。污水一支线管线位置布置在既有管线10米左右,污水二线管线位置布置在东绕越线设计中心线以西20米左右。污水一支线管径为D800mm承插钢筋混凝土管,起点桩号1w0+000,终点桩号1w 0+698,长度698米,管线由南向北接入既有1000污水干管。污水二支线设计管径为D1200mm钢筋混凝土承插管,起点桩号2w 0+000,终点桩号2w1+506,管线全长1506米,管线由南向北接入既有1200污水干管。

第二章施工前准备工作和施工部署

一、施工前准备工作

为承建此项工程,我单位组建项目经理部处理有关工程管理的日常事务,并建立相应的现场管理机构,下设质量、安全、技术、材料、机械等岗位人员负责。各个岗位选配经验丰富、技术业务精湛、事业心和责任感强的专业人员任职,使整个经理部管理层人员精干、协调能力强、工作效率高、综合素质好。

项目经理部职责是:高度集中、统一指挥、内外协调、全面负责和加强对该工程的生产指挥和技术管工作。建立安全、质量、技术管理体系,文明施工、明确分组分工、责任到人,使施工达到最优效果。

1.熟悉国家现行施工及验收规范,熟悉设计图纸内容,观察现场并实测地形弄清工程范围、坐标位置、设计标高,有关建筑材料的特殊处理和技术方法,为保证使工程达到质量、安全达标打下坚实的基础。

2.施工技术人员应在施工现场,观察现场情况及有关图纸技术要求,详细准确的掌握本工程的各项技术措施和安全措施。

3.施工范围的平面控制点、高程、水准基点、平面布置图及成果资料与建设单位移交手续,安排专业人员进行复测,经核对确认无误后方能施工。

4.概况施工总平面图进行场地平整。搭设临时设施和生活用区,预先作好施工临时用水用电,工人生活区用水用电的准备工作。

5.根据工程要求,及时组织安排施工机械设备及施工安全设备,同时准备劳动力、机具、材料以备进场。

6.及时组织有关主管部门进行相关工序的隐蔽工程验收工作并作好隐蔽记录。

二、施工管理和劳动力组织

(1)施工管理组织机构

项目经理部设立项目经理,下设为质检员、施工员、安全员、材料员、设备员、技术员等五大员,其他各个岗位如资料员、预算员、测量员等可由相关人员兼任。(见图)

(2

人数进场时间

三、主要材料、成品、半成品计划

根据工程用料统计计划情况,建筑材料要组织好,杜绝因材料不足而造成停工,影响工程的施工进度,同时要结合季节情况,所以在购进材料时应多方面考虑。

主要采用选用:所有材料由集团公司指定的物资中心供应。

所有进场材料均需要有合格证或产品检验合格证书,材料的外观检查合格,有明确的出厂名称、生产日期等。

中砂、碎石、一级红砖、石粉砂等消耗品根据现场需要,就近采购直接送至现场指定堆放地点。

用作安全围护的彩钢板、围拦铁架、路锥、警示灯、安全彩带在正式破路挖土前准备并设置完毕,保证施工安全。

四、施工机具计划

施工机具必须准备充足,特别是自卸汽车运输,要有足够的生产用具,以满足工程的需要和合同的工期目标。(见表)

施工机具计划表

五、施工总平面图

1、生产生活场地布置

在便利施工和节约的基础上,就近租用民房作为项目工程指挥部,以便统一协调和管理。下属施工队伍就近租用居民住宅或搭建临时工棚。

2、施工便道

本工程施工便道采用山皮石铺装,宽6米,具体铺设长度和位置根据现场实际情况布设。

3、电力的布设

施工用电:由于施工现场的用电负荷较小,无需重新报装变压器,配备100KW 发电机2台作施工用电。

4、工程用水

施工现场用水使用自来水,并在施工现场配备2台10T水车运水供施工用水和生活用水。

5、临时通讯。

为加强统一指挥,及时传递各工点施工进展情况和有关信息,沟通内外联系,项目部主要人员配备手机、对讲机。

第三章施工进度计划

一、施工进度表

根据建设单位要求、本区域气候条件、本公司现有施工力量等方面综合因素考虑,本次施工组织方案的预定工期定为25天。若遇到非施工单位因素,如图纸变更、测量原有地下管线测量等,或不可抗拒的因素,地震、暴雨等时间顺延。(见表)

施工进度计划表

二、施工工序(见图)

施工工序框图

第四章主要分项工程施工方法

一、测量放线

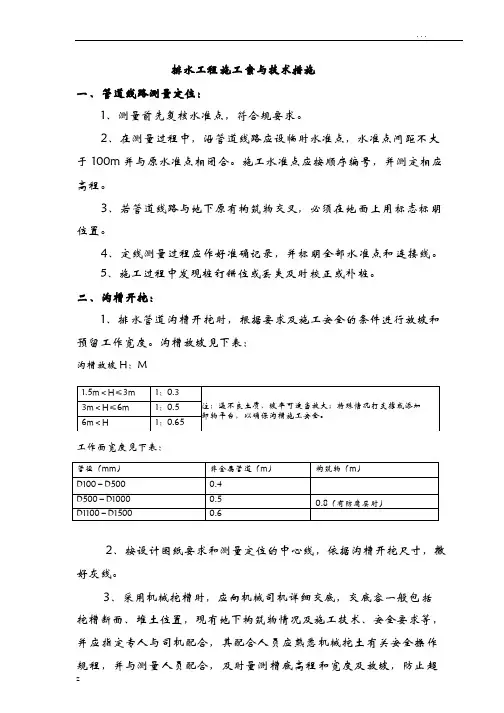

根据所设置的坐标控制网,直接测放该工程各个构筑物的平面位置,并用其他坐标控制点进行交汇复核,根据所设置的各水准点进行高程施工测量。

二、土方工程施工

1.施工线点工作就绪后,挖掘机投入施工并配合人力,施工前应结合考虑现场地形,确定挖运的可行性措施,特别是摸清地下管线情况,为此,我项目部联系供电、电信、燃气、路灯、供水等部门。开挖时,应有专业人员负责开挖看管,以确保不对地下管线造成损坏。

2.管沟开挖时,先进行详细测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖,挖掘机一边开挖一边后退,开挖出来的余泥组织散体物料运输车外运。

3.考虑到施工区周边为耕地,土质比较松软,地下水位高。为保证边坡安全,放坡系数根据土质采用1:1。当开挖到一定深度时,视地下水量大小,备足抽水设备,布设排水沟(断面为0.3×0.3)和集水井(规格φ1.0m.、深0.8m,每30米设一个),集水井避开检查井位置,并超沟底深0.5米左右,再用污水泵抽排出,将地下水降至槽底以下,保证管沟底不受水浸,做到干槽施工。

4.由于管道埋设较深,基槽底距离原地面最深达5米,土方大,为减少分层挖运土方的复杂性,采用“接力挖土法”,利用两台挖土机分别在基坑的不同位置,边挖土边向上传递。

5.管线开挖后,特别注意沟壁土坡的稳定情况多观察,及时与建设单位、监理单位、设计单位联系,若发现不稳定立即采取巩固措施,以保安全。

6.沟槽底不得超挖,沟槽底部高程的偏差应控制在±20mm,如有超挖,应回填碎石或石粉压实。如有浸水或淤泥,应先清除,淤泥采用人工清理,经过清理后回填碎石或石粉压实。

三、管道垫层基础施工

1.基底经复查,标高、线点无误后,用木桩定出中心点,再从中心点向两边另取基础垫层每侧尺寸,安装侧模板时,同时用墨线弹出模板厚度,确保捣砼平整和

厚度。

2.模板安装就位后,进行混凝土灌注,灌注顺序应从前方推前,配合人工找平,平板震动器震实。

四、管道铺设施工

1.管道安装的按水流方向从下游向上游安装,即由东南向往西北方向安装。

2.垫层混凝土强度达到一定要求,准备管道安装。铺设前应在垫层面按设计图纸测定走水坡度,弹出中心线确保管线水平垂直度。

3.管线安装顺序,管尾应向流水方向向下游管道的驳接口,应先把接驳处用灰土法清洗干净,涂冷底子油,驳接口灌填缝厚度要一致,确保管口密封。

4.管道安装到一定数量,经复查无误后,先用洁净水把管道接口处冲洗干净,待管道干净后进行水泥砂浆封口。

5.管道基础护壁,捣砼前用基线在垫层弹出基础护壁尺寸,安装模板,并用水冲洗干净,使其达到湿润,再进行砼浇灌。

6.管道基础灌注砼时,沿管道背面方向浇注,高度控制在20~40cm之间,等震动器把模板内震捣密实再重复上道工序,直到设计要求为准。

7.插入式振捣时,应从45°自混凝土前方往后方振插,确保砼的密实度达到要求后缓拉起振棒再重复上道工序。

8.混凝土管安装的允许偏差:

1)、管道安装:管内底高程±10mm;轴线位置15mm;相邻接口管内底错口3mm 2)、管座平基:高程-15~0mm;中线每侧宽度:0~10mm;厚度不小于设计要求

3)、管座:肩宽-5~10mm;肩高±20mm;厚度不小于设计要求

4)垫层:高程-15~0mm;中线每侧宽度不小于设计要求

五、管道闭水试验

管道安装完毕后,带井进行闭水试验。试验前作好管端封堵,封堵要求坚固不得渗水。

试验水头按规范要求结合实际情况取2.5m,管道实际的渗水量不大于规范规定的D400混凝土管允许渗水量25m3/(24h·km)。

第五章管道灌满水后浸泡时间不应小于24h,当试验水头达到规定

水头时开始计时,+ 季节性施工措施

(一)雨季施工管理措施

1、现场食堂、库房、办公室、搅拌机等做好全面检查,防止渗漏。保证排水畅通,雨后不陷、不滑、不泥泞、不存水。

2、安排施工计划,应集中人力,分段突击。

3、雨季堆土时,不得切断和堵塞原有排水路线,防止外入沟槽,堆土缺口应加叠闭合防汛埂。

4、沟槽施工注意防止沟槽塌方,做好排水工作,在沟槽底部两侧设置集水沟,用潜水泵及时排出沟槽外。

5、雨后恢复施工,填筑面应经晾晒、复压处理,必要时对表层进行清理,并待检验合格后方可继续施工。

6、砼浇筑前要随时掌握天气预报,尽量避免大雨,运输砼翻斗车和施工地点要准备大量苫布,以备浇筑时遇雨进行覆盖。

7、经常测定砂石含水量,以便及时调整配合比。

8、施工期间配足充足的雨衣、雨鞋、塑料薄膜等防雨物资,确保不因降雨而影响施工。

90、机电设备要接零、接地保护,所有机械棚要搭设严密,防止漏雨,随时检查漏电装置功能是否灵敏有效。对电力转供点,架空线,配电箱等逐一检查,对机电线路要经常检查,机电设备需加防雨罩,做好接地防雷工作。

10、注意天气预报,由专人负责收听、记录,并及时向工程项目经理部其他同志通报,以便及时做好防范措施,适当调整施工方案,避免突发性降水而影响工期。

(二)砼雨季施工措施

1、注意天气预报,工地现场设专人与供应商联系。

2、现场应尽量缩短施工路段,各工序要紧密衔接。

3、机械设备工地应备有防雨设施,并做好基层及路肩的排水措施

第六章质量技术措施

一、质量目标

1.合格率100%

2.不出现返工现象。

二、工程质量管理

我公司对本工程的要求标准较高,因此在施工中要贯彻“百年大计,质量第一”的原则。严格管理,精心施工,确保工程质量达到优良标准,为此制订以下各项质量技术保证措施:

1.质量管理网络系统。

2.制订质量管理机构的职责,实行层层抓,层层管,使每位员工都明白质量是我企业的生命。

3.认真贯彻执行国家现行《给排水管道工程施工及验收规范》GB50268-2008《质量管理条例》

4.技术管理人员要精熟图纸,严格按设计图及有关操作规程精心施工,确保质量。

5.工程采用的原材料必须有产品合格证,产品要有甲方管理人员、监理单位见证取样送检报告,确保行使质量标准后方可使用,凡规定施工中见证取样送检的试件也必须坚持“见证取样”制度。

6.各项隐蔽工程必须经甲方、监理单位、质检单位和设计单位验收签证后,方可进行下道工序的施工。

7.资料与施工进度同步整理,确保交工资料完整真实规范化。

8.虚心接受甲方、监理、设计单位及有关单位的检查指导。

第七章安全技术措施

一、安全管理目标

施工安全总目标是:切实贯彻国家《安全生产法》的方针“安全第一,预防为主”,杜绝重大伤亡事故,轻伤安全事故控制在0.5%以内,实现五无(即无重伤、无死亡、无倒塌、无中毒、无火灾)。

二、人员管理

成立以公司安全主任为首的安全生产管理小组,由项目经理担任该组副组长,组员包括质安员在内、各专业工长以及各专业质检员(兼职安全员)。

项目安全管理小组各成员职责:

组长:安全主任,全面负责、制定安全细则制度、措施,组织安全生产考评副组长:项目经理,协助安全主任制定措施,负责日常生产安全管理工作。

安全员:由施工员兼任,负责项目安全日常监督、检查;安全工作汇报,以及负责安全资料收集存档,处理安全隐患。

各专业工长:对本专业作业人员、施工工序安全控制进行安全管理,执行整改及工序安全保障措施实施;同时各班组长执行消防管理工作,管理危险品储存运输,组织人员进行消防教育指导及危险品知识教育,兼任消防义务队队长。

三、安全保证计划

我公司将在工程开工前编制《工程安全保证计划》。该计划将根据本工程的施工特点,编制和规划出达到本工程安全生产目标的指导性文件,其主要内容如下:

1、建立安全管理体系,确定安全管理目标。

2、实施注册安全主任(安全总监)管理制度。

安全主任要求:

1)首先必须要持有深圳市注册安全主任证书,即持证上岗;

2)注册安全主任在项目安全管理中的地位:作为安全主管领导指挥、协调各部门的安全管理工作。

3)注册安全主任的职责和任务:

a.组织、开展安全管理工作。

b.组织制定内部安全管理制度。

c.开展现代化安全管理,确定重点,进行预测预控。

d.组织编制实施安全技术措施计划。

e.组织开展各种形式的安全教育。

f.组织各种形式的安全检查。

g.督促有关部门搞好劳动组织,组织好均衡生产。

h.督促有关部门定期进行有害作业卫生监测和健康检查工作。

i.加强基础工作,定期主持召开安全工作会议。

j.组织制定劳动保护用品的放发及劳动保护用品的质量和作用监督检查。

k.负责工伤事故的统计、上报、建档、保险理赔、参与工伤事故、设备事故、火灾事故的调查。

l.建立安全档案。

3、明确各级人员的安全岗位职责,做到人员落实到位。

4、计划组织开展各种形式的安全教育,其中包括三级教育内容。

5、计划组织开展各种形式的安全检查,包括定期限检查、经常性检查、季节性

检查,检查内容包括施工生产和生活保健等方面。

6、计划定期召开安全工作会议,对各种隐患提出预防措施。

7、安全检查后,整改程序及复检。

8、建立安全生产工作的奖罚制度,以及奖罚监督制度。

四、安全保证措施

(一)安全管理制度化、规范化

1.制定安全生产责任制,确定各级管理人员安全职责。

2.制定安全宣传制度,从思想上防止职工产生不安全意识,杜绝人为失误。

3.制定安全教育制度,包括三级教育制度,日常安全制度以及特种作业人员安全制度。其内容:

1)针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,重点对专职安全员、班组长、从事特种作业的电工、机械机动车辆驾驶等进行培训教育。

2)未进行安全教育的施工管理人员和生产人员,不准上岗。未进行三级教育的新工人不准上岗。变换工种或采用新技术、新工艺、新设备、新材料而没有进行培训的人员不准上岗。

3)特殊工种操作人员的安全教育、考核、复检,严格按照《特种作业人员安全技术考核管理规定》执行,经过培训考核合格,获取操作证方能上岗,对已取得上岗证的特种作业人员,要进行登记存档;对上岗证要按期复审,并要设专人管理。

4)通过安全教育,增强职工安全意识,树立“安全第一、预防为主”的思想,并提高职工遵守施工安全纪律和自觉性,认真执行安全操作规范,做到不违章指挥、不违章操作、不伤害他人、不被他人伤害,提高职工整体安全防护意识和自我防护能力。

5)制定安全检查制度,安全检查是消除隐患的有力手段,检查制度包括日常、每周定期、综合、专业四种检查相结合,强调检查与整改相结合的原则。检查内容包括:查思想、查领导、查制度、查安全教育培训、查安全设施、查机械设备、查安全纪律以及劳保用品的使用。

6)建立安全奖罚条理,对违章操作、违反现场安全生产规定的人员进行处罚,对及时反映安全隐患的人给予奖励。

(二)安全技术措施

为使本工程现场施工安全标准化,我们针对本工程的特点,制定以下安全技术措施:

1、施工工地周边防护

本工程部分路段作业位于公路旁,车流密集,按规定在现场设立明显的安全标志牌。,夜间施工挂警示灯,任何人未经安全组长同意不得随意拆除。

2、安全用电防护

1)现场施工用电原则上严格执行“一机、一闸、一漏”的三级用电保护措施。现场停电应立即将有关开关箱电源开关切断。

2)机械设备必须执行工作接地和重复接地的保护措施。

3)现场电工必须经过培训,考核合格,持证上岗。

4)严禁在高压最小安全距离内堆放材料、搭设临建或施工作业。

5)配电箱前要有绝缘垫,并要安装漏电保护装置。要能耐火、防雨,箱内不得存放杂物,并设门加锁,专人管理。

6)各类电气开关和设备的金属外壳,均要设接地或接零保护。

7)严禁在潮湿带电状态下施工,施工现场及临时设施由电工专人负责,未经专人负责批准,不得私自电。

8)夜间施工要有足够的照明设施,关键地段和部位应设红灯警示照明设施采用36V低压防爆工作灯。

3、机械安全防护

1)设备安装完后,检测达标后方能验收。

2)机械工持证上岗,挂牌作业。

3)用电机械应做接地、接零的装置。

4)各种机械定期定人维护,作到自检、自修、自维护有记录。

4、施工人员安全防护

1)参加施工人员须经安全培训,考核合格上岗。

2)所有现场施工人员必须佩戴安全帽,穿胶底鞋,不得穿拖鞋、高跟鞋和赤脚。

3)施工人员不得任意拆除一切安全设施。

4)施工人员工作前不得酗酒,必须立足于自身本职工作。

5、施工现场防火措施

1)建立明确的消防制度,责任落实到人。

2)建立义务消防队,由各班组长负责训练管理。所有施工人员要熟悉并掌握消防设备的性能和使用方法。

3)重点部位(如:氧气乙炔仓库、油漆间、木库、木工车间等)由专人管理,设置警示牌,各类房屋、库棚、料场等消防距离应符合公安消防部门的规定,室内不得对方易燃品;严禁在木工加工场、料库等处吸烟;现场的易燃杂物应随时清除;严禁在有火种的场所或其近旁对方易燃物。

4)项目应配置足够的消防器材,并合理地布置消防器材专人管理并经常检查,不得乱拿乱动,特别做好冬季安全防火。

6、土方开挖施工防止基坑塌方技术措施

1)严格按照设计图纸及相关资料,按规范要求的放坡系数进行防坡,对不同土质采取不同的放坡或设置支撑支护。

2)现场采取有效的排水措施,防止各面边坡被水冲刷。

3)在基坑顶部2米范围内,严禁行走重型车辆和堆压限载。

4)进行有效的监控,如发现异常,及时协助技术人员处理。

7、自然灾害防护

1)项目有关部门应随时收听有关天气广播,转告项目经理与生产部门。

2)做好防雷接地措施,为防雷灾,易燃物不应放在高处,以免落地造成灾害。

8、项目安全事故处理

1)发生工伤事故,应及时向领导汇报。

2)事故发生后,现场人员不应惊慌,应及时抢救,以免事态扩大。

3)事故调查过程中,有关人员应积极配合,认真执行调查组提出的防范措施意见。

4)对事故处理,应坚持“四不放过”的原则,严肃处理。

9、安全检查

1)班组每天应进行班前活动,做好记录,由班长传达安全员的安全技术交底。

2)项目经理每周进行一次安全周会,记录问题,落实责任,落实整改措施,定期复查。

3)公司每周一进行安全检查,发现问题,提出整改意见,发整改通知单,由项目经理签收,并做复查。

第八章文明施工措施

文明施工总目标为“文明工地”,文明施工管理是施工现场的一个重要组成部分,因此必须有专人管理,发扬我公司的光荣传统,严格执行《深圳市建设工程现场文明施工管理办法》、《深圳市市容和环境卫生管理条例》和《工程现场文明施工管理办法》的有关规定,使现场文明施工规范化、标准化、制度化。杜绝市民投诉,争创“市文明工地”。使文明施工管理水平再上一个新台阶。

各项文明施工指标承包到各职能管理人员,施工班组和个人应严格进行管理。

严格遵守环保法,按城管规定,妥善处理好淤泥及污水的排放,施工现场内,应做好雨、污水的截水排水。

施工工地严禁非本施工人员私自进入施工现场。

严格按总平面图布置安排各种机具、材料堆放位置。

员工临时生活区按规定搭设,达到布置整齐、卫生、通风、照明良好等的条件。

在重要出入口挂好“五牌一图”。

对施工危险区域挂好警示牌,并派专人值班放哨。

1.严格执行深圳市有关噪音的管理规定,采取有效措施,尽量减少噪音。

2.实施除“四害”措施,严格控制、消灭“四害”,生活垃圾应有容器存放,并及时清运至指定地点。

3.施工现场做到工完场清。

4.

SBS改性沥青同步碎石封层工程施工组织设计方案

目录 一、编制依据 (1) 二、工程概况 (1) 三、施工准备工作 (2) 四、施工技术方案、方法 (3) 五、施工注意事项 (6)

SBS改性沥青同步碎石封层施工方案 一、编制依据 1.《实施性总体施工组织设计》; 2.《公路工程集料试验规程》JTG E42-2005; 3.《公路工程质量检验评定标准》JTG F80/1-2004; 4.《公路沥青路面设计规》JTG D50-2006; 5.国家、交通运输部和地方政府的有关政策、法规和条例、规定; 6.承发包合同、招投标文件; 7.国家及地方关于安全生产和环境保护等方面的法律法规; 8.施工图纸及现场考查资料; 其他相关依据。 二、工程概况 351国道浦江家坞至联盟段公路工程第3施工标段由先高路桥工程承建,本标段起讫桩号为:K15+200~K22+422,长约7.195km。主要施工容包括:路基(含防护、排水工程)、路面、桥梁、涵洞、管线、交叉工程等的施工完成及缺陷责任期的缺陷修复。其中挖方约131万m3,填方约96万m3,沥青路面约28.4271万㎡,大桥629.1m/4座(其中戴宅大桥上部结构采用4×30m预应力砼T梁),中桥281.2m/6座,小桥22.5m/1座,涵洞43道,平面交叉5处,互通立交1处(即联盟互通,部分桥梁为钢混组合梁结构),分离式立交加设辅道1处。 路面结构为: a、主线、枢纽匝道路面结构 填方(土质挖方)路段:4cm细粒式改性沥青混凝土(AC-13C型)上面层+8cm中粒式改性沥青混凝土(Sup-20型)下面层+20cm水泥稳定碎石基层+32cm水泥稳定碎石底基层,总厚度64cm。 石质挖方路段再增设15cm级配碎石垫层,总厚度79cm。 b、一般互通立交匝道路面结构 填方(土质挖方)路段:4cm细粒式改性沥青混凝土(AC-13C型)上面层+8cm中粒式改性沥青混凝土(Sup-20型)下面层+20cm水泥稳定碎石基层+32cm水泥稳定碎石底基层,总厚度64cm。

圆管涵施工组织设计

文峰国际生态养老健康城场地平整排水管道工程 钢筋混凝土排水管专项施工方案 编制:__________________ 复核:__________________ 审批: __________________ 兴隆路桥建设有限公司 文峰国际生态养老健康城场地平整排水管道工程项目部 2015年7月

一、工程概况 本排水工程为文峰国际生态养老健康城场地平整排水管道工程,此项目是解决地块回填的临时性排水工程,采用管径DN2000mm钢筋混凝土雨水管起点接通贵惠大道K1+720处已建成DN2000过街雨水涵管,终点接入涟江。根据核算,该段管涵汇水面积为96.3ha,重现期P=3年雨水量为17.9m3/s,DN2000mm雨水管能满足重现期P=3雨水量。该处涵管属于区域涝防治,根据《室外排水规》(GB50014-2006)2014版应采用20~30年重现期。为避免该区域遭遇涝灾害,造成损失,启动永久性排水涵洞建设,永久性涵洞设计标准采用20~30年重现期。 二、设计依据 1、设计合同及委托书 2、室外排水设计规(GB50014-2006)2014版 三、设计标准 1、雨水系统设计重现期:P=3年; 2、径流系数:本设计取综合径流系数,径流系数取0.4; 3、雨量公式:采用设计手册上之临近地区市的暴雨强度公式。 四、施工部署 1、组织机构

为确保优质、高速、安全、文明地完成本工程建设,我公司本着科学管理,精干高效、结构合理的原则,已选派了具有开拓进取精神、施工经验丰富、态度诚恳、勤奋实干、科学务实的工程技术人员和管理人员组建了项目管理班子和管理机构。根据本工程的特点,从已组建的项目管理机构中指派工程师具体负责本工程的施工,其他各部门人员协助配合,以质量、安全、工期成本为中心。开展高效率的工作。 施工负责人外设质检员、施工员、安全员。在施工负责人的统一领导下,对质检员、施工员、材料员、安全员确定明确的职责、职权,既有明确分工,又要有机地协调配合,指导施工工人施工。工人需焊工、砼工、普工及操作员,钢筋在加工厂集中加工然后运输到工点,确保工程质量、工程进度和施工安全。 2、劳动力安排计划 根据该工程的特点,我项目部已组织了专门施工箱涵工程的劳务作业施工队,配置了普工20人、模板工20人、架子工15人、钢筋工15人、砼工8人、防水工2人。各工种紧密配合,具体分工如下: 普工:清理基槽土方,搬移材料、碎石垫层铺设、基槽回填,配合技术工种作业等。 模板工:支模前的放线,配模,支模及加固,拆模等。 架子工:施工脚手架及支撑、承重脚手架搭设等。 钢筋工:钢筋加工及半成品的运输,绑扎,保护层的控制等。 砼工:砼的浇筑入模,振捣,养护等(砼的搅拌运输由商品砼站集中组织供应)

沥青砼面层施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 施 工 组 织 设

计 一、工程概况: 该工程项目设计结构为:1km加设7.4m宽20cm厚二灰碎石基层,沥青下封层,铺筑4cm厚AC-13I型沥青砼面层。1.6Km 进行原路面整修补塘,沥青下封层,二灰碎石基层;原沥青砼路面洒布粘层油;铺设4cm厚AC-13I型沥青砼面层。要求工期为10月10日前。要求质量达100%优良率。安全目标:无事故。 施工期间需维护通车,保证车辆正常通过。 二、主要工程数量: 1、4cm厚AC-13I型沥青砼728m3 2、粘层油11200m2 3、沥青下封层7400m2

4、20cm厚二灰碎石7400m2 5、碎砖调平层740m3 6、二灰碎石补塘160m3 三、人员、设备、材料组织计划 ①该工程全长 2.6km,我公司决定成立海堤公路项目经理 部下设二个拌和车间,一个路面施工队,一个基层施工队。分别负责二灰碎石、沥青砼拌和及路面摊铺施工,二灰碎石基层铺筑施工及旧路面整修补塘施工。精心组织足够人力,物力、保证该段工程保质保量地完成、具体人员配置: 项目经理: 副经理: 技术负责人: 路面施工负责人: 路基施工负责人: 沥青拌和厂负责人: 二灰碎石拌和车间负责人: 财务负责人: 计划统计负责人: 试验负责人: 质检负责人: 安全负责人: ②主要设备: 80TH沥青拌和楼1座

最大宽度9m沥青摊铺机1台 8-10T光轮压路机2台 12-15T光轮压路机1台 6-8T振动压路机1台 12T振动压路机1台 装载机2台 洒水汽车2台 自卸汽车25台(20吨) 发电机组2台 沥青洒布车1台 二灰碎石拌和楼1座 材料组织 ③该工程施工中所用材料均由项目部统一采购,料场面积合计约9000m2。(包括沥青厂5000m2,二灰碎石拌站4000m2)。各种材料分类组织、堆放整齐。 四、准备工作: 该路段为公路改建。在施工之前,对原有路况进行检测,复核图低。技术交底由作业主管理的其他指示、要求、会同有时间范围组织人员、机械设备材料进场。 五、二灰碎石施工方案: 一、材料要求: 1、石灰符合3级标准 2、石子符合压碎石要求,级配要求,以及针对易场满足规范要求。

控源截污施工组织设计

目录 一、总体概述:施工组织总体设想、方案针对性及施工段划分 二、施工现场平面布置和临时设施、临时道路布置 三、施工进度计划和各阶段进度的保证措施 四、各分部分项工程的施工方案及质量保证措施 五、安全文明施工及环境保护措施 六、拟投入的主要施工机械设备情况、劳动力及材料投入计划 七、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 八、冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施 九、新技术、新产品、新工艺、新材料应用

一、总体概述:施工组织总体设想、方案针对性及施工段划分 (一)、工程概况 本工程为江阴市控源截污一期三标段,位于已建住小区及周边范围内。包括2、3#~5#、14#、15#、17#~20#、22#~27#、104#、105#共16个地块。对原有合流制排水系统进行改造,进行雨污分流,主要内容为重建一个污水管道系统,原合流管系统仅作雨水管道系统。 (二)、主要施工项目及施工组织总体设想 1、主要施工项目工程量

2、施工组织总体设想 2.1、依据设计文件和现场情况的特点编制施工组织设计 1)、遵循《招标文件》的原则 严格按照招标文件中的工程规范、工期、质量、安全目标等要求编制施组,满足招标方各项要求。 2)、遵循设计文件的原则 在编制施组时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准要求。3)、遵循实事求是的原则 在编制施工组织设计时,根据该标段工程特点,突出体现城市施工中交通疏解、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对城市环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。 2.2、总体施工目标

碎石封层施工组织设计

. 奈广线黑山岭到北门口改造工程施工组织设计 沈阳五洲公路养护有限公司二0一三年六月

目录 第一部分工程概况 (1) 第二部分编制原则及依据 (1) 一、编制原则 (1) 二、编制依据及技术标准: (1) 第三部分沈阳五洲公路养护有限公司施工组织机构 (2) 第四部分项目施工组织 (3) 一、工程量、材料用量: (3) 二、工期安排: (3) 三、人员动员周期、机械设备、材料人员运到施工现场的方法 (3) 1、劳动力动员周期及调遣方式 (3) 2、机械设备动员周期及调遣方式 (5) 三、施工工艺 (6) 第五部分施工管理 (7) 一、施工队伍管理 (7) 二、安全管理 (7) 三、环境保护措施 (8) 四、文明施工管理 (8) 第六部分工程施工计划 (9) 第七部分质量保证体系 (10) 第八部分安全保证体系 (12) 第九部分项目部主要人员岗位责任制 (13) 第十部分附录 (19) 附录一施工总平面布置图 (20) 附录二施工工艺流程图 (21) 附表三工程管理曲线 (22)

第一部分工程概况 奈广线黑山岭到北门口改造工程K104+430~K119+918,路面宽9米,近几年该段路面出现了坑槽、裂缝、沉陷、车辙等不同程度的破坏,,给行车造成不便.随着地区经济和社会发展,该路交通发展迅速,为改善该路通行能力和服务水平,拟采用橡胶沥青同步碎石封层车铺设橡胶沥青碎石层,从而提高路面的服务能力,延长路面的使用寿命。 第二部分编制原则及依据 一、编制原则 根据业主要求及工程实际情况,我方将组织精干、高效多功能的组织管理机构;配备各种专业技术人才;调遣专业化施工队伍,投入先进的施工机械设备和试验检测设备;实施科学组织管理;合理安排工程施工工序;控制进度,不断完善质量保证体系和安全管理体系,真正做到科学规范,经济合理。 二、编制依据及技术标准: 1、施工图纸及业主对本工程的要求 2、交通部颁发《公路工程沥青及沥青混合料试验规程》。 3、交通部颁发《公路养护技术规范》及《公路沥青路面养护技术规范》。 4、交通部颁发的《沥青路面技术规范》。 5、交通部颁发的《公路沥青路面施工规范》、《公路改性沥青路面施工技术规范》、《橡胶沥青及混合料设计施工技术指南》、《沥青路面再生技术规范》。 6、交通部颁发的《公路工程质量验收标准》。 7、省局制定的迎国检工程施工技术要点。 8、公司的实力和总体施工安排,以及对现场的调查及设备、人员、物质等准备情况。 9、我公司在其他类似工程中的施工经验、施工技术资料等。

污水管网施工组织设计

目录 第一章施工方案与技术措施 第二章质量管理体系与措施 第三章安全管理体系与措施 第四章环境保护管理体系与措施 第五章工程进度计划与措施 第六章资源配备计划 第七章成品及半成品保护措施 第八章文明施工管理体系与措施 第九章确保报价完成工程建设的技术和管理措施 第十章施工总进度表或施工网络图和施工总平面图 第十一章先进的工艺、设备和技术应用 第十二章雨季、冬季施工、减少噪音、降低环境污染的技术措施 附表一拟投入本标段的主要施工设备表 附表二拟配备本标段的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

第一章施工方案与技术措施 (一)污水管道施工 施工程序:测量放线→开槽→基础→下管、连接→闭气、闭水→检查井→回填 1.沟槽土方 (1)采用挖掘机挖土,反铲挖掘机两台,斗容量0.6m3。 (2)沟槽断面形式采用梯形槽,沟槽边坡采用1:0.3,开挖前进行测量放样,沿管道中心线定出沟槽边缘线及开挖深度。按间距20m钉入小木桩,用线绳挂线撒石灰,放出纵向边线。 (3)在开挖范围的地下设施应事先向建设单位索要资料,做到心中有数,避免破坏,无资料时,应派专人跟挖掘机,发现情况及时汇报。 挖方时应注意附近构筑物、道路、管线等下沉和变形,必要时采取防护措施。施工中,应经常测量和校核其平面位置、标高和边坡坡度是否符合设计要求。 (4)沟槽基础垫层用砂砾石回填和素土基础。 2.施工排水 (1)本工程施工中如遇地下水,从槽壁、槽底渗出的地下水,经排水沟汇集到集水井,由水泵排出槽外。 (2)沟槽开挖到将近地下水位时,修建集水井和安装水泵,然后继续开挖沟槽到地下水位,使水流向集水井。挖深接近槽底时,将排水沟改设在槽底两侧。 (3)排水沟的断面尺寸,根据地下水量而定,一般为30×20㎝,排水沟底一般低于槽底30㎝,并以3~5%的坡度坡向集水井。 (4)集水井通常设在地下水来水方向的沟槽一侧。集水井与沟槽之间设进水口,防止地下水对槽底和积水井的冲刷,进水口两侧用支撑板加固。 (5)集水井采用? 14圆钢焊制成的井圈直径1.0~1.2m,施工方法是先挖井坑,然后下井圈,井底一般在槽底以下1.0m。集水井的间距根据土质与地下水量而定,通常采用80~100m。 (6)排水沟与进水口需要经常疏浚,集水井需要经常清除井底的积泥,保持必要的存水深度,以维持水泵的正常工作。 3.基础:管道采用砂垫层基础。对一般的土质地段,基地中只需厚度为1 4.5cm的砂砾基础。 4.下管、连接: (1).承插口管安装应将插口顺水流方向,承口逆水方向,由低点向高点依次安装。 (2).管道安装可采用人工安装,管道长短的调整,可用手据切割,但断面应垂直平整。 (3).接口作业时,应先将承口(或插口)的内(或外)工作面清理干净,套上橡胶圈.检验胶圈是否配套完好,并涂上润滑剂,将插口端的中心对准承口的

下封层作业指导书

裕溪路改造工程沥青下封层作业指导书 一、编制依据 (1)巢湖市裕溪路改造工程道路工程施工图设计 (2)《公路沥青路面施工技术规范》(JTG F40-2004) (3)《公路工程集料试验规程》(JTG E42-2005) (4)《城镇道路工程施工与质量验收规范》(CJJ 1-2008) (5)我单位历年积累类似的工程施工经验、技术力量及设备条件 二、工程概况 2.1、线路概况 裕溪路(西坝路~太湖山路)改造工程位于巢湖市老城区外围,穿越老城区的东北和南部,是巢湖市内环路的重要组成部分。裕溪路西接银屏路,向东依次跨越巢湖、裕溪河和铁路,沿线与现状西坝路、巢湖南路、岗岭南路、向阳路、团结东路、健康东路、长江东路、太湖山路相交,东接金湖大道,路线总长为6.439km。道路等级为城市主干道。设计速度(局部50起点至K0+817)60km/h。 2.2、主线横断面 道路红线宽度46米,道路分幅为:4米人行道(横坡1.5%)+4.5米非机动车道(横坡2%)+3米分隔带(横坡8%)+11.5*2机动车道(横坡1.5%)+3米分隔带(横坡8%)+4.5米非机动车道(横坡2%)+4米人行道(横坡1.5%)=46米。 2.3、下封层施工主要技术要求 待透层沥青完全下透后,一般24小时后,进行封层乳化沥青喷洒,采用的乳化沥青品种及代号为PC-1,使用沥青洒布车及集料撒布机联合作业,下封层

厚度不宜小于6mm,且做到完成密水,乳化沥青用量及稠度应通过试洒确定,用量一般为每平方0.6-1.0Kg。喷洒封层沥青后应立即洒布3-5mm石屑,用量宜为6~8m3/1000m2,撒布石屑后应用6-8t双钢轮压路机稳压不粘轮为度。 三、计划投入的施工机械及施工人员 3.1、计划投入机械设备 为高质、高效顺利地完成下封层施工,经理部为下封层施工配套完整的机械设备。具体机械设备见下表。 碎石下封层施工机械设备表 (2)测量仪器:电子天平1台, 托盘3个。 (3)要求参加施工的人员数量能满足施工要求,至少需司机1人,操作手1人,配合试验检测1人以及人工辅助补洒乳化沥青2人,清扫人员12人。 四、下封层施工 4.1、施工准备 (1)技术准备:在下封层施工前,利用全站仪放好中桩、边桩,并洒上白灰线,以便控制封层乳化沥青及集料的撒布范围,确保乳化沥青洒布、集料撒布范围不多洒不漏洒。在下封层施工前认真做好下封层施工技术交底或作业指导书。(2)透层清理准备: ①首先进行人工清理透层,由2~4人一字排开全断面检查,清除透层所有的杂

圆管涵工程施工组织设计方案

武汉市光谷中华科技园玉屏大道道路排水工程 (第二标段) 玉屏大道(第二标段)圆管涵施工方案

湖北省路桥集团有限公司玉屏大道(第二标段)项目部------------------------------------- 编制人: 审核人: 审批人: 日期: 日期: 日期: 目录 一、工程概况 ........................................................................................... - 1 - 二、编制依据 ........................................................................................... - 1 - 三、施工准备 ........................................................................................... - 2 - 1、人员组织及劳动力准备 .................................................................... - 2 - 2、机械准备....................................................................................... - 2 - 3、材料准备....................................................................................... - 3 - 4、技术准备....................................................................................... - 3 - 四、施工进度计划..................................................................................... - 4 - 五、主要施工工艺及方法............................................................................ - 4 - 1、施工工艺....................................................................................... - 4 - 2、施工放样....................................................................................... - 4 - 3、沟槽开挖....................................................................................... - 4 - 4、垫层施工....................................................................................... - 5 -

路基路面施工组织设计复习进程

路基路面施工组织设 计

八、初步施工组织计划 一、施工组织机构、施工总平面布置图、施工总体进度计划表 二、质量目标、工期目标(包括总工期、节点工期)、安全目标 三、对项目重点、难点工程的理解及施工方案、工艺流程 四、保证措施 1.质量体系与保证措施 2.工期保证措施 3.人员安排与保证措施 4.安全生产保证措施 5.环境保护、水土保持、施工后期的场地恢复措施 6.文明施工、文物保护保证体系及保证措施 7.项目风险预测与防范,事故应急预案 8.标准化管理及保证措施 9.支付保障措施(有关民工工资、劳务分包、材料采购、设备租赁、工程分包等的按期支付保证措施)

第一章施工组织机构、施工总平面布置图、施工总体进度计划 表 一、施工组织机构 本工程一旦中标后,我们将立即组建云南省楚雄州彩云至嘉公路工程项目经理部,现场管理机构框图如下:

二、施工总平面布置图 根据本项目所在路线分析,我公司拟将项目经理部、拌和站、料场分别设于本项目路线中间位置的右侧,实行挂牌施工制。所设置平面图大致如下: 收集于网络,如有侵权请联系管理员删除

三、施工总体进度计划表 收集于网络,如有侵权请联系管理员删除

第二章质量目标、工期目标(包括总工期、节点工期)、安全目 标 一、质量目标: 标段工程交工验收的质量评定为合格;竣工验收的质量评定为优良。 二、工期目标: 计划总工期为32个月,计划开工日期:2014年11月1日;计划完工日期:2017年6月30日,具体开工日期以监理工程师签发的开工令为准。 其节点工期如下: 1、施工准备计划于2014年11月1日开始,于2014年12月31日完成; 2、路基工程计划于2014年12月1日开始,于2016年12月31日完成; 3、桥涵工程计划于2014年12月1日开始,于2016年8月31日完成; 4、路面工程计划于2017年1月1日开始,于2017年4月30日完成; 5、排水工程计划于2015年3月1日开始,于2016年12月31日完成; 6、软基处理工程计划于2015年2月1日开始,于2015年11月30日完成; 7、其他工程计划于2016年7月1日开始,于2017年6月30日完成; 三、安全目标: 实现“四无”,“一控制”、“一达标”即: 1、“四无”:无职工因工死亡事故、无重大交通责任事故、无重大火灾事故、无机破事故。 2、“一控制”:职工年重伤频率控制在0.5‰以下。 3、“一达标”:安全生产达国标。

农村污水治理工程施工组织设计

目录 第一章编制依据 (1) 第二章工程概况 (2) 第一节工程概述 (2) 第二节工程特点 (4) 第三节工程施工目标 (4) 第三章施工总体部署 (5) 第一节施工总体工艺流程图 (5) 第二节施工组织管理架构 (6) 第三节安全生产管理小组 (6) 第四章施工准备 (7) 第一节技术准备 (7) 第二节生产准备 (7) 第五章主要项目施工方案 (10) 第一节污水管道工程施工 (10) 第二节道路恢复施工 (13) 第六章质量目标及质量保证措施 (17) 第一节质量目标 (17) 第二节质量保证体系 (17) 第七章施工进度保证 (20) 第一节工期保证措施 (20) 第二节施工进度的保证措施 (20) 第八章安全生产保证措施 (21) 第一节安全保证体系及措施 (21) 第二节建构筑物保护措施 (23) 第三节专业管线保护措施 (23)

第九章文明施工和环境保护措施 (25) 第一节工地围蔽 (25) 第二节噪音控制 (25) 第三节路面卫生 (25) 第十章其他技术措施 (26) 第一节雨季施工 (26) 第二节工程防护措施 (26) 第三节成品保护技术措施 (27) 附件1:施工平面图 (28)

第一章编制依据 一、招标文件 二、工程施工图。 三、本工程主要采用中华人民共和国国家标准、建设部标准(行业标准)、中国工程建设标准化协会标准。具体如下: (1)、《室外排水设计规范》(GB50014-2006)(2011年版); (2)、《给水排水管道工程施工及验收规范》(GB50268-2008); (3)、《城镇道路工程施工与质量验收规范》(CJJ1-2008); (4)、甲方提供地形图及现场测量资料。 四、编制原则: (1)、严格按设计标准及验收规范、技术标准来确保工程质量为原则。 (2)、严格按组织设计方案的可行性、科学性、可靠性及合理性进行宏观控制,以各道工序的技术交底操作细则标准进行全过程的监督、检查、验收来控制整个工程的实施原则。 (3)、严格按《施工管理办法》、《工程质量管理办法》、《文明施工安全生产的实施细则》为原则。 (4)、严格按本公司制定的《项目工程管理实施细则》、《经济承包奖罚责任状》等措施为原则。 (5)、根据本工程现场查勘情况和以往类似工程的施工经验为原则。

公路雾封层施工组织设计.doc

高速公路 沥青路面雾封层专项养护工程 施 工 组 织 设 计 -----公路建设开发有限责任公司

一、工程概况 为了加强沥青路面的预防性养护,提高路面的使用寿命,保证路面的使用性能,延缓路面的老化速度,根据业主要求在高速公路K698+500-k745+000上行线,K698+500—K745+000下行线使用路面雾封层技术进行预防性养护,将解决的主要问题:1.沥青路面空隙率较大,主要表现为雨后路面返潮严重;2.沥青路面中石料与沥青的粘附力不好,造成路面水湿磨耗较大,主要表现为部分集料散失;3.部分路面存在着微细裂缝。根据以上具体情况,坚持实事求是原则的基础上,为确保工程质量及施工进度,以充分发挥我公司的专业化、机械化联合养护作业特点,科学组织,安全生产,特制定以下施工方案: 二、施工组织 1、该工程将利用我国内最先进的---沥青撒布设备,调配相关技术骨干人员,根据该高速公路的日通行量、气候条件,结合养护工作的适时性、高效性和实用性的特点,确保施工生产、原材料供应、后勤保障等工作的落实,成立项目部领导小组如下: 项目经理:——负责整个工程的材料组织,技术质量控制,施工进度安排,人员安排调度,资料管理与相关项目部及业主等部门进行联系等工作。 项目副经理:——主要负责施工段落原路面的清扫、交通疏导以及雾封层现场安全措施的落实、施工过程中的质量控制和突发事件的应急处理等

现场技术人员——主要负责现场技术工作和资料整理工作。 试验负责人:——主要负责工程用原材料的质量检测、施工现场各指标的检测,以及工程资料的整理和申报。 安全负责人:----负责施工前场的全面安全工作。 2、施工队计18人(包括施工负责人1名、质检员1名、操作手2名) 3、项目部和料场设置 项目部和料场占地约500m2,设在收费站旁养护工区,作为人员办公、设备存放、停置维护的场地,最大限度的对人员、设备进行集中管理提高施工作业的工作效率。 4、工期安排 根据实际情况,结合当地气候条件,合理安排工期,计划工期为-年-月-日至-年-月-日。

涵洞施工组织设计范文

涵洞施工组织设计

施工组织设计 一、工程概况 B5标地形复杂,山大沟深,地质条件变化较大,挖方段边坡稳定性差,填方因填筑材料限制,其边坡较易冲刷,故整个标段设计排水及防护工程量较大,形式多样,施工难度大,工期紧,因此我部对排水及防护工程早做安排,计划近期开工,现就施工组织汇报如下: 二、施工准备 1、技术准备:设计图纸审核完成,结构尺寸、技术标准已确定,能保证图纸设计要求正确施工。碟型水沟用C30号砼及C15小石子砼,拱形护坡用C20机制砼、C20现浇砼、7.5#砂浆配合比已确定。全站仪、水准仪等测量仪器、试验仪器状态良好,可满足工程质量检测要求。 2、机械设备:工程所需机械设备已进场,并试运转正常,具体见进场设备报验单及附表。 3、原材料:进场数量见建筑材料报验单。 4、人员:拟投入施工管理人员4名,技术员4名,试验人员3名,负责工程施工的现场管理、技术、质量工作;技术工人40名,其它工人60名,辅助生产人员200名。 5、场地:(1)预制场:a、砼预制块衬砌拱预制,集中置于K256+500路基左侧预制场,预制场面积6000m2左右,距路基500m左右,交通方便,水电等基础设施完备,满足砼预制块

的施工需要;b、碟型排水沟砼预制场设于K250+800右侧,占地面积近6000 m2,其中室内硬化场地600 m2,可保证雨天正常施工,露天场地5000 m2以上,经碾压处理,满足砂石料堆放、机械安装、成品堆放要求;(2)现场:我部路坠施工、高填路堤施工的大部分已完成,现正在抓紧进行工程自检验收工作,近期报请验收,为防护及排水工程准备作业面。 三、施工进度计划:根据我部防护及排水工程量大,工期要 求紧,我部安排如下: 1、排水工程:一个预制场四个施工班组进行平行流水作业,(按当前图纸设计防护形式和数量) 预制场:从11月10日开始预制,至1月20日完成全部预制工作,日完成预制混凝土板2500块。 排水工程砌筑:浆砌排水沟数量约28万块,浆砌片石急流糟、边沟、排水沟4100 m3,计划四个工班从 12月1日开始陆续进场施工, 2月20日完工,具体任务划分如下:施工一队:K250+008-K260+008段C30号碟型边沟; 施工二队:K250+008-K254+517.32段内的砌石急流糟、边沟、截水沟; 施工三队:K254+517.32-K257+974.98段内的砌石急流糟、边沟、截水沟; 施工四队:K257+974.96-K260+008段内的砌石急流糟、边沟、截水沟;

沥青混凝土路面施工组织设计

第一章工程概况 一、工程概况 本工程位于咸阳市城市规划区的北部,是咸阳城区连接咸阳---西安航空港南北向交通主干道之一。为改建道路,它南起文林路北半幅,沿现状咸周公路经咸宋路至机场J号匝道,道路设计全长7139.922米。本标段为G标段,桩号6+100---7+139.922.,全长为1039.922米。 二、路面结构设计 A、机动车道路路面结构:(宽23米) 面层:AC-13、I型、细粒式沥青混凝土4厘米 联结层:AM--25 中粒式沥青碎石5厘米 乳化沥青透层油: 1.2KG/米2 基层:二灰碎石(石灰:粉煤灰:碎石=7.5:17.5:75)23 厘米 底基层:石灰土(含灰量12%) 30 厘米 B、非机动车道路面结构:(宽5*2米,双向) 面层:AC-13、I型、细粒式沥青混凝土5厘米 乳化沥青透层油: 1.2KG/米2 基层:二灰碎石(石灰:粉煤灰:碎石=7.5:17.5:75)20 厘米 C、人行道路面结构:(直线段1.55*2米宽,盘道部分6米宽) 面层:C30彩色釉面砖250*250*50 5厘米座浆层:M7.5干硬性水泥砂浆3厘米 基层:石灰土(含灰量12%) 20厘米 D、排水部分:排水主干管为玻璃钢夹砂管(管径D500—D700,过街管 为钢筋砼管D300)

在投标阶段的基础上进一步对工程的性质、规模、图纸、技术要求、标准、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的进场施工作准备。 1.技术准备工作 (1)落实项目部人选,组建强有力的项目经理部,并落实参与本项目施工人员。 (2)熟悉、审查设计图,参加设计交底和图纸会审。 (3)复测控制桩并制定测量方案。 (4)做好技术交底和培训,安排好有关的试验工作。 2 .施工准备工作 (1)编制施工计划,安排施工程序,协调各工序及专业间的配合工作。(2)落实相应的专业施工队伍,并进行施工前培训和教育。 (3)编制材料和设备供应计划并组织供应,安排非标准件加工以及施工机具的维修保养工作。 (4)落实施工场外的弃、存土场地和运输道路。 3.现场准备工作 (1)测设线路中线及标高的控制网; (2)确定施工范围,做好围蔽,拆除地面、地下障碍物、探明落实地下管线迁移、保护措施,修建临时设施,平整场地; (3)架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路; (4)做好场区的临时排水; (5)组织施工及工程机械设备和材料进场;

某截污工程施工组织设计

目录 No table of contents entries found. 第1节编制依据2 第2节施工组织设计3 第二章工程概况3 第1节工程名称:3 第2节工程地点:4 第3节工程规模:4 第4节地质概况:5 第5节工程分析:5 第三章施工组织管理、施工部署6 第1节组织管理及工期、质量、安全指标及文明施工目标。6第2节施工部署及施工平面布置6 第四章施工方案7

第1节排水施工工艺流程7 第2节施工准备8 第3节沟槽开挖和回填10 第4节预制管安装与铺设16 第5节检查井及雨水口施工19 第6节管道水压试验21 第7节砼路面恢复工程23 第五章施工进度及工期保证措施25第六章施工平面布置图26 第七章保证工程质量措施28 第八章保证安全施工措施35 第九章文明施工措施36 第十章雨季施工措施40 第十一章主要劳动力安排计划41第十二章主要构件用量计划表43第十三章主要机械设备选择44

编制说明 编制依据 1.《*****截污工程设计图》 2.<<*****截污工程招标书>> 3.《市政道路工程质量检验评定标准》CJJ1-90 4.《市政排水管渠工程质量检验评定标准》CJJ3-90 5.《市政工程施工技术规程》北京市政工程局 6.《市外排水设计规定》(GBJ14-87) 7.《钢筋混凝土结构设计规范》 8.《地基基础设计规范》 9.《民用建筑设计通则》 10.《给水排水管道工程施工及验收规范》 施工组织设计 本施工组织设计为投标阶段施工设计,中标后依据现场实际定点防线、图纸技术交底会审完毕后,补充进一步完善,经审批执行。 工程概况

工程名称: *****公园*****截污工程 工程建设单位:*****公园 设计单位:*****市规划设计院 工程地点: 位于*****市*****路*****公园内 工程规模: 本工程为*****截污工程,铺设钢筋砼管,起止桩号K0+000—K2+518.19,全长共计2600米。 主要实物工程量: 土方:51000M3 排水部分: (1). 混凝土管D2000(528米),混凝土管D1500(969米),混凝土管D1200(278米),混凝土管D1000(204米),混凝土管D800(557米),混凝土管D600(33米),混凝土管D300(170米)。 (2).排水检查井62座

施工组织设计(编辑)

目录 1、编制依据和原则......................................................... 错误!未指定书签。 1.1编制依据.................................................................... 错误!未指定书签。 1.2编制原则.................................................................... 错误!未指定书签。 2、工程概况..................................................................... 错误!未指定书签。 2.1工程位置与主要特点................................................ 错误!未指定书签。 3、主要施工方案............................................................. 错误!未指定书签。 3.1管线保护及施工方案................................................ 错误!未指定书签。 3.1.1现有管线保护方案................................................ 错误!未指定书签。 3.2排水工程.................................................................... 错误!未指定书签。 3.2.1雨污水管道............................................................ 错误!未指定书签。 3.3土方工程.................................................................... 错误!未指定书签。 3.3.1场地清理................................................................ 错误!未指定书签。 3.3.2路基挖方(包括借土开挖)................................ 错误!未指定书签。 3.3.3路基填方................................................................ 错误!未指定书签。 3.4块石施工工艺............................................................ 错误!未指定书签。 3.5碎石灰土施工工艺..................................................... 错误!未指定书签。 3.6土工布、土工格栅施工、土工格室、玻纤格栅.... 错误!未指定书签。 3.7水泥稳定碎石基层施工方案和工艺(包括低剂量水稳(底基层)) ........................................................................................... 错误!未指定书签。 3.7.1施工工艺................................................................ 错误!未指定书签。 3.7.2施工方案................................................................ 错误!未指定书签。 3.8粘层、封层施工........................................................ 错误!未指定书签。 3.8.1粘层施工方案和工艺............................................ 错误!未指定书签。 3.8.2下封层.................................................................... 错误!未指定书签。 3.9沥青砼面层施工方案及工艺.................................... 错误!未指定书签。 3.9.1沥青材料要求........................................................ 错误!未指定书签。 3.9.2配合比设计............................................................ 错误!未指定书签。 3.9.3下承层准备............................................................ 错误!未指定书签。 3.9.4试验段施工............................................................ 错误!未指定书签。 3.9.5施工工艺................................................................ 错误!未指定书签。 3.10路灯工程.................................................................. 错误!未指定书签。 3.11路缘石、人行道道板安装...................................... 错误!未指定书签。 3.12标志标线施工方案.................................................. 错误!未指定书签。 4、工程质量控制体系及技术组织措施......................... 错误!未指定书签。 5、确保安全施工的技术组织措施................................. 错误!未指定书签。 6、环境保护措施和文明施工技术组织措施................. 错误!未指定书签。 7、工程进度计划及施工总体计划表............................. 错误!未指定书签。 8、确保工期组织措施..................................................... 错误!未指定书签。 9、施工组织与资源配备计划......................................... 错误!未指定书签。 10、施工总平面图及临时用地....................................... 错误!未指定书签。 11、本项目施工的重点、难点工程及施工中需特别注意的要点错误!未指定书签。

圆管涵施工方案

济鱼四标圆管涵首件工程施工方案 一、编制依据 1.国家现行的有关法律、行政法规。 2.交通部现行的各种技术规范、验收标准。 3.业主、总监办及项目部对本工程安全、质量、工期的要求。 4.山东省交通规划设计院编制的两阶段施工图设计及相关配套图纸。 5.中铁二十一局编制的《济徐高速公路济鱼段LQSG-4合同段实施性施工组织设计》。 6.项目部施工技术人员现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。 二、工程概况 LQSG-4标段位于山东省济宁市喻屯镇、金乡县、鱼台县境内,包括主线、1个互通区、1个停车区。主线全长,起止点桩号K72+050~K91+400。 路线内涵洞基础多处在岩土成分为亚砂土或粘土上,涵洞型式一般采用钢筋混凝土箱涵和圆管涵,合同段圆管涵共27道,总长980m,圆管涵身采用C30混凝土,基础为C20混凝土,一字墙及帽石采用C25砼。钢筋采用R235和HRB335钢筋。 三、施工组织安排 本标段圆管涵工程施工计划3个月完成。

计划安排3个圆管涵施工队进行圆管涵的施工作业,共计42人;拟投入3台挖掘机用于基坑开挖;施工用电采用临时搭火用电,可以满足现场施工用电需求;圆管涵统一在有资质的厂家预定采购。 施工作业人员表 现场主要机械设备一览表 四、施工方案 1.施工工艺流程 施工工艺流程图:

2、测量放样 由项目部测量班根据设计图纸及复核、批准后的导线点准确放出圆管涵纵横轴线的控制桩,并放出各中心控制桩的护桩,为了便于开挖后的检验校核,基础轴线控制桩延长至基坑外加以保护固定。所有点位经监理工程师复测合格后进行下一步施工。 3、基坑开挖 立模 地基承载力检测 砼拌合运输
