当前位置:文档之家› 空调安装施工组织设计资料

空调安装施工组织设计资料

空调安装施工组织设计资料
空调安装施工组织设计资料

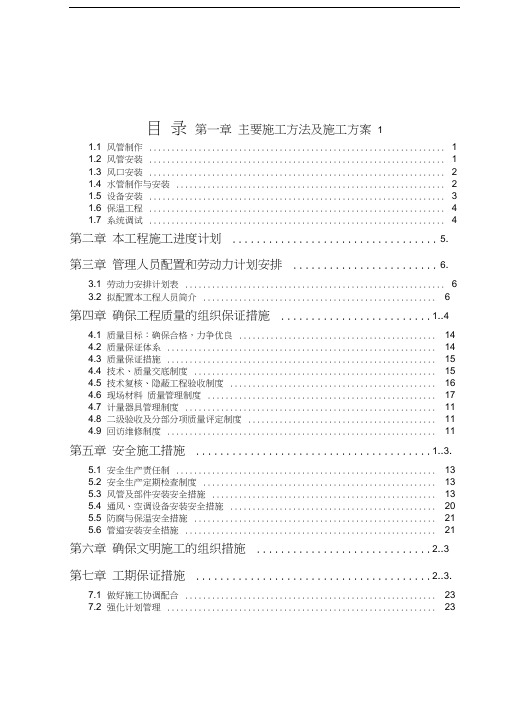

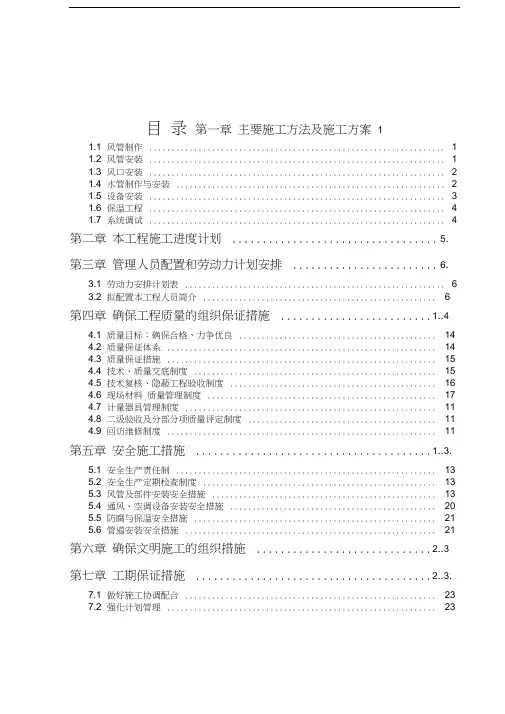

目录第一章主要施工方法及施工方案1

1.1 风管制作 (1)

1.2 风管安装 (1)

1.3 风口安装 (2)

1.4 水管制作与安装 (2)

1.5 设备安装 (3)

1.6 保温工程 (4)

1.7 系统调试 (4)

第二章本工程施工进度计划 (5)

第三章管理人员配置和劳动力计划安排 (6)

3.1 劳动力安排计划表 (6)

3.2 拟配置本工程人员简介 (6)

第四章确保工程质量的组织保证措施 (14)

4.1 质量目标:确保合格,力争优良 (14)

4.2 质量保证体系 (14)

4.3 质量保证措施 (15)

4.4 技术、质量交底制度 (15)

4.5 技术复核、隐蔽工程验收制度 (16)

4.6 现场材料质量管理制度 (17)

4.7 计量器具管理制度 (11)

4.8 二级验收及分部分项质量评定制度 (11)

4.9 回访维修制度 (11)

第五章安全施工措施 (13)

5.1 安全生产责任制 (13)

5.2 安全生产定期检查制度 (13)

5.3 风管及部件安装安全措施 (13)

5.4 通风、空调设备安装安全措施 (20)

5.5 防腐与保温安全措施 (21)

5.6 管道安装安全措施 (21)

第六章确保文明施工的组织措施 (23)

第七章工期保证措施 (23)

7.1 做好施工协调配合 (23)

7.2 强化计划管理 (23)

第一章主要施工方法及施工方案

1.1 风管制作

1.1.1镀锌板风管制作,在工地外设制作车间进行机械化、工厂化生产。

1.1.2镀锌钢板风管管制作工艺流程

1.1.3关键工序:放样、下料、组合成型为风管制作的重点工序,为质量控制重点。风管观感为质量控制的另一重点。质量控制方法详见“确保质量的组织保证措施”。

1.1.4施工要点:

1.1.4.1风管加工时,应注意克服胀管、豁口,钢板拉裂等导致严重漏风的通病出现,减小漏风率,保证漏风量≤5%的总风量;

1.1.4.2应注意克服风管法兰与风管轴线不垂直,影响观感的通病出现。

1.1.4.3风管制作完后应按国家规范对其尺寸精度和观感进行验收。

1.2 风管安装

1.2.1工艺流程

1.2.2关键工序:吊装、校正为风管安装的重点工序和质量控制重点。质量控制方法详见“确保工程质量的组织保证措施”。

1.2.3施工要点:

1.2.3.1风管在吊装前应检查风管的垂直度偏差及水平度偏差,将其调整并控制在允许偏差之内。

1.2.3.2风管安装时,其标高和位置要正确,吊架间距应均匀且符合规范要求。支吊架与风管之间垫以经防腐处理的垫木以防止产生“冷桥”。

1.2.3.3在风管的末端应设防止风管摆动的防晃支架。

1.2.3.4风管安装完成后,应检查风管的水平度偏差和垂直度偏差,控制偏差在3mm/m及20mm/m段管总长的范围之内,同时应使吊杆垂直、平行。

1.3 风口安装

1.3.1工艺流程:

1.3.2关键工序:放线定位为风口安装的重点工序和质量控制重点。

1.3.3施工要点:

1.3.3.1风口安装位置、标高要正确,设计成排的风口要成一直线。

1.3.3.2风口与装饰面要贴实无缝隙,垂直度与水平度偏差不能超标,固定螺丝宜在风口侧面。

1.3.3.3风口安装后应无变形、无损坏,且风口重量不能由吊顶装饰板承受。

1.4 水管制作与安装

1.4.1水管管径DN≤100,管材为镀锌钢管,丝接,当管径250≥DN>100,管材为无缝钢管,焊接。

1.4.2工艺流程:

1.4.3关键工序:

1.4.3.1焊接:焊接、试压、管件阀门检验为关键工序和质量控制重点。

1.4.3.2丝接:套丝、上管安装、试压、管件阀门检验与关键工序和质量控制重点,质量控制方法详见“确保质量的组织保证措施”。

1.4.4安装方案:

1.4.4.1水管安装时应保证管路的横平竖直,可用水平尺校核;在焊接立管上应加

设法兰,便于维修拆卸。

1.4.4.2水管安装时应保证水管支架的间距,成排支架安装整齐。管道的支吊托架必须设置于保温层的外部,在穿过支吊托架处应镶以垫木。设置支吊托架的具体形式和设备位置,由安装单位根据现场情况确定,做法参见国标88R420。

1.4.4.3冷水管道穿越墙身和楼板时,保温层不能间断。在墙体或楼板的两侧,应设置夹板,中间的空间,应以松散保温材料填充。

1.4.4.4冷凝水管应设排放坡度,风机盘管出口段最小i=0.01,水平管段最小i=0.008,不得倒流。

1.4.4.5无缝钢管、焊接钢管安装前必须进行内壁去锈,并用清水净后再行安装;管道与设备或阀门等附件连接采用法兰时,法兰接口须垫石棉橡胶板。

1.4.5管道试压与冲洗

1.4.5.1冷冻、冷却水管安装完毕后,应分层进行水压试验,试验压力为10.0kg/cm2,压降 0.2kg/cm2/10min为合格。

1.4.5.2在试压时应进行巡视、检查是否有局部滴漏现象。如发现螺纹或零件有小的渗漏,可上紧至不漏为合格,如有大漏需要更换零件时,则应将水排除后再进行修理。

1.4.5.3分层试压合格后,进行系统试压,试压合格后应保压,直至试压合格,冷凝排水管多台设备做排水试验直至合格。

1.4.5.3经试压合格后对系统进行反复冲洗,直至排出水中不夹带泥沙、铁屑等杂质,且水色不浑浊时方为合格,在进行冲洗之前,应先除去过滤器的滤网,待冲洗工作结束后再行装上,管路系统冲洗时,水流不得经过所有设备。

1.5 设备安装

1.5.1设备进场:

1.5.1.1新设备:运至现场后,及时组织开箱检查,检查时厂家及甲方代表均应到场,并作好开箱检查记录。主要检查设备的外观质量、铭牌参数是否与设计值一致,技术资料是否齐全,装箱单中的零配件是否齐全及质量情况。检查完毕后应恢复包装,以利二次搬运。

1.5.1.2原有设备利用:乙方进场后提交业主设备试机移交计划,业主按时向施工

单位移交能正常工作的设备,以免影响安装和调试进度。

1.5.2工艺流程:

1.5.3安装操作:

按标准图集、设备厂商提供的《产品使用操作说明书》和《制冷设备安装工程施工及验收规范》(GBJ66-84)执行。

制冷机组的清洗、安装、试漏、加油、抽真空、冲加制冷剂、调试等事宜,应严格按照制造厂家提供的《使用说明书》进行,同时,还应遵守《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274-98)和《机械设备安装工程施工及验收通用规范》(GB50231-98)以及其它有关规范标准中的各项规定。

1.6 保温工程

1.6.1施工要点:

1.6.1.1涂漆施工一般在管道试压合格后进行。未经试压的大直径钢板卷管如需涂漆,应留出焊缝部位及有关标记。管道安装后不宜涂漆的部位,应预先涂漆。

1.6.1.2涂漆前应清除被涂表面的铁锈、焊渣、毛刺、油、水等污物。

1.6.1.3涂漆施工宜在5~40℃的环境温度下进行,并应有防火、防冻、防雨措施。

1.7 系统调试

1.7.1系统调试主要有以下内容:设备单机试运转,风口风量测试调整,系统风量测试调整,水系统流量测试调整,机组试车,系统联合试车等。在风系统、水系统调试完毕,风冷模块机组试车完毕后进行系统联合运转,测试空调室内参数,并调整达到设计要求。

1.7.2工序流程:

第二章本工程施工进度计划

第三章管理人员配置和劳动力计划安排

3.1 劳动力安排计划表

3.2 拟配置本工程人员简介

拟配置在本工程项目经理部人员情况一览表

第四章确保工程质量的组织保证措施

3.3 质量目标:确保合格,力争优良

3.4 质量保证体系

4.2.1质量保证体系组织机构

项目经理部建立以项目经理为核心,主抓质量的质量管理体系。项目经理部设专职质量检查工程师,各专业由专业工程师负责。划分质量分层、分级责任制,形成完整的质量检查组织体系。

4.2.1质量保证体系框图

认真贯彻公司的质量方针,严格把关每一道工序,做到上一工序不合格决不准理入下工序的控制手段,按下例质量保证体系框图执行:

质量保证体系框图

3.5 质量保证措施

4.3.1认真做好图纸会审,坚持按图施工,做好技术及安全交底,保证工人在施工时对施工方法、操作工艺和质量要求心中有数。对关键部位,重点项目要预先交待质量保证重点及相应的质量通病预防措施。

4.3.2把好材料入库质量验收关,不合格产品严禁入库、使用。

4.3.3不违规指挥生产,严格按施工规范和操作规程施工作业,确保质量和安全。

4.3.4施工中认真进行技术复核,做好工序的交接工作,发现问题及时解决,不把问题带入后道工序。

4.3.5做好施工各环节的质量检查,坚持自检、互检和专检制,并做好检查记录,及时做好隐蔽工程的检查验收和分项工程检查验收。

3.6 技术、质量交底制度

技术、质量的交底工作是施工过程基础管理中一项不可缺少的主要工作内容,交底采用书面签证确认形式,具体划分如下几个方面:

4.4.1当项目部接到设计图纸后,项目经理必须组织项目部全体人员对图纸进行认真学习,并督促建设单位设计交底会。

4.4.2施工组织设计编制完毕并送审确认后,由项目经理牵头,项目工程师组织全体人员认真学习施工方案,并进行技术、质量、安全书面交底,列出监控部位及监控要点。

4.4.3本着谁负责施工谁负责质量、安全工作的原则,各分管工种负责人(生产经理、施工员、班组长)在安排施工任务的同时,必须对施工班组进行书面技术质量安全交底,必须做到交底不明确不上岗,不签证不上岗。

3.7 技术复核、隐蔽工程验收制度

4.5.1技术复核应在施工组织设计中编制技术复核计划,明确复核内容、部位、复核人员及复核方法。

4.5.2技术复核结果应填写《分部分项工程技术复核记录》,作为施工技术资料归档。

3.8 现场材料质量管理制度

4.6.1严格控制外加工、采购材料质量。

各类建筑材料到现场后必须由项目经理和项目工程师组织有关人员进行抽样检查,发现问题立即与供货商联系,直到退货。

3.9 计量器具管理制度

4.7.1工程管理计量员负责本部所有计量器材的鉴定、督促及管理工作;

4.7.2现场计量器具必须确定专人保管、专人使用。他人不得阻随意动用,以免造成人为损坏;

4.7.3损坏的计量器必须及时申报修理调换,不得带病工作;

3.10 二级验收及分部分项质量评定制度

4.8.1分项工程施工过程中,各分管工种负责人必须督促班组做好自检工作,确保在下道工序施工前上道工序问题整改完毕。

4.8.2分项工程施工完毕后,各分管工种负责人必须及时组织进行分项工程质量评定工作,并填写分项工程质量评定表交项目经理确认,最终评定表由公司工程部专职质量员核定。

4.8.3项目经理每周组织一次施工班组之间的质量互检,并进行质量讲评。

4.8.4公司工程部对每个项目进行不定期抽样检查,发现问题以书面形式发出限期整改指令单,项目经理负责在指定限期内将整改情况以书面形式反馈到公司工程部。

3.11 回访维修制度

4.9.1项目经理负责工程工期间的产品保护,凡因施工造成的产品破坏均应由项目部赔偿,由发包方监督实施。

4.9.2本工程交付发包方使用后(若分阶段交付,分别以分阶段交付日算起),承包方在六个月后进行第一次工程质量回访,以后每半年进行一次,直至保修期满。

4.9.3工程质量回访后(在二年内随叫随到)凡属于承包方在施工时造成的质量问题,均由承包方负责维修,不留隐患,一切费用由承包方负责。凡不属于承包方造成的问题,而发包方要求维修的,承包方协助解决,费用由发包方承担。

4.9.4在回访维修期间进行修理后的工程,应由发包方签字确认。

第四章安全施工措施

根据本工程结构特点,为预防生产过程中发生人身设备事故,维护良好劳动环境和工作秩序,施工过程中正确贯彻“安全为了生产,生产必须安全,以及预防为主”的方针,特制订以下安全技术措施。在保证安全生产前提下,全面完成建设任务。

4.1 安全生产责任制

建立安全生产责任制,执行谁管生产谁就管安全的原则。班长及小组安全员要加强安全检查,对工人进行安全考试(尤其是青工、合同工),施工员要对有关重点部位施工的安全进行文字交底。签订安全责任状,参加施工的人员要熟知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后操作,特别是刚入队的新工人,必须经过三级安全教育,即公司教育,施工队教育,现场岗位教育。

4.2 安全生产定期检查制度

建立安全生产定期检查制度,班组每日自检,经理部每周组织检查,以自查为主,互查为辅,查思想、查制度、查纪律、查隐患,并结合现场特点,重点检查防触电、防高空坠落、防对象打击等措施落实情况。

4.3 风管及部件安装安全措施

5.3.1风管及部件安装前,先检查支、吊、托架的固定是否牢固,有无脱落危险。

5.3.2采用滑轮或倒链吊装风管及部件时,应将其绑扎在固定的结构上,不得受力而松动。

5.3.3高空作业用的脚手架搭设必须符合架子工的技术安全要求,要牢固可靠,并在安装前进行严格的检查。

5.3.4各工种交叉作业时,必须戴安全帽,防止掉下料具伤人。

5.3.5吊装风管及部件所有索具要牢固,吊装时应加溜绳稳住,与电线应保持安全距离。

5.3.6吊装风管必须连续进行,不宜中途停止,防止发生危险。在吊装过程中,确定必须中途停止时,但吊绳要临时绑扎在牢固的结构上,不能停止时间过长,在下班前风管必须就位。

5.3.7风管吊装就位后,不得用铁丝、麻绳等临时固定,必须用正式支、吊、托架固定。

5.3.8连接风管的螺孔对准,应采用尖头冲定位,不能用手指摸索,防止手指轧伤。

5.3.9在顶棚内安装风管及部件,必须戴安全帽,检查檩条或轻钢龙骨是否牢固,并铺上脚手板,防止踏空。

5.3.10在斜坡层面上安装风管、风帽等部件时,应挂好安全带,并在牢固部位绑扎。

5.3.11安装场所必须有足够的照明设备。行灯照明必须有防护罩,电压不得超过36V;金属风管内行灯照明电压不得超过12V。

4.4 通风、空调设备安装安全措施

5.4.1运和安装大型通风机、冷水机组等通风空调设备,应配合起重工进行,起重指挥应由技术熟练、懂得起重机械性能的人员担任。指挥时应站在能够照顾到全面工作的地点,所发信号应事先统一,并做到准确、宏亮和清楚。

5.4.2大型通风、空调设备吊装前,应搭好支承架,用卷扬机或倒链吊装,四周不得碰撞。采用三角架(三木拾)的下脚应相对固定,倒链应挂在正中,移动时应防止倾倒。采用人字桅杆起重法吊装时,桅杆两腿间夹角应不大于450,受力方向在两腿的中间。桅杆的高度,应为设备高度的1/2.5-1/2。桅杆两腿和设备绞座应放在一起。

5.4.3通风、空调设备采用滚动法装卸车时,滚道的坡度不得大于200,滚道的搭设应平整、坚实、接头错开。滚动的速度不宜太快,必要时应设溜绳。在滚道一侧的车体下面应用枕木垫实。

5.4.4使用管子(滚杠)拖动设备,管子的粗细应一致,其长度应比托板宽度长500MM。填管子,大拇指应放大管子的上表面,其它四指伸入管内,严禁戴手套和一把抓管子。

5.4.5检查设备内部,要用安全行灯或手电筒,禁用明火。对头重脚轻、容易倾

倒的设备,一定要垫实撑牢。

5.4.6拆卸设备部件,应放置稳固。装配时,严禁用手插入连接面或触摸螺孔。取放垫铁时,手指应放在垫铁的两侧。

5.4.7设备试转,应严格按照单项安全技术措施进行。运转时,不准擦洗和修理,并严禁将头、手伸入机械行程范围内。

4.5 防腐与保温安全措施

5.5.1.防腐涂漆部位:

a、焊接管及其焊缝

b、焊接管与法兰间焊缝及所有支、吊架。

5.5.2.防腐底漆选用红色防锈漆,涂漆前应清除构件表面的灰尘、污垢、焊渣与锈斑等物,并保持干燥。底漆涂两遍,要求刷油之后应保证厚度均匀,不得有脱皮、起泡、流淌和漏涂等现象出现。

5.5.3.所有外露的支、吊、托架表面涂两遍漆。

5.5.4.保温工作应在水压试验、防腐工作合格后进行。

5.5.5.保温后应保证粘贴严密、表面平整、圆弧均匀、无环状断裂,垂直管道保温层高小于等于5米,每层应有一个支撑板,支撑托板应焊在管壁上,其位置在立管管卡上部200㎜处。

5.5.

6.水系统管路部件的绝热,不能影响其功能操作功能。

4.6 管道安装安全措施

5.6.1入现场要严格遵守现场各项规章制度,必须落实安全帽安全绳,安全带的使用。定期检查安全网、安全帽、安全带。

5.6.2安装使用的脚手架、高凳等要先认真检查,看是否绑扎结实,有无糟朽,若有问题待处理后才能操作,不能擅自拆动。施工现场和脚手架,防护设施,安全标志和警告牌,施工现场的洞、坑、沟、升降口等到危险处,应有防护设施和明显标志。

第五章确保文明施工的组织措施

6.1施工人员进入现场必须执行现场管理及有关规定,遵守国家和当地的法令法规制度。

6.2施工现场要有严格的分片包干和个人岗位责任制。

6.3施工现场堆放的成品、材料要整齐,以免影响场容场貌。

6.4施工现场应经常保证有条理,干一层清一层,做到活完场清。

6.5库内物品存放应分类分规格,码放整齐,保证库内外清洁干净。

6.6施工人员在工地期间不准喝酒、打架、泡工等。

6.7现场办公室、工具室、更衣室要经常保持整洁干净,空气清爽,图纸、餐具、衣物等均应整齐有序。

6.8班组必须做好操作落手清,随手随清,物尽所用。在施工作业时,应有防尘、防泥、防污等措施。定期检查评分考核,成绩上牌公布。

6.9道路畅通、平坦、整洁,不乱堆乱放,无散落物;建筑垃圾必须集中堆放,及时处理。凡市区沿道路的工地周围,应设置不低于2m的遮挡围栏。

第六章工期保证措施

6.1 做好施工协调配合

7.1.1 统一组织部署----能过统一指挥、精心策划、及时调整施工计划,使整个工程施工开展有序、施工重点突出,进度平衡、合理,确保施工总体计划实

现。

7.1.2 在土建施工的基础上与安装、装修单位并进:

7.1.3 结合土建、安装工程施工进度,编制进场计划。

7.1.4 做好成品的相互保护,减少不必要的返工。

7.1.5 可通过每周的工地例会,协调好施工顺序、施工区责任范围等:

6.2 强化计划管理

7.2.1 根据进度计划、做出月/周/三天工程计划。在实际施工中将计划实现完成情况进行记录,并与原进度计划进行对照分析,及时发现薄弱环节和矛盾,

预测尚未完成工程所需时间,提出加快进度的具体方案。

7.2.2 层层落实工期责任,建立奖罚制度。项目经理对施工的工期、相关承担的经济责任、权限和利益明确布置到班组,班组必须保证按作业计划完成规

定任务。

7.2.3 强化督促检查,及时调整进展计划。包括检查施工准备、施工计划和合同的执行情况,检查和综合平衡劳动力、材料的配备,检查和调节现场各个

层面的管理,掌握施工进度,对施工中出现的计划偏差,积极进行调整

空调工程施工组织设计模板

空调工程施工组织 设计

机电工程施工组织设计 第一节: 工程概况 一、概况说明 1、上海市***********工程位于上海市************。空调面 积约为****平方米 2、空调工程概况与特点: 本工程空调系统: 冷负荷为**KW, 空调热负荷为** KW。采用*台**牌整体式直接蒸发式空调机组。 二、工程内容 空调系统工程内容主要有: (1)提供及安装*台*******空调机组,以及相关风管、风量调节 阀、消声器、 *电动球形喷口、支架等。 (2)设计、提供及安装*个约**米高的设备不锈钢支架。 (3)提供及安装**个电动排烟风阀,包括执行机构。 (4)提供及安装空调机组的冷凝水管。 (5)上述系统进行测试等。 强电系统工程内容主要有: (1)提供及安装一台配电箱(AP配电箱-90KW)供电至新增的空调 设备、电动球形喷口控制箱和电动排烟风阀,包括线槽、 电缆、线管与支架等。 (2)调整现有吊灯的安装高度,如有需要,更换所有现有的支撑和 电线以满足调整后的吊灯安装高度。

(3)拆除现有的吊扇,然后归还给业主。 (4)移动所有现有灯具镇流器的位置,以便日后维修等。 消防报警系统内容主要有: (1)提供及安装红外光束感烟探测器系统,包括红外光束感烟探测器发射端、红外光束感烟探测器接收端、火灾报警控制屏、管线、以及连线至大楼现有火灾报警控制主机等 (2)从新增的火灾报警控制屏连接信号线至AP配电箱和电动排烟风阀等 三、施工前要做的准备工作: ( 1) 图纸深化及熟悉图纸。 ( 2) 设备及材料的呈审及采购; ( 3) 准备机具; ( 4) 组织施工人员; ( 6) 学习有关的操作规程及质量验收标准; ( 7) 由技术人员向技术班组进行全面交底; ( 8) 加强安全管理, 消除事故隐患。 第二节: 主要施工方法及技术要求 一、设计用料要求 1、空调送、回风管采用镀锌钢板, 厚度按技术标书之要求。 具体为: 矩形风管长边(b) 1~300mm δ=0.5mm

VRV空调系统施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一章工程概况 (3) 第二章施工组织管理 ........................................................................................ 错误!未定义书签。第二章施工组织管理 .. (7) 第三章主要分项工程施工方案和技术措施 (20) 第1节系统安装工艺流程图 (20) 第2节设备到场检验 (24) 第3节室内机安装 (25) 第4节冷媒配管工程 (30) 第5节室外机就位 (39) 第6节气密试验 (42) 第7节真空试验 (45) 第8节追加充填冷媒 (48) 第9节排水配管工程 (49) 第10节机组配管连接 (53) 第11节电气工程 (55)

第12节通风工程 (59) 第13节保温工程 (63) 第14节系统调试、竣工资料交验、系统交付使用 (64) 第四章安全质量质量保证措施 (65) 第1节质量保证措施 (65) 第2节安全生产、文明施工技术保证措施 (68) 第3节施工进度计划及保证措施 (71) 第五章施工配合 (72) 第1节配合其他专业交叉施工方案 (68) 第2节服从建设单位、监理单位的管理规定 (68) 附表 项目组织机构表 机械设备计查表 劳动力计划表 施工进度计划表

工程概况 工程总体介绍 本工程为附属业务楼工程通风空调工程,位于大兴区。共层,总面积约8500㎡, 采用VRV空调系统,工程内容为通风空调 设备管道。 第一节工作要点 1.空调室外机组集中放置,使室外机通风良好,避免影响美观。 2.室外、室内冷媒管如有裸露部分,加装PVC空调盖板进行装饰。 3.冷凝水管使用镀锌钢管,外敷难燃型橡塑保温。冷凝水集中排放到卫生间。 4.本工程需与精装单位配合,多工种交叉作业多。 工期计划 根据工程实际,本工程工期暂定60 天。 质量目标: 工程质量达到国家和北京市工程施工规范合格标准。 第二节空调项目说明

最新-通风空调施工组织设计方案

通风空调工程施工组织设计方案 目录 一、施工组织方案 (02) 1、工程概况 (02) 2、施工总体布署计划 (03) 3、施工部署 (04) 4、劳动力计划 (09) 5、主要工程的施工方法 (10) 6、施工机具 (14) 二、施工进度计划 (16) 三、主要技术组织措施 (17) 1、保证质量的技术组织措施 (17) 2、保证进度的技术组织措施 (18) 3、保证安全及文明施工的技术组织措施 (21) 4、环境污染防治的技术组织措施 (24) 四、施工平面布置图 (25) 1、临时施工用水 (25) 2、临时用电 (25) 3、主要施工机械设备一览表 (26) 4、施工人员及其技术资格一览表 (27) 5、拟派项目经理一览表 (28) 五、保修服务计划 (30) 1、售后服务中心简介 (30) 2、售后服务承诺 (30) 3、售后服务时间安排 (30) 4、售后服务收费标准 (30) 5、维修技术人员情况一览表 (30)

一、施工组织方案 1、工程概况及设计标准和依据 ****有限公司机电设备工艺安装工程之通风空调是根据中国轻工业**设计工程有限公司的设计方案、施工图纸、有关资料及说明和通风空调设计施工规范为依据,结合现场实际情况而制定的施工方案。 1.1、工程概况: (1)工程名称:****有限公司机电设备工艺安装工程 (2)工程地点:**省**高新技术开发区**小区 (3)建设单位:**省**有限公司 (4)工程简介: ****有限公司机电设备工艺安装工程为**省**有限公司投资兴建的机电设备工艺安装工程(包括工艺管道及部分设备、动力、照明、给排水、空调通风、消防等工程安装),项目总用地面积约为77610m2,建筑面积约为29535 m2。 (5)通风空调工程项目范围(包括全厂范围内的所有通风空调设备): 1)钢结构天面风机设备及安装由建设单位提供,但线路及控制部分 在本工程内。 2)生产区空调系统的主机及其空气处理机组由建设单位提供,但冷 却塔及其泵组设备和整个系统的设备安装几调试在本工程内。 3)包括主办公室通风和空调安装,但须与二次装修公司配合。1.2施工设计规范和标准

完整版医院中央空调安装工程施工组织设计方案

完整版医院中央空调安装工程施工组织设计方案

目录 1、工程概况 2、编制依据和采用标准及规范 3、实施目标 4、施工组织及部署 5、主要施工方法 6、空调系统调试 7、主要施工技术措施及保证体系 8、空调工程的维保 9、施工进度计划 10、劳动力计划图表 11、主要施工机具及仪器计划表 12、现场平面布置图 13、售后服务承诺及技术培训

第一章工程概况 一、工程概况 (一)基本情况 本工程位于**市**路,建筑面积约10000平方米,地上8层,地下一层,建筑高度30米。本施工组织设计内容为该大楼的空调系统、通风系统和防排烟系统。 (二)空调系统设计参数 夏季空调室外计算参数:干球温度35.2℃ 温球温度28.2℃ 夏季通风室外计算相对温度:63% 冬季空调室外计算参数:干球温度-5℃ 冬季室外计算相对湿度:76% 本工程选用的冬、夏季室内设计参数如下表。 (三)系统概述 1.冷热源方式

选用开利直燃型溴化锂吸收式主机集中供冷、热源。 2.空调及采暖负荷:设计日冷负荷1400KW,冬季空调热负荷810KW,卫生热水290KW。 (四)通风及防排烟系统 主要为地下室通风、排风系统以及电梯前室加压送风系统。火灾时,消防控制中心指令打开或手动打开着火层及其上下层常闭风口,输出动作电信号,同时打开所有的加压送风机。 二、施工要点与重点 该分项工程的要点如下: 1.主机的就位及安装 2.水泵的安装 3.冷却塔的安装 4.支吊架制作安装 5.风管制作 6.风管系统安装 7.管井内空调水立管施工 8.空调水系统水压试验、冲洗、防腐及保温 9.风机盘管、新风机、空调机组等空调设备安装 10.自控系统安装 11.单机试运转、设备试运转及联合调试 12.空调系统保养

空调系统施工组织设计

目录 一、施工组织设计 (1) 第一章综合编制说明 (1) 第二章工程概况 (2) 第三章施工部署 (3) 第一节工程管理目标 (3) 第二节项目组织机构 (3) 第三节施工部署 (5) 第四章主要分项施工方法 (7) 第五章主要技术组织措施 (10) 第一节确保工程质量的技术组织措施 (10) 第二节确保安全生产的技术组织措施 (12) 第三节确保文明施工的技术组织措施 (14) 第四节确保工期的技术组织措施 (15) 第六章工程现场管理 (17) 第一节工程环境保护管理 (17) 第二节工程临时设施管理 (18) 第三节工程成品保护管理 (18) 附录 (19) 表7.1 拟投入的主要施工机械设备表 (19) 表7.2 劳动力计划表 (19) 表7.3 计划开、竣工日期和施工进度表 (20) 表7.4 主要施工机械进场计划 (21)

一、施工组织设计 第一章综合编制说明 1.指导思想 我们将以为业主服务、让业主满意为基本的指导思想,以优良的工程质量,建造业主满意的工程;以严格的成本管理、降低工料消耗水平、保证业主的每一分投入都将得到满意的回报。 本《施工组织设计》是我单位对金隅大成国际中心高能耗水泵更换工程的投标文件之一,这是我们在认真阅读有关招标文件,了解改造意图,并对现场实地勘察的基础上,编写的一部对工程质量、成本、工期等方面具有程序化管理作用的纲领性文件,我们力求在施工组织设计中履行我们对业主的承诺,希望能以合理适用的方案,严谨务实的工作作风,赢得业主对我单位的信赖。 本《施工组织设计》在编写中力求将重点信息向业主充分表述,一般项目和一般信息简明表述,以便业主选择。若我单位有幸中标,我们将依据本施工组织设计确定的原则,遵循我单位的技术管理规定和《质量保证手册》以及有关质量程序文件,编制详细的施工作业指导书,为工程提供完整的技术性文件,用以指导施工,确保优质、高速、安全的完成本工程的建设。 2.编制依据 2.1《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《中华人民共和国环境保护法》以及其它有关法律、法规; 2.2“金隅大成国际中心高能耗水泵更换工程的投标文件”招标文件; 2.3在业主组织勘察工程现场时所了解的具体情况; 2.4我公司企业标准和质量保证体系; 2.5我公司现有施工力量和技术装备情况; 2.6我公司合作技术力量和行业资源、专业厂商、材料供应商; 2.7我公司在其他类似工程施工中积累的经验; 2.8本工程招标文件要求参考的国家规范、规程、行业标准和标准图集。

多联机空调施工组织设计方案

施工组织设计方案 a、施工组织设计 一流的施工质量,来源于完美的施工方案、严格的施工管理和高素质的施工队伍! 一、编制依据 1、招标人发出的招标文件(包括图纸) 2、招标人所发出的其它相应书面文件 3、《通风与空调工程施工质量验收规范》GB50243—2002 4、《采暖通风与空气调节设计规范》GB50019-2003 5、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 6、《低压配电设计规范》GB50055-95 7、《通用用电设备配电设计规范》GB50055—93 8、《建筑设计防火规范》GB50016-2006 9、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 10、《现场设备、工业管道焊接工程施工及验收规范》(GB50236—98) 二、施工前准备工作 1、施工安装队组织 本工程的安装、调试人员都经过海信日立公司的专业培训和认定,技术熟练、作风严谨、经验丰富、组织纪律性强;安装过程中有明确的分工,实行工程质量责任制,如发现质量不合格的,除进行返工外,还要对相关责任人进行经济处罚. 施工管理、质量体系见上表,职责如下: 项目经理——施工方案、进度计划、质量控制、技术支持、系统调试、安全检查、 工作协调。 技术负责人—-技术交底、方案落实、工序安排、人员调配、材料准备、资料整理。 施工班组长——分项、分步工程的施工、技术指导、人员分配、质量自检. 施工人员—-具体工作的施工。 2、安装材料部分 关键在于冷媒管,大金所有冷媒管均为从已取得ISO9002证书厂家直接购置的去磷无缝紫铜管.

1。引用标准如下: GB/T1527-1997 《铜及铜合金拉制管》 GB/T5121-1996 《铜及铜合金化学分析方法》 2.现场检验标准如下: 管道的内外表面应无针孔、裂纹、起皮、起泡、粗划道、夹杂、铜粉、积碳层、绿锈、脏污和严重氧化膜,并不允许存在明显的划伤、凹坑、斑点等缺陷! 3.管材规格:(mm) 4.包装、运输、储存 每件产品清洁干燥后,管口用洁净软质泡沫材料或胶塞密封,泡沫材料或胶塞不允许出现破裂、掉渣。 产品包装应用防潮纸和塑料布依次垫好,装入包装箱内,包装箱应有标识,标有产品名称、型号、规格、数量、合格证、生产日期、产品批次.运输过程应防止碰撞、挤压、雨雪淋袭。 产品应储存在无腐蚀气体、通风良好、干燥的库房中。 3、施工方案及主要技术措施 空调室内、外机用铜管联接,冷凝水管采用UPVC管引至卫生间或者室外排放。针对工 程的实际情况,同时考虑到空调安装阶段处于和室内装修以及其他专业交叉进行时期,我 们从施工方法、人员配备、设备工具配备等方面着手,进行了仔细的研究,制定出了切实 可行的方法. 风管制作:其质量和速度将直接影响整个工程的质量和进度,针对这种情况,将专门组 织一个素质好、业务强的风管制作综合作业队,可在现场设置加工场地将不同规格的风管,

空调工程施工组织设计方案

目录 第1卷编制依据 (3) 第2卷施工部署 (3) 第1章施工准备 (4) 第2章施工人员部署: (6) 第3章安装各工种之间的施工配合 (7) 第4章安装与土建的配合 (7) 第5章安装与二次装修的配合 (8) 第3卷通风空调工程安装 (9) 第1章工程概况 (9) 第2章工艺流程 (10) 第3章系统施工做法及要求 (10) 第1节设备安装 (18) 第2节试车及调试 (19) 第4卷电气工程 (25) 第1章选择导线 (26) 第2章穿带线,扫管 (26) 第3章放线及断线 (26) 第4章导线与带线的绑扎 (26) 第5章管内穿线 (26) 第6章导线连接 (27) 第7章线路检查及绝缘摇测 (27) 第5卷质量保证体系及措施 (27)

第1章管理职责 (27) 第1节项目经理 (27) 第2节现场材料员 (28) 第3节工长 (29) 第4节综合管理员 (29) 第5节安全员 (30) 第2章质量检查员 (31) 第3章质量保证措施 (31) 第6卷工期保证措施 (33) 第7卷安全生产及消防保卫措施 (33) 第8卷成品保护措施 (36) 第9卷环境保护与文明施工措施 (38) 第10卷降低造价措施 (38) 第11卷竣工、服务及承诺 (39)

编制依据 1.1、招标文件及答疑文件。 1.2、建筑图纸 1.3、规程、规范、标准及图集 通风与空调工程施工质量验收规范GBJ50243-2002 建筑安装分项工程施工工艺规程(第三册)DBJ01-26-96 《建筑安装工程资料管理规程》DBJ01-51-2000 工业金属管道工程施工及验收规范GB50235-97 机械设备安装工程施工及验收规范通用规范GB50231-96 压缩机、风机、泵安装工程施工及验收规范GB50275-96 建筑设备施工安装通用图集暖气工程91SB1 建筑设备施工安装通用图集给水工程91SB3 建筑设备施工安装通用图集通风与空调工程91SB6 建筑安装工程资料管理规程DBJ01-51-2000 施工部署 按照设计和有关标准、规范及甲方代表按合同发出的指令要求并接受监督部门和甲方检查监督,依据国家施工质量验收规范标准要求,工程质量达到优良标准,同时建立健全质量保证体系、制定质量保证措施,确保达到质量目标。 我公司如有幸承担本工程各项目的施工任务,将按照公司已获得ISO-9000族(2000版) 质量保证体系和ISO-14000环境体系认证的要

空调安装施工组织设计资料

目录第一章主要施工方法及施工方案1 1.1 风管制作 (1) 1.2 风管安装 (1) 1.3 风口安装 (2) 1.4 水管制作与安装 (2) 1.5 设备安装 (3) 1.6 保温工程 (4) 1.7 系统调试 (4) 第二章本工程施工进度计划 (5) 第三章管理人员配置和劳动力计划安排 (6) 3.1 劳动力安排计划表 (6) 3.2 拟配置本工程人员简介 (6) 第四章确保工程质量的组织保证措施 (14) 4.1 质量目标:确保合格,力争优良 (14) 4.2 质量保证体系 (14) 4.3 质量保证措施 (15) 4.4 技术、质量交底制度 (15) 4.5 技术复核、隐蔽工程验收制度 (16) 4.6 现场材料质量管理制度 (17) 4.7 计量器具管理制度 (11) 4.8 二级验收及分部分项质量评定制度 (11) 4.9 回访维修制度 (11) 第五章安全施工措施 (13) 5.1 安全生产责任制 (13) 5.2 安全生产定期检查制度 (13) 5.3 风管及部件安装安全措施 (13) 5.4 通风、空调设备安装安全措施 (20) 5.5 防腐与保温安全措施 (21) 5.6 管道安装安全措施 (21) 第六章确保文明施工的组织措施 (23) 第七章工期保证措施 (23) 7.1 做好施工协调配合 (23) 7.2 强化计划管理 (23)

第一章主要施工方法及施工方案 1.1 风管制作 1.1.1镀锌板风管制作,在工地外设制作车间进行机械化、工厂化生产。 1.1.2镀锌钢板风管管制作工艺流程 1.1.3关键工序:放样、下料、组合成型为风管制作的重点工序,为质量控制重点。风管观感为质量控制的另一重点。质量控制方法详见“确保质量的组织保证措施”。 1.1.4施工要点: 1.1.4.1风管加工时,应注意克服胀管、豁口,钢板拉裂等导致严重漏风的通病出现,减小漏风率,保证漏风量≤5%的总风量; 1.1.4.2应注意克服风管法兰与风管轴线不垂直,影响观感的通病出现。 1.1.4.3风管制作完后应按国家规范对其尺寸精度和观感进行验收。 1.2 风管安装 1.2.1工艺流程 1.2.2关键工序:吊装、校正为风管安装的重点工序和质量控制重点。质量控制方法详见“确保工程质量的组织保证措施”。 1.2.3施工要点: 1.2.3.1风管在吊装前应检查风管的垂直度偏差及水平度偏差,将其调整并控制在允许偏差之内。 1.2.3.2风管安装时,其标高和位置要正确,吊架间距应均匀且符合规范要求。支吊架与风管之间垫以经防腐处理的垫木以防止产生“冷桥”。 1.2.3.3在风管的末端应设防止风管摆动的防晃支架。

医院暖通空调工程施工组织设计方案

【最新资料,WORD文档,可编辑修改】

某医院暖通空调工程施工组织设计 第一章工程概况 1.1 总体概况 项目内容 1 工程名称 2 工程地址 3 建设单位 4 设计单位 5 监理公司 6 质量监督 7 施工单位 1.2建筑设计概况: 建筑面积38819.12m2 占地面积 建筑用途 层数 ±0.000标高 檐口高度 建筑防火 1.3暖通空调系统概况 本工程为XXX医院新病房大楼,总建筑面积38819.12平米,高度为59.4米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。 第二章编制依据 甲乙双方签定的工程承包合同;

已批准的本工程施工组织设计; 工程设计蓝图、图纸会审纪要及设计变更通知等; 现行施工及验收规范: 建筑暖通空调工程施工质量验收规范 火灾自动报警系统施工及验收规范(GB50166-92) 参考资料: 建筑施工手册(第四版,中国建筑工业出版社) 高层建筑施工手册(第二版,中国建筑工业出版社) 第三章主要施工组织设计 第一节施工顺序和流向 一、施工顺序 1、管道部分 法兰制作风管制作风管安装漏光检测风管施工准备保温 主管安装风机盘管吊装支管安装冲洗、试压 防腐、保温 2、机房部分 基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试 二、施工流向 1、在平面上风管按风向制作安装,水管从立管向四周施工。 2、在竖向按从下到上的原则施工。

三、施工段的划分 施工时将每层作为一个单独的施工段。这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。 第二节分项工程的施工方法 一、镀锌铁皮风管制作 1、材料要求 1.1板材、型钢具有出厂合格证和鉴定文件。 1.2镀锌铁皮表面要光滑平整、厚薄均匀,不得有裂纹、结疤及水印等缺陷。 1.3根据规范要求:风管长边≥1200mm,采用1.2mm厚镀锌铁皮;风管长边<1200mm, 采用1.0mm厚镀锌铁皮。 2、作业条件 2.1集中在宽敞、洁净、地面平整、不潮湿的车库加工。 2.2风管制作要有技术员书面的技术、质量及安全交底。 3、操作工艺 3.1咬口形式:板材的拼接采用单平咬口;矩形风管或配件的四角采用转角咬口或联合角咬口。 3.2风管的连接: 3.2.1风管拼接的咬口缝应错开,不得有十字型拼接缝 3.2.2风管法兰材料规格不应小于下表所示: 金属圆形风管法兰及螺栓规格(mm) 风管直径D 法兰材料规格(角钢) 螺栓规格

空调安装施工组织设计

天元商务大厦 空调安装工程施工组织设计 天元建设集团有限公司 2007年1月

目录 第一章、编制依据 (1) 第二章、工程概况 (1) 第三章、组织机构及职责分工 (3) 第四章、施工方案 (4) 第五章、特殊施工措施计划 (38) 第六章、施工进度计划 (38) 第七章、施工资源计划 (38) 第八章、施工准备工作计划 (39) 第九章、施工平面布置图及施工道路平面图 (44) 第十章、质量通病防治措施 (44) 第十一章、统计技术的应用 (49) 第十二章、文明施工管理及减少扰民降低环境污染和噪音措施 (50) 第十三章、技术经济指标 (51) 第十四章、环境安全方针、环境目标和指标 (52) 第十五章、环境安全作业措施 (53) 第十六章、技术经济指标 (61)

第一章:编制依据 1、编制依据: (1)中房集团建筑设计事务所设计的天元商务大厦空调施工图。 (2)国家标准及规范 2、国家标准及规范 (1) GB50242-2002《给水排水及采暖工程施工质量验收规范》 (2) GB50243-2002《通风与空调工程施工质量验收规范》 (3) GB50235–97《工业金属管道工程施工及验收规范》 (4)GB50303-2002《建筑电气工程施工质量验收规范》 (5)GB50274-98《制冷设备安装工程施工及验收规范》 (6)GB50300-2001《建筑工程施工质量验收统一标准》 (7)《建筑设备分项安装工程施工工艺标准》(第二版) 3、有关标准图集 4、较大规模工程施工经验 (1)青岛海都大酒店(五星级)中央空调工程 (2)临沂交警指挥中心办公大楼中央空调工程 (3)临沂市新华书店图书发行大厦中央空调工程 (4) 临沂市人民医院主体大楼中央空调安装工程 (5)临沂市工商局综合楼中央空调安装工程 第二章工程概况 1、工程特点:本工程为天元商务大厦中央空调安装工程。工程地点位于临沂市南坊新区,南至三和街,北至三和二街,西至沂蒙四路,东至沂蒙六路,东西长400米,南北宽370米,用地面积14.8公顷,总建筑面积103167.43㎡,

暖通空调工程施工组织设计

一、编制依据: 1、《天津阳光壹佰国际新城采暖通风工程施工图》。 2、土建工程的施工进度计划及整体工程的竣工日期。 3、《通风与空调工程施工质量验收规范》 (GB50243-2002) 4、《建筑给水排水及采暖工程施工质量验收规范》 (GB50242- 2002) 5、《工艺管道施工及验收规范》 (GB235-82) 6、 《压缩机、风机、泵安装工程施工及验收规范》(GB50275- 98) 7、《建筑安装分项工程施工工艺规程》(DBJ-01-26-96) 二、工程概况: (一)土建概况: 本工程位于南开区红旗南路北园,由天津阳光壹佰房地产开发公司投资兴建,设计单位是天津市建筑设计院,监理单位是金屋监理公司,由中铁十八局阳光壹佰项目部负责施工。 1、本工程为一类高层建筑、耐火等级一级、抗震烈度为7度 (0.15g)。 2、主要技术经济指标: (1)总建筑面积为68629.87平方米,其中地上为整个建筑 呈“一”形布置。 (2)建筑层数:地上18层,为商品住宅用;地下1层,为换热站和地下车库,13与14号楼之间裙房地上2层,地下1层。建筑标高59.75m。(3)本建筑为框架剪力墙结构,地下室包括2个换热站、泵房、配电室、值班室、控制室、卫生间等。 (二)通风工程概况

1、辅助用房新风、排风管道制作及安装。 2、通风设备安装。 3、排风、消防排烟共用一套设备,厨房使用单独的排烟设备。 三、系统简介 (一)通风 本工程地下车库设机械通风系统,卫生间采用低噪音管道换气扇通风换气。 新风通过新风竖井分布到各楼层及地下室。 排风由排风机箱及风机引到排风竖井并排出室外。 (二)防火及防排烟 根据规范要求,地下室设置机械排烟系统,空调、通风管道进出机房处,穿越防火墙、楼板处,均设置防火阀。 消防自动控制系统引入消防控制中心;火灾发生时,制冷、空调、通风系统全部停止供电。消防排烟系统自动开启。 (5) 主要材料 空调风管采用铝箔隔热加芯板材料制作;通风和消防排烟管采用镀锌薄钢板制作。 空调、采暖水管DN≤50采用焊接钢管;DN200采用无缝钢管;其它采用热镀锌钢管。 风管阀门用厚钢板制作;各式风口用铝合金材料制作。 保温材料采用PEF管壳或板材。 四、施工方法 (一)镀锌薄钢板风管制作 1.工艺流程: 剪切 倒角

空调安装施工组织设计【整编】

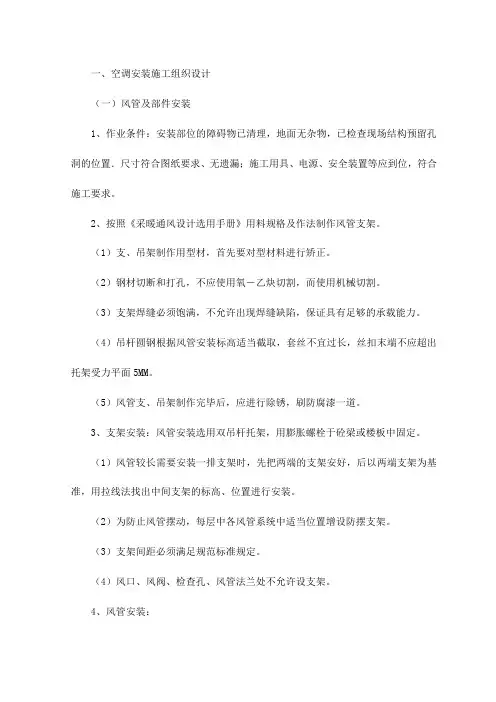

一、空调安装施工组织设计 (一)风管及部件安装 1、作业条件:安装部位的障碍物已清理,地面无杂物,已检查现场结构预留孔洞的位置.尺寸符合图纸要求、无遗漏;施工用具、电源、安全装置等应到位,符合施工要求。 2、按照《采暖通风设计选用手册》用料规格及作法制作风管支架。 (1)支、吊架制作用型材,首先要对型材料进行矫正。 (2)钢材切断和打孔,不应使用氧-乙炔切割,而使用机械切割。 (3)支架焊缝必须饱满,不允许出现焊缝缺陷,保证具有足够的承载能力。 (4)吊杆圆钢根据风管安装标高适当截取,套丝不宜过长,丝扣末端不应超出托架受力平面5MM。 (5)风管支、吊架制作完毕后,应进行除锈,刷防腐漆一道。 3、支架安装:风管安装选用双吊杆托架,用膨胀螺栓于砼梁或楼板中固定。 (1)风管较长需要安装一排支架时,先把两端的支架安好,后以两端支架为基准,用拉线法找出中间支架的标高、位置进行安装。 (2)为防止风管摆动,每层中各风管系统中适当位置增设防摆支架。 (3)支架间距必须满足规范标准规定。 (4)风口、风阀、检查孔、风管法兰处不允许设支架。 4、风管安装:

(1)根据施工现场情况,可以在地面连接成一定的长度,然后采用吊装的方法就位,也可以把风管一节一节的放在支架上逐节连接。安装顺序:先干管后支管。 (2)管接长吊装时,长度宜在10-20M左右。首先应根据现场具体情况,在梁柱上选择两个可靠的吊点,挂好倒链或滑轮。用麻绳将风管捆绑结实。注意,麻绳与风管接触处用软性材料做垫层。起吊中应注意安全。 (3)风管分节安装,用绳索拉到脚手架上,然后拉到支架上对正法兰逐节吊装。 (4)风管及其配件的外径或外边长的允许偏差:小于或等于300MM为-1MM;大于300MM为-2MM,制作法兰,其内径尺寸偏差为+2MM,不平度不应大于2MM。 (5)根据要求,风管边长>=630MM且其管段长度在1.2M以上的均应采取角钢加固框加固。角钢规格可略小于法兰规格。 (6)风管吊架采用M12*85的膨胀螺栓固定在楼板上,膨胀螺栓位置正确,埋入部分不得油漆,并应除去油污。 (7)风管法兰垫料采用闭孔海绵橡胶板,其厚度为3-5MM,垫料不得凸入风管内。不得采用石棉绳代替。 (8)风管水平安装时,其水平度的允许偏差每米应<=3MM,总偏差应<=20MM。 (二)风机盘管、新风机安装 1、作业条件:作业现场满足施工条件,电、机具等准备齐全,设备型号已经核对。 2、风机盘管于安装前应检查每台电机壳体及表面交换器有无损伤.锈蚀等缺陷,

通风与空调工程施工方案-通风系统施工组织方案

通风系统施工组织方案 一、编制指导思想与目标 本施工组织设计方案的指导思想是:以确保业主对空调安装工程工期、质量、安全、文明施工的需要,以保证工程质量为总目标,以设计图纸和施工验收规范为标准,精心组织、策划,科学管理,积极应用新技术、新材料、新工艺、新设备,优质、高效、安全地完成本工程的施工。 1.编制说明 考虑到工程的整体性以及施工过程总承包管理的要求,本施工组织设计对通风空调安装工程和大包方、其他专业施工的配合做了重点说明,在工期和进度安排上,同时考虑了整个工程施工的总进度。 ** 本施工组织设计是根据业主招标文件的要求,结合现场实际情况以及本单位的工程管理经验编制; ** 本设计包含与总包施工的配合协调方法、施工重点及技术措施; ** 如在施工过程中,施工进度计划因各种原因发生变动,在施工中将进行调整; ** 如我单位中标,我们在施工前将列出更详细的分部分项工程技术交底和施工方案计划,来保证本工程的可靠实施; 2.编制依据 ** 工程施工图纸; ** 工程现场勘察情况; ** 国家现行有关规范、规程、安全操作标准、验收标准、质量评定标准、现场标准和山东省的有关现行规定; ** 企业标准、企业管理制度、项目管理制度; ** 以往类似工程项目的成功经验和技术; ** 现有施工力量和技术装备情况; ** 其他相关资料; 以上规范和标准若有新版本颁布,将执行新版本,不足部分按国家现行规定执行:二、工程概况

1.工程概况 工程名称:****工程 施工单位:**** 质量目标:优良 2.施工准备 ** 技术准备 ** 组织图纸会审和深化施工组织设计。施工图纸是施工的主要依据,队伍进厂在图纸收到后立即组织图纸会审,并形成会审记录,在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业计划与工艺标准,落实半成品预制件加工场地和作业班组。 ** 根据总体施工组织设计,结合分项工程特点编制出切实可行的分项工程的施工方案。 ** 做好前期技术交底工作。为了确保本工程的优质、高效、安全、低耗,在施工过程中,必须进行分级技术交底工作,交底的内容包括:安装基本要求、对质量要求的控制措施、各工种的作业计划与工艺标准交底,分项工程应注意安全生产、文明施工和周围的环境情况等,分级分项交底等,最后要落实到班组长和个人。 ** 现场准备 ** 按施工现场临时用水示意图要求布置,经甲方、大包方认可后接入,满足施工、生活及消防所需。 ** 施工用电从总包在各层提供配电箱内引出,按要求引至加工和施工部位,预制操作间所需设备电源总功率报甲方、大包方批准后接入。 ** 物资准备 材料物资由预算员提前做好预算,工长提出材料需用量计划,材料员统一组织,分期分批入场,把好材料质量关。 三、施工总体部署 1.施工组织机构 如我公司中标,我公司将迅速成立项目经理部,采用项目法施工,由项目经理代表企业法人全面履行,负责该工程过程中的组织、指挥、管理、协调和控制。项目经理部本着精干高效、结构合

空调工程施工组织设计

目录目 录 ................................................................... 1 第一章工程概 况 (4) 一、概 述 (4) 二、工程特 点 (4) 三、工程质量目 标 (4) 四、工期目 标 (5) 第二章施工管理及组织机 构 (6) 一、管理思 想 (6) 二、管理目 标 (6) 三、管理原 则 (6) 四、组织机构及各部门职 责 (6) 五、本项目管理特别措施 ................................................ 11 第三章管理人员及施工人员安 排 (13) 一、本工程主要负责人员安排 ............................................ 13 二、施工人员安排 ...................................................... 14 (15) . 力能供应及临时设施第四章. 一、力能供应 ......................................................... 15 二、临时设施 .......................................................... 15 第五章工程质量保证体系及措 施 (16) 一、质量目标 .......................................................... 16

二、质量保证组织体系 .................................................. 16 三、质量保证体系职责 .................................................. 16 四、质量保证主要措施 .................................................. 17 五、质量保证的具体实施措施 ............................................ 18 第六章安全管理体系及措施(其中包括消防保证措 施) (23) 一、安全工作方针 ...................................................... 23 二、安全工作方针全工作目标 ............................................ 23 三、安全工作管理体系 .................................................. 23 四、安全生产主要保证措施 .............................................. 24 第七章施工工期保证措 施 (27) 一、工作方针 .......................................................... 27 二、影响工期的的因素 .................................................. 27 三、施工工期保证措施 .................................................. 28 四、工程进度保证措施 .................................................. 29 第八章施工中的配 合 (31) 一、施工中与甲方的配合 ................................................ 31 二、施工中与土建单位的配合 ............................................ 31 三、施工中与监理公司的配合 ............................................ 32 (33) 四、施工中与二次装修的配合. 第九章工程技术方案及特殊工艺技术保证措 施 (34) 一、空调系统施工方案 ................................................. 34 1、执行标准及规范 ..................................................... 34

中央空调系统施工组织设计

XX广场宾馆 中央空调 施 工 组 织 设 计 设计单位:XX新能源有限公司设计人员: 校对人员: 审核人员: 设计时间:

第一章工程概况 一、工程概况 (一)基本情况 本工程位于成都市XX县,建筑面积约4000平方米,地上7层。本施工组织设计内容为该大楼的空调系统。 (二)空调系统设计参数 夏季空调室外计算参数:干球温度33.2℃ 湿球温度26.4℃ 冬季空调室外计算参数:干球温度-12℃ 室内设计参数:夏季:24 ~28oC 冬季:18~20℃ (三)系统概述 1.冷热源方式 选用奥克斯风管机(一拖一)空调供冷。 2.采暖负荷:设计日冷负荷576.6KW。 二、施工要点与重点 该分项工程的要点如下: 1.主机的就位及安装 2.支吊架制作安装 3.风管制作 4.风管系统安装 5.管井内供热立管施工

8.空调系统防腐及保温 9.风机盘管、空调外机等设备安装 10.控制系统安装 11.单机试运转、设备试运转及调试 12.空调系统保养 第二章编制依据和采用标准及规范 一、编制依据 1.广场宾馆改建装饰装修工程图纸。 2.本单位《项目管理实施细则》。 3.我公司对该工程优化设计方案。 二、采用标准及规范: GB50243-2002 《通风与空调工程施工及验收规范》 GB50242-2002 《采暖与卫生工程施工及验收规范》 GBJ50274-98 《制冷设备、空气分离设备安装工程施工及验收规范》 GB50304-2002 《通风与空调质量评定标准》 GB50236-98 《现场设备、工业管道焊接工程施工验收规范》 GB50231-98 《机械设备安装工程施工及验收通用规范》 第三章实施目标 充分发挥我单位在人员、机具,管理等方面的优势,科学组织、从严管理、精心施工,确保实现下列目标:

通风空调工程施工组织设计[详细]

第一章工程概述 第一节工程简介 1.工程名称:XXXXX. 2.工程地点:大连市XXX. 3.建设单位:大连XXX公司 4.设计单位:大连XXXX设计研究院. 5.建筑规模、层数及结构形式:建筑面积20000平方米,地下二层, 地上四层,框架结构. 6.施工内容:按设计图纸施工空调系统通风、防排烟系统全部内容. 具体要求如下: 6-1.空调及通风部分: 6-1-1.空调风系统: A、商场全部采用吊式空调器加新风系统,每层设置新风机组,同 时各层均设排风系统. B、办公室全部采用风机盘管加新风系统,同时设排风系统. 6-1-2.空调水系统: A、空调系统制冷机房位于地下二层,制冷方式采用一台800RT双机头 离心机组. B、空调水系统采用两管制,冷热水共用同一系统管道.机房外各层水 平管道布置方式采用同程式,立管采用异程式.

6-2.通风防排烟部分: 风机为单速排风、排烟风机及部分双速风机.

第二节方案编制依据及说明 一、方案编制依据 1、《采暖与空调设计范》GB50736-2012; 2、《制冷设备、空气分离设备安装工程施工及验收规范》 GB50274-98; 3、《机械设备安装工程施工及验收通用规范》 GB50231-98; 4、《通风与空调工程施及验收规范》 GB50243-2002; 5、《工业设备及管道绝热工程施工及验收规范》 GBJ126-89; 6、《工业设备及管道绝热工程质量检验评定标准》 GB50185-93; 7、《压缩机、风机泵安装工程施工及验收规范》 GB50275-98; 8、电气标准规范汇编: 施工现场临时用电安全技术规范JGJ46-88; 9、国家标准《电气标准规范汇编》 10、《电气装置安装工程电缆线路及施工验收规范》GB50168—92 11、《电气装置安装工程接地装置施工及验收规范》GB50169—90 12、《电气装置安装工程盘柜及二此回路接线施工及验收规范》 GB50171—92 13、本工程施工设计图纸及相关图集.

空调安装工程施工组织设计

空调安装工程施工组织设计 一、工程概况 1. 工程名称:广州丰田汽车有限公司试制车间空调工程 2.工程地点:广州市番禺区黄阁镇 3.工程规模:面积约4320m2,单层钢结构厂房空调安装 4.建设单位:广州丰田汽车有限公司 5.设计单位:东风设计研究院有限公司 6.施工单位:广东省华侨建设工程有限公司 本工程为暖通设备、管道接管安装工程,工期为87日。工程内容包括风管支架钢结构安装,风管制作、安装,风管保温,等。支架钢结构约16吨,空调机房建设,空调主机及空调风柜安装,空调冷水管道及支架安装,冷凝水管道安装,空调系统配电安装工程 二、施工总平面布置 1、施工现场平面布置 由于本工程的工程量较大,且工期紧,因此需投入大量的人力、物力。为减少材料机具的场内二次搬运距离,最大限度发挥机械设备的效率,搞好现场文明施工,为此我司根据实际情况结合工程特点,拟作如下施工总平面布置: (1)、在业主指定地点搭设临时设施,临时设施做到方便生产和生活,易于移动式及拆装迁移、采用活动板房搭建。 (2)、在不影响车间工人办公同时不干扰施工的提前下,在业主指定范围设立临时仓库,存放主要施工机具及材料,以提高工效。 (3)、临时设施一般布置在方便指挥施工又不干扰施工的位置。 施工总平面布置图

临建设置明细表 2、施工准备 配电箱 灭火器 水 管 图例:

施工前做好准备工作是保证质量及保证工期的重要前提,为了使整个工程在施工过程中确保安全和确保质量,结合工程的特点,现制定以下措施: (1)组织项目领导班子,明确分工,责任到人,严格把好安全质量关,完成工程施工管理工作。 (2)由项目领导班子组织专业技术人员进行熟悉合同及熟悉施工图纸,部署好生产流程计划,确保工期。 (3)提前做好材料供应商质量保证的评审工作及其材料的查验工作,以确保材料的质量合格,以防由于材料质量问题而引起工程质量事故。 3、投入工程的主要机械、设备计划 本工程所用的机械设备有现场项目部统一调配,同时做好机械保养、调试、配件供应的工作计划,保证机械能随时投入使用

通风空调施工组织设计

施工组织设计 编制: 审核: 业主代表: 监理代表:

目录 1.编制依据和采用标准 2.工程综述 3.施工准备及资源配备计划 4.施工配合及现场管理 5.施工方案和主要分项工程的施工方法6.工程的最终验收与交付 7.施工进度计划

一.编制依据和采用标准 (一)编制依据 1.工程招投标标文件、沈阳浑南新区规划设计研究院设计施工图。 2.工程设计技术交底、施工工程概算、现场场地概况。 3.国家及沈阳市有关文件规定。 (二)采用标准 1.GBJ242-82《采暖与卫生工程施工及验收规范》 2.GB50243-97《通风与空调工程施工及验收规范》 3.GBJ66-84《制冷设备安装工程施工验收规范》 4.GBJ304-88《通风与空调工程质量检验评定标准》 5.GBJ304-81《给排水工程质量检验评定标准》

二.工程概况 本工程总建筑面积19217㎡,其中地下车库面积7820㎡,地上建筑面积11397㎡。 (一)工程名称: (二)工程地点: (三)工程范围:通风空调设备采购与安装工程 三质量目标和质量管理措施 (四)工期目标 本工程目标工期:2008年 6 月 17 日至2008年8月30日 (五)实现工期目标的措施 1.工程项目部的统一指挥下,密切各工种的协调,组织多个施工小组,紧密配合现场其他兄弟单位的工序,扩大工作面,加速施工 流水进程。 2.认真做好施工组织计划,精心安排施工工序搭接,根据本工程楼层多,每层工作面多的特点,做到穿插施工缩短工序间隔时间,

提高工程进度。 3.根据业主工程施工网络图按月份、周进行详细施工形势分析,及时调整施工工序搭接和劳动力、技术力量安排,使其适应总体进度的需要。 4.做好物资采购、加工计划和进场计划,建立追踪制度, 5.每周末依工程进度形式,重新调整进度计划,避免或减少二次搬运和停工带料现象。 6.加强质量管理,提前解决施工中出现的各种矛盾,保证一次成活,避免返工。 (三)质量目标 本工程竣工交付使用时,应配合其他施工单位确保竣工后达到合格工程。质量要达到以下目标: 1.合同范围内全部工程的所有功能符合设计要求。 2.工程质量应达到国家有关质量检验评定标准和国家现行施工及验收规范要求。 3.工程质量全部合格。

相关主题
文本预览
相关文档 最新文档
