第九章质量保证体系及技术措施

质量目标、质量保证体系及技术措施

本工程在施工过程中,我们将严格按GB/T19002-ISO9002质量保证体系组织施工,加强施工全过程质量控制,并严格执行国家现行的质量标准和法规及南京市地方性质量文件。同时,加强项目质量管理、规范管理工作程序,不断完成工程项目的质量保证体系,达到预期质量目标。

9.1质量目标

严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,确保一次交验达到南京市“金陵杯”标准。

9.2质量保证体系

9.2.1组织机构

成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小组。施工质量管理组织见下图:

9.2.2质量管理职责

质保体系中要做到质量管理职责明确,责任到人,便于管理。管理人员职责如下:

1)项目经理:

项目经理要对整个工程的质量全面负责,并在保证质量的前提下,平衡进度计划、经济效益等各项指针的完成,并督促项目所有管理人员树立质量第一的观念,确保《质保计划》的实施与落实,协调好与内外各方面的关系,创造良好的施工外部环境。

2)项目总工:

项目的质量控制及管理者,对整个工程的质量工作全面管理,组织图纸会审、施工组织设计交底、技术交底,主持编制关键工序的作业指导书及质保计划,监督各施工管理人员质量职责的落实,同时指导项目“QC ”小组开展活动。

3)项目副经理:

作为负责生产的主管项目领导,要把抓工程质量作为首要任务,在布臵施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。

4)质检人员:

质检人员作为项目对工程质量进行全面检查的主要人员,对工程质量全面监督控制,实行跟踪检查,发现问题及时整改,对出现的质量问题及时发出整改通知单,并监督整改以达到相应的质量要求,定期向项目副经理书面汇报近期质量检查情况及处理措施,并接受甲方及监理公司、各级领导的监督检查及交底验收。

5)施工工长:

工长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。在施工中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。工长也是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。

9.2.3质量监督体系

施工质量管理体系的设臵及运转要围绕质量管理职责、质量控制来进行。本工程在管理过程中,将对这两个方面进行严格的控制,详见《施工质量管理体系图》,如下:

9.3质量技术措施总则

1 加强技术管理,认真贯彻规范、标准及各项管理制度,建立岗位责任制,熟悉施工图纸及有关技术要求,做好技术交底工作。

2 实行目标管理,进行目标分解,按单位工程及分部分项工程落实到责任部门和人员。从项目的各部门到班组,层层落实,明确责任,制定措施,从上到下层层开展,使全体职工在生产的过程中用从严求实的工作质量、用精心操作的工序质量,一步一个脚印地去实现质量目标。

3 积极开展质量管理(QC )小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,积极做好QC 成果的推广应用工作。

4 制定分部分项目工程的质量控制程序,建立信息反馈系统,定期开展质量统计分析、掌握质量动态,全面控制各分部分项工程质量。

5 贯彻全面质量管理,使全体职工树立起“质量第一”和“为用户服务”的思想,以员工的工作质量保证工程的产品质量。

9.4施工准备过程中的质量控制

1)优化施工方案和合理安排施工程序,作好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。

2)严格控制进场原材料的质量,对钢材、水泥、防水材料等物资除必须有出厂合格证外,尚需经试验进行复检并出具复检合格证明文件,严禁不合格材料用于工程。

3)合理配备施工机械,搞好维修保养工作,使机械处于良好的工作状态。

4)对产品质量实现优质优价,使工程质量与员工的经济利益密切相关。

5)采用质量预控法,把质量管理的事后检查转变为事前控制工序,达到“预控为主”的目标。

9.5施工过程中的质量控制

1)加强施工工艺管理,保证工艺过程的先进、合理和相对稳定,以减少和预防质量事故、次品的发生。

2)坚持质量检查与验收制度,严格执行“三检制”原则,上道工序不合格不得进入下道工序施工,对于质量容易波动,容易产生质量通病或对工程质量影响比较大的部位和环节加强预检、中间检和技术复核工作,以保证工程质量。

3)隐蔽工程做好隐、预检记录、专业质检员作好复检工作,再请业主代表、监理代表、质检站验收。

4)做好各工序的成品保护工作,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。

5)混凝土、砂浆、防水材料的配合比应符合要求,由试验室先进行试配,经试验合格后方可使用。混凝土在浇筑过程中必须认真检查其组成材料的质量和用量、拌制点及浇筑点的坍落度以及搅拌时间,并按规范留臵试块。

6)及时准确地收集质量保证原始资料,并作好整理归档工作,为整个工程积累原始准确的质量档案,各类资料的整理与施工进度同步。钢筋、水泥等重要物资必须有从各批材料进场检验到使用于建(构)筑物的具体部位的跟踪原始记录。

9.6质量保证技术措施

9.6.1施工计划的质保措施

在编制进度计划等控制计划时应充分考虑人、材、物及任务量的平衡,合理安排施工工序和施工计划,合理配备各施工段上的操作人员,合理调拨材料机具,合理安排各工序的交叉作业时间。

9.6.2施工技术的质保措施

发放图纸后,内业技术人员会同施工工长先对图纸进行深化、熟悉、了解提出施工图纸中的问题、难点、错误,并在图纸会审及技术交底时予以解决。同时,对质量难以控制的施工部位或新的施工工艺进行深入研究,并编制相应的作业指导书或施工方案用以指导施工。土建内业技术员要将各专业所有预留预埋深化到土建图纸中,以便土建施工时检查监督,防止漏埋、错埋。

搞好施工技术交底。本工程采用三级交底模式:第一级为项目技术负责人,对本工程的施工流程进行安排、质量要求及主要施工工艺向项目全体管理人员及工长、质检人员进行交底。第二级交底为施工工长向施工班组进行各项专业工种的技术交底。第三级由班组向工人交底。交底必须有记录。

9.6.3施工操作中的质保措施

施工操作人员是工程质量的直接责任者,所以从施工操作人员的素质到对他们的管理均要有严格的要求。

对每个进入本项目的施工人员均要求达到一定的技术等级,进行技术考核,尤其是特殊工种工人要有技术等级证书,随时对进场劳动力进行考核,对不合格者坚决调离。施工电梯、塔吊须经劳动局验收合格后方可使用,且操作人员须有上岗证。

加强质量意识教育,提高施工人员质量意识,在质量控制上加强自觉性。施工管理人员(工长及质检人员),应随时对操作人员的工作进行检查,在现场为他们解决施工难点,指导施工,对不合格的立即整改。

在施工中各工序要坚持自检、互检、交接检的三检制。

9.6.4施工材料的质保措施

在材料进场时,对材料供应商及厂家必须是今年核定后合格供应商、对新建立的供应商按公司程序文件要求,进行资质、能力、信誉等进行考核,并存相应资料。并要求供货商随货提供产品的合格证、质保书,同时按国家规定应复检的材料(钢筋、水泥、防水材料等)必须进行复检,复检合格后方能用于工程施工。

所有进场材料必须分类堆码整齐,并挂好标识牌,以免错用。不合格或未检材料应标识清楚(并且不合格材料应及时退场),工程中不使用未检材料和不合格材料,对大宗材料工程中用于隐蔽时如钢筋、砼必须由责任人作好各批跟踪记录。

砼的浇筑时按要求留制试块,在同等条件下养护,及时送检。

对采购的原材料、构配件、半成品等均要建立完善的验收及送检制度,杜绝不合格材料进入现场和用于施工。

9.7分项工程质量措施

9.7.1桩基工程

1、开孔:在对桩位测放无误后,认真填写开孔报告,并附详细测量报告,报请业主方、监理方复验后方可开孔。桩心直径偏差为+100,-40,桩中心位移偏差为D/20;

2、挖孔:本过程控制要对桩身垂直度,终孔深度、孔径等质量点控制。并作详细记录,做到有表可查,有据可依;

3、终孔:本过程是对挖孔过程完成的最终检验,必须经现场质量员、业主方代表、监理代表复测签字认可后方可进行。垂直度容许偏差为1/200;

4、钢筋笼制安:

a.钢筋规格型号按设计要求采购,应有出厂质量证明书并按有关标准取样做机械性能试验。

b. 电焊操作工必须持证上岗。

c. 钢筋笼制作应符合下列两表。

表一钢筋搭接长度

表二钢筋笼制作允许偏差

d.钢筋笼在搬运和吊装时,应防止变形,安放要对准孔位,避免碰撞孔壁,就位后应立即固定。

e.钢筋笼制作、吊放应及时填写自检与隐蔽记录,并经质检员、监理签字认可。

5、混凝土制备及运输:

水泥:应选用普通硅酸盐水泥,必须有出厂质量证明书,并对其品种、标号、包装、出厂日期等检查验收,无论是否免检,均应进行水泥复查试验。砂:选用中粗砂,含泥量不超过3%,并要求级配较好。

石子:选用中碎石,粒径不宜大于40mm

砼坍落度:要求8-10cm ,在拌制过程中,经常用坍落度筒检测。

砼配合比:要求预先进行试验,水灰比不大于0.6,含砂率宜为40-50%。上料前,必须将设计配合比换算成施工配合比,并对水泥、砂、石过磅,要求误差范围为:水泥±2%、石子±2%、砂±3%。

砼搅拌过程中,要求每次搅拌时间不小于90秒,且混凝土在运输过程中不得超过20分钟,不得有离析现象,每根桩做一组混凝土试块。

6、砼灌注

(1)浇注桩身混凝土时,混凝土必须通过溜槽;当高度超过3M 时,应用串筒,串筒末端离孔底高度不宜大于2M ,混凝土宜采用插入式振捣器振实。

(2)灌注应连续进行,不得间断。

9.7.2模板工程

1)保证模板及其支撑结构的材料质量符合施工规范和设计的要求。

2)保证及其支撑有足够的强度、刚度和稳定性,并不至发生不允许的下沉和变形,模板内侧要平整,接缝严密,不得漏浆。

3)模板安装好后要仔细检查各构件是否牢固,在浇灌砼过程中派专人检查,如发现变形、松动等现象,应及时休整牢固。

4)模板及其支架必须保证工程结构和构件各部分形状尺寸和相互位臵正确。

5)模板应构造简单,装拆方便,并便于钢筋的绑扎与安装和砼的浇灌及养护等工艺要求。

9.7.3钢筋工程

1)钢筋的品种和质量必须符合设计要求和《钢筋砼用钢筋》的规定。焊条、焊剂的牌号、性能必须符合设计要求和《低碳钢及低合金高强度焊条》的规定。

2)钢筋绑扎后,应根据设计图纸检查钢筋的钢号、直径、根数、间距、形状是否正确,特别要检查负筋的位臵。

3)钢筋表面的油污、铁锈等必须清除干净。

4)焊接接头尺寸允许偏差必须符合有关规定。

5)设臵在同一构件内的接头应相互错开,错开距离按设计及规范要求设臵,一根钢筋不得有两个接头,有接头的钢筋截面面积占钢筋总截面面积的百分率,在受拉区不宜超过50%。

钢筋接头不宜设臵在梁端、柱端的箍筋加密区。

钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊。焊工必须有焊工考试合格证,并在规定范围进行焊操作。

9.7.4砼工程

1)砼所用的原材料必须符合以下规定:

a. 水泥必须有质量证明书、并应对其品种、标号、包装、出厂日期等进行检查。对水泥质量有怀疑或水泥出厂超过三个月,应复查试验,并按试验结果使用或处理。

b. 骨料应符合有关规定。粗骨料最大颗粒粒径不得大于结构截面最小尺寸的1/4,同时不得大于钢筋间距最小净距的3/4。

c. 水用自来水。

2)外加剂应符合规范规定,并经试验符合要求后,方可使用。

3)配合比由试验室先进行试配,经试验合格后方能进行正式生产;并严格按配合比进行计量上料,认真检查砼组成材料的质量、用量、坍落度,按要求做好试块。

4)浇注封底砼时,当孔内渗水量较小,可先抽清孔底积水,在积水深度为超过100前按常规方法浇灌砼,若渗水量较大,孔底积水深度大于100时,应采用水下砼施工方法浇灌;对模板的杂物和钢筋上的油污等应清理干净,对模板的缝隙和孔洞应予堵严。

5)对以浇筑完毕的砼应及时养护。

6)浇筑砼时应连续进行。当必须间歇时,其间歇时间应缩短,并应在前层砼凝结前,将次层砼浇筑完毕。砼运输、浇筑及间歇的全部时间不得超过有关规定。

7)每一振点的振捣时间应使砼表面呈现浮浆和不在沉落。当采用插入式振捣器时,捣实普通砼的移动间距不宜大于振捣器作用半径的1.5倍;振捣器与模板的距离,不应大于其作用半径的0.5倍。

9.7.5砌筑工程

砌筑施工应设臵皮数杆,并根据设计要求,砌块的规格和灰缝的厚度在皮数杆上表明皮数及竖向构造的变化部位。

砌体表面的平整度、垂直度、灰缝厚度及砂浆饱满度,均应按本规定随时检查并校正。

砂浆品种、标号必须符合设计要求,并应规格一致、边角整齐、色泽均匀。砌筑时,砌块应提前浇水湿润。

埋入砌体中的拉接筋,应设臵正确、平直。其外露部分在施工中不得任意弯折。

砌体的尺寸和位臵的允许偏差,不应超过规范规定。

砌体的水平灰缝厚度和竖向灰缝宽度为10mm 。

砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留臵的间断处,砌成斜搓,砌体的斜搓长度不小于高度的2/3。

如临时间断处留斜搓确有困难,除转角处外,也可留直搓,但必须做成阳搓,并加设拉接筋。拉接筋的数量为每放臵二根直径φ6mm 的钢筋;间距沿墙高不得超过50cm ;埋入长度从墙的留槎算起,每边均不小于50cm ;抹端应有90弯钩。

9.7.6抹灰工程

1)严格控制抹灰厚度,顶棚不得大于15mm ,内墙不得大于20mm 。

2)抹灰前必须先找好规矩,即四角规方、横线找平、立线找平、立线吊直、弹出准线及踢脚板线。

3)严格按照规范要求对抹灰进行检查。

9.8计量管理

9.8.1计量管理制度

1、配足各种计量器具并正确使用,对物质收发及工程质量检验应按规定执行。

2、国家规定强制检定的计量器具必须100%按时送检,并要按时抽检。计量过程中,必须使用检定合格的计量器具。超过检定周期及经检定不合格的计量器具均不得使用。

3、材料部门应及时对水泥、钢材、砂、石、砖等进场消耗进行计量检测,管理好大中材料消耗定额,做好原始记录,并对检测数据负责。

4、质检部门应按施工顺序、质量评定标准及时做好计量检测,其量值均应在规范允许的范围内。

5、计量器具使用人员对实验仪器进行日常维护和保养,无证人员不得使用仪器。

6、现场测量组每季度要对所用测量仪器特别是经纬仪、水准仪进行检验校正,必须使用合格仪器。

7、计量器具必须妥善保管,非计量人员不得任意拆卸、改造、检修计量器具,认真作好计量器具的采购、入库、检定、降级、报废、保管封存、发放等管理工作。

9.8.2计量管理措施

混凝土后台计量管理

1、混凝土后台计量管理具体由试验员执行。其操作标准为国家、行业有关规范以及我公司的相关要求。

2、混凝土后台计量采用重量比制,其允许误差详见有关规范。

3、混凝土后台计量采用处动计量系统。使用前必须按计量器具管理规定对其进行检校使其满足规定之要求。

4、试验员必须对混凝土的各种性能进行检测,并做好混凝土块。

5、质量监督员负责监督上述工作。

计量器具管理

1、凡属专业性墙的计量器具(如:测量、质检计量器具)需添购的应根据不同的测量要求填写申构报告单,提前一个月交质量科。

2、能源、物料、安全防护及工艺过程控制等方面的计量器具由项目各使用部门提申购计划,报项目计量员审核,由项目经理审批。

3、项目购买计量器具的申购报告需交一份到质量科备案,购买计量器具时一定要买标有制造许可证《CMC 》标志及出厂合格证。

4、新购回的计量器具说明书及出厂合格证由项目计量员保存。

5、在用的计量器具应严格按计量法中所要求的检定时间送检、周检合格率为100%。

6、在用计量器具应每季按10%抽检一次,抽检工作由项目计量员及操作者进行。

7、对于周检、抽检不合格的计量器具要隔离存放,不能流于施工生产线上。

8、各类计量器具的配备率不应低于90%。

计量保证与监督管理

1、计量保证:计量工作的主要目的在于保证施工质量,项目在用计量器具的检定一定要按计量法及公司制定的检定周期送检。

2、在用计量器具的受检合格率均在100%。

3、对于关键工艺的计量检测员(测量、试验)都要经过上级相关部门考核取证上岗。

4、计量监督:计量员对各环节操作计量器具的人员监督按操作规程使用计量器具。

5、对于经营管理、施工过程及质量检验计量检测数据监督其是否正确,检测率不低于90%。

6、施工过程中的工艺和质量检测一定要按计量网络图要求进行检测,以确保工程质量和计量数据的准确可靠。

7、混凝土搅拌、钢筋加工、现场钢筋绑扎、模板拼装的施工质量直接影响着工程质量,钢筋混凝土工程是建筑工程主要结构、因此,特别要加强对钢筋、混凝土施工过程的计量监督。如:常抽检砂、石、水泥、水的计量原始检测记录,试块的制作,原材料的质量、砂、石含水率测定情况。

8、检查了解在用各种计量器具的周检情况,检查是否有漏检现象,检查计量器具的三率:即配备率、检测率、合格率是否满足规范及工艺要求。

9、计量数据是企业科学管理的依据,项目各项计量数据必须准确一致,认真做好计量数据的采集、处理、统计、上报四步工作。

质量保证体系与保证措施

质量保证体系及保证措施 编制人 审核人 批准人 省路桥工程集团兴安南路跨大桥梁工程 项目经理部

安全措施方案报审表

工程质量保证体系及质量保证措施 一、质量目标 严格按照《GB/T19001-ISO9001:2000质量管理体系和质量保证模式》的质量手册、程序文件、作业文件、质量记录中有关规定运作,认真贯彻“质量安全第一、重合同守信誉”的经营宗旨和“科学管理、精心施工、追求卓越、顾客满意”的质量方针,承诺达到下列质量目标: 工程施工质量满足顾客的要求,合同履约率100%,工程(产品)合格率100%; 单位工程优良率100%,分项(工序)工程合格率100%; 分项(工序)工程优良率>95%,返工损失率<1%。 二、质量方针、质量承诺 (1)、质量方针 科学管理、精心施工、追求卓越、顾客满意 (2)、质量承诺 ①本项目将据业主下达的施工生产计划,采用省路桥集团总公司质量管理体系运行,保证履行合同,工程产品符合设计和规要求,为业主做好服务工作,满足业主的要求,使业主满意。 ②遵守执行国家主管部门发布的质量方针、政策、法规。 ③本工程将由一名经验丰富的质量工程师负责质量管理体系的日常监督工作,保证体系的有效运行。 (3)策划工程质量保证体系的依据 (1) 招标文件; (2) 有关施工技术规和设计图纸; (3) 省路桥集团质量手册; (4) 省路桥集团质量管理体系程序文件: (5) 本项目采用的工法和作业指导书。 (4)、质量管理体系 本工程按局采用“过程方法”建立监视、测量、改进、质量管理体系,过程

包括“管理职责、资源管理、施工项目实现、测量、分析和改进”四大过程。 本工程按过程方法建立文件化质量管理体系,由质量方针目标、质量手册、程序文件、记录和表格五个层次文件组成。 文件控制执行《文件控制程序》,确保所有的质量文件和资料的批准、发布、更改、回收处理等活动处于受控状态,以保证其适用性。 记录控制执行《记录控制程序》,为证实本标工程质量符合要求和质量管理体系有效运行提供客观证据。 三、工程质量保证措施 “百年大计,质量第一”,施工中以争创优质工程为总目标,以高标准、严要求、高质量、低成本圆满完成本工程的各项任务,具体采取以下措施:(1) 建立完善的质量保证体系,切实开展全面质量管理,强化全员质量意识,按ISO9001质量管理体系要行全过程控制。 (2) 实行质量技术责任制以提高工程质量为中心,建立以项目部总工程师、分部主任工程师、专业工程师、技术组长的技术管理系统及单位工程技术负责人的技术责任制、实行技术工作的统一领导和分级管理,划分各级技术管理权限,明确各级技术领导的职责。 (3) 建立健全和严格执行各种质量管理制度 ①认真执行开工前技术交底制,开工前必须向全体施工人员进行“技术四交底”,一交设计意图、二交技术标准、三交施工方法、四交施工中的注意事项。并进行专项技术培训,使全体施工人员质量目标明确,标准清楚,施工方法得当,工艺操作符合要求。 ②认真贯彻执行“三工三查”制,即工前查交底,工中检查指导,工后查总结评比。坚持施工过程中的“五不施工”和“三不交接”的规定。“五不施工”即未进行技术交底不施工;材料无合格证、试验不合格不施工;上道工序或成品半成品未经检查验收不施工;隐蔽工程未经监理工程师签证不施工;图纸和技术要求不清不施工。“三不交接”无自检记录不交接,未经质检人员验收不交接,施工记录不全不交接。 (4) 认真执行各种行之有效的技术管理制度 认真审核设计文件,领会设计意图,严格按设计文件、施工规及验收标准要

质量目标、质量保证体系及措施

5、质量目标,质量保证体系及措施 5、1、质量目标 确保全标段工程达到国家、铁道部现行得工程质量验收标准,确保部忧,力争国优。工程一次验收合格率100%,优良率达到95%以上,隧道工程达到不渗、不漏、不裂,并满足乌鞘岭隧道创优规划要求。 洞外工程做到:浆砌圬工结构平整,砂浆饱满,勾缝宽窄一致,无通缝,美观大方。 5、2、质量保证体系 项目经理部根据ISO9002质量保证体系管理模式,建立健全以项目经理为第一责任人得工程质量管理领导小组,建立项目经理部、工程队、工班三级质量管理体系。从组织保证、思想保证、制度保证、施工质量保证、质量检查保证、经济保证、质量信息诸方面建立完善质量保证体系。详见图5-1。 5、2、1、组织保证,建立质量管理机构。 项目经理部成立以项目经理为组长,副经理、项目总工程师为副组长,各职能部门负责人与各施工队主要领导为成员得质量管理领导小组。项目经理部设质量管理部,配备专职质量检查工程师3名,负责本标段得工程质量管理与监督检查;各施工队设专职质量检查工程师1-2名,对工程实施自检、互检、交接检查与质量评定,保证每道工序均在严格得控制下进行。质量管理机构详见图5-2。 推行全员质量管理机制,项目经理部与工程队均成立QC质量领导小组,由各级主管领导任组长,并设专人负责日常工作,针对

重点、难点工程开展QC小组活动,进行攻关,及时处理与解决有关工程质量问题。了解掌握全员质量管理动态,定期召开质量工作分析会,使工程质量始终处于严格得受控状态。提高全员质量管理水平,确保各项工程质量一次成优。 5、2、2、思想保证,牢固树立“百年大计,质量第一”得思想 工程质量就是施工活动得最终成果,它取决于工序质量,而工作质量则就是工序质量与工程质量得保证与基础。工程质量就是一个系统工程,领导就是关键,制度就是手段,技术就是保证。施工队伍进场后,将分项目、分工序实施质量教育,有得放矢,做到人人明白质量要求,个个清楚质量标准。实施领导把关,做到文明施工,将“百年大计,质量第一”得思想贯彻到参战得每一个施工人员得行动中。开展QC小组活动,建立健全工程施工得全员质量管理体系。全员质量管理体系框图见图5-3。 5、2、3、制度保证,目标管理,落实岗位责任制。 建立健全工程质量责任制,将质量目标层层分解,制定各级、各部门质量工作岗位责任制,明确具体得质量责任,把质量管理得每项工作、每个环节具体落实到每一个部门、每一个人,切实把质量工作落到实处。各级行政领导、技术负责人对其主管或分管得工程质量终身负责。如发生工程质量事故,要追究责任人相应得行政与法律责任。 5、2、3、1、建立健全质量检查制度 5、2、3、2、明确质量管理责任、层层落实质量管理责任制 5、2、3、2、1、项目经理质量责任制

材料采购质量保证措施

材料采购质量保证措施 1物贷采购 根据合同要求,工程部在进行施工计划编制的同时,进行材料使用计划的编制,由材料部按《质量手册》的要求,进行采购信息收集,供应商评审,报项目经理和上级材料主管部门批准,订立合同。 各类原材料、成品、半成品进入现场后,由材料部入库保管,入库前,材料部对相关材料的名称、数量及外观质量、几何尺寸进行验证,并作好标识工作和有关的台帐,有关材料的质量证明文件复印一份,原件交工地试验室保管,工地试验室按关规定进行抽样试验,以验证其质量是否符合有关标准的要求。 针对工程实际情况,对有关专业性较强的单项工程需要分包施工的,由工程部提出具体意见,报项目经理审核,根据《工程分包控制程序》,进行分包商评审,合约部和工程部负责有关商务和施工能力方面的评审,技术质量部负责有关工程质量方面的业绩考评,然后,由项目经理决策,报上级批标。在本工程中专业分包不能进行再分包。 2标识和追溯性 产品标识按不同对象和时段进行。原材料、成品和半成品的标识,有材料部和工地试验室负责,进行名称、规格、产地、数量和批发的挂牌标识,工序标识由技术质量部负责,采用记录的方式进行。 3产品的保护 本工程涉及的产品保护主要是已完结构物的保护,由工程部负责实施,对道路边的结构,进行包裹防护。 对产品运输中的防护,由工程部提出防护措施,采取包裹、衬垫等手段,实施产品的防护。4监视和测量装置的控制 工程监视和测量装置的控制,由工程部负责进行,要求建立台帐和各项管理制度。实行有效的监控,工地试验室和项目测量控制中心具体实施。

5产品检验 进贷检验由材料部负责,工地试验室按有关标准进行抽样检验。 工序检验由技术质量部负责,工地试验室按有关规范、标准进行验证检验。 最终检验在工程项目施工按合同要求实施完毕,各类检查检验数据齐全,技术质量资料满足规定的要求,由项目经理向业主提出竣工验收申请。 6不合格品控制 不合格品控制由技术质量部负责。当出现不合格点:由施工员负责,操作班组长组织有关操作人员进行处理,一般不合格:由项目部质量员向施工员下达整改通知,明确整改内容和方法,复验结果、完成时间,当出现严重不合格:质量员报告总工程师,并报请上级有关质量管理部门、监理、业主等参加处理,原材料、成品、半成品不合格,由材料部组织,合同技术质量进行处理。 7测量、分析和改进 根据为客户提供优良的建筑产品的原则,对质量管理体系统,在运行过程中不断地进行完善,由项目经理组织各部门,对质量管理体系统的运行情况进行评估,找出薄弱环节,采取相应的纠正预防措施。 7.1数据分析 项目经理部各部室都要求在质量体系统运营过程中收集足够的信息和数据,以便项目经理对质量体系统的运行做出正确的判断。 技术质量部负责收集工程质量状况、不合格控制等方面的信息和数据。 工程部负责收集工程进度、设备人员配置方面的信息和数据。 材料部负责收集材料供应方面的信息和数据。 和约部负责收集和客户有关的信息,提供合同支付和资金运营方面的数据。 大楼室负责收集文件资料管理方面的信息和数据。

质量保证体系及技术措施(精)

第九章质量保证体系及技术措施 质量目标、质量保证体系及技术措施 本工程在施工过程中,我们将严格按GB/T19002-ISO9002质量保证体系组织施工,加强施工全过程质量控制,并严格执行国家现行的质量标准和法规及南京市地方性质量文件。同时,加强项目质量管理、规范管理工作程序,不断完成工程项目的质量保证体系,达到预期质量目标。 9.1质量目标 严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,确保一次交验达到南京市“金陵杯”标准。 9.2质量保证体系 9.2.1组织机构 成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小组。施工质量管理组织见下图:

9.2.2质量管理职责 质保体系中要做到质量管理职责明确,责任到人,便于管理。管理人员职责如下: 1)项目经理: 项目经理要对整个工程的质量全面负责,并在保证质量的前提下,平衡进度计划、经济效益等各项指针的完成,并督促项目所有管理人员树立质量第一的观念,确保《质保计划》的实施与落实,协调好与内外各方面的关系,创造良好的施工外部环境。 2)项目总工:

项目的质量控制及管理者,对整个工程的质量工作全面管理,组织图纸会审、施工组织设计交底、技术交底,主持编制关键工序的作业指导书及质保计划,监督各施工管理人员质量职责的落实,同时指导项目“QC ”小组开展活动。 3)项目副经理: 作为负责生产的主管项目领导,要把抓工程质量作为首要任务,在布臵施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。 4)质检人员: 质检人员作为项目对工程质量进行全面检查的主要人员,对工程质量全面监督控制,实行跟踪检查,发现问题及时整改,对出现的质量问题及时发出整改通知单,并监督整改以达到相应的质量要求,定期向项目副经理书面汇报近期质量检查情况及处理措施,并接受甲方及监理公司、各级领导的监督检查及交底验收。 5)施工工长: 工长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。在施工中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。工长也是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。 9.2.3质量监督体系 施工质量管理体系的设臵及运转要围绕质量管理职责、质量控制来进行。本工程在管理过程中,将对这两个方面进行严格的控制,详见《施工质量管理体系图》,如下:

安全质量保证体系及措施

国投新集淮南工程项目部 环境管理目标及保证体系 一、环境目标: 1)重大环境事故为“0”,噪音及污染物排放100%达标,附近居民“0” 投诉。 2)施工现场扬尘控制在当地环保部门的要求之内;自然环境满足国家和当地政府有关环保法律、法规要求;施工现场相关方的环境行为符合 管理体系要求; 3)工程废弃物(含办公区、生活区的垃圾物)有效处置,减少或消除污染值; 4)积极采取有效措施,降低能源和资源的消耗。 二、安全管理组织保证 项目经理建立安全管理领导组。 组长:张文甫 副组长:刘建国李伟 组员:孔利均陈成刘振余林张建礼胡代茂 袁波曾祥林钟成林王言存 二、制度和措施保证 项目经理部建立以下制度和办法: 1、控制扬尘措施 (1)清理施工垃圾时使用容器吊运,严禁随意凌空抛撤造成扬尘。施工垃圾及时清运,清运时,适量洒水减少扬尘。 (2)施工道路采用硬化,并随时清扫洒水,减少道路扬尘。

(3)工地上使用的各类柴油、汽油机械执行相关污染物排放标准,不使用气体排放起标的机械。 (4)易飞扬的细颗粒散体材料尽量库内存放,如露天存放时采用严密苫盖。运输和卸运时防止遗洒飞扬。 (5)搅拌站格设封闭的搅拌棚,在搅拌机上设置喷淋装置。 (6)在施工区禁火焚烧有毒、有恶臭物体。 2、防止水污染措施 (1)办公区、施工区、生活区合理发置排水明沟、排水管,道路及场地适当放坡,做到污水不外流,场内无积水。 (2)在搅拌机前台及运输车清洗处设置沉淀池。排放的废水先排入沉淀地,经二次沉淀后,方可排入城市排水管网或回收用于洒水降尘。 (3)未经处理的泥浆水,严禁直接排入城市排水设施和河流。所有排水均要求达到国家排放标准。 (4)临时食堂附近设置简易有效的隔油池,产生的污水先经过隔油池,平时加强管理,定期掏油,防止污染。 (5)在厕所附近设置砖砌化粪池,污水均排入化粪池,当化粪池满后,及时通知环卫处,由环卫处运走化粪池内污物。 (6)禁止将有毒有害废弃物用作土方回填,以免污染地下水和环境。 3、防止施工噪声污染措施 (1)作业时尽量控制噪音影响,对噪声过大的设备尽可能不用或少用。在施工中采取防护等措施,把噪音降低到最低限度。 (2)对强噪声机械(如搅拌机、电锯、电刨、砂轮机等)设置封闭的操作棚,以减少噪声的扩散。 (3)在施工现场倡导文明施工,尽量减少人为的大声喧哗,不使用高音

材料质量保证措施

材料进货渠道、材料质量保证措施 根据工程进度,采购相关的辅材和设备,为了保证工程质量,我方对材料的采购,在贯彻甲方要求的同时,根据ISO9001质量体系及贯标要求,逐一对每一种工程材料供货厂家的材料质量、信誉、供货能力进行评估,以确保采购材料的质量。 材料采购工作的重点,一要保证所采购的材料质量符合要求,二要保证所采购的材料价格合理,要做到这样二点,必须严格执行如下采购工作的流程: 1.材料供应管理制度 合理组织材料供应,确保施工正常进行合理地、科学地组织材料的采购、加工、贮备、运输,建立严密的计划、调度体系,加快材料的周转,减少材料的占用量,按质、按量、如期地满足建设需要。 2. 材料、设备验收制度

2.1 材料、设备进场前审核 本工程所有材料,包括多种原材料、半成品及成品材料,先将生产厂家简介、材料技术资料和试验数据及材料样品、实地试验结果等各种技术指标报请业主和监理工程师审批。凡是资料不齐全或未经批准的材料,一律不准进入施工现场。用量大而对质量又至关重要的材料,具备上述各种资料后,仍将对生产厂家的生产工艺、质量控制的检测手段进行实地调查。 2.2材料、设备进场验收 (1)对所有材料进场时,项目部材料部、质量员等根据有关技术指标对进场材料进行严格验收,包括材料出厂合格证、与材料设备相符合的标牌、质量检验报告、厂家批号等。 (2)按规定应进行抽样复验的材料,严格按规定比例、抽样方法进行抽样,检验合格后方可用于工程。 (3)项目部验收合格后,及时连同合格证等技术资料提交监理工程师进行材料验收。杜绝不合要求的材料进入现场。 (4)凡标志不清或认为质量有问题的材料、对质量保证资料有怀疑或与合同规定不符的材料及时清退出场。 (5)进场设备开箱前,包装必须完好。除了应持有合格证书、产品说明书外,酌情应有随机附件、保修卡或安装、使用说明书等。设备开箱,应有开箱记录。(6)无生产厂名和厂址或牌证不符的设备,不用于本工程。进场设备到达施工现场后应保持其原有的外观、内在质量和性能,在运输和中转过程中发生外观质量和性能损坏的设备不用于工程。 (7)对材料性能、质量标准、适用范围和对施工要求必须充分了解,以便慎用选择使用材料。凡是用于重要结构、部位的材料,使用时必须仔细核对、认证其材料的品种、规格、型号、性能有无错误,是否适合工程特点和满足设计要求。 3.材料保管制度 对购入的材料和成品,设置专门的仓库由专人负责保管、发放,并健全现场材料管理制度,妥善保管,避免材料损失、变质。 (1)材料按要求分类、分规格堆放,并堆放整齐,做好防护。 (2)在每种材料旁设标志牌,指明材料品名、产地、规格及检验状态等。禁止使用末验收或标示为不合格的材料,对不合格材料及时退回。 (3)针对不同的材料,采取相应的存储措施,如分别考虑温度、湿度、防尘、通风等因素,并采取防潮、防锈、防腐、防火、防霉等一系列措施,保护不同材料,避免材料损坏。 (4)仓库管理要有严密的制度,定期组织检查和维护,发现问题及时处理。注

质量管理体系和保证措施方案

一、质量管理体系与保证措施 1.质量方针 我公司贯彻执行“质量第一、用户至上,以优质工程和优质服务求生存、图发展。”的质量方针,做到持续改进和持续满足客户要求,为用户提供满意产品。公司通过了ISO9001质量体系认证,有着完善的管理制度和强大的综合优势。职工队伍的相对稳定为工程服务的连续性提供了保证,进货渠道合法性为工程质量提供了有力的保证。 2.质量目标 (1)分项工程交验合格率100%; (2)单位工程交验合格率100%; (3)本工程质量合格,争创优质工程; (4)质量管理体系文件、质量活动记录完整,与工程同步; (5)与业主、监理、设计保持良好关系,共同合作搞好质量管理。 我们将按照企业成熟的项目管理模式,层层监督落实质量管理制度,充分发挥企业的整体优势和提供专业化施工保障,严格按照三个体系的标准建立的质量保证体系来运作,以专业管理和计算机管理相结合的科学化管理体制,全面推行科学化、标准化、程序化、制度化管理,以一流的管理、一流的技术、一流的施工和一流的服务以及严谨的工作作风,精心组织、精心施工,履行对建设单位的承诺,确保本工程质量目标的实现。 3.质量保证体系 3.1质量控制和保证的指导原则

(1)首先建立完善的质量保证体系,配备高素质的项目管理和质量管理人员,强化“项目管理,以人为本”。 (2)严格过程控制和程序控制,开展全面质量管理,树立创“过程精品”、“建设单位满意”的质量意识,使该工程成为我公司具有代表性的优质工程。 (3)制定质量目标,将目标层层分解,质量责任、权力彻底落实到位,严格奖罚制度。 (4)建立严格而实用的质量管理和控制办法、实施细则,在工程项目上坚决贯彻执行。 (5)严格执行质量检查和审批等制度。 (6)广泛深入开展质量职能分析、质量讲评,大力推行“一案三工序”管理措施即“质量设计方案、监督上工序、保证本工序、服务下工序”。 (7)利用计算机技术等先进的管理手段进行项目管理和质量管理和控制,强化了质量检测和验收系统,加强质量管理的基础性工作。 (8)大力加强图纸会审、图纸深化设计、详图设计和综合配套图的设计和审核工作,通过确保设计图纸的质量来保证工程施工质量。 (9)严把材料(包括原材料、成品和半成品)设备的出厂质量和进场质量关。 (10)确保检验、试验和验收与工程进度同步;工程资料与工程进度同步;竣工资料与工程竣工同步;用户手册与工程竣工同步。 3.2建立有效的质量管理保证体系 按照企业的项目管理模式,以ISO9001:2000标准建立有效的质量保证体系,并制定项目质量计划,推行ISO9001 国际质量管理体系标准,以合同为制约,强化质量的过程和程序管理和控制。项目经理部推行专业责任工程师负责制,在施工过程中对工程质量进行全面的管理与控制;使质量保证体系延伸到每个操作人员,通过明确分工,密切协调与配合,使工程质量得到有效地控制。 根据质量保证体系,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各岗位各负其职。根据现场质量体系结构要素构成和项目施工管理的需要,成立由项目经理领导、技术负责人组织实施的质量保证体系,生

服务质量控制保证体系及措施方案

服务质量控制保证体系及措施 1、质量控制保证体系流程图如下: 质量控制保证体系流程图 2、工程造价咨询工作质量保证措施 质量保证措施共包括组织措施、经济措施及技术措施三部分:2.1组织措施

2.1.1组建以项目负责人为管理核心的独立项目部。选派公司高层管理及优秀的骨干人员为本项目部负责人。公司总工室将设立由公司高层管理人员牵头的专业审核小组对项目部所有编审业务进行实时监督; 2.1.2由项目部负责人提名,组建一个富有经验、责任心强、业务精干的专业服务团队,从人员素质上把好第一关,这是保证服务质量的基础。选派服务团队的人员以不少于5年从业经验的专业人员为主,尤其注重有较强责任心、服务意识和职业操守。 2.1.3保证参与项目工作的所有专业人员均做到持证上岗,全部具有注册造价工程师或建委颁发的预算员岗位证书,保证参与项目的每一个人员均具有与其承办工作相适应的工作能力; 2.1.4建立项目负责人责任制,明确参与人员的职能分工; 2.1.5由项目部编制各个具体工程项目的质量控制计划并对所有造价业务均制订针对性的工作流程图及实施方案; 2.1.6严格按照公司的质量管理体系及检验程序开展工作,做到每一份成果文件均要经过三级复核,确保承接的工程造价业务的高质量完成; 2.1.7强化规服务,使用各种标准技术质量手册,强调成果文件质量,严格推行校审制度,以提高服务质量,杜绝差错。 2.2 经济措施 公司对项目部负责人、项目组长及项目组成员按《项目部检查评比管理办法》进行考核,填写《项目部工作人员考核表》,根据考核结果,进行一定的经济奖惩

2.3 技术措施 2.3.1在接到业主提供的工程资料后,及时细阅,做好相关交底工作,统一咨询业务的技术标准与原则。 2.3.2严格执行公司的业务质量控制程序和委托方的管理制度。建立编制、复核、会审和审定多级把关程序。造价编制人将所计算的成果经过自查整理,形成初稿;由复核人对初稿进行检查复核,然后由编制人进行修正,再提交项目负责人组织会审,并征询业主意见,最后报项目技术负责人审定。 2.3.3复核人员主要复核计算成果的依据和计量是否正确,容是否齐全、有无漏项,采用的技术经济参数与标准是否恰当,计算与编制的原则、方法是否正确合理,各专业的技术经济标准是否一致,审核成果说明是否规,论述是否通顺,容是否完整正确,检查关键数据及相互关系。 2.3.4审核人员发现的问题在复核记录单上列出,交造价成果原编制人员进行修改,修改后进行再复核。 2.3.5对咨询工作中发现的问题及时向委托方主管人员汇报并经常组织会审,会审主要是对重要子目及有争议的问题进行会审确定。对重大问题及时请示相关领导。 2.3.6每阶段的咨询业务完成后及时做好资料归档和信息化处理工作。 2.3.7建立有效的监督机制,防止腐败现象。虽然防止腐败不是造价管理的畴,但腐败现象会象蛀虫一样人为地破坏造价管理工作,其危害之大更可令造价控制前功尽弃。加强职业教育,完善部监督机制。在服务过程中,如果需要与承包方沟通,坚持做到先征得委托方同意或有委托方在场。确保公正、诚信,自觉维护业主的合法利益。

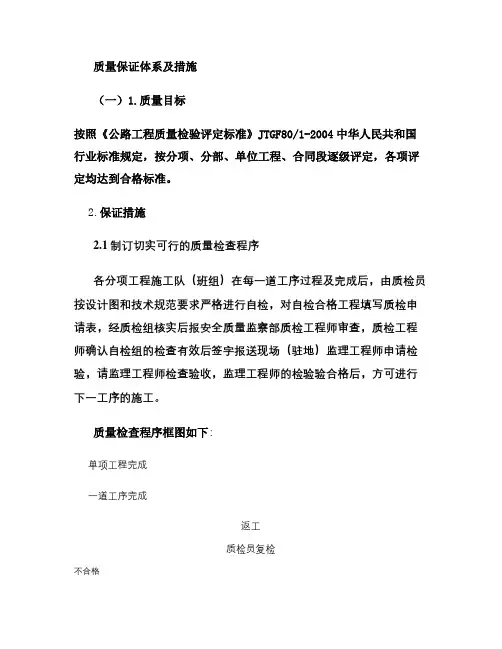

质量保证体系及保证措施

第一节质量保证体系及保证措施质量就是企业的生命。为保证公司的发展和壮大,公司建立了具有特色的适应总承包管理发展的质量管理体系,并连续几年取得了多项工程佳绩。这些成绩的取得,都得益于我公司规范化、程序化的质量管理体系。 第一小节质量管理体系 我公司的质量管理实行公司、项目两级管理办法,质量管理由公司牵头组织、指导、监督,由项目负责落实与改进,从而形成了良性循环的质量管理机构(详见“质量管理机构示意图”)。 【1】质量职责 按照ISO9001要求,将标准的20个要素按照责任要素、相关要素对各部室进行明确分配(见下表),确保项目严格执行质量管理体系的要求和质量要求得到有效贯彻和落实。 质量体系要素分配表

项目各部门及项目主要管理人员的质量职责进行明确规定,做到“分工明确、责任到人”: 1.项目经理 是项目质量的第一责任人,组织工程质量策划,制定工程的结构和总体质量目标,并指导和监督项目质量工作的实施;合理配置并组织落实项目的各种资源,按质量体系要求组织项目的施工生产活动;对工程分包商实施全面管理;协调项目经理部和业主之间的关系。全面组织工程质量的策划、指导、监督工作;切实按照资源配置计划分配资

源,组织生产活动;对工程各分包商具体管理;组织相关人员对各分部工程的质量进行评定,并指导改进。 2.项目技术主管 制定分部、分项和阶段质量目标,组织项目各部门制定、落实质量保证措施,对阶段性质量进行监督、检查、总结、改进;组织项目人员进行图纸会审;编制施工组织设计,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责项目技术洽商,处理设计变更有关事宜,负责项目的技术复核工作,参与质量事故和不合格品的处理,编制技术处理方案,组织对工程质量进行检查评定;负责项目竣工技术资料的收集、整理和归档及统计技术的选用。 3.项目工程主管 工程主管作为负责生产的主管项目领导,应把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工进度对施工质量带来的影响,在检查正常生产工作时,严格按方案、作业指导书等进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。 4.项目水电主管 负责组织机电专业、技术人员进行图纸会审,编制机电各系统的施工方案,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责机电项目技术洽商,处理设计变更有关事宜,负责机电项目的技术复核工作,参与质量事故和不合格品的处理,编制技术处理方案,

(完整版)材料和设备质量保证措施1.5(精)

第二节材料和设备质量保证措施 为了保证工程质量,我方对材料的采购,在贯彻建设方要求的同时,根据ISO9001质量认证体系及贯标要求,逐一对每一种工程材料供货厂家的材料质量、信誉、供货能力进行评估,以确保采购材料的质量。 1、材料品质保证程序 收集供方资料→评价供方、选择供方→采购计划编制审批→物资采购→进货检验→加强保管与正确使用→再评价 2、材料供应管理制度 掌握材料材料信息,优选供货厂家,掌握材料质量、价格、供货能力的信息。可以获得质量好、价格低的材料资源,从而确保工程质量,降低工程造价。这是企业获得社会效益、经济效益、提高市场竟争能力的重要因素。 材料需求流程:工程段材料需求计划表→总材料需求表→提出材料定货计划表→材料定货合同签订→生产过程跟进→材料进场入库 材料需求计划表应在开工前计划编制,材料定货合同应在材料使用一周前签订。 按预算材料需求计划表,装饰材料一次性成批采购,确保材料色泽、批号等一致。 合理组织材料供应,确保施工正常进行合理地、科学地组织材料的采购、加工、贮备、运输,建立严密的计划、高度体系,加快材料的周转,减少材料的占用量,按质、按量、如期地满足建设需要。 3、材料、设备验收制度 1)材料、设备进场前审核 本工程所有材料,包括多种原材料、半成品及成品材料,先将生产厂家简介、材料技术资料和试验数据及材料样品、实地试验结果等各种技术指标报请业主和监理工程师审批。凡是资料不齐全或未经批准的材料,一律不准进入施工现场。 用量大而对质量又至关重要的原材料,具备上述各种资料后,仍将对生产厂家的生产工艺、质量控制的检测手段进行实地调查。 2)材料、设备进场验收 对所有材料进场时,项目部材料部、质量员等根据样板及有关技术指标对进场材料进行严格验收,包括材料出厂合格证、与材料设备相符合的标牌、质量检验报告、厂家批号等。

质量保证体系和保证措施方案

第一节质量保证体系及保证措施 质量就是企业的生命。为保证公司的发展和壮大,公司建立了具有特色的适应总承包管理发展的质量管理体系,并连续几年取得了多项工程佳绩。这些成绩的取得,都得益于我公司规范化、程序化的质量管理体系。 第一小节质量管理体系 我公司的质量管理实行公司、项目两级管理办法,质量管理由公司牵头组织、指导、监督,由项目负责落实与改进,从而形成了良性循环的质量管理机构(详见“质量管理机构示意图”)。 【1】质量职责 按照ISO9001要求,将标准的20个要素按照责任要素、相关要素对各部室进行明确分配(见下表),确保项目严格执行质量管理体系的要求和质量要求得到有效贯彻和落实。 质量体系要素分配表

项目各部门及项目主要管理人员的质量职责进行明确规定,做到“分工明确、责任到人”: 1.项目经理 是项目质量的第一责任人,组织工程质量策划,制定工程的结构和总体质量目标,并指导和监督项目质量工作的实施;合理配置并组织落实项目的各种资源,按质量体系要求组织项目的施工生产活动;对工程分包商实施全面管理;协调项目经理部

和业主之间的关系。全面组织工程质量的策划、指导、监督工作;切实按照资源配置计划分配资源,组织生产活动;对工程各分包商具体管理;组织相关人员对各分部工程的质量进行评定,并指导改进。 2.项目技术主管 制定分部、分项和阶段质量目标,组织项目各部门制定、落实质量保证措施,对阶段性质量进行监督、检查、总结、改进;组织项目人员进行图纸会审;编制施工组织设计,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责项目技术洽商,处理设计变更有关事宜,负责项目的技术复核工作,参与质量事故和不合格品的处理,编制技术处理方案,组织对工程质量进行检查评定;负责项目竣工技术资料的收集、整理和归档及统计技术的选用。 3.项目工程主管 工程主管作为负责生产的主管项目领导,应把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工进度对施工质量带来的影响,在检查正常生产工作时,严格按方案、作业指导书等进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。 4.项目水电主管 负责组织机电专业、技术人员进行图纸会审,编制机电各系统的施工方案,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织

材料质量保证措施-百度文库(精)

1 、老图集以2002版《砼规》、2001版《抗规》、2002版《高规》为编制依据,新图集以2010版《砼规》、2010版《抗规》、2010版《高规》为编制依据。 2 、老图集一共有六本,新图集整合为三本。 3 、老图集墙柱共有10种,新图集墙柱类别划分为4类(仍为10种)。 4 、老图集剪力墙拉筋只标注一种间距,新图集需要标注两种间距,并增加双向拉筋与梅花双向拉筋示意图。 5、梁钢筋在支座内的锚固按铰接设计及按充分利用钢筋的抗拉强度设计,老图集是设计应按《规范》规定另行变更,新图集是设计者应注明。 6、老图集板类别有4种,新图集为3种,取消了延伸悬挑板YXB。 7、老图集无梁板中没有暗梁AL构件,新图集无梁板中增加了AL构件。 8、老图集未区分板端支座按铰接设计或按充分利用钢筋抗拉强度设计,新图集有区分并规定设计应注明。 9、老图集板相关构造类型共有13种,新图集共有11种,取消了板挑檐TY和悬挑阴角附加筋Cis。 10、老图集锚固长度分为受拉钢筋最小锚固长度La和受拉钢筋抗震锚固长度L ae,新图集锚固长度以基本锚固长度Lab为基础,通过修正系数计算受拉钢筋锚固长度La和抗震锚固长度L ae。 11、老图集环境类别三只有一种,新图集环境类别三分为三a和三b两种。

12、老图集保护层为受力钢筋的保护层,新图集保护层为最外侧钢筋的保护层,且当混凝土强度等级不大于C25时图集中的保护层数值应加5。 13、老图集保护层受混凝土强度影响,新图集不受混凝土强度影响。 14、老图集机械锚固有3种形式,新图集增加至6种。 15、老图集没有并筋构造,新图集增加并筋构造。 16、老图集拉筋应同时钩住纵筋及箍筋,新图集给出三种做法由设计指定。 17、老图集基础顶面与嵌固部位详图一起表达未有划分,新图集分别表示且当基础顶面与嵌固部位不在同一位置时,基础顶面以上柱纵筋非连接区由大于等于H n/3修改为大于等于H n/6且大于等于H c且大于等于500,并规定设计应注明嵌固部位所在位置。 18、边角柱顶层构造,老图集将梁柱分别表示,新图集采用组合形式。 19、柱楼层变截面锚固节点,老图集弯折入200,新图集弯折总长12d(L ae、La)。 20、墙上柱锚固,老图集锚固1.6Lae搭接5d,新图集锚固1.2Lae弯折150mm。 21、小墙肢概念,老图集为墙肢长度不大于墙厚3倍,新图集应新版《高规》之新规定,为墙肢长度不大于墙厚4倍(短肢剪力墙概念,旧版规范为截面高厚比为5至8范围内,新版规范为截面高厚比为4至8范围内,且墙厚不大于300mm)。 22、老图集中没有下柱钢筋直径比上柱钢筋大节点构造,新图集增加下柱钢筋直径比上柱钢筋大节点构造。

质量保证体系和控制措施与承诺

质量保证体系和控制措施与承诺 1 质量目标和质量承诺 对于,我公司制定的质量目标是:单位工程确保验收优良,力争创市优良样板工程。 分项工程质量目标:分项工程合格率为100%,优良率85%以上。杜绝重大质量事故,消除质量通病。 我公司承诺将投入足够的管理技术力量和先进施工机械设备,按ISO9001:2000质量体系标准的要求进行科学管理,实现上述质量目标,提高精品意识,争创优质精品工程。 2 质量管理组织机构 项目经理 项目总工程师 各专业工程师 试验工程师 质检工程师 技术部 质检部 测量组 试验室 材料部 专职质检员 班组兼职质检员 施工部

3 质量保证体系 我公司的质量保证体系是参照ISO9001:2000质量体系标准建立的。本工程我公司拟按ISO9001:2000质量体系标准的要求,成立项目管理部,建立岗位责任制,以保证实现总的质量目标。 质量保证体系框图如下: 工程技术部过程控制 项目经理 材料设备部 质量控制部 过程检验控制 班组自检、互检、专职检 项目部检查验收 进货检验 非 构 件 原 材 料 外 购 件最终检验 竣 工 资 料 实 测 实 量 外 观 竣工验收、交付 公司经理 项目技术负责人回访、保修 试 验 室 总工程师

质量保证体系 组织保证体系质量检查保证体系施工中质量保证体系 项目经理负责制 健全职能机构 施工组织设计 熟练技术标准 组织施工 各分公司、队负责人质 量 检 查 员 原材料质量保证 分项工程质量检查 工组长班 组 质 检 员 试验计量质量保证 工序质量检查保证 完成工程质量检查 优质工程 施工调度 机械保证 人员素质和技术的保证 原材料质量保证 工艺保证 检验、计量 制度保证 岗 位 责 任 制 技 术 责 任 制 信 息 反 馈 制 奖 惩 制 度

设计质量保证体系及措施

设计质量保证体系和保证质量的措施 1 我公司通过GB/T19001-2008/ISO9001:2008标准质量管理体系认证情况 2008年我公司开始贯彻ISO9001族质量管理体系标准,并于2010年通过GB/T19001-2008/ISO9001:2008标准质量体系认证审核。我公司的质量管理体系适用于:电力设计和技术服务,覆盖了我公司的全部产品。 2 我公司的质量管理体系说明及GB/T19001-2008/ISO9001:2008标准在工程的具体应用 2.1 严格贯彻执行GB/T19001-ISO9001标准质量管理体系 我公司按GB/T19001-ISO9001标准质量管理体系组织推行了质量保证体系,在项目中实施质量策划、质量控制、质量保证和质量改进管理,并在认真落实质量保证制度的同时不断提出巩固、完善和提高的新目标,以持续改进质量保证体系。为贯彻“精益求精、不断改善”宗旨和质量方针,实现各项工程投产后良好的经济效益和社会效益,我公司将按照质量体系文件的要求控制勘测设计全过程,强化勘测设计质量的动态控制,并定期进行内部审核,认真贯彻电力建设方针、法规,以优质的勘测设计产品确保工程建设的优质高效。 在所投工程项目中全面贯彻执行我公司质量管理体系文件的各项要求,确保向项目法人提供满意的勘测设计成品和服务,我公司承诺在即将投标项目的勘测设计过程中,均贯彻执行ISO9001质量管理模式,执行我公司质量管理体系文件,并接受业主的检查。所采取的主要措施是: 2.1.1 在工程的勘测设计过程中,强化公司、室、组三级质量管理机构的职责履行,总工程师负责指导监督质量管理体系的有效运行。总工室在总工程师领导下行使职权,明确专人负责协助项目组设总,直接参与工程全过程的质量管理活动,在工程建设全过程对有关政策、设计标准、深度规定、限额设计要求的贯彻执行,新技术、结构、材料的应用等进行有效的管理和监督,并协调各相关专业,确保文件在各有关专业室正确、迅速的传递,在设计手段和资源的配臵,技术、档案资料的利用及勘测设计成品的印制出版质量等方面起到可靠的保证和支撑作用。客服计划人员根据合同工期要求,全面跟踪检查工程进度实施情况,

质量保证措施及体系

工程质量保证体系及措施 本段工程为肥东深燃次高压环线一期工程(Ⅰ标段),全长约5340米。本高压管线从肥东深燃三十埠门站到铁路,工程沿线设有1个切断阀井。 建设单位:肥东深燃天然气有限公司; 设计单位:四川宏达石油天然气工程勘察设计有限公司; 监理单位:深圳市燃气工程监理有限公司; 施工单位:江苏安顺建设集团有限公司合肥分公司 施工地点:合肥市肥东县 我公司承诺本工程质量达到合同要求标准。若竣工验收一次不合格,按合同价的5%支付违约金给甲方。为确保这一目标的实现,我公司对施工过程中的各个环节进行严格控制,达到“过程精品追求质量卓越”的管理目标。 1、质量保证体系 依据本工程的情况,建立如“下图1 质量保证体系图”所示的质量保证体系,和“下图2质量控制流程图”进行项目内部工程质量的全面管理和控制,同时接受发包方、监理单位及无锡市质量监督局的监督、检查和指导。 (1)、质量方针 信守合同、质量第一、用户至上! 公司成立以来始终坚持“为国家建设多作贡献、为建设单位提供优质服务”的企业宗旨;“诚信、和谐、高效”的企业理念;“团结求实高效,互助求发展”的员工信念;靠质量拓市场、靠品牌打天下,做到干一项工程、树一座丰碑、立一方信誉、占一片市场。 (2)、质量目标 按照我公司ISO9000质量体系的要求,建立工程项目质量保证体系,全过程实施“精心组织,精心施工”的八字方针,符合国标对生产提出的“安、稳、长、满、优”的要求;

a 工程质量符合国家验收标准,一次交验合格率100% b 顾客满意度>85%,今后三年每年递增3% c 顾客意见处理满意率100%

图1 质量保证体系图 工程投标、签订合同 图纸会审、设计交底 编制施工组织设计 施工方案、技术交底 组建项目部、合同交底 各部门对项目监控 监理、业主、监检监控资源计划 资源提供 现场准备 开工报告 设备管理计量设备控 制材料和采 购管理 工艺 控制 焊接 控制 检验 控制 外协检验, 试验控制 外协热处 理控制 其它 控制产品防护 不合格控制纠正/预防措施 交工验收、交付

b、质量保证体系及措施

1\这部分是质量保证体系里面的内容 b、质量保证体系及措施 一、质量管理组织机构 为保证本项目质量,本项目建立健全的质量管理机构,开展全员、全过程的质量管理活动,建立施工质量保证体系。 二、项目质量保证制度 (一)质量控制体系

(二)项目质量责任制 为加强项目质量控制,建立健全一系列项目质量管理制度,确保实现本项目的质量目标。其中主要的项目管理制度有: 1、按照有关规定推行项目经理质量终身责任制,明确各分项项目直接责任人。建立以项目经理为组长,总工为副组长的质量管理领导小组,实施全面质量管理。 2、建立完善的质量保证体系,推行全面质量管理,明确岗位责任制及考核办法。 3、认真执行图纸会审制度,组织项目管理人员认真进行图纸会审工作,吃透设计意图,及时发现图纸中的错、漏,即时上报,避免由于图纸错误而产生的返工,保证施工进度。 4、落实施工质量自检工作,实施质量奖罚制度项目质量的优劣与奖金挂钩。 5、建立施工任务书制度,在收到分项项目开工令后,由总工起草,项目经理签发分项项目施工任务书,书面明确施工质量要求、控制要点、完成时间。 6、实行中间检查制度,坚持各工序自检合格才报工程师验收进行下一道工序,确保项目质量。 三、项目质量保证技术措施 (一)项目质量保证技术措施 1、组织严密完善的职能管理机构,按照我公司保证质量体系正常运转的要求,依据分工负责,相互协调的管理原则,层层落实职能、责任、风险和利益,保证在整个项目施工生产的过程中,质量保证体系的正常动作和发挥保障作用。 2、施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握项目的要求和施工的技术标准,理解业主的需要和要求,如有不清楚或是不明确之处,及时向业主或设计单位提出书面报告。 3、根据项目的要求和特点,组织专业技术人员编写具体实施的施工组织设计,确定并落实配备租用的实施设备,施工过程控制手段、检验设备、辅助装置、资源(包括人力)以达到规定的质量,并根据项目施工的需要和技术要求,针对特殊和重要工序,分部分项地制定详尽的施工方案,以保证该部项目的质量达到要求。若项目施工情况因客观原因发生变化时,及时对已制定的施工方案和有关程序进行修

质量保证措施方案

质量保证措施 1.质量方针 强化过程管理、致力持续改进、追求优良品质、创造优良工程、满足业主需要 2.工程质量保证措施 3.施工质量保证措施 1)施工前针对本工程特点,编制技术先进,工期合理和质量确保优良的施工方案,制定适合工本程质量目标计划的各项管理制度。 2)做好设计图纸的会审工作,认真参加技术交底,全面确保工程项目的工艺特点和质量标准。 3)明确采用施工技术规范的技术标准,并认真贯彻执行工作。采用专业检查与工人自检相结合的办法,把质量问题消灭在施工过程之中。特别是隐蔽工程 部位和关键项目自检,专检之后还要通过建设单位、现场代表的检查认定, 才能转入下道工序。在施工中充分发挥班组长和质量管理人员的作用,实施道道工序的严格把关。 4)抓好施工方案的实施工作,对重要施工部位要制定切实可行的质量保证措施。施工现场必须执行“五不准”制度,即“无设计或无消防部门审批的设计图 纸不准施工;材料无“三证”的不准使用;设备和成品不合格者不准施工; 降低规范要求或验收标准不准施工;不合格工程不准报竣工工程项目。 5)做好施工技术资料工作,技术资料要达到及时、完整、准确和较好的可追踪性,按质量控制点对重点部位和资料进行复查。 6)工程竣工时及时向建设单位交付完整的工程技术资料。 7)加强材料、设备质量管理,认真贯彻材料、设备的质量管理和检验制度。交付现场的各类材料及设备必须有出厂合格证,对施工用料要提供材质证明书。进入现场的材料、配件必须进行验收,没有出厂合格证或合格章的不准使用。 4.材料质量保证措施 我公司坚决杜绝将不合格材料、设备用于工程施工。 1)材料进场后项目部首先进行自检。 2)项目部自检合格后,填写建筑材料报验单,并同时报送相应的备案证,合格证,采购合同及其材料质量保证协议书,报监理工程师检查验收。
