当前位置:文档之家› 煤炭建设井巷工程辅助费综合定额说明

煤炭建设井巷工程辅助费综合定额说明

煤炭建设井巷工程辅助费综合定额说明
煤炭建设井巷工程辅助费综合定额说明

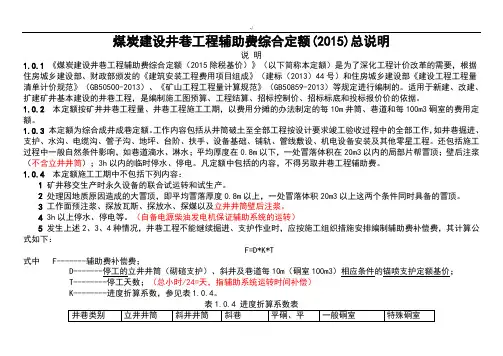

煤炭建设井巷工程辅助费综合定额(2015)总说明

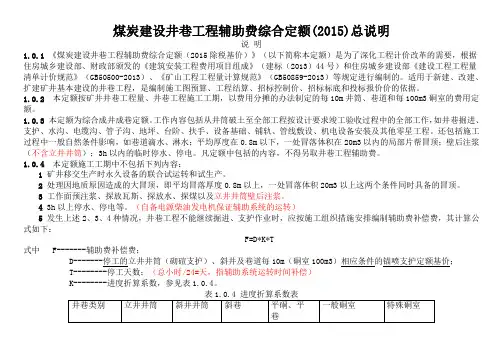

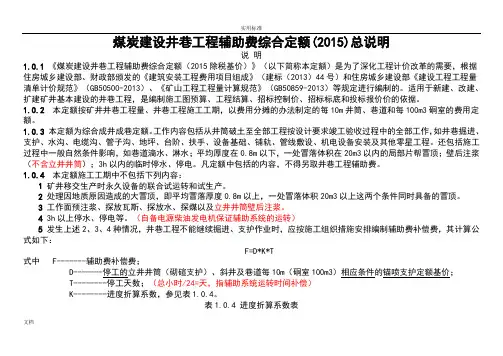

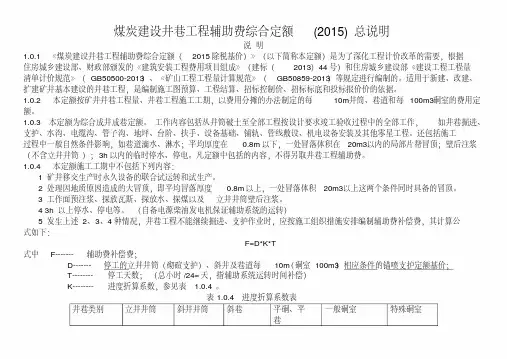

说明

《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。

本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。本定额为综合成井成巷定额。工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。凡定额中包括的内容,不得另取井巷工程辅助费。

本定额施工工期中不包括下列内容:

1 矿井移交生产时永久设备的联合试运转和试生产。

2 处理因地质原因造成的大冒顶,即平均冒落厚度以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。

3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。

4 3h以上停水、停电等。(自备电源柴油发电机保证辅助系统的运转)

5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:

F=D*K*T

式中 F-------辅助费补偿费;

D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;

T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)

K--------进度折算系数,参见表。

1第一期----- 井筒期。按开拓方式分为:

1)立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒内的硐室工程。

2)斜井:指斜井(暗斜井)井筒、斜井联络巷、井底水窝及位于井筒内的硐室和铺轨工程。

3)平硐:指平硐硐身、平硐联络巷及位于硐身内的硐室和铺轨工程。

2第二期-----主要巷道期。按施工区分为:(定额,二期3~4个工作面,三期9个工作面),(实际以矸石出井口特征,选用开拓方式二期工程)

1)主副井施工区:指主副井井底车场巷道及硐室、主要运输石门、运输大巷以及由本施工区施工的采区上下山、联络巷以及该施工区的铺轨工程。

2)风井施工区:指风井井底车场巷道及硐室、总回风石门、总回风巷以及由本施工的采区上下山、联络巷以及该施工区的铺轨等工程。

3 第三期-----采区巷道期。指第一、二期以外的全部巷道、硐室以及铺轨等工程。

4第四期-----尾工期。指全矿井井巷工程竣工后,剩余的设备安装、管线敷设及其他收尾工作所发生的辅助费用。(建设单位按此计取,结算时按基础定额据实结算;较07定额变化铺轨工程归入相应的第二、三期工程,不再第四期中)

本定额未出现辅助系统的细目,但费用是按各系统编制的。各辅助系统包括的范围如下:

1 提升系统。指立井(暗立井)、斜井(暗斜井)由井底或井筒工作面至井口之间为提升矸石(煤)和运送人员、设备设施、周转材料所发生的费用。其中立井包括井筒提升设备、设施,井口井底设备、设施,以及井筒施工期间工作面伞钻、抓岩机、大模板等设备、设施的悬吊,吊盘、安全梯、混凝土输送管、放炮电缆等设施及其悬吊;巷道期钢丝绳罐道及拉紧装置等所发生的费用。斜井包括井筒及井口提升设备、设施,以及井筒临时铺轨等所发生的费用。

2给排水系统。

1)给水系统:指为井下工作面施工及环境保护而设置的供水和洒水管网所发生的费用,包括井巷工程施工期间布设的水幕、隔爆水槽、隔爆水袋及巷道降尘酒水耗水量。工作面施工用水及工作面洒水耗水量包括在《煤炭建设井巷工程消耗量定额》内。

2)排水系统:指为排出井筒及井下全部涌水而设置的主排水、区域排水、工作面排水设备、设施和周转材料所发生的费用。

3通风安全系统:指为保证井下新鲜空气的正常供应和降低井下有害气体浓度、排除粉尘、监测、监控而设置的设备、设施、周转材料所发生的费用,包括入井人员配备的自救器。

4运输系统:指为井巷工程施工期间的地面工业广场运输、矸石山运输,井下平巷(平硐)、斜巷运输以及顺槽施工、平巷反坡掘进小绞车所发生的费用。

5供电照明系统。

1)供电系统:指35kv变电所引出线至主辅井、风井工业广场临时变电所、地面动照网、井口配电点及井下中央变电所、大巷变电所、采区变电所、各掘进工作面配电点间的输、变、配电所发生的费用。不包括掘进工作面配电点至施工设备的供电电缆及地面场外输电线路。

2)照明系统:指为井巷工程施工服务的地面工业广场、排矸场、辅助系统厂房和井下设置的照明设备、设施(包括固定照明、移动照明、矿灯房设备、设施)所发生的费用。

6其他系统。指为井巷施工服务但不属上列各辅助系统的辅助工作所发生的费用。包括井口及井下调度通讯、电钳工、火药运输发放工、施工地质测量、安全质量检查、送班中餐、井下卫生和维修木工等所发生的费用。

7本定额制定了供热系统、汽车排矸附加定额,包括的内容:(临时变电所-压风机供电系统电缆含在风价中)

1)供热系统:指为各辅助系统厂房取暖而设置的人工、设备设施及动力、燃料所发生的费用。

2)汽车排矸:指地面采用汽车排矸方式而配备的装载机、汽车、推土机所发生的装、运、卸及平整费用。

费用项目划分:

1 人工费:指各辅助系统配备的井上、下辅助工人的工资。

2 材料费:指施工中辅助系统使用的周转材料所发生的费用。

1)摊销费:指钢轨、管路、钢丝绳、电缆、风筒等周转材料的摊销费用。

2)维护费:指以上周转材料使用中发生修理及修理所使用的辅材费用。

3)安装拆卸费:指以上周转材料(含连接件)所发生的安装拆卸费用。

3机械费。指辅助系统施工设备设施(含仪器仪表)所发生的费用。

1)折旧费:指施工设备、设施在规定耐用期限内陆续回收其原值的费用。

2)检修费:指施工设备、设施在规定耐用期限内,按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。

3)维护费:指施工设备、设施在规定耐用期限内,按规定的维护间隔进行各级维护和临时故障排除所需的费用;包括随机配备工具附具的摊销费用,设备、设施正常运转和日常维护所需润滑、擦拭的材料费用。

4)安装拆卸费:指施工设备、设施的安装和拆除所发生的费用(凿井措施费已包括的设备、设施除外)。

5)燃料动力费:指各施工设备运转时消耗的各种燃料及水、电等费用。

本定额第二、三、四期巷道工程量是指除第一期以外的全部巷道工程量,硐室工程按设计长度加入巷道工程量内。

硐室工程分为特殊硐室和一般硐室,其划分原则是:

1 特殊硐室:指结构复杂、施工难度大的硐室。如立井井筒与井底车场连接处、交岔点、箕斗装载硐室、火药库及发放硐室、煤仓(溜煤眼)、清理撤煤硐室、绞车房、中央水泵房、避灾硐室、防爆胶轮车换装硐室、带式输送机机头及接头硐室、防火门硐室、防水闸门硐室等。

2 一般硐室:指结构类似普通水平巷道的硐室。如井下调度室、等候室、消防材料库、医疗硐室、区域水泵房、转水站、小绞车硐室、变电所等。

开拓方式

本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原则和方法是:

1 第一期,分别选用立井井筒、斜井井筒或平硐硐身定额。

2 第二、三期,根据所施工第二三期井巷工程提升矸石(煤)的井筒(硐身)特征选用相应的开拓方式定额。

编制概预算、招标控制价、招标标底和投标报价时,无法确定所施工第二、三期井巷工程提升矸石(煤)的井筒(硐身)的,可暂按下列方式选用定额,结算时按本条第2款规定进行调整。

1)主、副井分别为立井、斜井、平硐时,第二期主副井施工区按主井技术条件选用定额;第三期按副井技术条件选用定额。

2 风井分别为立井、斜井时,第二期风井施工区按进风井筒技术条件选定额;第三期按副井技术条件选用定额。

3 第四期,按副井井筒特征选用定额。

4 立井、斜井、平硐与暗立、暗斜井联合开拓时,由建设单位或施工单位总承包单位向工程所在地隶属煤炭工业工程造价管理站申报定额使用原则和方法。较07定额给定系数,变化较大。

第二、三期工程划分

第二、三期按主要贯通线工程贯通点进行划分。

1二期主副井施工区:主副井井底车场至贯通点的主贯通线工程及与其平行施工的工程。

2二期风井施工区:风井井底车场至贯通点的主贯通线工程及与其平行施工的工程。当风井位于主副井广场时,二期风井施工区工程范围为风井井底车场至采区上(下)山的上(下)部贯通点的主贯通线工程及与其平行施工的工程。

3 三期:主贯通线工程贯通后施工的工程。

4同一单位工程在贯通前后均由施工时,按贯通前后实际完成工程量分别划分工期。(且辅助系统实现了集中优化,如提升、通风、排水、供电实现优化)

片盘斜井开拓时,斜井井筒及位于井筒中的硐室、联络巷为第一期,井筒斜长算至移交生产时最后一个工作面的下部车场交岔点。其余工程均为第三期。

由地面直接提升和施工的采区上山及位于上山中的硐室、联络巷按斜井井筒第一期定额执行。

定额井深、斜长、硐身长确定原则。

1普通法施工的表土段不分井深、斜长、硐身长,基岩段按井筒、硐身全深(长)计算。

2 冻结法施工的立(斜)井井筒表土段和基岩段按井筒全深(长)计算。

3 斜井井筒斜长按按井口变坡点至井底竖曲线终点的长度计算。

4平硐硐身长:单翼开采时,指平硐口至第一个采区上(下)山口的长度;两翼开采时,指平硐口至两翼分叉处(三角交叉点前)的长度。

5立(斜)井第一期定额的井深(斜长),包含井底水窝的深度(斜长);第二、三、四期定额的井深(斜长),不包含井底水窝的深度(斜长);立井井深超出本定额范围时,可用外延法进行调整。

根据《煤矿瓦斯等级鉴定暂行办法》(安监总煤装[2011]162号)中关于矿井瓦斯等级的划分标准,本定额是按瓦斯矿井编制的,用于高瓦斯矿井或按高瓦斯管理的矿井时,第二期定额系数调整,第一、三、四期定额以系数调整。瓦斯突出、煤尘突出及煤油气共生矿井根据施工组织设计的设备配备及要求进度,按基础定额编制补充预算。较07定额系数减小。

第一期定额是按单井筒制定的,一个广场设计为双井筒或三井筒并且施工时有共用地面运输、地面供电照明行辅助系统的,按表中系数调整。

较07定额双井筒变化较大。

大钻机钻进法施工的立井井筒,在钻进施工期间不计取井巷工程辅助费,竣工交接期间发生的提升、给排水、通风、供电照明以及破锅底、破井壁等所发生的辅助费用按每10m井筒15000元,有矿建施工单位计取。

表土段冻结法施工的立井井筒,选用涌水量∠5m3/h的基岩段相应条件定额,并按表中系数调整;转入普通法施工基岩段后,其定额排水电耗按表中系数调整。

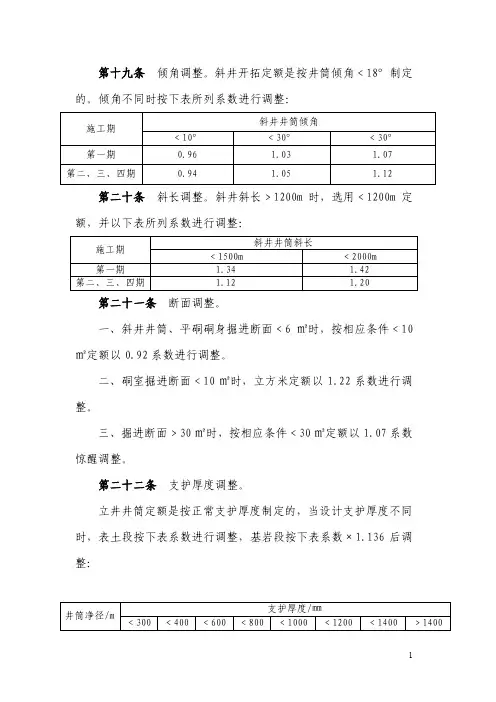

倾角调整。斜井开拓定额是按井筒倾角∠18°制定的,倾角不同时按表中系数调整。

表斜井开拓倾角调整系数

斜长调整

断面调整。

一、斜井井筒、平硐硐身掘进断面∠6㎡时,按相应条件∠10㎡定额以系数调整,

二、硐室掘进断面∠10㎡时,立方米定额以系数调整。

三、掘进断面>30m2时,按相应条件<30m2定额以系数调整。(仅指巷道断面,不适应硐室断面调整)

立井井筒支护厚度调整。

普通法施工的立井井筒定额是按正常支护厚度制定的,当设计支护厚度不同时,表土段按表中系数进行调整,基岩段按表中系数*后调整:(指普通法施工的立井井筒)

支护形式调整。

1立井井筒及井筒期硐室定额是按砌碹支护条件制定的,当设计为钢筋混凝土支护时,按相应定额以系数调整;设计为锚喷支护时,按相应定额以系数调整。

2斜井(斜巷)、平硐(平巷)设计为砌碹带底拱或圆形砌碹(掘进断面依然是地板线以上断面,不含底拱)支护时,按相应条件的砌碹支护定额以系数调整,锚喷或支架支护带底拱时,按相应条件支护定额以系数进行调整。砌碹支护的斜井井筒、平硐硐身及巷道铺设混凝土地坪的以系数调整;其它支护形式的斜井井筒、平硐硐身及巷道铺设混凝土地坪,均按其掘进断面套用相应条件的砌碹岩巷定额以系数调增。斜井井筒及平硐硐身采用支架支护时,采用相应条件的锚喷支护定额,并以系数进行调整;设计为钢筋混凝土支护时,按相应条件砌碹定额,斜井(斜巷)以系数进行调整,平硐(平巷)及硐室(不含立井井筒内硐室)以系数调整。

3本定额第二、三期编制了锚喷、砌碹、支架支护定额,其中锚喷支护综合了锚喷混凝土、金属锚喷、钢带(托梁)锚喷等方式。当采用素喷砂浆、素喷混凝土时,按其相应条件锚喷支护定额分别以、系数调整;当采用锚杆支护时以系数调整;墙拱支护不同时,按两种支护定额的平均值计算。当设计位为裸体巷道时,执行锚喷支护定额,以系数进行调整。

4设计为多层支护时,普通法施工的立(斜)井井筒、平硐硐身及第二、三期巷道(含硐室),按设计净径(掘进断面)以下列系数调增:(主套定额次序:砌碹-锚喷-支架)

1)每增加一层砌喧支护,按砌碹岩巷(硐室)定额的调增;

2)每增加一层喷射混凝土支护,按锚喷岩巷(硐室)定额的调增;

3)每增加一层支架支护,按支架岩巷(硐室)定额的调增。

煤岩类别调整。

1本定额第一期未出现煤巷(硐室)定额,巷道期未出现煤硐室定额,使用时按其相应条件岩石巷道(硐室)定额,锚喷以、砌喧以、支架以系数调整。

2本定额未出现半煤岩巷道(硐室)定额,使用时可按照相应条件岩石巷道(硐室)定额以系数调整。

本定额立井和斜井开拓第一期未出现岩石平巷定额,立井井底联络巷、斜井联络巷等岩石平巷,根据掘进体积按一般硐室套用第一期定额。

本定额未出现斜硐室定额,使用时按其相应条件硐室定额以系数调整。

井筒、巷道断面和硐室工程量是指设计断面及工程量。墙基础、设备基础、混凝土地坪、管子沟、电缆沟、水沟、台阶、扶手等不另计工程量。

涌水量的确定和排水电耗调整。【消耗量定额,套工作面涌水量,辅助费定额后巷(井巷、井筒),套(工作面涌水量+井筒涌水量)】

1本定额涌水量,第一期指每个井筒的全部涌水量,第二期指每个施工区的全部涌水量,第三、四期指全矿井的全部涌水量。编制预算时根据矿井设计正常涌水量,井筒检查钻孔抽水资料和临近矿井实际资料确定。当无法确定涌水量时:1)第一期暂按10m3/h编制;

2)第二期暂按式()计算:

Q=Q矿·K·B()

式中 Q——施工区涌水量,m3/h;

Q矿——设计矿井正常涌水量,m3/h;

K——施工期间涌水量降低系数,取;

B——每个施工区涌水量比重,按表取定.

3

2 工程结算时,按实测的平均涌水量计算。在施工期间要求每月至少实测1次,资料齐全,并经建设单位认可,方可按实测的施工期间月平均涌水量调整预算。实测资料不符合上述要求的,第一期按∠5 m3/h;第二期主副井区按10m3/h,风井区按5m3/h;第三、四期按20m3/h结算排水电耗。

3排水电耗按式()调整。

DT=K·D·Q()

式中 DT——调整后排水电耗,kW·h;

D——定额排水电耗,kW·h;

Q——设计(或实测)涌水量,m3/h;

K——按表取定;

设计或实测涌水量/(m3·h﹊)套用定额涌水量/(m3·h﹊)

井口人行、通风暗道及管路出口采用掘巷施工的,按掘进体积套用一般硐室定额。采用大揭盖施工,

不计取井巷工程辅助费。

因地质等客观原因造成巷道二次刷大并支护时,套用刷大后相应条件巷道定额并以()计取辅助费。

巷道刷大并支护辅助费=刷大后相应条件巷道定额×{[1-(刷大前掘进断面/刷大后实测断面)]×+}

因地质等原因造成巷道起底并支护的,按起底体积套用一般硐室砌碹定额;仅起底的套用一般硐室砌碹定额,以系数调整。

斜井及平硐明槽开挖,按其成巷进尺计取辅助费。

立井井筒装备期间,安装单位利用矿建施工单位的设备、设施,根据辅助费基础定额按租赁关系结算。当井下永久设备、管、线、缆等安装工程与井巷工程同时施工时,矿建施工单位为安装施工单位无偿提供已有的辅助系统服务。

本定额未包括井筒临时改绞期间的辅助费用,该费用由提供辅助系统服务的矿建施工单位一次结算。立井及斜井临时改绞辅助费按式()及式()计算:

立井改绞F=·H()吊桶改罐笼较07系数变动

斜井改绞F=·L()箕斗改矿车较07系数变动

式中 F——临时改绞费用(元);

D——涌水量∠5m3/h相应条件基岩段定额基价,元/10m;

H——立井井筒深度(含井底水窝),m;

L——斜井井筒斜长(含井底水窝),m。

尾工期定额是以

下巷道(不含斜井井筒、平硐硐身)的铺轨工程(单轨)出现的。采用带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊灯运输方式的设备安装工程,可按其设备铺设长度套用普通道床铺轨定额。道岔铺设可按每组单开道岔15m、对称道岔职10m、渡线道岔30m折算长度套用铺轨定额。

编制概、预算时尾工工期辅助费按铺轨定额计取。工程结算时,一期以外的铺轨工程辅助费由建设单位统一管理,用于为尾工期提供辅助系统服务的施工单位使用。

第三十五条斜井井筒、平硐硐身的永久铺轨工程在第一、二、三期内施工时,由施工单位计取辅助费,使用时按其斜长(硐身长)套用尾工期巷道工程量∠20000m铺轨定额,在一期施工以系数进行调整。在二、三期施工以系数进行调整;在第四期施工时,按尾工期结算办法统一结算。

供热系统附加定额是按全年12个月摊销的,无论井巷工程是否在取暖器内施工,均执行本定额。

供热第一期定额是按单井筒制定的;一个广场设计为双井筒或三个井筒,并且一个广场由一套设备设施集中进行供热时,套用井筒期定额,并按表中系数进行调整。

表供热第一期双井筒或三井筒调整系数

本定额地面排矸是按汽车运输方式编制的,使用时,按掘进实体执行汽车排矸附加定额。当设矸石山考虑的(500m内)进行排矸时,辅助费按表中系数进行调整。

当铺设轨道运输利用矸石回填广场时,辅助费定额立井开拓第一期以系数调整,第二、三期以系数调整;斜井开拓第一期以系数调整,第二、三期以系数调整;平硐开拓第一期以系数调整,第二、三期以系数调整。(较07定额为设矸石山变化较大)

本定额是按海拔∠+2000m制定的,>+2000m时以系数调整定额。

附加定额中供热系统仅执行条及第条规定,汽车排矸仅执行条规定。

分期建设分期投产矿井,投产后剩余的井巷工程和改扩建矿井工程选用定额的原则:

1有独立的施工企业施工,并设有独立完整辅助系统的,执行本定额。

2有独立的施工企业施工,与生产矿井共用辅助系统的,编制预、结算时,根据施工组织设计安排及各辅助系统实际配备,参照本定额附录A按各自投入辅助系统情况进行编制。

3 由生产矿自行施工,并与生产共用辅助系统的,按本定额的40%计提辅助费。

本定额附录《井巷工程各辅助系统费用比例》,供工程结算时参考。

本定额所列技术条件,注明“∠××”者,包括××本身;注明“>××”者,不包括××本身。

定额需用多项调整系数时,按式()计算:

D1=D2·K1·K2……Kn

式中 D1——调整后定额;

D2——调整前定额;

K1,K2,…,Kn——各项调整系数。

本定额采用主要工料价格,井下辅助工:80元/工日,地面辅助工:55元/工日,水:元/m3,电:元/,柴油(0号):元/L,煤:元/t。

辅助费个系数、直接费个系数,共计个系数。 07定额辅助费194个系数、直接费59个系数,共计253个系数

建筑工程预算定额

总说明 一、《建筑工程预算定额》(以下简称本定额)?是在《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95) 、国家《建设工程劳动定额》(LD/T72.1-11-2008)和2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。 二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。 三、本定额是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的建筑设计方案的依据;也是编制建筑工程概算定额及投资估算指标的依据。 四、、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。不适用于修缮及临时性工程。 五、本定额是按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工验收规范、工艺标准、安全操作技术规范、质量验收评定标准编制的。定额中的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因实体工程的施工组织、操作方法、人工、材料、机械消耗等于本定额的不同而改变定额。 六、人工工日消耗量及单价的确定: 1、本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、?超运距用工、辅助用工和人工幅度差。其中基本用工以国家《建设工程劳动定额》(LD/T72.1-11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。 ?2、人工单价是根据建设部、财政部建标【203】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。 七、材料消耗量及价格的确定: 1.本定额中的材料包括主要材料、辅助材料、零星材料等。凡能计量的材料、?成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。对次要和零星的材料未一一列出,均包括在其他材料费内以元表示。 2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)?表示,其配合比是按现行规范规定计算的。实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,不得换算。设计要求采用的品种、强度等级与定额列项不同时,可以换算。 3.定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。

建筑工程预算定额的使用方法

建筑工程预算定额的使用方法

答案 一,定额的直接套用 当施工图设计要求与定额项目内容完全一致时,可以直接套用.套用时注意以下几点" 1) 根据施工图,设计说明,标准图做法说明,选择预算定额项目. 2)应从工程内容,技术特征和施工方法上仔细核对,才能准确地确定与施工图相对应的预算定额项目. 3)施工图中分项工程的名称,内容和计量单位要与预算定额项目相对应一致. 例1:试确定广州市M5水泥石灰砂浆砖基础的定额费用 (即定额基价)并求出50m3砖基础的定额分项费用 分析:查定额A3-1 看定额项目内容,刚好是水泥砂浆与题目相符合,直接套用.因此定额基价就是1491.65元/10m3.然后计算50 m3的定额分项费用:50×1491.65÷10=7458.25元例2:压预制管桩Φ300,桩长20m,(广州市区)求定额项目基价 查定额A2--20 看定额项目内容,刚好与题目相符合,直接套用.因此定额基价就是9890.75元/100m. ④直接套用还包括定额规定不允许调整的分项工程,虽然设计的与定额内容不同,但定额不允许调整仍直接套用如: A,屋面工程中的卷材屋面的接缝,收头,找平层嵌缝,冷底子油等人工材料已计入子目内,不另计算. B,膨胀水泥砼只换水泥,其他不变.等等 二,定额换算: 1,预算定额乘系数换算:根据定额的分部说明或附注规定,对定额基价或部分内容乘以规定系数. 换算后基价=定额基价+调整部分金额×(调整系数-1) (当只是定额中部分内容调整时)

换算后基价=定额基价×(调整系数) (当全部定额调整时) 例1:试确定广州地区M5混合砂浆一砖双面清水弧形砖墙的定额基价并求工程量为25 m3时的定额分项工程费用 分析:首先查定额分部说明:清水弧形墙按混水弧形墙相应子目人工乘以系数1.15 所以定额基价为:A3—17:1650.81+316.40×(1.15-1)= 1698.27元/10m3定额分项费 用:25÷10×1698.27=4245.68 例2:机械挖湿土(三类土)500 m3,试确定广州地区定额分项费用 分析:首先看分部说明:挖湿土按定额相应子目人工,机械乘以系数1.1. 所以挖湿土定额基价:A1—15: 1541.37+(108+1236.3)×0.1= 元/1000m3 定额分项费用:500÷1000× = 元 例3:机械挖地下室(三类土)深度6m,其中有5000 m3挖不到,试确定分项费用 见分部说明第8条的第1条和人工挖地下室超1.5m后所增加工作日: 5000×96%×1541.37÷1000+5000×4%×(606.37+11.77×18)÷100= 三,砂浆,砼强度等级,配合比换算: 当工程项目中设计的砂浆,砼强度等级,抹灰,砂浆及保温材料配合比与定额项目规定不相符时,可根据定额说明进行相应换算.在进行换算时,应遵循两种材料交换,定额含量不变的原则. 换算后基价=原基价+(换入单价+换出单价)×定额材料用量 例1:试确定广州地区M7.5混合砂浆砖台阶的定额基价 P130,定额中为M7.5水泥砂浆所以与题目不相符.应进行换算 A3-33换 3849.26+5.5(112.92-100.08)= 例2:试确定C15(碎石40石,325水泥)搅拌机拌制,现浇零星构件50m3的分项工程费分析:首先求砼浇筑费:A4-156 600.07×50÷10=3000.35元 然后求砼制作费:A4-68 1700.68×50×1.01÷10=8588.43元

煤炭建设井巷工程辅助费综合定额说明

煤炭建设井巷工程辅助费综合定额(2015)总说明 说明 《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。 本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。本定额为综合成井成巷定额。工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。凡定额中包括的内容,不得另取井巷工程辅助费。 本定额施工工期中不包括下列内容: 1 矿井移交生产时永久设备的联合试运转和试生产。 2 处理因地质原因造成的大冒顶,即平均冒落厚度以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。 3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。 4 3h以上停水、停电等。(自备电源柴油发电机保证辅助系统的运转) 5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下: F=D*K*T 式中 F-------辅助费补偿费; D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价; T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿) K--------进度折算系数,参见表。

井巷工程辅助费定额

煤炭工程造价专业人员培训材料(井巷工程辅助费定额部分) 二〇一六年八月

井巷工程辅助费定额 矿井井巷工程的特点是地下作业,地下作业的特殊性给井巷开凿带来一系列的特殊要求。为了使井巷工程施工连续进行,除了在井巷工作面直接发生人工、材料和施工机械费用(井巷工程直接定额费)外,还必须有提升、给排水、通风安全、运输、供电照明、其它等部门或环节与之配合(井巷工程辅助费),否则井巷工程将无法进行施工。 这里所指的提升、给排水、通风安全、运输、供电照明、其他等部门或环节,由于它们在井巷施工中不是用来直接开凿井巷,而是为井巷的开凿创造条件和服务,所以把它们叫做井巷工程施工辅助系统。这六大系统发生的费用称为“井巷工程辅助费”,过去六、七十年代我们叫井巷工程辅助车间服务费。 一、井巷工程辅助系统 1、提升系统 新建一座矿井,从地表向地下开凿,每前进一米就要挖掘出一米井巷中所开凿下来的松散矸石或煤。另一方面,在井巷开凿的过程中,还需要从地面将大量的器材和施工设备送到井巷施工地点,施工人员也需要来往于井上下。采用立井或斜井开拓时,这些矸石、煤、器材设备及施工人员等井上下之间的运送,就是由施工单位安装的提升设备和设施来完成。还包括井筒施工期间悬吊的设备、设施、管路等。因此形成了提升系统(提吊系统)。 2、给排水系统 为井下工作面施工用水及环境保护而设置的供水和洒水管网称为给水系统。 在矿井施工过程中,随着井筒的加深和巷道工作面的推进,有大量的地下水涌出。为保证施工,必须连续不断的将涌水排出矿井。利用水泵和管路将矿井中涌水经过汇集至水仓,然后排至地面的工作系统叫排水系

统。 3、通风安全系统 在矿井施工过程中,煤和岩层中不断释放出沼气等有害气体,同时也产生大量的岩尘、煤尘和炮烟等。当瓦斯和煤尘达到一定的浓度遇火就能引起爆炸。为了降低井下有害气体的浓度,排除飞扬的煤、岩尘和炮烟,必须经常不断的将新鲜空气送入井下,把井下污浊空气排出矿井。欲使空气在井下施工的各类巷道能沿着一定方向流动,必须给空气施以一定流动能量。因此施工时借助通风机械把新鲜空气送入井下,污浊空气排出矿井(还包括安全监测设备、设施及工人配备的自救器的配置),这样就形成了完整的风流系统称为通风安全系统。 4、运输系统 建设一座矿井,需要从井下开凿出数十万甚至上百万立方米的岩体(或工程煤),井下施工所需要的各种材料、设备也是数以万吨计。这就要求除提升工作外,还必须在矿井地面与井下分别设置相应的运输设备和工具,以便进行运搬工作,保证矿井施工的正常进行。由井下施工地点将开凿下来的岩体或煤装入运输容器,利用运输机械,沿着各种平巷和斜巷运到井底车场,再装入提升容器,提到地面井口;又从地面井口利用专设的运输机械,将其运到预定的排矸地点卸载,然后又将空容器或装载材料设备的重车运送到井下施工地点。这一往返完整的工作系统,称为运输系统。 5、供电照明系统 现代化的矿井要求不断提高机械化、自动化水平。矿井建设所使用的机械除采用压缩空气作动力外,基本上都采用电力作动力。对于建井期间的第一类负荷,如提升绞车、主排水泵、扇风机等若一时中断供电时,将造成人身伤亡、设备毁坏、矿井淹没等严重后果。因此必须保证正常送电,不能中断。矿井建设期间,供电随着矿井建设各阶段的不同而变化,有井筒施工期供电和巷道施工期供电等。对于矿井巷道施工期来讲,就是井下

煤炭建设工程(费用定额)

煤炭建设工程 费用定额及煤炭建设其她费用规定(修订) 中国煤炭建设协会 2011。1 中国煤炭建设协会文件 中煤建协字[2011]72号 关于发布《煤炭建设工程费用定额》与《煤炭建设 其她费用规定》(修订)得通知 各有关单位: 为进一步加强煤炭建设工程造价(定额)管理工作,满足与适应国家关于加强煤矿安全生产得新规定、新标准、新规范等政策性变化得需要,中国煤炭建设协会组织对2007年版《煤炭建设工程费用定额》与《煤炭工程建设其她费用规定》进行了局部修订、现将修订后得《煤炭建设工程费用定额》与《煤炭建设其她费用规定》予以发布,自20

11年1月1日起施行,发文之日起已办理完结算得不再调整。中国煤炭建设协会中煤协字[2007]90号文中发布得《煤炭建设工程费用定额》与《煤炭工程建设其她费用规定》同时停止使用、 本次发布得定额、规定由中国煤炭建设协会归口管理,各煤炭工业工程造价管理站负责解释。 二〇一一年七月二十七日 目录 第一部分煤炭建设工程费用定额………………………………………………………………1 第一章总说明…………………………………………………………………………………1 第二章费用项目组成及内容 (4) 第三章费用标准及有关规定 (18) 第四章费用标准得使用范围…………………………………………………………………27 第五章建筑安装工程造价计算程序…………………………………………………………32 第二部分煤炭建设其她费用规定 (39) 煤炭建设工程费用定额

第一部分煤炭建设工程费用定额 第一章总说明 一、为规范煤炭建设工程造价计价行为,统一煤炭建筑安装工程费用项目、内容与取费标准及计价办法,落实国务院关于加强煤矿安全生产新规定,贯彻执行《建设工程工程量清单计价规范》(GB50500-2008),解决《煤炭建设工程费用定额》(2007)与现行政策不相适应与施行中难以操作得有关具体问题,重新修订《煤炭建设工程费用定额》(2011)(以下简称本定额) 二、本定额就是煤炭建筑安装工程造价得计价依据。适用于煤炭建设矿山工程、地面建筑工程、机电设备安装工程编制概算、预算、结算与招标工程编制招标控制价(标底),也可作为投标报价得依据。与煤炭建设各类工程概算定额(指标)、消耗量定额或综合定额2007基价配套使用。 三、本定额制定了工程量清单计价与定额计价两种计价取费程序、无论工程量清单计价还就是定额计价,编制招标控制价(标底)时,均应按照煤炭建设工程消耗量定额(2007基价)与本定额规定得取费标准、计算程序及造价管理有关规定计算,投标报价可参照本定额得有关规定并结合工程、企业实际情况自主确定,费用组成要完整,费用计取要合理。

99煤炭建设各类定额解释

99煤炭建设各类定额解释 目录 一、《煤炭建设费用定额》咨询题讲明1 二、《煤炭建设井巷工程直截了当费定额》咨询题讲明2 三、《煤炭建设井巷工程辅助费综合预算定额》咨询题讲明5 四、《煤炭建设井巷工程辅助费基础定额》咨询题讲明9 五《煤炭建设地面建筑工程基础定额》咨询题讲明10 六《煤炭建设机电设备安装工程预算定额》咨询题讲明13 一、《煤炭建设费用定额》咨询题讲明 1、矿建井下安装工程劳动保险费执行地点哪类工程取费? 答:执行地点土建、安装一类工程劳动保险费率,并以规定系数调整。 2、木支架巷道工程现场经费及间接费如何执行? 答:木支架巷道执行一样支护井巷工程取费率。 3、《煤炭建筑安装工程造价运算程序》将劳动保险费列间接费之后、利润之前,当地点运算程序与煤炭不同时,如何处理? 答:劳动保险费按地点规定运算程序计取。

4、劳动保险费按地点取费标准,是指工程项目所在地,依旧施工企业所在地? 答:指工程项目所在地。 5、其他直截了当费中的井巷工程安全技术措施费内容是否与辅助费定额中的通风安全系统重复? 答:不重复。 6、矿建井巷铺轨工程能够计取安全技术措施费,为何井下安装工程不能计取? 答:安装施工单位一样不可单独设置安全设施,应由矿建施工单位为其服务。 7、施工预备费按什么取费? 答;施工预备费指标已包括取费,编制概算时直截了当套用。编制预算时按照单位工程类不执行相应取费标准。 8、企业及现场和服人职员资差如何调整? 答:以结算工资单价中地点性津贴与统一基价工资单价中地点性津贴之差,乘以定额工日数的15%,作为企业治理费及现场治理费价差。 9、自营施工的维简、自筹工程项目,是不应缴纳定额编制治理费? 答:定额编制治理费是国家财政部、建设部批准收取的费用,属工程造价的组成部分,用于定额编制及工程造价治理。不以施工单位、工程性质及承包方式的不同决定缴纳与否。凡施工煤炭建设工程项目,均应按各省(市)规定的费率,运算向煤炭建设地区工程造价治理站缴纳该费用。 二、《煤炭建设井巷工程直截了当费定额》咨询题讲明 1、立井井筒定额中的砌壁是按预留窝依旧按未预留梁考虑的?实际与定额不同时,能否调整? 答:是按未预留梁窝考虑的。实际施工中需要预留梁窝时井壁砌筑材料不作增减,定额不作调整。 2、立井井筒混凝土井壁滑模方式不同时,定额是否调整? 答:不调整。 3、暗立井井筒套用什么定额?

《煤炭建设井巷工程辅助费综合定额》(2007基价)笔记整理

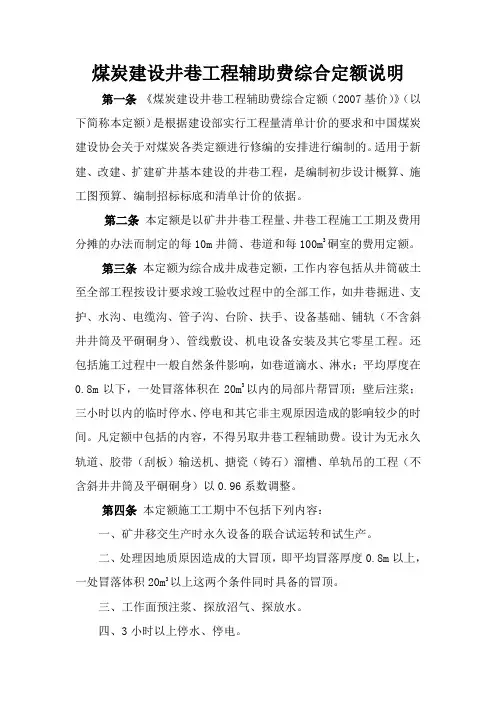

井巷工程学习笔记(辅助费综合定额) 说明 第一条《煤炭建设井巷工程辅助费综合定额》(2007基价)(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对 煤炭各类定额进行修编的安排进行编制的。适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。 第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法为依据制定的每10m井筒、巷道和每100m3硐室的费用定额。 (说明:定额单位:井筒及巷道10m、硐室100m3、尾工期铺轨100m。)第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平筒硐身)、管线敷设、机电设备安装及其他零星工程。还包括施工过程中一般自然条件影响,如巷道滴水,淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的较少时间的影响。凡定额中包括的内容,不得另取井巷工程辅助费。设计为无永久轨道、带式(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平筒硐身及硐室)以0.96系数调整。 第四条本定额施工工期中不包括下列内容: 一、矿井移交生产时永久设备的联合试运转和试生产。 二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。 三、工作面预注浆、探放沼气、探放水。
