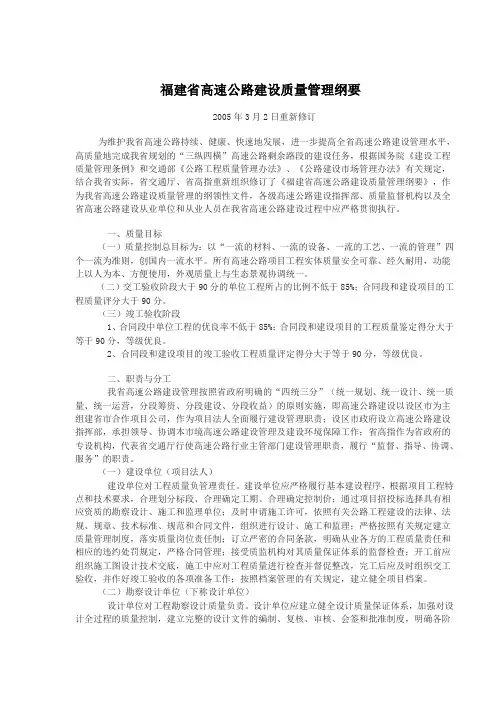

为维护我省高速公路持续、健康、快速地发展,进一步提高全省高速公路建设管理水平,高质量地完成我省规划的“三纵四横”高速公路剩余路段的建设任务,根据国务院《建设工程质量管理条例》和交通部《公路工程质量管理办法》、《公路建设市场管理办法》有关规定,结合我省实际,省交通厅、省高指重新组织修订了《福建省高速公路建设质量管理纲要》,作为我省高速公路建设质量管理的纲领性文件,各级高速公路建设指挥部、质量监督机构以及全省高速公路建设从业单位和从业人员在我省高速公路建设过程中应严格贯彻执行。

一、质量目标

(一)质量控制总目标为:以“一流的材料、一流的设备、一流的工艺、一流的管理”四个一流为准则,创国内一流水平。所有高速公路项目工程实体质量安全可靠、经久耐用,功能上以人为本、方便使用,外观质量上与生态景观协调统一。

(二)交工验收阶段大于90分的单位工程所占的比例不低于857。;合同段和建设项目的工程质量评分大于90分。

(三)竣工验收阶段

1、合同段中单位工程的优良率不低于857。;合同段和建设项目的工程质量鉴定得分大于等于90分,等级优良。

2、合同段和建设项目的竣工验收工程质量评定得分大于等于90分,等级优良。

二、职责与分工

我省高速公路建设管理按照省政府明确的“四统三分”(统一规划、统一设计、统一质量、统一运营,分段筹资、分段建设、分段收益)的原则实施,即高速公路建设以设区市为主组建省市合作项目公司,作为项目法人全面履行建设管理职责;设区市政府设立高速公路建设指挥部,承担领导、协调本市境高速公路建设管理及建设环境保障工作;省高指作为省政府的专设机构,代表省交通厅行使高速公路行业主管部门建设管理职责,履行“监督、指导、协调、服务”的职责。

(一)建设单位(项目法人)

建设单位对工程质量负管理责任。建设单位应严格履行基本建设程序,根据项目工程特点和技术要求,合理划分标段、合理确定工期、合理确定控制价;通过项目招投标选择具有相应资质的勘察设计、施工和监理单位;及时申请施工许可,依照有关公路工程建设的法律、法规、规章、技术标准、规范和合同文件,组织进行设计、施工和监理;严格按照有关规定建立质量管理制度,落实质量岗位责任制;订立严密的合同条款,明确从业各方的工程质量责任和相应的违约处罚规定,严格合同管理;接受质监机构对其质量保证体系的监督检查;开工前应组织施工图设计技术交底,施工中应对工程质量进行检查并督促整改,完工后应及时组织交工验收,并作好竣工验收的各项准备工作;按照档案管理的有关规定,建立健全项目档案。

(二)勘察设计单位(下称设计单位)

设计单位对工程勘察设计质量负责。设计单位应建立健全设计质量保证体系,加强对设计全过程的质量控制,建立完整的设计文件的编制、复核、审核、会签和批准制度,明确各阶段各专业的责任人;设计文件的编制应该符合有关公路工程建设法律、法规、规章、标准、规程和合同的要求;设计文件的深度应满足相应设计阶段的有关规定要求,设计依据的基本资料(含外业勘察、料场调查等〉应完整、准确、可靠,设计计算成果可靠,并符合结构安全要求;设计文件应符合安全、适用、经济、美观和环保的要求;设计选用的材料、配件和设备,应当注明其性能及技术标准,其质量要求应符合国家规定的标准,但不得指定生产厂或供应商;应按合同规定按时提供设计文件,开工前做好设计文件的交底工作,施工阶段派驻合格的设计代表,及时解决设计的有关问题,工程完工后对工程质量是否满足设计要求提出评价意见。

(三)施工单位(含总承包单位)

施工单位对施工质量负责。施工单位应建立健全施工质量保证体系,制定和完善岗位质量责任及考核办法,层层落实质量责任制;主动接受质监机构和其他有权部门对其资质、质量保证体系及施工质量的监督检查;依据有关公路工程建设的法律、法规、规章、技术标准和规范的规定,严格按照设计文件、施工合同和标准化施工要求组织施工;建立工地试验室,保证试验数据、原始记录等各种内业资料的真实可靠;不得违规分包,严禁转包;工程发生质量事故,

应按规定向监理单位、建设单位及有关部门报告,并保护现场接受调查,做好事故处理;交(竣)工后应按规定向建设单位提交完整的档案资料。

(四)监理单位

监理单位对工程质量负现场管理责任。监理单位应根据监理合同约定,向工地现场及时派驻相应的监理机构、人员和设备;监理单位应严格执行有关公路工程建设的法律、法规、规章、技术标准和规范,接受质监机构和其他有权部门对其监理资格、监理质量控制体系及监理工作质量的监督检查;严格履行监理合同,按规定频率开展独立平行试验,并监督工程施工承包合同的实施;监理单位应认真审查施工组织设计,审批特殊技术措施和特殊工艺;提出或审查设计变更;进行工程质量检测,组织工程交工核验评定,参加工程质量事故处理和工程验收。

(五)科研、试验检测单位

科研、试验检测单位对所提供的试验检测结果负责。科研、试验检测单位应当具备相应资质,及时有效地提供服务;所提供的技术、数据必须真实可靠公正;未经建设单位许可,不得违反合同私自向第三方提供本项目或本合同下的有关各种技术、数据、资料。

(六)材料、设备供应单位

材料、设备供应单位对所供应的材料设备及服务质量负责,并承担连带的工程质量责任。材料、设备供应单位所供应的材料设备,应当符合有关公路

工程技术标准的规定,符合设计对材料、设备的要求,确保供货时间,做好售后服务;由建设单位按合同规定指定采购的材料和设备,施工单位和监理单位应按规定进行检查,对检验不合格的产品,施工单位有权拒绝使用,检验意见不一致时,由质监机构仲裁; 在材料、设备的采购和使用过程中,应严格质量标准,按照有关施工技术规范进行。

(七)交通工程质量监督机构

省交通质监机构对工程质量负监督责任,并对监督工作质量负责。省交通质监站受省交通厅委托代表政府对高速公路工程质量实施强制性的监督管理;质监机构必须建立健全质量监督工作机制,完善监督手段,增强质量监督的公正性、权威性和有效性;负责检查、监督建设、设计、施工、监理单位建立健全质量保证体系;负责监督设计、施工和监理单位在资质允许范围内从事项目建设的质量工作;负责对施工现场进行监督中检;参加重大工程质量事故的处理,必要时对工程质量事故进行裁决;质监机构应具有相应的监督、检测条件和能力,根据需要,可以委托具备相应资质的试验检测单位,对工程项目进行检测。

(八)省、市高指

省高指在省政府的领导下,代表省交通厅行使全省高速公路行业主管部门建设管理职责,履行“监督、指导、协调、服务”的责权,对工程质量负行业监督管理责任。

市高指领导协调本市境高速公路建设管理及建设环境保障工作,应监督本市境内高速公路项目的执行实施,检查落实项目质量、工期、造价、安全、廉政等建设目标,负责为项目建设提供良好的社会环境,负责协调地市相关单位提供优质服务,负责协调建设单位或自行组织做好项目用地的征迁补偿安置工作。市高指对工程质量负直接监督管理责任。

三、质量控制要点

应严格按省高指编制的《福建省高速公路路基施工标准化指南》、《福建省高速公路路面施工标准化指南》、《福建省高速公路桥梁施工标准化指南》及《福建省高速公路隧道施工标准化指南》的要求进行

施工质量控制,应采取切实有效的措施强化施工中的过程控制,防止质量通病和质量隐患的发生,确保工程质量。施工中的控制要点摘要如下:

(一)路基土石方工程

1、要严格控制路基填筑的压实度。应按《指南》的有关要求,配备必要的冲击式压路机和小型夯实机具,确保填方的厚度及压实度得以有效控制。尤其应重视填挖交界处台阶的处理及压实、桥台台背及涵背的回填与压实,必要时应采用小型夯实机具进行压实。

2、要严格控制软基的沉降速率。软基堆载预压应按《指南》中的要求设置必要的沉降和稳定观测点,及时将预压荷载填筑到位,保证必要的预压时间,沉降速率满足要求方能卸载。

3、要高度重视挖方路堑路床的处理。土方路堑的路床应进行必要的重填或换填与碾压,石方路堑必须用石渣或碎石回填,严禁用土回填找平。要重视渗沟的设置并保证其畅通,尤其是渗沟出口的施工质量。

4、石质边坡的开挖必须采用光面爆破。石质边坡的开挖严禁采用平孔爆破的方式施工,竖孔的间距不能太大,装药量应适中,炮眼残留率应在857。以上。

5、做好取弃土场的绿化工作,防止水土流失。

(二)排水及防护工程

1、应注意路基施工过程中临时排水及永久性排水系统的及时施作。上边坡开挖前应先做好截水沟,路基填筑过程应做好临时路拱及排水沟等,防止路基积水和造成边坡冲刷及水土流失,并应注意排水系统与自然水系的衔接。

2、及时做好边坡的防护。上边坡在开挖过程中必须开挖一级防护一级,严禁上边坡开挖后长期裸露。采用预应力锚索或锚杆防护的应及时施作预应力,上一级防护的预应力张拉后才能开挖下一级。

3、保证砌体防护工程的质量。应保证砌体中砂浆的强度和饱满程度,并应及时洒水养生。砌石挡土墙基底承载力应满足设计要求。

(三)路面工程

1、严把路面备料的质量关。应做好堆料场的硬化及分隔,碎石的备料应分规格堆放,沥青碎石的备料必须配置有效的清洗及除尘设备以保证碎石的洁净,严格控制碎石中风化石及针片状的含量。

2、水稳层施工的及时养生。做好水稳层施工的覆盖养生工作,在养生期间不得开放交通,上基层养生结束后应及时洒布透层油以防表面松散或污染。

3、严把沥青路面配合比的三阶段设计关。应按《指南》中的要求做好三阶段设计工作,即目标配合比设计、生产配合比设计与试验路铺筑。每阶段均必须达到既定的目标,资料齐全完整,各项技术指标满足要求,为沥青路面的施工提供可靠的技术依据。

4、沥青路面的配合比控制。沥青路面级配及用油量的有效控制是沥青路面施工质量的关键所在,应作为沥青路面施工过程控制的重点,严格按规范要求的频率对配合比进行抽检,发现问题及时整改,必要时按《指南》的要求进行返工处理。

5、防止施工中的离析现象。采取有效的保温措施防止混合料的温度离析,如使用大吨位、加蓬布的运料车;在装料及摊铺过程中应采取有效的措施防止集料的离析等。

6、控制好沥青路面的压实度及空隙率。沥青路面的压实度及空隙率是路面耐久性的关键指标,应强调施工中的程序控制,保证必要的压实温度及压实遍数。当施工质量稳定时,其取芯检验可采用《指南》中的动态控制法以减少钻孔对沥青路面的影响。

7、始终保持工作面的清洁。无论是基层或面层的施工,其工作面不得存在任何影响层间粘结力的污染。施工及监理人员必须在施工前一天做好工作面的验

收工作,否则将按《指南》的规定进行返工。

(四)桥梁工程

1、确保粧基质量。钻孔粧施工应确保泥浆的质量和应有的水头,不得以增加泥浆密度代替水头高度,防止泥皮过厚影响粧的摩擦力;应认真核查粧基的地质情况,防止粧尖落在孤石上。不允许出现任何形式的III类粧带入永久工程中,凡是III类粧一律原孔位冲掉重做。

2、加强大梁吊装过程的检查。在大梁吊装前应对梁体进行全面检查,不合格或有裂缝的梁不得使用。应对支座垫石的高程、平整度、水平度进行全面检查,合格后方可吊梁。落梁后应对支座的位置和状态、伸缩缝的预留宽度等进行全面检查,合格后方能锁定。以上检查工作必须填写检查记录表并及时签认和存档备查。

3、保证现浇或预制空心板梁芯模的质量及定位。空心板梁的芯模制作、定位必须按《指南》的要求严格控制。要采取有效措施确保在砼浇注过程中不发生芯模下沉、上浮或跑浆漏浆。

4、加强桥面铺装施工质量的控制。桥面铺装的质量直接关系到桥面的耐久性和沥青路面的抗破损能力。在施工过程中应注意工作面的清洁、铺装层混凝土的水灰比控制等,不得产生泌水现象,并在施工后及时覆盖养生。

5、确保支座及伸缩缝的施工质量。应严控支座及伸缩缝原材料的质量,加强材料进场的抽检送检工作,严禁劣质产品进入建设工地现场。在安装过程中应

严格按《指南》的要求进行,做好检查记录的签认及资料的存档。

(五)隧道工程

1、做好隧道施工的动态监测工作。隧道开挖过程中应做好围岩的监控量测工作,根据《指南》要求配备激光断面仪对开挖面尺寸严格控制,防止超挖或欠挖。并应对光面爆破的效果进行跟踪观测,不符合要求时应及时调整炮眼的间距和装药量。

2、及时施作初支和二衬。隧道开挖后应及时进行初期支护及二次衬砌的施工,防止围岩变形过大或发生塌方;原则上,铺底砼距掌子面不超过80米,二次衬砌距掌子面不超过200米,对软弱围岩还应缩短;应加强初支喷射砼的厚度、锚杆的施工质量等方面的检查。

3、保证防排水系统的施工质量。二次衬砌施工时应注意防水板的焊接质量及完整性,防止施工过程将其损伤;应加强防水板后排水盲沟的检查,保证竖向盲沟与纵向盲沟的衔接质量与畅通,以防堵塞或断开引起二衬渗水。

4、重视隧道砼路面的施工质量。要高度重视隧道砼路面抗折强度、平整度及防滑处理的施工质量。

(六)交通安全设施

1、严控反光材料的质量。应加强对标志牌的反光膜、路面反光标线、轮廓标及反光道钉原材料的检查,确保其反光效果及耐久性。

2、应保证护栏的整体强度。应重视波形梁护栏立柱的基础处理,保证护栏

立柱埋深和基础处理符合设计要求;当采用打入式施工护栏立柱时,应保证土基的压实度不小于设计值,达不到要求的路段不应进行护栏立柱打入施工。

(七)试验及档案资料

1、确保试验资料的真实性。试验是质量控制的重要手段之一,试验资料的真实性关系到质量能否得到有效的控制。应确保试验资料的真实性,发现任何单位和个人弄虚作假的,将按有关规定予以严惩。

2、做好资料的签认、保存与及时归档。所有的试验数据、台帐及原始记录等均应按有关规定采用标准统一的表格进行填写,并及时签认与整理归档。原始记录中数据的填写、涂改均应按规定执行,并应加强原始记录的保存与管理,做到任何数据均有据可查。

四、措施与要求

(一)落实工程质量终身负责制

应切实落实高速公路工程质量终身负责制。有关各方必须按本纲要的职责划分狠抓责任落实,层层分解、层层落实责任制;新开工的项目,建设单位法定代表人应与上级主管部门行政领导以及勘察设计、施工、监理、科研、试验、监测等单位的法定代表人分别签定工程质量终身责任状,各从业单位应将工程质量终身责任分解到各部门、各项目现场管理机构及其下属的各基层单位、班组,层层签订工程质量终身责任状。对出现突出病害或发生重大质量责任事故的,应按照规定追究有关单位和人员的责任。

(二)健全质量保证体系

应严格执行“政府监督、法人管理、社会监理、企业自检”的质量保证体系。

质量监督部门应进一步完善政府监督制度,按照规定及时制定项目质量监督大纲,选派合格的质量监督人员开展质量监督工作,应依据国家有关法律法规和技术标准、规范、规程的规定,对项目工程质量情况和各从业单位的质量保证体系进行监督检查,发现问题及时督促整改;

建设单位(项目法人)应建立完善的质量管理制度,落实质量岗位责任制,负责督促、检查施工、监理单位建立健全质量管理体系,采取有效的管理措施,确保工程质量;

监理单位应按合同约定并根据工程规模、特点、工期和现场条件等因素,建立完整的质量监理组织体系,配备专业齐全、结构合理的监理人员,明确各监理岗位的职责,对各施工环节进行有效的质量控制;

施工单位应建立“横向到边,纵向到底、控制有效”的质量自检体系,配备专职的现场项目负责人和施工经验丰富、熟悉规范和图纸的技术人员负责各级质量自检工作,严格执行“自检、互检、交接检” 的作业程序,保证工程施工质量;

(三)强化勘察设计管理,保证勘察设计质量

建设单位严格执行建设程序,按照《交通部关于在公路建设中严格控制工期确保工程质量的通知》精神,保证合理的勘察设计周期;严格执行施工图审查

审批制度,对设计重点、难点、非标设计和采用新技术的项目要采取双院制审查,保证施工图审查质量,对达不到规定深度要求的,应责成设计单位重新编制,施工图文件未经审批的不得实施;对地质勘察、外业测设、料场调查等应重点加强管理;工程实施期间应严格按照《福建省高速公路工程设计变更管理办法》进行设计变更管理,坚决杜绝利用设计变更谋取不正当利益。设计单位应坚持设计回访制度和现场设计代表派驻制度,搞好设计后续服务,及时解决施工中出现的问题。

(四)全面推行高速公路标准化施工

推行标准化施工,是新的阶段我省高速公路建设质量取得新进步的必由之路。建设单位应认真宣贯省高指编印下发的桥梁、隧道、路基、路面等各项工程标准化施工指南,并将系列指南作为施工合同的组成部分,各从业单位应予以贯彻实施;应持续开展标准化施工活动,以达到“工序科学、工艺规范、

技术先进、质量优良、作业安全、施工文明、管理有效”的目的,力求消除质量通病,杜绝实体工程质量隐患,促进高速公路建设质量再上新台阶。

(五)加大对重点路段、重点部位和重要工序的质量监控力度

施工单位应加强过程控制,尤其要加强重点工序、重点部位的质量自控;监理单位应严格对重点工序、工艺、隐蔽工程和各分项工程试验段全过程旁站;建设单位应定期组织对高填方路堤、半填半挖路堤、软土地基路堤、高边坡及不良地质边坡、高挡墙、台背回填等重点部位的内业资料(包括勘察、设计、施

工、监理单位等的地质钻探资料、施工记录、监理记录、质量检验资料〉检查,认真校核实际地质与设计地质资料的一致性,校核实体工程施工与设计文件的一致性,及时掌握工程质量动态,确保工程安全。

(六)继续组织开展创亮点、搞示范的观摩活动

要树立先进的分项工程样板,根据新的质量要求及先进的技术工艺,省高指要继续组织召开全省高速公路分项工程现场观摩会,树立典型模范工程,推广先进的施工技术工艺及先进的施工经验,以点带面,促进建设水平的全面提高。建设单位在各自路段内也应积极组织开展创亮点、搞示范的劳动竞赛和观摩活动,并适时组织差的典型的现场整改分析会。

(七)继续开展质量大检查和专项检查

主管部门和省交通质监机构应对从业各方主体行为和工程质量进行监督管理,对有关法律、法规和强制性标准执行情况进行检查,避免出现重大质量事故;省高指要继续会同省直有关单位开展全省高速公路在建项目质量大检查,同时根据工程进展,及时组织工程质量专项检查。省交通质监机构应按照项目目监督大纲和工程施工进度计划,适时到现场监督检查,特别是要重视对隐蔽工程、重要部位的监督检查和大宗工程材料的监督检测;通过检查,及时发现质量问题,及时认真整改,促进工程质量的提高。

(八)实施交工前桥梁、隧道专项检查制度

高速公路项目交工前,项目法人必须委托有桥梁、隧道监测资质的专业机构

对桥隧进行专项检查,并对检查发现的质量问题进行整改,未经整改合格的项目不得进行交工验收。对存在质量缺陷、可能影响结构安全和使用年限的桥梁,以及一些大跨径、具有特殊结构的桥梁,应根据规范或设计要求进行桥梁承载能力鉴定,确保通车的桥梁承载能力满足要求。

(九)建立和完善考核和业绩信誉评定制度,加强市场监管

要继续做好施工单位半年度及年度业绩考核,逐步搭建我省高速公路施工业绩管理系统,继续做好监理单位季度、半年度及年度业绩考核,维护好已建成的全省监理业绩管理系统,要尽快出台勘察设计单位管理办法;主管部门、省交通质监机构要加大市场监管处罚力度,运用经济手段、通报、暂停从业资格等手段来引导、净化市场;主管部门、项目法人要把好新开工项目的市场准入关,对出现严重质量

理人员和施工技术人员进场后要通过项目法人或省高指组织的专项考核后方

可正式上岗;在市场准入管理上,实行工程质量“一票否决制”。

(十)实施建设单位综合考核奖励制度

根据省财政厅等有关文件精神,要尽快出台建设单位综合考核奖励实施办法,通过评价项目质量、进度、投资、安全、廉政五大目标控制以及基建程序的执行情况等,促进建设单位履约及调动项目管理人员的工作主动性和积极性。

(十一〉加强建设项目档案检查和管理

各从业单位应按照档案管理的有关规定,建立健全项目档案。从项目筹划、工程实施到工程交工、竣工验收各环节的文件资料,都应严格按照规定收集、整理、归档,确保完整真实规范;省市高指、质量监督机构等应不定期组织各从业单位内业检查工作,保证建设项目内业档案资料及时、完整收集、归档。

(十二〉推进科技进步,提高科技含量

积极应用新技术新工艺新材料,强调以人为本,讲究综合效益,提高高速公路工程技术水平和长期运营效益。应针对我省高速公路项目特点和质量管理中出现的突出问题,依托建设项目,组织科研攻关,加大科技投入,研发实用技术,不断提高我省高速公路项目科技含量,逐步解决软基工后沉降超标、桥头涵背跳车、沥青路面早期破损等质量通病的施工难题。

(十三〉完善工程质量事故报告制度

应完善高速公路工程质量事故报告制度。对出现工程质量事故的工程项目,应按有关规定及时向当地政府及主管部门、省高指、省交通质监站报告,如实反映工程质量情况。工程质量负责人和监理负责人要对填报的内容签字负

责。各种工程质量问题或事故必须按规范和设计要求整改到位。

(十四〉加强社会监督和新闻监督

建立项目质量问题的举报制度,让公众对高速公路建设中玩忽职守、损失浪费、偷工减料、以次充好、粗制滥造等问题进行检举。在施工现场,要将项目法人、勘察设计、施工、监理等单位的名称和责任人姓名、举报受理机构及联系方式挂牌公示;省高指、省交通质监站、市高指、项目法人等要公布质量举报电话,自觉接受社会监督。

质量管理大纲

中国海洋大学本科生课程大纲 课程属性:公共基础/通识教育/学科基础/专业知识/工作技能,课程性质:必修、选修 一、课程介绍 1.课程描述(中英文): 《质量管理》课程是工商管理专业本科生的学科专业选修课,是一门应用性很强的学科专业课,是为培养学生的质量管理基本理论知识和应用能力而设置的一门重要的专业基础课程。本课程主要研究质量管理的基本原理、理论和基本方法,是研究和揭示质量产生、形成和实现规律的知识体系,是管理科学与自然科学、技术科学相结合的应用学科。本课程的主要内容包括:质量的定义、质量经济性分析、质量管理工具、设计质量、服务质量、质量管理体系、六西格玛管理与工具、全面质量管理等。 Quality management is a professional elective course for business administration undergraduates. It is a professional course with strong application. It is an important professional basic course designed to cultivate students' basic theoretical knowledge and application ability of quality management. This course mainly studies the basic principles, theories and methods of quality management. It is a knowledge system to study and reveal the law of quality production, formation and realization, and is an applied discipline combining management science with natural science and technical science. The main - 3 -

4工程质量管理体系及保证措施

第四章质量保证措施一、施工质量保证措施 、质量承诺1我公司承诺绿化工程施工严格执行操作技术规程、规范,绿化施工质量达到原设计方案效果,工程质量为优良,如评定结果达不到优良,同意从总价中扣除5%作为处罚。并无偿整改直至优良。所有植物的一次性成活率达到90%以上,草坪覆盖率98%以上.养护期满时,所有植物成活率和保存率达到100%。对自身原因造成的损失承担所有的责任。 质量保证措施 1.质量体系保证图 确定质量目.质量控制措施2制定质量计)加强思想认识,树立严格执行操作规程的意识,要求全体员工牢固树立质(1形成质量保量第一的意识。严格执行ISO9001质量标准)制定科学合理的组织控制、周密充分的施工准备控制、材料控制、施工程

控制等体系思想质量组织体(3)指派专职质检员,定期对整个工程质量进行检查和控制。 2、各施工要素的质量控制措施 (1)施工计划的质量控制 在编制施工总进度计划,阶段性进度计划,月施工进度计划等控制计划时,充分考虑人、材、物及任务量的平衡,合理安排施工工序和施工计划,合理配备各施工段上的操作人员,合理调拨原材料及各周转材料、施工机械,合理安排各工序的轮流作息时间,在确保工程安全及质量的前提下,充分发挥人的主观能动性,确保工期。. 28304 6E90 源|V25987 6583 斃25540 63C4 揄|V 综上所述,无论何时都必须在项目经理部树立起把安全、质量放在首位的概念,但由于工期的紧迫,这就要求项目部内的全体管理人员在施工前做好充分准备工作,熟悉施工工艺、了解施工流程图、编制每周、每月直到整个总进度计划,各大小节点的施工计划。并确保其保质、保量地完成。 (2)施工技术的质量控制措施 施工技术的先进性、科学性、合理性决定了施工质量的优劣。发放图纸后,内业技术人员会同施工工长先对图纸进行深化、熟悉、了解,提出施工图纸中的问题、难点、错误,并在图纸会审及设计交底时予以解决。同时,根据设计图纸的要求,对在施工过程中,质量难以控制,或要采取相应的技术措施,新的施工工艺才能达到保证质量目的

质量管理机构及相关人员职责范围

湘潭市鸿益食品添加剂有限公司 质量管理机构及相关人员职责范围 一、总经理负责组织制定各项制度和考核制度办法的制定和签发,并监督各项制度的执行。(质量方针和目标,及实施各部门岗位职责,安全管理制度,质量管理岗位责任制度,设备管理制度,技术文件的管理办法,采购质量控制办法,质量管理制度的考核办法和实施及人员的培训和考核工作。并按照各项制度执行) 二、质量部长负责所有质量问题的考核和检查,把工作做到每个人,要努力实施企业的各项质量考核办法并执行。把公司质量办法全面的下达到每个人。(协助总经理完成质量管理手册的制定和实施,产品质量控制,检查过程管理,出厂检测,测量器具。工艺文件的管理及制度的执行)。 三、采购部长要认真完成公司的采购计划,按照公司的采购考核办法,和生产部门的要求把好质量关,让每个采购人员都要按照企业的采购规则和计划完成采购任务(协助总经理完成采购质量制度的制定,认真做好采购评估,原辅料采购计划,采购追踪表的如实填写。) 四、生产部长要把企业的生产章程和计划规则,设备的管理制度,产品的工艺,工序,成品的管理制度下达到个人。 五、技术部长要按照要求把检验工作做好,按照质量检验规则设计和研发出符合国家标准的产品。 六、原料库库管要明确按照原料的摆放规定和入库出库章程来实施原料的管理。 七、成品管理员要按照企业规定的成品规章制度来做好成品的码放,进库出库记录。 八、设备管理员要按照公司的设备管理制度来负责设备的维护保养和检修工作。 九、车间主任要按照生产计划执行原料的提前备料、申请和生产工作的筹备,按照企业的章程来落实质量、安全、卫生责任,并将责任分解到个人。 十、质检组长要严格的把好质量关,严格按照质量管理办法章程实施企业的所有质量规定。

质量管理体系手册(大纲)

说明: 本大纲以某机械制造企业为例,描述了其质量管理体系的结构,类似于原来的《质量手册》。各种行业、各种类型的组织都可以以此为参考,制定出适合自己公司的大纲。对于管理体系比较完善的组织,可以在此基础上,补充更多、更细的内容,对于仅仅只为了拿证的组织,可以对其进行删减,简单化。虽然15版9001标准不再要求必须制订《质量手册》这个文件,但是,这个《大纲》,篇幅不大,内容灵活,既为企业识别过程提供了思路,也为审核提供了信息,有一定的作用。必须指出:本大纲只提供了一个框架,一个格式,只能做为参考,不能作为模板,企业的管理体系,必须有自己的特点,适合自己的管理要求。 此大纲也为管理体系涉及领域的扩大,提供了空间。环境管理体系,职业健康安全管理体系等,都可以在此基础上,增加该领域的管理要求。按照ISO导则中的附件SL要求建立的“高层次架构”新版标准,为一体化管理体系创造了条件。 本大纲仅为初稿,很不完善,例如反映标准要求还不全面,对记录的管理要求也没表述,等等,希望各位同仁提出宝贵意见。 黄一2016.5.18. 江北市通用冲压制品有限公司 质量管理体系大纲 (一稿) 一、企业概况 江北市通用冲压制品有限公司创建于2001年,现有员工110名,专业从事金属冲压件的生产,公司具有落料、折弯、拉延各种模具的设计和制造能力,年生产各种冲压件2000吨,已经与×××集团公司、×××股份有限公司、×××公司、×××公司建立了多年的合作关系。…… 金属冲压件被广泛应用在汽车、飞机、机械、电器、家具、玩具、通讯、建材等几乎

所有领域,市场需求极大,但另一方面,专业或不专业的冲压企业也几乎遍布各地,竞争异常激烈。近年来,随着对产品的质量要求越来越高,金属材料性能和模具制造技术也不断进步。本公司在高精度零件冲压和连续自动冲压技术上具有比较领先的技术,在行业中享有较高声誉,近年来市场不断扩大,并取得了较好的成就。……. 公司组织机构设置如下图: 公司各部门职权范围见《部门职责和目标》。 二、相关方及其要求 客户是我们的关注焦点,了解客户要求,不断满足其要求和期望是我们的目的,我们应在产品质量上精益求精,价格上做到合理,服务上做到认真负责。 员工是我们的兄弟,能在一起共事,是缘份,更是情份,员工在事业上、情感上、经济上的要求,都应充分给予考虑,做到工作愉快,感情融洽,生活幸福。 企业要发展,离不开资金支持,取得合法利润,当然我们不能忽视。 供应商、协作方都是我们的伙伴,我们互相支持,互相依赖,合作共进,才能共同发展。

质量管理体系与措施

目录 质量管理体系与措施 (3) 编制说明: (3) 1质量方针及质量目标 (3) 1.1质量方针 (3) 1.2质量目标 (3) 2质量管理体系 (4) 2.1质量管理体系框图 (4) 2.2质量管理人员及部室质量职责 (5) 2.2.1项目经理质量职责 (5) 2.2.2生产经理质量职责 (6) 2.2.3技术负责人质量职责 (6) 2.2.4质量安全环保部质量职责 (7) 2.2.5实验室质量职责 (8) 2.2.6测量队质量职责 (8) 2.2.7物质设备部质量职责 (9) 2.2.8工程管理部质量职责 (9) 2.2.9各专业作业队质量职责 (10) 2.2.10质检员质量职责 (10) 2.2.11技术员质量职责 (11) 2.2.12施工员质量职责 (11) 3质量检验制度 (12) 3.1定期质量检查制度 (12) 3.2隐蔽工程检查制度 (13) 3.3材料检查制度 (13) 4、质量保证体系 (14) 4.1、工程质量保证体系图 (14)

4.2、质量保证措施 (16) 4.2.1质量保证基本要求 (16) 4.2.2质量保证管理措施 (17) 4.2.3质量保证过程控制措施 (18) 4.2.4质量保证控制措施 (19) 4.2.5主要工程项目质量保证措施 (20) 4.3现场质量管理控制 (28) 4.3.1施工过程管理流程控制 (28) 4.3.2检验与试验工作流程 (29) 4.3.3现场施工资料管理流程 (30) 4.4成品保护措施 (30) 5质量事故处理 (31) 5.1质量责任追究制度 (31) 5.2质量事故申报制度 (31) 5.3质量事故处理原则 (32) 6质量文件归档制 (32) 7严格执行验收标准、规程、规范 (32)

工程技术质量管理纲要细则

第一篇准备阶段

第一章图纸会审技术管理要求第一节图纸会审流程图

第二节图纸会审控制要点 1、技术负责人负责领取图纸: 项目经理组织各专业负责人阅读图纸。 2、会审内容: (1)了解设计所采用的设计规范、对工程的特点、难点、关键点的要求。(2)了解设计意图及要求、景观风格构思、园林种植手法,所采用的新技术、新工艺、新材料、新设备的要求及施工中应注意的事项。 (3)发现图纸中的错、漏、碰、缺问题。 (4)了解园林建筑的基础、结构、内外装修及机电设计,包括小品、景石等的新材料的抗震设防烈度、防火等级等图纸内容。 3、会审控制要点: (1)设计图纸必须齐全,,并且已经建设单位确认。若图纸不齐全,在图纸补齐后需要再次进行会审。 (2)会审提出的问题,在设计交底时由设计及甲方给出明确的书面答复。(3)涉及设备制造厂商的项目,必须由商家出具图纸,经设计与甲方确认后配合实施。 第三节图纸会审检查要求 1、会议纪要简明扼要。 2、正确理解设计图纸。 3、内容完整无遗漏。

第二章设计交底技术管理要求第一节设计交底流程图 第二节设计交底控制要点

1、设计说明书中,对设计内容阐述全面,技术要求明确。具有完整性、符合性、有效性。明确设计图纸执行的标准。明确

设计总平面布置与周围环境的关系。明确图纸中涉及的各类建筑材料及苗木种类、数量、产地要求。明确园林给水、排水系统;电气及景观照明功能、设计原则。 2、图纸目录中,各专业划分明确、排序及编号清楚。 3、图纸齐全,正确表述设计意图,各专业图纸要吻合。 4、施工图内容有:标明平面位置尺寸;竖向;放线依据;工程做法;植物种类、规格、数量、位置;综合管线的线由、管径及设备选型。 5、主要图纸有:总平面图;放线图;竖向图;种植图;道路铺装及做法详图索引平面;详图;建筑、构筑物详图;园林设备图;园林电气图。 6、总平面索引图中位置尺寸、标高、各详图、节点图位置准确。 7、绿化种植设计符合规范要求,乔灌草搭配合理。 8、设计文件满足地质勘探及水文、气象资料的条件,地基、基础、建筑、结构及管线等设计合理。 第三节设计交底检查要求 1、技术负责人领取图纸并签收登记。 2、项目经理组织并主持设计交底会。 3 、项目经理组织各专业负责人认真读图,深入理解图纸并提出疑问,技术负责人汇总问题,设计交底中由设计解答。 4、技术负责人做好详细的交底记录,归档备案。

质量管理组织机构及职责要求

质量管理组织机构及职责要求 一、建立施工质量管理组织,成立以项目经理为组长,技术负责人为副组长,专职质量员、技术员、施工员为成员的工程质量领导小组。负责研究制定工程项目质量计划,完善各种质量控制制度。负责质量事故的调查处理,落实工程项目质量计划,检查督促质量保证措施的实施。定期召开质量管理工作会议,分析、研究、制定改进措施。 二、安排专人负责施工质量检测和核验记录,并认真做好施工记录和隐蔽工程验收签证记录,整理完善各项施工技术资料,确保施工质量符合要求。 三、组织经常性的工程质量知识教育,提高工人的操作技术水平,在施工到关键部位时,由技术负责人和专职质量员到现场进行指挥和技术指导。 四、施工现场工程质量管理严格按照施工规范要求层层落实,保证每道工序的施工质量符合验收标准。坚持做到每个分项、分部工程施工质量自检自查,严格执行“三检”制度;不符合要求的不处理好决不进行下道工序的施工,实行“质量一票否决”制。 五、隐蔽工程施工前,经自检合格后报监理公司查验,经监理工程师查验合格后及时办理隐蔽工程验收签证,方可进入下道工序的施工。 六、严格把好材料质量关,不合格的材料不准使用,不合格的产品不准进入施工现场。工程施工前及时做好工程所需的材料复试,材料没有检验证明,不得进入隐蔽工程的施工。

七、建立健全工程技术资料档案制度,专人负责整理工程技术资料,认真按照工程竣工验收资料要求,根据工程进度及时作好施工记录、自检记录和隐蔽工程验收签证记录。将自检资料和工程质量控制资料分类整理保管好,随时接受上级部门的检查。 八、对违反工程质量管理制度的人,将按不同程度给予批评处理和罚款教育,并追究其责任。对发生事故的当事人和责任人,将按上级有关规定程序追究其责任并做出处理。 各部门质量管理责任制度 项目工程要对各级技术人员建立明确的职责范围,以达到各负其责,各司其事,充分调动各级技术人员的积极性和创造性。认真贯彻国家技术政策,搞好技术管理,促进生产技术的发展和保证工程的质量。 一、公司总经理的质量责任 1、公司总经理是第一质量责任者,对整个企业的工作质量、工程质量负全责。 2、贯彻执行国家和各级政府制定的现行的方针、政策和各项法规。 3、合理设置管理机构,健全各级全面质量管理保证体系。 4、决策、审批公司质量管理方针、制度、各级责任制。 5、完善和加强企业质量管理的培训、教育体系 6、加强企业质量管理,强化质量意识,重视和支持质量否决权。 7、领导、组织、检查企业内的质量管理和教育培训工作。完善持续改进措施。 8、掌握质量动态,协调各部门质量工作关系。 二、公司副总经理的质量责任 1、认真贯彻“百年大计,质量第一”的方针,始终把质量放在管理工作的首位。 2、执行现行的国家法律、法规、验收标准、企业标准。 3、制订公司的质量发展计划并具体组织实施。 4、负责落实制订公司质量责任制,公司质量管理制度,并组织实施,确保质量管理体系的有效运行。 5、领导和组织公司的质量管理检查工作。 6、加强质量管理,强化质量意识,支持和行使质量否决权。 7、掌握工程质量动态,领导质量预控,确保质量目标的实现。 8、对工程质量实行内控,协助总经理行使质量奖罚权。 三、总工程师的质量责任 1、制定和完善企业标准,并对企业质量技术工作进行具体组织、指导。 2、负责公司范围施工组织设计、专项方案的审批。 3、组织制订创优工程的工程质量计划,并针对目标加以落实,制订具体技术措施。

质量管理-教学大纲

《质量管理》课程教学大纲 课程编号JG12038 课程类型:理论+实践适用专业:物流管理 学分: 2 总学时:32 其中:实验/实训学时:16 一、课程性质 质量管理是企业管理的一个重要组成部分,是物流管理专业的专业选修课程,本课程的主要研究对象是产品质量的产生、形成和实现过程的管理。本课程是以质量体系、质量标准系列、统计过程控制、抽样检验、可靠性工程基础为主线进行详细介绍,学生们学习完该课程后应掌握质量管理的概念、质量管理理念的演变、现代质量管理的思想、统计分析方法、抽样检验的方法体系、可靠性的基础知识、可靠性的基本分析方法等,初步能解决实际工作中的实际问题。本课程为学生继续学习和以后从事物流管理活动打下必要的基础。它在培养高级物流管理人才的全局中,具有增强学生对物流管理实践活动的适应能力和开发创造能力的作用。 二、课程目标 质量管理与企业的生产活动有着直接密切的关系,是一门应用性很强的专业课程。学习质量管理十分强调理论和实践的紧密结合,要在体验和理解的基础上牢固掌握有关的基本概念和运算方法,从总体上把握质量管理的基本原则、基本方法等重点内容,在融会贯通的基础上全面掌握质量管理的体系要素和现代质量管理的新方法。要切实理解和掌握本课程各章的基本概念、基本原理和各种定量的计算方法以及各项图表的编制。本课程的目的是引导学生初步了解质量管理,了解企业、政府等机构应用质量管理的现状,培养学生形成质量意识和文化。在此基础上,了解关于质量管理的各种工作职位以及其他相关职位,并初步了解各种质量职业资格考试基本情况。 三、课程要求 1.掌握质量管理的基本概念。 2.掌握质量设计和建立质量体系的能力。

质量管理体系与保证措施

6.2质量管理体系与保证措施 6.2.1质量目标 (1)、分项工程质量合格率100%。 (2)、分部(子分部)工程质量合格率100%。 (3)、单位(子单位)工程质量竣工验收(包括分部工程质量、质量控制资料、安全和使用功能、观感质量)符合有关规范和标准要求,一次交验合格率100%。 (4)、集团内品牌率90%以上,质量观感优。 6.2.2质量保证体系网络图

6.2.3工程质量目标分解

(1)、根据项目质量目标,对各分部质量目标进行分解,要求优良率95%以上。并将各分部质量目标近一步分解至分项工程,以便对工程质量进行有效控制,分项工程合格率100%,优良率 95%以上。具体见下图。 (2)、确保一次验收合格,杜绝等级质量事故的发生,消除质量通病,无影响结构安全隐患和设备安全、使用功能的问题,确保用户满意度达 95 %以上。 (3)、质量评定资料,技术资料和贯标资料及时、准确、齐全,装订整齐符合要求。 6.2.4物资检验规定 (1)、对所有进场的原材料、半成品组织检查验收,建立台帐。

(2)、所有进场物资如由分包单位自行采购的,分包单位必须随材料进场向总包提供合格的材质证明、出厂合格证和试验报告。 (3)、对需要做复试的原材料,如:水泥、钢材、钢筋、砂石料、各种附加剂、焊条、焊剂、防水材料等,必须按照规定及时取样试验,并将试验报告向监理报验。 (4)、对进场的物资必须进行标识,按照已经经过检验、未经检验和经检验不合格等三种状态进行分种类堆放,严格保管,避免误用不合格的材料。 (5)、对不合格物资,坚决要求不准进场,同时要注明处理结果和材料去向。对不合格材料的处理,应建立台帐。 6.2.5过程检验及报验规定 (1)、严格执行国家现行规范、企业的各项规定,严格按照设计要求组织施工。 (2)、每个分项工程(工序)开工之前,应严格按工艺标准要求对操作班组进行技术、质量交底。 (3)、坚持执行“样板”制,在分项工程(特别是装修工程)施工前须先做样板,经有关部门及领导确认后方可全面施工。 (4)、工程施工实行“三检制”,应认真抓好班组的自检工作,设立专职质检员,督促班组的自检及填写自检记录。 (5)、严格按照“三检制”组织检查各道工序的施工质量。做到检查上道工序,保证本道工序,服务下道工序。真正做到严格控制工序质量,不合格的工序不移交。 (6)、分部、分项(工序)工程完成后,分包单位组织自检和工序间的交接检查,不合格的分项或工序,不经返修合格不得进行下道工序的施工。 (7)、分项工程或工序达到合格后填好报验单报监理和总包工程师复查验收,报验单附自检、交接检记录、隐检记录、预检记录、质

质量检验管理及流程大纲纲要大纲.doc

质量检验管理 (一)试验委托单 编号:填写日期: 委托单位样品名称 试验报号单编号样品数量 试验项目试验原因试验条件试验目的 备注 检验科(签名)委托单位(签名)委托人(签名) (二)试验报告单 报告号码: 样品名称试验目的 样品编号取样人员 样品来源收样日期 委托试验单报告日期 试验结果 备注 (三)检验通知单 编号:填写日期: 被通知部门 编号(来源)样品名称化验项目标准化验结果备注

主管:检验: (四)产品抽查汇总表单 编号:填写日期: 成品名称数量 检验质量保证检验项目 日期检验员抽查数量不合格数判定结果日期复核意见 备注 (五)待出厂产品检验表 编号:填写日期: 机型客户 规格数量 材料制造号码 检验项目不合格箱号合计备注 1 2 3 4 检验判定□准予出货□再详细检验□建议退厂处理□等业务部通知装运检验员:复检:

. (六)产品出厂检验表单 编号:填写日期: 产品名称数量 客户名称品级 产品质量检验产品质量保证 检验项目进量出量抽样数不良数合格与否检验员备注 (七)产品质量检验报告 编号:填写日期: 产品名称产品规格 制造批号抽样数量 项次检验项目严重不良数轻微不良数处置方式及备注1 2 3 合计严重不良率% 轻微不良率% 不良处理报告 主管:检验员:

. 1.检验计划签审工作流程 检验需求汇总制订检验计划修订完善的检验计划

开始 采购、生产、仓储等 有关部门提出质量检 验需求 质量管理部汇总各部质检专员进一步明确质 门检验需求,了解检量检验的目的,保证产 验项目情况品质量符合质量要求 质检专员收集各类受检 产品的质量技术标准、 工艺技术文件等 质量管理部经理对检验 质检专员综合各方面因 计划进行审核,并提出 素编制“年度检验计划” 更正意见 质检专员对“年度检验 计划”进行修改,并提 交总经理审核 总经理最后审批、确认 “年度检验计划” 质量管理部将“年度检 验计划” 送达相关部门, 并做好存档工作 结束 2.成品抽样检验工作流程 明确检验目的抽样方案确定与实施检验结果分析形成检验报告

《质量管理》课程教学大纲

《质量管理》课程教学大纲 一、课程基本信息 课程代码:08110116课程名称:质量管理课程英文名称Quality Management 课程所属单位(院(系)、教研室):经贸管理学院管理教研室 课程面向专业:工商管理 课程类型:(填写必修课或选修课)必修先修课程:生产管理统计学学分:总学时:48 (其中理论学时:48 实验学时:) 二、课程性质与目的 本课程主要讲述质量管理基本知识以及常用的统计质量控制方法。通过本课程的学习,使学生掌握质量管理基本知识,并具有运用常用统计方法分析和解决质量问题的能力。 三、课程教学内容与要求 (一)、绪论 1、教学内容: 1)、质量—全球追求的目标 2)、质量战略 3)、名牌战略 4)、质量文化 2、教学要求: 1)、质量管理各阶段的特点; 2)、掌握全面质量管理的含义、基本观点和基本要求; 3)、掌握质量战略、名牌战略的概念和意义,了解质量文化。 3、教学重点与难点: 重点掌握全面质量管理的含义、基本观点和基本要求; 4、教学方法与手段: 主要采取课堂讲授的方法并结合案例教学; (二)、质量管理与ISO族标准 1、教学内容: 1)、现代企业质量管理概论 2)、ISO 9000 族的产生与发展 3)、ISO 9000的实施 2、教学要求: 1)、了解ISO9000系列标准和ISO14000系列标准产生的背景; 2)、了解ISO14000环境管理体系标准的产生和构成; 3)、掌握ISO9000:1994标准的构成;了解质量认证的内容和过程; 4)、重点掌握2000版ISO9000族标准的构成,ISO9000与ISO14000、ISO9000与TQM主要的联系与区别。

质量管理体系及保证措施

XX高速公路XX合同段质量管理体系 一、质量保证体系 我司已获得GB/T19001-2008标准质量体系认证。依据管理体系要求建立内部质量保证体系,以保证工程质量达到优质目标,争创精品工程。 1、质量方针和质量目标 坚持“以质量管理求效益,以优质服务求生存,以持续改进求发展,为顾客提供满意产品”的质量方针,以满足顾客的要求为宗旨,实现质量目标为准则,领先行业标准为目标,以质为本,全面履行合同要求。 质量目标:保证工程合格率100%,优良率96%以上,顾客满意度90%以上,无重大质量事故发生。 2 、质量体系要素控制 (1)、质量控制程序图见图1。 (2)、质量保证体系图见图2。 3、质量责任制度 (1)、项目经理 认真贯彻质量方针目标,根据质量计划,建立健全质量组织机构,组织制定质量保证措施,并检查、督促项目部全体施工人员贯彻实施。 全面履行项目工程质量管理职责,对工程质量负责。主持项目工程的质量策划,参及质量审核,组织落实改进措施,并督促实施。 加强组织质量管理的知识学习,支持质检人员工作,主持QC小

组活动。坚持“质量第一”的思想,广泛开展创优工程活动。 (2)、总工程师 在分部项目经理领导下,贯彻实施质量方针和目标,严格制订项目工程施工技术和质量检验,组织制定项目质量保证措施,认真加强施工管理,并对其工作质量负责。 主持编制项目工程实施性施工组织设计,明确质量保证要求。组织推广和应用“四新”技术,主持关键工序交底和人员培训,编写有关成果报告和施工技术总结。 监督、检查采购物资的检验以及设备的控制,主持对不合格品的评审和处置。推广采用统计技术,加强文件和资料的控制,建立质量记录。制定和实施纠正措施及预防措施,严格把好“图纸、测量和试验”关。 (3)、专业工程师 认真执行上级颁布的技术规范、规则和规程,落实工程质量保证措施,对分管项目的质量负责。 应用统计技术,做好本岗位质量记录的收集、整理、填报、归档工作,确保技术文件的质量,并对新技术新工艺文件和资料的有效性、真实性负责。 参及施工过程的技术管理工作和不合格工程的评审及处置。参及工程竣工交付,提供有关竣工文件和资料。认真学习质量管理知识,带头参及QC小组活动。 准确、及时地编制施工生产计划及统计表。深入实际调查研究,

质量管理发展战略实施纲要

质量管理发展战略实施纲要 目录 第一章制定质量管理发展战略实施纲要的意义 第二章质量管理发展战略的经营理念 第三章质量管理发展战略的阶段划分 第四章质量管理现状与形势 第五章质量管理发展总目标 第六章质量管理发展阶段目标 第七章质量管理发展阶段保障 第八章附则 第一章制定质量管理发展战略实施纲要的意义为进一步提高公司质量管理和产品实物质量水平,全面实现公司战略,满足大中型客户对网络通讯设备产品质量可靠性的要求,形成新的核心竞争优势,促进公司持续、高效、健康地发展,结合公司发展战略的总体实施,特制定本纲要,本纲要作为我公司今后开展质量管理工作的纲领性文件。 第二章质量管理发展战略的经营理念我公司质量管理应遵循以下理念 1、质量的战略地位; 2、以顾客为关注焦点; 3、与供应商的战略合作关系; 4、管理创新持续改进; 5、质量的经济性;

6、质量文化建设。 第三章质量管理发展战略的阶段划分按照质量管理的发展进程规律,结合公司的发展战略规划,将我公司质量管理的发展划分为四个阶段。 1、质量检验阶段 2、质量保证阶段 3、质量预防阶段 4、卓越质量阶段。 质量检验阶段主要特征 1、产品质量由检验人员进行事后检验来保证 2、检验成本远远大于预防成本 3、没有拟定并实施有目的质量计划。 该阶段的质量管理水平较低。根据我公司质量管理水平现状我们已经跨过该阶段。 质量保证阶段主要特征 1、已经按照过程模式建立了系统化的质量管理体系,在满足体系符合性要求的同时开始关注体系运行的有效性; 2、已经能够持续稳定地为客户提供高可靠性的产品和服务; 3、管理的触角开始向供应商进行延伸并逐步深入; 4、在质量成本的构成上,预防成本有所增加,但不到总质量成本的5%(最佳比例为10%);质量成本占销售额的比例在15-18%之间(5σ管理水平时该比例为5%-15%)。该阶段需要经历3年左右的时间。我公司现处于该阶

质量管理机构或管理人员的职责

一、企业负责人的职责 (一)企业负责人是医疗器械经营质量的主要责任人,全面负责企业日常管理工作; (二)企业负责人应当提供必要的条件,保证质量管理机构或者质量管理人员有效履行职责,确保企业按照本实施细则要求经营医疗器械。 二、质量负责人的职责 (一)质量负责人应当由管理层人员担任,熟悉本企业所经营产品的质量特性及质量管理体系,全面负责企业质量管理工作。企业质量负责人应当独立履行职责,在企业内部对医疗器械质量管理具有裁决权,承担相应的质量管理责任。组织制订质量管理制度、岗位职责和岗位操作规程,指导、监督制度的执行,并对执行情况进行检查,发现问题及时纠正和持续改进; (二)负责收集医疗器械经营相关的法律、法规、规章等有关规定,实施动态管理,并建立档案和目录清单; (三)负责指导、督促企业相关部门和岗位人员执行医疗器械的法规规章及本实施细则; (四)负责首营审核,包括产品、供货者、购货者合法性资质的审核,同时应当及时收集、更新所经营产品质量信息,并建立所营产品质量档案和目录清单; (五)负责不合格医疗器械的确认,对医疗器械不合格品的确认应当有书面的意见和签字;对不合格品的处理过程,应当实施有效监督,并有书面处理凭证; (六)负责医疗器械质量投诉和质量事故的调查、处理及报告,报告应当有质量负责人意见和签字; (七)组织相关部门验证、校准相关设施设备,相关记录应当保存留档; (八)组织指导医疗器械不良事件的收集与报告; (九)负责配合医疗器械召回的管理;

(十)组织对委托(受托)医疗器械第三方物流企业储运条件和质量保障能力进行审核(如有委托),审核意见应当书面确认签字并存档; (十一)组织对委托(受托)运输承运方的运输条件和质量保障能力进行审核,审核意见应当书面确认签字并存档; (十二)组织或协助开展质量管理培训; (十三)其他应当由质量管理机构或者质量管理人员履行的职责: 1、参与制定并落实企业有关协议格式样本中有关质量保障条款的制定和审核; 2、指导并督促正确录入《医疗器械经营企业信息追溯申报系统》,确保产品可追溯; 3、经营第三类医疗器械企业需参与制定并落实计算机信息管理系统中有关质量管理的相关内容,医疗器械经营风险管理符合相关法规要求。

质量管理体系及措施

质量管理体系及措施

一、质量目标 如果我公司在本工程的投标中有幸中标,我们保证将完全按照合同条款、设计要求、技术规格书及业主的动态管理进行施工,对施工的全过程按照本公司的质量体系进行有组织、有计划、有系统的质量管理,确保本合同范围内的各项工程的施工质量均达到合格。 质量承诺 工程质量是历史的遗迹,永恒的成就,是全体施工人员辛勤劳动的结晶,是企业综合素质和综合实力的体现。我公司一旦中标,将始终贯彻ISO9000版本的管理标准,将本工程作为ISO9000质量体系的复查点,认真做好施工技术管理和工程质量管理工作;开展质量活动,提高全员质量意识;抓好施工过程管理,使工程施工全过程处于受检受控状态;尊重监理,服从监督,做好质量检查、纠正、评比、总结等质保资料的管理工作,竣工资料的整理归档工作和交工后工程的保修工作。 我公司郑重承诺:本工程的各单位工程质量将全部达到合格等级。 二、质量保证体系 2.1质量方针 我公司早通过了GB/T19002-1994 idt ISO9002:1994质量体系认证。和GB/T19001-2000-ISO9001:2000的换版认证,质量体系完善,运行有效。 我公司的质量方针是“质量是公司的生命,合格的质量是全局职工永恒的追求”。 2.2质量保证体系框图

3.5严格控制采购材料的质量。搞好原材料二次复试取样、送样工作。 3.6凡分项工程的施工结果被后道施工所覆盖,均应进行隐蔽工程验收。隐蔽验收的结果必须填写《隐蔽工程验收记录》。 3.7遵循“谁施工、谁负责”的原则,对各工段、班组进行全面质量管理和追踪管理。凡各工段、班组在施工过程中违反操作规程,不按图施工,屡教不改或发生了质量问题,项目部有权对其进行处罚,处罚形式为整改停工,罚款直至赶出本工地。凡各工段、班组在施工过程中,按图施工,质量优良,项目部对其进行奖励,奖励形式为表扬、表彰、奖金。 3.8确保工程质量满足规范和业主的要求,工程质量达到合格。 3. 9施工质量管理流程 (1)施工物资质量管理流程:

全面质量管理纲要

一. 总则 1. 为贯彻国家质量法律、法规、政策,提高公司市场竞争力,全面实现质量战略,特制定本纲要。 2. 本纲要作为公司质量管理总指南。 二. 定义和术语质量。产品过程或服务所具备的满足明示或隐含需要的特征和特性的总和。质量 控制。为达到质量要求而采取的作业技术和活动。 质量保证。为使人们确信某产品或服务能满足特定质量要求所必需的全部有计划、有系统的活 动。 全面质量管理纲要范本 1. 2. 3. 4.质量方针。由公司的最高管理者正式颁存布的总质量宗旨和目标。 5.质量管理。制定和实施质量方针的管理职能,是公司全面管理职能的一个方面。 6.质量体系。为实施质量管理责任所需的组织结构、职责、程序、过程和资源。 三. 质量方针与目标 1). 公司的质量方针为。(如“质量是企业的生命”,“今天的质量、明天的市场”等。) 2). 公司的质量总目标。(包括形成和保持公司的市场质量信誉,以消费者需求为导向,提供专门设计、质量上乘、价格合理的产品,且服务周到。 3). 公司的定量质量目标,如: 1.年通过IS09000)质量体系认证; 2.提高质量对公司增长贡献率为%; 3.产品、服务质量优良率%,合格率%以上; 4.产品退货率%,投诉率%以下;] 5.质监和社会对公司产品、服务质量抽检合格率%以上; 6.消费者、用户满意度%以上。 10.公司实现质量方针和目标的措施。(包括措施项目、实施方法、落实单位、完成时间。) 11.公司的质量方针目标应聚集公司同工共同质量意志,员工参与、自下而上地讨论制定,由公司最高管理者签署发布,使员工人人皆知。 12.确定后的质量方针目标,逐次展开,自上而下地形成各部门、分厂、车间、工段、班组直至个人的质量目标、方针和措施。 四.组织体系与责任制 1.总经理为公司产品和服务质量的总负责人。 2.公司可设立质量管理委员会,由总经理亲任主任(主席),作为企业质量决策的参议或协调、监控机构。 3.公司设立质量管理办公室(或处、部),负责全企业质量职能工作的具体组织、计划、检查、监督、评价。该部门一般置于总经理直接领导下。 4.公司可在制造部、技术部内专设质管科,在各职能处、部、室、分厂、车间、工段、班组设立质量管理小组或专职(兼职)质管员,以及质量控制点。 5.公司设专门的质管稽核、质管工程、质管统计、进料检验、制程检验、线上检验、出货检验等职位。制定各岗位的职责和任职条件。 6.公司的质量职能落实到各有关部门,成为该部门的质量责任。各部门的质量责任进上步展开成若干项具体的工作和要求,再落实到各工作岗位或人咒,成为个人或岗位的质量责任。 7.将所有质量责任写成书面文件,加上管理内容,形成质量责任制。在部门和岗位责任体系中,一般明列各部门和岗位的质量责任条文。

质量管理组织机构及职责要求

质量管理组织机构及职 责要求 Pleasure Group Office【T985AB-B866SYT-B182C-BS682T-STT18】

民生·城市主人13#、16#、21#、S7商业质量管理组织机构及职责要求 编制人: 审核人: 审批人: 编制单位:山东民兴建筑工程有限公司 质量管理组织机构及职责要求 一、建立施工质量管理组织,成立以项目经理为组长,技术负责人为副组长,专职质量员、技术员、施工员为成员的工程质量领导小组。负责研究制定工程项目质量计划,完善各种质量控制制度。负责质量事故的调查处理,落实工程项目质量计划,检查督促质量保证措施的实施。定期召开质量管理工作会议,分析、研究、制定改进措施。 二、安排专人负责施工质量检测和核验记录,并认真做好施工记录和隐蔽工程验收签证记录,整理完善各项施工技术资料,确保施工质量符合要求。 三、组织经常性的工程质量知识教育,提高工人的操作技术水平,在施工到关键部位时,由技术负责人和专职质量员到现场进行指挥和技术指导。 四、施工现场工程质量管理严格按照施工规范要求层层落实,保证每道工序的施工质量符合验收标准。坚持做到每个分项、分部工程施工质量自检自查,严格执行“三检”制度;不符合要求的不处理好决不进行下道工序的施工,实行“质量一票否决”制。 五、隐蔽工程施工前,经自检合格后报监理公司查验,经监理工程师查验合格后及时办理隐蔽工程验收签证,方可进入下道工序的施工。

六、严格把好材料质量关,不合格的材料不准使用,不合格的产品不准进入施工现场。工程施工前及时做好工程所需的材料复试,材料没有检验证明,不得进入隐蔽工程的施工。 七、建立健全工程技术资料档案制度,专人负责整理工程技术资料,认真按照工程竣工验收资料要求,根据工程进度及时作好施工记录、自检记录和隐蔽工程验收签证记录。将自检资料和工程质量控制资料分类整理保管好,随时接受上级部门的检查。 八、对违反工程质量管理制度的人,将按不同程度给予批评处理和罚款教育,并追究其责任。对发生事故的当事人和责任人,将按上级有关规定程序追究其责任并做出处理。 各部门质量管理责任制度 项目工程要对各级技术人员建立明确的职责范围,以达到各负其责,各司其事,充分调动各级技术人员的积极性和创造性。认真贯彻国家技术政策,搞好技术管理,促进生产技术的发展和保证工程的质量。 一、公司总经理的质量责任 1、公司总经理是第一质量责任者,对整个企业的工作质量、工程质量负全责。 2、贯彻执行国家和各级政府制定的现行的方针、政策和各项法规。 3、合理设置管理机构,健全各级全面质量管理保证体系。 4、决策、审批公司质量管理方针、制度、各级责任制。 5、完善和加强企业质量管理的培训、教育体系 6、加强企业质量管理,强化质量意识,重视和支持质量否决权。 7、领导、组织、检查企业内的质量管理和教育培训工作。完善持续改进措施。 8、掌握质量动态,协调各部门质量工作关系。 二、公司副总经理的质量责任 1、认真贯彻“百年大计,质量第一”的方针,始终把质量放在管理工作的首位。 2、执行现行的国家法律、法规、验收标准、企业标准。 3、制订公司的质量发展计划并具体组织实施。 4、负责落实制订公司质量责任制,公司质量管理制度,并组织实施,确保质量管理体系的有效运行。

质量管理办法编制大纲

质量控制管理办法编制大纲 1、编制目的 按照公司质量手册和相关文件要求,建立完善的质量保证体系,强化质量管理。杜绝质量事故,预防质量通病,按照合同要求,为业主提供一流的建筑产品。 编制成册后可作为项目部内部质量管理的指导性文件,并形成项目质量控制长效体制。以做到在项目质量管理尤其是对分包队伍的质量管理中有理有据。 此为质量控制管理办法,随着图纸的确定,项目的进行,逐步完善安全、进度、人力资源、对外工作协调、信息化、分包管理等各项制度及管理办法,组成系统的《项目管理办法》,作为项目管理的指导性文件。各项工作形成标准流程,精细并标准化管理,提高管理效率。 2、编制依据(见压缩包内各附件) 1)公司各项有关质量管理的文件。可在信息化网站搜索下载,不能违背公司质量管理的相关文件精神 2)国家颁布的各项质量验收规范。附有标准目录,及时更新版本,并杜绝使用已作废版本 3)他山之石,可以攻玉。其他工程相关管理制度与办法 3、编制要求

1)编制内容必须有理有据,不可凭空捏造,避免出现不准确甚至错误的表达 2)编制内容必须有针对性,不可全然引用相关规范手册,需针对工程项目,逐条说明。 3)编制内容为管理办法,而非纲领文件,必须具有可行性4)编制过程中需图文结合,表达清晰 5)5月16日前形成各单项工程初稿,即下周内 4、编制格式 1)分部分项工程的情况说明,此针对现场哪道工序 2)施工工艺说明 3)质量标准,可参考各项附件中各项验收规范及标准,需要达到的要求 4)质量检查办法,包括检查流程及现场查验办公,可参考附件中产品质量实测实量操作指引 5)每项分部分项工程管理办法后,最好可形成一个成果性表格,可供现场质量控制人员依据表格有针对性的现场查验产品情况。包括专检表、工序验收会签表、质量整改通知单等,最后形成项目质量管理用汇总表格 5、编制分工 整个项目实施中包含多个分部分项工程,根据岗位分工,相关人

质量管理组织机构及职责要求

. . .. 质量管理组织机构及职责要求 一、建立施工质量管理组织,成立以项目经理为组长,技术负责人为副组长,专职质量员、技术员、施工员为成员的工程质量领导小组。负责研究制定工程项目质量计划,完善各种质量控制制度。负责质量事故的调查处理,落实工程项目质量计划,检查督促质量保证措施的实施。定期召开质量管理工作会议,分析、研究、制定改进措施。 二、安排专人负责施工质量检测和核验记录,并认真做好施工记录和隐蔽工程验收签证记录,整理完善各项施工技术资料,确保施工质量符合要求。 三、组织经常性的工程质量知识教育,提高工人的操作技术水平,在施工到关键部位时,由技术负责人和专职质量员到现场进行指挥和技术指导。 四、施工现场工程质量管理严格按照施工规要求层层落实,保证每道工序的施工质量符合验收标准。坚持做到每个分项、分部工程施工质量自检自查,严格执行“三检”制度;不符合要求的不处理好决不进行下道工序的施工,实行“质量一票否决”制。 五、隐蔽工程施工前,经自检合格后报监理公司查验,经监理工程师查验合格后及时办理隐蔽工程验收签证,方可进入下道工序的施工。 六、严格把好材料质量关,不合格的材料不准使用,不合格的产品不准进入施工现场。工程施工前及时做好工程所需的材料复试,材料没有检验证明,不得进入隐蔽工程的施工。

七、建立健全工程技术资料档案制度,专人负责整理工程技术资料,认真按照工程竣工验收资料要求,根据工程进度及时作好施工记录、自检记录和隐蔽工程验收签证记录。将自检资料和工程质量控制资料分类整理保管好,随时接受上级部门的检查。 八、对违反工程质量管理制度的人,将按不同程度给予批评处理和罚款教育,并追究其责任。对发生事故的当事人和责任人,将按上级有关规定程序追究其责任并做出处理。 各部门质量管理责任制度 项目工程要对各级技术人员建立明确的职责围,以达到各负其责,各司其事,充分调动各级技术人员的积极性和创造性。认真贯彻国家技术政策,搞好技术管理,促进生产技术的发展和保证工程的质量。 一、公司总经理的质量责任 1、公司总经理是第一质量责任者,对整个企业的工作质量、工程质量负全责。 2、贯彻执行国家和各级政府制定的现行的方针、政策和各项法规。 3、合理设置管理机构,健全各级全面质量管理保证体系。 4、决策、审批公司质量管理方针、制度、各级责任制。 5、完善和加强企业质量管理的培训、教育体系 6、加强企业质量管理,强化质量意识,重视和支持质量否决权。 7、领导、组织、检查企业的质量管理和教育培训工作。完善持续改进措施。 8、掌握质量动态,协调各部门质量工作关系。 二、公司副总经理的质量责任 1、认真贯彻“百年大计,质量第一”的方针,始终把质量放在管理工作的首位。 2、执行现行的国家法律、法规、验收标准、企业标准。 3、制订公司的质量发展计划并具体组织实施。 4、负责落实制订公司质量责任制,公司质量管理制度,并组织实施,确保质量管理体系的有效运行。 5、领导和组织公司的质量管理检查工作。 6、加强质量管理,强化质量意识,支持和行使质量否决权。 7、掌握工程质量动态,领导质量预控,确保质量目标的实现。 8、对工程质量实行控,协助总经理行使质量奖罚权。 三、总工程师的质量责任 1、制定和完善企业标准,并对企业质量技术工作进行具体组织、指导。 2、负责公司围施工组织设计、专项方案的审批。 3、组织制订创优工程的工程质量计划,并针对目标加以落实,制订具体技术措施。
