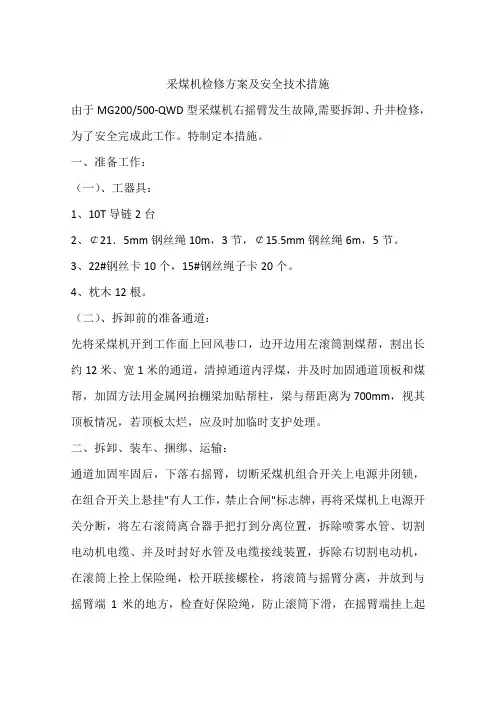

采煤机检修方案及安全技术措施

由于MG200/500-QWD型采煤机右摇臂发生故障,需要拆卸、升井检修,为了安全完成此工作。特制定本措施。

一、准备工作:

(一)、工器具:

1、10T导链2台

2、¢21.5mm钢丝绳10m,3节,¢15.5mm钢丝绳6m,5节。

3、22#钢丝卡10个,15#钢丝绳子卡20个。

4、枕木12根。

(二)、拆卸前的准备通道:

先将采煤机开到工作面上回风巷口,边开边用左滚筒割煤帮,割出长约12米、宽1米的通道,清掉通道内浮煤,并及时加固通道顶板和煤帮,加固方法用金属网抬棚梁加贴帮柱,梁与帮距离为700mm,视其顶板情况,若顶板太烂,应及时加临时支护处理。

二、拆卸、装车、捆绑、运输:

通道加固牢固后,下落右摇臂,切断采煤机组合开关上电源并闭锁,在组合开关上悬挂有人工作,禁止合闸标志牌,再将采煤机上电源开关分断,将左右滚筒离合器手把打到分离位置,拆除喷雾水管、切割电动机电缆、并及时封好水管及电缆接线装置,拆除右切割电动机,在滚筒上拴上保险绳,松开联接螺栓,将滚筒与摇臂分离,并放到与摇臂端1米的地方,检查好保险绳,防止滚筒下滑,在摇臂端挂上起吊绳,分别悬挂在支架起吊环和抬棚梁上,在10T倒链上连起吊绳,在摇臂与机体联接的地方,用枕木支起摇臂。此时,缓缓上提摇臂端,使摇臂联接销不受重力作用,松开联接销挡板螺栓,去掉挡板、拆掉联联销,将摇臂

第 2 页共 5 页

移向煤帮侧,使之不影响煤机下行。撤出通道内所有工作人员,合上组合开关,采煤机上电源开关,缓缓使采煤机下行,直到左滚筒与拆除的右滚筒相距2米时停采煤机,再次分断组合开关,采煤机上电源开关。在通道顺长方向铺两根钢轨,用倒链牵引右摇臂,另一端分别悬挂在两处,做到双保险,即在工作面时,分别挂在两付支架上起吊环上,在上回风巷时,分别悬挂历在锚杆和抬棚梁上。使之沿钢轨上移,直到工作面上口若悬河轨道处,上提摇臂,用16T导平板车装运,做到摇臂重心与平板车重心重合,再沿摇臂横向分别扎四道钢丝绳,使摇臂与平板车不发生相对移动。

运输路线:3501回风巷1050运输大巷新副井车场新副井井筒综采车间

运输方式:工作回风巷至新副井车场采用人力推车。

三、安全技术措施:

1先检查运输线路轨道,要求轨距、轨道接头符合要求,道加板齐全,紧固。

2起吊时严禁倒链下、起吊物下方站人,要求起吊绳索牢固,起吊挂耳完好无损。

3装运摇臂时,应绑扎牢固,保证运行过程中摇臂前后左右不发生滑动。

4捆绑时,每根绳索不少于4个钢丝绳卡,要求绳卡不开裂。

5人力推车时,严禁人员在机车两旁行走,人员在平板车前、后行走。

6遇下行坡时,(离泵站20m处),要求20人左右在平板车后部用棕绳拉紧平板车,慢慢下行平板车,前方严禁站人,并在前部车场设警

第 3 页共 5 页

戒,严禁人员进入。

7其它未尽事宜按《煤矿安全规程》执行。

第 4 页共 5 页

仅供参考[整理] 安全管理文书

整理范文,仅供参考!

日期:__________________

单位:__________________

第5 页共5 页

设备检修安全技术措施

井下电气设备的一般检修安全措施(包括电机、启动设备、控制 设备、变压器、高低压电缆) 说明: 1 )井下变(配)电所电气设备检修、维修应遵循《煤矿安全 规程》中有关电气的规定, 2 )本安全措施仅适用于机电队井下各采区变(配)电所一般性检 查、维修。 1 、检查试验维修各变电所设备必须由井下电工进行,井下维修 电工应熟悉变电所设备的性能、结构、原理,并能够分析产生 故障的原因,通过培训合格后持证上岗,能够独立工作,独立 解决问题,新学员、无独立工作的人员、无证人员严禁进入变 (配)电所进行作业。

、在进行电气设备的检查、试验、维修时,必须严格遵守《煤矿安全规程》第 440 条至 491 条的有 关规定。 3 、井下值班、流动电钳工必须穿绝缘鞋、带瓦斯便携仪和高低压检电笔,绝缘鞋要按期进行校验,高低压检电笔要正确使用;工作服要扎紧袖口、扣好衣扣。 4、严禁带电检修、迁移电气设备和电缆。 5、检修前,对所用的仪器仪表、绝缘用具、材料等应进行全面检查,检查是否完好、合格,否则不得使用。 6 、检修电气设备要严格执行停送电制度,操作高压设备要做到:

)非专职电气人员不得擅自操作电气设备; )操作高压电气设备主回路时,操作人员必须戴绝缘手套,并必须穿电工绝缘靴或站在绝缘台上; 3 )手持式电气设备的操作手柄和工作中必须接触的部分必须有良好绝缘。 7 、检查、检修机电设备时,严禁带电作业,必须遵循验电、放电、装设短接地线的顺序,并挂“有人工作,禁止合闸”警示牌,拉警戒绳,并派专人看管。 8 、验电时,必须使用与被测电压相符合的合格的验电笔。 9 、装短接地线的顺序:应先接接地端,后接导体端;拆短接地线的顺序与此相反。接地线必须与地

年终检修安全技术措施通用范本

内部编号:AN-QP-HT502 版本/ 修改状态:01 / 00 The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis, Implementation, Follow-Up And Interactive Correction, Summary, Etc. 编辑:__________________ 审核:__________________ 单位:__________________ 年终检修安全技术措施通用范本

年终检修安全技术措施通用范本 使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 为了我矿提升安全,确保公司安全生产,结合提升设备实际运行状况。经公司领导研究同意,决定利用年终停产时间,对主、副井、二水平等提升设施进行全面检修。为确保这次检修工作安全顺利完成,特制订本安全技术措施: 人员组织与分工: 项目总负责人:赵逢民 安全总负责人:赵逢民 技术总负责人:潘福鸿 参加施工人员:机电科部分人员及厂家技术人员

2021采煤机电检修安全技术措施

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 2021采煤机电检修安全技术措施

2021采煤机电检修安全技术措施导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1.采煤班收工前,必须将运输机、转载机上的货拉空,采煤机停在顶板完好的地点,机身上的浮货清净,机窝扫净,检修设备长度范围内两侧各延长1.5m, 严格执行敲帮问顶制度,如果煤帮和顶板不好,必须采取支护措施,保证安全检修。 2.严格执行停送电制度,作业前必须把待修设备上一级开关断电,并给好断电闭锁,挂好停电作业牌,严格执行自停、自检、自送原则,严禁带电搬迁、拆接、检修电气设备及线路。 3.检修电气设备时,待修设备周围瓦斯浓度低于1%,否则不能开盖检修。开盖后,先用验电笔验电,高压设备须放电,确认无电后,方可作业,检修完毕,测试绝缘合格,且附近瓦斯浓度不超限,方可送电试运。 4.严格按厂家说明书要求和有关设备检修规定维护保养机电设备,保证设备处于完好状态。

5.按要求定期对设备过载、短路、过流、漏电等保护进行整定。 6.检修采煤机时必须将滚筒离合摘开,需试运时人员必须远离滚筒3m以外安全地点。 7.检修采煤机牵引部或截割部需开盖作业时,上方吊挂好遮矸大布。 8.如需进入采煤机底部作业时,运输机、采煤机必须断电。 9.运输机、转载机不准同时上刮板,其中一部上刮板或检修传动部分时,另一部必须断电。 10.检修地点相对应的液压支架未经允许严禁乱动。 11.调运大型部件时,要严格检查起吊梁及支护是否完好,如支护有损坏时,必须先修复,然后从事其它工作。 12.停、开泵时,坐台工必须用电话通知工作面人员,经允许后方可操作。乳化液泵站压力在28--29MPa。乳化液浓度保持在3%~5%之间。 13、喷雾泵压力不大于3Mpa。经电机和减速机出来的冷却水温度一般不高于30度,达到80度以上时,要查找原因进行妥善处理。喷雾泵必须在冷却水管路“开路”的情况下,即能循环回来或沿线有放水口的情况下,方可启动,不许“闭路憋压”启动。

春节期间检修安全技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 春节期间检修安全技术措 施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7506-65 春节期间检修安全技术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、概况: 春节放假期间,机电部决定利用放假期间,对井下的供电系统、压风系统、供水管路,地面运输设施进行全面检查及检修,为保证检修工作的顺利进行,特制定本措施。 二、检修人员入井的准备工作: 1、入井前一定要吃饱、睡足、休息好,保持精力充沛,避免娱乐过时而影响休息,耽误检修工作,以免工作中精神不振,出现事故。 2、《煤矿安全规程》第十条规定:“入井人员入井前,严禁喝酒”,喝了酒的人,往往神志昏沉,精神不集中,出现差错。 3、《煤矿安全规程》第十条规定:“入井人员必须带安全帽”,入井前必须穿戴整齐,穿工作服和胶靴应

整齐利索,不可袒胸露背,也不要把衣服披在肩上,严禁穿化纤衣服下井,以免摩擦产生静电,脖子上最好围条毛巾,既可擦汗,又能避免煤渣掉落到衣服里面去。 4、《煤矿安全规程》第十条规定:“入井人员必须随身携带矿灯、自救器”,矿灯领到后,一定要对矿灯的灯头、灯线和电池盒子进行检查,主要检查灯锁有没有锁好,是否松动,开关是否完好可靠,灯光亮不亮,灯头有无破损,灯圈是否松动,灯头玻璃有无破裂等,如有问题及时更换;自救器领到后,应先检查自救器外壳是否损坏,锁封装置是否完好,发现封装不完好应及时更换;上井后对矿灯和自救器及时上交。 5、带好所用工具、材料和维修用的零配件等,入井前要进行检查,以免忘带工具或配件影响检修工作,锋利的工具要带上护套,以防伤着自己或他人。 6、《煤矿安全规程》第十条规定:“入井人员严禁携带烟草和点火物品”,下井前应将衣内烟火拿出。 7、按时上下班,上班前进行考勤,上井后清点人

一般检修安全技术措施详细版

文件编号:GD/FS-1937 (解决方案范本系列) 一般检修安全技术措施详 细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

一般检修安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 1、在整个施工过程中,要设专职安全检查员,负责施工中的安全问题。 2、检修人员经过专门训练,持证上岗。 3、所有参加工作人员班前不得喝酒,检修中要保持精力集中,不得疲劳操作。 4、坚持班前班后会制度,布置和总结当天的任务和安全工作。 5、检修人员配备相应劳动保护用品,防止设备挤、碰、伤手脚。同时正确穿戴工作服,袖口、衣扣要系好。 6、检修人员到现场进行检修时,一定要先和设备操作人员联系好,方可进行检修。

7、不得在设备运转中进行检修。检修时,切断供电电源、水源、汽源、风源、油源等,并悬挂“正在检修,禁止启动”字样的警示牌。必须在设备运转中检修时,特别要注意转动、移动以及要产生振动的部件对检修工作中的安全带来的影响。 8、施工中各部件的起重就位应设专人负责指挥,所有起重工器具在每次使用前指定专人检查。 9、三脚架及人字架起吊重物时,架腿生根必须牢固可靠,严防起吊过程中架腿滑动。 10、使用手动起重设备时,不得超负荷起吊。工件重量超过50公斤时,应使用钢丝绳,且钢丝绳的安全系数不小于6.5。 11、钢丝绳套起吊重物时,应避免夹角过大,且最大不应超过60度;重物有尖锐棱角时,要设防护垫防止钢丝绳损伤。

采煤机维修安全技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.采煤机维修安全技术措施 正式版

采煤机维修安全技术措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 1、维修采煤机前必须通知电工停采煤机电和溜子电并挂“有人工作,禁止合闸”牌,严禁约时送电。 2、维修采煤机前应敲帮问顶把护帮板和伸缩梁全部打出去。 3、维修采煤机滚筒或截齿必须拉出离合器切断电源。 4、维修采煤机时严禁除维修人员外操作采煤机。 5、维修工有权拒绝违章指挥。 6、发现问题及时处理,不能处理的上报区队领导。

7、检修大物件或更换大物件需起吊部件时要用架子片阀操作,操作时必须撤离人员,。提时要检查好提升物件的钢丝绳以及连接销,无问题时在慢慢的提,防止提的过猛伤人和损坏部件。提到位后,由操作人员去查看,确定没危险情况时方可进行干活。 8、如需开盖检修,必须停电10分钟后方可开盖,开盖时把螺栓放在工具箱内,要轻拿轻放,防止掉落、碰撞伤人和损坏物件。 9、检修调高泵站时一定要停泵和闭水阀门。防止喷射伤人。 10、检修完采煤机时,要有专人检查采煤机,看有无缺损、挤压等部件,确认

停电检修安全技术措施

编号:SM-ZD-57348 停电检修安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

停电检修安全技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、概述 为保证我公司供电系统的可靠性及设备的正常运行,消除供电隐患,根据公司计划,拟对我公司供电系统进行停电检修,为保证检修期间工作安全,缩短停电影响时间,特制订本措施。 二、检修时间:20xx年11月26日8:00—20:00 三、检修地点:35KV变电所、井下中央变电所、井下水仓变电所、筛分车间及皮带运输系统、井下绞车房 四、停电影响范围:压风机房1段、主皮带1段、主通风机房1段、下井1回路、所内1#变压器、筛分车间、食堂、宿舍楼、办公楼、水仓变电所二回路、1603上顺及下顺风机二回路、1607、1608上顺及下顺风机二回路、1604工作面上顺660V动力、1607、1608上顺动力、综采队水泵、副暗斜井动力、回风暗斜井及副暗斜井风机二回路、2#水泵、

机电设备检修更换安全技术措施标准版本

文件编号:RHD-QB-K3933 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 机电设备检修更换安全技术措施标准版本

机电设备检修更换安全技术措施标 准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 机电设备检修更换安全技术措施 1、所有参加检修工作人员和设备运转工必须遵守《煤矿安全规程》、《电业安全工作规程》和《岗位作业操作标准》、禁止违章作业。 2、检修期间停送电操作由专人负责指挥,不准其他人未经请示乱送电、乱停电,改变供电系统运行方式应通过检修指挥部,高压系统停送电执行停送电作业工作票、操作票,低压系统和其它地点停送电由检修项目负责人亲自联系,不得用电话联系。 3、所有检修单位及检修工作人员必须无条件服

从检修指挥部领导的安排,发现不安全隐患及时上报,并采取必要的防范措施。 4、在更换强力皮带时,必须把皮带上的所有煤都拉空,切断电源,停电闭锁皮带及给煤机,安排专职司机在强力皮带机头和机尾坚守工作岗位,、施工前将施工段的浮煤、杂物以及影响人员施工的物品清理干净。提前将机尾护栏、挡皮、沿途的警示牌板拆除等,起吊皮带时,任何人不得将身体的任何部位伸入皮带下面,起吊高度不得超过150mm。且要设专人警戒,防止其他与施工无关人员进入作业段,硫化接头时温度、压力、时间、硫化方式严格按厂家提供的技术要求执行。更换完毕,皮带试运行45分钟后,方可正常运转。 在检修猴车时,检必须断掉变电所内的分路开关,闭锁其开关,挂停电牌,按有关程序严格执行,

更换采煤机下摇臂安全技术措施(最新版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 更换采煤机下摇臂安全技术措 施(最新版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

更换采煤机下摇臂安全技术措施(最新版) 一、概述 我队回采的己15-12050采面使用的MGTY300/700-1.1D型采煤机,在使用过程中左摇臂出现故障需要更换,为保证施工的安全,特制定本措施。 二、施工顺序 运输新采煤机摇臂→拆卸采煤机滚筒→拆卸采煤机摇臂→安装采煤机摇臂→安装采煤机滚筒→运输旧采煤机摇臂。 三、准备工作 1、采煤机原则上要停在机头15架以下顶板完好地段,刮板输送机推移千斤顶保持收缩状态,以便于摇臂和滚筒的拆卸、安装。 2、采煤机下滚筒至机头做好更换、运输下摇臂所需的空间。倾向长度8-10米,走向宽度2米,高度不低于2.8米。支护方式:每

架支架上架设两根2.2米直径160mm的圆木梁,间距0.75米,圆木梁伸入支架不得小于0.3米。顶板及煤墙用半圆木、竹笆背严背实,然后打上贴帮柱。 3、准备齐拆卸、安装和起吊摇臂所需的工具,手拉葫芦等不完好不得使用。 4、新摇臂运至采面前提前拆除机巷人行道侧影响运输的超前支护,旧摇臂运出转载机头后要及时恢复机巷超前支护。 5、从机巷使用无极绳绞车将新采煤机摇臂运至开关列车处卸车,拆除开关列车处胶带输送机托架,使用回柱绞车配合手拉葫芦将摇臂拉至刮板输送机机头,再使用手拉葫芦运至采面,旧摇臂按照反方向运出采面装车升井。 四、拆卸、安装采煤机下摇臂及滚筒安全技术措施 1、拆卸摇臂及滚筒的工作程序: 采煤机下牵到合适的位置拆除滚筒→拆除摇臂。 安装摇臂及滚筒的工作程序: 安装下摇臂→安装下滚筒→安装下调高千斤顶。

煤矿机修厂气割安全技术措施完整版

编号:TQC/K275 煤矿机修厂气割安全技术 措施完整版 Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems. 【适用制定规则/统一目标/规范行为/增强沟通等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

煤矿机修厂气割安全技术措施完整 版 下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 1、安、瓦检员查看气焊作业票各关口人员签字是否齐全,施焊单位正值领导是否在场,施焊人员是否具有资质、携带火种是否符合要求,否则不得进行施焊作业。 2、作业人员往施焊地点运放施焊工具,灭火器、灭火沙箱或沙袋、清洗作业现场煤尘、并配备不少于10米已沟通水源的消防水管。 3、安、瓦检员检查施工工具,氧气

运转队设备检修通用安全技术措施标准范本

解决方案编号:LX-FS-A98616 运转队设备检修通用安全技术措施 标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

运转队设备检修通用安全技术措施 标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一.带式输送机检修与维护内容 运行中的带式输送机每日最少要有2--4小时的集中检查、检修时间,日常检查和维护的主要内容有。 1.输送带的运行是否正常,有无卡、磨、偏等不正常现象,输送带接头是否平直、良好、有无断、露钢丝。 2.上下托辊是否齐全,螺栓是否紧固、可靠。 3.减速机、电动机及滚筒的温度是否正常,有无异常、异响。联轴节端面间隙是否正常,柱销有无损

设备日常检修安全技术措施

机电设备日常检修安全技术措施 一、一般规定 1、设备检修人员应当严格遵守各工种的安全操作规程,必须制定安全技术措施。并由项目负责人统一指挥并设安全负责人。 2、检修工作前,必须检查所用工具的可靠性。严禁超负荷、带病违章作业。 3、设备检修必须执行停电挂牌加锁制度,由设备检修人员带好钥匙。 4、检修人员进入机器内部作业时,必须设专人在外监护。 5、检查、检修设备内部,应当使用符合标准的行灯或手电筒。严禁使用明火照明。 6、设备检修完毕后,检修人员应当清点工具和清理工作现场,不得将杂物或工具遗留在设备内,经检查确认一切合格后,方可送电试车。 7、因检修需要移动、拆除护栏、护网、安全罩、盖板等安全设施时,如果工作人员离开作业地点,必须在上述作业地点的周围设置临时护栏、护网,并设置醒目的警示标志。一切工作结束后,应当立即恢复原样。 8、检修工作中,拆下的零部件不得丢失。检修机械零部件的接合面时,应当将吊起部分垫稳,手不得伸入其间。检查容易倾倒的部件时,必须支撑牢固。 使用扳手时,扳手与接触部分不得粘有油脂。不得将扳手加套筒使用。不得将扳手当作锤使用。 二、电、气焊作业 1、电、气焊作业必须编制专项烧焊措施,并配备齐消防器材和有消防水管。 2、作业现场必须通风良好。无易燃、易爆物品。各类气瓶与明火的距离必须在10m以上。氧气瓶与乙炔瓶的距离必须在5m以上。禁止作业现场吸烟。 3、严禁在有压力液体或压力气体的容器、管道、带电设备以及正在运转的机械上进行焊接、气割。 4、因工作需要进入设备内部或容器内部工作时,焊工要穿干燥工作服和绝缘靯,并设专人监护。禁止行灯变压器带入设备内和容器内。禁止照明电压超过12V。 5、氧气瓶必须装置防震圈、安全帽、减压器。减压器上应当设有安全阀。使用的乙炔瓶必须直立放置,不能斜放,更不能卧放。 6、气瓶连接处、胶管接头、回火防止器和减压器不得沾染油脂。 7、禁止气瓶在露天曝晒。要冬季,气瓶、回火防止器、减压器被冻住后,只许用热水或蒸汽解冻,严禁火烤。 8、一旦氧气瓶、乙炔瓶压力表损坏或失灵,必须立即停止作业并更换。 9、电焊设备及工具,必须绝缘良好。焊机外壳必须接地,必须双线作业。 10、工作完毕或暂停时,施焊作业人员必须切断电源、气源,详细检查现场,确认无起火危险后,方可离开作业现场。 三、起重作业 1、进行起重工作前,应当认真检查工作场地以及所用的工具。 2、起重作业时,必须由专人负责指挥。起重工应当熟悉各种手势、信号和旗语。 3、起重物体时不得斜吊,禁止吊固定或掩埋不明物件。禁止超负荷吊装以及超负荷使用各类起重工具。 4、禁止任何人在起重物体下面通过或停留。禁止任何人站在起重物上。禁止人与物一起吊运。起重现场应当设警戒线。

采煤机检修方案及安全技术措施

仅供参考[整理] 安全管理文书 采煤机检修方案及安全技术措施 日期:__________________ 单位:__________________ 第1 页共5 页

采煤机检修方案及安全技术措施 由于MG200/500-QWD型采煤机右摇臂发生故障,需要拆卸、升井检修,为了安全完成此工作。特制定本措施。 一、准备工作: (一)、工器具: 1、10T导链2台 2、¢21.5mm钢丝绳10m,3节,¢15.5mm钢丝绳6m,5节。 3、22#钢丝卡10个,15#钢丝绳子卡20个。 4、枕木12根。 (二)、拆卸前的准备通道: 先将采煤机开到工作面上回风巷口,边开边用左滚筒割煤帮,割出长约12米、宽1米的通道,清掉通道内浮煤,并及时加固通道顶板和煤帮,加固方法用金属网抬棚梁加贴帮柱,梁与帮距离为700mm,视其顶板情况,若顶板太烂,应及时加临时支护处理。 二、拆卸、装车、捆绑、运输: 通道加固牢固后,下落右摇臂,切断采煤机组合开关上电源并闭锁,在组合开关上悬挂有人工作,禁止合闸标志牌,再将采煤机上电源开关分断,将左右滚筒离合器手把打到分离位置,拆除喷雾水管、切割电动机电缆、并及时封好水管及电缆接线装置,拆除右切割电动机,在滚筒上拴上保险绳,松开联接螺栓,将滚筒与摇臂分离,并放到与摇臂端1米的地方,检查好保险绳,防止滚筒下滑,在摇臂端挂上起吊绳,分别悬挂在支架起吊环和抬棚梁上,在10T倒链上连起吊绳,在摇臂与机体联接的地方,用枕木支起摇臂。此时,缓缓上提摇臂端,使摇臂联接销不受重力作用,松开联接销挡板螺栓,去掉挡板、拆掉联联销,将摇臂 第 2 页共 5 页

移向煤帮侧,使之不影响煤机下行。撤出通道内所有工作人员,合上组合开关,采煤机上电源开关,缓缓使采煤机下行,直到左滚筒与拆除的右滚筒相距2米时停采煤机,再次分断组合开关,采煤机上电源开关。在通道顺长方向铺两根钢轨,用倒链牵引右摇臂,另一端分别悬挂在两处,做到双保险,即在工作面时,分别挂在两付支架上起吊环上,在上回风巷时,分别悬挂历在锚杆和抬棚梁上。使之沿钢轨上移,直到工作面上口若悬河轨道处,上提摇臂,用16T导平板车装运,做到摇臂重心与平板车重心重合,再沿摇臂横向分别扎四道钢丝绳,使摇臂与平板车不发生相对移动。 运输路线:3501回风巷1050运输大巷新副井车场新副井井筒综采车间 运输方式:工作回风巷至新副井车场采用人力推车。 三、安全技术措施: 1先检查运输线路轨道,要求轨距、轨道接头符合要求,道加板齐全,紧固。 2起吊时严禁倒链下、起吊物下方站人,要求起吊绳索牢固,起吊挂耳完好无损。 3装运摇臂时,应绑扎牢固,保证运行过程中摇臂前后左右不发生滑动。 4捆绑时,每根绳索不少于4个钢丝绳卡,要求绳卡不开裂。 5人力推车时,严禁人员在机车两旁行走,人员在平板车前、后行走。 6遇下行坡时,(离泵站20m处),要求20人左右在平板车后部用棕绳拉紧平板车,慢慢下行平板车,前方严禁站人,并在前部车场设警 第 3 页共 5 页

井筒检修安全技术措施正式样本

文件编号:TP-AR-L3429 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 井筒检修安全技术措施 正式样本

井筒检修安全技术措施正式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、总则 1、凡参加本工程人员必须事先学习好本措施、操作规程、各工种岗位责任制和质量标准,经考试合格后方可上岗,否则不的参加本次井筒大修。 2、年老体弱者或患有严重的高血压、恐高症、精神衰弱等人员不得参加井筒。 3、工作期间,必须集中精力。不得闲谈打闹,不得擅自脱岗。 4、工作人员必须保证8h睡眠,若有睡眠不足者,不得上岗作业。 5、上班前不得酗酒,交班人发现接班人有酗酒

或精神不正常等现象,应拒绝交班,并向领导汇报请示。 6、绞车工、信号工、井盖工等除遵守本措施外还必须遵守本工种操作规程。 7、施工中如发生事故,工地除派人急救外,现场施工负责人应迅速联系医生进行治疗,发生事故现场,未经有关部门检查,不得随意进行处理。 8、在井口附近建立消防器材库,配备一定数量的灭火器、灭火桶、铁锨、洋镐、消防水管及沙子等,并制定专人看管,以备急需。 9、所有施工人员及特殊工种必须持操作证等有效证件上岗。 二、井口作业 1、井口必须有一名专职安监员负责监督井口工作人员安全工作。

机一队电气设备检修安全技术措施通用范本

内部编号:AN-QP-HT505 版本/ 修改状态:01 / 00 The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis, Implementation, Follow-Up And Interactive Correction, Summary, Etc. 编辑:__________________ 审核:__________________ 单位:__________________ 机一队电气设备检修安全技术措施通 用范本

机一队电气设备检修安全技术措施通用 范本 使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 为确保我队20xx年度设备检修工作的顺利进行,确保检修任务顺利完成,保证人身和设备的安全,特制定如下安全技术措施: 1、根据工作任务,下井前备齐各种常用工具、备件、仪器、仪表及安全防护用具等; 2、整个检修过程必须有一名班队长以上干部现场指挥、协调,并负责现场的安全及措施的贯彻执行及监督检查; 3、严格执行停送电制度,遵守“谁停电,谁送电”的原则,将停电措施带至工作现场,并严格执行;

人员定位检修安全技术措施示范文本

人员定位检修安全技术措 施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

人员定位检修安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 矿井人员定位系统主要通过安装监测分站、读卡器等 设备,由通讯电缆接至地面机房,通过计算机,显示屏等 设备,将下井人员轨迹及所处位置显示出来。安装人员定 位系统是一项科技工程。为保证各设备检修安装符合规程 要求及缆线敷设的质量和安全,特制定本安全技术措施, 各相关人员须认真执行。 一、施工时间:年月日 二、施工地点:地面中心机房、井下各巷道 三、施工负责人:徐福昌 四、技术负责人:梁纪增 五、现场安全负责人:蔡伟东 六、施工内容:人员定位系统检修、安装

七、人员组织及分工 负责人:梁纪增对工作负全面责任、组织协调工作; 安全负责人:杨荣斌此项工作的安全负责人,负责检查、督促现场工作人员严格遵守安全技术措施。 施工负责人:徐福昌负责工作前组织工作人员学习安全技术措施,达到应知应会;工作前备品、备件准备到位,工作中组织工作人员严格按安全技术措施施工、按质按量完成任务。 八、施工前准备 1、根据施工需要配备相应的施工人员,经入井前培训、考试合格后方可入井作业。安装施工前组织相关工程、技术、管理人员熟悉施工图纸,学习本工程使用的规范和有关技术操作规程,确定施工程序,以便科学组织施工。 2、按照材料设备计划进行施工材料设备的准备,并对

采煤机安装安全技术措施详细版

文件编号:GD/FS-3913 (解决方案范本系列) 采煤机安装安全技术措施 详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

采煤机安装安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 一般规定: 1、凡是从事搬运、安装的工作人员必须经过安全技术培训持合格证上岗。现场安全确认无误,进行危害辩识后开工。 2、工作中要精神集中,在相互交叉的地点作业时,必须互相联系好后再开工。 3、开工前检查好周围环境和设备完好情况,所用绞车戗柱要齐全牢固,声光、信号灵活可靠。 4、使用绞车前,要检查钢丝绳是否符合要求,闸是否完整,防护罩是否齐全可靠,连接螺丝是否齐全紧固。 5、所使用的沙钩、绳和扣等物件的安全系数必

须在6.5倍以上。 6、手拉葫芦严禁超负荷使用,开工前需对它的各部位进行全面检查,掌握局关于手拉葫芦使用规定。 7、下落吊起机件时,要慢慢闷着拉链,以防打滑,突然下落。 安装: 8、必须了解工作面的方向、安装地点与行车路线,根据安装次序进行配车,保证先安装的部件先到工作面。 9、在工作面安装地点应开有足够长、宽的缺口,便于存放采煤机部件。 10、安装地点的顶板支护牢靠,底板清扫干净,通风良好。 11、牵引采煤机的绞车应支撑牢靠,支柱应向

人员定位检修安全技术措施标准版本

文件编号:RHD-QB-K3589 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 人员定位检修安全技术措施标准版本

人员定位检修安全技术措施标准版 本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 矿井人员定位系统主要通过安装监测分站、读卡器等设备,由通讯电缆接至地面机房,通过计算机,显示屏等设备,将下井人员轨迹及所处位置显示出来。安装人员定位系统是一项科技工程。为保证各设备检修安装符合规程要求及缆线敷设的质量和安全,特制定本安全技术措施,各相关人员须认真执行。 一、施工时间:年月日 二、施工地点:地面中心机房、井下各巷道 三、施工负责人:徐福昌 四、技术负责人:梁纪增

五、现场安全负责人:蔡伟东 六、施工内容:人员定位系统检修、安装 七、人员组织及分工 负责人:梁纪增对工作负全面责任、组织协调工作; 安全负责人:杨荣斌此项工作的安全负责人,负责检查、督促现场工作人员严格遵守安全技术措施。 施工负责人:徐福昌负责工作前组织工作人员学习安全技术措施,达到应知应会;工作前备品、备件准备到位,工作中组织工作人员严格按安全技术措施施工、按质按量完成任务。 八、施工前准备 1、根据施工需要配备相应的施工人员,经入井前培训、考试合格后方可入井作业。安装施工前组织相关工程、技术、管理人员熟悉施工图纸,学习本工

程使用的规范和有关技术操作规程,确定施工程序,以便科学组织施工。 2、按照材料设备计划进行施工材料设备的准备,并对其进行检修和检验。 3、准备好施工(拆除、打运、安装)所需的工具。 九、安全技术措施: 1、施工人员要保持“安全第一”的思想,在安全位置,做安全工作,服从指挥,严禁“三违”现象的出现,工作前组织工作人员学习安全技术措施,达到人人明白、清楚工作程序及注意事项,做到专人专职,统一指挥。 2、工作前交待清楚井上下联系方式,保持井上下电话畅通,来电话时停止作业,清楚后再作业。 3、作业人员必须穿戴井下工作服、安全帽、矿

采煤机检修安全技术措施

采煤机检修安全技术措 施 文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-MG129]

采煤机检修安全技术措施 一、检修前的准备工作 1、准备完好的检修工具、起吊用具,承载力必须满足起吊负荷要求,准备需要更换的零部件,并由专人详细检查其完好状态。 2、在回风巷机尾50米范围内运输机组部件前,必须把运输通道整理畅通,保证新大件顺利通过,支替柱时,要先支后回,单体柱要栓好防倒绳,当部件通过后,要及时恢复原支护方式。 3、检修前,要指定专人负责停送电,严格执行停电、送电挂牌制度,并设专人看管停电开关。 4、进入工作地点,首先要敲帮问顶搞好煤帮、顶板的支护,支架要打出防片帮板,煤帮要打好贴帮柱。当支架不接顶时,要勾设小料,保证支架接顶。 5、工作溜上的煤必须拉完,对工作地点闭锁键闭锁。工作溜开关,机组开关闭锁,控制台司机负责看管。

二、物件的起吊,运输按《物件起吊安全技术措施》,《工作面进回风巷物件运输安全技术措施》执行。 三、拆除检修和安装: 1、拆除,安装机组任一零部件时,都必须切断电源,并打开离合器。 2、认真清除检修处的杂物,保证清洁无杂物。 3、要保护好任一操作手把,按钮,不得损坏。 4、多人检修时,要分工明确,协调配合,专人指挥。 5、拆卸安装零部件时,都要按顺序进行,严禁用大锤硬打死撬。 6、安装销轴等零部件时,均要清洗干净。 7、在对接物件时,接合面处必须预先擦干净,严禁身体身体任何部位在对接面之间。 8、更换机组滚筒执行以下规定;

(1)更换机组滚筒前,先在机尾割一个三角三角区,把作业地点环境搞好,支架支承达到工作阻力。 (2)拆除滚筒上的截齿。 (3)把机组摇臂降至水平位置,用导链吊紧滚筒,以防滚筒在拆卸过程中滑脱伤人。 (4)先拆掉五个紧固螺钉,留下等间距均有的3个紧固螺丝,松开其余3个紧固螺钉,与滚筒端板间隙大约10毫米,以防下阶段作业,滚筒脱开锥度。然后把已取下的6个紧固螺钉拧入滚筒上的6个顶丝螺孔中,依次拧入,直到锥度脱开。如顶丝顶不脱滚筒,可辅助人工用柱子撞击滚筒。再卸不下来,可用木楔或柱帽塞在滚筒与摇臂之间,点动滚筒,将滚筒逼出。 (5)在安装时,要保证健的固定位置安装正确,严禁用溜子硬顶。在拧螺钉时,必须按圆周等分,保证受力均匀。 (6)更换截齿时,要按照操作规程中更换截齿规定执行。 9、更换调高油缸必须执行以下规定:

检修计划安全技术措施方案

整体解决方案系列 检修计划安全技术措施(标准、完整、实用、可修改)

编号:FS-QG-51407检修计划安全技术措施 Maintenance plan safety technical measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 为切实做好两节期间安全检修工作,确保职工过一个平安、欢乐、祥和幸福的节日,现制定春节期间检修安全措施,具体内容如下: 一、成立春节期间检修安全工作领导组 组长:张瑞祥 常务副组长:颜景斌 副组长:金磊辉许彦堂王绍岩田应平林成德 王福贵高卫成 成员:王明江王郑红穆慧强李林钟玉生 李光辉郝洪波王建发李烈火王振东 领导组办公室设在安检科,办公室主任由王福贵担任。 领导组全面负责春节期间检修工作的组织、协调、监督和指挥工作。

二、春节期间检修时间安排 总体检修时间:20xx年1月21日至2月9日 三、强化春节期间检修安全值班工作,确保安全信息渠道畅通 调度室负责建立春节期间检修安全值班制度,安排值班人员,负责组织召开调度会议。春节期间检修值班人员必须坚持24小时值班,及时协调解决矿井安全基建中存在的问题;坚持每天对值班情况、跟班情况进行监督落实,对空岗情况提出处理意见,及时向领导组汇报值班期间检修情况,对擅自离岗情况进行严肃处理。 各科室、区队、项目部要高度重视春节期间检修的安全工作,切实加强组织领导,认真落实各项制度。值班人员离矿要向公司主要领导请假。要严格执行24小时值班和领导干部双带班制度,值班人员必须坚守岗位、尽职尽责,不得擅离职守,及时、准确上报安全检修信息。 四、加大春节期间巡查力度,杜绝私挖滥采行为 加大对矿井的巡查力度,对包内接管矿井每天派专人进行一次巡查,发现矿区范围内有私挖滥采、违法开采现象要

高低压电气设备检修安全技术措施(新编版)

高低压电气设备检修安全技术 措施(新编版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0554

高低压电气设备检修安全技术措施(新编 版) 根据设备检修计划的需要,矿上安排对井下高(低)压电气设备进行检修工作,为确保施工安全和保证工程质量,制定以下安全技术措施。 一、施工地点:+350水平、+200水平变电所、431采区变电室 二、施工内容:检修高低压开关和设备 三、施工时间:2013年2月3日----5日 四、施工负责人:邓贤勇 五、施工前准备: 1停产检修施工的工具、材料要准备齐全,并要保证准备的材料工具性能良好,量型适宜安全可靠。 2、施工用的材料,加工的零部件要提前到位。

3、施工人员要组织到位,人数足够,保证替换作业,制定好严格的交接班制度。 4、所有施工人员必须提前30分钟到达现场,熟悉施工环境并学习本措施。 六、检修安全技术措施: 1.按照检修计划,准备好专用工具,计划好时间,提前与矿调度室联系,经调度室同意后方可开始检修工作。 2.各岗位工种都必须经过安全技术培训,持证上岗,按操作规程操作。 3.所有人员进行作业前,严格执行先检查后工作制度,发现问题及时汇报和处理。 4.非专职电气施工人员严禁擅自操作电气设备,所有施工人员必须劳保设施佩带齐全。 5.工具的操作手柄及工作中必须和人体接触的部分必须有良好的绝缘,完好无损。 6.检修打开电气设备前,瓦检员必须先检测施工地点20米范围
