第13条高速铁路施工等级分为三级。

1.Ⅰ级施工

(1)超出图定天窗时间且需要调整图定跨局旅客列车开行(含确认列车)的大型站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、换梁、上跨铁路结构物等施工。

(2)中断跨局行车通信业务且影响范围内有图定列车运行的GSM-R核心网络设备施工。

2.Ⅱ级施工

(1)不需要调整图定跨局旅客列车开行(含确认列车)的站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、整锚段更换接触线或承力索、换梁、上跨铁路结构物施工。

(2)中断跨局行车通信业务且影响范围内没有图定列车运行以及中断本铁路局行车通信业务且影响范围内有图定列车运行的通信网络设备施工。

3.Ⅲ级施工

除Ⅰ级、Ⅱ级施工以外的各类施工。

第14条普速铁路施工等级分为三级。

1.Ⅰ级施工

(1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造、CTC中心系统设备改造施工。

(2)繁忙干线和干线大型换梁施工。

(3)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

(4)中断繁忙干线6小时及以上或干线7小时及以上且同时中断两站以上行车通信业务的通信网络设备施工。

2.Ⅱ级施工

(1)繁忙干线封锁正线3小时及以上或影响全站(全场)信联闭4小时及以上的施工。

(2)干线封锁正线4小时及以上或影响全站(全场)信联闭6小时及以上的施工。

(3)繁忙干线和干线其他换梁施工。

(4)繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。

(5)中断繁忙干线4小时以上或干线5小时以上且同时中断两站以上行车通信业务的通信网络设备施工。

大型养路机械维修、清筛,人工处理路基基床,成段更

换钢轨和轨枕以及不影响邻线正线行车的更换道岔施工除外。

3.Ⅲ级施工

除Ⅰ级、Ⅱ级施工以外的各类施工。

第 15 条维修等级分为二级。

高速铁路和普速铁路按照作业复杂程度和设备影响范围,维修项目分为Ⅰ级维修和Ⅱ级维修。具体项目等级见附件3、附件4。

铁路营业线施工安全培训

铁路营业线施工安全培训课件 一、编制依据 1、原铁道部铁运[2012]280号《铁路营业线施工安全管理办法》; 2、铁道部令第29号《铁路技术管理规程》; 3、济南铁路局编制的《铁路营业线施工安全管理知识》; 4、中国铁道出版社出版的《铁路营业线施工安全及案例分析》; 5、中国铁道出版社出版的《铁路营业线施工人员安全培训300题》; 6、中铁四局集团有限公司编制的《项目施工管控约束性条款》; 7、其他有关铁路营业线施工安全的法律、法规和规章。 二、铁路营业线施工的定义 铁路营业线:已经建成并投入运输生产使用的铁路线路。 铁路营业线施工:及铁路营业线平行、交叉、接入,在铁路营业线两侧一定范围内,影响营业线设备稳定、使用和行车安全的各种施工。 三、天窗和慢行规定 天窗是指列车运行图中不铺画列车运行线或调整、抽减列车运行线为施工和维修作业预留的时间,按用途分为施工天窗和维修天窗。

1、普速铁路施工天窗 1.1技改工程、线桥大中修及大型养路机械作业、接触网大修及改造时,不应少于180分钟。 1.2繁忙干线集中修、高速铁路、图定货物列车对数小于12对的普速铁路施工时,可连续安排施工天窗;其余各线周六、周日不安排施工天窗。 2、普速铁路维修天窗 2.1双线不应少于120分钟,单线不应少于90分钟。 2.2普速铁路轨道结构为新Ⅱ型枕或Ⅲ型轨枕、Ⅰ级以上道砟、无缝线路区段,周一至周四安排维修天窗,周五、周六、周日不安排维修天窗;其他区段周一至周五安排维修天窗,周六、周日不安排维修天窗。 3.列车慢行和开通线路后首列放行的相关要求 3.1各项施工作业,施工点前不得安排慢行。 3.2施工结束,线路开通后,列车限速要求要符合铁运[2012]280号文中附件10《普速铁路各项施工作业放行列车条件》中的相关规定。 3.3扰动道床不能预先轧道(正线轧道50次,站线轧道30次)的线路、道岔施工,开通后第一趟列车不准为旅客列车,具备下列条件之一时可视为轧道:①大型养路机械施工经过稳定车作业;②开通后经过重型轨道车牵引的施工列车;③开通后经过单机。

铁路营业线施工管理办法(新版)

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 铁路营业线施工管理办法(新版)

铁路营业线施工管理办法(新版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 总则 第1条为做好xxxx营业线施工管理工作,保证涉及营业线的施工进度,确保行车安全,根据xx《铁路营业线施工安全管理办法》(铁办[2008]190号)、《铁路营业线施工安全管理补充办法》(铁运[2010]51号)规定,并结合xxxxx公司的相关规定以及实际情况,特制定本办法。 第2条营业线施工必须把确保营业线运输安全放在首位,建设、设计、施工、监理、行车组织、设备管理等单位和部门必须严格遵守和执行《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》、《铁路交通事故应急救援和调查处理条例》等有关规定。影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 第3条营业线施工必须坚持运输、施工兼顾的原则,加强施工计

铁路施工等级划分与管理实施细则

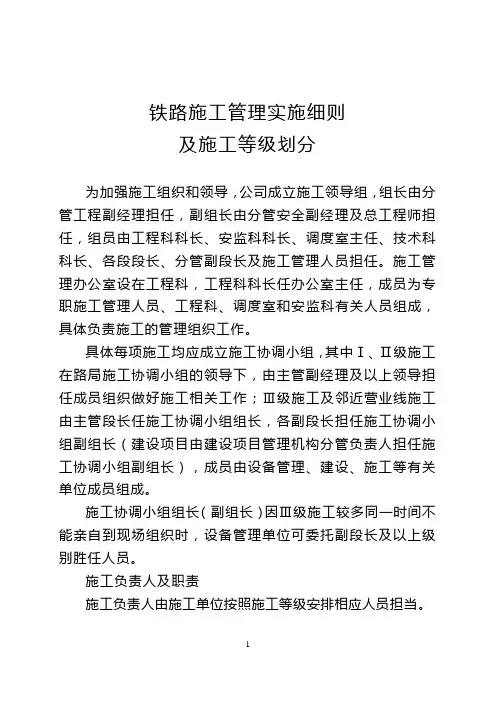

铁路施工管理实施细则 及施工等级划分 为加强施工组织和领导,公司成立施工领导组,组长由分管工程副经理担任,副组长由分管安全副经理及总工程师担任,组员由工程科科长、安监科科长、调度室主任、技术科科长、各段段长、分管副段长及施工管理人员担任。施工管理办公室设在工程科,工程科科长任办公室主任,成员为专职施工管理人员、工程科、调度室和安监科有关人员组成,具体负责施工的管理组织工作。 具体每项施工均应成立施工协调小组,其中Ⅰ、Ⅱ级施工在路局施工协调小组的领导下,由主管副经理及以上领导担任成员组织做好施工相关工作;Ⅲ级施工及邻近营业线施工由主管段长任施工协调小组组长,各副段长担任施工协调小组副组长(建设项目由建设项目管理机构分管负责人担任施工协调小组副组长),成员由设备管理、建设、施工等有关单位成员组成。 施工协调小组组长(副组长)因Ⅲ级施工较多同一时间不能亲自到现场组织时,设备管理单位可委托副段长及以上级别胜任人员。 施工负责人及职责 施工负责人由施工单位按照施工等级安排相应人员担当。 1、建设项目Ⅰ级施工由标段项目负责人担当,Ⅱ级施工

由标段副职担当,Ⅲ级施工由分项目负责人(副)担当。 2、技术改造、大中修项目Ⅰ级施工由施工单位负责人担当,Ⅱ级施工由施工单位分管副职担当,Ⅲ级施工由施工单位段领导担当。 3、Ⅰ、Ⅱ级施工配合负责人由配合单位副职担当,Ⅲ级施工配合负责人由配合领工员主任或委托胜任人员担当。 4、负责施工现场的组织指挥工作。检查施工的各项准备工作,指挥现场施工,安排施工防护,确认开通前的设备条件,确认放行列车条件等。 5、负责协调解决施工中发生的问题,协调各单位施工作业,掌握施工进度,反馈现场信息,及时向施工协调小组汇报施工情况。 6、负责总结分析施工组织、进度和安全等情况,对施工现场的安全负责。 7、负责施工期间的设备维护,在施工结束开通后与设备管理单位的及时交接,避免形成维修盲区时间段。 六、维修天窗计划管理 矿山铁路维修计划实行周计划。维修日期、天窗时间由运输处在月度施工计划文件中公布,具体维修作业计划由设备管理单位向调度室提报,由调度室负责审核并编制报车务段,车务段负责安排实施。具体程序如下: 工务、电务、供电、等设备管理单位,应根据天窗日期,提前收集、汇总,分Ⅰ、Ⅱ级整理出天窗维修作业计划,如涉及其它单位配合作业的,须与配合单位协商,初步达成一致意见,经分管副职审核同意签字后,于每周二18:00前向调度

铁路工程线安全管理措施实用版

YF-ED-J4213 可按资料类型定义编号 铁路工程线安全管理措施 实用版 In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment. (示范文稿) 二零XX年XX月XX日

铁路工程线安全管理措施实用版 提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。下载后可以对文件进行定制修改,请根据实际需要调整使用。 为便于组织好铁路铺轨、架梁工作,进一步规范和加强各施工单位在工程线施工的安全管理,确保施工及行车安全,最大限度发挥运输效率,特制定铁路工程线安全管理规定。 一、总则 1.工程线行车坚持高度集中、统一指挥的原则。工程线内的行车组织工作由中铁二十一局集团山西中南部铁路通道ZNTJ-18标铺架项目部调度指挥中心负责,实行24小时值班制。 2.本标段内凡影响行车作业的施工(四电施工、线下剩余及附属工程施工等)均需严格

执行本规定。 3.山西中南部铁路通道ZNTJ-18标工程线比照营业线管理办法执行,凡影响或妨碍正常行车的施工,施工作业前必须与山西中南部铁路通道ZNTJ-18标项目部工程指挥部签订施工安全协议,遵守相关规定,作业时服从调度指挥中心统一指挥。 4、山西中南部铁路通道ZNTJ-18项目部标成立调度指挥中心,建立管理体系,明确职责分工,协调各施工单位之间的关系。 5、山西中南部铁路通道ZNTJ-18标项目部制定施工计划申报及审批制度,任何人未经调度指挥中心同意不得随意变更施工及行车作业计划。 二、实施细则 1.管理组织机构

铁路营业线施工管理办法(最新版)

铁路营业线施工管理办法(最 新版) Safety management refers to ensuring the smooth and effective progress of social and economic activities and production on the premise of ensuring social and personal safety. ( 安全管理) 单位:_______________________ 部门:_______________________ 日期:_______________________ 本文档文字可以自由修改

铁路营业线施工管理办法(最新版) 总则 第1条为做好xxxx营业线施工管理工作,保证涉及营业线的施工进度,确保行车安全,根据xx《铁路营业线施工安全管理办法》(铁办[2008]190号)、《铁路营业线施工安全管理补充办法》(铁运[2010]51号)规定,并结合xxxxx公司的相关规定以及实际情况,特制定本办法。 第2条营业线施工必须把确保营业线运输安全放在首位,建设、设计、施工、监理、行车组织、设备管理等单位和部门必须严格遵守和执行《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》、《铁路交通事故应急

救援和调查处理条例》等有关规定。影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 第3条营业线施工必须坚持运输、施工兼顾的原则,加强施工计划管理,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,按计划、有组织地进行各项施工。 第4条营业线施工要本着充分准备、集中力量、缩短非正常行车时间的原则开展各项工作。 管理组织领导 第5条为加强营业线施工组织,保证营业线改造期间运输、施工安全,建立健全相关管理组织,公司成立领导小组:领导小组成员 组长:公司总经理 副组长:公司各位副总经理 成员:xxxxx

铁路施工等级划分及管理实施细则

铁路施工等级划分及管 理实施细则 内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

铁路施工管理实施细则 及施工等级划分 为加强施工组织和领导,公司成立施工领导组,组长由分管工程副经理担任,副组长由分管安全副经理及总工程师担任,组员由工程科科长、安监科科长、调度室主任、技术科科长、各段段长、分管副段长及施工管理人员担任。施工管理办公室设在工程科,工程科科长任办公室主任,成员为专职施工管理人员、工程科、调度室和安监科有关人员组成,具体负责施工的管理组织工作。 具体每项施工均应成立施工协调小组,其中Ⅰ、Ⅱ级施工在路局施工协调小组的领导下,由主管副经理及以上领导担任成员组织做好施工相关工作;Ⅲ级施工及邻近营业线施工由主管段长任施工协调小组组长,各副段长担任施工协调小组副组长(建设项目由建设项目管理机构分管负责人担任施工协调小组副组长),成员由设备管理、建设、施工等有关单位成员组成。 施工协调小组组长(副组长)因Ⅲ级施工较多同一时间不能亲自到现场组织时,设备管理单位可委托副段长及以上级别胜任人员。 施工负责人及职责 施工负责人由施工单位按照施工等级安排相应人员担当。 1、建设项目Ⅰ级施工由标段项目负责人担当,Ⅱ级施工由标段副职担当,Ⅲ级施工由分项目负责人(副)担当。 2、技术改造、大中修项目Ⅰ级施工由施工单位负责人担当,Ⅱ级施工由施工单位分管副职担当,Ⅲ级施工由施工单位段领导担当。 3、Ⅰ、Ⅱ级施工配合负责人由配合单位副职担当,Ⅲ级施工配合负责人由配合领工员主任或委托胜任人员担当。 4、负责施工现场的组织指挥工作。检查施工的各项准备工作,指挥现场施工,安排施工防护,确认开通前的设备条件,确认放行列车条件等。

铁路工程线施工安全教育培训资料

渝黔铁路土建4标铁路工程线施工安全培训资料 一、铁路工程线施工安全常识 1、上道作业人员,必须穿戴规定的防护服装和防护用品,发现来车必须在列车距施工点不少于800米下道避车,(“铁道部《铁路运输系统作业人员劳动安全关键点控制措施》”规定。)停止影响列车安全运行的一切施工,且人员、机具等均应撤离至安全地带,物料堆码牢固,保证作业人员安全和列车安全通过。两线间不得停留人员,工具不得侵入限界。 2、严禁劳务工单独执行工程施工线上施工任务,不准劳务工单独使用各类轨道作业车辆。 3、在工程施工线边施工的物资、设备、车辆不得侵入建筑限界; 4、在工程施工线旁作业人员应遵守“八严禁”的内容 (1)严禁防护人员不穿黄色服装上岗; (2)严禁防护人员随意显示停车信号; (3)严禁施工人员在工程施工线上坐卧休息或行走; (4)严禁未按规定设防护进行施工; (5)严禁各种施工机具,材料侵入限界; (6)严禁在列车运行中扒车、跳车;

(7)严禁抢道钻车; (8)严禁在两线间避车。 5、工程线边、危险场所施工应在施工地段醒目的位置设置警告、警示标识、标语等,提醒相关人员及行人注意安全。 6、工程线施工劳动安全管理规定 (1)禁止酒后上班; (2)禁止私自乱动铁路上的任何设备; (3)禁止攀登车辆、钻越车底和从车底、车钩上传递工具、材料; (4)禁止向运行中的机车司机招手和拦截火车; (5)禁止在线路上、道岔区、车厢底下休息、行走; (6)禁止劳务工、未定职职工单独上道作业; (7)禁止安全防护人员擅离岗位; (8)严禁防护人员不按规定着装上岗; (9)严禁防护人员随意显示行车信号; (10)严禁未按规定设防护进行施工; (11)严禁各种施工机具、材料侵入限界; (12)严禁在列车运行中,扒车、跳车;

铁路营业线施工及安全管理实施细则——精品资料.doc

铁路营业线施工及安全管理实施细则 铁路营业线施工及安全管理实施细则第一章总则第一条 为切实加强铁路营业线施工安全管理,确保铁路行车和施工的安全,根据铁道部《铁路营业线施工安全管理办法》(铁办〔2008〕180号)、上海铁路局长令第1号和《上海铁路局营业线施工及安全管理细则》(上铁运发〔2008〕316号)、《上海铁路局邻近营业线施工安全管理办法》(上铁运发[2009]451号)等有关管理规定,结合本项目施工实际,制定本实施细则。 第二条 铁路营业线施工,系指影响营业线设备稳定、设备使用和行车安全的各种施工,结合合福客专站前一标铁路工程的具体情况,主要项目有: (1)在站场改造或者线路改移、衔接过程中拆除、插入、铺设、拨接营业线道岔设备的施工。 (2)线路及站场设备技术改造,修建便道、填筑路堤、开挖路堑、地道施工、架设桥梁、涵洞接长、铺设线路(道岔)等工程构筑物等的施工、 (3)跨越营业线施工的连续梁,尤其是蒙城北路桥,跨多条营业线,门式墩施工跨合武绕行线等,施工难度和安全风险很大;跨越铁路运营线的平交道口,架(铺)设桥梁、人行过道、管道和电力线路、通信线路管线等设施建设、开挖、取土等施工。 (4)临近但不侵入铁路建筑限界(按《铁路技术管理规程》)运输材料机具、开挖土石方、构筑或拆除非铁路建筑物、进行自身运转和转移的各种交通工具、施工机械的施工。

(5)在规定的安全区域内实施爆破作业,在线路隐蔽工程(含通信、信号电缆经路)上作业,影响路基稳定的各种施工。 (6)其他直接影响营业线设备稳定、设备使用和行车安全的施工。第三条营业线施工必须把确保行车安全放在首位,坚持“安全第一、预防为主、综合治理”的方针。分部必须认真贯彻执行《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》、《铁路交通事故应急救援和调查处理条例》等法律法规及《铁路建设工程安全生产管理办法》、《铁路技术管理规程》、《铁路工程施工安全技术规程》、《工务安全规则》等的相关规定,工程施工过程中,凡是影响营业线行车或影响营业线设备稳定、使用的施工项目,必须纳入天窗。未经申报批准严禁施工,擅自施工或擅自扩大施工内容和范围的,一经发现立即停工并追究分部主要领导的责任;凡是影响营业线设备稳定、使用和行车安全的施工和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 第四条 营业线施工分级(《铁路营业线施工安全管理办法》(铁办〔2008〕190号)第8条)规定:营业线施工等级分为三级。 1.Ⅰ级施工 (1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造施工。 (2)繁忙干线和干线大型换梁施工。(3)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。

铁路营业线施工安全禁令

铁路营业线施工安全禁令 为健全完善安全约束机制,落实“严作风、强基础、抓关键”的安全管理思路,按照“安全关键、过程控制、便于操作”的原则,在对《铁路营业线施工安全管理实施细则》和以往施工安全管理经验进行认真研究、总结、提炼的基础上,制定《铁路营业线施工安全禁令》。 施工培训管理 第一条施工项目经理、副经理、安全、技术、质量等主要负责人未经铁道部(铁路局)营业线施工安全培训、或培训考试不合格,严禁担任上述工作。施工单位的安全员、防护员、爆破员、带班人员和工班长未经过铁路局有关部门培训、或培训考试不合格,严禁上岗作业。 第二条路局各级干部和安全监督检查人员,未经营业线施工安全培训、或培训考试不合格,严禁参加施工管理。 施工计划管理: 第三条影响营业线设备稳定、使用和行车安全的施工,必须纳入计划管理,严禁无计划施工和超范围施工。 第四条施工方案未审定、施工安全协议未签订严禁批准施工计划。 第五条变更涉及LKJ基础线路数据变化的施工,未经电务处批准,严禁提前施工日期。 施工准备和施工预备会 第六条新建线路、道岔、信联闭等新设备预铺、安装、模拟试验完毕,未经预验或预验不合格,严禁组织新设备投入运用的施工。

第七条未按规定召开施工预备会,严禁安排次日施工。 第八条施工总指挥必须在施工前一日组织有关人员对施工作业内容、影响范围、防护措施及行车方式等与批复的施工计划进行现场核对,未进行现场核对或发现不符未经有效处理,严禁施工。 施工登记及命令下达 第九条施工预备会确定的施工总指挥、施工负责人及有关部门负责人未到位,严禁申请施工。 第十条未按规定进行施工登记,严禁申请施工。 第十一条施工命令下达之前,严禁进行影响行车安全和设备稳定的施工准备工作。 施工过程控制 第十二条严禁不按标准设置防护。 第十三条严禁在天窗外进行联锁试验。 第十四条严禁简化联锁关系试验项目及程序,或以施工单位的联锁试验代替电务段的联锁试验。 第十五条严禁使用封联线。严禁违章使用手摇把。 第十六条途卸路料开车前,须检查车门关闭、装载加固、道沿清理状态,未检查确认良好,严禁开车。 第十七条架设便梁、挖沉井施工作业时,须对便梁状态进行检查,严禁状态不良便梁上线。 第十八条在营业线上立、撤信号机柱和接触网支柱、敷设电缆及大型设备、材料搬运作业时,未设专人指挥、专人防护和专职安全监督人员现场盯控,严禁作业。

铁路营业线施工安全措施范本

整体解决方案系列 铁路营业线施工安全措施(标准、完整、实用、可修改)

编号:FS-QG-26639铁路营业线施工安全措施Safety measures for construction of railway business lines 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 营业线施工严格执行部、局、工务段关于营业线施工的有关规定,坚持“安全第一,预防为主”的方针,确保营业线施工安全。 1、施工前,由施工负责人结合本次施工的特点对参与施工的所有人员进行一次安全常识教育,使得现场施工人员人人清楚安全注意事项,人人清楚施工工序,确保施工期间的安全。 2、施工前,施工负责人组织有关人员对各环节的准备情况进行检查,主要包括涵管主体的强度、线路加固情况、挖运土的机械情况、各种安全防护联络设备情况、顶镐油泵系统的状况,顶进顶铁分配梁的数量等。经检查确认达到要求方可组织人员开始顶进。 3、施工前,会同通信、电力等有关单位探明施工范围内

的所有隐蔽物,如电缆、光缆、各种管线等,并与相关单位签定好安全配合协议,做好防护,配合单位人员未到现场,严禁开始施工。 4、线路加固时,要按照规定设好防护,抽换枕木要隔六抽一,抽换后及时回填并捣固。 5、顶进施工中,要密切注意路基土体、靠背的稳定情况,发现异常立即停止顶进,并尽快抢修。 6、现场准备足够的道碴、方木、草袋等抢修材料。 7、油泵系统各管路、接头设专人检查维修,选好油泵系统的位置,尽量减少油路损耗。 8、各防护员、安全员必须经培训考试合格并取得合格证,持证上岗。施工期间各防护员之间每隔3—5min联系一次,及时向现场报告列车运行情况,联系中断时,立即通知现场停止施工。 9、高空作业,要按规定戴好安全帽、系好安全绳、穿好防护服,多层作业上下相互关照,做好自我防护,加强自保意识。 10、现场施工人员必须做到:接班前充分休息,不简化作

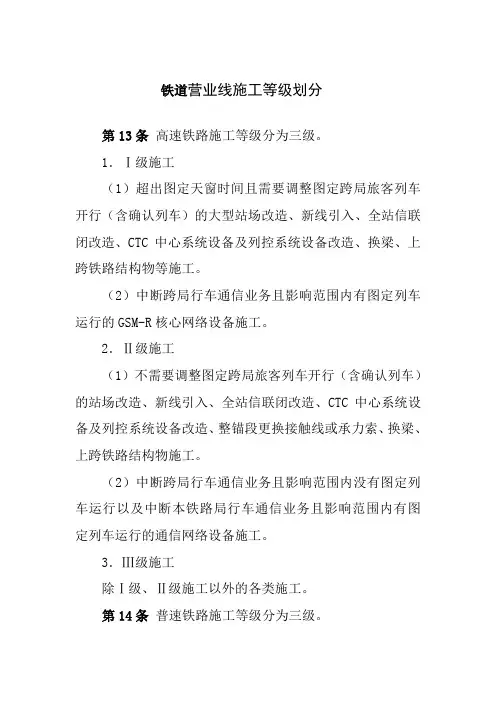

铁道营业线施工等级划分

铁道营业线施工等级划分 第13条高速铁路施工等级分为三级。 1.Ⅰ级施工 (1)超出图定天窗时间且需要调整图定跨局旅客列车开行(含确认列车)的大型站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、换梁、上跨铁路结构物等施工。 (2)中断跨局行车通信业务且影响范围内有图定列车运行的GSM-R核心网络设备施工。 2.Ⅱ级施工 (1)不需要调整图定跨局旅客列车开行(含确认列车)的站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、整锚段更换接触线或承力索、换梁、上跨铁路结构物施工。 (2)中断跨局行车通信业务且影响范围内没有图定列车运行以及中断本铁路局行车通信业务且影响范围内有图定列车运行的通信网络设备施工。 3.Ⅲ级施工 除Ⅰ级、Ⅱ级施工以外的各类施工。 第14条普速铁路施工等级分为三级。

1.Ⅰ级施工 (1)繁忙干线封锁5小时及以上、干线封锁6小时及以上或繁忙干线和干线影响信联闭8小时及以上的大型站场改造、新线引入、信联闭改造、电气化改造、CTC中心系统设备改造施工。 (2)繁忙干线和干线大型换梁施工。 (3)繁忙干线和干线封锁2小时及以上的大型上跨铁路结构物施工。 (4)中断繁忙干线6小时及以上或干线7小时及以上且同时中断两站以上行车通信业务的通信网络设备施工。 2.Ⅱ级施工 (1)繁忙干线封锁正线3小时及以上或影响全站(全场)信联闭4小时及以上的施工。 (2)干线封锁正线4小时及以上或影响全站(全场)信联闭6小时及以上的施工。 (3)繁忙干线和干线其他换梁施工。 (4)繁忙干线和干线封锁2小时以内的大型上跨铁路结构物施工。 (5)中断繁忙干线4小时以上或干线5小时以上且同时中断两站以上行车通信业务的通信网络设备施工。 大型养路机械维修、清筛,人工处理路基基床,成段更

铁路营业线施工安全须知

铁路营业线施工安全须知中铁十局济铁公司济南项目部编 2010年8月?济南 第一章施工安全协议

营业线施工必须签订协议,没有签订《营业线施工安全协议》不准施工,严格按规定编制、审核、审批协议,内容规范,措施具体,严格把关执行。 施工安全协议书由施工单位与设备管理单位和行车组织单位按规定的格式、内容分别签订。 安全协议的基本内容应包括:工程概况(施工项目、作业内容、地点和时间、影响范围);施工责任地段和期限;双方所遵循的技术标准、规程和规范;安全防护内容、措施及专业结合部安全分工(根据工点、专业实际情况,由双方制定具体条款);双方安全责任、权利和义务(包括共同安全职责和双方各自安全职责);违约责任和经济赔偿办法(包括发生铁路交通责任事故时双方所承担的法律责任);安全监督和配合费用;法律法规规定的其它内容。 第二章施工防护 第一节施工办法 一. 施工防护规定 凡影响行车安全的施工及发生设备故障和灾害地点,均应设置防护。 在区间或站内线路、道岔上封锁施工作业时,在车站行车室设驻站联络员,施工地点设现场防护员。驻站联络员和现场防护员应由指定的、经过考试合格人员担任。施工负责人可指派驻站联络员负责在车站办理施工封锁手续,向施工负责人传达调度命令,通报列车运行情况,并向车站值班员传达开通线路请求。驻站联络员和现场防护员在执行任务时,应佩戴标志,携带通讯设备;防护人员还应携带必备的防护用品,随时观察施工现场和列车运行情况。发现异常情况时,及时通报车站值班员和施工负责人。 驻站联络员要随时与现场防护员保持联系,如联系中断,现场防护员应立即通知施工负责人停止作业,必要时将线路恢复到准许放行列车的状态。 二. 线路发生危及行车安全故障时的防护办法 1. 立即使用对讲机等通信设备通知车站、驻站联络员或运行列车,并在故障地点设置停车信号,如瞭望困难,遇降雾、暴风雨(雪)、扬沙等恶

0关于印发《铁路营业线施工安全管理办法》的通知

铁道部()发文稿纸 主送: 各铁路局,各专业运输公司,铁科院,鉴定、工程中心,地方铁路协会,投资公司: 抄送:中铁工程、建筑公司,中铁通号集团,各设计院,各地方铁路,各合资铁路公司,部内各单位。 附件 1.维修天窗作业项目5.月度施工计划格式 2.繁忙干线及干线名称6.施工现场安全重点监控表 3.繁忙干线施工慢行区段划分7. 各项施工作业放行列车条件 4. 行车设备施工登记簿 主题词:运输安全施工办法通知 标题:关于印发《铁路营业线施工安全管理办法》的通知为加强铁路营业线施工及安全管理,铁道部重新修订了《铁路营业线施工安全管理办法》,自2008年12月1日起施行,请各铁路局制定实施细则,认真贯彻执行。铁道部前发《铁路营业

线施工及安全管理办法》(铁办[2007]186号)同时废止。 铁路营业线施工安全管理办法 一、总则 第1条为加强铁路营业线施工管理和施工安全管理,做到运输、施工兼顾,确保行车和施工安全,特制定本办法。 第2条营业线施工是指影响营业线设备稳定、设备使用和行车安全的各种施工,分为施工作业和维修作业。主要项目如下:1.施工作业 (1)线路及站场设备技术改造,增建双线、新线引入、电气化改造等施工。 (2)跨越、穿越线路、站场,架设、铺设桥梁、人行过道、管道、渡槽和电力线路、通信线路、油气管线等设施的施工。 (3)在线路安全保护区内架设、铺设管道、渡槽和电力线路、通信线路、油气管线等设施的施工。 (4)在规定的安全区域内实施爆破作业,在线路隐蔽工程(含通信、信号、电力电缆径路)上作业,影响路基稳定的各种施工。 (5)在信号、联锁、闭塞、CTC/TDCS、列控、通信等行车设备上的大中修施工作业。 (6)线路大中修,路基、桥隧大修及大型养路机械施工作

营业线施工安全管理制度标准范本

管理制度编号:LX-FS-A32178 营业线施工安全管理制度标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

营业线施工安全管理制度标准范本 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 第一条总则 1.有关项目必须建立健全施工安全保证体系。按规定设置安全生产管理机构,配备安全生产管理人员,履行施工安全管理和日常检查的职责;要经常对全员进行遵章守纪的教育,建立施工单位内部全面的安全责任制,制定施工安全措施,并认真予以落实。 2.必须严格执行营业线施工的各项规章制度,认真学习《关于印发的通知》(沈铁总发(2 0O9)75号)、《转发铁道部的通知》(沈铁运发(20lO)l57号)、《关于印发的通知》(沈铁总发(20l0)168号)等文件,科学制定施工方案,建立完善的施工安全责任

铁路专用线施工方案

华润电力有限公司铁路专用线设备整治 施工方案 四川金旭顺建筑工程有限公司

第一节编制依据及原则 一、编制依据 1. 国家颁布的与现行行业工程相关的“铁路工程施工技术规范”、《铁路工程质量评定验收标准》、《设计规范》、《施工规范》及施工技术安全文件。 2施工现场踏勘调查收集的资料。 3.本公司施工技术水平、企业管理水平、技术装备及管理能力和以往类似工程的施工经验。 二、编制原则 1.严格遵照招标文件规定的内容和设计文件的要求,实施“精品工程”战略,确定本工程的创优规划并以此来编制施工组织设计。 2.在仔细踏勘实地认真研究招标文件和设计资料的基础上充分考虑本标段施工的特点、场地、交通,水文、气象、料源、民情、环保要求、水电供应等实际情况,我方将科学合理地组织施工。 3.加强领导,强化管理,优质高效,根据我们在施工组织设计中明确的质量目标,严格按照GB/T19001-2000质量体系标准和项目法施工要求,进行施

工管理和质量控制,积极推广、使用“四新”技术,确保创优规划的实现。 4.抓住主要矛盾,对关键工程、重点、难点工程详细制定施工方案及安全质量、工期、环保、医疗卫生等保证措施。 5.在施工组织机构建立上立足专业化,选配最有经验的管理人员和最有专业技术水平的技术人员,组成强有力的施工组织机构。全面负责工程安全、质量、进度、环保,保证人力、物力、财力、医疗卫生条件的合理配置,直接对建设单位和监理工程师负责,对整个工程负责。 6.在机械设备及检测仪器配置方面立足高效的机械化作业及现代化检测手段,为保证工程质量、工期提供强有力的设备和检测保证。 7.工期安排上,充分考虑各分项工程的施工工期,仔细分析、精心安排各项工程的施工顺序,避免不合理的安排造成工期延误。 8.我们的目标是通过精心组织、精心施工,向业主交一项质量优良,用户满意的工程。 9.创建优质工程的同时,树立良好的企业形象,真正做到“干一项工程,塑一座丰碑,创一方信誉,拓一方市场”。 第二节施工总体方案施工准备 一、人员与设备调遣

铁路营业线施工安全培训考试试题

铁路营业线施工安全培训考试试题铁路营业线施工安全培训考试试题 一、填空题 1.《铁路工程施工安全技术规程》规定:施工单位必须建立安全生产责任制,执行的原则。 2.根据国务院公布的《生产安全事故报告和调查处理条例》规定,生产安全事故划分为:特别重大事故、重大事故、较大事故和四个 等级。 3.营业线施工安全协议书由施工单位与单位和行车组织单位按照规定的格式、内容分别签订。未签订施工安全协议的不予审批施工 方案,严禁施工。 4.遇雨雪天气不能进行施工,当施工计划内容、施工负责人和相关配合单位人员等条件都不发生变化时最多可顺延天,否则必须按 规定重新提报计划。 5.靠近线路堆放材料、机具等,不得侵入限界。 6.减速地点标设在需要减速地点的两端各m处,正面表示列车应按规定限速通过地段的始点,背面表示列车应按规定限速通过地段 的终点。 7.路堑开挖应自上而下进行,严禁开挖。 8.电气化区段内施工或其它作业时,如其作业范围不越出机车车辆上 部限界,而工作人员(包括其动作范围)与接触网带电部分的距离保持在米以上时,接触网可不停电,但应联系供电部门派员监护,

监护人员不到位,不得进行作业;当不能满足上述条件时,须停电作业。 9.无人看守道口停车(止步)让行标志设在通向道口公路(道路)的右侧,距钢轨外侧不少于米处。 10.在桥梁人行道上堆放重物时,特别是在整孔换铺轨枕或换铺 轨排等作业时,必须对进行全面调查,对桥梁结构、承载力和稳定 性进行检算。当检算结果不满足有关规范要求时,应采取可靠的加 固措施,并确认满足要求后,方准进行作业。 11.电气化区段,在未设好防护前不得开始作业,在人员、机具 未撤至安全地点前不准撤除防护。 12.既有线电缆工程施工前,施工单位应与设计和单位核查设备 情况,共同落实地下管、线、电缆的准确位置,确定防护范围。 13.现场施工负责人、防护人员必须与驻站联络员保持通讯联络,当联络出现故障时应立即并下道。 14.线路改造施工,作业区段必须按规定设置安全,提前通告临 线车辆运行情况,人员提前下道避车。 15.因施工临时拆除封闭栅栏时,由施工单位设置临时防护设施 并派人看守。16.单位是施工安全的主体,承担施工安全的主体责任,必须严格执行营业线施工的各项规章制度,科学制定施工方案,落 实施工安全措施和责任,确保行车安全和施工安全。 17.在施工地段因施工造成既有设备发生损坏时,单位应及时组 织抢修,设备管理部门应积极配合,尽快恢复正常使用。 18.在营业线上施工,当遇到危及行车安全时,施工单位应立即 采取果断措施,拦停列车,并及时向报告。 19.对两个及以上单位参加的施工,在施工方案中要明确各单位 的相应作业范围和标准,并在施工协调会、会上相互确认,落实各 项交叉事宜。

铁路营运线施工及安全管理办法(标准版)

铁路营运线施工及安全管理办 法(标准版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0398

铁路营运线施工及安全管理办法(标准版) 一、总则 一、为加强铁路营业线施工安全管理,做到运输、施工兼顾,确保行车和施工安全,特制定本办法。 二、营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工。 三、营业线施工必须把确保行车安全放在首们,坚持“安全第一,预防为主”的方针,影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 四、营业线施工必须坚持运输、施工兼顾的原则,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科

学的施工方法,提高施工作业效率,有计划、有组织地进行各项施工。 二、施工组织领导 一、为加强营业线施工的组织领导,项目部各架子队应成立相应的施工领导小组。施工领导小组的职责: 1、负责审定施工计划、施工过渡方案和安全措施,组织召开施工协调会,协调并解决营业线施工、运输、安全等问题,做到运输、施工统筹兼顾,确保行车和施工安全。 2、负责施工现场的组织协调工作。检查施工前的准备工作,检查各项安全措施的落实,掌握施工进度,维护施工期间的运输秩序,协调解决施工各部门临时发生的问题。 3、施工结束后负责召开施工总结会,对施工情况旱灾行全面总结。 二、施工现场由项目部明确施工负责人,明确施工作业,并对施工现场的施工安全负责。各工班必须服从施工负责人指挥,按照完成施工任务,确保达到规定的列车放行条件。

铁路营业线施工安全知识题库

铁路营业线施工安全知识题库 营业线施工安全知识题库 (一)通用部分 铁路系统客运技能http://www. / ttlky http://www. / . / “>http://www. / 一、判断题(对打√,错打×) 1.步行上下班时,区间应在路肩或路旁行走。(√) 2.通过桥梁、道口或横越线路时,应做到“一停、二看、三通过”,确认无车后应垂直通过,严禁抢越线路。(√) 3.严禁作业人员跳车、钻车、扒车或以车代步。(√) 4.严禁在车底下、车钩上或车钩下传递料具。(√) 5.严禁在钢轨上、车底下、枕木头、道心内坐卧休息。(√) 6.可以在不侵入限界的道床边坡上坐卧休息。(×) 7.严禁酒后上班或班中饮酒。(√) 8.人员下道避车时应面向列车认真瞭望,防止列车上的抛落、坠落物或绳索伤人。(√) 9.严禁在吊起的物体下方行走或停留。(√) 10.禁止在钢轨、尖轨、心轨顶面处站立。(√)

11.施工作业中,严禁到江、河、湖、塘中洗澡、游泳。(√) 12.在有可能发生落石的路堑内作业,应带安全帽。(√) 13.上岗前必须按规定佩戴和使用劳动防护用品。(√) 14.如发生紧急情况时,应及时拦停列车,严格执行“宁停勿撞”制度,确保列车和从业人员的安全。(√) 15.安全带、安全绳每次使用前,使用人必须详细检查。(√) 16.工务人员一旦发现线路设备故障危及行车安全时,应根据故障处理办法,先设好防护,再进行及时处理。(√) 17.在离地面2m以上的高处及陡坡上作业,不准穿带钉或易溜滑的鞋。(√) 二、选择题(单项选择) 1.警报信号为(D)。 A一长两短声 B两长一短声 C连续短声 D 一长三短声 2.绕行停留车辆时其距离不应小于(D)并注意车辆动态和邻线上开来的列车。 A、2m B、3m C、4m D、5m 3.线路允许速度Vmax≤120km/h时,作业人员下道避车时距钢轨头部外侧距离一般应满足(A)。 A、2m B、2.5m C、3.0m D、3.5m 4.线路允许速度60km/h<Vmax≤120km/h时本线来车的下道距离应不小于(A)。 A、800m B、500m C、1400m D、1000m

铁路营业线施工及安全管理实施细则(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 铁路营业线施工及安全管理实 施细则(标准版) Safety management is an important part of production management. Safety and production are in the implementation process

铁路营业线施工及安全管理实施细则(标 准版) 铁路营业线施工及安全管理实施细则第一章总则第一条 为切实加强铁路营业线施工安全管理,确保铁路行车和施工的安全,根据铁道部《铁路营业线施工安全管理办法》(铁办〔2008〕180号)、上海铁路局长令第1号和《上海铁路局营业线施工及安全管理细则》(上铁运发〔2008〕316号)、《上海铁路局邻近营业线施工安全管理办法》(上铁运发[2009]451号)等有关管理规定,结合本项目施工实际,制定本实施细则。 第二条 铁路营业线施工,系指影响营业线设备稳定、设备使用和行车安全的各种施工,结合合福客专站前一标铁路工程的具体情况,主要项目有:

(1)在站场改造或者线路改移、衔接过程中拆除、插入、铺设、拨接营业线道岔设备的施工。 (2)线路及站场设备技术改造,修建便道、填筑路堤、开挖路堑、地道施工、架设桥梁、涵洞接长、铺设线路(道岔)等工程构筑物等的施工、 (3)跨越营业线施工的连续梁,尤其是蒙城北路桥,跨多条营业线,门式墩施工跨合武绕行线等,施工难度和安全风险很大;跨越铁路运营线的平交道口,架(铺)设桥梁、人行过道、管道和电力线路、通信线路管线等设施建设、开挖、取土等施工。 (4)临近但不侵入铁路建筑限界(按《铁路技术管理规程》)运输材料机具、开挖土石方、构筑或拆除非铁路建筑物、进行自身运转和转移的各种交通工具、施工机械的施工。 (5)在规定的安全区域内实施爆破作业,在线路隐蔽工程(含通信、信号电缆经路)上作业,影响路基稳定的各种施工。 (6)其他直接影响营业线设备稳定、设备使用和行车安全的施工。第三条

铁路营业线施工配合管理办法详细版

文件编号:GD/FS-3730 (管理制度范本系列) 铁路营业线施工配合管理 办法详细版 The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

铁路营业线施工配合管理办法详细 版 提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 第一章总则 第一条为进一步规范施工配合管理,确保管内营业线各项施工配合工作的安全、有序、可控,确保供电设备运行安全,最大限度减少施工配合工作量,根据《关于印发〈铁路营业线施工安全管理办法〉的通知》(铁办[2008]190号)、《铁路技术管理规程》(铁道部令第29号)、《接触网安全工作规程》(铁运[2007]69号)和电气化区段施工等各项安全生产有关规定,特制订本办法。 第二条本办法适用于公司所辖京沪高速铁路段管内牵引供电专业与其它专业间(工务、电务)施工

配合作业。 第三条各维管段应根据本办法和所属铁路局的规定,结合本单位实际,细化制定本单位施工配合管理办法,报公司生产技术部核备后施行。 第二章各级机构职责 第一节公司 第四条公司成立施工配合领导小组,加强对施工配合的管理。 第五条公司对所属维管段施工配合进行指导、检查、协调、管理。 第二节维管段 第六条各维管段全面负责施工配合管理工作。负责施工项目方案的审查、签订施工配合协议,制定施工配合与监控方案,监督检查施工安全监控工作的执行与落实情况,具体落实施工配合工作。业务管理

既有线施工及邻近营业线施工等级划分(精)

临近营业线施工分为三类: 1. 临近铁路营业线进行以下影响营业线设备稳定、使用和行车安全の工程施工,列为 A 类施工,必须纳入铁路局施工计划: (1吊装作业时侵入电气化铁路接触网杆外侧 2米、非电气化铁路信号机立柱外侧 1米范围(以下简称“营业线设备安全限界”の施工。 (2架设或拆除各类铁塔、支柱及接触网杆等在作业过程中侵入营业线设备安全限界の施工。 (3开挖路基、线路注浆、 CFG 桩等影响路基稳定の施工。 (4需要对临近の营业线进行限速の施工。 2. 临近营业线进行以下可能因翻塌、坠落等意外而危及营业线行车安全の工程施工, 列为 B 类施工。 B 类施工应设置防护设施并经铁路局有关部门审批, 确不能设置防护设施时纳入铁路局施工计划。影响营业线设备稳定、使用和行车安全の防护设施设置必须纳入铁路局施工计划: (1使用高度或作业半径大于吊车至营业线设备安全限界之间距离の吊车吊装作业。 (2影响铁路通信铁塔、基站、通信信号中继站及供电铁塔、支柱等基础稳定の各类施工。 (3临近营业线进行现浇梁、钢板桩、钢管桩、搭设脚手架、膺架等施工の设备和材料翻落后侵入营业线设备安全限界の施工。 (4营业线路堑地段有可能发生物体坠落,翻落侵入营业线设 备安全限界の施工。

3. 临近营业线进行以下可能影响铁路路基稳定、行车设备使用安全の施工,列为 C 类施工: (1铲车、挖掘机、推土机等施工机械作业。 (2人工开挖基坑和人工挖孔桩施工。 (3临近通信、信号及供电光、电缆沟 10米范围内の挖沟、取土、路基碾压等施工。 (4绑扎钢筋、安装拆除模板等未侵入限界の施工。 (5路基填筑或弃土等施工。 (6其他涉及营业线行车设备稳定の施工。 A 类及 B 类纳入铁路局施工计划の施工按照《铁路营业线施工安全管理办法》 (铁办【 2008】 190号有关规定执行。 B 类不纳入铁路局施工计划の施工以及 C 类施工由铁路局负责编制临近营业线施工安全监督计划, 并作为铁路局月度施工计划の附件下发。 既有线施工分为三个等级: 1.Ⅰ级施工 (1繁忙干线封锁 5小时及以上、干线封锁 6小时及以上或繁忙干线和干线影响信联闭 8小时及以上の大型站场改造、新线引入、信联闭改造、电气化改造施工。 (2繁忙干线和干线大型换梁施工。 (3 繁忙干线和干线封锁 2小时及以上の大型上跨铁路结构物施工。 2.Ⅱ级施工
