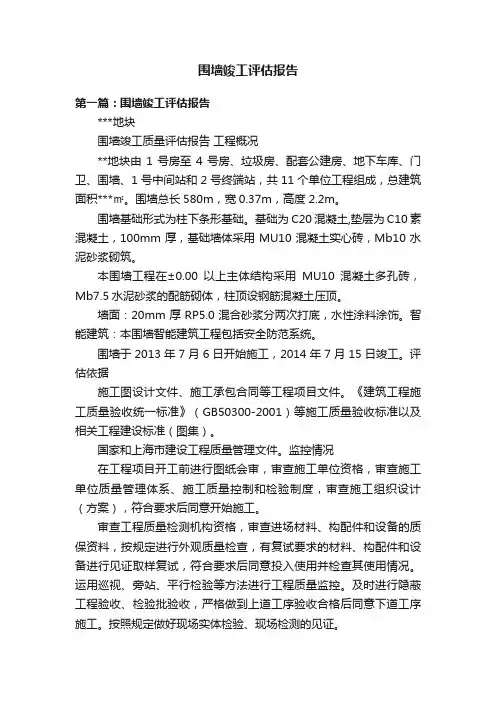

***地块

围墙竣工质量评估报告

一、工程概况

**地块由1号房至4号房、垃圾房、配套公建房、地下车库、门卫、围墙、1号中间站和2号终端站,共11个单位工程组成,总建筑面积***㎡。

围墙总长580m,宽0.37m,高度2.2m。

围墙基础形式为柱下条形基础。基础为C20混凝土,垫层为C10素混凝土,100mm厚,基础墙体采用MU10混凝土实心砖,Mb10水泥砂浆砌筑。

本围墙工程在±0.00以上主体结构采用MU10混凝土多孔砖,Mb7.5水泥砂浆的配筋砌体,柱顶设钢筋混凝土压顶。

墙面:20mm厚RP5.0混合砂浆分两次打底,水性涂料涂饰。

智能建筑:本围墙智能建筑工程包括安全防范系统。

围墙于2013年7月6日开始施工,2014年7月15日竣工。

二、评估依据

1.施工图设计文件、施工承包合同等工程项目文件。

2.《建筑工程施工质量验收统一标准》(GB50300-2001)等施工质量验收标准以及相关工程建设标准(图集)。

3.国家和上海市建设工程质量管理文件。

三、监控情况

1.在工程项目开工前进行图纸会审,审查施工单位资格,审查施工单位质量管理体系、施工质量控制和检验制度,审查施工组织设计(方案),符合要求后同意开始施工。

2.审查工程质量检测机构资格,审查进场材料、构配件和设备的质保资料,按规定进行外观质量检查,有复试要求的材料、构配件和设备进行见证取样复试,符合要求后同意投入使用并检查其使用情况。

3.运用巡视、旁站、平行检验等方法进行工程质量监控。及时进行隐蔽工程验收、检验批验收,严格做到上道工序验收合格后同意下道工序施工。

4.按照规定做好现场实体检验、现场检测的见证。

5.施工过程中发现的质量问题,要求施工单位及时整改,把质量问题解决在施工过程中。

四、质量评估

(一)地基与基础

1.土方工程

(1)土方开挖。土方开挖的灰线、轴线、标高符合设计要求。土方开挖的顺序、方法与施工方案一致。土方开挖后,经勘察、设计和监理共同验收,基底土质、标高符合设计要求,允许偏差符合质量验收规范的规定。

(2)土方回填。回填土料、含水量、分层厚度、压实系数符合设计要求,允许偏差符合质量验收规范的规定。

2.混凝土基础

(1)模板。模板安装。模板施工按施工方案进行。模板安装的轴线位置、截面尺寸、标高及各项允许偏差符合设计要求和施工质量验收规范的规定。

模板拆除。侧模拆除时构件表面及棱角不受损伤。

(2)钢筋。钢筋的品种、级别、牌号等均符合设计要求和现行国家有关标准的规定。钢筋表面清洁,无颗粒状或片状老锈。纵向受力钢筋的连接方式符合设计要求和现行国家有关标准的规定。钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、构造要求及绑扎质量均符合设计要求和质量验收规范的规定。

(3)混凝土。采用商品混凝土,混凝土有备案证,配合比由供应商提供,现场按规定测试坍落度,坍落度符合混凝土配比要求。混凝土按规定取样,留置标准养护试件和同条件养护试件,结构构件的混凝土强度按现行国家标准GB/T50107-2010规定分批检验评定,混凝土强度等级符合设计要求。混凝土浇筑完毕后,按施工技术方案及时采取有效的养护措施。

(4)现浇结构。现浇结构的外观质量无影响结构性能和使用功能的尺寸偏差。现浇结构和混凝土设备基础拆模后,允许偏差符合质量验收规范的规定。对已经出现的外观一般缺陷,已由施工单位按技术处理方案进行处理,并重新检查验收。

3.砌体基础

配筋砌体。钢筋的品种、规格、数量和设置部位符合设计要求。构造柱、芯柱、组合砌体构件、配筋砌体的混凝土强度等级符合设计要求。构造柱与墙体的连接符合设计要求和质量验收规范的规定。配筋砌体中受力钢筋的连接方式及锚固长度、搭接长度符合设计要求。

(二)主体结构

1.混凝土结构

(1)模板。模板安装。模板按施工方案进行。模板的安装及其各项允许偏差符合质量验收规范的规定。

模板拆除。侧模拆除时构件表面及棱角不受损伤。

(2)钢筋。钢筋的品种、级别、牌号等均符合设计要求和有关标准的规定。钢筋表面清洁,无颗粒状或片状老锈。纵向受力钢筋的连接方式符合设计要求和现行国家标准的规定。钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、构造要求及绑扎质量均符合设计要求和质量验收规范的规定。

(3)混凝土。采用商品混凝土,混凝土有备案证,配合比由供应商提供,现场按规定测试坍落度,坍落度符合混凝土配比要求。混凝土按规定取样,留置标准养护试件和同条件养护试件,结构构件的混凝土强度按现行国家标准GB/T50107-2010的规定分批检验评定,混凝土强度等级符合设计要求。混凝土浇筑完毕后,按施工技术方案及时采取有效的养护措施。

(4)现浇结构。现浇结构的外观质量无影响结构性能和使用功能的尺寸偏差。现浇结构拆模后,允许偏差符合质量验收规范的规定。对已经出现的一般缺陷,已由施工单位按技术处理方案进行处理,并重新检查验收。

2.砌体结构

配筋砌体。钢筋的品种、规格、数量和设置部位符合设计要求。构造柱、芯柱、组合砌体构件、配筋砌体的混凝土及砂浆的强度等级符合设计要求。构造柱与墙体的连接符合设计要求和质量验收规范的规定。配筋砌体中受力钢筋的连接方式及锚固长度、搭接长度符合设计要求。预埋件无遗漏,且安装牢固。

(三)建筑装饰装修

1.抹灰

一般抹灰。抹灰前基层表面清除干净,并洒水润湿。抹灰所用材料的品种、性能及配合比符合设计要求。抹灰工程分层进行,当抹灰总厚度≥35mm和与不同材料基体交接处的表面抹灰,均采取了防止开裂的加强措施。抹灰层与基层之间及各抹灰之间粘结牢固,无脱层、空鼓,面层无爆灰和裂缝。抹灰层的总厚度符合设计要求。一般抹灰的允许偏差符合质量验收规范的规定。

2.门窗

金属大门安装。金属大门制作与安装所使用材料的材质、规格、数量和性能符合设计要求。金属大门的造型、尺寸及安装位置符合设计要求。金属大门安装预埋件的数量、规格、位置以及与预埋件的连接节点符合设计要求。金属大门高度、安装位置符合设计要求,安装牢固。

3.涂饰

水性涂料涂饰。水性涂料涂饰工程所用涂料的品种、型号和性能符合设计要求。涂刷工程的基层处理符合规范规定。水性涂料涂刷工程的颜色、图案符合设计要求。涂料涂饰均匀、粘结牢固,无漏涂、透底、起皮和掉粉。涂料的涂饰质量符合质量验收规范的规定。

4.细部

护栏制作与安装。护栏制作与安装所使用材料的材质、规格、数量和性能符合设计要求。护栏的造型、尺寸及安装位置符合设计要求。护栏安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点符合设计要求。护栏高度、栏杆间距、安装位置符合设计要求,护栏安装牢固。护栏接缝严密,表面光滑,色泽一致,无裂缝,翘曲及损坏。护栏安装的允许偏差符合质量验收规范的规定。

(四)智能建筑

安全防范系统

入侵报警系统。入侵报警系统的设备、线路安装符合设计及规范规定。入侵报警系统的探测器的报警功能;探测器灵敏度;系统控制功能等;现场设备的接入率及完好率;系统的联动功能符合设计和规范规定。入侵报警系统防范范围,各子系统之间的联动、监控中心系统记录以及其他系统进行系统集成时的系统接口,传输的信息达到设计要求。

五、综合结论

本工程按施工图设计文件施工,工程质量符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)等工程施工质量验收规范,4个分部工程质量均验收合格,质量控制资料完整,安全和功能检查资料完整,主要功能项目抽查结果符合规定,观感质量符合要求。根据《建筑工程施工质量验收统一标准》(GB50300-2001),工程质量核定为合格。

附表:

1、单位(子单位)工程质量竣工验收记录表

2、单位(子单位)工程质量控制资料核查表

3、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录

4、单位(子单位)工程观感质量检查记录

5、单位工程沉降观测纪录汇总表(附沉降观测点平面位位置布置图)

项目监理组

2014年8月8日

监理单位工程质量评估报告(合格证明书)

上海海龙工程技术发展有限公司安居工程浦江新一轮选址基地

17-01地块

围墙竣工工程质量评估报告

工程名称:安居工程浦江新一轮选址基地17-01地块

建设单位:上海莘松缘澄房地产有限公司

设计单位:上海广厦建筑设计院有限公司

施工单位:上海广厦(集团)有限公司

监理单位:上海海龙工程技术发展有限公司

总监理工程师:

单位技术负责人:

上海海龙工程技术发展有限公司HL(X)12

单位工程竣工质量评估报告报审表

工程项目名称安居工程浦江新一轮选址基地17-01地块编号:

工程竣工验收评估报告

襄樊市襄阳区烟草专卖局龙王镇烟草站改建工程竣工验收工程质量 评 估 报 告 编制: 审核: 监理单位:襄樊建达建设监理有限责任公司

襄樊市襄阳区烟草专卖局龙王镇烟站改建工程 工程质量评估报告 一、工程基本情况: 1、工程概况: 工程名称:襄樊市襄阳区烟草专卖局龙王镇烟站改建工程 工程地址:襄阳区龙王镇 建筑面积:约3600 ㎡ 结构类型:砖混结构 基础类型:砖基础 层高、层数:共三层,仓库层高9.6米,办公楼层高3.9米 开工日期:2009年07月18日 建设单位:襄樊市襄阳区烟草专卖局 设计单位:襄樊市第二建筑设计院 施工单位:武汉新建总建设集团有限公司襄樊分公司 监理单位:襄樊建达工程建设监理公司 本工程为改造工程,主要施工内容为场区地面硬化,瓦屋面翻新,屋面防水层更换,排水沟的翻新,院内围墙的砌筑,室内地面地砖、外墙饰面砖的铺贴,给、排水管道的敷设,电线、电缆敷设等。 1、场区地面硬化采用原路面破碎后浇筑C25混凝土,混凝土面层找平的方法进行施工,浇筑工作2009年8月16日开工;于2009年8月14日完工。 2、屋面翻新工程于2009年7月23日开始施工,于2009年9月27日所

有瓦屋面翻新完工。该屋面翻新工程采用设计要求的屋面翻新做法进行施工,原屋面上檩条给予更换,原屋面上的封檐板全部更换,总施工日历天数66天。 3、仓库二后排水沟采用水泥管敷设并设置检查井的方法进行施工,按照甲方规定尺寸的水泥管进行敷设,敷设前在开挖的沟底浇筑混凝土垫层。 4、院内旧(新)围墙、挡土墙修补后,砖面层抹灰。院内围墙粉刷白色乳胶漆涂料。 施工质量控制措施及执行标准、现行国家规范标准及相关规定:根据监理合同,本工程建设单位委托监理单位对施工阶段的工程资料进行监理,监理单位根据合同成立了以张银霞为总监理,陈会科、裴仁明为专业监理工程师,在施工中主要采用旁站、巡视、平行检验方式进行监理,对进场的原材料及半成品等不仅核查了出厂合格证、检验报告,而且还对工程上使用的原材料进行了随机抽样检测。对关键工序及隐蔽工程设置了质量控制点,严格按监理规划、监理实施细则监理,施工单位基本上按照工程规范和施工图纸进行施工。工程资料符合施工图纸和施工合同的要求。执行标准如下: 《建筑工程施工质量验收统一标准》(GB50300—2001) 《混凝土结构工程施工质量验收规范》(GB50204—2002) 《给排水及采暖工程施工质量验收规范》(GB50242—2002) 《普通混凝土配合比设计规程》(JGJ55—2000) 《砌筑砂浆配合比设计规程》(JGJ98—2000) 《砌体工程施工质量验收规范》(GB502032—2002) 《建筑施工安全检查标准》(JGJ59—99) 《建筑机械使用安全技术规程》(JGJ33—2001)

项目竣工验收报告范本(完整版)

报告编号:YT-FS-6599-43 项目竣工验收报告范本 (完整版) After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

项目竣工验收报告范本(完整版) 备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。文档可根据实际情况进行修改和使用。 我们***工程监理有限公司,受建设单位***有限 公司的委托,对工程进行施工阶段全过程监理,以下 就***工程主体结构监理情况给会议做述职报告: 工程概况: 工程名称: 工程规模:建筑总面积约平方米,地上层、地 下层结构 结构类型:框架结构 建设单位: 设计单位: 承包单位: 监理单位: 质监单位:

试验单位: ***工程质量安全检测中心、***区建设工程质量监督检测室 在实际监理过程中,结合本工程的具体情况,我们坚持监理工作“先审核方案后实施,先检验批验收后施工”的基本原则。 一、工程质量的事前控制: 1、考虑到主体结构稳定和人身安全的重要性,为了便于质量管理、质量控制和工程验收,预先按楼层划分分项工程,按沉降缝划分南、北两段两个检验批来进行工程验收。 2、监理质量控制的方法:视、平行检验和旁站监理。 3、制定旁站监理方案:明确旁站监理范围(砼浇筑、梁柱节点钢筋隐蔽)和内容,程序和人员职责。 4、经审查±0.00以上施工组织设计、安全保证计划、外墙脚手架专项方案、1号物料提升机方案、2号物料提升机方案、施工升降机基础与安装方案、塔吊基础与安装方案、高支模专项方案、四层转换层砼

建筑工程竣工验收报告(填写范本)

建筑工程竣工验收报告 工程名称:********************************工程(盖章) 建设单位:贵州************有限公司(盖章)设计单位:贵州*****************公司(盖章)施工单位: ************有限公司(盖章)监理单位: ****************有限公司(盖章) 时间:年月日

工程概况工程名称*******************************工程工程地址贵州省****** 工 程 基 本 情 况 建筑基本情况: 值班室:地上1层,建设高度:***米,建筑面积:*****平方米; 办公楼:地上4层,建设高度:****米,建筑面积:******平方米; 食堂宿舍:地上5层,建设高度:*****米,建筑面积:*****平方米。其中地上1层为 食堂,2~5层为职工宿舍; ******* 该工程项目为新建工程。 1、本工程开工前,建设单位组织参建各方进行图纸会审,对图纸中存在的问题 进行修改,并且针对施工的特点和难点问题组织关人员进行了技术交底。 2、施工单位首先组织学习了建筑工程相关规范和质量验收标准,并针对本工程特 点编制了施工组织设计和施工方案,并报监理单位审批。 3、建立了质量管理机构,获取和确认了公司技术质量部编制的施工现场管理制度 汇编,并在专项施工方案中制定了保证措施。 4、对进场的原材料配合监理单位见证取样,送试验室试验。 5、通过以下几方面对施工过程进行了控制:所有隐蔽工程向监理单位报验,我项 目部会同建设单位、监理单位三方面验收;混凝土浇筑前进行报审,监理下达浇筑令才 开盘浇筑;工程质量的控制实行三检制度,对每道工序、每个分项工程都向监理单位报 审,通过检查确认合格后,才进行下道工序的施工;对每道工序及各个工种进行技术 交底及质量标准要求交底,在施工过程中检查指导、落实,每个工序完成后进行验 收。 6、施工过程中我们积极配合监理单位检查验收,对于现场存在的问题,主动按要 求及时整改,达到合格后开始下道工序与施工,对混凝土的平整度,混凝土的观感质量 等质量通病事先采取了防治措施;并制定了一系列针对性的施工方案,以确保工程质量, 并取得了良好的效果。 建设单位贵州*************有限公司设计单位*****************有限公司 土建(或装修)工 程施工单位 *****************有限公司 消防工程施工 单位 *****************有限公司监理单位*****************有限公司其他分包单位

装饰工程竣工验收监理评估报告

装饰工程竣工验收监理评估报告 各位领导、各位专家: 装饰工程自2008年6月25日开工至今,由我们绍兴市城建监理有限公司承担了该工程的装饰监理工作,依据监理合同、施工合同、设计文件和有关国家标准规范对该工程的装饰施工进行了全过程的监理。目前工程已全面完工,经初步审核已具备竣工验收条件。现将工程监理情况汇报如下: 一、工程概况:绍兴县供水有限公司马鞍营业厅装饰工程,位于绍兴县马鞍镇。由绍兴县供水有限公司投资建设,绍兴市城建监理有限公司监理,浙江广艺建筑装饰工程有限公司(设计所)设计,绍兴市城乡建筑工程有限公司施工。本工程装饰安装包括:地面、地砖铺设、吊顶、户外广告牌、背景、铜字、营业柜、安装电气等工程。 二、工程监理概况:该工程作为绍兴县供水有限公司装饰项目,我们公司对此非常重视,专门派驻一名监理员负责该工程的监理,对工程建设进行进度控制、质量控制、安全控制,并协调解决有关装饰工程建设中出现的问题。 三、进度控制及施工协调:由于工程工期紧,为此我们作出了许多努力。首先,督促承包商根据实际情况不断调整进度计划,落实相关责任人,并认真进行检查考核,要求承包方合理组织施工,增加人员。 四、质量控制情况 (一)事前控制

1、针对本项目的实际情况,编制监理技术交底,详细阐明本工程监理程序,监理工作的执行标准,控制要求及目标值,对装修单位进行监理技术交底。 2、审查施工组织设计及施工方案,提出审查意见。 (二)事中控制 1、严格控制装修原材料及成品质量,对所有进场材料的生产厂家进行详细登记,并做好每一种材料的验收及合格证的检查。 2、监理日常巡视和检查中努力做到有的放矢,严把质量关。 3、隐蔽工程验收,首先要求施工方上报报验单和自评资料,我们的监理人员天天在现场监督装饰施工全过程(相当于每道工序都进行旁站),检查过程中除对保证项目进行检查外,还对基本项目和允许偏差项目进行评定。隐蔽工程隐蔽前采用数码相机进行记录。 4、具体施工过程中监理重点如下: (1)、吊顶工程主要质量控制:吊顶工程所用材料的品种、规格应符合设计要求;吊杆配件连接平整、紧密,螺栓紧固,膨胀管在同一直线上,吊杆与吊杆间距不超过1200毫米。龙骨安装卡件紧固,严密无松动。严格按设计标高制作。铝塑板安装平整、牢固,缝与缝在同一条直线上,无偏差,符合设计及规范要求,在上道工序合格后才允许进入下道工序。 (2)、电气安装工程主要质量控制:电气器具绝缘、接地性能检测、灯具布置合理性及产品质量;插座、开关预埋管线的位置、标高、线路连接检测;电气管墙面敷设必须先用切割机切出线槽,墙面严禁横向凿

工程竣工验收监理评估报告

Xx建筑工程 工程竣工验收 评估报告 编制: 审核: 批准: 日期:年月日

工程竣工验收评估报告 一、前言: 1、本评估意见书系对工程施工质量所作; 2、本评估意见编写条件:以总承包单位对该工程所涉及到的各分部工程、子分部工程及专项工程的自检合格资料为基础,在施工单位提出了验收申请报告后,根据监理工程师日常巡视、旁站、见证取样试验、平行检查、复查、资料审核,等方式所掌握的情况,并结合相关各方对该工程的预验意见而编制。 二、工程概况: 1、工程名称: 建设单位: 勘测单位: 设计单位: 施工单位: 政府监督部门:x县质监站 2、工程用途与规模: 本工程是商住楼;框剪结构,地下室2层,地上31+1层, 地下室建筑面积:4288M2、建筑面积:38321M2、住宅面积:31727㎡、商业建筑面积:2306㎡,建筑高度:97.5m。 3、主要设计要求: 3.1建筑结构形式为框支剪力墙结构,建筑安全等级为二级,建筑使用年限为50年,抗震设防烈度为6度,防火设计的建筑分类为1级。 3.2防火要求:耐火等级为一级; 3.3防雷设计要求:按三类防雷等级设计; 3.4屋面防水要求:卷材防水; 3.5框架柱、墙混凝土强度:分为C50、C45、C40、C35及C30; 4、单位工程开工、竣工时间:2011年8月~ 2014年5月 7、质量控制目标:合格 三、施工质量评价依据 1、工程勘察、设计文件 2、现行建筑工程质量验收标准与质量验收规范 3、试验、检测所遵循的技术标准、规程、规范

4、贵州省、六盘水市现行的有关建筑工程质量管理办法、规定 5、《施工承包合同》和《建设监理委托合同》约定的质量目标 四、质量受控状态 1、施工单位质量保证体系的评价: 总包单位根据本工程特点及重要性,专门成立了:项目经理部,实行项目经理责任制,按照《建设工程质量管理条例》建立了质量保证体系与质量管理体系:配备了专职材料员、施工员、质检员、等,均持证上岗。 各分包单位也均严格按项目经理责任责任制,建立了各自的质量保证体系与质量管理体系。 各施工单位对所进场主要原材料及设备,均在监理工程师的见证下及时进行了,见证取样、送检与开箱检验工作,经检验合格后才使用;各工序的施工情况也按照监理程序进行了申报,隐蔽工程验收手续与施工基本同步。 在整个施工过程中,各参建施工单位均严格按照设计图纸与相关变更文件进行了施工。 总体而言:本工程各级项目经理部,质量保证体系与质量管理体系——健全,职责明确;管理有序,运转灵活,对本工程施工质量起到了很好的保证作用。2、监理单位质量控制的情况: 1)针对本工程的重要性与特殊性,我公司专门成立了(房建)项目监理部。监理人员专业配套齐全、职责明确,并根据工程的实际进展情况,及时进行人员的调配工作,进驻本工程项目监理部。监理人员在分工上按专业与各级承包单位质量保证体系中主要施工人员实行了一一对应,从而有效避免了监理工作中的疏忽与遗漏。 2)在本工程开工前,由总监组织监理人员熟悉了施工图纸、相应验收规范等资料文件,并编制了《监理规划》,及各专业的《质量监理细则》、《旁站监理方案》。对内:进行了监理人员分工与“责、权、利”交底工作;对外:向各施工单位及时进行了“监理交底”工作,明确了质量控制点与相关资料的报验程序与流程。并共同协商、确定了“检验批”。 3)质量控制情况: 遵照监理工作“守法、诚信、公正、科学”的职业准则,本着“严格监理、

竣工验收报告范本

竣工验收报告范本 竣工验收报告范本 竣工验收报告不会写?没关系,下面是给大家整理收集的竣工验收报告范本,供大家阅读参考。竣工验收报告范本1 委托人: 委托人联系电话: 被委托工程验收单位: 工程验收参验人员: 委托人: 监理人员: 工程验收地址: 工程竣工验收依据:北京市标准《家庭居室装饰工程质量验收标准》DBJ/T01-43-20xx 工程概述: 此工程两室两厅一卫,建筑面积37平方米,层高2.8米装修工程。 验收结论: 一. 该工程装饰面层多处空鼓、开裂(见委托单示意图 ③⑤⑧⑨⑾),该项验收不合格。 依据:标准9.0.2腻子应使用具有耐水性能的腻子,腻子与基体结合坚实、牢固、不起皮、不粉化、不裂纹。 二. 一厅门及门框油漆有刷纹、流坠(见委托单示意图⑿),该项验收不合格。 依据:标准9.0.3油漆表面应平整、光洁、无漏刷、脱皮和斑迹,清漆木纹清晰,大面无裹棱、流坠和皱皮,颜色基本一致,无刷纹。五金、玻璃洁净。

三. 一厅地砖空鼓率20.8%,二厅地砖空鼓率12.5%及卫生间墙砖空鼓率5.98%(见委托单示意图②⑩⒀),该项验收不合格。 依据:标准8.1.4墙地砖铺贴应平整牢固、图案清晰、无污积和浆痕,表面色泽基本一致,接缝均匀、板块无裂纹、掉角和缺棱,单块板边角空鼓率不得超过数量的5%。 四. 墙体电源线未套线管直接埋入抹灰层内、顶部电源线分线处接头未入线盒(见委托单示意图⑦),该项验收不合格。 依据:标准3.0.2电气布线宜采用暗管敷设,导线在管内不应有结头和扭结,导线距电话线、闭路电视线不得少于50厘米,吊顶内不允许有明露导线,严禁将导线直接埋入抹灰层内。 五. 给水管未做固定,管路弯曲(见委托单示意图⑥),该项验收不合格。 依据标准2.0.2管道安装应横平坚直、铺设牢固,坡度符合要求,阀门、龙头安装平正,,使用灵活方便,明管刷防锈涂料,暗管刷防腐漆。 六. 卫生间坐便器,下水口周边有渗水痕迹(见委托书单意图①)因无水源,无法做通水试验(固该项结果有水源后待定)竣工验收报告范本2 一、工程完成情况: ***水库除险加固工程经省、市主管部门批准立项,核定总投资1006万元,其中:国债资金投资700万元,地方配套资金306万元。该水库除险加固的主要内容为:①、大坝前坝坡1563高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道砼防渗墙;②、加固溢洪道及下游河道治理;③、更换弧形工作门及平板检修门,更换弧门启闭机;④、加固改造上坝及进库公路;⑤、增设大坝观测设施与自动化控制系统。 工程于xxx年5月31日开工建设,xxx年6月底全面竣工,历时13个月,除险加固工程按照设计批准的方案已完成了主

工程竣工验收报告范本共6篇

篇一:施工工程竣工验收报告范本 竣工验收报告范文 建设单位竣工验收报告范文 一、工程概况: 式建筑特色和风格,是聚集购物、休闲、娱乐为一体的综合商业区。 本工程规划许可证号:昆规建证(2008)04××号和(2009)0××号;施工许可证号:度建字20××第××号;施工图审查批准号昆施审 hj 20××-0××,其总建筑面积为××××平方米。共××个单位工程,建筑功能为商铺,建筑最高17.45m。基础为静压预制管桩上独立承台基础,地梁连通,全钢筋混凝土现浇框架结构,抗八度地震设防。工程于2009年××月××日开工,200*年××月××日提交验收。 二、该项目工程完成简况: 根据参建各方合同约定的内容,工程设计、施工等均按要求的项目完成任务,达到合同的质量等级要求,在本工程设计、施工过程中,严格执行各项法律、法规、规范及云南省××市有关规定。本工程地下土质土层复杂,属于软土地基,工程造型独特、美观,跨度大,施工工序复杂,质量要求高,施工单位编制了有针对性的施工组织设计和分部施工方案。施工技术、质量保证资料、施工管理及建筑材料、构配件和设备的出厂检验报告等档案资料齐全有效。根据各方合同约定的内容,审查完成情况如下: 1. 完成设计项目情况:基础、主体、室内外装饰工程;给排水工程、消防工程;建筑电气安装工程;电梯安装工程;室外工程;小区市政道路工程。经审查基础工程合格、主体工程合格、室内外装饰工程合格、屋面工程合格;给排水工程合格;建筑电气工程合格。 2. 完成合同约定情况:总承包合同约定、分包合同约定、专业承包合同约定经审查已按照合同约定内容完成。 3. 技术档案和施工管理资料:经审查建设前期、施工图设计审查等技术档案齐全;监理技术档案和管理资料齐全;施工技术档案和管理资料齐全。 4. 试验报告:经审查主要建筑材料(钢材、水泥、砖、砂、石、防水材料、电气材料等)试验报告全,符合要求。 5. 工程质量保修书:工程质量保修书已签订,并编制了商品房质量保证书和房屋使用说明书。 三、监督和整改情况: 在工程建设的每一分部、分项过程中:建设、设计、监理、施工等单位密切配合,较好地完成了各项工程的检查,检查中严格地把住了质量关,对需要整改的地方,一经提出施工方便立刻认真整改,整改后监理方进行复查验收,达到标准要求后,才能进入下道工序施工。 在施工过程中,监理单位严格按照国家的建筑工程施工质量标准要求施工,配合各参建单位完成了本工程的施工监理任务,工程施工过程中的每一个工序都严格按照监理大纲、监理程序做,保证了工程质量。 四、验收单位组成: 按照建设部《房屋建筑工程和市政基础设施工程竣工验收暂行规定》的要求和《云南省住宅工程质量分户验收管理规定》,建设单位于2008年××月××日组织了初验,2008年××月××~××日进行了分户验收。2008年××月××日组织竣工工程的正式验收,参加竣工验收的建设、设计、勘察、监理、施工单位及监督站等人员的组成符合要求。 五、验收整改情况: 该工程按照云南省建设厅云建建【2008】 287号文件要求作了分户验收,验收时建设、监理、施工、设计等单位提出了验收意见,针对验收中提出的问题,施工单位已经整改完毕,《住

工程监理竣工验收质量评估报告.

72946部队综合业务楼工程竣工验收 质量评估报告 建设单位(章):中国人民解放军72946部队 监理单位(章):山东奥荣工程项目管理有限公司

72946部队综合业务楼工程 单位工程竣工验收质量评估报告 签字栏: 签字岗位职务日期编制人总监代表 审核人总监理工程师 批准人公司总工程师 山东奥荣工程项目管理有限公司 2012年10月25日

目录 1、工程概况 2、监理部组织机构 3、监理评估依据 4、开工前的准备工作 5、监理合同履行情况 6、监理工程成效及施工过程问题的处理 7、施工过程的质量控制 8、材料的质量控制 9、对工程资料的审查 10、施工过程中质量缺陷的处理和存在问题 11、工程项目的综合评估结论

一、工程概况 1.工程项目建设相关单位目录 建设单位:中国人民解放军72946部队综合业务楼 设计单位:淄博市规划设计研究院 监理单位:山东奥荣工程项目管理有限公司 勘探单位:淄博市规划设计研究院 施工单位:山东新城建工股份有限公司 质量监督单位:济南军区质量监督站 2.建筑概况 工程为72946部队综合办公工程,总建筑面积12843平方米,建设地点位于中国人民解放军72946部队驻地;工程类型为框剪结构。 工程主楼基础结构筏板基础,其中主楼南侧、北侧框架结构,基础为柱下独立基础。 3.质量目标 工程质量达到济南军区优质工程标准 4.工期 455天 5.合同价格 1968万元 二、监理部组织结构 总监理工程师:国强 土建专业监理工程师:张方利 水电专业监理工程师:刘淄

安全监理工程师: 三、监理评估依据 1、监理委托合同及建设单位与承建单位签订的施工合同; 2、工程设计图纸会审纪要及设计变更文件; 3、国家现行的工程施工验收规范技术标准和评验标准; 4、国家有关建设监理的政策法规; 5、济南军区及各级政府关于工程建设的政策法规; 6、建设单位提供的工程地质勘查报告; 7、本工程招标书复印本。 四、开工前的准备工作 1、审核施工组织设计及施工总平面布置图; 2、审核项目部成员及证件; 3、审核施工单位进场设备是否满足要求; 4、审核施工单位的测量设备及工具是否校正和检验; 5、检查试验员资质上岗证; 6、检查临建设施与施工平面是否相符。 五、监理合同履行情况 1、山东奥荣工程项目管理有限公司按照监理合同,组建了现场监理部,按监理规范及监理规划要求开展工程监理工作。 2、对国家规定应在开工前办理的各种手续及文件逐项进行了审核、检查,凡不符合要求的要求有关单位按规定办理。在具备了开工条件后,由总监下达开工令。

工程竣工验收监理评估报告

天长市易居天韵小区一标段 竣工验收 评 估 报 告 编制: 审核: 天长市建设监理有限责任公司

二O一五年二月五日 天长市易居天韵小区一标段竣工验收评估报告 一、工程概况: 工程名称:天长市易居天韵小区一标段工程 建设地点:广陵路南侧平安路东侧 建设单位:天长市通和置业投资有限公司 设计单位:海口市城市规划设计研究院、安徽省天长市规划建筑设计院 勘察单位:冶金工业部华东勘察基础工程总公司 监理单位:天长市建设监理有限责任公司 施工单位:安徽省农垦建筑工程有限公司 2、工程规模: 该工程一标段共16栋楼,其中4#、5#、6#、10B#、11#、12#、18#、19#、23A#、23B#、24#、25#楼为6层,10A#、17A#楼为8层,17B#楼为7层,31#为楼18层。总建筑面积约为75647平方米,多层为框架结构,高层为框剪结构。框架柱、框架梁、剪力墙主筋大量采用HRB400Ⅲ级钢。 3、主要设计要求: 3.1,建筑基础安全等级为二级,建筑抗震设防类别为丙类建筑,抗震设防烈度为6度,结构抗震等级为四级;结构设计使用年限为50年; 3.2防火要求:耐火等级为二级; 3.3屋面防水要求:采用SBS防水卷材,二级防水; 3.4凝土强度:分为、C35、C30、C25、C15。 4、质量控制目标:合格 二、施工质量评价依据 1、工程勘察、设计文件 2、现行建筑工程质量验收标准与质量验收规范 3、试验、检测所遵循的技术标准、规程、规范 4、安徽省、滁州市现行的有关建筑工程质量管理办法、规定 5、《施工承包合同》和《建设监理委托合同》约定的质量目标 三、质量受控状态

竣工验收报告范本

Screen and evaluate the results within a certain period, analyze the deficiencies, learn from them and form Countermeasures. 姓名:___________________ 单位:___________________ 时间:___________________ 竣工验收报告

编号:FS-DY-50409 竣工验收报告 单位工程名称: 建设单位名称: 竣工验收时间:年月日 建设工程竣工验收报告 单位工程名称 河池市龙江河沿岸设施改造--一桥至六桥亮化改造工程建筑面积 全长米 结构类型、层数 勘察单位名称 设计单位名称 广西华蓝设计(集团)有限公司 施工单位名称 监理单位名称

河池市建宇工程建设监理有限公司 开工时间 年月日 竣工日期 年月日 工程造价 元 竣工验收程序: 1、建设单位主持验收会议。 2、建设、设计、施工、监理单位介绍工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准情况。邀请市政局、路灯处等单位参加 3、审阅建设、勘察、设计、施工、监理单位的工程资料。 4、验收组实地查验工程质量。 5、专业验收组发表意见,验收组形成工程竣工验收意见并签名。 我单位于年月日组织勘察,设计,监理,施工,等有关负责人组成验收组,对本工程的施工合同约定的项目进行了竣

工验收. 竣工验收内容: 1、由竣工验收小组组长主持竣工验收。 2、建设、施工、监理、设计、勘察单位分别汇报工程项目建设质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情况。 3、验收组分为三部分分别进行检查验收。 (1)检查工程实体质量。 (2)检查工程建设参与各方提供的竣工资料。 (3)对竣工验收情况进行汇总讨论,并听取质量监督机构对该工程质量监督情况。 (4)形成竣工验收意见,填写《建设工程竣工验收备案表》和《建设工程竣工验收报告》,验收小组人员分别签字、建设单位盖章。 竣工验收组织: (一)成立以建设单位项目负责人唐斌为组长,主持验收会议;各参建单位项目负责人和有关专家参加的验收组,按照验收程序进行验收。

工程竣工验收质量评估报告

B9江阴市山观实验小学金童校区工程工程质量评估报告 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 施工单位:江阴市文明体育塑胶有限公司 监理单位(章): 总监理工程师: 公司技术负责人: 日期: 江苏省建设厅监制

一、工程概况 建设单位:江阴高新区投资开发有限公司 设计单位:扬州迪森建筑设计有限公司 监理单位:江苏马洲项目管理有限公司 施工单位:江阴市文明体育塑胶有限公司 建设地点:延陵东路南侧 建设规模:250米塑胶跑道,长轴为南北方向,弯道半径25米,弯道和南北直道均为6条,每条跑道宽1.22米,东侧直道设置100米比赛场地,足球场草坪未48.84*45.5米。 建设工期:2个月 工程质量:合格,达到国家相关验收标准,满足招标文件技术要求,通过有关主管部门验收。 二、施工单位基本情况: 承包单位江阴市文明体育塑胶有限公司现场项目经理部全面负责江阴市山观实验小学金童校区250标准田径运动场工程的施工任务,各管理层人员配备齐全,资格符合要求。施工人员、

各专业人员岗位证书齐全,符合要求。劳务人员数量满足施工工期要求。施工各类设备规格、型号、数量满足施工要求。工程原材料、构配件、设备能按使用计划落实。 三、工程施工内容特点: (1)田径场除足球场地为人工草皮、铅球落地区为天然草皮,跳远为砂坑,铅球、铁饼场地为砼结构外,其余根据不同要求铺筑不同厚度的塑胶结构。 (2)田径场跑道设计:250米塑胶标准跑道,半径25米,一周分6道,道宽1.22米。其结构:原土夯实,250厚三七灰石灰土、200后碎石垫层、150厚水泥砼层、13厚复合型自结纹塑胶。 (3)足球场结构:人工草坪:原土夯实、250厚三七石灰土、150厚碎石层、100厚水泥砼层、50后人造草坪。 (4)排水沟结构:沟净宽320,最低处深度为1000深,向市政下水道处以0.3%放坡,240厚砖砌完全能够满足足球场地排水要求。 四、监理合同履行情况 (一)监理合同目标完成情况

工程验收报告填写样本

工程竣工验收评估报告及意见 一、工程竣工验收意见:施工、勘察、设计、监理单位等参建各方均能履行工程合同要求,并在各自的工作中严格执行法律、法规和强制性标准、规范要求。经审阅,参建各方工程档案基本齐全、真实。本工程验收小组一致认为该工程符合竣工验收要求,质量等级为合格。 二、工程竣工验收结论:本工程已经按设计图纸和施工合同约定的范围施工完毕,工程质量符合合同要求和设计图纸要求及有关工程质量验收标准,各项功能满足使用要求。验收组一致同意本工程评定为合格工程。同意使用。 三、施工单位工程质量竣工报告(合格证明书)质量验收意见:我单位在施工过程中建立了完善的工程质量保证体系,制定了质量保证制度,规范了质量行为,将质量责任落实到各人员岗位,未出现违反有关法律、法规及强制性标准条文的情况。现工程已完成了设计文件和合同约定的各项内容。且已按要求将施工过程中出现的质量问题整改完毕。根据设计要求和施工验收规范以及建筑安装工程质量检验评定标准,工程实物质量(合格或优良),施工技术资料基本齐全,工程质量等级自评为合格。 四、勘察单位工程质量检查报告(合格证明书)质量验收意见:1、依法按程序办理有关勘察手续。2、勘察实施中,按现行的规范、规定、标准及强制性条文执行。3、勘察成果能满足设计、施工的要求。4、勘察单位参与基槽开

挖后的验槽工序。 五、设计单位工程质量检查报告(合格证明书)质量验收意见:该工程的设计图纸符合强制性标准要求,在施工过程中的设计变更通知和技术核定单等文件符合国家规范和标准要求,并已经我单位确认工程竣工实物质量和工程具备的使用功能均符合设计要求。该工程竣工时建筑物实际观测沉降量和倾斜率满足设计和规范要求。 六、监理单位工程质量评估报告(合格证明书)质量验收意见:我单位根据有关法律、法规、规章及强制性标准,规范性文件开展监理工作。监理业务围绕监理规划,监理细则及制定的相关质量保证制度实施,制定并落实了人员岗位责任制。具体监理工作依据有关设计文件,技术标准和合同约定的内容执行,对工程质量进行全过程控制。该工程施工过程中未出现违反有关法律、法规及强制性标准条文的情况。我单位严格执行工程报验制度,对使用的成品、半成品及原材料实行见证取样制度,现场监理管理资料基本齐全。施工单位能按期限要求落实整改我单位签发的“监理通知单”中的质量问题,使施工质量符合设计及施工规范要求,完成设计要求和合同约定的内容。施工技术及质保资料基本齐全。根据《建筑工程施工质量验收统一标准》(GB50300-2013)规定,该工程等级核定为合格。 七、建设工程竣工验收备案表参建各方统一填写样本 1.勘察单位意见:经确认勘察工作符合国家规范标准要求,现场地质情况与勘察报告相符,工程质量达到勘察要求。

工程竣工验收监理评估工作报告

鑫园物流配送中心二期工程 工程质 量 评估报告 总监理工程师:_______________ 长阳清江建设工程监理有限责任公司潜江分公司 2018年2月建设单位:湖北鑫园商贸股份有限公司设计单位:中建三局第二建设工程 有限公司华中建筑设计院监理单位:长阳清江建设工程监理有限责任公司潜江分公司施 工单位:湖北高飞建筑工程有限公司 本工程为鑫园物流配送中心二期工程,钢筋混凝土结构、钢结构,1#楼六层, 建筑檐高23.4m,建筑面积7015.90川;2#楼二层,建筑檐高10.2m,建筑面积 1561.60 m2; 3#、4#、6#、7#楼一层,建筑檐高8.3m,建筑面积3437.28 叭9#、 10#、11#楼一层,建筑檐高8.3m,建筑面积3360.00 m。安全等级为二级;耐火等级二级;抗震设防烈度为6 度;抗震等级为四级;设计使用年限50 年;屋面防水年限为15

年。 二、评估报告 1 、本工程地质勘探报告、工程设计图纸、施工图审查报告。图纸会审记录,设计变更及工程业务联系单等。 2、本工程施工合同及工程监理合同。 3、《建筑工程施工质量验收统一标准》、《建筑工程施工质量验收规范》、《建筑法》、《建筑工程质量管理条例》、《建筑工程安全生产管理条例》、《工程建设标准强制性条文》(房屋建筑部分)、《建筑工程监理规范》等。 4、国家及省、市关于钢材、水泥、砂、石、墙体材料、防水材料,钢筋焊接等的质量验收、检测、实验方面的标准、规范、规程及办法。 三、施工企业执行法律、法规,工程建设强制性标准条文及企业工艺标准情况。 1 、按施工合同要求组建了本工程项目部,配备了具有相应资格的项目经理、施工员、技术员、质检员及安全员,建立了从公司各科室到各班组的质量责任制和各种质量管理制度。在整个中质量管理体系运行基本正常。工程施工过程中,项目部组成人员能坚持跟班组作业,组织施工人员按工艺标准及有关要求作业,对监理人员发现的工程质量问题,能认真落实,组织整改。 2、编制了符合本工程特点的施工组织设计及安全施工措施(包括个专项安全施工方案)。能按工程设计图纸及有关工艺标准组织施工。所有建筑材料的选

工程竣工验收报告范本

Record the situation and lessons learned, find out the existing problems and form future countermeasures. 姓名:___________________ 单位:___________________ 时间:___________________ 工程竣工验收报告

编号:FS-DY-20254 工程竣工验收报告 一、工程概况 由xx-xx工程有限公司承建的xx-x工程项目,位于xx-x。建设单位为xx-x;地质勘察单位为xx-x;设计单位为xx-x;监理单位为xx-x;监督机构为xx-x;材料试件检测单位为xx-x。 该工程为七层框架结构,建筑面积xx-x,中标价为xx-x,建筑物长度xxm、宽度xxm、高度xxm,底层层高xxm、标准层层高xxm,基础型式为混凝土独立基矗该工程于xx-xx年x月x日开工,至xx-xx年x月x日完成并进行了初验收;且工程档案资料完整、齐全,并经总监理工程师审查通过。我公司对初验提出的整改项目在xx-xx年x月x日已全部整改完成至符合质量标准要求。至此,我公司已按施工合同的要求完成了约定的承包内容。 二、质量控制措施 我公司在中标此工程后,马上组织精干力量,挑选比较

优秀的管理人员组成项目经理部,由项目技术负责人主持编制《施工组织设计和方案》,并经公司技术负责人审核后,报请总监理工程师审查通过。 我们在施工现场建立了完善的质量保证体系和安全管理体系,把质量责任落实到每一个员工,实行质量与经济挂勾制度,在施工中严格执行“三检”制度,并切实把好原材料质量关;从开始施工至结束施工始终按照设计图纸和有关设计变更文件进行施工,严格遵守《建筑法》、《建设工程质量管理条例》和国家现行施工质量验收规范;按照《建筑工程施工质量验收统一标准》GB50300—20xx的新规范进行质量验收,没有违反工程建设标准强制性条文,没有发生质量事故和人员伤亡事故。 三、各分部工程质量情况分述如下 1、地基与基础分部工程: 本分部工程共分为2个子分部工程(无支护土方子分部和混凝土基础子分部)、5个分项工程计10个检验批。 1)分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均

建设工程竣工验收报告(建设单位组织填写)

建设工程竣工验收报告 (建设单位填报) 工程名称xxxxxxxx 建设单位(全称并加盖公章) 包头市城乡建设委员会

填表说明 一、《建设工程竣工验收报告》由建设单位填写后报备案机关,为工程竣工验收备案的资料之一。 二、工程竣工验收及验收备案的依据: (一)《中华人民共和国建筑法》第六十一条; (二)国务院279号令《建设工程质量管理条例》第十六条; (三)《房屋建筑工程和市政基础设施工程竣工验收备案管理办法》(住房和城乡建设部第2号令)和《房屋建筑和市政基础设施工程竣工验收规定》(建质〔2013〕171号); (四)建设部第80号令《房屋建筑工程质量保修办法》; (五)内蒙古自治区《房屋建筑工程和市政基础设施工程竣工验收及竣工验收备案管理规定》。 三、建设工程竣工验收的条件: 建设单位收到施工单位《工程竣工报告》后,应当组织勘察、设计、施工、监理等有关单位进行竣工验收。建设工程竣工验收应当具备下列条件: (一)完成建设工程设计和合同约定的各项内容; (二)有完整的技术档案和施工管理资料; (三)工程使用的主要建筑材料、建筑构配件和设备的进场检验报告; (四)勘察、设计、施工、监理等单位分别签署的质量合格文件(详见附表1、2、3、4); (五)建设单位、施工单位共同签署的工程质量保修书; (六)建设单位已按合同约定支付工程款; (七)对于住宅工程,建设单位已按户出具《住宅工程质量分户验收记录》; (八)建设行政主管部门及工程质量监督机构责令整改的问题全部整改完毕; (九)法律、法规规定的其他条件。 四、本表涉及项目、单位及人员信息填写必须与施工许可证等审批登记手续相一致,如有变更需附相关确认材料。

竣工验收报告范本格式(完整版)

报告编号:YT-FS-8423-16 竣工验收报告范本格式 (完整版) After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

竣工验收报告范本格式(完整版) 备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。文档可根据实际情况进行修改和使用。 一、竣工报告 (一)概述 工程名称、工程位置、建设依据、建设规模、标 准及主要内容、参建单位、主要项目及重要临建设施 的建设过程等。 (二)工程建设管理 1、项目单位组织机构及工作情况。验收报告范文。 项目单位的项目管理体系,上级主管部门、质量监督 机构和地方政府等为工程建设服务的机构设置及工作 简述。 2、招投标管理:勘察、设计、监理、施工、材料 及设备等招投标情况,中标单位的资质、承担的主要 任务等。

3、设计变更管理:实施中重大技术问题的处理、设计变更的有关情况。 4、安全质量管理:安全质量管理体系、安全质量控制措施、事故处理结果、文明施工等。 5、投资管理:投资来源、投资控制措施、批复概算与实际执行情况、年度计划下达及完成情况、概算调整情况。 6、进度管理:主要工程节点计划控制目标和实际执行情况,进度控制措施等。 7、合同管理:签约单位的履约情况、合同价款结算方法及特殊问题的处理情况,至竣工时有无工程款拖欠情况等。 8、建设征地补偿及移民安置:征地与移民安置能否满足建设进度要求,有无违反政策情况,批准的征地与实际征地、有关征地手续办理情况、征地及移民安置费用的使用情况等。 9、创新成果:项目建设过程中取得的技术创新(新结构、新材料、新工艺、新设备等)、管理创新等成果。

竣工验收报告怎么写

竣工验收报告怎么写 竣工验收报告怎么写 竣工验收报告怎么写?那么,下面就随一起来看看吧。竣工验收报告格式 一、竣工报告 (一)概述 工程名称、工程位置、建设依据、建设规模、标准及主要内容、参建单位、主要项目及重要临建设施的建设过程等。 (二)工程建设管理 1、项目单位组织机构及工作情况。验收报告。项目单位的项目管理体系,上级主管部门、质量监督机构和地方政府等为工程建设服务的机构设置及工作简述。 2、招投标管理:勘察、设计、监理、施工、材料及设备等招投标情况,中标单位的资质、承担的主要任务等。 3、设计变更管理:实施中重大技术问题的处理、设计变更的有关情况。 4、安全质量管理:安全质量管理体系、安全质量控制措施、事故处理结果、文明施工等。 5、投资管理:投资来源、投资控制措施、批复概算与实际执行情况、年度计划下达及完成情况、概算调整情况。 6、进度管理:主要工程节点计划控制目标和实际执行情况,进度控制措施等。 7、合同管理:签约单位的履约情况、合同价款结算方法及特殊问题的处理情况,至竣工时有无工程款拖欠情况等。 8、建设征地补偿及移民安置:征地与移民安置能否满足建设进度要求,有无违反政策情况,批准的征地与实际征地、有关征地手续办理情况、征地及移民安置费用的使用情况等。

9、创新成果:项目建设过程中取得的技术创新(新结构、新材料、新工艺、新设备等)、管理创新等成果。 10、廉政建设:廉政措施及廉政合同执行情况等。 11、其它:信息管理及其他需要说明的情况。 (三)历次验收情况 历次交工验收、阶段验收、专项验收等结论及验收遗留问题的处理情况等。 (四)竣工决算审计 竣工决算审计的开展情况和审计结论。 (五)工程试运行 工程观测分析成果、工程试运用和效益发挥情况等。 (六)工程建设管理体会及建议 结合工程项目特点及管理过程,总结项目管理经验教训、体会启示,对今后的建设、维护运行管理提出建议等。竣工验收报告 一、工程概况: ××项目座落于××市国家旅游度假区内,滇池路六公里西贡码头前段迎海路旁,西临海艺花园小区,东临××别墅群,南临国宾馆,所处地理位置优越,交通方便。以高原湖泊滇池为依托,西山睡美人为屏障,依山旁水,拥有满面苍翠的自然景观和清新的空气,项目建筑造型独特,具有西方式建筑特色和风格,是聚集购物、休闲、娱乐为一体的综合商业区。 本工程规划许可证号:昆规建证(20xx)04××号和(20xx)0××号;施工许可证号:度建字 20××第××号;施工图审查批准号昆施审hj20××-20××,其总建筑面积为××××平方米。共××个单位工程,建筑功能为商铺,建筑最高17、45m。基础为静压预制管桩上独立承台基础,地梁连通,全钢筋混凝土现浇框架结构,抗八度地震设防。工程于20xx年××

建设单位工程质量评估报告竣工

房屋建筑和市政基础设施工程工程名称:泸县毗卢镇烂庙子村校改建工程 建设单位(章):泸县毗卢镇学校

一、工程概况 1、工程名称:泸县毗卢镇烂庙子村学校改建工程 2、工程地点:泸县毗卢镇 3、建筑面积:建筑面积平方米 4、建设单位:泸县毗卢镇学校 5、勘察单位:泸县华庭勘察设计有限公司 6、设计单位:泸县华庭勘察设计有限公司 7、施工单位:四川建海建设工程有限公司 8、监理单位:泸县建设工程监理有限公司 二、施工工程完成简况 根据参建各单位合同约定的内容,工程设计、施工等均按要求的项目完成任务,达到合同的质量等级要求,在本工程设计、施工过程中严格执行各项法律、法规、规范及当地政府的有关规定。由于本工程施工工序复杂,质量要求高,施工单位编制了有针对性的施工组织设计和分部工程方案,并严格贯彻执行有效地保证了工程质量和工期。施工技术、质量保证资料、施工管理及建筑材料、构配件和设备的进场检验报告等档案资料齐全有效。 三、监理整改情况 在工程建设的每一分部、分项工程中,建设、设计、监理、施工等单位密切配合较好地完成了各项工程的检查,检查中严格地把住了质量关,对需要整改的地方,一经提出便认真整改,整改后进行复查,达到标准要求后,才可以进入下一道工序施工。 在施工过程中,监理按照国家的各项标准要求,配合各参建单位完成

了本工程的施工监理任务,工程施工过程中的每一个工序度严格按照监理程序做,保证了工程质量。 四、验收单位组成 按照建设部《房屋建筑工程和市政基础设施工程竣工验收暂行规定》的要求,建设单位组织了竣工工程的验收,参加验收的建设、设计、监理、施工单位及监督站等人员的组成均符合要求。 五、验收整改情况 工程竣工初验收时建设、设计、监理、施工、监督等单位提出了验收意见,针对验收中提出的问题,施工单位已经全部整改完毕,并由各单位进行了复验通过。 六、工程总体评价 该工程经过建设、设计、监理、施工、监督等单位共同密切配合,已顺利完工,其工程各项综合指标已全部达到国家验评标准,符合竣工验收条件,并经各方确认。本工程从建筑设计方面较为合理,能够满足使用单位的要求,在施工全过程中监理单位尽职尽责,施工单位精心施工,克服了各种困难,并采用了新技术、新方案、新工艺。实行了科学化的现代管理措施,圆满地完成了施工合同的要求,质量评定为合格。同意竣工验收,提请该工程申报竣工验收备案。 建设单位:泸县毗卢镇学校 项目负责人: 年月日
