无锡红豆国际广场施工组织设计方案

无锡红豆国际广场施工组织设计方案
无锡红豆国际广场施工组织设计方案

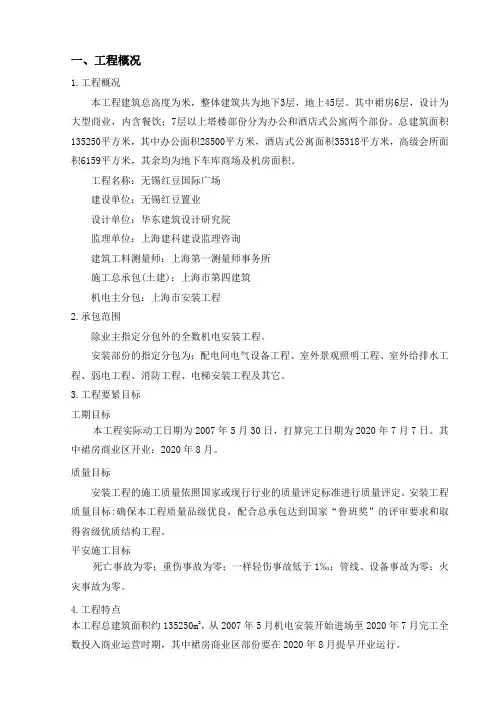

一、工程概况

1.工程概况

本工程建筑总高度为192.4米,整体建筑共为地下3层,地上45层。其中裙房6层,设计为大型商业,内含餐饮;7层以上塔楼部分分为办公和酒店式公寓两个部分。总建筑面积135250平方米,其中办公面积28500平方米,酒店式公寓面积35318平方米,高级会所面积6159平方米,其余均为地下车库商场及机房面积。

工程名称:无锡红豆国际广场

建设单位:

设计单位:

监理单位:

建筑工料测量师:

机电主分包:

2.承包范围

除业主指定分包外的全部机电安装工程。

安装部分的指定分包为:配电间电气设备工程、室外景观照明工程、室外给排水工程、弱电工程、消防工程、电梯安装工程及其它。

3.工程主要目标

3.1工期目标

本工程实际开工日期为2007年5月30日,计划竣工日期为2009年7月7日。其中裙房商业区开业:2008年8月。

3.2质量目标

安装工程的施工质量按照国家或现行行业的质量评定标准进行质量评定。安装工程质量目标:确保本工程质量等级优良,配合总承包达到国家“鲁班奖”的评审要求和获得省级优质结构工程。

3.3安全施工目标

死亡事故为零;重伤事故为零;一般轻伤事故低于1‰;管线、设备事故为零;火灾事故为零。

4.工程特点

4.1本工程总建筑面积约135250m2,从2007年5月机电安装开始进场至2009年7月竣工全部投入商业运营阶段,其中裙房商业区部分要在2008年8月提前开业运行。

4.2本工程设计新颖,技术先进,结构合理,系统复杂。由于设计单位是按系统进行设

计的,各系统设计自成一体,不出综合平面图,将有我司承担施工图深化设计工作。从而解决在施工中可能会发生的一系列问题。

4.3本工程机电系统复杂、先进,业主对工程中采用的新技术、新工艺非常重视。

4.4本工程地处无锡市崇安区繁华商业区,东临中山路,南临喜来登大酒店,西侧为住宅区,面对胜利门广场,北侧的解放路主干道交通流量相当大。因此对施工现场的文明形象施工要求相当高,是体现建筑企业文明化施工的重要窗口,因此对施工单位提出了极高的要求。

5.施工原则

5.1遵循基本建设程序,合理安排施工顺序,及时形成完整施工能力,缩短建设周期,以期提高业主的投资效益。

5.2确保全部工程质量达到国家施工验收规范规定的标准,达到市优等级,单位工程优良率95%,分部、分项工程合格率100%,分部工程优良率100%,分项工程优良率90%以上,做到“开工必优、一次成优”。

5.3建立健全安全质量保证体系,严把关键要害部位安全质量关,并由项目经理对工程安全质量负全部责任;建立以项目经理为责任中心的安全生产管理网络,细化多级安全生产责任制,强化管理,保证施工全过程的安全,全面推行安全质量标准化工地建设;优化组织结构,合理配置生产要素,抓重点、保整体,组织均衡施工,应用网络技术确保阶段工期和总工期;优质、安全、高效、按期地完成施工任务。

5.4施工场地及临时设施布置紧凑,方便施工,符合环保、安全、防火要求,提高场地利用率。

5.5做好环境保护、文明施工、消防治安等工作,创造良好的施工环境,创建文明工程。

5.6遵循“诚信为本、服务顾客、求实创新、奉献精品”的宗旨,认真履行投标中对业主的承诺以及合同条款的全部内容,确保本项目施工工期、质量、安全及文明施工目标的实现,完善对使用单位的售后服务。

6.本组织设计编制依据

设计单位提供的施工图纸。

国家批准颁发的机电工程施工与验收规范、施工图例。

本公司ISO9001(2000版)质量体系文件,对施工组织设计的有关规定。

本公司现行制订的高级民用工程施工的工艺要求。

本公司组织有关人员的现场勘察。

二、主要实物量及货币工作量

1.本工程货币工作量:肆仟肆佰伍拾肆万元(44,540,000.00)整人民币。

2.工程主要实物量

三、施工组织部署及施工(总)进度计划

1.组织机构及管理体系

2.施工组织部署

2.1施工组织准备

2.1.1在上级公司的关心和支持下,在公司经营部、工程管理部的直接领导下,建立现场项目管理部,实行项目经理负责制。按照项目施工的内在规律,对建设项目实行高效率的施工计划、组织、控制、协调工作。

2.1.2组织一批有责任感和业务知识强,又有一定实践经验的强有力的项目领导班子,以及精干的施工管理人员,以便更好地贯彻执行施工组织设计的要求。

2.1.3一支由专业技术人员组成小组结合现场实际情况对设计图纸进行会审,协调,及时发现问题,解决问题。

2.1.4根据无锡红豆国际广场工程结构主体进度节点,地下室机电管线首先进行施工,结构施工至13层,进行地下室大型设备吊装,结构楼板施工至22层,开始进行主楼机电管线施工。整个机电施工流程为:将优先安排垂直管道的施工,给土建砌墙创造条件。

与市政供电、供水工程的接口工作尽早完成,以满足提前开业所需。机电系统调试按设

备的供电、供水范围分为低区和高区分段进行。低区、高区各机电专业系统分段调试完

成后,进行机电系统整体联合调试。

2.1.5为保证施工质量,建立一支由分公司工程管理部为主要力量的现场质量保证体系,加强全员质量意识,建立质量档案跟踪施工。贯彻执行ISO9001的质量保证体系,争创“鲁班”奖。项目组的全体人员在项目经理的统一领导下,各尽其能,服从指挥,协调

好各方面的相应关系,坚决贯彻、执行我们的经营方针:“精心安装、保证质量、优质

服务、方便用户”。

2.1.6建文明工地,加强“标化”管理,施工现场做到工完场清,文明施工,生活区内

保持干净整洁,更衣室内各种物件放置整齐划一。

2.2施工总体指导方针

根据目前已确定的施工实施计划,将按照“突出重点、以点带面”的总体战略方针,努力完成安装任务。

突出重点——根据无锡红豆国际广场工程工期紧、任务重的特点,重点抓好工程的

施工管理。在短时期内力求做好前期施工的准备工作,增加预制深度,尽早创造施工面。施工过程中,加强组织协调工作,推进交叉施工作业,提高工效,抓好工程进度节点和

质量的考核,实施安装工序一次到位,见缝插针,带动整个项目的安装,开展“作贡献、立新功”主题活动,按期、按质、高效地完成任务。

2.3落实施工管理与协调

2.3.1鉴于本工程要求分阶段竣工,施工后期与商业区营业同步进行。土建、安装、装

饰交错施工,紧迫的工期,因此建立定期的工程施工协调会制度,分层次分专业协调施工,加强与各方面的协调配合,并且上下沟通,落到实处,同心同德,目标一致以确保

工程项目圆满完成。

2.3.2信息管理就是工程管理的先决条件,为此在做好前期施工准备工作的同时,在施

工的各阶段,特别要做到信息及时,反馈畅通。如施工准备阶段,我们应勤督促图纸深

化公司尽早提供已深化好的施工图,并组织各有关人员进行技术交底,并尽早安排好材料、设备的申报、验收工作,及时制定工程总网络计划及工程临时设施总体规划,为施

工作业创造必要的施工条件。

2.3.3施工阶段,土建单位应随着每层的结构上升及时标明墙身线位置并提供垂直运输

上的方便,使安装工程的预埋、施工顺利进行,同时建设单位、设计、各有关部门应及时、迅速解决现场突发或突出的问题,力求按计划的要求实施。在装潢阶段,建设单位

应尽早提供装潢格局施工图,以确保安装灯具、风口、喷淋头和喇叭位置正确。

2.4施工方案编制

2.4.1为了保证工程进度,做好软件资料与工程进展同步,将质量和安全等也需纳入标准化轨道,各专业施工技术员针对单位工程各分部分项编写简要施工方案。特别是为减少高空作业量,缩短施工周期,增加有效施工日,各专业应尽量增加预制工作量,同时应确保安装工序质量一次到位。

2.4.2对于工程中主要设备如冷水机组、冷却塔、柴油发电机和水泵等大型设备的吊装就位重点编写施工吊装方案,并会同建设、设计、监理等单位共同研究,经上级工程技术部门批准后,在业主许可下方可实施,以确保设备吊装安全、可靠。

2.4.3工程的施工软件资料是施工部署中不可分割的部分,各种安装数据、隐蔽工程记录、设计变更、修改及技术核定、工程联络与工程增减等记录单、以及工程协调会议的记录等填报,一要准确,二要及时,并按规定办理确认手续。

2.5加强施工队伍的管理

2.5.1整个工程大体分三个阶段:开始-高峰-收尾。施工队伍的安排按三个阶段的需要展开,由于工期短,任务重,因此高峰期人员高度集中,所以我们在人员配备上选择了过硬的班组,并增加一些必要的劳动力。

2.5.2每个班组进场时,项目组专业施工技术人员应向施工班组进行交底,内容包括工程概况、土建和装潢单位的配合的情况、工期要求,施工技术措施,技术质量规范、节点考核目标、施工技术措施、施工安全要求及措施,确保立体交叉施工的安全生产,消灭事故苗子,搞好施工现场的标准化建设,维护企业信誉,做到使用户满意,使班组人员建立一个工程总体概念,目标一致,为圆满完成任务作出贡献。

2.6工程施工中的技术协调与联系

安装施工中免不了产生的设计修改、变更以及建设单位单方面要求的修改等,施工班组人员不得擅自处理有关技术、协调等问题。工程项目组有关人员应与设计单位、建设单位、监理单位、土建单位洽商、协调有关工程事宜,取得一致意见后,由施工技术员办理工程联络单、技术核定单、工程增减记录单的签证手续。一般经签证后交班组施工。由于过紧的施工周期,因此对管线安装已经完成部分,一般不宜作过大的修改。

2.7做好设备材料供应工作

2.7.1确保施工所需的材料、设备,是工程项目按时完成的基础。根据提供的施工图,首先做好工程施工预算,尽快依据材料的分工原则,分各阶段汇总提供给材料方,便于材料、设备按现场实际需求进场。

2.7.2根据工程的实施进度,提前编制要料计划,发现材料有缺口应及时联系,并提供材料市场的资源状况,施工时应加强施工现场的标准化管理,做好现场的保卫工作,尽可能减少材料的失窃情况。

3.施工总进度计划

见附件。

四、主要施工方法及技术措施

1.电气工程

1.1系统介绍及施工流程

1.1.1负荷等级

本综合楼属于超高层民用建筑,大楼内消防设备(包括消防泵、喷淋泵、排烟风机、正压风机、消防电梯、应急照明、锅炉房及障碍灯设施、酒店计算机管理系统电气设备等)为一级负荷中特别重要负荷,由变配电所来自两台变压器的低压端双电源专线供电,末端自切加柴油发电机后备;电梯、生活水泵、机械式车库及步行梯、厨房餐厅、生活水泵房、重要会议中心及娱乐设施、商场营业厅事故照明及普通潜水泵等为一级负荷,由来自两台变压器的的低压端双电源供电,末端自切。

1.1.2供电电源

采用二路10KV电源供电方式。在本大楼地下一层设置电源开闭站,由开闭站引出四路高压电源分别引至商办变配电所和酒店式公寓的变配电所,高压设备采用10KV电源供电,由10KV降为0.4KV作为低压设备供电电源。在大楼的地下一层设有柴油发电机房,内设一台1600KW应急柴油发电机在事故情况下,确保建筑内的消防设备及计算机系统等重要设备使用。除此,在地下三层的冷冻机房内,三台801KW的高压冷冻机由10KV高压开关柜对其直接供电。

1.1.3变配电系统

地下一层设置一套10KV用户变电站,内设有10KV配电柜,计量柜,直流屏,信号屏,商场用变压器柜和低压配电柜及供本工程消防事故配电用的应急低压开关柜等。变电站内设有良好的机械进,排风设备。

七层设置一变配电所,内设二台1000KVA变压器柜和多台高低压配电柜,供本工程办公楼设施用电。

二十三层设置一变配电所,内设二台1250KVA变压器柜和多台高低压配电柜,供本工程酒店式公寓设施用电。

1.1.4配电系统

对商场各层的照明、空调、电力用电负荷由地下一层变配电所配电干线进行树干式供电。在地下室冷冻机房设置冷冻机控制室;变配电所对冷冻机房及水泵采用放射式供

电。在地下室水泵房设置水泵控制中心;变配电所对控制中心及水泵均采用放射式供电。对各垂直电梯采用放射式供电。大楼消防用电设备均采用取自0.4KV侧两段母线二路电源供电。(其中一路电源采用柴油发电机做后备电源)两路电源引至末端配电箱进行自动切换后供电;以确保供电电源的可靠性。大楼其他一级用电设备。均采用取自0.4KV侧两段母线二路电源引至末端配电箱进行自动切换后供电。

1.1.5低压故障接地保护系统

采用TN-S系统,所有正常情况下不带电的电气设备金属外壳均应与PE线可靠连接。PE线采用绿/黄双色线。插座回路均设置漏电保护开关。在各配电管弄内沿墙明敷一条25x4铜排作为接地干线,电缆桥架内用16mm 裸铜线作为桥架的接地线。采用联合接地方式,利用大楼桩台板内钢筋及桩基主筋作为接地极,接地电阻不得大于1Ω。

1.1.6防雷及过电压保护

本工程防雷系统按二类防雷建筑物要求设置。

施 工 流 程

1.2结构预埋配管 1.

2.1施工程序 → → → →

→ →

1.2.2预制加工

1.2.2.1钢管弯管:管径为20mm 及以下时,用拗棒弯管。管径为25mm 及其以上时,使用液压弯管器。

1.2.2.2管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净。

1.2.2.3管子套丝:采用套丝板、套丝机。采用套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采用套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰。

一建施工组织设计及专项方案自己总结

施工组织设计 一、施工组织设计 施工组织总设计 施工组织设计单位工程施工组织设计 施工方案专家论证的专项施工方案 专项施工方案 非专项施工方案 作业指导书 (一)专业术语 1、施工组织总设计:以若干个单位工程组成群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制作用。 2、单位工程施工组织设计 3、施工方案:以分部分项工程或专项工程为对象编制的施工技术与组织方案,用以指导其施工过程。 专项工程:危险性较大的分部分项工程 专家论证:超过一定规模的危险性较大的分部分项工程 作业指导书:针对工序和检验批 (二)编写审批程序 1、作业指导书: 技术人员编写,项目技术负责人审批签字 2、施工方案(非专项) 项目负责人主持编制,技术人员编写,项目技术负责人审批,专业监理工程师签字。 3、专项方案(包括专家论证) 项目负责人主持编制,项目技术负责人编写,施工单位技术负责人批准,报监理单位,由总监理工程师审批。(专家论证:施工单位根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后实施;实行施工总承包的应当由施工总承包单位、相关专业承包单位技术负责人签字)。

由专业承包单位施工的分部分项工程或专项工程的施工方案,应由专业承包单位技术负责人/技术负责人授权的技术人员审批,有总承包单位时,由总承包单位项目技术负责人核准备案。 4、单位工程施工组织设计、施工组织总设计 项目负责人主持编制,项目技术负责人编写,单位施工组织设计由施工单位技术负责人或技术负责人授权的技术人员审批(施工组织总设计由总承包单位技术负责人审批),报监理单位,由项目总监理工程师审批签字。 (三)单位、人、行为 建设单位:建设单位负责人、建设单位项目技术负责人 监理单位:总监理工程师 总监理工程师代表 专业监理工程师(土建、水、设备)、安全监理 监理员(旁站、巡视) 总承包单位:总承包单位技术负责人 总承包单位技术负责人授权技术人员 施工单位:施工单位技术负责人 施工单位技术部门 专职安全员 项目:项目负责人 项目技术负责人 专业技术人员、质量人员、安全人员 专业分包:专业承包单位技术负责人

成都仁和春天国际广场幕墙工程施工组织设计方案

目录 第一章编制依据 (10) 一、编制说明 (10) 二、编制目的 (9) 三、编制原则 (11) 四、编制依据 (10) 第二章工程概况 (14) 一、工程概况 (14) 二、建设项目设计和结构概况 (14) 三、幕墙工程概况 (15) 四、幕墙概况及主要系统介绍 (20) 五、整体施工区段划分 (22) 六、垂直方向施工顺序安排 (24) 七、建设项目所在地区自然条件状况 (26) 第三章施工部署 (26) 第一节施工目标 (26) 第二节施工部署说明 (27) 第三节项目经理部组织架构 (28) 第四节施工进度计划 (46) 第五节劳动力计划 (47) 第六节原材料、半成品及构配件采购计划 (50)

第七节幕墙工程施工机具、设备计划 (55) 第八节施工现场与各单位配合 (58) 第四章施工平面布置及措施方法 (66) 一、施工平面布置原则 (66) 二、施工现场总平面主要布置内容 (66) 三、临时设施布置及管理 (67) 四、技术准备 (68) 五、现场准备计划 (68) 第五章幕墙系统施工方案 (70) 第一节施工测量方案 (70) 一、测量放线的意义 (70) 二、测量放线流程 (70) 第二节后置埋件的施工方案 (76) 一、本工程采用后置埋件施工部位说明 (76) 二、后置埋件施工工艺流程 (76) 三、后置埋件施工工艺说明 (76) 第三节玻璃幕墙施工方案 (80) 1、隐框玻璃幕墙系统简介 (80) 2、明框玻璃幕墙系统简介 (82) 3、施工前准备工作 (84) 4、施工安装流程 (86)

5、放线、测量 (87) 6、预埋件调整及补充 (88) 7、连接支座安装 (89) 8、立柱或竖框安装 (90) 9、横梁安装 (92) 10、防火的安装 (94) 11、玻璃面板的安装 (95) 12、幕墙胶封处理 (97) 13、装饰线条安装 (98) 14、清洁收尾 (101) 15、施工质量控制 (102) 第四节铝板幕墙施工方案 (101) 1、铝板幕墙系统简介 (101) 2、施工前准备工作 (103) 3、施工安装流程 (104) 4、放线、测量 (105) 5、预埋件调整及补充 (106) 6、连接件安装 (110) 7、钢骨架安装 (108) 8、防火的安装 (110) 9、铝板面板安装 (110)

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

花岗岩广场停车场铺装石材工程施工组织设计方案

花岗岩广场停车场铺装石材施工方案 一、施工的准备工作 1、材料准备 (1)水泥强度等级应为32.5以上普通硅酸盐水泥或硅酸盐水泥,进场时必须有质量证书、合格证、检验报告,进场后必须复试且复试合格才能使用。 (2)砂宜采用中砂,含泥量不大于2.0%,泥块含量不大于1.0%。其他要求应符合《普通混凝土用砂质量标准及检验方法》JGJ52的规定。 (3)花岗岩石材进场检查规格尺寸,质量指标符合相应规范标准。 二、地面石材铺装 (一)、工艺流程: 检查水泥、砂、花岗岩石材→试验→技术交底→吊垂直、找规矩弹线→试拼编号→找标高→基底处理→铺抹结合层砂浆→铺装花岗岩板→灌浆→勾缝→检查验收 (二)、操作工艺 1)试拼编号:在正式铺设前,对图纸要求的石材板块,应按图案、颜色、纹理试拼,将非整块板对称排放在靠边框部位,试拼后按两个方向编号排列,然后按编号码放整齐。 2)找标高:根据水平标准线和设计厚度,在四周有墙、柱的,弹出面层的上平标高控制线,没有的要设置定位桩。 3)基层处理:把粘在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。 4)排出花岗石:按照花岗岩的尺寸,排出花岗岩石材板应放置的位置,并在地面弹出十字控制线和分格线。 5)铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的1:2.5干硬性水泥砂浆。 6)铺花岗岩石材板:将花岗岩石材板放置在干拌料上,用橡皮锤找平,然后

将花岗岩石材板拿起,在干拌料上浇适量素水泥浆;同时,在花岗岩石材板背面涂厚度约1mm的素水泥膏,再将大理石或花岗石放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平、坐正。 7)铺花岗岩石材板时,应施工图纸规定的铺设方向,先在图案中间按照十字线铺设十字控制板块,然后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。铺贴时应分段、分部位铺贴。 8)如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。 9)养护:当花岗岩石材板面层铺贴完应进行养护,面层铺盖一层塑料薄膜,减少砂浆在硬化过程中的水分蒸发,增强石板与砂浆的粘结牢度,保证地面的铺设质量。养护时间不得小于7d。 10)勾缝:当花岗岩石材板面层的强度达到可上人的时候(结合层抗压强度达到1.2MPa),进行勾缝,应选用同种、同强度等级、同色的掺色水泥膏或专用勾缝膏。颜料应使用矿物颜料,严禁使用酸性颜料。缝要求清晰、顺直、平整、光滑、深浅一致,缝色与石材颜色一致。 11)、当花岗岩石材板面层铺装时,与其它墙、柱或材料不同的交界面留有5mm间隙,详见施工图技术要求。 三、各项管理制度及保证措施 1、施工工艺控制 1)开工前组织有关的技术人员,认真熟悉图纸,编制单位工程施工组织设计及主要分项、分部工程的施工方案,并报送监理工程师审批。 2)结合施工图及技术规范,做好施工前技术交底工作,使所有参加施工的人员掌握各自蔓序的施工要点、施工标准及施工方法。 3)实行分段施工,与个施工单位做好配合、协调,保证工程质量。 2、工程材料控制 1)工程所使用的材料、成品、半成品进场必须有出厂质量证明文件,并报有

施工组织设计及专项方案

安全管理保证项目资料 第二分册 施工组织设计及专项施工方案

贵州建工集团有限公司项目部 安全管理资料目录 第二分册

审核:编制:年月日 施工组织设计/方案编审及实施规定 集团所属各单位: 为了更好的贯彻执行《建设工程安全生产管理条例》、建设部[2009]87号文、国家标准《施工组织设计编制规范》GB/T 50320-2009等相关建设法律法规及规范,培养和造就一批专业性较强的技术干部,最大限度地减少和消灭质量、安全隐患,杜绝重大质量安全事故发生,降低轻伤频率,提升集团整体技术优势,特制定本规定,纳入年度工作考核中,自2012年1月1日起实施。 第一条,项目部报审施工组织设计时,应配合公司按施组/方案流程图办理,各单位技术部门必须对项目施工组织设计实行登记制度,建立台帐。 第二条,已登记备案的项目,由项目部提供相关信息资料交技术中心(总工办)建档,以展开施工组织设计的审核工作。相关信息资料包括开工报告、现场项目组织机构人员任命文件、建筑结构设计图(主要为建筑设计说明、结构设计说明、一层建筑平面布置图、建筑剖面图、立面图、与危险性较大分部分项工程相关的建筑结构图)。

第三条,项目部向公司技术部门报审施工组织设计前,应根据设计施工图,初步填报危险性较大的分部分项工程自动识辨表(见表2),与施工组织设计一并报送技术中心审核,录入动态控制系统(见表3)。 第四条,以上程序完成,技术部门依据项目提供的信息进入施工组织设计审核程序,并形成审核意见发往项目部(见表4)。 第五条,项目部必须按照公司技术部门形成的审核意见修改完善施工组织设计,再反馈技术部门复查,并对审核意见作出书面回复。 第六条,施工组织设计经公司技术部门复查通过后,填写复查意见,并组织质量部门、安全部门会签。 第七条,施工组织设计批准前,项目部必须按第八条规定的格式装订成册(一式五份),再报企业技术负责人填写审批结论并签字,公司技术部门存档2份。 第八条,施工组织设计按以下顺序装订,硬壳封面→签字封面→审核审批记录→初审记录→修改回复→目录(二级)→正文内容→软封底→硬壳封底。硬壳封面、封底必须为蓝色,其它为白色。文本装订统一为A4规格, 第九条,封面字体统一为黑体字并在施组/方案名称下设置集团标志,目录及正文内容为四号宋体字并设置“公司名称”水印暗记,页码设置在页脚居中,目录页码单独设置,正文内容首页另行设置起始页码“1”。封面正文内容页边距上下右均为2.5cm,左为3cm。图纸采用A3纸(根据实际情况调整)打印折叠成A4规格。图纸可以晒蓝图装订成A4规格,图纸必须有图框、图名、图签、责任人签名;图中文字统一为

无锡红豆国际广场施工组织设计方案

一、工程概况 1.工程概况 本工程建筑总高度为192.4米,整体建筑共为地下3层,地上45层。其中裙房6层,设计为大型商业,内含餐饮;7层以上塔楼部分分为办公和酒店式公寓两个部分。总建筑面积135250平方米,其中办公面积28500平方米,酒店式公寓面积35318平方米,高级会所面积6159平方米,其余均为地下车库商场及机房面积。 工程名称:无锡红豆国际广场 建设单位: 设计单位: 监理单位: 建筑工料测量师: 机电主分包: 2.承包范围 除业主指定分包外的全部机电安装工程。 安装部分的指定分包为:配电间电气设备工程、室外景观照明工程、室外给排水工程、弱电工程、消防工程、电梯安装工程及其它。 3.工程主要目标 3.1工期目标 本工程实际开工日期为2007年5月30日,计划竣工日期为2009年7月7日。其中裙房商业区开业:2008年8月。 3.2质量目标 安装工程的施工质量按照国家或现行行业的质量评定标准进行质量评定。安装工程质量目标:确保本工程质量等级优良,配合总承包达到国家“鲁班奖”的评审要求和获得省级优质结构工程。 3.3安全施工目标 死亡事故为零;重伤事故为零;一般轻伤事故低于1‰;管线、设备事故为零;火灾事故为零。 4.工程特点 4.1本工程总建筑面积约135250m2,从2007年5月机电安装开始进场至2009年7月竣工全部投入商业运营阶段,其中裙房商业区部分要在2008年8月提前开业运行。 4.2本工程设计新颖,技术先进,结构合理,系统复杂。由于设计单位是按系统进行设

计的,各系统设计自成一体,不出综合平面图,将有我司承担施工图深化设计工作。从而解决在施工中可能会发生的一系列问题。 4.3本工程机电系统复杂、先进,业主对工程中采用的新技术、新工艺非常重视。 4.4本工程地处无锡市崇安区繁华商业区,东临中山路,南临喜来登大酒店,西侧为住宅区,面对胜利门广场,北侧的解放路主干道交通流量相当大。因此对施工现场的文明形象施工要求相当高,是体现建筑企业文明化施工的重要窗口,因此对施工单位提出了极高的要求。 5.施工原则 5.1遵循基本建设程序,合理安排施工顺序,及时形成完整施工能力,缩短建设周期,以期提高业主的投资效益。 5.2确保全部工程质量达到国家施工验收规范规定的标准,达到市优等级,单位工程优良率95%,分部、分项工程合格率100%,分部工程优良率100%,分项工程优良率90%以上,做到“开工必优、一次成优”。 5.3建立健全安全质量保证体系,严把关键要害部位安全质量关,并由项目经理对工程安全质量负全部责任;建立以项目经理为责任中心的安全生产管理网络,细化多级安全生产责任制,强化管理,保证施工全过程的安全,全面推行安全质量标准化工地建设;优化组织结构,合理配置生产要素,抓重点、保整体,组织均衡施工,应用网络技术确保阶段工期和总工期;优质、安全、高效、按期地完成施工任务。 5.4施工场地及临时设施布置紧凑,方便施工,符合环保、安全、防火要求,提高场地利用率。 5.5做好环境保护、文明施工、消防治安等工作,创造良好的施工环境,创建文明工程。 5.6遵循“诚信为本、服务顾客、求实创新、奉献精品”的宗旨,认真履行投标中对业主的承诺以及合同条款的全部内容,确保本项目施工工期、质量、安全及文明施工目标的实现,完善对使用单位的售后服务。 6.本组织设计编制依据 设计单位提供的施工图纸。 国家批准颁发的机电工程施工与验收规范、施工图例。 本公司ISO9001(2000版)质量体系文件,对施工组织设计的有关规定。 本公司现行制订的高级民用工程施工的工艺要求。 本公司组织有关人员的现场勘察。 二、主要实物量及货币工作量

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

广场铺装施工组织设计

浙建监A2 施工组织设计(专项施工方案)报审表 工程名称:****************************** 编号:A2 致:************************ (监理单位) 我方已根据施工合同的有关规定完成了******************************* 施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:施工组织设计方案 承包单位(章): 项目经理: 日期: 专业监理工程师审查意见: 专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

********************广场铺装工程 施 工 组 织 设 计 编制人:职务(称):项目技术负责人审核人:职务(称):项目经理 批准人:职务(称):公司技术负责人批准部门(章): 编制日期:

目录 a.施工技术方案及关键部位技术措施 b.工程投入的施工机械设备情况、主要施工机械进场计划 c.劳动力安排计划 d.确保工程质量的技术组织措施 e.确保安全生产的技术组织措施 f.确保文明施工的技术组织措施 g.确保工期的技术组织措施 h.施工总平面布置设计 (附件) 项目管理班子配备情况表 项目管理班子配备情况其它辅助说明资料 总进度计划表

a、施工技术方案及关键部位技术措施 (一)铺装工程 1、工艺流程: 放线挖填土方基底夯实灰土垫层碎石(混凝土)垫层面层铺装现场清理养护 2、施工方法: 当地下管道都以按照国家规定中的规范验收合格后方可进入下一工序进行 施工,即做路床以及路面、绿化等工作。首先测量好水准点,进行清理现场,根据已知的高程进行清理多余的渣土做粗平为下一道工序打下良好的基础。 3、材料说明 (1)灰土所用的土壤以就地取材为主,一般稍粘性的土壤均可利用,其中以亚粘土为好,塑性指数宜在10-15之间,用粘性较差的粉砂土、亚砂土时,宜掺入粘土后再用。 (2)碎石:购买合格成品。 (3)水泥砂浆:现场拌制。 (4)面层材料:采购经业主确认合格的材料。 4、材料准备 (1)在挖槽地段可预留一部分土质较好的土堆放在沿线,以便拌灰使用。所用土壤应事先打碎,人工搅拌时须过2厘米筛,机械搅拌时可不过筛,但土块大于2厘米的含量不得大于3%。 1)灰粉:经过磨细的生石灰粉可直接使用,用块灰时,应在用灰前2-3天进行粉灰,做法是:用水管插入灰堆中的每一处,使水能够均匀充分的吸收,使灰粉粉化。(每处应停留2-3分钟更换一个位置)未溶的灰块继续粉化。 2)准备好的土和石灰粉均匀的交叠堆在路床上,土过干时应随拌随洒水,然后过一遍2厘米筛,至颜色均匀为止。如用平地机,搅拌机搅拌灰土时,进行方向须往返掉换。使用平地机时,刮刀应与路基平齐,其垂直方向应与路拱相符,每拌合约6-8遍,至颜色均匀为止。若需洒水时应在拌和两遍后分两次洒完。每段摊铺的路段越长越好,以减小接茬。一般在200-300米为一段(条件允许的

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

水电安装施工组织设计(方案)

第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照先锋国际时尚广场工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的广东佛山市城协建筑规划设计有限公司设计的先锋国际时尚广场项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,怀化市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《怀化市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)

(5)《建筑电气工程施工质量验收规范》(GB50303-2002)1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:先锋国际时尚广场 2、建设单位:湖南建峰置业有限公司 3、设计单位:广东佛山市城协建筑规划设计有限公司 4、勘察单位:湖南核工业岩土工程勘察设计院湘西分院 5、监理单位:辰溪县建筑工程质量安全监督站 6、施工单位:湖南宇泰建筑工程有限公司 7、结构类型:框剪结构 7、质量要求:达到国家有关施工质量验收规范要求,并一次性验收合格。 9、安全文明施工目标:杜绝一切伤亡事故,轻伤率控制在3‰内,争创

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

广场地面维修工程施工组织设计方案

目录 一、编制依据 (1) 二、工程概况 (1) 1、工程简介 (1) 2、工程情况说明 (1) 3、工程做法 (1) 三、施工准备 (2) 1、劳动力准备 (2) 2、机具准备 (2) 3、综合现场准备 (2) 4、材料计划及要求 (2) 四、主要施工方法及措施 (3) 1、施工工序安排 (3) 2、拆除施工 (3) 3、基础处理 (3) 4、混凝土垫层施工 (3) 5、石材面层施工 (4) 五、质量要求 (5) 1、混凝土垫层质量要求 (5) 2、石材面层质量要求 (5) 六、其他施工管理要求 (5) 1、安全保证措施 (5) 2、环保和文明措施 (6)

一、编制依据 1、业主关于本工程的相关介绍及说明 2、现场实际勘察情况 3、相关法规及现行的施工质量验收规。 二、工程概况 1、工程简介 (1)工程名称:大唐芙蓉园西门广场石材地面维修工程 (2)工程地址:大唐芙蓉园西门 (3)施工工期:根据业主要求的施工工期进行施工 2、工程情况说明 园区西门广场多处地面存在石材破损、松动、塌陷等问题。主要原因是由于地面、道路基础下沉导致石材松动,经行人﹑车辆碾压导致破损。故需对塌陷地面重新夯实基础,并更换破损石材恢复地面。 3、工程做法 拆除园区破损、松动、塌陷石材路面面层及其粘接层、垫层,将拆除部位的路基碾平夯实,新做100mm厚C20混凝土垫层,并用50mm厚干硬水泥粘接石材面层(1200×600芝麻灰、600×600芝麻灰)。做法参见《国家建筑标准设计图集---室外工程》(12J003)C2-10B。如下图所示:

三、施工准备 1、劳动力准备 我们将根据施工技术要求和施工进度的计划要求,合理安排劳动力数量及进场时间,确保满足正常施工需要。 2、机具准备 3、综合现场准备 检查施工围的现场情况(包括地下水电管网情况),道路及场运输等条件,落实施工用水用电。 4、材料计划及要求 (1)石材使用计划 根据施工现场情况,计算出需采购数量约400m2。根据施工进度情况,制定材料分批进场计划。 (2)花岗岩石材规格为1200×600×40,600×600×40,颜色为芝麻灰,选购石材要确保石材无缺棱、缺角、裂纹、色斑等缺陷,另外,颜色要尽量与原路面石材一致。 (3)材料的保管 材料进场后,在规划好的场地上按批分别堆放整齐,板底铺100×100mm木方。 (4)现场石材运输 石材进场后应堆放在室外石材一次堆放区,侧立堆放,底下应加垫木方。然后进行二次转运,再用小车运至石材所需区域进行石材二次堆放。

钢筋工程专项施工组织设计方案(完整)

钢筋工程专项施工方案 一、编制依据 1本工程的施工合同要求、设计施工图纸及施工组织设计 2、国家及地方现行施工施工手册、施工质量验收规范、标准和相应法律、法规、国家强制性规范及条文等。 3、我公司多年积累的成熟施工经验。 4、根据当地水文、气象以及施工现场实际条件。 二、工程概况: 1、工程简介 本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高速公路的起点处, 与主线收费站合建,本期建设用地27.67亩,建筑面积为10597.57讥其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积5675.37m2,建筑高度为22.65m;宿舍楼为4 层现浇钢筋砼框架结构建筑面积约3751.37m2,建筑高度为14.85m;门卫室建筑面积28叭配电房建筑面积95.14叭锅炉房建筑面积23.89讥本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级, 监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为7度,建筑结构设计合理使用年限为50年。 2、构件种类普通构件:承台、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用一级和三级钢筋,钢筋直径从mm到36mm。直径64^2的钢筋为HPB300钢筋,直径

d羽的钢筋为HRB400E钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用14、16钢筋,柱纵筋主要采用20、22、25、钢筋,箍筋采用6、8 10、12钢筋,墙边缘构件主要采用16、18、20、22、25钢筋。梁纵筋主要采用20、22、25钢筋。楼板主要采用8、10钢筋。 本工程中所有的钢筋连接采用焊接和绑扎搭接,焊接连接搭接长度不小于10d,绑 扎搭接搭接长度不小于35d,钢筋接头位置按规范要求错开现场连接(搭接连接、电渣压力焊、焊接。)钢筋连接方式如下表所示:

施工组织设计方案大全

施工组织设计方案大全(1) 2013-02-01 18:31:22| 分类:弱电、建筑工程资| 标签:|字号大中小订阅 施工组织设计方案大全 详细目录 - 1 - 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方 面的内容:多个专业方面的内容 ★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案 ★水利工程施工方案★公路桥梁等施工方案 - 2 - 目 录 01.公共设施方案…… - 4 02.住宅建筑类…… - 9 03.水利水电方案…… - 12 04.房建工程…… - 14 05.道路桥梁隧洞工程…… - 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09.园林景观绿化工程…… - 29 10.装饰工程方案…… - 31 11.电气电力电厂工程…… - 33 12.安装工程方案…… - 35 13.给排水采暧燃气工程…… - 38 14.工业建筑施工方案模板…… - 40 15.照明工程方案…… - 42 16.弱电工程施工方案模板…… - 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19.岩土工程…… - 45 20.轻轨与地铁施工方案…… - 46 21.各类表格…… - 47 22.各类合同范本…… - 57 23.各类技术交底…… - 61 24.各类施工工艺…… - 76 25.各类招标投标…… - 81 26.建筑工程施工工艺标准…… - 85 27.幕墙工程施工方案模板…… - 90 28.施工组织设计常用流程图集…… - 90 29.施组设计常用分项工程施工流程图…… - 92 30.文明施工范本…… - 93 31.专项施工方案模板…… - 94 32.其他相关资料…… - 94 33.施工组织设计资料库…… - 113 34.建筑工程施工资料管理与编制范例…… - 120 35.多个连续梁施工方案及整套资料…… - 129 36.铁路客运专线土建工程全套施工组织设计…… - 130 37.三里河南区改建工程东二区塔台、住宅楼工程施工组织设计方案整理…… - 130 2009-10 月更新添加 70 个方案…… - 130 2009-11 月更新添加 155 个方案…… - 132 - - 3 - 以下为本套设计参考资料的详细文件目录 01.公共设施方案公共设施方案 成都某办公楼拆除改造施工组织设计理工大学车库工程厂房施工组织设计南部县政务服务中心综合用房迁建工程施工组织设计南山田厦新村改造项目变压器防护棚方案廿三里二小学施工组织设计山水小学施工组织设计方案(全套) 上海某模具厂办公楼装饰工程施工组织设计田厦新村改造工程安全文明施工方案田厦新村改造施工组织设计×××学生公寓 1~3 栋施工组织设计 CDB 国际新城售楼处工程施工组织设计 kV 石牌变电站施

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

广场绿化施工组织设计

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 【本页是封面,下载后可以删除!】

施工组织设计 第一章工程总体概况 一、总体概述 本工程为政府广场改造工程。该工程为硬质景观工程和绿化工程。主要景点有:景观铺装、园路等组成。 三、施工条件 1、施工场地拆迁及平整情况:已满足施工要求 2、施工用水、电已接至施工现场 3、有关勘测资料:已具备 二、编制依据 1、本工程采用的主要技术规范 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》 GB50204-2002 《砌体工程施工质量验收规范》 GB50203-2002 《建筑装修工程施工质量验收规范》 GB50210-2001 《木结构工程质量验收规范》 GB50206-2002 《建筑地面工程施工质量验收规范》 GB50209-2002 2、除以上标准、规范外,工程项目的材料、设备、施工应达到中华人民共和国以及淮安市或行业的有关工程建设标准、规范和设计文件的要求。 四、总体设想及方案的针对性 根据本工程情况,结合本公司以往的施工经验和工作能力,制定本工程的施工布置。 1.部署思想 加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每

道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。 2.管理体系、劳动力配置 为确保施工的顺利进行,保证工程质量,我们在公司范围抽调管理能力强、施工经验丰富、专业水平高、责任心强的人员组成项目经理部,全权负责施工组织与管理工作,实现对业主的各项承诺。 工程采用项目法施工,做到统一计划,统一资源的调配,统一对外联络。发挥科技优势,充分协调,使人、财、物达到最佳组合,确保施工顺利进行,运用先进的管理技术,加强思想教育,确保后勤、资金供应,理顺分配关系,充分调动职工的积极性,确保工程进度和工程质量。 3.工程目标 (1)质量目标:质量等级为合格,争取优良。 (2)工期目标:按招标工期、或业主对工期的调整要求,按时竣工,工期45天。(3)安全目标:工程施工期确保安全事故为“0”;安全设施完善、杜绝重大伤亡事故,最大限度控制一般事故,做好现场保卫工作和消防工作。 (4)文明施工目标:加强现场管理,加强对施工人员的文明教育,确保标准化文明施工现场。 (5)综合效益目标:创牌子,树典型,以一流的管理,积极苦干的精神,实现合同目标,在地区景观建设写下光辉一页。 4.工程质量 质量是企业的生命,我公司一贯坚持质量第一方针,在该工程的施工管理目标上,严格按各道工序操作的动态管理把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主、设计、监理等部门的意见,接受他的对各项工程施工的质量监督,确保工程质量优良。
