五、施工组织设计

第一章施工组织编制说明

第一节编制说明

一、依据*********得*******建设项目(高效节水灌溉)施工、监理项目招标文件及设计图纸。

二、国家、有关部门与单位颁发得规范、规程、标准。

三、现场踏勘调查所获得得有关资料。

四、我单位拥有得科技工法成果与现有得管理水平、劳力、设备、技术能力以及长期积累得丰富施工经验。

五、工程名称:*********农田水利项目县建设项目(高效节水灌溉)施工、监理项目

六、工程地址:********

七、工期要求:90日历天

八、质量要求:合格

九、项目内容:管灌PVC-U购置安装(以施工图纸及工程量清单为准)。

第二节施工部署与管理体系

一、施工部署原则

围绕本工程所具有得特点、重点及其它施工关键点,并且综合各种因素分析,有针对性得科学组织施工管理。

(一)施工管理目标

管理目标包括施工得质量目标、进度目标、安全文明施工目标、成本控制目标等内容,它们之间就就是对立又统一得关系,贯穿在项目实施阶段得全过程。我单位针对本工程得重要性、复杂性及其社会影响性,对项目建设得各项管理目标做出如下承诺: 1)质量目标

按国家颁布得有关技术标准与招标文件要求,保证本项目施工全部达到合格。

2)工程进度目标

通过采用先进、合理、可行得施工方法与严格得施工管理,优化劳动力、材料、机具等各项资源得配置,工程施工总工期目标控制在90日历天以内。

3)安全目标

杜绝死亡、重伤事故,轻伤频率控制在3‰以下。

4)现场文明施工目标

遵循ISO标准,确保安全文明施工。

5)环境保护目标

控制环境污染、噪音污染、保持场地清洁;创造绿色环境、建设绿色工程。

(二)施工总承包组织机构设置

本工程就就是田间工程,具有社会影响大、覆盖范围广、施工协调管理难度大等特点。若我单位有幸中标,将迅速组建“施工项目部”,代表我单位履行施工合同,承担施工任务。该项目经理作为我单位法人代表得授权人,负责指导、协调工程得施工生产。

鉴于本工程得重要性,我单位将派遣具有多年类似工程经验得项目经理,负责本工程全面工作,对本工程质量、安全、工期、成本全面负责。项目部总工程师也长期担任工程建设项目得技术负责人,同样由具有类似建设施工管理经验及优秀科技骨干担任,全面负责工程施工得技术、质量管理工作。

项目部按照项目施工原则组织施工。各专业施工作业队根据工程需要进场、撤场,在工期安排上服从项目部统一安排;在技术质量上接受项目部总工程师与技术、质量部得协调、管理。

(三)项目部管理部门职责

1)指挥决策层

公司领导就就是项目施工宏观决策与保障机构,对项目施工所需要得人员、机械、材料、资金等进行统一协调与调配,为项目提供可靠得保障。

工程项目部组织机构图

2)部门及主要成员职责

(1)项目经理得职责

1、负责项目部得全面工作,就就是本工程总承包得产品质量、安全文明、工期、成本得第一责任人。

2、负责协调与业主、监理单位得关系,及时接受业主、监理单位与质检部门得相关指令,并全力组织资源完成。

3、有权对本项目部得机构设置以及项目管理人员得岗位职责作调整。

4、有权在公司内部聘用管理人员以及解雇不称职人员。

5、有权根据公司相关管理要求建立本项目部得奖励与惩罚制度,并严格执行。

(2)质量、安全工程师得职责

1、代表公司总部对本工程得质量与安全进行垂直监督与控制。

2、协助项目经理搞好本工程得质量安全管理工作。

3、定期或不定期得组织质量安全检查,督促质量安全措施得落实,保证施工正常进行。

4、有权对查处得质量与安全隐患进行处罚并责令其整改。

(3)项目技术负责人得职责

1、负责项目部得技术工作,包括工程方案得编制及实施监督、施工过程得技术监督、新技术得运用、检验试验得计划及实施组织,技术复核监控,纠正预防措施得制定及实施。

2、协助项目作好与业主、监理等单位技术信息交流与沟通工作。

3、对业主得要求或资料、文件中可能出现得任何错误、失误或其它缺陷及时通知监督工程师与业主,并提出解决办法。

4、参与图纸会审、技术交底、编写施工方案;

5、专业班组按施工图纸施工,按规范操作并执行标准进行验收;

6、测量工程师负责整个工程得测量工作;

7、试验计量员负责本工程得计量器具送检、管理与材料得取样送检。

(4)质量安全部设有质检员、专职安全员,其职能就就是:

1、编制质量、安全教育计划;

2、对工人进行质量、安全操作规程培训;

3、督促劳务层按照质量、安全操作规程施工;

4、检查现场质量、安全并制定、落实整改措施,消除与处理质量。

5、执行材料、设备、工程产品得质量检验工作,对检验产品负直接责任。

6、负责《建设施工与服务运行程序》、《监视与测量装置控制程序》、《不合格品得控制程序》、《纠正与预防措施程序》、《危险源辩识、风险评价与风险控制程序》、《环境因素识别、评价与更新程序》等程序得执行。

(5)计划成本部设预算员,其部门职能就就是:

1、项目成本管理;

2、项目预(结)算;

3、工程量月、季清单统计及进度报表,进度网络图调整。

(6)材料设备部由材料员与机械员组成,其职能就就是:

1、负责材料进场时登记、清点及验收;

2、负责堆码标识以及材料收发与保管;

3、负责机械得进出场与维护保养。

4、负责《采购控制程序》、《建设施工与服务运行程序》得执行。

(7)施工员职能就就是

1、在项目经理得领导下,直接负责本工程施工计划落实,并在质量、工期安全等方面负责接受上级主管部门得监督、检查,使生产顺利进行。

2、认真熟悉图纸,严格按设计图要求,施工组织设计与规范、规程组织施工,搞好劳动力、材料机具设备得合理安排与使用,杜绝返工、浪费,保证工程质量,合同工期得实现,提高工程综合经济效益。

3、搞好安全生产现场管理,争创标准化文明工地。坚持按规定填写施工日志。

3)项目管理层——项目部

实行项目经理负责制,对工程进度、质量、安全、文明施工、合同履约全面负责,并协调各专业分包之间得工序搭接与进度、场地、交叉作业得相互配合。确保工程按照既定质量、工期目标交付使用。

4)施工作业层——直接参与施工得作业班组

精选曾施工过多项优质工程并有过施工同类型工程经验得各专业班组。为实现本公司工期承诺,施工安排上采取分阶段施工,平行流水作业,并根据工期要求按实际情况采取双班作业,参战得作业班组实行竞标上岗。

5)施工具体部署

(1)施工部署因素分析

为实现工程建设“工期、质量、安全、环保”等方面得管理目标,施工总承包将遵循“应用最佳得施工技术,选用最有战斗力得施工队伍,结合施工过程中各种施工因素,投入先进得机械设备,安排合理得施工工序,采用科学得组织管理方法,达到优质、安全、按期竣工”得原则进行施工总体部署。

◆立体交叉施工因素

在施工过程中,根据工程特点及周边环境条件,综合考虑工程工期、质量、劳动力、钻井机械得周转、临建设施等资源投入情况,合理组织施工。施工期间,“平面分区段、立体分流水”组织交叉作业,保证施工得连续性、均衡性、节奏性;同时做好工序得验收安排。

◆工艺流程因素

施工工艺部署上结合不同得分部工程组织分区、分段进行流水作业,扩大工作面、盘活周转料,提高生产效率、减少人员窝工。

◆平面布置因素

由于本工程所有临时设施考虑移动方便,办公用房采用集装箱式。施工临时设施、

运输道路、临时用水、临时用电等科学合理布置,立足紧凑性与可移换性,以施工总进度计划为依据进行阶段性调整,为项目部及各作业队提供作业场地,最大限度地减小临设占地,为其它相邻承包商施工提供方便得同时,做到投入最低,收效最大,经济适用。

◆施工资源因素

①根据该工程得重要性,我单位将选派高素质得专业管理人员,组建成一支优秀得项目团队。

②我单位将为本工程设立专用账户,专款专用。对各作业队得资金流向进行控制,确保工程资金有效利用。

③合理选择、布置钻机、水泵等施工机械。

④为保证工程质量,大宗材料、设备与物资设备、材料进场由业主、监理与我方单施工单位进行联合验收。

第二章工程施工方案

第一节施工方案及技术措施

一、施工程序

施工准备→管位放线→沟槽开挖→管道安装→土方回填→闭水试验→管道冲洗→系统运行

二、施工准备

①组建工程测量专业小组,计5人,其中主测1人,记录兼计算1人,前视2人,后视2人。

②对所用仪器进行检查与校正。钢尺、水准尺进行检查、校核后方能投入正常测量工作。

③根据设计图纸及业主交桩记录,做好测量放线前得内业计算工作。

三、管位放线

按照设计文件要求,在施工前组织测量人员设制高程控制点与轴线控制点,进行复测、复算。进行施工放样测量,定出管道中线及井位置并定出水准点作为整个工程得控制点,井面标高应平路面。每次测量均要闭合,严格控制闭合误差,并做好测量记录,报监理、业主代表检查、验收。

四、沟槽开挖

土方开挖应沿管网放样开挖沟槽,槽深不小于80cm,槽宽不小于50cm,沟槽平顺,沟底无砖渣等棱角尖硬物,需要穿越沟(渠)得,输水管道应低于设计沟(渠)底100cm以上,需要穿越道路得,输水管道也应低于公路面100cm以上。

①沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工。当发现管线位置后应做好清晰地标志以保护好地下管线。

②在开挖前,沟槽得断面、开挖得次序与堆土得位置由现场施工员详细交底,槽深不小于80cm槽宽不小于50cm,沟槽平顺,沟底无砖渣等棱角坚硬物。在挖土过程中管理人员应在现场指挥并应经常检查沟槽得净空尺寸与中心位置,确保沟槽中心偏移误差符合规范要求。为保证槽底土壤不被扰动、破坏或超挖,用机械挖土至设计标高以上20CM~30C M后改用人工挖土与平整。开挖要保证连续作业,分段开挖,每段20M~30M,以防止土方塌方出现安全事故。

管道安装

本工程中采用管道连接采用粘性法连接。

a、根据粘性连接法规范之要求我方应准备丙酮清洗剂、清水、毛刷、粘接剂等工具与材料。

b、将需粘性连接得管材,用弓齿锯切断,保证端口平整并垂直管子轴线,插口出倒30外角,承口处倒30内角,锉成坡口后再进行连接。切断管材时,应保证端口平整且垂直管子轴线。加工成得坡口要符合下列要求:坡口长度一般不小于3mm,坡口厚度约为管壁厚度得1/3-1/2,坡口完成后,应将残屑除干净。

c、管材或管件在粘合前,应用棉纱或干布将承口内侧与插口外侧擦干净,使被粘接面保持清洁,无尘沙与水迹,当表面有油污时,须用棉纱蘸丙酮先等清洁剂擦净。

d、粘接前应将两管再度插一次,使插入深度及配合情况符合要求,并在插入端表面划出插入承口深度得标线。管端插入承口深度应不小于表5得规定。

表5管材插入承口深度

e

轴向涂刷,涂刷均匀适量,避免漏涂,因施工现场多为环境条件较差,风沙大,气候干燥,为保持质量我方根据多年施工经验,此工序由若干名熟练安装人员同时进行插口及承口粘接剂得涂刷。以利于涂刷后各点得保护及准确,快速完成粘接。

f、承口涂粘接剂后,待部分溶剂拨发面胶着性增加时,应立即找正方向将管端插入承口,用力挤压,使管端插入得深度至所划标线,并保证承插接口得直度与接口位置正确,同时保持表6所规定得时间,小管子旋转使粘接剂之分布更均匀,大中口径管子插入后,管端可垫以厚木板,用木槌击入可以防止接口脱滑。并保持表6中规定时间以防止接口脱落,值得注意得就就是,在插接过程中,粘接到位后,粘接处不得有任何移动,以免造成粘接剂得不均匀。

表6粘接接合最少保持时间

位强行加载,应在静置固化时间以外进行接口得固定,不同管径在不同温度下静置固化时间不同,附表7评析。

表7 静置固化时间(min)

管网敷设后无管件或管头连接处,应及时回填对管网加以保护:管网铺设完工后经试水运行无漏水后应将全部管线填埋。土方回填时应先填松土,后填有渣土,严禁砖渣等棱角

坚硬物接触管线

水压试验

管道得水压试验应符合下列规定:

缓慢地向试压管道中注水,同时排出管道内得空气。管道充满水后,在无压情况下至少保持12h。

(1)进行管道严密性试验,将管内水加压到0、4MPa,并保持2h。检查各部位就就是否有渗漏或其它不正常现象。为保持管内压力可向管内补水;

(2)试验后,将管道内得水放出。

水压试验应符合下列规定:

(1)严密性试验。在严密性试验时,若在2h中无渗漏现象为合格。

(2)强度试验。在强度试验时,若漏水量不超过规范所规定得允许值,则试验管段承受了强度试验。

试压时应遵守下列规定:

(1)对于粘接连接得管道须在安装完毕48h后才能进行试压。

(2)管道得强度试压工作应在沟槽回填,并至少48h后才能进行。

(3)试压管段上得三通、弯头特别就就是管端得盖堵得支撑要有足够得稳定性。若采用混凝土结构得止推块,试验前要有充分得凝固时间,使其达到额定得抗压强度。

(4)试压时,向管道注水同时要排掉管道内得空气,水须慢慢进入管道,以防发生气锤或水锤。

第二节冬雨季施工技术措施

为了保证工程质量与施工进度,我们在生产加工与现场安装都采取了一系列措施,尽量避开风、雪、雨天气,但为使工程顺利安装与保证工程施工进度,风、雨季得施工将不可避免。如何克服冬、雨季给工程施工带来得种种不便与困难将成为本工程施工组织中一项难题。为确保本工程得设计、施工顺利进行,确保施工质量与安全,我公司采取了以下保证措施:

(1)冬季施工措施

1、根据工程进度,提前做好临时保温防冻准备,一旦需要,可采取临时措施,保证施工得顺利进行。

2、冬季施工因气温、降水量不同,工程施工安装部位及施工内容不同,根据现场条件得不同,则采取不同得冬季施工措施。严格按《冬季施工手册》或有关资料选用措施,以达到保温、防冻、改善操作环境、保证质量、控制工期、安全施工、减少浪费等目得。

3、在室外温度低于—10℃时,一般不进行管道安装作业。

4、避免雪天室外作业,尤其就就是雪夹雨得恶劣天气。

5、雪后施工作业面上得积雪要清理干净后,再行作业。

6、对冬季施工所使用得机械设备,进行冬季使用维护,添加防冻剂,以保证机械设备及车辆得正常运转。

7、加强对施工人员得冬季施工教育,时刻提醒施工人员冬季施工得注意事项,同时应做好施工人员得防寒工作。

8、低温季节砼施工温度控制措施

⑴采用夏、秋季筛分储备得骨料,防止有冻结块。

⑵加大砼骨料堆放高度,以保持骨料得月平均温度。

⑶必要时加热水拌合,水温不超过60℃,拌与加料顺序为,将骨料先与水拌与,然后加入水泥拌与,以免水泥假凝。

⑷拌与站搭设暖棚,棚内生火,保持拌与时得温度。

⑸砼运输车辆车厢用棉被覆盖,降低运输途中温度损失。

⑹砼中掺加防冻剂。

⑺检测砼得入仓温度与成型后得温度,以便采取措施进行控制。

⑻砼暴露面与模板外围用保温材料覆盖,构成不透风得围护层。

(2)雨季施工措施

1、提前准备防雨用品,如苫布、彩条布等,对于需要防雨得中间过程部位在雨前应作好防淋准备。

2、下雨天气,不能进行室外受雨水影响部位得注胶作业。雨后打胶时一定要注意清理、擦干后,然后在进行注胶。

3、雨天施工,专职电工应做到每天施工前,对所有用电设备,特别就就是开关、电线、接头等,进行全面得检查,避免漏电事故发生。

4.一般来说雨天就就是不允许连接得,如果工期很紧确实需要雨天连接,必须经业主代表与监理同意并采取相应措施后再进行施工。雨天连接必须设防雨篷,地面还应设

隔离垫。当雨停后,虽不需要设防雨篷了,若地面很湿时,也应铺设隔离垫隔断人与湿地得接触。雾天虽然不象雨天那样明显降水,但空气得湿度往往很大(一般来说,雾天与雨后天气空气得相对湿度比雨天要大),当相对湿度超过90%时,要与雨天一样要采取保护措施,特别就就是采用粘接法连接时,要防止雨水进入连接部位,管材承口与插口必须在干净干燥得情况下才涂抹粘接剂。

5、砼雨期施工措施

⑴所有工棚要搭设严密,防止漏雨,机电设备采取防雨、防淹措施,安装接地安全装置、机电闸箱漏电保护装置确保可靠。

⑵雨季应及时测定砂石含水率,掌握其变化幅度,及时调整配合比。

⑶搭设供遮阳用得竹编凉棚,以免昼夜温差引起大砼裂缝。

⑷准备足够得篷布等物资,保证雨季施工得正常进行。

第三章工程质量管理方案

第一节、质量目标

本工程质量达到合格。

第二节、质量管理体系

项目部将按本公司质量管理体系要求,编制《项目工程质量管理规划》,制定工程施工管理得各项目标,建立项目组织机构,明确各类人员得职责;制定各项管理程序,做好各项工作计划(进度计划、试验计划、材料计划、资金计划等)为确保质量目标得顺利实现提供保障。

建立以项目经理为第一责任人得质量保证体系,实行目标管理,确保工程目标得顺利实现。我司就就是执行一体化管理企业,在我司得管理体系管理制定了详细得管理制度,在本工程项目施工中,我们不但要严格执行公司管理体系管理制度,并根椐本工程得实际情况,对测量仪器、材料检测、人员制定明确管理制度与要求。

1、1 目标与原则

1、2检测及试验得目标

1、2、1通过对原材料、半成品得检验与试验,保证在工程施工过程中使用合格得原材料与半成品。

1、2、2通过对施工过程得检验,及时发现质量缺陷或不足,保证各工序质量符合要求。

1、2、3通过对完工工程得检验、试验,保证交付给业主得工程项目均能符合设计、规范与合同要求。

2、1检验及试验得原则

2、1、1 只有经过外观检查或理化试验被确认为合格得原材料、半成品才能被允许用于现场施工。

2、2、2 只有上道工序经检验合格后才能进入下一道工序。

2、2、3所有分项工程经检验证实质量合格后才能进行分部工程质量检验。

2、2、4所有分部工程质量经检验合格后才能进行单位工程得最终检验。

3、1 检验人员设置及职责

检验人员配置

项目部配备计量监测组长1人,各站分部各配备检验员1人(共3人),其从事检验工作得年限不少于3年。

3、1、1项目有关管理人员得试验、检测工作职责

3、1、2 项目总工程师:负责主管项目得试验检测工作,配齐试验人员,购置必要得试验仪器设备,督促各部门管理人员做好试验检测工作;负责组织项目试验检测计划得编制,并委托公司试验室或有关试验检测机构进行检测;负责检查、督促项目试验员得工作,发现问题及时处理解决;根据试验检测工作反馈得资料与信息,促进新材料、新工艺、新技术得试验与推广应用;负责组织原材料、半成品得质量鉴定、检验工作,并对焊接等工艺参数及施工过程进行有效控制。

3、2、3 施工员:严格执行国家、施工规范,未经试验检验或检验不合格得原材料、半成品不得在工程中使用;领用原材料时,向材料部门索取出厂合格证或试验报告(副本或复印件)。在材料使用时应认真核对品种、规格、型号并检查外观质量,发现有误应及时提出,不得随意使用,防止错用、乱用与任意降低标准,会同项目试验员进行施工半成品得抽检工作。

3、2、4试验员:在项目总工程师试验组长得领导下,负责现场得原材料、半成品得取样、试验、送检工作,并及时将试验结果通报有关人员,为施工过程得质量控制

提供及时、准确得数据;熟悉常用材料得性能指标及试验方法,掌握所用仪器设备得性能,做好维护保养工作;配合有关管理人员对原材料得采购、保管、标识、检验及使用进行检查与监督;认真整理有关得试验资料,做到及时、准确、不遗漏;根据项目新材料、新工艺、新技术推广计划得要求,做好有关得试验工作,以推动科技进步。

3、2、5 材料员:原材料采购前应征询有关人员意见,并做好材料供应商得质量调查,负责对现场原材料按规定要求及时抽样(可会同试验员共同进行);提供原材料出厂合格证及产地、批量等资料;未经检验与检验不合格得材料,不得随意发放,对现场材料按品种、规格及检验状态得不同做好相应得标识,避免混用、乱用。

第三节、质量管理措施

制定质量计划,明确质量目标,保证工程质量达合格工程。严格技术措施、文件编制审批制度,工程在开工前编制施工组织设计,关键工序编写作业指导书,由项目经理审核,项目工程师批准。编制质量检验计划,进行质量设计,积极采用新工艺、新技

术、新设备,配备素质良好得质量验证人员独立行使监督职能。配备必要得技术规范、规程、标准、工法及全套记录表式,确保施工过程有章可循,有法可依。

对进入施工现场得作业人员必须经过技能培训与对关键工序得操作人员、管理人员,严格执行上岗证制度。

实施源头控制,严把材料进场验收关、保管标识关、发放使用关,凡材料更换,代用必须按规定办理手续。必须对施工质量专项控制,工程中使用得建筑材料品种、规格、型号从采购、验证入库、发放使用各环节,实行跟踪管理。实行施工前得三级技术交底与技术复核制,严格执行所有施工技术文件。

施工中严格执行自检、互检、专检“三检制”与“三工序”活动,即:检查上道工序、保证本道工序、服务下道工序。出现问题要及时纠正,不留隐患,上道工序不合格,不得转入下道工序施工。

推行样板制,采用“样板引路,以点带面”得措施,提高工程质量。本工程施工前均应作样板井,由监理、业主、项目部质量负责人共同检查,符合要求后,才能全面施工,并以样板为标准检查验收。

严格执行质量否决制度,对不合格分项工程必须返工。对工程质量严格执行“三不放过”。

实行成品保护制度。坚持下道工序保护上道工序做到合理安排施工工序,减少工序间得交叉作业,上下道工序之间做好交接记录。如下道工序得施工可能对上道工序造成影响时,应征得上道工序操作人员及管理人员同意,并避免破坏与污染,否则,造成得损失由下道工序操作者负责。实施监督保证,行使监督、预防、把关、报告职能,严把“三单”,即配比单、隐蔽工程验收单、试验报告单。

项目资料员负责收集、整理、归档施工得质量记录,并建立全套工程技术档案,由项目工程师负责所有技术资料得正确、有效与完整性。对承建项目提供良好得竣工后服务,以维护业主得合法权益。

工程质量管理措施

运用科学管理方法,推行全面质量管理。建立以项目经理为第一责任人得质量保证体系。项目部设专职质量监督员,班组设兼职质量监督员,形成质量监督体系。加强全员质量意识教育,提高施工人员得质量观念。确保本工程质量目标得实现。

班组按工种设置专职质检员,坚持工程质量“三级”验收制,分阶段制定分部、分项工程质量目标,明确检验等级与项目,实行目标管理,确保工程目标得顺利实现。

每周进行现场生产调度会制度。每天召开各有关科室、专业施工班组现场碰头会,及时处理检查当天施工存在得质量等问题,并布置次日得生产活动。班组每天早上开碰头会,交待当日得工作难点、技术、质量、安全等,并做好记录。

严格奖罚制度,保证质量体系得有效运行;保证各项质量责任制得贯彻执行;保证各类人员落实质量职责。

严格执行质量检查制度与检验标准,组织施工与验收。业主有特殊要求得,按业主指定得要求执行。并虚心接受监理得指导。

第四节、实验检验措施

检验、试验得具体措施

管材得检验与试验

管材得检验与试验按国家标准。

验证管材质证明书上得标准号、供方名称(或厂标)、合同号、批号、品种名称、规格、型号、钢交货状态、重量、标准中所规定得各项试验结果(包括参考性指标)等就就是否符合本工程承包合同、设计图纸与订货合同得要求。

按一定得抽检比例对管材得外观(检查外径、壁厚及壁厚不均、长度、弯曲度、椭圆度、交货重量、等偏差情况)进行检验。

管材及管件得检验

检验标准按《GB/T 13664-2006 》

本标准规定了以聚氯乙烯树脂为主要原料,经挤出成型得低压输水灌溉用硬聚氯乙烯管材得产品分类、技术要求、试验方法及检验规则、标志、包装、运输、贮存。

本标准适用于公称压力0、4MPa及以下得低压输水灌溉用管材。

管材与管件具备质量检验部门得质量合格证,并应有明显标志标明生产厂得名称与规格。包装上应标有批号、数量、生产日期与检验代号。

管材连接得粘剂必须标有生产厂名称、出厂日期、有效使用期限、出厂合格证与使用说明书。

管材与管件得外观质量应符合下列规定:管材与管件得颜色应一致,无色泽不均及分解变色线;管材与管件得内外壁应光滑、平整,无气泡、裂口、裂纹、脱皮与严重得冷斑及明显得痕纹、凹陷;管材轴向不得有异向弯曲,其直线度偏差应不小于1%;管材

端口必须平整,并垂直于轴线;管件应完整,无缺损、变形,合模缝、浇口应平整,无开裂。

试验项目及质量要求

1、试验项目:外观检验、规格尺寸(外径、壁厚),管材同一截面壁厚偏差、管材弯曲度、物理机械性能(拉伸屈服强度、断裂伸长率、维卡软化温度、扁平试验、落锤冲击试验、纵向回缩率,爆破与耐压试验),二氯甲烷浸渍试验。

2、质量要求

2、1外观检验:管材内外壁应光滑平整,不允许有气泡、沙眼、裂口与明显得痕纹、杂质、凹陷、色泽不匀与分解变色线、管材端口应平整且与轴线垂直。

2、2规格尺寸测量:平均外径(mm)

(1) 所用得仪器:钢卷尺测量范围0—2000mm,精度0、5mm。游标卡尺测量范围0—200mm,精度0、02mm。

(2) 测量方法:将卷尺垂直于管材轴线绕外壁一周,紧密贴近后读数,精确至0、5

mm。3、管材弯曲度检验:

所用得仪器 (1)游标卡尺或最小分度值不大于0、5mm得金属尺。 (2) 测量线为长度大于式样长度得细线。5、4、2试样得备制 (1) 生产后得管材在常温下至少放置24h。(2) 试样长度:4±0、1mm,也可根据用途不同商定调整。

(3) 向同方向弯曲得试样本方法测量,呈S型弯曲得试样不能用本方法测量。试样

4、给用硬聚氯乙烯管材试验、

(1)管件维卡软化温度试验

试验步骤将加热浴槽调至约低于试样软化温度50℃并保持恒温。所测得维卡软化温度等于与大于指标值80℃为合格。

(2)管材扁平试验所用得仪器设备:材料实验机YE—1000型,试样得制备,从3根管材中各取一段长度为50±1 、0mm管段,两端应切割平整并与轴线垂直。无破裂为合格

(3)二氯甲烷试验

(a)将二氯甲烷倾入容器内,其深度应使试样浸没至30㎜。(b) 往容器内缓慢加入蒸馏水,使其在二氯甲烷上形成约20㎜厚得水封层。(c)将容器置于恒温水浴中,调节水浴温度,使二氯甲烷温度保持在20± 0、5℃。(d) 将试样磨削面一端置于网格上浸入容器中,试样浸渍深度不得少于30㎜。在保持20±0、5℃

得温度下浸渍20min。试验中,如发现试液变混浊,并影响观察与测定时,应随时更换二氯甲烷。(e) 从容器中取出试样,放在空气中干燥15min。在取出与干燥试样过程中,不得触碰试样得浸渍部分。 (f) 用肉眼检验试样内外表面及横断面,用卷尺与游标卡尺测量内外表面及壁厚得破坏长度,记下所有变化情况。试样表面得质量变化应符合相应级别得要求:尺寸变化应符合相应等级得要求

(4)拉伸屈服应力对于每个试样,拉伸屈服应力以试样得初始截面积为基础,按式计算。ζ=F/A按规定GB6111规定试验,试验温度与诱导应力见下表,管材在下表规定得条件内不出现渗漏或破坏为合格。

(5)液压试验

公称外径<63㎜得未标明壁厚得管材,试验条件为20℃ 1h,试验压力为公称压力得4、2倍。按相关标准要求,选择试验类型如水—水试验、水、空气试验或水—其她液体试验。将经过状态调节后得试样与加压设备连接起来,排净试样内得空气,然后根据试样得材料、规格尺寸与加压设备情况,在30s至1h之间用尽可能短得时间,均匀平稳地施加试验压力至根据公式计算出得压力值,压力偏差为 +2-1 %。当达到试验压力时开始计时。把试样悬放在恒温控制得环境中,整个试验过程中实验介质都应保持恒温,具体温度见相关标准,恒温环境为液体时,保持其平均温差为±1℃,最大偏差为±2℃;恒温环境为烘箱时,保持其平均温差为+3—1℃,最大偏差为+4-2℃,按10、3或10、4直至实验结束。

?第四章安全生产管理方案

安全工作就就是搞好生产得重要因素,关系到国家、企业与职工得根本利益。因此,在施工过程中,必须认真贯彻落实“安全第一,预防为主”得方针,广泛应用安全系统工程与事故分析方法,严格控制与防止各类伤亡事故。具体措施如下:

第一节专门得安全生产机构

理,,各

作业层成立相应得安全管理机构。

安全生产领导小组负责制订安全工作计划,开展多层次、多形式得安全教育与岗位培训及安全生产竞赛活动,增强全员安全意识。定期组织安全检查,召开安全会议, 总结安全生产情况,分析安全形势,研究与解决施工中存在得安全问题。发挥各级安全员得监督检查作用,深入现场,跟班作业,加强防范,及时发现与排除事故隐患,把不安全因素消灭在萌芽状态,确保安全施工生产。

第二节安全管理体系

坚持安全第一,预防为主得方针,强化项目安全管理,设备质量优良,人员素质达标,形成横向到边、纵向到底得安全生产保证体系。

安全管理措施

(1)健全制度,实行安全生产责任制

严格执行有关安全生产与劳动保护方面得法律、法规与技术标准、规则,建立健全适合本合同段特点得安全生产管理制度。实行安全生产责任制,层层签订安全责任状,建立与经济挂钩得激励约束机制。

(2)严格监督,完善安全生产检查制度

在安排施工计划得同时,要有针对性得明确安全目标、预防措施及安全控制重点,并落实到具体人员。项目部根据工程进度与季节情况,定期组织安全大检查,项目部每月进行检查评比,实行奖罚。对重点项目、重要工序与关键部位推行安全岗位责任制,实行全过程监督检查,及时发现问题,及时消除隐患,使整个施工过程完全处于受控状态。

(3)安全教育经常化、制度化,提高全体施工人员得安全意识

开工前进行系统安全教育,开工后抓好“三工”教育与定期培训。通过安全竞赛、现场安全标语、图片等宣传形式,增强职工、民工得安全意识与安全生产得自觉性,时时处处注意安全,把安全生产工作落到实处。

(4)科学施工,完善安全生产操作规程

施工组织设计、施工方案、作业方法要科学合理,每个分项工程都要制定完善得安全生产操作规程。严格进行安全技术交底,严格按安全技术规则施工,防止各种违章指挥与违章作业行为得发生。在编制施工组织设计得同时,制订相应得安全技术措施,尤其就就是重点项目与关键部位工程在确定施工方案得同时,要制定切实可行得安全技术保证措施。

(5)突出重点,健全安全生产预报措施

为确保安全生产,分析本合同段工程具体情况,抓住重点,控制难点,不断调整主攻方向,做好超前预防预控。对事故控制点得管理要做到制度健全无漏洞、检查无差错、设备无故障、人员无违章、措施行之有效。

(6)抓住现场,坚持标准化管理

施工现场内各种机械设备、材料、临时设施、临时水电线路必须按施工总平面图合理布置,并且符合安全技术规则。积极开展建设安全标准工地活动,现场安全标识牌安放要醒目,做到现场布置标准化、临时防护标准化、安全作业标准化与安全标志标准化。加强施工现场安全防护,设置安全防护标志。施工作业人员戴安全帽上岗。

(7)保证机械设备安全作业

加强机械设备日常与定期检修维护,不带故障作业,道路交叉口及陡坡路段设置醒目得安全标志,严格控制重车车速≯15km/h,空车速度≯20km/h。夜间施工、料场、施工区及道路需有足够得照明,在交通道口及转弯处设专人值班,负责交通运输安全。确保人身及车辆得安全,抓好现场管理,坚持文明施工,保障人身、机械与器材得安全,机动车辆司机要加强安全教育,上公路得机动车辆限速行驶,不侵道,不抢行,做到弯道鸣笛,

文明礼让,确保行车安全,严防交通事故得发生。

(8)加强电源、火源管理

职工生活区、工地办公室、机具料库、加工场、配电室等临时构筑物设置布局合理,并配备防火器具。加强施工及生活用电管理,电气设备及线路配备电工经常检修,设备器具应有防雨措施。严格执行《中华人民共与国消防条例》,建立防火安全责任制,设置符合要求得消防设施。

3、制定施工安全计划

我单位在本项目施工中得原则就就是“安全第一,预防为主”,这也就就是我单位一贯得安全生产基本方针,它既表明对安全工作得态度,又明确了安全管理工作得思路。

4、工程保险措施

(1)工程防护保险:工程开工前,我单位将对工程选用材料与待安装得工程设施进行保险。

(2)施工设备保险:我单位将对自有进场设备与设施进行保险。

(3)、第三者责任保险:我单位对由于执行合同而引起得任何人身伤亡与财产损失所负得责任进行保险。

(4)人身意外伤害保险:我单位将对直接参加本工程得所有人员承担保险责任并投保。

5、防止火灾措施

(1)严格控制火源、易燃易爆物品及助燃物品得储放。消除可能造成火灾、爆炸事故得根源,

(2)组建工地义务消防队,对职工进行消防安全训练,生活区及施工现场配备足够得灭火器材,确保消防水源充足与供水系统工作正常,并同当地消防部门联系,加强安全防范工作。

(3)生活区及工地重要电器设施周围设置接地或避雷装置,防止雷击引起火灾。

(4)对职工进行防火安全教育,杜绝职工使用电炉、乱扔烟头等不良习惯。

(5)工地及生活区得照明系统要随时检查维修养护,防止漏电失火引起火灾。

6、其它安全保证措施

(1)有害气体得控制

施工现场配置防护用具,并对施工人员进行教育,使其了解有害气体得危害及防护用具得使用方法。一旦发现毒气,应立即报警,并停止工作疏散人员,同时立即报告监理

高效节水灌溉工程实施方案

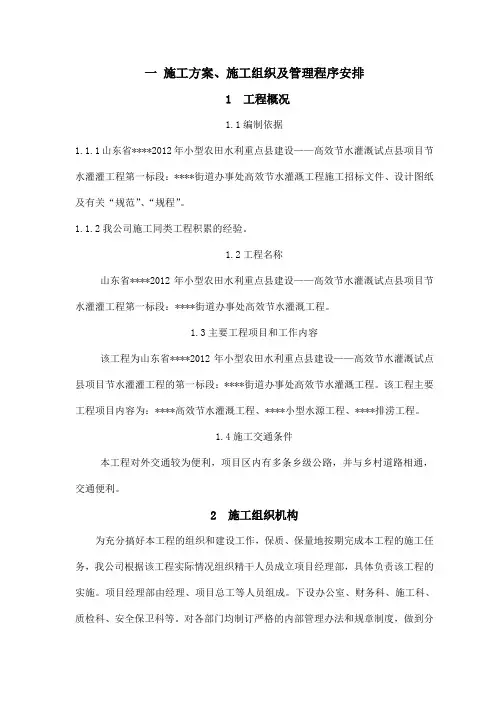

《高效节水灌溉工程实施方案》编写提纲 目次 1综合说明 2 项目区概况 3工程建设内容、标准和布局 4. 工程管理 5、施工组织设计 6、水土保持设计 7、环境保护设计 8、节能设计 9投资概算及筹资方案 10预期效益 11 附图 附加说明(包括总则)

1 综合说明 1.1 项目背景及依据 1.2 项目区现状 简述项目区农田水利工程现状,包括项目的位置等。 1.3 工程建设内容、标准及布局 简述工程建设的主要内容,工程设计方案,总工期。 1.4 工程管理 简述项目建设的组织形式和建后的管护机制。 1.5 建设费用及资金筹措方案 简要说明高效节水工程总投资,投资构成,筹资方案。 1.6 预期效益 简要说明高效节水工程建后预期产生的经济效益、社会和环境效益。 2 项目区概况 2.1 自然状况 2.1.1 地理位置及范围 2.1.2 水文气象 重点介绍项目区降雨、气温、蒸发、风向风速和日照等水文气象要素。 2.1.3 地形、地貌 2.1.4土壤及作物种植情况 重点介绍项目区的土壤土质、作物种类和种植间距。 2.1.5 水资源 重点介绍项目区现状水源状况。 2.2 社会经济状况 2.2.1 受益人口及劳动力状况 2.2.2 农业生产水平 2.2.3 地方财政和农民收入

2.2.4 水利科技服务体系现状 2.3 项目区水利设施现状 2.3.1 水源工程现状 水源工程包括水库(湖泊)、堰坝、山塘、河流等。 2.3.2 灌溉工程设施现状 说明项目区灌溉工程设施现状,应包括工程类型、规模、分布及完好程度等。 2.3.3 项目区现行小型农田水利工程管理体制与运行机制 说明项目区现行小型农田水利工程管理体制与运行机制。 2.4项目建设必要性和可行性 通过现状自然灾害、农业种植结构、经济发展等方面来说明目实施的必要性。 3 工程建设内容、标准和布局 3.1设计依据 设计依据主要包括: (1)规划的文本及相关的审批依据; (2)中央及省针对现行农田水利专项资金补助的有关文件; (3)相关的节水灌溉技术规范(根据项目类型选用相应规范); ①《节水灌溉工程技术规范》GB/T 50363-2006;②《微灌工程技术规范》GB/T50485-2009;③《喷灌工程技术规范》GB/T 50085-2007;④《泵站设计规范》GB/T 50265-2010;⑤《灌溉与排水工程设计规范》GB50288-99等 3.2 高效节水灌溉工程设计标准 (1)灌溉设计保证率 喷灌、微灌各类作物采用85~95%,低压管道灌溉采用75%。 (2)灌溉水利用系数 低压管道区、喷灌区不应低于0.80;微喷灌区不应低于0.85;

农业高效节水灌溉项目管道施工组织设计

2013年农业高效节水项目 施工组织设计 第一章质量目标 一、质量目标 xxxxx(新市区)2013年农业高效节水项目工程质量目标为:本工程质量目标为合格。 第二章工程概况 一、工程简述: 本工程为xxxxxx新市区)2013年农业高效节水项目,本项目工程内容包含三个单项工程:挖沟槽土方工程;管道铺设安装工程;路面恢复工程。工程地点位于xxxx乡。 1、塑料管道采用管沟敷设,主材为PVC-U管及薄壁PE管,采用承插连接。 2、薄壁PE管材,承插连接,橡胶圈密封接口,管道公称压力,采用直埋方式。 3、闸阀井做法、井盖及井座、爬梯做法详见图纸。 4、闸阀进采用C20混凝土砌筑。 二、管道设备安装、材料概述 (一)工程的主要材料和设备的供应方式和供货渠道 工程的主要材料和设备选择疆内外实力雄厚、质量优良、供货信誉良好的厂家的产品,由本工程建设单位看样定货,产品供应方式根据工程进度计划提前签定购货合同,并在材料和设备进场使用前检验合格,避免影响工程进度;供货渠道优先采用厂家直接供货,其次考虑由三家设在疆内的总经销单位供货,减少中间环节,进场产品必须“三证”齐全(进

场时由现场监理监督产品质量及三证),并提供有资质的检测机构出具的检验报告,必要时现场抽样送检,合格后方可使用。 砂、石料购自当地合格砂石场,水泥购自名牌水泥厂,钢材购自大型钢铁厂,供热及给水管道材料、电器、设施等材料均通过生产厂家或厂家的销售部门供货。 (二)PVC及PE管道安装工程 材质为PVC-U及薄壁PE软管,连接方式为承插连接,规格型号:De200及De1600、PE 管为De90及De63等,压力试验、吹扫、清洗。防腐、保温、绝热及保护层按序施工。 第三章施工部署 一、施工组织安排 本工程工期紧,任务重,施工部署按照“先下后上、先土建后安装,先安装及路面”的原则,我公司实行平面分区,立体分层,流水施工的施工方法,先进行按照系统工程原理,精心组织各工种、各工序的作业,对工程的施工过程、进度、资源、质量、安全文明施工等均满足业主要求。 二、施工组织形式 1、做好施工准备工作。开工前的技术准备、现场施工准备、施工队伍及有关组织准备,以便工程开工后能够有序地开展工作。 2、首先进行土方开挖,然后进行沟底垫层部分的施工。 3、管道施工期间安排穿插进行闸阀井砌筑施工,做到合理组织施工。 三、施工准备

高效节水喷灌滴灌设计方案

1.3 水资源状况 1.3.1 水土资源总量 (1)水资源 ①地表水资源量 根据水资源综合规划水资源调查评价报告成果和《某某市“十一五”水资源开发利用及保护规划》全县多年平均地表水资源量为79526万m3,其中:自产地表水水资源量为19656万m3,占总量的25%,入境地表水资源量为59870万m3,占总量的75%。 ②地下水资源量 根据《某某市“十一五”水资源开发利用及保护规划》成果和省水文局甘肃省水资源综合规划水资源调查评价成果,某某县地貌类型全部划分为山丘区。评价计算中采用基流切割法,经计算,某某县山丘区地下水总排泄量(地下水天然水资源量)为6992.61万m3/a,山丘区河川基流量为6376.34万m3/a,与地表水不重复的地下水资源量为616.27万m3/a。地下水资源受降水补给和赋存条件的限制,在河谷川道地区地下水天然补给量丰富,地下水与地表水转化关系密切,它为河谷潜水的开发和开采提供了便利条件。 ③总水资源量 全县多年平均总水资源量等于自产地表水资源量、入境地表水资源量和地下水资源量三者之和,总水资源量为8.0142亿m3,其中:自产地表水资源量为1.9656亿m3,占25.0%;入境地表水资源量为5.987亿m3,

占74%;地下水净资源量0.0616亿m3,占1%。 全县水资源总量及可利用量汇总表单位:万m3 ④现状水利工程的供水能力 全县水利工程建设在新的治水思路指导下,逐步形成了天然降水、地表水、地下水“三水齐抓、滴水必争”的开发利用格局。据调查截止2011年底,可利用各类农田水利工程396座/处,集雨水窖2.5983万眼,遍及全县的山川,雨水集蓄利用工程、部分村镇供水工程主要分布在山丘区,而灌溉泵站、机井提灌、自流引水灌溉及工业供水工程等主要分布在河谷盆地区。其中农业灌溉蓄水工程19处(水库1座,塘坝18座),设计供水能力125万m3,现状供水能力20万m3;灌溉泵站工程105处,设计供

农田水利灌溉施工方案(高效节水灌溉试点)

甘肃省xx xx2011年小型农田水利高效节水灌溉 试点县建设方案 xx水利水电勘测设计院 二○一一年七月

批准:核定:审核:项目负责:报告编写: 工程设计:投资估算:参加人员:

目录 1 概述 (1) 1.1基本情况 (1) 1.2小型农田水利现状 (8) 1.3水资源状况 (11) 1.4小型水利工程存在的问题 (16) 2 重点县实施计划 (18) 2.1建设目标及任务 (18) 2.2建设内容 (19) 2.3工程建设与管理 (21) 3 2011年度重点县建设内容及工程设计 (23) 3.1年度目标与任务 (23) 3.2年度建设内容及工程设计 (24) 3.3工程投资概算 (55) 4 资金筹措及整合方案 (72) 4.1资金筹措 (72) 4.2整合资金筹措方案 (72) 5 预期效益 (75) 5.1经济效益 (75) 5.2社会效益 (76) 5.3生态效益 (77)

6 施工组织设计 (78) 6.1施工条件 (78) 6.2 天然建筑材料 (78) 6.3施工准备 (79) 6.4施工工期 (79) 6.5施工方法 (80) 7 工程建设与管理 (85) 7.1 管理机构 (85) 7.2建设管理 (85) 7.3建后管护 (85) 7.4服务体系建设 (86) 8 保障措施 (88) 8.1组织保障 (88) 8.2技术指导措施 (88) 8.3工程管理体系及运行机制 (90) 8.4管理养护资金筹措使用机制 (91) 9 附件 (92) (一)附表1-13 (92) (二)项目区分布示意图 (92) (三)工程典型设计图 (92)

高效节水灌溉工程典型设计(doc 83页)

康县碾坝乡高效节水灌溉工程典型设计 陇南市水利水电勘测设计院 二0一三年三月

目录 第一章基本情况 (1) 1.1自然条件 (1) 1.2社会经济状况 (1) 1.3自然灾害情况 (1) 1.4农业生产现状 (2) 1.52012年小型农田水利专项工程立项背景 (2) 1.6工程建设目标和任务 (3) 第二章小型农田水利现状 (4) 2.1小型农田水利工程类型、规模、分布及完好程度 (4) 2.2水源工程运行情况 (4) 2.3现行小型农田水利工程管理体制与运行机制 (4) 2.4水资源状况 (4) 2.5工程建设必要性 (5) 第三章工程建设内容、标准及布局 (7) 3.1工程建设范围及布局 (7) 3.2工程建设标准 (7) 3.3工程数量、规模 (7) 3.4工程类型选择 (7) 3.5主要建设内容 (8) 第四章工程管理 (32) 4.1工程建设管理 (32) 4.2工程运行管理 (33) 4.3服务体系建设 (34) 第五章建设费用及筹资方案 (36) 5.1工程概况 (36) 5.2编制依据 (36) 5.3编制办法 (36)

5.4工程投资概算 (37) 5.5资金筹措方案 (37) 第六章预期效益 (39) 6.1经济效益 (39) 6.2社会效益 (39) 6.3生态效益 (40)

第一章基本情况 1.1 自然条件 康县位于甘肃省东南部,陕甘川交界地带。境内气候属典型亚热带向暖温带过渡气候,温和湿润,雨量充沛。全境处西秦岭南侧陇南山中,地质构造为昆仑秦岭地槽褶邹地带,地势西高东低,中部高,南北低。最高海拔2483m,最低海拔560m,年平均气温12.1℃,无霜期207天,日照时数1433.7小时,年降水量742mm。县辖8镇13乡,350个行政村,1640个村民小组,常住人口20.10万人,其中农村人口17.78万人。总面积2958.46平方公里,其中耕地70.16万亩。 项目位于康县中部的碾坝乡。全乡14个行政村,73个合作社,2794户,10618人,有耕地面积16475亩,人均耕地1.55亩,2011年人均纯收入2347元,属燕子河流域。项目覆盖碾坝乡袁家坝、寺底下、崔家湾、安家坝四个行政村,24个社,1201户,4263人,项目受益761户3059人。项目区海拔1180~1250米,属燕子河流域。项目区地势平坦,土质肥沃,气候与光热条件较好,是县城主要的蔬菜供应基地之一。也是农牧系统高效大棚蔬菜种植示范区。 1.2 社会经济状况 康县辖8镇13乡,350个行政村,1640个村民小组,常住人口20.10万人,其中农村人口17.78万人。民族有汉、回、满、藏等。总面积2958.46平方公里,其中耕地70.16万亩。初步核算,2011全县实现生产总值60756万元,比上年增长12.6%。其中第一产业增加值22435万元,增长5.9%。第二产业增加值12680万元,增长14.7%:工业增加值完成10795万元,增长16.0% 。实现大口径财政收入6596万元,增长81.6%:实现社会消费品消费零售总额19957万元,增长14.6%。 近年来康县县委、政府加大了农业经济作物的扶持力度,在项目区大力推广农业科技,农业基础设施不断完善,农业生产得到了很大的发展。项目区位于康县的燕子河流域,土壤肥沃,光照适宜,具有独特的地理优势,以此成为康县的蔬菜基地,被列入康县高效蔬菜生产基地示范区。也是农牧系统高效大棚蔬菜种植示范区。 1.3 自然灾害情况 康县境内的项目区虽然土地肥沃,但受天气与气候制约的因素比较多。旱灾频

高效节水灌溉实施方案编制大纲

附件: ××省(区、市)高效节水灌溉项目“十二五” 实施方案编制提纲 本方案中高效节水灌溉是指符合规范要求的管道输水灌溉、喷灌和微灌等三种灌溉形式。 一、概况(数据以2010年统计年鉴为依据) 1、简述全省(区、市)自然、社会、经济概况。 2、简述全省(区、市)水资源状况,主要灌溉水源工程类型、灌溉供水能力现状及未来5年增减情况等。 3、简述本省(区、市)农业种植结构、主要优势作物种植现状及今后5年发展预测(根据农业相关规划),主要作物单产及总产量等。 4、简述本省(区、市)灌溉发展现状。 二、高效节水灌溉发展现状及存在的主要问题 简述全省(区、市)高效节水灌溉发展现状、取得的成效、存在的主要问题及制约因素。 三、发展总体思路、原则及目标任务 1、需求分析 分析高效节水灌溉发展的有利条件、未来发展趋势、发展潜力和需求。 2、总体思路

简述全省(区、市)“十二五”期间灌溉及高效节水灌溉发展总体思路。 3、发展目标 在分析平衡各县上报发展目标、发展规模的基础上,根据本省(区、市)农业灌溉可用水量、土地资源以及国民经济和农业现代化发展要求,充分考虑发展现状以及未来发展投入能力,拟定本省(区、市)“十二五”高效节水灌溉发展目标。主要指标包括灌溉面积(新增、达到)、高效节水灌溉面积(新增、达到)、节水能力(新增)、农业综合生产能力(新增)等(高效节水灌溉要求细化到管道输水灌溉、喷灌、微灌等)。 4、发展布局及重点 从全省(区、市)水资源状况、经济社会、农业现代化发展需求和生态环境保护等方面,论述本省(区、市)灌溉、高效节水灌溉发展布局及发展重点(要求落实到县)。 四、主要建设内容 根据发展布局和发展任务,结合附表简述主要建设内容。 五、工程建设管理及运行管护 提出本省(区、市)高效节水灌溉项目建设管理、建后管护、运行机制以及技术推广服务体系建设的思路和模式。 六、投资规模及资金筹措 1、投资估算 依据国家、部委、地方现行相关取费标准、定额,以2010年末

节水灌溉实施计划方案

*********村节水灌溉工程实施案

1、综述 1.1 项目背景 1.1.1项目的实施背景 本项目为**********地村节水工程实施案。 ******地村位于****************。总土地面积14000亩,种植面积7000亩。人均纯收入5000元/人。 本次设计节水灌溉面积1000亩,工程建设形式为低压管道输水灌溉。 由于该区处于半干旱地带,降雨量少,干旱成为当地农牧业生产发展的主要制约因素。农业灌溉用水主要靠开采地下水。东地村基础设施薄弱,井的出水量不足,配套设施不健全,灌水式粗放,灌水定额大,成本费用高,水资源浪费重,对当地本来就短缺的水资源来说更是雪上加霜。所以改善灌溉条件,建设适宜当地生产的高标准节水灌溉工程是当务之急。合理开发利用地下水资源,提高农业灌溉用水的利用率,将对当地的经济发展起到很大的促进作用,为东地村脱贫致富奔小康创造有利条件。 1.1.2 项目建设的必要性 由于近几年连续干旱,地下水位逐年下降,****地村现有井因建设年限较长,井深不足,不同程度的存在出水量重不足。机泵露天放置无任防护措施,风吹雨淋致使机泵老化重,使用寿命大大降低;灌水式粗放,灌水定额大,成本费用高,据调查灌溉水的利用系数只有0.6,水资源浪费重。随着经济的进一步发展,种植结构的调整,生产生活用水也将加大,

水资源的供需矛盾也将进一步尖锐突出,水资源短缺已成为现实。 合理开发利用好有限的水资源,大力发展节水灌溉工程,建设高效连片节水工程,提高农业灌溉用水的利用率,才能保证粮食安全和环境友好,才能保证水资源可持续利用及经济的可持续发展。 针对项目区农业生产现状及水资源现状,建设节水灌溉工程可以改善当地灌溉条件,减少地下水开采,还可以提高农作物产量,降低农产品成本,是促进“两高一优”农业发展的重要举措。 多年来,项目区农业生产结构单一,生产条件没有得到改善,农村经济发展缓慢、落后的灌溉技术与当今现代化的农业经营式极不相称。发展节水灌溉,使先进科学的灌水技术得到推广应用,可以促进产业结构的调整,使农业由粗放型经营向集约型转变。 就项目区农田灌溉现状而言,即浪费人力、物力、财力,又浪费有限的水资源,发展节水灌溉,可以减轻农民的劳动强度,节省劳动力转向其他行业,是实现农业现代化的需要。 总之,发展节水灌溉是党和政府倡导的共建和谐社会和节水型社会的需要,是广大农牧民脱贫致富的重要途径,是党中央提出建设新农村,加强基础设施建设的重要组成部分,是保证水资源可持续利用和社会可持续发展的需要。因此,高效连片节水灌溉工程的兴建是非常必要的。 1.2 项目概述 1.2.1 建设容及规模 ********村节水工程实施案,设计在东地村新建节水灌溉面积1000

农业高效节水灌溉项目PVC管道施工组织设计

农业高效节水灌溉项目P V C管道施工组织设计 Modified by JACK on the afternoon of December 26, 2020

2013年农业高效节水项目 施工组织设计 第一章质量目标 一、质量目标 xxxxx(新市区)2013年农业高效节水项目工程质量目标为:本工程质量目标为合格。 第二章工程概况 一、工程简述: 本工程为xxxxxx新市区)2013年农业高效节水项目,本项目工程内容包含三个单项工程:挖沟槽土方工程;管道铺设安装工程;路面恢复工程。工程地点位于xxxx乡。 1、塑料管道采用管沟敷设,主材为PVC-U管及薄壁PE管,采用承插连接。 2、薄壁PE管材,承插连接,橡胶圈密封接口,管道公称压力,采用直埋方式。 3、闸阀井做法、井盖及井座、爬梯做法详见图纸。 4、闸阀进采用C20混凝土砌筑。

二、管道设备安装、材料概述 (一)工程的主要材料和设备的供应方式和供货渠道 工程的主要材料和设备选择疆内外实力雄厚、质量优良、供货信誉良好的厂家的产品,由本工程建设单位看样定货,产品供应方式根据工程进度计划提前签定购货合同,并在材料和设备进场使用前检验合格,避免影响工程进度;供货渠道优先采用厂家直接供货,其次考虑由三家设在疆内的总经销单位供货,减少中间环节,进场产品必须“三证”齐全(进场时由现场监理监督产品质量及三证),并提供有资质的检测机构出具的检验报告,必要时现场抽样送检,合格后方可使用。 砂、石料购自当地合格砂石场,水泥购自名牌水泥厂,钢材购自大型钢铁厂,供热及给水管道材料、电器、设施等材料均通过生产厂家或厂家的销售部门供货。 (二)PVC及PE管道安装工程 材质为PVC-U及薄壁PE软管,连接方式为承插连接,规格型号:De200及De1600、PE管为De90及De63等,压力试验、吹扫、清洗。防腐、保温、绝热及保护层按序施工。 第三章施工部署

农田水利工程高效节水灌溉发展思路探索

农田水利工程高效节水灌溉发展思路探索 发表时间:2016-12-06T11:22:31.557Z 来源:《基层建设》2016年24期8月下作者:于通本王涛 [导读] 摘要:为使农业生产效益得到提高,需节约水资源,使农业增产、农业征收。因此,研究农田水利工程高效节水灌溉十分必要。 灌云县同兴水利服务站 222233 摘要:为使农业生产效益得到提高,需节约水资源,使农业增产、农业征收。因此,研究农田水利工程高效节水灌溉十分必要。本研究针对当前农村地区节水灌溉工程建设中存在的问题进行介绍,阐述农田水利工程高效节水灌溉的发展思路,以期为提高农田水利工程高效节水灌溉提供参考。 关键词:农田水利工程;高效节水;灌溉 引言 农田水利在我国农村经济发展中具有非常重要的作用,而高效节水灌溉则是农田水利工程建设的重要内容,但目前,节水灌溉工程还存在着这样或那样的问题,严重阻碍了高效节水灌溉的有效开展。因此,要理清农田水利工程高效节水灌溉发展思路,促进农村经济的快速健康发展。 一、目前农田水利工程节水灌溉中存在的主要问题 农村的水利工程节水灌溉还有很多不足的地方需要改进,主要问题: 一是对农村农田水利灌溉工程的规划不合理。在农田节水灌溉工程进行规划的时候,依据的资料常常是过时的,已经不能适应现如今农田水利灌溉工程的建设,从而使得设计的水利灌溉工程并不合理;二是不够重视农田水利灌溉节水工程的管理工作。农田水利节水灌溉工程的工艺要求相对比较高,工程管理人员比较重视对灌溉节水工程的施工阶段,然而在节水灌溉工程建成以后,出现会有很长一段时间没有人对其进行管理的现象;三是农田节水灌溉工程的种植结构不是十分合理。建立农田节水灌溉工程的主要目的是提高当地农民的收入。然而因为受传统的种植方式以及种植观念的影响,节水灌溉工程的种植结构没有多少变化,采用的种植方式还以小麦和玉米为主,这就使得农田节水灌溉工程不能充分地发挥增效以及增产的作用。为了有效地提高农民的经济水平,在农田的节水灌溉工程的区域之内,节水灌溉工程的管理工作人员一定要认真做好宣传工作,努力改变农民的思想观念,进而改变农田水利节水灌溉工程的种植结构。 二、农田水利工程高效节水灌溉具体发展思路 2.1 合理优化水资源配置,促进农业健康发展 我国水资源相对来说比较贫乏,所以,设计人员在进行水利工程项目设计时,要了解当地的水资源分布情况,合理优化水资源配置,促进农业的健康发展。在建设高效节水灌溉工程时,要特别注意保护当地的生态环境,树立农田水利可持续发展的基本建设思路,促使生产、生活和生态用水这样才能得到合理、科学地统筹,这就需要相关部门在建设水利工程时要积极进行有效的环境监测和环境评估。在水资源的具体分配上,要始终坚持对总量进行有效控制,对配额进行有效管理的主要原则,使每一个用水单位的农田灌溉用水量和每一个灌区的农田灌溉用水量非常明确和具体。并努力让各用水单位和各灌溉区进行有效的管理,让他们树立节约用水的意识,将有限的水资源科学地运用到每一个最需要利用的地方,实现高效用水的最终目的,促进农业快速、健康和可持续发展,进而促进当地的经济发展。 2.2 建设高效节水灌溉示范工程 建设高效节水灌溉示范工程,有利于带动整体水利工程项目建设的健康发展。在实际的建设过程中,要特别突出高效节水灌溉的主要特点,对各项主要指标进行严格的控制,实行农业连片或分区,促进农业增产和农民增收,促进生态环境的良好发展,实现经济效益和生态效益的完美结合,成为现代化的高效节水灌溉示范工程。这就需要在建设高效节水灌溉示范工程时,要进行合理、科学地选址,主要遵循以下比较重要的原则:对不能进行自流灌溉的地面高低不平并且严重缺水的地区,对经济比较发达的地区,并且种植的农作物一般是经济作物的地区,对当地干部和群众的思想相对来说比较先进、对高效节水灌溉工程建设积极支持的地区,对社会治安整体状况较好的地区等有优势的地对进行优先选择。在这些地区建设高效节水灌溉示范工程能够加快建设速度,提高建设的整体效果,对周边地区起到积极的带动作用。 2.3 积极引进先进的高效节水灌溉技术 实现高效节水灌溉,技术是关键。因此,要积极引进先进的高效节水灌溉技术,有效提高高效节水灌溉效率。要努力加强节约用水的灌溉工程技术、灌溉用水资源的优化调配技术等传统的高效节水灌溉技术,还要积极引入先进的高效节水灌溉技术。目前,新型的高效节水灌溉技术已经得到了广泛的应用,主要有以下几种形式: 2.3.1 根据生物技术研究而成的比较方便的调控灌溉技术 这个技术主要是通过对农作物生理特征的认真研究,发现农作物的主要生理周期,让农作物逐步适应在特定的生理期内进行亏水生长,进而控制农作物的疯涨,改良农作物的品质,同时实现高效节水和增加经济效益的最终目的。 2.3.2 利用3S 技术研究而成的高效节水灌溉技术 全球卫星定位系统,简称GPS、地理信息系统,简称GIS、遥感技术,简称RS,也就是通常所说的3S 技术,利用这些现代技术研究而成的高效节水灌溉技术。利用3S 技术,可以对农作物生长的各种信息进行准确的掌握,并利用计算机对这些信息进行详细的分析,通过分析得出农作物在某个阶段最适合进行灌溉,从而实现高效节水的目的。 2.3.3 结合微电子及信息技术、自动化技术和智能化技术和生物学 将微电子及信息技术、自动化技术和智能化技术和生物学进行有效的结合,建立的高效节水灌溉技术。通过全程控制植物的生长和实时监测农作物内的水分,以及土壤水分,然后经过计算机的精密分析,实施变量灌溉,实现高效节水的目的。 2.3.4 重视并加强对高效节水灌溉工程的管理 这就要求建立健全高效节水灌溉工程管理制度,村组和乡镇协助进行管理,将高效节水灌溉工程的管理切实落实到实处,落实到相关的责任人。只有这样,才能使高效节水灌溉工程发挥其最大的作用,并促使其长期发挥积极作用。 2.4节水灌溉政策的制定 在我国,农村的经济条件相对落后,在实施节水灌溉新技术、新设备方面,需要国家扶持。对经济发展缓慢的地区,农业节水灌溉设备的订购,需设立专项补贴政策。若在经济相对发达的地区,国家可以通过金融单位制定一些政策,也可以采用降低税收等政策,鼓励农

农田水利节水灌溉工程施工组织设计

农田水利节水灌溉工程施工组织设计 (一)技术预备工作 1、落实项目部人选,组建强有力的项目经理部,并落实参与本项目施工的人员。 2、认真批阅施工图纸,参加设计交底和图纸会审。 3、复测操纵桩并制定测量方案。 4、组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。 (二)施工预备工作 1、全面检修进场施工的机械设备,以保证施工前设备运转正常。 2、编制施工打算,安排施工顺序,和谐各工序及各专业间的配合工作。 3、落实相应的专业施工队伍,并进行岗前培训和教育。 4、做好材料、成品、半成品和工艺设备等的打算安排工作,使之满足连续施工的要求。 5、在全公司范畴内进行宣传,使全体职员了解本项目的情形,一旦中标,工队能全力以赴,支持本工程的施工。(三)现场预备工作:

1、进行实地测量。 2、确定施工范畴,设置施工围蔽,并在围蔽区内按拟定的施工方案进行劳动力组织。 3、认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,做好施工现场“三通”,架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路,使之满足现场施工的要求。 4、组织工程机械设备和材料进场。 5、落实季节性施工措施 五要紧工程施工方案和技术措施 (一)水渠 1 、土方开挖工程 1.1开挖工艺流程:施工测量放样场地清理临时排水系统反铲分层开挖 自卸汽车出碴人工修整验收。 1.2施工测量

进场后依照监理单位提供的工区范畴内导线点及水准点的差不多数据建立工程测量操纵网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样。 1.3施工清理 对测量出的清理范畴,用人工或机械清除该范畴内的全部有碍物,范畴外的清理按监理单位要求进行。 1.4土方开挖 场地清理完成后,采纳1.0m3反铲配5t自卸汽车开挖,运输至弃碴场。 1.5开挖时期及顺序 主体工程的临时开挖边坡,应按施工图纸所示或监理的指示进行开挖。土方明控应从上至下分层分段依次进行。严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应幸免边坡稳固范畴形成积水。岸坡易风化崩解的土层开挖后不能及时回填的,应保留爱护层。使用机械开挖土方时,实际施工的边坡坡度适当留有修坡余量,再用人工修整,满足图纸要求的坡度和平坦度。在每项开挖工程开始前,尽可能结合永久性排水设施的布量,规划好开挖区域内外的临时性排水措施。在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有成效的疏导和爱护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。土方开挖过程中,

高效节水灌溉施工组织设计

五、施工组织设计 第一章施工组织编制说明 第一节编制说明 一、依据*********的*******建设项目(高效节水灌溉)施工、监理项目招标文件及设计图纸。 二、国家、有关部门和单位颁发的规范、规程、标准。 三、现场踏勘调查所获得的有关资料。 四、我单位拥有的科技工法成果和现有的管理水平、劳力、设备、技术能力以及长期积累的丰富施工经验。 五、工程名称:*********农田水利项目县建设项目(高效节水灌溉)施工、监理项目 六、工程地址:******** 七、工期要求:90日历天 八、质量要求:合格 九、项目内容:管灌PVC-U购置安装(以施工图纸及工程量清单为准)。 第二节施工部署和管理体系 一、施工部署原则 围绕本工程所具有的特点、重点及其它施工关键点,并且综合各种因素分析,有针对性的科学组织施工管理。 (一)施工管理目标 管理目标包括施工的质量目标、进度目标、安全文明施工目标、成本控制目标等内容,它们之间是对立又统一的关系,贯穿在项目实施阶段的全过程。我单位针对本工程的重要性、复杂性及其社会影响性,对项目建设的各项管理目标做出如下承诺:1)质量目标

按国家颁布的有关技术标准和招标文件要求,保证本项目施工全部达到合格。 2)工程进度目标 通过采用先进、合理、可行的施工方法和严格的施工管理,优化劳动力、材料、机具等各项资源的配置,工程施工总工期目标控制在90日历天以内。 3)安全目标 杜绝死亡、重伤事故,轻伤频率控制在3‰以下。 4)现场文明施工目标 遵循ISO标准,确保安全文明施工。 5)环境保护目标 控制环境污染、噪音污染、保持场地清洁;创造绿色环境、建设绿色工程。 (二)施工总承包组织机构设置 本工程是田间工程,具有社会影响大、覆盖范围广、施工协调管理难度大等特点。若我单位有幸中标,将迅速组建“施工项目部”,代表我单位履行施工合同,承担施工任务。该项目经理作为我单位法人代表的授权人,负责指导、协调工程的施工生产。 鉴于本工程的重要性,我单位将派遣具有多年类似工程经验的项目经理,负责本工程全面工作,对本工程质量、安全、工期、成本全面负责。项目部总工程师也长期担任工程建设项目的技术负责人,同样由具有类似建设施工管理经验及优秀科技骨干担任,全面负责工程施工的技术、质量管理工作。 项目部按照项目施工原则组织施工。各专业施工作业队根据工程需要进场、撤场,在工期安排上服从项目部统一安排;在技术质量上接受项目部总工程师和技术、质量部的协调、管理。 (三)项目部管理部门职责 1)指挥决策层 公司领导是项目施工宏观决策和保障机构,对项目施工所需要的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠的保障。 工程项目部组织机构图

高效节水灌溉项目实施方案

高效节水灌溉项目实施方案 高效节水灌溉项目实施方案 (2012-2015年)

前言 我国水资源严重短缺,尤其是北方粮食主产区水资源供需矛盾尖锐。水资源短缺是制约我国粮食稳定发展的主要瓶颈,干旱频繁,已成为农业生产的主要威胁,必须把节水灌溉作为发展现代农业的一项根本性措施来抓。2011年中央1号文件、中央水利工作会议和全国人大审议通过的《中华人民共和国国民经济和社会发展第十二个五年规划纲要》都明确要求大力发展节水灌溉,推广普及农业高效节水技术。 多年来,各地围绕发展节水灌溉做了大量工作,进行了积极探索,取得了显著成效,特别是东北三省和某区(以下简称四省区),近年来根据当地实际,大力推广喷灌、微灌等高效节水灌溉技术,取得了节水增产的显著成效,为农民增收致富发挥了重要作用,激发了当地政府和群众发展高效节水灌溉的积极性。四省区党委、政府相继做出大规模发展高效节水灌溉的决定,组织编制了发展规划,提出了建设计划。黑龙江、吉林省委、省政府专门致函国务院领导,表达大规模发展高效节水灌溉,促进粮食

稳定增产,为国家粮食安全再做贡献的信心和决心,得到中央领导同志的肯定。 为支持四省区规模化发展高效节水灌溉,财政部、水利部、农业部组织进行了专门研究,认为四省区发展粮食和农业生产的土地资源丰富,不仅是我国最重要的粮食主产区之一,也是我国粮食增产潜力最大的地区之一。四省区三分之二以上的耕地以雨养农业为主,粮食产量低而不稳,尤其是春旱严重,制约了当地粮食生产,丰富的土地资源优势未能有效发挥。为此,通过大力发展高效节水灌溉,大幅度提高水资源利用效率,用有限的水资源发展更大规模的灌溉面积,是充分发挥该地区土地资源优势,提高粮食综合生产能力,推进现代农业大发展,为国家粮食安全提供坚实支撑的必然选择和必由之路。 财政部经商水利部、农业部,向国务院递交了《关于支持黑龙江、吉林、内蒙古、辽宁四省区实施“节水增粮行动”的意见》,建议结合四省区的规划目标和实际,加大投入力度,完善政策措施,集中力量支持东北四省区实施“节水增粮行动”,得到了国务院领导的批准。 为贯彻落实中央领导同志指示精神,更好地指导四省区实施

节水灌溉施工组织设计方案

重庆市渝北区茨竹镇2018年高效节能灌溉项目 施工组织设计方案 一、工程概况: 渝北区茨竹镇2018年高效节水灌溉项目主要建设任务是灌溉渝北区茨竹镇蓝莓种植园,设计灌溉面积为500亩,其中A区灌溉面积280亩,B区灌溉面积220亩,主要灌溉方式为滴灌,灌溉水源主要为项目区内部的山坪塘。通过合理的高效节水灌溉管网建设,使项目区灌溉有保证,达到有计划用水、调水、节水的目的,实现田间高效节水灌溉。 二、编制依据: (1)施工合同及业主提供的施工图纸; (2)《重庆市渝北区高效节水灌溉项目“十三五”规划》 (3)《节水灌溉技术规范》GB/T 50363-2006; (4)《节水灌溉工程技术规范》GB/T50363-2006; (5)《灌溉与排水工程设计规范》GB50288-1999; (6)《喷灌工程技术规范》GB/T50085-2007; (7)《微灌工程技术规范》GB/T50485-2009; (8)《农田低压管道输水灌溉工程技术规范》GB/T20203-2006; (9)《水利建设项目经济评价规范》SL72-2013; (10)《喷灌与微灌工程技术管理规程》 SL236-1999 (11)《微灌工程技术规范》SL103—95; (12)《节水灌溉技术规范》SLT207-98; (13)《水利水电工程环境影响评价规范》SDJ302-880等。 (7)按照国家相关规范规定;

三、施工内容、规模 渝北区茨竹镇2018年高效节水灌溉项目主要涉及茨竹镇1个镇街,本工程项目灌溉方式采用滴灌,总设计灌溉面积为500亩,属Ⅴ等小(2)型灌溉工程。 1、施工内容 2、施工布局 渝北区茨竹镇2018年高效节水灌溉项目总体建设布局设计主要包括首部枢纽工程、输配水工程、田间工程及附属设施。 本工程项目区水源利用各区附近河流、水库、山坪塘,水源点高程满足设计灌溉压力需求时,采用自流灌溉的方式将水输送至田间,当水源点高程无法满足设计灌溉压力需求时,采用加压泵站将水输送至高位水池,再从高位水池自流灌溉或者通过泵站直接将水输送至灌区田间。管灌区水质符合灌溉用水水质要求,可不进行过滤处理。喷灌区在首部枢纽内设施肥罐以便于施肥,设过滤器对水质进行过滤处理,以防灌水器堵塞影响使用年限。 输配水工程主要采用有压管道将水从水源输送至高位水池以及将水从高位水池输送至田间地块。输配水管道采用PE管,埋地铺设,管顶覆土厚度不小于70cm。管道沿线在极高点设置进排气阀,在极低点设排水放空阀。

农田水利工程高效节水灌溉发展

农田水利工程高效节水灌溉发展 摘要:在农业生产过程中,传统的方式是沟渠灌溉 以及地表灌溉,在现代农业的发展过程中,对节水技术的研究越来越多,未来要提高节水效率,需要加强对高效节水技术的研究。文章对当前农田水利工程高效节水灌溉的发展现状以及策略进行分析探讨,旨在提高农业生产水平。 关键词:农田水利工程;高效节水;节水灌溉;策略 引言 农田水利工程成为一项重要的民生工程,在农村地区的建设力度越来越大,解决了农村地区的生产用水,也解决了农村地区的群众饮水问题。如果想要促进对农村水利工程的高效节水灌溉发展,就要对高效节水灌溉管理体制进行创新,从而使得水利工程能够得到有效地利用。 1 高效节水灌溉概述 高效节水灌溉技术主要有三种,分别是微灌技术、喷灌技术以及低压管道灌溉技术,其中,微灌技术又可以根据使用设备的不同而分成不同的种类,比如滴管、渗灌以及泉涌灌等几类灌溉方式。高效节水灌溉是当前农业生产过程中的一个重要部分,可以实现对水资源的充分利用,同时能够对农田进行充分的灌溉,提高农业生产水平。此外,高效节水

灌溉技术的应用还可以满足土地的适应性,高效节水灌溉的适应性比传统的灌溉要强很多,可以提高土壤自身的活性,对于农业生产有很大的帮助。高效节水灌溉技术相对于传统的灌溉技术而言,其投入更多,尤其是在一些地理条件比较恶劣的地区,其成本可能会更高。 2 农田水利工程高效节水灌溉发展存在的问题 在水利基础设施建设完成之后要加强高效节水灌溉发展,充分利用各种资源条件,为农田生产提供充足的水源、为百姓的生活提供充足的水源。农田水利工程具有规模小、分散等特点,在高效节水灌溉发展过程中,各种工作比较繁杂,当前农田水利工程的建设和高效节水灌溉发展还存在一些问题,最主要的是农田水利工程应用过程中缺乏节水意识。当前,还有很多的水利部门的领导者以及工作人员对农田水利工程高效节水灌溉发展存在一些认识上的偏差,很多高效节水灌溉发展者对农田水利工程高效节水灌溉发展的意识 不够强烈,因此对农田水利工程高效节水灌溉发展制度的建立的重视程度不够,没有积极加强水利工程高效节水灌溉发展的投入。 3 高效节水灌溉技术的发展 3.1 加强对高效节水灌溉技术的了解 在农田水利工程的发展过程中,高效节水灌溉技术的应用必须要建立在对这些技术的深入了解基础上。比如喷灌技

中药材高效节水灌溉的涵义

中药材高效节水示推广技术 什么是中药材高效节水灌溉? 在充分利用降水和土壤水的前提下高效利用灌溉用水,最大限度地满足中药材需水,以获取中药材生产的最佳经济效益、社会效益、生态环境效益。 一、中药材高效节水示推广的发展现状 目前我用喷灌、微灌和管道输水等先进节水灌溉技术的比例很低,尤其喷、微灌面积在中药材上的运用就不言而喻;节水灌溉设备质量差、配套水平低,技术创新与推广体系不健全;另外,全国有效灌溉面积95%以上的地面灌溉普遍存在着土地平整精度差、田间工程不配套、管理粗放的问题;其次,四是灌溉用水管理技术落后,信息技术、计算机、自动控制技术等高新技术在中药材灌溉上的运用就更加少之又少。 二、我国中药材高效节水示推广发展情况 我国近年来中药材高效节水灌溉的基本思路是,以提高中药材生产水资源利用率为中心,以增强中药材高效节水灌溉综合能力为重点,针对不同类型区域、不同土壤,因地制宜地推广多种形式中药材高效节水灌溉技术,走中国特色的节水农业道路,实现农业节水、农业增效、农民增收、农业可持续发展。重点推广应用了以下技术措施:雨水积蓄利用技术、田间工程技术、节水灌溉技术、机械化保护性耕作技术、耕作与保墒技术、节水抗旱

品种和高效栽培技术、土壤地力墒情监测与信息管理技术。 三、国外高效节水灌溉技术的发展趋势和方向 从20世纪50年代初到80年代初,美国新增灌溉面积2亿亩,其中喷灌面积占50%;在此期间,前联新增灌溉面积的70%采用喷灌。以色列在推广喷、微灌技术的过程中,研制出多种灌溉兼施肥设备,使肥料与灌溉水混合使用,实现了节水、增产、优质的统一。目前国外喷、微灌技术正朝着低压、节能、多目标利用、产品标准化、系列化及运行管理自动化方向发展。 日本早在60年代初,就在旱地灌溉系统中用管道取代斗、农明渠;70年代末又开始用大口径管道取代输水干渠;到80年代中期,日本新建灌溉渠系的大部分都采用管道化。美国约有一半的大型灌区实现了管道化输水。我国已基本普及了井灌区低压管道输水技术,今后的发展方向是大型渠灌区渠系管道化,并加快相应大口径塑料管材的开发生产。 激光控制平地技术是目前世界上最先进的土地平整技术,在发达国家已广泛应用。这是一项“傻瓜式”的高新技术,具有自动化程度高、作业效率高、操作简单等特点,便于大规模推广应用。激光控制平地设备由激光发射装置、激光接收装置、控制器、平地铲运设备等四部分构成。激光发射装置被水平安装在矗立于田间的三角支架上,它产生的激光光束被高速旋转的棱镜反射,在田间上方产生一个激光平面,该平面作为平地作业的基准面。激光接收装置则垂直安装在平地铲运设备桅杆上。平地作业时,

节水灌溉技术标书

高效节水灌溉项目 施工组织设计 (正本) 日期:2009年2月27日

目录 一.施工方案与平面布置 1.施工方案………………………………………………1—8 2.平面布置 (8) 二.施工计划 1.施工进度计划配置..........................................9—11 2.劳动力计划配置.............................................11—12 3.材料供应计划配置 (12) 4.主要施工设备配置……………………………………13—15 三.工程保障措施 1.工程质量保证措施..........................................16—19 2.安全生产保证措施..........................................20—23 3.文明施工保证措施..........................................23—24 4.环境保护保证措施..........................................24—25 四.针对本工程的特点和难点分析与解决措施...............25—26 附表A区施工现场平面布置图 (01) B区施工现场平面布置图 (02) 施工现场平面布置图 (03) 施工现场平面布置图 (04) 施工现场平面布置图 (05) 施工现场平面布置图 (06) 高效节水灌溉项目施工进度计划表………(一)、(二)

一.施工方案与平面布置 1.施工方案 1.1施工准备 1.1.1熟悉项目设计文件,进行施工现场及周围环境的勘察 认真阅读招标文件中与该项目相关的设计任务书、设计图 纸、工程投资预算、施工进度要求、工程质量标准等,以便了 解本工程的总体概况、工程特点、关键技术和设备,明确工程 的重点和难点,为组织施工做好准备工作。 施工现场踏勘。了解施工现场的地形、地貌,掌握现场的 具体情况和条件,以便为施工现场布置、铺筑临时施工道路、 修建临时施工用房等作出整体规划。了解施工现场附近的主要 道路干线和现场水源状况,以便为通电、通水作出安排,为后 勤及工程材料的运输保障供给作出统筹安排。 1.1.2施工组织设计 施工组织设计是研究施工条件、选择施工方案,对工程施工全过程实施组织和管理的关键步骤。包含以下内容:施工条件分析、施工导流、主体工程、施工交通运输、施工设施与临时建设工程、施工总布置、施工进度、主要技术及供应计划。 1.1.3施工现场准备工作 施工现场主要工作有: 通电、通水、通车及平整场地。确保施工及工作人员的用水、用电需求,确保施工所需物资安全畅通到达,并能在工程现场有序摆放。 1.2施工测量方案 1.2.1建立施工测量控制网 1.2.1.1根据施工总平面图对灌溉系统中各主、支管网布置的 坐标、基线、基点相关数据及相对标高参照点,用经纬仪、水 准仪进行网点的测设。 1.2.1.2施工网的测量应遵循先整体后局部的程序进行。 1.2.1.3施工测量控制网点的布设,应满足灌溉系统中各主、 支管网布置的定位放样和技术监督要求,并与总平面图相配合,
