当前位置:文档之家› 水利水电工程土工试验规程完整

水利水电工程土工试验规程完整

水利水电工程土工试验规程完整
水利水电工程土工试验规程完整

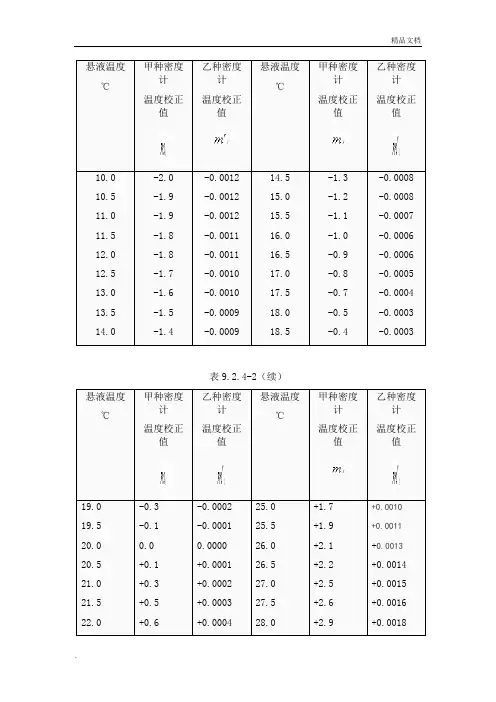

表9.2.4-2(续)

4按下列公式计算土的颗粒粒径:

(9.2.4-3)

(9.2.4-4)

式中:

d——土的颗粒粒径,mm;

K——粒径计算系数,可直接查表9.2.4-3;

——T℃时水的动力黏滞系数,查表16.1.4,(×10-6) kPa.S;

——土粒比重;

——T℃时水的比重;

——4℃时水的密度,g/cm3;

g——重力加速度,cm/s2;

L——t时的土粒沉降距离,cm;

t——沉降时间,s。

表9.2.4--3粒径计算系数K值

表9.2.4-3(续)

5按本标准9.1.4条2款的规定绘制颗粒大小分布曲线。如系与筛析法联合分析,应将两段曲线绘成一条平滑曲线。

6百分数的计算值精确至0.1%,颗粒粒径的计算值精确至0.001。

9.2.5密度计法试验的记录格式见表9.2.5。

表9.2.5颗粒分析试验记录表(密度计法)

工程名称试

取样编号计

试验日期校

试样质量 30g 量筒号弯液面校正

土粒比重密度计号比重校正

试验时间下沉

时间

min

悬液温

密度计

读数R

温度校

正值m

分散剂

校正值

C D

R M R H土

cm

mm

小于某粒

径试样质

量的百分

数%

9.3移液管法

9.3.1 本试验方法适用于粒径小于0.075 mm的细粒土。

9.3.2主要仪器设备应符合下列规定:

1 移液管:容积25mL。

2烧杯:容积50mL。

3天平:称量200g,最小分度值O.OOlg。

4其他同9.2.2条2、3、5、6、7款。

9.3.3试验应按下列步骤进行:

1 称过0.075mm筛的烘干试样,黏土为10g~15g,粉土试样为20g,按9.2.3条1~5款的步骤制取悬液。

2按式( 9.2.4-3)计算粒径为0.075,0.01,0.005,0.002mm和其他所需粒径的土粒下沉10cm所需的静置时间。

3 测读悬液温度。用搅拌器在量筒沿悬液深度上下搅拌约1min,取出搅拌器。

4开动秒表,根据各粒径的静置时间,提前约10s将准备好的移液管放入悬液中,浸入深度为10cm,用吸球吸取悬液5mL。每吸取一组粒径的悬液后应重新搅拌,再吸取另一组粒径的悬液。

5 将移液管下口放入烧杯,由上口倒入少量水,开阀门使水流入移液管,将管的试样悬液洗入烧杯。

6将烧杯的悬液蒸发浓缩半干,在105℃~110℃温度下烘至恒量,称试样烘干质量。烘干时间不应少于8h。

7试验应在恒温室进行,允许室温变化围为±0.5℃。

8温度计读数精确至0.5℃,称量精确至0.OOlg。

9.3.4 试验成果整理应符合下列要求:

1 按下列公式计算小于某粒径的试样质量占试样质量的百分数;

(9.3.4)

式中:

——吸取25mL悬液中的试样烘干质量,g;

——吸取悬液的体积( 25cm3);

——悬液总体积(lOOOcm3)。

2按9.2.4条4款绘制颗粒大小分布曲线。

3计算值精确至0.1%。

9.3.5移液管法试验的记录格式见表9.3.5。

表9.3.5颗粒分析试验记录表(移液管法)工程名
