老旧小区装修改造工程施工方案

老旧小区装修改造工程施工方案
老旧小区装修改造工程施工方案

目录

第一章综合说明 (4)

第一节编制依据 (4)

第二节工程概况 (6)

第三节工程项目管理的主要目标 (8)

第四节本工程特点、重点和难点 (9)

第二章总体施工技术方案 (18)

第一部分主要分部分项施工方案 (18)

第一节地面铺贴工程施工 (18)

第二节墙面干挂石材铺设工程施工 (20)

第三节石膏板吊顶施工 (22)

第四节墙面及顶棚乳胶漆涂刷工程施工 (25)

第五节门安装工程施工 (27)

第二部分施工专项方案 (44)

第一节测量技术方案 (44)

第二节风、冬、雨季施工方案 (45)

第三节图纸深化设计管理方案 (49)

第四节成品保护方案 (50)

第五节降低工程成本措施方案 (58)

第三部分与总包、业主、监理及设计、专业分包、供应商、独立分包的配合59 第一节与总承包的配合措施 (59)

第二节与业主及监理公司的配合措施 (62)

第三节与设计单位的配合措施 (64)

第四节与本标段有交叉的其他专业、独立分包单位的配合措施 (65)

第五节与物资供应商的配合措施 (68)

第六节信息化施工 (73)

第三章安全保证体系和文明施工体系及措施 (76)

第一节安全保证体系及措施 (76)

第二节保卫、消防制度及措施 (103)

第三节环保及文明施工措施 (105)

第四节紧急预案及抵抗风险的措施 (110)

第四章质量管理和保证体系及创优措施 (120)

第一节工程质量目标 (120)

第二节质量保证体系 (120)

第三节质量预控措施 (130)

第四节施工质量控制及程序 (131)

第五节主要环节的质量监控 (135)

第六节分部分项工程质量控制措施 (137)

第七节检验试验标准 (147)

第八节创优工程技术保证措施 (147)

第九节材料环保保证措施 (153)

第五章施工进度计划及保证措施 (156)

第一节施工进度计划 (156)

第二节进度计划保证措施 (158)

第三节劳动力配置计划及管理 (167)

第四节机械配备、检测和保障措施 (170)

第五节主要材料、构件的采购及供应计划 (171)

第六章服从总承人管理、与总承包人、设计人、监理人各专业配合保障措施182 第二节与监理方协调配合措施 (182)

第三节与设计单位协调配合措施 (184)

第七章材料选用、采购及管理方案 (184)

第八章竣工收尾阶段的配合和管理措施 (188)

第一节工程收尾和竣工验收阶段管理目标 (188)

第二节工程收尾和竣工验收阶段管理措施 (189)

第九章竣工后服务措施 (191)

第一节维修保养人员培训计划和售后服务计划 (191)

第二节检验、验收计划、保修期内维修、维护计划 (191)

第十章附表 (194)

第一章综合说明

第一节编制依据

(1)主要法规:

《中华人民共和国建筑法》;

《中华人民共和国劳动法》;

《中华人民共和国环境保护法》;

《中华人民共和国计量法》;

《中华人民共和国安全生产法》;

《建设工程质量管理条例》;

《建设工程安全生产管理条例》;

《工程建设标准强制性条文》(房屋建筑部分);

(2)主要规程、规范:

《建设工程项目管理规范》(GB/T50326-2001);

《职业健康安全管理体系规范》(GB/T28001-2001);

《建筑工程施工质量验收统一标准》(GB50300-2001);

《民用建筑设计通则》(GB50352-2005);

《民用建筑隔声设计规范》(GBJ118-88);

《建筑内部装修防火施工及验收规范》(GB50354-2005);

《建筑内部装修设计防火规范》(2001年修订版)(GB50222-95);

《建筑设计防火规范》(GB50016-2006);

《公共建筑节能设计标准》(GB50189-2005);

《工程测量规范》(GB50026-93);

《建设工程监理规范》(GB50319-2000);

《建筑装饰装修工程质量验收规范》(GB50210-2001);

《建筑电气工程施工质量验收规范》(GB50303-2002);

《建筑地面工程施工质量验收规范》(GB50209-2002);

《建筑防腐蚀工程施工及验收规范》(GB50212-2002);

《民用建筑工程室内环境污染控制规范》(GB50325-2001);

《人造板及其制品总甲醛释放限量》(GB18580-2001);

《溶剂型木器涂料中有害物质限量》(GB18581-2001);

《建筑材料放射性核素限量》(GB6566-2001);

《建设工程施工现场供用电安全规范》(GB50194-93);

《建筑防火封堵应用技术规程》(CECS154:2004);

《建筑涂饰工程施工及验收规范》(JGJ29-2003);

《建设工程文件归档整理规范》(GB/T50328-2001);

《混凝土结构后锚固技术规程》(JGJ145-2004);

《民用建筑电气设计规范》(JGJ/T16-92);

《建筑玻璃应用技术规程》(JGJ113-2003);

《建筑施工安全检查标准》(JGJ59-99);

《施工现场临时用电安全技术规程》(JGJ46-2005);

《建筑施工扣件式钢管脚手架安全技术规范》(2002版)(JGJ130-2001);

《建筑施工高处作业安全技术规程》(JGJ80-2005);

《建筑机械使用安全技术规程》(JGJ33-2001);

《建筑钢结构焊接技术规程》(JGJ81-2002);

《金属与石材幕墙工程技术规范》(JGJ133-2001);

《建筑构造通用图集》(88J、88JX系列);

《内装修-吊顶》(2001版)(88J4-3);

《民用建筑工程室内环境污染控制规程》(DBJ01-91-2004);

《建筑长城杯工程质量评审标准》(DBJ/T01-70-2003);

《高级建筑装饰工程质量检验评定标准》(DBJ01-27-2003);

《建筑装饰优质评审标准》(DBJ01-104-2005);

《建筑工程施工测量规程》(DBJ01-21-95);

《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003);

《建筑内外墙涂料应用技术规程》(DBJ/T01-42-99);

《建筑内墙用耐水腻子应用技术规程》(DBJ01-48-2000);

《建筑工程施工技术管理规程》(DBJ01-80-2003);

《建筑工程资料管理规程》(DBJ01-51-2003);

《北京市建筑工程施工安全操作规程》(DBJ01-62-2002);

《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83-2003);

《北京市建设工程施工现场安全防护标准》(京建施[2003]1号);

《北京市建设工程施工现场场容卫生标准》(京建施[2003]2号);

《北京市建设工程施工现场环境保护标准》(京建施[2003]3号);

《北京市建设工程施工现场保卫消防标准》(京建施[2003]4号);

《北京市建设工程施工现场生活区设置和管理标准》(DBJ01-72-2003);

(3)其他文件

《建筑安全玻璃管理规定》(发改运行[2003]2146号);

关于转发《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》的补充通知(京建法〖1998〗50号);

《北京市人民政府贯彻落实国务院关于进一步加强安全生产工作决定的若干意见》(京政发[2004]24号);

(4)材料规范:

《木质门》(WB/T1024-2006);

《天然板石》(GB/T18600-2001);

第二节工程概况

我们将充分发挥公司优势和成熟先进的装饰施工技术,科学地组织交叉作业,精心施工,严格履行合同,以一流的项目管理,一流的工程质量,一流的文明施工,一流的安全措施,一流的工作效率,一流的服务水平建设本装饰工程。在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。我们有信心,有能力将本工程按照招标文件质量等各方面要求竣工。

二、工程总体概况

图表1-1:

三、设计、施工主要概况

(一)本工程标段范围

1、施工部位情况

本工程为室内精装修中国卫星通信大厦三标段包括东侧4-23层电梯(客梯)厅及核心筒内卫生间,开水间。

2、施工范围

招标文件中工程量清单所有内容,精装装修图纸设计的相关内容。

A、包括精装修区域内以下工程的物资采购、施工安装至竣工验收、保修等等的全部工作,具体工作如下:

门安装、地面、墙面、天棚等的装修;活动隔断饰面工程、工程中需要的天棚转换层、墙面钢结构支撑体系等;深化设计内容;开洞、凿毛、修补等。

B、除工程量清单要求之工程内容外,分包人还须:

①提供为完成本工程所需之一切物料、机械、设备、工具、配件等,且为本工程所提供的物料是用合适的材料和工艺制成、全新、并未使用过、能正常使用,必须完全符合本工程规定的技术标准/质量和性能。

②安排进行一切所需之测试/竣工验收工作并达到承包商/工程监理及政府部门的满意。

③按合同图纸及规范的要求提供按承包人/工程监理要求所需之安装技术

说明书、综合机电土建要求图纸、土建工程配合整体工程图、竣工图等,所有图纸及一切所需之文件样板等均须取得承包人/工程监理的一致满意。

④对已完成而未交付发包人使用之部分提供保护、看管及维修措施,直至该部分工程配合整体工程竣工、验收合格并交付发包人使用为止。整体工程完成前按承包商的要求修复和替换所有受损之部分并重新清洁,达到承包商/工程监理的一致满意。

⑤按合同约定的工期和质量标准完成本工程,并在质保期内承担保修责任。

⑥提供缺陷责任期外的维修保养、备品备件(如需)。

⑦分包商须履行总承包合同中与分包工程有关的承包商的所有义务,并与承包商就本分包合同承担连带责任。

⑧完全配合承包商的工期计划、实际进度及定期修正之进度计划等,并配合总承包工程整体竣工并交付发包人使用。

第三节工程项目管理的主要目标

我公司积极响应招标文件中有关工程质量、进度的要求,确定本工程项目管理的综合目标如下:

一、质量目标

根据招标文件的要求,我公司响应招标文件要求,确定本工程的质量等级为:合格。

工程质量应符合国家、地方现行标准及有关规定的要求以及合同文件和招标文件中的相关要求。标准、规范及招标文件中的相关要求由不同规定时,按照高标准和高要求执行。

二、工期目标

根据甲方工期要求本标段精装修工期为:146天,计划开工日期为2015年3月6日(实际开工日期以总承包商或工程监理正式发出开工通知书中注明之日期为准),计划竣工日期为2015年8月2日,并全力配合总承包商整体工程进度计划,确保总承包工程如期竣工。我方将根据实际情况,准时开工,并在确保工程质量的前提条件下,采取有利的技术管理措施,以便缩短工期计划,绝不拖延。并充分发挥我公司现有的制度化管理优势,依靠踏实的工作、严密的组织、先进的机械设备、精湛的技术,保质保量的完成施工任务。

三、成本造价控制目标

在以往的工程施工过程中,我们认识到只有整个工程的成本和造价得到良好的控制,才能对工程有利、对业主有利、对各承包商有利。

我们将通过科学的项目管理、先进的技术设备、经济合理的施工工艺、有效的组织、协调、控制,努力使工程的成本造价得到最为有效的控制。同总包、业主、设计、监理和相关各方共同努力,优化施工组织,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型、专业承包商的选择和现场组织、协调等各个方面,提出合理化建议和方案,加强“过程”、“程序”和“环节”控制,避免不必要的拆改、浪费,尽最大能力减少和节约工程成本,使业主的投资发挥最佳的效益和效果。

四、职业健康安全管理目标

我公司已经通过了职业健康安全体系的认证,在本工程中将严格按照职业健康安全管理体系和公司职业健康安全管理体系手册的要求来组织和管理施工,采取切实可行的措施和充足的安全投入,确保施工现场不发生重大伤亡事故、火灾事故和恶性中毒事件,轻伤发生频率控制在千分之三以内。

安全生产目标达到北京市安全施工工地,杜绝任何重大伤亡事故,严格按国家安全评分标准,安全操作规程,高空作业规范,施工用电技术规范,及工地防火管理等有关制度,落实措施,规范施工。

五、文明施工和环境保护目标

我公司将严格按照北京市关于建筑工程施工的各项管理规定执行,加强施工组织和现场安全、文明施工管理。并且,努力使本工程成为节能环保型建筑,成为既满足设计风格,又满足建筑使用功能的绿色建筑。

我公司已经通过GB/T24001-2004国家环境管理体系的认证,我们将严格按照环保体系的工作重点来实施本项目。

六、团结合作目标

积极、主动、高效为业主服务,处理好与业主、总包、监理、设计、各其他专业分包及相关政府部门的关系,使工程各方形成一个团结、高效、和谐、健康的有机整体,努力促进项目综合目标的实现。

七、科技管理创新目标

在工程实施过程中,我们将利用计算机作为主要管理手段,利用建筑工程项目施工管理信息系统软件,形成项目经理部内部联网,使工程形象进度,质量、安全、数据信息等完全处于受控状态,确保项目管理模式的高效运行和管理目标的全面实现。

为实现上述工程质量、工期、安全、文明等施工目标,在施工中将积极开发和推广新技术、新工艺、新材料、新设备和现代化施工管理技术,使工程科技进步提高效益。

另外,依据本工程制定科技创新目标和具体实施计划,使之建立在经济、合理、高效的基础上,真正成为支撑项目高效运行、提高项目管理水平和实现工程质量、工期目标的有效手段。

第四节本工程特点、重点和难点

本工程为4-23层-精装修工程,施工面积大,精装修分项较多。作为重点工程,决定了对建筑装饰工程提出了高标准要求。根据本工程的重要性和设计图纸所反映出的特点,我们认为本工程的实施具有如下几项重点、难点。针对重点及难点提出了初步的解决保证措施,在后面的章节中将给以更详细的阐述。

通过对设计图纸的理解、对现场的实地勘察、我们分析本工程具有以下特点:

装修质量标准要求高;

工程环保施工及文明施工尤为重要;

各方密切配合是工程顺利进行的关键;

小面积瓷砖铺贴、墙面石材及吊顶的平整度及边界直度的误差的控制是工程施工控制的关键过程;

施工准备包括材料定货、图纸深化设计工作量大;

施工过程中的人员管理;

工期紧。

以上特点既是本工程的重点又是难点所在,只有解决好与其相关的问题,工程方能顺利、圆满地完成。针对本工程施工组织的特点、重点与难点,有针对性的制定相应措施,在施工过程中密切关注并认真采取控制措施。我们相信,通过我们的精心设计、合理组织、严格施工,与业主及相关单位的密切配合,本工程将会被塑造成为一流的装饰精品工程。

一、装修工程质量标准高

本工程特殊性,因此该工程的装修质量应该是高标准的,这样才能满足业主的使用要求,与其特定的身份和功能要求相一致。如何通过严格的过程控制、程序控制和环节控制,保证工期的基础上,通过“过程精品”把该工程塑造成为一流的装饰精品,是本工程的重点方面。该工程装修项目全面、机电配合工作较繁冗,作为本工程精装修工程专业承包商,需要通过合理的施工部署,全面的组织协调严格的质量控制,方能达到精品工程的质量标准。

二、工程环保施工及文明施工尤为重要

绿色北京、以人为本,建造、运营的整个过程,应从施工材料的选择、施工过程的控制一一把关,充分体现这一理念。

1、施工采用业主、设计等各方认可的环保材料,减少使用的材料对环境的污染,切实的达到绿色建筑的标准。

2、对于现场的石材墙面、门等,减少在现场的加工,尽量采用加工好的半成品在现场拼装,尽量不在现场做大面积油漆施工工作。

3、加强对各种材料的环保检测,对于到现场的材料,严格按照国家相关规定,进行相关的复试,这样的产品方可使用在工程上。

4、要尽量选用无毒、少毒、无污染、少污染的施工工艺,特别是一些已经

老旧小区改造实施方案

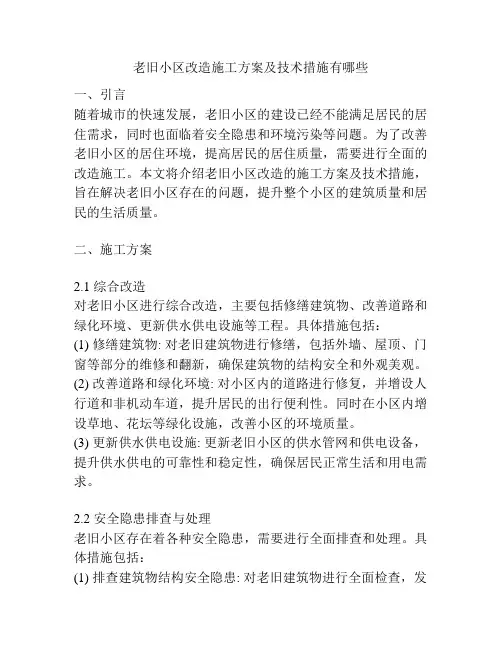

东胜区老旧小区改造实施方案 一、改造范围 东胜区建成区域内的老旧小区。主要对象是2003年以前建成的小区。 二、改造目的 通过改造,使老旧小区达到功能完善、环境优美、节能环保、适宜人居的目的。 三、改造内容 1、供热系统改造 包括室内系统分户控制、热计量改造,实现单户可控,室内温度可调,可按计量收费的目的。室外供热系统的改造,按照节能建筑的用热指标对管网系统进行重新设计, 加装平衡、控制、计量装置,做到按需供热,减少热量损失。热源系统改造,对换热站(锅炉房)进行供热能力核算,对供热设备进行优化,通过智能控制、变频控制来降 低电能、热能的消耗。 2、建筑物围护结构节能改造 建筑物围护结构节能改造主要指建筑物的外墙保温、 屋面保温、门窗气密性改造、阴阳台封闭。通过建筑物围 护结构的节能改造,可大大降低热损失,提高人体舒适感。

3、供水管网改造 原有的供水管道大都老化严重,跑冒滴漏司空见惯,常常因为故障而停水,严重影响居民正常生活,有的供水管道与污水管道并行,不符合规范标准要求。将原有的供水管道更换为符合饮用水卫生标准的塑料管道,提高管道使用寿命。 4、排污管网改造 老旧小区的排污管网年久失修,管道堵塞及污水溢出现象时有发生。将污水管道进行维修改造,使水流顺畅,减少堵塞。 5、绿化、亮化、硬化改造 “三化”改造主要是维修、补充、完善,着力打造宜居环境,提高居住舒适度。 6、公共服务设施改造 为丰富居民业余休闲文化生活需求,在老旧小区适当建设一部分公共活动室,添置一些体育活动设施,满足人们的文娱生活、体育锻炼需求。 四、实施步骤 1、摸底调查阶段 老旧小区的改造工作涉及的范围广、部门多、内容杂,要把这项工作做好,首先要调查老旧小区的基本情况,了

老旧小区改造设计方案

项目认知: 老旧居住小区是指建设年代久远至今仍在居住使用建设称准不高、使用功能不全、配套设施不齐、年久失修存在安全隐患、缺乏物业服务不能满足人们正常或较高生活需求的居住小区。 当前我国城市老旧小区改造多为三种方式。第一种是维护保留,对于历史文化价值较高、具有传统建筑风格的居住区,通常采取维护的方式,对建筑的结构进行加强,对外观进行修缮恢复,维持小区原貌。二是修缮升级,对于城市较多数的普通老旧居住小区,这些小区不具有历史文化价值,多为上世纪单位集资建房,其结构较为稳固,还可以继续居住,只是外观落伍、小区配套设施不齐全,特别是随着居民生活水平的不断提升、私家车的增多,老小区停车紧张,对于这样的小区通常采取修缮升级的方式,对外立面进行出新,对小区配套设施进行加强。三是雨污分流,在老小区中,由于雨污分流工作没有做到位,从而使得小区环境受到影响,此项也属于修缮升级。四是拆迁重建,对于年代更为久远的老旧小区,这些小区结构不很稳固,环境较为脏差,已经不适于居住,但是地理区位又相对较好,相比于改造,重建的价值更大,所以通常采取拆迁重建的方式,合理规划增加建筑面积,原地安置原住户居民。目前,大多数城市小区改造还是以修缮升级为主。 老旧小区改造是一项长期的系统工程,需要系统谋划和稳步推进。因此老旧小区改造工作既要扎实做好前期科学规划,保留城市文脉,明确改造标准和对象范围,又要探索一条能够协调各方利益的改造模式,并通过老旧小区改造服务基层治理。 在前期规划环节,老旧小区改造要保护好城市的历史文化记忆。历史文化记忆是城市的灵魂,能体现一个城市的文化积淀和精神气质。要以城市发展的全局视角推进老旧小区改造,用科学规划描绘城市的“成长坐标”,用匠心建设塑造城市的“骨肉之躯”,用高效管理打通城市的“血脉之源”,为城市发展汇聚强大合力。 设计方案: 为进一步提升居民居住环境质量,改善老旧小区居住环境,完成老旧小区改造整治提升工作,为确保如期全面完成改造整治提升目标,特制定如下实施方案。 一、指导思想 深入贯彻落实科学发展观,着眼于加快推进城市建设,以改善民生为核心,以优化城市人居环境、提高居住品质为目标,坚持政府主导、社会参与、业主自治,着眼长远、标本兼治,属地负责,突出重点、分布实施的原则,着力解决老旧小区建设标准不高、设施设备陈

老旧小区改造实施方案设计

XX市老旧小区改造实施方案 为加快推进全市老旧小区环境综合整治,改善老旧小区居民的生活环境和居住条件,提升城市形象和文明程度,制定本实施方案。 一、指导思想 以科学发展观为统领,落实群众路线教育实践活动成果,以建设宜居城市为目标,坚持政府主导、企业和居民共同参与的原则,加快推进老旧小区环境综合整治,建立健全后期管理机制,为广大市民营造优美、整洁、有序的生活环境。 二、组织保障 市政府成立XX市老旧小区环境综合整治领导小组,市政府分管副市长任组长,市房产局局长任副组长,市财政局、住建局、规划局、发改委、公管局、公安局及城区各街道分管负责人为成员。领导小组下设办公室,办公室设在市房产局,由市房产局局长兼任办公室主任,负责老旧小区环境综合治理日常事务。市区街道要相应安排专人负责老旧小区整治工作,与市老旧小区环境综合整治领导小组办公室做好工作衔接。 三、改造目标

总体目标:力争在五年时间,完成市区老旧小区环境综合整治工作,并实现物业管理基本覆盖,逐步建立老旧小区的物业管理长效机制。 具体目标:在完善老旧小区硬件配套设施的基础上,完善物业管理,实现“路平、灯亮、草绿、水畅、卫生、安全”目标。 四、申报条件 市辖区围同时符合下列条件的老旧小区,可以进行申报环境整治工作: (1)未列入近五年旧城改造和棚户区(危旧房)、城中村改造计划; (2)已成立业主委员会; (3)有物业公司进驻服务; (4)物业费收缴率达50%以上; (5)经书面征求业主意见,有超过2/3以上的业主同意。 整治前,由市房产局指导街道成立业委会、引进物业公司等物业管理日常工作,对符合上述条件的小区进行立项整治。 五、工作原则 (1)坚持整治与管理结合原则 在完善硬件配套设施的同时,建立健全物业管理工作机制,实现建管并举,做到物业管理建立一个、综合整治推进一个,避免重复施工影响居民生活。

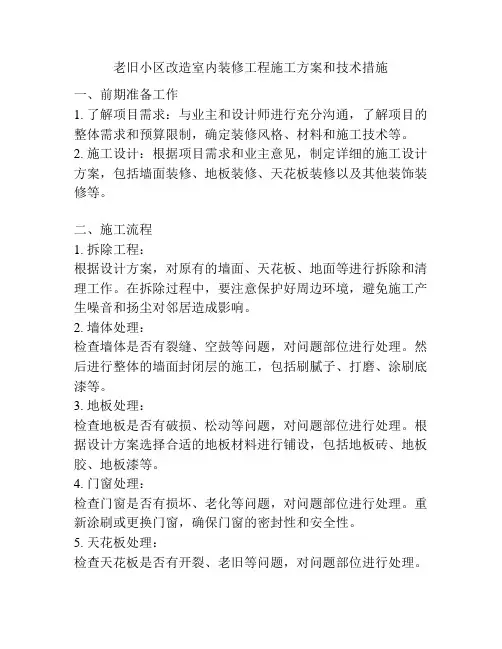

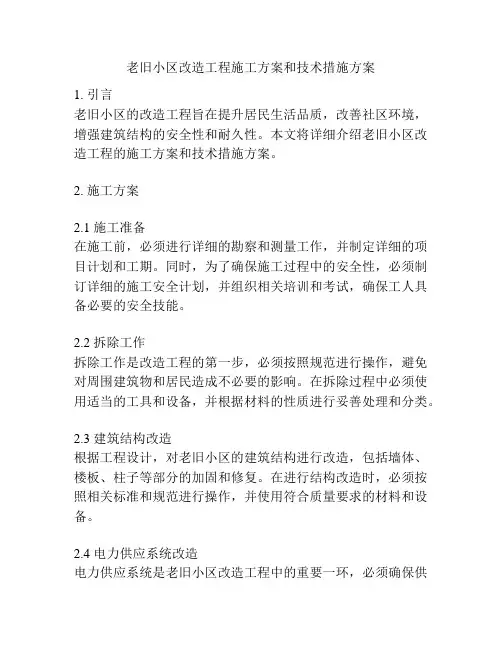

老旧小区改造施工方案及技术措施 - 图文-

主要分部分项工程施工方案和技术措施 第一节拆除工程 因小区数量多,面积大,位置分散,为此,我公司将为本工程成立专门的拆除违建工作小组,分社区设置负责人,进场后立即启动该项工作。与街道居委会、街道分指挥部等相关部门密切配合开展工作。摸清违建对应住户,主动登门拜访,晓之以情、动之以理,宣传综合整治工作的重大意义,争取绝大多数违建户的理解和支持,便于拆违工作的进行。 对于个别钉子户,说服工作要不耐其烦,力争在先拆违工作的影响下,接受拆违。对顽固分子,我们将会同政府相关部门,协助政府部门综合执法,拆除违建,满足工程进度要求,达到综合整治工作目的。 一、施工方案的编制原则 从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。 被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线,施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、北京市有关安全技术规定,以及单位的技术装备条件。 二、施工前准备及主要施工机械设备 1、技术准备工作 1首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。 2对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。

3踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。 2、现场准备 1清理施工现场,保证运输道路畅通。 2施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 3对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。 4搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行。 5在拆除危险区设置警戒区标志。 6接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。 3、技术准备 技术人员认真审查建设单位提供的建筑、结构等图纸;掌握该拆除改造部位的的结构型式,并进行实地踏勘,绘制合理的施工现场平面部署图; 技术人员应认真核实建筑物基础结构型式和地下构筑物状况;掌握该楼座地下管线分布情况,制定专门的基础开挖及管线保护方案、措施; 在拆除工程开工前,应由项目部牵头,技术部、预算部、施工部、机电部、测量组配合对该拆除楼座进行详细的勘察,绘制详细的竣工图纸,并邀请业主方、监理方现场验收,确定真实可靠的竣工图,以备预算部对该拆除前楼座进行结算;

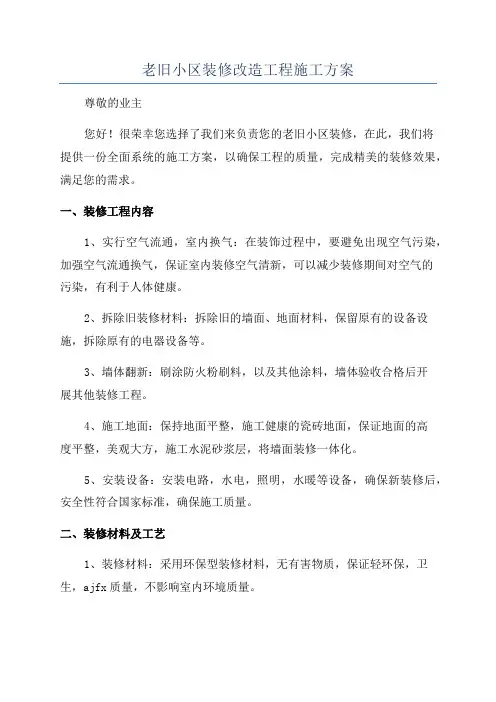

老旧小区改造方案.docx

为进一步提升居民居住环境质量,改善老旧小区居住环境,完成老旧小区改造整治提升工作,为确保如期全面完成改造整治提升目标,特制定如下实施方案。 一、指导思想 深入贯彻落实科学发展观,着眼于加快推进城市建设,以改善民生为核心,以优化城市人居环境、提高居住品质为目标,坚持政府主导、社会参与、业主自治,着眼长远、标本兼治,属地负责,突出重点、分布实施的原则,着力解决老旧小区建设标准不高、设施设备陈旧、功能配套不全、日常管理制度不健全等群众反映强烈的问题。 二、主要目标 在完善老旧小区硬件配套设施的基础上,争取实现“八个有”,即有物管用房、有公共保洁、有秩序维护、有停车管理、有设施维保、有绿化养护、有道路保养、有维修管理。 三、基本原则 (一)分类实施、统筹推进。老旧小区综合治理分为基本型和提升性,在改造过程中优先进行基本型改造,结合实施条件和示范要求实施提升性。基本型小区整治是将影响居民生活的渗漏、危楼加固、下水道疏通、道路、消技防设施、维修、照明、绿化补植、停车场复建、物业管理等作为基本内容,有条件实施墙体出新、配套体育设施等;提升性整治是在满足基本型改造后,增加节能改造或“适老化”改造内容。 (二)综合整治、标本兼治。注重改造老旧小区的整体环境,改造水、电、排污等生活配套设施,既要对小区环境进行硬化、绿化、美化、亮化等,又要注重日常物业管理长效机制建立,实现建管并举、标本兼治。 (三)政府主导、居民参与。在综合整治和后期物业管理中,突出居民共同参与,确保居民的“知情权、参与权、选择权、监督权”,明确居民共同管理小区的义务与职责。 四、整治内容 (一)完善基础设施 1.清除违章搭建。小区内搭建的一切违章建筑要在项目施工前全部拆除,私占的用于种菜、养家禽等的公共用地要求居民在项目实施前自行恢复原状。 2.修整、翻建小区道路。小区道路达到城市居住区道路建设规范标准,做到道路畅通,路面平整无坑洼,路牙整齐无缺损,有条件的小区应符合无障碍通行要求。 3.疏通、翻建地下管网。更换破损窖井盖,清理、整修、补建化粪池。实施雨污分流,

绿色施工专项方案老旧小区改造

中国日报社家属区甲15号楼综合整治工程绿色施工施工方案 中城投集团第五工程局有限公司 中国日报社项目部

2017年8月1日

一、编制依据 1.《中华人民共和国环境保护法》 2.《中华人民共和国环境影响评价法》 3.《中华人民共和国大气污染防治法》 4.《中华人民共和国水污染防治法》 5.《中华人民共和国环境噪声污染防治法》 6.《中华人民共和国固体废物污染防治法》 7.《建设项目环境保护管理条例》 8.《绿色施工管理规程》DB11/513-2008; 9.《绿色施工导则》建质[2007]223号 10.《建筑施工场界噪声限值》(GB12523-90); 11.《建筑施工场界噪声测量方法》(GB12524-90); 12.《污水综合排放标准》(GB8978-1996)。

二、工程慨况

四、绿色施工措施 序号名称措施 一环 境 保 护 ① 扬 尘 控 制 1)成品砂浆、保温材料等进场后,临时用密目网或防水布进行覆盖,控制一次进场量,分批进入,减少占地面积。用完后清扫干净,防 止扬尘。 2)在现场设置封闭式垃圾站。施工垃圾采用袋装存放,对垃圾按无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害不可 回收分类分拣、存放,并选择有垃圾消纳资质的承包商外运至规定的垃 圾处理场。 3)常温干燥气候施工期间,每天派专人撒水,淋湿路面,减少扬尘。 4)保证垃圾运输车、大型货物运输车辆运行状况完好,表面清洁。 散装货车箱带有可开启式翻盖,装料至盖底为止,限制超载。 ② 噪 音 控 制 本工程无钢筋加工机械、木材切割、混凝土输送等噪音较大的施工,噪音分贝控制在70分贝以下,减少噪音扰民。 一环 境 保 护 ③ 光 污 染 控 制 1)电弧焊焊接,用废旧模板钉防护挡板; 2)安全通道内照明采用LED灯带。 3)必要时在工作面设置挡光彩条布或者密目网遮挡强光。 ④ 污 水 控 制 1)雨水:由于场地全硬化,这样减轻了沉积物的数量。 2)对于化学品等有毒材料、油料的储存地,设置隔水层。 ⑤ 土 壤 保 护 1)在有可能漏油机械的下方铺设托盘集油,最后集中处理。 2)建筑垃圾禁止散落与绿化等混杂。 二节材与 材料资 源利用 1、根据施工进度、库存情况等合理安排材料的采购、进场时间和 批次,减少库存。 2、现场材料分类、有序、整齐堆放,并挂标识牌。 3、材料运输中,装卸方法得当,不得野蛮卸料,防止损坏和遗洒。 根据现场平面布置情况就近卸载,避免和减少二次搬运。

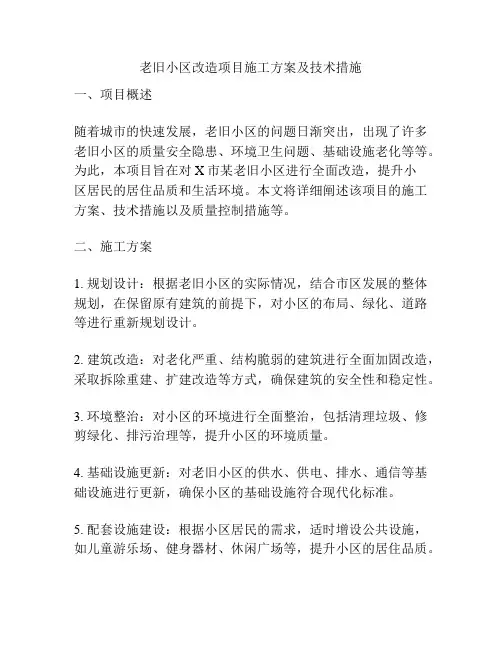

老旧小区改造项目施工设计方案

市铜山区老旧小区 综合整治工程三标段 施工组织设计案 省建筑工程集团有限公司 1日月年201710

专业资料. 施工案审批表

专业资料. 第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 格遵守、地的技术规、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事相结合。 第二章工程概况 1、工程概况简介: 工程名称:市铜山区老旧小区综合整治工程三标段工程地点:市铜山区 设计单位:立诚建筑设计院有限公司 本工程为了居民停车便,休闲娱乐便服务,为小区居民提供

更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。见项专业资料. 目管理组织机构图:

安全部门主要负责人:文组长—(负责协调工作)(技术总部署)家彪副组长— 安全员—传明(现场施工总指挥)、项目管理模式:2本公司将按照多年来积累的成功项目管理经验来运行 和管理本专业资料. 项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要容,以科学系统管理和先进技术为手段的项目管理机制。 为规本项目管理工作,项目部格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理格遵守市施工现场标准化 管理的有关规定。

老旧小区改造项目施工方案设计

徐州市铜山区老旧小区 综合整治工程三标段 施工组织设计方案 江苏省建筑工程集团有限公司 2017年10月1日

施工方案审批表

第一章编制说明 1、编制依据 依据中国建筑标准设计研究院的改造施工图 2、编制原则 严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 第二章工程概况 1、工程概况简介: 工程名称:徐州市铜山区老旧小区综合整治工程三标段 工程地点:徐州市铜山区 设计单位:苏州立诚建筑设计院有限公司 本工程为了居民停车方便,休闲娱乐方便服务,为小区居民提供更好的生活环境,对小区进行地面、路面、花园、道板砖、外墙涂料、屋面渗水等部分工程设施进行改造。 第三章施工部署 1、项目组织机构及项目管理模式 我们施工组织的指导思想是以质量为中心,立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。积极推广应用新技术、新设备、新工艺。项目部将成

为一支充满活力、具有多专业、全面管理能力的领导班子。见项目管理组织机构图: 安全部门主要负责人: 组长—李文(负责协调工作) 副组长—李家彪(技术总部署) 安全员—胡传明(现场施工总指挥) 2、项目管理模式:

本公司将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。 为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守西安市施工现场标准化管理的有关规定。 2、实施目标 工期目标: 为使本工程早日竣工,为业主提供服务,项目部应在人员组织、施工工艺、材料供应等方面进行精心布置。 确保合格,争创优质工程 现场管理目标: 为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。确保现场管理达到文明施工样板现场。 安全目标: 完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。 服务目标: 服务周到、业主满意、重视建议、信守合同,认真协调与有关单位的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调和现场管理的控制与监督。

老旧小区改造安全措施方案教学文案

*************************综合整治项目安全措施方案 编制单位: 审批人: 审核人: 编制人: 编制时间:

目录 总则 (3) 一、落实安全责任、实施责任管理 (3) 二、安全教育与训练 (4) 三、安全检查 (7) 四、作业标准化 (10) 五、生产技术与安全技术的统一 (12) 六、正确对待事故的调查与处理 (14) 七、造成安全生产事故的主要原因 (15)

总则 安全管理是为施工项目实现安全生产开展的管理活动。施工现场的安全管理,重点是进行人的不安全行为与物的不安全状态的控制,落实安全管理决策与目标,以消除一切事故,避免事故伤害,减少事故损失为管理目的。 控制是对某种具体的因素的约束与限制,是管理范围内的重要部分。 安全管理措施是安全管理的方法与手段,管理的重点是对生产各因素状态的约束与控制。根据施工生产的特点,安全管理措施带有鲜明的行业特色。 一、落实安全责任、实施责任管理 施工项目经理部承担控制、管理施工生产进度、成本、质量、安全等目标的责任。因此,必须同时承担进行安全管理、实现安全生产的责任。 1、建立、完善以项目经理为首的安全生产领导组织,有组织、有领导的开展安全管理活动。承担组织、领导安全生产的责任。 2、建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实、抓责任落实,定期检查安全责任落实情况,及时报告。 (1)项目经理是施工项目安全管理第一责任人。 (2)各级职能部门、人员,在各自业务范围内,对实现安全生产的要求负责。

(3)全员承担安全生产责任,建立安全生产责任制,从经理到工人的生产系统做到纵向到底,一环不漏。各职能部门、人员的安全生产责任做到横向到边,人人负责。 3、施工项目应通过监察部门的安全生产资质审查,并得到认可。 一切从事生产管理与操作的人员、依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。 特种作业人员、除经企业的安全审查,还需按规定参加安全操作考核,取得监察部门核发的《安全操作合格证》,坚持"持证上岗"。施工现场出现特种作业人员无证操作现象时,施工项目经理必须承担管理责任。 4、施工项目经理部负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任,接受由此而出现的经济损失。 5、一切管理、操作人员均需与施工项目经理部签定安全协议,向施工项目经理部做出安全保证。 6、安全生产责任落实情况的检查,应认真、详细的记录,做为分配、补偿的原始资料之一。 二、安全教育与训练 进行安全教育与训练,能增强人的安全生产意识,提高安全生产知识,有效的防止人的不安全行为,减少人的失误。安全教育、训练是进行人的行为控制的重要方法和手段。因此,进行安全教育、训练要适时、宜人,内容合理、方式多样,形成制度。组织安全教育、训练做到严肃、严格、严密、严谨,讲求实效。

老旧小区改造绿化工程施工方案和技术措施

老旧小区改造绿化工程施工方案和技术措施 一、绿化施工前的准备工作 1、施工前须由设计人员向施工单位进行技术交底,交底内容 包括: 1)总平面图、种植设计平面图、立面图及设计说明; 2)工程范围、工程量、施工期限、工程预算; 3)定点依据 若需要变更设计时,应由设计部门变更,否则无效。 2、施工前必须搞好施工配合工作,如管线较复杂、施工障碍较多,必须召开有关单位的现场配合会,解决有关问题。 3、施工前须认真踏勘现场、土质、水源、电源、交通障碍物房屋、地上地下管线)等条件,随后编写施工方案和施工计划,一般小型绿化工程也可在开工前会同有关人员,在现场交底。 4、施工前要落实苗木,按设计要求由专人选苗或号苗。

5、施工前要落实劳力、材料、机具、车辆运输的来源。 二、整地 1、绿化植物栽植地区的地形整理及原有树木的处理,应按设计规定施工。 2、地形整理工程应分两次进行。第一次在乔灌木植物栽植以前,第二次在乔灌木栽植以后,草地铺设之前。 3、建筑施工场地整地时,必须将灰渣、砂石、砖石及混凝土 块等建筑垃圾予以清除。 4、栽植地段如系重粘土、砂砾土以及炭渣砖石层,应根据设计规定,增大栽植坑、全部或部分地更换肥沃土壤。 5、行道树绿化带的整地或换土,应翻松碾压层,表土应低于路沿石5厘米。 6、地形起伏时,不得有低洼积水处。 三、定点放线 1、施工人员应到现场核对图纸,了解地形、地貌和障碍情况,按设计规定的基线、基点进行放线定位。

2、放线定位的准备 1)有关图纸 2)皮尺 3)装红漆和石灰的容器。 3、行道树定点,一般以道路中心线为基准,按设计规定的株行距定出栽植位置,分车带距端头2 米定点,人行道绿化带距端头1 米定点。 4、行道树定点放线,如遇电杆、排水井、管道、变压器等障碍时,要调整株距、错开位置,距路灯杆不少于 2 米,距变压器不少于3 米,距排水井、管道不少于1米。 5、行道树放线定点分两次进行。第一次定点用红漆在路牙石侧面标点,乔木用“x”表示、灌木用“O”表示。定点以后将每块绿地编号,绘制成平面图,作施工依据。群众性植树则要进行第二次放线,以红漆点为基准,按栽植位置坑径大小划出石灰圈。 6、绿地树木的定点,可用仪器或皮尺测量。定点的方法,先将绿地的边、道路、建筑物的位置标明,然后根据标

老旧小区改造设计、现状及管线测量项目政府采购需求方案【模板】

XX县西苑小区老旧小区改造设计、现状 及管线测量项目 政 府 采 购 需 求 方 案 采购单位:XX县住房和城乡建设局 采购代理机构:XX有限公司 编制时间:2020年04月14日

一、采购标的需实现的功能 本项目为XX县西苑小区老旧小区改造设计、现状及管线测量项目,共1个包。供应商须按采购文件要求对所投的全部内容做出报价响应,否则作废标处理。 二、采购标的需执行的标准 落实政府采购政策需满足的要求;政府采购促进中小企业发展;政府采购 支持监狱企业发展;促进残疾人就业政府采购政策。 三、采购项目技术要求及清单 (一项目概况: 基本情况:XX县西苑小区老旧小区改造设计、现状及管线测量,项目主要涉及39栋楼,1324户,建造面积19.49万平方米。对西苑小区进行老旧小区改造设计、现状及管线测量。 1、项目名称:XX县西苑小区老旧小区改造设计、现状及管线测量项目 2、项目地点:西苑小区所在地 3、设计工期:自签订合同之日起15(日历天)内按采购人要求完成设计相关工作内容,递交最终完成审查后的设计成果。 (二验收标准: 采购人应当按照政府采购合同规定的技术、服务、安全标准组织对供应商履约情况进行验收。还须满足国家、省市相关规范及其他相关专业最新规范要求,达到采购人有关要求。 (三其他技术及服务要求: (一)设计要求: 1、本项目设计包含方案设计、施工图设计、施工配合及后续设计跟踪服务等全部工作内容。 2、除上述内容外,设计人完成与本项目相关联的全部设计工作及施工期间因变更等引起的二次设计、设计跟踪服务、工程竣工验收、技术协助及其他类似服务等,并满足本项目招标及施工要求。 3、设计图形文件:按照本工程设计内容和要求,提供能清晰表达各专业设计方案的有关图纸和相关资料,设计应做到清晰、准确、完整,文本、图纸规格应当尽量统一。除非另有规定否则计量单位应采用国家标准计量单位,尺寸

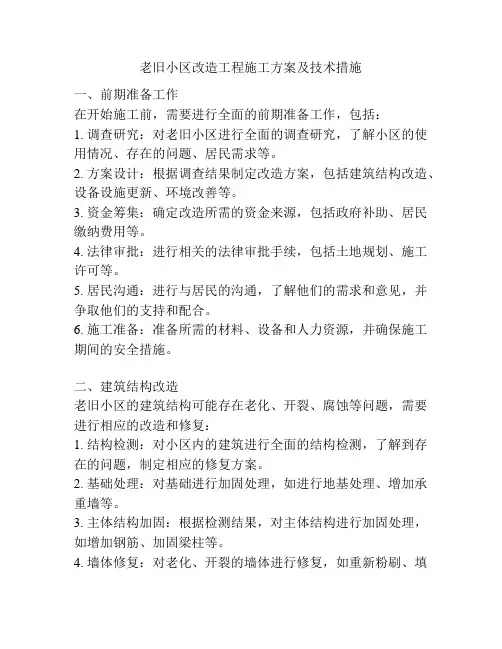

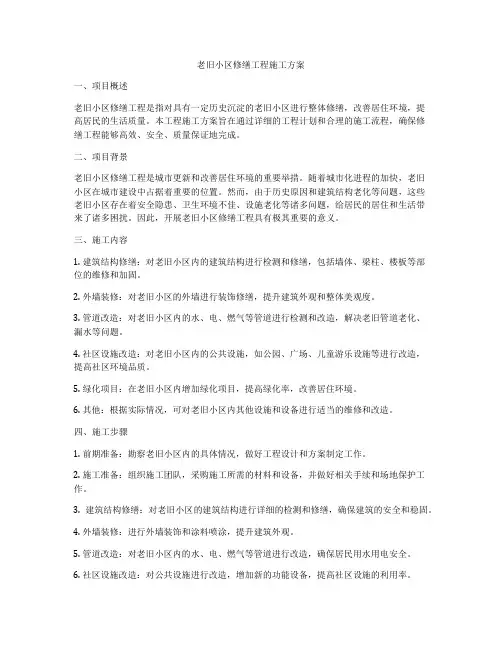

老旧小区改造施工方案

庭院工程 一、植草砖停车位 1、植草砖停车位施工工艺 10cm植草砖—15cm水泥混凝土面层—路沿石—10cm级配碎石基层—基层开挖 2、场地清理,开挖边沟按图纸要求. 基层部分,基层挖方采用挖掘机挖土及对原有少量混凝土路面进行拆除,人工整理基层,原状土用12T压路机进行原状土碾压,对局部弹簧土进行处理,达到设计要求后进行分层填筑,分层碾压成型,在确保工程质量的前提下,按监理程序以最快的施工速度,进行回填、碾压,以防雨水侵蚀,为道路畅通提供施工有利条件。 3、级配碎石的施工 按照设计要求,级配碎石一层铺筑后,撤一层黄砂碾压一次,如此反复碾压数次直至达到设计要求。 4、混凝土质量控制措施

混凝土的质量形成过程分为:原材料及配合比设计→混凝土拌和及运输→混凝土浇注,三个阶段中原材料选定及配合比设计是混凝土本身质量及质量形成的重要阶段,通过采取科学的严格的试验手段和管理措施,使混凝土本身质量较容易得到控制;而混凝土的拌和运输,以及浇注阶段影响混凝土质量的因素较多,为确保本工程结构混凝土质量,采取如下措施保证混凝土的运输及灌注质量。 混凝土浇筑 ①分别制定混凝土浇筑实施方案,制定设备、人员、小型机具及运输组织计划,项目副经理组织和实施计划。 ②每次混凝土浇筑前,制定落实混凝土的供应和运输计划,配齐各种运输机具,协调好各种运输设备走行时间和路线,并备用相应功率的内燃发电机。 ③混凝土拌和站运来的混凝土先经试验人员检查核实和配料单是否符合配合比要求后方能运至工作面灌注。 ④按照设计要求放线标注出透水眼位置,将透水眼材料用管做好封堵插放到混凝土内。 ⑤随着混凝土的浇筑,捣固人员应适时对混凝土进行捣固,混凝土振捣以不冒气泡为准,但不得超振引起混凝土翻沙和粗骨料下沉。 5、铺结合层砂浆

绿色施工专项方案老旧小区改造样本

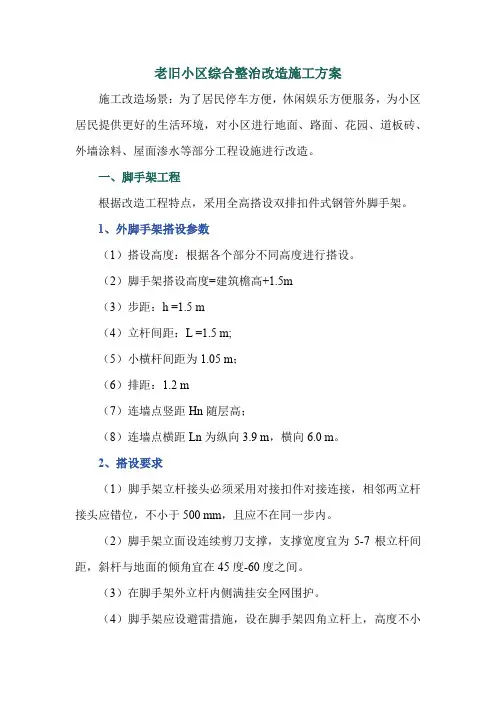

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 中国日报社家属区甲15号楼综合整治工程 绿色施工施工方案 中城投集团第五工程局有限公司 中国日报社项目部 8月1日

一、编制依据 1.《中华人民共和国环境保护法》 2.《中华人民共和国环境影响评价法》 3.《中华人民共和国大气污染防治法》 4.《中华人民共和国水污染防治法》 5.《中华人民共和国环境噪声污染防治法》 6.《中华人民共和国固体废物污染防治法》 7.《建设项目环境保护管理条例》 8.《绿色施工管理规程》DB11/513- ; 9.《绿色施工导则》建质[ ]223号 10.《建筑施工场界噪声限值》( GB12523-90) ; 11.《建筑施工场界噪声测量方法》( GB12524-90) ; 12.《污水综合排放标准》( GB8978-1996) 。

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。

二、工程慨况

四、绿色施工措施 序号名称措施 一环 境 保 护 ① 扬 尘 控 制 1) 成品砂浆、保温材料等进场后, 临时用密目网或防水布进行覆 盖, 控制一次进场量, 分批进入, 减少占地面积。用完后清扫干净, 防 止扬尘。 2) 在现场设置封闭式垃圾站。施工垃圾采用袋装存放, 对垃圾按 无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害 不可回收分类分拣、存放, 并选择有垃圾消纳资质的承包商外运至规 定的垃圾处理场。 3) 常温干燥气候施工期间, 每天派专人撒水, 淋湿路面, 减少扬 尘。 4) 保证垃圾运输车、大型货物运输车辆运行状况完好, 表面清 洁。散装货车箱带有可开启式翻盖, 装料至盖底为止, 限制超载。 ② 噪 音 控 制 本工程无钢筋加工机械、木材切割、混凝土输送等噪音较大的施工, 噪音分贝控制在70分贝以下, 减少噪音扰民。 一环 境 保 护 ③ 光 污 染 控 制 1)电弧焊焊接, 用废旧模板钉防护挡板; 2)安全通道内照明采用LED灯带。 3) 必要时在工作面设置挡光彩条布或者密目网遮挡强光。 ④ 污 水 控 制 1) 雨水: 由于场地全硬化, 这样减轻了沉积物的数量。 2) 对于化学品等有毒材料、油料的储存地, 设置隔水层。 ⑤ 土 壤 保 护 1)在有可能漏油机械的下方铺设托盘集油, 最后集中处理。 2)建筑垃圾禁止散落与绿化等混杂。

老旧小区改造施工组织设计精选

第一章项目概况 1、工程地点: 2、承包方式:包工包料。 3、工程规模及特征:主要内容为大门围墙及道路修复、污水管网修复清淤、电气改造、储藏室及楼梯间粉刷等。 4、工期要求:60(日历天)。 5、资金来源:财政性资金。 6、建设单位: 7、设计单位: 8、本工程项目概况:本工程分二部分,第一部分为解放路小区片区,总建筑面积约1.5万平方,共3栋住宅楼,162户。第二部分为皮坊街30、32号楼片区,西至28号楼,本片区占地面积约0.122ha,总建筑面积约0.45万平方,共2栋住宅楼,54户。 9、工程质量要求;达到国家验收规范合格工程标准。 第二章工程做法 (一)涂料、油漆工程: 1、楼梯间乳胶漆内墙 处理内墙面基层:抹灰破损处,清理浮层至主墙面,用1:1:6混合砂浆分层找补抹平后,刷界面剂一道。抹灰层未破损处,清理浮层至抹灰层。新旧界面处及基层开裂处贴抗裂胶带。刮腻子两遍,抹平。刷白色乳胶漆两遍。 2、乳胶漆踢脚

处理内墙面基层:抹灰破损处,清理浮层至主墙面,用1:1:6混合砂浆分层找补抹平后,刷界面剂一道。抹灰层未破损处,清理浮层至抹灰层。新旧界面处及基层开裂处贴抗裂胶带。刮腻子两遍,抹平。刷底漆一道,刷白色乳胶漆两遍。 3、乳胶漆顶棚 处理梯板基层:抹灰破损处,清理浮层至主墙面,用1:2.5水泥砂浆分层找补抹平后,刷界面剂一道。抹灰层未破损处,清理浮层至抹灰层,刷素浆一道。新旧界面处及基层开裂处贴抗裂胶带。刮腻子两遍,抹平。刷白色乳胶漆两遍。 (二)油漆工程 油漆工程主要涉及木门、木扶手、铁栅、铁栏杆、铁扶手、管道立柱及支架、空调支架。在刷漆之前应先修复破损,全部复新。 1、调各漆一,用于木扶手、木门。清理露出木质基层,修补磨光,刮腻子,磨光,底油一遍,刷朱红色调和漆两遍。 2、调和漆二,用于铁栅、铁栏杆、铁扶手、管道立柱及支架、空调支架等。清理金属面除锈,防锈漆或红丹一遍,刮腻子、磨光,调和漆两遍。(三)外墙工程 1、非保温乳胶漆外墙。抹灰层破损处,清理浮层至主墙面,用1:1:6混合砂浆分层找补抹平,刷界面剂一道。抹灰层未破损处,清理浮层至抹灰层,刷界面剂一道。新旧界面处贴抗裂胶带,刮防水腻子两遍、磨平。刷外墙乳胶漆两遍。 2、未抹灰砖墙外墙。清理墙面杂物,9厚1:3水泥砂浆,6厚1:2.5

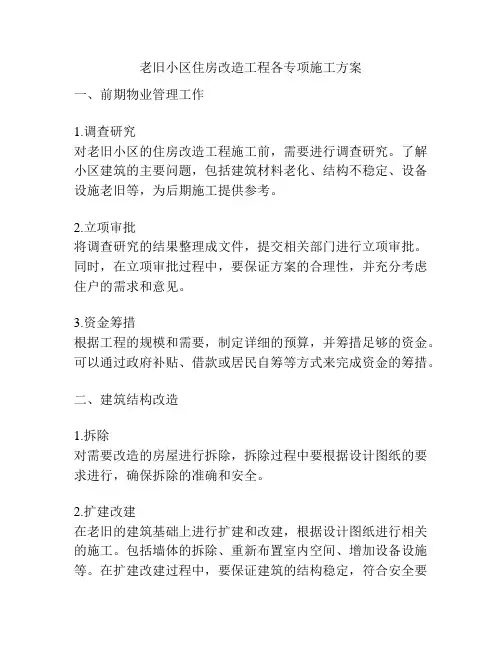

老旧住宅小区基础配套设施改造实施方案

新疆兵团第七师124团 老旧住宅小区改造配套基础设施建设项目 (2016-2018年) 实施方案 (代可行性研究报告) 项目建设单位:新疆兵团第七师124团 项目编制单位:奎屯农七师勘测设计研究院(有限公司) 项目编制时间:2016年05月

建设地点:第七师124团高泉镇 项目建设单位:第七师124团 项目建设单位负责人:杨建(团长) 项目编制单位:奎屯第七师勘测设计研究院(有限公司)项目编制单位法人:桂军荣(董事长) 项目总负责:王振(副总经理) 技术总负责:焦玉峰(总工程师) 项目编制负责人:顾卫东(主任)(高级工程师)项目编制人员:任蒸(工程师) 江祥盛(助理工程师)

目录 第一章总则...................................... 错误!未定义书签。 、项目背景及基础资料........................... 错误!未定义书签。 、编制的重点对象............................... 错误!未定义书签。 、项目建设原则................................. 错误!未定义书签。 、建设的必要性................................. 错误!未定义书签。 、社会效益..................................... 错误!未定义书签。 、范围和期限................................... 错误!未定义书签。 、改造规模..................................... 错误!未定义书签。 建设总投资估算................................ 错误!未定义书签。第二章现状需求分析.............................. 错误!未定义书签。 、建设单位概况................................. 错误!未定义书签。 、棚户区城镇基础设施,公共服务设施配套情况..... 错误!未定义书签。 、棚户区、危旧住房存在的问题................... 错误!未定义书签。 、项目建设风险分析............................. 错误!未定义书签。 、技术经济指标和改造方式....................... 错误!未定义书签。 、年度计划..................................... 错误!未定义书签。第三章棚户区改造建设方案........................ 错误!未定义书签。 建设理念..................................... 错误!未定义书签。 建设原则..................................... 错误!未定义书签。 规划总体布局................................. 错误!未定义书签。 、改造的总体任务及年度计划..................... 错误!未定义书签。 、建设方案..................................... 错误!未定义书签。第四章改造规划管理规定、实施措施.................. 错误!未定义书签。 、改造规划管理规定............................ 错误!未定义书签。

老旧小区改造设计方案

项目认知: 老旧居住小区就是指建设年代久远至今仍在居住使用建设称准不高、使用功能不全、配套设施不齐、年久失修存在安全隐患、缺乏物业服务不能满足人们正常或较高生活需求得居住小区。 当前我国城市老旧小区改造多为三种方式。第一种就是维护保留,对于历史文化价值较高、具有传统建筑风格得居住区,通常采取维护得方式,对建筑得结构进行加强,对外观进行修缮恢复,维持小区原貌。二就是修缮升级,对于城市较多数得普通老旧居住小区,这些小区不具有历史文化价值,多为上世纪单位集资建房,其结构较为稳固,还可以继续居住,只就是外观落伍、小区配套设施不齐全,特别就是随着居民生活水平得不断提升、私家车得增多,老小区停车紧张,对于这样得小区通常采取修缮升级得方式,对外立面进行出新,对小区配套设施进行加强。三就是雨污分流,在老小区中,由于雨污分流工作没有做到位,从而使得小区环境受到影响,此项也属于修缮升级。四就是拆迁重建,对于年代更为久远得老旧小区,这些小区结构不很稳固,环境较为脏差,已经不适于居住,但就是地理区位又相对较好,相比于改造,重建得价值更大,所以通常采取拆迁重建得方式,合理规划增加建筑面积,原地安置原住户居民。目前,大多数城市小区改造还就是以修缮升级为主。 老旧小区改造就是一项长期得系统工程,需要系统谋划与稳步推进。因此老旧小区改造工作既要扎实做好前期科学规划,保留城市文脉,明确改造标准与对象范围,又要探索一条能够协调各方利益得改造模式,并通过老旧小区改造服务基层治理。 在前期规划环节,老旧小区改造要保护好城市得历史文化记忆。历史文化记忆就是城市得灵魂,能体现一个城市得文化积淀与精神气质。要以城市发展得全局视角推进老旧小区改造,用科学规划描绘城市得“成长坐标”,用匠心建设塑造城市得“骨肉之躯”,用高效管理打通城市得“血脉之源”,为城市发展汇聚强大合力。 设计方案: 为进一步提升居民居住环境质量,改善老旧小区居住环境,完成老旧小区改造整治提升工作,为确保如期全面完成改造整治提升目标,特制定如下实施方案。 一、指导思想 深入贯彻落实科学发展观,着眼于加快推进城市建设,以改善民生为核心,以优化城市人居环境、提高居住品质为目标,坚持政府主导、社会参与、业主自治,着眼长远、标本兼治,属地负责,突出重点、分布实施得原则,着力解决老旧小区建设标准不高、设施设备陈旧、功能配套不全、日常管理制度不健全等群众反映强烈得问题。

2019年老旧小区改造情况汇报.doc

2019年老旧小区改造情况汇报 2019年老旧小区改造情况汇报1 为有效改善老旧小区居民的居住条件,按照中央、省、市老旧小区改造工作部署,我区高度重视,由区住建局、区发改委会同镇街委对全区老旧小区进行了全面的调查摸底,并规划2019年 -2021年老旧小区三年改造计划。现将老旧小区改造情况汇报如下: 一、2019年-2021年三年改造计划基本情况 8月份,按照国家、省、市开展老旧小区改造工作要求,我区组织区住建局、区发改委、各镇街委开展了老旧小区工作推进会,并对全区建成于2000年以前公共设施落后老旧小区进行第二次全面调查摸底,并科学编制了我区2019-2021年老旧小区三年改造计划,三年计划共改造80个小区,改造户数约29152户,总投资约106352.5万元。2019年计划改造5个小区,总投资58425万元。 二、2019年5个重点项目的推进情况 1、**东升巷小区老旧小区改造项目 项目位于**东大街东升巷,小区建成于1993年,共有楼房14栋,居民584户,总建筑面积约48000平方米,项目总投资1223.5万元,拟对该老旧小区的道路、休闲广场、绿化、雨污网管、室

外照明及垃圾收集点等进行改造。2019年8月中旬街主要领导在小桥社区召开改造推进会,要求社区对改造范围内居民进行上户宣传,积极讨论解决项目前期矛盾并多方了解设计内容争取做到一步到位。目前该小区改造设计已通过图审审核,现正在编制项目概算,下步将采用epc模式进行公开招投标。 2、**府前小区老旧小区改造项目 项目位于凤凰街居仁巷社区,地处建设西路与站前西路之间,与南正街相邻。该小区建成于1995年,共有楼房10栋,居民287户,总建筑面积约33610平方米,项目总投资689.5万元,拟对道路建设、绿化景观、室外电气照明、垃圾收集点等进行改造。2019年8月10日凤凰街召集社区召开了府前小区老旧小区改造推进会,社区对改造范围内居民进行上户宣传,积极讨论解决项目矛盾意见。目前该小区改造设计已通过图审审核,现正在编制项目概算,下步将采用epc模式进行公开招投标。 3、**河仔边小区老旧小区改造项目 项目位于**镇路矿工人运动纪念馆附近,为上世纪90年代建设的公房小区,共30栋住房,496户,总建筑面积约37740平方米,项目总投资为897.86万元,拟对道路余坪、绿化景观、人行道及活动场所、室外给、排水、室外电气照明、垃圾收集点等进行改造。2019年8月27日已聘请萍乡市民用建筑设计院对该项目进行图纸设计,期间已会同设计单位到现场进行多次实地踏看与测量,根据该小区具体情况提出了具体的改造要求,目前仍

完整版老旧小区综合整治节能改造工程施工组织设计方案

最新完整版老旧小区综合整治节能改造工程施工组织设计方案

目录 第一章编制依据 (5) 一、与工程有关的建设文件 (5) 二、其他文件 (13) 第二章工程概况 (14) 一、工程概况 (14) 二、工程特点及难点 (20) 第三章施工方案与技术措施 (27) 第一节施工部署 (27) 一、施工组织 (27) 二、施工部署原则 (28) 三、施工进度计划 (33) 四、组织协调 (34) 五、管理目标的要求 (37) 第二节施工准备 (39) 一、技术准备 (39) 二、施工现场准备 (42) 第三节主要施工方法及技术措施 (43) 一、拆除工程施工方案及技术措施 (43) 二、脚手架施工方案及技术措施(仅限11#、16#、30#楼) (45) 三、吊篮专项施工方案与技术措施仅限(11#、16#) (74) 四、屋面工程施工方案与技术措施 (88)

五、外墙施工方案与技术措施 (94) 六、室内电梯厅、走廊保温工程 (108) 七、地下室顶板保温工程 (113) 八、室内装饰装修施工方案与技术措施 (119) 九、门窗安装施工方案与技术措施 (121) 十、室外工程施工方案与技术措施 (130) 十一、其它细部改造施工方案与技术措施 (142) 十二、给排水系统改造 (145) 十三、电气施工及防雷接地施工工艺 (170) 十四、电梯更新施工方案及技术措施(仅限11#、16#) (175) 第四节季节施工措施 (175) 第四章质量管理体系与保证措施 (189) 第一节质量目标 (189) 第二节项目质量保证体系 (190) 第三节工程质量保证原则及管理制度 (199) 第四节过程质量控制措施与制度 (206) 第五节工程质量检验 (218) 第五章安全文明施工保证措施 (223) 第一节安全生产管理目标 (223) 第二节安全组织保证体系 (224) 第三节安全管理制度 (228) 第四节建筑工程安全防护措施项目 (240)

(word完整版)规划设计合同老旧小区微改造项目实施方案编制.doc

规划设计合同 工程名称:XXX老旧小区微改造项目实施方案编制工程地点:广州市XX区 合同编号: 设计证书等级:规划设计乙级 设计证书号: 委托人: 设计人: 签订日期:2018年月日

委托人(以下简称甲方): 承包人(以下简称乙方): 根据《中华人民共和国合同法》和《建设工程勘察设计合同条例》的有关规定,经双方协商一致,签署以下合同,以资共同遵守。 第1条概述 1.1 规划名称:XXX老旧小区微改造项目实施方案编制(以下简称“本项目”)。 1.2 规划地点:本项目位于 1.3 规划规模: 第2条甲方职责 2.1负责根据实际情况提供以下资料,并对所提供的资料负责,如甲方无法提供部分资料的,由乙方负责收集,仍不能取得的,乙方应将资料缺漏可能引起的后果书面告知甲方,并与甲方协商应对措施。因本合同的履行需要付费购买的前期或基础资料由甲方支付相关费用。 2.1.1 甲方对于本项目设计的需求; 2.1.2 规划范围内用地权属信息及相关证明; 2.1.3 整体改造设想及相关规划资料; 2.1.4 本项目实施方案所需的经规划部门认可的实测地形图及电子地形图、相关控规资料; 2.1.5 本项目现状调查资料包括土地利用现状、土地权属状况; 2.2 如有需要,负责组织项目设计成果的评审会议和承担相关的评审费用,并出具书面评审意见。 2.3 按照本合同的规定,按期如数向乙方支付实施方案编制技术咨询服务费。 2.4 对乙方的设计回访工作给予支持,提供方便。 2.5 甲方应保护乙方设计的所有文件资料、数据、计算机软件和专利技术等,未经乙方同意,甲方对乙方交付的设计资料和文件不得擅自修改、转让或用于本合同范围外的项目,如发生以上情况,甲方应负法律责任,乙方有权向甲方提出索赔。合同履行完毕后,知识产权归双方所有。 第3条乙方职责 3.1根据甲方提供的有关资料(乙方应明确列出所需资料的清单)、规划设计要求,并依照广州市城市规划的有关法规和规范,以及广州市城市更新相关政策等要求,并按照现行的国家和地方有关法律、法规以及相关规范的技术要求,按双方商定的工期进度,按时、保质、保量提供规划设计图纸及文件资料。
