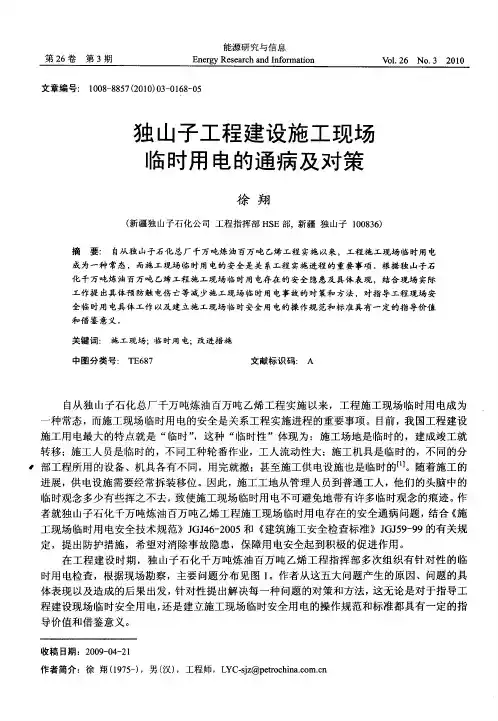

建筑施工现场临时用电的通病及防治措施内容提要:本文旨在对施工现场临时用电的常见通病进行分析,探讨防治措施,以促进施工现场临时用电的安全管理,保障施工安全。

关键词:临时用电技术规范安全管理

《施工现场临时用电安全技术规范》(JGJ46-2005)已经颁布执行十多年了,但从施工现场的检查情况看,距规范的要求相差甚远,不规范的地方还很多,不安全的因素随处可见。究其原因主要是:客观上施工现场的临时用电是一项技术性强,实施难度较大的项目,它存在临时性强、用电量变化大、设备流动位置不确定、环境差、危险性大等因素。同时施工管理人员素质差,安全意识淡薄,专业电气技术人员缺乏;施工组织设计(方案)编写不全面,针对性不强,不能指导施工;现场电器设备没有及时进行检查、维修、更换,而是照般硬套旧工程项目的用电线路、电器设备;电工没有严格、认真地执行规范、标准的规定,仍然按照习惯进行临时用电的安装、使用。

一、临时用电的施工组织设计

建筑施工临时用电组织设计是建筑施工用电安全技术的核心组成部分,其宗旨是用以指导建造一个既能够确保施工用电安全,又能够兼顾施工用电方便的临时用电工程。因此,规范规定建筑施工工地应该结合现场的特征,单独编制临时用电组织设计,其内容包括:现场勘测计算、负荷计算、变电所设计、配电线路设计、配电装置设计、接地设计、防雷设计、外电防护措施、安全用电与电气防火措施、

施工用电工程设计施工图等,应当做到通盘考虑,精心设计,周密布置,使其成为具有真正实际指导意义的设计,并经技术负责人审核,主管部门批准后,督促施工人员严格执行、实施。

二、配电线路

规范规定施工现场临时用电工程必须采用TN-S系统,设置

专用的保护零线,三级配电、两级及其以上保护,确保“一机一闸一

箱一漏”。现场临时用电工程的配电线路自配电室或总配电箱开始敷设,

施工现场用电必须采用TN-S系统,设置专用的保护零线,

工作零线与保护零线必须严格分开。如果发生工作零线与保护零线错接,将导致设备外壳带电的危险,危及操作人员的人身安全。笔者根据多年来对施工现场安全检查的情况发现接零保护由于得不到施工

单位全面清晰的认识和重视,而导致施工现场临时用电存在安全隐患,主要问题是:部分工地接零保护不规范,现场人员认识模糊,保护零线没有自始至终引到开关箱及用电设备不带电的外露部分;保护零线没有重复接地或重复接地不符合要求;接地电阻没有进行摇表测试;保护零线选用的材料和截面不符合要求;未采用绿/黄双色线加以标

识区别。

三、配电箱、开关箱

施工现场的配电箱是电源与用电设备之间的中枢环节,而开

关箱是配电系统的末端,是用电设备的直接控制装置。规范要求配电箱应作分级设置,即在总配电箱下设分配电箱,分配电箱以下设开关

建筑工程施工现场临时用电安全管理制度

建筑工程施工现场临时用电安全管理制度 为了加强施工现场临时用电规范化,保证施工现场用电安全,制定此制度。 1 施工现场及生活区用电必须遵守以下规定: 1.1 宿舍照明不得乱拉接线,不得使用带开关的灯头。 1.2 仓库、食堂等场所不得擅自安装照明器具,若需要增加时,必须经现场电气技术人员同意,并安排专业电工完成。 1.3 施工现场严禁使用电炉子,室内不得使用功率大于100W的灯泡。 1.4 现场使用设备(除固定设备外)在使用时必须设置三级开关箱,不得强迫电工将使用设备、器具的电源线直接接在远离设备的二级配电箱上。 1.5施工现场临时用电设施和器材必须使用有生产许可证的厂家生产的合格产品,严禁使用假冒伪劣、合格证和资质证明不全的不合格产品;安全电气产品必须经过国家专业检测机构认证。 1.6 开关箱应直接控制用电设备。开关箱与所控制的固定式用电设备的水平距离不得大于3m,与分配电箱的距离不得大于30m。开关箱内安装漏电开关、熔断器及插座。电源线采用橡套软电缆线,从分配箱引出,接入开关箱上闸口 1.7 每台用电设备都必须设置独立漏电开关,严禁用一个开关控制两台以上的电气设备(包含插座)。

1.8 移动式配电箱不得置于地面上随意拖拉,开关箱亦不得平放在地上或倾斜放置,应固定在支架上,其箱底与地面的垂直距离应大于0.6m,小于5m。 1.9 施工用电源线、设备线不得有破损,有破损处必须包扎良好,否则不得投入使用。 1.10 现场使用设备及三级箱的电源线不得在钢筋或地上拖拉,电缆导线必须用木方、绝缘导管或绝缘皮保护,以防电缆、导线绝缘破坏而伤人。 1.11各设备、线路、开关箱存在问题时或使用不方便时,不得擅自处理,必须报告电气专业管理人员,并由电工及相关设备维修人员处理。 1.12 用电人员应做到: 掌握安全用电基本知识和所用设备的性能。 使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。停用的设备必须拉闸断电,锁好开关箱。 若发现所用设备的负荷线、保护线和开关箱存在问题,应及时报告电气专业管理人员,并由电工解决。 搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。 配电箱,开关箱内严禁存放杂物及易燃物体,并派专人负责,定期清 1.13 电箱管理规定 非电工人员,严禁乱接电气设备。 工作人员使用各种电器设备时,必须认真执行安全操作规程,并服从电工的安全技术指导。

施工临时用电施工方案

濉溪县开发区王引河路污水管网对接工程施工临时用电方案 安徽凤阳龙兴建设工程有限公司编制日期:2016年1月10日 目录

一、工程概况 (1) 二、编制依据 (1) 三、施工现场及周围环境描述 (1) 四、成立临时用电组织机构 (2) 五、工地临时供电设计 (2) 1、用电需要量的确定 (2) 2、用电量计算及电缆截面确定 (3) 3、电线架设 (4) 六、工地临时用电示意图 (4) 1、变压器内总配电箱接线示意图 (4) 2、三级配电关系示意图 (4) 3、专用变压器供电TN-S系统架空线路排列示意图 (5) 4、现场总配电箱接电示意图 (5) 5、线路敷设 (6) 6、架空线路布置 (6) 七、工地临时用电接地措施 (7) 八、安全用电技术措施 (8) 九、安全用电组织措施 (12) 十、安全用电防火措施 (13) 十一、临时用电管理制度 (13) 十二、安全用电救援(应急处置) (15) 1、断开触电人与其所接触的带电体 (15) 2、触电人的紧急抢救 (16) 3、电烧伤及救护 (17) 4、适时送医院治疗 (17) 5、紧急救援注意事项 (17) 6、广泛宣传触电事故紧急救护知识 (18) 7、应急状态的恢复和终止 (18) 8、预案演练 (18)

施工现场临时用电专项方案 一、工程概况 濉溪县开发区王引河路污水管网对接工程管线总厂为1818.2m,设计内容为新增污水管,排水方向从西现状一期污水管道接入W146检查井,拟采用支护开挖、顶管施工施工等方式进行施工。工程总投资:5957910.88元;总工期:120天; 二、编制依据 (1)《濉溪县开发区王引河路污水管网对接工程施工图》(安徽省路联交通规划设计有限公司); (2)《施工现场临时用电安全技术规范》(JGJ46-2005)。 (3)《建筑工程施工现场供电安全规范》(GB50194-2014)。 (4)《建筑施工安全检查标准》JGJ59-2011 (5)甲方提供的施工现场使用范围和配电房位置。 三、施工现场及周围环境描述 濉溪县开发区王引河路污水管网对接工程整个施工计划分二大片区,即西侧起点至海棠路片区、海棠路至终点片区,范围广、工程复杂,小型机具多,用电量分散,且无固定的施工用电接入点,需对整个片区进行统一规划,找到施工作业面最近的电网接入点,同供电部门协商,接入施工用电。 临时用电现场调查如下:

临时用电专项施工方案

1工程概况 本工程由15栋高层及附属商业及公共建筑组成,总建筑面积约389328平米,建筑总高约95.5米,层高2.5m、3.0m、3.6m、4.5m不等,本工程施工用电总电源在施工现场内,供电容量暂定3个630KV A,由建设单位提供,目前,用电回路已基本确定,用电负荷见用电机械设备表。 现场线路布置采用埋地敷设,整个配电系统采用TN-S系统敷设,室外分段用总分配电箱接至用电设备,开关箱由末级分配电箱配电,动力和照明分路设置,各大型用电设备做重复接地。 2配电线路及电气装置 2.1配电线路 具体布置见《施工用电总平面布置图》。 本工程配电线路将严格按照JGJ46-2005施工现场临时用电安全技术规范设置配电线路及其保护设施,在每个施工用电回路分别设置独立的TN—S接零保护系统,在配电室总配电屏处作重复接地,并在配电线路中间处及未端处做重复接地,当部分总箱与分箱间距大于50米以上时,应增加一组重复接地。接地线应与保护零线(PE线)可靠连接。正常情况下,所有配电设施,用电设备的不带电金属外壳,均与PE线可靠连接。 专用保护零线由配电室的零线和第一级漏电保护器电源侧零线引出,单独敷设,不作他用,材料选用黄绿双色多组铜芯线,其截面要求不小于工作零线,与设备连接的保护零线截面应大于等于2.5mm2。接地体采用DN50的镀锌钢管或L50×50镀锌角钢砸入地下2.5m,其顶部距地0.8m。接地体安装完毕后,应做接地电阻测试,并做好记录归档,接地电阻阻值应不大于10Ω,其中配电总配电屏处接地电阻阻值应不大于4Ω。2.2防雷系统 在工程施工现场内所有外脚手架,均需安装防雷装置。避雷针采用2米长DN25镀锌钢管。引下线利用电气连接的设备金属结构体。 接地体安装同TN—S系统,接地电阻阻值不大于10Ω。 2.3配电装置 本工程施工用电为三级配电两级漏电保护系统,配电装置主要有总配电箱,分配电

建筑施工现场安全管理的注意事项(正式)

编订:__________________ 单位:__________________ 时间:__________________ 建筑施工现场安全管理的注意事项(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-1406-50 建筑施工现场安全管理的注意事项 (正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 由于建筑施工中人员流动大、露天和高处作业多,像抹灰工、瓦工、混凝土工、架子工等仍以手工操作为主,劳动繁重,体力消耗大,再加上光线、雨雪、风霜、雷电等作业环境恶劣,导致操作人员注意力不集中或由于心情烦躁违章操作的现象十分普遍,不安全因素随形象进度的变化而改变,每个月、每天、甚至每小时都在变化,给安全防护带来诸多困难。为避免建筑施工5大主要伤害的发生,施工人员要从经济、技术、质量、安全的全局出发,在国家和行业法律、法规、标准的指导下,编写施工安全技术措施,针对建筑工程施工过程中可能发生的事故隐患和可能发生安全问题的环节进行预测,从而在技术上和管理上采取措施,消除或控制施工过程中的不安全因素,防

建筑工地临时用电(布线要求)

三级配电、二级漏电保护、一机一闸、一漏一箱配电箱及施工要求 (该配电箱(柜)适用于施工现场及户外临时用电,应满足“三级配电、二级漏电保护、一机一闸、一漏一箱”配电及保护的使用要求。) 一、基本要求 (一)配电箱(柜)的生产制造应符合《低压成套开关设备和控制设备》第四部分GB7251.4 对建筑工地用成套设备(ACS)的特殊要求及《施工现场临时用电安全技术规范》JGJ46-2005 的标准要求。(二)配电箱(柜)、开关箱安装使用应符合《施工现场临时用电安全技术规范》JGJ46-2005 标准及《用电安全导则》GB/T13869 标准化要求。 (三)配电箱(柜)、开关箱应分设N 线、PE 线端子板,进出线必须通过端子板做可靠连接。N 线端子板必须与金属电器安装板绝缘;PE 线端子板必须与金属电器安装板做电气连接。进出线中的N 线必须通过N 线端子板连接;PE 线必须通过PE 线端子板连接。PE 线与端子板连接必须采用电气连接,电气连接点的数量应比箱体内回路数量多2 个,1 个为PE 线进箱体的连接点,1 个为重复接地的连接点。 (四)电器元件应选用符合GB/4048.2-2001、GB6829以及JGJ46-2005 标准的产品,并符合建设部“十一五”推广应用技术要求。 二、总配电箱(柜) 内设400A-630A 具有隔离功能的DZ20 型透明塑壳断路器作为主开关,分路设置4-8 路采用具有隔离功能的DZ20 系列160A-250A 透明塑壳断路器,配备DZ20L(DZ15L)或LBM-1系列作为漏电保护装置,使之具有欠压、过载、短路、漏电、断相保护功能,同时配备电度表、电压表、电流表两组电流互盛器。漏电保护装置的额定漏电动作电流与额定漏电动作时间的乘积不大于30mA.S,最好选用额定漏电动作电流100-200mA,额定漏电动作时间大于0.1S,其动作时间为延时动作型。

现场临时用电施工方案(1)

施工临时用电专项方案 工程名称:车库及宿舍 编制人: 职务(职称): 审批: 职务(职称): 监理: 职务(职称): 施工单位: 北镇市建筑安装工程有限责任公司

一、编制依据: 本工程施工用电组织设计依据《建设工程施工现场供用电安全规范》 (GB50194-93);《施工现场临时用电安全技术规范》(JGJ46-2005);《建筑施工安全检查标准》(JGJ59-99)及本工程施工组织设计编制。 二、工程概况 1、工程概况 1、建设地点:辽宁省营口市经济技术开发区滨海工业园区内 2、建筑结构类型;框架。 3、建筑层数:六层。建筑高度:室外地坪到女儿墙顶为22.7米。 4、建筑占地面积:12472.11㎡。 2、现场勘探 (1)本工程所在地区为新建地区,施工现场范围无上、下水管道,无各种埋地线路,现场南侧有建设单位提供380V电源,专门作为建筑施工电源。 (2)根据施工现场用电设备布置情况,配电线路分设四个动力分配电箱,一个照明分配电箱,再由分配电箱引至各用电设备的开关箱。 (3)根据《施工现场临时用电安全技术规范》本施工供电系统采用TN-S三相五线制供电。 三、施工现场临时用电布置 该系统采用放射式供电方式,线路敷设为埋地敷设,作法符合安全施工规范,各设备位置及编号见施工现场临时用电平面图,系统中重复接地,防雷接地见图示。

四、负荷计算 施工现场用电设备表: 1、估算设备总用电量,选择变压器 ∑P 1 P= (K 1 +K 2 ·∑P 2 + K 3 ·∑P 3 + K 4 ·∑P 4 ) COSφ 电动机额定功率 ∑P 1 41.6+15+12.1+6+6+15+8.8+10 K 1 × =0.6× COSφ 0.75 =57.6KVA 电焊机额定容量 K 2·∑P 2 =0.6×42.7KVA=25.62KVA;(P 2 为暂载率(ε=100%)时的电焊机铭牌额定容量) P=(57.6+25.62+0.8×4+1.0×6)=92.42KVA 2、选择变压器:

施工现场临时用电施工方案

施工现场临时用电施工 方案 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

施工现场临时用电施工方案 工程名称:沧州市通翔园住宅小区第四标段 编制人:职务: 审核人: 职称: 批准人:职称: 施工单位:沧州市第二建筑安装工程有限公司 一、编制依据 施工现场临时用电安全技术规范JGJ46-2005 沧州市通翔园住宅小区第四标段施工图纸 2005-010-15 施工现场平面布置图 二、工程概况及施工条件 1、本工程为沧州市通翔园住宅小区第四标段15#搂:位于沧州市解放西路,上部结构体系为现浇钢筋砼异型柱框剪结构。建筑物地下室一层,地上十一层,局部十二层。 15#楼工程建筑面积16164m2,层高为2.9m,建筑物檐高36.5m,室内外高差1.2m。建筑长度为100.85m,建筑宽度14.4m。 2、本工程在现场南侧较开阔,主要施工设备分布在拟建工程的南侧,主要是木工场地、砌块堆放场地、钢管模板堆放场地、砂石堆放场地,混凝土搅拌场地,钢筋制作场地,水泥库房,办公室等设施。浴室、厕所伙房等设施设在甲方统一布置的生活区内等。 3、临时用电电源由甲方供给,总配电箱设在主楼的西南角,现场供电方式主要采用TN-S系统。 4、施工现场设备用电统计 三、负荷计算 1、现场用电距离小,不考虑电压降,系统总容量为:

∑P 1 P=( K1 ------ + K3∑P3 ) cosφ × =×( ------------ +×98 ) =(KW) 按导线的允许电流选择: 电源至总配电箱采用截面为(4×100+1×70)铜芯电缆线。

建筑施工现场的安全管理正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.建筑施工现场的安全管理 正式版

建筑施工现场的安全管理正式版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 我国目前正处于工业化中期,城镇化加速阶段,是建筑安全事故的多发期。当前国内建筑市场的不规范、安全监管的薄弱以及企业安全工作基础差等主要特点决定了目前国内建筑安全管理水平与国外同行业差距较大,建筑现场安全形势十分严峻,高处坠落、机械伤害、物体打击、触电和坍塌等事故时有发生。为此,应高度重视和加强建设施工现场的安全管理工作,对存在的安全问题进行系统的研究,强化管理,构建有效的建筑现场安全保障体系。这样才能从根本上杜绝建筑安全事

故的发生,促进建筑业的持续健康发展。 1加强建筑施工现场安全管理的必要性 1、1建筑施工现场的特点 建筑施工现场是施工生产要素的集中点,其特点是多工种立体作业,生产设施临时性,作业环境的多边性,人机的流动性并存。由于人、机、料高度集中,存在着众多危险因素,这就决定了建筑现场安全管理的复杂性、多样性及持续性等。目前建筑施工安全领域的主要特点有:(1)建设规模快速增长,施工难度加大,危险性也增大。近几年我国固定投资保持较高增长水平,建筑业总产值每年以10%左右的速度增长,建筑市场以高

建筑工地临时用电施工方案

目录 一、工程概况 (2) 二、施工组织与管理 (2) 三、施工现场临时供电设计方案 (3) 四、总配电装置的要求 (13) 五、定期安全检查制度 (13) 六、预防电气火灾的措施 (14) 七、接地保护措施 (15) 八、临时用电平面图 (16)

临时用电施工组织(设计)方案 一、工程概况: 本工程位于修文县龙场镇翠屏东路二期工程,总建筑面积为18299.68㎡(含地下室),其中一层~二层为商场,面积为3195.72㎡,地下室建筑面积为4057.24㎡,高层住宅面积为11046.72㎡. 该工程由贵州省凯达岩土工程有限公司勘察,中国华西工程设计建设有限公司设计,贵阳市三力建筑监理有限公司监理,四川泸县第九建筑有限公司负责现场施工。 二、施工组织与管理 (一)施工现场临时用电的管理原则 为确保施工现场用电安全,必须加强临时用电的技术管理工作,严格按照GB50194-93《建设工程施工现场供电用电安全规范》的规定。施工现场临时用电的技术管理工作的主要内容是建立临时用电施工组织设计制度、建立临时用电安全技术档案,对施工现场的供电、用电人员应提出明确要求,并且需持证上岗。 (二)施工组织领导机构网络图 项目经理 ↓ 技术人员技术负责人总施工员 ↓↓↓ 定期进行施工现场临时用电防护验收←责任电工←质安员 (三)定期组织有关人员进行验收 验收的主要内容是:施工现场对外电线路的安全距离及防护;施工现场临时用是的接地与防雷;施工现场的配电室及设备电源;施工现场的配电线路;施工现场的配电箱、开关箱、电动机械和手持电动工具;施工的照明线路、生活照明线路(包括工人宿舍、仓库等)。

施工现场临时用电施工方案12

一、编制依据 1、《施工现场临时用电安全技术规范》 2、《建筑安全施工安全检查标准》 3、《建筑电器安装图集》 4、施工图纸和施工现场平面布置图 5、施工组织设计 二、工程概况 我项目部承建的富力湾山海豪庭P区工程施工项目共约20000多平方米. 广珠城际轨道工程ZH-3标段中2座特大桥、4座大桥、3座车站及站台特大桥、1座涵洞、1197.64 m 区间路基及409.64m 站场路基。本工程位于中山市及珠海市境内,施工里程为DK68+269.81-DK90+191.85 ,DK95+821.17-DK97+109.43 ,电网密集、繁忙,施工用电量大、线路停电时 间少,但由于本地区电力短缺,人为拉闸限电时间较多,给施工带来很多不便。 三、主要施工机械设备和现场照明用电基本情况列表

四、电源负荷计算: 根据P='' IVcos $或P=IVcos 0,动力功率因数cos 0=0.8,照明功率因数cos $ =0.95。 1、钻机 I钻机=P/ ' Vcos 0=70 X45/ VT X380 X0.8=5.98kA 2、泥浆泵 I泥浆泵=P/ Vcos 0=70 X22/3- X380 X0.8=2.92kA 3、电焊机 I电- = P/ Vcos 0=20 X10 / /T X380 X0.8=0.038kA 4、钢筋切断机 I 切=P/ Vcos 0=2.2 X10/ X380 X0.8=0.057kA 5、钢筋弯曲机 I 弯=P/ '? Vcos 0=3 X10/ : — X380 X0.8=0.057kA 6、钢筋调直机 I 调=P/ - Vcos 0=2.2 X10/ X380 X0.8=0.042kA 7、插入式捣固器

建筑工程临时用电施工方案

目录 一、编制依据 (1) 二、工程概况 (2) 三、施工用电案 (2) 1、总体案 (2) 2、本工程拟投入的用电设备 (3) 3、线路设计 (3) 4、配电箱设计 (4) 5、现场照明 (5) 四、安全用电组织措施 (5) 1.用电管理措施 (5) 2.电气防火措施 (6) 3. 线路的敷设 (6) 4、配电箱及开关箱的设置 (7) 5、电器装置选择 (7) 6、安全用电措施 (8) 临时用电施工案 一、编制依据 (1)对现场自然条件及施工条件的踏勘了解。 (2)本公司现有的技术、设备、人员以及类似工程施工经验。

(3)《低压配电设计规》GB50054-95中国建筑工业 (4)《建筑工程施工现场供电安全规》GB50194-93中国建筑工业 (5)《通用用电设备配电设计规》GB50055-93中国建筑工业 (6)《供配电系统设计规》GB50052-95中国建筑工业 (7)《施工现场临时用电安全技术规》JGJ46-2005中国建筑工业(8)《建筑施工安全检查标准》JGJ59-99 二、工程概况 工程名称:松岗街道“十大重点工程”(切块管理项目)-社区公园及广场工程 建设单位:市宝安区松岗街道办事处 设计单位:文科园林股份 监理单位:市东鹏工程建设监理 施工单位:省湘天建设工程 开工日期:2017年3月30日 竣工日期:2018年5月30日 合同工期:425日历天 合同价款:15718.009878万元 松岗街道"十大重点工程"(切块管理项目)-社区公园及广场工程位于市宝安区松岗街道,本次共新建或改造松岗街道辖区的21个公园和6个广场。工程主要容包含:道路工程、景观工程、绿化工程、给排水工程、电气工程(包括照明工程)等。 三、施工用电案 1、总体案

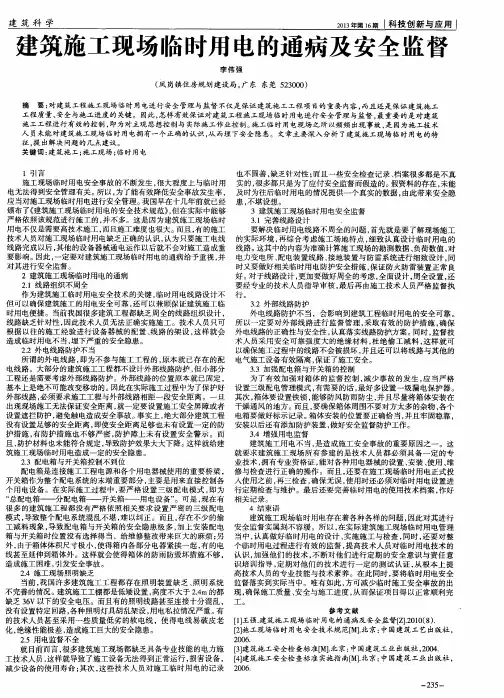

建筑施工现场安全防范措施

建筑施工现场安全防范措施 一、十项安全措施。1、按规定使用安全三件宝;2、机械设备的安全防护装置一定要齐全有效;3、塔吊、人货电梯、物料提升机等起重设备必须有限位保险装置,不准带病运转,不准超负荷作业,不准在运转中维修保养;4、配电线路架设必须符合施工现场临时用电安全技术规范;5、电动机械和手持电动工具要设置漏电保护装置;6、脚手架材料及脚手架的搭设必须符合规范要求;7、特种作业人员必须持证上岗;8、在建工程的四口、五临边,必须采取防护措施;9、严禁赤脚或穿高跟鞋、拖鞋进入施工现场,高处作业不准穿硬底或带钉易滑的鞋靴;10、施工现场的危险部位应有警示标志,夜间要设红灯示警。 二、建筑施工现场的防火措施。建筑工地火灾的主要特点是:施工现场易燃、可燃材料多,施工工地临时线路多、容易跑电,人员素质低,缺乏应有的防火常识。 针对建筑施工中的火险特点,应该加强日常的消防管理工作,对施工现场的平面布局进行合理规划,划分明确的用火区,对易燃、可燃材料集中堆放和管理,并建立各项防火安全规章制度,购置消防器材,设置消防水源等,并在施工工地设置消防通道,保障消防车辆在任何情况下都能畅通。对于临时性工棚、食堂、宿舍的搭建,要符合防火要求,保持一定的防火间距。

同时,要采取切实的防火措施:1、在编制施工组织设计时,应将施工现场的平面布置图、施工方法等和消防安全要求一并结合考虑;2、做好消防宣传,现场要有明显的防火宣传标志和消防制度牌;3、对火灾危险性较大的工种,要制定严格的操作规程; 4、施工现场消防车道,必须保证在任何情况下都能畅通无阻; 5、现场应有消防水源。消防水管直径应大于100毫米或配置足够的消防器材; 6、建立义务消防队伍,对义务消防人员加强业务培训和教育。 三、施工中防止物体打击。主要措施:1、高空作业使用的工具,必须放入工具袋内或工具箱内,不得随意乱放;2、不准上下投掷材料,工具等物件;3、尽量避免上下垂直作业。分层作业时,应设置隔离设施;4、进入施工现场应戴安全帽。 四、三宝防护措施。建筑施工安全三件宝指的是现场施工作业中必备的安全帽、安全带和安全网。正确使用三宝防护措施,应做到:1、进入施工现场必须戴好安全帽,帽衬和帽壳之间应保持4-5厘米的间隙,并系好帽带防止脱落;2、凡在2米以上悬空作业的人员必须系好安全带,若悬空作业点没有挂安全带的条件时,应该设置安全拉绳或安全栏杆等;3、悬空高处作业点的下方必须设置安全网。

建筑施工现场临时用电配置标准

目录 1. 目的 (3) 2. 适用范围 (3) 3. 配电箱分类标准 (3) 4 临时用电方案编制 (5) 5 临时用电供电半径 (5) 6 临时用电布置图 (5) 7 临时用电线缆选择 (5) 8 室外临时电缆敷设 (6) 9 楼层内临时电缆敷设 (7) 10 配电(开关)箱设置 (7) 11 固定施工机械用电 (8) 12 中小型机具用电 (8)

13 照明用电 (9) 14 重复接地 (9) 15 防火措施 (10) 16 用电管理 (10) 1. 目的 1.1施工现场的临时用电配置标准,完善施工现场的安全用电制度,根据国家相关规范要求及万科集团发布的各项安全文明环保管理类制度内容,特制定此标准。 2. 适用范围 2.1所有在建项目,包括现场职工宿舍区临时用电设施。 3. 配电箱分类标准 3.1 0级配电箱:与杆式变压器连接的低压配电总箱或箱变的低压出线端,出线回路一般为五至六回路。0级配电箱必须采用配电房的形式,封闭管理并设门上锁,配置计量表。形式参照图1所示。

图1 3.2 1级配电箱:从0级配电箱引出的第1级配电箱,一般此级电箱安装电表,设置于室外或首层。建议按区域或高层按楼栋配置。推荐出线回路数不低于4回路,可分为室内楼层用电、室外加工棚 。 设备用电、大型重要设备用电、照明用电等。配电箱门外侧需标“编号1-XX”。形式参照图2所示 3.3 2级配电箱:从1级配电箱引出的第2级配电箱,一般按楼层设置或按负荷性质及等级设置。建议楼层内每三层设一个二级电箱。配电箱门外侧需标“编号2-XX”。形式参照图3所示。 图3 3.4 3级配电箱:从2级配电箱引出的第3级配电箱,一般为末端开关箱,供机械设备使用(如塔吊、电梯、搅拌机等)。配电箱门外侧需标编号3-XX。形式参照图4所示。 图4 3.5 4级配电箱(仅限装修阶段用):室内装修阶段,在正式用电未到位之前,供小型手持电动机具使用,形式参照图5所示。推荐采用简易插座箱,并且要求每个插座都必须确保配备漏电保护装置。

施工现场临时用电施工方案2

施工现场临时用电施工方案 一、工程概况 本工程位于成都市老马路;配套水、电、通风、消防安装;通讯网络线路工程;总平道路;场地照明;配套管网设施工程绿化工程中的花台砌筑工程组成。农贸市场建筑面积约11478.58平方米,为地下1层,地上4层的全现浇钢筋混凝土框架结构。 现场施工用电由甲方指定的配电房内接出,现场临时用电线路敷设采用三相五线制,以穿电缆沿围墙埋地敷设为主的方式。照明和动力用电分开,采用“一机一闸一保护”安全用电的方案,分配电箱严格采用安全部门监制的标准电源开关箱,并配有安全用电漏电保护系统,对住宿、食堂、办公室用电作了严格的安全保护措施。 严格按照JGJ46-88《施工现场临时用电安全技术规范》和JGJ59-99《建筑施工安全检查标准》,编制现场施工用电方案,以加强对现场临时用电的管理,保证施工用电安全可靠,经济合理,达到用电设备安装、维修方便和保障现场作业人员人身安全及机械设备安全的目的。 二、施工现场主要用电机械 主要施工机械配备一览表

三、施工临时用电计算: (一)总用电量计算 电动机额定功率ΣP1=444.5KW 电焊机额定功率ΣP2=599KVA 照明用电按动力用电的10%计算:P计1.05×1.1(K1ΣP1/COSΦ+ K2ΣP2)

K1=0.7 K2=0.6 COSΦ=0.75 P计=1.05×1.1(0.7×444.5/0.75+0.6×599)=894.3KVA 实际施工中应合理安排机械设备的工作时间,砼浇筑时间同电渣压力焊、对焊的工作时间错开。因而实际用电量按同期使用系数0.7。 (二)变压器的选择 业主已为现场施工配备了一台400 KVA的配电柜,根据现场用电实际情况还应再配一台500KVA的配电柜才能满足施工要求。为保证工程质量,现场配备一台120KW 发电机,并与市电进行连锁,为停电应急用,不影响施工。 为了使各分支电路电荷基本均衡,电路从配电总屏出来后,分别按4路供电(一路供办公用电,一路供生产用电;另一配电柜出来的线一路供生活区用电,另一路供生产用电),并对每一支路实施独立设置断路控制。具体供电线路走向为:第一路生产用电供塔吊1号、塔吊2号、北面钢筋房及木工房、商砼搅拌站;在第一路线路走向中的塔机1、塔机2及钢筋房、木工房、商品砼搅拌站等均设专用配电箱,所有用电均由箱中引出。第二条办公用电线路主要供办公区和管理人员住宿区用电。第三条供电线路中生产用电线路主要供塔机3、塔机5、塔机6及行政楼外的钢筋房、木工房,每个用电点为一个专用配电箱引出用电线。第四条供电线路中生活用电主要是供厕所、浴室、食堂、及民工宿舍区;施工楼层用电从两条生产用电线路中引出并设成为2条供电线路;安装、装修用电从首层配电箱及各楼层开关箱处接线,为了保证供电质量,防止架空线与水平、垂直运输等机具的相互干扰。同时为施工现场的标准化、文明化管理创造有利条件,输电线路在非围墙边均按埋地敷设,各主要供电线路沿墙均设支架架空敷设(详附图)。 四、线路布置及线路截面选择

建筑施工临时用电施工方案

临时用电施工方案 第一节临时施工用电 一、概况 本工程现场临时用电系统,根据JGJ46-88临时用电规范而设计。根据表内临时用电设备负荷统计,安装容量818KW,计算容量493KVA。(将视在 负荷换算到有功负荷,功率因数取0.7后,有功负荷为349KW。)甲方宜 提供320千瓦,方可满足施工用电要求;另自备120KW柴油发电机一台;为确保施工用电可靠,合理节约能源。在供电结构上合理安排。加强管理。 二、负荷计算表数量 用电设备名称型号及名牌技术数据合计功率Pe(KW) (台) 塔吊2 QTZ80 59KW 2×59=118KW 空压机 2 Ky-8030KW 2×30=60KW 砼 输送泵机2 HBT60C 110KW 2×110=220KW 建筑安全升降机9 SSD80A 11KW 9×11=99KW 砂浆搅拌机 18 250L 4KW 18×4=72KW 插入式振捣器 20 JQ221-2 1.1KW 20×1.1=22KW 平板振捣器 4 2F11 2.2KW 4×2.2=8.8KW 电焊机 6 XD1-185 12KVA 单380V 6×12=72KVA 电焊机 3 XD1-200 21KVA 单380V 3×21=63KVA 水泵 1 Y112M-4 4KW 1×5.5=5.5KW 园盘锯8 2.8KW 380V 8×2.8KW=22.4KW 电刨 4 2.8KW 380V 4×2.8KW=11.2KW 蛙式打夯机2 2.8KW 380V 2×2.8KW=5.6KW 潜水泵 40 2.2KW 380V 40×2.2=88KW 闪光对焊机 1 100KVA 单380V 100KVA

建筑施工现场安全技术措施

施工组织设计(方案)报审表工程名称:XX区XX镇XX街棚改工程(一标段)编号:

XX区XX镇XX街棚改工程(一标段) 施 工 现 场 安 全 技 术 措 施 市XX区XX建筑工程 二〇一一年九月三十日

目录 一、编制依据 二、工程概况 三、安全保护措施 (一)项目安全管理体系 (二)安全消防措施 (三)塔吊使用安全措施 (四)小型机械安全措施 (五)安全施工措施 (六)紧急事故处理办法 四、文明施工措施 (一)文明施工管理体系 (二)文明施工措施 (三)现场施工不扰民措施 (四)现场施工防止粉末污染措施 (五)现场施工防止噪声污染措施 五、季节施工措施 (一)雨季施工措施 (二)夏季施工措施 (三)冬季施工措施 六、三宝、四防防护措施 (一)安全三宝管理制度 (二)“四口”、“五临边”安全防护措施(三)“三宝”、“四口”防护规定(四)三宝、四口、五临边的防护措施七、脚手架工程 (一)脚手架使用形式 (二)脚手架材料 (三)外脚手架设计

(四)外脚手架搭设(五)外脚手架的拆除

施工现场安全技术措施 一、编制依据 1、XX区XX镇XX街棚户区改造工程(一标段)设计施工蓝图。 2、本工程施工组织设计。 3、国家和行业现行有关的安全技术规程、安全技术标准。 4、《建筑施工安全检查标准》JGJ59-99. 5、《建筑施工扣件式钢管脚手架安全检查技术规》JGJ130-2001. 6、《建筑施工高处作业安全技术规》JGJ80-91. 7、《工程建设标准强制性条文》 二、工程概况 (一)建筑物特征 本工程共四栋棚改安置房。砖混结构,建筑总面积为27178.29㎡,建筑层数为6+1F/-1F 层,总高度为24.6米,C15毛石混凝土找层, C25混凝土条基,其余梁、板、柱均为C25钢筋混凝土。 该工程耐火等级为二级,建筑抗震设防烈度为6度,本建筑设计合理使用年限为50年。 (二)结构设计概况 本工程为砖混结构,工程结构安全等级为二级。基础以强风化岩土层为持力层,其承载力特征值为8~15Mpa。 1、基础部分 本工程基础为墙下条基,基础砼强度等级分别为C15、C25,基础埋置深度不得小于1.10米的强风化岩土层上作为地基基础持力层。 2、主体部分 本工程正负零以下采用M10水泥砂浆砌MU15页岩砖;正负零以上一~三层砌体为M7.5水泥砂浆砌MU15页岩砖;四层以上为M5.0水泥砂浆砌MU10页岩砖;柱梁板混凝土强度为C25,局部为C30。 3、屋面工程 本工程屋面防水等级为二级,二道防水,屋面采用3厚改性沥青防水卷材防水层及挤塑聚苯乙烯保温;屋面坡度为1.5%,40厚C20配筋混凝土防水。 4、装饰工程

施工现场临时用电施工方案正式版

目录 一、编制依据 二、工程概况及施工条件 三、用电负荷计算 四、安全用电技术措施 五、施工现场预防发生电气火灾的措施 六、施工现场平面布置图 一、编制依据 施工现场临时用电安全技术规范JGJ46-2005 高平市公共资源交易中心(含档案馆)施工图纸 施工现场平面布置图 二、工程概况及施工条件 1、高平市公共资源交易中心(含档案馆):位于高平市三馆三中心东南侧,结构为框架结构。建筑物局部地下室一层,地上五层。建筑面积17578.12m2,层高为24m,室内外高差0.6m。 2、本工程在现场较开阔,主要施工设备分布在拟建工程的北侧,钢筋制作场地,木工场地、搅拌机场地、模板堆放场地等。 3、临时用电电源由甲方供给,总配电箱设在场地西北角,现场供电方式主要采用TN-S系统。 4、施工现场设备用电统计

施工现场设备用电统计表 三、负荷计算 1、现场用电距离小,不考虑电压降,系统总容量为: ∑P1 P=1.05( K 1 ------ + K 3 ∑P3 ) cos φ 0.7×196.9 =1.05×( ------------ +0.7×111 ) 0.75 =274.55(KW ) 按导线的允许电流选择: U P I 线 100 31000== 电源至总配电室采用截面为(4×120+2× 70)铜芯电缆线。

施工现场临时用电施工方案报审表 2、AL1路:钢筋弯曲机、钢筋弯箍机、钢筋调直机、钢筋切断机 1)总箱至分箱导线选择 A COS U P I 线67.3675 .038031 .181********=??= = ? 查表选用(3×25+2×16)铜芯电缆线。 2)钢筋弯曲机导线选择: A COS U P I 线46.475 .038032 .2100031000=???= = ∑? 查表选用(3×2.5+2×2.5)防水电缆软线。 3)钢筋弯箍机导线选择: A COS U P I 线46.475 .038032.2100031000=???= = ∑? 查表选用(3×2.5+2×2.5)防水电缆软线。 4)钢筋调直机导线选择: A COS U P I 线21.1675 .038038100031000=???= = ∑? 查表选用(3×4+2×2.5)防水电缆软线。 3)钢筋切断机导线选择: A COS U P I 线09.775 .038035.3100031000=???= = ∑? 查表选用(3×4+2×2.5)防水电缆软线。 3、AL2路:塔吊、砼输送泵、(施工电梯后期用暂不考虑) 1)总箱至分箱导线选择: A COS U P I 线75.29375 .03803) 9055(100031000=?+= = ? 查表选用(3×100+2×70)铜芯电缆线。 2)砼泵导线选择: A COS U P I 线33.18275 .0380390 100031000=??== ? 查表选用(3×50+2×25)防水电缆软线。 3)塔吊导线选择:

建筑施工现场安全管理

编号:SY-AQ-04694 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 建筑施工现场安全管理 Construction site safety management

建筑施工现场安全管理 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管 理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关 系更直接,显得更为突出。 一栋建筑物或者一个建筑群体的施工是在有限地和空间集中大量的人、机、物来完成的。建筑施工特点是产品固定,人员流动;露天高处作业,手工操作,体力劳动繁重;建筑施工变化大,规则性差;不安全因素随形象进度的变化而改变。 从上述的特点可以看出,在施工现场必须随着工程形象进度的发展,及时的调整和补充各项防护设施,才能消除隐患,保证安全,稍有疏忽,就不可避免的要发生事故。但由于建筑施工复杂多变,加上流动分散、工期变换等原因,人们比较容易存在马虎凑合、侥幸心理,而不及时的调整和采取可靠的安全防护措施,致使伤亡事故频繁发生。 建筑施工的伤亡事故主要发生在高处坠落、物体打击、触电和机械伤害四个类别中。 四类事故发生的部位主要是:

(1)高处坠落——从临边、洞口,包括屋面边、楼板边、阳台边、预留洞口、电梯井口、楼梯口等处坠落;从脚手架上坠落;在龙门架(井字架)物料提升机、塔吊安装、拆除过程坠落;混凝土构件浇注时因模板支撑失稳倒塌,及安装、拆除模板时坠落;结构和设备吊装时坠落。 (2)触电——对经过或靠边施工现场的外电线路没有或缺少防护,在搭设钢管架、绑扎钢筋或起重吊装过程中,碰触这些线路造成触电;使用各类电器设备触电;电线破皮、老化、又无开关箱等触电。 (3)物体打击——主要发生在同一垂直作业面的交叉作业中和通道口处坠落物体打击。 (4)机械伤害——主要发生在垂直运输机械设备、吊装设备、各类桩机等的伤害。 随着建筑物的高处从高层到超高层,其地下室亦从一层到二层或三层,土方坍塌事故增多,特别是在城市里见缝插针的建造住宅或公用设施等,拆除工程增多,因此,在四大伤害的基础上增加了

施工现场工地临时用电标准做法

施工现场工地临时用电标准做法 目录 第一节、变压器防护 第二节、配电房 第三节、电线、电缆敷设 第四节、外电防护 第五节、配电箱(柜) 第六节、楼层用电布设 第七节、供电系统 第八节、接地与防雷 第一节、变压器防护 变压器防护材料采用圆竹和圆木(主竹杆、顶端手里横杆、剪刀撑小头直径不小于8cm;辅助竹杆、水平连系杆小头直径不小于4cm),变压器四周砌筑2m高M7.5水泥砂浆MU10灰砂砖180mm宽砖墙,外侧抹20mm厚1:3水泥砂浆,围墙上端0.2米高,下端0.3米高刷蓝色色带;居中位置金属防护门,门框及骨架用25×50mm方钢焊接制作,骨架内采用厚度1mm钢板遗迹30×30钢板网。刷腾越建筑蓝油漆,上锁。门上悬挂“当心触电,禁止入内”安全警示牌。

说明: 1.现场可利用变压器防护围墙做安全宣传文化墙。 2.变压器防护材料采用圆竹和圆木(主竹杆、顶端手里横杆、剪刀撑小头直径不小于8cm;辅助竹杆、水平连系杆小头直径不小于4cm),变压器四周砌筑2m高M7.5水泥砂浆MU10灰砂砖180mm 宽砖墙,外侧抹20mm厚1:3水泥砂浆。在塔吊范围内顶部应做双层防护。 3.居中位置金属防护门,门框及骨架用25×50mm方钢焊接制作,骨架内采用厚度1mm钢板遗迹30×30钢板网。刷腾越建筑蓝油漆,上锁。门上悬挂“当心触电,禁止攀爬”安全警示牌。

4.变压器的防护应满足当地主管部门的要求。当地风荷载较大时,防护设施必须能够抵抗风力,必要时防护设施四周需要增设缆风绳。 5、搭设时应断电,禁止带电作业。 6、防护设施与外电线路之间的最小安全距离必须满足下表要求: 第二节、配电房 1、配电房位置的选择距变压器越近越好。配电房墙体采用M7.5水 泥砂浆MU10灰砂砖180mm宽砖墙砌筑,高度不小于3m,现浇钢筋砼屋面板,内、外侧抹20mm厚1:3水泥砂浆,外侧刷白色涂料,上端0.2米高,下端0.3米高刷蓝色色带。配电房内电缆沟、消防砂池用M7.5水泥砂浆MU10灰砂砖120mm宽砖墙砌筑,外侧、顶面抹20mm 厚1:3水泥砂浆。配电房内悬挂操作规程牌,配电柜上贴电路系统图。 2、在总配电箱处作工作接地并引出保护零线,接地装置采用长2.5m 的钢管垂直打入地下。接地装置的接地线不得小于两根,经测量的接地线不得小于两根,经测量接地电阻不大于4欧。对于塔吊、施工电

施工现场临时用电专项施工方案word

施工现场临时用电 施工方案 编制人: 审核人: 审批人:

目录 一、编制依据 二、工程概况 三、用电设备技术参数及用电总量核算 四、电缆选用及线路走向 五、安全用电技术措施和电气防火措施 六、安全用电和电气防护管理制度

一、编制依据 建筑机械使用安全技术规程(JGJ33-2012); 建筑施工安全检查标准(JGJ59-2011); 施工现场临时用电安全技术规范(JGJ46-2005); 建设工程施工现场供用电安全规范(GB50194-2014); 二、工程概况 (一)、概况 1、建设单位:阜平环阜生态环境科技发展有限公司 2、工程名称:阜平国际农林示范区-生态养殖区建设项目 3、建设地点:阜平县平阳镇 (二)施工用电区域的划分 施工用电区域主要分施工区、办公生活区和加工区。主电缆由甲方提供的箱变敷设到加工区的总配电箱(一级箱),分配箱(二级箱);活动配电箱(三级箱)。施工区的各单体技术参数见下表: 办公生活区主要分布在场地的东北侧,配套了相应的办公用房及生活设施。(三)、现场平面布置 现场供电条件 在施工现场的东区南端,由业主提供一台630KvA的变压器。电缆线全部采用地下埋设,分区段设置配电箱,以满足不同施工段,施工期的各种用电设备的需要。

三、用电设备技术参数及用电总量核算(一)、施工区各类机械设备总计 序号设备名称 型号规 格 数 量 国别 产地 额定功 率(KW) 总功率备注 1.弯曲机GF20 1 上海 2.2 2.2 2.钢筋切断机GQ40 1 上海 2.2 2.2 3.砂轮切割机J36-40 2 杭州 2.2 4.4 4.数控钢筋调直机YGT4-12 1 成都9 9 5.交流电焊机BX3-300 2 杭州30KVA 60 6.砼搅拌机J350 1 宁波 7.5 7.5 7.插入式振动机ZH-50 3 杭州 1.1 3.3 8.平板振动机ZW-J 1 宁波 1.5 1.5 9.木工圆锯机MJ-105A 2 中国 4 8 10.潜水泵PYX100 1 杭州 1.2 1.2 11.办公区空调 6 1.5 9 生活区照明12 0.6 7.2 合计总功率115.5 (二)、用电总量核算 通过用电设备的分析,得出不同阶段的用电总量计算式为: P总=1.05(K1P1/ COS¢+K2P2+K3P3+K4P4) P1--电动机额定功率总量:结构、140.9KW P2--电焊机额定容量总量:结构、230KW P3--室内照明办公区用电总量:结构、108KW P4--室外照明总量:结构、47KW C0S¢——电动机的平均功率因数(在施工现场最高时0.75~0.78,一般0.65~0.75)这里取0.75;K1、K2、K3、K4、—需要系数,按现场所用数量统计分别定为:0.6、0.6、0.8、1.0; P总=1.05(0.6×140.9/0.75+0.6×230+108×0.8+1×47=384.12KV A﹤400KVA 通过计算现场提供的总电源400KWA分别能够满足结构装饰阶段的用量要求。 四、电缆选用及线路走向 (一)、电缆截面选用
