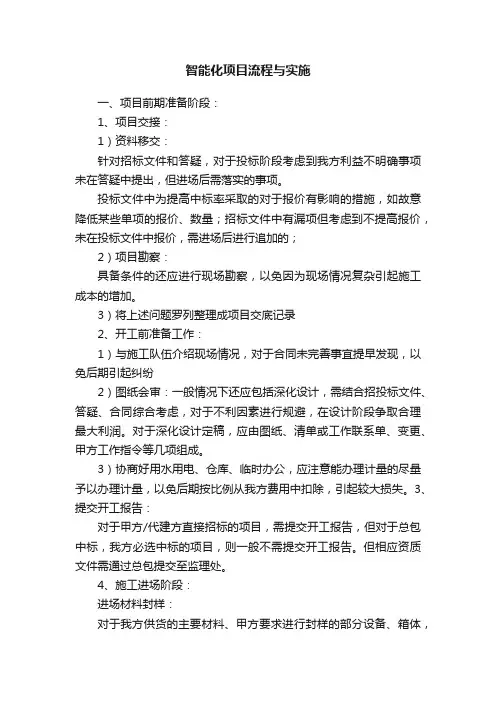

一、项目前期准备阶段:

1、项目交接:

1)资料移交:

针对招标文件和答疑,对于投标阶段考虑到我方利益不明确事项未在答疑中提出,但进场后需落实的事项。

投标文件中为提高中标率采取的对于报价有影响的措施,如故意降低某些单项的报价、数量;招标文件中有漏项但考虑到不提高报价,未在投标文件中报价,需进场后进行追加的;

2)项目勘察:

具备条件的还应进行现场勘察,以免因为现场情况复杂引起施工成本的增加。

3)将上述问题罗列整理成项目交底记录

2、开工前准备工作:

1)与施工队伍介绍现场情况,对于合同未完善事宜提早发现,以免后期引起纠纷

2)图纸会审:一般情况下还应包括深化设计,需结合招投标文件、答疑、合同综合考虑,对于不利因素进行规避,在设计阶段争取合理最大利润。对于深化设计定稿,应由图纸、清单或工作联系单、变更、甲方工作指令等几项组成。

3)协商好用水用电、仓库、临时办公,应注意能办理计量的尽量予以办理计量,以免后期按比例从我方费用中扣除,引起较大损失。3、提交开工报告:

对于甲方/代建方直接招标的项目,需提交开工报告,但对于总包中标,我方必选中标的项目,则一般不需提交开工报告。但相应资质文件需通过总包提交至监理处。

4、施工进场阶段:

进场材料封样:

对于我方供货的主要材料、甲方要求进行封样的部分设备、箱体,在设备进场之前需进行封样。

工程材料下单订货:

需对工程材料的采购周期进行提前了解,避免因为采购材料提前量考虑不足,材料不能及时到场,影响施工进度

工程预付款、安全文明施工费的申请

结合合同专项条款内对于上述两项的约定,及时上报,保证工程前期资金及时到位

双卡、人员卡的办理

5、按图及施工进度计划进行施工:

由于智能化项目较为特殊,难免会遇到深化设计与施工同时进行的局面,这时,需对影响施工进度的问题进行整理罗列,按照轻重缓急进行排序,及时处理,以免影响施工进度。

还应注意与其他专业的配合对接:如桥架预留洞的预留;背景音乐、门禁系统与消防专业提前沟通联动方案;楼控系统提前与强电、暖通、电梯等专业进行接口、设备参数的对接;机房装修对土建单位完成工作面的相关要求,以及我方对于设备基础的预留需土建专业的

配合;电梯摄像机的、电梯随缆的供货及施工由哪方完成;特殊系统如手术示教等对于外供设备的要求,必要时提前组织联合调试,对于问题提早发现;门禁系统与装修单位提前沟通门的结构及样式,避免出现锁无法安装的情况。

工程进度款项的申请

按照合同的约定,按照每月产值的比例进行申报,需注意前几次进度款的申报是否需抵扣预付款。在提交后,及时跟踪监理支付证书开具情况,在监理单位开具支付证书后,再根据本项目付款流程进行后续申报工作。

完善过程文档:

及时与总包/代建资料员进行沟通,确定上报资料所需份数,避免后期增补的麻烦。

系统试调试、运行:

调试试运行过程中,需对各主要设备的说明书、配件等进行整理,必要的设备和软件界面需编制操作手册,在竣工交接阶段交付业主方。

第三方检测

由于智能化专业特殊性,很多业主要求进行第三方检测,需对第三方检测的各个环节大概有所了解,对不合格项目及时整改,争取一次通过。

(完整版)经典资料:工程项目管理流程(完美修正版)

记得,你曾经也深深爱过。

式 工程项目管理模 Gongcheng xiangmu guanli moshi 工程总承包是指从事工程总承包的企业(以下简称工程总承包企业)受业主委托,按照合同约定对工程项目的勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。工程总承包主要有如下方式: 1.设计—采购—施工(Engineering Procurement Construction,简称EPC)/交钥匙总承包(Lump Sum Key,简称LSTK) 设计—采购—施工总承包是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、成本全面负责。 交钥匙总承包是设计采购施工总承包业务和责任的延伸,最终是向业主提交一个满足使用功能、具备使用条件的工程项目。 2.设计—施工总承包(Design-Build,简称D-B) 设计—施工总承包是指工程总承包企业按照合同约定,承担工程项目设计和施工,并对承包工程的质量、安全、工期、成本全面负责。 根据工程项目的不同规模、类型和业主要求,工程总承包还可采用设计—采购总承包(Engineering-Procurement,简称E-P)、采购—施工总承包(Procurement-Construction,简称P-C)等方式。 工程项目管理是指从事工程项目管理的企业(以下简称工程项目管理企业)受业主委托,按照合同规定,代表业主对工程项目的组织实施进行全过程或若干阶段的管理和服务。工程项目管理主要有如下方式: 1.项目管理承包(Project Management Contractor,简称PMC) 项目管理承包是指工程项目管理企业对工程项目建设提供全过程服务。即在工程项目决策阶段,为业主进行规划咨询、项目策划、融资、编制项目建议书和可行性研究报告、进行可行性分析;在工程项目准备阶段,为业主编制招标文件、编制和审查标底、对投标单位资格进行预审、起草合同文本、协助业主与中标单位签订合同等;在工程项目实施阶段,为业主提供工程设计、采购管理、施工管理、初步设计和概预算审查等服务;在工程项目竣工阶段,为业主提供财务决算审核、质量鉴定、试运行、竣工验收和后评价等服务;代表业主对工程项目的质量、安全、工期、成本、合同、信息等进行管理和控制。项目管理承包企业一般应当按照合同约定获得相应的劳酬、奖励以及承担相应的管理风险和经济责任。 2.项目管理服务(Project Management,简称PM) 项目管理服务是指工程项目管理企业按照合同约定完成项目管理某个阶段或PMC若干内容组合的咨询服务。项目管理服务企业只承担合同约定的管理责任并获得相应的劳酬。 建设—经营—转让模式(Build Operate transfer,简称BOT)是政府将一个基础设施项目的特许权授予承包商(一般为国际财团)。承包商在特许期内负责项目设计、融资、建设和运营,并回收成本、偿还债务、赚取利润,特许期结束后将项目所有权移交政府。 在实际运作过程中,BOT方式产生了许多变形,比如,BOO(建设—拥有—运营),BTO (建设—转让—经营),BOOS(建设—拥有—运营—出售),BT(建设—转让),OT(运营

系统集成项目实施细则

系统集成项目管理实施细则 (PM-XZ-SI-2011) 河南雪城软件有限公司 2011年4月

前言 系统集成项目实施细则依据公司《项目管理规范》编制,是我公司系统集成项目管理和实施的具体规则。 系统集成项目实施细则针对系统集成项目的管理过程和实施步骤进行分解,界定范围、标准。 我公司所有系统集成项目必须遵照系统集成项目实施细则进行管理。 系统集成项目实施细则一经正式发布立即开始实行。 系统集成项目实施细则是我公司内部文件,未经许可不得外传。

1.总则 1.1 系统集成项目流程总揽 图1—系统集成项目流程示意图

1.2 系统集成项目流程概述 系统集成项目流程共分为五大过程和12个实施阶段。 1.2.1启动过程 第一阶段:成立项目组。进行任务分解,明确项目组成员职责。这是系统集成项目的第一个里程碑节点。 1.2.2计划过程 第二阶段:制定计划。根据合同要求,制定项目实施计划,确定进度安排。 第三阶段:计划评审。这是系统集成项目的第二个里程碑节点。评审未通过的,返回第二阶段,对计划进行修订。 1.2.3执行过程和控制过程 第四阶段:现场勘测。在建设方现场勘查、测量设备安装位置、线路铺设方式、路径、长度。 第五阶段:详细设计。根据实地勘测结果,对设计方案进行细化。 第六阶段:设计评审。这是系统集成项目的第三个里程碑节点。评审未通过的,返回第六阶段,修改设计。 第七阶段:采购申请。根据合同和设计方案,提交采购软硬件产品申请。 第八阶段:安装调试。要求严格按照公司制定的施工规范进行施工。 第九阶段:系统测试。这是系统集成项目的第四个里程碑节点。测试未通过的,返回第八阶段,对存在问题进行修正。 1.2.4结束过程 第十阶段:实验运行。 第十一阶段:系统验收。 第十二阶段:项目结项。这是系统集成项目的第五个里程碑节点。由项目经理提交项目结项申请,报公司领导审批。

(完整版)项目管理部项目管理流程草案

项目管理部项目管理流程草案 角色说明:PM(项目经理) PO(产品经理) TL(技术主管) SA(架构师)QA(测试人员) UED(用户体验设计) DEV(开发人员) 敏捷管理流程 具体实施步骤: *第一阶段:需求建立阶段* *第二阶段:需求提交阶段* *第三阶段:需求评审阶段* *第四阶段:技术方案时间确定阶段* *第五阶段:开发阶段* *第六阶段:测试阶段* *第七阶段:上线阶段* *第八阶段:总结阶段*

第一阶段:需求建立阶段 1.1提出需求构想 参与方:项目经理,产品经理,运营 描述:产品经理或项目经理或运营人员根据目前的数据,市场需求,产品趋势,市场动向等方面,提出下一阶段产品改进或新产品的构想或规划,进行讨论, 了解该产品的实现方式是否可行,是否满足市场需要,是否有成功案例,产品 生命周期有多久,带来的效益如何。 方式:各种资料收集 1.2产品构想私下讨论 参与方:项目经理,产品经理,运营,产品负责人 描述:将现状和目标明确,讨论是否可行。 方式:私下讨论 第二阶段:需求提交阶段 2.1需求文档编写 参与方:产品经理 描述:根据市场需求和产品目标,编写相应产品文档,上传到wiki上并共享给大家。 方式:编写文档 2.2产品文档初审 参与方:产品经理经理,项目经理,产品经理,各部门经理。 描述:产品经理发出产品文档初稿给各部门主管及项目经理,提出相关审核意见,反馈到wiki中,进行保留,然后根据反馈情况进行文档修改,部门负责人 根据需求定义,目前的工作安排情况,分配人力资源。并确定相关的技术负责 人(TL)

方式:邮件或会议 第三阶段:需求评审阶段 3.1产品文档共享 参与方:项目组成员,产品经理,项目经理,技术主管,QA,UED,其他干系人 描述:将修订版的需求文档发送给项目组成员。共享项目文档,准备会议,进行需求评审 方式:邮件结合wiki 3.2需求评审 参与方:项目组成员,产品经理,项目经理,技术主管,QA,UED,其他干系人 描述:进行需求评审会议,确定需求的可行性,项目组成员根据需求 方式:kickoff会议 3.3PRD更新及最终确定 参与方:产品经理 描述:根据需求评审会议上多方的反馈,进行PRD的编辑及修改,最终根据成员的反馈进行修改和定版 方式:自行编写 第四阶段:技术方案时间确定阶段 4.1工作分解 参与方:技术负责人,技术人员,项目经理,QA,UED

智能化工程项目操作流程

项目操作流程 一、项目成本核计 1、由成本核算部、采购部、工程部共同核出项目的初步成本作为最基本考核标准; 2、成本核算部核对前期商务费用计入项目成本; 3、成本核算部与工程部核对项目初步清单数量(可作为施工队工作清单); 4、采购部、成本核算部、工程部共同核对初步成本造价,作为项目实施成本控制的蓝本; 5、采购部要列出各系统设备大致采购周期抄送工程部备案; 6、施工费用由总经理、副总经理与工程部核定; 7、项目其他费用由总经理、副总经理与工程部核定(粗略按比例折算)。 二、项目执行流程 1、前期操作中(中标前),总经理、副总经理制定规划,成本核算部主导,采购部、工程部配合; 2、项目中标后,成本核算部在一定时间内(根据项目大小制定工作时间计划,包括合同、投标资料、设计图纸、清单等)移交工程部接手; 3、项目深化由工程部主导,成本核算部、采购部、予以配合,总经理、副总经理予以督导(根据项目大小制定工作时间计划,原则上不超过10个工作日); 4、确定项目经理,项目实施采取项目经理负责制。编制项目章程、项目计划(包括成本、进度、质量等); 5、施工队的选择根据初步核算清单,由工程部经理组织候选施工队进行统一报价,报价的发放、回收、比价由副总经理负责实施,副总经理决定施工队后通报给工程部,由工程部经理负责签订施工合同流程,施工合同采用统一格式,统一条款,如有特例需请示副总经理; 6、每个项目必须由项目经理负责货物请购。请购单由项目经理填写后首先交工程部审核(请购单的内容应包括:请购货物的品牌、型号、规格、数量、用途、相应辅材和检测报告合格证、保修书等以《采购申请表》为准),审核通过后,

系统集成项目实施程序

1目的 规范系统集成过程,确保构成集成系统的代理产品、应用软件、网络系统、工程服务、相关配置和数据资料等各组成部分能有机的集成在一起,保障产品和服务的质量,并最终按合同要求交付用户使用。 2适用范围 适用于项目实施过程中集成系统活动,包括产品交付安装、集成测试、顾客培训以及验收等。 3定义、术语及说明 集成项目分为两类,根据合同或协议的要求,将软件、硬件、设施和数据构成集成系统,并安装、交付给顾客使用的过程定义为集成项目;在项目中包含开发内容时,执行《应用软件开发程序》和《硬件开发及设备研制程序》。 4职责 交钥匙类项目:应用开发项目和集成开发项目过程中的软件产品部分由研发部项目组负责安装验收;对于作为最终产品 一部分的自主开发的产品由工程服务部项目组负责安装及 验收;采购代理产品由工程服务部项目组或由原厂商负责安 装验收。 督导类项目:产品的安装有需方解决,由工程服务部项目组提供技术支持及工程督导,并负责最终验收。 5工作流程 5.1项目实施方案 项目负责人根据合同要求,编制项目实施方案,对系统集成项目的全过程进行系统地规划,并做出规定。项目实施方案制定后需提交公司质量管理部评审,经主管副总签字确认后,开始付诸实施。 项目实施方案包括但不限于以下内容: 《项目总体计划》;

人员配置及组织结构; 实施流程; 进度控制; 质量控制; 费用预算; 物料管理; 物流管理; 资料管理。 项目组成员按项目实施方案的规定方式实施系统集成的全过程。 5.2产品交付 由项目负责人指派产品工程师,全面负责产品交付工作。产品工程师根据合同要求编制《现场交付安装及验收计划》,对产品的交付的方式、时间、用户方应提供的支持条件等做出规定,并事先通知用户,征得其同意。 5.3勘测及设计 根据工程性质及特点的不同,决定勘测设计的执行时间。由现场工程师进行现场勘测并编制勘测设计报告。 勘测设计报告包括以下内容: 勘测纪录; 计划物料清单; 设计方案; 施工设计图; 单项工程实施计划。 勘测设计报告需提交项目技术负责人进行审批,经签字确认后方付诸实施。 5.4系统安装准备 协助用户进行机房及通讯设施准备,确保环境满足安装要求。

综合自动化项目管理流程

综合自动化项目实施流程

一、工程项目人员职责 1、项目中标后合同签订前由业务代表填写《项目立项申请单》交系统集成部安排实施。 2、系统集成部负责组织成立项目组,项目组由业务负责人、商务负责人、技术负责人、施工外包方负责人和项目实施人员构成。 3、业务代表职责: 负责项目立项申请、合同签订、合同变更工作。(同成套公司配合) 负责提供招标文件、投标文件及投标其它承诺等作为项目组深化设计和施工的依据。 配合项目经理与用户沟通、确认施工范围、参与项目初验、项目终验工作。 4、商务部代表职责: 按项目经理进度计划要求采购设备。对采购设备质量和价格负责。(同物流部配合) 负责施工外包单位选择和外包方合同签订。 5、项目经理职责: 负责整个工程质量、进度控制、设备供货安排、工程人员申请、产品质量控制、分包商管理、货物签收、项目验收、文档整理等。 6、项目组成员职责: 按项目经理要求完成相关部分的安装、调试、验收、培训、文档整理等工作。 二、人员具体职责 (一)、项目经理的职责 1、确保项目按期完成,保证用户满意。 2、协助合同和技术协议签订,审核合同协议和技术实施相关条款。 3、和业务及用户一起制订项目实施进度计划,提出材料设备采购计划,督促业 务、商务部、库房按时进货和发货。

4、目标分解,划分出主要工作内容和工作量;提出人员需求计划。对项目阶段性目标和项目总体目标进行控制,确定项目阶段性目标的实现标志。 5.、项目决策:包括实施方案、奖惩、重大技术措施、设备采购方案、资源调配、 进度计划安排、合同及设计变更、索赔等。 6、履行合同义务,监督合同执行,处理合同变更,对分包方进行质量、进度、 配合协调控制,把项目各方统一到项目目标和合同条款上来。 7、做好工程日志记录、制作和管理工程文档。项目阶段性目标的实现标志须经用户签字确认。 8.、协调解决工程实施过程中出现的不可预测的问题。 9.、向部门和公司领导汇报工作进度。(每周工作进度汇报) 10. 负责监督和考核工程参与人员的工作。 11、保证项目按合同期限和技术要求完成,承担完成工程目标的责任。 12.、承担用户满意度责任。 13、负责与相应片区总经理和相关销售经理沟通。 (二)、项目经理的权力 1、生产指挥权: 项目经理有权按合同的规定,在保证总目标不变的前提下对人、财、物等资源进行指挥调度进行优化和调整。 2、人事权: 项目班子的组成人员的选择、考核、聘任和解聘,对班子成员的奖惩、调配、指挥、辞退,在有关政策和规定的范围内选用和辞退劳务队伍等是项目经理的权力。 3、财权: 有权在规定范围内决定项目参与人员的奖惩奖金分配。 4、技术决策权: 主要是审查和批准重大技术措施和技术方案,以防止决策失误造成重大损失。必要时召集技术方案论证会或外请咨询专家,以防止决策失误。 5、设备、物资、材料的采购与控制权: 在公司有关规定的范围内,决定设备进场时间,对工程材料的进场有权按质量标

智能化弱电系统项目管理

智能化弱电系统项目管理培训资料

智能化弱电系统的项目管理 (内部培训资料)

目录 一、概述 (5) 二、智能化弱电系统工程的工序流程 (5) 三、项目管理内容 (6) 四、技术管理 (6) 4.1 技术标准和规范管理 (6) 4.2 施工图的深化设计 (7) 4.3 安装工艺管理 (8) 4.4 技术文件管理 (8) 五、施工管理 (9) 5.1 施工组织管理 (9) 5.1.1 项目部的建立 (9) 5.1.2 组织设计和组织管理 (10) 5.2项目的进度管理 (10) 5.2.1 项目进度的制定 (10) 5.2.2 项目进度的控制 (11) 5.3 界面协调管理 (11) 六、质量管理 (11) 6.1 设计过程的质量控制 (12) 6.2 采购过程的质量控制 (12)

6.3 施工过程的质量控制 (13) 七、系统测试与验收 (14) 7.1测试验收流程 (14) 7.2 制定测试验收计划 (14) 7.3 竣工验收 (15) 八、结束语 (15)

智能化弱电系统的项目管理 一、概述 智能建筑弱电工程项目管理的目标是:运用现代化的管理技术,采用系统控制的方法,将各种资源经过管理由输入转化为输出,并排除各种干扰,实施动态管理,及时发现偏差纠正偏差从而达到合同所限定的质量、工期、成本等要求,向业主提供质量优良的工程。 智能建筑弱电工程项目管理是一项难度较大的工作,它是高新技术在建筑领域应用的产物,其主要特点是:系统技术含量高、管理的对象复杂、以及综合协调要求高。 因此智能化弱电工程的项目管理要有一个系统的考虑与统筹安排,在时间上、空间上、对各种资源进行科学的合理的综合利用,以保证项目的成功建设。 二、智能化弱电系统工程的工序流程 智能化弱电系统工程的工序流程如图一所示: 图一:智能化弱电系统工程工序流程

系统集成项目工作流程及管理

系统集成部运营工作流程售前——售中——售后项目实施阶段工作流程: 一、流程图

售后

二、工作流程说明 1、根据销售部门提出的服务请求由销售代表填写服务请求表格,在服务请求表格中详细填写以下信息:用户详细信息、服务请求类型、服务内容、服务请求时间等等信息。 2、网络技术的受理人员将销售或业务部门的服务申请单提交给部门经理,由部门经理结合当前的工作安排以及申请服务的技术类型,合理的安排相应的技术人员受理该项服务(设计服务)。

3、根据销售部门对整个项目的了解情况,以及网络技术部门对方案设计数据的需求情况决定是否需要对用户进行上门调研。 3.1需要项目上门调研。由集成部部门经理指派响应的技术人员配合销售部上门对客户的情况进行了解,填写项目调研、现场勘察的各种表格。 3.2不需要项目上门调研。销售方已经充分了解了用户的需求,由销售方填写用户需求的表格。 4、将项目调研的各种数据进行汇总整理,结合项目的需求开展项目讨论,成立项目小组,根据项目的类型指派相应技术人员进行方案的设计,相关销售人员配合,完成方案设计。 5、技术人员在方案设计报告表要求的时间内设计解决方案,在设计过程中充分结合销售部门人员,出现设计目标不明确或数据不清楚的情况及时联系甲方负责人,进行项目补充调查。 6、方案设计完成后,由方案设计人员发起,网络技术主管主持、网络技术人员以及相关销售人员参加的项目设计方案讨论会,着重对方案的可行性、先进性、设备选型、造价幅度等情况进行审核,最终确立技术方案,由部门经理签字确认。 7、将设计出的方案提交给商、财务部门,由商、财务部门制定项目设备预算报价,销售部门制定自己的投标报价。 8、将设计的方案书与投标报价提交甲方。 8.1 根据甲方的要求,我方技术人员到达用户现场解答用户提出的各种问题,对设计方案进行现场的技术讲解。 9、签定合同。 10、部门经理组织相关技术人员开展项目组织会议,成立项目实施小组,安排负责人,根据合同工期要求编写施工组织计划与施工方案。 11、进入项目管理阶段,结合项目管理方案对项目进行管理。 12、进行项目准备会 参加部门:系统集成部销售部门物流部门财务部门 行政人事部门 需明确的会议议题: ◆成立项目小组并且明确分工、职责与负责人 ◆确立施工的起始时间 ◆制订项目准备阶段的时间计划表 ◆项目施工人力资源计划(系统集成部、行政人事部) ◆项目实施时间计划(销售部、系统集成部) ◆材料及设备采购与运输计划(商务部、财务部)

网络系统集成项目管理流程..

项目管理流程1.售前部分 1.1.工作流程

1.2.工作内容 1)配合销售人员与用户进行现场技术交流。在技术交流完毕后,根据交流情况,填写 《XX用户需求信息表》。 2)根据用户要求,结合与用户现场交流情况,根据用户实际环境状况,编写《XX项 目技术建议方案》。 3)根据用户需求,结合与用户现场交流情况,代替用户编写或配合用户编写《XX项 目招标文件》。 4)根据用户需求,如果用户需要公开招标,则根据招标文件编写《XX项目投标文件》, 并根据用户约定日期参加投标。 5)投标结束后,不论中标与否,均需总结投标过程中的得与失,配合销售人员填写《投 标总结表》。

2.售后部分2.1.工作流程

2.2.工作内容 1)在合同签订时,配合销售人员,多次拜访用户,最终与用户确认《XX项目设备清单》。 2)项目设备清单确认后,配合销售人员与甲方签订合同。 3)签订合同完毕后,销售人员开始备货,技术人员在设备备货阶段编写各种方案,主要是 《XX项目详细设计方案》,《XX项目实施方案》,两个方案无特殊情况下,一般要求在设备到货之前提交用户,并通过用户评审。在编写实施方案时,对于大型项目,有可能按照各个分区编写《XX项目分区实施工艺》。 4)根据项目实施方案,制定《XX项目工程进度计划》 5)设备到货后,工程实施人员进场,根据用户要求进行实施,在实施过程中涉及到网络割 接或应用割接时,要编写《XX项目XX应用割接方案》。在实施过程中多与用户及销售人员沟通,每天提交《XX项目工作日报》,每周提交《XX项目工程周报》,对于重大问题排查要及时向用户及销售人员汇报问题处理进度。 6)根据合同要求,项目阶段性实施完毕后,编写《XX项目初验方案》,并提交用户评审。 进行项目初验。 7)项目初验完毕后,项目进入下一阶段实施,在实施过程中多与用户及销售人员沟通,第 天提交《XX项目工作日报》,每周提交《XX项目工程周报》,对于重大问题排查要及时向用户及销售人员汇报问题处理进度。 8)项目所涉及所有内容全部实施完毕后,根据用户要求,编写《XX项目日常维护方案》 以及《XX项目应急方案》 9)项目所涉及所有内容全部实施完毕后,根据合同要求,项目进行终验,编写《XX项目 终验方案》,并提交用户评审。

化工项目管理全套流程

石化工程项目管理流程 编制: 审核: 批准:

目录 1、工程项目管理总流程 2、招标工作程序 3、监理工作程序 4、质量控制程序 5、工期控制程序 6、成本控制程序 7、重要材料控制程序 8、设计变更程序 9、隐蔽工程验收程序 10、竣工验收程序 11、合同管理程序 12、信息、资料管理程序

质量控制 工期控制 成本控制 安全管理 合同管理 组织协调 重要材料控制 设计变更控制 信息档案管理 ?? 工程项目管理总流程 签署委托项目管理合同 项目管理公司提交项目策划 委任项目经理、组建项目部 收集有关资料,实施项目管理工作 办公室 形象策划 项目策划 合同管理 信息管理 前期工程 办理前期手续 项目勘察、设计、 方案评审 概、预、决算编制审查 工程管理 工程监理 施工管理 质量鉴定 试运行 竣工验收 招标采购 招投标代理 采购管理 投资咨询 规划咨询 融资咨询 编制项目建议书 编制项目可研报告 计划财务 专项账户 用款计划 资金拨付 财务审计 后评价 项目部负责现场管理 竣 工 验 收 项目结束、总结、归档

招标工作程序 ???

?? 监理工作程序 总 监 理 工 程 师 建 立 项 目 监 理 部 编 制 监理规划 按 工 程 进 度 分 专 业 编 制 监 理 实 施 细 则 参加业主主持召开的第一次工地会议 实 施 工 程 监 理 组织工程预验收 并提出工程质量评估报告 参加竣工验收、交付使用 监理实施阶段工作总结 建立监理任务完成后 向业主提交工程监理档案资料

浅析建筑智能化项目管理的重点

浅析建筑智能化项目管理的重点 摘要建筑智能化系统在建筑工程建设中扮演着越来越重要的角色,人们也越来越依赖它所构建和营造的安全、舒适、节能、高效的工作及生活环境,随着工业4.0及智慧地球等概念的发展和应用,建筑智能化系统的建设将进入一个全新的阶段,这同时也对项目实施人员提出了更高的要求。本文从建筑智能化施工单位的角度出发,阐述项目经理在项目管理中将会遇到的难题和应对之道,同时探讨了在实际工作过程中,项目经理要着重提升的几项能力。 关键词建筑智能化;项目管理;沟通协调 一直以来,项目经理都在建筑工程的项目管理中扮演着核心角色,项目团队特别是项目经理的能力与水平是决定一个项目成败好坏的关键。土建、装饰装修、机电安装等专业,由于工程体量较大,造价高,这些专业工程的项目部往往人员齐整,分工明确,项目管理工作基本做到有条不紊,责权分明。虽然建筑智能化系统属于建筑安装工程的一个分部工程,其在招投标文件中也明确要求成立人员齐整的项目部,但在实际施工过程中,特别是在子系统较少,造价较低的建筑智能化项目中,施工单位项目部成员往往会身兼数职,而对处在核心位置的项目经理,不仅要担当项目管理的重任,同时也要参与工程技术方案的制定和施工指导,这也就对建筑智能化工程的项目经理提出了更高的要求。 1 建筑智能化工程施工过程中所遇到的问题 1.1 业主方管理不到位 业主单位及监理单位往往把绝大部分精力投入到土建、装修、机电安装等专业工程的管理中,对建筑智能化项目的重视程度不高,投入不够,通常也未配备相应的专业技术人员。 1.2 设计缺陷及清单项错误 一些设计单位的设计人员对建筑智能化相关标准和规范掌握得不够全面、准确;特别是未对土建、装修、机电安装专业的图纸进行仔细研究和消化,现场了解得不够全面,智能化图纸设计的不够严谨准确。招标代理机构编制的招标清单中,错项、缺项时有发生,清单项不够准确。 1.3 投标错误 部分施工单位在编制投标文件时,由于对部分智能化系统不够熟悉,不了解相关系统的施工工序,清单定额项的套用常有错误使用的地方。 1.4 施工方管理不善

项目管理流程及规范

项目管理流程及规范 2016年11月09日

目录 1. 文档目的 (3) 2. 项目流程 (4) 3. 项目流程规范 (5) 3.1需求(调研)分析 (5) 3.2产品低保真原型 (5) 3.2原型/需求评审 (5) 3.3项目立项 (5) 3.4需求确认 (6) 3.5项目周期重新估算 (6) 3.6活动(功能)时间估算 (6) 3.7需求变更管理 (7) 3.8风险预警 (7) 3.9进度控制 (7) 3.10质量管理 (8) 3.11产品发布 (8) 3.12项目验收 (8)

1.文档目的 本文档是为了解决公司人员对项目流程不清晰的问题,特别是项目组成员,项目经理、产品经理和各部门之间的协作,达到合理管控项目,有制度可依。从而杜绝或减少项目排期混乱、随意插队等现象。

2.项目流程

3.项目流程规范 3.1需求(调研)分析 1、明确项目范围 2、明确项目目标 3、识别项目干系人并管理期望 4、整理项目需求 5、可行性分析(技术、经济、操作) 6、预测项目风险 7、以上内容形成项目概况报告,并包含初步的里程碑点和排期表 8、(外部如有需要可以实地考察,调研,需准备调研表格,做完后签字) 9、(如有方案或合同,项目经理需要仔细逐条过一遍,找出和实际的差异,内容形成差异 报告含在项目概况报告里面) 3.2产品低保真原型 1、交付产品经理项目概况报告,项目和产品、需求方开会讨论需求 2、产品出完整的低保真原型 3、项目经理需要对原型做检查,确保达到需求要求 3.2原型/需求评审 1、提前一天通知相关人员(项目、产品、前端、研发、业务、测试、运维)进行原型评审 会议 2、新的比较大的功能改动需要单独开展,小的需求和已有的小改动的评审可以含在立项会 上开展 3、会议上所有人需要发表对原型的看法,业务和项目要注意原型是否真满足了需求 4、会议需要得出明确的结论,结束后形成会议纪要 3.3项目立项 1、邮件提前通知参会人员,包含业务、项目、产品、设计、前端、后端人员。邮件中需要 包含明确的会议时间点,参会人员,会议预计持续时间、会议主题等要素。 2、会议立项 1)任命项目经理,组成项目团队 2)项目经理主持会议,先介绍项目概况,展示项目概况报告; 3)项目经理讲解原型,讲解具体需求,细节由对应产品补充说明;项目不清楚时可由

智能化项目管理培训

智能化弱电系统的项目管理

目录 一、概述 (3) 二、智能化弱电系统工程的工序流程 (3) 三、项目管理内容 (3) 四、技术管理 (4) 4.1 技术标准和规范管理 (4) 4.2 施工图的深化设计 (4) 4.3 安装工艺管理 (5) 4.4 技术文件管理 (5) 五、施工管理 (6) 5.1 施工组织管理 (6) 5.1.1 项目部的建立 (6) 5.1.2 组织设计和组织管理 (6) 5.2项目的进度管理 (7) 5.2.1 项目进度的制定 (7) 5.2.2 项目进度的控制 (7) 5.3 界面协调管理 (8) 六、质量管理 (8) 6.1 设计过程的质量控制 (8) 6.2 采购过程的质量控制 (8) 6.3 施工过程的质量控制 (9) 七、系统测试与验收 (10) 7.1测试验收流程 (10) 7.2 制定测试验收计划 (10) 7.3 竣工验收 (10) 八、结束语 (11)

智能化弱电系统的项目管理 一、概述 智能建筑弱电工程项目管理的目标是:运用现代化的管理技术,采用系统控制的方法,将各种资源经过管理由输入转化为输出,并排除各种干扰,实施动态管理,及时发现偏差纠正偏差从而达到合同所限定的质量、工期、成本等要求,向业主提供质量优良的工程。 智能建筑弱电工程项目管理是一项难度较大的工作,它是高新技术在建筑领域应用的产物,其主要特点是:系统技术含量高、管理的对象复杂、以及综合协调要求高。 因此智能化弱电工程的项目管理要有一个系统的考虑与统筹安排,在时间上、空间上、对各种资源进行科学的合理的综合利用,以保证项目的成功建设。 二、智能化弱电系统工程的工序流程 智能化弱电系统工程的工序流程如图一所示: 图一:智能化弱电系统工程工序流程 三、项目管理内容 智能化弱电系统工程的项目管理内容包括技术管理、施工管理、质量管理、安全与文明管理、成品保护、系统测试与验收等多个方面。本文从技术管理、施工管理、质量管理、以及系统的测试验收方面加以论述。

一个完整的项目管理流程知识讲解

一个完整的项目管理 流程

一个完整的项目管理流程 从一个项目提出到结束,按照ISO9001:2000的项目管理流程,大致有如下步骤: 1、产品立项报告 按照公司的管理流程,由公司有关人等都有可能提出《产品立项报告》,比如公司老总、市场部门、研发部门,一般是在公司组织的定期召开的会议上提出,经初步讨论具有一定的可行性之后,由公司领导提交到公司负责产品开发立项的部门,比如,总工办,然后,按照公司的管理流程,由该部门组织人员进行讨论,最后指定某人进行产品的可行性分析,提交《产品的可行性分析报告》。 在《产品立项报告》中,初步描述该技术的国内、国外现状、经济效益和社会效益。。。 2、产品可行性分析报告 指定的某人提交《产品的可行性分析报告》,在会议上产品立项讨论通过,指定项目经理,对该产品提出《初步设计》。 在这里,要对风险进行评估。 风险控制:要求,新技术在产品中的使用比例不要超出30%。 如果这个产品大量使用新技术,那么,质量和进度往往不容易保证。

新技术,一般是需要先期做一些知识储备。使用太多的新技术推出的产品,一旦出现了不可控制的缺陷,将是灾难性的损失。 以上过程产生项目经理。以下步骤在项目经理的参与和指导下进行。 3、初步设计 由项目经理负责编写。 在这里,要对成本、进度、风险进行准确评估。 产生《初步设计》后,经讨论修改通过后,把《初步设计》提交给该项目的硬件工程师、软件工程师和结构工程师分别提交《硬件详细设计》、《软件详细设计》和《结构详细设计》; 在初步设计中,指定该项目负责的硬件工程师、软件工程师、结构工程师、样机生产负责人、测试工程师等。 在这里,对可靠性设计进行分析, 硬件工程师按照该项目的《初步设计》的要求,写出《硬件详细设计》,经项目经理批准后,按照该《硬件详细设计》做原理图、PCB和物料清单;提交给生产部门,做PCB和采购物料; 提交原理图给软件工程师。 在《硬件详细设计》中,对产品的成本、质量、可靠性进行分析,提交所需的资源表,提交进度表,提交测试记录单。

自动化项目的管理流程和要点

随着我国的人工成本越来越高、招工难、人员管理难度加大、质量要求趋严、减少安全事故等诸多因素,尽管进行自动化升级有前期投入成本较高的缺点,然已成为不可避免的主流趋势。 业界公认的数据是:自动化升级项目的投入产出比一般在1:4~1:6。但笔者在不同性质的企业,目睹有些自动化项目在投入使用后,易出现与生产工艺匹配欠妥故产品质量不稳定;先天故障偏多故效率低下、或维护费用高昂等诸多问题,导致自动化项目的整体收益欠佳,甚至不少崭新的自动化设备或产线被直接废弃或闲置。 于是,如何确保自动化项目的质量、效率、投入产出比等指标符合预期要求,已成了一个无法回避的话题。 自动化项目的主要管理流程 不同的自动化项目、不同的企业,尽管很难完全相同,但自动化项目的主要流程一般会包括:项目提出与评估、预算与招投标、供方选择与合同签订、设计与制造、安装与调试、试产与验收、使用与维护、后期管理(例如技改、封存、报废)等。 可采取“网络图”、“甘特图”等方式来制作自动化项目的实施计划。 自动化项目的实施责任方 对于自动化项目数量不多的企业,从各部门抽调人员组成一个临时项目组,是可行的。 对于自动化项目数量繁多、又有心长期进行自动化升级的企业,则有必要成立专门的自动化项目管理部门、或在设备管理部门内增加此职能。 项目提出与评估 因为自动化项目需要耗费精力、资金等,尤其是大中型的项目,耗费动辄数十万元甚至更多,故宜考虑其目的为何:效率提升(包括省人、省力等);质量工艺更稳定;单位原料消耗量减少;能耗降低;安全系数增加;排污减少;节省空间等。当然,一个自动化项目可包含不止一个目的,例如自动立体仓系统既可提高物流效率、减少货物堆积造成的压坏压伤,也可节省仓储空间(仓储场地费用)。 实际上,对于企业人员来说,厘清自动化项目之目的并不难。但随之而来的一个问题却需要给予足够的留意:在人员精力、资金有限时,往往无法将整个产品价值流全盘进行自动化升级,在此情况下,究竟在哪个环节优先实施自动化项目?

项目管理工作流程

项目管理工作制度 (讨论稿,供项目部项目管理参考) 第一章总则 第一条贯彻公司以市场为中心的基本思想,理顺项目管理部门和人员的关系,确定工作流程,明确工作责任,遵照国家有关标准规范和公司项目管理规定,制定项目管理工作流程制度。 第二章定义 第二条遵循项目经理负责制的原则,通过项目经理和项目组织的努力,运用系统的理论和方法对特定项目及其相关可利用资源进行计划、组织、协调、控制,以实现项目的预定目标。 第三条适用范围 公司项目部管理的项目,以及所涉及的项目业务、部门、人员。 第四条名词解释 1、项目经理,负责项目全程管理,完成项目计划、组织、协调、控制,实现项目 的预定目标,对项目总监负责。 2、项目业务经理:在项目签约前的项目经理,主要负责完成项目的前期需求调研 及总体设计方案,从项目的前期公关、跟踪,直至项目的签约。对项目经理负 责。 3、项目实施经理:在项目签约之后的项目经理,主要负责项目的详细调研及详细 设计方案,从实施计划的制定、执行,直至项目的完工验收。对项目经理负 责。 4、项目业务员:负责销售业务,与项目成败具有直接利益关系的人员。对项目经 理负责。

汇总 汇报 指导 协调 第三章 流程 第五条 项目准备 1、业务信息的管理 2、意向客户的确定 第六条 项目立项 1、立项 2、跟踪 3、签约 第七条 项目实施 1、确定实施组 2、制定实施计划 3、编制项目预算 4、执行实施计划 5、协助项目决算 6、项目内部评审 7、完成竣工验收 8、提交竣工文档 第八条 项目终止 第九条 项目文件归档 第四章 项目准备 第十条 适用范围:项目部 第十一条 业务信息的管理 1、任务:项目信息调研,收集、汇总项目业务信息 2、工作流程:业务员 每日 项目经理 汇报 项目经理 每日 项目总监 汇报 3、形式:口头报告、书面报告,晨会、例会,重大问题随时报告。 4、报表:《项目业务日报表》、《项目业务周报表》 5、任务:提出意向客户名单;确定意向客户;提出售前技术支持要求。 6、工作流程:业务员 提出、反馈管理建议 项目经理

智能化工程项目管理制度

一、施工现场考勤制度 1、工程现场全体工作人员必须每天准时出勤。指纹打卡。工程开工后,工作时间为每天八小时。 2、工作人员外出执行任务需要向项目经理请示,填写外勤任务单,获准后方可外出。 3、项目经理外出需向分管副总汇报。 4、病假需出示病假证明书。 5、事假要向项目经理申请,填写请假条,一天以内项目经理批准,两天以上总经理批准。获准假后方可休息。并送行政部备案。 6、因工程进度需要加班时,所有工作人员必须服从。由项目经理填写加班申请表。工作人员加班工资另计,项目经理不计加班工资。工作人员因自身原因不能按时完成自身工作任务,需要加班的,不计加班工资。 7、无故旷工三次或连续三天者除名。 二、施工现场例会制度 1、自工程开工之日起至竣工之日止,坚持每天举行一次碰头会。 2、每日例会由项目经理召集,施工员及施工班组负责人参加。工程文员记录归档。项目经理可根据具体问题扩大参加例会人员范围。 3、施工中发现的问题必须提交例会讨论,报分管副总批准。例会中做出的决定必须坚决执行。 4、各班组间协调问题提交日例会解决。例会中及时传达有关作业要求、及最新工程动态。

5、每周例会由分管副总召集,由项目经理、预算员、营销经理参加,工程秘书记录归档。分管副总可根据具体问题,扩大参加人员范围。 6、各生产部门间的协调问题、甲乙双方的协调问题提交周例会解决。例会传达公司最新工程动态、最新公司文件及精神。 三、施工现场档案管理制度 1、工程秘书应严格建立档案管理要求,做好资料档案工作。 2、做好施工现场每日例会记录、每周例会记录。临时现场会议记录。 3、现场工作人员登记造册。施工班组人员身份证复印件整理归档。 4、工程中工程量签证单、工程任务书、设计变更单、施工图纸、工程自检资料的整理归档。 5、工程中其它文件、资料、文书往来整理归档。 6、各类档案资料分类保管,做好备份,不得遗失。同时建立相关电子文档,便于查阅。 7、借阅档案资料需办理借阅手续。填写工程资料借阅表,并及时归还。 四、施工现场仓库管理制度 1、材料入库必须经项目经理验收签字,不合格材料决不入库,材料员必须及时办理退货手续。 2、保管员对任何材料必须清点后方可入库,登记进帐。填写材料入库单。同时录入电子文档备查。 3、材料帐册必须有日期、入库数、出库数、领用人、存放地点等栏目。 4、仓库内材料应分类存入堆放整齐、有序、并做好标识管理。并留有足够的通道,便于搬运。 5、油漆、酒精、农药等易燃易爆有毒物品存入危险品仓库。并配备足够的消防器材,不得使用明火。

非标自动化设备开发流程

非标自动化设备开发流程 随着劳动力成本不断提高以及消费者需求多样性越来越多的企业关注工厂自动化生产,给制造非标自动化公司带来了发展商机。 作为一个工控技术人员和开发非标自动化设备的一份子,我们有必要知道研发一台非标设备的开发流程,为自己的职业发展确定一个目标。你是要成为一个资深电气设计师、资深机械设计师、还是一个掌管全局的项目经理呢

下面介绍一下非标自动化设备开发流程

我们从流程图可以看出制造非标自动设备团队的主要参与人员: 项目经理 负责整个项目的进展,组织、协调团队完成整体工作任务,与客户主要负责人员进行有效沟通关于项目实施情况等管理工作 电气工程师 电气图纸设计、编制电气采购清单、程序设计包括PLC、上位机、触摸屏等、与供应商沟通有关技术问题、指导电气安装人员安装、设备调试、技术文档编制等 机械工程师 机械图纸设计、编制机械采购清单、与供应商沟通有关技术问题、指导机械安装人员安装、设备调试、技术文档编制等 采购 根据采购清单采购电气元器件和机械标准件、管理采购合同、与工程师沟通相关采购件的周期和替代品等 电气安装工 根据电气图纸安装电气元器件和配线、如有问题即时与电气工程师沟通、协助电气工程师校验设备信号完成调试等 机械安装工 根据机械图纸安装设备机械结构、如有问题即时与机械工程师沟通、协助机械工程师调试设备等

当然了还有其他参与人员的工作也很重要,可见制造非标自动化设备的每一个环节非常关键,所谓细节决定成败。 从流程图我们知道一台非标专机或者一条非标自动化生产线首先是根据生产工艺确立自动化方案,之后实施具体设计、安装和调试等工作,所以非标自动化设备方案的确定至关重要,一旦方案失误后面的工作都是徒劳。

系统集成项目的工作流程

工作流程一、流程图

售后

二、工作流程说明 1、根据销售部门提出的服务请求由销售代表填写服务请求表格,在服务请求表格中详细填

写以下信息:用户详细信息、服务请求类型、服务内容、服务请求时间等信息。 2、技术的受理人员将销售或业务部门的服务申请单提交给部门主管,由部门主管结合当前 的工作安排以及申请服务的技术类型,合理的安排相应的技术人员受理该项服务(设计服务)。 3、根据销售部门对整个项目的了解情况,以及技术部门对方案设计数据的需求情况决定是 否需要对用户进行上门调研。 (1).需要项目上门调研。由技术部门主管指派响应的技术人员上门对客户的情况进行了 解,填写项目调研、现场勘察的各种表格。 (2).不需要项目上门调研。销售方已经充分了解了用户的需求,由销售方填写用户需求 的表格。 4、将项目调研的各种数据进行汇总整理,结合项目的需求开展项目讨论,成立项目小组, 根据项目的类型指派相应技术人员进行方案的设计,相关销售人员配合,填写方案设计报告表。 5、技术人员在方案设计报告表要求的时间内设计解决方案,在设计过程中充分结合销售部 门人员,出现设计目标不明确或数据不清楚的情况及时联系甲方负责人,进行项目补充调查。 6、方案设计完成后,由方案设计人员发起,技术主管主持、技术人员以及相关销售人员参 加的项目设计方案讨论会,着重对方案的可行性、先进性、设备选型、造价幅度等情况进行审核,最终确立技术方案,由部门主管签字确认。 7、将设计出的方案提交给商务部门,由商务部门制定项目设备预算报价,销售部门制定自 己的投标报价。 8、将设计的方案书与投标报价提交甲方。根据甲方的要求,我方技术人员到达用户现场解

工程项目管理全过程的工作

工程项目管理全过程的96项工作,总结的真全! 不同于建设项目管理,工程项目管理指从事工程项目管理的企业,受工程项目业主方委托,对工程建设全过程或分阶段进行专业化管理和服务活动。做好工程项目管理需要完成哪些具体细节?答案就在这96项具体工作中。 项目前期咨询阶段工作 1.环境评估; 2.可行性研究报告; 3.办理项目立项。 设计阶段工作 1.协助业主方组织勘察、设计单位的招标及合同签订; 2.协助业主和设计单位落实并提供工程所在地地下管网资料; 3.协助勘探单位办理出入证、与有关单位签订保卫、安全协议; 4.协助勘察单位与相关部门办理临时用水、用电协议; 5.现场配合勘探; 6.负责地质勘探报告的报审; 7.协助业主对地质勘探报告审查协议的签订; 8.负责审核施工图设计计划; 9.配合设计院进行施工图设计; 10.负责组织设计单位与外部有关部门的协调工作;

11.协助设计院及业主方进行主要设备、材料的选型工作; 12.配合业主方进行设计图纸的会签; 13.负责检查和控制设计进度; 14.负责设计质量的跟踪工作; 15.负责审核设计预算并反馈结果。 施工阶段工作 1.负责施工图文件的报审; 2.协助业主对施工图文件审查协议的签订协议; 3.负责施工图文件和消防审查意见的反馈及处理跟踪; 4.负责建设规划许可证办理; 5.负责项目报建; 6.负责编写监理招标文件、参与对监理单位资质的考察; 7.协助业主方组织监理单位的招标、监理合同签订; 8.负责编写工程施工招标文件; 9.参与承包商的资质及能力考察、对承包商的面试并推荐参加投标的承包商; 10.负责工程施工招标的组织(含招标代理、工程量清单及预算价编制标底); 11.负责招标答疑的组织; 12.施工招标答疑中符合性的审定(技术类);
