施工技术方案申报表

(南京水建[2011]技案号)

合同名称:南京市六合区八百河治理工程合同编号:LHBBH/SG-01/2010

承包人:南京市水利建筑工程有限公司

说明:本表一式4份,由承包人填写,监理处审核后,随同审批意见承包人、监理处、发包人、设代机构各1份。

土方回填工艺试验

一、土方填筑的工艺流程

本工程填筑土料主要来自土方开挖的土料,大坝坝身、外购土方等;涵洞部位回填土均采用设计要求的均质粘性土。

①堤身填筑工作面的土方,经推土机整平后羊足碾碾压;②建筑物周边下部空间狭小处和结构物边缘处,采用2.8KW蛙式打夯机配合人工夯实;③建筑物周边上部填筑空间较大部位和大堤

等大面积填土部位采用T140推土机、CAT320挖掘机或徐工8/16t振动压路机碾压。(见下土方填筑工艺流程图)

按照设

C试验记录

记录压实土体的结构状态,是否产生剪力破坏,并测量其破坏深度,记录原状土结构破坏情况。

观察碾压的工作情况,如土料是否粘碾,表面土层随碾压的翻动及层间结合情况等。

8块场地根据机械及土质的不同记录如下;

1.1、2、3、4号场地为水泥土的试验场地。主要用于大坝输水涵洞回填。三块场地根据拌合好的的水泥土用挖机进行不同厚度的摊铺,摊铺后随机抽取4到5个点进行查验,看是否符合标准。然后采用人工整平。水泥土回填考虑到新建输水箱涵,碾压时先采用ROL650Y压路机及

2.8KW蛙式打夯机配合人工夯实。压实后先对土层压实后的土层厚度进行检测。测定压实后对干密度、含水量进行检测。设计压实系数为0.96;1:9水泥土的轻型击实最大干密度为1.68g/cm3,最佳含水率

为19.3%。现场测定压实后水泥土的含水率及干密度如下:

测定1—4号场地30公分摊铺压实后为25公分左右,所测数值符合规范要求。

2.5-8号场地为均质粘性土回填。主要用于大坝坝身、溢洪道等。回填时采用挖机进行不同厚度的摊铺,摊铺后随机抽取4到5个点进行查验,看是否符合标准。然后采用人工整平。粘土回填考虑到大坝坝身及溢洪道等施工,碾压时采用140推土机、徐工16t振动压路机、ROL650Y压路机及2.8KW蛙式打夯机配合人工夯实。大面积回填时采用140推土机配合徐工16t振动压路机进行碾压。对建筑物附近2米内采用ROL650Y压路机及2.8KW蛙式打夯机进行碾压。压实后先对土层压实后的土层厚度进行检测。测定压实后对干密度、含水量进行检测。设计压实系数为0.96;土样的轻型击实最大干密度为1.68g/cm3,最佳含水率为19.1%。大面积回填现场测定压实后的含水率及干密度如下:

测定5—8号场地40公分摊铺压实后为30公分左右,所测数值符合规范要求。

D试验成果整理

试验完成后及时将试验资料进行系统整理分析,绘制成果图表,编写试验报告。 绘制干容重、含水量与碾压遍数、铺土厚度等的关系曲线。

绘制最佳参数(包括复核试验)情况下的干容重、含水量的频率分布曲线与累积频率曲线(亦

称合格率曲线),以确定设计干容重合格率。

E 实验结论

根据以上试验成果,结合工程的具体条件,确定施工碾压参数及碾压方式,在试验报告中提出以下结论:

a 设计标准合理。

B 经现场鉴定没有产生剪力破坏。土料没有产生粘碾。 c 压实干容重的合格率100%。

D 水泥土的最大干容重1.69、最优含水量19.5,粘土的最大干容重1.70、最优含水量19.5与室内击实试验成果比较后,干容重、含水量等合理。

e 施工参数:水泥土的铺土厚度25、碾压遍数2.8KW 蛙式打夯机2边及ROL650Y 压路机2边;粘土的铺土厚度30cm ,碾压遍数140推土机2边及徐工16t 振动压路机3边。

f 现场检测铺土厚度符合现场施工要求。

南京市水利建筑工程有限公司驻金牛山水库除险加固工程项目部 2009年01月08日

1.63

1.60

16.0

18.0

20.0

22.0

24.0

土方回填专项施工方案

美的时代城13#、14#、17#住宅楼及地下车库 土方回填专项施工方案 编制: 审核: 审批: 中铁七局集团郑州工程有限公司美的时代城项目 2017年4月

目录 1、编制依据 (2) 2、工程概况 (2) 3、施工部署 (2) 4、施工方法 (3) 5、成品保护 (6) 6、应注意的质量问题 (7) 7、机械使用安全技术规程 (8)

1、编制依据 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《建筑机械使用安全技术规程》JGJ33-2012 《建筑施工安全检查标准》JGJ59-2011 《美的时代城设计施工图》 2、工程概况 邯郸美的时代城13#、14#、17#楼工程,位于邯郸市中华大街与南环路东南,南临支漳河,东临邯大路,西临左西街,由邯郸市美的地产有限公司开发建设,河北拓朴建筑设计有限公司设计,河北新隆基项目管理有限公司监理,中铁七局集团郑州工程有限公司承包。该工程集住宅用房、车库等功能。总建筑面积约57944.08万平方米。主楼地下均为2层,13#楼地上25层,14#楼地上27层,17#楼地上26层;剪力墙结构,筏板基础。 3、施工部署 3.1施工总体安排 回填土土料采用粘土。采用自卸汽车由场外运往现场从13#楼南侧出入口进场,基础周边回填土采用分层、分段沿基础周边形成台阶式的斜坡逐步回填到顶,地下室顶板按现场实际情况采用分层分区逐步完成回填土施工。 回填土压实工具采用机械碾压。 3.2施工程序 基坑底清理(地下室外墙、顶板防水层验收)——检验土质——分层铺土——分层碾压密实——检验密实度——修整找平——验收。

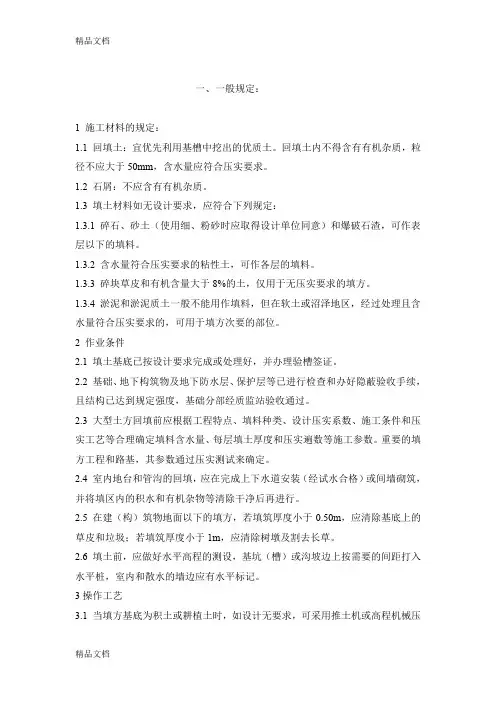

土方回填施工规范回填土施工工艺

土方回填施工规范回填土施工工艺 一、施工准备 1、材料 ⑴回填土:且优先利用基槽中挖出的优质土。回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。 ⑵石屑:不应含有有机杂质。 ⑶填土材料如无设计要求,应符合下列规定: 1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。 含水量符合压实要求的粘性土,可作各层的填料。 碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填 方。 4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。 5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。 2、作业条件 ⑴填土基底已按设计要求完成或处理好,并办理验槽签证。

⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好 隐蔽验收手续,其结构已达到规定强度。 ⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程和路基,其参数应通过压实测定确定。 ⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。 ⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去 长草。 ⑹填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需 要的间距打入水平桩,室内和散水的墙边应有水平标记。 二、操作工艺 1、当填方基底为积土或耕植土时,如设计无要求,可采用推土 机或工程机械压实5~6遍。 2、填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。 3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的

土方回填碾压试验方案

土方回填碾压试验方案 一、工程概况 郑州市牛口峪引黄工程年引黄河水总量为8505万m3,最大引水流量为15m3/S,工程主要建设内容分为三部分:水源工程、输水干线工程和荥阳支线工程。 输水干线工程为自邙岭顶部牛口峪村,向东南依次穿过枯河、连霍高速、索河、西南绕城高速及须水河等,最终沿化工路到达西流湖。输水干线规划线路长34.7Km,设计流量为15 m3/S,采用双排预应力钢筒混凝土管(顶管为预应力钢筒混凝土顶管,弯头及短管为钢管),荥阳支线分水口以上管径为2.8m,荥阳支线分水口以下管径为2.0m。 郑州市牛口峪引黄工程支线管道土建施工一标段:桩号E0+000.0~E1+917,E2+435.0~E4+200,荥阳支线分水口至南水北调北侧一级保护范围线和南水北调南侧一级保护范围线至穆寨。本工程主要施工内容为:DN2000管道铺设长约3468m,管径2.0m、空气阀井7座,控制阀井3座,DN2000控制阀安装4个,DN200空气阀7个,DN200闸阀7个。钢管管件安装29个等,包含施工图纸及工程量清单范围内所含全部内容。 主要工程量为:土方开挖为15.39万m3;土方回填13.45万m3。 二、编制依据 1)施工合同文件、招标文件及施工组织设计 2)本工程施工设计图纸、设计技术交底 3)《土工试验规程》(SL237-1999) 4)《水利水电工程施工测量规范》(SL52-2015) 5)《土工试验方法标准》(GB/T 50123-1999); 6)素土击实试验报告 三、碾压试验目的 1、核查土料压实后是否能够达到设计压实干密度值; 2、检查压实机具的性能是否满足施工要求;

土方回填施工方案模板

土方回填施工方案

土方回填施工方案 一、工程简介 二、土方回填前的准备 1、回填料的确定本工程回填料主要利用本工程开挖料, 工程师认为不合格的填筑料一律不得使用。 2、标准击实试验土方回填料确定后, 项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样, 抽取的土样应具有代表性, 各个土层和性状的土都应包括。土样抽取后送工地实验室做标准击实试验, 确定最优含水率下的最大干密度。经过实验作出土方回填料的最优含水率为16.8%, 最大干密度为 1.71g/cm3。根据合同技术条款回填土压实度D≥90%的要求, 确定出施工中控制的最小干密度为1.71g/cm3×90%=1.54g/cm3, 再查”含水量与干密度曲线图”确定合格干密度下的含水率区间为11%-24%。 3、现场碾压试验标准击实试验完成后, 即在施工现场安排碾压试验, 碾压试验的目的: ( 1) 、核查土料压实后是否能够达到设计压实干密度值; ( 2) 、

核查压实机具的性能是否满足施工要求; ( 3) 、选定合理的施工压实参数: 铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数; ( 4) 、确定有关质量控制的技术要求和检测方法。碾压试验在标定的四个回填区域分别进行, 不同的回填区域采用不同的压实机具: 蛙夯夯实遍数从4遍开始用环刀法抽取试样, 测定干密度值, 达不到要求再夯实6遍、8遍测定直到合格; 履带式推土机从第6遍开始测定, 然后测定8遍、 10遍, 最后经过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数。 4、施工前技术交底土方回填前, 由技术部向作业班组质检员进行详细的技术交底, 将回填区域的划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。 三、施工部署本工程回填按箱涵的施工顺序进行, 为适应主体建筑物的施工及满足建筑物回填需要达到的条件, 按每210m左右为一填筑段, 其填筑速度与建筑物施工速度相匹配, 回填作业连续进行。土方回填时, 采取两种方案进行, 即堆土区一侧采用大型推土机送土到基坑, 另一侧采用挖掘机装土, 自卸汽车从一端绕运到位, 做到两侧同时回填均匀上升。当土回填到箱涵顶部1m后( 即▽1.70) , 均采用大型推土机推土到位。 四、施工方法和程序1施工程序:

路基土石方回填施工工艺标准

路基土石方回填施工工艺标准

路基土石方回填施工工艺标准 1、总则 1.1、本回填施工工艺适用于重庆地区公路工程、市政工程道路路基土石方回填施工。 1.2、施工过程应遵守土石方施工操作规程及国家、部委或重庆市有关的安全、环保相关规定。 1.3、本施工工艺标准编写依据《公路路基施工技术规范》(JTGF10-)、《公路工程质量检验评定标准》(JTGF80/1- )和《城市道路工程施工与质量验收规范》CJJ1- 。 2、施工准备 2.1、开工前技术准备 2.1.1、根据业主方提供的设计施工图,全面理解设计要求和设计交底,进行现场调查和核对; 2.1.2、开工前建立质量、安全、环保管理体系,质量检测体系,对各岗位人员进行培训,以及质量、安全的交底,形成书面文字。 2.1.3、根据业主提供的导线点进行复测,确保资料无误。原有导线点不能满足施工需要时,应增设满足精度要求的附合导线点。原有水准控制点不能满足施工需要时,在路基回填路段增设满足精度要求的临时水准点 2.2、人员准备:根据本工程实际情况,配备足够的技术员、施工员、测量员、试验员、安全员、机械操作工、机械指挥工、后勤人员等。

2.3、机械设备及试验仪器设备准备 机械设备一览表 试验仪器设备一览表 2.4、施工安全准备工作 2.4.1、开工前,作好各项指路标识,防止车辆或行人误入施工区域。 2.4.2、现场设置醒目安全标识标牌。 2.4.3、在临边位置设置防护或安全警示标识。 3、施工工艺流程及操作方法 3.1、路基土石方回填施工工艺流程

3.2、测量放线 3.2.1、复核测量:施工前根据设计和监理的交底及交桩成果,先进行测量控制桩点的复核,并将复核成果报监理工程师确认。 3.2.2、建立测量控制网:根据复核确认的测量成果,用全站仪对路基回填施工段进行控制测量,建立测量控制网。测量控制网应能覆盖整个施工场区。 3.2.3、根据原地貘高程及路堤边坡收坡系数,放出路堤填筑的坡脚边线,洒上白灰线,便于清理地表。 3.3、路基清表及路基处理 3.3.1、如填方区内有水塘、水田时,先用水泵将水抽干或挖沟排水,并进行晾晒。设计若要求挖除淤泥时,应将淤泥清除干净;若设计要求用片块石或爆破石渣进行挤淤处理时应按要求处理并压实,处理后的地基承载力达到设计要求。 3.3.2、填方区内的树木、杂草应砍伐干净,树根、草皮采用人工方法或用推土机、挖掘机清除。当基底为耕植土或松土应将基底碾压至设计要求的压实度。 3.3.3、当填方区范围内原地面有坑、洞、水井和墓穴等,应清除其中的积水,然后用符合填筑要求的填料进行回填并压实。 3.3.4、在填、挖交界附近的零开挖范围内,应先清除表面的树木、杂草及树根、草皮后再进行压实。

土方回填碾压试验方案计划

1、工程概况及试验段选取 1.1、工程概况 xxx标段“xxx”(合同编号:xxx)桩号xxx,全长为xxx梯形明渠。标段内共有各类建筑物xxx座,其中河渠交叉建筑物xxx座,左岸排水建筑物xxx座,xxx。主要工程量包括:土石方开挖xxx万m3、土石方填筑xxx万m3、砼约xxx万m3、钢筋约xxx万t、金结安装约xxx t,复合土工膜约xxx万m2、机电设备安装、金属结构设备安装、临时工程、水土保持工程及施工期环境保护工程等。 1.2、土方回填及碾压试验段选取 1.2.1、试验段的设置 根据本标段目前施工图到位情况以及征地拆迁、取土场、现场交通、水电情况等综合分析比较,选定试验段范围为xxx区段,全长xxx米。现已完成表土清除,填筑范围内设计无倒虹吸、框架涵等构筑物,具有填筑施工时连续、完整的优势。 1.2.2、试验段地质情况 地质土层从上而下依次为:地基土为alQ3粉质粘土,厚4~6m,下部为alQ3砾质土;同时填方高程相差很大,可能存在不均匀沉降问题,该段渠道的地质及地表情况能代表本标段土方填筑施工的特点。 渠道设计基本情况为:渠道底宽25.5m,两侧护堤坡脚宽121.7m,渠道土方填筑试验段设计填筑高度为渠底填筑2.2m,设计渠顶填筑高度10.1m,本次填筑试验高度为2m,该试验段土方填筑工程数量大约2.3万m3。 2、试验目的 (1)通过室内试验确定回填料的性质,用以指导施工; (2)核查土料压实后是否能够达到设计压实干密度值; (3)检查压实机具的性能是否满足施工要求; (4)通过碾压试验取得合理的碾压遍数、铺土厚度、土块限制直径、干密度及土料含水率等参数,以达到核实土料设计填筑标准的合理性,确定达到设计填筑标准的压实方法; (5)确定有关质量控制的技术要求和检测方法,为施工提供依据。

地下室顶板土方回填工程施工方案

地下室顶板土方回填施工方案
目录 1.编制依 据 ......................................................... 1 2.工程 概况 ......................................................... 1 3.施 工部署 ......................................................... 2 3.1 施工部署原 则 ...........................................................2
b5E2RGbCAP
3.2 施工部署及施工顺 序 .....................................................2 3.3 施工质 量 .............................................. 错误~未定义书签。
p1EanqFDPw
3.4 施工段划 分 ............................................................2 3.5 工期安 排 ..............................................................2 3.6 施工重难点分 析 .........................................................2 4.施工 准备 ......................................................... 3 4.1 材料准 备 ..............................................................3 4.2 机具准 备 ..............................................................3 4.3 施工条件准 备 ...........................................................3 4.4 技 术准 备 ..............................................................4 4.5 人员准 备 ..............................................................4 5. 主要施工技术措施 .................................................. 5 5.1 施工工艺 .............................................. 错误~未 定义书签。 DXDiTa9E3d

土方(卵石)回填施工方案

土方(卵石)回填 1、土方填筑的施工程序及施工方法说明: 清基→测量放线→基底碾压→填料试验→分层填筑→摊铺平整→洒水碾压→夯实→密度检测→刷坡、修整→验收。 1.1坝体的土方填筑:坝体填筑前应先进行清基处理,清基完毕后进行测量放线、坝体土方填筑工作。 1.1.1清基工作内容:清除渠基处的树木、杂草,清基范围设计最大填筑坡脚线每边宽出1米,厚度30cm清基以人工与机械相结合,人工主要清理树木、杂草,机械将清除的弃料运至指定地点范围内堆放。 1.1.2土方填筑:在指定料场取土进行土方填筑,取土前先进行清基筑所需土方采用挖掘机装、自卸车运和推土机推运并推平,渠道用凸块碾和人工配合小型夯实机械压实;道路用18T振动碾进行碾压。土方填筑压实分层进行填筑碾压,每层填筑压实厚度不超过20cm,当每填筑层碾压经检验合格后进行下一填筑时,铺土前应对已压实的填筑层表面进行5-10cm的刨毛处理,并洒水湿润保证新填筑土层与已压实的填筑层的结合,确保整个填筑体的填筑质量。压实采用动、静结合进、退错距法的压实方法,并采用平板振动夯、手扶振动夯对坡角及机械不易碾压部位进行人工辅助夯实。 1.1.3土方填筑将根据我公司多年施工经验总结的土方填筑施工方法组织施工,即将整个施工过程划分为“三个阶段”“四个区段”“八个流程”。 三个阶段:准备阶段→施工阶段→竣工阶段。 四个区段:填筑区→平整区→碾压区→检验区。 八个流程:施工准备→基地处理→分层填筑→洒水→摊铺平整→

机械碾压→检验签证→整修。 1.1.4土方填筑试验:为了确定土方填筑的各项施工参数,如填筑厚度,碾压遍数,回填土的含水率,干容重等,必须先进行试验段的施工。 试验段施工前,先按规范和标准要求做好土方填筑料的颗粒分析,液限,塑限、塑性指数,有机质含量等试验。并采用重型击实法确定土的最大干容重和最佳含水量。根据实验给定的最大干容重最佳含水量制订试验段的施工布置、施工方法、施工机械选型、劳动力组合、材料供应、进度安排、安全措施等,同时向操作人员进行技术交底。试验段开始后详细记录各项试验的有关数据,并将最后选定的土层松铺厚度、碾压遍数、土壤的最佳含水量等参数和施工工艺、机械配置等报监理工程师审批,严格按监理工程师批准的土方填筑工艺组织施工。 1.1.5土方填筑的技术措施要求:土方填筑施工应从最低处开始,采用分段分层水平上升,不得顺坡铺填,接槎采用台阶式,铺土宽度以每边超出设计边线30cm为宜或根据试验确定,作业面统一铺盖,统一碾压,严禁出现沟界。根据本工程情况将渠道工程分为三个施工段每段约1000m。 1.1.6碾压机械的行走方向应平行于渠道轴线,相临作业面碾迹搭接宽度:平行纵轴线方向不小于0.5m,垂直轴线方向不应小于1m,机械碾压不到的部位应辅以夯具(人工或小型机械)采用连环套打法夯实,夯迹双向套压,夯迹搭压宽度不小于1/3夯径。 1.1.7压实体不得出现松土、弹簧土、剪切破坏、光面等不良现象,相临作业面宜均衡上升,以减少施工缝。 1.1.8斜坡结合面上应随填筑面上升进行削坡直至合格层,压实时应跨缝搭接碾压,搭压宽度不于3m,填筑压实要求压实干容重不小于实验确定的干容重

土方回填施工工艺

土方回填施工工艺 2008-9-1 【大中小】【打印】 为了保证第一、二层梁板施工有可靠的支撑面,土方回填应安排在基础隐蔽且第二层结构拆模后进行。根据现场实际情况,场地的东西北面狭窄,基坑回填土时,车辆不能直接进土回填,只能土堆放在北面,再通过人力车拉土回填,取土平均距离为70米。 施工工艺: (1)施工准备: ①材料 A、回填土:宜优先利用基槽中挖出的优质土。回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。 B、填土材料如无设计要求,应符合下列规定: a.碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石碴,可作表层以下地填料。 b.含水量符合压实要求的粘性土,可作各层地填料。 c.碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。 d.淤泥和淤泥质土不能用作填料。 ②作业条件 A、土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。 B、填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。

(2)操作工艺 ①当填方基底为积土或耕植土时,如设计无要求,可采用小型压路机和人工夯实相结合的方法保证密实度。 ②遇淤泥时,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。 ③填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加太实遍数或使用大功率压实机械等措施。 ④填料为砂土或碎石类土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层振实,每层振实不少于三遍。 ⑤回填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具的性能选定。 ⑥分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度就不少于每层填土厚度的两倍,上下层错缝距离不少于1.0m. ⑦在夯实或辗压时,如出现弹性变形的土(俗称像皮土),应将该部分土方挖除,另用砂土或含砂石较大的土回填。 ⑧采用机械压实的填土,在角隅用人工加以夯实。人工填土,每层填土厚度为150mm,夯重应为30—40kg,每层厚度为200mm,夯重应为60—70kg.打夯要领为“夯高过膝,一夯压半夯,夯排三次”。夯实基坑(槽)、地坪,行夯路线由四边开始,夯向中间。

土石方回填压实检测方案

土石方回填压实检测方 案 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

土石方回填压实检测方案 一、工程概况:(监督编号: BT ) 1、工程名称:沿河县坝坨片区县城至沙坨主干道工程 2、回填土类别:土石比例为2:8 回填位置(部位):主干道路 基 3、回填总面积:S= m2 密实度(或压实度)设计值:≧94% 4、回购单位:沿河土家族自治县人民政府 4、建设单位:沿河惠得房地产开发有限公司 5、地勘单位: 6、设计单位:重庆建工集团股份有限公司设计研究院 7、施工单位:贵州省凯里路桥工程公司 二、检测目的: 1、标准击实试验完成后即在施工现场安排碾压试验,碾压试验目地。 2、核查土石料压实后是否能够达到设计压实干密度值。 3、选择合理的施工压实参数:铺石厚度、石块限制粒径、含水量 的适用范围、压实方法和压实遍数。 4、通过对场坪土石方回填压实采用重型振动压路机分层碾压,最 大松铺土石方厚度为30㎝、40㎝、50㎝振动压路机压实,分别进 行4遍、6遍、8遍、10遍碾压后观测其沉降量,找出填石场坪回

填最经济、压实效果最好的厚度及碾压遍数,指导本项目回填压实场坪施工。 三、试验依据及规范: 1、根据场坪土石方回填设计施工图纸及总说明。 2、《建筑地基基础工程施工质量验收规范》GB 50202-2002 3、《建筑地基处理技术规范》JGJ 79-2002 4、《土工试验方法标准》GB/T 50123-1999及其他有关规定。 5、根据沿河县环保部门相关:安全文明施工、环境保护、降尘防尘控制规定。 四、劳动力计划: 五、回填总体工艺流程:

人工土方回填施工方案

人工土方回填施工方案 编制人:****** 审核人:****** 审批人:****** *************有限公司 *************项目部 ****年**月**日

目录 1、编制依据 (1) 2、施工准备 (1) 2.1、材料及主要机具 (1) 2.2、作业条件 (1) 3、操作工艺 (1) 4、质量标准 (2) 5、成品保护 (3) 6、注意事项 (4)

1、编制依据 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 2、施工准备 2.1、材料及主要机具 2.1.1土:宜优先选用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。 2.1.2主要机具:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线或木折尺等。 2.2、作业条件 2.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。 2.2.2回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。 2.2.3房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。 2.2.4施工前,应做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。 3、操作工艺 3.1工艺流程 基坑(槽)底地坪上清理——检验土质——分层铺土、耙平——夯打密实——检验密实度——修整找平——验收。 3.2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。 3.3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。 3.4回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。

基础土方回填施工方案83597

目录 1.工程概况:.............................. 错误!未定义书签。 2.编制依据 (2) 3.施工准备 (3) 1. 材料准备 (3) 2. 施工机具准备 (3) 3. 劳动力安排 (4) 4. 项目管理人员职责 (4) 4.工艺、要求: (5) 1. 施工条件 (5) 2. 施工安排 (5) 3.施工流程 (6) 4.材料要求 (6) 5.主要机具设备分配 (7) 6.作业条件 (7) 7. 施工操作工艺 ...................................................... (8) 8. 挡土墙 ...................................................... ................................... (10) 9. 冬期施

工....................................................... . (11) 5.质量标准及保证措施 (12) 1. 保证项目....................................................... (12) 2. 允许偏差项目....................................................... . (12) 3. 回填土干密度检测方法....................................................... .. (1313) 4.填土工程质量检验标准 ..................................................... .. (13) 6.成品保护 (13) 7.安全及环境保证措施 (14) 8. 施工注意事项............................................... . (15)

路基土石方回填施工工艺标准

路基土石方回填施工工艺标准 1、总则 1.1、本回填施工工艺适用于重庆地区公路工程、市政工程道路路基土石方回填施工。 1.2、施工过程应遵守土石方施工操作规程及国家、部委或重庆市有关的安全、环保相关规定。 1.3、本施工工艺标准编写依据《公路路基施工技术规范》(JTGF10-2006)、《公路工程质量检验评定标准》(JTGF80/1-2004)和《城市道路工程施工与质量验收规范》CJJ1-2008。 2、施工准备 2.1、开工前技术准备 2.1.1、根据业主方提供的设计施工图,全面理解设计要求和设计交底,进行现场调查和核对; 2.1.2、开工前建立质量、安全、环保管理体系,质量检测体系,对各岗位人员进行培训,以及质量、安全的交底,形成书面文字。 2.1.3、根据业主提供的导线点进行复测,确保资料无误。原有导线点不能满足施工需要时,应增设满足精度要求的附合导线点。原有水准控制点不能满足施工需要时,在路基回填路段增设满足精度要求的临时水准点2.2、人员准备:根据本工程实际情况,配备足够的技术员、施工员、测量员、试验员、安全员、机械操作工、机械指挥工、后勤人员等。 2.3、机械设备及试验仪器设备准备

机械设备一览表 试验仪器设备一览表

2.4、施工安全准备工作 2.4.1、开工前,作好各项指路标识,防止车辆或行人误入施工区域。2.4.2、现场设置醒目安全标识标牌。 2.4.3、在临边位置设置防护或安全警示标识。 3、施工工艺流程及操作方法 3.1、路基土石方回填施工工艺流程 3.2、测量放线 3.2.1、复核测量:施工前根据设计和监理的交底及交桩成果,先进行测量控制桩点的复核,并将复核成果报监理工程师确认。 3.2.2、建立测量控制网:根据复核确认的测量成果,用全站仪对路基回填施工段进行控制测量,建立测量控制网。测量控制网应能覆盖整个施工场区。 3.2.3、根据原地貘高程及路堤边坡收坡系数,放出路堤填筑的坡脚边线,洒上白灰线,便于清理地表。 3.3、路基清表及路基处理 3.3.1、如填方区内有水塘、水田时,先用水泵将水抽干或挖沟排水,并进行晾晒。设计若要求挖除淤泥时,应将淤泥清除干净;若设计要求用片块石或爆破石渣进行挤淤处理时应按要求处理并压实,处理后的地基承载力达到设计要求。

土方回填施工工艺

土方回填施工工艺 一、施工准备 1、材料 ⑴回填土:且优先利用基槽中挖出的优质土。回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。 ⑵石屑:不应含有有机杂质。 ⑶填土材料如无设计要求,应符合下列规定: 1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。 2)含水量符合压实要求的粘性土,可作各层的填料。 3)碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。 4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。 5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。 2、作业条件 ⑴填土基底已按设计要求完成或处理好,并办理验槽签证。

⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。 ⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程和路基,其参数应通过压实测定确定。 ⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。 ⑸在建(构)筑物地面以下的填方,若填筑厚度小于,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。 ⑹填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。 二、操作工艺 1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。 2、填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。 3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)铺填时,大块料不应集中,

土方回填工程施工工艺标准模板

土方回填工程施工工艺标准 QB/JLHC03.JS06-010102- 本工艺标准适用于基坑、基槽、室内地坪管沟、室外肥槽及散水等回填土工程。 一、施工准备 1.材料 ( 1) 土: 宜优先利用基槽中挖出的土, 但不得含有有机杂质, 使用前应过筛, 其粒径不大于50mm, 含水量应符合规定。 ( 2) 碎石类土、砂土( 使用细、粉砂时应取得设计单位同意) 和爆破石碴, 可用作表层以下的填料。 ( 3) 含水量符合压实要求的粘性土, 可用作各层填料 ( 4) 碎块草皮和有机质含量大于8%的土, 仅用于无压实要求的填方。 ( 5) 淤泥和淤泥质土一般不能用作填料, 但在软土或沼泽地区, 经过处理含水量符合压实要求后, 可用于填方中的次要部位。 ( 6) 挡土墙后的填土, 应选用透水性较好的土或在粘性土中掺入石块作填料。在季节性冻土地区挡土墙后的填土宜采用非冻胀性填料。 ( 7) 填料为红粘性土时, 其施工含水量宜高于最优含水量2-4%, 填筑中应防止土料发生干缩, 结块现象, 填方压实宜使用中、轻型碾压机械。 2.施工机具

( 1) 平碾 ( 2) 羊足碾 ( 3) 蛙式打夯机 3.作业条件 ( 1) 回填前应对基础箱形基础墙或地下防水层, 保护层进行检查验收, 并办好隐检手续, 而且砼应达到规定强度, 方可进行。 ( 2) 施工前应根据工程特点, 填料种类, 设计压实系数, 施工条件等, 合理确定填料含水率控制范围, 铺土厚度和打压遍数等参数, 重要的填方工程其参数应经过压实试验来确定。 ( 3) 房心和管沟回填应在完成上下水道的安装或墙间加固后再进行。并将沟槽、地坪上的积水和有机物等清除干净。 ( 4) 施工前应做好水平高程标志的设置, 如在基坑( 槽) 或沟边沟上每隔3m钉上水平木橛, 室内和散水的边墙上钉好标准高程木桩。 1) 基底上的树墩及主根应拆除, 坑穴应清除积水、淤泥和杂物等, 并分层回填夯实。 2) 在建筑物和构筑物地面下的填方或厚度小于0.5m的填方, 应清除基底上的草皮、垃圾。 3) 当填方基底为耕植土或松土时, 应将基底碾压密实。 ( 5) 填方基土表层和填料为盐渍土时, 应按下列规定施工。 1) 应尽量在地下水位较低的季节施工。

土方回填工程施工工艺

土方回填工程施工工艺 一、一般规定 1.本规程适用于工业与民用建筑基坑(槽)、管沟及场地土方回填工程。 2.土方工程施工时应进行挖、填方的平衡计算,综合考虑运距最短、运程合理和各个工程项目的合理施工顺序等,做好土方平衡调配,减少重复挖运。 3.压实填土包括分层压实和分层夯实的填土。当利用压实填土作为建筑工程的地基持力层时,在平整场地前,应根据结构类型、填料性能和现场条件等,对拟压实的填土提出质量要求。未经检验查明以及不符合质量要求的压实填土,均不得作为建筑工程的地基持力层。 4.土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。如在耕植土或松土上填方,应在基底压实后再进行。 5.对填方土料应按设计要求验收后方可填入。 6.填方施工应分层填土、压实和测定压实后土的干密度,检验其压实系数和压实范围符合设计要求后,才能填筑上层。 7.填方工程不宜在冬、雨期施工,如必须在冬、雨期施工时,其施工方法应经技术经济比较后确定。施工前应周密计划,做好准备,做到连续施工。 二、施工准备 1.材料、成品、半成品、构配件进场验收和复试要求 (1)填方土料应符合设计要求。如设计无要求时,应符合下列规定: 1)碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用作表层以下的填料。 2)含水量符合压实要求的黏性土,可用作各层填料。

3)碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方。 4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区经过处理使含水量符合压实要求后,可用于填方中的次要部位。 5)含盐量符合表2.1.(5)的规定的盐渍土一般可以使用。但填料中不得含有盐晶、盐块或含盐植物的根茎。 表2.1(5) 盐渍土按含盐程度分类 注:①其中硫酸盐含量不超过2%方可用。 ②其中易溶碳酸盐含量不超过0.5%方可用。 (2)碎石类土或爆破石渣用作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动碾时,不得超过每层铺填厚度的3/4)。铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处。填方内有打桩或其他特殊工程时,块(漂)石填料的最大粒径不应超过设计要求。 (3)填料为碎石类土(充填物为砂土)时,碾压前宜充分洒水湿透,以提高压实效果。填料为爆破石渣时,应通过碾压试验确定含水量的控制范围。 (4)作为建筑工程持力层压实填土的填料,应符合下列规定: 1)级配良好的砂土或碎石土。 2)性能稳定的工业废料。 3)以砾石、卵石或块石作填料时,分层夯实时其最大粒径不宜大于400mm;分层压实时其最大粒径不宜大于200mm。 4)以粉质黏土、粉土作填料时,其含水量宜为最优含水量,可采用击实试验确定。 5)挖高填低或开山填沟的土料和石料,应符合设计要求。

土方回填施工方案56255

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工部署 (2) 3.1施工部署原则 (2) 3.2施工部署及施工顺序 (2) 3.3质量目标 (2) 3.4劳动组织 (2) 3.5施工段划分 (2) 3.6工期安排 (2) 3.7施工重难点分析 (3) 4.施工准备 (3) 4.1材料准备 (3) 4.2机具准备 (3) 4.3施工条件准备 (4) 4.4技术准备 (5) 4.5标准击实试验 (5) 4.6现场碾压试验 (5) 4.7人员准备 (5) 5.主要施工技术措施 (6) 5.1施工工艺 (6) 5.2操作工艺 (6) 5.3雨期施工 (7) 6.质量保证措施 (7) 7.工程质量通病防治措施 (8) 8.成品保护措施 (9) 9.安全文明施工措施 (9) 10.环保措施 (10)

土方回填,均采用素土回填,采用机械回填、机械平整、压路机夯实的施工方法。根据地下车库结构因素及场地现状,为确保土方回填施工质量,考虑地下车库结构的安全问题,项目经研究讨论,确定在地下车库顶板处第一层土方回填,虚铺厚度约300mm,压路机(2t)夯实的施工方法,在靠近主楼周边5m范围内的土方回填,采用人工回填、机械夯实的施工方法。 目前,根据现场施工条件,地下车库钢筋混凝土顶板上部的自粘防水卷材、防水保护层、排水组合滤水层与防水试验等必须已经完成,各分项施工满足设计及规范要求,已经具备回填施工条件。 3.施工部署 3.1施工部署原则 本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。 3.2施工部署及施工顺序 本工程地下车库顶板上土方回填总的施工部署为按区域、按土方回填范围分层回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行。土方回填采取如下方案进行:即土方运至回填区域集中堆放后,地下车库第一层顶板土方回填虚铺300mm,人工平整,机械夯实,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。 施工顺序:地下车库顶板上第一层土方回填→找平、夯实、取样→地下车库顶板上第二层以上土方回填→找平、夯实、取样→建筑物周边5m范围内人工回填→找平、夯实、取样→检查、验收。 3.3质量目标 本工程质量目标:一次交验合格。 3.4劳动组织 本工程地下车库四周基坑和顶板上土方回填采用机械回填结合人工回填的施工方法,计划配备:普工40人/班;技工15人/班。 3.5施工段划分 本工程地库四周基坑和地下车库顶板上土方回填划分区域。 3.6工期安排

场地平整、土方回填工程施工设计方案

北京东1000千伏变电站新建工程场地土方回填施工方案

施工单位(盖章)年月日

批准:年月日 审核:年月日 编写:年月日

目录 一、工程概况 二、编制依据 三、材料准备 四、机械设备准备 五、人员准备 六、施工准备 七、施工工艺及方法 八、施工顺序 九、检测验收 十、安全措施 十一、施工日期

一、工程概况 1、建设地点:三河市新集镇姚营村 2、建设单位:中国国家电网 3、开竣工日期:本工程计划于2014年12月开工2016年7月竣工投运。 本工程选址原为耕地,最大高低差在1m左右。为了便于工程施工,全址范围内必须清除表面30cm厚耕植土,场地高低土方进行整体平整。 二、编制依据 1、施工合同投标书; 2、设计施工图纸设计变更; 3、业主创优规划; 4、施工组织设计、创优实施细则;

5、建筑工程施工质量验收规范; 6、国家电网强制性标准; 7、土石方工程施工质量验收规范; 8、国家有关建筑工程的其它标准、规范、规定; 9、电力行业有关建筑工程的其它标准、规范、规定; 10、公司对土石方工程施工的相关标准规定和要求; 11、以往在土石方工程施工中的经验等。 三、材料准备 本工程需购方土59469方 四、机械设备准备 调配或租用16T振动压路机2台;挖掘机2台;推土机2台,10-15T运土车10辆,打夯机2台,水泵2台;自来水管500m. 五、人员准备 施工测量人员2名;质量员1名;现场车辆指挥员1名;安全员1名;卡车驾驶员3名;挖机操作员2名;压路机驾驶员2名;细部打夯人员4名;辅助平整人员10名。除打夯人员和辅助平整土方人员外,其它人员必须持证上岗。 六、施工准备 施工前清理好现场,保证道路畅通,对已完成的构筑物进行成品保护,修通回土施工范围的临时车辆运输道路,在回土范围四周设置好排水明沟,防止雨天积水。对施工机械车辆进行保养和车辆状况检查。

土方回填施工工艺标准

土方回填施工工艺标准 1范围 本工艺标准适用于工业及民用建筑物(构筑物)平整场地、基坑、基槽、室内地坪、管沟及广场等人工回填土。 2规范性引用文件 2.1《火力发电厂工程测量技术规范》,GB50026-2002; 2.2《电力建设安全工作规范》,DL5009·1-2002; 2.3《火电施工质量检验及评定标准》(土建工程篇)。 3施工准备 3.1人员准备 土方机械操作工、驾驶员、普工等。机械操作工及驾驶员需持证上岗。 3.2技术准备 3.2.1检查图纸和资料是否齐全,掌握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求; 3.2.2研究好回填程序,明确各专业工序间的配合关系、施工工期要求,并向参加施工人员层层进行技术交底; 3.2.3摸清工程场地情况,收集施工需要的各项资料,以便为施工规划和准备提供可靠的资料和数据。

3.3 材料准备 3.3.1 碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下填料。其最大粒径不得超过每层铺填厚度的当2/3或则3/4(使用振动碾时),含水率应符合规定。 3.3.2粘性土应检验其含水率,必须达到设计控制范围,方可使用。 3.3.3盐渍土一般不可使用。但填料中不含有盐晶、盐块或含盐植物的根茎,并符合《土方与爆破工程施工及验收规范》附表1.8的规定的盐渍土则可以使用。 3.4主要机具 3.4.1装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。 3.4.2碾压机械有:平碾、羊足碾和振动碾等。 3.4.5一般机具有:蛙式或柴油打夯机、振冲式(威克)打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。 3.5作业条件 3.5.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。 3.5.2 填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。其基础混凝土强度应达到规定的要求,方可进行回填土。 3.5.3 施工前,应做好水平高程标志布置,以控制回填的高度或厚度。如大型基坑或沟边上每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点,

相关主题
文本预览
相关文档 最新文档
