当前位置:文档之家› 完整版钢结构质量评估报告

完整版钢结构质量评估报告

完整版钢结构质量评估报告
完整版钢结构质量评估报告

JTC

迅达(中国)电梯有限公司

中国区总

部、研发中心及制造中心项目四期工程钢

程质

告(联合厂房)

建设单位:迅达(中国)电梯有限公司施工单位:上

海绿地建设(集团)有限公司设计单位:上海市机电

设计研究院有限公司监理单位:上海建通工程建设有限

公司

总监理工程师:

1、工程概况

2、评估依据

3、钢结构施工概况

4、钢结构工程的质量监控

5、质量保证资料检查表

6、评估节论

工程概况

本工程总建筑面积约46715.5韦,联合厂房主车间建筑面积约为36356.6m2,采用单层多跨轻型门式钢架,东西长192m 南北宽195m 柱距12m 跨距为2*23.6+5*28+7m,结构总高度12.4m。柱脚采用地脚锚栓,柱与梁连接方式采用大六角高强度螺栓,钢柱采用H型焊接钢柱、屋面采用实腹钢梁,设置纵横向支撑系统,钢结构材质根据设计要求选用Q345B与Q235B级钢。

主生产车间屋面恒荷载取值:0.50KN/m2(含吊挂);成品组装和包装车间屋面取值:0.3KN/m2, 主生产车间及成品组装和包装车间KAL屋面刚架活荷载0.3KN/m2。

屋面檩条恒荷载取值:0.3KN/m2;屋面檩条活荷载取值:0.5KN/m2

本工程基本抗震烈度为7度,涉及基本地震加速度值为a=0.10g。属丙类建筑,建筑结构安全等级为二级,结构重要性系数为丫=1.0。

本工程土0.000相当于绝对标高+ 4.600m。

二、评估依据

1 ?工程建设监理合同、工程施工合同

2 ?工程设计施工图

3 .《建设工程监理规范》(GB50319-2013

4 .《建筑工程施工质量验收统一标准》(GB50300-2001

5. 《钢结构工程施工质量验收规范》(GB50205-2001

6. 《钢结构高强度螺栓连接技术规程》(JGJ82-2011)

7 .《工程测量规范》(GB50026-2007

8 .中华人民共和国《工程建设标准强制性条文》

9.上海市《工程建设地方标准强制性文件》

三、钢结构施工概况

1. 本工程钢结构安装施工自2014年8月9日开工,至11月5日结束,

2. 监理单位监督施工单位建立健全了质量管理体系,严格做好工序质量把关工作,每道工序

施工前由技术、质量人员进行技术交底工作,施工中有专职人员严格把质量关,监理进行监督旁站、跟踪、检查。

3. 对进场钢结构及其构配件的外观质量检查进行验收,检验合格后允许使用。

4、对现场使用材料进行进场检查,要求具备厂家资质及产品合格证及质量证明文件,并按规

范要求进行抽样送检。

5. 预埋螺栓位置;钢柱吊装标高、垂直度;钢结构安装轴线、位置严格按照设计图纸的尺寸,

由专业人员准确的测量定位和校正,经监理复核认可后施工。

6、钢结构各连接节点螺栓紧固,焊接质量符合验收要求。

7、隐蔽工程及检验批验收内容详实、准确。

四、钢结构工程的质量监控

(一)加强监理预控:

1. 审查施工单位提交的《施工组织设计(方案)》,审核施工机具合格证、日常使用的安全检查,符合现场情况,并具备可操作性。对现场施工人员特别是特殊工种资质进行了审查,拒绝无证上岗,相关人员均具备资质。审查了钢结构工程分包单位相应资质,其具备的相应施工资质、施工技术标准、质量管理体系和设计深化能力。

2. 严格审查进场材料的质量保证书,结果均符合规范要求

3. 工序施工前严抓技术交底,并要求严格按工序施工。每一分项工程施工前,检查施工单位

的技术准备和质量控制准备工作。

(二)关键工序的监理:

1原材料质量控制:本工程构件材料材质采用Q345B梁柱连接节点采用10.9级摩擦型高强螺栓、其余未注明的均采用4.8级普通螺栓,监理对厂家资质、产品质保单、合格证、检验报告等进行审查,并按规范要求进行抽样送检,经检验钢材各项性能指标均符合设计要求。焊接材料选用符合规范要求。

2、钢结构安装的质量控制:

1)H型钢翼缘板与腹板的板材接料焊缝、钢架翼缘板与接口板的对接焊缝、腹板与端板的连接焊缝,其焊接质量及焊缝厚度满足设计要求。

2)构件安装前对构件进行了全面检查,构件数量,长度,平整度、安装拼接处螺栓孔之间的尺寸,满足设计要求。

3)现场实测,柱脚锚栓之间的尺寸,露出基础顶面的尺寸,基础顶面的标高,符合设计要求。

4)现场复核钢立柱垂直度、标高,并检查施工纪录,现场实际与设计相符。

5)对高强螺栓连接摩擦面的抗滑移系数进行了试验和复验,其结果符合设计

要求。高强度螺栓拧紧使用专门的经校验的扭矩扳手,对现场扭矩扳手的使用情况,监理采取现场

抽查和检查其现场施工纪录的方式监控,现场实际与规范要求相符。

6)对设计要求的一、二级焊缝,按规范要求进行了100濟伤检测,结果均合格。

3、构件涂装的质量控制

1)除锈前构件进行表面清理,除锈质量符合设计要求。2)防锈漆涂刷厚度及质量,现场实际与设计要求相符3)防火涂料,现场选购的材料、涂刷质量均满足设计及规范要求。

4、测量复核:细致检查了测量控制依据资料和测量标志,复核测量放线和

标高,现场实际偏差满足规范要求

(三)子分部工程和分项工程的划分与质量评定情况

根据国家统一验收标准和验收规范的规定,对本工程主体结构分部的划分和验收评定情况如F 表:

五、质量保证资料检查表

六、评估结论

1、钢结构施工质量,符合设计要求。

2、质量保证资料,基本齐全。

3、钢结构检测结果,符合设计要求。

4、评估意见:本工程钢结构安装工程质量,核定合格

上海建通工程建设有限公司

迅达电梯四期工程项目监理组

总监理工程师:___________________________

年月日

钢结构风险评估报告

目录 第一章、钢结构制造工艺 第一节、钢结构主框架制造工艺 第二节、压型钢板的制造工艺 第二章、钢结构安装施工 第一节、安装施工作业准备 第二节、现场的材料管理第二节安装施工的质量标准 第二节钢结构安装施工工艺第二节高强螺栓连接 第三章、竣工验收检查第四章、质量控制及安全措施 第一章钢结构制造工艺 第一节钢结构主框架制造工艺 一、钢结构制造 (一)型钢及钢板 1、材料采购:公司主要采购首钢、安钢、邯钢、宝钢的产品,并按ISO9001的规定选择合格供应商。 2、检验入库:根据入库单、材质单等资料认真核对质量证件、材料材质、尺寸规格、炉批号标记等是否与实物相符,并按炉批号标记存放在专用库,避免与其它产品用料混淆。当对钢材的质量有疑义时,应按国家现行有关规定抽样检验。 3、材料复验: a、Q235、Q345按照Q/VVTB14—89《焊接结构用厚钢板技术条件》进行复验。化学成份要求:C、SI、Mn、P、S等元素含量。力学成份要求试验项目:σs、σb、δs (%)、AKU (J )、aKU (J\cm2)和0Cakv(J)。试验取样按照GB2975-84《钢材力学及工艺性能试验取样法及成品化学差》执行。化学成份分析按照GB222-84《钢的化学分析用试取样法及成品化学成份允许偏差》执行。拉伸试验按照GB228-87《金属拉伸试验方法》执行。弯曲试验按照GB232-88《金属弯曲实验方法》执行。冲击试验按照GB4159-84《金属低温夏比冲击实验方法》执行。 b、Q235、Q345、Z25按照GB5315-85《厚度方向性能钢板》执行。探伤(UT)方法按照JB4730-94《金属板材超声波探伤方法》 c、钢板复验后必须做复验标记,为做到可追溯性,必须做标记转移。 (二)焊材

主体质量评估报告

金华市君华国际学校(小学部) 地基与基础分部 监 理 评 估 报 告 浙江长城工程监理有限公司 2018年02月01日

浙江灵康药业有限公司药品研发,加工及配送中心项目 GSP仓库主体结构验收 尊敬的各位领导、各位专家我代表监理公司向大家简单汇报一下GSP仓库主体结构的施工情况: 一、工程概况 浙江灵康药业有限公司药品研发,加工及配送中心项目,位于杭州市萧山区恳辉六路东侧、红十五线南侧,该工程由浙江灵康药业有限公司开发,浙江恒辉勘察设计有限责任公司进行地质勘察,浙江普天园林建筑发展有限公司完成本工程施工图设计,浙江长城工程监理有限公司监理,金磐集团有限公司总承包施工。在参建各方及相关部门的大力支持和密切配合下,GSP仓库主体结构工程已完成。GSP仓库为三层框架结构,总建筑面积为12930㎡,占地面积4248㎡,建筑高度为,17.60m,结构形式为钢筋砼框架结构,基础采用独立承台基础形式。 主体墙体为MU10页岩多孔砖,采用内墙M5、外墙M7.5砂浆砌筑。 二、监理组织和实施概况 1、我公司在工程现场设立工程项目监理部,设总监一名,按专业监理工程师一名,配备各专业监理员,总监负责监理组织实施日常管理,监理工程师负责分工程检查验收及隐蔽工程验收,审查施工单位相关计划、方案、材料等。监理员负责现场巡视检查、旁站工作,做好监理原始记录,项目监理部采取主动控制和事前、事中与事后控制相结合的动态控制方法,坚持以事前控制为主、运用全面质量管理和突出施工的重点、难点、关键部位以及加强旁站、巡视、平行检验等相结合的质量管理办法,分别对监理目标进行控制,确保工程建设项目的实现。 三、施工质量验收规范及操作依据 1、国家的有关法律、法规。 2、委托监理合同及施工承包合同。 3、有关规范,强制性标准。 四、工程质量监理情况 1、审核施工组织设计和方案。 2、对进入施工现场的建筑材料(钢筋、混凝土、砖等),在进场前检查其数量、规格、出厂合格证,在符合要求的基础上按规定进行见证取样、送样复试,经试验合格后才允许该批材料在

钢结构分部工程质量评估报告

监理质量评估报告(钢结构子分部工程) 项目名称大型客机研制保障条件建设项目一期工程 钣金加工中心工程 建设单位上海飞机制造有限公司 设计单位中国航空规划建设发展有限公司施工单位中国建筑第八工程局有限公司编制单位上海上咨建设工程咨询有限公司总监理工程师程小娇 时间2012 年 10 月 2日

钣金加工中心工程 钢结构子分部工程质量评估报告 一.评估依据: 1.有限公司编制的施工图纸、专业深化设计图纸、设计文件(包括技术要求和设计变更通知单等); 2.施工单位与上海商飞有限公司建设单位签订的施工承包合同; 3.上海上咨建设工程咨询有限责任公司与上海商飞有限公司签订的工程监理委托合同;4.经过专家评审的施工单位编制施工组织设计(方案)文件; 5、《建筑工程施工质量验收统一标准》GB50300-2001; 6.《钢结构工程施工质量验收规范》GB50205-2001; 7.《建筑钢结构焊接技术规程》JGJ81-2002; 8.《钢结构高强度螺栓连接的设计、施工和验收规程》JGJ82-91; 9.《钢结构制作安装施工规程》YB9254-95; 10.《钢结构制作工艺规程》DBJ08-216-95; 11、《门式刚架轻型房屋钢结构技术规程》CECS102:2002 12、《建筑结构荷载规范》GB50009-2001 13、《实腹式钢吊车梁》03S520-1 14、《吊车轨道联结及车档》05G525 15、《涂料前钢材表面锈蚀等级和除锈等级》GB8923-88 16、我国现行工程建设强制性标准; 17、其他有关的规范及规程。 二.工程概况: 1、结构设计型式和规模简述: 钣金加工中心工程由钣金厂房和附楼组成,总长145.25m,占地面积为10558平方

主体分部工程质量评估报告

XX小区一标段X#住宅楼及商铺 主体分部工程质量评估报告 编制人: 项目总监: 审核人: XX监理有限公司XX小区监理部

目录 一、工程概况…………………………………………… 二、质量评估的依据…………………………………… 三、工程质量控制方法及程序………………………….. 四、质量评定…………………………………………… 五、结论………………………………………………….

17#楼及商铺主体工程质量评估报告 一、工程概况 本工程总建筑面积8935.877m2,建筑高度47.0m,商铺高度5.6m。框架抗剪等级为Ⅱ级,剪力墙抗震等级Ⅱ级,抗震设防烈度8度。建筑物合理使用年限50年。本工程由XX建设集团有限公司投资建设,陕西XX勘查设计勘察,中国XX汉设计工程有限责任公司设计,XX监理有限公司监理,XX建筑工程有限公司第一项部承建施工。 主体工程结构类型为住宅剪力牆结构,商铺为框架结构。五层以下混凝土剪力墙柱强度为C30,梁板楼梯强度为C25。五层以上墙柱、梁板楼梯均采用C25。其它填充墙采用加气混凝土砌块。外墙保温采用40厚XPS外墙保温模内一次浇筑。 二、质量评估的依据: 1、国家现行有关建设工程的法律、法规、质量管理条理、强制性条文及规定、办法等。 2、设计图纸及实施过程中的设计变更文件。 3、工程承包合同与委托监理合同。 4、《钢筋焊接及验收规程》JGJ18-2003 5、《建筑工程施工质量验收统一标准》GB50300-2001。 6、《混凝土泵送施工技术规范》JGJT10-95。 三、工程质量控制方法及程序

主体工程于XX 年5月2日开始,10月26日,结构工程顺利封顶,下面就主体分部各阶段施工情况进行汇报: (一)、各楼层墙柱及楼面梁、板钢筋砼施工: 主体结构工程开始前,业主、监理对商品砼供应单位资质进行了审查,施工单位申报了各项施工方案,并对各种规格钢筋进行了抗拉、抗弯、焊接性能检验。施工过程中,施工单位进场原材料手续较为完备,申报也比较及时。 在主体工程施工控制过程中,我们严把材料进场质量关,施工单位所有进场材料全部必须检验合格,并且进行材料复试,监理人员现场随机见证取样,经检验合格后方可用于本工程。 在各层墙、柱、梁、板钢筋施工过程中,施工单位能根据设计、规范要求,认真绑扎、焊接各类型钢筋,并及时上报监理、业主进行隐蔽工程验收,对于个别质量通病及不符合设计、规范处,在监理、业主指出后,能及时按设计图纸和规范要求,整改到位。 在模板工程施工中,由于施工单位采用大块竹胶,整个大面比较光洁。但在初期施工时个别梁、板、墙、柱模板接缝处漏缝,夹角等质量通病,细部模板施工过程中轴线位置移位等现象,在监理、业主指出后,此类现象得到了改进。 在混凝土施工过程中,施工单位能根据工程例会中业主、监理技术交底要求,派出钢筋工对楼面钢筋进行整理,派出模板工、水电工、架子工进行护模,水电预埋材料成品保护及搭设外架保护施工通道等工作。砼振捣较为密实、施工连续。混凝土也得到了及时养护。

主体 -质量评估报告

主体分部工程 质量评估报告 工程名称: 建设单位: 施工单位: 设计单位: 监理单位: 总监理工程师:______________________

主体分部工程质量评估报告 一、工程概况 二、评估依据: 1、工程建设监理合同 2、工程施工合同 3、工程设计文件及变更文件、设计施工图纸,地质勘察报告 4、《钢筋焊接及验收规程》JGJ18-2012; 5、《混凝土结构工程施工质量验收规范》GB50204-2015。 6、《混凝土质量控制标准》GB50164-2011; 7、《混凝土强度检验评定标准》GB/T50107-2010; 8、《工程建设标准强制性条文》(房屋建筑部分2013年版); 9、《建筑工程施工质量验收统一标准》GB50300-2013;

10、《砌体结构工程施工质量验收规范》GB50203-2011; 11、《工程测量规范》(附条文说明)GB50026-2007 12、国家建筑工程质量验收有关规程、规定等 三、工程质量控制资料核查 1、钢材出厂合格证和试验报告:82 份,符合要求; 2、焊接试(检)验报告、焊条(剂)合作证: 104 份,符合 要求; 3、机械连接试(检)验报告: 104 份,符合要求; 4、水泥出厂合格证和试验报告:9 份,符合要求; 5、砖出厂合格证和试验报告:33 份,符合要求; 6、混凝土试块试验报告:89 份,符合要求; 7、砂浆试块试验报告:36 份,符合要求; 8、主体验收记录: 3 份,符合要求; 9、施工组织设计: 1 份,符合要求; 10、图纸会审记录: 1 份,符合要求; 11、隐蔽验收记录:82 份,符合要求。 四、工程施工质量情况 1、钢筋的品种、质量、规格、尺寸等符合设计和施工规范要求。 2、钢筋绑扎、锚固长度及接头等符合设计和施工规范要求。 3、混凝土所用的水泥、粗细骨料、水等符合设计和施工规范要求。 4、混凝土的配合比、原材料计量、搅拌、养护和施工缝的处理等基本按规范要求施工,混凝土试块强度符合设计要求。

主体结构质量评估报告(完整模板)

编号: **工程质量评估报告 (主楼20层以下土建主体结构工程) 一、工程概况 1、工程概况: **工程位于市北京路号南侧,总建筑面积125899m2(地上建筑面积93828m2)。 一期工程建筑面积约110000m2,主楼地面以上36层,地下二层,建筑物高度171.60m,为钢筋混凝土框架—核心筒结构;裙楼七层,局部八层,建筑物高度36.00m,为钢筋混凝土框架—剪力墙结构。 一期工程地下二层结构抗震等级为框架三级、剪力墙三级;地下一层以上结构抗震等级分裙楼框架二级、剪力墙一级,主楼及其附近范围为框架特一级、核心筒剪力墙特一级。 本工程由**投资建设,**承担建筑设计,***公司承担施工阶段监理。 主体结构工程由***公司承建。 2、施工情况: 本工程主楼自2006年1月20日出±0.00至2007年2月26日封顶,主体施工历时13个月(其中主楼20层结构主体于2006年9月14日完成),20层以下墙体自2006年10月开始砌筑,历时5个月完成。裙楼主体施工从2006年3月9日至2007年1月30日封顶,历时9个月,5层以下墙体自2006年11月开始砌筑,历时4个月完成。 二、质量评估依据、评估范围 1、质量评估依据 1)***设计研究院有限公司--“***”施工图及有关文件; 2)《建筑工程施工质量验收统一标准(B50300-2001)》;

3)《混凝土结构工程施工质量验收规范》GB50204—2002; 4)《高层建筑混凝土结构技术规程》JGJ3—2002; 5)《高强混凝土结构技术规程》 CECS104:99; 6)《钢筋焊接及验收规程》 JGJ18—2003; 7)《砼强度检验评定标准(BJ107-97)》; 8)《江苏省建筑安装工程施工技术操作规程(砌体结构工程)》DB32/295-1999; 9)《江苏省建筑安装工程施工技术操作规程(砼结构工程)》DB32/296-1999 10)《钢结构工程施工质量验收规范》GB50205-2001 11)《钢结构工程质量检验评定标准》GB50221 12)《建筑钢结构焊接技术规程》JGJ81 13)与本工程有关的标准、规范、规程及技术性文件; 14)市建筑安装工程质量监督站的有关要求; 2、本质量评估报告的评估范围 本质量评估范围为:主楼±0.00以上20层以下主体结构及墙体,裙楼±0.00以上5层以下主体结构及墙体。 三、工程分部、分项划分、验收情况及工程质量评定等 1、工程分部、分项划分

完整版钢结构评估报告

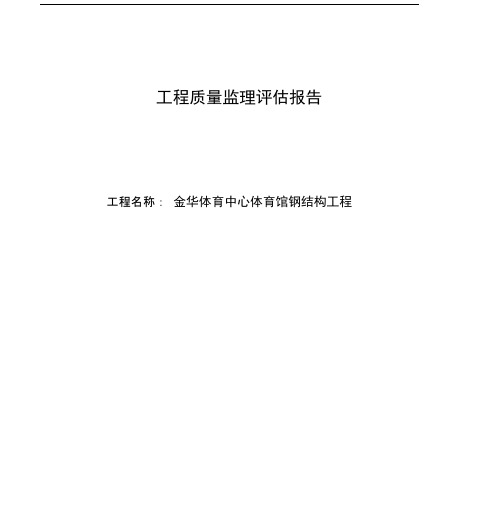

工程质量监理评估报告 工程名称:金华体育中心体育馆钢结构工程

编制人:日期: 审核人:日期: 浙江江南工程管理股份有限公司 金华体育中心建设工程项目监理部 0 一一年十一月二十九日 金华市体育中心体育馆 钢结构工程质量监理评估报告 我公司受业主的委托,实施了对金华体育中心体育馆钢结构工程施工阶段的监理。通过分部验收在这之前各检验批,各分项工程均预验收基本合格,资料已按要求进行了汇总和归档,现对体育馆钢结构部分的工程质量按要求进行评估。主要内容汇报如下: 一、工程概况 1、工程名称:金华市体育中心体育馆钢结构工程。 2. 建设地点:金华市金安公路以西、南二环以北、上山背村以东、胡海塘以南。 3、工程规模和类型特点:金华市体育中心体育馆总建筑面积约 2 26981.7m ,观众席座位数约5998 个,规模为中级。± 0.000 相当于绝对标高

上二层( 局部三层) ,无地下室,建筑总高度26.80 米,屋盖采用双曲面双层钢网架结 构,结构联结型式为焊接空心球与螺栓球节点混合的三角锥及四角锥相结合 的网架,网格尺寸基本为4m X 4m左右不等;南北向跨度为103.4m,东西向跨度 为150.838m ,上弦最高处标高26.089m ,最低处标高14.466m ;网架投影面积为 12000 m2,网架矢高为2.50m?3.50m ;网架总重量为950吨,其中杆件重量约为 545吨,杆件规格从①76 X 3.75?①219 X 20mm共16种;焊接球直径从①350mm? 600mm共6种,螺栓球直径从①180mm?300mm共5种,网架支承形式为周边支承 方式,按设计要求共采用过渡钢板方式的压力支座节点134 个。 二、监理评估依据: 1 、工程建设监理合同; 2 、承包方施工合同; 3 、《建筑工程施工质量验收统一标准》GB50300-2001 ; 4 、《建设工程监理规范》GB50319-2000 ; 5 、《钢结构工程施工质量验收规范》GB50205-2001 ; 6 、《网架结构设计与施工规程》( JGJ7-91 ) 7、《空间网格结构技术规程》 (JGJ7-2010 ); 8、《钢结构建筑焊接技术规程》 ( JGJ81-2002 ); 9、体育馆设计文件、施工图纸等。 各检验批、各分项工程已经验收合格,质量控制资料已核查,基本齐全。 三、钢结构专业分包、施工合同履约情况:开工前监理部对施工方现场质量 管理机构的质量管理体系,技术管理体系,质保和安全管理体系进行了审核,其施工技术标准基本齐全,施工质量控制措施,工程质量检查制度,施工企业工艺标准,管理标准基本健全。但施工合同履行过程中工期目标有所滞后,质量目标已基本实现,无违反强制性条文现象,所报脚手支撑架方案和《体育馆工程屋面网架结构施工方案》均经评审审查批

完整版钢结构质量评估报告

JTC 迅达(中国)电梯有限公司 中国区总 部、研发中心及制造中心项目四期工程钢 结 构 工 程质 量 评 估 报 告(联合厂房) 建设单位:迅达(中国)电梯有限公司施工单位:上 海绿地建设(集团)有限公司设计单位:上海市机电 设计研究院有限公司监理单位:上海建通工程建设有限 公司

总监理工程师: 1、工程概况 2、评估依据 3、钢结构施工概况 4、钢结构工程的质量监控 5、质量保证资料检查表 6、评估节论

工程概况 本工程总建筑面积约46715.5韦,联合厂房主车间建筑面积约为36356.6m2,采用单层多跨轻型门式钢架,东西长192m 南北宽195m 柱距12m 跨距为2*23.6+5*28+7m,结构总高度12.4m。柱脚采用地脚锚栓,柱与梁连接方式采用大六角高强度螺栓,钢柱采用H型焊接钢柱、屋面采用实腹钢梁,设置纵横向支撑系统,钢结构材质根据设计要求选用Q345B与Q235B级钢。 主生产车间屋面恒荷载取值:0.50KN/m2(含吊挂);成品组装和包装车间屋面取值:0.3KN/m2, 主生产车间及成品组装和包装车间KAL屋面刚架活荷载0.3KN/m2。 屋面檩条恒荷载取值:0.3KN/m2;屋面檩条活荷载取值:0.5KN/m2 本工程基本抗震烈度为7度,涉及基本地震加速度值为a=0.10g。属丙类建筑,建筑结构安全等级为二级,结构重要性系数为丫=1.0。 本工程土0.000相当于绝对标高+ 4.600m。 二、评估依据 1 ?工程建设监理合同、工程施工合同 2 ?工程设计施工图 3 .《建设工程监理规范》(GB50319-2013 4 .《建筑工程施工质量验收统一标准》(GB50300-2001 5. 《钢结构工程施工质量验收规范》(GB50205-2001 6. 《钢结构高强度螺栓连接技术规程》(JGJ82-2011) 7 .《工程测量规范》(GB50026-2007 8 .中华人民共和国《工程建设标准强制性条文》

钢结构主体结构验收评估报告

客车节能安全研发中心建设及关键零部件产业化项目—试验中心 钢结构主体工程 质 量 评 定 报 告 项目总监:________________ 技术负责人:________________ 厦门勤奋建设工程监理有限公司 年月日

根据施工单位申报,我司对钢结构主体工程事先组织了验收,现将本工程质量评估如下: 一、工程概况: 1、工程名称:厦门金龙联合汽车工业有限公司特种车涂装改造项目 2、工程地点:厦门灌口汽车城金龙路9号 3、建设单位:厦门金龙联合汽车工业有限公司 4、代建单位:厦门海翼汽车工业开发有限公司 5、勘察单位:厦门沧海地质勘察设计有限公司 6、设计单位:,厦门陆原设计研究院 7、监理单位:厦门勤奋建设工程监理有限公司 8、承包单位:厦门市著通建筑工程有限公司 9、建筑层数:共 1 层,局部2层 10、建筑高度:10.55m 11、建筑物功能:厂房 12、工程造价:约1200万元 13、基础类型:柱下钢筋混凝土独立基础 14、结构类型:单层门式刚架轻型钢结构 15、砼强度:基础垫层砼标号为C15,基础、地梁及短柱砼标号为C25。 柱脚砼标号C30微膨胀砼。 16、砂浆强度等级:砖基础采用M5水泥砂浆砌筑。 17、主钢构材质为Q345B,现场连接采用10.9级扭剪型高强螺栓,抗 震设防烈度为七度。钢结构总长度 66.0 m,宽度 48.0 m,左右

两侧为对称钢柱,柱距为9.0米;跨度为2*24m。钢构件经除锈 处理后应立即喷涂车间保养底漆,而后再涂二道红丹底漆,制作 完成后再涂二道醇酸面漆。 二、监理内容和范围 1、监理范围:对本工程施工阶段进行监督和管理,包括土建、钢结 构、水电安装工程。 2、监理内容:主要有质量控制、进度控制、造价控制。 三、项目监理机构组成及主要管理人员变动情况 1、根据本工程的具体情况,我司成立了项目监理组,实行总监理 工程师负责制,其机构如下: 总监理工程师:黄锦兴 土建监理:李孝深、刘思航安全员:李孝深 水电监理: 朱延平见证员:蔡永全 2、监理过程中总监理工程师无变动。 四、施工合同的履行情况 施工单位已按施工合同约定完成相应的承包内容。 五、按图施工及重大设计变更的执行情况 本工程按设计施工图的要求组织施工,无重大设计变更。 六、工程技术标准执行情况 1、本工程执行的技术标准及国家工程建设强制性标准条文(建筑部分等)及以下标准:本工程在施工过程中严格执行了以下施工规范: ⑴、GB 50300-2001 《建筑工程施工质量验收统一标准》 ⑵、GB 50203-2002 《砌体工程施工质量验收规范》

主体结构分部工程监理质量评估报告

主体结构分部工程 监理质量评估报告 工程名称: 建设单位: 承包单位: 设计单位: 总监理工程师: 报告日期年月日 监理单位、城建档案馆及其他有关单位各存一份

目录 一、工程概况 -2- 二、监理工作成效 -2- 三、监理资料统计 -3- 四、质量控制手段 -4- 五、施工过程隐蔽工程旁站监理过程 -4- 六、主体结构验收内容 -5- 七、主体结构质量评定 -5- 八、结构实体钢筋保护层检测情况 -5- 九、强制性条文执行情况 -6- 十、监理评估结论 -7-

主体结构分部 监理质量评估报告 一、工程概况 工程名称: 建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 试验单位: 商品混凝土单位: 设计概况:******楼,东西长**m,南北宽**m,建筑面积**㎡。地下一层,地上4层,层高**m,建筑总高**m。室内外高差**m。 钢筋混凝土全现浇框架结构,外墙幕墙。 混凝土强度等级: 1~4层C35 构造柱、过梁C20

后浇带1~4层C40; 钢筋材质: d﹤12 HPB235和冷轧扭钢筋,d≥12 HRB335级 钢筋保护层厚度:柱30㎜;梁25㎜、墙15㎜.填充墙为120㎜厚空心砖墙、200㎜厚加气混凝土砌块墙,±0.000以上采用M5混合砂浆,沿墙高每隔500㎜设2Φ6通长拉筋。 二、监理工作成效 施工单位进驻现场,监理对其施工资质进行了审核。对施工单位营业执照、资质证书、取费许可证、施工合同、项目经理法人委托书、项目班子成员的职称证、上岗证及特殊工种上岗证进行复查。复查结果施工单位资质符合所承担工程的资质要求,项目经理均有上岗证,并有法人委托书。闪光对焊、电工等均持证上岗。 经查施工质保体系符合施工质量管理要求。 中国xx股份有限公司运营管理中心土建工程开工以来,施工单位报审的施工组织设计、施工技术方案8份,技术交底31份。通过监理审查,提出了具体审查意见,使施工组织设计、施工技术方案更加切实可行,从而有利于工程质量的控制。 在监理对质量控制过程中,要求施工所用材料必须进行质量报验。首先索要质量合格证、质量证明书。所有材料到达现场后,经监理对外观检查合格,并经监理见证员进行见证取样送检,试验报告符合材料质量达标后,填报材料产地、品种、规格、数量、使用部位的清单,再经监理在材料报验单上签认,方可在工程上使用。 商品混凝土实验室出具了混凝土配合比,试块均在监理见证下随机抽样制作,试块组数符合规定,混凝土养护符合规范规定要求。 各分项工程施工中,施工单位严格把关,有“三检”制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。 隐蔽工程验收手续基本上与施工进度同步,隐蔽验收资料齐全,隐蔽记录共计份。 到年月日为止,运营管理中心已完成沉降观测次,共设个观测点,最大沉降量为㎜,最小沉降量为㎜。未出现沉降异常,符合要求。 主体结构垂直度检测:全高最大偏差㎜。 主体结构标高检测:全高最大偏差㎜。 在施工过程中和分享工程验收时,发现了一些质量缺陷。对质量缺陷,我们的原则是,允

主体结构工程质量评估报告

质量评估报告审批表 工程名称:编号: 致:山东齐鲁城市建设管理有限公司 我监理部已编制完成工程质量评估报告,请予以审批。 附件:质量评估报告 总监理工程师: 申报日期: 总工办审核意见: 审核人: 审核日期: 技术负责人审批意见: 技术负责人(签字盖技术专章): 审批日期:

主体结构工程 质量评估报告 工程名称: 监理单位:山东齐鲁城市建设管理有限公司填写日期:

工程质量评估报告 工程名称竣工日期 监理单位山东齐鲁城市建设管理有限公司 结构类型层数建筑面积或规模 质量评估报告 一、工程概况 二、工程各参建单位 本工程建设单位为,,,勘察单位为,,,设计单位为,,,施工单位为,,,由山东齐鲁城市建设管理有限公司进行施工阶段施工监理。 三、工程质量验收情况 年月日,项目总监组织施工单位和项目监理机构,并邀请建设单位有关人员进行了预验收,验收方式包括实测、混凝土结构回弹和观感检查。实测合格率为,,,,混凝土强度满足设计要求,观感质量较好,但也发现了部分质量问题,项目监理部下达了《监理通知单》督促施工单位整改完善;年月日,项目监理部针对《监理通知单》进行了复查,复查合格。 四、工程质量事故及其处理情况 本工程没有发生任何工程质量事故,施工过程中发现的质量问题,施工单位均进行了认真整改,项目监理机构复查合格,没有留下任何质量隐患。

质量评估报告 五、资料审查情况 项目监理机构对施工材料进行了认真审核,核查情况如下: (一)、主体分部所含分项工程质量评估 该分部工程共包括分项工程,均符合设计和验收规范要求。 序号子分部分项名称检验批名称检验批数评估意见 1 混凝土 结构 钢筋工程 钢筋原材料24 合格 钢筋加工24 合格 钢筋安装24 合格 钢筋闪光对焊12 合格 电渣压力焊12 合格 模板工程 模板安装24 合格 模板拆除24 合格混凝土工程 混凝土原材料 混凝土施工24 合格 现浇结构外观及尺寸偏差24 合格 2 砌体 结构 填充墙砌体 6 合格 砖砌体 配筋砌体 6 合格(二)、质量控制资料评估 对施工过程中形成的质量控制资料进行了核查,质量控制齐全有效,签字盖章手续完备,符合设计和验收规范要求。 (三)、安全和功能检验资料评估 共检查安全和功能检验资料项,资料齐全有效,签字盖章手续完备,符合设计和验收规范要求;并对建筑物垂直度、标高、全高以及烟道、风道进行了现场抽查,垂直度、标高和全高均在允许偏差范围内,烟道、风道畅通。 六、工程质量评估结论 七、综合评估意见 综合以上评估意见,该工程基础分部所包含的分项工程全部合格,质量控制资料齐全有效,安全和主要功能检测资料齐全,观感质量好,混凝土结构强度和钢筋保护层经检测合格,符合设计和验收规范,无违反强制性标准情况,同意该分部评为合格工程。 总监理工程师: 技术负责人: 年月日(公章)

主体结构验收质量评估报告

XXXXXXXX 主体结构验收 质 量 评 估 报 告 河南XXXXXX管理有限公司 二○一二年十一月七日 目录 一、工程概况 二、质量评估依据 三、工艺标准执行和管理体系运行 四、工程分包内容、承建单位及质量管理情况 五、法律、法规及强制性条文执行情况 六、勘察、设计单位配合情况,设计功能指标实现情况

七、工程质量监理情况 八、施工质量问题及处理情况 九、检验批、分项、分部(子分部)工程质量验收情况一十、工程质量控制资料 十一、实体检验和抽样检测结果 十二、工程质量事故处理情况 十三、工程观感质量验收 十四、质量评估总结 一、工程概况 1、工程名称:XXXXXX 2、建设地点:XXXXXX 3、建设单位:XXXXXXXX 4、设计单位:XXXXXX 5、勘察单位:XXXXXX 6、监理单位:XXXXXX 7、施工单位:XXXXXX

8、工程规模:本工程为地上结构XX层,地下室一层,建筑面积XXXX㎡,采用现浇钢筋混凝土框架结构。设计地下室的砼强度等级均为C45,一至六层梁板梯的砼强度等级为C35;柱墙的砼强度等级为C40,七至十层梁板柱梯墙的砼强度均为C35,十一层以上梁板柱梯墙的砼强度均为C30,填充墙中的构造柱、圈梁、过梁的砼强度等级为C20,墙体采用M5混合砂浆加气混凝土砌块砌筑,建筑结构安全等级为二级,抗震设防烈度7度。 二、质量评估依据 1、本工程设计图纸和设计变更; 2、《建筑工程强制性标准条文》和有关施工图集; 3、《建筑工程施工质量验收统一标准》及《混凝土结构工程施工质量验收规范》GB 50204-2002; 4、建筑工程监理规范GB50319-2000; 5、施工企业工艺标准和施工质量验收规范; 三、工艺标准执行和管理体系运行 本工程所报的施工组织设计与施工企业工艺标准及设计文件相符合。施工过程中基本能按照所制定的施工方案组织施工,施工质量基本满足企业标准,现场施工组织管理制度基本完整,管理体系基本健全。 四、工程分包内容、承建单位及质量管理情况 本工程主体结构劳务分包单位为XXX劳务有限公司。劳务公司在施工过程中派出有资格施工人员进场作业,能严格按技术交底要求进行作业施工。劳务公司派驻施工现场质量管理体系健全,能很好执行项目部、监理部有关指令。

钢结构主体结构验收评估报告

钢结构主体结构验收评 估报告 文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

安徽挺辉钢管有限公司厂房(1-10轴) 钢结构主体工程 质 量 评 定 报 告 负责人:________________ 安徽挺辉钢管有限公司 2012年 10月30 日 根据施工单位申报,我单位对钢结构主体工程事先组织了验收,现将本工程质量评估如下: 一、工程概况: 1、工程名称:安徽挺辉钢管有限公司厂房(1-10轴) 2、工程地点:肥西县花岗镇工业聚集区 3、建设单位:安徽挺辉钢管有限公司厂房 4、勘察单位:合肥斛兵岩土技术工程公司 5、设计单位:安徽省科学技术咨询中心

6、施工单位:安徽广厦建筑(集团)股份有限公司 7、分包单位:合肥龙兴钢结构有限公司 8、建筑层数:共 1 层、 9、基础类型:柱下钢筋混凝土独立基础 10、结构类型:轻型钢结构 11、基础垫层砼标号为C15,基础承台砼标号为C25。基础梁柱砼标号 C30砼。的墙体砌筑采用强度为M5水泥砂浆,砖采用强度为环保性 砖,其构造柱采用强度为C20混凝土砼浇筑。 12、主钢构材质为Q345B,现场连接采用级扭剪型高强螺栓,抗震设防烈 度为七度。钢构件经除锈处理后应立即喷涂车间保养底漆,而后再涂 红丹底漆,制作完成后再涂醇酸面漆。 二、内容和范围 1、范围:对本工程施工阶段进行监督和管理,包括土建、钢结构、水 电安装工程。 2、内容:主要有质量控制、进度控制、造价控制。 二、质量评估依据 《建筑工程施工质量验收统一标准》(GB50300—2011) 《混凝土结构工程施工质量验收规范》(GB50204—2011) 《混凝土强度检验评定标准》(GBJ—107—87) 《普通混凝土配合比设计规程》(JGJ55—2000) 《砌体工程施工质量验收规范》(GB50203—2002)

主体结构验收质量评估报告

主体结构验收质量评估报告 一、工程概况 1、项目名称:xx县xx小区11#楼 2、工程地点:xx县xx大街西段路南 3、建设单位:xx县城市发展有限公司 4、监理单位: xxxx项目管理有限公司 5、承建单位:xx秦建筑工程有限总公司 6、设计单位:xx建筑科技大学建筑设计研究院 7、勘察单位:xx信息产业部电子综合勘察研究院 8、建设规模:建筑面积约9000平方米,地上八层,地下一层;0、00以上高56m,筏型基础,剪力墙结构;结构安全等级二级,为住宅楼,设计使用年限50年。 二、评估依据 1、设计图纸,设计变更通知单,图纸会审记录。 2、施工合同、监理合同。 3、《建筑工程施工质量验收统一标准》gb50300XX 5、《建设工程监理规范》gb50319—XX 6、人防验收规范。 三、法律、法规建设性标准条文执行情况本工程符合国家法律、法规、主体工程施工阶段严格执行工程建设强制性标准。

四、设计单位配合情况对于工程上的技术问题,设计单位能够及时答复,设计修改通知单也能及时到达承建单位,避免了施工后返工现象,分部工程验收设计单位能积极参加,并提出合理化建议,主体工程满足设计功能和设计指标。 五、监理合同履约情况 1、监理工程师严格按照监理合同开展工作,“独立公正、遵约守法、严格热情创新提高。 2、工程质量监理情况 2、1、建筑工程原材料质量控制措施,建筑工程原材料质量控制杜绝一切不合格材料进场投入使用,保证工程所用材料符合图纸设计要求、施工规范规定及合同要求。 其中用于11#楼的钢材由材质证明份,不同型号、不同批次的材质单份,现场使用千分尺检测钢筋外观尺寸符合要求,通过见证取样送检钢材的物理性能满足要求。 2、2、构配件及设备进场检验情况对进场的钢管和扣件进行全数检查,对未刷防锈漆的要求刷防锈漆进行保护,对锈蚀严重和存在质量缺陷的钢管和扣件不得投入使用,并及时督促施工单位清退出场。 搅拌机、切割机、调直机、现场临时配电箱等设备进场前提供产品合格证书。 工程上使用的计量和测量仪器提供产品合格证书和效验报告。

钢结构监理质量评估报告.doc

工程钢结构子分部质量评估报告 建设单位: 设计单位: 施工单位: 监理单位:张家港市金界建设项目管理有限公司总监理工程师: 公司技术负责人: 日期:

一、工程概况: 本工程位于省开发区南区汤联路,建筑面积为8674M2,其中二层车间部位采用钢梁、C 型檩条,单层彩钢瓦屋面,建筑面积3053㎡,厂房总长为76.32米,宽为40米,檐高5.25米,屋顶标高为6.25M ,在10-11轴处设伸缩缝.本工程按6度抗震设防烈度设防,防火等级为二级. 钢结构于2010年6月8日结束。 本工程设计单位: 钢结构施工单位: 土建施工单位: 二、质量评估依据: 1、业主提供的,经设计、抗震、消防等相关部门审查通过的施工图纸及设计变更文件。 2、建设工程施工合同。 3、国家、地方现行的建筑安装工程施工质量验收规范 《建筑工程施工质量验收统一标准》GB50300-2001; 《钢结构工程施工质量验收规范》GB50205-2001; 4、现行的有关建筑工程质量管理办法规定。 《中华人民共和国建筑法》(1997、11、1) 《建设工程质量管理条例》国务院令第279号 《工程建设标准强制性条文》 《建筑工程监理规范》GB50319—2001 《建设工程质量管理办法》建设部令第29号 《江苏省工程建设管理条例》1996、6、14 5、隐蔽工程验收记录和市检测中心出具的各种试验报告。 (质保书、试验报告核查情况详见附件) 三、分部验收已具备下列条件: 1.钢结构工程均已按设计文件和施工合同要求安装完毕; 2.备有各分项工程的质量保证资料并已整理装订成册; 3.备有钢结构子分部工程及各分项工程施工企业自评资料; 4.该子分部工程安装质量施工单位自评通过; 5.车间窗明地净,已具备验收所需条件。 四、钢结构子分部工程质量验收经过: 本工程经钢结构施工单位自检认为已经达到验收条件后报本项目监理部,由项目总监组

钢结构竣工评估报告最新版精编版

合肥武强泡塑有限公司1#厂房工程 竣 工 验 收 质 量 评 估 报 告 编制人: 审核人: 合肥武强泡塑有限公司 2015年8月7日

竣工质量评估报告 一、工程概况 建设单位:合肥武强泡塑有限公司 工程地点:肥西县紫蓬镇森林大道北侧 设计单位:合肥源建工程技术有限公司 勘察单位:广东核力工程勘察院 施工单位:安徽亚泰建筑股份有限公司 分包单位:六安长城钢结构有限公司 本工程为钢结构,地上一层,总建筑面积3760㎡,独立承台基础。 建筑抗震设防类别为乙类,建筑结构安全等级为二级,所在地区的抗震设防烈度为7度。 二、评估依据 1、施工合同 2、施工图纸及设计有关文件 3、安徽省、合肥市有关工程施工的规定文件 4、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011版) 5、《砌体工程施工质量验收规范》(GB50203-2011) 6、《建筑装饰工程施工质量验收规范》(GB50210-2002) 7、《屋面工程质量验收规范》(GB50207-2012) 8、《建筑地面施工质量验收规范》(GB50209-2011) 9、《钢结构工程施工质量验收规范》(GB50205-2001) 10、《钢筋焊接及验收规程》(JGJ18-2012) 11、《给排水管道施工质量验收规范》(GB50242-2002) 12、《电气安装工程施工质量验收规范》(GB50303-2002) 13、《建筑工程施工质量验收统一标准》(GB50300-2013) 14、我国现行建筑工程强制性条文及标准; 三、地基与基础分部工程 本工程采用柱下钢筋砼独立基础,持力层选择粉质粘土与残质砂质粘

主体 结构验收监理质量评估报告

104国道温州西过境永嘉段拆迁安置房工程1#-5#楼1层至12层主体结构验收报告 监 理 评 估 报 告 编制人: 审核人: 审批人: 编制单位:浙江大成工程项目管理有限公司 编制时间:年月日

目录 一、工程概况及特征 二、主体结构施工过程简述 三、质量监理控制情况 四、工程质量控制及质量评估依据 五、工程变更 六、有关实体质量的检验和抽样检测 七、沉降观测情况 八、安全生产与文明施工 九、主体分部工程质量评估情况

一、工程概况及特征 (一)工程概况 本工程位于温州市永嘉县瓯北镇东瓯街道河田村。建筑面积,其中地下室建筑面积为19945㎡,地上建筑面积为㎡,为框架剪力墙结构。砌体工程:墙体采用MU10烧结多孔砖,M5混合砂浆砌筑。本工程建筑等级:二类,耐火等级为二级,屋面防水等级为III级,设计使用年限:50 年。 建设单位:104国道温州西过境永嘉段工程建设指挥部 设计单位:温州市城市规划设计研究院 勘察单位:江西省勘察设计研究院 监理单位:浙江大成工程项目管理有限公司 施工单位:新世纪建设集团有限公司 质监单位:永嘉县建筑工程质量监督站 二、主体结构施工过程简述 1#楼主体2017年9月19日开始进入施工阶段,于2018年4月29日主体结顶。1#楼一层~十二层主体混凝土结构共留置C40混凝土试块8组(其中标养4组,同条件4组)、C35混凝土试块共26组(其中标养12组,同条件12组,拆模4组)、C30混凝土试块共24组(其中标养8组,同条件8组,拆模8组)。按规范要求评定合格。 2#楼主体2017年9月30日开始进入主体施工阶段,于2018年5月20日主体结顶。2#楼一层~十二层主体混凝土结构共留置C40混凝土试块13组(其中标养7组,同条件6组)、C35混凝土试块共32组(其中标养14组,同条件13组,拆模5组)、C30混凝土试块共21组(其中标养7组,同条件7组,拆模7组)。按规范要求评定合格。 3#楼主体2017年9月16日开始进入主体施工阶段,于2018年5月12

主体结构施工质量评估报告

主体结构施工质量 评估报告 1

YDGJ/JYY/PG-ZT 武汉市九医院新建住院大楼主体结构施工 质量评估报告 技术负责人: 总监理工程师: 编制: 九医院项目监理部 北京远达国际工程管理有限公司

月日 1

目录 一、工程概况 .................................................... 错误!未定义书签。 二、评估依据 .................................................... 错误!未定义书签。 三、承包单位的基本情况 ................................ 错误!未定义书签。 四、主要采取的施工方法 ................................ 错误!未定义书签。 五、地基与基础和主体结构的质量情况........ 错误!未定义书签。 六、特殊部位、过程的处理( 未发生) .......... 错误!未定义书签。 七、装饰装修工程的质量情况( 未发生) ....... 错误!未定义书签。 八、机电设备安装于检测的质量情况( 未发生) 错误!未定义书签。 九、建筑节能质量情况( 未发生) ................... 错误!未定义书签。 十、工程验收结果统计 .................................... 错误!未定义书签。十一、质量问题及处理情况 (7) 十二、质量控制资料核查情况........................ 错误!未定义书签。十三、子分部工程观感质量检查情况............ 错误!未定义书签。十四、综合评价意见 ........................................ 错误!未定义书签。

正式主体分部质量评估报告

目录 一、工程概况 (2) 二、评估依据 (2) 三、施工企业标准执行、质量管理体系运行及施工合同履约情况 (3) 四、工程分包内容、承建单位及质量管理情况 (3) 五、法律、法规、建设性标准条文执行情况 (3) 六、新技术应用及施工技术措施落实情况 (3) 七、勘察、设计单位配合情况 (3) 八、监理合同履约情况 (3) 九、施工质量问题及处理情况 (5) 十、检验批、分项、子分部工程质量验收情况 (5) 十一、工程质量控制资料核查及技术档案、整理、装订情况 (6) 十二、安全及功能检测 (6) 十三、工程质量事故处理情况 (7) 十四、工程观感质量验收情况 (7) 十五、验收结论 (7)

安徽省博物馆新馆工程 主体结构分部工程质量评估报告 一、工程概况 1、项目名称:安徽省博物馆新馆工程。 2、工程地点: 合肥市政务文化新区文博园内。 3、建设规模:建筑面积约40430㎡,建筑高度37.6m。 4、项目特点: 本工程采用钢筋混凝土框架剪力墙结构,抗震设防类别为乙类,地震作用按7度设防烈度计算,抗震措施按8度采用。结构安全等级为一级,耐火等级为一级。场地类别为Ⅱ类,设计使用年限100年。工程设计标高±0.000相当于绝对高程31.50m。 5、主体结构分部工程特点: 结构形式为框剪结构,楼面荷载标准值最大部位8.0KN/㎡、最小部位0.5 KN/㎡,基本风压0.4 KN/㎡,基本雪压0.7KN/㎡。 5.1 混凝土工程:剪力墙及普通混凝土柱-1~2层采用C50、3~4层采用C45、5~顶采用C40,楼盖构件采用C35,圈梁、构造柱及过梁采用C20,主入口引桥采用C40,后浇带采用比同部位设计强度等级提高一级的混凝土;混凝土保护层厚度板墙为21㎜,柱为42㎜,梁为35㎜。 5.2钢筋工程:本工程钢筋主要采用Ⅲ级钢;钢筋接头形式墙柱采用电渣压力焊,梁采用直螺纹套筒、闪光对焊及搭接电弧焊,板采用搭接连接。 5.3砌体工程:砌体工程施工质量控制等级为B级,填充墙砌体采用蒸压加气混凝土砌块,强度≥MU5.0,容重≤12KN/㎡;±0.00以上采用M5水泥石灰混合砂浆,±0.00以下采用M10水泥砂浆;墙长度大于4.9米于墙中设置构造柱,墙高度超过4米时于墙高中部设置水平圈梁。 5.4预应力工程:本工程主入口引桥预应力梁采用后张法有粘结预应力工艺,张拉控制应力1302N/㎜2,预应力钢筋采用高强低松弛钢绞线,锚具采用OVM.M15-15、OVM.M15-30型,孔道灌浆水泥浆体强度M30。 6、合同工期:主体结构分部工程为270天。工程于2008年4月10日开工。 7、质量目标:确保“黄山杯”,争创“鲁班奖”。 8、工程参建单位: 建设单位:安徽省公益性项目建设管理中心 设计单位:华南理工大学建筑设计研究院 勘察单位:安徽省工程勘察设计研究院 监理单位:中外建天利(北京)工程监理咨询有限公司 施工单位:中铁四局建筑工程有限公司 二、评估依据 1 设计图纸,设计变更通知单,图纸会审记录,有关图集。 2 施工合同、监理合同。 3 《建筑工程施工质量验收统一标准》GB50300—2001。
