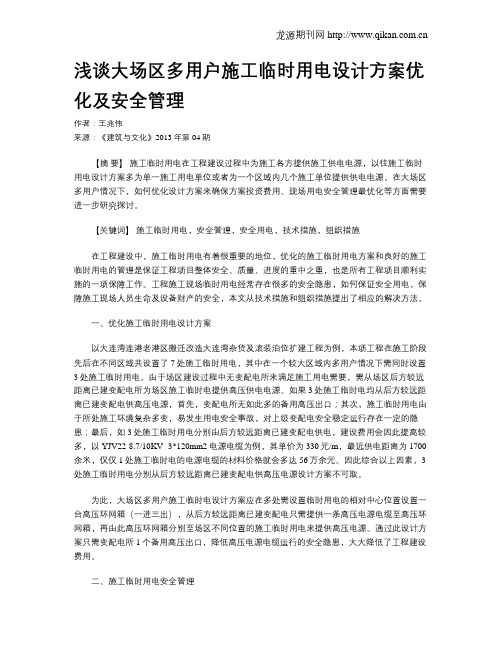

浅谈大场区多用户施工临时用电设计方案优化及安全管理【摘要】施工临时用电在工程建设过程中为施工各方提供施工供电电源,以往施工临时用电设计方案多为单一施工用电单位或者为一个区域内几个施工单位提供供电电源。在大场区多用户情况下,如何优化设计方案来确保方案投资费用、现场用电安全管理最优化等方面需要进一步研究探讨。

【关键词】施工临时用电,安全管理,安全用电,技术措施,组织措施

在工程建设中,施工临时用电有着很重要的地位,优化的施工临时用电方案和良好的施工临时用电的管理是保证工程项目整体安全、质量、进度的重中之重,也是所有工程项目顺利实施的一项保障工作。工程施工现场临时用电经常存在很多的安全隐患,如何保证安全用电,保障施工现场人员生命及设备财产的安全,本文从技术措施和组织措施提出了相应的解决方法。

一、优化施工临时用电设计方案

以大连湾连港老港区搬迁改造大连湾杂货及滚装泊位扩建工程为例,本项工程在施工阶段先后在不同区域共设置了7处施工临时用电,其中在一个较大区域内多用户情况下需同时设置3处施工临时用电。由于场区建设过程中无变配电所来满足施工用电需要,需从场区后方较远距离已建变配电所为场区施工临时电提供高压供电电源。如果3处施工临时电均从后方较远距离已建变配电供高压电源,首先,变配电所无如此多的备用高压出口;其次,施工临时

临时施工用电设计方案(完整版)

广西百色田东皇家·国际广场工程 施工现场临时用电组织设计编制单位:广西建工集团第一建筑工程有限责任公司 编制日期:2012年月日 广西百色田东皇家·国际广场工程 施工现场临时用电组织设计方案审批表

施工现场临时用电组织设计(方案)报审表 工程名称:广西百色田东县皇家、国际广场编号:A2

目录 一、编制依据?错误!未定义书签。 二、工程概况............................................................................................. 错误!未定义书签。 三、施工机械?错误!未定义书签。 四、设计内容与步骤................................................................................ 错误!未定义书签。 5、绘制临时供电施工图............................................................................. 错误!未定义书签。 五、安全用电技术措施............................................................................ 错误!未定义书签。 六、安全用电防火措施?错误!未定义书签。 七、防雷装置设计 .................................................................................... 错误!未定义书签。 八、接地装置设计 .................................................................................... 错误!未定义书签。 九、安全事故应急预案............................................................................ 错误!未定义书签。 9、1、目得:?错误!未定义书签。 9、2、适用范围(危险源及应急)........................................................... 错误!未定义书签。 9、3、引用相关文件?错误!未定义书签。 9、4、应急小组 ............................................................................................ 错误!未定义书签。 9、5、应急工具与准备 .............................................................................. 错误!未定义书签。 9、5、1、应急工具................................................................................... 错误!未定义书签。 9、5、2、应急准备..................................................................................... 错误!未定义书签。 9、6、应急响应 ............................................................................................ 错误!未定义书签。 9、6、1、一般事故得应急响应?错误!未定义书签。 9、6、2、重大事故应急响应................................................................. 错误!未定义书签。 9、7、报警:............................................................................................... 错误!未定义书签。 9、8、上报 ..................................................................................................... 错误!未定义书签。 9、9、施工安全事故应急准备与响应措施 .......................................... 错误!未定义书签。 9、9、1、危险源与施工安全事故应急准备与响应措施?错误!未定义书签。 9、9、2、油料及化学品得泄露 .............................................................. 错误!未定义书签。 9、9、3爆炸与爆燃?错误!未定义书签。 9、9、4火灾?错误!未定义书签。 十、后附临时施工用电平面布置图?错误!未定义书签。

施工现场管理措施

施工现场管理措施 一.安全、防火管理措施 (1)加强安全防火意识,增强安全防火责任心,进行规范化操作。严禁在禁火区(施工场地、仓库等)吸烟及使用明火。 (2)对现场的木花、木屑等易燃物,每天清除干净,对损坏的闸刀、插头、插座等及时调换。 (3)对油漆等易燃品,实行严格的收发制度,仓库内禁止使用日光灯,碘钨灯照明,在显眼易取处放置灭火器二台及黄沙箱二只,并由专人看护。 (4)要经常宣传用电安全知识,工地的电气设备不得超负荷运行,线路不得超容量使用,发现绝缘层发热、发烧现象,立即切断电源、查出原因,进行整改,确保无火灾,无触电事故发生。 (5)在进行油漆作业时,严禁使用碘钨灯照明,粘有易燃物的余、废料丢弃到指定区域。 (6)凡需要动用电焊等明火作业时,必须得到工地负责人的同意,并切实做好周围的安全、防火工作,特别是木花、木屑等易燃物一定要清除后才能进行作业。 (7)各种临时设施不能影响消防要求,确保顺畅的安全通道。 (8)按规定使用脚手架、人字梯。不搭飞跳板,不站在人字梯上移动梯子,并系好安全带。 二.现场临时施工用电管理措施 (1)施工用电必须严格执行国家颁布的《施工现场临时用电安全技术规范》。 (2)施工临时用电设施的安全、维修、改动或拆除必须由电工主管安排电工进行,其他施工人员不得擅自处理,严禁乱接乱拉电源。 (3)各类施工用电机具在使用前必须其电气装置和保护设施是否完好,严禁设备带病运转。 (4)搬迁、移动、拆除或维修施工用电机具必须切断电源并妥善处理后进行,严禁带电操作。 (5)由维修电工进行施工现场临时施工用电设施安全检查,发现问题及时处理,在故障没有处理前,严禁重新合闸。 (6)现场电气设施严禁超载使用。 (7)现场设置的开关箱1.8米内严禁堆放可燃物质。 (8)使用电气设施的人严禁赤膊赤足作业。天棚内照明必须使用应急照明灯具。 (9)所有用电设施的电缆拖线必须保证绝缘完好,严禁使用绝缘破损的电缆、电线。 (10)机具的连接头必须使用安全插头,严禁使用裸线直接插接。施工电缆、地拖线均要求悬挂或沿墙敷设。三.技术、质量保证措施 (1)严格图纸交底及技术交底制度,合理完成施工工序,未经图纸会审及技术交底,任何人不准开工。(2)严格实行“三检制”,自检、专检、交接检,逐层检验,责任到人,严格按质保体系的检查点和检查表格规定的内容,认真检查填写。经检查上道工序不合格者,未经整改,下道工序不许施工。 (3)及时进行现场清理、回收边脚料及杂物,并做好产品保护的实施和检查工作,避免碰撞、污染。四.环保、文明施工管理措施 (1)项目部全体参建人员应严格按单位规定着统一服装,戴不同颜色的安全帽。 (2)主要道口必须设置明显的标牌,标明工程名称、施工单位、工程负责人等内容。 (3)施工现场的布置必须严格按施工平面图进行,严禁乱拖乱拉。 (4)施工现场的材料堆放应按其规格、型号的不同分别堆放整齐,并应避开主要通道。 (5)施工班组及时进行现场清理、回收边脚料及杂物,并做好产品保护的实施和检查工作,避免碰撞、污染。(6)大力提倡文明礼貌,杜绝不文明行为,严禁随地大小便,一经发生将立即清除出场。 (7)施工用设备应定期维修保养,现场排列整齐美观。 (8)节约用水、用电,最大限度的降低施工噪音,降低对施工周围环境的干扰。 (9)危险作业区域应用红白小旗围起来,以示警戒。 (10)施工人员进入工地一定要遵守工地的有关规章制度,文明用语,言行检点,不在工地内发生任何违法行

施工临时用电方案设计70096

为贯彻执行国家安全生产法律法规,保障施工现场用电安全,防止触电和用电火灾事故发生,促进施工安全,根据《施工安全检查标准》(JGJ59-99)和《施工现场临时用电安全技术规范》(JGJ46-2005)的要求,建设工程在开工建设之前必须编制临时施工用电专项方案,结合本工程实际,特编制以下施工现场临时用电方案。 一、工程概况简介 工程名称:聚丰·皇阁豪苑枫叶居 建设单位:聚丰物业开发有限公司 设计单位:重庆大学建筑设计研究院 施工单位:重庆市渝万建设集团有限公司 工程地点:重庆市南岸区海棠溪新街 建筑面积:27496m2 建筑层高:26/-4层 建筑总高:99.5m 编制依据: (一)《重庆聚丰·皇阁豪苑枫叶居E栋施工图及相关文件》(二)《重庆聚丰·皇阁豪苑枫叶居E栋工程现场踏勘、调查咨询资料》 (三)《中华人民共和国建筑法》和《重庆市建筑管理条例》(四)ISO9001:2000标准的质量管理体系。 (五)《建筑施工安全检查标准》JGJ59-99,《施工现场临时用电安全技术规范》(JGJ46-2005)。

二、工程用电机械设备表 工程用电机械设备表 根据供电方提供的三相四线制低压电力系统,结合本工程特征,我公司将严格采用TN-S接零保护系统,把供方提供的三相四线制低压电力系统(三相五线制),实行三级配电和二及漏电保护系统,电源线路采取架空和穿管地下埋设

三、供电总平面图(附后) 四、负荷计算: 施工现场总需要系数Kx=0.6。功率因素综合考试COSφ=0.65,根据变压器的位置及用电设备和现场的环境条件等确定总配电箱,分配电和开关箱ctgφ=1.17。 1、所有用电设备容量及计算符负荷: 基础阶段:∑pe=30+22×1+7.5+3.5+7.5+2.2+1.1×2+1.1×5+5.5+18×8=229.9KW 主体阶段: ∑pe=30+7.5+7.5+3.5+75+22×2+22×2+2.2×2+1.1×2+2.5×1+5.5+15=241.1KW 取大值∑pe=241.1 KW 根据公式求得施工现场的计算负荷为: P j=Kx∑pe=0.6×241.1≈145KW Q j= P j ctgφ=145×1.17≈170KVAR S j=P j2+ Q j2= 1452+1702 ≈223KVA I j= S j Ve=223/0.38 3 ≈339A (1)总配电箱至第一分配箱的计算负荷: pjl=(3.5+7.5+75+7.5+5.5)KW=99KW 因为(COSφ=0.6) Qjl=99×0.60≈59KVA Sjl= 992+592≈115KVA Ijl=115/ 0.38 3≈174A (2)总配电箱至2、3分配电箱的计算负荷:

电力行业施工现场安全管理制度(正式)

编订:__________________ 单位:__________________ 时间:__________________ 电力行业施工现场安全管理制度(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-1423-85 电力行业施工现场安全管理制度(正 式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 为了规范操作,文明施工,加强施工管理,杜绝不良行为,预防安全意外事故的发生,提高施工队伍的综合素质,确保装修施工顺利进行,特制定如下管理制度,施工现场各人员必须严格遵守,以便施工顺利安全。 (一)、施工现场文明施工理制度 1、施工作业时不准抽烟。 2、施工现场大小便必须到临时厕所。临时厕所使用后要随时清洗。 3、材料构件等物品分类码放整齐。领用材料、运输土方,沙石等,不沿途遗洒及时清扫维护。 4、施工中产生的垃圾必须整理成堆,及时清运。做到工完料清。

5、现场施工人员的着装必须保持整洁。不得穿拖鞋、不得光着肚皮上班。 6、工棚必须保持整洁,轮流打扫卫生,生活垃圾,生产废物及时清除。 7、团结同志,关心他人,严禁酒后上岗,酗酒闹事,打架斗殴,拉帮结伙,恶语伤人,出工不出力。 8、对施工机械等躁声采取严格控制,最大限度减少躁声扰民。 (二)、施工现场安全生产管理制度 1、新工人入场,道德接受“安全生产三级教育”。 2、进入施工现场人员配戴好安全帽。必须正确使用个人劳保用品。如安全带等。 2、现场施工人员必须正确使用相关机具设备。上岗前必须检查好一切安全设施是否安全可靠。 3、特殊工种持证上岗,特殊作业配戴相应的劳动安全保护用品。 4、使用砂轮机时,先检查砂轮有无裂纹是否有危险。切割材料时用力均匀,被切割件要夹牢。

项目施工临时用电方案(新)

施工临时用电安全专项方案 新建铁路浙江温州至福建铁路工程福建段第Ⅰ标段,起止里程为DK81+022~DK137+113,温福铁路(福建段)Ⅰ标段起自浙闽两省交接的分水关隧道(DK81+022),线路正线长56.09km,有隧道12座,合计长度38999米隧道占到整个标段长度的69.5%,正线桥梁16座,合计长度4691米。 用电线路以业主提供的永临结合电力线路为主,根据需要从就近的电力线自设变压器“T”接引入(与高压线路“T”接示电容量见表1),“T”接的用电线路针瓶采用PQ-20,悬瓶采用X-70,采用热镀锌横担,架空线路采用绝缘导线;35KV隔离开关采用GW5-40.5/630A,10KV避雷器采用HY5WS-17/50,接入的 250KVA及以下的变压器要装设低压计量,计量用互感器采用10P级。接地引下体采用不小于φ12圆钢或50×5的扁钢并做热镀锌处理。接地电阻R≤4Ω。施工配变要求采用DYn-11型接线变压器。 从“专网T接”的在“T”接点装设单极隔离开关;从“公网T接”的在“T”接点装设跌落保险。用电线路的杆号以主杆号的支1.2.3…为编号,横担安装方向以供电线路为电源侧,按规范安装。各工点建立变电站。 T”接示电容量表1

Ⅰ标段分为九个施工工区,二十一个T接点(见表2)。 表2

1.各工区用电线路中电器设备的选用如下: 1.1一工区施工地段根据需要设分水关隧道斜井、分水关隧道出口、南风山隧道进口三处配电所,T接贯岭变电站。 分水关隧道和南峰山隧道位于福建省福鼎市贯岭镇境内,南峰山隧道进口里程DK89+065,南峰山隧道出口里程DK90+645,隧道全长1580m。分水关隧道福建与浙江交界处里程DK81+022,分水关隧道斜井里程DK84+880,分水关隧道出口里程DK88+612,隧道全长7590m。 1.1.1了保障施工用电及安全工用电线路中电器设备的选用先确定隧道施工机具及照明用电量(见表3)选用合适的变压器(以分水关隧道斜井为例)保障施工需求: 用电量P=k(∑P a K 1 K 2 /Aη+∑P b K 1 ) =1.05×{[130×8×0.8×0.8+(330+80+77+80+40)×0.7× 0.8]/(0.88×0.75)+60×1} =1302.8(kVA) 同理,可得分水关隧道出口用电量: P=1092.7(kVA) 南峰山隧道进口用电量: P=998.5(kVA) 其中,k-电线路能力的损失(1.05~1.1)这里选用1.05; A-用电设备的功率因数(查功率因数表得); P a -用电设备总额定功率(见表3); P b -照明用电总量(见表3); η-电动机及其他动力用户的效率(0.83~0.88)这里选用0.88;K 2 -动力用户之负载系数(0.6~1.0)这里选用0.8; K 1 -同时用电系数,各类不同的用电设备有不同的同时用电系数(查各种电动设备同时使用系数表0.7);(用电设备功率见表3) 根据计算结果分水关隧道斜井选用全密封油浸电力变压器2台

工地现场安全管理措施

编号:SM-ZD-59743 工地现场安全管理措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

工地现场安全管理措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 为了进一部提高本项目部施工现场安全生产工作的管理水平,保障施工人员的生命安全和施工作业的顺利进行,结合本项目部实际情况,特制定以下安全管理措施: 1、建立健全施工现场的安全文明施工管理机构和规章制度,认真贯彻“安全第一,预防为主”的方针,以安全生产为宗旨,实施施工现场标准化管理,做到安全生产、文明施工,使得项目管理人员必须明确“管施工必须管安全”的原则。 2、进入施工现场必须戴好安全帽,并扣好帽带。 3、严禁酒后、穿拖鞋、高跟鞋、赤脚赤膊操作。 4、施工现场严禁随地大小便。 5、严禁施工中上下乱抛掷材料或工具。 6、施工现场必须做到边施工边清理,落地灰、钢筋、砖块、木料、扣件等及时清理回收利用,清理出不能利用的建

施工临时用电施工组织设计方案

施工临时用电施工方案 一、编制依据 1、《施工现场临时用电安全技术规范》(JGJ46—88): 2、《建筑施工安全检查标准》(JGJ59—99); 3、《建筑施工安全检查标准实施指南》; 4、本工程实际设备用电量; 5、甲方提供的供电情况及工地实际场地情况。 二、工程概况 本工程为*******工程,地址位于******。由****公司开发建设,由******公司设计,监理单位:*****监理咨询公司,施工单位:***工程公司。 该工程楼层为地上***层,地下**层。地下负三层为车库、消防控制室、低高压配电室、消防水池、生活水池、泵房、发电房等组成,负一层为车库和商业用房,一层为商业用房,2-?层为住宅。建筑总高**m,该建筑物建筑等级为**级,防火等级为**级,抗震设防列度为**度,本工程总建筑面积为***m2。全框架剪力墙结构,基础为人工挖孔灌注桩基础。地下负三层标高为***m。桩孔直径为****米,桩深约为***米左右,共计桩***个。桩基础持力层设计为****。单轴天然抗强度为****Mpa。 三、现场勘察 本工程施工场地已进行了场平施工,场地内无地下管线和高压线路,不需做任何防护设计。小区场内设立了总配电室,设计总容量满足项目施工要求。 从现场勘察情况看,将从场内总配电室接入本项目部配电室。本方案将设计总配电室到本项目部配电室及以后线路的走向、线径、电器开

关等装置的选择。 四、用电初步设计 1、施工用电设备情况 根据本工程实际情况,为保证工程施工质量及工程进度,选用施工用电设备情况见下表。 2、本工程现场用电由小区总配电室接入,在现场设立项目部总配电室,位置为二栋建筑物南边空地处,再由项目部配电箱引至各用电设备的开关箱。焊机及手持电动工具等设备因工作地点不固定,因此设计为移动开关箱,在配电平面图中不反应其具体位置。现场照明用电设置专用照明配电箱。 3、根据《施工现场临时用电安全技术规范》的规定,本供电系统采用TN—S(三相五线制)系统供电。 4、施工现场总用电量计算。 施工主要需用机械量统计表

现场施工安全管理措施范本

整体解决方案系列 现场施工安全管理措施(标准、完整、实用、可修改)

编号:FS-QG-56661现场施工安全管理措施 Site construction safety management measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、工程概况 工程名称:北京仁和医院门、急诊楼改扩建工程,位于大兴区黄村镇兴丰大街路西侧。 建设单位:北京仁和医院。 设计单位:北京中建建筑设计院有限公司 监理单位:北京方圆监理有限责任公司 建筑设计概况:本工程为住宅楼、地上13层、地下2层。 建筑面积:29177.3㎡。 结构类型:框架剪力墙结构 A:安全管理方针:“安全第一,预防为主”。 B:安全组织保证体系:以项目经理为首,由现场经理、安全员、区域责任人、施工队等各方面的管理人员组成安全保证体系。

项目经理——工程施工总指挥,对工程质量、生产、安全文明施工,负全责,组织协调解决本工程施工进度,质量等方面存在的问题,与公司签定施工承包合同,各项安全协议书。并制定分公司各项管理目标,各项管理措施,管理制度,负责组织编制施工组织设计,做好工程项目的全面安排部署,组织召开项目部月度成本分析会,审批物质,材料审请计划,对项目部贯标工作负管理责任,负责分公司对外协调工作。 生产经理:对本工程质量、技术、安全文明施工负全面责任,负责项目工程各专业组织协调,合理安排各工种之间的施工作业,协调解决施工矛盾编制专业施工技术交底、安全技术交底、并负责交到操作层。按施工进度提前计划材料,按工程进度提前安排施工,配合项目经理组织协调项目部全面管理工作,并负责组织召开每周的工程例会,每月的项目质量分析会,负责全过程施工质量监控,填写施工月表,负责专业物资验证和对外协调工作,包括(公司、甲方、监理)等单位。 安全员——负责项目施工期间安全生产管理及监督工

临时用电工程施工设计方案(最终版)

临时用电施工方案
一、工程概况 抢风岭隧道左线出口、右线进口段地处大同市浑源县境内,左线全长 2785
米(右线 2785 米),属特长隧道。采用双洞单向行车双车道(上下行分离)形式,
由我单位施工抢风岭隧道出口段左洞 ZK75+750~ZK78+535,长 2785m,右洞
K75+750~K78+535 长 2785m。隧道纵断面设计左线为 1.914%的下坡,右线为 0.424%
的下坡。
二、适用范围与目的
适用于灵山高速公路第七 B 合同段工程施工现场及临时建筑物的安全用电控
制。目的是通过该方案的实行,对施工现场及生活、照明线路进行有效的验算,
有效地指导现场施工安全用电,以及将工程施工中电对人的伤害或设备财产的损
失风险降至可容许的程度。
三、编制依据
1、《施工现场临时用电安全技术规范》(JGJ46@2005)
2、《民用建筑电气设计规范》(JGJ/T16-92)
3、《建筑电气工程施工质量验收规范》(GB50303 一 2002)
4、《建筑机械使用安全技术规程》(JGJ33@2001)(J119@2001)
5、《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)
四、负荷计算表
用电设备名 数量

(台)
空压机
5
空压机
3
空压机
1
通风机
3
通风机
2
砼输送泵机 3
砼搅拌机
1
砼搅拌机
2
砼喷浆机
4
砼喷浆机
5
挤压注浆泵 1
挤压注浆泵 1
液压注浆泵 1
电焊机
8
电焊机
7
型号及名牌技术数据
型号
功率(KW) 电压(V)
Y315M2-84L-25/7
132
380
L-20/8
132
380
L-3.5-20/7
132
380
SSF-N010
30
380
YOK60-A
75
380
HBT60C
110
380
PLY1000 型
150
380
JS500 型 56.8 380
ZSP-6
12
380
8
380
GHB2
5.5
380
GJB2
5.5
380
YZB-50L/D
11
380
B×1-500
20
单项 380
B×1-315
12
单项 380
合计功率 Pe(kw)
660 396 132 90 150 330 150 113.6 48 40 5.5 5.5 11 160 84

施工现场安全管理措施

施工现场安全管理措施 一、安全标志和安全防护 1、安全标志:划分安全区域,充分和正确使用安全标志,布置适当的安全标语和标志牌,各种施工机械均需挂设安全操作规程。 2、安全防护: (1)、安全防护棚:在建筑四周及人员通道、机械设备、临近小区道路上方都应采用钢管搭设安全防护棚,安全防护棚要满铺一层模板和一层安全网,侧面用钢筋网做防护栏板。高压电线线路侧面和上方采用竹杆和模板搭设隔离墙和防护棚。 (2)、“三宝、四口、五临边”防护 现场人员坚持使用“三宝”。进入现场人员必须戴安全帽并系紧帽带,穿胶底鞋,不得穿硬底鞋、高跟鞋、拖鞋或赤脚、高处作业必须系安全带。 做好“四口”的防护工作。在楼梯口、电梯口、预留洞口设置围拦、盖板、架网,正在施工的建筑物出入口和井字架,门式架进出料口,必须搭设符合要求的防护棚,并设置醒目的标志。 做好“五临边”的防护工作。五临边指阳台周边,屋面周边,框架工程楼层周边,跑道,斜道两侧边,卸料平台的外侧边。“五临边“必须设置1.0M以上的双层围栏或搭设安全网。 3、夜间施工 夜间操作要有足够的照明设备,直接用于操作的照明灯采用36V

低压防爆工作灯。 二、施工现场安全生产管理规定 建立《三级安全管理制度》,由公司经理和项目经理签署安全合同书(一级),由项目经理和工长签署安全合同书(二级),由工长和施工班组签署安全合同书(三级),进行安全管理。 在项目经理领导下,设安全施工领导小组,配专职人员两名负责日常安全施工检查,发现问题及时整改,消除隐患,严禁违章作业。 对所有进场前的施工人员针对该工程具体情况进行安全教育和安全技术培训。 在施工现场,做好安全“三宝”及“四口”防护工作,现场设安全防护栏,防止刺伤、摔伤、物体打击、机电伤害、高空坠落等事故发生,在没有征得项目部同意的情况下,不得拆除、搬移和取消。 加强安全生产教育,严格遵守安全操作规程和规章制度。对操作工人要做好安全交底工作。 专业工长对分部分项工程的施工进行技术交底时,必须同时进行书面安全技术交底,贯彻安全操作规程,对施工中可能发生安全问题的环节进行预测,提出预防措施。 安全生产必须天天讲、人人管、人人牢记、互相监督,以防为主,严格纪律,奖罚分明。 三、安全技术交底制度 1、工程开工前,应随同施工组织设计,向参加施工的职工认真进

电力行业施工现场安全管理制度

施工现场安全管理制度 为了规范操作,文明施工,加强施工管理,杜绝不良行为,预防安全意外事故的发生,提高施工队伍的综合素质,确保装修施工顺利进行,特制定如下管理制度,施工现场各人员必须严格遵守,以便施工顺利安全。 (一)、施工现场文明施工理制度 1、施工作业时不准抽烟。 2、施工现场大小便必须到临时厕所。临时厕所使用后要随时清洗。 3、材料构件等物品分类码放整齐。领用材料、运输土方,沙石等,不沿途遗洒及时清扫维护。 4、施工中产生的垃圾必须整理成堆,及时清运。做到工完料清。 5、现场施工人员的着装必须保持整洁。不得穿拖鞋、不得光着肚皮上班。 6、工棚必须保持整洁,轮流打扫卫生,生活垃圾,生产废物及时清除。 7、团结同志,关心他人,严禁酒后上岗,酗酒闹事,打架斗殴,拉帮结伙,恶语伤人,出工不出力。 8、对施工机械等躁声采取严格控制,最大限度减少躁声扰民。 (二)、施工现场安全生产管理制度 1、新工人入场,道德接受“安全生产三级教育”。 2、进入施工现场人员配戴好安全帽。必须正确使用个人劳保用品。如安全带等。 2、现场施工人员必须正确使用相关机具设备。上岗前必须检查好一切安全设施是否安全可靠。 3、特殊工种持证上岗,特殊作业配戴相应的劳动安全保护用品。 4、使用砂轮机时,先检查砂轮有无裂纹是否有危险。切割材料时用力均匀,被切割件要夹牢。

5、高空作业时,要系好安全带。严禁在高空中没有扶手的攀沿物上随意走动。 6、深槽施工保持做到坡度稳定,及时完善护壁加固措施。 7、危险部位的边沿,坑口要严加栏护,封盖,及设置必要的安全警示灯。 8、按规定设置足够的通行道路,马道和安全梯。 9、装卸堆放料具,设备及施工车辆,与坑槽保持安全距离。 10、大中型施工机械(吊装运输碾压等)指派专职人员指挥。 11、小型及电动工具由专职人员操作和使用。注意用电安全。 12、施工人员必须遵守安全施工规章制度。有权拒绝违反“安全施工管理制度”的操作方法。 13、施工现场地需挂贴安全施工标牌。 14、严禁违章指挥和违章操作。 (三)施工现场安全生产管理办法 (1)、材料验收: 开工进场的材料必须符合质量要求,严禁劣质材料进入施工现场,进场材料按指定地点,码放整齐。 (2)、隐蔽工程: 隐蔽工程须严格按照施工工艺,严禁偷、漏、减项。验收合格后,方准覆盖。 (3)、成品保护: 1、严禁将工具乱放在已经完成的木制品或地板、地砖上。所有已覆面板的清油工程或已喷漆混油工程,均应在其上覆盖塑料薄膜或其他纸、本质介质后方可在其上放置物品。 2、管道口、预留口、地漏在进场前用防潮棉封口保护。 3、玻璃、大理石等,要设警示标志加以保护。

临时用电施工组织设计方案(范例)

xx 工程 临时用电施工组织设计 xx公司 xx日

建设单位: 建设单位意见: 监理单位: 监理单位意见: 编制单位: 技术负责人: 项目技术负责人:编制人: 审核人: 编制日期:

临时用电设计方案 一、现场堪测 本工程为xx,工程位于xx,1#楼为12层,2#楼为7层,由xx设计所设计。 二、现场布置 A、总配电室 据施工现场目前情况,业主单位在考虑整个工程施工期间电力布置情况,结合现场实际,已在场内设置了配电房,我公司进场后,在征得业主单位认可的情况下,随时检查屋面防水、排水情况,防止小动物进入配电室使配电电器和母线间造成短路故障,并配备1211灭火器,防止配电房着火燃烧,造成事故。 B、根据施工现场目前布局,结合工程特殊情况,遍于对现场配电系统作安全技术管理和维护,配电箱分级设置。即在全场设总配电箱分配电箱开关箱用电设备。见分级配电示意图。

B、配电箱及开关箱的位置及线路走向 总配电箱是施工现场配电系统的总枢纽,考虑到便于电源引入,减少配电线路,缩短配电距离等因素,总配电箱设置在配电房墙面,采用铁壳配电箱(分配电箱材质相同)。动力配电箱分设在总配电箱左右两侧,为现场整洁、美观考虑,动力线路出分配电箱后,木制电杆架空敷设,平直通入用电设备开关箱。各楼层用电用五芯电缆线引向楼层,沿外墙垂直向上延伸,每一楼层设一分配电箱,作楼层施工用电(楼层照明用电采用同样方法分级设置)。场内临时用房照明,分配电箱设置在四方墙上,沿墙线穿管设置,引向各照明点。 三、施工现场电力荷载计算

1施工机具容量统计表: 2、计算施工用电总容量 合计=1.1×[k1pa+k2pb+k3pc] 其中:1.1-用电不均匀系数 Pa-全部施工用电设备额定容量之和 ∑Pa=∑p电动机+∑p电焊机 Pb-室内照明设备额定容量之和 Pc-室外照明设备额定容量之和

冬季施工现场安全管理措施

高空与冬季施工作业防范措施 为确保冬季施工现场作业安全,维护安全生产秩序,必须强化“安全第一,预防为主”的方针。加大反习惯性违章力度,加强项目施工安全管理,做到岗位无隐患,个人无违章;彻底消除事故隐患,杜绝违章作业,在保证作业人员安全与健康的前提下组织施工。 安全施工应有明确的管理目标,逐步实现制度化、规范化、标准化。减少记录事故,杜绝轻伤事故,实现各类灾害事故为零的目标。具体要求如下: 一、加强高空作业监管力度 1.从事高处作业的人员,必须系好安全带和穿软底鞋,不准穿塑料底和带钉子的硬底鞋。高处作业人员,精神要集中,不得打闹,不得麻痹大意,防止坠落。 2.高处作业使用的脚手架上,应铺设固定脚手板和1m高护身栏杆。高处作业下面或附近遇有煤气、烟尘及其它有害气体时,必须采取排除或隔离等措施,否则不得施工。 3.在陡坡、屋顶、杆塔、脚手架以及其它危险边沿进行悬空高处作业时,临空一面必须搭设安全网或防护栏杆。安全网必须随着建筑物升高而提高,安全网距离工作面的最大高度不超过3m。安全网搭设外侧比内侧高0.5m,长面拉直拴牢在固定的架子或固定环上。 4.高处作业使用的工具、材料等,不准掉下。严禁使用抛掷方法传送工具、材料,小型材料或工具应该放在工具箱或工具袋内。 5.在3m以下高度进行工作时,可使用牢固的梯子或高凳,禁止站在不牢固的物件上进行工作。高处作业下方,应设专人警戒,严禁人员通行或工作,否则必须采取可靠的安全措施进行隔离,以免掉物伤人。

6.高处作业前,应检查脚手架板、防护设施是否符合安全要求,不得迁就使用。高处作业严禁烤火取暖,使用喷灯,气焊注意火焰不要靠近脚手架或其它易燃物,焊接作业的下方或附近,严禁有易燃、易爆物品。 7.雪天高处作业,必须及时将各走道、脚手板等处霜、雪、冰清除干净并采取防滑措施,否则不得施工。在带电体附近进行高处作业时,距带电体的最小安全距离,当带电体电压10KV及以下时,工器具、安装构件、接地线等与带电体的距离2m;工作人员的活动范围为1.7m。超过10KV电压时,按规程规定增大距离,如遇特殊情况,则必须采取可靠的安全措施。 8.高处作业使用的材料应随用随吊,用后及时清理,在脚手架或其它物架上,临时堆放物品严禁超过允许负荷。上下脚手架、攀登高层构筑物,应走斜马道或梯子,不得沿绳、立杆或栏杆攀爬。 9.高处作业时,不得坐在平台、孔洞、井口边缘,不得骑坐在脚手架栏杆,躺在脚手板上或安全网内休息,不得站在栏杆外的探头板上工作和凭借栏杆起吊物件。 10.高处作业周围的沟道、孔洞井口等,应用固定盖板盖牢或设围栏。特级高处作业,应与地面设联系信号或通讯装置并应有专人负责。在轻型或简易结构上施工可进行修补,拆装工作等,必须拴安全带或采取可靠的防护措离,防止滑倒、踩空或因材料折断而坠落伤人。 11.进行三级、特级和悬空高处作业时,必须事先制订安全技术措施。施工前,应向所有施工人员进行技术交底,否则,不得施工。 二、易燃物品的使用和管理 使用易燃物品应指定专人管理、进库、出库、领用必须有严格的制度。使用易

电力行业施工现场安全管理制度--最新版

施工现场安全管理制度 Xx限责任公司 Xx年xx月

目录 (一)、施工现场文明施工理制度 (2) (二)、施工现场安全生产管理制度 (2) (三)施工现场安全生产管理办法 (3) 安全文明施工守则 (6) 安全员岗位职责 (7) 施工员岗位责任制 (8) 为了规范操作,文明施工,加强施工管理,杜绝不良行为,预防安全意外事故的发生,提高施工队伍的综合素质,确保施工顺利进行,特制定如下管理制度,施工现场各人员必须严格遵守,以便施工顺利安全。 (一)、施工现场文明施工理制度 3、材料物品分类码放整齐。 4、施工中产生的垃圾必须整理成堆,及时清运。做到工完料清。 5、现场施工人员的着装必须保持整洁。不得穿拖鞋、不得光着肚皮上班。 6、工棚必须保持整洁,轮流打扫卫生,生活垃圾,生产废物及时清除。 7、团结同志,关心他人,严禁酒后上岗,酗酒闹事,打架斗殴,拉帮结伙,恶语伤人,出工不出力。 8、对施工机械等躁声采取严格控制,最大限度减少躁声扰民。 (二)、施工现场安全生产管理制度 1、新工人入场,道德接受“安全生产三级教育”。 2、进入施工现场人员配戴好安全帽。必须正确使用个人劳保用品。如安全带等。

2、现场施工人员必须正确使用相关机具设备。上岗前必须检查好一切安全设施是否安全可靠。 3、特殊工种持证上岗,特殊作业配戴相应的劳动安全保护用品。 5、高空作业时,要系好安全带。严禁在高空中没有扶手的攀沿物上随意走动。 6、深槽施工保持做到坡度稳定,及时完善护壁加固措施。 7、危险部位的边沿,坑口要严加栏护,封盖,及设置必要的安全警示灯。 8、按规定设置足够的通行道路,马道和安全梯。 9、装卸堆放料具,设备及施工车辆,与坑槽保持安全距离。 11、小型及电动工具由专职人员操作和使用。注意用电安全。 12、施工人员必须遵守安全施工规章制度。有权拒绝违反“安全施工管理制度”的操作方法。 13、施工现场地需挂贴安全施工标牌。 14、严禁违章指挥和违章操作。 (三)施工现场安全生产管理办法 (1)、材料验收: 开工进场的材料必须符合质量要求,严禁劣质材料进入施工现场,进场材料按指定地点,码放整齐。 (2)、隐蔽工程: 隐蔽工程须严格按照施工工艺,严禁偷、漏、减项。验收合格后,方准覆盖。 (3)、成品保护: 1、严禁将工具乱放在已经完成的木制品或地板、地砖上。所有已覆面板的清油工程或已喷漆混油工程,均应在其上覆盖塑料薄膜或其他纸、本质介质后方可在其上放置物品。

施工现场的安全管理措施知识分享

施工现场的安全管理措施 安全管理是为施工项目实现安全生产开展的管理活动。施工现场的安全管理,重点是进行人的不安全行为与物的不安全状态的控制,落实安全管理决策与目标,以消除一切事故,避免事故伤害,减少事故损失为管理目的。 控制是对某种具体的因素的约束与限制,是管理范围内的重要部分。 安全管理措施是安全管理的方法与手段,管理的重点是对生产各因素状态的约束与控制。根据施工生产的特点,安全管理措施带有鲜明的行业特色。 一、落实安全责任、实施责任管理 施工项目经理部承担控制、管理施工生产进度、成本、质量、安全等目标的责任。因此,必须同时承担进行安全管理、实现安全生产的责任。 1、建立、完善以项目经理为首的安全生产领导组织,有组织、有领导的开展安全管理活动。承担组织、领导安全生产的责任。 2、建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实、抓责任落实,定期检查安全责任落实情况,及时报告。 (1)项目经理是施工项目安全管理第一责任人。 (2)各级职能部门、人员,在各自业务范围内,对实现安全生产的要求负责。

(3)全员承担安全生产责任,建立安全生产责任制,从经理到工人的生产系统做到纵向到底,一环不漏。各职能部门、人员的安全生产责任做到横向到边,人人负责。 3、施工项目应通过监察部门的安全生产资质审查,并得到认可。 一切从事生产管理与操作的人员、依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。 特种作业人员、除经企业的安全审查,还需按规定参加安全操作考核,取得监察部门核发的《安全操作合格证》,坚持"持证上岗"。施工现场出现特种作业人员无证操作现象时,施工项目经理必须承担管理责任。 4、施工项目经理部负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任,接受由此而出现的经济损失。 5、一切管理、操作人员均需与施工项目经理部签定安全协议,向施工项目经理部做出安全保证。 6、安全生产责任落实情况的检查,应认真、详细的记录,做为分配、补偿的原始资料之一。 二、安全教育与训练 进行安全教育与训练,能增强人的安全生产意识,提高安全生产知识,有效的防止人的不安全行为,减少人的失误。安全教育、训练是进行人的行为控制的重要方法和手段。因此,进行安全教育、训练要适时、宜人,内容合理、方式多样,形成制度。组织安全教育、训练做到严肃、严格、严密、严谨,讲求实效。

施工现场临时用电施工设计方案

施工现场临时用电施工组织设计 一编制依据 《施工现场临时用电安全技术规》(JGJ46-2005) 《建筑工程施工现场供电安全规》(GB50194-93) 《建筑施工安全检查标准》(JGJ59-99) 二、工程概况 本工程为一中综合楼,框架结构形式:,层数为7层,局部8层,建筑面积4765㎡,施工高度:29.1m,施工工期自2010年5月1日--2011年 7月30 日。甲方已经提供全套图纸,施工现场围下水管道为、埋地线路等全部取消,已无各种埋地线路,在场子外有一个变电室,由变电室直接供工地临时用电总线路,各种手续已具备开工条件。本工程由建筑勘察设计设计,建设单位为:一中,,区古城建筑工程有限责任公司施工二处承建。 三、设计的容和步骤 (一)现场勘察及初步设计 1、为减少投资费用且施工现场用电量不大,考虑一中的实际情况,可由配电室直接至工地现场总配电箱。本设计只负责现场配电线路,箱体及电气开关的选择。 2、根据《施工临时用电安全技术规》本供电系统采用TN-S(三相五线制)接零保护系统供电。 3、整个供电系统实行“三级配电、两级保护”,根据施工现场用

电设备布置情况,在设备或用电负荷较集中区域设一总配电箱,自总配电箱沿道路地埋干线支分箱,再由分箱成“放射形”引至各自用电设备的开关箱。配电箱电器开关的设置应符合《施工现场临时用电安全技术规》的要求。 4、按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4欧母。 (二)负荷计算 1、施工设备用电统计(总计:86.2KW) 机械施工现场设备功率一览表 2、确定计算负荷: (1)塔式起重机: 查表Kx=0.3 COS¢=0.7 tg¢=1.02 1)先将JC=40%统一换算到JC=25%的额交容量: Pe1=2pe×∫JC=2×21.2×∫0.4=26.8kw 2)计算负荷: Pjs1=kx×pe1=8.04kw Qjs1=tg¢×pjs1=8.2kw (2)卷扬机:

工程安全控制措施

施工项目安全控制措施有: 安全管理是为施工项目实现安全生产开展的管理活动。施工现场的安全管理,重点是进行人的不安全行为与物的不安全状态的控制,落实安全管理决策与目标,以消除一切事故,避免事故伤害,减少事故损失为管理目的。 控制是对某种具体的因素的约束与限制,是管理范围内的重要部分。 安全管理措施是安全管理的方法与手段,管理的重点是对生产各因素状态的约束与控制。根据施工生产的特点,安全管理措施带有鲜明的行业特色。 一、落实安全责任、实施责任管理 施工项目经理部承担控制、管理施工生产进度、成本、质量、安全等目标的责任。因此,必须同时承担进行安全管理、实现安全生产的责任。 建立、完善以项目经理为首的安全生产领导组织,有组织、有领导的开展安全管理活动。承担组织、领导安全生产的责任。建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实、抓责任落实,定期检查安全责任落实情况,及时报告。 项目经理是施工项目安全管理第一责任人。各级职能部门、人员,在各自业务范围内,对实现安全生产的要求负责。全员承担安全生产责任,建立安全生产责任制,从经理到工人的生产系统做到纵向到底,一环不漏。各职能部门、人员的安全生产责任做到横向到边,人人负

责。 施工项目应通过监察部门的安全生产资质审查,并得到认可。一切从事生产管理与操作的人员、依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。 特种作业人员、除经企业的安全审查,还需按规定参加安全操作考核;取得监察部核发的《安全操作合格证》,坚持“持证上岗”。施工现场出现特种作业无证操作现象时,施工项目必须承担管理责任。施工项目经理部负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任,接受由此而出现的经济损失。一切管理、操作人员均需与施工项目经理部签定安全协议,向施工项目经理部做出安全保证。安全生产责任落实情况的检查,应认真、详细的记录,做为分配、补偿的原始资料之一。 二、安全教育与训练 进行安全教育与训练,能增强人的安全生产意识,提高安全生产知识,有效的防止人的不安全行为,减少人失误。安全教育、训练是进行人的行为控制的重要方法和手段。因此,进行安全教育、训练要适时、宜人,内容合理、方式多样,形成制度。组织安全教育、训练做到严肃、严格、严密、严谨,讲求实效。 1、一切管理、操作人员应具有基本条件与较高的素质 具有合法的劳动手续。临时性人员须正式签定劳动合同,接受入场教育后,才可进入施工现场和劳动岗位。没有痴呆、健忘、精神失常、颠痫、脑外伤后遗症、心血管疾病、晕眩、以及不适于从事操作
