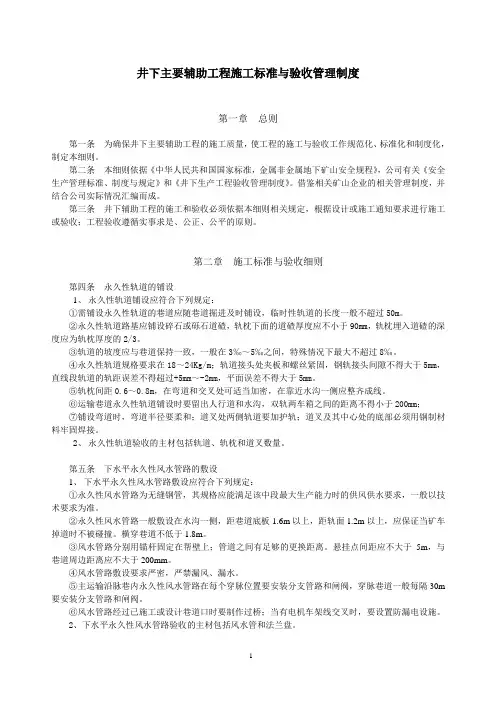

井下主要辅助工程施工标准与验收管理制度

第一章总则

第一条为确保井下主要辅助工程的施工质量,使工程的施工与验收工作规范化、标准化和制度化,制定本细则。

第二条本细则依据《中华人民共和国国家标准,金属非金属地下矿山安全规程》,公司有关《安全生产管理标准、制度与规定》和《井下生产工程验收管理制度》。借鉴相关矿山企业的相关管理制度,并结合公司实际情况汇编而成。

第三条井下辅助工程的施工和验收必须依据本细则相关规定,根据设计或施工通知要求进行施工或验收;工程验收遵循实事求是、公正、公平的原则。

第二章施工标准与验收细则

第四条永久性轨道的铺设

1、永久性轨道铺设应符合下列规定:

①需铺设永久性轨道的巷道应随巷道掘进及时铺设,临时性轨道的长度一般不超过50m。

②永久性轨道路基应铺设碎石或砾石道碴,轨枕下面的道碴厚度应不小于90mm,轨枕埋入道碴的深度应为轨枕厚度的2/3。

③轨道的坡度应与巷道保持一致,一般在3‰~5‰之间,特殊情况下最大不超过8‰。

④永久性轨道规格要求在18~24Kg/m;轨道接头处夹板和螺丝紧固,钢轨接头间隙不得大于5mm,直线段轨道的轨距误差不得超过+5mm~-2mm,平面误差不得大于5mm。

⑤轨枕间距0.6~0.8m,在弯道和交叉处可适当加密,在靠近水沟一侧应整齐成线。

⑥运输巷道永久性轨道铺设时要留出人行道和水沟,双轨两车箱之间的距离不得小于200mm;

⑦铺设弯道时,弯道半径要柔和;道叉处两侧轨道要加护轨;道叉及其中心处的底部必须用钢制材料牢固焊接。

2、永久性轨道验收的主材包括轨道、轨枕和道叉数量。

第五条下水平永久性风水管路的敷设

1、下水平永久性风水管路敷设应符合下列规定:

①永久性风水管路为无缝钢管,其规格应能满足该中段最大生产能力时的供风供水要求,一般以技术要求为准。

②永久性风水管路一般敷设在水沟一侧,距巷道底板1.6m以上,距轨面1.2m以上,应保证当矿车掉道时不被碰撞。横穿巷道不低于1.8m。

③风水管路分别用锚杆固定在帮壁上;管道之间有足够的更换距离。悬挂点间距应不大于5m,与巷道周边距离应不大于200mm。

④风水管路敷设要求严密,严禁漏风、漏水。

⑤主运输沿脉巷内永久性风水管路在每个穿脉位置要安装分支管路和闸阀,穿脉巷道一般每隔30m 要安装分支管路和闸阀。

⑥风水管路经过已施工或设计巷道口时要制作过桥;当有电机车架线交叉时,要设置防漏电设施。

2、下水平永久性风水管路验收的主材包括风水管和法兰盘。

第六条 永久性电机车架线的敷设

1、永久性电机车架线敷设应符合以下规定:

①电机车架线安装在轨道中央,架线与轨面距离不低于1.8m ;

②电机车架线悬挂点的间距在直线段内不超过5m ,在曲线段内不超过3m ;

③电机车架线的线夹两侧横拉线须用瓷瓶绝缘,线夹与瓷瓶的距离不超过0.2m ,线夹与巷道顶板或支架横梁间的距离不小于0.2m ;

④电机车架线与金属管线交叉处须用绝缘物隔开,架线与线外缘的距离不小于0.2m 。

2、永久性电机车架线验收的主材为电机车架线,其余材料费用包括在单价内,不再予以验收。

第七条 永久性照明线路的敷设

1、永久性照明线路的敷设应符合下列规定:

①凡是各中段主水平、人行井等安全通道,经常行人、运输的巷道要铺设永久性照明线路,照明线采用Ф6mm 2

以上铝芯线;

②照明线路敷设在人行道一侧,一般距巷道底板1.8m 以上;照明线悬挂点间距不大于5m ,在曲线段可适当加密,但不小于3m 。

③巷道内一般每10米安装一个照明灯炮,主水平照明电压不大于127V ,天井及副水平照明电压不大于36V ;

④照明线路与电缆在同侧时,相距不小于100mm 。

2、永久性照明线路验收的主材包括照明电线、架线挂钩和照明变压器

第八条 水沟的开挖和制作

1、水沟的开挖、制作必须符合下列规定

①水沟的坡度应与巷道的坡度一致,一般不小于3‰,水沟要保证畅通。 ②水沟断面形状一般为梯形或矩形,其规格不小于0.3m ×0.3m 。 ③正规水沟两帮和底板的混疑土厚度不小于10cm 。

④正规水沟靠近轨枕的一侧制作时要加模板,严禁轨枕浇入水沟内。

⑤正规水沟混疑土外沿不高于道碴,每3~6m 设一泄水孔,其尺寸为40mm ×40mm 。

⑥临时水沟距离掘进面不少于15m 。

2、正规水沟验收混凝土方量,正规或临时水沟均验收其开挖量,当设计巷道断面包括水沟并已验收的不再验收其开挖量。

巷道断面及管缆安装示意图

第九条永久性充填管路的敷设

1、永久性充填管路的敷设必须符合以下规定:

①永久性充填管路采用Ф108mm×4.0mm无缝钢管,用法兰盘连接。连接要严密、牢固;

②充填管路沿流向无正坡,拐弯要圆滑,不得出现90°弯曲;

③每隔3~5m要用支架或锚杆固定。

2、永久性主充填管路验收的主材包括管路、法兰盘和固定管路的锚杆或支架。

第十条人工假底的制作

1、人工假底的制作必须符合以下规定:

①在四周矿岩内施工1.5m长,Ф18~32mm螺纹钢,间距1.0m,距底板0.25~0.30m;

②用Ф14~16mm螺纹钢编网,网孔规格0.25~0.33m×0.25~0.33m,螺纹钢搭接处焊接牢固,搭接长度不小于0.25m,交叉处用扎丝绑紧;

③浇砼前地板基本平整、无块石,并铺一层塑料布或彩条布。钢筋网距地板0.20~0.30m,用扁平岩石或砖垫起;

④混凝土配比水泥:砂:石子为1:1.7:3.4,水泥标号不低于325#,混凝土标号不低于C20级,假底表面要平整;

⑤与出矿侧巷相连时要超出受矿巷道2.0m在侧巷内制作假底;

⑥人工假底完成要充填可立即进行,要上采落矿需每天浇水养护15天以上。

2、人工假底验收的主材包括混凝土、螺纹钢和螺纹钢锚杆。

第十一条格筛的制作安装

1、格筛的制作应符合以下规定:

①主溜井格筛的筛孔规格为400mm×400mm,采场溜井格筛筛孔规格不大于400~500mm×400~500mm;

②格筛的制作要焊接牢固,安装要稳固可靠。

③采场溜井格筛重复使用的不再验收。

2、格筛验收的主材包括材料和锚杆。

第十二条永久性人材井的安装

1、永久性人材井的安装必须符合以下规定:

①梯子的倾角不大于80°;

②上下相邻两个梯子平台的垂直距离不大于6m,要保证每个分段穿脉口有梯子平台且与巷道底板持平;

③平台梯子口尺寸不应小于0.6m×0.7m;

④梯子上端要高出平台1m,下端距井壁不小于0.6m。梯子宽度不小于0.4m,梯橙间距不大于0.3m;

⑤梯子间与提升间在同一天井内,每个平台都应做护栏分隔,护栏不低于1.2m;

⑥管路、电线、电缆要求固定牢固,且电缆与管路、线之间距离不小于0.3m;

⑦天井照明线要铺设在人行道一侧的帮壁上,在每个分层联道口要固定并安装照明灯泡,严禁照明线捆绑在梯子或护栏上。

⑧各构件之间的焊接必须牢固耐用,梯子要稳固。

2、永久性人材井安装的材料一般要求如下:

①梯子柱采用∠50×5mm的角钢,脚踏采用∠40×4mm的角钢;

②平台横梁采用[10㎜槽钢;

③平台铺板采用δ6mm厚的花纹钢板;

④锚杆采用ф28~32mm的螺纹钢,一般伸入锚杆眼0.7m,外露0.3m,托板采用δ10mm的普通钢板,规格为0.2m×0.2m;

⑤护栏采用ф16mm的钢筋;

3、永久性人材井验收的主材包括各种钢材和固定锚杆。其验收工程量参考下图所示:

第十三条充填隔墙的制作

1、充填隔墙制作必须符合以下规定:

①混凝土隔墙的厚度不低于25cm,水泥标高不低于325#,混凝土标号不低于C20级;

②加固的锚杆直径为28mm~32mm,岩壁内长度为0.5~1.0m,间距0.5m,并用Ф16~18mm的钢筋编网,网度0.5m×0.5m;

③墙体内加设2~3个Ф108mm聚乙稀管作滤水管,管内头扎包一层麻袋;

④制作木隔墙的木材采用松木或其它硬木,木梁间距0.5m~1.0m,直径不小于15cm。木梁两头巷道壁的窝子不浅于3cm,木梁沿受压力方向打入窝子内。木板厚度不小于40mm,间缝为5~10mm,木墙内订一层麻袋密封间隙滤水;

⑤充填隔墙必须制作坚固、严密,以防漏浆。

2、充填隔墙的验收木挡墙验收个数和滤水管;混凝土墙验收其混凝土方量、锚杆、钢筋和滤水管。

第十四条支护工程

1、采矿技术人员要根据围岩的性质、工程使用时间、施工的条件等决定采取不同的支护方式,主要支护方式有喷浆支护、金属网喷浆支护、浇砼支护、锚杆支护、框架支护和其它联合支护方式。支护工程必须符合以下规定:

①支护前要将浮石清理干净,喷浆支护厚度3~8cm,一般要求5cm;

②金属网喷浆支护常采用管缝式或Ф28mm螺纹钢砂浆锚杆,锚杆网度1.0m×1.0m~1.2m×1.2m,采用Ф6mm钢筋网编网,网孔0.25m×0.25m~0.3m×0.3m;锚杆托板或弯头要将金属网压紧,使其紧贴在壁上。喷浆厚度5~15cm,一般要求平均10cm;

③浇砼支护后巷道净断面要满足行人、运输要求,浇砼厚度0.2~0.4m,一般要求0.25m;浇砼加钢筋时要求用Ф16~18mm钢筋编网,网孔一般为0.25m×0.25m~0.3m×0.3m;巷道毛断面不足时要求刷帮至要求规格,若毛断面过大,浇砼时要求回填废石碴,使内部空隙填满或顶板回填碎石厚度不小于1.0m;

④锚杆支护常采用管缝式或Ф28mm螺纹钢砂浆锚杆,网度1.0m×1.0m~1.5m×1.5m,锚杆托板或弯

头要紧贴帮壁,锚杆施工时要垂直断层、节理或帮壁,并穿过断层和节理;

⑤框架支护常采用18kg/m以上钢轨或15cm以上槽钢制成拱形或方形支架,钢支架间距0.6m~1.2m,一般要求1.0m;支架两侧和顶部用Ф18mm钢筋焊接成一体,支架顶上用直径不小于15cm的圆木或δ8mm 的钢板,两侧用厚度不小于4cm的木板或δ6mm的钢板作垫板。支架要尽量紧贴岩壁,圆木和垫板要紧贴支架,间隙要用废石碴填实。支护净断面要满足于行人、通风、运输等要求。

2、支护工程验收包括喷浆量、锚杆、钢筋、混凝土量、框架支护的钢轨或槽钢,断面不足刷帮时要验收刷帮量,回填要验收回填方量。若要求浇砼支护时底板一起浇砼,底板需要验收撬底量。

巷道冒顶或垮落时,每处支护工程的垮方量大于20m3时要验收清碴量,若在巷道掘进中技术部门要求支护而施工单位未及时支护而造成垮落时不予验收垮方量。

第十五条电缆的敷设

1、电缆的敷设必须符合下列规定:

①电缆悬挂高度距巷道底板1.6mm以上,距轨面1.2m以上,应保证当矿车掉道时不被撞击或掉下时落在轨道中间,电缆悬挂点的间距应不大于3m,与巷道周边最小净距不得小于50mm;

②不得将电缆悬挂在风、水管上,电缆上不准悬挂任何物件。电缆与风、水管平行敷设时,电缆应敷设在管子的下方,其净距不得小于300mm;

③人行道一侧最好不敷设动力电缆,两根电缆的间距不得小于50mm,电缆到巷道顶板的距离一般不小于300mm,有数根电缆时一般不小于200mm。

2、永久性电缆验收的主材包括电缆、配电柜、开关、接线盒和悬挂的挂钩。

第十六条振动斗的安装

1、振动斗的安装必须符合以下规定

①振动斗振动台板倾角要求在10~20°之间,一般为17°;

②振动斗底板末端要伸入矿车内150~200mm,底板末端与轨面间距不小于1.6m,要求能通过电机车。

③斗底要求采用δ16mm左右的钢板,斗帮采用δ8mm左右的钢板,漏斗口宽度1~1.2m之间。

④漏斗口必须装挡板

⑤斗帮、斗底、斗架要焊接牢固,斗帮、斗底与岩壁间缝隙要封严,斗架底座用混疑土固定,混疑土底座厚度不超过0.25m,外沿超过斗架不大于0.20m,

2、振动斗验收的主材包括钢材、电机和混凝土。

第三章验收管理规定

第十七条井下辅助工程的施工和验收必须有计划、有设计、有施工通知,“三无”工程严禁验收。辅助工程验收需经生产单位申请,计划部组织相关部门或人员进行验收。

第十八条辅助工程报表由分管采矿技术人员填报,验收报表经参与验收的相关人员审核签字后报部门领导审查签字并盖专项工程验收章后再报计划部。其中电缆敷设、振动斗安装的验收由机动部负责报表。

第十九条辅助工程验收一般在每月生产验收时同时进行,若辅助工程量较大,可在生产验收前或验收后立即组织进行验收。辅助工程验收报表与生产验收报表一起报计划部。

第二十条巷道内的永久性轨道、风水管路、架线、照明线、水沟和支护工程的验收一般在全部安装施工完成后一次性验收;工程量较大时可验收工程施工合格的部分;隐蔽工程必须提前验收,否则不予承认。

辅助工程验收其实际工程量。材料要注明规格或型号。

其中标准锚杆的长度为1.8m,非标准锚杆在验收时要折算为标准锚杆。

第二十一条辅助工程的施工必须根据生产技术部门的通知要求进行施工,若工程质量、工程规格、

材料型号等达不到通知要求的,要求施工单位立即整改,经整改合格后方可验收;若超过设计或施工通知相对较多的,超出部分不予验收。

第二十二条辅助工程验收之前必须将巷道内的碴子和废料清理干净,或将剩料存放在指定地点且摆放整齐。达不到上述要求的不予验收。

第二十三条井下辅助工程的日常维护保养由使用单位自行负责,发现损坏要尽快维修。

建筑节能绿色建筑验收施工总结

上芬小学新校工程 节能分部工程 施 工 总 结 报 告 告 广东省第四建筑工程有限公司 2017 年8 月18 日 建筑节能(绿色建筑)工程施工总结 尊敬的各位领导、专家: 大家下午好!首先我谨代表上芬小学新校工程所有建设者对各位领导在百忙中的莅临表示热烈欢迎和衷心感谢。由我单位承建的上芬小学新校工程自2016年04月23日开 工以来,在质监站、业主、勘察、设计和监理单位的细心指导和帮助下,节能分部工程现已顺利完成。在此,谨代表总包单位对节能分部工程的施工情况,向各位领导和验收专家

组作简要汇报,汇报分为:工程概况、质量管量、节能产品及设计概况、质量自评意见等四大部分。 一、工程概况 上芬小学新校工程位于民治办事处腾龙路东侧与简上路南侧交界处,总用地面积24612.87平方米,主要建设内容包括:教学楼与实验楼5层、行政楼4层、体育馆2层、食堂和宿舍6层、地下室1层、电梯安装工程及园区配套工程等。主体结构为框架结构教学与实验楼和宿舍楼为天然基础,行政楼及体育馆为桩基础。 本工程建设单位为深圳市龙华区建筑工务局,勘察单位为深圳市协鹏工程勘察有限公司,设计单位为深圳市建筑科学研究院股份有限公司,监理单位为深圳市竣迪建设监理有限公司监理,施工单位为广东省第四建筑工程有限公司为总承包单位。 二、节能产品及设计概况 1、本工程相关节能产品信息表

三、施工质量控制 1施工准备 认真编制节能专项施工方案,并经公司技术负责人重点审查:施工技术标准是否符合国家、地方有关规范、标准及设计的要求;为此所采取的技术措施是否安全可靠、施工工艺是否能保证工程质量要求。这为施工方案合理性,可操作性起到了很好的指导作用。并对影响工程质量的重点、难点及常见工程质量通病起到了预防作用。 2、原材料进场及检测 严把材料质量关,严格遵循材料及半成品的进场申报、进场验收、使用报审程序;按规范要求对影响结构安全和使用功能的材料,分部位,分批次的会同现场监理进行随机见证取样,见证送检,杜绝不合格材料使用在本工程上。 3、施工过程控制 1)墙体节能工程 墙体采用200厚或100厚A5.0蒸压加气混凝土砌块,Mb7.5专用配套砂浆砌筑(水泥砂浆均采用商品砂浆),砌筑前12小时对蒸压加气混凝土砌块表面适当洒水,使其表面洒湿。排砖上、下错缝,搭接长度无小于砌块长度的1/3,且无小于150。水平灰缝厚度 8~12,最大不超过15,竖缝宽度不大于20,墙、柱拉接筋采用①6.5或①8@600(三皮砖)后植法,墙体与构造柱留马牙槎。 2)门窗节能工程 A、玻璃采用LOW-E中空玻璃,框料采用铝型材,密封胶采用中性硅酮耐候密封胶,经检测均符合要求。 B连接件与墙体连接牢固,门窗框边均用发泡聚苯乙烯填充饱满,聚合物水泥砂浆密封,经监理工程师隐蔽验收合格后进行玻璃及其五金配件安装。 C门窗三性检测均符合设计要求。 3)屋面节能工程 屋面采用绝热用挤塑聚苯乙烯泡沫隔热(XPS板干铺,紧贴防水卷材层,铺平垫稳、拼缝严密。 5、施工工序控制:严格控制好各施工工序,上一工序没有经过监理工程师验收合格,不准进入下一工序施工。 四、质量自评意见 1、分部分项工程质量评定本建筑节能(绿色建筑)工程包括墙体节能、门窗节能、屋面节

建筑工程施工质量验收规范大全98077

建筑工程施工质量验收规范大全98077 建筑工程施工质量验收规范与表格释义大全详细介绍 第一部分建筑工程施工验收规范及强制性标准条文 盾构法隧道施工与验收规范(GB50446—2008) 盾构法隧道施工与验收规范(GB50446—2008)条文说明 建筑桩基技术规范(JGJ94—2008) 建筑桩基技术规范(JCJ94—2008)条文说明 城镇道路工程施工与质量验收规范(CJJ1—2008) 城镇道路工程施工与质量验收规范(CJJ1一2008)条文说明 建筑灭火器配置验收及检查规范(GB50444—2008) 建筑灭火器配置验收及检查规范(GB50444—2008)条文说明 塑料门窗工程技术规程(JGJ103—2008) 塑料门窗工程技术规程(JGJ103—2008)条文说明 早期推定混凝土强度试验方法标准(JGJ,T15——2008) 早期推定混凝土强度试验方法标准(JGJ,T15—2008)条文说明 地面辐射供暖木质地板铺设技术和验收规范(WB,T1037—2008) 工程建设施工企业质量管理规范(GB,T50430—2007) 工程建设施工企业质量管理规范(GB,T50430——2007)条文说明 消防通信指挥系统施工及验收规范(GB50401一2007) 消防通信指挥系统施工及验收规范(GB50401一2007)条文说明 气体灭火系统施工及验收规范(GB50263—2007) 气体灭火系统施工及验收规范(GB50263—2007)条文说明

建筑工程施工质量验收统一标准(CB50300—200下) 建筑工程施工质量验收统一标准(GB50300--2001)条文说明 建筑地基基础工程施工质量验收规范(GB50202--2002) 建筑地基基础工程施工质量验收规范(GB50202——2002)条文说明 砌体工程施工质量验收规范(GB50203—2002) 砌体工程施工质量验收规范(GB50203一2002)条文说明 混凝土结构工程施工质量验收规范(GB502Q4—2002) 混凝土结构工程施工质量验收规范(GB50204--2002)条文说明 木结构工程施工质量验收规范(GB50206—2002) 木结构工程施工质量验收规范(GB50206—2002)条文说明 屋面工程质量验收规范(GB50207—2002) 屋面工程质量验收规范(GB50207—2002)条文说明 地下防水工程质量验收规范(GB50208——2002) 地下防水工程质量验收规范(GB50208—2002)条文说明 建筑地面工程施工质量验收规范(GB50209—2002) 建筑地面工程施工质量验收规范(GB50209—2002)条文说明 建筑装饰装修工程质量验收规范(GB50210—2001) 建筑装饰装修工程质量验收规范(GB50210—2001)条文说明 建筑给水排水及采暧工程施工质量验收规范GB50242—2002 建筑给水排水及采暧工程施工质量验收规范(GB50242—2002)条文说明通风与空调工程施工质量验收规范(GB50243—2002) 通风与空调工程施工质量验收规范(GB50243—2002)条文说明 建筑电气工程施工质量验收规范(GB50303—2002)

房展会展位装饰装修工程施工合同——范本.doc

房展会展位装饰装修工程施工合同合同编号: **房展会 展位装饰装修工程施工合同 工程名称: 工程地点: 甲方: 乙方: 签约地点: 签约时间:年月日

**房展会展位装饰装修工程施工合同 甲方: 乙方: 依照《中华人民共和国合同法》及其他有关法律、法规的规定,结合本工程装饰装修的特点,甲、乙双方在平等、自愿、协商一致的基础上,就乙方承包甲方的装饰装修工程(以下简称工程)的有关事宜,达成如下协议: 一、工程项目概况 1、工程项目名称: 2、工程项目地点: 3、工程建筑规模: 4、包干工程范围及内容:房展会展位布置及拆除,包工包料 5、工程质量等级:合格并保证通过甲方验收(质量标准的评定以国家或行业的质量验收标准、邯郸质监站要求及合同约定标准为准)。二、工程期限: 年月日时前全部完工并负责打扫现场卫生。 三、承包方式及价款 1、承包方式:(包工包料); 2、总工程款: 注:(1)本合同所涉及价款均为含税价。 (2)本合同为一次性包死总价合同,此价款包含材料费、人工费、机械费、税金、各种措施费等为履行本合同所发生的全部费用。

四、价款支付方式及合同内容: 1、制作安装完毕,验收合格且房展会结束现场拆除完毕无任何质量和安全问题办理相关手续后付清合同价款。 2、本合同价款为上述工作内容的全部工程量(包含工程图纸确定的全部工程量)的总价款,合同总价一次性包死,不再另行追加合同价款。 3、因甲方设计变更致使工程量发生变化,甲乙双方必须签订补充协议或者进行洽商变更,否则甲方有权拒绝支付变更部分工程款。 4、甲方付款前乙方应提供项目所在地的税务机关开具的与合同相符的合法有效的等额发票,否则甲方有权拒绝付款且不承担逾期付款的违约责任,同时乙方必须按合同的约定继续履行义务,否则须承担违约责任。由于结汇原因造成的延期付款不属于违约责任,甲方无须承担任何责任。 五、工地代表 甲方驻工地代表(工程师)姓名: 乙方驻工地代表姓名: 六、甲方的权利与义务 1、在合同签订后由乙方提供施工图纸一套,经双方会审签字确认。 2、组织乙方和设计单位进行图纸会审和设计交底。 3、组织乙方确定水准点与坐标控制点,实行现场的技术交底。 4、协调施工场地及周围地下管线和邻近建筑物、构筑物等工作。 5、审核乙方所报的施工方案和进度计划。 6、负责施工过程中对乙方的工程质量、安全、文明施工和进度进行监督和检查。

室内装饰工程验收规范

室内装饰工程质量验收规范

特许工程管理部 二OO三年十月 室内装饰工程质量规范 1 范围 本规范规定了家庭装饰工程的质量要求、结构安全和验收规则。本规范适用于家庭装饰工程的施工检查和质量验收。 2 引用标准 下列标准包含的条文,通过在本规范中引用而构成为本规范的条文。在规范出版时,所示版本均为有效。所有标准都会被修订,使用本规范的各方应探讨、使用下列标准最新版本的可能性。QB1838-93《室内装饰工程质量规范》 3 定义 本规范采用QB1838的定义及下列定义。 家庭装饰工程(home decorective engineering) 是指对居民住宅(包括新建住宅和原有住宅)室内空间及相关环境进行装饰

装修设计、施工及室内用品配套供应、陈设布置、达到一定技术、艺术效果的系统工程。 4 质量要求 4.1饰面板(砖)工程适用于大理石、花岗石、墙地砖等工程 (1)各种石材、墙地砖应符合设计的要求,表面不得有划痕、缺楞掉角等质量缺陷。 (2)根据墙地砖、花岗石的规格检查边长和对角线尺寸,按其颜色深浅程度,将墙地砖分类码放。 (3)大理石应根据其天然纹理及色彩的差异,施工前应预排,并将试拼后的板材编号堆放采用水泥作粘结材料时,所用水泥应是合格的425#以上的水泥,所用的砂应是经过筛的中、粗砂,砂浆配合比为:水泥:砂=1:2(体积比)。 (4)基层应清理干净,凸出部分凿去,如果是光滑的楼地面,应凿毛在面(凿毛面积大于70%),并提前10小时浇水湿润基层表面。 (5)饰面板(砖)安装(镶贴)必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。 (6)饰面板(砖)接缝应填嵌密实、平直、宽窄均匀、颜色一致。阴阳角处的板(砖)搭接方向正确,非整砖使用部位适宜。 (7)突出物周围的板(砖)用整砖套割吻合,边缘整齐,墙裙等突出墙面的厚度一致。 (8)厨房、卫生间流水坡向正确,不倒泛水,不积水。厨房、卫生间地面、墙角四周及管道地漏结合处须作防水处理,积水12小时试验无渗漏。 (9)饰面板(砖)表面平整度应小于1mm/m,接缝高低差不得大于0.5mm,接缝平直度应小于2mm/5m。

建筑工程施工质量验收规范

建筑工程施工质量验收规范 第一章建筑工程施工质量验收统一标准 一、总则 1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。 2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。 3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配全使用。 二、术语 1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。 3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。 4、进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。 5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。 6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。 7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。 8、交接检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。 9、主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 10、一般项目:除主控项目以外的检验项目。 11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

装饰装修工程施工工艺及验收标准

装饰装修工程施工工艺及验收标准 QB/CJJ-06-2003

1.编制依据 1.1《建筑工程施工质量验收统一标准》(GB 50300-2001) 1.2《建筑装饰装修工程质量验收规范》(GB 50210-2001) 1.3《民用建筑工程室内环境污染控制规范》(GB50325-2001) 1.4《住宅装饰装修工程施工规范》(GB50327-2001) 1.5《建筑工程饰面砖粘结强度检验标准》(JGJ110-97) 1.6《外墙饰面砖工程施工及验收规程》(JGJ126-2000) 1.7《建筑涂饰工程施工及验收规程》(JGJ/T 26-2003) 1.8《建筑长城杯工程质量评审标准》(DBJ/T01-70-2003) 1.9《高级建筑装饰装修工程质量验收标准》(DBJ01-27-2003) 2. 中华人民共和国的施工验收规范及标准包括: ?《建筑工程施工质量验收统一标准》(GB50300-2001) ?《建筑装饰装修工程质量验收规范》(GB50210-2001) ?《民用建筑工程室内环境污染控制标准》(GB50325-2001) ?《建筑内部装修设计防火规范》(GB50222-95) ?《建筑机械使用安全技术规程》(JGJ33-86) ?《施工现场临时用电安全技术规范》(JGJ46-88) ?《建筑地面工程施工质量验收规范》(GB50209-2002) ?《人造板及其制品中甲醛释放限量》(GB18580-2001) ?《溶剂型木器涂料中有害物质限量》(GB18581-2001) ?《内墙涂料中有害物质限量》(GB18582-2001) ?《胶粘剂中有害物质限量》(GB18583-2001) 3. 中华人民共和国现行《装饰材料的施工和验收标准》; 4. 有关安全生产、文明施工的规定; 5. 公司ISO—9001 贯标文件,《质量手册》; 6. 公司编制的《质量验收评定的企业标准》; 2.轻质隔墙板安装工程 2.1适用范围 增强水泥聚苯板(GRC板)、GRC空心混凝土板、石膏夹芯板、石膏水泥板、石膏空心板等(粘结安装);加气混凝土板、水泥陶粒板、预制水泥网隔墙板(固定安装)等轻质隔墙板及外墙内保温板的安装

新版建筑工程施工质量验收标准规范标准

新版建筑工程施工质量验收标准规 1、新版标准规编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。 20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。

室内装饰工程施工及验收标准

室内装饰工程施工及验收标准 一、材料验收 验收要点:看外观、闻味道、验质量 二、防水工程 验收要点:防水工程结束后,必须进行24小时的蓄水实验。 1,涂膜表面平整,不起泡、不流淌,与管件、洁具地角、地漏、排水口接缝严密,上返不少于30mm,过度圆滑,不得有渗漏现象; 2,涂膜防水层涂刷应均匀平整,厚度不少于1.5mm; 3,防水层应从地面延伸到墙面,高于地面不低于300mm,淋浴处墙面防水层高度不得低于1800mm;4、地面不平整需作保护层时水泥砂浆厚度、强度必须符合设计要求,根据设计要求做好地面泛水坡度,排水要畅通、不得有积水倒坡现象。 防水验收流程 1、刮刷平整,不留空白,总使用量达到设计要求 2、层与层间粘结密实,层间接茬呈阶梯行 3、涂层无起泡,无返砂,无裂痕 4、防水做24小时蔽水试验 5、楼下无滴漏、渗水情况 三、电工工程 验收要求:材料达标,安全可靠,外观洁净,灵活有效 1、墙、顶、地面剔槽,埋PVC硬质阻燃管及配件,内穿国标2.5mm2塑铜线,分色布线,空调等大功率电器线路应采用4mm2以上塑铜线; 2、直径20阻燃管内穿线不超过4根,弱电(电话、电视)单独穿管,水平间距不应小于500mm,特殊情况时可考虑屏蔽后并行; 3、安闲铺设必须配阻燃管,严禁将导线直接埋入抹灰层内,导线在管内不得有接头和扭结,如需分线,必须用分线盒。暗埋时需留检查口。吊顶内可直接用双层塑胶护套线; 4、剔槽埋管后,需经甲方签字验收后,方可使用水泥砂浆或石膏填平; 5、安装电源插座时,面向插座应符合“左零右相,保护地线在上”的要求,有接地孔插座的接地线单独铺设,不得与工作零线混用; 6、厕浴间应安装防水插座,开关应安装在门外开启侧的墙体上; 7、灯具、开关、插座安装牢固、灵活有效、位置正确,上沿标高一致,面板端正,紧贴墙面、无缝隙,表面洁净; 8、电气工程安装完工后,应进行24小时满负荷运行实验,检验合格后才能验收使用; 9、工程竣工时应向用户提供电路竣工图,表明导线规格和暗线管走向; 电工验收流程 1、确认电线是否为本公司配备 2、观察走线是否横平竖直 3、观察开关、插座接头是否牢固、 4、向工程监理员询问,线径匹配,零地相三线位置是否合理 5、观察开关、插座安装是否平正,高低是否一致 6、检验开关是否灵活有效 四、水工工程 验收要点:安装牢固,横平竖直、开关灵活、不滴不漏

DGJ32J19-2015 绿色建筑工程施工质量验收规范..

DGJ Array J00000-2015 DGJ32/J19—2015 绿色建筑工程施工质量验收规范 Accepting specification for the quality of green building

目录 1 总则 (4) 2术语 (5) 3基本规定 (7) 4 墙体工程 (10) 4.1 一般规定 (10) 4.2 主控项目 (11) 4.3 一般项目 (15) 5 幕墙工程 (17) 5.1 一般规定 (17) 5.2 主控项目 (17) 5.3 一般项目 (19) 6 门窗工程 (20) 6.1 一般规定 (20) 6.2 主控项目 (20) 6.3 一般项目 (22) 7 屋面工程 (23) 7.1 一般规定 (23) 7.2 主控项目 (23) 7.3 一般项目 (25) 8 地面工程 (27) 8.1 一般规定 (27) 8.2 主控项目 (27) 8.3 一般项目 (29) 9 供暖工程 (30) 9.1一般规定 (30) 9.2主控项目 (30) 9.3 一般项目 (32) 10 通风与空调工程 (33) 10.1一般规定 (33) 10.2主控项目 (33) 10.3一般项目 (37) 11建筑电气工程 (39) 11.1一般规定 (39) 11.2主控项目 (39) 11.3一般项目 (41) 12 监测与控制工程 (42) 12.1一般规定 (42) 12.2主控项目 (42) 12.3一般项目 (43)

13给水排水工程 (45) 13.1一般规定 (45) 13.2主控项目 (45) 13.3一般项目 (46) 14 室内环境 (47) 14.1一般规定 (47) 14.2主控项目 (47) 14.3一般项目 (49) 15 场地与室外环境 (51) 15.1一般规定 (51) 15.2主控项目 (51) 15.3一般项目 (53) 16 景观环境工程 (54) 16.1一般规定 (54) 16.2主控项目 (54) 16.3一般项目 (55) 17 可再生能源系统 (56) 17.1一般规定 (56) 17.2主控项目 (56) 17.3一般项目 (61) 18 现场检测 (64) 18.1一般规定 (64) 18.2主控项目 (64) 19绿色建筑分部工程质量验收 (70) 附录A 绿色建筑工程进场材料和设备复验项目 (72) 附录B 绿色建筑工程现场检测项目 (76) 附录C 绿色建筑分部工程、检验批原始记录表 (78) 附录D保温材料粘贴面积比剥离检验方法 (80) 附录E保温板材与基层的拉伸粘结强度现场拉拔试验方法 (82) 附录F保温浆料导热系数、干密度、抗压强度同条件养护试验方法 (84) 本标准用词说明 (86) 条文说明 (87)

建筑工程施工质量验收统一标准GB50300-2001

《建筑工程施工质量验收统一标准》 (GB50300-2001) 目录 关于发布国家《建筑工程施工质量验收统一标准》的通知 (2) 前言 (3) 1 总则 (4) 2 术语 (5) 3 基本规定 (7) 4 建筑工程质量验收的划分 (9) 5 建筑工程质量验收 (10) 6 建筑工程质量验收程序和组织 (14) 本标准用词说明 (32)

关于发布国家《建筑工程施工质量验收统一标准》的通知 建标[2001]157号 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。基中,3.03、5.04、5.07、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年7月20日

前言 本标准是根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的通知,由中国建筑科学研究院会同中国建筑业协会工程建设质量监督分会等有关单位共同编制完成的。 本标准在编制过程中,编制组进行了广泛的调查研究,总结了我国建筑工程施工质量验收的实践经验,坚持了“验评分离、强化验收、完善手段、过程控制”的指导思想,并广泛征求了有关单位的意见,由我部于2000年10月进行审查定稿。 本标准的修订是将有关建筑工程的施工及验收规范和工程质量检验评定标准合并,组成新年的工程质量验收规范体系,以统一建筑工程施工质量的验收方法、质量标准和程序。本标准规定了建筑工程各专业工程施工验收规范编制的统一准则和单位工程验收质量标准、内容和程序等;增加了建筑工程施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了建筑工程施工质量验收中子单位和子分部工程的划分、涉及建筑工程安全和主要使用功能的见证取样及抽样检测。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 本标准将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本标准以黑体字标志的条文为强制性条文,必须严格执行。 为了提高标准质量,请各单位在执行本标准过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料寄交中国建筑科学研究院国家建筑工程质量监督检验中心(北京市北三环东路30号邮政编码100013),以供今后修订时参考。 主编单位:中国建筑科学研究院 参加单位:中国建筑业协会工程建设质量监督分会 国家建筑工程质量监督检验中心 北京市建筑工程质量监督总结 北京市城建集团有限责任公司 天津市建筑工程质量监督管理总站 上海市建设工程质量监督总站 深圳市建设工程质量监督检验总站 四川省华西集团总公司 陕西省建筑工程总公司 中国人民解放军工程质量监督总站 主要起草人:吴松勤高小旺何星华白生翔徐有邻葛恒岳刘国琦王惠明 朱明德杨南方李子新张鸿勋刘俭 建设部

装饰工程质量验收标准(更新版)

SUNDART ENGINEERING & CONTRACTING(BEIJING) LIMITED 北京承达创建装饰工程有限公司 北京承达创建装饰工程公司 (北京总公司及各子公司办事处) 装饰工程质量验收标准 施工质量检查作业指导文件(试运行版) 编制部门:质量安全部签批运行: 2012年10月年月日

目录 第一条总则 (1) 第二条基本要求 (1) 第三条结构安全工程 (5) 第四条防火工程 (5) 第五条防水工程 (6) 第六条电气工程 (8) 第七条隔断工程 (11) 第八条吊顶工程 (13) 第九条细木制作工程 (15) 第十条油漆工程 (23) 第十一条板块材料铺贴工程 (30) 第十二条玻璃工程 (36) 第十三条裱糊工程 (38) 第十四条给排水管道及卫生洁具安装工程 (40)

装饰工程质量验收标准 第一条总则 为了规范我公司对室内装饰装修施工工艺的技术要求,确保工程质量,保障人体健康、财产安全和环境保护,达到最佳的社会、经济效益及良好的公司形象及管理秩序,特制定本规范。 本规范适用于各类新建、扩建和改造的住宅内部的装饰装修。本规范不适用于古建筑、保护性建筑及危房的装饰装修。除执行本规范以外,任何施工规范应符合国家现行的有关强制性标准的规定。 第二条基本要求 2.1 基本程序 2.1.1 室内装饰装修应符合下列基本程序规定: 1.起居室、卧室、办公室应先顶部、再墙面、后地面; 2.厨房、卫生间、开水房应先做好防水、再墙面、再顶部、后地面。2.1.2 室内装饰装修施工应按先隐蔽工程、中间工程、饰面工程顺序施工; 2.1.3 下道工序应在上道工序施工完毕并验收合格及符合设计要求后,再 进行施工。 2.2 材料的基本要求 2.2.1 材料采购要求:

绿色建筑设计与工程验收标准

附件 湖北省地方标准《绿色建筑设计与工程验收标准》附录B(施工图用)使用说明 1.在使用此模板时,设计人员仅需填写“达标简述”、“相关证明达标文件名称或编号”及“是否满足”等三方面的信息。可参照《绿色建筑设计与工程验收标准》DB42/T1319-2017附录B填写。图审机构应审查各专业设计说明并在“审查是否满足”中逐条给出审查结果。 2.施工图阶段的绿色建筑设计说明分专业编写。此模板可作为某专业的绿色建筑设计专篇,也可作为某专业设计说明中绿色建筑设计章节,具体有设计人员确定。如果将此模板作为设计说明中的绿色建筑章节,模板的编号格式需调整的与设计说明条款编号格式相一致。 3.策划方案表中的“地标”指《绿色建筑设计与工程验收标准》DB42/T1319-2017,“国标”指《绿色建筑评价标准》GB50378-2014; 绿色建筑设计说明 (总平面设计) 一、设计依据 —1 —

—2 —

一、设计依据 1.《绿色建筑评价标准》GB50378-2014 2.《绿色建筑设计与工程验收标准》DB42/T1319-2017 —3 —

二、设计目标 满足《绿色建筑设计与工程验收标准》DB42/T1319-2017关于建筑设计的要求,且达到星级绿色建筑设计要求。 三、设计满足标准要求简述 设计满足标准要求的说明见下表 —4 —

四、设计自评 本项目满足《绿色建筑设计与工程验收标准》DB42/T1319-2017中第七章适用于本项目的一般项要求,同时在“节能与能源利用”方面应用绿色建筑技术得分达到分,在“节材与材 —5 —

料资源利用”方面应用绿色建筑技术得分达到分,在“室内环境质量”方面应用绿色建筑技术得分达到分,在“提高与创新”方面应用绿色建筑技术得分达到分,满足星级要求。 —6 —

展览馆工程施工组织设计

目录第一章综合说明 一、工程简介 (二)、编制依据 (三)、编制原则 1、安全第一得原则 2、优质高效得原则 3、方案优化得原则 4、确保工期得原则 5、科学配置得原则 6、合理布得原则 (四)、编制范围 (五)、现场条件 (六)、气象 (七)、施工现场平面布置情况 第二章主要施工机械设备材料、人员计划 一、组织机构: 二、施工组织及任务划分: 三、项目经理部组织机构图 四、主要施工机械设备、仪器 五、劳动力、材料计划表 第三章施工进度计划 一、施工进度安排得总体原则: 二、工期安排 第四章主要分部分项工程施工方案及方法§1施工测量 一、人员组成 二、仪器工具得配备 三、建筑物定位引测路线 四、永久性控制桩(坐标及高程)得埋设 §2展厅工程施工 一、沉管灌注桩施工 二、基础土方及桩头处理 三、基础承台及地梁施工 四、基础及室内回填土施工

五、砖砌体施工 六、砼梁、板施工 七、钢结构施工 八、装修工程 九、水电安装工程 第五章主要技术组织措施 一、质量保证措施 二、工序协调措施 三、施工安全保证措施 四、现场文明施工措施 五、施工现场环保措施 六、施工现场维护措施 七、项目得回访与保修 八、地下管线、地上设施、周围建筑物保护措施 九、冬、雨季施工措施 第六章、赶工措施 (一)、施工计划管理 (二)、施工组织管理 (三)、施工技术对工期得保证 (四)、良好外围环境对工期得保证: 第一章综合说明 一、工程简介 本工程位于泰丰公园以南,新城西路以东,津塘高速公路以北,建筑面积5622、75M2,钢结构三层,内设夹层,檐口高度15、90M。钢筋砼沉管灌注桩承台基础,桩长19、6M,桩径450mm,C25砼。外墙采用复合铝板内加80mm厚超细玻璃棉保温,内墙采用150mm厚轻钢龙骨石膏板。普通办公采用地砖地面,展厅、会议厅、走道采用花岗岩楼地面,卫生间及其前室采用防滑地砖楼地面。室内顶棚卫生间采用铝合金龙骨金属板吊顶,办公及管理用房、服务用房走道及门厅做铝合金龙骨金属吸音板吊顶。内墙面除卫生间及其前室采用瓷砖贴面外,其余房间均为乳胶漆墙面。外墙面及装饰柱面采用银白色铝板及玻璃幕墙装饰面。外檐门窗采用稀土铝合金门窗,外檐窗采用单槽双玻窗,内檐门窗采用稀土铝合金窗。 本工程由天津市建筑设计院设计,计划于2002年12月31日开工,2003年6月30日竣工,工期180天,工程质量达到优良标准。

GB50210建筑装饰装修工程施工质量验收规范

中华人民共和国国家标准 建筑装饰装修工程质量验收规范Code for construction quality Acceptance of building decoration GB50210—2001 主编部门:中华人民共和国建设部批准部门:中华人民共和国建设部施行日期:2002年3月1日

关于发布国家标准《建筑装饰装修工程质量验收规范》的通知根据建设部《关于印发一九九八年工程建设国家标准制定、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑装饰装修工程质量验收规范》,经有关部门会审,批准为国家标准,编号为GB50210—2001,自2002年3月1日起施行。其中,3.1.1、3.1.5、3.2.3、3.2.9、3.3.4、3.3.5、4.1.12、5.1.11、6.1.12、8.2.4、8.3.4、9.1.8、9.1.13、9.1.14、12.5.6为强制性条文,必须严格执行。原《装饰工程施工及验收规范》(GBJ210—83)、《建筑装饰工程施工及验收规范》(JGJ73—91)和《建筑工程质量检验评定标准》(GBJ301—88)中第十章、第十一章同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年11月1日

前言 本标准是根据建没部建标[1998]244号文《关于印发一九九九年工程建设国家标准制订、修订计划(第二批)的通知》的要求,由中国建筑科学研究院会同有关单位共同对《建筑装饰工程施工及验收规范》(JGJ73—91)和《建筑工程质量检验评定标准》(GBJ301—88)修订而成的。 在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调查研究,总结了多年来建筑装饰装修工程在设计、材料、施工等方面的经验,按照“验评分离、强化验收、完善手段、过程控制”的方针,进行了全面的修改,并以多种方式广泛征求了全国有关单位的意见,对主要问题进行了反复修改,最后经审查定稿。 本规范是决定装饰装修工程能否交付使用的质量验收规范。建筑装饰装修工程按施工工艺和装修部位划分为10个子分部工程,除地面子分部工程单独成册外,其他9个子分部工程的质量验收均由本规范作出规定。 本规范共分13章。前三章为总则、术语和基本规定。第4章至第12章为子分部工程的质量验收,其中每章的第一节为一般规定,第二节及以后的各节为分项工程的质量验收。第13章为分部工程的质量验收。 本规范将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本规范以黑体字标志的条文为强制性条文,必须严格执行。 为了提高规范质量,请各单位在执行本规范的过程中,注意总结经验,积累资料,随时将有关的意见反馈给中国建筑科学研究院(通讯地址:北京市北三环东路30号,邮政编码:100013),以供今后修订时参考。 本规范主编单位、参编单位和主要起草人: 本规范主编单位:中国建筑科学研究院 本规范参编单位:北京市建设工程质量监督总站 中国建筑一局装饰公司 深圳市建设工程质量监督检验总站 上海汇丽(集团)公司 深圳市科源建筑装饰工程有限公司

《建筑工程施工质量验收统一标准》

附件1: 施工现场质量管理检查记录 GB50300-2013 桂建质(综合类)—01

1.本表由施工单位项目负责人检查填写,再交总监检查确认。填写时间在进场后、开工前。当项目管理有重大变化调整时,应重新检查填写并交总监检查确认。 2.表中的内容按序号为: (1)项目部质量管理体系:主要包括质量方针和目标管理、质量管理组织机构、质量例会制度、质量信息管理和质量管理改进等。 (2)现场质量责任制:主要包括①人员任命与职责分工文件;②公司对项目负责人的授权文件、项目负责人签署的工程质量终身责任承诺书;③人员签字与照片文件;④项目负责人、项目技术负责人、项目施工负责人;技术员、施工员、质检员、安全员、资料员;预算员、材料员、试验员、测量员、机械员、标准员;施工班组长、作业人员等的质量责任制;⑤质量责任的落实规定,定期检查及有关人员奖罚制度;⑥技术交底制度。 (3)主要专业工种操作岗位证书:包括特种作业人员和测量工、钢筋工、木工等普通专业工种人员的岗位证书。 (4)分包单位管理制度:包括分包合同、对分包单位的质量安全管理制度等。(5)图纸会审记录:包括完整的设计文件、审图报告及相应的设计回复资料、设计交底记录、图纸会审记录及相应的设计答复资料等;建设、施工、监理、设计项目负责人均应参加设计交底与图纸会审。设计文件应加盖审图章。(6)地质勘察资料:有勘察单位出具的工程地质勘察报告。 (7)施工技术标准:包括施工工艺标准、验收标准、标准图集等,要求施工有明确的依据,能满足本工程施工需要。 (8)施工组织设计、施工方案编制与审批:要求有针对性,有编制、审核、批准人签名,经总监理工程师审批。 (9)物资采购管理制度:包括采购制度、进场验收制度、台帐等。 (10)施工设施和机械设备管理制度:包括安装、检测、备案、维保与拆卸等。(11)计量设备配备:要求计量准确。 (12)检测试验管理制度:包括检测仪器设备配置、材料设备进场检验制度、见证取样送检制度、试块留置方案、检测试验计划等。 (13)工程质量检查验收制度:包括自检与交接检制度、项目周检制度、质检员日检制度、质量问题整改制度、缺陷修补方案、施工过程质量控制制度等。

展览展示工程项目招标文件

项目编号:GRZCGK-2014-036# 孙子文化园兵圣宫布展工程项目 招标文件 招标人:山东兵圣孙武文化旅游开发有限公司 江苏中南建设集团股份有限公司 代理机构:山东大洋招标有限公司 二〇一四年五月二十九日 孙子文化园兵圣宫布展工程项目 招标文件 招标编号: GRZCGK-2014-036# 工程名称:孙子文化园兵圣宫布展工程项目 招标人名称(盖章):山东兵圣孙武文化旅游开发有限公司、江苏中南建设集团股份有限公司 法定代表人或法定代表人授权的委托代理人(签字或盖章): 代理机构名称(盖章):山东大洋招标有限公司 法定代表人或法定代表人授权的委托代理人(签字或盖章): 日期:2014年5月29日 目录 招标公告 第一章投标须知前附表 第二章投标须知 第三章无效投标文件的认定 第四章招标文件 第五章投标报价编制说明

第六章投标文件 第七章开标 第八章评标、定标 第九章签订合同 第十章合同主要条款 第十一章招标人责任 第十二章投标人责任 第十三章招标投标异议及投诉处理 第十四章其他内容 孙子文化园兵圣宫布展工程项目 招标公告 一、招标工程概况: 招标人名称:山东兵圣孙武文化旅游开发有限公司、江苏中南建设集团股份有限公司 招标人地址:山东省广饶县乐安大街1678号 项目编号:GRZCGK-2014-036# 代理机构名称:山东大洋招标有限公司 代理机构地址:东营市东三路111号众成都市中心D座 工程名称:孙子文化园兵圣宫布展工程项目 工程规模:总面积约7100平方米(序厅面积约740平方米,孙子文化展示区约2400平方米,战役回眸区约1700平方米,古代将帅区约1700平方米,辅助功能空间面积约为560平方米。) 招标范围:施工蓝图内的所有工程。 标段划分:一个标段 计划投资: 3300万元 资金来源:自筹资金 工程地点:孙子文化旅游区内

装饰工程施工验收标准

工程施工阶段验收标准 A、开工前现场放样、定位、交接验收阶段 A01、公司负责人及项目经理到公司领取报建资料(公司营业执照复印件、资质证书、税务登记证,报建图纸)及形象保护等相关资料,邀约业主一同到管理处报建; A02、设计师、监理、项目经理与业主共同商定开工时间,完成开工仪式,并同业主到管理处办理进场手续。 A03、入户大门、原房物品、门窗用业之峰装饰珍珠棉做好成品保护,并张贴开工大吉、形象牌标示,工地配置施工管理手册、临时配电箱、衣柜箱、工柜箱、饮水机、门铃、临时马桶、灭火器、烟灰缸。 A04、设计师现场与工程监理、项目经理、施工班组做好设计交底,填好交底记录。 A05、设计师与业主沟通好后,定好拆墙、砌墙、水电改造位,现场用粉笔做好标示。 A06、检查门窗破损、原毛胚墙墙面、地面空鼓率、垂直平整度。 A07、给水改动前试压(0、6-0、8Mpa)20分钟后验收,-0、05MPa范围内合格,+0、05MPa 及时与物业申请解决,物业返修后再试压。 A08、电路检测。 A09、新砌墙竣工验收后,公司发出开工许可证后,项目经理根据确定好得水电定位、放样,做好水电预算,项目经理、工程监理、业主签证存档。A10、检查空调孔位置就是否与图纸相符合。 A11、项目经理与业主沟通施工流程及工程施工计划进度。 A12、开工吉时一到,敬请业主亲自打锤或在打水平基线时让业主拿第一下线。 A13、原房检测时应首先检查原下水口就是否堵塞,并作防堵塞保护。 B、基础工程验收阶段 B01、楼梯做临时护栏保护。 B02、施工人员在施工中使用人字梯跨在梯档内,不许站在梯子最上一层,不许跨在梯子上移动梯子,不许2人同蹬一梯作业,梯子向与地面夹角60度为宜,并用拉升固定角度梯脚采用防滑措施,在装饰好得地面使用梯子应对梯脚进行软用处理。 B03、水泥沙、砖等较重得施工材料,不应放在悬挑得阳台上,而应分散堆放在承重梁周边。 B04、使用切割机前应检查防护罩就是否完整,同时应配好防尘口罩。 B05、严禁使用没带罩得工程灯,严禁使用电磁炉等用电器烧水做饭。 B06、室内中高空作业超过3、6米,中空天花施工时必须搭设脚手架,中空脚手架宽度不得少于两块15厘板,移动时,上面不能站人。 B07、拆墙前关掉所有水电开关,不能破坏立柱、横梁、承重墙。 B08、特殊部位必须用机械拆除。 B09、要求施工人员墙体拆除时,应自上而下粉碎性拆除,严禁先拆除底部,大面积推到等野蛮性操作,避免因震动损坏楼层现浇面、墙体。 B10、督促项目负责人清理现场,垃圾装袋,运到指定地点,杜绝乱堆乱倒。 B11、新墙与旧墙连接处每500mm高,串两根钢筋连接,连接处须挂100mm以上铁丝网,用水泥砂浆批荡覆盖铁丝网,新砌墙与天花顶接触处斜砌,并铲除原天花接口处批灰层。 B12、墙体在水平方向开口宽700mm以上必须加固处理(加过梁)宽1000mm以上打到顶。 B13、新砌墙垂直度±5mm,平整度±10mm(用2m靠尺测量),新砌墙体高达3米以上得要在2米高处做一道混凝土钢筋过梁,加固墙体受力。 B14、混凝土基层表面应用适量得108建筑胶水1:1水泥浆涂刷或凿毛70%方可在表面贴瓷片或批灰等。 B15、水电改造完后,全屋得线槽、空鼓、门套位等水泥砂浆修补完整。 C、水电改造验收阶段 C01、电工操作人员须持电工证方可上岗,电工证复印件交由公司存档(无电工证,要本人简历及相片1张与

相关主题
文本预览
相关文档 最新文档
