一、案例回放:(案例涉及的事件经过)

某房地产开发商(甲方)与某建筑公司(乙方)签订了某一住宅小区的工程总承包合同(桩基另行发包),承包合同为固定价格合同,双方在合同中明确“本工程合同价为固定闭口形式,除设计变更外,在合同工期内不会因材料、设备、人工等的市场价格变动而调整……”。在施工中由于种种原因工期延误120天,延误期恰好赶上钢材价格上涨。乙方认为,非乙方原因导致工期延长的105天里,增加的费用应由甲方承担,索赔总额为20万元。

甲方接到该索赔文件后,经过研究后认为:合同规定材料市场价格变动风险由乙方承担,但仅限于合同工期内,超过原合同工期部分材料价格应予合理调整。至于到底应该赔偿多少,甲方有关人员算了一笔帐:

1、应予以调整价格的工期是因甲方原因延误的,包括桩基工程与设计变更,共计85天,应给予费用补偿。

2、分析乙方提供的施工组织设计,15天是装修阶段由设计变更引起的,所以结构竣工前的延误仅为70天。

3、乙方提供的施工组织设计表明,当月使用的钢材应提前一个月进场下料成型,故2000年6月份开始的钢材上涨影响的是7月份及以后的钢材,从7月开始计算,影响的结构施工期为40天。

4、根据乙方施工组织设计,40天仅施工三幢高楼的顶层及机房,共约2500平米,钢筋用量约为280吨,钢筋平均上涨265元/吨。因此,仅钢筋材料上涨一事,应给予乙方的费用补偿为280吨×265元/吨=7.42万元。

甲方以上述计算结果为基础与乙方进行了谈判,并使乙方最终同意了甲方的赔偿意见。二、案例分析:(分析出现问题的原因,总结经验教训,提出解决问题的方法措施,并最终归纳提炼出科学有效的工作方法、客观正确的工作态度,发出倡导性建议等。)

在本案中结构工程延误工期的计算,以及在延误的工期中由于钢材价格上涨引起的费用增加的计算,都是根据乙方所提供的施工组织设计来进行计算的。施工组织设计直接决定了工程索赔能否成立以及工程索赔额的大小,可见施工组织设计对于工程索赔是至关重要的。

工程索赔一般包括工期索赔和费用索赔。在工期索赔中,承包商往往会提出由于业主的原因导致了工期的拖延,在这种情况下,业主就会审查施工进度计划:如果被拖延的工作是在施工进度计划中的关键线路上,则给予工期的顺延;否则不给予工期的顺延。审查的依据就是承包商的施工组织进度。费用索赔包含多种情况。上述案例中业主就是根据施工组织设计中的各种计划否定了承包商的大部分索赔。另外如果业主要求承包商加速施工,那么承包商应向业主报送加速施工的施工方案,经业主和监理工程师同意后方可进行。这样由于加速施工的引起的费用增加,承包商可以依据原来的施工组织设计以及加速施工的施工方案向业主提出索赔。

三、经验教训及体会:

施工组织设计在工程索赔中是关键性的依据,然而有相当一部分的承包商并没有意识到施工组织设计的重要作用,往往在不同的工程中使用几乎同样的施工组织设计,而没有根据工程的特点有针对性的编写施工组织设计;一般项目经理执行施工组织设计也很不严肃,并没有把施工组织设计作为指导工程施工的纲领性文件。由此可能产生两个后果:在需要进行工程索赔时没有依据;由于不按照施工组织设计进行施工而被业主提出索赔。因此,施工组织设计作为指导工程施工的纲领性文件必须加以足够的重视。同时作为现场土建工程师对施工单位所编制的施工组织设计要认真审核,是否具有针对性,是否能指导实际现场工程施工。

本案例在整理过程中得到项目部全体人员的支持及帮助,在此深表感谢。

建设工程合同管理与索赔

建设工程合同管理与索赔案例一 背景: 2两层厂房工程项目招标文件和全套施工图纸,采用低报2000m某施工单位根据领取的某价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定价格施工合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支持工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程 按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方迟延交付工程,应按合同约定偿付违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现的质量问题,因此迟延交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。 问题: 1.该工程采用固定价格合同是否合适? 2.该施工合同的变更形式是否妥当?此合同争议论据合同法律规范应如何处理? 案例二 背景: 某建设单位(甲方)拟建造一栋职工住宅,采用招标方式由某施工单位(乙方)承建。甲乙双方签订的施工合同摘要如下: 一、协议书中的部分条款 (一)工程概况 工程名称:职工住宅楼 工程地点:市区 工程内容:建筑面积为3200平方米的砖混结构住宅楼 (二)工程承包范围 承包范围:某建筑设计院设计的施工图所包括的土建、装饰、水暖电工程 (三)合同工期 开工日期:2002年3月21日 竣工日期:2002年9月30日 合同工期总日历天数:190天(扣除5月1—3日) (四)质量标准 工程质量标准:达到甲方规定的质量标准 (五)合同价款 合同总价为:壹佰陆拾肆仟元人民币(¥166.4万元) (八)乙方承诺的质量保修 在该项目设计规定的使用年限(50年)内,乙方承担全部保修责任。 (九)甲方承诺的合同价款支付期限与方式 1.工程预付款:于开工之日支付合同总价的10%作为预付款。预付超声波学予扣回,直接抵作工程进度款。 2.工程进度款:基础工程完成后,支付合同总价的10%;主体结构三层完成后,支付合同总价的20%;主体结构全部封楠后,支付合同总价的20%;工程基本竣工时,支付合同总价的30%。为确保工程如期竣工,乙方不得因甲方资金的暂时不到位而停工和拖延工期。 扣留工3%竣工结算:工程竣工验收后,进行竣工结算。结算时按全部工程造价的.3. 程保修金。

工程索赔案例分析

建设工程监理案例分析 (论文) 题目:工程索赔案例分析 系别:工程造价 班级:1118341 学号:111834102 学生姓名:陈贝 指导老师:唐学潮 2014年6月3日

工程索赔案例分析 摘要:索赔是项目管理过程中的一个重要内容,合同双方正确理解和对待索赔,是工程项目顺利进行的保证。本文主要介绍了工期索赔和费用索赔的处理原则及计算方法,并通过一个案例分析将这些内容反映出来。 关键词:工期索赔、费用索赔、案例分析 索赔,顾名思义是索取补偿,就是作为合法的所有者,根据自己的权利提出对某一有关资格、财产、金钱等方面的要求。建设工程施工合同索赔指承包方由于非自身原因发生合同规定之外的额外工作或损失所要求进行的费用和时间的补偿。也就是说,凡是超过原合同规定的行为给承包商带来的损失,无论是时间上还是经济上,只要承包商认为不能获得从原合同规定的应支付的额外开支,应该得到时间和金钱上的补偿,均有权向业主提出索赔。因此,索赔是一种正当的权利要求,是应该争取得到的合理偿付。 1、工期索赔的处理原则及计算方法 1.1工期索赔的处理原则 在实际施工过程中,工期拖期很少是只由一方造成的,往往是两、三种原因同时发生(或相互作用)而形成的,故称为"共同延误"。在这种情况下,要具体分析哪一种情况延误是有效的,应依据以下原则: (1)首先判断造成拖期的哪一种原因是最先发生的,即确定"初始延误"者,它应对工程拖期负责。在初始延误发生作用期间,其他并发的延误者不承担拖期责任。 (2)如果初始延误者是业主,则在业主造成的延误期内,承包商既可得到工期延长,又可得到经济补偿。 (3)如果初始延误者是客观原因,则在客观因素发生影响的时间段内,承包商可以得到工期延长,但很难得到费用补偿。 1.2工期索赔的计算方法 工期索赔一般采用分析法进行计算,主要依据合同规定的总工期计划、进度计划,以及双方共同认可的对工期修改文件、调整计划和受干扰后实际工程进度记录,如施工日记、工程进度表等。 2、费用索赔的处理原则及计算方法 2.1费用索赔的处理原则 在确定赔偿金额时,应遵循下述两个原则:所有赔偿金额都应该是施工单位为履行合同所必须支出的费用;按此金额赔偿后,应使施工单位恢复到未发生事件前的财务状况。即施工单位不致因索赔事件而遭受任何损失,但也不得因索赔事件而获得额外收益。 从上述原则可以看出,索赔金额是用于赔偿施工单位因索赔事件而受到的实际损失,而不考虑利润。所以索赔金额计算的基础是成本,即用索赔事件影响所发生的成本减去事件影响前所应有的成本,其差值即为赔偿金额。 2.2费用索赔的计算方法 2.2.1修正费用法 修正的内容主要有:一是计算索赔金额的时期仅限于受事件影响的时段,而不是整个工期;二是只计算在该时段内受影响项目的费用,而不是全部工作项目的费用;三是不直接采用原合同报价,而是采用在该时段内如未受事件影响而完成该项目的合理费用。根据上述修正,可比较合理地计算出因索赔事件影响而实际增加的费用。 2.2.2实际费用法 实际费用法又称分项法,即根据索赔事件所造成的损失或成本增加,按费用项目逐项进

施工索赔案例分析

施工索赔案例分析 【案例一】 背景: 某施工单位根据领取的某2000平方米两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定总价合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。 问题: 1.该工程采用固定总价合同是否合适? 2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规应如何处理? 答案: 问题1: 答:因为固定总价合同适用于施工条件明确、工程量能够较准确计算、工期较短、技术不太复杂、合同总价较低且风险不大的项目。该工程基本符合这些条件,故采用固定总价合同是合适的。 问题2: 答:根据《中华人民国合同法》和《建设工程施工合同(示文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。若在应急情况下,可采取口头形式,但事后应予以书面形式确认。否则,在合同双方对合同变更容有争议时,因口头形式协议无法举证,只能以书面协议约定的容为准。本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。 在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期,仍享有要求甲方承担违约责任的权利。甲方未能及时支付工程款,应对停工承担责任,故应当赔偿乙方停工一个月的实际经济损失,工期顺延一个月。工程因质量问题返工,造成逾期交付,责任在乙方,故乙方应当支付逾期交工一个月的违约金,因质量问题引起的返工费用由乙方承担。 【案例二】

施工组织设计方案实际案例

目录第一章: 编制说明 第二章:工程概况及工程特点 第三章: 施工准备工作 第四章:施工部署 第五章:主要分部分项工程施工方法 第六章:确保工程质量的保证措施 第七章:确保安全生产的保证措施 第八章:确保工期的保证措施 第九章:文明施工与环境保护保证措施第十章:特殊季节施工技术措施 第十一章:施工计量管理及成本控制措施第十二章:成品保护措施 第十三章:有关图表

第一章:编制说明 1.1、编制目的: 本施工组织设计xxxxxxxxxxxxxx工程的投标文件技术性文件:本施工组织设计体现本工程施工的总体构思和部署,若我公司有幸承接该工程,我们将遵照我单位技术管理程序,完全接受招标文件提出的有关本工程施工质量、施工进度、安全生产、文明施工等一切要求,并落实各项施工方案和技术措施,尽快做好施工前期准备和施工现场生产设计物总体规划布置工作,发挥我单位的管理优势,建立完善的项目组织机构,落实严格的责任制,按质量体系文件组织施工生产,实施在建设单位领导和监理管理下的项目总承包管理制度,通过对劳动力、机械设备、材料、技术、方法和信息的优化处置实现工期、质量、安全及社会信誉的预期效果。 1.2、编制依据: 1.2.1、本工程招标文件。 1.2.2、根据xxxxxxxx设计设计的本工程的施工图。 1.2.3、中华人民国颁布的现行建筑结构和建筑施工、设备安装施工的各类规程、规及验收标准。 1.2.4、xxxx市有关建筑工程管理、市政管理、环境保护等地方性法规及规定。 1.2.5、本公司有关质量管理、安全管理、文明施工管理制度。 1.2.6、本工程现场及周围环境的实际情况。 第二章:工程概况及工程特点 2.1、工程概况

工程项目索赔管理案例分析试题及答案

工程项目索赔管理案例分析 1.索赔报告的关键部分是(D) A总述部分 B索赔款项计算部分 C证据部分 D论证部分 2、因发包人的责任造成工期延误和(或)承包人不能及时得到合同价款及承包人的其他经济损失时,在索赔事件发生后(D)天内,承包人向工程师发出书面索赔意向通知。。 A7 B10 C15 D28 3.我国现行的《建设工程施工合同》标准文本对结算的约定是两个(D)天,即承包人报送结算的时间和发包人进行审价的时间都是这个时间。 A:10 B:15 C:7 D:28 4.课程中案例五,有关该案争议的焦点说法错误的是( C)A诉争工程的总造价是多少 BXX影像公司是否存在拖欠,如有,利息如何计算 C停窝工的原因和责任在谁 D总包单位是否存在工期违约

多选题: 5. 索赔意向通知要简明扼要,主要包括的内容有(ABE)。A.索赔事由发生的时间、地点 B.索赔的依据和理由 C.索赔事件的详细事实情况描述 D.索赔事件对工程成本和工期产生的不利影响 E.索赔事件的发展 6.下列说法为违法行为的是(ACDE) A.以个人名义承揽劳务作业任务 B.取得劳务分包资质的企业承接施工总承包企业分包的劳务作 业 C.劳务公司出借资质 D.个人使用本企业的资质证书、营业执照,以本企业的名义承揽工程 E总承包单位将工程分包给经验丰富但不具备相应资质条件的单位 7.课程中案例一,按照施工合同约定,因发包人的责任造成工期延误和承包人不能及时( ABCDE)包人可按下列程序向发包人提出索赔: A.在索赔事件发生后28天内,向工程师发出书面索赔意向通知 B.在发出索赔意向通知后28天内,向工程师提出延长工期和(或)补偿经济损失的索赔报告 C.按照工程师的要求,进一步补充索赔理由和证据 D工程师在收到承包人送交的索赔报告和有关资料后28天内未予答复或未对承包人作进一步 E.当该索赔事件持续进行时,承包人应当阶段性向工程师发出索赔意向,在索赔事件终了终索赔报告。

索赔案例分析(1)知识交流

工程索赔案例分析 1、某工程施工单位在吊装屋架时,由于施工单位原因,一榀屋架掉落,建设单位要求对该屋架检测,经检测该屋架仍可使用,请问发生的检测费应由谁承担? 答:建设部发布的《建设工程施工合同(示范文本)》中关于安全施工的内容有如下条款:“承包人按工程质量、安全及消防管理有关规定组织施工,采取严格的安全防护措施,承担由于自身的安全措施不力造成事故的责任和因此发生的费用。” 因此,如果屋架损坏,进行修复或重新购置及由此发生的其它费用由承包人承担。 而如果要对掉落的屋架进行使用,则对其进行的检测是必要和必须的,因为此时该产品有可能已成为不合格产品。而《建设工程施工合同(示范文本)》中关于材料设备供应有如下条款:“承包人根据专用条款的约定及设计和有关标准要求采购工程需要的材料设备,并提供产品合格证明。”此时,对屋架进行的质量检测应被视为承包人对其采购的材料设备提供产品合格证明的一种行为(或措施)。 因此,现场工程师有权对工程材料提出检验,如合格则二次发生的检验费应由业主承担,如不合格则由承包方承担。但是从该案例看,施工方存在重大失误,导致屋架存在质量隐患,工程师有权对该构件提出二次检验,发生的检验费不论合格与否都应由承包方承担,承办单位不能进行索赔。 2、工程是一个厂区60万平方场地平整项目,当时按邀请招标,无设计图无具体工程量,采用清单计价单价包干承包,并订立了施工合同。 问题:我方施工合同仅提出单价包干,单价固定,工程量不定,但无包干范围说明,未提措施费税金等项目(明显与当地省建设厅的文件要求不符)。且当时投标文件所列的清单单价为人机材管理费税金包干,因为没具体工程量所以没做措施费税金,现建设单位要求按单价包干结算无税费,我方要求税费,涉及金额XXX万元。 我方考虑中解决办法:A:参照相关清单计价规范及我方投标文件提出增加税费是否可行 B:参照相关索赔规范的做法,对甲方提出的结算书提出异议,双方协商,如无效则争取当地造价咨询公司出具书面鉴定报告,是否可行?答:施工方投标文件提出增加税费不可行,因为既然“当时投标文件所列的清单单价为人机材管理费税金包干”就说明单价是完全单价,是取完税的单价,所以没有调整的可能,即使找造价咨询公司,也要遵从合同约定。如双方协商不成,也可按合同条款约定的方法提请调解,也可向有关仲裁机构申请仲裁或向人民法院起诉. 3、本单位是公路施工企业,在投标时有一个圆管涵投标图只有数量没有图纸,我单位按常规圆管涵报价,后中标进场施工后发现施工图的圆管涵是非规则圆管涵,厂家需要完全重新定做,其单价远远高于我们的中标价,致使我单位蒙受损失,这种情况下可以向业主索赔吧,索赔的依据是什么呢?业主可能会说标前答疑时为什么没有提出来,或者当时投标时故意搞得不平衡报价,怎么回应呢? 答:可以索赔,属于业主应承担的风险,应当给予施工方工期顺延和费用补偿.索赔依据:发包方没有图纸,招标文件也未说明是“非规则圆管涵”,而标前答疑时未提出是回为没有发现,不平衡报价要有证据证明。 4、简单的说就是某项工作A根据计划应在2007.7.1开始实施,但是由于承包商的原因导致开工时间延迟了30天,即2007.8.1日才开始开工,但是由2007.7.4日开始,因为业主方临时供电不及时导致现场停工20天,也就是说即使承包方解决了问题,由于业主不能及时供电,承包方也无法施工,作为业主方向承包商索赔工期应该是多少天?答:索赔30天。前一件事情的延误时间与后一件事情的延误时间有重叠的话,以前一件事情结束的时间为准。 5、原投标施工图采用现场搅拌混凝土,现由于规划调整场地限制无法采用现场搅拌混凝土故改用商品混凝土,可否进行索赔。监理意见为:情况属实。答:可以索赔。索赔依据:因规划调整场地限制而引起施工条件的变化,属于有经验的承包商也无法预料的风险,此风险应由业主承担。 6、现有一改造工程,合同上第一部分的协议书第三条、合同工期的约定如下:开工日期:06.9.23(暂定,以监理批准的开工日期为准)竣工日期:06.11.22(暂定,以监理批准的开工日期为准)合同工

建筑工程施工索赔案例分析

建筑工程施工索赔案例 案例1 某工程项目施工采用了包工包全部材料的固定价格合同。工程招标文件参考资料中提供的用砂地点距工地4公里。但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20公里的供砂地点采购。而在一个关键工作面上又发生了几种原因造成的临时停工: 5月20日至5月26 承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月7日到6月12日施工现场下了罕见的特大暴雨,造成了6月11日到6月14日的该地区的供电全面中断 问题: 1.承包商的索赔要求成立的条件是什么? 2.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的造价工程师提交了将原用砂单价每吨提高5元人民币的索赔要求。作为一名造价工程师你批准该索赔要求吗?为什么? 3.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按日工资标准计算是否合理?如不合理应怎样计算? 4.由于几种情况的暂时停工,承包商在6月25日向业主的造价工程师提出延长工期26天,成本损失费人民币2万元/天(此费率已经造价工程师核准)和利润损失费人民币2千元/天的索赔要求,共计索赔款57.2万元。作为一名造价工程师你批准延长工期多少天?索赔款额多少万元? 分析:

问题1:答:承包商的索赔要求成立必须同时具备如下四个条件: 1.与合同相比较,已造成了实际的额外费用或工期损失; 2.造成费用增加或工期损失的原因不是由于承包商的过失; 3.造成的费用增加或工期损失不是应由承包商承担的风险; 4.承包商在事件发生后的规定时间内提出了索赔的书面意向通知和索赔报告。 问题2:答:因砂场地点的变化提出的索赔不能被批准,原因是: 1.承包商应对自己就招标文件的解释负责; 2.承包商应对自己报价的正确性与完备性负责; 3.作为一个有经验的承包商可以通过现场踏勘确认招标文件参考资料中提供的用砂质 量是否合格,若承包商没有通过现场踏勘发现用砂质量问题,其相关风险应由承包商承担。 问题 3:答:不合理。因窝工闲置的设备按折旧费或租赁费计算,不包括运转费部分;人工费损失应考虑这部分工作的工人调做其他工作时工效降低的损失费用,一般用工日单价乘以一个测算的降效系数计算。 4、答:可以批准的延长工期为19天,费用索赔额为32万元人民币。原因是: 1.5月20日至5月26 出现的设备故障,属于承包商应承担的风险,不应考虑承包商的延长工期和费用索赔要求。 2.5月27日至6月9日是由于业主迟交图纸引起的,为业主应承担的风险,应延长工期为14天。成本损失索赔额为14天×2万/天=28万元,但不应考虑承包商的利润要求。 3.6月10至6月12的特大暴雨属于双方共同的风险,应延长工期为3天。但无承包商的费用索赔。 4.6月13 日至6月14日的停电属于有经验的承包商无法预见的自然条件变化,为业主应承担的风险,

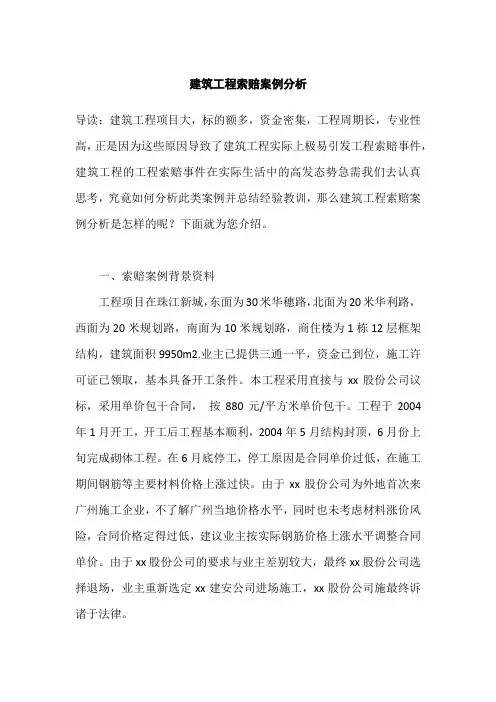

建筑工程合同管理和索赔案例分析(共13个案例)

建筑工程合同管理和索赔案例分析(共13个案例)案例一 背景: 某施工单位根据领取的某200m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定价格施工合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。 问题: 1.该工程采用固定价格合同是否合适? 2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理? 分析要点: 本案例主要考核建设工程施工合同的类型及其适用性,解决合同争议的法律依据。建设工程施工合同以计价方式不同可分为:固定价格合同、可调价格合同和成本加酬金合同。 根据各类合同的适用范围,分析该工程采用固定价格合同是否合适。解决合同争议的法律依据主要是《中华人民共和国民法通则》、《中华人民共和国合同法》与《建设工程施工合同(示范文本)》的有关规定。 答案: 问题1: 答:因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目。该工程基本符合这些条件,故采用固定价格合同是合适的。

问题2: 答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。若在应急情况下,可采取口头形式,但事后应予以书面形式确认。否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准。本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。 在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期内,仍享有通过诉讼要求甲方承担违约责任的权利。甲方未能及时支付工程款,应对停工承担责任,故应当赔偿乙方停工一个月的实际经济损失,工期顺延一个月。工程因质量问题返工,造成逾期交付,责任在乙方,故乙方应当支付逾期交工一个月的违约金,因质量问题引起的返工费用由乙方承担。 案例二 背景: 某建设单位(甲方)拟建造一栋职工住宅,采用招标方式由某施工单位(乙方)承建。甲乙双方签订的施工合同摘要如下: 一、协议书中的部分条款 (一)工程概况 工程名称:职工住宅楼 工程地点:市区 工程内容:建筑面积为3200平方米的砖混结构住宅楼 (二)工程承包范围 承包范围:某建筑设计院设计的施工图所包括的土建、装饰、水暖电工程。 (三)合同工期 开工日期:2002年3月21 日 竣工日期:2002年9月30 日

工程索赔案例分析

工程索赔案例分析 一、索赔案例背景资料 工程项目在珠江新城,东面为30米华穗路,北面为20米华利路,西面为20米规划路,南面为10米规划路,商住楼为1栋12层框架结构,建筑面积9950m2.业主已提供三通一平,资金已到位,施工许可证已领取,基本具备开工条件。本工程采用直接与xx股份公司议标,采用单价包干合同,按880元/平方米单价包干。工程于2004年1月开工,开工后工程基本顺利,2004年5月结构封顶,6月份上旬完成砌体工程。在6月底停工,停工原因是合同单价过低,在施工期间钢筋等主要材料价格上涨过快。由于xx股份公司为外地首次来广州施工企业,不了解广州当地价格水平,同时也未考虑材料涨价风险,合同价格定得过低,建议业主按实际钢筋价格上涨水平调整合同单价。由于xx股份公司的要求与业主差别较大,最终xx股份公司选择退场,业主重新选定xx建安公司进场施工,xx股份公司施最终诉诸于法律。 二、案例分析 索赔是在工程承包合同履行过程中,根据法律、合同规定及惯例,当事人一方由于另一方未履行合同所规定的义务而遭受损

失时,向另一方当事人提出给予赔偿或补偿要求的行为。索赔具有三个基本特征:其一,索赔是双向的,不仅承包人可以向发包人索赔,发包人同样也可以向承包人索赔。其次,只有实际发生了经济损失或权利损害,一方才能向对方索赔。再次,索赔是一种未经对方确认的单方行为,其对对方尚未形成约束力,这种索赔要求能否得到最终实现,必须要通过确认(如双方协商、调解、仲裁或诉讼)后才能定夺。 本案例中施工单位因钢材价格上涨要求索赔,调整合同价格,经查在土建合同第六章工程价款与支付中有以下结算规定: 1、本工程计费面积9950平方米,按880元/平方米单价包干,本合同造价暂定为人民币875.6 万元。 2、乙方已清楚并考虑工地周围环境、交通道路、现场地质条件、周围地下管网、现场条件、承包范围、施工图纸、施工组织设计,并已考虑施工技术措施、安全维护、工期内赶工等因素。乙方为完成本合同规定的工作所需施工组织中的所有费用均已包含在本工程造价内,不再另外计取。 3、按国家规定应由乙方缴纳的各种税费已包含在本工程造价内,由乙方负责缴纳。 4、在合同确定的施工图纸设计基础上,变更修改分部分项工程带来的费用变化在±2%范围内时,结算时不予考虑。超过±2%时及增加工程(签证工程、图纸外、超出附件一范围的工程)

工程施工组织设计方案实际案例

专业资料 目录第一章: 编制说明 第二章:工程概况及工程特点 第三章: 施工准备工作 第四章:施工部署 第五章:主要分部分项工程施工方法 第六章:确保工程质量的保证措施 第七章:确保安全生产的保证措施 第八章:确保工期的保证措施 第九章:文明施工与环境保护保证措施第十章:特殊季节施工技术措施 第十一章:施工计量管理及成本控制措施第十二章:成品保护措施 第十三章:有关图表

第一章:编制说明 1.1、编制目的: 本施工组织设计xxxxxxxxxxxxxx工程的投标文件技术性文件:本施工组织设计体现本工程施工的总体构思和部署,若我公司有幸承接该工程,我们将遵照我单位技术管理程序,完全接受招标文件提出的有关本工程施工质量、施工进度、安全生产、文明施工等一切要求,并落实各项施工方案和技术措施,尽快做好施工前期准备和施工现场生产设计物总体规划布置工作,发挥我单位的管理优势,建立完善的项目组织机构,落实严格的责任制,按质量体系文件组织施工生产,实施在建设单位领导和监理管理下的项目总承包管理制度,通过对劳动力、机械设备、材料、技术、方法和信息的优化处置实现工期、质量、安全及社会信誉的预期效果。 1.2、编制依据: 1.2.1、本工程招标文件。 1.2.2、根据xxxxxxxx设计有限公司设计的本工程的施工图。 1.2.3、中华人民共和国颁布的现行建筑结构和建筑施工、设备安装施工的各类规程、规范及验收标准。 1.2.4、xxxx市有关建筑工程管理、市政管理、环境保护等地方性法规及规定。 1.2.5、本公司有关质量管理、安全管理、文明施工管理制度。 1.2.6、本工程现场及周围环境的实际情况。 第二章:工程概况及工程特点 2.1、工程概况

工程项目管理案例分析总汇

某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附件。A单位就勘察任务与B单位签订了工程合同。合同规定勘察费15万元。定金为合同价的20%。该工程经过勘察、设计等阶段于10月20日开始施工。施工承包商为D建筑公司。 问题: 1、委托方A应预付勘察定金数额是多少? 答:15X20%=3万元 2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报 告。A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。请问在上述事件中,哪些单位的做法是错误的?为什么?A单位是否有权要求返还定金? 答:A单位和C单位的做法都是错误的。A单位不履行勘察合同,属违约行为;C单位应维护他人的勘察成果和设计文件,不得擅自转让给第三方,也不得用于合同以外的项目。而C单位将他人的勘察报告擅自提供给A单位,并用于合同外项目,这种做法是错误的。委托方A单位不履行勘察合同,无权要求返还定金。 3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。但在进行基 础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。此时B单位应承担什么责任? 答:若勘察合同继续履行,B单位完成勘察任务.对于因勘察质量低劣造成损失的大小,减收或免收勘察费. 4、问题3中,施工单位D由于进行地基处理,施工费用增加20万元,工期延误20天,对于这种情况,D 单位应怎样处理?而A单位应承担哪些责任? 答:D单位应在出现软弱地基后,及时以书面形式通知A单位,同时提出处置方案或请求A单位组织勘察、设计单位共同制定处理方案,并于28天内就延误的工期和因此发生的经济损失,向A单位代表提出索赔意向通知,在随后的28天内提出索赔报告及有关资料。A单位应于28天内答复,逾期不做答复,或要求D单位进一步补充索赔理由和证据,视为默认。由于变更计划,提供的资料不准确而造成施工方的窝工、停工,委托方A单位应按施工方D单位实际消耗的工作量增付费用。因此,A单位应承担地基处理所需的20万元,顺延工期20天。 某单位拟建一职工活动中心综合楼,经当地主管部门批准,自行组织该项目的施工公开招标工作。经研究确定了以下招标程序:(1)成立项目施工招标工作小组;(2)编制招标文件;(3)发布招标邀请书; (4)报名投标者的资格预审;(5)向合格的投标者发招标文件及设计图纸、技术资料等;(6)建立评标组织,制订评标、定标办法;(7)公开开标会议,审查投标书;(8)组织评标,决定中标单位;(9)发中标通知书;(10)建设单位与中标单位签订合同。 问题:

建设工程合同管理与索赔

建设工程合同管理与索赔 案例一背景: 某施工单位根据领取的某2000m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日与建设单位(甲方) 签订了该工程项目的固定价格施工合同。合同工期为8 个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支持工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方迟延交付工程,应按合同约定偿付违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现的质量问题,因此迟延交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。问题: 1.该工程采用固定价格合同是否合适? 2.该施工合同的变更形式是否妥当?此合同争议论据合同法律规范应如何处理? 案例二 背景: 某建设单位(甲方)拟建造一栋职工住宅,采用招标方式由某施工单位(乙方)承建。甲乙双方 签订的施工合同摘要如下: 一、协议书中的部分条款 (一)工程概况 工程名称:职工住宅楼 工程地点:市区 工程内容:建筑面积为3200 平方米的砖混结构住宅楼 (二)工程承包范围承包范围:某建筑设计院设计的施工图所包括的土建、装饰、水暖电工程 (三)合同工期 开工日期:2002 年3 月21 日 竣工日期:2002 年9 月30 日合同工期总日历天数:190天(扣除5月1—3 日) (四)质量标准工程质量标准:达到甲方规定的质量标准 (五)合同价款 合同总价为:壹佰陆拾肆仟元人民币(Y 166.4万元) (八)乙方承诺的质量保修在该项目设计规定的使用年限(50 年)内,乙方承担全部保修责任。(九)甲方承诺的合同价款支付期限与方式 1.工程预付款:于开工之日支付合同总价的10%作为预付款。预付超声波学予扣回,直接抵作工程进度款。 2.工程进度款:基础工程完成后,支付合同总价的 1 0%;主体结构三层完成后,支付合同总价的20%;主体结构全部封楠后,支付合同总价的20%;工程基本竣工时, 支付合同总价的30%。为确保工程如期竣工,乙方不得因甲方资金的暂时不到位而停工和拖延工期。 3.竣工结算:工程竣工验收后,进行竣工结算。结算时按全部工程造价的3%扣留工程保修金。 (十)合同生效合同订立时间:2002 年3月5 日 合同订立地点:XX 市XX 区XX 街XX 号本合同双方约定:经双方主管部分批准及公证后生效 二、专用条款中有关合同价款的条款 合同价款与支付本合同价款采用固定价格合同方式确定合同价款包括的风险范围: (1)工程变更事件发生导致工程造价增减不超过合同总价10% (2)政策性规定以外的材料价格涨落等因素造成工程成本变化。风险费用的计算方法:风险费用已包括在合同总价中。风险范围以外合同价款调整方法:按实际竣工建筑面积520.00 元/m2 调整合同价款。

施工组织设计案例解析

施工组织设计案例 解析 一、编制依据 1.1 工程设计施工图纸及总平面图; 1.2 对现场和周边环境的调查; 1.3 现行国家和浙江省各种相关的施工操作规程、施工规范和施工质量验收标准; 1.4 现行国家和浙江省关于建设工程施工安装技术法规和安装技术标准; 1.5 国家工期定额和建设单位对本工程提出的施工工期及质量要

求; 1.6 本公司ISO9002 国际质量体系标准, 质量手册体系运行程序等1.7 本公司有关施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 1.8 工程规模、工程特点、各节点部位的技术要求、施工要点、

类似工程的施工经验及公司的技术力量和机械装备; 1.9 公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、工程概况 2.1 工程地点及地貌 大酒店工程位于, 紧靠南龙公路, 交通十分便利, 三通一平己经完成场地比较开阔。 2.2 建筑形式 本酒店平面几何形状为”角尺”形, 东西向长度为40.27 米,南北向长度为38.08 米; 东侧面房为框架结构, 西侧面房为混合结构, 共计层数为五层。框架部分层高为 3.8 米, 混合结构部分层高为 3.2 米, 室内外高差为0.6 米, 总高度为89 米(室外地坪至檐口标高); 建筑面积为7899.78 平方米。 2.3 工程结构 本工程分为东侧房和西侧房两部份, 东侧房为四层框架结构,西侧房为五层混合结构, 设计抗震设防烈度为7 级, 建筑场地类别按三类。 2.3.1 地基基础及地下室 基础采用震动沉管灌注桩(桩基施工己有专业施工单位完成)东侧房基础桩下为钢筋混凝土独立桩承台, 桩承台之间有钢筋砼地梁连接, 西侧

工程合同管理案例及答案

建设工程合同管理案例及答案 【案例一】 背景: 某施工单位根据领取的某2000m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日于建设单位(甲方)签订了该工程项目的固定价格施工合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方延迟交付工程,应按合同约定偿付逾期违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现了质量问题,因此延迟交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。 问题: 1.该工程采用固定价格合同是否合适? 2.改施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理? 答案: 问题1: 答:因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目。该工程基本符合这些条件,故采用固定价格合同是合适的。 问题2: 答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。若在应急情况下,可采取口头形式,但事后应予以书面形式确认。否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准。本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。在竣工结算时双方发生了争议,对此只能以书面合同规定为准。 在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。乙方虽然未按规定程序及时提出索赔,丧失了索

工程合同管理案例分析

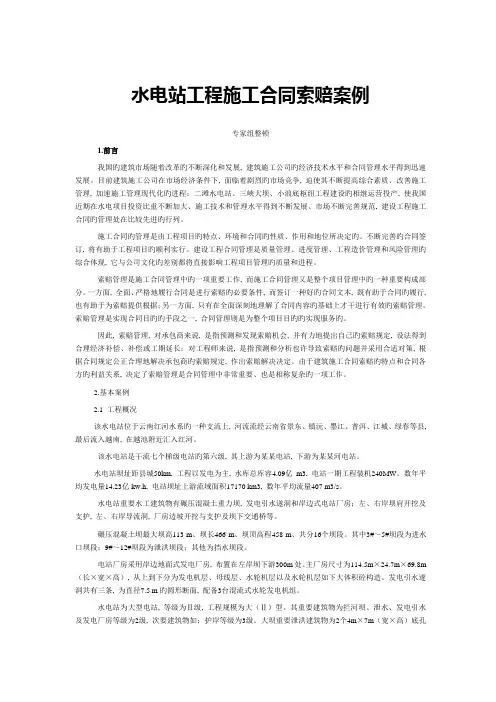

工程合同管理案例分析 某毛纺厂建设工程,由英国某纺织企业出资85%,中国某省纺织工业总公司出资15%成立的合资企业(以下简称A方),总投资约为1800万美元,总建筑面积22610平方米,其中土建总投资为3000多万元人民币。该厂位于丘陵地区,原有许多农田及藕塘,高低起伏不平,近旁有一国道。土方工作量很大,厂房基础采用搅拌桩和振动桩约8000多根,主厂房主体结构为钢结构,生产工艺设备和钢结构由英国进口,设计单位为某省纺织工业设计院。 一、土建工程招标及合同签订过程 土建工程包括生活区4栋宿舍、生产厂房(不包括钢结构安装)、办公楼、污水处理站、油罐区、锅炉房等共15个单项工程。业主希望及早投产并实现效益。土方工程先招标,土建工程第二次招标,限定总工期为半年,共27周,跨越一个夏季和冬季。 由于工期紧,招标过程很短,从发标书到收标仅10天时间。招标图纸设计较粗,没有施工详图,钢筋混凝土结构没有配筋图。 工程量表由业主提出目录,工作量由投标人计算并报单价,最终评标核定总价。合同采用固定总价合同形式,要求报价中的材料价格调整独立计算。 共有10家我国建筑公司参加投标,第一次收到投标书后,发现各企业都用国内的概预算定额分项和计算价格,未按照招标文件要求报出完全单价,也未按招标文件的要求编制投标书,使投标文件的分析十分困难。故业主退回投标文件,要求重新报价。这时有5家退出竞争。这样经过四次反复退回投标文件重新做标报价,才勉强符合要求。A方最终决定我国某承包公司B(以下简称B方)中标。 本工程采用固定总价合同,合同总价为17518563元人民币(其中包括不可预见风险费1,200,000元)。

案例分析:施工索赔he施工合同管理

【案例】施工索赔1 某施工单位(以下称乙方)与某建设单位(以下称甲方)签订一项施工合同。施工地点位于郊外,施工现场的场地情况恶劣。甲方迟迟未按合同约定提供三级路面标准的现场公路,致使乙方运输车辆的轮胎磨损严重。耗油明显增加。此外,现场施工生产率降低。经测算影响工期2个月。乙方据此提出索赔。 问题 1.乙方该项施工索赔能否成立,为什么?索赔成立的条件有哪些? 2.在工程施工中,通常可以提供的索赔证据有哪些? 3.在该索赔事件中,乙方应提出的索赔内容包括哪两方面? 4.乙方应提供的索赔文件有哪些? 答案 1.乙方该项施工索赔能成立。合同约定了甲方的义务,即应提供三级路面标准的现场公路,但却迟迟未履行,属于违约,应承担由此造成的损失赔偿责任。在具体操作上,乙方索赔要求成立必须同时具备的3个条件为: ①与合同相比较,索赔事由已造成了乙方实际的额外费用或工期损失; ②乙方对造成费用增加或工期损失的原因不存在过失; ③乙方的索赔遵照规定的索赔程序进行,即在规定时间内提供了相应的索赔文件。 2.在工程施工中,通常可以提供的索赔证据有: ①合同协议书、中标通知书、投标书及其附件、施工合同专用条款、施工合同通用条款、标准、规范及有关技术文件、图纸、工程量清单、工程报价单或预算书; ②设计交底记录,变更图纸,变更施工指令;③工程签证: ④往来函件;⑤会议纪要;、⑥施工计划及现场实施情况记录;, ⑦施工日志等;⑧送电、送水、道路开通、封闭记录;⑨停水、停电和干扰事件记录; ⑩预付款、进度款拨付记录;⑩图纸及其变更、交底记录的往来文件记录; ⑩施工部位的照片及录像;⑩现场气候记录;⑩验收报告、技术鉴定; ⑩材料采购、订货、运输、进场、验收及使用;⑩会计核算;⑥国家、省、市有关规定。3.由于甲方违约,造成两方面的影响: ①乙方运输车辆的轮胎磨损严重,耗油明显增加; ②现场施工生产率降低,影响工期2个月。 因此,乙方应提出相应费用索赔和工期索赔两方面内容。 4.承包商应提供的索赔文件有: ①索赔意向通知;②索赔报告; ③索赔证据与详细计算书等附件。 【案例】施工索赔2 某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000㎡工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1㎡的反铲挖掘机施工。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:(1)因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日; (2)基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;

施工组织设计例子(1)

一、编制依据 1.1工程设计施工图纸及总平面图; 1.2对现场和周边环境的调查; 1.3现行国家和浙江省各种相关的施工操作规程、施工规范和施工质量验收标准; 1.4现行国家和浙江省关于建设工程施工安装技术法规和安装技术标准; 1.5国家工期定额和建设单位对本工程提出的施工工期及质量要求; 1.6本公司ISO9002国际质量体系标准,质量手册体系运行程序等; 1.7本公司有关施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 1.8工程规模、工程特点、各节点部位的技术要求、施工要点、类似工程的施工经验及公司的技术力量和机械装备; 1.9公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、工程概况 2.1工程地点及地貌 大酒店工程位于,紧靠南龙公路,交通十分便利,三通一平己经完成,场地比较开阔。 2.2建筑形式 本酒店平面几何形状为“角尺”形,东西向长度为40.27米,南北向长度为38.08米;东侧面房为框架结构,西侧面房为混合结构,共计层数为五层。框架部分层高为3.8米,混合结构部分层高为3.2米,室内外高差为0.6米,总高度为89米(室外地坪至檐口标高);建筑面积为7899.78平方米。 2.3工程结构 本工程分为东侧房和西侧房两部份,东侧房为四层框架结构,西侧房为五层混合结构,设计抗震设防烈度为7级,建筑场地类别按三类。 2.3.1地基基础及地下室 基础采用震动沉管灌注桩(桩基施工己有专业施工单位完成)东侧房基础桩下为钢筋混凝土独立桩承台,桩承台之间有钢筋砼地梁连接,西侧房基础为条形有筋桩承台,基础承台及梁下均铺100厚素砼垫层,混凝土强度等级,基础垫层为C10,±0.000以下基础采用C20混凝土,砖基础为MU10标准砖,砂桨为 M7.5水泥砂桨。 2.3.2主体结构 该工程设计为框架填充墙与砖混结构二种结构形式。 (1)框架填充结构混凝土柱梁均采用C30,现浇板采用C25,填充内外墙均采用MU100标准砖,M5.0混合砂桨砌筑,柱与砌体连接处须沿墙高每隔500MM设2Φ6的拉接筋。 (2)混合结构混凝土构造柱,圈梁及现浇梁、板均采用C20砼。砖为MU100标准砖,M7.5混合砂桨 (3)沉降观察点设置:观察点作法参见(省标DBJ-1-90)。 2.4工程装饰 2.4.1屋面工程 (1)所有平屋面做法:20厚1:2.5水泥砂桨粉面且抹光,挤塑保温25厚,高分子卷材一层,20厚1:2.5水泥砂桨找平,高分子涂膜,20厚水泥砂桨找平

工程项目索赔管理案例分析

关于工程项目索赔管理的分析分享如下:施工单位遇到业主因为设计图纸的原因造成停工的,就要向监理工程师申请一个停工报告,让监理单位来确认这个停工是因为业主方的原因,这样才有利于后期提出索赔,如果施工单位一会干一会停的话,就是请仲裁单位来算,也是无法计算的,这个索赔一定要找到合理性的文件,有效性的文件支持,希望看到能学到一些理念。 发包人造成承包人停窝工损失的索赔案例之4分析如下:因为仲裁裁结果没有达到承包人预期目的。 合同约定,发包人原因造成的停工,发包人承担所发生的追加合同,约定清楚, 用正当的理由,承包人是边施工边等待,承包人没有措施停工,没有收集资料,应及时让监理单位及时签证,承包人没有及时得到图纸,索赔发生后28向监理工程师提出索赔意向通知书 28天内提交索赔报告 工程师未答复,视为该项索赔已经认可;事后单方面的资料,得不到业主的认可。如果是持续发的生变更索赔,要不间断的提交变更索赔报告,承包人,索赔意识不强,总担心一旦主动索赔就会得罪发包人,树立和强化索赔意识,及时进行索赔,约定事项,

按照合同约定,超过时限,失去索赔权利,新的合同试范文本,索赔的期限及其后果作了严格的规定,承包人应当在知道或者就能当知道索赔事件发生后28内,向监理人递交索赔意向书,如果没有提交,就会失去索赔的权力。 索赔既是为自已,也是为业主, 本项目中由于施工单位的不作为。施工单位没有提出索赔,建设单位以为没有索赔,这个项目的工期也长了两年多,建设单位第一次干,也许不是专业人员,施工单位是专业人员,应及时对业主提出来,建造师,项目经理,就是好朋友,也要提出索赔,否则双方都难下台,长了两年,也是给建设单位造成了损失,敢于索赔。
