剪力墙计算书:

一、参数信息

1.基本参数

次楞 (内龙骨 )间距 (mm):200 ;穿墙螺栓水平间距 (mm):600;

主楞 (外龙骨 )间距 (mm):500 ;穿墙螺栓竖向间距 (mm):500;

对拉螺栓直径 (mm):M14 ;

2.主楞信息

龙骨材料 :钢楞;截面类型 :圆钢管 48×3.5;

钢楞截面惯性矩 I(cm4):12.19;钢楞截面抵抗矩 W(cm3):5.08;

主楞肢数 :2;

3.次楞信息

龙骨材料 :木楞;

宽度 (mm):60.00;高度 (mm):80.00;

次楞肢数 :2;

4.面板参数

面板类型 :木胶合板;面板厚度 (mm):17.00;

面板弹性模量 (N/mm 2 ):9500.00;

面板抗弯强度设计值 f c(N/mm 2):13.00;

面板抗剪强度设计值 (N/mm 2 ):1.50;

5.木方和钢楞

方木抗弯强度设计值 f c(N/mm 2):13.00;方木弹性模量 E(N/mm 2):9500.00;方木抗剪强度设计值 f t(N/mm 2):1.50;

2

钢楞弹性模量 E(N/mm ):210000.00;

钢楞抗弯强度设计值 f c(N/mm 2):205.00;

墙模板设计简图

二、墙模板荷载标准值计算

按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值 :

其中γ--混凝土的重力密度,取24.000kN/m3;

t --新浇混凝土的初凝时间,

可按现场实际值取,输入0时系统按200/(T+15)计算,得 5.714h;

T --混凝土的入模温度,取20.000℃;

V --混凝土的浇筑速度,取 2.500m/h;

H --模板计算高度,取3.000m;

β1--外加剂影响修正系数,取 1.000;

β2--混凝土坍落度影响修正系数,取 1.000。

根据以上两个公式计算的新浇筑混凝土对模板的最大侧压力F;

分别为47.705 kN/m 2、72.000 kN/m 2,取较小值 47.705 kN/m 2作为本工程计算荷载。

计算中采用新浇混凝土侧压力标准值 F1=47.705kN/m 2 ;

倾倒混凝土时产生的荷载标准值 F2= 2 kN/m 2。

三、墙模板面板的计算

面板为受弯结构 ,需要验算其抗弯强度和刚度。按规范规定,强度验算要考虑新浇

混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。计算的原则是按照龙骨的间距和模板面的大小,按支撑在内楞上的三跨连续梁计算。

面板计算简图

1.抗弯强度验算

跨中弯矩计算公式如下:

其中,M-- 面板计算最大弯距 (N.mm);

l-- 计算跨度 (内楞间距 ): l =200.0mm ;

q-- 作用在模板上的侧压力线荷载,它包括:

新浇混凝土侧压力设计值q1: 1.2×47.71×0.50×0.90=25.761kN/m ,其中 0.90为按《施工手册》取的临时结构折减系数。

倾倒混凝土侧压力设计值q2: 1.4×2.00×0.50×0.90=1.260kN/m ;

q = q 1 + q 2 =25.761+1.260=27.021 kN/m ;

面板的最大弯距: M =0.1 ×27.021×200.0×200.0= 1.08 ×105 N.mm ;

按以下公式进行面板抗弯强度验算:

其中,σ --面板承受的应力(N/mm2);

M-- 面板计算最大弯距 (N.mm);

W-- 面板的截面抵抗矩 :

b:面板截面宽度, h:面板截面厚度;

W= 500 ×17.0×17.0/6=2.41 ×104 mm 3;

f -- 面板截面的抗弯强度设计值

22 (N/mm ); f=13.000N/mm;

面板截面的最大应力计算值:σ= M/W = 1.08 ×105 / 2.41 ×104= 4.488N/mm 2;

面板截面的最大应力计算值σ=4.488N/mm 2小于面板截面的抗弯强度设计值

[f]=13N/mm 2,满足要求!

2.剪强度验算

计算公式如下 :

其中,∨ -- 面板计算最大剪力 (N);

l-- 计算跨度 (竖楞间距 ): l =200.0mm ;

q-- 作用在模板上的侧压力线荷载,它包括:

新浇混凝土侧压力设计值q1 : 1.2×47.71×0.50×0.90=25.761kN/m ;

倾倒混凝土侧压力设计值q2 : 1.4×2.00×0.50×0.90=1.260kN/m ;

q = q 1 + q 2 =25.761+1.260=27.021 kN/m ;

面板的最大剪力:∨= 0.6 ×27.021×200.0 = 3242.484N ;

截面抗剪强度必须满足:

其中,Τ--面板截面的最大受剪应力(N/mm 2);

∨-- 面板计算最大剪力 (N):∨ = 3242.484N ;

b-- 构件的截面宽度 (mm) : b = 500mm;

h n-- 面板厚度 (mm) :h n = 17.0mm;

f v-- 面板抗剪强度设计值 (N/mm2) :f v = 13.000 N/mm 2;

面板截面的最大受剪应力计算值: T=3 ×3242.484/(2 ×500×17.0)=0.572N/mm 2;

面板截面抗剪强度设计值: [f v]=1.500N/mm 2;

面板截面的最大受剪应力计算值T=0.572N/mm 2小于面板截面抗剪强度设计值[T]=1.5N/mm 2,满足要求!

3.挠度验算

根据规范,刚度验算采用标准荷载,同时不考虑振动荷载作用。

挠度计算公式如下 :

其中, q-- 作用在模板上的侧压力线荷载: q = 47.7 ×0.5 = 23.85N/mm ;

l-- 计算跨度 (内楞间距 ): l = 200mm ;

E-- 面板的弹性模量 : E = 9500N/mm 2;

I-- 面板的截面惯性矩 : I = 50 ×1.7×1.7×1.7/12=20.47cm 4;

面板的最大允许挠度值:[ω] = 0.8mm ;

面板的最大挠度计算值: ω = 0.677 ×23.85×2004/(100 ×9500×2.05×105) = 0.133 mm;

面板的最大挠度计算值: ω =0.133mm小于等于面板的最大允许挠度值

[ω]=0.8mm ,满足要求!

四、墙模板内外楞的计算

(一).内楞 (木或钢 )直接承受模板传递的荷载,按照均布荷载作用下的三跨连续梁计算。

本工程中,内龙骨采用木楞,宽度60mm ,高度 80mm ,截面惯性矩 I和截面抵抗矩W分别为 :

W = 60 ×80×80/6 = 64cm 3;

I = 60 ×80×80×80/12 = 256cm 4;

内楞计算简图

1.内楞的抗弯强度验算

内楞跨中最大弯矩按下式计算:

其中,M-- 内楞跨中计算最大弯距 (N.mm);

l-- 计算跨度 (外楞间距 ): l =500.0mm ;

q-- 作用在内楞上的线荷载,它包括:

新浇混凝土侧压力设计值q1: 1.2×47.71×0.20×0.90=10.304kN/m ;

倾倒混凝土侧压力设计值q2: 1.4×2.00×0.20×0.90=0.504kN/m ,其中, 0.90为折减系数。

q =(10.304+0.504)/2=5.404 kN/m;

5

内楞的最大弯距: M =0.1 ×5.404×500.0×500.0= 1.35 ×10 N.mm ;

内楞的抗弯强度应满足下式:

2

其中,σ --内楞承受的应力(N/mm );

M-- 内楞计算最大弯距 (N.mm);

W -- 内楞的截面抵抗矩 (mm 3),W=6.40 ×104;

.

f -- 内楞的抗弯强度设计值 (N/mm 2); f=13.000N/mm 2;

内楞的最大应力计算值:σ= 1.35×105/6.40×104= 2.111 N/mm2;

内楞的抗弯强度设计值: [f] = 13N/mm 2;

内楞的最大应力计算值σ= 2.111 N/mm 2小于内楞的抗弯强度设计值

[f]=13N/mm 2,满足要求!

2.内楞的抗剪强度验算

最大剪力按均布荷载作用下的三跨连续梁计算,公式如下:

其中,V-内楞承受的最大剪力;

l-- 计算跨度 (外楞间距 ): l =500.0mm ;

q-- 作用在内楞上的线荷载,它包括:

新浇混凝土侧压力设计值q1: 1.2×47.71×0.20×0.90=10.304kN/m ;

倾倒混凝土侧压力设计值q2: 1.4×2.00×0.20×0.90=0.504kN/m ,其中, 0.90为折减系数。

q = (q 1 + q 2)/2 =(10.304+0.504)/2=5.404 kN/m;

内楞的最大剪力:∨= 0.6 ×5.404×500.0 = 1621.242N ;

截面抗剪强度必须满足下式:

其中,τ--内楞的截面的最大受剪应力(N/mm 2);

∨-- 内楞计算最大剪力 (N):∨ = 1621.242N ;

b-- 内楞的截面宽度 (mm) : b = 60.0mm;

.

h-- 内楞的截面高度 (mm) :h = 80.0mm ;

n n

f v-- 内楞的抗剪强度设计值 (N/mm 2 ):τ= 1.500 N/mm 2;

=3 ×1621.242/(2 ×60.0×80.0)=0.507N/mm2;

内楞截面的受剪应力计算值 : f

v

内楞截面的抗剪强度设计值: [f v]=1.500N/mm 2;

内楞截面的受剪应力计算值τ=0.507N/mm 2小于内楞截面的抗剪强度设计值[fv] =1.5N/mm 2,满足要求!

3.内楞的挠度验算

根据《建筑施工计算手册》,刚度验算采用荷载标准值,同时不考虑振动荷载作

用。

挠度验算公式如下:

其中,ω--内楞的最大挠度(mm);

q-- 作用在内楞上的线荷载 (kN/m) : q = 47.71 ×0.20/2=4.77 kN/m ;

l-- 计算跨度 (外楞间距 ): l =500.0mm;

E-- 内楞弹性模量( N/mm 2): E = 9500.00 N/mm 2;

I-- 内楞截面惯性矩 (mm 4 ), I=2.56×106;

内楞的最大挠度计算值: ω = 0.677 ×9.54/2 ×5004/(100 ×9500×2.56×106 ) = 0.083 mm;

内楞的最大容许挠度值: [ω] = 2mm ;

内楞的最大挠度计算值ω=0.083mm小于内楞的最大容许挠度值[ ω]=2mm ,满足要求!

(二).外楞 (木或钢 )承受内楞传递的荷载,按照集中荷载作用下的三跨连续梁计算。本工程中,外龙骨采用钢楞,截面惯性矩I和截面抵抗矩 W分别为 :

截面类型为圆钢管 48×3.5;

外钢楞截面抵抗矩W = 5.08cm 3;

外钢楞截面惯性矩I = 12.19cm 4;

外楞计算简图

4.外楞抗弯强度验算

外楞跨中弯矩计算公式:

其中,作用在外楞的荷载: P = (1.2×47.7+1.4×2)×0.2×0.5/2=2.7kN ;

外楞计算跨度 (对拉螺栓水平间距 ): l = 600mm ;

5

外楞最大弯矩 :M = 0.175 ×2702.07×600.00= 2.84 ×10 N/mm ;

强度验算公式:

其中,σ-- 外楞的最大应力计算值 (N/mm 2 )

M --外楞的最大弯距 (N.mm) ;M = 2.84 ×105 N/mm W --外楞的净截面抵抗矩; W = 5.08×103 mm 3;

[f]-- 外楞的强度设计值 (N/mm 2 ),[f] =205.000N/mm 2;

外楞的最大应力计算值 : σ= 2.84 ×105/5.08 ×103 = 55.85 N/mm 2;

外楞的抗弯强度设计值 : [f] = 205N/mm 2;

外楞的最大应力计算值σ=55.85N/mm 2小于外楞的抗弯强度设计值

[f]=205N/mm 2,满足要求!

5.外楞的抗剪强度验算

公式如下 :

其中,∨--外楞计算最大剪力(N);

l-- 计算跨度 (水平螺栓间距间距 ): l =600.0mm ;

P-- 作用在外楞的荷载 : P = (1.2×47.7+1.4×2)×0.2×0.5/2=2.702kN ;

外楞的最大剪力:∨= 0.65 ×2702.070 = 1.05 ×103N;

外楞截面抗剪强度必须满足:

2

其中,τ--外楞截面的受剪应力计算值(N/mm );

∨-- 外楞计算最大剪力 (N):∨ = 1.05 ×103N;

b-- 外楞的截面宽度 (mm) : b = 50.0mm;

h n-- 外楞的截面高度 (mm) :h n = 100.0mm;

f v-- 外楞的抗剪强度设计值 (N/mm 2 ):fv = 1.500 N/mm 2;

外楞截面的受剪应力计算值: τ=3 ×1.05×103/(2×50.0×100.0)=0.316N/mm 2;

外楞的截面抗剪强度设计值: [f v]=1.500N/mm 2;

外楞截面的抗剪强度设计值: [f v]=1.5N/mm 2;

外楞截面的受剪应力计算值τ=0.316N/mm 2小于外楞截面的抗剪强度设计值[fv] =1.5N/mm 2,满足要求!

6.外楞的挠度验算

根据《建筑施工计算手册》,刚度验算采用荷载标准值,同时不考虑振动荷载作

用。

挠度验算公式如下:

其中,ω--外楞最大挠度(mm);

P-- 内楞作用在支座上的荷载(kN/m) : P = 47.71×0.20×0.50/2 =2.39

kN/m ;

l-- 计算跨度 (水平螺栓间距 ): l =600.0mm;

E-- 外楞弹性模量( N/mm 2): E = 210000.00 N/mm 2;

45

I-- 外楞截面惯性矩 (mm), I=1.22×10

外楞的最大挠度计算值: ω = 1.146 ×4.77×100 /2 ×6003/(100 ×210000×1.22×105) =

0.231mm ;

外楞的最大容许挠度值: [ω] = 2.4mm ;

外楞的最大挠度计算值ω =0.231mm小于外楞的最大容许挠度值[ω]=2.4mm ,满足要求!

五、穿墙螺栓的计算

计算公式如下 :

其中 N --穿墙螺栓所受的拉力;

A --穿墙螺栓有效面积(mm 2);

f --穿墙螺栓的抗拉强度设计值,取170 N/mm 2;

查表得:

穿墙螺栓的型号 : M14 ;

穿墙螺栓有效直径 : 11.55 mm ;

穿墙螺栓有效面积 : A = 105 mm 2;

穿墙螺栓最大容许拉力值: [N] = 1.70 ×105×1.05×10-4 = 17.85 kN ;

穿墙螺栓所受的最大拉力: N =47.705 ×0.6×0.5 = 14.312 kN 。

穿墙螺栓所受的最大拉力N=14.312kN 小于穿墙螺栓最大容许拉力值

[N]=17.85kN ,满足要求!

柱计算书:

柱模板的计算依据《建筑施工手册》第四版、《建筑施工计算手册》江正荣著、

《建筑结构荷载规范》 (GB 50009-2001) 、《混凝土结构设计规范》 GB50010-2002 、《钢结构设计规范》 (GB 50017-2003) 等规范编制。

柱模板的背部支撑由两层(木楞或钢楞)组成,第一层为直接支撑模板的竖楞,

用以支撑混凝土对模板的侧压力;第二层为支撑竖楞的柱箍,用以支撑竖楞所受的压力;柱箍之间用对拉螺栓相互拉接,形成一个完整的柱模板支撑体系。

柱模板设计示意图

柱截面宽度 B(mm):600.00;柱截面高度 H(mm):600.00 ;柱模板的总计算高度 :H = 5.10m ;

根据规范,当采用溜槽、串筒或导管时,倾倒混凝土产生的荷载标准值为

2.00kN/m 2;

计算简图

一、参数信息

1.基本参数

.

柱截面宽度 B方向对拉螺栓数目 :1;柱截面宽度 B方向竖楞数目 :3;

柱截面高度 H方向对拉螺栓数目 :1;柱截面高度 H方向竖楞数目 :3;

对拉螺栓直径 (mm):M12 ;

2.柱箍信息

柱箍材料 :木楞;

宽度 (mm):60.00;高度 (mm):80.00;

柱箍的间距 (mm):450;柱箍肢数 :1;

3.竖楞信息

竖楞材料 :木楞;

宽度 (mm):60.00;高度 (mm):80.00;

竖楞肢数 :2;

4.面板参数

面板类型 :木胶合板;面板厚度 (mm):17.00;

面板弹性模量 (N/mm 2 ):9500.00;

面板抗弯强度设计值 f c(N/mm 2):13.00;

2

面板抗剪强度设计值 (N/mm ):1.50;

5.木方参数

方木抗弯强度设计值 f c(N/mm 2):13.00;方木弹性模量 E(N/mm 2):9500.00;

方木抗剪强度设计值 f t(N/mm 2):1.50;

二、柱模板荷载标准值计算

按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值 :

其中γ--混凝土的重力密度,取24.000kN/m3;

t --新浇混凝土的初凝时间,可按现场实际值取,输入0时系统按200/(T+15)计算,得 5.714h;

T --混凝土的入模温度,取20.000℃;

V --混凝土的浇筑速度,取 2.500m/h;

H --模板计算高度,取5.100m;

β1--外加剂影响修正系数,取 1.000;

β2--混凝土坍落度影响修正系数,取 1.000。

根据以上两个公式计算的新浇筑混凝土对模板的最大侧压力F;

分别为47.705 kN/m 2、72.000 kN/m 2,取较小值 47.705 kN/m 2作为本工程计算荷载。

计算中采用新浇混凝土侧压力标准值F1=47.705kN/m 2;

倾倒混凝土时产生的荷载标准值F2= 2 kN/m 2。

三、柱模板面板的计算

模板结构构件中的面板属于受弯构件,按简支梁或连续梁计算。本工程中取柱截

面宽度 B方向和 H方向中竖楞间距最大的面板作为验算对象,进行强度、刚度计算。强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。

由前述参数信息可知,柱截面宽度B方向竖楞间距最大,为 l= 270 mm ,且竖楞数

为3,面板为 2 跨,因此对柱截面宽度 B方向面板按均布荷载作用下的二跨连续梁进行

计算。

面板计算简图

1.面板抗弯强度验算

对柱截面宽度 B方向面板按均布荷载作用下的二跨连续梁用下式计算最大跨中弯

距:

其中,M-- 面板计算最大弯距 (N.mm);

l-- 计算跨度 (竖楞间距 ): l =270.0mm ;

q-- 作用在模板上的侧压力线荷载,它包括:

新浇混凝土侧压力设计值q1: 1.2×47.71×0.45×0.90=23.185kN/m ;

倾倒混凝土侧压力设计值q2: 1.4×2.00×0.45×0.90=1.134kN/m ,式中,0.90为按《施工手册》取用的临时结构折减系数。

q = q 1 + q 2 =23.185+1.134=24.319 kN/m ;

面板的最大弯距: M =0.125 ×24.319×270×270= 1.77 ×105 N.mm ;

面板最大应力按下式计算:

其中,σ --面板承受的应力(N/mm2);

M-- 面板计算最大弯距 (N.mm);

W-- 面板的截面抵抗矩 :

b:面板截面宽度, h:面板截面厚度;

W= 450 ×17.0×17.0/6=2.17 ×104 mm 3;

f -- 面板的抗弯强度设计值 (N/mm2); f=13.000N/mm 2;

面板的最大应力计算值:σ= M/W = 1.77

542×10 / 2.17×10 = 8.179N/mm;

面板的最大应力计算值σ=8.179N/mm 2小于面板的抗弯强度设计值

[σ]=13N/mm 2,满足要求!

2.面板抗剪验算

最大剪力按均布荷载作用下的二跨连续梁计算,公式如下:

其中,∨--面板计算最大剪力(N);

l-- 计算跨度 (竖楞间距 ): l =270.0mm ;

q-- 作用在模板上的侧压力线荷载,它包括:

新浇混凝土侧压力设计值q1 : 1.2×47.71×0.45×0.90=23.185kN/m ;

倾倒混凝土侧压力设计值q2 : 1.4×2.00×0.45×0.90=1.134kN/m ,式中,0.90为按《施工手册》取用的临时结构折减系数。

q = q 1 + q 2 =23.185+1.134=24.319 kN/m ;

面板的最大剪力:∨= 0.625 ×24.319×270.0 = 4103.769N ;

截面抗剪强度必须满足下式:

其中,τ--面板承受的剪应力(N/mm2);

∨-- 面板计算最大剪力 (N):∨ = 4103.769N ;

b-- 构件的截面宽度 (mm) : b = 450mm;

h n-- 面板厚度 (mm) :h n = 17.0mm;

f v--- 面板抗剪强度设计值 (N/mm 2): fv = 13.000 N/mm 2;

面板截面受剪应力计算值: τ=3 ×4103.769/(2 ×450×17.0)=0.805N/mm 2;

面板截面抗剪强度设计值: [f v]=1.500N/mm 2;

面板截面的受剪应力τ=0.805N/mm 2小于面板截面抗剪强度设计值

[fv] =1.5N/mm 2,满足要求!

3.面板挠度验算

最大挠度按均布荷载作用下的二跨连续梁计算,挠度计算公式如下:

其中,ω--面板最大挠度(mm);

q-- 作用在模板上的侧压力线荷载(kN/m) : q = 47.71 ×0.45=21.47 kN/m ;

l-- 计算跨度 (竖楞间距 ): l =270.0mm;

E-- 面板弹性模量( N/mm 2): E = 9500.00 N/mm 2;

I-- 面板截面的惯性矩 (mm 4);

I= 450 ×17.0×17.0×17.0/12 = 1.84 ×105 mm 4;

面板最大容许挠度 : [ω] = 270 / 250 = 1.08 mm ;

面板的最大挠度计算值: ω = 0.521 ×21.47×270.04/(100 ×9500.0×1.84×105) = 0.340

mm;

面板的最大挠度计算值ω =0.34mm小于面板最大容许挠度设计值[ω]=

1.08mm, 满足要求!

四、竖楞方木的计算

模板结构构件中的竖楞(小楞)属于受弯构件,按连续梁计算。

本工程柱高度为 3.0m,柱箍间距为 450mm ,竖楞为大于 3 跨,因此按均布荷载作用下的三跨连续梁计算。

本工程中,竖楞采用木楞,宽度60mm ,高度 80mm ,截面惯性矩 I和截面抵抗矩 W 分别为 :

W = 60 ×80×80/6 = 64cm 3;

I = 60 ×80×80×80/12 = 256cm 4;

竖楞方木计算简图

1.抗弯强度验算

支座最大弯矩计算公式:

其中,M-- 竖楞计算最大弯距 (N.mm);

l-- 计算跨度 (柱箍间距 ): l =450.0mm ;

q-- 作用在竖楞上的线荷载,它包括:

中小断面柱模板计算

柱模板设计计算书 一、中小断面柱模板基本参数 柱断面长度B=600mm; 柱断面宽度H=800mm; 方木截面宽度=50mm; 方木截面高度=80mm; 方木间距l=300mm, 胶合板截面高度=18mm。 取柱断面长度和柱断面宽度中的较大者进行计算。 二、荷载标准值计算: 强度验算要考虑新浇砼侧压力与倾倒混凝土时产生的荷载;挠度验算只考虑新浇砼侧压力。 新浇混凝土侧压力计算公式为正式中的较小值: 式中γc──为混凝土重力密度,取24.00(kN/m3); t0──新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h; T──混凝土的入模温度,取20.0(℃); V──混凝土的浇筑速度,取2.50m/h; β1──外加剂影响系数,取1.00; β2──混凝土坍落度影响修正系数,取0.85。 根据公式计算的新浇混凝土侧压力标准值F1=40.547kN/m2。 实际计算中采用的新浇混凝土压力标准值 F1=40.00kN/m2。 倾倒混凝土时产生的荷载标准值F2=3.00kN/m2。 三、胶合板侧模验算 胶合板面板(取长边),按三跨连续梁,跨度即为方木间距,计算如下: 胶合板计算简图

(1) 侧模抗弯强度验算: M=0.1ql2 其中 q──强度设计荷载(kN/m): q=(1.2×40.00+1.4×3.00)×800/1000=41.76kN/m l──方木间距,取l=300mm; 经计算得 M=0.1×41.76×(300/1000)2=0.376kN.m 胶合板截面抵抗矩 W=b×h2/6=800×(18)2/6=43200mm3 σ=M/W=0.376×106 /43200=8.704N/mm2 胶合板的计算强度不大于15N/mm2,所以满足要求! (2) 侧模抗剪强度验算: τ=3V/2bh 其中 V为剪力: v = 0.6×q×l=0.6×(1.2×40.00+1.4×3.00)×800×300/106=7.517kN 经计算得τ=3×7.517×103/(2×800×18)=0.783N/mm2 胶合板的计算抗剪强度不大于1.4N/mm2,所以满足要求! (3) 侧模挠度验算: W=0.677qa4/(100EI) 其中 q──强度设计荷载(kN/m): q=40.00×800/1000=32kN/m 侧模截面的转动惯量 I=b×h3/12=800×183/12=388800mm4; a──方木间距,取a=300mm; E──弹性模量,取E=6000 N/mm2; 经计算得 W=0.677×32×3004/(100×6000×388800)=0.75mm 最大允许挠度 [W]=l/250=300/250=1.2mm 胶合板的计算挠度不大于允许挠度[W],所以满足要求! 四、方木验算 方木按简支梁计算,跨度近似取柱子边长a,支座反力即为螺栓(钢筋)对拉拉力,计算如下: 方木计算简图 (1) 方木抗弯强度验算: M=qB2/8 其中 q──强度设计荷载(kN/m): q=(1.2×40.00+1.4×3.00)×300/1000=15.66kN/m B──截面长边,取B=800mm; 经计算得 M=15.66×(800/1000)2/8=1.253kN.m;

模板施工方案计算书

附录1掉头隧道模板支架专项施工方案计算书 1.1. 顶板支架模板计算 1.1.1.计算参数 结构板厚700mm,顶板与侧墙设置500×500倒角,计算采用倒角处最大板厚1200mm,层高5.36m,结构表面考虑外露;模板材料为:夹板底模厚度18mm;木材弹性模量E=9000N/mm2,抗弯强度fm=12.00N/mm2,顺纹抗剪强度 fv=1.40N/mm2 ;支撑采用Φ48.3×3.0mm钢管:横向间距600mm,纵向间距 600mm,支撑立杆的步距h=1.20m;钢管直径48mm,壁厚3.6mm,截面积4.24cm2,回转半径i=1.59cm;钢材弹性模量E=206000N/mm2,抗弯强度f=205.00N/mm2,抗剪强度fv=125.00N/mm2。 图1.1.1-1模板支撑体系搭设正立面图

图1.1.1-2闭口段支模体系搭设平面图

图1.1.1-3闭口段支模体系搭设横向立面图

图1.1.1-4闭口段支模体系搭设纵向立面图 1.1. 2. 顶板底模验算 1. 底模及支架荷载计算 荷载类型 标准值 单位 计算宽度(m) 板厚(m) 系数 设计值 ①底模自重 0.30 kN/m2 × 1.0 ×1.2 = 0.36kN/m ②砼自重 24.00 kN/m3 × 1.0 × 1.2 ×1.2 = 34.56kN/m ③钢筋荷载 1.1kN/m3 × 1.0 × 1.2 ×1.2 = 1.58kN/m ④ 2.50 kN/m2 × 1.0 × 1.4 = 3.50kN/m 施工人员 及施工设 纵向剪刀撑 间距4000

底模和支架承载力计算组合①+②+③+④ q1 = 40kN/m 底模和龙骨挠度验算计算组合(①+②+③) q2 = 36.5kN/m 2. 顶板底模板验算 第一层龙骨(次楞)间距L=250mm ,计算跨数5跨。 底模厚度18mm,板模宽度=1000mm W=bh 2 /6=1000×182/6=54000mm 3, I=bh 3/12=1000×183/12=486000mm 4。 3. 内力及挠度计算 a.①+②+③+④荷载 支座弯矩系数K M =-0.105, M 1=K M q 1L 2 =-0.105×40.00×2502=-262500N ·mm 剪力系数K V =0.606 , V 1=K V q 1L=0.606×40.00×250=6060N 图1.1.2-1顶板底模板荷载示意图 b.①+②+③荷载 支座弯矩系数K M =-0.105, M 2=K M q 2L 2=-0.105×36.50×2502=-239531N ·mm 跨中弯矩系数K M =0.078, M 3=K M q 2L 2=0.078×36.50×2502=177938N ·mm 剪力系数K V =0.606, V 2=K V q 2L=0.606×36.50×250=5530N 挠度系数K υ=0.644, υ2=K υq ,2L 4/(100EI) =0.644×(36.50/1.2)×2504/(100×6000×486000)=0.26 mm

最新模板计算书范本学习资料

剪力墙计算书: 一、参数信息 1.基本参数 次楞(内龙骨)间距(mm):200;穿墙螺栓水平间距(mm):600; 主楞(外龙骨)间距(mm):500;穿墙螺栓竖向间距(mm):500; 对拉螺栓直径(mm):M14; 2.主楞信息 龙骨材料:钢楞;截面类型:圆钢管48×3.5; 钢楞截面惯性矩I(cm4):12.19;钢楞截面抵抗矩W(cm3):5.08; 主楞肢数:2; 3.次楞信息 龙骨材料:木楞; 宽度(mm):60.00;高度(mm):80.00; 次楞肢数:2; 4.面板参数 面板类型:木胶合板;面板厚度(mm):17.00; 面板弹性模量(N/mm2):9500.00; (N/mm2):13.00; 面板抗弯强度设计值f c 面板抗剪强度设计值(N/mm2):1.50; 5.木方和钢楞 (N/mm2):13.00;方木弹性模量E(N/mm2):9500.00;方木抗弯强度设计值f c 方木抗剪强度设计值f (N/mm2):1.50; t 钢楞弹性模量E(N/mm2):210000.00; 钢楞抗弯强度设计值f (N/mm2):205.00; c

墙模板设计简图 二、墙模板荷载标准值计算 按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值: 其中γ -- 混凝土的重力密度,取24.000kN/m3; t -- 新浇混凝土的初凝时间,可按现场实际值取,输入0时系统按200/(T+15)计算,得5.714h; T -- 混凝土的入模温度,取20.000℃; V -- 混凝土的浇筑速度,取2.500m/h; H -- 模板计算高度,取3.000m; β1-- 外加剂影响修正系数,取1.000; β2-- 混凝土坍落度影响修正系数,取1.000。 根据以上两个公式计算的新浇筑混凝土对模板的最大侧压力F; 分别为 47.705 kN/m2、72.000 kN/m2,取较小值47.705 kN/m2作为本工程计算荷载。 计算中采用新浇混凝土侧压力标准值 F1=47.705kN/m2; 倾倒混凝土时产生的荷载标准值 F2= 2 kN/m2。 三、墙模板面板的计算

柱模板计算实例

柱高12.48m,考虑到每小时浇筑高度不超过2m,浇筑高度取的8m。 #1机组汽轮发电机基座上部结构框架柱模板计算书 一、柱模板基本参数(选择900mm*2820mm和1400mm*2420mm两个大断面形式的框架柱进行计算) 1、断面为1400mm*2420mm的柱模板基本参数 柱模板的截面宽度 B=1400mm, 柱模板的截面高度 H=2420mm, 柱模板的计算高度 L = 8000mm, 柱箍间距计算跨度 d = 300mm。 柱箍采用22a号槽钢U口竖向。 柱模板竖楞截面宽度50mm,高度100mm。 B方向竖楞7根,H方向竖楞11根。 2、柱模板荷载标准值计算 强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。 新浇混凝土侧压力计算公式为下式中的较小值: 其中 c——混凝土的重力密度,取24.000kN/m3; t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.000h; T ——混凝土的入模温度,取25.000℃; V ——混凝土的浇筑速度,取5.000m/h; H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取5.000m; 1——外加剂影响修正系数,取1.200; 2——混凝土坍落度影响修正系数,取1.150。 根据公式计算的新浇混凝土侧压力标准值 F1=81.464kN/m2

实际计算中采用新浇混凝土侧压力标准值 F1=81.460kN/m2 倒混凝土时产生的荷载标准值 F2= 3.000kN/m2。 3、柱模板面板的计算 面板直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下:面板计算简图 面板的计算宽度取柱箍间距0.30m。 荷载计算值 q = 1.2×81.460×0.300+1.4×3.000×0.300=30.586kN/m 面板的截面惯性矩I和截面抵抗矩W分别为: 本算例中,截面惯性矩I和截面抵抗矩W分别为: W = 30.00×1.80×1.80/6 = 16.20cm3; I = 30.00×1.80×1.80×1.80/12 = 14.58cm4; (1)抗弯强度计算 f = M / W < [f] 其中 f ——面板的抗弯强度计算值(N/mm2); M ——面板的最大弯距(N.mm); W ——面板的净截面抵抗矩; [f] ——面板的抗弯强度设计值,取15.00N/mm2; M = 0.100ql2 其中 q ——荷载设计值(kN/m); 经计算得到 M = 0.100×(1.2×24.438+1.4×0.900)×0.237×0.237=0.172kN.m 经计算得到面板抗弯强度计算值 f = 0.172×1000×1000/16200=10.605N/mm2 面板的抗弯强度验算 f < [f],满足要求! (2)抗剪计算 [可以不计算]

模板方案及完整计算书

模板施工方案 XXXXXX宿舍楼

编制:_______________ 审核:_______________ 审批:_______________ xxxxxx有限公司 、编制依据 1 、 xxxxxx宿舍楼工程施工图纸,施工组织设计 2 、 建筑施工手册(第五版) 3 、 建筑施工规范大全 4、_、 建筑施工现场检查手册等工程概况 1 、 xxxxx佰舍楼工程,位于xxxxxxx。工程结构形式为剪力墙结构,基础为条形基础与平板式筏 板基础,建筑面积3797.22平米,地上六层,建筑高度22.05米。 三、施工准备 1 、 据工程各构件尺寸提出模板工程详细计划,包括:模板、钢管、扣件.加固穿墙螺栓.蝶形卡 及木方子等。 2 、 材料部门按计划组织周转工具进场。 3 、模板支设以前,应做好各种预留.预埋及钢管隐验。 四、施工方法 (一)墙模板工程 剪力墙全部采用木模板配o 14穿墙螺栓,用0 48X 3.5钢管和5X 10方木作为横纵龙骨进行加固。龙骨横向间距700,纵向间距20;穿墙螺栓水平方向间距700,垂直向间距600。为保证剪力墙位置及断面尺寸正确,支模前,在水平钢筋上放置定制好的混凝土支撑。

施工方法:模板位置弹好以后,先安一面模板,相邻模板搭接要紧密,然后安装斜撑及穿墙螺栓。清扫干净墙内杂物,安装另一侧模板。安装完后,安装纵横龙骨,先安纵向(用铅丝临时固定),后安横向,同时用穿墙螺栓外垫碟形卡,两端拧上双螺母固定,调整斜撑并拧紧穿墙螺栓螺母,必须保证模板牢固可靠。 验收要求:模板位置误差w 5mm,垂直误差w 6mm . 注意事项: (1)支模前先复标高及内外墙线位置,看不清线或受钢筋位移影响不支模; (2)支模前,模板表面要涂刷隔离剂; (3)外围剪力墙所用穿墙螺栓中间必须加止水片。 (二)柱模施工柱模施工采用木模板,钢管柱箍竖向龙骨、斜撑和对拉螺栓进行加固、找正。 施工方法: (1)首先根据柱断面尺寸配模。 (2)模板安装前,先配置对拉螺栓(作用及方法同前),安装时从一面开始安装,安装完毕后安装钢管柱箍(用0 48X3.5钢管及十字扣件拉紧),然后调整至正确位置再进行加固, 柱箍间距400—600mm。 (3)安装竖向钢管龙骨,用以竖向调直及增加柱模整体性。 (三)梁模板施工; 梁底模板根据图纸设计尺寸情况进行整体配模,待梁底支撑脚手架搭设完毕后进行入模、调整位置、加固,形成梁底模整体。 1、支撑系统: 梁底支撑系统采用双或三排脚手架,全部使用0 48X 3.5钢管、扣件搭设。 所有支撑脚手架均设扫地杆,因操作人员行走要求,第一大道横杆高度可为1800mm因为本工程梁较密,固搭设满堂红脚手架。架体搭设时及时加剪力撑。 2、施工方法: ( 1 )梁模 a. 放梁位置 b. 在梁两侧立钢管支柱(间距400-500mn),支柱下要夯实并铺通长木脚手架板; c. 距地200mm加设纵横扫地杆;距地1800mm 3300mm设纵横水平拉杆。 d. 按梁底标高调整支柱高度,安设梁底支撑龙骨(间距》500mn)并将龙骨找平, e. 安装梁底模,并按施工规范要求起拱; f. 安装两侧模,侧模和底模通过角模进行接连;

水利工程量计算书(样本)

定远县2011年小型水库除险加固工程 工程量计算书 (编号:) 合同名称: 合同编号: 施工单位: 日期:

说明 1、计量部位范围:(写明本编号计算书计算的工程部位及范围,应分条叙述); 2、工程量计算书由工程量汇总表、工程量计算式和附件(原始测量记录)组成; 3、工程量汇总表应尽可能与招标文件中工程量清单的条目、单位、格式相一致; 4、工程量计算书应在现场测量结束后或结构工程施工前,根据工程现场测量成果和施工图计算,可按招标文件工程量清单分大项报送,连续编号,最终作为工程决算的附件; 5、工程量计算书原则上一式三份,业主、监理和施工各一份; 6、监理单位复核结束后,监理、施工双方可就差异较大的部分进行核对,协商一致后,作为最终工程量。在工程结算过程中,以此作为依据按进度支付。

表1 工程量汇总表 序号项目名称单位合同工 程量 施工申报 工程量 监理审核 工程量 核准 工程量 备注 1 临时工程 1.1 施工导流 1.1.1 施工导流及临时排水项 1 1 1.1.2 施工围堰填筑及拆除项 1 1 1.2 施工临时道路维护项 1 1 1.3 临时房屋m2800 800 1.4 其他临时工程 1.4.1 施工临时供电工程项 1 1 1.4.2 施工临时供水工程项 1 1 1.4.3 施工脚手架项 1 1 1.4.4 材料二次转运项 1 1 2 青山水库除险加固工程 2.1 大坝加固工程 2.1.1 土方开挖工程 2.1.1.1 沟槽土方挖运(集、排水沟、踏 步、石埂等) m31337 185.19 2.1.1.2 坝坡表层土清除m35688 7192 2.1.1.3 取土区表层土清除m31778 1880 2.1.1.4 削坡土方m32373 2.1.2 土方填筑工程 2.1.2.1 坝身加培(含碾压)m316619 8097 2.1.3 大坝防渗处理 2.1. 3.1 冲抓套孔粘土井柱桩防渗墙m37500 4021.95 2.1.4 上游坝坡处理 2.1.4.1 上游干砌石拆除m31706 2247 2.1.4.2 人工干砌上游自锁式砼块护坡m3822 732.11

模板计算

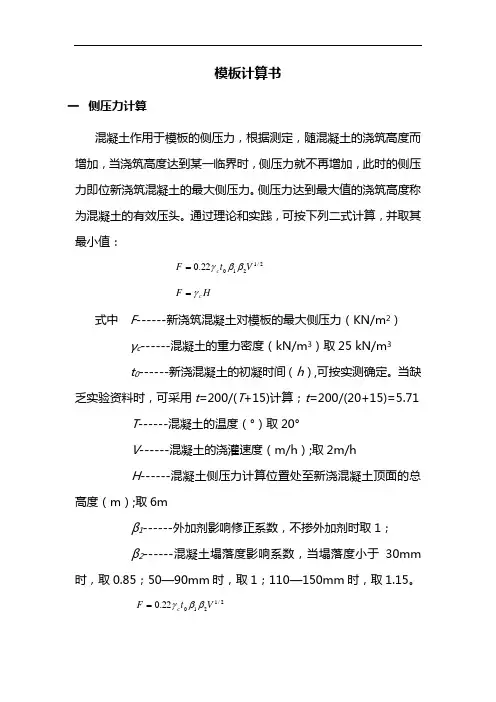

施工模板设计计算书 本工程为框架剪力墙结构,汽车库和指挥中心为均为地下一层。其中汽车库部分共有48根框架柱,其中矩形柱2根,方形柱46根。柱径分别有700×700mm、900×900mm、1100×1100mm、1700×500mm、950×900mm等五种。柱高均为4300mm。最大框架梁断面为b×h:700×1400mm,梁长为8000mm。砼墙最大厚度为750mm,计算高度为5700mm。现浇板厚分别有:指挥中心部分有1800mm、1000mm ,汽车库部分有450mm、400mm。 一、施工材料 1、钢管φ=48×3.5(用于柱箍、钢楞和模板支撑) 截面积: A = 489㎜2 截面抵抗矩:W X = 5.08×103mm3 截面惯性矩:I X = 12.19×104mm4 回转半径:ⅰ= 15.8㎜ 每米重量:g = 3.84 ㎏/m 弹性模量: E = 2.06×105 N/㎜2 2、木材 多层胶合板厚18㎜(用于顶板模板) 竹胶合板厚18㎜(用于柱模) 木板(东北松)板厚50㎜(用于梁底模) 木枋50×100(用于木模板楞木) 木材弹性模量: E = 9.5×103 N/mm3

木材抗弯强度设计值:f m= 13 N/㎜2 木材抗剪强度设计值:f V = 1.4 N/㎜2 3、钢材(型钢) ⑴、∟75×75×5角钢(用于柱箍) 截面积A=741.2mm2 理论重量:5.818kg/m 截面惯性矩Ix=37.97×104mm4 截面最小抵抗矩W X = 7.32×103mm3 回转半径i=23.3mm 钢材弹性模量 E = 2.06×105 N/㎜2 钢材抗拉、抗弯强度设计值 f = 215N/㎜2⑵、10#槽钢(用于墙模板钢楞) 截面积A=1274.8mm2 理论重量:10.007kg/m 截面惯性矩Ix=198×104mm4 截面最小抵抗矩W X = 39.7×103mm3 回转半径i x=23.3mm 钢材弹性模量 E = 2.06×105 N/㎜2 钢材抗拉、抗弯强度设计值 f = 215N/㎜2⑶、6#槽钢(用于墙模板钢楞) 截面积A=845.1mm2 理论重量:6.63kg/m

塔楼模板支架施工方案计算书

青田县瓯江四桥(步行桥)工程 塔楼施工方案 检算书 计算: 复核: 审核: 中铁四局集团有限公司 青田县瓯江四桥(步行桥)工程项目经理部 二〇一六年九月十日 青田项目部塔楼施工模板支架计算书 1编制依据 (1)《青田县瓯江四桥(步行桥)工程相关设计图纸》; (2)《建筑扣件式钢管脚手架安全技术规范》(JGJ130-2011); (3)《建筑施工计算手册》(第二版); (4)《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010 (5)《建筑施工模板安全技术规范》JGJ162-2008 (6)《建筑结构荷载规范》GB50009-2012

(7)《钢结构设计规范》GB50017-2003 (8)《混凝土结构设计规范》GB50010-2010 (9)《建筑地基基础设计规范》GB50007-2011 (10)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 2方案简介 青田县瓯江四桥(步行桥)工程设计瓯南桥头塔楼一座、瓯南滨水塔楼一座、瓯北滨水塔楼一座、瓯北桥头塔楼一座,总建筑面积为2817.76m2。 其中瓯南桥头塔楼位于P1墩处,地上三层,建筑高度16.940m,为混凝土框架结构;瓯南滨水塔楼地上四层,建筑高度29.928m,结构形式为混凝土剪力墙结构; 瓯南、瓯北桥头塔楼及滨水塔楼外排脚手架及承重支架全部采用盘扣式钢管脚手架。 瓯北滨水塔楼地上七层,建筑高度36.368m,结构形式为混凝土剪力墙结构;瓯北桥头塔楼地上四层,建筑高度17.720m,为混凝土框架结构。瓯南、瓯北桥头塔楼为钻孔桩加承台基础,待承台及基础梁施工完成后搭设内外脚手架,然后再进行柱梁板钢筋模板混凝土施工,待下层施工完成后继续安装上层脚手架并进行下一步工序施工。 瓯南滨水塔楼采用P3和P4墩承台作为基础,瓯北滨水塔楼采用P8和P9墩承台作为基础,在承台施工时预留塔楼墙柱插筋,待墩身施工完成后,搭设塔楼内外脚手架进行塔楼墙柱梁板的施工,瓯南、瓯北桥头塔楼建筑施工完成后再进行相应的箱梁施工。瓯南、瓯北桥头塔楼计划于2017年1月16日进行装饰施工;瓯南、瓯北滨水塔楼装饰施工计划于2016年6月10日开始。 根据现场实际情况以及经济合理性,瓯南、瓯北塔楼施工起重吊装选择汽车吊进行物资的上下倒运作业。 按照主体结构施工顺序,在墙柱钢筋及模板施工完成后,开始进行梁的施工。首先进行满堂支撑架的架设,再进行顶板模板的施工,之后进行梁位置的定位放线,再施工梁模板和梁钢筋,最后进行梁的加固。 (1)梁模支设:模板采用15mm竹胶板,加固肋条采用100×100木方及φ48×3.0钢管做背肋,对于高度小于600mm的梁不采用对拉螺杆,当梁高600~800mm时设一道对拉拉杆,高度大于800mm的梁设两道对拉螺杆,螺杆水平向间距@600mm。 (2)搭设梁底模支架,在柱子上弹出轴线、梁位置及水平标高线,钉柱头模板。按设计标高调整顶托标高,然后放梁底模,并拉线找平,当梁底跨度大于或等于4m时,梁底模起拱按设计要 求做,当设计无具体要求时,起拱高度为1‰-3‰跨长。 (3)梁模支架设单排立杆加顶托、二道水平拉杆并设剪刀撑。根据所弹墨线安装梁侧模板,顶撑杆及斜撑等。立杆纵向间距控制在500-600㎜,梁底增设一根立杆,即横距500㎜,其他同楼板支撑系统,梁下钢管扣件必须设置双扣件,防止滑扣。

板模板脚手架计算书

板模板(扣件钢管架)计算书 模板支架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。 一、参数信息: 1.模板支架参数 横向间距或排距(m):1.10;纵距(m):1.10;步距(m):1.50; 立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):3.90; 采用的钢管(mm):Φ48×3.5 ;板底支撑连接方式:方木支撑; 立杆承重连接方式:双扣件,取扣件抗滑承载力系数:0.80; 2.荷载参数 模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000; 施工均布荷载标准值(kN/m2):1.000; 3.楼板参数 楼板的计算厚度(mm):120.00; 4.材料参数 面板采用胶合面板,厚度为18mm;板底支撑采用方木; 面板弹性模量E(N/mm2):9500;面板抗弯强度设计值(N/mm2):13; 木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000; 木方抗剪强度设计值(N/mm2):1.400;木方的间隔距离(mm):300.000; 木方的截面宽度(mm):60.00;木方的截面高度(mm):80.00;

图2 楼板支撑架荷载计算单元 二、模板面板计算: 面板为受弯构件,需要验算其抗弯强度和刚度,取单位宽度1m的面板作为计算单元

面板的截面惯性矩I和截面抵抗矩W分别为: W = 100×1.82/6 = 54 cm3; I = 100×1.83/12 = 48.6 cm4; 模板面板的按照三跨连续梁计算。 面板计算简图 1、荷载计算 (1)静荷载为钢筋混凝土楼板和模板面板的自重(kN/m): q1 = 25×0.12×1+0.35×1 = 3.35 kN/m; (2)活荷载为施工人员及设备荷载(kN/m): q2 = 1×1= 1 kN/m; 2、强度计算 最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下: 其中:q=1.2×3.35+1.4×1= 5.42kN/m 最大弯矩M=0.1×5.42×0.32= 0.049 kN·m; 面板最大应力计算值σ= 48780/54000 = 0.903 N/mm2; 面板的抗弯强度设计值[f]=13 N/mm2; 面板的最大应力计算值为0.903 N/mm2小于面板的抗弯强度设计值13 N/mm2,满足要求!

模板计算书(最终版)

附录一: 1 模板及外挂架计算书 1.1墙体定型大模板结构模板计算 该模板是按《大模板多层住宅结构设计与施工规程》(JGJ20-84)﹑《钢结构设计规范》(GBJ17-88)与《混凝土结构工程施工及验收规范》(GB50204-2002)的要求进行设计与计算的。 已知:层高为2900mm,墙厚200mm,采用全刚模数组合模板系列,2根[10#背楞,采用T30穿墙螺栓拉结,混凝土C30﹑Y=24KN/m2,混凝土塌落度13cm,采用泵送混凝土,浇筑速度1.8m/h,温度T=25,用插入式振动器捣实,模板挠度为L/400(L为模板构件的跨度)。 模板结构为:面板6mm厚普热板,主筋为[8#,间距h=300mm,背楞间距L1=1100mm,L2=300mm,穿墙螺栓水平间距L3=1200mm。L=5400mm。 1.1.1 模板侧向荷载 混凝土侧压力标准值: F=0.22Y*β1β2ν1/2*250/(T+15) =0.22*24*1*1.15*1.81/2*250/(25+15) =50.92KN/m2 混凝土侧压力设计值: F1=50.92*1.2=61.1KN/m2 有效压头高度:h=61.1/24=2.55m 2.混凝土倾倒力标准值:4KN/m2 其设计值:4*1.4=5.6KN/m2 1.1.2 面板验算 由于5400/250=21.6>2,故面板按单向板三跨连续梁计算。1. 强度验算: 取1m宽的板条为计算单元 F3=F1+F2=48.88+5.6=54.48KN/m2=0.05448N/mm2 q=0.05448*1*0.85=0.046308N/mm

M max=K mx ql y2=0.117*0.046308*2602=366.26N.mm 则: W x=1/6*1*62=6mm3 所以: δmax=M max/(γx W x)=366.26/1*6=61.04N/mm2

标准模板支撑计算.docx

模板支撑计算

————————————————————————————————作者 :————————————————————————————————日期:

对该工程进行全面的概况描述 结构支撑系统计算及部分注意要点 1、主梁为 350× 900、350× 700,次梁 250×6 00、250× 500;中空主梁 450 ×18 00,次梁 300×9 00 2、层高 :一层为 6.5m,四层为 7.0m,中空为 21.0m; 3、跨度 :框架一层 10 .8m, 11.2m, 9.0m,中空为2 4.2m 4、施工方法 ⑴、采用φ4 8 钢管满堂红顶架作为垂直支撑钢件。 ⑵、框架梁底模采用 18㎜厚夹板板;梁侧模、楼板底模均采用 18mm厚夹板,支撑系统采用 80×10 0mm的木枋、顶托、ф48钢管。 ⑶、大梁(截面450× 1800)支撑系统采用ф 48钢管沿梁横向@ 50 0- 650 ㎜ ; 纵向 @80 0-1000 ㎜。支托纵向采用 80×1 00×2000松木枋叠放交错搭接, 木枋必须居中,支托两边的空隙位置用相应木楔固定, 使叠木枋保证居中,横向木枋 80×100×2000mm@≦ 350。楼板模板支撑体系采用ф 48 钢管 @90 0-1000 ㎜。 ⑷、设ф48钢管纵横扫地杆一道(高出地面200 ㎜内 ) 。同时纵横设置ф 4 8 水平连结钢管@1 500;保证整体稳定。 ⑸、纵横设剪刀撑Ф 48@6500以内 ;450 ×1800 ㎜主粱底两边均设置剪刀撑;1.5 米;4. 7米;10 .7 米; 16.7 米标高处设置水平剪刀撑Ф48@6500 以内 ;6; 10.8; 15.6; 20.4 米标高利用周边混凝土框架梁作水平支撑固定满堂红 顶架,5 ;1 0;15 ;20米标高利用混凝土柱作水平支撑固定满堂红顶架,保证 整个支撑体系的稳定性 ⑹、梁高 900mm,设二道φ 12@50 0mm穿梁对拉螺栓 ( 梁底上 400㎜为第 一道、梁底上 750- 800 ㎜为第二道)。高跨梁 1800m m,设四道φ 14@50 0mm穿 梁对拉螺栓(梁底上 300 ㎜为第一道、梁底上 750-800 ㎜为第二道,1200- 1300? mm第三道, 160 0-1700mm第四道),考虑梁内为工字钢结构,结合设计人 员同意开孔。 (7 ) 为了施工安全 , 在 17.5 米高度处搭设密竹一层作安全防护和操作平 台。 ( 8) 、高支模施工过程检查严格按照《AQ2.10. 2.2 模板工程验收表》和扣 件式钢管满堂红顶架的《JG J130-2001 》规范执行,具体如下 :1 、专项施工方 案计算书是否结合实际情况;2、立柱、支架间距是否满足规范及方案要求; 3、

柱模板计算书

柱模板计算书 品茗软件大厦工程;工程建设地点:杭州市文二路教工路口;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m ;总建筑面积:0平方米;总工期:0天。 本工程由某某房开公司投资建设,某某设计院设计,某某勘察单位地质勘察,某某监理公司监理,某某施工单位组织施工;由章某某担任项目经理,李某某担任技术负责人。 柱模板的计算依据《建筑施工手册》第四版、《建筑施工计算手册》江正荣著、《建筑结构荷载规范》(GB 50009-2001)、《混凝土结构设计规范》GB50010-2002、《钢结构设计规范》(GB 50017-2003)等规范编制。 柱模板的背部支撑由两层(木楞或钢楞)组成,第一层为直接支撑模板的竖楞,用以支撑混凝土对模板的侧压力;第二层为支撑竖楞的柱箍,用以支撑竖楞所受的压力;柱箍之间用对拉螺栓相互拉接,形成一个完整的柱模板支撑体系。 柱模板设计示意图 柱截面宽度B(mm):600.00;柱截面高度H(mm):600.00;柱模板的总计算高度:H = 3.00m; 根据规范,当采用溜槽、串筒或导管时,倾倒混凝土产生的荷载标准值为 2.00kN/m2;

计算简图 一、参数信息 1.基本参数 柱截面宽度B方向对拉螺栓数目:1;柱截面宽度B方向竖楞数目:3;柱截面高度H方向对拉螺栓数目:1;柱截面高度H方向竖楞数目:3;对拉螺栓直径(mm):M12; 2.柱箍信息 柱箍材料:木楞; 宽度(mm):80.00;高度(mm):100.00; 柱箍的间距(mm):450;柱箍合并根数:1; 3.竖楞信息 竖楞材料:木楞;竖楞合并根数:2; 宽度(mm):60.00;高度(mm):80.00; 4.面板参数

模板工程计算规则

模板工程计算规则 模板一般就是按照与砼接触面的面积进行计算,你可以按照当地的计算规则学习一下就可以了,也可以借鉴一下以下的,各地的具体规则只是局部有不大相同的 一、本章中模板是分别按本省施工中常用的组合钢模板、定型钢模板、竹模板、木模板编制的,实际施工采用不同模板时可以调整。 二、现浇混凝土梁、板、柱、墙是按支撑高度3.6m编制的,超过3.6m时,每超过1m (不足1m者按1m计),超过部分工程量另按超高的项目计算。 三、拱形、弧形构件是按木模考虑的,如实际使用钢模时,套用直形构件项目,人工乘以系数1.2。 四、构造柱模板套用矩形柱项目。 五、倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。 六、烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑模均已包括直筒、门窗洞口等模板用量。 七、项目中钢筋混凝土烟囱筒身、圆形贮仓筒壁及造粒塔筒壁,是采用钢滑模或木模施工的。其他项目,是按组合式钢模或木模施工计算的,如实际施工方法或采用的模板品种、数量与项目规定不同时,可以调整。 八、采用钢滑模施工的项目内包括了提升支撑杆的用量,如设计不同时,可以调整。如设计规定利用支撑杆代替结构钢筋,在计算钢筋用量时,应扣除支撑杆的重量,如支撑杆施工后拔出者,其回收率和拔杆费用另行计算。 九、如大面积模板需要加大刚度,在构件中设置对拉螺栓,并同混凝土一起现浇在构件中不取出周转使用,可根据经批准的施工组织设计,按实际用量及单价调整。 十、斜梁(板)是按坡度30°以内综合取定的。坡度在45°以内,按相应项目人工乘以系数1.05。坡度在60°以内,按相应项目人工乘以系数1.1。 十一、剪力墙计算时,按以下规定计算。 1、剪力墙较长边是墙厚的4倍以下时,按柱的相应项目计算。 2、剪力墙较长边是墙厚的4倍以上,7倍以下时,按短肢剪力墙项目计算。 3、剪力墙较长边是墙厚的7倍以上时,按墙的相应项目计算。 十二、现浇空心楼板执行平板项目。 十三、电梯井壁的混凝土支模高度超过3.6m时,超过部分工程量另按墙超高项目计算。 计算规则 一、现浇混凝土。 1.现浇混凝土模板工程量,除另有规定者外,均按混凝土与模板的接触面的面积以平方米计算,不扣除后浇带所占面积。二次浇捣的后浇带模板按后浇带体积以立方米计算。 2.现浇钢筋混凝土墙、板上单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3m2以上时,孔洞所占面积应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。 3.基础: (1)带形基础:应分别按毛石混凝土、无筋混凝土、有梁式钢筋混凝土、无梁式钢筋混凝土带形基础计算。凡有梁式带形基础,梁的模板按梁长乘以梁净高以平方米计算,次梁与主梁交接时,次梁模板算至主梁侧面。其梁高(指基础扩大顶面至梁顶面的高)超过1.2m 时,其带形基础底板模板按无梁式计算,扩大顶面以上部分模板按混凝土墙项目计算。 (2)独立基础:应分别按毛石混凝土和钢筋混凝土独立基础与模板接触面计算,其高度

模板专项施工方案及计算书

模板专项施工方案及计算书 第一节编制依据 《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社; 《建筑施工计算手册》江正荣著中国建筑工业出版社; 《建筑施工手册》第四版中国建筑工业出版社; 《钢结构设计规范》(GB50017-2003)中国建筑工业出版社; 本工程施工图 第二节工程概况 本工程为湘桂·盛世名城一期B区工程1#楼,位于广西灵山县,东临燕山路,西接江滨一路,北面紧临荔香路,南向鸣珂江,西靠小鹤山。18层商住楼,主体一、二层为商铺,三层至十八层为住宅,框架剪力墙结构;总建筑面积为25238.94㎡,其中一、二层商场建筑面积:2923.77㎡,住宅建筑面积:22315.17㎡。设计标高±0.000相当于绝对标高63.3 m,建筑高度为56.1 m。根据本工程的特点,现编制超高结构(1-A~1-H轴交1-1~96轴部分和1-H~1-W轴交1-3~1-93部分)梁、板模板支撑系统施工方案,该两部分层高分别为14.7 m和9.9 m,最大梁截面600㎜×1600㎜,最大板厚250㎜。 第三节方案选择

本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求。 6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,现梁按600×1600,板按250mm厚,支撑高度按14.7m进行模板支撑系统的设计和安全验算。其它梁、板构件参照此进行施工。 第四节材料选择 按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 第五节模板安装 1、模板安装的一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装

超高柱模板计算规则

现浇混凝土柱、梁、墙、板的模板支撑超高:(1)现浇混凝土柱、梁、墙、板的模板支撑,定额按支模高度3.60m编制。支模高度超过3.60m时,执行相应"每增3m"子目(不足3m,按3m计算),计算模板支撑超高。(2)构造柱、圈梁、大钢模板墙,不计算模板支撑超高。(3)支模高度,柱、墙:地(楼)面支撑点至构件顶坪;梁:地(楼)面支撑点至梁底;板:地(楼)面支撑点至板底坪。(注意综合解释:有梁扳的板下梁的模板支撑高度,自地(楼)面支撑点计算至板底,执行板的支撑高度超高子目。) (4)梁、板(水平构件)模板支撑超高的工程量计算如下式:超高次数=(支模高度-3.6)÷3(遇小数进为1)超高工程量(m2)=超高构件的全部模板面积×超高次数(5)柱、墙(竖直构件)模板支撑超高的工程量计算如下式:超高次数分段计算:自3.60m以上,第一个3m为超高1次,第二个3m为超高2次,依次类推;不足3m,按3m计算。超高工程量(m2)=∑(相应模板面积×超高次数)注意:梁板水平构件和柱墙竖直构件的模板超高计算方法不一样)(6)墙、板后浇带的模板支撑超高,并入墙、板支撑超高工程量内计算。(7)轻体框架柱(壁式柱)的模板支撑超高,执行10-4-148、10-4-149子目。案例:柱超高模板面积计算:(10m高,断面500*500)第一次超高=3*0.5*4*1=6*1 第二次超高=3*0.5*4*2=6*2 第三次超高=(不足3m按3m计算:)=3*0.5*4*3=6*3 第四次超高=0.8*4=0.8*4 合计=6*1+6*2+6*3+0.8*4 超高工程量(m2)=∑(相应模板面积×超高次数)梁板按全部超高模板计算。

模板方案及完整计算书

模板施工方案 XXXXXX宿舍楼 编制: ______________ 审核: ______________ 审批: ______________ XXXXXX有限公司 一、编制依据 1 、xxxxxx 宿舍楼工程施工图纸,施工组织设计 2 建筑施工手册(第五版) 、

3 建筑施工规范大全 、 4 建筑施工现场检查手册等 、 二、工程概况 1 xxxxx 宿舍楼工程,位于xxxxxxx 。工程结构形式为剪力墙结构,基础为条形基础与平板式筏 、 板基础,建筑面积3797.22 平米,地上六层,建筑高度22.05 米。 三、施工准备 1 据工程各构件尺寸提出模板工程详细计划,包括:模板、钢管、扣件. 加固穿墙螺栓. 蝶形卡、 及木方子等。 2 材料部门按计划组织周转工具进场。 、 3 模板支设以前,应做好各种预留. 预埋及钢管隐验。 、 四、施工方法 (一)墙模板工程 剪力墙全部采用木模板配 $ 14穿墙螺栓,用$ 48X 3.5钢管和5X 10方木作为横纵龙骨进行加固。 龙骨横向间距700,纵向间距20;穿墙螺栓水平方向间距700,垂直向间距600。为保证剪力墙位置及断面尺寸正确,支模前,在水平钢筋上放置定制好的混凝土支撑。 施工方法:模板位置弹好以后,先安一面模板,相邻模板搭接要紧密,然后安装斜撑及穿墙螺栓。清扫干净墙内杂物,安装另一侧模板。安装完后,安装纵横龙骨,先安纵向(用铅丝临时固定),后安横向,同时用穿墙螺栓外垫碟形卡,两端拧上双螺母固定,调整斜撑并拧紧穿墙螺栓螺母,必须保证模板牢固可靠。 验收要求:模板位置误差w 5mm,垂直误差w 6mm . 注意事项: (1 )支模前先复标高及内外墙线位置,看不清线或受钢筋位移影响不支模; (2)支模前,模板表面要涂刷隔离剂; (3)外围剪力墙所用穿墙螺栓中间必须加止水片。 (二)柱模施工 柱模施工采用木模板,钢管柱箍竖向龙骨、斜撑和对拉螺栓进行加固、找正。 施工方法: (1 )首先根据柱断面尺寸配模。 毕后安装钢管柱箍(用0 48X3.5钢管及十字扣件拉紧),然后调整至正确位置再进行 加固,柱箍间距400—600mm。 3)安装竖向钢管龙骨,用以竖向调直及增加柱模整体性。 三)梁模板施工; 2)模板安装前,先配置对拉螺栓(作用及方法同前),安装时从一面开始安装,安装完

毕业设计结构计算书(格式模板)

湖南科技大学 毕业设计(论文) 题目 作者 学院 专业 学号 指导教师 二〇〇年月日

湖南科技大学 毕业设计(论文)任务书 院系(教研室) 系(教研室)主任:(签名)年月日 学生姓名: 学号: 专业: 1 设计(论文)题目及专题: 2 学生设计(论文)时间:自年月日开始至年月日止 3 设计(论文)所用资源和参考资料: 4 设计(论文)应完成的主要内容: 5 提交设计(论文)形式(设计说明与图纸或论文等)及要求: 6 发题时间:年月日 指导教师:(签名) 学生:(签名)

湖南科技大学 毕业设计(论文)指导人评语 [主要对学生毕业设计(论文)的工作态度,研究内容与方法,工作量,文献应用,创新性,实用性,科学性,文本(图纸)规范程度,存在的不足等进行综合评价] 指导人:(签名) 年月日指导人评定成绩:

湖南科技大学 毕业设计(论文)评阅人评语 [主要对学生毕业设计(论文)的文本格式、图纸规范程度,工作量,研究内容与方法,实用性与科学性,结论和存在的不足等进行综合评价] 评阅人:(签名) 年月日评阅人评定成绩:

湖南科技大学 毕业设计(论文)答辩记录 日期: 学生:学号:班级: 题目: 提交毕业设计(论文)答辩委员会下列材料: 1 设计(论文)说明书共页 2 设计(论文)图纸共页 3 指导人、评阅人评语共页 毕业设计(论文)答辩委员会评语: [主要对学生毕业设计(论文)的研究思路,设计(论文)质量,文本图纸规范程度和对设计(论文)的介绍,回答问题情况等进行综合评价] 答辩委员会主任:(签名) 委员:(签名) (签名) (签名) (签名)答辩成绩: 总评成绩:

相关主题
文本预览
相关文档 最新文档
