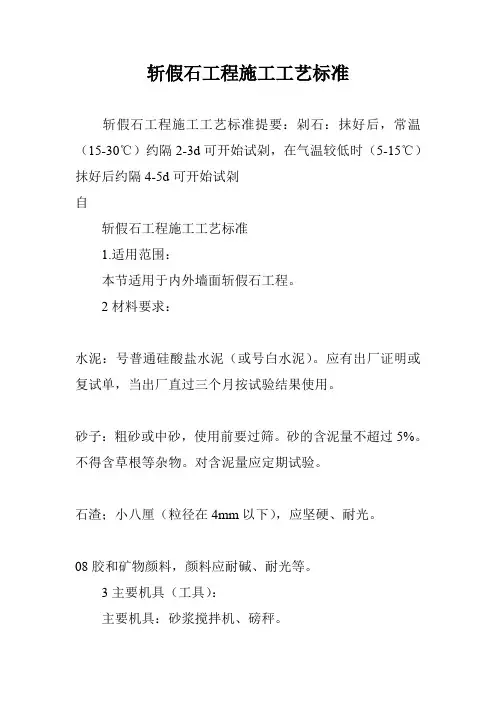

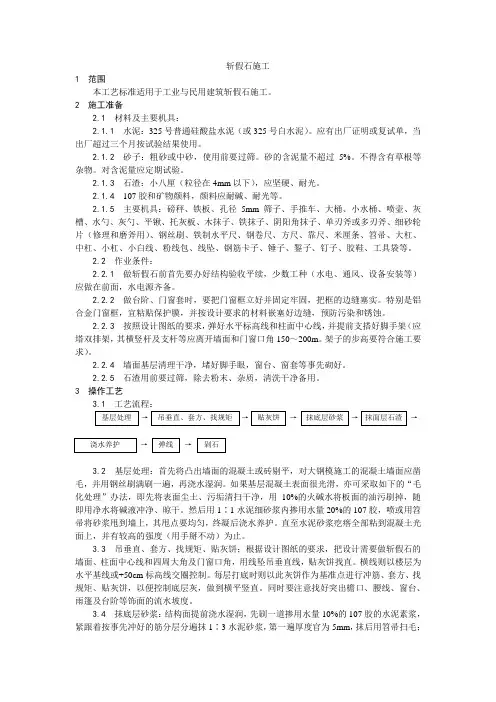

1.适用范围:

本节适用于内外墙面斩假石工程。

2材料要求:

2.1水泥:PS32.5号普通硅酸盐水泥(或32.5号白水泥)。应有出厂证明或复试单,当出厂直过三个月按试验结果使用。

2.2砂子:粗砂或中砂,使用前要过筛。砂的含泥量不超过5%。不得含草根等杂物。对含泥量应定期试验。

2.3石渣;小八厘(粒径在4mm以下),应坚硬、耐光。

2.4108胶和矿物颜料,颜料应耐碱、耐光等。

3主要机具(工具):

3.1 主要机具:砂浆搅拌机、磅秤。

3.2主要工具:铁板、孔径5mm筛子、手推车、大桶、喷壶、灰槽、水勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉钱包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等。

4作业条件:

4.1做斩假石前首先要办好结构验收手续,少数工种(水、电、通风、设备安装等)应做在前面,水电源齐备。

4.2做台阶、门窗套时,要把门窗框立好并固定牢固,把框的边缝塞实。特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀。

4.3 按照设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架(应搭双排架,其横竖杆及支杆等应离开墙面和门窗口角150-200mm。架子的步高要符合施工要求)。

4.4墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好。

4.5石渣用前要过筛,除去粉末、杂质、清洗干净备用。

5 施工工艺:

5.1工艺流程:

基层处理--吊垂直、套方、找规矩--贴灰饼--抹底层砂浆--抹面层石渣--浇水养护--弹线--剁石

5.2 操作工艺:

5.2.1 基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷处理一遍,再浇水湿润。如果基层混凝土表面很光滑,亦可采用如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%的火碱水将板面的油污刷掉,随即用水将碱液冲净、晾干。然后用1:1水泥细砂浆内掺用水量20%的108胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土上,并有较高的强度(用手掰不动)为止。

5.2.2吊垂直、套方、找规矩、贴灰饼;根据图纸的要求,把设计需要做斩假石的墙面,柱面中心线和四周大角及门窗角,用线附吊直线,横线则以楼层为水平基线或+50cm标高线交圈控制。每层交底时则以此作为基准点进行冲筋、套方、找规矩,贴灰饼,以便控制底层灰厚,做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷及台阶等饰面的流水坡度。

5.2.3抹底层砂浆;结构面提前浇水湿润,先刷一道掺水量10%的108胶的水泥素浆,

紧跟着按事先冲好的筋分层分遍抹1:3水泥砂浆,第一遍厚度宜为5mm,抹后用笤帚扫毛,待第一遍至六七成干时,即可抹第二遍,厚度约6-8mm,并与筋抹平,用抹子压实,刮杠打平、槎毛,墙面阴阳角要垂直方正,终凝后用抹子压光。台阶底层根据踏步的宽和高垫好靠尺,抹水泥砂浆,抹平压实,每步的宽和高要符合图纸的要求。台阶向外放坡,坡度为1%。

5.2.4抹面层石渣:根据设计图纸的要求在底子灰弹好分格线,当设计无需求时,也要适当分格。

首先将墙、柱、台阶等底子灰用水湿润,然后用素水泥膏把分格米厘条贴好,待分格条有一定强度后,便可抹面层石渣,先抹一层素水泥浆随即抹面层,面层用1:1.25(体积比)水泥石渣浆,厚度为10mm左右。然后用铁抹子横竖反复压几遍,直至赶平压实,边角无空隙。随即用软毛刷蘸水把表面水泥将刷掉,使露出的石渣均匀一致。面层抹完后约隔24h 浇水养护。

5.2.5剁石:抹好后,常温(15-30℃)约隔2-3d可开始试剁,在气温较低时(5-15℃)抹好后约隔4-5d可开始试剁,如经试剁石子不脱落便可正式剁。为了保证阳角完整无缺,使斩假石有真石感,可在墙角、柱子等边楞处,宜横剁出边条或留出15-20mm的边条不剁。

为了保证剁纹垂直和平行,可以分格内划垂直控制线,或以台阶上平行垂直线,控制剁纹,保持与边线平行。

剁石时用力要一致,垂直于大面,顺着一个方向剁,以保持剁纹均匀。一般剁石的深度以石渣剁掉三分之一比较适宜,使剁成的假石成品美观大方。

5.2.6冬期施工:一般只在初冬期间施工,严冬期间不能施工。

5.2.

6.1冬期施工,砂浆的使用温度不得低于5℃,砂浆硬化前,应采取防冻措施。

5.2.

6.2 用冻结法砌筑的墙,应待其解冻。

5.2.

6.3 砂浆抹灰层硬化初期不得受冻。气温低于5℃时,室外抹灰所用的砂浆可掺入能降低冻结温度的外加剂,其掺量应由试验确定。

6应注意的质量问题:

6.1空鼓裂缝:

6.1.1因冬期施工气温低,砂浆受冻,到来年春天化冻后,容易产生面层与底层或基层粘结不好而空鼓,严重时有粉化现象,因此在进行室外斩假石时应保持正温,不宜冬期施工。

6.1.2一层地面与台阶基层回填土应分步分层夯打密实,否则容易造成混凝土垫层基层空鼓和沉陷裂缝。台阶混凝土垫层厚度不应小于8cm。

6.1.3基层材料不同时应加钢板网。不同做法的基础地面与台阶,应留置沉降缝或分格条;预防产生不均匀的沉降与裂缝。

6.1.4底层、面层总厚度超过4cm者,在底层应加直径4mm或直径6mm的钢筋网,其间距为200mm,预防产生裂缝。

6.1.5基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,又没有洒水养护,各层之间的粘结强度很差,面层和基层就容易产生空鼓裂缝。

6.1.6基层清理不净又没作认真的处理,往往是造成面层与基层鼓裂缝的主要原因。因此,必须严格按工艺标准操作,重视基层处理和养护工作。

6.2剁纹不匀:主要是没掌握好开剁时间,剁纹不规矩,操作时用力不一致和斧刃不快等造成。应加强技术培训、辅导和抓样板,以样板指导操作和施工。

6.3剁石面有坑:大面积剁前未试剁,面层强度低所等。

7 成品保护:

7.1要及时擦净残留在门窗框上的砂浆。特别是铝合金门窗框,宜粘贴保护膜,预防污染与锈蚀。

7.2认真贯彻合理的施工顺序,少数工种(水电、通风、设备安装等)应做在前面,防止损坏面层和成品。

7.3各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动。

7.4拆除架子时注意不要碰坏墙面和棱角。

7.5防止水泥浆及油质液体污染假石,以保持假石清洁和颜色一致。

7.6凡有楞角部位应用木板保护。

8质量验收标准:

本分项工程的检验批应按下列规定划分:

相同材料、工艺和施工条件的室内抹灰工程每50自然间(大面积房间和走廊按抹灰面积30米2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。相同材料、工艺和施工条件的室外抹灰工程每500米2-1000米2 应划分为一个检验批,不足500米2也应划分为一个检验批。

检查数量应符合下列规定:

室内每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。室外每个检验批每100米2应至少抽查一处,每处不得小于10米2。

8.1主控项目:

8.1.1斩假石所用材料的品种、质量、颜色、图案,必须符合设计要求和现行标准的规定。

8.1.2各抹灰层之间及抹灰层与其体之间必须粘结牢固,无脱层、空鼓和裂缝缺陷。

8.2 一般项目:

8.2.1表面:剁纹均匀顺直、深浅一致、颜色一致,无漏剁处。阳角处横剁或留出不剁的边应宽窄一致,楞角无损坏。

8.2.2分格缝:宽度和深度均匀一致,条(缝)平整无滑,楞角整齐,横平竖直、通顺。

8.2.3滴水线(槽):流水坡向正确,滴水线顺直,滴水槽宽度、深度均不小于10mm,整齐一致。

8.2.4斩假石允许偏差项目,见下表

斩假石的允许偏差

项次

项目

允许偏差(mm)

检验方法

1

立面垂直

4

用2m托线板检查

2

表面平整

3

用2m靠尺和楔形塞尺检查

3

阴、阳角垂直

3

用2m托线板检查

4

阴、阳角方正

3

用20m方尺和楔形塞尺检查

5

墙裙、勒脚

上口平直

3

拉5m线和尺量检查

6

分格条平直

3

拉5m线和尺量检查

9安全措施:

9.1施工现场“四口”应进行防护,防止跌落和坠物伤人。

9.2脚手架应由专人检查,搭设应牢固,坚决避免探头板。

9.3室内抹灰电气照明使用低压安全电源,防止触电。

9.4室内抹灰使用的木凳、脚手架应搭设牢固,架子上堆放材料不得过于集中,存放砂浆的灰斗、灰桶等要放稳。

9.5在室内推小车时应注意防止小车挤手。

9.6严禁从窗口向外抛掷物品。

9.7井架吊篮起吊或放下时,应关好井架安全门,头手不得伸入井架内,待吊篮停稳后,方能进入吊篮内工作

9.8高处作业时,应检查脚手架是否牢固,特别是在大风及雨后作业。

9.9对脚手板不牢和跷头板等情况应及时处理,要铺有足够的宽度,以保证手推车运砂浆时的安全。

9.10在架子上工作,工具和材料要放置稳当,不许随便乱扔。

9.11塔吊上料时,要有专人指挥,遇六级以上大风时应暂停作业。

9.12砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。

9.13严格控制脚手架施工荷载。

9.14不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,如妨碍施工应经施工负责人批准后,方能拆除妨碍部位。

9.15严禁高空抛物。

感谢您的阅读!

装修标准所有施工工艺标准

施工工艺 进场前,必须细致检查原有设施有无损失,原有施工质量是否有问题,形成书面取得客户签证。 力工施工工艺标准 1、力工范围是:砸沟,砸墙,砸地面。(严禁拆除承重墙)在卫生间和厨房施工时把地 漏坐便口封闭好,以免堵塞,施工前必须对室内设施做好保护。 2、水电开槽横平竖直,开槽深度电线管必须超过浮管深处20mm。 3、砸墙方面:钢筋混凝土墙不准砸,梁下面的承重墙不准砸,只有120 mm厚度以下或 空心砖墙可以砸。(老式住宅、预制板楼除外) 4、一般地面可以砸深度30-80 mm左右,不能砸下面的楼板。(预制板楼不砸) 5、刨砸地面时严禁使用扦子、电镐,防止破坏地热。(指有地热的地面) 6、力工施工的建筑垃圾当天清理干净。 7、力工在对墙体拆除施工前,必须经物业或业主同意。 8、施工完毕细致检查,有无设施损坏,并进行书面签证。 9、进场施工前必须检查水表、水管是否完好,下水是否畅通,形成书面三方签证。 水路施工标准 1、水表多数不可以移动,表后可以改动必须加阀门,厨房下水可移动,应有返水弯。 2、上下水管铺设完毕后,-必须检查下水。 3、冷热水必须打压试水之后给水试验,观察12小时方可封闭。(压力不小于0.5Mpa) 4、冷水管如走棚加保温管,防止出汗。 5、下水管检查口检查到位,重新封紧,确保无渗漏方可砌筑。 6、上下水管线用钢钉卡扣固定牢固。 7、上水内牙弯头与混水阀之间调正。 8、上水管线直线线路4米之内不许有接头,冷热水管重叠处可加过管弯头。 9、上下水管线入墙部分必须低于墙面或与墙面持平。 10、上水管线走线时横平竖直,高度合理预留。 11、卫生间走管,可以走棚上,或走墙,如客户特殊要求走地,需客户签字认可。 12、厨房到卫生间冷热水管线可以走地或走棚。

施工项目重要流程及质量标准及工艺要求

施工项目重要流程及质量标准要求 一、拆除部分 1、拆除前必须对工人进行安全教育,灌输安全意识并做好相应的保护措施。 2、严禁对原有建筑结构进行破拆。如甲方要求,必须要求甲方出具书面凭证,乙方不承担其相应后果。 3、明确拆除部位后,必须对保留部分的门窗进行相应的保护,并对所有给排水管道进行保护性封堵, 以免造成部分的损坏及管道堵塞,造成不必要损失。 4、对飘窗部分的拆除应注意对门窗的保护,交接处必须先切割后再拆除。 5、对阳台铲灰部分不得铲除最外侧梁底部分,以免后期施工造成危险。 6、对外墙及挑空部分的拆除,必须做好防溅落防护工作,拉出警戒线、告示牌,并要求工人做好相应 安全保护措施,以防造成意外损失。 二、砌墙粉刷部分 1、新旧墙体交接处需拆除旧墙水泥砂浆粉刷层,平面交接处需拆除不小于100mm宽度,90°交接处需拆除旧墙水泥砂浆粉刷层不小于新砌墙体宽度,并按墙体高度间隔60cm布置墙体拉结筋。 2、在砌砖前,有砖砌体地面基层应用水清理干净,地面弹出砖砌体线,要注意墙体方正度。 3、新砌墙体拉结筋选用不小于6厘钢筋,长度40cm—50cm,45°入墙折平并使用建筑植筋胶(或干桂AB胶)粘结。新砌墙体长度长度4m,在长度的中间部位必须按墙体高度间隔600mm平行放置两条墙体拉结筋,以防新砌墙体中间断裂。砌墙前,先固定所有拉结筋。 4、墙体砌筑前应先对红砖充分浇水湿润,使用1:3水泥砂浆砌筑,砖缝砂浆饱满,不得出现明显透光,砖缝砂浆不得低于砖面10mm。要求砖缝横平竖直,水平砖缝误差不得大于±10mm,垂直砖缝误差不得大于±15mm,墙面碎砖不得大于10%。 5、新砌墙体砌筑应分二次到顶,间隔时间应大于12小时,顶砖必须采用45°斜砌,以防后期墙体下沉造成墙体开裂。 6、厨房、卫生间、阳台新砌墙体,砌筑前必须浇筑C15细石混凝土防水过梁,高度不得小于150mm,浇筑前必须拆除交接处原有水泥砂浆粉刷层,并浇水冲洗干净交接处。 7、门窗洞口需预制C15钢筋细石混凝土过梁,长度至少大于门窗洞口长度200mm,过梁高度不得小于100mm,过梁钢筋采用两条不小于8mm圆钢,预制时间应大于24小时。小于1500mm使用2条3*3角铁作为过梁;大于1500mm,使用混凝土过梁。 8、新砌墙体粉刷前应对红砖墙体横向制作粉刷标准线(俗称“冲筋”),按墙体高度2.8m以下不得少于两条。 9、新砌墙体粉刷前应对红砖墙体充分浇水湿润,并对平面新旧交接处布置铁丝网,铁丝网宽度不得小于150mm,网格必须使用钢钉进行有效固定,网格网眼大小应采用6mm—10mm规格。 10、在新砌红砖墙体充分浇水湿润后使用1:3水泥砂浆粉刷,粉刷时必须使用2.5m长铝合金拉平后,用木质砂板拉毛。严禁压光。 11、墙体粉刷后视气候情况应对新砌墙体进行浇水养护。夏、秋季施工必须浇水养护3—7天,以防后期乳胶漆墙面出现龟裂。 三、土工部分 A.找平、防水分部 1、施工中产生的孔洞及原废弃管道洞口必须用水泥砂浆(堵漏王)多次进行封闭,并做好防水处理。 2、有防水要求的地面找平时,地面用水冲洗干净,先刷一层水泥砂浆,门洞下方和阴角处应做成圆弧形(结合地面完成高度),找平层需有一定坡度往地漏方向。 3、地面找平: 1)、找平的施工流程:基层处理→找标高→弹墨线→洒水湿润→抹灰饼、做标筋→刷水泥砂浆结合层→铺水泥砂浆面层→2m长铝合金杆搓平→贴抹子压第一遍→收浆→养护(注意:不能压光,不能洒干水泥粉,过程中必须湿浆拌,不能用干拌)。 2)、在做找平之前,必须对地面基层进行处理,将基层上灰尘清理干净。 3)、找标高,用墨线在墙面周边弹出1m的施工基准线,并根据施工现场实际的找平高度设置找平墩(宽

各种施工工艺标准

各种施工工艺标准 2011-07-13 04:42:09| 分类:施工工艺及规|字号订阅 序言 本企业标准的编写是依据国家标准、行业标准和地方性标准等为基础而进行的。本着”国家标准是最低限度的标准,企业标准应严于国家标准,方才有意义”这样的指导思想,否则,企业就不能得到持续进步和长足发展;坚持贯彻“精心施工、精雕细琢;质量第一、用户第一”的企业精神;同时,也结合本公司实际管理水平和质量水平来进行编写。本标准在质量实测方面稍微严于国家标准,今要求各项目经理部在施工过程认真贯彻执行本标准。 为了提高本企业标准质量,请各在建工程项目经理部在执行本标准过程中,注意积累资料、总结经验,如发现有更好的管理理念、施工技术或新工艺、新方法、新技术、新材料等都要及时反馈给公司,只要有利于公司管理水平的提升;有利于工程质量的提高;有利于降低成本提高经济效率等意见和建议,公司都会予与重视并吸收采纳,以供今后修订时加入新的容,从而促使本公司的整体素质得到全面的提升,并能增强公司在建筑市场的竟争力,使本公司越办越好越红火,在不久的将来晋升为特级资质等级的企业,成为中国建筑业的龙头企业,希望这一天指日可待。 ×建筑工程编写 目录 1、XDQB2002-001土方开挖与回填施工工艺标准--------------------------6 2、XDQB2002-002模板安装与拆除施工工艺标准---------------------------9 3、XDQB2002-003钢筋加工与安装施工工艺标准-------------------------11 4、XDQB2002-004现浇混凝土施工工艺标准-- ----------------------------14 5、XDQB2002-005砖墙砌筑施工工艺标准----------------------------------16 6、XDQB2002-006一般抹灰施工工艺标准----------------------------------18 7、XDQB2002-007装饰抹灰施工工艺标准----------------------------------20

脚手架工程施工工艺标准完整

脚手架工程施工工艺标准 1 适用范围 适用于本企业承建的建筑工程施工中脚手架的搭设施工。 2 引用标准、术语 2.1 引用标准 2.1.1 广东省电力工业局第一工程局职业健康安全、环境、质量管理体系文件 2.1.2 《火电施工质量检验及评定标准》(第一篇土建工程篇) (1995-4-1实施) 2.1.3 《电力建设施工及验收技术规范》 (建筑工程篇,SDJ69—87) 2.1.4 《建筑地基基础工程施工质量验收规范》GB 50202-2002) 2.1.5 《混凝土结构工程施工质量验收规范》GB 50204-2002) 2.1.6 《建筑施工高处作业安全技术规范》JGJ 80-91) 2.1.7 《建筑施工安全检查标准》JGJ59-99) 2.1.8 《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000) 2.1.9 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001)等。 2.2 引用术语 脚手架:为建筑施工而搭设的上料、堆料与施工作业用的临时结构架。 门式钢管脚手架:以门架、交叉支撑、连接棒、挂扣式脚手板或水平架、锁臂等组成基本结构,再设置水平加固杆、剪刀撑、扫地杆、封口杆、托座与底座,并采用连墙件与建筑物主体结构相连的一种标准化钢管脚手架。 参见《混凝土结构工程施工质量验收规范》GB 50204-2002)、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000)、《建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001)和广东省电力工业局第一工程局职业健康安全、环境、质量管理手册等中的有关术语。 3 施工准备 3.1 材料及主要机具 3.1.1 施工材料 门式钢管脚手架的施工材料:标准门架其他构件包括连接棒、锁臂、交叉支撑、水平架、挂扣式脚手板、底座可调底座、固定底座)与托座等)。 扣件式钢管脚手架的施工材料:φ48×3.8mm钢管、扣件、脚手板可采用钢、木、竹材料制件)、连墙杆等。 其他施工材料:铁丝、顶托、安全网、档脚板、垫板(可采用钢、木、混凝土制件)等。 3.1.2 施工机具 塔吊、汽车吊、汽车、经纬仪、水准仪、对讲机、钢卷尺、吊线、铁锤、把手等。 3.2 作业条件

施工工艺标准

抹水泥砂浆工艺标准(902-1996) 1 范围 本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆。 2施工准备 2.1 主要材料和机具: 2.1.1 水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。 2.1.2 砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。 2.1.3 石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。 2.1.4 磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13%。使用前用水泡透使其充分熟化,熟化时间不少于3d。 浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。 2.1.5 磨细粉煤灰:细度过0.08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%。 2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。 2.1.7 主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。 2.2 作业条件: 2.2.1 结构工程全部完成,并经有关部门验收,达到合格标准。 2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处缝隙应用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。 2.2.3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。 2.2.4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层补衬平。 2.2.5 预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序。 2.2.6 加气混凝土表面缺棱掉角需分层修补。做法是:先洇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1﹕1﹕6混合砂浆,每遍厚度应控制在7~9mm。 2.2.7 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。 2.2.8 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。 2.2.9 抹灰前应检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、旋脸两侧弹出抹灰层的控制线,以作为打底的依据。 3 操作工艺 3.1 工艺流程: 门窗框四周堵缝(或外墙板竖横缝处理)→墙面清理→浇水润湿墙面 →吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→ 抹底层砂浆→弹线分格→粘分格条→抹罩面灰→起条、勾缝→养护 3.2 基层为混凝土外墙板 3.2.1 基层处理:若混凝土表面很光滑,应对其表面进行“毛化”处理,其方法有两种:一种有将其光滑的表面用尖钻剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。另一种方法是将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层1﹕1稀粥状水泥细砂浆(内掺20%107胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。 3.2.2 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。 3.2.3 抹底层砂浆:刷掺水量10%的107胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1﹕3水泥砂浆,每遍厚度为5~7mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。 3.2.4 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘

装饰工程施工流程及工艺标准

装饰工程施工流程及工艺标准 一店面交底: 1)项目经理接到派工单后,由监理通知,确定第一次交底时间及地点;人员;项目经理或工长→监理→设计师。 2)店面一次交底不要搞过场,设计图纸与报价必须吻合,缺图纸或者报价不符,监理必须有记录报客服或副总由高层决定应对措施,图纸报价应有客户签字认可,没有签字的图纸报价,拒绝开工。 二现场交底: 1)确定图纸,报价无异议由设计师约客户确定时间,现场交底人员;设计师→监理→项目经理→现场负责人。 2)设计师与施工负责人对照图纸现场详细交底,有异议(即改动方案)必须经客户同意确认签字。 3)监理在履行职责同时,必须协助项目经理把该施工现场不利因素阐述于客户;墙体结构→施工洞→顶部水平度→阴阳角垂直度→墙体龟裂,一系列因素经装修后达到何种程度,让客户提前明白现有存在问题,便于后期工程顺利完成。 4)电工或现场负责人初步与客户协商好水电位置,预估出大致费用,确定客户是否接受。三材料验收: 1)交代完现场施工方案,项目经理提前通知监理材料进场时间,由监理联系客户验收材料,并做详细解说。 2)材料验收完毕,客户签字认可,确定开工时间,项目经理安排成品保护事项,提前做好成品保护。(按文明施工规范成品保护执行)。

3 组织人员进场: 1)按公司形象工程规范,合理组织好施工人员,报监理登记于展示牌施工人员栏。 2)登记人员不得随便更换,让客户有安全感,如因此导致客户投诉,项目经理负全责。 四水电改造施工: 1.工艺流程:画线定位—开槽打孔—布管——验收——水泥沙浆封补 2.施工工艺标准: 1)水路改造施工时,根据厨房,卫生间实际情况及客户需求,合理定各水点及管道定位走向。 2)开槽用无齿锯开槽,开槽顺直,凿墙深度应保证暗敷管道在墙面,地面内粉不后不应外露,且应避免水平墙槽的开槽,防止破坏墙体结构。 3)水管应安装布局合理,横平竖直,管线不得靠近电源,与电源间距最短直线距离200毫米槽内打眼,管线与卫生器具连接严密。 4)槽内打眼,打眼上木塞用铜丝固定。 5)改造完毕,未封闭之前由监理和客户一起进行注水打压实验,打压0。6mpa,保持十分钟下降不超过0。05mpa为合格,合格后用水泥砂浆缝补。 6)水路改造时须注意管道走向及遇留接口,角阀等的位置,高度尺寸的要求。坐边器给水管安装高度一般距地面至角阀中心250毫米,洗面盆冷热水与留接口距地面高度一般为350到450毫米,淋浴阀高度一般距地面接口中心线1050毫米。 7)布冷热水管时,布管应热上冷下热,左热右冷。中心距不少于150毫米。 五电路改造施工: 1工艺流程:划线定位→切槽开孔→布管埋盒、箱→穿线 2施工工艺标准:

土方工程施工工艺标准

土方工程施工工艺 标准 1

土方工程施工工艺标准 第二章土方工程---------------------------------------------5 第一节排水与降水-------------------------------------------5第二节挖土(大型土方工程) --------------------------------- 7第三节基坑(槽)开挖与围护-----------------------------------8第四节回填土-----------------------------------------------14

第一章总则 1、本<施工工艺标准>适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其它地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经公司主任工程师审批后试行。 2、施工过程中使用新结构、新材料、新工艺、应用新型施工机械及采用新的检测、试验手段,必须经过试验和技术鉴定,并制定可行的技术措施,形成新的技术工艺标准补充条文,报公司审批试行。 3、桩基工程、大型土石方、深基坑支护、大致积砼、大跨度、转换层、预应力工程、大型钢结构制安、玻璃幕墙、冬期施工、外脚手架工程及超高顶架搭设、有特殊工艺要求的工程(耐火隔热、保温、特种混凝土、防腐蚀)、特殊工序(地下防水、焊接)等特殊部位、结构、工序的施工,必须制订有针对性的技术措施,报公司审批后方可施工。 4、施工过程中应严格执行国家、行业及地方颁布的技术标准和技术规程,以及各种建筑材料、半成品和成品的质量标准,认真执行公司有关施工管理规定。 5、<<施工工艺标准>>内容与国家、行业及地方的现行标准、规范有抵触或不符之处,应按国家、行业及地方现行标准、规范的有关规定执行。 6、施工应按施工阶段的设计图纸进行,设计图纸须经会审后方可投入施工。如发现设计图纸与国家、行业及省市现行设计、施工规范和

屋面工程施工工艺标准

屋面与防水工程工艺标准 本工艺标准适用于工业与民用建筑铺贴卷材的整体和预制板块屋面水泥砂浆、沥青砂浆找平层施工。 1.材料要求 (1)所用材料的质量、技术性能必须符合设计要求和施工规范的规定。 1)水泥:不低于325号普通硅酸盐水泥或矿渣硅酸盐水泥。 2)砂:宜用中砂:含泥量不大于3%,不含有机杂质,级配要良好。 (2)沥青砂浆:最好选用与砂同类性质的矿物粉料,也可用矿渣、页岩粉、滑石粉等,但不得用石灰及粘土粉等;含泥量及有机杂质的要求同砂的要求。 (3)沥青:沥青砂浆用的沥青、可采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。 2.主要机具 一般应有砂浆搅拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、加热炒盘、温度计、烙铁等。

3.作业条件 (1)找平层施工前,屋面保温层、结构层应进行隐蔽工程检查验收,并办理手续。 (2)各种穿过屋面的预埋管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部应按图纸要求做好处理。 (3)根据设计规定的坡度、弹线、找好规矩、(包括天沟、檐沟的坡度),并进行彻底清扫。 4.操作工艺 工艺流程: 基层清理→管根堵孔、固定弹线找坡度→洒水湿润→打底找坡→ →铺沥青砂浆、抹水泥浆→养护、辗压→验收 (1)找平层的施工见表3-2。 找平层的施工标准表3-2

(2)抹水泥砂浆找平层: 1)基层清理:将结构层、保温层或隔热层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。 2)如采用加气板块等预制保温层时,应先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类保温板块的碎末填实填平。 3)洒水湿润,在抹找平层之前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、保温层能牢固结合为度。 4)无保温层的屋面应在混凝土预制构件表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷均匀,随刷随做水泥砂浆找平层。 5)冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。 6)找平层要留分格缝,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与保温层连通,一般分格缝的宽度应为20mm;留置分格缝的位置应在预制支承的拼缝处,其纵缝的最大间距:水泥砂浆找平层不宜大于6m,沥青砂浆不宜大于4m。

工程施工工艺规范

第六章-木作工程施工工艺标准 第七章木作工程-------------------------------------------154 第一节楼梯扶手安装--------------------------------------154

第七章木作工程 第一节楼梯扶手安装 一、施工准备 材料 ⑴木扶手一般用硬杂木加工半成品,其木种、规格、尺寸、形状按设计要求。木料材质均应纹理顺直,颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷,含水率不得大于12%。截面特殊的木扶手按设计要求备弯头料。 ⑵粘结料:采用聚醋酸乙烯(乳胶)等化学胶,也可用动物胶。 ⑶其他材料:木螺钉、木砂纸。 作业条件 ⑴楼梯间顶棚、墙面、楼梯踏步等湿作业施工均应完成。 ⑵金属栏杆或支承件安装完毕,经检查符合设计要求。 二、操作工艺 1、安装木扶手应由下往上进行,首先按栏杆斜度配好起步弯头。扶手接头应以45°角截面相接。扶手截面宽在70mm以内的可用扶手料配制弯头,扶手的接头可采用粘接,粘接区段内最少

要有三个木螺钉与支承件连接固定。大于70mm的扶手接头除粘接外,还应在下边作暗榫,也可用铁件铆固,扶手栏杆连接用木螺钉拧紧,间距不得大于400mm。 2、楼梯扶手采用整体弯头时,制作前应做足尺样板,在弯头料上按样板划线,制成雏型毛坯(毛坯尺寸一般大于实际尺寸约10mm)。弯头粘接时,操作环境温度不得低于0℃。弯头下面刻槽应与栏杆扁铁紧密结合,不得松动,木螺钉应钻孔后再拧入,不得用锤子直接打入。 3、采用粘结的弯头时,待接头粘结牢固后,才能根据扶手坡度、形状,用扁铲将弯头初步加工成形,再用小铁刨刨光,刨不光的部位应用细木锉锉平,找顺锉光,使其坡度合适,弯曲自然,截面顺直,最后用木砂纸磨光。 三、质量标准 保证项目 ⑴木扶手及弯头木料的树种、材质和含水率必须符合设计要求和《木结构工程施工及验收规范》的规定。 ⑵安装固定扶手的预埋件(木砖或铁件)必须牢固,无松动现象,木扶手入墙处应做防腐处理。 基本项目 ⑴制作规格尺寸正确,表面光滑,线条顺直,过渡圆角均匀,无刨痕、锤印等缺陷。

土建工程施工工艺标准

土建工程 第一篇土方工程 (4) 第一章土方工程施工的有关规定和要求 (5) 第二章人工挖土 (7) 第三章机械挖土 (11) 第四章基土钎探 (17) 第五章人工回填土 (21) 第六章机械回填土 (25) 第二篇地基基础工程 (31) 第一章灰土地基 (33) 第二章砂石地基 (39) 第三章素混凝土基础 (42) 第四章现浇设备基础混凝土 (46) 第三篇地下防水工程 (50) 第一章防水混凝土 (52) 第二章水泥砂浆防水层 (58) 第三章高聚物改性沥青卷材防水层 (62) 第四章三元乙丙橡胶卷材防水层 (69) 第五章聚氨酯防水涂料施工 (75) 第四篇混凝土结构工程 (79) 第一章砖混结构模板 (81) 第二章框架结构定型组合钢模模板 (85) 第三章现浇剪力墙结构大模板 (93) 第四章砖混、外砖模结构钢筋绑扎 (99) 第五章框架结构钢筋绑扎 (105) 第六章地下室钢筋绑扎 (115) 第七章剪力墙结构大模板钢筋绑扎 (121) 第八章钢筋电渣压力焊 (127) 第九章直螺纹连接 (133) 第十章钢筋挤压连接 (137) 第十一章砖混结构(构造柱、圈梁、板缝等)混凝土浇筑 (141) 第十二章框架结构混凝土浇筑 (147) 第十三章剪力墙结构大模板普通混凝土浇筑 (157) 第五篇砌筑工程 (163) 第一章砖基础 (165) 第二章一般砌体砌筑 (171) 第三章空心砖砌筑 (179)

第四章混凝土小型空心砌块砌筑 (185) 第五章填充墙砌筑 (191) 第六篇地面与楼面工程 (197) 第一章炉渣垫层 (198) 第二章混凝土垫层 (202) 第三章陶粒混凝土垫层 (206) 第四章细石混凝土地面 (210) 第五章水泥砂浆地面 (214) 第六章现制水磨石地面 (220) 第七章预制水磨石地面 (226) 第八章陶瓷锦砖地面 (232) 第九章石、花岗石及碎拼石地面 (236) 第十章缸砖、水泥花砖、通体砖地面 (244) 第十一章水泥方砖、预制混凝土块路面铺设 (251) 第十二章厕、浴间涂膜防水材料 (255) 第七篇门窗工程 (261) 第一章木门窗安装 (262) 第二章钢门窗安装 (269) 第三章铝合金门窗安装 (273) 第八篇装饰工程 (283) 第一章墙抹石灰砂浆 (285) 第二章抹水泥砂浆 (291) 第三章加气混凝土条板墙面抹灰 (299) 第四章墙粉刷石膏 (306) 第五章墙面水刷石 (311) 第六章墙面干粘石 (318) 第七章喷涂、滚涂、弹涂 (326) 第八章拉毛灰 (334) 第九章斩假石 (340) 第十章清水砖墙勾缝 (345) 第十一章室外贴墙面砖 (349) 第十二章石、磨光花岗石、预制水磨石饰面 (355) 第十三章墙面贴陶瓷锦砖 (363) 第十四章木骨架罩面板顶棚 (369) 第十五章轻钢骨架石膏罩面板隔墙 (373) 第十六章轻钢骨架罩面板顶棚 (379) 第十七章木窗帘盒、金属窗帘杆 (385) 第十八章增强石膏空心条板隔墙 (389) 第十九章木材面混色油漆 (395)

施工工艺标准

施工工艺标准

施工工艺标准 1校园网布线要求 本次项目的校园网拓扑布局是星形结构,业主要求要遵守原有拓扑,即由中心机房到各幢楼之间直接用光纤连接,各楼到中心机房只有一级级联(除城区的崇庆中学、崇庆实验中学、蜀城中学外)。另外,数据网与监控网分开,本次新建的监控网络控制室到中心机房需要单独布光纤。光纤架空,必须用钢绞绳作为支撑。 1.1应遵循以下规范: GB/50339-2013《智能建筑工程质量验收规范》 GB/50312-2007《综合布线工程验收规范》 GB/50462-2008《电子信息系统机房施工及验收规范》 SJ/T 31469-2002 《防静电地面施工及验收规范》 1.2招标文件中校园网布线施工验收要求(最低要求) 布线规范,横平竖直,强弱电分开。除总体符合国家相关技术规范外,室外线路应与业主协商好走线线路,尽可能埋地;在没有业主或用户同意的情况下,不得飞线,不得翻楼顶;埋地部分外层套PVC管,埋管深度不低于15厘米;出地面部分2米以下加装铁管(壁厚≥0.8mm)防护。除套管部分外,均使用线槽板及连接件布线,线槽用膨胀钉固定安装,膨胀钉间距应小于80厘米。所有线路都有标识,交换机在墙柜或机柜中固定牢固,线路绑扎整齐。 1.3布线标准详细要求

缆线的布放: 缆线布放前,应核对布放缆线的规格、程式、路由及位置与施工设计相符。 电缆布放应平直,不得产生扭绞、打圈等现象,不应受外力的挤压和损伤。 电源线、信号电缆、对绞电缆及建筑物内其他弱电系统的缆线应分离布放,以便防止电磁干扰。 缆线布放时应有冗余。在交接间、设备间对绞电缆预留长度应为配线箱内周长,工作区处预留20CM。 缆线的弯曲半径应符合下列规定: 非屏蔽4对对绞电缆的弯曲半径应至少为电缆外径的4倍。 布放水平电缆线以前,应对信息点进行配线估算,充分利用好每箱线,做到节约用线。 穿引缆线时,拉线用力应适度,不得野蛮施工。 穿线过程中,特别是在与金属管、转线盒等断面接触时,应保护缆线护套层。 穿好缆线前,应及时做好电缆两端识别标记;缆线布放到位后,应对照两次,发现问题,及时整改;绑扎电缆时,安装配线架前再对音一次。 缆线的端接 缆线终端处必须卡接牢固,接触良好。 对绞电缆与接线模块卡接时,应按设计和厂家规定进行操作。 缆线中间不得产生接头现象。

工程施工方法及工艺标准

施工方法及工艺标准 各系统的施工方法及工艺标准执行下列标准规范和要求: 《金属线槽配线安装工艺标准》(313-1998) 《钢管敷设工艺标准》(305-1998) 《安全防范工程程序要求》(GB-T75-94) 《民用闭路监视电视系统工程技术规范》(GB50198-94) 《建筑电气安装分项工程施工工艺标准》(533-1996) 《高层民用建筑设计防火规范》(GB50045-95) 《30MHz-1GHz声音和电视信号的电缆分配系统》(GB65100-86)《30 MHz-1GHz声音和电视信号的电缆分配系统》(GB11318-89)《有线电视系统工程技术规范》(GB50200-94) 《有线电视广播系统技术规范》(GY/T106-92) 《民用建筑电缆电视系统工程技术规范》(GBJ) 《建筑与建筑群综合布线工程系统设计规范》(GBT/T 50311-2000)《建筑与建筑群综合布线系统工程验收规范》(GBT/T 50312-2000)

《智能建筑设计标准》(GB/T50314—2000) 6.1.7 主要施工工序及方法 系统工程主要施工工序:管道施工、线槽安装、综合布线及设备安装。 1、管道施工 管煨弯可采用冷煨和热煨法,管径20mm及其以下可采用手扳煨管器,管径25mm及其以上使用液压煨管器; 箱安装应牢固平整,开孔整齐并与管径项吻合,要求一管一孔不得开 长孔,铁制盒、箱严禁用电气焊开孔; 盒箱稳注要求灰浆饱满、平整固定、坐标正确。 管路敷设前应检查管路是否畅通,内侧有无毛刺;管路连接应采用丝 扣连接或扣压式管连接;管路敷设应牢固通畅,禁止做拦腰管或拌脚 管;管子进入箱盒处顺直,在箱盒内露出的长度小于5mm; 管路应做整体接地连接,采用跨接方法连接。 2、线槽安装 弹线定位 根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁等处,在线路中心进行弹线; 支、吊架安装要求 所用钢材应平直,无显著扭曲。下料后长短偏差应在5mm内,切口处应无卷边、毛刺; 支、吊架应安装牢固,保证横平竖直;

弱电工程施工工艺标准大全

弱电工程施工工艺标准 网 龙 筑

筑 龙 网 ww w. zh u lo n g. co m 目 录 车库管理系统安装工艺标准 火灾自动报警系统安装工艺标准 楼宇自控系统安装工艺标准 门禁系统安装工艺标准 巡更系统安装工艺标准 有线电视共用天线系统安装工艺标准 综合布线系统安装工艺标准 广播系统安装工艺标准 电话插座与组线箱安装工艺标准 监控系统安装工艺标准 对讲系统安装工艺标准 防盗报警系统安装工艺标准

龙 网 筑 ww w. zh u lo n g. co m 车库管理系统安装工艺标准 1 适用范围 本标准适用于新建、扩建及改建的公用和民用建筑物内的车库管理系统安装工程 2 施工准备 2.1 材料 2.1.1 收费管理设备:电脑(收费管理软件)、打印机、不间断电源等。 2.1.2 出入口设备:读卡机、出票机、满位指示设备、自动闸门机、感应线圈等。 2.1.3 传输部分:分线箱、电线电缆等。 2.1.4 上述设备材料应根据设计要求选型,必须附有产品合格证、质检报告、安装及使用说 明书等。并经国家 3C 认证,具有 3C 认证标识。如果是进口产品,则需提供进口商品商检 证明。设备安装前应根据使用说明书进行全部检查,方可安装。 2.1.5 镀锌材料:镀锌钢管、金属膨胀螺栓、金属软管。 2.1.6 其它材料:塑料胀管、机螺丝、平垫、弹簧垫圈、接线端子、钻头、焊锡、焊剂、绝 缘胶布、塑料胶布、各类接头等。 2.2 机具设备 2.2.1 手电钻、冲击钻、梯子、水平尺、拉线、线坠。 2.2.2 克丝钳子、剥线钳、电工刀、电烙铁、一字改锥、十字改锥、尖嘴钳、偏口钳。 2.2.3 250V 兆欧表、500V 兆欧表。 2.3 作业条件 2.3.1 收费亭土建工程应内装修完毕,门、窗、门锁装配齐全完整。 2.3.2 系统的管、箱、盒施工完毕,各预留孔洞、预埋件的位置,线管的管径、管路的敷设 位置等均应符合设计施工要求。 3 施工工艺 3.1 工艺流程: 路 预 埋 缆 敷 设 设备安装 设备安装 系统 调试 圈安装 3.2 操作方法 3.2.1 管路预埋 3.2.1.1 参见相关管路预埋 XXX 标准内容。 3.2.2 感应线圈安装 3.2.2.1 环形线圈应在土建施工时预埋,安装前应检查预埋线圈的规格、位置是否符合设计要 求。 3.2.2.2 线圈不应与车道垫层内的金属物体接触,距离环形线圈水平 0.5m 范围内、垂直向下 0.1m 内不应有其他金属物体或任何其他的电气线缆。 3.2.2.3 两组检测线圈的距离应符合设计要求,如无特殊规定,两相邻线圈的间距宜大于 1m 。

房屋建筑施工工艺流程及验收标准94397

房屋建筑施工工艺流程及验收标准94397

房屋建筑施工工艺流程及验收标准 广东腾越建筑工程有限公司 目录

基础工程 (3) 模板工程 (6) 钢筋工程 (9) 混凝土工程 (12) 砌体工程 (16) 抹灰工程 (18) 楼地面水泥砂浆 (21) 饰件工程 (24) 水泥砂浆刚性防水层施工工艺 (27)

基础工程 一)施工工艺流程:定位放线→复核(包括轴线,方向)→ 桩机就位→ 打桩→测桩→ 基槽开挖→锯桩→ 浇筑砼垫层→轴线引设→承台模板及梁底板安装→钢筋制安→承台模板及基础梁侧板安装→基础模板、钢筋验收→浇筑基础砼→ 养护→基础砖砌筑→回填土 二)技术要求及验收标准: 1. 天然基础基槽(坑)机械开挖应设置标高控制点,预留20㎝~40㎝土体用人工清槽,以免扰动基底土体,且基槽(坑)底必须平整坚实,开挖后应及时浇筑砼垫层。 2. 基坑开挖前须对边坡稳定(无支护基坑)、支护型式(有支护基坑)、降水措施、挖土方案、运土路线、土方堆放位置等编制好施工方案,经审查批准后方可开工。 3. 天然基础承台必须满足刚性角的要求,否则必须与设计联系进行处理。 深基坑或基础地质情况及周边环境较为复杂的必须严格按照专项施工方案的要求进行施工支护和开挖,承台埋置较深可能对附近已有建筑物及市政设施造成影响的要在施工期间落实相应的监控措施及应急救援措施。 4. 桩与承台的连接:桩顶嵌入承台的长度对于桩直径不小于800mm的不宜小于100mm,对于250

基础项目施工工艺及规范标准

基础项目施工工艺及规范标准 水电部分 水路 1、规范: (1)水路改造施工时,应根据实际情况及客户要求,合理确定各用水点的位置及管道走向划线定位。 (2)墙内暗埋管道时,开槽必须用切割机开凿(泥凝土墙除外),宽度应一致,宽度应为管外径的1.5-2倍。嵌入墙面的管道深度不得小于5-10mm,墙面横向开槽不得超过1000mm,防止破坏建筑结构。厨卫水路开槽,槽内必须做防水。 (3)管线安装布局合理,横平竖直,间距平行,电线与暖气、热水、煤气管之间的平行距离不应小于200-300mm,如遇水电交叉无法留开距离时,相交处线管无直接。(4)坐便器给水管安装高度一般距净地面至角阀中心宜为250mm;洗脸盆冷热水预留接口距净地面高度宜为350~450mm;淋浴阀高度一般距净地面至预留接口中心线宜为1050mm。 (5)布冷热水管时,布管应上热下冷,左热右冷,冷热平行间距不少于150mm(特殊要求除外,如淋浴冷热水间距为150mm),布管时应保证整管使用合理(2米以内没有直接、整管除外)。

(6)改造完毕,未封闭之前应由监理和客户一起进行注水打压试验,打压数值应为0.8Mpa,保持二十分钟压力下降不得超过0.05Mpa为合格。厨卫阳台等开槽处必须用水泥沙浆封补,其他部位可用石膏封补。 (7)所有用水点应检验通水是否畅通。 2、检验工具: 水路打压泵、卷尺 电路 (一)墙体内的电路改造 1、规范: (1)电路改造施工时,应根据实际情况及客户要求,合理确定各用电点的位置及管道走向途径划线定位。 (2)墙内暗埋线管时,开槽必须用切割机开凿(混凝土墙除外),宽度应一致,线管深度应低于墙面5-10mm,宽度应为管外径的1.5-2倍。墙面横向开槽不应超过1000mm,防止破坏建筑结构。 (3)电源线暗埋在墙体内时,必须穿线管保护,线管口应平整无毛刺,导线在管内不得有接头和扭结,线管弯曲时应使用配套弯管工具弯管,不得有褶皱。如遇承重墙不允许开深槽时可以采用橡胶护套线管(或黄蜡管)代替PVC线管。使用波纹管接到灯

隐蔽工程施工工艺标准和要求

隐蔽工程施工工艺标准和要求 1、配合事项 (2) 1.1、.预留孔洞和预埋管线与土建工程的配合 (2) 1.2、线槽架的施工与土建工程的配合 (2) 1.3、管线施工与装饰工程的配合 (2) 1.4、各控制室布置与装饰工程的配合 (2) 2、排管规范要求 (2) 3、电气线路敷设规范要求 (4) 4、布线工艺保证 (5) 5、安装和端接 (8) 5.2、信息插座安装 (8) 5.3、安装工艺保证 (8) 5.4、焊接工艺保证 (9) 6、电源设备的安装 (10) 7、接地 (12) 7.1、弱电系统接地 (12) 7.2、电子设备的接地 (12) 7.3、数据处理设备的接地 (13) 7.4、电声、电视系统的接地 (13) 7.5、接地极和接地线的安装 (14)

1、配合事项 配合土建工程及其他工程,注意和遵循其施工规律。 1.1、.预留孔洞和预埋管线与土建工程的配合 在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。 1.2、线槽架的施工与土建工程的配合 线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。 1.3、管线施工与装饰工程的配合 配线和穿线工作,在土建工程完全结束以后,与装饰工程同步进行,进度安排应避免装饰工程结束以后,造成穿线敷设的困难。 1.4、各控制室布置与装饰工程的配合 各控制室的装饰应与整体的装饰工程同步,弱电系统设备的定位、安装、接线端连接,应在装饰工程基本结束时开始。 2、排管规范要求 1)管子安装前必须消除管内毛刺和铁锈并做防锈处理,钢管内壁要 求平滑、不应有扁曲或节痕,管口要求挫光。电线管的连接必须采用束结连接,焊管采用套管连接,管子需用钢锯切断,严禁用火焰、电焊切割。

施工工艺标准(样板)

2.1.2.4.1 圆柱模板施工工艺标准 1适用范围 本标准适用于工业与民用建筑工业与民用建筑现浇混凝土框架柱。 2编制依据 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑模板工程施工质量验收规范》GB 50209--2002 3施工准备 3.1 技术准备及要求 3.1.1圆柱模板方案得到监理批准,必要时可先做一根示范圆柱,待监理工程师验收后,全面实施。 3.2.2完成对操作工人的技术交底 3.2.3根据流水段划分,合理确定柱模加工数量。 3.2.4根据同直径的不同柱高,综合确定具有一定通用性的柱模高度,空出高度一般不宜 > 500mm。 3.2材料准备及要求 321钢框木(竹)胶合板块:长度为900、1200、1500、1800和2400mm宽度为300、450、600 和750mm宽度为100、150和200mm的窄条,配以组合钢模板。 3.2.2定型钢角模:阴角模150mrhC 150m材900mm (1200 1500、1800mm)阳角模150X 150X 900m(1200、1500、1800);可调阴角模250mnX 250mX 900m(1200、1500、1800mm 及可调T型调节模板,L型可调模板和连接角模等。 3.2.3连接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。 3.2.4支撑系统:定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方。 3.2.5脱模剂:水质隔离剂。 3.3主要机具铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。

施工工艺标准最新版

河南鼎晟装饰工程有限司 施 工 质 量 验 收 标 准 陈海生 (内部资料) 2010年1月

一、厨、卫防水工程允许偏差和检验方法。 1、基底质量要求: 标准——基层密实、牢固、干净、无浮土符合施工规范。2、基底与水泥砂浆结合要求: 标准——无空鼓、表面平整、密实、无裂缝和表面不起沙。 3、找平层坡度要求: 标准——排水坡度3-5%(水平尺测量) 4、找平层、保护层允许偏差: 标准——表面平整度3mm。 5、涂膜层厚度 标准——厚度均匀,不少于1.5mm。 6、防水层四周向上延伸。 标准——300mm 7、淋浴处向上延伸防水。 标准——1800mm 8、标准——无渗漏 二、顶工程及各种材质允许偏差和检验方法: ㈠、纸面石膏面板,木质胶合板吊顶工程的允许偏差 1、表面平整度:2mm 2、接缝平直:3mm 3、压条平直:2mm 4、接缝高低差:1mm 5、压条间距:2mm 6、收口线标高差4mm ㈡、金属板吊顶工程的允许偏差 1、表面平整:2mm 2、接缝平直:2mm 3、地格线平直:1mm 4、接缝高低差:1.5mm 5、压条间距:2mm 7、收口线标高差:2mm ㈢、花栅吊顶工程的允许偏差 1、表面平整:2mm 2、分格间距: 1.5mm 3、分格线平直:2mm 4、接缝高低: 1.5mm 5、收口线标高差:2mm ㈣、玻璃吊顶允许偏差 1、起拱高度:房间短向跨度的1/200 2、四周水平线:2mm 3、表面平整:2mm 4、接缝平直: 1.5mm

5、接缝高低: 1.5mm 6、压条平直、对角线:2mm 三、墙面、地面装饰工程不同材质允许偏差。 1、隔断墙罩面板安装允许偏差 ①表面平整、石膏板3mm 胶合板2 mm ②立面垂直、石膏板3mm 胶合板3 mm ③接缝平直胶合板3 mm ④压条平直胶合板2 mm ⑤接缝高低、石膏板0.5 mm 胶合板0.5 mm ⑥压条或明缝间距胶合板2 mm ⑦阴阳角方正、石膏板2 mm 胶合板2 mm 2、抹灰工程允许偏差 目测项目 表面洁净——优、良、差 接搓平顺——优、良、差 线角顺直——优、良、差 粘接牢固——优、良、差 脱层——有、无 爆灰——有、无 ①表面平直度≤3 (每室测量不小于等于处取最大值) ②立面垂直度≤4 (每室随机造墙面测量不少于处取最大值) ③阴阳垂直度≤3 ④阴阳角方正度≤4 (每室随机测量一阴阳角) 3、块材饰面层允许偏差,(根据基础材料标准) 人造石、饰面砖、外墙面砖光面石材 大理石陶瓷砖、锦砖方柱、圆柱 a)表面平整 1mm 2mm 1.5mm 1.5mm b)立面平整室内 2mm 2mm 2mm 2mm 室外 3mm 3mm 2mm 2mm c)阳角方正 2mm 2mm 2mm 2mm d)接缝平直 2mm 室外3mm室内2mm 2mm 2mm e)墙裙比平直 2mm 2mm f)接缝高低 1.5mm 室外1.5mm 1mm 1mm 室内1.5mm g)接缝高度 1.5mm 1.5mm 1.5mm 1.5mm 4、石板块地面面层的允许偏差和检验方法(根据基础材料标准) 允许偏差 大理石花岗岩板 ①表面平整度 1mm 1mm ②缝直平直 1mm 1mm ③接缝高低差 1mm 1mm ④踢脚线上口平直 3mm 3mm ⑤块块间隙宽度≤0.5mm ≤0.3mm

相关主题
文本预览
相关文档 最新文档
