为保证项目有序进行,加强对乙方施工过程中的动态监督和考核,特制定以下奖惩措施:

一、奖励措施

1、进度方面奖励措施

乙方施工过程中必须按照上报的总进度计划节点制定月进度计划、周进度计划。甲方、监理公司将按照周进度计划结合月进度计划和总进度计划对乙方的工程进度进行监管。如因乙方原因不能按期竣工,每延迟一天按合同结算总价的千分之一处罚;若每提前竣工一天按合同结算总价的万分之一奖励,但奖励最高额度不超过伍拾万元。

2、安全文明方面奖励措施

乙方施工过程中安全文明施工措施得当,符合甲方、国家和地方相关安全文明标准要求的,甲方将按照每一季度为一个考核周期,考核周期内甲方将根据考核结果给予乙方0 -50000元奖励。

3、质量方面奖励措施

乙方施工过程中质量措施得当,符合甲方、国家和地方相关质量标准要求的,甲方将按照每一季度为一个考核周期,考核周期内甲方将根据考核结果给予乙方0 -5000元奖励。

二、惩罚措施

1、基本规定

1)工程开工后,乙方未按照合同、招投标等方面要求执行的,甲方或监理单位将给予2000元/次的罚款。

2)甲方或监理单位组织例行检查时,如乙方不积极配合,给予500~1000元/次的罚款。

3)严格按图施工,严禁擅自更改图纸,违者甲方或监理单位将给予500元以上/次的处罚,并承担一切责任和经济损失。

4)所有钢材、水泥、砂、砌块等材料到现场均要有产品合格证并做复试报告,若不符合要求的材料,坚决不准使用,谁用谁负责,须待甲方和监理单位同意后方可使用,并要签字生效,违者甲方或监理单位将给予500元以上/次的处罚,并承担一切责任和经济损失。

5)现场分项工程施工前,需按甲方和监理单位要求制作实体样板,样板经过验收合格后方可大面积施工,如没有样板擅自施工,甲方和监理单位将给予2000元以上/次的处罚。

6)各分部分项工程经过验收合格后必须做好成品保护,任何人不得故意损坏,否则甲

方和监理单位将给予100~200元/次的罚款。

7)现场各工序施工过程中,必须要切实做到工完场清,否则甲方和监理单位将给予200/次的罚否款。

8)现场严格、认真执行三检制,各工种自检、互检、交接检合格后均填写好对应的表格,上交甲方和监理单位审核。对于三检制度落实不到位,甲方和监理单位第一次给予提醒教育,第二次给予警告,第三次给予500~1000元的处罚。

9)必须积极配合甲方和监理单位组织验收工作。甲方和监理单位对于第一次报验不合格,给予1000~2000元罚款,有关责任人处以50元∕次罚款;第二次报验不合格,处以2000~3000元罚款,有关责任人处以100元∕次罚款;累计超过三次(含第三次)报验不合格的责令有关负责人退出现场,乙方必须另行安排有关负责人,并满足项目要求,负责处以5000以上罚款。

10)不履行项目质量检查验收程序,擅自进行下一道工序施工的,甲方和监理单位对乙方处以1000~3000元罚款。

11)任何现场质量问题的修复、纠偏等工作都必须由甲方和监理单位批准,否则甲方和监理单位给予乙方处以1000元∕次罚款。

12)乙方收到施工质量整改通知单后没有在规定期限进行整改的,甲方和监理单位给予200~5000元的罚款。

13)乙方至收到甲方和监理单位通知后超过4个小时还未签收下发的文件并没说明原因的,甲方和监理单位给予200元/次的罚款。

14)乙方收到施工质量罚款单后,应加以重视,落实问题的整改,如继续出现相同问题,甲方和监理单位给予前次罚款金额的双倍进行处罚。

15)甲方和监理单位在日常检查中发生不合格项,乙方未进行原因分析,无整改措施的,甲方和监理单位视情节轻重处以300~800元罚款;出现质量问题,未进行改进并重复出现的,甲方和监理单位处以800~1500元罚款。

16)工程资料的进度必须和现场同步,对应签字栏不得代签。如发现,甲方和监理单位对乙方罚200元/次,造成经济纠纷的,给予2000元/次的罚款,并承担一切责任和经济损失。

17)发生工程质量事故隐瞒不报、谎报或者拖延报告期限的,甲方和监理单位对乙方处以800~1000元/次的罚款。

18)现场施工质量违反强制性条文的,甲方和监理单位对乙方给予2000元/次的罚款;

不按照图纸、专项施工方案施工的,甲方和监理单位对乙方给予1500~5000元/次的罚款。

19)建设单位、监理公司组织的会议,乙方项目经理必须参加,因故不能参加的需提前一天告知并委派项目副经理参加,无故缺席的一次罚款1000元,迟到10分钟以上的罚款500元;要求乙方项目副经理、技术负责人、生产负责人、安全项目经理参加的,其必须参加,因故不能参加的需提前一天告知并委派相关主管人员参加,无故缺席的一次罚款500,迟到10分钟以上的罚款100元;其他工程相关人员如有要求的也必须参加,因故不能参加的需提前一天告知并委派相关主管人员参加,无故缺席的一次罚款100元,迟到10钟以上的罚款50元。

20)乙方必须在进场一周内上报本工程新总进度计划,其应符合招投标过程中的进度计划的节点要求;每月24日上午上报月报和月进度计划;每周星期四10点之前上报周报和周进度计划。月报、周报及进度计划必须按照建设单位、监理公司要求进行编制,如不按时上报的,将给予300~3000元罚款。如上报的不符合要求需在1日内改正,否则将给予100~500元罚款。

21)建设单位、监理公司将按照乙方上报的总进度计划结合月进度计划、周进度计划对乙方的工程进度进行监管,如某一周施工进度滞后的需在下一周内纠偏,否则将给予10000元罚款,第二次则一次性加倍处以20000元罚款,依此类推,第N次则一次性加倍处以N*10000元罚款,以上罚款与合同中的相关罚款不冲抵。

22)本工程施工过程中如发生重大质量、安全事故的,责令限期整改直至合格,并承担相应责任,赔偿发包方损失,视事故影响处以1万元以上的罚款,并通报相关政府部门。

23)为了抓好工程安全文明施工,提高工程质量,增进经济效益,结合本工程特点制定以下制度,施工现场所有人员必须遵照执行。

2、关于安全文明施工

1)严禁在施工现场内打架斗殴,一经发现,罚500~1000元。

2)严禁在施工现场内酗酒闹事,否则罚款100-200元。

3)禁止在施工现场随地大小便,一经发现,罚款20-50元。

4)禁止在开会、验收等严肃场合高声说笑打闹,否则罚款50元。

5)施工现场内用语要文明,禁止当场辱骂或羞侮他人,否则罚款50元。

6)机械设备、工具材料等在施工过程中要保养到位、禁止使用违规设备和工具材料,一经发现,罚100~1000元。

7)施工现场内各施工作业人员必须按要求正确配戴安全帽,严禁赤脚和穿拖鞋作业,

否则未戴安全帽的罚款50元,赤脚和穿拖鞋的罚款20元。

8)非专业员不得私自接拆电缆、电线、电动机具以及开关、插座等,否则一经发现,处以100元罚款,并承担由此造成的损失。

9)非专业人员不得私自开启机械设备,不得在操作棚内与操作人员说笑打闹,否则处以100元罚款,并承担由此造成的损失。

10)各宿舍要制定防火、防盗等措施,并安排专人负责,如发现不符合要求的没处罚款200元。

11)施工人员在两米以上高空作业且无防护时,须系好安全带,否则每人罚款100元。

12)施工人员不得任意从高空向下抛掷物料,必须抛掷时,须设专人看护,否则,一经发现每次罚款300元。

13)施工作业人员不得任意拆除和挪动脚手架的基本构件,否则处以100元罚款,并承担由此造成的损失。

14)机具设备要专人专用,作业完毕后要拉闸断电,锁好闸箱,雨雪天气要做好防雨防雪工作,否则视情况给予200元以下罚款。

15)施工完后,每天要及时清理好现场,做到人走场清,工机具、设备该入库入库,应摆放的一定摆放好,否则罚款100-200元。

16)现场、生活区临时设施须按照国家和地方、甲方要求搭设规范、美观、到位,否则每项处罚50-5000元。

17)现场外立面防护须按照国家和地方、甲方要求搭设规范、美观、到位,否则每项处罚50-5000元。

18)现场、生活区内要干净整洁,材料、物品摆放整齐,门前禁止倾倒垃圾,并派专人负责,否则视情况每次罚款50-1000元。

19)各施工人员在施工过程中,必须严格遵守有关安全生产的法律、法规,严禁违章指挥和违章作业,否则视情况每次罚款50-50000元。

20)现场安全文明施工措施须符合国家和地方、甲方的相关要求,否则视情况每次罚款50-50000元。

3、关于工程质量

地基与基础工程

地基与基础工程的施工质量应符合《建筑地基基础工程施工质量验收规范GB50202-2002》的要求。

1)土方开挖的顺序、方法必须与方案一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,如违反该原则,每发现一次给予1000元的罚款。

2)桩位放样时,其偏差值应符合规范要求,超出允许偏差根据问题严重性给予100~300元/根的罚款。

3)桩头处理按操作规程施工,桩头处理后的标高必须满足图纸要求,违者给予100元/根的罚款。

4)桩头的处理需按图纸、规范要求施工,否则给予100元/根的处罚。

防水工程

防水工程的施工质量要求应符合《地下防水工程质量验收规范GB50208-2002》的要求。

5)水泥砂浆防水层表面应密实、平整、不得有裂纹、起砂、麻面等缺陷,阴阳角必须做出半径不小于50mm的圆弧,如不满足要求,给予50~200元/次的罚款。

6)铺贴防水卷材前,必须先将找平层清扫干净,在基面上涂刷基层处理剂,如直接铺贴则罚200~500元/次的罚款。

7)防水卷材的搭接宽度不能小于100mm,否则给予30元/米的罚款。

8)卷材在转角处、变形缝、穿墙管道等处要严格按照方案、规范施工,否则给予200元/处的罚款。

钢筋工程

钢筋工程质量要符合《混凝土结构工程施工质量验收规范GB50204-2002》、《钢筋机械连接技术规程JGJ107-2010》、《钢筋焊接及验收规范JGJ18-2003》、《03G101》、《04G101》的要求。

9)电焊工必须持证上岗,钢筋施焊要精心细致,一定要符合规范要求及机械性能试验标准,若不符合要求的坚决不用。违者不但赔偿经济损失而且要给予一个接头100元的处罚。

10)严禁对钢筋进行气焊烘烤,一经发现,对于已安装的钢筋需全部拆除,并且给予2000~5000元的罚款。

11)钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求,梁少放、漏放、错放一根钢筋,发现后补上,并罚100~300元/根(自己补上不计)。

12)钢筋绑扎一次性验收,如出现品种、级别、规格、数量、尺寸、纵向钢筋的排距、箍筋和拉筋的间距、锚固长度、搭接长度、接头设置等不符合设计要求和规范要求的,根据具体情况给予50~200元/处的罚款。

13)墙柱主筋跑位超出验收规范罚20元/根。

14)柱、墙箍筋不水平且漏绑扎超出验收规范,垫块不到位的罚20元/处。

15)预留洞口加筋按设计要求必须加到位,若达不到设计要求罚20元/处。

16)电渣压力焊检查偏心、融化点不均按接头个数罚10元/个;接头焊毕,敲去渣壳后发现焊包表面四周凸出钢筋表面小于4mm的,罚40元/个;焊包渣及墙柱内焊渣清理不干净罚10~20元/处;如果重复出现,双倍处罚。

17)带肋钢筋进行机械连接时,最小拧紧力矩应符合相关规定,否则给予50元/个的罚款。

18)结构楼板的板底筋在跨中采用绑扎搭接或焊接的,一经发现罚50元/处;有墙无梁的部位没有按照图纸设置加强筋的,罚100元/次。

19)梁上的附加板面筋(盖筋)长度允许偏差超过规范要求的或长度正确而摆放位置超出规范要求的给予20元/根的罚款。

20)梁支座处的非贯通筋(支座负筋)长度超出规范允许偏差的,给予50元/根的罚款。

模板工程

模板工程质量应符合《混凝土结构工程施工质量验收规范GB50204-2002》的要求。

21)模板及其支架应首先具有足够的承载力,刚度和稳定性,可靠地承受浇筑混凝土的质量,侧压力及施工荷载。门架剪刀撑不能少,结构线条、梁截面尺寸及模板标高均符合图纸要求及规范允许偏差值以内。

22)模板安装完自检、互检合格后报项目质检部,若检查偏差超出规范要求处以30-50元/处的罚款。

23)涂刷模板隔离剂时,不得污染钢筋和混凝土接茬处,如有污染罚10元/处。

24)梁、板、墙及结构线条做错或不按规定施工罚300~500元/处。

25)支撑架的扣件松动下沉一处罚20元/处。

26)模板几何尺寸支错一处拆掉重来。杜绝涨模现象,若有发生均由木工班返工打凿砼,偏差15mm以内的处罚50元/处,30mm以外罚200~1000元/处,漏浆严重造成构件变形的每处罚100~500元。

27)模板拆除后阴、阳角漏浆罚20元/条,柱、梁、线条、悬挑板、墙垛拆模后出现歪扭罚100~500元/处。

28)板面高低不平,墙模不成一条线,墙、柱、梁截面尺寸偏大或偏小,超出规范要求的,梁、柱接点差,给予20元/处的罚款。

29)墙、柱按照控制线、垂直度偏差超过5mm罚10元/处。

30)阳台、空调搁板及向外挑出部分上下不在一条垂直线上,偏差(以验收墙柱垂直度的标准检查)大的罚50元/处。

31)未经要求拆模的罚50元/处。

32)模板关头板不垂直罚5元/条。梁、墙、楼梯间平板内有木屑、树皮等杂物罚30元/处。

33)严格控制现浇板质量,特别是平整度和模板拼缝,为以后直接在板底打磨、批腻子,刷白。若达不到要求罚20元/平方米。

34)楼梯踏步支模相差较大导致结构尺寸偏差超规范要求的,以及拆模损坏结构棱角的罚20元/处。

35)变形缝、后浇带等特殊部位的快易收口网及泡沫板不按要求进行施工的给予500元/次的罚款。

混凝土工程

混凝土工程质量应符合《混凝土结构工程施工质量验收规范GB50204-2002》的要求。

36)蜂窝、麻面、漏振、漏筋、孔洞罚100~1000元/处。

37)浇筑后混凝土楼面平整度允许偏差不超过±5mm,超过10mm以外范围罚20元/平方米。

38)浇筑混凝土前严禁乱踩上层钢筋,浇筑混凝土时应用铺板搭桥,如有乱踩现象严重罚5元/平方米。

39)浇筑混凝土前应对模板喷水,若不喷水罚200元/层或200元/施工段。

40)浇筑混凝土12h后进行浇水养护,气温高的季节用薄膜覆盖浇水养护,中午吃饭应换班,若养护不到位导致混凝土缺水、裂缝等质量问题罚500~1000元/层。

41)混凝土养护时间为14天,有防渗要求和掺外加剂养护时间为21天,如达不到以上要求罚1000元/层。

42)标高低于室内正常标高值的部位必须满足设计要求,若达不到要求罚50元/处。

43)墙柱接头凿毛不到位处100元/处。

44)地下室后浇带、变形缝、塔吊预留洞、物料提升预留洞或分段浇筑位置及其他容易渗水的部位没有按要求设置止水钢板或有效止水措施的,给予100元/米的处罚。

45)混凝土浇筑完毕后,其强度未达到1.2MPa以上就上人、上材料的,给予50元/平方米的处罚。

砌体工程

砌体分项工程一定要符合《砌体结构工程施工质量验收规范GB50203-2011》的要求。

46)材料倒运过程中,如发现班组随意抛掷材料导致砖缺棱掉角、断裂的给予10元/块的处罚。

47)砌体灰缝的砂浆饱满度必须符合规范要求,不得有透明缝,瞎缝、假缝等质量问题,如达不到要求给予50元/平方米的处罚。

48)水泥砂浆配合比必须满足设计或施工方案要求,否则给予300元/次的罚款。

49)砖砌体应以水平线排分皮数杆,第一批砖底如灰缝偏厚,底部用细砼或高标号砂浆找平,若达不到规范要求罚20元/处。

50)构造柱浇灌混凝土前,模板浇水湿润,将模板内的落地灰,砖渣和其它杂物清理干净,若达不到规范要求罚100元/处。

51)填充墙砌至接近梁、板底时,应按方案要求留一定空隙,待墙体砌筑完并应至少间隔7天后再进行其补砌挤紧,若达不到要求给予30元/米的处罚。

52)砌体内图纸要求放置拉接筋的部位不符合要求的或者漏放钢筋的,给予10元/根的处罚。

53)门窗洞口过梁必须满足设计及规范要求。

54)预制过梁的几何尺寸和方案要求偏差大于10mm以上的,处罚30元/米;过梁钢筋不符合方案要求的,给予50元/米;过梁砼有蜂窝、麻面、平整度差等问题,罚30元/米。

55)植筋现浇过梁的钢筋植入深度应满足15d,否则罚50元/根;植筋后钢筋的自由端和纵向钢筋的搭接、焊接长度需满足方案要求,否则罚30元/根。

56)砌体根部没有按照图纸、方案要求砌筑实心砖、浇筑砼挡水坎的,给予50元/米的处罚。

抹灰工程

抹灰工程质量应符合《建筑装饰装修工程施工质量验收规范GB50201-2001》中的要求。

57)砂浆配合比必须符合方案要求,否则罚500元/立方米。

58)基层处理应无灰尘、无油腻,砼墙面要毛面处理到位,若不到位罚10元/平方米。

59)抹灰前应提前洒水湿润,若不洒水湿润罚10元/平方米。

60)室内墙面、柱面和门洞口阳角应用1:2水泥砂浆(具体配合比见图纸)做暗护角,其高度不应低于2m,每侧宽度不应小于50mm,若达不到要求罚10元/米。

61)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脆层、空鼓,面层应无爆灰和裂缝,若达不到规范要求罚30元/平方米。

62)抹灰层厚度应符合设计要求,若达不到规范要求罚10元/平方米。

63)抹灰表面应平整、光滑、洁净、颜色均匀,抹灰分格缝和灰线应清晰美观;墙面平整度、垂直度超出规范给予50~100元/处的罚款;墙面观感差、掉砂、泛白,处罚50元/平方米。

64)墙面抹灰层采取加强措施时,没有搭接或者搭接长度不足的部位,处罚5元/米;不同材质交接处搭接长度不足罚10/米;固定钢网的钉子的规格、间距不满足方案要求,给予20元/平方米的处罚;没有挂网就擅自抹灰的,给予100元/平方米的处罚。

65)门窗洞口、预留洞口在抹灰后的尺寸必须符合图纸要求,偏差超出规范要求导致门窗无法安装的,给予50~100元/处的处罚。

66)墙面如出现预留洞不圆或不方正等问题,给予20元/个的处罚。

67)有排水要求的部位应做滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度应均匀,表面应光滑,棱角应整齐,若达不到规范要求罚10元/米。

68)室内抹灰阴角要顺直,三角交点要清晰,阴阳角要方正,若达不到要求罚10元/条。

69)每层(基层、中层、面层)抹灰厚度不应超过规范和规程规定的厚度,当抹灰总厚度大于或等于35mm时必须用网片进行加强,严禁一遍成活,灰层不可跟得太紧,抹灰层施工完后,夏季高温要及时喷水养护,若达不到要求罚20元/平方米。

70)砼梁、墙、柱及图纸、方案要求的部位的基层宜采用凿毛毛化或砼界面剂处理,也可用1:1水泥砂浆拉毛或喷浆进行毛化处理并喷水养护,确保基层和粉刷层的结合,墙面抹灰前认真做好基层处理和浇水湿润工作,砼面的隔离剂及杂物清理干净,若达不到要求罚10元/平方米。

71)外墙穿墙螺杆洞漏堵一个罚款20元/个,堵洞眼空鼓罚5元/个;质量不合格的返工,并进行罚款10元/个。

门窗工程

门窗安装应采用预留洞口的方法施工,不得采用边安装边砌口或先安装后砌口的方法施工,否则每发现一次给予500元/次的罚款。

72)建筑外门窗的安装应牢固,在砌体上安装门窗严禁用射钉固定(该条为强制性条文),否则给予500元/樘的罚款。

73)金属门窗、特种门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚都应符合设计要求,否则给予200元/樘的处罚。

74)金属门窗框和副框的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合图纸、方案要求,否则给予200元/樘的罚款。

75)门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘,并且推拉门窗扇必须有防脱落措施。若达不到要求给予100元/樘的处罚。

76)金属门窗的配件的型号、规格、数量要符合图纸设计要求,安装要牢固,位置要正确,功能需满足要求。若质量不达标,给予50元/樘的处罚。

77)门窗框安装后,表面应洁净、平整、光滑、色泽一致、无锈蚀。大面应无划痕、碰伤。如不达标给予100元/樘的处罚。

78)金属门窗在安装后,框与墙体的缝隙应填嵌饱满,并采用密封胶密封,如现场擅自使用其它不符合规范、方案要求的填嵌方法,将给予500元/樘的罚款。

79)门窗框周边的密封胶表面应光滑、顺直、无裂纹。若不达标,给予50元/樘的处罚。

80)门窗安装的允许偏差应符合规范要求,否则根据其偏差程度将给予100~300元/樘的处罚。

81)门窗安装过程中,如发现土建预留洞口不满足设计要求,应有处理方案,不得擅自打凿,否则给予500元/次的罚款。

82)门窗玻璃的安装质量应满足规范要求,出现质量问题的,根据问题严重性给予100~500元/处的罚款。

屋面工程

屋面工程的施工质量应符合《屋面工程质量验收规范GB50207-2002》的要求。

83)平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm,若达不到规范要求罚20元/米。

84)卫生间沉箱、厨房、阳台、生活阳台、空调位、花池的地面抹灰必须按照设计要求向地漏找不小于1%的排水坡度,侧壁根部做半径不小于50mm的小圆角,若达不到要求,给予50元/处的罚款。

85)基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,内部排水的水落口周围找平层应做面略低的凹坑,此处易渗漏部位宜增设一道防水措施。防水施工完成后应做蓄水或淋水试验。若达不到要求罚20元/米。

86)高出屋面表层的卫生间排气管、烟道、消防管及消防管支架和空中花园屋面的给水管等根部处理应符合设计、规范及方案等要求,若达不到要求处以罚款50元/处。

87)保温层含水率必须符合设计要求,若达不到要求罚10元/平方米。

88)找平层平整度及分格缝的位置和间距应符合要求,若达不到要求罚20元/平方米。

89)蓄水试验发现渗漏、积水现象罚100元~200元/处。

90)屋面瓦施工必须满足方案要求,发现屋面瓦颜色排列错误、瓦搭接不够等质量问题的,给予200元/平方米的处罚。

91)屋面瓦坐铺砂浆不饱满,对钢钉、铜丝进行偷工减料的,每发现一次罚500元。

92)屋面瓦施工完毕后,未进行成品保护造成破碎的,罚50元/块;没有将污染处按要求清洁干净的,罚100元/平方米。

电气工程

电气工程质量应符合《建筑电气工程施工质量验收规范GB 50303-2002》的要求。

93)电气线路、设备和器具的支架、螺栓等部件,与建筑结构构件的连接应牢固,不得采用熔焊(电气焊),且严禁热加工开孔。若达不到要求罚50元/处。

94)接地(PE)或接零(PEN)干线的连接必须具有不可拆卸性,支线必须单独与接地或接零干线相连接,不得串联连接:金属导管(除复合型可挠金属导管外)必须接地或接零。金属软管不得作为电气设备的接地导管。电缆金属支架、导管过墙、板的电缆金属套管应保护接地或接零;钢管与箱体间应按规定做跨接地线。镀锌导管、可挠性保护管应采用专用接地卡跨接地线;金属线槽、桥架插接母线外壳应可靠接地或接零,安装牢固,并不得敷设在易燃、易爆的气体管道上方。金属线槽不得作为设备接地导体。镀锌线槽、桥架连接板两端不少于2个连接固定螺栓,平垫、弹簧垫齐全。金属线槽全长不少于两点与接地干线相接。非镀锌线槽连接板两端应跨接地线,接地线材质、截面应符合相关规范、标准或企业技术标准要求。若达不到要求,根据问题的严重性给予100~1000元/处的罚款。

95)金属导管、线槽应按规定做防腐处理。非镀锌钢导管内外壁均做防腐处理(埋入混凝土中导管外壁除外)。塑料线槽须有阻燃标记。塑料电线保护管及接线盒必须是阻燃型产品,外观不得有变形和破损。金属电线保护管及接线盒外观,不得有折扁、裂缝,管口应平整,管内无毛刺。表面涂层均匀,无污染、无锈蚀。若达不到要求处罚30元/米。

96)电线、电缆的配管及线槽、桥架敷设安装的位置、走向、连接、固定方法等,必须符合有关规定。配线应分色,导线绝缘电阻值必须符合有关要求。若达不到要求罚100~500元/处。

97)金属导管严禁对口熔焊连接。镀锌和壁厚小于2mm的钢导管,不得套管熔焊连接。三相或单相的交流单芯电缆,不得单独穿于钢导管内。若达不到要求罚50~300元/处。

98)电源插座的规格、型号、接线和安装,应符合规范和设计要求。厨房、卫生间安装防溅插座,潮湿场所采用密封型保护地线触头的保护型插座。各种插座安装均应与墙面(地面)贴紧、无缝隙、安装牢固,表面光滑平整,盖板、装饰帽齐全、固定牢靠,无破裂、划伤。若达不到要求罚50元/个。

99)照明开关的接线和安装,应符合规范和设计要求。同一建筑工程的照明开关,应采用同一系列产品,开关的通断位置一致。安装位置正确、便于操作,高度、距离符合要求,开关面板紧贴墙面,周边无缝隙,安装牢固,操作灵活,接触可靠。表面光滑整洁、无碎裂、划伤,部件完整,装饰帽齐全。若达不到要求罚50元/个。

100)成套配电柜、控制柜(台)和动力、照明配电箱(盘)安装所用的电器设备和导线、端子等器材产品,必须是经过有产品生产许可认证厂家的合格产品。产品的型号、规格和安装质量必须符合规范和设计要求。如达不到要求,给予200~1000元/次的罚款。

101)配电箱柜安装牢固,垂直度、平整度要符合规范要求。根据偏差严重性给予100~500元的罚款。

102)箱体开孔与导管管径匹配、无气割开孔。暗装配电箱与墙面贴紧。表面油漆完好,无污染;配电箱柜内电器安装整齐牢固。配线正确,接线端子固定牢固;强弱电端子隔离布置。

103)照明配电箱(盘)内,分别设置N线和PE线汇流排,N线和PE线经汇流排配出。母线镀层完整,紧固螺栓直径、数量、搭接面符合要求;开关、电器、电缆应按规定标识正确、清晰、齐全。箱、柜内电器安装系统图图例应与箱、柜内电器安装一致。绘图正确、清晰、整齐、适用;导线按相序及用途分色一致,接线不用开口鼻子。线鼻子根部用热塑封或绝缘布包扎,颜色与分色一致,包扎整齐、美观;箱柜内导线按回路分束绑扎,导线应留有余量。若达不到要求罚100元/处。

给水排水工程

给水排水工程应符合《建筑给水排水及采暖工程施工质量验收规范GB 50242-2002》及图纸要求的相关图集的要求。

104)建筑设备安装工程所用材料、配件、半成品、成品、器具和设备的品种、型号、规格、性能及其产品质量应符合规范、标准和设计要求;应按有关规定具有产品出厂合格证明、复试检测报告、产品质量认证或生产许可证。若达不到要求罚500元/次。

105)管道和设备安装应位置正确,排列合理整齐,坡度、坡向、减震、伸缩等符合要求;支架、吊架、托架的构造形式、规格尺寸、间距、位置应符合有关标准、规范和设计要求,

安装固定牢固、平整、与支承物或垫层接触紧密、平稳,不得与管道直接焊接,防腐处理良好。如发现质量问题,将给予100~500元/处的罚款。

106)管道和设备连接接口应平整、严密、无渗漏,其备接甩口应封闭严密。采用柔性接头的管道、设备不得使其接头和管道接口承重。否则给予200~500元/处的罚款。

107)室内给水管道必须采用与管材相适应的管件。生活给水系统所涉及的材料和设备必须达到饮用水质检验卫生标准;给水系统的阀类、配件、器具、水表安装位置正确,接口合格,出水方向合理,规格、型号符合设计要求。若达不到要求,给予100~500元/处的罚款。

108)水泵、水箱、消防器材设备等安装符合规范,管道穿墙处的保护连接合格;表面涂层光华整洁,色泽均匀,无露涂透底、流坠,无裂缝、起皮、无滴水、渗漏。若达不到要求罚50~500元/次。

109)室内冷、热水、气等压力管道和设备系统安装后,管道保温前应进行压力试验(有记录),试验方法和试验压力应符合规范规定。暗敷设的热水、采暖管道使用各类塑料及复合管时,地面内不得有接头;管道穿墙及出地面应设置硬质套管,套管高度、规格应符合有关规定,需防水者应做防水处理。埋设管道保护层、保温层厚度应符合设计要求;明装的塑料管道应固定牢固,不得有松动和污染。若达不到要求罚100~500元/处。

110)排水系统的无压管道、设备在隐蔽前,应按规定进行灌水试验。室内排水管道应按有关规定做通球试验,确保排水畅通;金属或非金属排水管道的吊钩、箍卡,支、吊架安装牢固;检查口、清扫口伸缩节、止水环及污水通气管设备的位置、间距、数量应符合规范和设计要求,并便于检修。若达不到要求罚200元/处。

111)地漏应设置在有防水地面,地面排水坡度、流向符合要求,无倒泛水;地漏卧入地面的位置、深度正确,周边封闭严密无渗漏、平整、光洁、美观;水封深度不小于50mm。若达不到要求罚100元/处。

112)卫生器具等设备安装应平稳牢固,器具符合节水型要求,并与支架接触紧密、平稳,位置、标高、坡度、管径符合要求;成排器具排列整齐一致,排水口与排水管连接牢靠、封闭严密、无渗漏;表面光滑洁净,实用美观,嵌缝胶均匀顺直,粘结牢固,无堵塞、不渗水、不滴漏,无污染、无裂纹、无破损。若达不到要求罚50~200元/处。

三、附则

1、其他未提及情况在施工中出现进度、安全文明、质量等问题,将根据具体情况给予50~5000元罚款,且负责完善、修复。如工程中出现重大事故问题,须经相关部分鉴定并给出处理意见,乙方必须严格按照处理意见及国家相关规范进行处理,并承担由此造成的一切

损失。

2、在执行本制度过程中,发现存在不足之处,可将意见上报甲方,经讨论决定后的结果会在下次修订时纳入相应条款。

3、以上奖罚将以书面的形式进行,由建设单位、监理单位签字认可并告知乙方,所有奖罚款项将在当月工程款或竣工结算中给予或扣除。

4、本制度从乙方进场起开始实施,如有工地相关负责人违反上述规定者罚款金额加倍。

工程项目施工现场管理制度汇总

工程项目施工现场管理奖惩制度 一、施工现场考勤管理 1、工程项目现场全体工作人员必须每天准时出勤。考勤时间为:8:30-18:00 2、工作人员外出需要向项目管理人员请示,获准后方可外出。 3、项目管理人员外出需向分管经理汇报。 4、事假要提前向项目管理人员申请,及时安排好自己工作并按照公司相关请假制度办理请假手续。 5、因工程进度需要加班时,所有工作人员必须服从。并按照公司相关加班制度办理加班申请手续。 6、工程施工现场考勤由安全员每日统计并报公司办公室登记考勤。 奖惩设置: 1、每月全勤者发放全勤奖50元,并公司内部通报表扬。 2、迟到早退一次罚款10 元,两次罚款30元,三次罚款50并通报批评。 3、加班人员根据公司加班管理制度给予相应加班工资及调休安排。 4、夏季高温时期工作时应避开日最高温时段,以防中暑。为体现公司人性化管理,关心员工,7-8月公司对工程施工现场工作人员发放高温工作补贴100元/每月。 二、施工现场记录管理 1、施工现场每日例会由施工现场安全员负责记录归档,并报送经理。 2、工程施工安全员应严格城建档案管理要求,做好项目施工相关资料档案工作。做好施工现场每日例会记录、每周例会记录,临时现场会议记录及每日施工日志。 3、各类档案资料施工日志等需分类保管,做好备份,不得遗失。同时建立相关电子文档,每日报送经理。 奖惩设置: 1、每日施工日志记录完整,及时发现问题并提交者奖励50元并公司内部通报表扬。 2、无故缺席例会或没有及时报送施工日志第一次罚款10元,两次罚款30元,三次罚款50元并通报批评。 四、施工现场仓库材料管理 1、材料入库必须经项目管理人员验收签字,不合格材料决不入库,材料员必须及时办理退货手续。 2、保管员对任何材料必须清点后方可入库,登记进帐。填写材料入库单。同时录入电子文档备查。 3、材料帐册必须有日期、入库数、出库数、领用人、存放地点等栏目。 4、仓库内材料应分类存入堆放整齐、有序、并做好标识管理。并留有足够的通道,便于搬运。 5、油漆、酒精、农药等易燃易爆有毒物品存入危险品仓库。并配备足够的消防器材,不得使用明火。 6、大宗材料、设备不能入库的,要点清数量,做好遮盖工作,防止雨淋日晒,避免造成损失。 7、仓库存放的材料必须做好防火、防潮工作。仓库重地严禁闲杂人员入内。

项目施工现场管理要求

项目施工现场管理要求 为保证项目有序进行,加强对乙方施工过程中的动态监督和考核,特制定以下奖惩措施: 一、奖励措施 1、进度方面奖励措施 乙方施工过程中必须按照上报的总进度计划节点制定月进度计划、周进度计划。甲方、监理公司将按照周进度计划结合月进度计划和总进度计划对乙方的工程进度进行监管。如因乙方原因不能按期竣工,每延迟一天按合同结算总价的千分之一处罚;若每提前竣工一天按合同结算总价的万分之一奖励,但奖励最高额度不超过伍拾万元。 2、安全文明方面奖励措施 乙方施工过程中安全文明施工措施得当,符合甲方、国家和地方相关安全文明标准要求的,甲方将按照每一季度为一个考核周期,考核周期内甲方将根据考核结果给予乙方0 -50000元奖励。 3、质量方面奖励措施 乙方施工过程中质量措施得当,符合甲方、国家和地方相关质量标准要求的,甲方将按照每一季度为一个考核周期,考核周期内甲方将根据考核结果给予乙方0 -5000元奖励。 二、惩罚措施 1、基本规定 1)工程开工后,乙方未按照合同、招投标等方面要求执行的,甲方或监理单位将给予2000元/次的罚款。 2)甲方或监理单位组织例行检查时,如乙方不积极配合,给予500~1000元/次的罚款。 3)严格按图施工,严禁擅自更改图纸,违者甲方或监理单位将给予500元以上/次的处罚,并承担一切责任和经济损失。 4)所有钢材、水泥、砂、砌块等材料到现场均要有产品合格证并做复试报告,若不符合要求的材料,坚决不准使用,谁用谁负责,须待甲方和监理单位同意后方可使用,并要签字生效,违者甲方或监理单位将给予500元以上/次的处罚,并承担一切责任和经济损失。 5)现场分项工程施工前,需按甲方和监理单位要求制作实体样板,样板经过验收合格后方可大面积施工,如没有样板擅自施工,甲方和监理单位将给予2000元以上/次的处罚。 6)各分部分项工程经过验收合格后必须做好成品保护,任何人不得故意损坏,否则甲

施工现场管理办法

施工现场管理办法 为了加强施工过程管理,有效控制工程质量、进度、投资和安全文明施工,确保项目按计划建设,顺利完成投资目标。施工单位在工程质量、进度控制,安全文明施工过程中,必须认真落实项目部、监理部下达的各项管理、施工计划,必须切实服从项目部、监理部统一管理、统一指令,保证工程施工的各项目标按计划落实。监理部负责对工程的质量、进度、投资控制和安全文明施工全方面管理,对于质量低劣、进度迟缓、安全文明施工较差、不按图纸和规范施工、不服从建设单位及监理部管理的施工单位,监理部有权根据实际情况予以处罚。 一、施工项目部、监理项目部的管理 1、施工单位必须严格执行项目经理负责制,并严格按照项目组织管理体系逐层管理且责任落实到人。 2、严格执行监理审批认可的质量保证体系、技术保证体系和安全保证体系。认真落实“三检”制度。 3、项目经理和项目总监等主要管理人员必须坚守岗位,如果必须离岗,应提前向甲方和监理书面请假,如果因工作需要调离,应提前十天向甲方、监理书面报告。 4、工程施工管理必须严格执行《工程建设标准强制性条文》和《建筑工程施工验收规范》等有关规定。 二、质量管理 1、钢材、水泥、防水等各种工程用材料,钢材焊接或连接接头须由监理现场见证随机取样后进行复试。装饰工程和安装工程等主要材料必须先送样品,需要复试及必要的功能性检测的,尚应见证取样复试合格后方可组织材料大批进场,监理部根据样品分批进行验收。进场材料发现以次充好必须退场并给以相应的处罚。 2、施工单位要建立书面技术交底记录制度。每道工序施工前应有项目部技术人员依照施工操作规范、验收规范向专业工长进行详细技术交底,并有

工程项目施工现场管理细则

管理制度工程项目施工现场管理细则2010年05月目录2目录总则 4 一、管理组织 4 1、施工现场分三级管理机构 4 2、各级管理基本架构 4 3、管理机构的职责 4 1)工程项目部 4 2)工程监理部 4 3)单位施工项目部 5 二、现场管理办法 5 1、施工进度管理 5 2、施工质量管理 6 3、施工现场安全文明施工管理7 三、工作流程8 1.1.三通一平8 1.2.水文地质勘测9 1.3.项目开工准备9 1.4.项目开工技术准备9 1.5.项目开工9 1.6.地基与基础工程施工10 1.7.主体施工10 1.8.工程进度控制10 1.9.工程质量控制10 1.10.工程成本控制10 1.11.安全文明施工管理10 1.12.分包商及供应商管理10 1.13.园区配套及景观工程10 1.14.工程竣工验收10 附件:11 《土方开挖验收管理流程》11 《地下防水卷材验收管理流程》13 《钢筋工程验收管理流程》 15 《模板工程验收管理流程》17 《混凝土工程验收管理流程》20 《楼地面工程(水泥砂浆楼地面)验收管理流程》23 《楼地面工程(板材楼地面)验收管理流程》 26 《外墙涂料工程验收管理流程》28 《铁艺工程(栏杆、百叶)验收管理流程》 31 《油漆涂料工程验收管理流程》33 《干挂石材工程验收管理流程》35 《玻璃幕墙工程验收管理流程》38 《屋面工程验收管理流程》42 《铝合金门窗验收管理流程》46 《塑钢门窗验收管理流程》49 《砌体工程验收管理流程》51 《抹灰工程验收管理流程》55 《外墙面砖工程验收管理流程》58 《土方回填工程验收管理制度》61 《建筑电气安装工程验收管理流程》63 《电梯工程验收管理流程》71 《建筑给水工程验收管理流程》74 《建筑排水工程验收管理流程》78 《建筑消防工程验收管理流程》 82 《建筑采暖工程验收管理流程》86 《建筑燃气工程验收管理流程》90 《景观工程施工管理流程及制度》94 一、施工前期准备94 二、进度控制94 三、质量控制94 四、操作过程95 五、施工工序控制95 5.1.基层95 5.2.垫层97 5.3.侧、缘石99 5.4.铺装、面层100 5.5.铁艺及不锈钢102 5. 6.砖砌体105 5. 7.绿化106 总则为更好

建筑施工现场项目部管理制度

豪斯建工 工 程 管 理 制 度 实 施 细 则

工地治安综合管理制度 为了加强工程安全文明建设,提高职工队伍素质,建立健全工地治安的综合管理制度,使工地生产顺利进行,使工地内的生活纳入正常轨道,特制定此制度: 一、各工种及施工人员之间,班组之间要互敬互爱,团结友好,发生矛盾时,彼此应互相尊重,互相让步,以共同方便施工作业为原则,解决不了时,要及时报请班组长或上级领导协调解决,严禁轻易发生骂人、打人等粗暴行为。对于出现打架行为的,视情节严重程度及认错态度好坏给予处罚,原则上处以100元内的罚款。对团伙性的群架行为,带头闹事者,情节特别严重的,处以500元内的罚款,并对所在班组的班组长进行经济处罚,情节恶劣者,呈报公安部门处理。 二、严禁在工地内赌博,或以娱乐为借口变相的进行赌博活动,如有违反的,一经查实,将给以500元以内的处罚,并对相关人员予以通报批评。 三、本工地内的任何临时用电,必须有本工地的固定值班电工负责安装,任何人都不得私接乱拉电线及私装灯头或插座。如特殊情况需临时装用,须经项目部批准后,由项目部派人安装,违者,视情处当事人罚款项50-200元,如出现任何问题,一切后果都由当事人自负。 四、施工现场内楼梯间及其它通道的照明灯泡,除本工地电工外,任何人都不得随意摘取,违者每次处罚款200-500元罚款。 五、每个职工都要护工地和他人的财物,对偷窃工地和他人财物者,处以偷窃价值5-10倍的罚款,情节严重者,送交公安部门处理并逐出工地。 六、全体人员都要爱护安全防护、防盗设施,破坏本工地防盗及安全

防护设施者,情节恶劣者,呈报公安部门处理。 七、要保护楼内的清洁卫生,严禁在楼内随地大小便。 八、严禁翻大门或翻围墙进入工地。 九、非本工地施工人员严禁进入施工现场,不听劝阻者视情论处。 十、班组长应模范贯彻执行各项规章制度,在职工中以身作则,做好表率作用,积极支持,主动配合项目部的各项工作。 十一、班组长要努力履行自己的职责,在职工中特别是新收职工中及时传达本工地各项规章制度和条例,使工地的各项规章制度人人皆知,班组长如发现自己班组的职工有违法乱纪现象要及时纠正。。 十二、全体人员都必须积极支持,主动配合门卫、值班电工及项目部管理人员的工作。 安全管理条例 为了认真贯彻“安全第一,预防为主”的方针,以安全生产为宗旨,实施施工现场标准化管理,做到安全生产,文明施工,特制定本条例。 一、进入施工现场必须戴好安全帽,并扣好帽带,如发现不戴安全帽上班者罚款,班组长管理人员加倍罚款。 二、酒后作业罚款按有关条款处理。 三、穿拖鞋,赤脚操作者。 四、未经施工负责人同意而擅自拆除防护设施、安全标志、警告牌。 五、木工棚,仓库等禁烟场所内吸烟处。 六、在施工现场设置的灭火器等消防器材及安全设施禁止乱动和拆除。

施工项目部管理制度

施工项目部管理制度项目部组织人员 项目经理: 项目部其他管理人员: 施工员: 技术员: 质检员: 预算员: 安全员: 保管员: 资料员(含联络员): 材料员:

库管员: 项目经理综合管理制度 一、抓好项目部的各项管理工作,以提高经济效益为中心,以抓好工程质量、安全生产、资金催收、工程承接为工作重点,奖优罚劣,完成上级各主管部门下达的各项计划指标。 二、带头执行实施分公司的各项文件和管理制度,并及时传达和落实公司的会议精神,对项目部的生产经营有领导权和指挥权,及时处理好甲方、监理关系。 三、组建好项目领导班子,负责好工地之间的人员调动,保证充足人员合理安排调动督促人员及工序穿插,保证充足资金及各种材料供应确保各项生产按计划顺利进行,对项目班子成员有撤换的权力。 四、抓好项目部的财务管理、资金催收工作,严肃财经纪律,定期检查财务管理工作,对财务帐目心中有数,杜绝非生产性开支及其它违法经营活动。

五、抓好经营核算及成本分析工作,每月进行成本分析,对比找 准原因奖罚分明,制定好劳动定额及人工费价格,搞好产值、人工费、材料费及报销单据的审核,抓好项目部的经营管理,按照成本控制流程定期每周三召开项目部会议,重点抓好过程控制,提高经济效益。 六、抓好质量安全管理,确保质量安全目标的实现。确保不出现 任何质量及安全事故的发生,认真宣传企业文化提高公司的社会信誉。 七、抓好职工的思想教育工作,严明奖罚制度,招用好生产人员 确保生产顺利进行,充分调动广大职工的积极性和能动性,确保工程按期交工。 八、搞好产值、二包人工费、点工及零星用工工费、材料表及报 销单据的审核工作,抓好各种材料的质量、价格把关工作。抓好食堂的管理工作,堵塞一切漏洞。 九、负责好各单项工程的生产, __和调动,督促施工工长搞好各工种工序之间的穿插,确保工程顺利进行,抓好劳动定额制定及人工费价格的制定,确保经济效益。 十、制定项目部管理细则,做好项目部管理人员指标考核。

工程项目现场的安全文明施工管理

工程项目现场的安全文明施工管理安全文明施工是工程建设永恒不变的主题。工程建设安全文明施工水平反映了工程管理的水平。安全文明施工管理是工程管理中最重要的工作之一,它贯穿于工程项目的整个始末,一个工程项目若在安全文明施工管理工作上出了问题,尤其是出了安全事故,往往造成工程停工,工期后延,施工单位在经济、名誉上收到重大打击,致使后期施工受到严重影响,建设单位往往不能实现既定的工程计划目标。 随着建筑行业的不断发展,工程安全文明管理问题也越来越受到普遍的重视。在工程施工过程中,如何提高安全生产工作和文明施工的管理工作,实现工程施工的标准化、规范化,预防伤亡事故的发生,确保工程目标计划的顺利实现,已成为摆在我们工程管理人员面前的一个重要的课题。 一、建立、健全安全文明施工管理体系 要想进行系统的管理,必须首先建立一个安全文明管理的机构,建立公司、监理公司、施工单位三级管理网络,由建设单位公司分管领导、监理公司总监、施工单位项目经理共同组成,这个机构是整个工程项目的最高安全管理机构,负责项目施工方案的审核,单位之间安全文明施工问题的协调,并参加每月进行一次的整个工程的全面安全文明施工检查,并在月施工协调会上通报检查情况,对存在的问题限期进行整改,对在限期内未整改完成的项目要进行处罚,并要求再整改,未完成再罚,之至完成。 2、安全文明施工管理小组 项目安全管理最高机构下设安全管理小组,由监理单位牵头,建设单位工程管理部门负责人或部门工程管理人员、施工单位专职安全员参加,负责工程现场日常安全管理工作,每周进行一次全面的安全检查,并在周施工协调会上通报检查情况,对存在的问题限期进行整改,对在限期内未整改完成的项目要进行处罚,并要求再整改,未完成再罚,之至完成。 二、确定安全文明施工管理工作的目标 安全文明施工管理工作的目标和安全管理机构一样,都应该在开工前的工程协调会上确定,对于海螺集团在建工程,工程管理工作目

对当前建筑工程施工现场管理的思考

对当前建筑工程施工现场管理的思考 做好建筑工程施工现场管理是当前建筑行业必须解决的重要问题之一。本文从建设一流的项目管理团队、规范现场管理等角度出发,分析如何才能更好的做好建筑工程施工现场管理工作。 标签团队建设;质量管理;进度控制;安全管理;文明施工 建筑工程施工现场是展示企业形象的窗口,发扬企业文化的阵地,企业利润创造的源泉,所以加强施工现场管理非常重要,一定要树立“干好现场,才能赢得市场”的理念,实现精细化管理。 一、建设一流的项目管理团队 天时不如地利,地利不如人和,项目部任何目标的实现都必须以人为本,建设一流的项目团队。 (1)根据工程项目的规模、特点、工期的长短、企业对该工程的期望目标,成立项目组织机构。 项目经理作为项目整个实施过程的管理核心,一定要懂技术、善管理、敢创新、精算帐、会经营。其他各生产组、材料动力组、技术质量组、安装组、财务劳资组、经营预算组、行政后勤组的人员从年龄、知识结构、施工经验、数量上配备合理。首先实现项目管理人力资源的优化。 (2)团队要进行全面的管理策划,确定工程所要实现的进度目标、质量目标、文明工地创建目標、安全管理目标、成本控制目标。 建立和健全项目部各项管理制度,运行《质量、环境、职业健康安全管理》体系,根据管理体系对所确定的目标进行量化分解到每一个小组、明确每一个人的职责和安全生产责任制。让每一个员工都知道该干什么、怎样干、干到什么程度。整个项目施工团队做到目标明确、思想统一、步调一致。 (3)收入分配要进行绩效考核,要制订激励约束措施,充分调动每一个人的积极性。 首先由项目经理牵头,根据每一员工的工作目标量化分解,每一个月都要进行一次考核,考核其工作完成情况、各小组配合情况、为项目管理、项目创新建言献策情况、为成本降低所做的贡献情况、建设单位和监理公司的反映情况,制定每一各人的绩效奖金,真正实现按劳分配。其次是项目部要制订分阶段、分目标的激励约束措施,如工程按期出0标高、按期封顶、按期竣工、实现文明工地目标、结构示范工程目标、新技术应用示范工程目标、公司流动红旗获得目标、优秀QC成果发表目标、西安市优质工程“雁塔杯”目标、陕西省优质工程“长安

项目现场管理制度汇编

第一章项目部组织架构

第二章项目部岗位职责与权限 项目经理岗位职责 1、在授权范围内对项目经理部进行全面管理,是项目经营、施工和管理的第一责任人,对项目工期、质量、安全、进度、成本、机械、材料、分包、文明施工和等负有直接责任。 2、负责与公司总经理签定《项目目标管理责任制协议书》,严格执行协议书的有关规定,认真履行与业主签订的工程承包合同,确保各项指标的顺利实现。 3、负责提出项目部门设置和人员配备建议,经上级主管部门批准后实施,负责明确部门和岗位职责,并适时进行考核,建立健全项目规章制度,确保项目经理部的正常运转。 4、指挥项目经理部人员,办理施工前的各种手续,作好施工前的各项准备工作,包括临建搭设、现场准备,配备办公设备、交通设备等工作。 5、负责领导项目有关人员编制项目质量计划、施工组织设计、工程创优策划、工程总结等项目文件,并按照权限划分进行审批。 6、参与公司工程管理部组织的劳务分包商和工程分包商评审和选择工作,与公司选定的分包商签定相应分包合同。 7、参与上级主管部门组织召开的项目制造成本测算会议,根据公司下达的制造成本,领导编制并保证项目制造成本计划的实施。

8、搞好与业主、监理、设计、其他施工单位,以及政府和社会各部门的关系,确保工程的顺利进行。 9、在公司协助下,负责组织工程项目基础、主体结构、节能及竣工验收工作。 10、接受公司领导和各部门的检查、监督和指导,并对检查出来问题的纠正和整改承担第一责任。 11、组织本部门员工进行岗位技能培训,按照人力资源部培训计划,编制部门培训计划和培训指导书,负责具体组织实施,并对培训效果进行评估和记录。 12、每周定期组织主持召开项目生产会议,协调各职能部门与分包单位的关系,及时解决和处理施工生产中的重大问题,科学组织人力、材料、机械设备、运输工具的供应和落实施工组织设计、工序程序文件。 项目总工程师岗位职责 1、主持本项目的技术、质量管理工作,对工程技术、工程质量全面负责。 2、在施工中严格执行现行国家建筑法律、法规、规范、强制规范和标准,严格按图施工。 3、编制施工组织设计、总平面布置图,制定切实有效的质量、安全技术措施和专项方案。 4、根据公司下达的年度、月度总的进度目标,负责编制项目详细的月、周进度计划。

工程项目现场管理制度

工程项目现场管理制度 一、工作范围 工程部负责组织、管理项目;全面负责项目施工现场的质量、进度、安全、文明为主要内容的项目施工现场监督、管理与协调工作,以及工程成本控制工作。 二、工作关系 1、与监理单位的关系: 监理单位应按照与公司签订的委托监理合同条款规定的范围正确履行监理职责和义务,必须在工地现场设立常驻机构、配备与工程阶段相适应的专业监理人员,对工程建设项目进行全过程控制,应定期和不定期向公司范汇报施工过程的质量、进度、投资、验收等监理工作情况,每月向工程部定期提交监理月报,提出有益的建议和意见。与工程有关的重要事情必须事先向工程部经理报告,经同意确认后,才能执行,工程部有义务将与工程有关的信息(公司另有规定需要保密的除外)毫无保留的告知监理单位,工程部实施对监理单位在工程建设项目中的监理工作进行协同及管理。 2、与设计单位的关系: 设计单位应按所签订的工程建设项目委托设计合同,对工程项目建设承担全部设计技术责任,根据合同条款规定,履行设计职责和义务,委派专业设计人员,经常到项目了解工程情况和指导工程施工,及时处理解决施工中出现的设计问题,参加对工程地基、隐蔽、分部、单位工程以及重要部位关键工序的施工质量验收、签署设计意见。根据施工过程中提出的经工程部同意认为有必要对设计进行核定修改的问题,设计单位应予以配合,经复核确认可行后,应及时签发设计修改变更通知或技术核定。 3、与施工单位的关系: 公司将工程建设项目发包给承包商施工后,承包商应按施工承包合同规定的内容严格按设计施工图纸、国家施工验收规范和质量评定标准,组织施工,接受公司工程部的

监督与检查。施工单位应按承包合同工期要求,保质保量完成工程施工任务,有义务向建设单位提出工程施工合理化提议,有义务在现场安全文明施工等方面配合营销的需要,汇报工程施工过程情况,施工单位应按时提交施工工程量报表,周进度计划、月进度计划及进度月报和质量通报。工程部有责任和义务帮助承包商创造必要的施工条件,受理、审查施工方在施工过程中提出的合理要求。 4、与质监站的关系: 工程部应保持与质监站的联系,督促施工单位及时通知质监站参与工程地基、隐蔽工程、基础工程、重要部位、关键工序、主体工程和单位工程的质量检查验收。 三、工作控制 1、施工单位在工程开工前应向监理机构提交工程建设项目施工组织设计,及施工方案和施工进度计划,经监理机构总监审查批准后,报公司工程部核准,施工单位方可施工,工程开工必须有经审批签认的开工令。 2、工程部在工程开工前,应组织设计、监理、施工单位进行施工设计技术交底及图纸会审,并形成会议纪要,经各责任主体签署,作为工程施工设计文件的组成部分。 3、工程施工前,施工单位应向施工人员进行书面技术交底,明确质量控制要求和相关操作工艺,由监理机构督促执行,否则不得施工。 4、工程部应对到达施工现场的主要材料的产品合检证、质保书,或质量证明文件,以及按规定需进行现场随机抽检的材料,进行核查签字,否则施工单位不得使用。 5、检查发现有不按图施工或有操作质量问题时,工程部有权下达指令进行整改,直至签发由监理提交的停工指令。 6、施工现场的水准标高,建筑物的定位放线,必须经施工单位、监理机构、工程部共同测量复核,准确无误,并作好测量成果记录,三方签字,才能有效。 7、对工程重要部位关键工序,隐蔽工程,工程部、监理机构应进行全过程的跟踪监

项目施工现场管理方案

花园二、三期项目 现 场 管 理 方 案 (草案) 广州房地产开发有限公司

二零壹二年八月二十二日 项目现场管理方案目录 一、编制方案的目的和作用 (3) 二、组织架构及岗位职责 (3) 三、工程目标的管理和控制 (7) (一)、项目定位及使用功能控制 (7) (二)、质量管理及控制 (7) (三)、进度管理及控制 (10) (四)、成本管理及控制 (11) (五)、安全施工管理 (17) (六)、文明施工管理 (18) 四、各阶段管理主要内容及流程 (19) (一)、工程前期 (19) (二)、施工期.....................................................................22(三)、竣工验收期.. (25) (四)、工程保修期 (27) 五、对各主体单位的管理 (28) (一)、设计单位 (28) (二)、监理单位 (28) (三)、总包单位 (29) (四)、独立分包单位 (30)

六、现场管理制度 (31) (一)、现场检查制度 (31) (二)、现场会议制度 (32) (三)、资料档案管理制度 (34) 七、沟通及协调 (37) (一)、公司内部协调 (37) (二)、业主协调 (38) (三)、政府主管部门协调 (38) 八、附则 (39) (一)、加强成品保护的有关规定 (39) (二)、工程竣工移交物业管理的办法 (42) 项目现场管理方案 一、编制现场管理方案的目的和作用 (一)、目的 1、加强工程施工管理,以规范、有序、科学、高效地运作来保证把花园二、三期项目建成精品,树立地产的企业形象,提高企业经济效益和社会效益。 2、为有效地进行现场工程监督管理,明确现场项目部的管理职责,提高现场管理的综合水平和能力。

施工现场管理办法

施工现场管理办法 第1章总则 1.1 为了保证项目工程顺利有序地进行,保障人民生命财产安全, 树立企业形象,提高企业美誉度,确保工程质量,根据行业发展的需要制定本制度。 1.2 本制度适用于进入本项目工地的所有参建单位,是本项目工程现场管理的行为规范,现场所有参建单位及工作人员都应执行本制度。 1.3 本制度是规范建设工程施工现场各方主体行为,明确建设各方主体的职责和要求,考核建设工程施工现场标准化管理的基本依据。各参建单位除应遵循本制度外,还应符合国家有关法律法规及地方相关部门制定的相关管理标准。 1.4 参建各方主体单位应积极推广应用新产品、新技术,推进建设工程的科学化管理。 1.5 各参建单位的项目经理是其负责项目的第一责任人。 1.6 各参建方应随时接受上级主管部门及现场工程部的指导和监督。 1.7 本制度为管理性标准,有关技术要求应执行相应的技术标准。1.8 各参建单位未执行本制度者,甲方有权给予一定的经济处罚,以书面形式为准。 1.9 本制度自下发之日起执行。 1.10 本制度未尽事宜,按监理例会确定的要求执行。 第二章现场安全生产管理 2.1一般规定 2.1.1 工程开工前,施工单位必须制定具有针对性、适用性、可操作性较强的安全施工方案,并与建设单位签定安全文明施工措施费专项合同到建设行政主管部门办理安全措施审查备案手续。 2.1.2各施工单位项目部应坚持“以人为本”、“安全第一、预防为主”的方针,建立健全安全保证体系及各级、各部门、各岗位的安全生产目标责任制。没有保证体系和目标责任而盲目施工者罚款500元。2.1.3 施工现场应配备有关安全生产的标准规范,制定各工种安全技术操作规程。安全技术操作规程应列为日常安全活动和安全教育的主要内容,没有制定安全技术操作规程而生产的罚款200元,有安全技术操作规程而不按照操作规程操作者罚款100元/每次。, 2.1.4 施工单位在施工现场必须按规定配备专职安全管理人员。没有安全管理人员组织施工者罚款200元。

某项目部施工现场管理制度(试行)

某项目部施工现场管理制度(试行)某项目部施工现场管理制度(试行)提要:在工程开工前三天,施工单位必须在小区围墙上统一配备齐全的"五牌一图"(工程概况牌、管理人员名单及监督电话牌 来自地产E网 某项目部施工现场管理制度(试行) 一、编制目的 为保证项目施工有效运转,加强质量、进度和安全管理,做到文明施工,全面落实公司的项目开发周期要求,确保完成"安全","优质","高效","快速"的总任务,特制定本管理制度。 二、职责管理部门 此制度归XX公司XXzz项目部管理。 三、管理规定: 第一章施工现场管理制度 一、质量管理制度 1、严控资料原始性、真实性、正确性、完整性,工程部联合监理单位对施工资料定期检查或不定期抽查,若发现资料虚假、不正确,不完整将给予施工单位100元/次的罚款。 2、出现质量问题,在限期内没有整改完毕者罚款300

元-2000元,出现重大质量问题者,例如:混凝土出现大量孔洞、轴线位移严重、标高出现重大误差等,除按规定进行整改外,直接罚款10000元。对已出现的重大质量问题,擅自处理者根据实际情况罚款2000元-5000元。 3、装饰装修及安装做法必须按照公司要求做出样板,经验收合格后方可进行大面积施工。对不按要求施工者,除无条件返修外根据实际情况罚款500元-3000元。 4、抹灰工程应分层进行,当抹灰总厚度大于或等于35mm 时应采取加强措施,不同材料基体交接处表面的抹灰应采取防止开裂的加强措施。若施工单位未按要求施工,将对施工单位处以500元的经济处罚。 5、在檐口、窗口、窗楣、雨蓬、阳台压顶和凸出墙面的部位上面应做流水坡度,下面应做滴水线,应保证其坡向正确。若施工单位大面积未按照图纸及规范施工的,施工单位必须按要求整改外,并对施工单位处以1000元的经济处罚。 6、有防水要求的厨房、屋面、卫生间,结构层处理完毕后必须进行闭水,确保结构层不渗漏后做防水,然后再次进行闭水试验。每次闭水必须经监理人员验收并有详细的记录,对未按要求施工的单位,除无条件返修外,并对施工单位处以1000元/次的经济处罚、 7、各楼号±0、000标高必须引致各楼号相邻固定位置,

工程施工项目现场管理

工程施工项目现场管理 施工现场要实现精细化管理,建设一支一流的团队,质量管理要创建“过程”精品,进度控制要科学组织、统筹安排,要以安全管理为龙头,规范现场管理,通过文明工地建设,不断提高团队的全面管理水平,加强成本控制,最大限度的挖掘成本控制的潜力。关键词:团队建设质量管理进度控制安全管理文 明施工 施工现场是展示企业形象的窗口,合同履约是建筑产品生产的车间,发扬企业文化的阵地,企业利润创造的源泉,所以加强施工现场管理是何等的重要,一定要树立“干好现场,才能赢得市场”的理念,实现精细化管理。根据我的现场管理经验,对如何进行工程施工项目现场管理发表以下浅谈。 一、建设一流的项目管理团队 天时不如地利,地利不如人和,项目部任何目标的实现都必须以人为本, ?根据工程项目的规模、特点、工期的长短、企业对该工程的期望目标,成立项目组织机构。项目经理作为项目整个实施过程的管理核心,一定要懂技术、善管理、敢创新、精算帐、会经营。其他各生产组、材料机械组、技术质量组、安装组、财务劳资组、经营预算组、行政后勤组的人员从年龄、知识结构、施工经验、数量上配备合理。首先实现项目管理人力资源的优化。 ?团队要进行全面的管理策划,确定工程所要实现的进度目标、质量目标、文明工地创建目标、安全管理目标、成本控制目标。建立和健全项目部各项管理制度,运行《质量、环境、职业健康安全管理》体系,根据管理体系对所确定的目标进行量化分解到每一个小组、明确每一个人的职责和安全生产责任制。让每一个员工都知道该干什么、怎样干、干到什么程度。整个项目施工团队做到目标明 确、思想统一、步调一致。 ?收入分配要进行绩效考核,要制订激励约束措施,充分调动每一个人的积极性。首先由项目经理牵头,根据每一员工的工作目标量化分解,每一个月都要进行一次考核,考核其工作完成情况、各小组配合情况、为项目管理、项目创新建言献策情况、为成本降低所做的贡献情况、建设单位和监理公司的反映情况,制定每一各人的绩效奖金,真正实现按劳分配。其次是项目部要制订分阶段、分目标的激励约束措施,如工程按期竣工、实现文明工地目标、结构示范工程目标、新技术应用示范工程目标、公司流动红旗获得目标、优秀QC成果发表目标、陕西省优质工程“长安杯”目标、国家优质工程“鲁班奖”目标、成本降低率目标等等,分别确定每一个员工实现目标的奖励措施。极大地调动每一个员工的积极性和创 造性。

项目工地临时用工管理办法

项目工地临时用工管理办法 第一章总则 第一条为加强工地现场临时用工管理,使之规范化,根据公司相关规定,结合本项目实际情况,特制定本办法。 第二条本办法所称临时用工,系指因解决工作急需或为完成临时性特定工作,弥补人员、设备不足而临时从劳务协作方调用的人员或机械设备。 第三条本办法仅适用于本项目工地现场因解决工作急需或为完成临时性特定工作而时从劳务协作方调用的人员或机械设备。 第二章用工类型及报酬 第四条用工类型分为临时工程及人工零星杂工、机械设备零星杂工。 第五条本办法所称的零星杂工,系指所完成的工作无法形成实物工程量,或完成的工作所形成的实物工程量远远偏离于平均功效能够完成的工程量。 第六条本办法所称的临时工程,系指所完成的工作能够形成实物工程量,且所完成的工作所形成的实物工程量与平均功效能够完成的工程量相差不大。 第七条人工以工日为报酬单位,每工日报酬中已包含了全部的社会保险和所有的税费在内,劳务提供者应履行缴纳应缴交的社会保险和税费的义务。

第八条机械设备以台时为报酬单位,每台时报酬中已包含了为完成临时或特定工作所需的一切费用,机械设备提供者应履行一切法定义务。 第九条临时工程以法定计量单位为报酬单位,报酬中已包含了为完成临时工程所需的一切费用,临时工程施工者应履行一切法定义务。 第十条劳务、机械设备提供者或临时工程施工者因未履行应尽义务所带来的一切纠纷均由劳务、机械设备提供者或临时工程施工者负责,与项目部无关且项目部不负任何连带责任(建筑工程劳务分包合同中另有规定的除外)。 第三章用工管理 第十一条项目部所有管理人员均有权临时调用劳务协作方的人员和设备,劳务协作方不得无故拒绝。劳务协作方若无法满足临时调用的需求,应给出合理的解释。对于不能给出合理解释恶意无故拒绝的被调用者,项目部将进行严肃处理。 第十三条项目部管理人员在决定临时调用劳务协作方的人员或设备前,应充分了解工地情况及临时工作的性质,在调用时应尽量做到合理调配,避免发生窝工或待工(怠工)的现象。 第十四条在所选定的在劳务协作方无法满足或不能全部满足或不能及时满足调配需求时,在劳务协作方给出合理的解释后,临时调用人应另想他法或采用其他方案,不得无故刁难劳务协作方。

1.工程项目现场管理规程(修)

工程项目现场管理规程 一.总则 工程项目现场管理是实现投资目标的重要环节,负有对工程投资、进度、质量、施工安全、环境影响等协调、控制、指挥的权利和责任,旨在工程前期准备至招投标和施工合同签订后开展工作。工程部是工程项目施工现场唯一的组织协调机构。 二.职责 1.对工程实施过程中的投资、进度、质量、施工安全和环境影响负责。 2.严格执行公司工程投资、进度和质量计划,实施对施工单位、监理单位日常工作的考核与管理。 三.主要工作程序和内容 1.工程开工前由工程部明确项目责任人。项目接任后,必须熟悉所接任项目的招标文件、设计图纸、工程现场情况,拟定施工队伍进场计划和现场准备措施。 2.施工现场准备就绪后两天内正式通知监理单位、施工单位召开第一次工地会议,工地会议的主要目标是:转交业主对施工、监理管理的相关文件规定,察看施工现场,交代控制坐标点,确定工程技术交底日期和预定开工日期。

3.工程放线定位后及时组织监理单位,业主成本管理部门测定建筑物周边线外3m以内的现场高程及所占用施工场地的现场高程,三天内必须由施工单位在原始记录的基础上用简图形式整理一式四份,会同监理单位签证后,分别上报业主成本部门和工程管理部门。 4.工程动工后及时参加每周监理例会,传达业主对工程管理的要求和相关技术标准,协调施工、监理、业主三方日常管理和技术管理中的各项事务。会同业主成本部核签基础施工中土方进出的实际数量和基础开挖的实际深度。 5.加强日常巡视巡检,纠正施工监理工作的错误行为。协调配合施工单位做好主体施工。参加各分部分项工程的验收,协调政府行政管理部门的质检安检活动,核签各分部分项验收工程的资料。 6.严格执行各项管理制度,强化工程节点进度计划考核和每月25日的监理工作日常考核。 7.工程完工后及时组织工程竣工预验收,在预验收合格的前提下,及时申请行政主要部门进行竣工验收。 8.工程竣工验收后三个月内督促施工单位办妥备案,观察修复已交工房屋存在的缺陷,向业主售房部门移交前必须督促施工和监理单位逐户做好下述工作:①室内清洁,玻璃干净;②卫生试水不漏; ③下水通球检验;④供电、电视、智能化等检验合格,箱盖完好,设施完备;⑤门窗开启自如,关闭严密。 9.在按上述要求检查合格后,组织监理单位和施工单位向业主指定的售房管理部门分户复检合格移交,并见证移交会签。

项目部施工现场管理制度

第一章项目部日常管理制度 一、施工现场考勤 1、工程现场全体工作人员必须每天准时出勤,按时在院内参加项目部班前会。 2、工作人员外出执行任务需要向项目经理请示。 3、病假需向班组长请假。 4、事假要向项目经理申请,填写请假条,获准假后方可离职。施工临时请假, 需向班组长请假,班组长获准后将考勤记录在案,备月末班组承包核算。 5、员工在工作期间,无故迟到、早退或私自外出缺勤,记入个人考核,带工 班组长负连带责任。 6、无故旷工一次罚款100元,(迟到、早退或擅自外出4小时以上者,当日 按旷工处理)。矿工三次或连续三天者项目部向分公司打报告,另行安排。 7、员工在工作时间内打架斗殴、无理闹事、妨碍正常工作秩序者,当天按旷 工处理。致人伤残或损害公私财产除承担赔偿经济损失外,给予批评教育、经济处罚。 8、因工程进度需要加班时,所有工作人员必须服从。 二、岗位工作管理 1、工作不负责任,经常在工作中发生责任事故,或在工作中故意损坏设备、 工具,浪费材料、能源,返工返修造成一定经济损失的员工,根据产生错误的原因、经济损失大小,给予必要的经济处罚或调离原工作岗位。 2、利用单位便利在工作区域内干私活,除由当事人赔偿材料、工具消耗等损 失费用,情节严重的给予纪律处分、经济处罚或调离工作岗位。 3、现场施工时段如发现有玩手机或看电子书或故意拖延时间者发现一次处罚 100元,此后每次成倍处罚;带工班组长负连带责任。 4、现场施工有酒后作业的,处100元/次·人的罚款;酒后高空作业的,处 1000元/人·次的罚款;其所在班组承担连带责任,处500元/次·人的罚款。 5、施工现场有嬉戏、打架斗殴、酗酒闹事和进行违法违纪行为的,处500元 /人次的罚款。

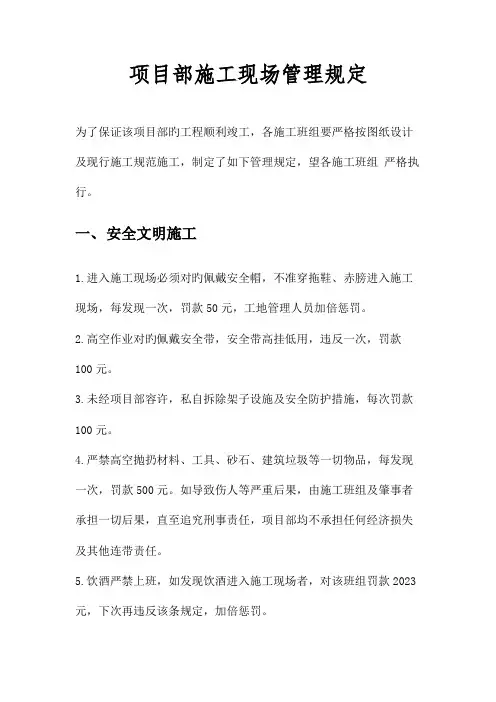

项目部施工现场管理规定

项目部施工现场管理规定 为了保证该项目部的工程顺利竣工,各施工班组要严格按图纸设计 及现行施工规范施工,制定了以下管理规定,望各施工班组严格执行。 一、安全文明施工 1.进入施工现场必须正确佩戴安全帽,不准穿拖鞋、赤膀进入施工 现场,每发现一次,罚款50元,工地管理人员加倍处罚。 2.高空作业正确佩戴安全带,安全带高挂低用,违反一次,罚款 100元。 3.未经项目部允许,私自拆除架子设施及安全防护措施,每次罚款100元。 4.严禁高空抛扔材料、工具、砂石、建筑垃圾等一切物品,每发现 一次,罚款500元。如造成伤人等严重后果,由施工班组及肇事者 承担一切后果,直至追究刑事责任,项目部均不承担任何经济损失 及其它连带责任。 5.饮酒禁止上班,如发现饮酒进入施工现场者,对该班组罚款2000元,下次再违反该条规定,加倍处罚。 6.工地严禁打架、斗殴、吵架、拌嘴,每发现一次,对双方各处罚5000元,罚款直接扣该施工队工程款,造成人身伤害等严重后果者,项目部均不承担任何经济损失及其它连带责任,由施工队及肇事双 方承担一切后果,送当地派出所追究刑事责任。 7.对监理、项目部下发的整改通知,整改不及时或不整改者,每次 罚款500元。 8.不按要求搭设安全防护措施或不搭设,每次罚款200元。

9.电梯井防护不按要求搭设及搭设不及时,每次罚款1000元。 10.现场不得私拉乱扯电线,发现有违规者,电线没收,罚款100元。 11.现场危险区域应有警示标志,夜间有照明示警,不按要求示警, 罚款100元。 12.施工现场禁止大小便,如发现该楼号里有大小便者,对该楼号施 工队罚款1000元,并将该楼号里的大小便清理干净,如再次发现, 加倍处罚。 13.施工现场的消防设施,禁止私自移动,否则罚款1000元。 14.同楼号的砼试块,严禁移动或用作它用,每发现一次,罚款 200元。 15.安全网未备案,未经监理检查,罚款500元。 16.施工现场临时用电未做到三级配电,两级保护和一机、一闸、一漏、一箱,罚款1000元。 17.固定用电机械设备无接地保护的,每次罚款1000元。 18.固定用电机械设备无固定基座的,每次罚款1000元。 19.施工机具旁未悬挂安全操作规程标识牌的,罚款200元。 20.手持电动工具无保护接零或电源线有接头的,罚款1000元。 21.砼振动棒操作人员未采取绝缘保护措施的,每次每人罚款100元。 22.钢材、构配件、机具、砂石未按现在平面图布置的,每次处罚 500元。 23.密目式安全网安装不符合要求的,每次罚款100元。 24.脚手架未经验收办理验收手续的,每次处罚500元。 25.脚手架在每一层应设挡板。 26.脚手架下,附件的人行通道无安全防护棚的,每次处罚3000元。 27.施工现场作业区、加工区、生活区禁止未设置警示标语牌。

建筑工程施工现场管理制度()

淄川区紫御城(南区)5、6、7#住宅楼及附 属车库工程 施 工 现 场 管 理 制 度 淄博金信建设监理有限公司 2018年3月8日

施工现场管理制度 为促进各参建单位共同项目的质量、进度、安全文明施工管理,保证项目目标的顺利实现,根据有关法律、法规的规定建设监理委托合同和建设工程施工合同的有关内容,制定本项目施工现场管理制度如下: 一、质量管理方面: 1.每周四上午9:00的监理例会,施工单位项目经理、技术负责人、专职安全员、安装负责人、总监必须按时参加,特殊原因不能到场应提前请假,无故缺席的每人次处以200元违约金,迟到5分钟以上的每人次处以50元违约金。监理、建设组织的协调会、验收会会议纪律参照以上要求进行。 2.施工单位必须根据工程进度在重要、关键部位开始施工前14日编制施工组织设计或专项施工方案,报监理审核,不能按要求时间编报的,视为乙方违约,每次应支付违约金100元至300元(视情节定)。 3.质量保证体系建立后必须认真落实,不能只停留在书面上,技术交底制度和三检制度要贯彻到每道工序中,所有检验批报监理验收前必须有各专业工长和专职质检员亲笔签字严禁代签,无签字的监理可以拒绝验收;施工单位上述管理人员若质量意识淡薄、把关不严、敷衍监理,经监理实体检查存在较多质量问题的(三个以上问题),视为乙方违约,应支付违约金300元/次。监理第二次验收不合格处罚5000元/次。若监理验收不认真或故意放水的一并处罚。并由建设召开现场专题会处理。 4.不经报验或经建设、监理验收不合格擅自进行下道工序施工的,视为乙方违约,做返工处理支付违约金5000元/次并承担一切后果及责任。 5.原材料进场必须先经建设、监理共同证取样然后使用,见证取样时施工单位要提供出厂合格证、质检报告及材料进场验收单等资料,没有提供上述资料监理不予见证取样;原材料不见证取样就擅自使用的的,视为乙方违约,应支付违约金300元/次。试验不合格的材料严禁使用,并在一天内退场,否则每发现一次乙方

工程项目现场管理制度

百度文库施工技术知识店铺出品 施工现场管理制度 1 目的 为了使分公司工程建设有一个良好的施工环境,以确保工程建设顺利进行,特制定本制度。 2 适用范围 本制度适用在建工程现场施工的全过程管理,现场管理必须统一步调,科学管理,文明施工。 3 职责 3.1 项目经理部负责对施工现场的施工用水、施工用电、施工道路进行统一管理,以满足施工现场的水、电供应和道路畅通,确保施工顺利进行。 3.2 分公司工程部、技术质量部负责对项目申报的临建方案进行审批,包括临时用电、用水、房屋、道路等。 3.3 分公司对项目施工现场管理进行全面监督和检查。 4 管理内容和要求 4.1 施工现场调度和报告 4.1.1 施工现场调度由每日日例会完成,协调解决施工现场交叉作业相互影响问题,避免工期延误。 4.1.2 项目部于每月18—25日期间陆续向分公司相关部门上报当月施工生产完成情况报表,并同时上报下月需用计划。

4.2 施工总平面管理 4.2.1 总则 施工总平面布置是施工组织总设计文件的重要组成部分,其主要任务是完成施工场地的划分,交通运输的组织,各种临建、施工设施、设备、材料堆放等方面的布设、场地的竖向布置,满足安全、消防、卫生防疫、环境保护、防汛、防洪等要求,确保整个施工场地布置紧凑合理、符合流程、方便施工、节省用地、文明整齐。 4.2.2 要求 4.2.2.1 项目部进入施工现场前,应根据合同规定承建的工程范围、本工程施工组织总设计要求,在进场后7天内分公司工程部、技术部申报临建方案。 4.2.2.2 分公司在收到项目临建方案后3天内反馈审批意见,项目部依此实施。未经审批的临建方案项目部不得擅自实施,违规者视情节轻重给予经济处罚。施工过 程中因施工内容变更或条件发生变化时确需增减临建工程,必须提出书面申请,报分公司工程部及技术部批准后实施。 4.2.2.3 现场临建应三做到施工区、办公区、生活区三区分开,后两区地坪要硬化,三区间采用金属定型材料或其他方式进行围档封闭管理,围档高度不低于2米。 4.2.2.3 办公区、生活区的用房必须符合消防安全规范,符合中建总公司企业形象的规定。 4.2.2.4 现场办公室位置应靠近现场办公区大门,一般不宜设置在在建工程内。 4.2.2.5 现场食堂布局合理、实用,按工地季度平均用餐人数搭建,人均使用面积不低于0.2平方米,且必须单独设置制作间、库房和燃气罐存放间。 4.2.2.6 项目部应对其施工场地范围内的安全、防火、道路和给排水系统的畅通以及良好的施工环境负责。 4.2.2.7 项目部对建筑垃圾、生活垃圾及各种污水排放都应妥善处理,不得随意乱放、乱排、混堆,符合文明施工要求和上级部门要求。 4.2.2.8 项目部应经常对施工现场总平面实施进行全面监督、检查和控制,分公司抽检,同时接受业主(甲方)、监理及其他相关方监督。 4.3 现场安全环境管理 4.3.1项目部施工安全环境管理工作受分公司和公司双重领导。 4.3.2 项目部建立安全生产组织,制定严密的、切实可行的施工现场安全生产条例、安全管理制度等及安全生产的有关要求。项目经理对现场的安全负全部责任,并使安全生产制度化、经常化。 4.3.3 进入施工现场,必须严格遵守国家、行业颁布的有关安全操作规程及分公司相关条款组织施工。 4.3.4 当发生重伤及以上安全事故及火灾、环境污染、设备事故时,项目部应及时上报分公司。分公司安全部组织进行事故调查、分析和研究形成报告上报分公司领导,
