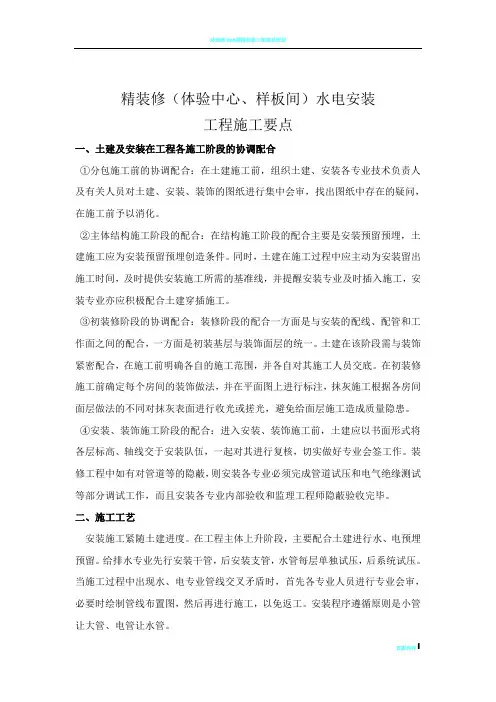

精装修(体验中心、样板间)水电安装

工程施工要点

一、土建及安装在工程各施工阶段的协调配合

①分包施工前的协调配合:在土建施工前,组织土建、安装各专业技术负责人及有关人员对土建、安装、装饰的图纸进行集中会审,找出图纸中存在的疑问,在施工前予以消化。

②主体结构施工阶段的配合:在结构施工阶段的配合主要是安装预留预埋,土建施工应为安装预留预埋创造条件。同时,土建在施工过程中应主动为安装留出施工时间,及时提供安装施工所需的基准线,并提醒安装专业及时插入施工,安装专业亦应积极配合土建穿插施工。

③初装修阶段的协调配合:装修阶段的配合一方面是与安装的配线、配管和工作面之间的配合,一方面是初装基层与装饰面层的统一。土建在该阶段需与装饰紧密配合,在施工前明确各自的施工范围,并各自对其施工人员交底。在初装修施工前确定每个房间的装饰做法,并在平面图上进行标注,抹灰施工根据各房间面层做法的不同对抹灰表面进行收光或搓光,避免给面层施工造成质量隐患。

④安装、装饰施工阶段的配合:进入安装、装饰施工前,土建应以书面形式将各层标高、轴线交于安装队伍,一起对其进行复核,切实做好专业会签工作。装修工程中如有对管道等的隐蔽,则安装各专业必须完成管道试压和电气绝缘测试等部分调试工作,而且安装各专业内部验收和监理工程师隐蔽验收完毕。

二、施工工艺

安装施工紧随土建进度。在工程主体上升阶段,主要配合土建进行水、电预埋预留。给排水专业先行安装干管,后安装支管,水管每层单独试压,后系统试压。当施工过程中出现水、电专业管线交叉矛盾时,首先各专业人员进行专业会审,必要时绘制管线布置图,然后再进行施工,以免返工。安装程序遵循原则是小管让大管、电管让水管。

三、施工准备

1.施工技术准备

(1)安装各专业人员认真熟悉图纸及相关标准图集并详细绘制出各类管线位置、标高的交叉草图,在与业主、设计院和土建、装饰及其他专业图纸会审时着重对

以下几点进行确定、落实:

a)各种管道穿内、外墙及楼板孔洞的标高、几何尺寸;

b)主要材料选型、新型材料的施工工艺;

c)精装修工程的吊顶标高、楼地面、墙面做法及其厚度是否与安装设计有

冲突;

d)精装修工程吊顶龙骨的选型是否与灯具选型配套一致;

e)卫生洁具的选型;

对以上内容处理方法要有详细的会议纪要或正式的文字记载。

(2)熟悉和掌握本市及国家施工验收规范、技术规程,对尚无规范施工工艺、提出施工工艺标准,报经设计、主管部门审批。

(3)由项目技术负责人组织各专业人员对安装各分部分项工程进行更进一步的图纸会审,精心安排各专业施工程序,编制切实可行的施工方案和技术保障措施。根据图纸、会审纪要及设计变更等的内容对施工队伍作好技术交底工作。

(4)自始至终做到各分部、分项工程的原始记录、检测、调试、竣工等技术资料的齐全整洁。

四、给排水管道工程安装

1、安装准备:认真熟悉图纸,根据施工方案决定施工方法和技术交底的具体措施,做好准备工作。参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理。

2、预埋预留:确定管道穿楼板和墙的具体位置,在墙上及楼板上开洞,如与电气暗埋管道相碰,必须在各专业间协调处理。管道穿墙体和楼板采用刚性防水套管。立管穿楼板应做直径大2号套管,顶部高出地面20mm,穿厨房及卫生间时顶部高出地面50mm,套管与管道之间填密封材料。

a)刚性套管安装:主体结构钢筋绑扎好后,按照图纸几何尺寸找准位置,然后

将套管准确定位,套管与附加筋焊接,附加筋与主筋绑扎牢,并作好套管的防堵工作。

b)穿墙套管安装:在结构专业砌筑隔墙时,按专业施工图坐标、标高尺寸将套

管置于隔墙中,用砌块找平后用砂浆固定,然后交给结构专业继续施工。3、预制加工:按设计图纸画出管道分路、管径、预留管口及阀门位置等施工草

图,在实际安装的结构位置上做好标记,分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工,并按段分组编号。

4、管材及连接方式(仅为参照,实际施工时以施工图做法为准)

⑴生活给水管采用PP-R管热熔连接。

⑵室内排水管采用硬聚氯乙烯管,承插粘接。

5、PP-R给水管道安装:生活给水系统采用PP-R给水管道热熔连接。连接方法为:

截管:使用切管器垂直切断管材。

加热:当管熔接器加热到260℃时,将管材和配件用双手同时推进熔接器模具内,并加热5秒以上。不可过度加热,以免管材在配件内变形而发生漏水。

连接:把已加热的管材和配件垂直推进并维持5秒以上。

6、UPVC排水管道安装:排水管采用PVC-U排水管,粘接接口。安装方法为:

⑴截管:用切割机截管,断口锉成15°-30°坡口。坡口厚度为管壁厚的1/3-1/2长度,一般不少于3毫米。然后清除管内壁及坡口处的残渣。

⑵粘接:清除管口污物,保持粘接面清洁,并用毛刷将胶水均匀涂刷在粘接面上,然后迅速将管子插入承口,并旋转90°,以保证粘接面均匀粘接,保持2-3分钟。

⑶固定:将粘接好的管道固定在支架上,三通口距楼板间距控制在30cm左右以确保支管坡度。

PVC-U排水管道穿楼板处设钢性套管,每层设伸缩节一个,排水立管承接处设管卡一个,架空敷设的排水横支管用吊架固定。

7、管道清洗与试压

a)消防管道试压:管道安装完毕后进行试压,分系统进行主管、干管、支管试

压,条件成熟的也可进行系统试压。生活给水系统试验压力为0.6MPa,管段充满水后进行加压,先将压力升至试验压力,观察10分钟,压力降在0.02MPa 内,然后降至工作压力0.3MPa进行检查,管道不渗不漏为合格。试压合格后将水泄净,以防冬季时存水冻裂管道。

b)塑料管给水系统应在试验压力下稳压1小时,压力降不得超过0.05MPa,然后

在工作压力的1.15倍状态下稳压2小时,压力降不得超过0.03MPa,同时检查

各连接处不得渗漏。

c)管道冲洗和消毒:各种管道在运行前必须用清水进行冲洗,有压管道以系统

最大设计流量进行,冲洗速度不小于1.5m/s,直至出水口的水色和透明度与进水目测一致为合格。无压管道以冲洗管道水流畅通为合格。生活给水系统管道在交付使用前必须消毒,并经有关部门取样检验,符合国家《生活饮用水标准》后方可使用。

d)通水试验:给水系统交付使用前必须观察和开启阀门、水嘴等放水进行通水

试验并作好记录。

e)灌水试验:隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度应不

低于底层卫生器具的上边缘或底层地面高度。满水15分钟水面下降后再灌满观察5分钟,液面不下降,管道及接口无渗漏为合格。安装在室内的雨水管道安装后应做灌水试验,灌水高度必须到每根立管上部的雨水斗。灌水试验持续1小时,不渗不漏为合格。

f)通球试验:排水主立管及水平干管管道均应做通球试验,通球球径不小于排

水管道管径的2/3,通球率必须达到100%。

8、防腐保温

埋地镀锌钢管不做防腐处理,所有屋项及外露的给水管采用玻璃棉贴面缝毡,保护层采用石棉水泥保护层,厚度不小于10mm。保温层厚度:DN40、DN50:厚度为30mm;DN63:厚度为35mm;DN80:厚度为50mm。

9、消防系统

⑴材料及设备要求:钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。管件无偏扣、乱扣、丝扣不全或角度不准等现象。管材及管件均应有出厂合格证。阀门的规格型号应符合设计要求,阀体表面光洁无裂纹,开关灵活,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。水泵接合器等主要组件的规格型号应符合设计要求,配件齐全,表面光洁、无裂纹、启闭灵活,有出厂合格证。

⑵施工程序与技术措施

a)管道安装工艺:同室内给水管道。管道横向安装宜设0.002~0.005的坡度,

且应坡向排水管,自动喷水管道变径时应采用异径管件,不得采用补心。

b)消防管道分段试压:由于消防管道点多面广,不易全面检查,在具备进水条

件时,首先进行气压试验,如压缩机能停机,说明该段试压管道中无大的泄漏点(如堵头未堵、焊缝漏焊等现象)。此时再进水做水压试验。消防水系统工作压力为1.0MPa,试验压力1.5MPa。

c)管道冲洗:消防管道在试压完毕后可做冲洗工作。冲洗前后将系统中的水流

指示器减压孔板、过滤装置拆除冲洗,水质合格后重新装好。冲洗过的水一定要预先安排排放点。

d)消火栓安装:对栓口、阀的位置按设计要求定位,甩口核定后固定消防箱。

一层以上为暗装,地下室明装。消火栓箱体外壳根据装修要求设置。栓口朝外,栓口中心距地1.1m,栓口直径为DN65mm,箱内设消防水泵启动按钮。

室内消火栓系统安装完成后取顶层试验消火栓和首层两处消火栓做试射试验,达到设计要求为合格。

五、电气安装

1、主要施工方法

(1)用接地电阻仪测量接地电阻,接地电阻不应大于1欧。由甲方监理相关人员参加(选晴天)。如果达不到设计要求,则需要补打接地极直至达到设计要求为止。

(2)照明系统:预埋线管、盒按土建施工顺序由下而上施工,照明系统穿线在土建内粉刷后进行,连接单相三孔插座接地孔的PE线应从配电箱引来,不得与插座中的中性线孔的N线并接,多个单相插座由一个三相回路的各相供电时,各相插座的中性线不得共用,均从配电箱单独引来。

照明、电力支线采用BV-500V塑料绝缘铜芯导线,穿保护管沿楼板、或墙体内暗敷。电源干线采用电缆桥架沿梁底、板底及连廊敷设。

在钢筋混凝土内埋设电管时,应按土建单位事先提供的进度计划准备好,积极配合,相互协调,电线管应在二层钢筋的中间敷设,严禁在钢筋外敷设,为保证暗埋插座、开关箱标高的准确性,应按土建提供的基准线,用水准仪找平,必须保证同一层或同一场所内开关、插座标高一致,误差允许在5mm以下,成排在0.5mm以下,并用合适的填料充满暗盒并作上相应的标记,保证暗埋管导通率在99%以上。

管口应无毛刺、光滑、护口齐全,截断不允许用气切割,管子进箱盒处顺直,在箱(盒)内露出的长度小于5mm,有锁紧螺母(纳子)固定的管口,管子露出锁紧螺母的螺纹为2-4扣。穿过沉降缝处有补偿装置,补偿装置能活动自如,穿过建筑物和设备基础处加套保护管。

套接扣压式薄壁钢导管电线管路埋入墙体或砼内时,管路与墙体或砼表面净距不应小于30mm。套接扣压式薄壁钢导管电线管路连接时,应采用套接扣压器进行,不应敲打形成压点,严禁熔焊连接。当管径为φ25mm及以下时,每端扣压点不应少于2处。当管径为φ32mm及以上时,每端扣压点不应少于3处。且扣压点宜对称,间距宜均匀。当管与管、盒与盒(箱)连接符合以上规定时,连接处可不设置跨接线,管路与接地线不应熔焊连接。

导线在购买时,按照技术人员计算的各种颜色数量进行采购,导线敷设前应进行扫管,清除管内积水和杂物。配线时注意配管内导线耐压≥500V。穿设导线时应将线理顺,导线在管内应不扭绞,管内不允许有接头。

六、成品保护

由于精装修工程工序繁杂且施工队伍较多,为保证工程的顺利进行,保证工程质量,避免返工,成品保护是达到质量目标的重要环节。为此制定如下成品保护条例。

(1)实行楼层成品保护员制度,派专人进行监督检查;

(2)实行进楼许可证制度,杜绝盲目施工或闲杂人员进入并实现可追溯性;

(3)实行工序交接单制度,避免因工作失误造成返工;

(4)合理安排工序,尽量避免交叉作业,减少破坏;

(5)与其他分包单位密切配合,加强联系和沟通,避免相互破坏。

1、木门的成品保护

(1)所有的门框安装后要采用三合板将其包起来,采用汽钉枪钉牢,禁止采用大钉固定。

(2)门框扇进场后应妥善保管,要求入库存放,应离开地面20cm ,并垫平,按使用先后顺序将其码放整齐。

(3)安装门扇时应轻拿轻放防止损坏成品,整修门扇时不得硬撬,以免损坏门扇及五金件。

(4)门框扇安装完后要求加强保护,防止脚手架砸碰损坏。

(5)五金安装应严格按照图纸进行施工,安装完后注意成品保护,喷刷涂料时要加以遮盖保护,防止污染。

(6)门扇安装好之后,不得在室内使用手推车。

(7)对门框扇的保护,要求除项目部加强专人保护外,要求各施工队对在施工完每一道工序,交由项目一份书面答复,报告已完成这一道工序,交由下一道工序的使用者,下一道工序的施工人员要加强对其进行保护,对其中的任何损坏,由施工队负责。

2、内墙抹灰成品保护

(1)门窗框上残存的砂浆应及时清理干净。金属门框扇如保护膜己脱落,要求粘贴保护膜,嵌缝用中性砂浆及时进行清理,并用棉丝对污染的框体擦洗干净。

(2)翻拆架子时要小心,防止损坏己抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插污染和损坏,特别对边角处应钉木板进行保护。

(3)各抹灰层在强度未上来之前,应防止曝晒、水冲、撞击及水电打孔作业。

(4)油工刷油漆时注意油漆桶不要从架子上碰下去,防止污染墙面。

(5)抹灰工序在施工完毕后,也一定交由下一道工序的施工者,防止下一道工序的施工损坏墙面,对不书面交工的抹灰墙面,将视为未交工墙面,下一道工序如有损坏,将由抹灰人负责修补。

3、涂刷顶棚、墙面的成品保护

(1)刷涂前应将己安装好的灯具、电盒等包裹好,防止污染。

(2)己完工的地面在涂刷前要覆盖严实,防止落浆。

(3)涂刷墙面未干前室内不得清扫地面,以免污染墙面。

(4)涂刷墙面后,严禁室内地面泼水,上一层的地面洞口未堵塞严实前不得涂刷墙面、顶棚涂料。

(5)墙面涂刷完成后,水电安装灯具及插座、开关面板时注意不要污染墙面。4、地砖及墙砖的成品保护

(1)瓷砖地面及墙面、踢脚线等安装完后,应对所有的阳角及时用木板或纸板铺贴保护,同时要清理干净残留在门框、扇的砂浆。

(2)对于采用硅酮胶、玻璃胶、石材胶的墙面要注意,不要涂抹在装饰墙面上或

窗间垛上,也不要涂滴在面砖上或金属门窗上。如不小心涂在上面,一定要及时清理干净,并用溶剂擦洗干净。

(3)瓷砖墙面镶贴完毕后要及时贴纸或贴塑料薄膜进行保护,防止污染。

(4)室内装修完成后安装临时入户门进行保护。

5、楼梯的成品保护

(1)安装不锈钢扶手时,要注意保护楼梯拦杆和踏步面层。踏步面层要采用麻袋片进行保护,在扶手焊接时,麻袋片局部要进行湿润。

(2)楼梯安装完毕后,要防止超长或超重的物品上下楼梯,防止尖锐物品划伤。

(4)楼梯踏步面层施工完成后,严禁重物上楼及损坏梯踏步。

6、厕浴间的成品保护

由于厕浴间的装修标准及设备、工序较多,需要进行重点保护。

(1)卫生间的地面砖铺设好之后,水暖等专业进行施工之前要对以前的工序作业进行仔细检查,如发现有损坏现象要及时汇报,作为施工依据。施工完之后,必须填写工序交接单,由项目人员验收无损坏其他之后方可作为结算依据。(2)水暖专业施工完大便器、排水管、冷热水管及天然气管等之后,土建专业进行地砖、墙面砖收口之前,具体施工手续同第一条。施工过程中要注意保护成品,对其中的任何损坏要按照有关规定进行处罚。

(3)橱柜及吊柜、橱柜石材台面安装之前,具体施工手续同第一条,施工过程中注意对墙面的成品保护。

(4)厕浴间的吊顶在施工之前的具体手续同第一条,施工过程中对大便器、石材台板、门扇等进行重点保护。

(5)玻璃安装过程中,一定小心要轻拿轻,避免玻璃损坏已安装好的门扇,要进行重点保护,防止磕碰。并在周边打胶过程中注意对墙面的保护,不要污染墙面。对污染的墙面要及时清理。

(6)各工序施工过程中要对已安装门框加以保护,防止人为及无意地破坏、污染门框。

7、铝扣板吊顶成品保护

(1)顶棚铝扣板安装时应注意保护顶棚内已装好的各种管线、设备。

(2)铝扣板在进场、存放、安装过程中,应妥善管理,使其不损坏、不变形、不

污染。

(3)顶棚铝扣板安装完后不允许其他专业再拆掉安装其他设备,特别是通风。8、施工现场施工用水管理规定

(1)现场施工用水的管理由项目部指派专人进行管理,在用水过程中,各施工队无权对水泵进行自行开关,统一由临水管理。

(2)施工队在用水过程中,要加强用水管理,用水过程中必须有专人进行看守。施工过程中如有水管破裂,要及时进行修补,不能任其随便流淌。

(3)水专业进行暖气、消防、生活用水试水之前,要对所有接头进行检查,检查之后才能进行试水。否则造成跑水引起的损失由水施工队承担。

(4)上水、消防用水、暖气的管道开关除水施工队进行必要的施工之外,其他任何施工队无权随便开关,对由此造成的跑水损失由该施工队进行承担。

(5)临时用水开关在不用水时,应随手进行关闭,避免水污染墙面、装修成品及对下层装修造成不必要的损失。

水电安装专项施工方案

安徽长三角电商建材产业园1#、3#厂房 水 电 安 装 专 项 施 工 方 案 编制人: 审核人: 审批人: 湖北中梅建设工程有限公司 2016年8月21日

一、工程概况:工程名称:安徽长三角电商建材产业园1#、3#厂房 本建筑工程为钢结构,安徽马鞍山市和县乌江工业园区处。建筑层数为单层,檐口高度10.0m总高度12.0m。总建筑面积25920㎡。建筑结构类别:钢结构,建筑结构的安全等级为二级,地震设防烈度为6度,耐火等级二级。屋面防水等级Ⅱ级,设计合理使用年限50年。本工程相对标高±0.000相当于绝对标高12.000m。 二、项目管理机构 1、以贯彻执行最新颁布的水、电施工质量验收规范的有关质量要求作为施工的基本要求。 2、着重细部质量外观质量和水、电材料及分项做法、位置的思想。 四、给排水安装部分 1、PP-R给水管道安装 (1)给水管材料的型号、规格、标志、敷设位置应符合设计要求。 (2)室内明装PP-R给水管道,应在土建粉刷装饰完毕后进行,安装应配合土建按设计要求正确预留孔洞或预埋套管。 (3)管道穿过墙壁和楼板,应设置钢管或塑料套管。套管高出楼地面50mm,且必须采取防水措施。安装在墙体内的套管两端与粉刷面平齐,套管间隙应阻燃密实材料封堵。 (4)管道支架的固定应牢固,严禁用木塞固定管卡。管卡与管道接触紧密,管道用水点位置应使用闭合管卡固定。管卡与粗装修墙面应留有1.5~2.0cm的装饰间隙。管道支架间距应满足下表: (5)PP-R给水管道采用热熔连接,热熔连接接头处管道应顺直。管道安装要求横平竖直。 2、排水管道安装 (1)UPVC排水立管空楼板处可按省标准图进行施工。(不反对预埋套管进行防水处理)管道穿楼板封堵后应浇水养护,并做好蓄水试验。贯穿楼板管道的周围应做一个宽50mm,高20mm的圆形止水台阶。(可结合土建专业厨卫间蓄水试验同时进行)。 (2)通气管应按设计要求进行设置,出屋面通气管净高统一定为50mm。(坡屋面按低点设计。垂直度满足设计要求,中间不得有管箍接头)。 (3)检查口设置标高距地面1米,允许偏差±20mm,设在墙角上的检查口方向45度朝外,设在直墙上的检查口方向为90度朝外。

水电安装施工工艺标准经过流程

施工工艺 一、电管敷设 二、 电管敷设的工艺流程: 具体的质量要求: 1.每层电线管预埋必须与土建主体结构施工密切配合,现浇砼楼板内的在底层敷设电线管,待电管敷设结束后再扎面筋(上层筋)。要求钢筋绑扎时分片、分块进行或在底板筋完工后留一段时间让安装人员敷设电管,最后同意扎面筋。 2.电管敷设在现浇砼内,不得刷漆,以保证现浇砼跟电管的结合度。 3.预埋灯盒时,一定要拉线,尺寸要准确。 4.垂直砼墙面里的盒子预埋时要先了解将来地面找平采用何种材料和厚度, 施工准备 a.材料准备 b.机械工具准备 c.人员组织分工 预制加工 a.冷煨弯 b.切管 c.套丝 固定箱盒 a.测定位置 b.固定箱盒 c.稳固灯箱盒 管路连接 a.管箍丝扣连接 b.钢管套管焊接 c.加工喇叭口 现场敷设 a.现浇砼墙配管 b.现浇砼楼板配管 c.加工喇叭口 现场敷设 a.接地跨接 线焊接连接 b.清渣堵管口

同一房间,过道要打水平线,防止拆模后预埋盒高低不一。 5.由砼墙至非砼墙内的或由砼地坪伸出与填充墙内管连接的管子敷设时,为了减少人员走动时的碰撞,应尽量缩短露出地坪的高度,一般控制在15cm左右,如是薄壁电管,应留丝头在外。 6.管子敷设后,为防止异物及砼进入管内,应及时用橡胶堵头封口,特别是朝天口一定要封堵严密。 7.进户电缆套管敷设时,管外皮应加上水环,两头要打喇叭口并坡向室外。 8.±0.00以下预埋的穿电缆保护管均应采用厚壁电线管(也可用镀锌钢管或焊接钢管)。 9.管子进箱、盒要顺直,箱盒固定牢固,由于底层筋绑扎后要垫高(底层筋保护层),现浇砼楼板内电管进盒时一般做鸭脖形。 10.配盒超过下列长度时,中间应加过线盒: 45m无弯曲时;b.30m一个弯时; 20m两个弯时;d.12m三个弯时。 11.为了确保管路畅通,拆模后,管盒要及时清理,如有堵塞要及时清理或采取相应措施。 12.所有管路敷设完毕,及时请甲方(现场监理)验收,并在<隐蔽工程验收记录>单上签字认可。 二、管内穿线工艺 穿线工艺流程: 具体的质量要求 1.穿线前应清除管内积水,浮锈等杂物,一般从两端穿入钢丝,绑扎钢丝球,两人配合来回拉动,完后用气压泵吹出管内浮锈,吹入滑石粉。 2.内穿导线根数,必须符合设计要求,管内导线的总截面(含绝缘层)不应超过管子截面积的40%,导线在管内不得有接头和扭结,需接头时应在接线盒连接。管口处装设护口保护导线绝缘层,以免破坏导线绝缘层。在不进入盒(箱)的垂直朝天管口,穿入导线后,应将管口随时作密封处理。 3.导线连接,单芯导线采用接线帽,多股导线采用单卷法或缠绕法机械压接,连接后均要搪锡,要求饱满无漏焊。然后包扎绝缘层,里面用两层黄腊带缠绕,外面包两层黑胶布。 4.单股导线与设备连接应弯成单眼,搪上锡后接到桩头螺杆上,单眼应以顺时针方向弯成旋入。多股导线要用线鼻子压接后才能接到桩头上。 5.导线穿管后均要作绝缘电阻测试,无论是相对地、相对零、相对相的电阻值均要符合规范要求。 6.应急照明部分,控制回路多为双控,管内穿线根数较多,穿线时,首尾应

水电安装工程施工方案1

水电工程施工方案 编制人: 审核人: 审批人:

水电安装工程施工方案 第一节:编制依据及原则 一、编制依据 1、由建设单位提供的给排水、电气施工图纸。 2、建设单位下发的招标文件的要求。 3、中华人民共和国《建筑法》。 4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: ○1《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 ○2《建筑电气工程施工质量验收规范》 GB50303-2002 ○3《建筑工程施工质量验收统一标准》 GB50300-2001 ○4《建筑施工安全检查标准》 JGJ59-99 ○5《施工现场临时用电安全技术规范》 JGJ46-88 ○6《建筑排水硬聚氯乙烯管道工程技术规格》 CJJ/T29-1998 ○7《给排水标准图集》 S1 、 S2 、 S3 ○8《建设工程项目管理规范》 GB/T50326-2001 《建筑给水排水设计规范》GB50015-2003(2009年版) 《住宅建筑规范》GB50368-2005 《高层民用建筑设计防火规范》GB50045-95(2005年版) 《建筑灭火器配置设计规范》(GB50140-2005) 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《采暖通风与空气调节设计规范》GB50019-2003 《民用建筑暖通空调设计技术措施》

二、编制原则 三、本施工组织设计方案在编制过程中以作为指导现场施工的依据。迅速组织具有丰富施工管理经验的项目管理班子和施工队伍进驻本安装工程现场,从机械设备、材料供应以及劳动力等多方面及时配备,确保各项目标的实现。我方将充分利用各种有利条件,以敬业、求实的工作作风,创一流的管理水平、一流的工程质量、一流的工程进度,优质、高速、安全地完成该工程的建设任务,向业主、向社会交一个满意的答卷。 四、三、编制内容 五、本工程招标范围内的所规定的给排水系统安装、电气系统安装、消火栓系统及灭火器配置共计三个分部工程的内容。主要内容为安装工程的质量保证体系、施工技术方案、保证质量的措施、施工进度保证措施、安全文明施工措施、施工配合管理措施、质量通病防治措施、现场消防措施等,并根据以上几方面内容进行编制。 六、根据安装工程自身的特点,在编制施工方案时,重点突出以下二方面的内容:一是施工准备工作,二是策划施工活动过程。 七、四、编制目的 八、编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 工程概况: 一、概况 系统概况 本工程位于。

水电安装施工方案

XXX工程二期水电安装专项施工方案 编制: 审核: 审批: 河北建工集团有限责任公司HEBEI CONSTRUCTION GROUP CO. LTD

目录 第一节:编制依据及原则 (1) 一、编制依据 (1) 二、编制原则 (1) 三、编制内容 (1) 四、编制目的 (2) 第二节:工程概况 (2) 一、概况 (2) 二、安装工程的主要特点 (2) 第三节:施工前期准备 (3) 一、技术准备 (3) 二、材料准备 (4) 三、劳动力组织和准备 (4) 四、机具的准备 (4) 主要施工机具、设备需用计划 (5) 第四节:安装工程质量保证体系 (5) 一、机电安装部组织机构的建立 (5) 二、管理人员的职责 (5) 三、质量目标管理 (6) 四、物资的管理和控制 (6) 五、文件和资料的控制 (8) 六、建立检验和试验制度 (8)

七、质量记录的控制和保存 (9) 八、持证上岗记录 (9) 第五节:安装工程施工方案及主要技术措施 (10) 一、给排水安装工程施工方案及主要技术措施 (10) 二、电气安装工程施工方案及主要技术措施 (14) 三、防雷接地工程施工方案及主要技术措施 (18) 第六节:安装工程质量保证措施 (19) 一、施工质量的控制措施 (19) 二、原材料或半成品的质量控制措施 (19) 三、安装工程观感质量的控制 (19) 四、加强对技术资料的收集整理和保管 (20) 第七节:安装工程施工进度计划保证措施 (20) 一、从技术管理方面进行控制 (20) 二、从劳动力管理方面进行控制 (21) 三、从机械操作和使用方面进行控制 (21) 四、从材料供应方面进行控制 (21) 五、从安装工程的施工过程进行控制 (21) 第八节:安装工程成品保护措施 (22) 一、给排水安装工程成品保护措施 (22) 二、电气安装工程成品保护措施 (22) 第九节:安装工程安全生产、文明施工措施 (23) 一、安全生产措施 (23)

水电安装论文

浅谈排水电安装工程质量控制 一、引言 水电安装工程的质量是建筑工程总体质量的组成部分,国家有关规范及各地方管理部门均有明确规定,然而许多的工程中总是存在各种各样的水电安装质量问题。这些问题的出现与建筑企业忽视对水电安装工程质量的管理是密切相关的。因此,只有从图纸审核、施工组织、物资采购、施工过程及工程质量等各方面加强质量管理,才能保证建筑工程的整体质量。 二、施工图的审核 施工图纸的审查是技术准备工作的一项主要内容,对图中存在的问题要最大限度在施工之前彻底解决。根据水电安装工程的特点,要从以下几个方面准备。 (1) 设计图纸是否符合国家现行的技术标准和规范要求,符合经济政策等规定。 (2) 设计标准是否符合施工技术装备条件,如采取特殊技术措施时,技术上有无困难,可否保证施工的安全。 (3) 有无特殊材料要求,其新品种、规格、数量、质量标准

能否满足使用要求。 (4) 建筑结构、设备、管线间相互有无矛盾,设备尺寸、竖井尺寸、板厚可否满足要求。 (5) 图纸文字说明是否清楚、明确、安全、规范,图上单位、标高、坐标及管线走向、交点、接(焊) 点是否相符;洁具、设备安装基座、空间位置是否互不干扰;电气线路、配电间有无水暖及其它管线;设备层管线入户做法、墙板预留孔洞、套管埋设位置、标高位置是否正确;。管道材质、连接是否合理。本专业及其它专业管线有无矛盾、不交圈现象。管道、器具、设备的支架及固定方式是否满足要求;结构安全性、测试、压力及检验标准是否采用的正确等。 (6) 审查图纸顺序先进行分项工程,例如水暖从导管、主管、支线到器具、设备。电气从接地、进户、变配电控制、干管、支线到器具、设备等。再进行分部内的各分项工程之间有无疑问,再进行分部工程之间有无问题进行审查。 (7) 施工图的会审由技术部门组织,施工单位技术人员、工长、设计单位及建设单位有关人员参加,对提出问题及解决答复形成会审纪要,在设计交底时按会审纪要进行补充施工图使用, 并在工程结算时列入费用中。所以,图纸会审前必须把图纸弄清、

水电安装工程专项施工方案范文

水电安装工程专项 施工方案

西坂社区新民居B区5#楼 水电安装专项施工方案 编制人: 审核人: 批准人: 编制单位:河北鸿志建筑安装工程有限公司编制日期:年月日 目录

一、工程概括5 二、施工准备工作 5 2.1技术准备5 2.2物质准备6 2.3施工组织机构建立(项目经理部)7 2.4施工现场准备8 2.5施工的场外准备8 三、水电工程施工全过程框图9 四、施工规划10 4.1电气系统工程施工10 4.2给排水系统施工工艺13 五、施工进度计划17 六、施工保证措施18 编制说明

一、根据该项目水电系统工程施工图编制本施工专项方案。 二、本施工专项方案主要内容: 1、工程概括 2、施工准备工作 3、水电工程施工全过程框图 4、施工规划 5、施工进度计划 6、施工保证措施 一、工程概括

工程名称:西坂社区新民居B区5#楼 建筑面积:10009m2 建筑层高:地上八层,首层为戊类储藏间,二至八层为住宅 建筑层高:一层层高2.6m;二至七层层高2.9m;八层层高3m 建筑高度:23.95m 结构类型:砌体结构 建设单位:定州市庞村镇西坂村民委员会 设计单位:中电科工程建设有限公司 监理单位:河北中基华工程项目管理有限公司 施工单位:河北鸿志建筑安装工程有限公司 工程简介: 本工程位于定州市庞村镇西坂村南,为定州市庞村镇西坂村民委员会承建的西坂社区新民居工程。本建筑为B区5#住宅楼地上八层,屋顶局部为电梯机房及楼梯间。其中地上为戊类储藏室,二至八层为住宅。 其主要水电安装工程内容有: 1、电气系统设备安装 2、给排水系统设备安装

水电安装施工专项方案

南昌锐拓资本大厦 水 电 安 装 专 项 施 工 方 案 编制人职务(称)审核人职务(称)批准人职务(称)施工单位江西中盛建筑工程有限公司 编制日期二零一四年四月二十五日

水电安装专项施工方案报审表

第一节:编制依据及原则 一、编制依据 1、由建设单位(业主方)提供的给排水、电气施工图纸。 2、中华人民共和国《建筑法》,南昌市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 3、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: ○1《建筑电气工程施工质量验收规范》 50303-2002 ○2《建筑工程施工质量验收统一标准》 50300-2001 ○3《建设工程文件归档整理规范》 50328-2001 ○4 《建筑施工安全检查标准》 59-99 ○5《给排水标准图集》 ○6《建设工程项目管理规范》 50326-2001 ○7《机械设备安装工程施工及验收规范》 50231-98 二、编制原则 本方案在编制过程中,我方对图纸进行充分的研究和分析,针对本安装工程的特殊性,制定了编制计划和编制方案。 三、编制内容 本工程招标范围内的所规定的给排水系统安装、电气系统安装,共计两个分部工程的内容。 主要内容为安装工程的质量保证体系、保证质量的措施、施工技术方案、施工进度保证措施、安全文明施工措施、施工配合管理措施、质量通病防治措施、现场消防措施等,并根据以上几方面内容进行编制。 根据安装工程自身的特点,在编制方案时,重点突出以下二方面的内容:一是施工准备工作,二是策划施工活动过程。 四、编制目的 编制施工方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 第二节:工程概况 一、概况 本项目由南昌市锐拓房地产开发有限公司开发,武汉华阳宏创建筑设计有限公司设计,位于南昌市红谷滩新区中央商务区7-3地块,本工程为框架结构,建筑合理使用年限50年,屋面防水等级为一级,耐火等级为一级,抗震设防裂度为6度。各栋楼安装工程包括给排水、电气安装两部分。其中给排水安装包括给水管道、污水管道、雨水管道;电气部分分强电、弱电及消防联动控制系统,其中弱电工程及消防联动控制系统由专业施工队伍施工。 二、安装工程的主要特点

水电安装施工工艺流程

施工工艺 1、电管敷设 2、 电管敷设的工艺流程: 1.每层电线管预埋必须与土建主体结构施工密切配合,现浇砼楼板内的在底层敷设电线管,待电管敷设结束后再扎面筋(上层筋)。要求钢筋绑扎时分片、分块进行或在底板筋完工后留一段时间让安装人员敷设电管,最后同意扎面筋。 2.电管敷设在现浇砼内,不得刷漆,以保证现浇砼跟电管的结合度。 3.预埋灯盒时,一定要拉线,尺寸要准确。

4.垂直砼墙面里的盒子预埋时要先了解将来地面找平采用何种材料和厚度,同一房间,过道要打水平线,防止拆模后预埋盒高低不一。 5.由砼墙至非砼墙内的或由砼地坪伸出与填充墙内管连接的管子敷设时,为了减少人员走动时的碰撞,应尽量缩短露出地坪的高度,一般控制在15cm 左右,如是薄壁电管,应留丝头在外。 6.管子敷设后,为防止异物及砼进入管内,应及时用橡胶堵头封口,特别是朝天口一定要封堵严密。 7.进户电缆套管敷设时,管外皮应加上水环,两头要打喇叭口并坡向室外。 8.±0.00以下预埋的穿电缆保护管均应采用厚壁电线管(也可用镀锌钢管或焊接钢管)。 9.管子进箱、盒要顺直,箱盒固定牢固,由于底层筋绑扎后要垫高(底层筋保护层),现浇砼楼板内电管进盒时一般做鸭脖形。 10.配盒超过下列长度时,中间应加过线盒: 45m无弯曲时;b.30m一个弯时; 20m两个弯时;d.12m三个弯时。 11.为了确保管路畅通,拆模后,管盒要及时清理,如有堵塞要及时清理或采取相应措施。 12.所有管路敷设完毕,及时请甲方(现场监理)验收,并在<隐蔽工程验收记录>单上签字认可。 二、管内穿线工艺 穿线工艺流程: 具体的质量要求 1.穿线前应清除管内积水,浮锈等杂物,一般从两端穿入钢丝,绑扎钢丝球,两人配合来回拉动,完后用气压泵吹出管内浮锈,吹入滑石粉。 2.内穿导线根数,必须符合设计要求,管内导线的总截面(含绝缘层)不应超过管子截面积的40%,导线在管内不得有接头和扭结,需接头时应在接线盒连接。管口处装设护口保护导线绝缘层,以免破坏导线绝缘层。在不进入盒(箱)的垂直朝天管口,穿入导线后,应将管口随时作密封处理。 3.导线连接,单芯导线采用接线帽,多股导线采用单卷法或缠绕法机械压接,连接后均要搪锡,要求饱满无漏焊。然后包扎绝缘层,里面用两层黄腊带缠绕,外面包两层黑胶布。 4.单股导线与设备连接应弯成单眼,搪上锡后接到桩头螺杆上,单眼应以顺时针方向弯成旋入。多股导线要用线鼻子压接后才能接到桩头上。

关于水利水电毕业论文范文

关于水利水电毕业论文范文 摘要:筑坝工程逐渐成为水利水电施工中的一个重要组成部分,筑坝工程关键工艺的 合理应用,在水利水电施工中发挥着重要作用,得到相关施工单位的普遍关注。土石坝施工技术作为筑坝工程中的关键工艺,在水利水电工程的施工中得到较为广泛的应用,就此进行简要分析,以供相关人员参考。 关键词:水利水电施工;筑坝工程;土石坝;施工技术 筑坝工程的质量,对于水利水电工程施工的质量控制具有重要作用,因而加强筑坝工程关键施工工艺的研究和探索,满足水利水电工程的实际需求,具有现实性意义。土石坝施工技术在筑坝工程中具有良好的优势,造价低廉且便于施工,在一定程度上推动着筑坝工程的发展和完善。 1土石坝工程 1.1土石坝简介 所谓土石坝,主要是指通过对土料、石料以及混合料的混合,经由碾压等多种方式所筑造而成的挡水坝。坝体主要材料的成分决定了坝体的性质,单纯以土料和砂砾为主的成为 土坝;单纯以石料为主的成为石坝;而采用土料与石料进行混合的,称为土石坝。土石坝技 术在近年来得到良好的发展,在水利水电工程施工中得到较为良好的应用。 1.2水利水电工程中土石坝的优缺点分析 土石坝在实际的施工过程中,便于就地取材,实现了施工材料的合理节约和有效利用, 进而实现了人力物力资源的节约,与社会可持续发展的理念相协调。土石坝与其他坝型相比,施工材料消耗少,有效的节约了运输成本,具有明显的优势。就筑坝工程的修筑方面来看,土石坝的整体结构简单,易于后期扩建和维修。与此同时施工技术简便,施工程序简单,一定程度上促进施工的顺利进行。土石坝在实际施工过程中,对地基的要求较低,且能够很好的适应变形情况。尽管土石坝在筑坝工程中具有良好的优势,但也不可避免的存在一些 不足,导致土石坝在实际施工过程中存在一定复杂性。土石坝的土料若为粘性土料,会在施工过程中极易受到气候的影响,导致填筑效果不能够满足筑坝工程的实际要求。在实际施 工过程中,需要制定切实的施工方案,对降水、气温以及蒸发的要素进行合理的统计和预测,需要对可能出现的施工影响进行分析和明确。与此同时,土石坝的坝顶并不能够实现溢洪,因而在实际筑坝工程中,需要有针对性的设置溢洪通道,以保证筑坝工程的施工效果。通过相关学者的观测和研究我们发现,通常情况下土石坝施工会出现不均匀沉降的状况。 1.3施工土坝道路应当遵守的原则 在筑坝工程的施工过程中,应当及时对路段的运输总量和使用期限进行准确的分析,对筑坝工程的施工当地的气候条件进行分析和预测,以确保各路段的坝料运输强度满足施工 的实际要求。对地形条件进行总体的分析,确保不同工期的上坝道路能够实现合理的衔接,

水电安装工程施工方案(完整版)

青山湖科技城越秀城市综合体(二期) F区项目 机电工程水电施工方案 编制: 审批: 日期:2017 年月日 广州越秀地产工程管理有限公司 青山湖科技城越秀城市综合体(二期)F区地块项目机电部

第一节:编制依据及原则 一、编制依据 1、由建设单位(业主方)提供的给排水、电气施工图纸。 2、建设单位下发的招标文件的要求。 3、中华人民共和国《建筑法》,南京市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 4、我单位《质量保证手册》和有关文件。 5、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: ○1《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 ○2《建筑电气工程施工质量验收规范》 GB50303-2002 ○3《通风与空调工程施工质量验收规范》 GB50243-2002 ○4《通风管道技术规范》 JGJ141-2004 J363-2004 ○5《压缩机、风机、泵安装工程施工验收规范》 GB50275-1998 ○6《建筑工程施工质量验收统一标准》 GB50300-2001 ○7《建设工程文件归档整理规范》 GB/T50328-2001 ○8 《建筑施工安全检查标准》 JGJ59-99 ○9《施工现场临时用电安全技术规范》 JGJ46-88 ○10《建筑排水硬聚氯乙烯管道工程技术规格》 CJJ/T29-1998 ○11《给排水标准图集》 S1 、 S2 、 S3 ○12《建设工程项目管理规范》 GB/T50326-2001 ○13《机械设备安装工程施工及验收规范》 GB50231-98

水电安装施工方案

目录 一、工程概况 二、工程概述 三、工程管理 四、作业条件 五、作业工艺流程及方法 一、工程概况: 1、工程名称:扬州万科蒋王929地块项目水电安装工程 2、工程地点:扬州市蒋王镇中兴中路 3、工程规模:本工程1、2、 4、 5、 6、8栋,地上8层,地下室一层; 总面积109288㎡。 6、设计单位:上海原构设计咨询有限公司。 7、勘察单位:扬州市勘测设计研究院有限公司。 8、施工单位:上海帆景建设工程有限公司。 二、工程主要内容 给排水系统工程、电气系统工程、消防弱电预埋工程、防雷及接地保护系统工程 三、管理 1、管理目标:确保达到优良工程标准及万科VK-S2检查验收标准。 2、管理原则:在项目部得统一领导下,严格按照万科集团上海区域 品质管理执行。 3、管理计划:全面计划管理主要指在施工进度、人力、机具、材料 等方面,实行全面得计划管理及统筹,确保工程在可控得条件下展开。 (1)、质量管理:在施工生产得全过程进行质量管理,施工技术交底,材 料选用,施工过程得质量检查及施工完毕得质量检验与评定,反馈整改等一系列工作中,严格控制施工质量,做到施工质量在每

个环节都就是可控得可追回得,从而实现施工质量得全面管理。 (2)、材料管理:材料计划,确保施工用料正常供应,材料质量控制、材 料评审、进货、检验、储存、标识等各方面加以严格控制、确保材料得质量满足工程得要求。 四、作业条件 五、作业工艺流程及方法 1、结构预留孔洞及管槽 (1)当管道穿墙壁、楼板及嵌墙暗敷时,应配合土建工程预留孔、槽,预留得给水管槽深度不得大于15mm,宽度为管径得1、5倍。 (2)在配合施工中,给排水专业人员必须随工程进度密切配合土建专业做好预留工作。管道井与管道穿梁、楼板都应与土建配合预留好,注意加强检查,绝不能有遗漏。 (3) 为了避免遗漏与错留,在核对间距、尺寸与位置无误并经过相关专业认可得情况下,填写《预留洞一览表》,施工过程中认真对照检查。表格如下: 管道及设备得位置、标高尺寸测定,标好孔洞得部位,将预制好得模盒、预埋铁件在绑扎钢筋前按标记固定牢,盒口用胶带封实,在浇注混凝土过程中应有专人配合校对,瞧管模盒、埋件,以免移位。 (5) 结构预留套管 给排水管道穿过防火楼板、建筑外墙及隔墙时,应设套管,套管管径比穿墙、板得干管、立管管径大1-2号,一般套管内径不得超过管外径6mm。套管顶部高出完成地面20mm,高出厨房、卫生间地面50mm。安装在墙壁上得套管端头应与饰面相平,套管与管道之间填实。管道穿地下室建筑外墙或水池壁时应做防水套管,采取严格得防水措施。所有穿人防防护墙得水管均在防护墙两侧加密闭阀。穿防护墙水管在穿墙处得短管

水电安装工程施工合同正式版

The cooperation clause formulated through joint consultation regulates the behavior of the parties to the contract, has legal effect and is protected by the state. 水电安装工程施工合同正 式版

水电安装工程施工合同正式版 下载提示:此协议资料适用于经过共同协商而制定的合作条款,对应条款规范合同当事人的行为,并具有法律效力,受到国家的保护。如果有一方违反合同,或者其他人非法干预合同的履行,则要承担法律责任。文档可以直接使用,也可根据实际需要修订后使用。 房屋主人:____(甲方) 水电安装人:____(乙方) 甲方委托乙方安装一幢民房水电工程,根据《中华人民共和国合同法》及有关法律法规,为明确双方在水电安装过程中的权利和义务关系,经双方协商同意,就以上工程一事达成如下协议,供双方共同遵守: 一、甲方提供所有水电材料给乙方。(根据安装需要到场) 二、工程分两次安装,第一次验收合格后付款百分之五十,其余款项在第二次

安装验收合格后全部付清。 三、安装水电工程总价为人民币元。 四、工程质量要求:乙方必须按照国家电工标准要求安装,做到灯亮、水通,水电安装过程中所有内容必须全部符合要求,验收合格。 五、施工安全要求:乙方必须按照安全施工规范和技术要求进行施工,采取严格的安全防范措施。乙方要管理好所带的一切安装工具,在施工过程中要特别注意安全,杜绝一切事故。因自身安全措施不到位或不力造成事故责任以及产生的一切费用,由乙方自己承担。如有此类情况出现,责任与甲方无关。 六、本协议未尽事宜,甲乙双方协商

水电安装工程施工方案完整版

青山湖科技城越秀城市综合体(二期)F区项目 机电工程水电施工方案 编制: 审批: 日期:2017 年月日 广州越秀地产工程管理有限公司 青山湖科技城越秀城市综合体(二期)F区地块项目机电部 1 安装工程施工组织设计

第一节:编制依据及原则 一、编制依据 1、由建设单位(业主方)提供的给排水、电气施工图纸。 2、建设单位下发的招标文件的要求。 3、中华人民共和国《建筑法》,南京市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 4、我单位《质量保证手册》和有关文件。 5、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: ○1《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 ○2《建筑电气工程施工质量验收规范》 GB50303-2002 ○3《通风与空调工程施工质量验收规范》 GB50243-2002 ○4《通风管道技术规范》 JGJ141-2004 J363-2004 ○5《压缩机、风机、泵安装工程施工验收规范》 GB50275-1998 ○6《建筑工程施工质量验收统一标准》 GB50300-2001 ○7《建设工程文件归档整理规范》 GB/T50328-2001 ○8 《建筑施工安全检查标准》 JGJ59-99 ○9《施工现场临时用电安全技术规范》 JGJ46-88 ○10《建筑排水硬聚氯乙烯管道工程技术规格》 CJJ/T29-1998 ○11《给排水标准图集》 S1 、 S2 、 S3

○12《建设工程项目管理规范》 GB/T50326-2001 ○13《机械设备安装工程施工及验收规范》 GB50231-98 - 2 - 安装工程施工组织设计 二、编制原则 本施工组织设计方案在编制过程中,我方对图纸和招标文件进行充分的研究和分析,针对本安装工程的特殊性,制定了详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。并将迅速组织具有丰富施工管理经验的项目管理班子和能打硬仗的施工队伍进 驻本安装工程现场,从机械设备、材料供应以及劳动力等多方面及时配备,确保各项目标的实现。 我方将充分利用各种有利条件,以敬业、求实的工作作风,创一流的管理水平、一流的工程质量、一流的工程进度,优质、高速、安全地完成该工程的建设任务,向业主、向社会交一个满意的答卷。 三、编制内容 本工程共计三个分部工程的内容,为给排水系统安装、电气系统安装、通风系统安装。 主要内容为安装工程的质量保证体系、施工技术方案、保证质量的措施、施工进度保证措施、安全文明施工措施、施工配合管理措施、

水电安装专项施工方案

目录 第一节、编制依据及原则 (7) 一、编制依据 (7) 二、编制原则 (7) 三、编制内容 (8) 四、编制目的 (9) 第二节、工程概况 (9) 一、概况 (9) 二、安装工程的主要特点 (9) 第三节、施工前期准备 (10) 一、技术准备 (11) 二、材料准备 (12) 三、劳动力组织和准备 (12) 四、机具的准备 (13) 第四节、安装工程质量保证体系 (14) 一、安装项目部组织机构的建立 (14) 二、管理人员的职责 (14) 三、质量目标管理 (15) 四、物资的管理和控制 (16) 五、文件和资料的控制 (17) 六、建立检验和试验制度 (18) 七、质量记录的控制和保存 (20)

八、持证上岗记录 (20) 第五节、安装工程施工方案及主要施工措施 (20) 一、给排水安装工程施工方案及主要技术措施 (20) 二、电气安装工程施工方案及主要技术措施 (28) 三、空调安装工程施工方案及主要技术措施 (34) 四、防雷接地工程施工方案及主要技术措施 (34) 第六节、安装工程质量保证措施 (35) 一、施工质量的控制措施 (35) 二、原材料或半成品的质量控制措施 (36) 三、安装工程观感质量的控制 (37) 四、加强对技术资料的收集整理和保管 (38) 第七节:安装工程施工进度计划保证措施 (38) 一、从技术管理方面进行控制 (38) 三、从机械操作和使用方面进行控制 (39) 四、从材料供应方面进行控制 (39) 第八节:安装工程成品保护措施 (40)

一、给排水安装工程成品保护措施 (41) 二、电气安装工程成品保护措施 (42) 第九节:安装工程安全生产、文明施工措施 (42) 一、安全生产措施 (42) 二、文明施工措施 (46) 第十节:安装工程施工现场配合管理措施 (47) 一、与建设单位间的配合 (47) 二、与工程监理单位间的配合 (48) 三、与建设单位指定的分包单位配合 (49) 第十一节:常见安装工程施工质量通病的防治措施 (50) 一、给排水安装工程常见的质量通病及预防措施 (50) 二、电气安装工程常见的质量通病及预防措施 (51) 第十三节:降低安装工程成本的措施 (53) 一、降低工程管理成本的措施 (53) 二、降低材料管理成本的措施 (54) 三、加强工艺管理的措

水电安装工程施工方案73304

无锡普鹅仓储设施有限公司工业仓 储物流三期项目 水电安装工程专项 施工方案 编制:吴毅 审核:王向阳 审批:夏晓东 江苏建设有限公司 2016年11月9日

一、工程概况 无锡普鹅三期工程安装部分主要有给水系统、排水系统、消火栓给水系统、火灾报警系统、安防系统、自动喷淋系统、电力照明系统、及防雷接地系统。 二、电气工程 1、施工前准备 (1)施工前施工技术人员向班组进行技术交底,并组织班组熟悉图纸,领会设计意图,并将土建结施、建施及装饰方面的有关资料提供给作业班组,以便全面了解和掌握工程的情况。按施工图纸的要求及施工规范的要求,编制详细的材料、设备进场计划。 (2)施工前将所需的电动工具、设备、手头工具及检测仪器准备好,杜绝不符合安全要求的工具、设备进场使用。 (3)按设计及规范要求,严把各种材料、设备进场关。将有关配合土建及安装工程中需要的材料,设备按进度需要逐次进场。 (4)施工前由项目安装负责人书面通知业主及监理方有关人员召开安装工程碰头会,并将施工方案分发有关人员。 (5)施工前每个施工人员都明确工期目标及质量目标,按图纸及建设方要求精心组织施工,密切配合土建,发现安装管线或设备与其它专业图纸相矛盾时应及时会同甲方、设计及监理解决。 (6)本工程电气分部工程包括:照明系统、防雷与接地系统、

综合布线、安防系统。各系统的配合预留预埋工作应准确无误,逐步到位,为后期进行顺利安装打下基础。 2.钢管敷设 (1)工艺流程:熟悉图纸→定位→选管→切管→套丝→煨弯→按使用场所刷漆→安装管路→固定箱(盒) →加锁母→焊跨接线→管口保护→隐蔽验收。 (2)钢管在安装前应做防腐处理,一般先用除锈机或钢丝刷除锈,埋入砖墙的钢管外壁均要刷防锈漆,如果是室外土层里电缆保护钢管或电气配管,其钢管外壁还要刷二遍沥青油保护处理。所有钢管安装前管内要做试通处理,防止堵塞。 (3)钢管敷设路径应严格按设计施工图作业,当有较大变动时应与甲方或监理联系,征得同意方可施工。施工中水平管做统一标高(以土建提供的+50线为基准)。在固定箱(盒)前要对管口进行处理,以防毛刺损伤电缆。电线管线在过伸缩缝、沉降缝时做格控制管口标高及箱(盒)的标高。管口进入箱(盒)应顺直,配电箱上下管口应排列整齐,高度一致处理。 (4)开关、插座盒及配电箱的上下配管管口均应加锁母,位置准确。 (5)开关、插座盒在配合土建砌砖时应将盒面高出砖面10mm安装(如是竹胶板可不高出墙面),避免土建抹完灰后箱盒里凹凸墙面,安装在混凝土里的配电箱应尽量将暗装箱体一次性安装到位,避免二次剔凿打洞影响结构质量。 (6)有木装饰的墙面应将箱(盒)表面与装饰面安装一致,以避免二次加装套盒。 3.管内穿线

水电安装工程施工方案73448

目录 一、工程概况 1-1、工程简介 1-2、主要工作内容 1-3、安装工程特点 1-4、工程施工应遵守的技术标准、规范二、安装工程施工组织安排 2-1、施工准备工作及技术准备 2-2、施工进度安排和主要资源计划 2-3、设备安装工程施工程序及施工方法三、安装工程质量标准 3-1、室内管道安装 3-2、管道配件及卫生器具给水配件安装 3-3、室内给水及采暖管道附件设备安装 3-4、卫生器具安装 3-5、电气线路敷设 3-6、电气器具、设备安装工程 3-7、避雷网及接地装置安装 四、施工配合 4-1、安装与各工种之间的配合 4-2、安装与土建配合 4-3、安装与装饰的配合 4-4、安装与建设单位的配合 4-5、安装与监理公司的配合 五、工期、质量、安全生产技术措施 5-1、工期保证措施 5-2、质量保证措施 5-3、安全保证措施 5-4、安全技术措施 5-5、冬、雨季施工措施 六、工程回访及保修 1 50

一、工程概况 1-1、工程简介 常平汽车客运站工程位于东莞市常平镇北环路与四纵路交汇处,规划总用地面积106666.480平方米,总建筑面积约31548.152平方米,由台山市鸿顺建筑工程有限公司承建,为框架结构、钢结构,地上1-9层。 1-2、主要工作内容 1-2-1、管道部分: 室内包括生活给水系统、污水排放系统、雨水内排水系统(含虹吸式雨水内排水)、室外包括生活给排水系统。 一、生活给水: 1、水源:本工程水源为城市自来水,由一期引入一根DN300给水管,市政水压为2-2.4kg. 2、用水量:本工程预计最高日用水量340m3/d,最大小时用水量45.0m3/h. 3.供水方式:由市政给水直接供给. 4、给水管材:采用PP-R管材及配套管件,热熔连接. 二、生活排水系统 1、排水系统采用污、废水合流,生活污水排至市政污水管道,进入城市污水处理厂. 2、排水横管的坡度:DN50,i≥0.035. DN75,i≥0.025. DN100,i≥0.02. DN150,i 50

水电安装工程施工方案6681782904

水电安装工程施工方案 1 一般要求 所有安装工程必须按设计图纸及安全操作规程、规范等有关技术标准执行。所有设备、产品应具有出厂合格证,若无质保书的均需进行试验、试压,严禁使用不合格的产品。在施工过程中的隐蔽工程、压力试验等均需得到质量监督部门、监理、建设单位认可,并做好各种隐蔽工程记录,施工过程中的质量记录应认真、真实填写,以保证技术资料的完整性。 2 与土建配合 (一)与土建配合工作: 水、电等安装工程施工时应作好与土建的协调配合工作。为很好地完成予埋予留等安装配合工作,应推行土建与安装一体化施工法,主要注意以下几方面: 1.主体工程 (1)土建与管道安装工程 ①管道预留孔洞应在土建施工的同时进行。由现场管道工按设计要求找出上、下水管道预留孔洞及卫生洁具安装位置,由施工操作人员负责留出。 ②在砖墙上预留槽、洞时,应按照图纸要求的标高、位置、规格尺寸向瓦工交待清楚,由瓦工负责留出。但管道工应巡视检查,以防留错。 ③留出的槽洞应上下相对,不得参差不齐,严禁安装时再凿墙面。 (2)土建与电气安装工程 ①钢管、塑料管配管等各种箱盒位置,施工前应根据施工图纸按线路确定。凡需埋在混凝土及砌体内的管道、木砖及各种箱盒等,都要及时确定位置预埋好。 ②在砌体中敷设暗管,应由现场电工及时配合瓦工做好预留洞槽、埋管工作,不得在砌体完工后再凿洞。 2.装饰工程

(1)土建与电气安装工程 ①地面工程施工前,土建技术员应先找准每个房间的地面标高,并弹出水平线。 ②砌体工程抹灰前,在清洁湿润的墙面上弹出水平线,作出标筋,每隔 1.2m作一道。标筋作完后,电气安装人员根据设计要求及规范规定,找出线盒位置及标高,然后拉水平线安装线盒,线盒要凸出标筋3mm,固定牢固。 (2)土建与管道安装工程 ①抹灰、镶贴前,管道安装人员按设计要求提前通知土建施工人员,对管道所有孔洞位置进行检查,保证准确无误后方可施工。 ②管道支架安装应与墙面抹灰、镶贴同步进行。管道安装人员应在现场配合瓦工施工,以解决套割不符合标准要求的问题。 3 水电安装(一般工程) (一)施工顺序 电气:结构配合(预埋管、预留洞)~墙体配管、埋设接线盒~管内穿线、桥架安装~杆接母线安装~灯具及设备安装~系统调试~交工。 水卫:结构配合~埋地管通安装~立支管安装~卫生设备及设备安装~试水、设备调试~交工。 (二)施工方法 (1)水卫工程 a.埋地管道安装 ①施工顺序:定位放线~人工挖土~管沟处理~管道安装~水压灌水试验及隐蔽工程记录~回填。 ②按施工图定位放线,进行人工开挖至设计标高,沟底夯实、夯平。 ③按有关规定安装管道,给排水按规范要求设置坡度,并做好保温、防腐处理。

水电安装工程施工方法

第一节水电安装工程施工方法 一、施工方法及技术措施 由于本安装工程由室内给水排水系统;电力、照明系统。设备材料规格种类较多,施工期短,工程配合面广,时间紧,施工质量要求高。为此必须做好充分的施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安装力量,精心组织施工,才能按期、按质完成所承担的安装任务。 二、施工顺序 1、先地下、后地上,安装工程力求做到与土建施工配合,合理交叉,认真做好各项预留预埋工作。 考虑主体工程和其他工程的交叉配合问题。对主体工程不要破坏建筑物强度和建筑物的美观;对各工程相互间的配合,要尽量考虑好电气线路、给排水的关系,不要在施工时发生位置冲突,要按有关规定距离设置。 2、先预制、先安装管道和电气等专业。凡有条件的均应提前预制,这是缩短工期、提高工效、保证质量的前提。 3、先重点、后一般。如混凝土楼板、墙身、梁内的各种暗敷管线必须及时配合。 安装设备是建筑物内的一种设施,必须积极维护保证良好的使用功能,还要考虑到交付运行后的维修便利,所有管路应注意建筑物的美化问题。 在实际施工中,我们除了须认真遵守有关国家规范之外,同时还应遵守当地供电、消防、质监监理等部门制定的有关规定和管理条例,确保优质工程。 在施工过程中,各专业各工种之间的配合问题是一个很重要的问题,如果各专业各工种之间的配合很好,工作很协调、很顺利,就会加快施工进度,做到保质保量完成工程的施工任务。 三、施工的协调管理 (一)与设计单位间的工作协调 1.工程开工后,进一步了解设计意图及工程要求,根据设计意图提

出我们的施工实施方案。 2.参入施工图审查,协调建设方会同设计师、供应商(制造商)提出建议,完善设计内容和设计物资的选型。 3.对施工中出现的情况,除按现场甲方项目部、监理师的要求及时处理外,还应积极修正可能出现的设计失误,并会同现场项目部、监理工程师及设计院按照总进度与整体效果要求,验收样板间,进行部位验收,中途质量验收、竣工验收等。 4.根据建设方要求,组织设计方参加机电设备、配电柜、配电箱、灯具等的选型、选材和定货。 5.协调各施工分包单位在施工中需与设计师协调解决的问题,协调议题解决诸多如因多管道并列、交叉等原因引起的标高,几何尺寸的平衡协调工作。 (二)与监理工作的协调 1.在施工过程中,严格按照建设方及监理师批准的“施工大纲”、“施工组织设计”进行对施工单位的质量管理,接受监理师的验收和检查,并按照监理要求,予以整改。 2、贯彻总承包商建立的质量控制、检查、管理制度,并据此予以检控,确保产品达到优良,杜绝现场施工单位不服从监理工作的不正常现象发生,使监理师的一切指令保持全面执行。 3、所有进入现场使用的成品、半成品、设备、材料,均主动和监理师提交产品合格证,材质证明或检验报告等。经监理师批准合格后方可使用。 4、部位或分项,工序检验的质量、严格执行“上道工序不合格,下道工序不施工”的准则,使监理师顺利开展工作,对可能出的工作意见不一致的情况遵循“先执行监理的指导后予以磋商统一”的原则,在现场质量管理工作中维护好监理师的权威性。 (三)建筑电气部工程安装与土建的配合 在砌筑砖墙时,暗配的电线管、接线盒、配电箱的安装有的要随土建一起预埋,有的按有关规定留出墙槽,明装的管道要留过墙的孔洞。
