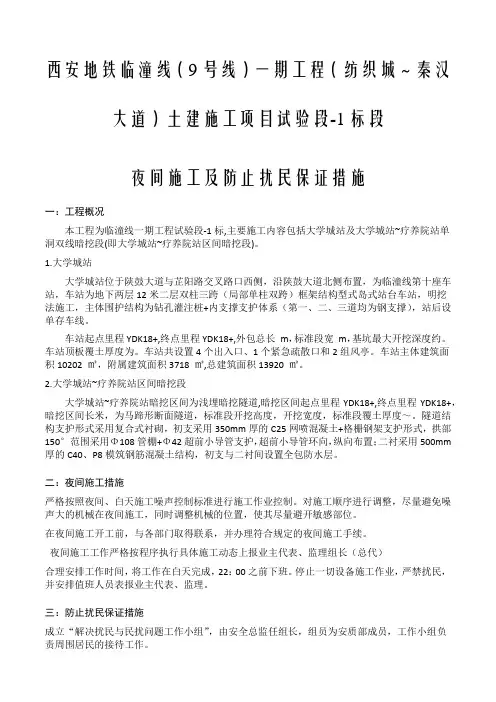

西安地铁临潼线(9号线)一期工程(纺织城~秦汉大道)土建施工项目试验段-1标段夜间施工及防止扰民保证措施

一:工程概况

本工程为临潼线一期工程试验段-1标,主要施工内容包括大学城站及大学城站~疗养院站单洞双线暗挖段(即大学城站~疗养院站区间暗挖段)。

1.大学城站

大学城站位于陕鼓大道与芷阳路交叉路口西侧,沿陕鼓大道北侧布置,为临潼线第十座车站,车站为地下两层12米二层双柱三跨(局部单柱双跨)框架结构型式岛式站台车站,明挖法施工,主体围护结构为钻孔灌注桩+内支撑支护体系(第一、二、三道均为钢支撑),站后设单存车线。

车站起点里程YDK18+,终点里程YDK18+,外包总长 m,标准段宽 m,基坑最大开挖深度约。车站顶板覆土厚度为。车站共设置4个出入口、1个紧急疏散口和2组风亭。车站主体建筑面积10202 ㎡,附属建筑面积3718 ㎡,总建筑面积13920 ㎡。

2.大学城站~疗养院站区间暗挖段

大学城站~疗养院站暗挖区间为浅埋暗挖隧道,暗挖区间起点里程YDK18+,终点里程YDK18+,暗挖区间长米,为马蹄形断面隧道,标准段开挖高度,开挖宽度,标准段覆土厚度~。隧道结构支护形式采用复合式衬砌,初支采用350mm厚的C25网喷混凝土+格栅钢架支护形式,拱部150°范围采用Φ108管棚+Φ42超前小导管支护,超前小导管环向,纵向布置;二衬采用500mm厚的C40、P8模筑钢筋混凝土结构,初支与二衬间设置全包防水层。

二:夜间施工措施

严格按照夜间、白天施工噪声控制标准进行施工作业控制。对施工顺序进行调整,尽量避免噪声大的机械在夜间施工,同时调整机械的位置,使其尽量避开敏感部位。

在夜间施工开工前,与各部门取得联系,并办理符合规定的夜间施工手续。

夜间施工工作严格按程序执行具体施工动态上报业主代表、监理组长(总代)

合理安排工作时间,将工作在白天完成,22:00之前下班。停止一切设备施工作业,严禁扰民,并安排值班人员表报业主代表、监理。

三:防止扰民保证措施

成立“解决扰民与民扰问题工作小组”,由安全总监任组长,组

员为安质部成员,工作小组负责周围居民的接待工作。

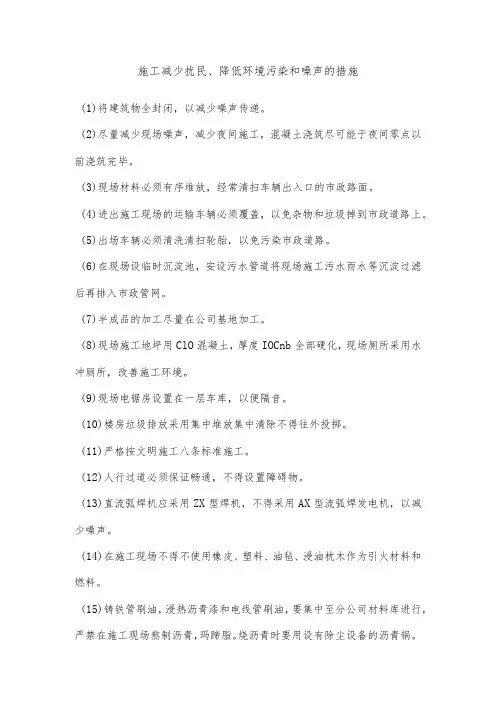

对施工管理情况和可能影响居民生活、工作的施工及时通报,并采取有效措施尽量避免或减小其影响。

该工程周围有居民区,由于施工产生的粉尘、噪声、污水、强光及频繁的车辆运输可能给周围居民带来不便,要协调好与周围居民及居委会的关系,确保工程顺利进行。

与当地居委会签订共建协议,请居委会协助做好居民的工作,帮助当地解决一些力所能及的困难。

采用低噪声、低震动的施工机械施工,减轻噪声扰民。

除特殊情况外,在每天晚22 时至次日早6 时,严格控制强噪声作业,对钢筋加工区、木工加工棚等强噪声设备及区域,以隔音棚或隔音罩封闭、遮挡,实现降噪。

加强环保意识的宣传。采用有力措施控制人为的施工噪声,严格管理,最大限度地减少噪声扰民。

进入现场的汽车不准鸣笛,夜间用灯光控制信号,设置“不准鸣笛”的明显标志。

与业主、监理共同成立噪声污染综合治理小组,听取周围居民意见,做好宣传保障工作。

夜间施工专项措施

一、夜间施工保证措施 (一)、管理措施 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,落实到人; 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。 3、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常; 4、当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的及时更换; 5、夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身安全。 6、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立治安主管人员巡查制度,发现问题必须立即解决。 7、严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。 8、夜间施工作业结束后施工负责人必须对作业现场认真检查,确保线路畅通;作业前和收工时要清点人员,人不到齐不准离开原地,作业中也要随时保持联系; (二)、安全保证措施 1、夜间施工时,工器具、设备(梯车、发电机等)悬挂具有反光的黄色标志牌;

2、进入作业现场所有人员必须穿反光防护服装。 3、雷雨、大风天气禁止夜间作业,禁止夜间高处(陡坡、悬崖等)作业,禁止夜间涉水(过河、鱼塘、水库等)作业; 4、公路交叉口或转弯处必须按要求设立警示牌,人员穿信号服; 5、夜间作业人员必须配备有效的照明设备、通讯设备和应急药品(蛇药、雄黄等);现场作业点集中固定时采用日光色镝灯作为主要照明灯具,必须在场地适当位置装足够的照明设备,保证整个施工场地均有较好的照明,保证夜间施工有良好的照明条件。采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。大型设备作业时其照明部件必须启动运转。作业人员可随身携带锂电LED帽灯,监护、巡视等人员用手提式防爆探照灯或手电筒 6、夜间行动必须有2人或2人以上人员一起,禁止一人单独行动; 7、施工中的深基坑、开挖沟槽等临时工程,应设置围栏,行人、车辆等交通要道必须设置反光警示、悬挂红灯示警标志。 8、跨路夜间施工时,必须按公路施工安全标志及设置的要求,设置作业标志和防护人员,夜间设置的照明设施应满足铁路行车安全要求,避免干扰行车信号。 9、做好夜间施工防护,在危险地段(临近深坑、水塘、河边、大桥)作业地点附近设置警示标志,以提醒行人和司机注意,必要时并安排专人值守。 10、实施具有重大危险源的工程项目时,必须根据重大危险源的应急救援预案措施,做好随时启动应急预案的准备。 (三)、夜间施工的环境保护措施 1、夜间施工现场周围有噪声敏感区域,必须对周围社区告知,必须时要取得周围社区居民的谅解,使用的机械时尽量选择低噪声的设备,必须采用大噪声的设备时,必须采用降噪措施。 2、在居民区附近进行夜间施工时必须了解当地相关部门对建筑工地监督管理的规定,如需办理《夜间施工许可证》时,必须提前办

夜间施工作业安全防护措施

夜间施工作业安全防护措施 进度、质量两手都要抓两手都要硬,为了赶进度,为了施工现场安全生产管理、文明管理、保障职工人身安全!因施工进度、质量控制等必须连续作业、无法避免夜间施工的,应采取必要的质量安全保障措施,且不得安排 交叉施工,确保工程质量安全。 一、夜间工作安全措施: 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,责任落实到人。 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免 同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉 施工安全问题的针对性措施。 3、施工现场设置明显的交通标志、安全标牌、警戒灯等标志,标志牌具备夜间荧光功能。保证施工机械和施 工人员的施工安全。 4、在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业。 5、施工处各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。在施工处设置夜间值班室;在施工现场安排现场值班室。 6、夜间施工用电设备必须有专人看护,确保用电设备及人身安全。 7、各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度,发现问题必 须立即解决。 二、安全技术保证措施

1、夜间施工时,工器具、设备(施工车辆、发电机等)悬挂具有反光的黄色标志牌。 2、进入作业现场所有人员必须穿反光防护服装。 3、雷雨、大风天气禁止夜间作业,禁止夜间高处作业,禁止夜间涉水作业。 4、夜间作业人员配备有效的照明设备、通讯设备;现场作业点采用日光色镝灯作为主要照明灯具,在场地适当位置装足够的照明设备,保证整个施工场地均有较好的照明,保证夜间施工有良好的照明条件。 5、施工中的深基坑、开挖沟槽等临时工程,应设置围栏,行人、车辆等交通要道必须设置反光警示、悬挂红灯示警标志。 6、做好夜间施工防护,在危险地段作业附近设置警示标志,以提醒行人和司机注意,必要时并安排专值守。 三、夜间施工的环境保护措施 1、夜间施工现场周围有噪声敏感区域,必须时要取得村民的谅解;使用机械时尽量选择低噪声的设备,必须采用大噪声的设备时,必须采用降噪措施。 2、在居民区附近进行夜间施工时必须了解当地相关部门对建筑工地监督管理的规定,如需办理《夜间施工许可证》时,必须提前办理手续。

夜间施工管理措施方案

目录 1编制说明---------------------------------------------------1 2编制依据---------------------------------------------------1 3编制依据---------------------------------------------------1 4照明准备---------------------------------------------------1 5夜间施工管理措施-------------------------------------------2 6夜间施工质量保证措施---------------------------------------2 7夜间施工安全保证措施---------------------------------------3 8夜间施工环境保护措施---------------------------------------4

夜间施工专项方案 一、编制说明 本工程工期较紧,根据项目制定的总进度计划及赶工措施,要保证顺利追赶工期,如期交付工程,夜间施工不可避免。为保证夜间施工质量与安全,特编制本方案。 二、编制依据 《城市区域环境噪声标准》GB3096-93 《国家噪声污染防治法》 《建筑施工场界噪声限值》GB12523-90 三、工程概况 工程名称:海航首府双语学校项目 建设地点:海南省海口市,大英七路东侧路,省府北路北侧 建筑面积:66356.15m2 建筑层数:地下一层(游泳池、游戏池)、地上二层(篮球馆、排球馆、门厅、报告厅、餐厅、卫生间、更衣室) 项目名称:海航首府双语学校项目室内精装修工程 建设单位:海航地产集团有限公司 监理单位:上海市工程建设咨询监理有限公司 设计单位:青岛北洋建筑设计有限公司 施工单位:深圳市奇信建设集团股份有限公司 四、照明准备 照明对夜间施工既是必要工作条件,又是重要安全条件 1)设备配备 在一切需要照明的工作作业区、作业场所、料具堆场、道路、仓库、办公室、食堂和宿舍等均设一般、局部照明或混合照明,以保障作业和生活安全。照明器具的型式和防护等级必须与使用环境条件相适应,其质量应符合规范、标准的规定,室外灯具采用防水型。2)照明电压

夜间施工安全技术交底

夜间施工安全技术交底 一、职责: 1、一般夜间施工指为完成一般施工生产工序,如模板、钢筋、土方工程等安排的夜间施工,工作时间为晚8:00~晚11:00。 2、项目专职安全员:对班组及电工等相关人员进行夜间施工的安全交底,并在夜间施工开始前进行照明、安全防护的专项检查,提供专项培训,并在施工中进行安全监督。 3、技术负责人、技术员:对班组夜间施工进行专题技术交底。 4、施工员:督促施工班组落实夜间施工的安全措施,保证安全和施工质量。 5、电工及相关配合部门:按指导书提供足够的符合现行规范、安全规定的照明和其他防护措施,保证安全。 6、库管、材料员:保障夜间施工物质,材料的供应。 7、急救员:对一般轻伤进行救治处理,对超出处置能力的及时联系医院。 二、夜间施工准备 1、所有夜间作业人员须进行安全培训,并通过进场安全教育及考核。 2、所有夜间作业人员均应能胜任工作,有夜盲、高血压、癫痫病、心脏病等有碍安全操作的疾病及生理缺陷的人员不得安排夜间施工;生病及酒后人员也不得安排夜

间施工。 3、所有夜间作业人员都必须按本工程的要求穿戴个人防护用品,尤其是反光衣,焊工作业需佩戴焊工手套,特殊防护服,焊工防护眼镜;电工移动电缆需佩戴绝缘手套。 4、有夜间施工时,在白班下班前应完成夜间施工的准备工作,夜间施工开始前10~30 分钟,安全员应完成施工区域的安全巡检(如机械、照明、通讯等)。检查符合夜间作业要求,方可进行施工。未符合要求,整改合格后,方可施工。 5、各施工员、班组应在夜间施工作业开始前清点本班组人数,并作口头安全交底,下班时清点人数,保证本班组作业区域所有参加夜间施工人员全部到齐后,统一列队下班。 6、夜间作业人员白天需充分休息,不得疲劳作业,夜间需提高警觉性。 三、夜间施工注意事项 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,落实到人; 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。 3、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转

夜间施工安全技术措施

夜间施工安全技术措施 为了加强施工现场安全生产管理、文明管理、保障职工人身安全,根据环保管理条例,结合本工程实际情况,特制定本方案: 1、无特殊情况,夜间施工必须在22:30前结束。 2、项目部应根据施工进度安排无法避免在夜间施工的,应提前向有关部门申报夜间施工的有关手续。 3、各班组考虑工期、工程质量等因素,估计当天22:30不能停止作业的班组,班组长应提前向队部相关管理人员做好有关工作。及时上报项目部经理室审批,经项目部审批后方可进行夜间施工。申请书内容包括:作业部位、作业人数、照明安排申请作业时间、值班负责人安排、职工安全技术交底情况等。 4、夜间施工必须遵照国家安全生产管理条例,严禁盲目施工,不准安排由老体弱、带病、疲劳及一切不适合夜间作业的工人进行施工。 5、对于工期不紧(非网络图关键路线)的工序,尽量不安排夜间施工。 6、对于工期较紧(网络图关键路线)的工序及不能中途停止施工的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐,减轻夜间作业人员的劳动强度。 7、建立夜间值班制度,做好周密的组织和技术交底,配备足够的资源,确保夜间施工顺利进行。 8、严格复核、检查制度,确保各项技术质量指标准确无误,符合设计和规范的规定。严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,及时通知监理工程师到现场检查,并办理签证手续,未经监理工程师验收签证,不

能进行下一道工序施工。 9、必须保证夜间施工期间的照明。 A.本工程采用镝灯作为主要照明灯具,固定布置在场地适当位置,保证整个施工场地均有较好的照明。 B.采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。 10、充分考虑施工安全问题,不能安排交叉施工的工序同时在夜间进行。 11、做好夜间施工防护,各项工序或作业区的结合部位在夜间施工时要有明显的发光标志,在作业地点附近设置警示标志,悬挂红色灯,以提醒行人和司机注意.各道工序夜间施工除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度. 12、而经批准后的夜间施工,施工单位必须事先向周边社区告示夜间施工情况和降低噪声措施,按规定减少噪声排放,而且不得将强光照明灯直接照射居民窗户。 13、特殊情况需夜间作业,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在的区、县有关部门备案后方可施工。为了降低夜间施工中噪声对环境的影响,采用如下措施: (1)、人为噪声的控制措施 施工现场提倡文明施工,建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。 a、通过统筹安排,合理计划,最大限度地减少深夜高噪音施工的时间和次数; b、在某些特殊时期内,现场不安排施工;

夜间施工安全措施

一、工程概况 ⑴本工程一栋配电大楼(地下2层,地上2层),建筑面积为9643m2一栋机房大楼(地下2层,地上5层),总建筑面积52578m2。 ⑶为确保工程施工顺利进行,确保施工现场防火安全,根据本工程施工场地特点,特制定本消防措施。 二、编制依据 1、《中华人民共和国环境噪声污染防治法》(中华人民共和国主席令第77号); 2、《建筑施工安全检查标准》(JGJ59-99); 3、《广东省建设工程文明施工若干规定》(粤建施字[1997]135号); 4、《中华人民共和国安全生产法》(主席令第70号); 5、关于印发《广东省生产安全轻伤事故报告及处理办法》的通知(粤安监[2004]126号); 6、《建设工程项目管理规范》(GB/T50326-2006)。 三、夜间作业时间 1、一般夜间施工指为完成一般施工生产工序,如模板、钢筋、土方工程等安排的夜间施工,工作时间为晚8:00~晚10:00。 2、单项工序夜间施工指为完成某些特定或有特殊要求的夜间施工,如砼浇筑等某些紧急工作,其工作时间以完成该工序所需要的时间来确定。 3、对于工期较紧(网络图关键路线)的工序及不能中途停止施工

的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间。 四、夜间施工作业人员管理要求 1、所有夜间作业人员均已进行了安全培训,通过了进场安全技术交底、安全教育及考核,持证上岗。 2、所有夜间作业人员均应能胜任工作,有夜盲、高血压、癫痫病、心脏病等有碍安全操作的疾病及生理缺陷的人员不得安排夜间施工;生病及酒后人员也不得安排夜间施工。 3、所有夜间作业人员都必须按本工程的要求穿戴个人防护用品,尤其是反光衣,焊工作业需佩戴焊工手套,特殊防护服,焊工防护眼镜;电工移动电缆需佩戴绝缘手套。 4、有夜间施工时,在白班下班前应完成夜间施工的准备工作,夜间施工开始前10~30分钟,安全员应完成施工区域的安全巡检(如机械、照明、通讯等)。检查符合夜间作业要求,方可进行施工。未符合要求,整改合格后,方可施工。 5、各施工员/班组应在夜间施工作业开始前清点本班组人数,并作口头安全交底,下班时清点人数,保证本班组/作业区域所有参加 夜间施工人员全部到齐后,统一列队下班。 五、夜间施工安全管理组织机构及职责 1、夜间施工安全管理架构

夜间施工措施与抢工措施方案

夜间施工措施及抢工措施方案 创客项目部装修工程,按甲方要求在2015年11月25日全面峻工,现在离交工时间还有不足一个月的时间,施工项目还有多项末完成。我项目部立即动员起来,召开了由管理人员及劳务队班组长以上人员参加的动员会议,经过周密按排,在保证安全和质量的前提下,采取加班、加点及增加夜间施工,加强夜间管理,在规定时间内,为了确保实现甲方的要求,完成装修的全面竣工,特制定夜间施工措施及抢工措施如下: 1、抢工措施 1.1当工程可能会提出加班抢工要求时,调整工期的关键工序,加强对关键部位控制和施工段的调整;合理安排好劳动力,将劳动力调整为多班作业。 1.2在保证现场劳动力充足投入的同时,再与和本公司长期合作,关系良好的建筑劳务公司达成协议,为本工程储备一定数量的劳动力,为可能出现的工期提前抢工作准备。 1.3需要抢工施工时,夜间不休息,实行夜间施工,确保全天24小时施工。 1.4抢工施工时加强现场质量、安全、文明施工控制,确保抢工施工质量不低于正常施工时的工程质量。 2、夜间施工方案 本工程原则上在早晨7时至晚6时时间段内组织施工,不在组织夜间施工。但由于工期非常紧张,同时考虑到特殊部位施工必须连续作业,特殊时间段需要进行夜间组织施工。 2.1夜间施工组织机构

根据ISO14000环境管理体系标准,本企业《环境及职业健康安全管理手册》、《项目管理手册》,编制项目夜间施工组织方案,成立以项目经理为组长,技术负责人、生产经理、专职安全员、质量管理员为副组长,劳务分包负责人为组员的项目夜间施工领导小组,在公司工程部和项目监理单位的领导监督下,组织夜间施工。 2.2夜间施工岗位职责 建立各级人员夜间施工岗位责任制,使夜间施工责任到人。 (1)项目经理是夜间施工的第一责任人,对整个工程项目的夜间施工生产负责。 (2)技术负责人负责主持整个项目的夜间施工技术措施、机械设备使用措施的编制、审核工作。 (3)生产经理具体负责夜间施工生产的计划和组织落实。 (4)专职安全员负责对夜间施工安全生产负监督检查、督促整改的责任。 (5)质量专职人员负责对夜间施工质量负监督检查、督促整改的责任。 (6)经营经理具体负责夜间施工的后勤保障工作。 (7)劳务队经理对其工作区域的夜间施工负直接责任。 2.3夜间施工准备工作 (1)经营经理负责夜间施工的全面后勤保障工作,确保资金和劳动保护用品,并保证供应物品的质量。 (2)项目负责人在夜间施工前对所使用的机电设备、临电设施进行安全检查和调试,确保机电设备夜间施工能正常使用,保证夜间施工有充足的照明。 (3)项目物资部根据工程施工进度及夜间施工所需材料提前组织进场,保

特殊季节与夜间施工安全技术要点(新编版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 特殊季节与夜间施工安全技术要 点(新编版)

特殊季节与夜间施工安全技术要点(新编版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1雨季施工的安全要点 由于雨期施工持续时间较长,而且大风、大雨等恶劣天气具有突然性,因此应认真编制好雨期施工的安全技术措施,做好雨期施工的各项准备工作。 1.1合理组织施工根据雨期施工的特点,将不宜在雨期施工的工程提早或延后安排,对必须在雨期施工的工程制定有效的措施。晴天抓紧室外作业,雨天安排室内工作。注意天气预报,做好防汛准备。遇到大雨、大雾、雷击和6级以上大风等恶劣天气,应当停止进行露天高处、起重吊装和打桩等作业。1.2做好施工现场的排水1.根据施工总平面图,排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保施工工地的排水畅通。 2.应严格按防汛要求,设置连续、通畅的排水设施和其他应急设施,防止泥浆、污水、废水外流或堵塞下水道和排入河沟。 3.若施工现场临近高地,应在高地的边缘(现场的上侧)挖好截水沟,防止洪水冲入现场。 4.雨期前应做好傍

夜间施工作业安全防护措施

编号:SM-ZD-11312 夜间施工作业安全防护措 施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

夜间施工作业安全防护措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 进度、质量两手都要抓两手都要硬,为了赶进度,为了施工现场安全生产管理、文明管理、保障职工人身安全!因施工进度、质量控制等必须连续作业、无法避免夜间施工的,应采取必要的质量安全保障措施,且不得安排交叉施工,确保工程质量安全。 一、夜间工作安全措施: 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,责任落实到人。 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。

夜间施工管理制度

夜间施工管理制度 根据国家及XX市安全生产管理条例,结合本项目部实际情况,特制定夜间施工管理制度。 1.夜间施工通常在22:00前结束。 2.各班组考虑工期、工程质量等因素,估计当天22:00不 停止作业的班组,应提前报备,班组长应提前向项目部相关管理人员做好有关工作,及时上报项目部,项目部上报监理处,经监理处同意后方可进行夜间施工。 3.严禁盲目施工,不准安排由老体弱、带病、疲劳及一切不适合 夜间作业的工人进行施工。 4.为保证夜间正常施工,采取以下措施。 4.1根据现场情况,夜间施工尽量安排噪音小的工作,避免影响邻近居民休息。当因工程需要连续施工时,应提前征得居民的谅解。 4.2夜间施工时,应保证有足够的照明设施,能满足夜间施工需要,并准备备用电源。 4.3施工现场设置明显的交通标志、安全标牌、警戒灯等标志,标志牌具备夜间荧光功能。保证施工机械和施工人员的施工安全。 4.4在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业。 4.5施工处经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。在施工处经理部设置夜间值班室;在施工现场安排现场值班室。

5.夜间施工的安全保证措施 充分考虑施工安全问题,不安排交叉施工的工序同时在夜间进行。 5.1. 5.2施工现场设置明显的交通标志、安全标牌、护栏、警戒灯等标志。保证行人、施工机械和施工人员的施工安全。 5.3做好夜间施工防护,在作业地点附近设置警示标志,悬挂红色灯,以提醒行人和司机注意,并安排专人值守。 5.4夜间施工用电设备必须有专人看护,确保用电设备及人身安全。 5.5临空、临边和临水作业应设置防护栏杆和防护网。 5.6夜间气候恶劣的情况下严禁施工作业。 5.7夜间施工时,各项工序或作业区的结合部位要有明显的发光标志。施工人员需穿戴反光警示服。 5.8各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度,发现问题必须立即解决。 5.9实施具有重大危险源的工程项目时,必须根据重大危险源的应急救援预案措施,做好随时启动应急预案的准备。 XXXXXXX建设集团有限公司 XXXX高速公路第XXX合同段项目部 日23月4年 2012.

夜间施工专项方案及保证措施

夜间施工专项方案及保证措施 1、编制原因 (1)根据施工工期及我部施工范围内受外围征拆、管线改迁(我部施工范围内管线种类众多,改迁量大,并相互干扰,改迁迟缓,严重影响施工工期)以及白天对施工车辆的交通限制(因白天交通量大,而施工运输车辆较大、运输的材料体积大,易出现交通拥堵和交通安全事故),严重影响工程施工进度; (2)为加快工程进度,保证施工的顺利连续进行,确保工程按合同要求如期完成,在确保工程质量和施工安全的前提下,采取24小时不间断施工;并合理安排施工工序及作业人员作息时间,做到各项资源经济合理的投入;同时保证所需的材料供应及时,并尽量减少能源消耗;本施工方案以保证夜间施工的顺利开展,确实达到缩短工期的目的;确保在夜间施工中对施工质量和施工安全的管控,确保夜间施工项目的顺利进行。 2、施工组织准备 项目经理部成立夜间施工领导小组,组成如下: 组长: 副组长: 组员: 工程处长:负责协调夜间施工所需要各种资源配备,为夜间施工提供人员、物质、资金保证。 安全主任、专职安全员:对班组及电工等相关人员进行夜间施工的安全交底,并在夜间施工开始前进行照明、安全防护的专项检查,提供专项培训,并在施工中进行安全监督。 技术负责人、技术员:对班组夜间施工进行专题技术交底。 施工员:督促施工班组落实夜间施工的安全措施,保证安全和施工质量。 电工及相关配合部门:按要求提供足够的符合现行规范、安全规定的照明和其他防护措施,保证安全。 库管、材料员保障夜间施工物质,材料的供应。 3、技术与安全准备 夜间施工之前,组织有关人员按照方案要求进行技术与安全交底,提出夜间施

工计划,为施工提供技术准备。 4、夜间施工保证措施 1)根据现场情况,夜间施工尽量安排噪音小的工作,避免影响临近居民休息。当因工程需要连续施工时,应提前征得居民的谅解。 2)夜间施工时,应保证有足够的照明设施,能满足夜间施工需要,并准备备用电源。 3)施工现场设置明显的交通标志、安全警示牌、警戒灯等标志,标志牌必须具有夜间荧光功能。保证施工机械和施工人员的施工安全。 4)在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业。 5)项目部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。 5、夜间施工管理措施 夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,落实到人; 所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实; 尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。 施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常; 当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的及时更换; 夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身安全。 夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立治安主管人员巡查制度,发现问题必须立即解决。 严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。

夜间施工安全措施

夜间工作安全措施 一、管理措施 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,责任落实到人。 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。 3、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常; 4、当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的及时更换; 5、夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身安全。 6、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立安保人员巡查制度,发现问题必须立即解决。 7、严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。

8、夜间施工作业结束后施工负责人必须对作业现场认真检查,确保线路畅通;作业前和收工时要清点人员,人不到齐不准离开原地,作业中也要随时保持联系; 二、安全技术保证措施 1、夜间施工时,工器具、设备(施工车辆、发电机等)悬挂具有反光的黄色标志牌; 2、进入作业现场所有人员必须穿反光防护服装。 3、雷雨、大风天气禁止夜间作业,禁止夜间高处作业,禁止夜间涉水作业; 4、夜间作业人员必须配备有效的照明设备、通讯设备和应急药品;现场作业点集中固定时采用日光色镝灯作为主要照明灯具,必须在场地适当位置装足够的照明设备,保证整个施工场地均有较好的照明,保证夜间施工有良好的照明条件。采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。大型设备作业时其照明部件必须启动运转。作业人员可随身携带锂电LED帽灯,监护、巡视等人员用手提式防爆探照灯或手电筒 6、夜间行动必须有2人或2人以上人员一起,禁止一人单独行动; 7、施工中的深基坑、开挖沟槽等临时工程,应设置围栏,行人、车辆等交通要道必须设置反光警示、悬挂红灯示警标志。

夜间施工安全管理实施方案

夜间施工安全管理方案 一、编制依据 依据国家行业标准《公路工程施工安全技术规范》(JTJ076-95)和《公路水运工程安全生产监督管理办法》编制本方案。 二、编制目标 为了加强夜间施工安全管理、文明管理、保障职工和工人人身安全,结合本工程实际情况,特制订本安全管理方案。 三、现场管理人员和职责 1、工区经理 (1)受项目经理委托,负责履行合同承诺,承担合同责任,对整个工程的施工生产和经营管理实行集中统一管理,承担对该工程项目安全、质量、工期、文化建设、综合效益的责任。 (2)正确处理好生产与安全的关系,认真贯彻执行国家有关的各项安全生产、劳动保护和文明生产的方针政策、法规及本公司的规章制度,协助项目经理建立健全落实工程项目部安全生产责任制。 (3)制定和组织实施工程项目的劳动保护措施计划。及时发现和消除不安全因素,对工程项目不能解决的问题要及时采取应急安全措施,并及时向项目经理报告,妥善处置。 (4)检查安全规章制度的执行情况,保证工艺文件、技术资料和设施等符合安全要求;监督和消除习惯性违章和制度性安排中不符合安全生产要求的情况;制定的经济责任中的内容要利于安全生产管理和加强各级人员的安全职责;对已投入的安全应急设施要保证完好、随时可用,并落实责任,做好管理、检查和维护工作,确保在岗

人员正确使用。 (5)组织并参加项目部各类险情和事故调查、分析和处理。对险情和事故要查明原因,接受教训,采取改进措施。发生伤亡事故时,要紧急组织抢救,保护现场,立即上报业主和有关部门。立即停工并采取应急防范措施,避免事故扩大和重复发生。 2、现场技术员 (1)按照安全保证计划要求,对施工现场全过程进行控制。 (2)加强监控现场大型临时设施、永久结构施工质量,防止因质量问题引起安全事故的发生。 (3)有权拒绝不符合安全操作规程的施工任务,除及时制止外,还有责任向主管安全的副经理或经理汇报。 (4)认真执行对施工人员的分部分项工程进行有针对性的安全技术交底。 (5)负责临边、洞口的安全防护的技术措施以及特殊脚手架、施工用电、大型机械、大临结构拆装方案的落实。 (6)发生工伤事故,应立即采取措施,并保护好现场,迅速报告。 (7)对已发现的事故隐患落实整改,并向主管部门反馈整改情况。 3、安全员: (1)负责监督落实安全设施的设置和作业人员劳动保护用品用具的质量和正确使用; (2)对施工全过程的安全技术措施和专项施工方案的实施进行

夜间施工保证措施

一、夜间施工保证措施 (一)、管理措施 1、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密得安全措施,进行针对性得安全技术交底,落实到人; 2、所有参加夜间施工得作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工得工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题得针对性措施。 3、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常; 4、当晚作业使用得工具、材料提前在白天进行全面认真得检查,发现有质量问题得及时更换; 5、夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人瞧护,确保用电设备及人身安全。 6、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班得安全员、质检员必须到位外,还要建立治安主管人员巡查制度,发现问题必须立即解决。 7、严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。 8、夜间施工作业结束后施工负责人必须对作业现场认真检查,确保线路畅通;作业前与收工时要清点人员,人不到齐不准离开原地,作业中也要随时保持联系; (二)、安全保证措施 1、夜间施工时,工器具、设备(梯车、发电机等)悬挂具有反光得黄色标志牌; 2、进入作业现场所有人员必须穿反光防护服装; 3、雷雨、大风天气禁止夜间作业,禁止夜间高处(陡坡、悬崖等)作业 ;

4、夜间作业人员必须配备有效得照明设备、通讯设备与应急药品(蛇药、雄黄等);现场作业点集中固定时采用日光色镝灯作为主要照明灯具,必须在场地适当位置装足够得照明设备,保证整个施工场地均有较好得照明,保证夜间施工有良好得照明条件。采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明得补充。大型设备作业时其照明部件必须启动运转。作业人员可随身携带锂电LED帽灯,监护、巡视等人员用手提式防爆探照灯或手电筒 5、夜间行动必须有2人或2人以上人员一起,禁止一人单独行动; 6、施工中得深基坑、开挖沟槽等临时工程,应设置围栏,行人、车辆等交通要道必须设置反光警示、悬挂红灯示警标志。 7、做好夜间施工防护,在危险地段(临近深坑)作业地点附近设置警示标志,以提醒行人注意,必要时并安排专人值守。 (三)、夜间施工得环境保护措施 1、夜间施工现场周围有噪声敏感区域,必须对周围社区告知,要取得周围社区居民得谅解,使用得机械时尽量选择低噪声得设备,必须采用大噪声得设备时,必须采用降噪措施。 2、在居民区附近进行夜间施工时必须了解当地相关部门对建筑工地监督管理得规定,如需办理《夜间施工许可证》时,必须提前办理手续。 三、安全保证体系及保证措施 ㈠安全生产目标 为了贯彻“安全第一、预防为主”得方针,安全、高效、优质地建成本工程,为沿线经济建设服务。特指定如下安全生产目标:杜绝死亡、重大交通事故、重大火灾事故,年重伤率0、6%以下,年负伤率12‰以下。 在施工中,应遵循国家与交通部有关安全生产得规定,重视施工现场作业安全,制定安全措施,避免事故得发生。一旦发生重大伤亡事故,须立即报告上级主管部门与当地劳动部门,检查机关,并通知业主代表,对事故按“三不放过”原则进行处理。 ㈡安全保证体系 在本合同工程施工过程中,成立强有力得领导班子,建立健全安全保证体系,

夜间施工方案及防护措施

夜间施工方案及防护措施 为了加强施工现场安全生产管理、文明管理、保障职工人身安全和做到不扰民,根据攀枝花市环保管理条例,结合本工程实际情况,特制定本方案: 1、无特殊情况,夜间施工必须在22:00前结束。 2、项目部应根据施工进度安排无法避免在夜间施工的,应提前向有关部门申报夜间施工的有关手续。 3、各班组考虑工期、工程质量等因素,估计当天22:00 不能停止作业的班组,班组长应提前做好有关工作,及时上报项目部经理审批,经项目部审批后方可进行夜间施工。申请书内容包括:作业部位、作业人数、照明安排、申请作业时间、值班负责人安排、职工安全技术交底情况等。 4、夜间施工必须遵照国家安全生产管理条例,严禁盲目施工,不准安排由老体弱、带病、疲劳及一切不适合夜间作业的工人进行施工。 5、对于工期不紧(非网络图关键路线)的工序,尽量不安排夜间施工。 6、对于工期较紧(网络图关键路线)的工序及不能中途停止施工的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐,减轻夜间作业人员的劳动强度。 7、必须保证夜间施工期间的照明。

a.本工程采用镝灯作为主要照明工具,固定布置在施工场地适当位置,保证整个施工场地均有较好的照明。 b.采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。 8、充分考虑施工安全问题,不能安排交叉施工的工序同时在夜间进行。 9、夜间施工时,各项工序或作业区的结合部位在夜间施工时要有明显的发光标志,各道工序夜间施工除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度。 10、而经批准后的夜间施工,施工单位必须事先向周边社区告示夜间施工情况和降低噪声措施,按规定减少噪声排放,而且不得将强光照明灯直接照射居民窗户。 11、特殊情况需夜间作业,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在的区有关部门备案后方可施工。为了降低夜间施工中噪声对周围环境和居民的影响,采用如下措施:(1)、人为噪声的控制措施 施工现场提倡文明施工,建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。 a、通过统筹安排,合理计划,最大限度地减少深夜高噪音施工的时间和次数; b、在某些特殊时期内,如高考前夕,现场不安排施工;

露天矿夜间施工安全措施(通用版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 露天矿夜间施工安全措施(通用 版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

露天矿夜间施工安全措施(通用版) 一、安全目标 安全目标为:杜绝因施工作业、施工临时设施、施工机械设备等引起的安全事故,杜绝因施工作业和施工机械设备车辆引起的交通行车安全事故,杜绝责任重大火灾和职工因为工伤亡事故,杜绝因管理不善造成的机械设备、交通运输、爆炸、火灾等重大事故。 二、管理措施 1、夜间施工时,制定安全措施,进行安全技术交底,责任落实到带班人。 2、所以夜间施工作业人员必须认真贯彻夜间作业安全措施,带班领导及安监人员进行监督、检查。 3、夜间施工前,作业设备、车辆必须认真检查照明设施配备完好,作业设备、车辆运转良好。

4、夜间使用的工具应提前在白天准备好。 5、夜间应加强作业人员、带班领导、带班队长人员个人防护,增强信号传递,保障施工作业人员与管理人员之间联络畅通。 6、夜间施工作业统一有带班领导责任指挥,分工明细。 7、夜间安监员必须到位,加强巡视,发现安全隐患立即处理;暂时无法处理的立即报告带班领导及带班队长,采取必要的安全措施。 8、夜班施工结束后,夜班带班领导及带班队长必须向下一班带班人员说明夜班发现的问题及处理结果,需要白班解决的安全隐患。 三、安全技术要求 1、夜间施工时,需要使用的工具、设备等必须悬挂黄色反光标志。 2、夜间进入施工现在的生产指挥车辆必须配备警灯。 3、夜间进入施工现在的所有设备、车辆严禁使用远光。 4、夜间施工作业的车辆所有灯光必须保证良好。 5、夜间带班管理人员及安监人员必须佩戴反光安全帽、反光服;

夜间施工管理措施

第一节夜间施工管理措施 一、施工准备 1、夜间施工时,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,落实到人; 2、所有参加夜间施工的作业人员必须认真贯彻夜间作业安全措施,全员穿戴荧光背心马夹,现场安全员进行监督、检查落实; 3、尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施; 4、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常; 5、当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的,及时更换; 6、夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身安全; 7、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班的安全员、质检员必须到位外,还要建立治安主管人员巡查制度,发现问题必须立即解决; 8、严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。 9、夜间施工作业结束后施工负责人必须对作业现场认真检查,确保线路畅通; 10、夜间施工机械车身必须贴有有效的反光标志; 11、坚决杜绝车辆带病作业,严禁超速、超载、超限、超高行驶或施工; 12、强化驾驶员安全责任意识,严禁酒后驾驶、疲劳驾驶、无证驾驶,做到文明驾车、礼貌行驶、确保行车安全。 2 基本原则 2.1严格执行交接班制度 必须认真做好夜间施工交接班工作,切实保障施工组织及质量安全技术交底到位。严禁安排体弱、带病、疲劳以及其他不适合夜间作业的人员进行夜间施工,严禁极端恶劣天气情况下进行夜间施工。

夜间施工安全专项措施优选稿

夜间施工安全专项措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

夜间施工安全专项措施为加强上海长兴岛第二发电厂烟气脱硝改造工程施工现场安全生产管理、文明管理、保障施工人员人身安全,根据施工现场实际情况,特编制夜间施工安全措施。 一、目的 规定脱硝改造工程夜间作业的工作程序,对夜间作业的准备及检查程序作出指导,确保锅炉反应器安装工程夜间施工的安全。 二、夜间作业时间 由于本工程工期紧,任务重。考虑到工人的作息时间,第二天有充分的工作精力,本项目夜间工作时间为晚17:00~晚21:30。 三、职责 1、项目经理:负责协调夜间施工所需要各种资源配备,为夜间施工提供人员、物质、资金保证。

2、安检部门、专职安全员:对班组及电工等相关人员进行夜间施工的安全交底,并在夜间施工开始前进行照明、安全防护的专项检查,提供专项培训,并在施工中进行安全监督。 3、技术负责人、技术员:对班组夜间施工进行专题技术交底。 4、施工员:督促施工班组落实夜间施工的安全措施,保证安全和施工质量。 5、电工及相关配合部门:按指导书提供足够的符合现行规范、安全规定的照明和其他防护措施,保证安全。 6、库管、材料员:保障夜间施工物质,材料的供应。 7、急救员:对一般轻伤进行救治处理,对超出处置能力的及时联系医院。 四、一般要求 1、所有夜间作业人员均已进行了安全培训,通过了安监部门的进场安全教育及考核,持证上岗。

2、所有夜间作业人员均应能胜任工作,有夜盲、高血压、癫痫病、心脏病等有碍安全操作的疾病及生理缺陷的人员不得安排夜间施工;生病及酒后人员也不得安排夜间施工。 3、所有夜间作业人员都必须按本工程的要求穿戴个人防护用品,焊工作业需佩戴焊工手套,特殊防护服,焊工防护眼镜;电工移动电缆需佩戴绝缘手套。 4、有夜间施工时,在白班下班前应完成夜间施工的准备工作,夜间施工开始前10~30分钟,安全员应完成施工区域的安全巡检(如机械、照明、通讯等)。检查符合夜间作业要求,方可进行施工。未符合要求,整改合格后,方可施工。 5、各施工员/班组应在夜间施工作业开始前清点本班组人数,并作口头安全交底,下班时清点人数,保证本班组/作业区域所有参加夜间施工人员全部到齐后,统一下班。 6、夜间作业人员白天不得疲劳作业,夜间需提高警觉性。
