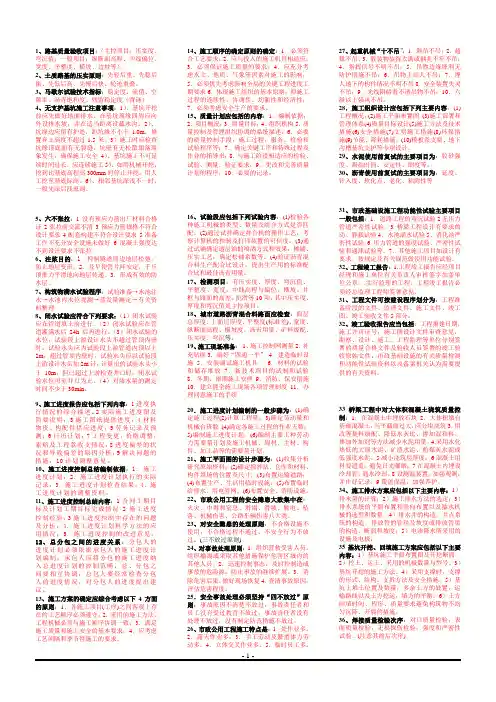

二建市政葵花宝典:全书数字整理+肖国祥考前划重点

二级建造师市政实务全书数字全整理总结版

强度:

1、切缝法施工,当混凝土强度达到设计强度25%~30%时方可切缝。

2、混凝土路面达到设计强度40%以后,可允许行人通过。

3、普通硅酸盐水泥配置的喷射混凝土强度低于设计强度的 30%时,以及矿渣硅酸盐水泥配置

的喷射混凝土强度低于设计强度的40%时,不得受冻。

4、混凝土的强度不应低于设计所要求的吊装强度,一般不得低于设计强度的75%。

5、对孔道已压浆的预应力混凝土构件,其孔道水泥浆的强度不应低于设计强度的75%。

6、跨径≤2.0m 的板时,混凝土强度达到设计强度标准值的 50%、跨径为 2.8m 的板、梁,混

凝土强度达到设计标准值的75%,方可拆除。

7、封底一般先浇一层素混凝土垫层,达到50%设计强度后,绑扎钢筋,浇筑上层底板砼。

8、待底板混凝土强度达到70%后,对集水井停止抽水。

9、大型沉井达到100%,小型沉井达到70%时,方可进行拆除承垫木工作。

10、 预应力筋放张时,混凝土强度不得低于设计强度的75%.

11、 封锚混凝土的强度一般不宜低于构件混凝土强度80%,且不得低于30Mpa。

12、 对后张预制构件,压浆强度一般不应低于压浆设计强度的75%。

13、 冬期施工期间,当采用硅酸盐水泥或普通硅酸盐水泥配置的混凝土,抗压强度未达到

设计强度的30%时,当采用矿渣硅酸盐水泥配置混凝土,抗压强度未道道设计强度的40%, 混凝土不得受冻。浸水冻融条件下的混凝土开始受冻时,不得小于设计强度的75%。

14、 当收件跨度≤8m时,在混凝土强度符合设计强度75%时,方可拆除。当构件跨度>8m

时,在混凝土强度符合设计强度100%时,方可拆除。

温度

1、出厂摊铺温度135-170.。沥青碾压开始温度120°——150°,终了温度55°——85°。

2、热拌沥青混合料路面表面温度低于5°,方可开放交通。

3、普通沥青混合料施工温度宜在135°—170°之间。

4、改性沥青比普通沥青料施工温度高10°—20°。

5、水泥混凝土路面施工气温在20°—29°。

6、气温低于5°,不应进行喷射作业。

7、后张法预应力砼采用蒸汽养护时,其恒温应控制在6°以下。

8、大体积混凝土的浇筑温度不宜高于28°。

9、压浆过程中及压浆后 48h 内,混凝土的温度不得低于 5°,否则应采取保温措施;当气温

高于35°,压浆宜在夜间进行。

10、 控制混凝土优先采用加热水的方法,水加热温度不宜高于80°,骨料加热温度不得高

于60°。

11、 拌制设备宜设在气温不低于10°的厂房或暖棚内。

12、 混凝土拌合物入摸温度不宜低于10°

13、 拆模时混凝土与环境的温差不得大于15°,当温差在10°—15°时。拆模后的混凝土

表面采取临时覆盖措施。

14、 采用外部热源加热养护的混凝土,当环境气温在0°以下时,应待混凝土冷却至5°以

下后,方可拆模。

一、0.5-1.0

1、箱涵顶进时地下水降低到开挖面下0.5-1.0米;(其他顶进,比如顶管施工和盾构施工, 是0.5)

2、沥青混凝土摊铺前0.5-1.0小时预热烫平板(可能不是重点,但是我还是记住了)

3、路基施工中,根据道路中线和宽度放出道路边线,距离边线 0.5-1.0 米外每隔 5 米、10 米、15米设置边线桩(可能不是重点,但是我还是记住了)

4、浅水区域筑岛埋置护筒,筑岛高度高出最高水面 0.5-1.0 米(围堰高出最高水面 0.5-0.7 米)

5、钻孔桩水下混凝土浇筑一直要高出桩顶0.5-1.0米,事后凿除

6、管涵上部填土0.5-1.0米后,方可机械通过或碾压

二、25米

1、装配式桥梁,对于大于25米的预制梁,要验算裸梁稳定性

2、人工挖孔桩深度不超过25米

3、预应力张拉,超过25米的直线预应力筋,两端张拉

三、2-2.5

1、涨缝宽度2-2.5cm

2、管棚中,钢管间距一般为直径的2-2.5倍

3、后张法施工中,管道净面积为预应力筋断面积的2-2.5倍

四、3-5

1、小导管注浆支护中:

(1)、小导管直径3-5(单位厘米)

(2)、小导管长度3-5(单位米)

(3)、小导管入土间距3-5(单位分米即30-50 厘米)

五、2-4

1、无论沉井尺寸多大,垫木须在2-4(小时)内抽除

2、钻孔桩护筒直径比桩径大2-4(单位厘米)

3、钻孔桩护筒埋深一般2-4(单位米)

4、钻孔桩水下砼浇到钢筋笼底以上4(米)时,将导管提至钢筋笼底以上2(米),然后正 常速度浇捣(导管被砼埋深2-6米)

六、三个角度45、60、135

1、预制装配式水池,构件吊装时,吊绳与构件夹角不小于45°

2、预制装配式桥梁,构件吊装时,吊绳与构件夹角不小于60°,否则设置吊架或扁担(因 为桥梁构件比水池更大更重,所以角度要求严格些)

3、顶管施工,开挖面土方从上往下开挖,上部超挖不超过 1.5 厘米,下部 135°范围内不 得超挖

七、百分数:75%

,仅 只要题目涉及到“达到设计强度百分之几方可进行 xx 操作”的时候,一律选“75%”

预应力水池例外-----70%(板缝混凝土强度达到设计要求70%时方可进行预应力缠丝、待上 部二期混凝土达到设计强度的70%时,方可拆除曲梁跨中临时支撑)

八、百分数40%(对上点的补充)

水泥混凝土路面养护强度大于40%时,方可行人。

1.2MPA前禁止通行(桥梁P23)

九、百分数80%

后张法施工中,封锚混凝土强度不低于结构的80%

P8路基横向重叠0.4—0.5M 纵向1—1.5M

P11石灰基层预留300—500MM

P16沥青摊铺重叠5—10CM 前后10—30M

P17接缝上下纵缝错开150MM以上,上下层横接缝1M以上

改性沥青搭接100MM

P21为防止离析,卸料不超1.5米(动)

P105朝深超2米,采用穿桶或滑槽(禁止)

P89振动器移动间距不大于300MM,插入下层50-100MM(水池)

P190振动器不应过震,且不宜少于30S,移动间距不大于50CM(路面)

P213桥梁冬期砼浇筑不小于20CM, P89池壁不超40CM

水池底板砼坍落度 50—70MM 惨外加剂小于 150MM 池壁不大于 80MM P25 网喷坍落度 80—120MM

水池养护不少于14D

石灰稳定土7D

沉井7—10D

网喷2H养护 一般不少于7D 重点不少于14D

预应力连续梁普通水泥不少于7D,矿火山不少14D

P101开槽埋管挖槽留不少于200MM 排水

P113机械开挖,留标高以上0.2—0.3M 柔性管道

P128人工留0.05-0.1M 机械留不小于0.15M 燃气管

P24 基坑机械留300MM

P184石灰土粒径分层厚度60% ,不大于10CM

水泥 2灰最大粒径不超37.5MM

P189砼路面 碎石不大于31.5MM 碎石乐石不大于26.5MM

水泥稳定基层初3H以上,终6H以上P185

砼路面初大于等于1.5H,终小于等于10H P189

高温初不小于3H 终不大于10H

P194水泥砼面层弯拉低于1MPA,抗压低于5MPA

P26+P213 桥梁砼采用普通 硅酸水泥抗压小于30% 矿渣小于40% 不得受冻

各章记忆口诀总结版

· 道路工程:

1、快支主次:快速、支、主干、次干

2、级配砾石 底基层53mm 基层37.5mm

面层碎石31.5mm,碎砾石26.5mm,砾石 19mm,碎大砾小碎砾取中,看好顺序最后一个 还有钢纤维砼。

3、沥青表面处治:防滑水改磨:(防滑、防水、改善、磨耗)

4、路面使用指标:温噪承水平滑(有个明星叫温兆伦):

温度稳定、噪声、承载力、透水、平整、抗滑

5、基层材料选用原则:

特重:贫、沥、碾砼?重:泥粒、沥碎?中、轻:泥粒、二灰粒、级配粒

6、快速路、主干路可用水泥:道路硅、普通硅、硅,简化:道普硅硅?

其他路用渣(矿渣水泥)

7、道路胀缝板填料,橡胶树改沥。

橡(橡胶类)胶(聚氯乙烯胶泥)树(树脂)改沥(改性沥青)

8、沥青混合料按生产工艺分:冷、热、再生(这个点没怎么考过注意下)

9、按级配原则分为三种形式:悬密,骨空,骨密

10、沥青技术性能:全结塑耐温,安全 粘结 感温 耐久 塑性

注:粘结抗变形,塑性抗破坏

11、★再生沥青的技术要求:耐热耐温、分流渗、表张(分散、流变、渗透)

12、再生沥青试验指标:饱流马隙隙——吃饱的马休息休息

(饱和度、流值、马歇尔稳定度、空隙率、矿料间隙率)

13、再生沥青检测项目:残留马动冻——垃圾的马老是动来动去

(残留马歇尔稳定度、车辙试验动稳定度、冻融劈裂抗拉强度比)

12、13这里好像06年考过,防止多选题卷土从来。注意性能指标是五个,检测是三个,

这点可以理解性地区分,毕竟检测的少,本身具备的性能要多。

14、管线加固的一些方法:拆迁,改移,暴露,悬吊,加固。

15、填石路堤压路机选择:12t 振,25t 轮,2.5t 夯

16、★路基试验段目的:5条:

预沉、虚铺、三压实(压实机具,压实遍数,压实方式)

16、土质路基压实原则:先轻后重、先静后振、先低后高、先慢后快、轮迹重叠。

这个20字容易临场时候忘记一条两条,注:轻静低慢叠

17、软土基处理方法:换砂石护2桩

18、湿陷性黄土病害:尸变凹开崩剥(湿:变形、凹陷、开裂、崩塌、剥落)

19、膨胀土:膨变位开隆(膨胀土:变形、位移、开裂、隆起)

20、土工合成材料性能:我死定啦(握撕顶拉)

握持强度、撕破强度、顶破强度、抗拉强度

21、热拌沥青混合料的最低摊铺温度根据:风厚气温

风速、厚度、气温、下卧层温度

22、压路机的碾压温度应根据:压厚气种

压路机、层厚、气温、沥青种类

23、改性沥青混合料生产温度根据:种黏气候厚

改性沥青品种、黏度、气候、厚度

24、水泥混凝土施工:高温初凝不小3,低温终凝不大10(h)

25、混凝土配合比参数的计算:p33最下面

水用少、砂查表、砂石算、水灰小、灰小中取大

· 桥梁工程

1、p39的概念只能用图来理解,11年考过单选。

2、单5多 8是涵洞。单位 m

3、三个土压力:被大主小静佳

4、混凝土振捣为准:不泡、不沉、有浮浆

5、p47荷载:7个可以从这些角度分析:

静:自身、新浇筑、人材机

动:振捣、冲击、测压

外:风雪、保温

6、验算模板、支架、拱架的刚度:3挠度,2变形。

挠度:1/400、1/250、1/400?变形:1.5mm,l/500、b/500。

7、横撑:小于5m两道、大于5m2 米一道

8、拆模:先支后拆、后支先拆、横向同时、纵向均衡、侧模张前,底模力后

9、后张预应力:先穿要抽,后穿要通。

10、70%,7d?40-70%,15d(70/4)?40%,20d

11、孔注浆、包括施工缝、后浇带,都是在孔、缝最大的时候浇筑

12、预应力筋的长度:8个:6个长、接头、回缩

6个长:孔道或台座、锚夹具、千斤顶、冷拉伸长、张拉伸长、外露(要想象记忆)、焊接 接头或墩头预留量、弹性回缩值。

13、后张预应力锚具和连接器分为:握支夹锥

握裹、支承、夹片、锥塞

14、高强混凝土的矿物掺合料:煤渣沸硅

优质粉煤灰、磨细矿渣粉、磨细天然沸石粉、硅粉

15、成桩方式分为:干爆泥管。

干作业、爆破、泥浆护壁、沉管。

16、导管要求按照管子的“长短、粗细,偏差,压力,连接”来记忆

17、p62,盖梁的孔道压浆强度时达到设计强度,拆底模。与其他的区别。

18、支架法现浇预应力混凝土连续梁:6条:3地基、弹、非弹、拆模

地基承载力、地基排水、地基防沉降、弹性、非弹性变形、拆模措施。

19、移动模架浇筑预应力混凝土连续梁:5条:

长度,尺寸,质量、安全,缝,预应力。

20、挂篮:5条:质变倾限锚

质0.3、0.5、0.7,变20mm,倾限锚222

21、连续梁合龙、体系转换支座反力调整:8条

一般介绍2m、合龙前3条(间连压)、合龙时4条(砼温转调)

22、高程控制:拱变高温。预拱度、变形、标高、温度

23、施工技术、施工方案简介:任何施工技术方案都是从准备(现场、技术、人员、物质、

交底)、到施工(施工注意各细节)、到最后成型。主要注意下这个顺序和几个特别注意点,可以 应对所有方案类问答。

24、钢混结合梁工艺流程:焊、架、梁、预制或者现浇(模板、钢筋、浇筑、养护张拉、

拆除),任何市政工程你可以不熟悉现场,可以没做过,但是至少要看一些图片或者视频,当

然如果工艺流程记住,知道几个特别注意点,这样已经达到内行水平。(12年考试猜到考流程, 结果考了个无粘结预应力水池,没考这个,反正工艺流程不一定要死背,但要了解。)

25、钢混结合梁施工技术要点:8条:

材料,方案,检测,浇筑,抹面,监测、预案,强度、张拉收工

或者:浇筑前3条,砼 2条,浇筑时 1条,拆1条,共 8条。

26、p72钢梁制造企业提供文件:8条

三证、两图、两焊缝、试验、试拼、试板、清单,按这个再扩充两次就知道了。

27、钢梁城区安装方法:6条,分成三组记忆。

支架、拖拉(架设法),

悬臂、缆索吊机(拼装架设法),

门架、自行式(吊机整孔架设法)

28、钢梁制作安装质量验收主控项目:5条:分为材料要合格,施工要合格

材料质量:钢材、焊材、涂装(油漆)、紧固件

施工质量:除锈、焊缝、涂装

29、斜拉桥主梁施工方法:平顶支臂。

平移、顶推、支架、悬臂

30、箱涵顶进启动:6条:

专人,0压力(空转),0.1倍,5-10mpa,0.8倍,正常。

31、 补充: (1)降水施工的, 基本都是降到施工面以下500mm, 一般围堰也是水位高500mm,

甚至造价考试防水也是500mm,

(2)关于顶进检查的,包括顶管、箱涵顶进:后背,顶铁,千斤顶,油压系统,高程,进程,

位置等测量,并且随时监测随时反馈。

· 轨道交通工程

1、18字方针:短小之人勤快到前面抢盐(强严)

管超前、严注浆、短开挖、强支护、快封闭、勤量测

2、盾构优点:6条:

3条别人不影响它,1条它不影响别人,机械化程度高,越复杂越经济

析:(1)穿河不影响它

(2)气候不影响它

(3)覆土不影响它

(4)它不影响地面、周边

(5)机械化程度高,人工少,易管理

(6)越深越复杂,相对而言越有利

3、盾构缺点:5条

不行:浅、劳保要求、小曲线、防水、地陷

(1)太浅不行

(2)劳动保护环境不好

(3)急曲线小半径不行

(4)防水不太好

(5)地陷不能有效避免

4、高架桥设置p95:光声波振 遮光、噪声、防止电磁波干扰、降低振动

5、泥浆性能:黏密含p: 黏度、相对密度、含砂率、ph

注意:盾构泥浆,多一个过滤特性

6、基坑变形,男人刚性三角裤,女人柔性凸出

刚性三角变形,柔性是中间凸出来

7、基坑变形主要控制方法:5条:加深、加刚、加固、降水、随挖随撑

(1)增加维护结构和支撑的刚度

(2)增加围护结构的入土深度

(3)加固被动区土体

(4)控制降水

(5)减少开挖时间,随挖随撑,缩短暴露

8、坑底稳定控制:4条:加深、加固、降水、底板

9、基坑异常:6条 剧变、增大、渗漏、异响、异常、失稳

(1)围护结构变形加剧

(2)支撑轴力突然增大

(3)围护结构或止水帷幕渗漏

(4)基底异常

(5)围护异响

(6)边坡失稳征兆

10、边坡处理,稳定,不需要太多区分,主要处理手段有:放坡、刷坡、降水、护面、护 坡、坡顶卸载、坡脚压载之类,如有案例补充几句就行

11、降水技术选择根据:渗水护土环:渗透性、降水深度、支护结构、土层情况、周围环 境

12、降水方法选用选择点易混淆。注意:

(1)轻型井点3m一级。

(2)管井(深)

(3)喷射井点(又大又深)大指的是渗透系数大。知道这3点基本能区分。

13、井点布置三个6米

注意:1.0-1.5m0.8-1.6m0.9-1.2m,(这几个数据并非固定,造价考试数据就和这里不同), 所以猜测考选择倾向不大,

而在案例题目中其中一问:

降水井点如何布置?

答:因本工程宽度4米,深度 5米,故采用单排轻型井点。

四分题目一般拿了2-3分

还有两分就是上面写的几个数据1-2分

14、隔水帷幕和降水井布置,好多人说难区分,你只要记住,如果隔水帷幕到隔水层,那 么降水肯定在里面(在外面你降不了里面的水,白费劲)

15、盾构施工适用条件:5条

地质软,埋深6m, 能作井,周边:横1、竖1.5,长度300m+

16、施工现场平面布置,自己画个图逐一点数几遍就能记住:

井棚墙、运堆浆、水电道

17、洞口土体加固目的:3条:洞口稳定、盾构周边稳定、保护周边物

18、初始掘进任务:5条

收集2数据 判断 3压力 测量位置、把握方向、提供依据

(1)收集掘进数据、地层变形数据

(2)判断土压、泥水压、注浆压力、注浆量设定

(3)测量盾构和衬砌的位置

(4)及早把握盾构掘进方向控制特性

(5)为正常掘进控制提供依据

因轨道交通、盾构部分好久没出案例,而且此部分内容增加很多,所以加强复习。

19、土压式盾构理想地层的土特性:塑变好、软塑、摩小、低渗

(1)塑性变形好

(2)流塑至软塑状

(3)内摩擦小

(4)渗透性低

20、4个改良材料矿物系、界面活性剂、高吸水性树脂系、水溶性高分子。

注:我国目前常用前两类,防选择混淆

21、真圆保持非常重要:进精降水。(进北京去降水)

进度、精度、沉降、止水

提高施工速度、隧道尺寸精度、减少地层沉降、止水性

22、注浆材料的性能:8条:4性+离析、早强、收缩、环保

4性:流动性、阻水性、充填性、黏性 好!

(1)流动性好

(2)阻水性高

(3)适当黏性,不漏不回流

(4)良好充填性

(5)注入不离析

(6)具有高于地层土压的早期强度

(7)注入后体积收缩小

(8)不污染环境

23、二次注浆作用

(1)补一次未充填

(2)补收缩引起

(3)防地层松弛为目的

注意1、2为目的补的是同类浆液,3目的为化学浆,

巧记:(12)补同浆 松化浆(松花江)

24、掘进控制测量:7条

3个角、2个位置、行程+间隙

倾角、转角、偏转角、盾构位置、衬砌位置、千斤顶行程、盾尾间隙

25、盾构5阶段:(1、5—首尾)降 (2、3、4—中间)隆或降

26、p138的表,选择热门考点

考前看下注意以下几点:

(1)侧洞=双侧壁、柱洞,啥都不好

(2)中洞、crd沉降好点、其余也不好

(3)单侧、cd沉降较大、其他还行

(4)全断面、台阶、核心,好

另外施工顺序也要看下,如环形开挖预留核心土的1234顺序二建考过顺序选择。

27、支护与加固措施:注意区分隧道内、隧道外技术:

(1)隧道内:2超前、2注浆、仰拱

(2)隧道外:管棚、2地表、冻结、降水

28、锚杆类型:摩树中自砂

摩擦型锚杆、树脂锚杆、中空注浆锚杆、自钻式锚杆、砂浆锚杆

29、冻结法优点:强高、封好、团好、污小

缺点:费钱

30、喷锚暗挖的防水重点:埋头穿2缝带:

预埋件、桩头、穿墙洞、施工缝、变形缝、后浇带

31、小导管的几个参数:3-5m长、30-50mm直径、300-500mm间距

注意以上都是“3-5”开头,只是后面的 0不同,另外一个是100-150mm

32、小导管注浆材料:水泥、细泥、改玻、泥+玻

砂用玻、卵用泥

33、p145注浆工艺:砂劈裂、sp,简单记忆sb

粘土劈裂、电硅,np简化 nb电(点)

淤泥用高压,压淤泥、压泥(压你)

· 给排水厂站

1、p149底板单元间用聚氯乙烯胶泥、壁板用橡胶止水带,

简写:底泥、壁带(海底泥洗面奶知道吧)

2、p151的处理工艺流程历年重要考点,区分:

(1)原水不是处理步骤忽略,所以工艺流程依次为1步 2步 3步 5步

(2)水质好1步,湖泊、水库悬浮物100mg/l 2步,地表水 3 mg/l 3步,很复杂的水,5步

(3)好1步,湖100 、2步,地表3(婊子、小三)

记住上面的顺序做下历年考题,这个一分能拿下

3、p155给排水厂站有人认为施工方案是考点,7条不难记忆:钢筋、模板、砼、预应力(这

四条做工程的是基础,都知道)再加结构形式、材料和配比、工艺和流程。

4、★单元组合式现浇混凝土水池的工艺流程,

注意:中柱最先,再池壁,后底板。

(这里很多人有疑问,其实看清楚p149的结构图就知道了,1-1剖面中,池壁底下横着多 出来一块、其实是类似于柱子的牛腿,池底板是放在池壁牛腿上的,这个顺序比较反常)

5、预应力钢筋最怕氯、电弧焊。有氯会腐蚀

6、无粘结预应力张拉

(1)<25m 一端

(2)25-50m 二端

(3)>50m 分段

7、p161池体满水试验前必备条件,考水处理厂站的一个重点:

(1)强度、清理、修补

(2)现浇:防水防腐前?装配:张拉后、保护前?砖:防水后,石砌:勾缝后

(3)封堵、强度符合要求

(4)抗浮

(5)充气充水排水

(6)安全措施(注好多方案之类可以补上这条)

解释:现浇要求砼本身就要有防水(不防水里面的钢筋都烂光),而砖头本身是吸水(或者说 是可以透水),必须要有防水才能做,不然做了也白做,肯定漏,石砌也是这个道理,缝太大 了。

8、满水实验流程:5步:备注测量整,备、注、测、量、整理

析:准备、注水、观测水位、蒸发量、整理结论

9、水池壁板缝:内一次,外分段,分段不超1.5m

10、抗浮措施:挡防排引,2备用

挡土墙,防进入,进入的排出去,实在不行水池里面引满水(内外液位一样也浮不起来), 注意备用电源,备用水泵。

· 管道

1、沟槽施工方案。

主要内容:6条:2图,机具,沟槽,周边,放坡、支护,不良、安全

(1)平面布置图、断面图

(2)施工机具数量型号作业要求

(3)沟槽形式、开挖方法、堆土

(4)注意安全文明周边防护

(5)能放坡的边坡要求,不能放坡的支护要求、形式、结构、支拆

(6)不良地段的特殊处理、防止塌陷的安全技术措施

2、p170的不开槽施工方法,顶管精度高、暗挖慢、夯省钱。

顶精挖慢夯省钱 再熟悉下,基本可区分

3、定向钻的回转扭矩和回拖力根据什么确定:

管子的长短、粗细、弯曲,周边、技术经济

4、管道试验方案:6条 3设计,2措施,1规定。p172

5、压力管道试验准备工作:4条:闭口、无阀、清杂、排引水。

6、无压管道试验准备:6条:外观,外无积水,孔不渗水,承载核算,注浆孔堵,水源

引接、排水疏导。

7、浸泡时间:外面无砼(衬里)1d、小砼2d、大砼3d、1000mm为界1d=24h

8、★预试验:试验压,稳30min,下降补,漏、损修,不漏不损下一步。

主试验:稳15min,15min不降,下一步,降至工作压,恒30min,不漏合格

9、局部修补:接局封丁、机器人灌浆。6种,如果选择题就看关键字了

10、全断面修复:内衬、缠绕、喷涂

区别:1、2快,有损(水头),3慢不损。快慢指的是施工速度。

11、供热管道连接方式:螺纹、法兰、焊接。螺纹适用:小管、低压、低温(这点北方的

同志可以看下家里的暖气管道,房子里面的小管子有螺纹连接的,可以知道家里的供热管道肯 定是小管子小压力温度也不是那么高)

12、阀门安装:法螺闭、焊开(析:法兰、螺纹连接关闭,焊接时候是开的)

13、供热管道强度试验:★

5度、1.5倍?稳15min,不漏不降至设计压,稳30min,不漏不降为合格

(记住因为供热管道使用时压力不大,管道本身对压力要求有限,所以试验的时候1.5倍时 间很短,区别于其他管道)

严密性试验:1.25倍,且大于0.6mpa,

一级1h降0.05mpa以内?

二级30min降0.05mpa以内?

为合格

14、p193埋深:车9 田8 人6 庭3

解析:车行道埋深0.9m,农田0.8m,非机动车道(人行)0.6m,庭院0.3m(11版本这里是庭 院,12版本这里是车开不到的地方,陈明老师解释这个应该还是庭院)

15、燃气管道用桥过河措施:6条:加厚、2距离、补偿、减震、弯曲、防腐

16、穿河底:钢管,稳管,标志,覆土:有船1.0m、无船0.5m。

17、燃气管道强度试验:★

注意:这里气压水压都是强度试验,只是因为管道设计压力不同而采用不同的试验方式而 已,不要误解。

设计压力小于等于0.8mpa气压试验

大于0.8mpa用水压试验

气压试验:1.5倍,且不小于0.4mpa,1小时,肥皂水

水压试验:1.5倍,洁净水,5度以上。50%初验,不漏、无异,升至试验压,稳1h,压 力计30min,无压力降合格,拍过照的焊缝不做强度试验。

严密性试验:注意24小时和133pa,发泡剂。

18、补充:

(1)开挖管管道施工:

3米分层挖,每层不超2,放坡0.8,直槽 0.5,江水1.5,200-300mm人工挖。

1.0m开始撑,交替0.4-0.8m,超挖150,原土,过了要换填,级配碎,柔性管道是砂桩、

搅拌桩

吊装:基础、自身,吊物,吊件?(全部强度刚度稳定性检验)

试吊离地100mm,站人500mm,上下联络,专人指挥。

(2)外错0.2倍,内错0.1倍

(3)温控,时控,都要低(pe管道连接时候,温度控制,时间控制)

· 生活垃圾填埋处理工程

这个好多人认为不重要,但是垃圾方面肯定年年考,就是哪怕考选择题这么几页纸还是要 重视性价比(分数页码比),万一考案例就赚大发了。

1、质量控制要点:★放在一起了,按三者施工顺序,依次5条 5条 6条

(1)泥质防水层:单位资质,进货质量,膨润土参加量,均匀、含水、碾压,质量检验(人

材拌施工检验)

(2)gcl:基底,搭接,撒土,坡面,覆盖

(3)hdpe:单位资质,人员资格,进货质量,机具有效,方案交底,场地季节

土怕水,膜怕冻(土不能遇到水、雨雪,膜不能冻)

2、泥质防水层施工程序:9条,验厂地,选土源,2试验,选配比,拌合,摊铺、压实,

检验,完成。即:验选2试验定拌摊验完。此点考过案例

3、hdpe焊缝检测:电气真破:电火花、气压、真空、破坏性(在p204图中)

4、检验hdpe质量:墙后观军人(强厚观均韧)

解析:躲在墙后面观看军人打炮。强度、厚度、外观、均匀、韧度。

· 绿化与园林

这里有选择,而案例点专业性分数不高,可能夹杂管理或其他专业,如12年的考题,虽 然是园林,种树,但是还是夹杂了道路冬季施工。

1、绿化:主要注意:地、草、虫、肥、水、修剪。

2、喷播:大陡干,用大斗喝酒干了。大面积、陡坡、干旱,

3、密铺、间铺、点铺、茎铺。小三贱(2-3是间铺)

4、浇水:水分含量60%以下草坪死掉。

注意:你也一样考试,60%以下就挂了。即160要拿60%,96分以上。草和人一样60%。

5、树木支撑,用木不能用竹,一撑撑一年,撑完了施肥。

6、分层施工:9条:槽基拉脚中缝收脚完

7、注意下假山那里的几个概念和要求。

答题技巧:

· 1、问你上述事件怎么纠正 ,(1)(2)(3)应该怎么改,

你要记住还要补充:如何落实、检验、防护、检测、方案、报批、反馈等,增加拿分点。

2、题中如有监测检查、注意防止漏项,形成条件反射,用 x测量 y,注意 x、y两个方面, 即:有可能用的方法 x错或者漏项,也有可能测量的对象 y错或者漏项。

3、遇到谁编、谁审(如施工组织设计技术负责人编,项目经理审)

注意回答格式:

(1)“谁编”错?应该谁编,

(2)“谁审”错,应该谁审,

(3)然后增加报批,签字、盖章,如有变更重新申报

注意以上格式才能保你此问拿满分,不然虽然你会,也只能拿到小部分分数。

4、遇到什么事故问你原因

注意回答思路:

(1)题中背景中找?

(2)脑子中找?怎么找?要从施工顺序一个个罗列,比如:混凝土面层浇筑,要从材料,配合 比,拌合,运输,摊铺,碾压,接缝,养护等顺序思考。

5、材料、设备验收,注意数量验收,质量验收,三证,见证取样,有关部门批准的有资 质的检测部门等,每个方面都不要忘记,这样才能不漏点,多拿分。

6、 涉及降水方案问题, 注意不但要写单排、 双排、 环形……, 还要补充0.9-1.2m, 1.0-1.5m, 0.8-1.6m,开工前要抽,一直抽到完工后,此类技术性问题,尽量把相关的写上,因为市政考 试好多参考答案根本与你想的不同,所以要细致,要外延,尽可能把各方向都要拿上分。

7、吊装方案问题:

吊机、设备、杆件、基础,都要强度、刚度、稳定性验算、验收,形成文件,做好交底才 能干活。

然后专人指挥,注意基线、高程、水平位置,除锈防腐,凿毛,清洗干净,楔子,斜撑, 坐浆,最后加一句:严禁超负荷(这个1分不要漏)。

8、千斤顶买来就用

(1)错,进场检查,三证检查

(2)错,还要配套检查

9、雨期施工:尽量不要在雨期(这个1分不要漏)天气预报,遮盖,防排截堵,

冬季施工:尽量不要在冬期(这个1分不要漏)遮挡,清理杂物冰雪霜,提高温度,三快二 及时等

10、看到事件1,2,3,4 是否正确,不正确说明理由。

答:事件1错误 理由:……

事件2正确,

事件3错误 理由:……

补充:(1)记得正确的也要写,不要就记着改错了。

(2)如果实在不知道对错,可以猜测,错误,因为判断只有0.5分,而理由有 1分,也就是 说你蒙对了“正确”,就能拿到0.5分,而你蒙对了“错误”,就基本能到1-1.5分,理由你如果不 会,直接说反话就行。如:“施工组织设计由技术负责人编制”,错,施工组织设计不应由技术 负责人编制。虽然有点赖皮,但这个理由不能说你说错了。——这个只有在实在不知道时可采 用。

11、一般改错、问答题。

注意:市政考试一般每个题目4-5问左右,也就是说每小问至少在4-5分左右。也就是说 每个改错、问答,你要回答到 4条以上才有可能拿满整个小问的分数。根据目前市政卷子改分 的原则,“多写不算错”。所以你每小问尽量回答到5-6条,因为多改错不扣分,多回答不扣分。 而一般阅卷者,都是只批阅一问,所以参考答案几问几遍下来会很熟悉,所以如果答案4条, 一看你写了6条很多时候他直接给你满分了,而不会再看你具体内容。

所以我们在实在没有话可说的时候,可以采用:

(1)用自己的话抄背景内容,

(2)公司规定的其他情形,

(3)法律法规要求的其他资料等等。

这最后的一两条可能直接帮你拿了满分。

这也是一个技巧。

12、任何工程做完要检查,所以你做完题目也要检查,每一小问,如果能补充就多补充点, 如果每小问,你能补上一分,20几个小问你就能补上20几分,这是检查案例,所能给你带来 的超额收益。所以没有急事最好别早交卷,哪怕出去抽根烟回来再回答。

13、注意专人:无数地方都有专人:专人监测,专人指挥,专人检查,专人清扫,专人养 护,如果有问题实在答不上4条以上,记得把专人写上,也是凑分。

14、语言要规范,记忆的时候可以用自己的语言,所谓“复杂问题简单化,专业问题生活 化”,但是回答的时候要用规范语言,比如题中介绍简单,某间距为2m,不是直接说间距太大, 改为1m?规范语言如下:不符合相关文件(规范)规定,远远超出规定值(设计要求),应改为1m, 给答卷人以威信力,认为你是内行。

15、如何确定本工程方案?当你不确定问什么的时候?

(1)把方案内容写上,

(2)把方案的编制,审批也写上

16、任何市政项目注意:导行,自身防护,周边管线建筑物的保护,降水,监测,安全措 施,题中如有遗漏可从上述几点补充。

17、任何技术问题,管理问题,要想好,从一而终:比如驾照考试的靠边停车:转向灯, 刹车,离合,挂档,手刹……全过程,别漏,漏就是分,分就是rmb。

18、题中介绍:基层为何需要重新做?可以从两个方向考虑:

(1)基层相当重要

(2)基层质量有问题

以上是我罗列的一些市政案例解答的一些方面,有助于你在充分掌握知识的基础上,可以 知道从什么思路来解答,可以更好地去拿分,可以在拿分基础上拿到更多的分数,可以在每一 问上再拿一分就是胜利。

另在记忆时一些通用的单位 m、%可以理解后再去背诵。比如说管道变形,我直接写成钢 化2335,其实是2%、3%、3%、5%,这样写只是为了方便记忆?又比如管道接口,内外错边, 外.1,内.2。其实是外错边是管壁厚的0.1倍。把“0.1”都简略到“.1”?再如管道埋深:车 9田8

人6庭3,其实是0.9m,0.8m等。要形成有效记忆,必须是精简、精简、再精简。

最后别答错题目位置,记得我们考场好几个人都把第二题回答到了第一题的第二页上,注 意:答错位置不给分。

市政公用工程必背知识点

国家注册二级建造师 精心整理

肖国祥市政讲课过程中强调必背的知识点,出在案例题中的可能极大

(道路)

一、路基、路面、垫层、基层、面层的性能要求:

路基(2 个):整体性和变形量

路面(6 个):平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量。

垫层:水稳定性必须要好。

基层:足够的、均匀一致的强度和刚度,沥青类面层下的基层应具有足够的 水稳定性。

面层(5 个):强度、刚度、耐磨、不透水和高低温稳定性,表面层还应具有 平整度和粗糙度。

二、路基施工程序

准备工作-修建小型构筑物与埋设地下管线(先地下后地上,先深后浅)-路 基土石方工程-质量检查与验收

三、影响石灰土结构强度的主要因素:

土质、灰质、石灰剂量、含水量、密实度、石灰土的龄期、养护条件

四、施工方案的确定应综合考虑以下四方面的原则:

1、各施工工序之间客观上存在的工艺顺序必须遵守;

2、采用的施工方法、工程机械必须与施工顺序协调一致;

3、满足施工质量和施工安全的基本要求

4、应考虑工艺间隔和季节性施工的要求

五、施工顺序应以下列原则来确定:

1、必须符合工艺要求

2、应与投入的施工机具相适应

3、必须保证施工质量的要求

4、应充分考虑水温、地质、气象等因素对施工的影响

5、优先考虑关键工程进度工期要求

6、施工的连续性、协调性、均衡性、经济性等组织要求

7、考虑安全生产的要求

六、质量计划的内容(项目经理主持编制)

1、编制依据

2、项目概况

3、质量目标

4、组织机构

5、质量控制及管理组织协调的系统描述

6、必要的质量控制手段、施工过程、检验和试验程序等

7、确定关键工序和特殊过程及作业指导书

8、与施工阶段相适应的检验、试验、测量、验证要求

9、更改和完善质量计划的程序

10、必要的记录

七、试验路段的长度应根据实验目的确定,通常为 100-200m,并应选在正线 上铺筑,试验段应包括下列试验内容:

1、检验各种接卸的类型、数量及组合方式是否匹配

2、通过试拌确定拌和机的操作工艺,考察计算机的控制及打印装置的可信 度。

3、通过试铺确定透层油的喷洒方式和效果,摊铺、压实工艺,确定松铺系 数等

4、验证沥青混合料生产配合比设计,提出生产用的标准配合比和最佳沥青 用量。

八、沥青路面施工质量厚度的检测项目有:压实度、厚度、弯沉值、平整度、 宽度、中线高程与偏位、横坡、井框与路面高差、抗滑等十项,其中压实度、弯 沉值、厚度是主控项目。

(桥梁)

一、预拱度的计算要考虑:

1、卸架后上部结构本身及活载一半所产生的竖向挠度;

2、支架在荷载作用下的弹性压缩

3、支架在荷载作用下的非弹性压缩

4、支架基底在荷载作用下的非弹性沉陷

5、由混凝土收缩及温度变化而引起的挠度

二、悬浇梁体一般要分四大部分浇筑:

1、墩顶梁段(0 号块)

2、0 号块两侧对称悬浇梁段

3、边孔支架现浇梁段

4、主梁跨中合龙段

三、基坑工程的监测分为:

坑周土体变位监测、围护结构变形量测及内力量测、支撑结构轴力量测、土 压力量测、地下水位及孔隙水压力量测、相邻建筑物及地下管线隧道等保护对象 的变形量测。

四、停止盾构掘进的几种情况:

1、盾构前方地层发生坍塌或遇到障碍

2、盾构本身滚动角不小于 3°

3、盾构轴线偏离隧道轴线不小于 50mm

4、盾构推力与预计值相差较大;

5、管片严重开裂或严重错台

6、壁后注浆系统发生故障无法注浆

7、盾构掘进扭矩发生异常波动

8、动力系统、密封系统、控制系统等发生障碍

五、采用管棚超前支护的场合

1、穿越铁路修建地下工程

2、穿越地下和地面结构修建地下工程

3、修建大断面地下工程

4、隧道洞口段施工

5、通过断层破碎带等特殊底层

6、特殊地段。

六、施工进度计划编制的一般步骤为:

1、确定施工过程

2、计算工程量

3、确定劳动量和机械台班数

4、确定各施工过程的作业天数

5、编制施工进度计划

6、编制主要工种劳动力需要量计划及施工机械、周转材料、主材、构建、 加工品等的需要量计划

七、施工平面图的设计步骤为:

1、收集分析研究原始资料

2、确定搅拌站、仓库和材料、构件堆场的位置及尺寸

3、布置运输道路

4、布置生产、生活用临时设施

5、布置临时给排水、用电官网

6、布置安全、消防设施

(城市管道工程)

一、确定顶管工作坑位置时的考虑因素

1、根据管线设计情况确定,如排水管线可选在检查井处

2、单向顶进时,应选在管道下游段,以利排水

3、考虑地形和土质情况,有无可利用的原土后背等

4、工作坑要与被穿越的建筑物有一定的安全距离

5、便于清运挖掘出来的泥土和有堆放管材、工具设备的场所

6、距水源、电源较近

7、不宜设置在工厂企业、里弄出口处及高压线下方

二、 焊接施工方案的内容

1、母材性能和焊接性能

2、焊接方法

3、坡口形式及制作方法

4、焊接结构形式及外形尺寸

5、焊接接头的组成要求及允许偏差

6、焊接电流的选择

7、检验方法及合格标准

三、在零度以下气温中焊接,应符合下列规定:

1、清除管道中的冰、霜、雪

2、在工作场地做好防风、防雪措施

3、预热温度可根据焊接工艺制定,焊接时应保证焊缝自由收缩和防止焊口 的加速冷却

4、应在焊口 50mm 范围内对焊件进行预热

5、在焊缝附近明显处,应有焊工钢印代号标志

6、不合格的焊接部分,应采取措施进行返修,同一部分焊缝的返修次数不 得超过 2 次

四、法兰连接应符合的规定

1、安装前应对法兰密封面及密封垫片进行外观检查

2、法兰端面应保持平行

3、法兰与法兰、法兰与管道应保持同轴

4、垫片的材质和涂料应符合设计要求,垫片尺寸应与法兰密封面相等

5、严禁采用先加垫片并拧紧法兰螺栓,再焊接法兰焊口的方法进行法兰焊 接

6、螺栓应涂防锈油脂保护

7、法兰连接应使用同一规格的螺栓

五、燃气管道安装完毕后应进行管道吹扫、强度试验和严密性试验

强度试验:一般情况下试验压力为设计输气压力的 1.5 倍,但钢管不得低于 0.4mpa,当压力达到规定值后,应稳压 1h,然后用肥皂水对管道接口进行检查, 全部接口均无漏气现象认为合格。

严密性试验:严密性试验应在强度试验合格,管线全线回填后进行,严密性 试验压力根据管道设计输气压力而定,当设计输气压力 P≤5kpa 时,试验压力为 20kmpa;当 p≥5kpa 时,试验压力应为设计压力的 1.5 倍,但不得低于 0.1mpa。 严密性试验前应向管道内充气至试验压力,燃气管道的严密性试验持续时间一般 不小于 24h,实际压力降不超过允许值为合格。

六、施工排水方案应包括以下内容:

1、排水量的计算

2、施工排水方法的选定

3、排水系统的平面布置和竖向布置以及抽水机械的选型和数量

4、排水井的构造、井点系统的构造,排放管的管径及坡度或排放管渠的构 造、断面和坡度

5、电渗降水所采用的设施及电极

6、掌握地质资料,分析排水影响范围并预测原有建筑物、构筑物可能的沉 降量,设观测点及保护措施。

七、基坑开挖、回填施工方案应包括以下内容:

1、基坑施工平面布置图及开挖断面

2、挖土、运土、采用的机械数量及型号

3、基坑开挖的施工方法

4、采用支撑时,支撑的形式、结构、支拆方法及安全措施

5、基坑上堆土位置及数量,多余土方的处置,运输路线以及土方挖运、填 方的平衡

6、土方回填时间、程序、质量要求,避免构筑物不均匀沉降、开裂的措施

八、模板设计应包括以下主要内容:

1、模板的选型和选材

2、模板及其支架的强度、刚度和稳定性计算

3、防止吊模变形和位移的措施

4、模板及其支架高于地面 6m 时,在风载作用下防止倾倒的措施

5、各部分模板的结构设计,各接点的构造,以及预埋件、止水片等的固定 方法

6、脱模剂的选用

7、模板的拆除程序、方法及安全措施

九、现浇混凝土施工方案应包括以下内容:

1、混凝土配合比设计及外加剂的选择

2、混凝土的搅拌及运输

3、搅拌、运输及振捣机械的型号与数量

4、劳动组合

5、搅拌车及泵送车停放位置

6、混凝土分仓布置、浇筑顺序、速度及振捣方法

7、预留施工缝的位置及要求

8、预防混凝土施工裂缝的措施

9、变形缝的施工技术措施

10、季节性施工的特殊措施

11、控制工程质量的措施

12、安全生产的措施

十、热力管道的强度和严密性试验

一级管网及二级管网应进行强度试验和严密性试验。强度试验压力应为 1.5 倍设计压力,严密性试验压力应为 1.25 倍设计压力,且不得低于 0.6Mpa。

强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行;严密 性试验应在试验范围内管道工程全部安装完成后进行,期试验长度宜为一个完整 的设计施工段

供热管网工程应采用水为介质试验。

(生活垃圾填埋处理工程)

一、泥质防水层施工的控制要点:

1、审查施工队伍的资质

2、膨润土进货质量

3、膨润土参加量的确定

4、拌合均匀度、含水量及碾压压实度

5、质量检验(包括压实度试验和渗水试验)

二、HDPE 膜施工质量控制要点:

1、审查施工队伍资质

2、施工人员的上岗资格

3、HDPE 膜的进货质量

4、施工机具设备的有效性

5、施工方案和技术交底

6、施工场地及季节

7、严格执行检验频率和质量标准

(市政公用工程管理实务)

一、目标成本编制综合说明应包括的内容:

1、描述工程概况;

2、反映工程使用的主要材料价格、施工设备数量、种类、来源和价格等情 况

3、分析中标工程量清单中存在遗漏、错误的数据

4、详细说明施工方案优化措施费用的投入和收益

5、与工程相关的其他问题说明

二、工程总体施工布置应注意哪些方面:

1、项目管理班子及管理人员的设置

2、施工作业面的划分和安排

3、劳动力投入的初步计划

4、机械设备投入的名称、型号、数量

5、临时设施搭建的规模

6、安全、文明施工的措施

三、施工索赔产生的原因:

1、发包人违约

2、不可抗力事件

3、合同缺陷

4、合同变更

5、工程师指令;

6、其他第三方原因

四、合同交底的内容:(项目经理交底)

1、合同的主要内容

2、在投标和合同签订过程中的情况

3、合同履行时应注意的问题

4、合同要求与相关方期望、法律规定、社会责任等的相关注意事项

五、合同终止后,承包人应做的评价工作:

1、合同订立情况评价

2、合同履行情况评价

3、合同管理工作评价

4、合同条款评价

六、五牌二图

工程概况牌,防火须知牌,安全无重大事故计时牌,安全纪律牌,安全生产、 文明施工牌。施工总平面图,施工项目经理部组织及主要管理人员名单。

七、施工进度报告应包括以下内容:

1、进度执行情况的综合描述

2、进度执行情况的综合描述

3、实际施工进度图及简要说明

3、施工图纸提供速度

4、材料物资、构配件供应速度

5、劳务记录及预测

6、日历计划

7、工程变更、价格调整、索赔及工程款收支情况

8、进度偏差的状况和导致偏差的原因分析

9、解决问题的措施

10、计划调整意见

八、施工进度控制总结的编制依据

1、施工进度计划

2、施工进度计划执行的实际记录

3、施工进度计划检查结果

4、施工进度计划的调整资料

九、施工进度控制总结的内容

1、合同工期目标及计划工期目标完成情况

2、施工进度控制经验

3、施工进度控制中存在的问题分析

4、施工进度计划科学方法的应用情况

5、施工进度控制的改进意见

十、 施工进度计划控制应建立以项目经理为首的控制体系, 各子项目负责人、 计划人员、调度人员、作业队长和班组长为成员

分包人的进度计划必须依据承包人的施工进度计划编制;承包人应将分包的

二级建造师管理与实务

A310000建筑工程技术 2A311000建筑工程技术要求 2A311010建筑结构技术要求 2A311011掌握房屋结构平衡的技术要求 一、荷载的分类 (一)按随时间的变异分类 1.永久作用(永久荷载或恒载);在设计基准期内,其值不随时间变化;或其变化可以忽略不计。如结构自重,混凝土收缩、基础沉降等。 2.可变作用(可变荷载或活荷载);在设计基准期内,其值随时间变化。如吊车荷载、积灰荷载等。 3.偶然作用(偶然荷载、特殊荷载);在设计基准期内可能出现,也可能不出现。例如爆炸力、地震等 (二)按结构的反应分类 静力作用、动力作用 (三)按荷载作用面大小分类 均布面荷载、线荷载、集中荷载。 其中建筑物楼面如铺设的木地板、地砖等重量引起的荷载,都属于均布面荷载。均布面荷载Q的计算,可用材料的重度乘以面层材料的厚度,即可得出增加的均布面荷载值 (四)按荷载作用方向分类 垂直荷载、水平荷载 典型题型: 1、某楼层为梁板结构,板的跨度为5m,单向板传力。板的面积为20m2。在楼板上铺设石材地面。已知石材的重度为27kN/ m3,装修厚度0.05m。求:楼板增加面荷载增加了多少?传到两边支承梁的线荷载增加了多少? 答:增加面荷载27·0.05=1.35 kN/ m2 线荷载增加1.35·20/2=13.5 kN/ m 2、在本次地震中,作用在本建筑结构上的地震力按随时间的变异分类,属于(C)类。 A. 永久作用 B. 可变作用 C. 偶然作用 D. 均布作用 平面力系的平衡条件及其应用 二.平面力系的平衡条件及其应用 (二)利用平衡条件求未知力(隔离体法) 求支座反力→取隔离体→画受力图→列平衡方程 (三)静定桁架的内力计算 1、什么是桁架 (1)桁架的节点是铰接; (2)每个杆件的轴线是直线,并通过铰的中心; (3)荷载及支座反力都作用在节点上。 注:桁架中的杆件只有轴力,在截面法中截断一根杆件仅增加一个未知力。 2、静定桁架的内力计算方法

2019二建《施工管理》真题及答案解析(完整版)

2019 年二级建造师建设工程施工管理真题答案 一、单项选择题(共 70 题,每 1 分,每题的备选项中,只有 1 个最符合题意) 1.关于施工总承包管理方主要特征的说法,正确的是( )。 A.在平等条件下可通过竞标获得施工任务并参与施工 B.不能参与业主的招标和发包工作 C.对于业主选定的分包方不承担对其的组织和管理责任 D.只承担质量、进度和安全控制方面的管理任务和责任 参考答案:A 参考解析: (1)如果施工总承包管理方通过投标(在平等条件下竞标)获得一部分施工任务,则它也 可参与施工。 (2)一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都 由业主方直接签订。但若施工总承包管理方应业主方的要求,协助业主参与施工的招标和发 包工作,其参与的工作深度由业主方决定。业主方也可能要求施工总承包管理方负责整个施 工的招标和发包工作。 (3)不论是业主方选定的分包方,还是经业主方授权由施工总承包管理方选定的分包方, 施工总承包管理方都承担对其的组织和管理责任。 (4)施工总承包管理方和施工总承包方承担相同的管理任务和责任,即负责整个工程的施 工安全控制、施工总进度控制、施工质量控制和施工的组织与协调等。 2.施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承 包方乙与丙关系的说法,正的是( )。 A.乙负责组织和管理丙的施工 B.乙只负责甲与丙之间的索赔工作 C.乙不参与对丙的组织管理工作 D.乙只负责对丙的结算支付,不负责组织其施工 参考答案:A 参考解析:施工总承包方是工程施工的总执行者和总组织者,它除了完成自己承担的施 工任务以外,还负责组织和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施 工(业主指定的分包施工单位有可能与业主单独签订合同,也可能与施工总承包方签约不论 采用何种合同模式,施工总承包方应负责组织和管理业主指定的分包施工单位的施工,这也 是国际惯例),并为分包施工单位提供和创造必要的施工条件。 3.某建设工程项目设立了采购部、生产部、后勤保障部等部门,但在管理中采购部和生产部 均可在职能范围内直接对后勤保障部下达工作指令,则该组织结构模式为( )。 A.职能组织结构 B.线性组织结构 C.强矩阵组织结构 D.弱矩阵组织结构 参考答案:A 参考解析:在职能组织结构中,每一个职能部门可根据它的管理职能对其直接和非直接 的下属工作部门下达工作指令。在一般的工业企业中,设有人、财、物和产、供、销管理的 职能部门,另有生产车间和后勤保障机构等。 虽然生产车间和后勤保障机构并不一定是职 能部门的直接下属部门,但是,职能管理部门可以在其管理的职能范围内对生产车间和后勤 保障机构下达工作指令,这是典型的职能组织结构。

2020年二级建造师考试必背知识点总结

2020年二级建造师考试必背知识点总结 【导语】2020年二级建造师考试备考正在进行中,为了方便考生及时有效的备考,那么,wo为您精心整理了2020年二级建造师考试必背知识点总结,供大家的关注。如想获取更多二级建造师考试的模拟题及备考资料,请关注wo的更新。 【篇一】2020年二级建造师考试必背知识点总结 施工合同的跟踪与控制: 1.施工合同跟踪:合同跟踪的重要依据是合同以及依据合同而编制的各种计划文件; 其次还要依据各种实际工程文件如原始记录、报表、验收报告等;另外,还要依据管理人员对现场情况的直观了解,如现场巡视、交谈、会议、质量检查等。 2.合同跟踪的对象:工程施工的质量,包括材料、构件、制品和设备等的质量,以及 施工或安装质量,是否符合合同要求等;工程进度,是否在预定期限内施工,工期有无延长,延长的原因是什么等;工程数量,是否按合同要求完成全部施工任务,有无合同规定以外的施工任务等;成本的增加和减少。 3.对专业分包人的工作和负责的工程,总承包商负有协调和管理的责任,并承担由此 造成的损失,所以专业分包人的工作和负责的工程必须纳入总承包工程的计划和控制中,防止因分包人工程管理失误而影响全局。 4.合同实施偏差分析的内容包括以下几个方面:产生偏差的原因分析;合同实施偏差 的责任分析;合同实施趋势分析:最终的工程状况,包括总工期的延误、总成本的超支、质量标准、所能达到的生产能力(或功能要求等);承包商将承担什么样的后果,如被罚款、被清算,甚至被起诉,对承包商资信、企业形象、经营战略的影响等;最终工程经济效益(利润)水平。 5.根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,调整措施可以分 为 (1)组织措施,如增加人员投入、调整人员安排,调整工作流程和工作计划等; (2)技术措施,如变更技术方案,采用新的高效率的施工方案等; (3)经济措施,如增加投入,采取经济激励措施等;

二级建造师笔记

二级建造师笔记

?二级建造师《施工管理》复习整理笔记(1) 1.如以里程碑事件的进度目标值作为进度计划值,则进度的实际值应是相 对于(里程碑事件的实际进度)。 2.项目管理最基本的方法论是项目目标的(动态控制)。 3.运用动态控制原理控制施工质量时,质量目标不但是各分部分项工 程的施工质量,还包括(建筑材料、设备质量)。 4.在工程合同价与实际施工成本、工程款支付比较时,成本的计划值 是(工程合同价)。 5.在工程合同价与工程款支付中的相应成本项比较时,成本的实际值 是(工程款支付中的相应成本项)。 6.运用动态控制原理控制施工成本的工作步骤包括:(2)将施工成 本目标逐层分解;(1)收集施工成本的实际值;(3)将实际值与计划值比较;(4)找出偏差,采取纠偏措施。正确的步骤顺序是(2-1-3-4)。 7.在施工过程中对施工成本目标进行动态跟踪和控制时,一般的项目 成本控制的周期为(一个月)。 8.在施工过程中对施工进度目标进行动态跟踪和控制时,首先要做的 工作是(收集施工进度实际值)。 9.在项目目标动态控制中,属于项目目标控制准备工作的是(将项目 的目标进行分解)。 10.在施工过程中对施工进度目标进行动态跟踪和控制的步骤包括: (1)收集施工进度实际值;(2)定期对施工进度的计划值和实际值进行比较;(3)如有偏差,采取措施进行纠偏。正确的顺序是(1-2-3)。 11.以下属于项目目标的过程控制的是(定期进行项目目标的计划值 与实际值的比较)。 12.项目目标动态|考试大|控制的核心是(当发现目标偏离时采取纠 偏措施)。 13.当项目目标失控时,首先应考虑(组织)方面存在的问题。 14.调整项目组织结构、进行管理职能分工,属于项目目标动态控制 的(组织措施)。 15.属于项目动态控制技术措施的是(改进施工方法)。 16.项目目标动态控制的准备工作是将项目目标进行分解,以确定用 于目标控制的(计划值)。 17.进行项目目标动态控制,在收集项目目标的实际值之后,首先要 做的工作是(将实际值与计划值比较)。 ?二级建造师《施工管理》复习整理笔记(2) 1.在国际上,施工企业项目经理是企业任命的一个项目的项目管理班子的 负责人,其主要任务是(项目目标的控制和组织协调)。 2.施工企业项目经理由于主观原因或工作失误承担相应责任时,政府

2018二级建造师《市政公用工程管理与实务》精华讲义

2018二级建造师《市政公用工程管理与实务》★精华讲义2K310000 市政公用工程施工技术 2K311000 城镇道路工程 2K311010 城镇道路工程结构与材料 1.城镇道路分类及快速路、主干路技术指标【以高级路面为主】(P1) 2. 3. 4.沥青混合料按级配分类【区别不同结构c、?值大小,考查形式为客观题目】(P4)

5. y30290 7652 癒(23316 5B14 嬔 28504 6F58 潘A34755 87C3 蟃 6.P8) 7.【理解定义会分大小】(P9) 2K311020 城镇道路路基施工 8.施工特点:露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵(P9) 9.【地下工程施工基本原则】(P10) 10.填土路基施工要点【掌握各工序要点】(P10) 11.) 12.(P11) 15.法。(P13) 16.不同路基处理方法的适用。【重点为表2K311023】(P13—P14) 2K311030 城镇道路基层施工 17.常用的几种无机结合料基层的特点及其适用范围。【多以客观题形式考查】(P15) 18. 19.(P15-16) 2K311040 20.沥青混合料面层摊铺作业: (1 摊铺速度宜在2~6m/min 的范围内。 (2)热拌沥青混合料的最低摊铺温度根据沥青标号及粘度、铺筑层厚度、气候条件及下卧层表面温度。(P19) 21.沥青混合料面层压实作业:(P20-P21)

22.水泥混凝土路面的接缝设置规定(P25-26) 【注意数字考查】(P26) 2K312000 城市桥梁工程 2K312010 24. P27) 25.(P27) (1 (2 (3 (4 26.(P28) 27. 28.热轧钢筋接头的规定(P29); i]?33501 82DD 苝24124 5E3C 帼<5^ 29.钢筋接头设置规定【以客观题为主】(P30) 30.模板、支架和拱架的安装和拆除规定【重点记忆】(P33) (P34) (2)放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。(P34) 33. 后张法预应力施工:【重点掌握后张法中张拉与孔道压浆施工要点】(P35-P37) 35.预应力施工所用锚具的验收规定(P40) 2K312020 城市桥梁下部结构施工 36.围堰高度应高出施工期间可能出现的最高水位 (P41)

2021年二级建造师施工管理真题及解析

二级建造师施工管理真题及解析 | 专帖讨论,对答案 一、单项选取题(共70题,每题1分。每题备选项中,只有1个最符合题意) 1.对施工方而言,建设工程项目管理“费用目的”是指项目()。 A.投资目的 B.成本目的 C.财务目的 D.经营目的 【参照答案】B 2.甲公司为某工程项目施工总承包方,乙公司为甲公司依法选定分包方,丙公司为业主依法选定专业分包方。则关于甲、乙、丙公司在施工及管理中关系说法,对的是()。 A.甲公司只负责完毕自己承担施工任务 B.丙公司只听从业主指令 C.丙公司只听从乙公司指令 D.甲公司负责组织和管理乙公司与丙公司施工 【参照答案】D 3.某施工项目技术负责人从项目技术部提出两个土方开挖方案中选定了拟实行方案,并规定技术部队该方案进行深化。该项目技术负责人在施工管理中履行管理职能是()。 A.检查 B.执行 C.决策 D.筹划 【参照答案】C 4、某项目部依照项目特点制定了投资控制、进度控制、合同管理、付款和设计

变更等工作流程,这些工作流程组织属于() A.物质流程组织 B.管理工程流程组织 C.信息解决工程流程组织 D.施工工作流程组织 【参照答案】B 5、把施工所需各种资源、生成、生活活动场地及各种暂时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中()内容。 A.施工布置 B.施工方案 C.安全施工专项方案 D.施工平面图 【参照答案】D 6、项目部针对施工进度滞后问题,提出了贯彻管理人员责任、优化工作流程、改进施工办法、强化奖惩机制等办法,其中属于技术办法是() A.贯彻管理人员责任 B.优化工程流程 C.改进施工办法 D.强化奖惩机制 【参照答案】C 7.依照《建设工程施工劳务分包合同(示范文本)》(GF--0214),关于保险说法,对的是() A.施工前,劳务分包人应为施工场地内自有人员及第三方人员生命财产办理保险,并承担有关费用 B.劳务分包人应为运至施工场地用于劳务施工材料办理保险,并承担有关保险费

二级建造师市政实务重点整理(精)

市政管理与实务 1:城市道路分为:(1刚性路面;(2柔性路面 2:路基分为:(1路堤;(2路堑;(3半填半挖;(4零填路基。 3:路基从材料上分为:土路基、石路基、土石路基。 4:路面结构是多层次的,按使用要求、受力状况、土基支承条件、自然因素影响程度的不同,在路基顶面采用不同规格和要求的材料分别铺设(a垫层、(b基层、(c面层等结构层。(当心多选题 5:第二页表格(2K311011多看。(1:粗粒式沥青混凝土:集料最大粒径:26.5mm,常用厚度:60---80mm,适宜层位:二层或三层式面层的下面层;(2细粒式沥青混凝土:集料最大粒径::9.5mm,常用厚度:15---20mm,适宜层位:(a沥青混凝土面层的磨耗层(上层,(b沥青碎石等面层的封层和磨耗层;(3沙粒式沥青混凝土:集料最大粒径:4.75mm,常用厚度:10---20mm,适宜层位:自行车道与人行道的面层。(重点 61:平整度、2:承载能力、3:温度稳定性、4:抗滑能力、5:透水性、6:噪声量。 7:城市道路分为: 8:主干路是4或6条机动车道和有分隔带的非机动车道,一般 9:第5页表格2K311012-1看。(重点。 10:路基施工程序包括:(1准备工作。(2修建小型构筑、造物与埋设地下管线。(3路基工程。(4质量检查与验收。(选择题 11:路基工程包括:(1测量桩号与高程、(2开挖路堑、(3填筑路堤、(4整平路基、(5压实路基、(6修整路肩、(7修建防护工程。(多选题

12:填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每级台阶宽度不得小于1.0m,台阶顶面应向内倾斜;在沙土地段不做台阶,但应翻松表土层。 13:常用的机械分为:静力式、夯击式、振动式。 14:土质路基压实的原则:(1先轻后重、(2先稳后振、(3先低后高、(4先慢后快、(5轮迹重叠。 土类、湿度、设备、场地条件 16:最佳含水量和最大干密度。 17:按地基处理的作用机理分类大致分为:土质改良、土的置换、土的补强等三类。 18:第9页表格看。重点是:换土垫层:处理方法:沙石垫层、素土垫层、灰土垫层、矿渣垫层。原理及作用:以沙石、素土、和矿渣等强度较高的材料。置换地基表层软弱土,提高 持力层的承载力,扩散应力,减小沉降量。适用范围: 处理。 19::土质、灰质、石灰剂量、含水量、密实度、石灰土的龄期、养护条件(温度与湿度。 20:有机物含量超过10%的土,不宜用石灰来稳定。

2018年二建法规《葵花宝典》陈印

2018年二建法规《葵花宝典》陈印 全国二级建造师执业资格考试建设工程法规及相关知识讲义葵花宝典 xx年4月陈印目录建造师管理制度法律体系和法的形式民法合同法担保法建筑法招标投标法建设工程质量管理条例安全生产法建设工程安全管理条例劳动法民事诉讼法仲裁法最高人民法院《关于审理施工合同纠纷适用法律问题的解释》最高人民法院《关于建设工程价款优先受偿权问题的批复》47 注册建造师管理规定定义和一般规定* 注册建造师,是指通过考核认定或考试合格取得建造师资格证书,并按照规定注册,取得中华人民共和国建造师注册证书和执业印章,担任施工单位项目负责人及从事相关活动的专业技术人员。 未取得注册证书和执业印章的,不得担任大中型建设工程项目的施工单位项目负责人,不得以注册建造师的名义从事相关活动。 考点提示:(1)取得资格证书是取得注册证书和执业印章的前提;(2)未取得注册证书和执业印章的,可以担任小型项目的项目负责人;(3)项目负责人包括但不限于项目经理。 注册取得资格证书的人员,经过注册方能以注册建造师的名义执业。 (一)初始注册申请初始注册时应当具备以下条件: (一)取得资格证书;

(二)受聘于一个相关单位; (三)达到继续教育要求; (四)没有本规定不予注册情形。 初始注册者,可自资格证书签发之日起3年内提出申请。逾期未申请者,须符合本专业继续教育的要求后方可申请初始注册*。 取得一级建造师资格证书并受聘于一个建设工程勘察.设计.施工.监理.招标代理.造价咨询等单位的人员,应当通过聘用单位向单位工商注册所在地的省.自治区.直辖市人民政府建设主管部门提出注册申请(初审)。** 取得二级建造师资格证书的人员申请注册,由省.自治区.直辖市人民政府建设主管部门负责受理和审批,并送国务院建设主管部门备案。 考点提示:(1)资格证书签发后任何时候都可以提出初始注册申请,只不过3年之后才提出的,需要参加继续教育并取得相应证明;(2)注册不得由本人提出申请,必须由聘用单位提出申请,注意一级有初审程序,不是直接向建设部提出。 (二)延续注册注册证书与执业印章有效期为3年。注册有效期满需继续执业的,应当在注册有效期届满30日前,申请延续注册。延续注册的,有效期为3年。 (三)变更注册* 在注册有效期内,注册建造师变更执业单位,应当与原聘用单位解除劳动关系,并办理变更注册手续,变更注册后仍延续原注册有效期。

2018年二级建造师《建筑工程管理与实务》讲义完整版

2018年二级建造师《建筑工程管理与实务》讲义完整版2018年一级建造师考试报名时间预计6月左右,考试时间预计9月15-16日,为了帮助考生们更好的梳理考点,小编特为大家整理了2018年二级建造师建筑工程管理与实务讲义完整版,赶紧来开森学学习吧。更多一级建造师报名条件、一级建造师备考指导等信息请持续关注开森学官网一级建造师频道,2018年一级建造师历年真题、模拟题尽收其中,全部由业界权威名师精心解析,精细化试题分析,完美解析一网打尽。 建筑技术与材料 1.结构的可靠性:安全性、实用性、耐久性 2.荷载效应:内力、变形、裂缝。 3.抵抗能力与截面的大小和形状以及材料的性质和分布有关。 4.SR不可靠状态;S=R极限状态;S 5.极限状态 6.杆件的稳定计算-受压细长杆件 不同支座情况下的压杆的计算长度: 一端固定一端自由:l0=2l 两端固定:l0=0.5l 一端固定一端铰支:l0=0.7l 两端铰支:l0=1 矩形截面:圆形截面: 7.梁的位移计算 影响位移的因素:材料性能、构件截面(I)、跨度(影响最大) 梁的变形主要是弯距引起,叫弯曲变形。 8.混凝土裂缝控制三个等级: 不出现拉应力 有拉应力,但不超过抗拉强度 有裂缝,但裂缝宽度不超过允许值 9.力的作用效果:运动效果、变形效果; 10.力的三要素:大小、方向和作用点; 11.作用与反作用原理、力的合成平行四边形法则。 12.力的平衡: 二力平衡 平面汇交力系 一般平面力系 桁架:节点法、截面法 学尔森教育—大建工领域专业的一站式职业教育机构

13.静定结构(静力平衡条件求解全部反力和内力)、超静定结构 14.力学计算:剪力图和弯距图 15.荷载分类 按时间的变异:永久、可变、偶然 按结构的反应:静力、动力 按荷载作用面:均布面荷载、线荷载、集中荷载 按荷载作用方向:垂直、水平 1.设计使用年限分类(四类)5(临时性)、25(易于替换)、50(普通)、100(重要) 2.光环境: 热辐射光源:白炽灯、卤钨灯 气体放电光源:缺点频闪 光源的选择: 开关频繁、瞬时启动、连续调光:白炽灯、卤钨灯 高大空间场所:高光强气体放电灯 应急照明:瞬时启动的光源 潮湿场所:防潮防水的密闭型灯具。 3.建筑材料吸声种类: 多孔吸声材料:防振、隔热 穿孔板共振吸声结构 薄膜吸声结构:共振频率附近 薄板吸声结构:低频 帘幕:多孔材料吸声特性 4.影响耗热量:维护结构的保温性能、体型、朝向、窗墙比。 耗热量与体形系数成正比。 5.建筑防潮:围护结构内表面宜采用蓄热系数大的材料; 防结露:架空层或空气层;热容量小的材料装饰;通风。 6.防治内外层装修层开裂:抗、放、封。 7.散水与外墙间缝隙应填弹性膨胀防水材料。滴水凸出墙身≥60mm。 8.门窗:满足抗风压、水密性、气密性。 寒冷地区:填充保温材料;金属门窗框:密封胶密封;塑料门窗:闭孔弹性材料、密封胶。 金属门窗:结露→断桥; 隔声窗:隔振的弹性阻尼构造。 疏散用的门:不允许侧拉门、转门。公共疏散门:不允许侧拉门、转门、吊门,并向疏散方向开启。 高层建筑不应采用外开窗,应采用内开或推拉。 玻璃顶:节点。当屋面玻璃最高点离地面大于5m时,须使用夹层玻璃,支撑在学尔森教育—大建工领域专业的一站式职业教育机构

(完整版)2019二级建造师施工管理真题及答案解析

2019年二级建造师施工管理真题及答案解析 一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意) 1.关于施工总承包管理方主要特征的说法,正确的是() A.在平等条件下可通过竞标获得施工任务并参与施工 B.不能参与业主的招标和发包工作 C.对于业主选定的分包方不承担对其的组织和管理责任 D.只承担质量、进度和安全控制方面的管理任务和责任 【参考答案】A 【解析】P6 (1)如果施工总承包管理方通过投标(在平等条件下竞标)获得一部分施工任务,则它也可参与施工。 (2)一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。但若施工总承包管理方应业主方的要求,协助业主参与施工的招标和发包工作,其参与的工作深度由业主方决定。业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作。 (3)不论是业主方选定的分包方,还是经业主方授权由施工总承包管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任。 (4)施工总承包管理方和施工总承包方承担相同的管理任务和责任,即负责整个工程的施工安全控制、施工总进度控制、施工质量控制和施工的组织与协调等。 2.施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承包方乙与丙关系的说法,正的是()。 A.乙负责组织和管理丙的施工 B.乙只负责甲与丙之间的索赔工作 C.乙不参与对丙的组织管理工作 D.乙只负责对丙的结算支付,不负责组织其施工 【参考答案】A 【解析】P6

施工总承包方是工程施工的总执行者和总组织者,它除了完成自己承担的施工任务以外,还负责组织和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施工(业主指定的分包施工单位有可能与业主单独签订合同,也可能与施工总承包方签约不论采用何种合同模式,施工总承包方应负责组织和管理业主指定的分包施工单位的施工,这也是国际惯例),并为分包施工单位提供和创造必要的施工条件。 3.某建设工程项目设立了采购部、生产部、后勤保障部等部门,但在管理中采购部和生产部均可在职能范围内直接对后勤保障部下达工作指令,则该组织结构模式为() A.职能组织结构 B.线性组织结构 C.强矩阵组织结构 D.弱矩阵组织结构 【参考答案】A 【解析】在职能组织结构中,每一个职能部门可根据它的管理职能对其直接和非直接的下属工作部门下达工作指令。在一般的工业企业中,设有人、财、物和产、供、销管理的职能部门,另有生产车间和后勤保障机构等。虽然生产车间和后勤保障机构并不一定是职能部门的直接下属部门,但是,职能管理部门可以在其管理的职能范围内对生产车间和后勤保障机构下达工作指令,这是典型的职能组织结构。参见教材P14。 4.针对建设工程项目中的深基础工程编制的施工组织设计属于() A.施工组织总设计 B.单项工程施工组织设计 C.单位工程施工组织设计 D.分部工程施工组织设计 【参考答案】D 【解析】P25 分部(分项)工程施工组织设计的内容 分部(分项)工程施工组织设计是针对某些特别重要的、技术复杂的,或采用新工

二级建造师学习资料(汇总资料)

2017年二级建造师学习资料(汇总资料)。学尔森二级建造师频道会跟广大考生分享二建名师的高频考点讲解资料以及二建前辈自己总结的学习方法,今天与大家分享的是建筑实务工程预付款专题,有需要的小伙伴来看看吧。 2017年二级建造师学习资料(汇总资料)整理如下: 一、预付款的支付 1.工程预付款的额度的确定方法 ①百分比法(题目中给定) 此种情况居多 比如:某工程合同价1000万,工程预付款为合同价的10%。 【补充】包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。 ②数学计算法 工程备料款数额=╳材料储备天数 公式中,年度施工天数按365日历天计算,按已知条件来对待。 2.工程预付款的支付时间 发包人没有按时支付预付款的,承包人可催告发包人支付;发包人在付款期满后的7d内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和延误的工期,并向承包人支付合理的利润。 二、预付备料款的回扣 发包人拨付给承包人的工程预付款属于预支的性质。随着工程进度的推进,拨付的工程进度款数额不断增加,工程所需主要材料、构件的储备逐步减少,原已支付的预付款应以抵扣的方式从工程进度款中予以陆续扣回。 预付的工程款必须在合同中约定扣回方式,常用的扣回方式如下:

(1)题目给定。在承包人完成金额累计达到合同总价一定比例(双方合同约定)后,采用等比率或等额扣款的方式分期抵扣。比如:自工程款支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回。 (2)起扣点计算公式。从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清。起扣点=承包工程价款总额- 以上就是小编为大家整理的2017年二级建造师学习资料(汇总资料),想要更多的二建复习资料,欢迎关注学尔森二级建造师频道哦。 2018年二建《工程法规》章节习题:建造师管理制度。学习最好的方法就是在学完考点之后进行相应习题的练习,本章节习题希望能帮大家加深记忆,巩固掌握。 二级建造师复习资料:二级建造师考试考点- 学尔森 提供二级建造师考试辅导资料、复习笔记、讲义等内容。欢迎广大考生访问学尔森二级建造师考试网,获取更多关于二级建造师考试的信息。

陈印老师的葵花宝典 法规

目录 建造师管理制度 法律体系和法的形式 民法 合同法 担保法 建筑法 招标投标法 建设工程质量管理条例 安全生产法 建设工程安全管理条例 劳动法 民事诉讼法 仲裁法 最高人民法院《关于审理施工合同纠纷适用法律问题的解释》 最高人民法院《关于建设工程价款优先受偿权问题的批复》 注册建造师管理规定 定义和一般规定* 注册建造师,是指通过考核认定或考试合格取得建造师资格证书,并按照规定注册,取得中华人民共和国建造师注册证书和执业印章,担任施工单位项目负责人及从事相关活动的专业技术人员。 未取得注册证书和执业印章的,不得担任大中型建设工程项目的施工单位项目负责人,不得以注册建造师的名义从事相关活动。

考点提示: (1)取得资格证书是取得注册证书和执业印章的前提; (2)未取得注册证书和执业印章的,可以担任小型项目的项目负责人; (3)项目负责人包括但不限于项目经理。 注册 取得资格证书的人员,经过注册方能以注册建造师的名义执业。 (一)初始注册 申请初始注册时应当具备以下条件: (一)取得资格证书; (二)受聘于一个相关单位; (三)达到继续教育要求; (四)没有本规定不予注册情形。 初始注册者,可自资格证书签发之日起3年内提出申请。逾期未申请者,须符合本专业继续教育的要求后方可申请初始注册*。 取得一级建造师资格证书并受聘于一个建设工程勘察、设计、施工、监理、招标代理、造价咨询等单位的人员,应当通过聘用单位向单位工商注册所在地的省、自治区、直辖市人民政府建设主管部门提出注册申请(初审)。 **取得二级建造师资格证书的人员申请注册,由省、自治区、直辖市人民政府建设主管部门负责受理和审批,并送国务院建设主管部门备案。 考点提示:

二级建造师管理与实务(建筑工程)难点详解

砌体结构特点 2A312043 掌握砌体结构地特点及构造要求 2A312044 掌握砌体结构施工技术 2A312045 掌握钢结构施工技术砌体结构地特点:容易就地取材,比使用水泥、钢筋和木材造价低;具有较好地耐久性、良好地耐火性;保温隔热性能好,节能效果好;施工方便,工艺简单;具有承重和围护双重功 能;自重大,抗拉、抗剪、抗弯能力低;抗震性能差;砌筑工程量繁重,生产效率低. 砌体地力学性能:影响砖砌体抗压强度地主要因素包括砖地等级;砂浆地强度等级及其厚度;砌筑质量,包括饱满度、砌筑时砖地含水率、操作人员地技术水平等. 房屋地承重体系及结构静力计算方案:混合结构房屋是屋盖采用钢筋混凝土结构、墙体采用砌体结构等建成地房屋.其承重体系有横墙承重体系、纵墙承重体系、纵横墙承重体系和内框架承重体系四种.房屋地结构静力计算方案根据房屋地空间工作性能分为刚性方案、刚弹性方案和弹性方案,可按表2A312043-1 确定. 砌体结构静力计算内容:墙、柱地高厚比验算;受压构件承载力计算;砌体局部受压承载力计算. 砌体结构地主要构造要求:砌体结构地构造是确保房屋结构整体性和结构安全地可靠措施墙体地构造措施主要包括三个方面,即伸缩缝、沉降缝和圈梁. 多层砌体房屋地抗震构造措施:设置钢筋混凝土构造柱,减少墙身地破坏,并改善其抗震性能 提高延性;设置钢筋混凝土圈梁与构造柱连接起来,增强房屋地整体性,改善房屋地抗震性能 提高抗震能力;加强墙体地连接,楼板和梁应有足够地长度和可靠连接;加强楼梯间地整体 原材料 砂浆配合比%建设工程教育网% 砌筑砂浆砂浆地拌制及使用 砂浆强度 常温下砌筑前,砖应提前1?2h浇水湿润,砖含水率宜为10%?15% 砌砖工程地施工方法:“三一”砌砖法、挤浆法、刮浆法和满口灰法四种,其中,“三一”砌砖法和挤浆法最常用. 砖墙砌筑形式:根据砖墙厚度不同,可采用全顺、两平一侧、全丁、一顺一丁、梅花丁或三顺一丁等砌筑形式. 砌砖墙地技术要求:砖墙地转角处和交接处应同时砌筑,不能同时砌筑处,应砌成斜槎,斜槎 长度不应小于高度地2/3 等技术要求 空心砖墙砌筑时,空心砖孔洞应沿墙呈水平方向,上下皮垂直灰缝相互交错1/2砖长.空心砖墙 底部宜砌3 皮烧结普通砖. 混凝土小型空心砌块砌体工程加气混凝土砌块工程 钢结构构件生产地工艺流程:放样T号料T切割下料T平直矫正T边缘及端部加工T滚圆T煨弯T制孔T钢结构组装T焊接T摩擦面地处理T涂装钢结构地连接方法有焊接、普通螺栓连接、高强螺栓连接和铆接. 钢结构地焊接方法主要有:手工电弧焊、气体保护焊、自保护电弧焊、埋弧焊、电渣焊、等离子焊、电子束焊、栓焊等. 焊接缺陷通常分为六类:裂纹、孔穴、固体夹杂、未熔合、未焊透、形状缺陷和上述以外地其他缺陷. 钢结构中使用地连接螺栓一般分为普通螺栓和高强度螺栓两种.普通螺栓地紧固次序应从中 间开始,对称向两边进行.螺栓地紧固施工以操作者地手感及连接街头地外形控制为准型接头 ,对大应采用复拧.

二级建造师施工管理模拟试题完整版

一、单项选择题(每题1分。每题的备选项中, 只有1个最符合题意) 1.建设单位迫使承包方以低于成本的价格竞标的, 应处以( )的罚款。 A.20万以下 B.20万以上50万以下 C.项目合同金额的5‰ D.项目合同金额的10‰ 2.商标的构成要素不包括( )。 A.商标的名称 B.商标的图案 C.商标的颜色 D.商标的使用范围 3.下列合同中, 属于从合同的是( )。 A.买卖合同 B.借款合同 C.保证合同 D.承揽合同 4.甲与乙签订一房屋买卖合同, 甲已支付一半房款, 此时甲请求乙交付房屋并办理过户手续, 然后才支付另一半房款。以下说法正确的是( )。

A.依诚信原则, 乙不得行使同时抗辩权 B.乙有权行使同时抗辩权 C.甲违约在先, 乙有权解除合同 D.乙得行使不安抗辩权 5.根据中国法律, 以下不属于中标条件的一项是( )。 A.能够最大限度地满足招标文件中规定的各项综合评价标准 B.能够满足招标文件的实质性要求 C.投标价格低于成本 D.投标价格最低 6.以下情形中不符合生产经营单位安全生产基本要求的是( )。 A.生产经营单位为安全生产设施投入大量资金 B.设置安全生产管理机构管理危险物品的经营储存 C.配备劳动防护用品 D.由从业人员个人缴纳工伤社会保险 7.发包单位将工程发包给不具有相应资质条件的承包单位的,将被如何处理?( ) A.责令改正, 处以罚款 B.责令停止施工

C.吊销资质证书 D.没收违法所得 8.当事人不服地方人民法院第一审判决的, 有权在判决书送达之日起( )内向上一级人民法院提起上诉。 A.10日 B.15日 C.30 日 D.60日 9, 股份有限公司的权力机构是( )。 A.股东大会 B.股东会 C.董事会 D.监事会 10.接受委托为建设项目影响评价提供技术服务的机构, 应当经过( )考核审查合格后, 颁发资质证书。 A.县级以上环保行政主管部门 B.市级以上环保行政主管部门 C.省、自治区、直辖市的环保行政主管部门 D.国务院环保行政主管部门 11.下列情形中不属于安装工程一切险承保范围的是( )。 A.短路、过电压、电弧所造成的损失 B.超压、离心力引起的断裂所造成的损失 C.因结构、材料或在车间制作方面的错误导致的损失

2019一建《项目管理》葵花宝典

1Z201000 建设工程项目的组织与管理★★★201010 建设工程管理的内涵和任务【1T】 考点1.工程管理的内涵【对比201020考点1——项目管理的内涵】 工程管理项目管理 1.时间范畴项目的全寿命周期【决策阶段、实施阶段、使用阶段】实施阶段 2.核心任务为工程的建设和使用增值【第一章有三个增值P3/P30/P35】目标控制【费用、进度、质量】 3.参与方投资方、开发方、设计方、施工方、供货方、 项目使用期的管理方 业主方【核心】、设计方、施工方、供货方、 项目总承包方【〓工程总承包方】 二者关系项目管理是工程管理中的一个组成部分 201020 建设工程项目管理的目标和任务【2T】 考点1.项目管理的内涵【对比201010考点1——工程管理的内涵】 1.时间范畴项目的实施阶段【自项目开始至项目完成】 2.手段项目策划和项目控制 3.任务以使项目的费用目标【对业主而言是投资目标、对施工方而言是成本目标】进度目标、质量目标得以实现 考点2.项目的全寿命周期 阶段划分工作内容主要任务管理类型 全寿命周期1.决策阶段 ①编制项目建议书 ②编制可行性研究报告【两个文件】 确定项目的定义 【确定三大目标】 开发管理 工程管理 增值2. 实 施 阶 段 设计前的准备阶段编制设计任务书【一个文件】 【实现三大目标】 项目管理 目标控制设计阶段 ①初步设计 ②技术设计 ③施工图设计【三类图纸】 施工阶段施工 动用前准备阶段①施工;②竣工验收 保修期 3.使用阶段【或称运营阶段、运行阶段】设施管理 考点3.参与各方项目管理的目标和任务※【2018版教材有改动】 参与方目标【规律:3+1+1】任务【规律:7+1】服务利益涉及阶段 1.业主方【核心】【总组织者、总集成者】项目的投资目标 进度目标【项目动用也即项目交付使用】 质量目标【施工/设计/材料/设备/环境】 三控制、三管理、组织和协调 【安全管理最重要】 业主利益 实施阶段 2.项目总包方【DB、EPC】项目总包方的成本、进度、质量目标 项目的总投资目标、安全管理目标 项目风险管理、进度管理、质 量管理、费用管理、安全职业 健康与环境管理、资源管理、 沟通与信息管理、合同管理 整体利益 自身利益 3.设计方设计的成本、进度、质量目标 项目的投资目标 三控制、三管理、组织和协调 与设计有关的工程造价控制 主要涉及 设计阶段 4.施工方 【施工总包、施工总管、分包方】施工的成本、进度、质量目标 安全管理目标 三控制、三管理、组织和协调 主要涉及 施工阶段按国际工程惯例,当采用指定分包商时,施工总承包方或施工总承包管理 方应对合同规定的工期目标和质量目标负责 5.供货方供货的成本、进度、质量目标三控制、三管理、组织和协调 201030 建设工程项目的组织【3T】考点1.系统的目标与系统的组织 内容 影响一个系统目标实现的主要因素 1.组织 2.人的因素 3.方法与工具 影响系统目标实现的决定性因素组织【系统的目标决定了系统的组织】控制项目目标的主要措施 1.组织措施 2.管理措施 3.经济措施 4.技术措施【组织措施最重要,诊断时应首先分析】

2019二级建造师建筑工程管理与实务真题及答案(完整版)

2012年二级建造师建筑工程管理与实务真题及答案 一.单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1.抗渗混凝土试件每组()块。 A.三 B. 四 C.五 D. 六 2.下列各选项中。对梁的正截面破坏形式影响最大的是() A.混凝土强度等级 B. 截面形式 C.配箍率 D. 配筋率 3.下列元素中,属于钢材有害成分的是()。 A.碳 B. 硫 C.硅 D. 锰 4.关于后浇带施工的做法,正确的是()。 A.浇筑与原结构相同等级的混凝土 B.浇筑比原结构提高一等级的微膨胀混凝土 C.接搓部位未剔凿直接浇筑混凝土 D.后浇带模板支撑重新搭设后浇筑混凝土 5.关于钢筋连接方式,正确的是()。 A.焊接 B. 普通螺栓连接 C.铆接 D. 高强螺栓连接 6.下列材料中,不属于常用建筑砂浆胶凝材料的是()。 A.石灰 B. 水泥 C.粉煤灰 D. 石膏 7.关于砌体结构施工的做法,错误的是()。 A.施工现场砌块堆放整齐,堆放高度1.9m B.常温情况下砌筑砖砌体时,提前2d浇水湿润 C.砖砌体的水平灰缝厚度为11mm D.必须留置的临时间断处砌成直搓 8.钢结构焊接中,可以引弧的构件是()。

A.主要构件 B. 次要构件 C.连接板 D. 引弧版 9.冬季填方施工时,每层铺土厚度应比常温时()。 A.增加20~25% B. 减少20~25% C.减少35~40% D. 增加35~40% 10.大体积混凝土应分层浇筑,上层混凝土应在下层混凝土()完成浇筑。 A.初凝前 B. 初凝后 C.终凝前 D. 终凝后 11.关于模板拆除施工的做法,错误的是()。 A.跨度2m的双向板,混凝土强度达到设计要求的50%时,开始拆除底模B.后张预应力混凝土结构底模在预应力张拉前拆除完毕 C.拆除申请手续经项目技术负责人批准后,开始拆模 D.模板设计无具体要求,先拆非承重的模板,后拆承重的模板 12.关于施工现场临时用电的做法,正确的是()。 A.总配电箱设置在靠近外电电源处 B.开关箱中作为末级保护的漏电保护器,其额定漏电动作时间为0.2s C.室外220V灯具距地面高度为2.8m D.现场施工电梯未设置避雷装置 13.不属于专业承包资质类别的是()。 A.建筑幕墙 B. 电梯安装 C.混凝土作业 D. 钢结构 14.下列施工合同文件的排序符合优先解释顺序的是()。 A.施工合同协议书、施工合同专用条款、中标通知书、投标书及其附件B.施工合同协议书、中标通知书、投标书及其附件、施工合同专用条款C.施工合同专用条款、施工合同协议书、中标通知书、投标书及其附件D.施工合同专用条款、中标通知书、投标书及其附件、施工合同协议书15.下列污染物中,不属于民用建筑工程室内环境污染物浓度检测时必须检测的项目是()。 A.氡 B. 氯

二建工程管理必背知识点汇总

建设工程施工管理 1建安费按照构成要素划分:人材机管利规税,按照造价形式划分:分措其规税 2、人工费:“嘉奖铁书记”,企业管理费包括检测试验费,措施费包括:“二大爷脚已冻安定” 其他项目费:暂列金、暂估价、计日工、总承包服务费 3、不得竞争的费用:规费、税金、安全文明施工费 4、项目动态控制的纠偏措施 (1组织措施: 调整项目组织论涉及的内容、人员的调配 (2管理措施: 调整管理的方法和手段,改变施工管理和强化合同管理 (3经济措施: 落实资金、资源、激励措施 (4技术措施: 调整设计、改进施工方法和改变施工机具 施工进度控制措施 (1组织措施 (2管理措施: 重视信息技术、网络计划技术应用 (3经济措施: 资源需求 (4技术措施 6、成本管理措施 (1)组织措施:加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗 (2)合同措施:合同结构、合同中的索赔 (3)经济措施:编制资金使用计划,分解施工成本管理目标,对成本管理目标进行风险分析,并制定防范措施,落实签证。 (4)技术措施 7、影响系统目标实现的因素:组织因素、人的因素、方法和工具;决定性因素是组织因素 8、建设工程项目的风险类型 (1)组织风险:人的知识和能力 (2)经济和管理风险:资金、合同、现场与公用防火设施的可用性及其数量、各种措施和计划 (3)工程环境风险 (4)技术风险:工程机械、工程物资 9、影响施工质量的因素 (1)人:直接参与施工的决策者、管理者和作业者,起决定性作用 (2)机:工程设备、施工机械和各类施工工具 (3)料:工程材料,周转材料等。材料质量是工程质量的基础 (4)法:施工技术方案、施工工艺、工法和施工技术措施 (5)环:①自然环境:地质、水文、气象、不可抗力②管理环境:管理体系、制度、各单位的协调③作业环境:照明、通风、安全防护等 10、施工组织设计的编制程序 (1)收集熟悉相关资料和图纸,进行调查研究 (2)计算主要工程量 (3)确定施工总部署 (4)编制施工方案 (5)编制施工总进度计划

二级建造师考试复习资料

前言 注册建造师制度 我国将注册建造师分为一级建造师和二级建造师。二级建造师考试共三科。《建设工程施工管理》、《建设工程法规及相关知识》《专业工程管理与实务》。 二级建造师执业资格考试为国家人事部与建设部共同组织,由各地建设行政部门及人事考试部门负责实施的一项执业资格考试。考试的每个专业设3个科目,分别是:《建设工程施工管理》、《建设工程法规及相关知识》、《专业工程管理与实务》。其中前两门考试为公共课程考试,《专业工程管理与实务》为专业考试,不同专业考试内容不同。考试成绩实行2年为一个周期的滚动管理办法,参加全部3个科目考试的人员必须在连续的两个考试年度内通过全部科目;免试部分科目的人员必须在一个考试年度内通过应试科目。 第一章路基工程 2B311010 路基施工技术 2B311011 掌握路基类型 一、路基类型 二、特殊路基类型 (1)湿黏土路基、软土地区路基、红黏土地区路基、膨胀土地区路基、黄土地区路基、盐渍土地区路基、风积沙及沙漠地区路基。 (2)季节性冻土地区路基、多年冻土地区路基、涎流冰地区、雪害地区路基; ⑶滑坡地段路基、崩塌与岩堆地段路基、泥石流地区路基; ⑷岩溶地区路基、采空区路基 ⑸沿河、沿溪地区路基、水库地区路基、滨海地区路基。 软土地区路基:软土包括饱水的弱黏性土和淤泥。 滑坡地段路基:山坡的不稳定土体在重力作用下,沿着一定的软弱面作整体的、缓慢的、间歇性的滑动变形现象。 膨胀土地区路基:遇水膨胀、失水收缩是其特点。 二、路基干湿类型 路基的干湿类型表示路基在最不利季节的干湿状态,分为干燥、中湿、潮湿和过湿四类。原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分;新建公路路基的干湿类型可以用路基临界高度来判别。 2B311012掌握原地基处理要求
